ソラマド:開放感のある吹き抜けリビングと秘密基地のある家

I様邸(下関市武久)

スタイル別|すべて

建築中レポート

1. 2023年03月20日
解体工事(別途)

解体工事(別途)

2. 2023年03月30日

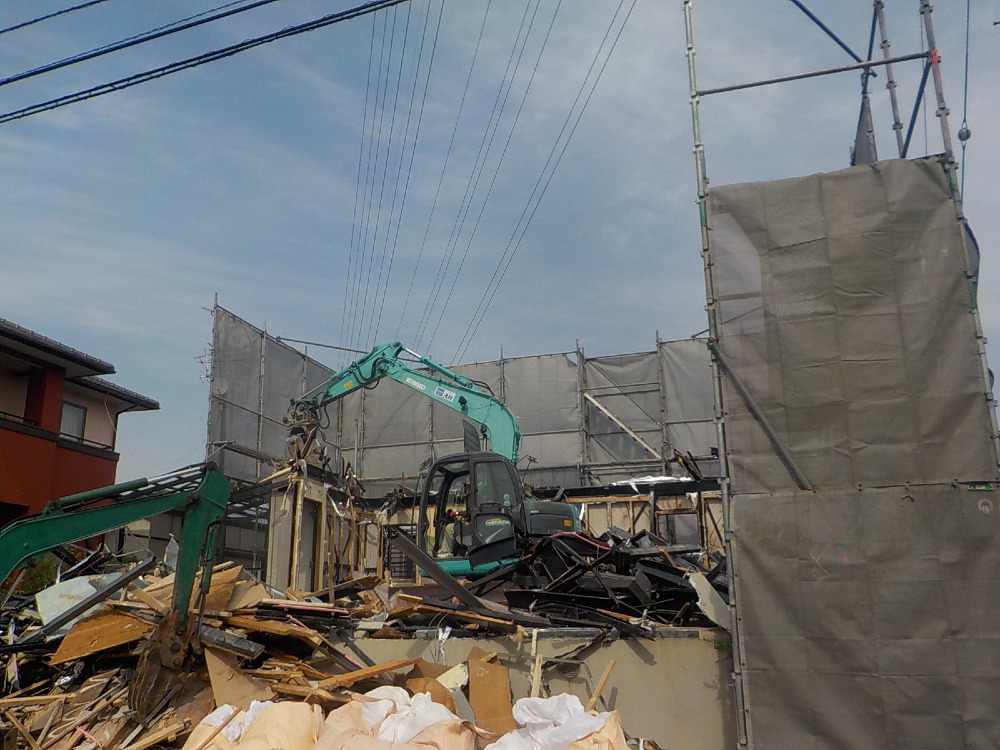

解体工事(別途)

解体工事(別途)

3. 2023年04月11日

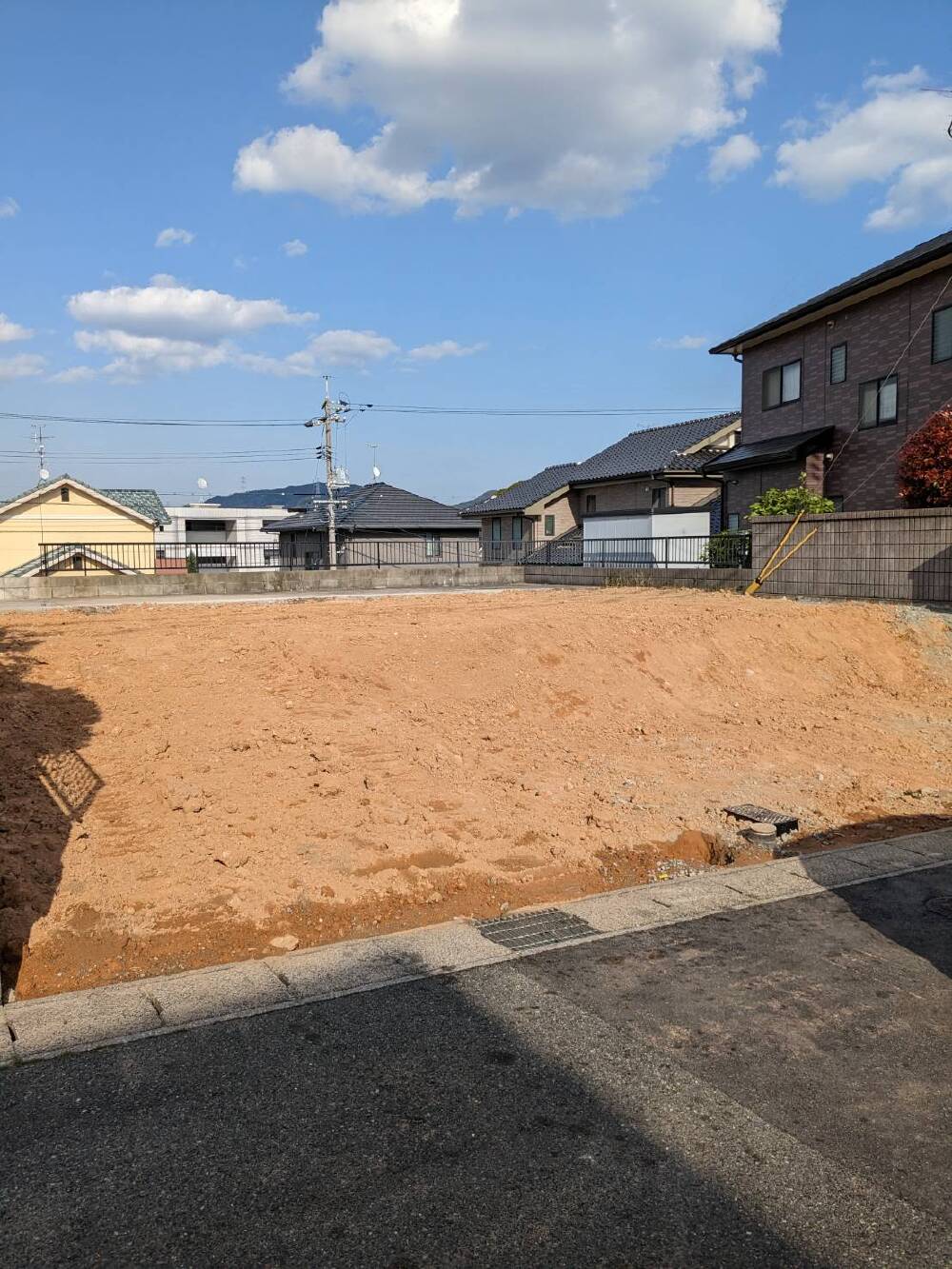

着工準備中

着工準備中

ここに、I様のお家が建ちます。
I様の夢のお家の為に、スタッフ一同安心・安全に努め頑張ってまいります!(^^)!

4. 2023年04月14日

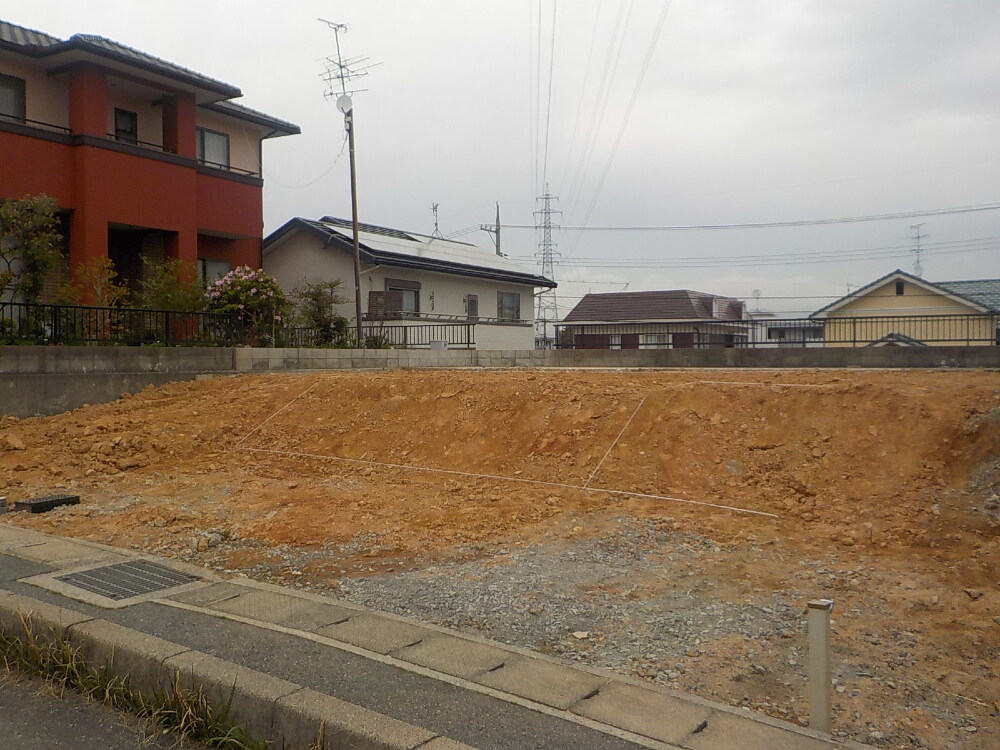

地縄張り

地縄張り

【地縄張り】とは、建築予定地に縄を張り、図面通りに建物の配置を決めていく作業のことです。

5. 2023年04月16日
地鎮祭

地鎮祭

本日、地鎮祭が執り行われました。
【地鎮祭】とは、建物を建てる前に、その土地を守っている氏神様から土地を利用する許可を得ることで、建築工事中の安全などを祈願する儀式の事です。
同時に、その後その土地で暮らす家族の安心や繁栄も願います。
I様、本日はおめでとうございます(^^!

6. 2023年05月19日
着工準備中

着工準備中

7. 2023年05月19日
着工準備中

着工準備中

配筋工事で使用する鉄筋です。
図面通りに正しく配置することでコンクリートの強度を確保することができます。
配筋工事は基礎コンクリートの骨ぐみとなる大変重要な工程となります。
しっかりと確認しながら工事を進めていきます!

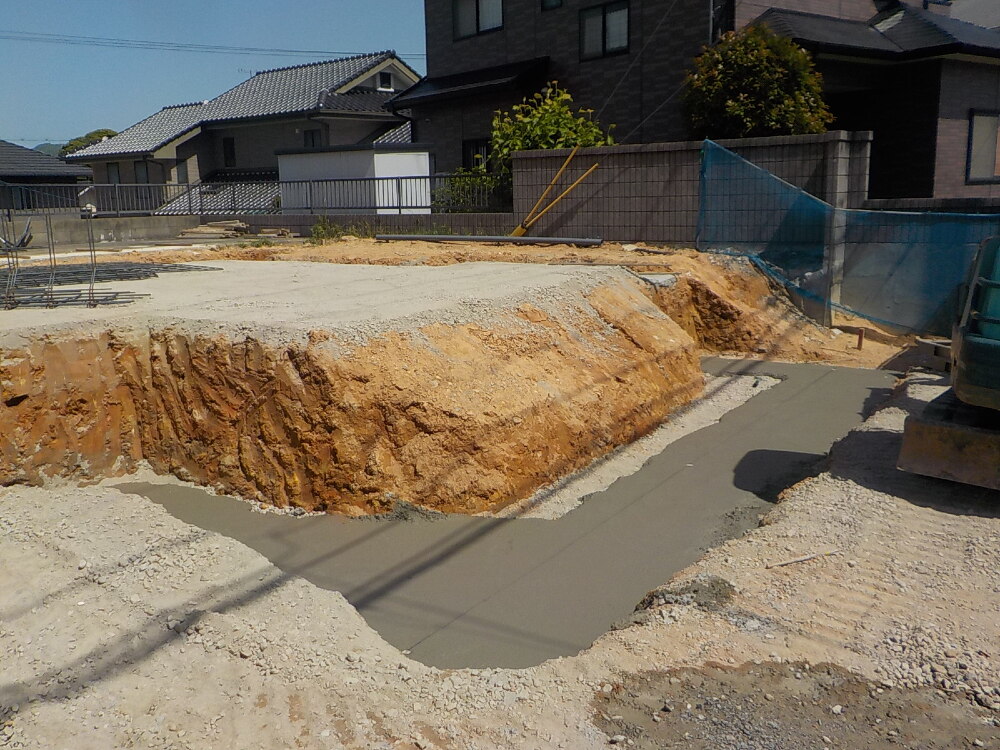

8. 2023年05月23日
基礎工事

基礎工事

基礎の外周分にコンクリートを流す【捨てコンクリート】が施工されました!
基礎の墨だし(印をつける)や正確な距離を測るなどの目的で行います。

9. 2023年05月24日
基礎工事

基礎工事

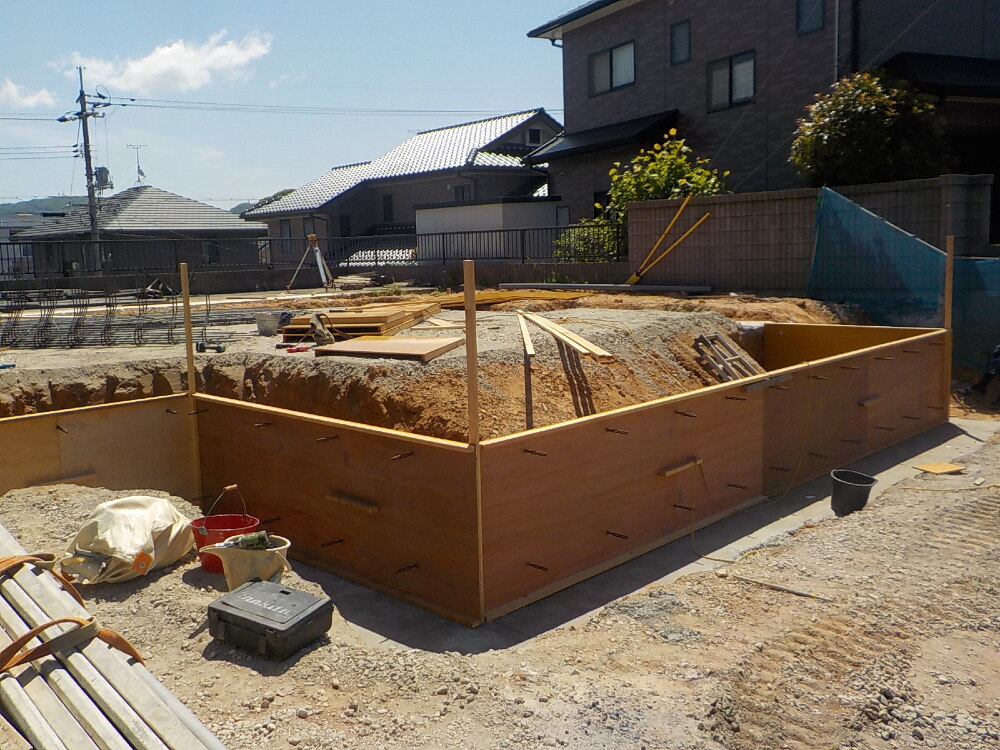

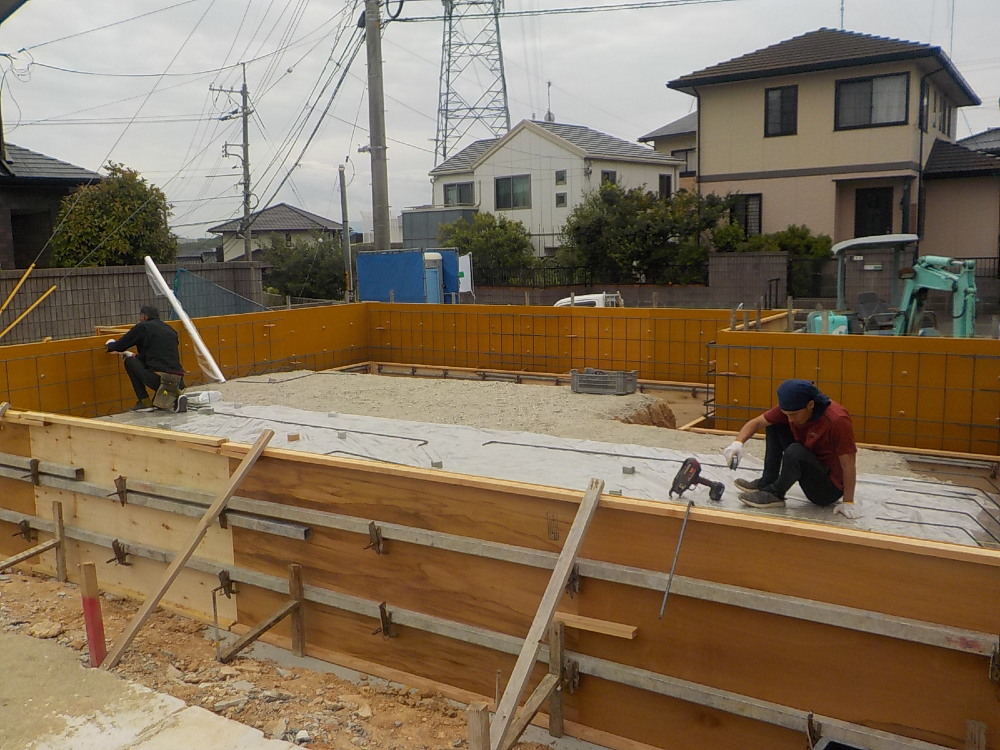

型枠が設置されました(^^)/
型枠が組み終わりましたら、配筋工事が始まります!

10. 2023年05月26日
基礎工事

基礎工事

配筋工事の様子です(^^)
細かい金属の棒を格子状に組み合わせていきます。
基礎の基礎部分です!

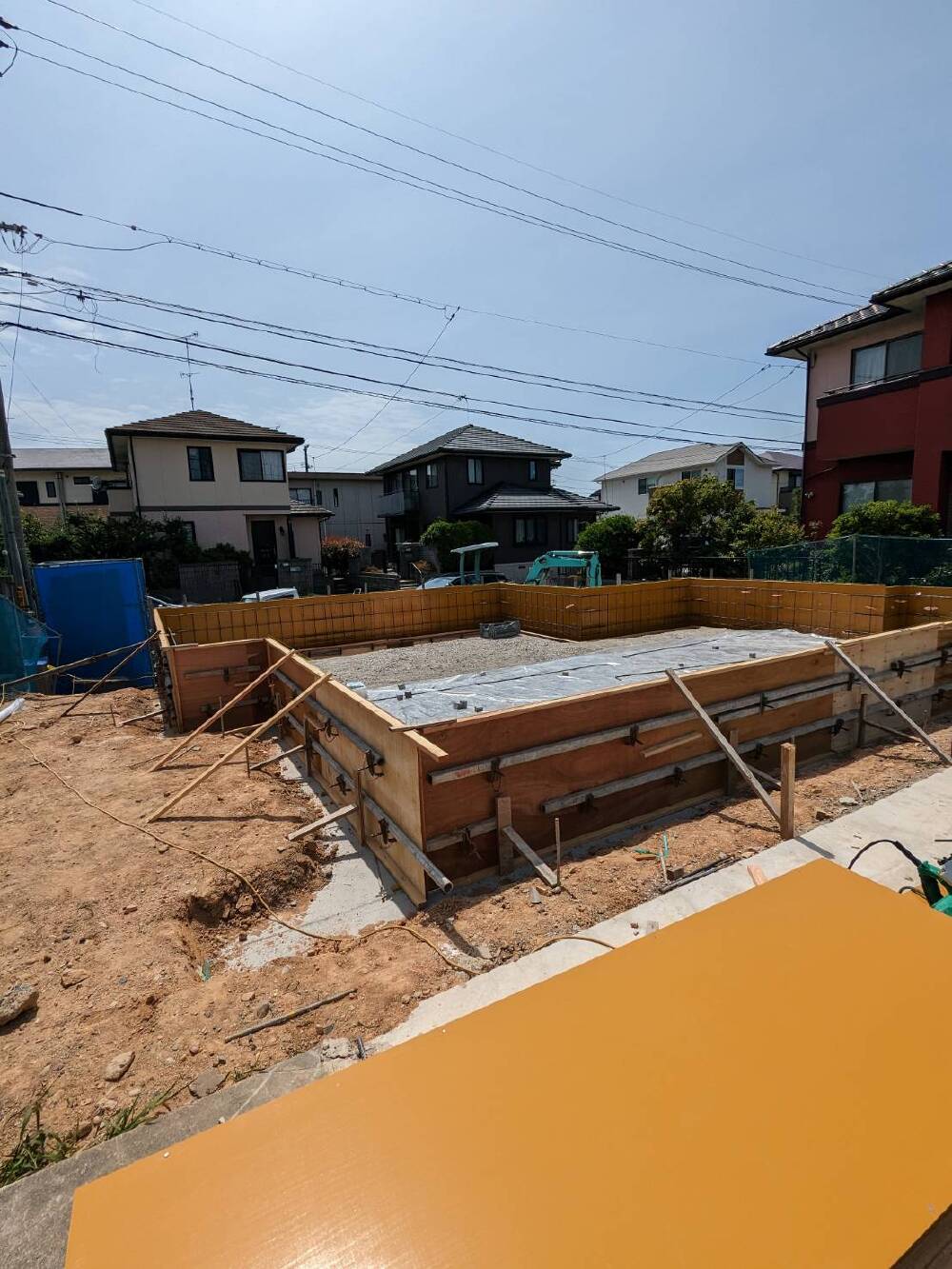

11. 2023年05月26日
基礎工事

基礎工事

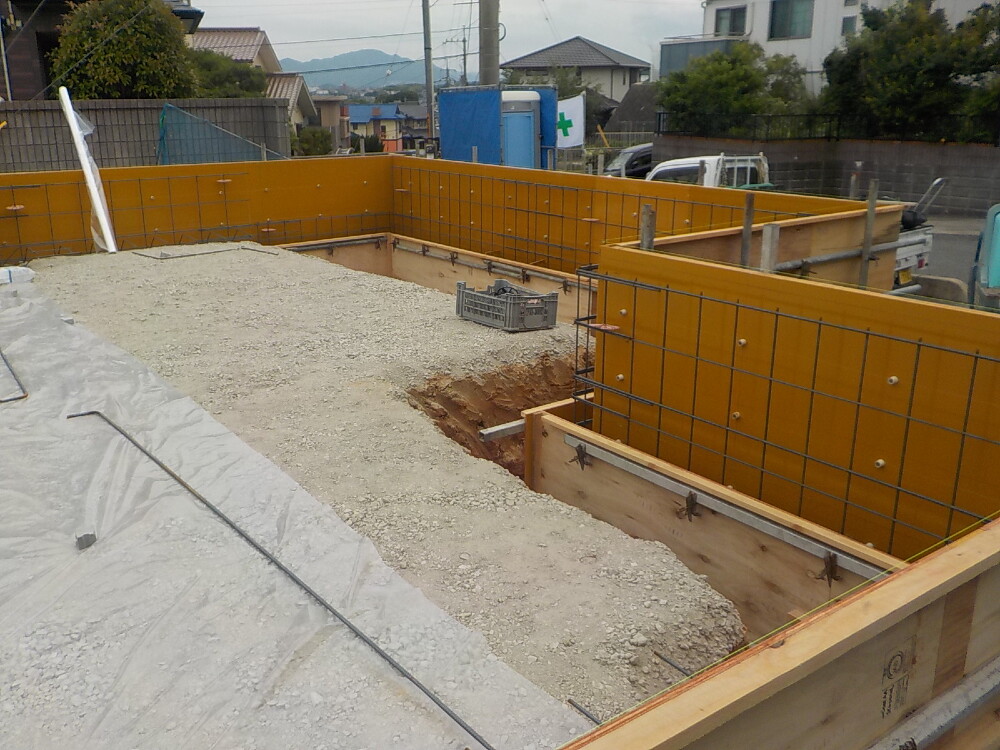

基礎の鉄筋組みの作業に入りました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です!

12. 2023年05月26日
基礎工事

基礎工事

地面の湿気が床下に上がってこないようにビニールでシャットアウトしていきます。

13. 2023年05月29日
基礎工事

基礎工事

14. 2023年05月29日
基礎工事

基礎工事

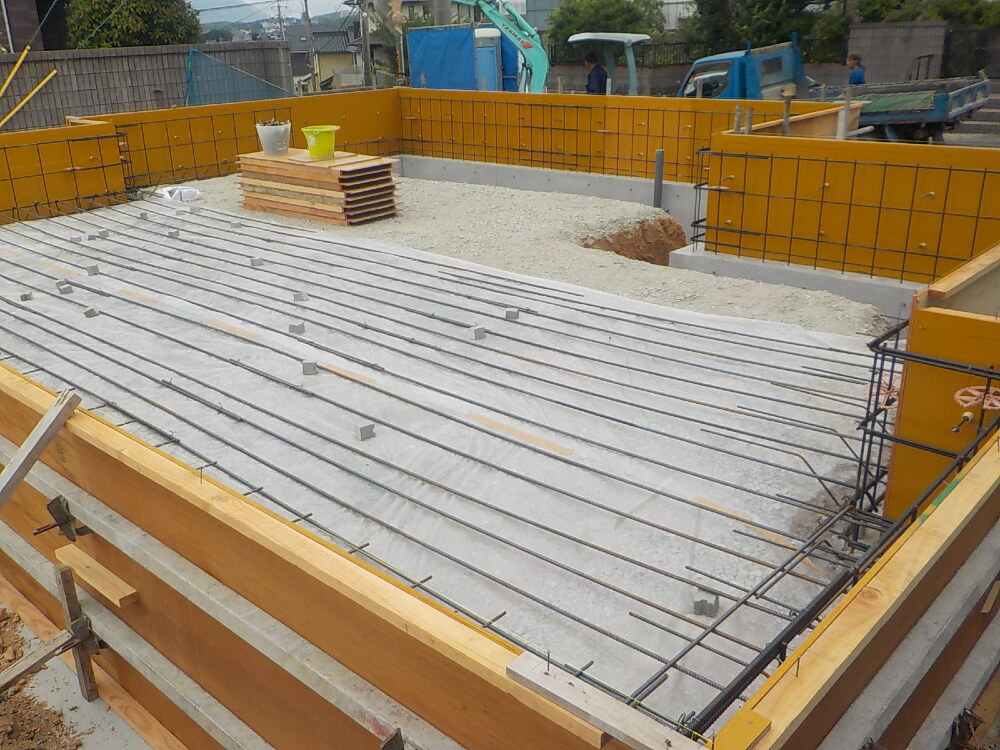

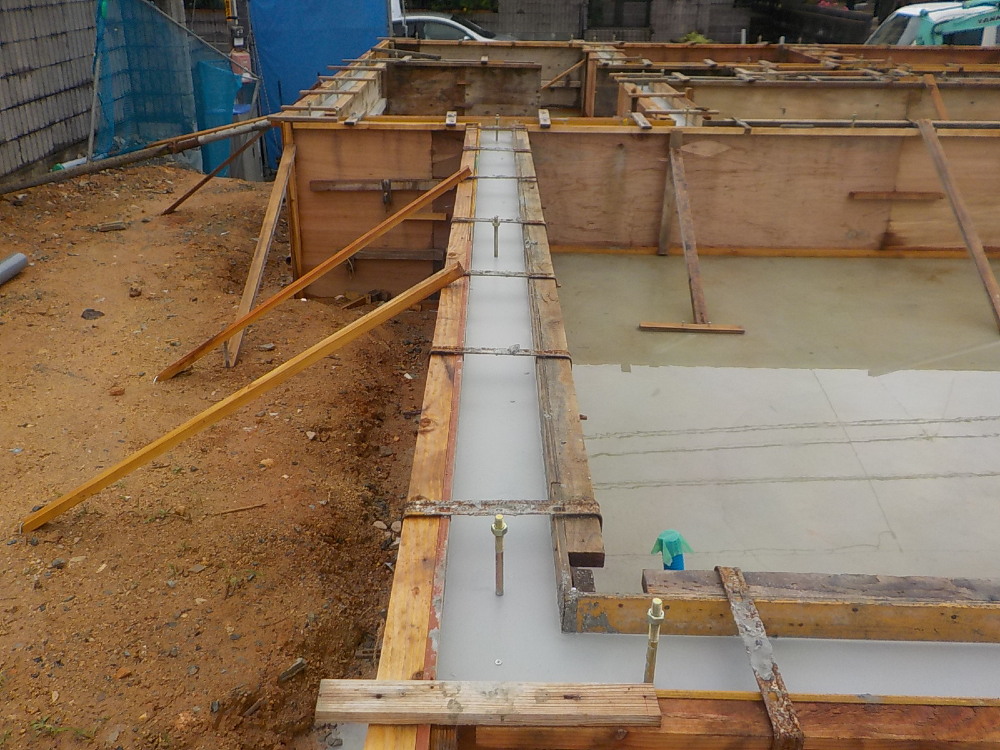

配筋は基礎の底にあたる底盤を先に行い、その後、基礎の立ち上がり部分を行います。
鉄筋と鉄筋は結束選で結んで固定します。
これをしておかないとコンクリートを打設する時に、鉄筋がずれてしますことがあるからです。
丈夫なお家を建てる為に、間違いが無いよう正確に組んでいきます!

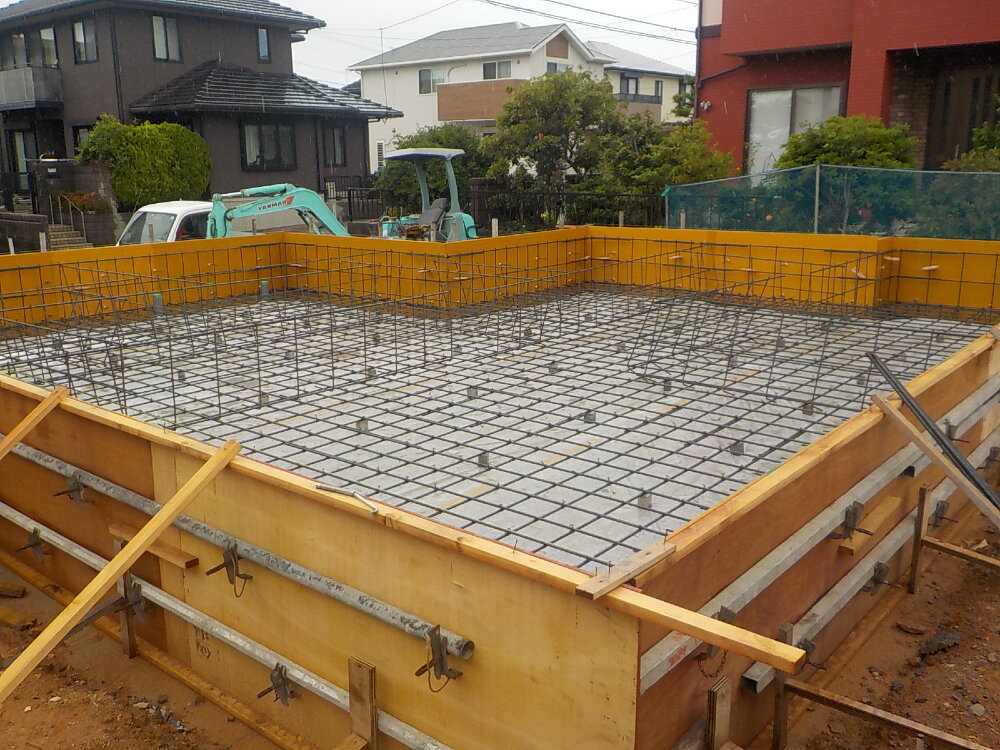

15. 2023年05月30日
基礎工事

基礎工事

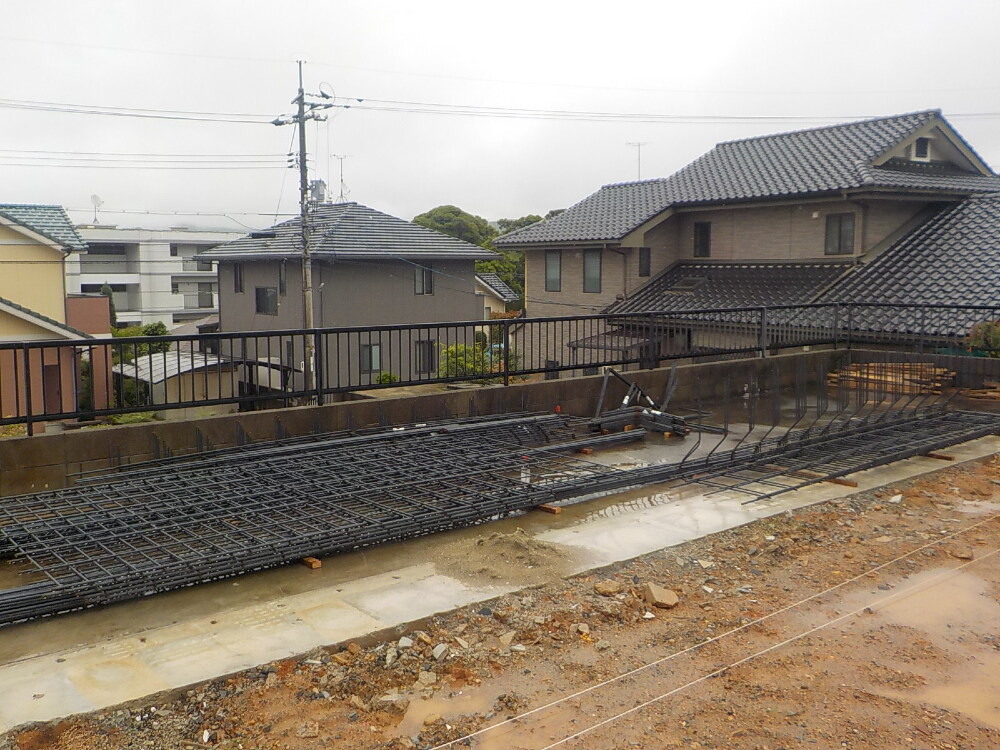

配筋工事の様子です。
図面通り正確に行われているか、ピッチの太さ、ズレがないかなどを第三者機関の検査員による検査が行われてから次の工程《コンクリート打設》に進みます。
I様、お時間がある時には、ぜひ現場へお立ち寄りください(^^)
日々姿を変えていくお家の様子が実際にご覧いただけますよ♪

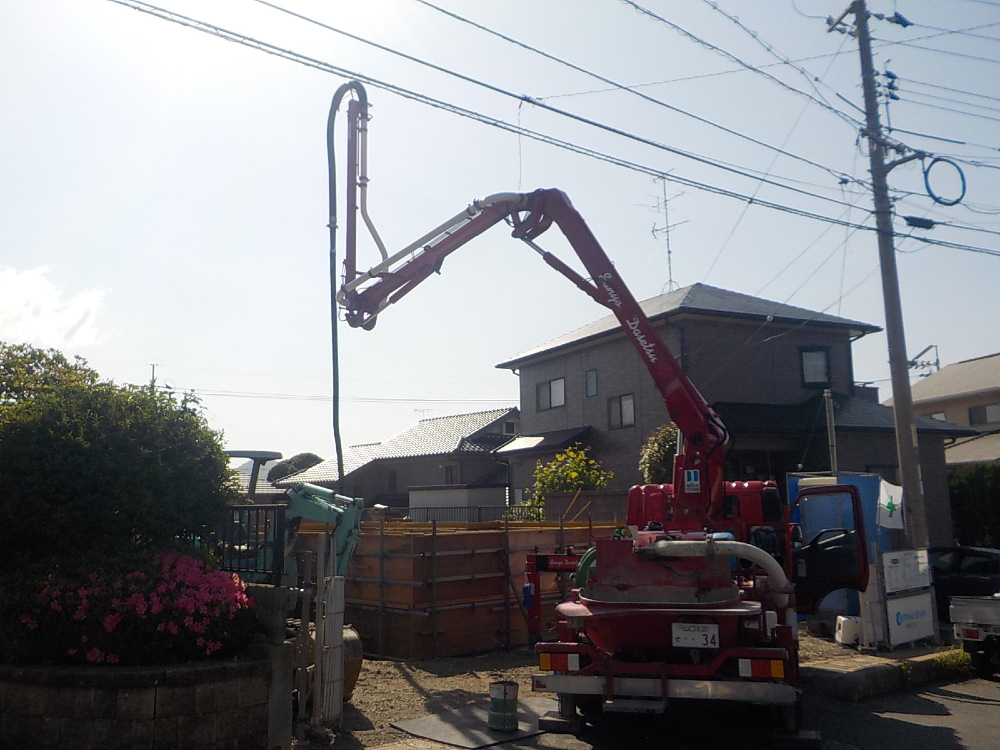

16. 2023年06月03日
基礎工事

基礎工事

配筋検査も合格し、配筋工事も終わりましたので、いよいよ型枠の中へコンクリートを流し込む作業に入りました(*‘∀‘)
その後、基礎の立ち上がり部分に型枠を組み、その中へコンクリートを流していきます!
着々と進んできていて、とてもワクワクしますね☆

17. 2023年06月06日
基礎工事

基礎工事

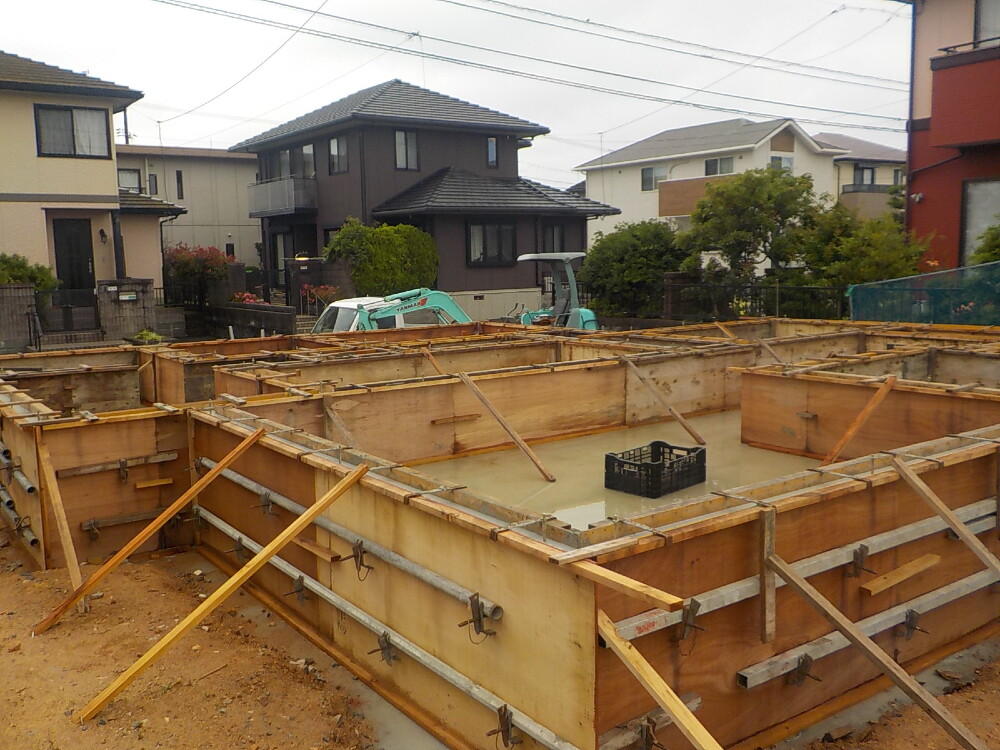

基礎の立ち上がり部分の型枠の中へコンクリートを流し込みました。
基礎工事も終盤戦。
基礎は建物を支える大事な部分ですから、最後までしっかりと緊張感をもって施工していきます!

18. 2023年06月06日
基礎工事

基礎工事

しっかりと固めていきます!

19. 2023年06月07日
基礎工事

基礎工事

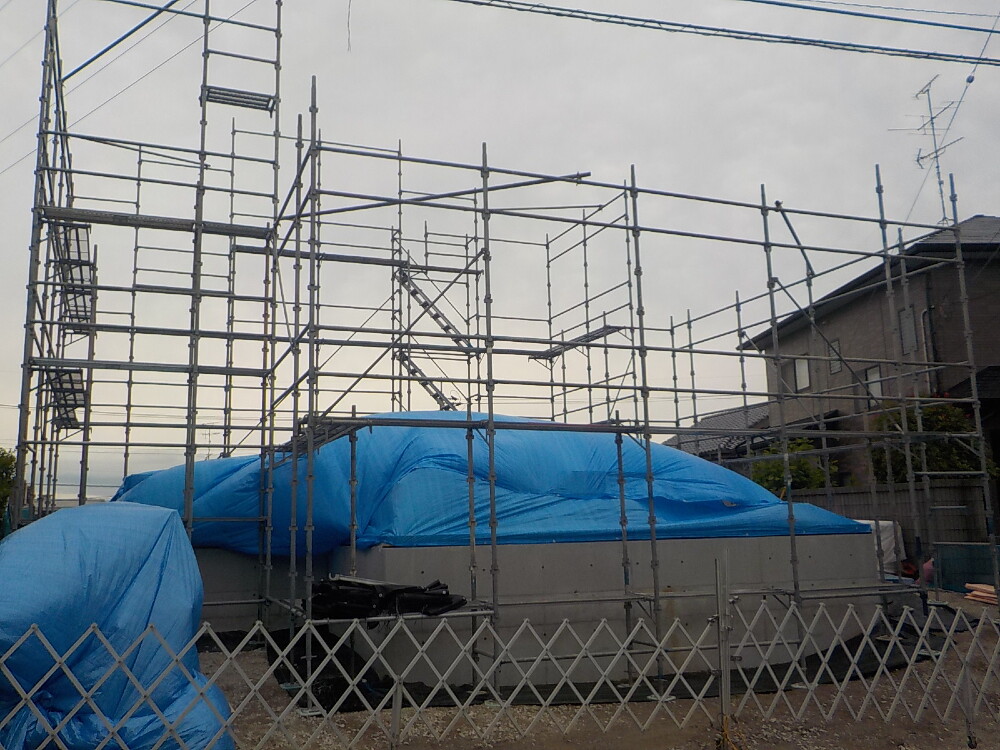

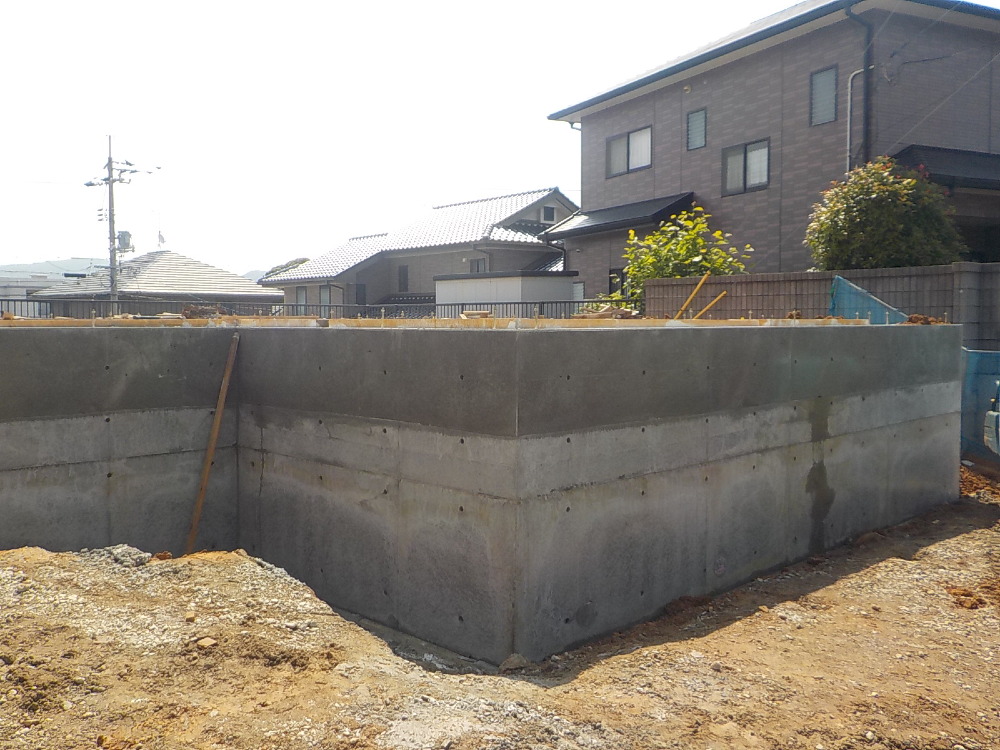

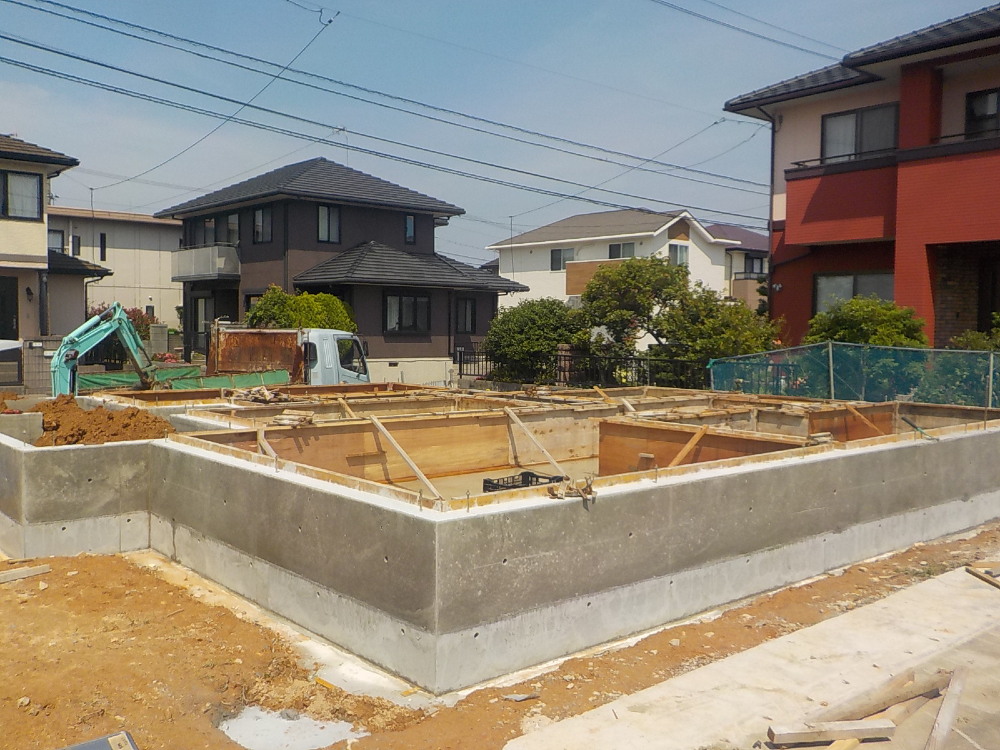

養生期間が終了し、型枠が外されています(^^)/

20. 2023年06月07日
基礎工事

基礎工事

基礎が完成しました(^^)/
お家を支える大事な部分となりますので、大切に施工させていただきました。
これから配管工事、土台敷、材料搬入などを経て、6月11日にいよいよに棟上げが行われます。
当日はお天気に恵まれますように。いまからとても楽しみです♪

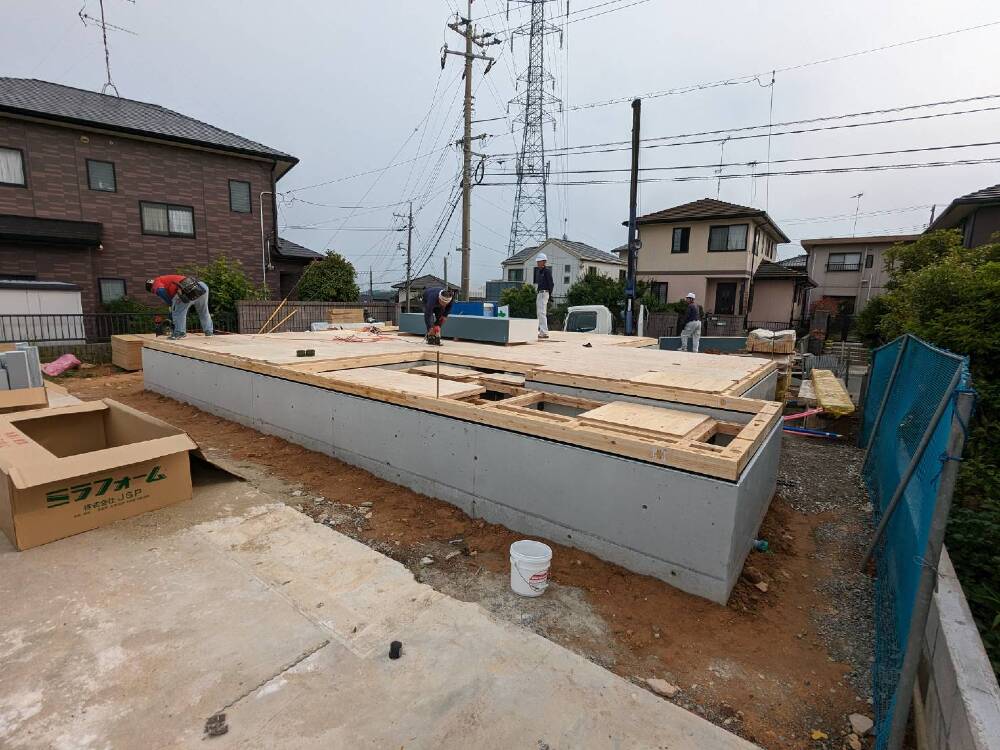

21. 2023年06月08日
上棟準備

上棟準備

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

22. 2023年06月09日
上棟準備

上棟準備

基礎工事が無事終わり、いよいよ大工さんの登場です。
【土台敷き】という作業を行う為の材料が搬入されました!
お家を建てるのに必要なたくさんの部材が次々に搬入されていく様子は、ワクワク、そしてドキドキの連続です☆

23. 2023年06月09日

上棟準備

上棟準備

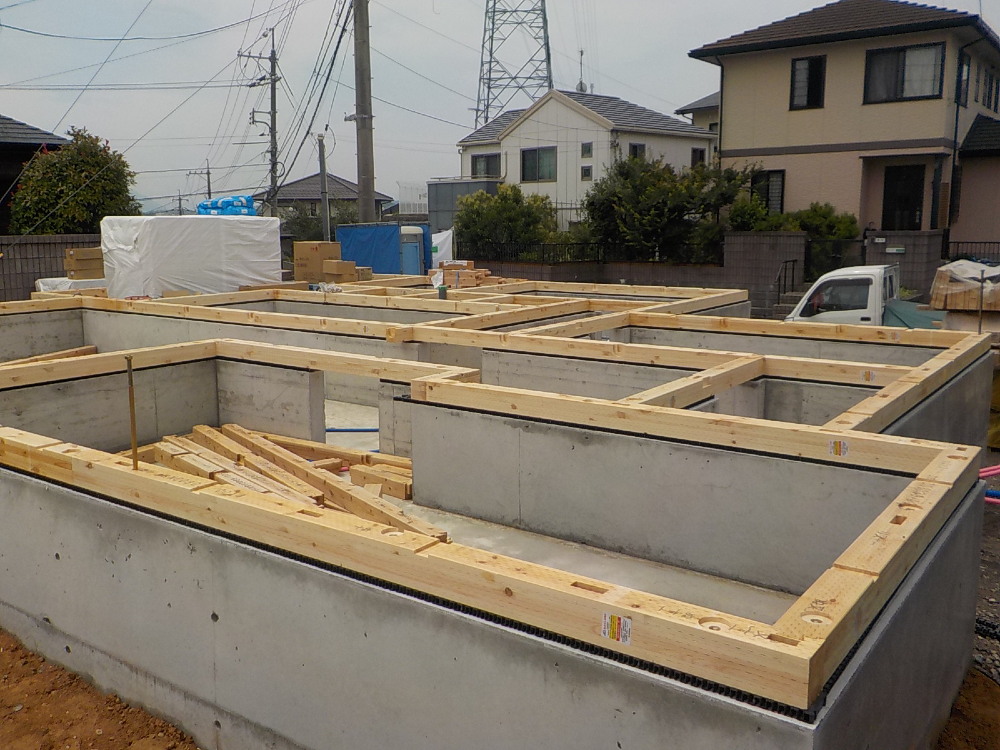

大工さんにより【土台敷き】という作業が行われました。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります

24. 2023年06月09日
上棟準備

上棟準備

土台・大引の間に断熱材を入れ、床下地となる合板を敷いていきます。

25. 2023年06月10日
上棟準備

上棟準備

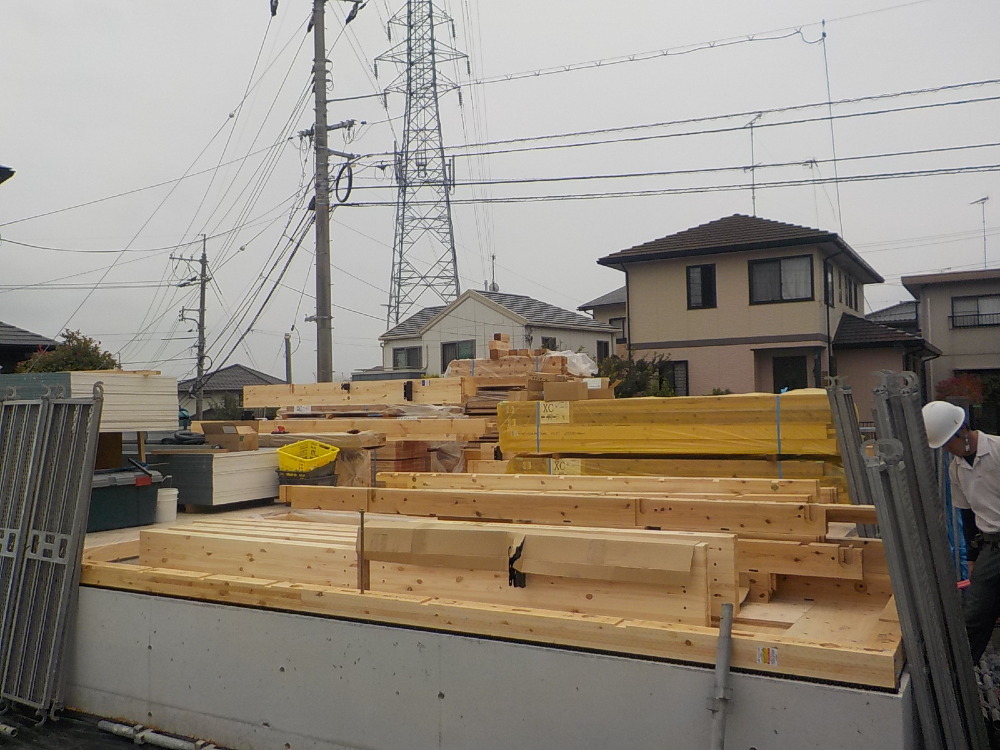

上棟に向けて必要な材料が現場へと搬入されています!

26. 2023年06月10日
上棟準備

上棟準備

足場組が行われました。
上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けています。

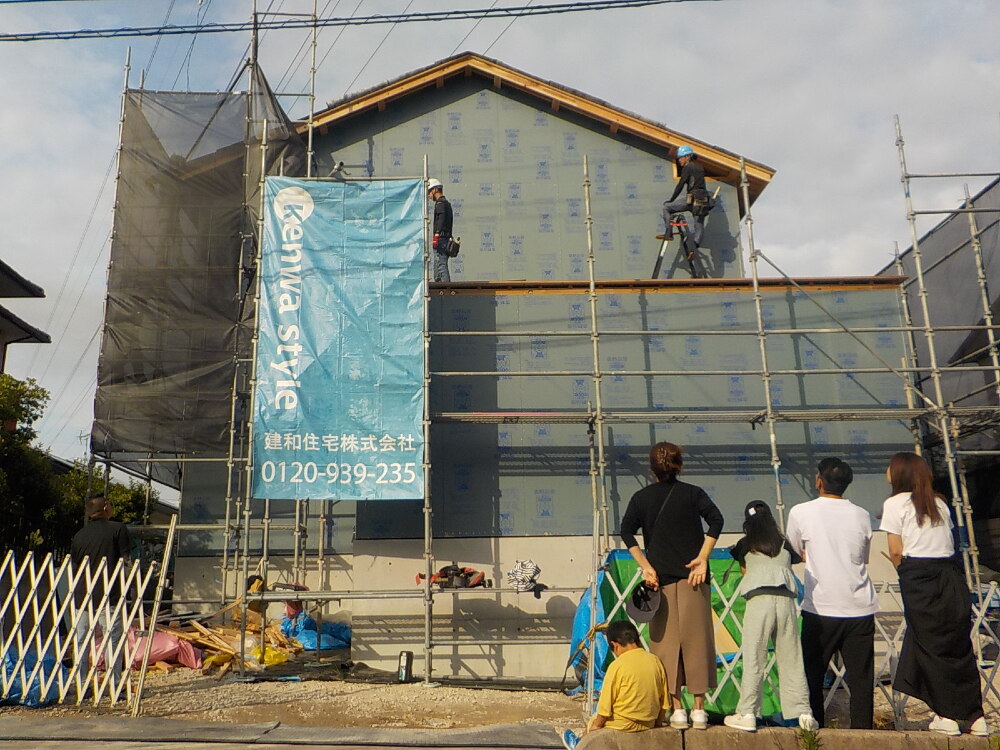

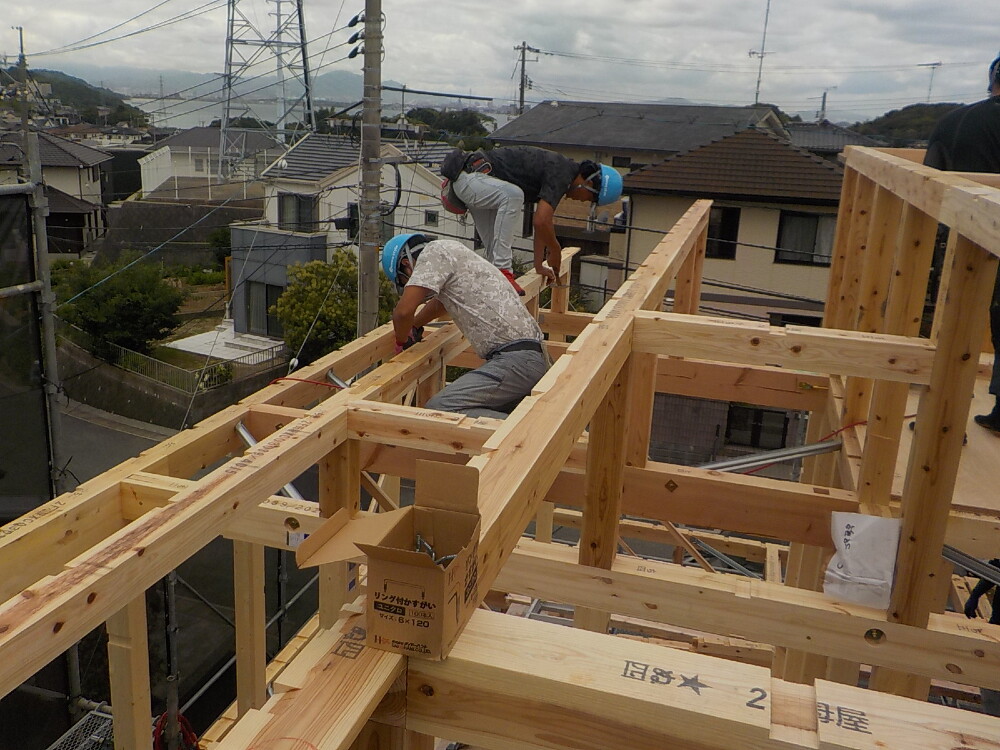

27. 2023年06月11日

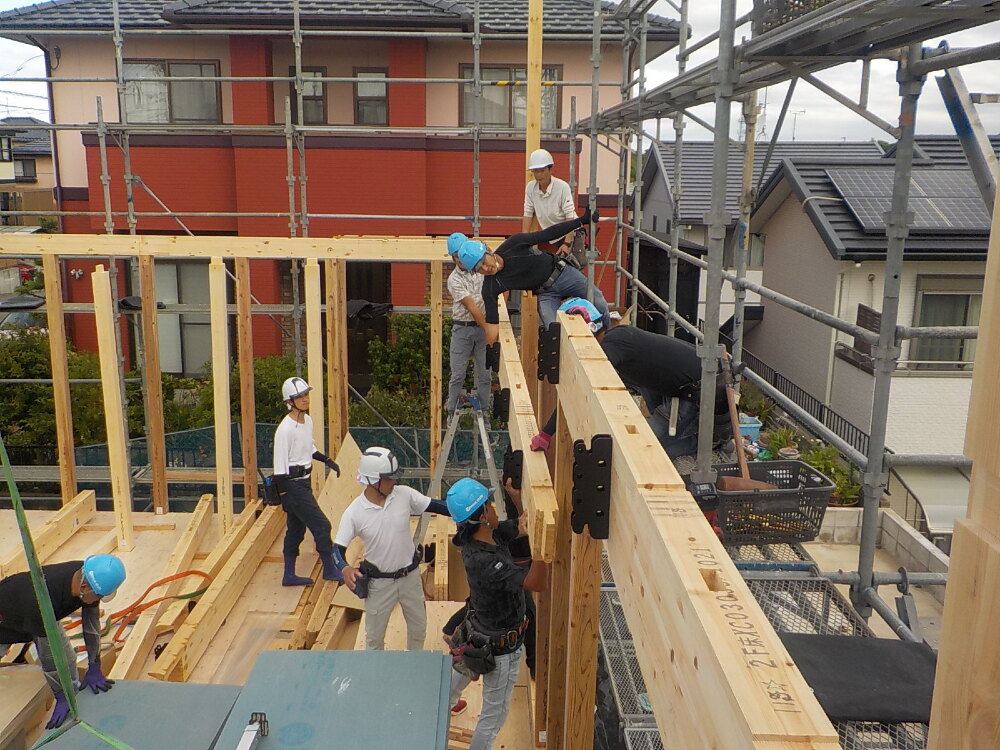

上棟

上棟

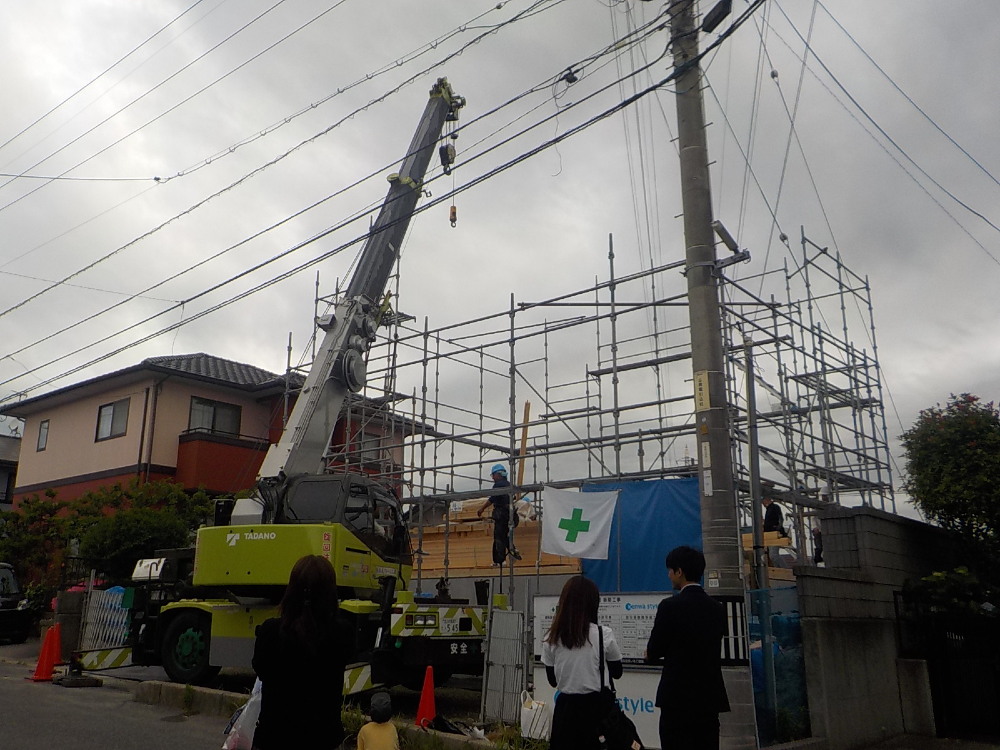

I様、本日はおめでとうございます!
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願い致します。

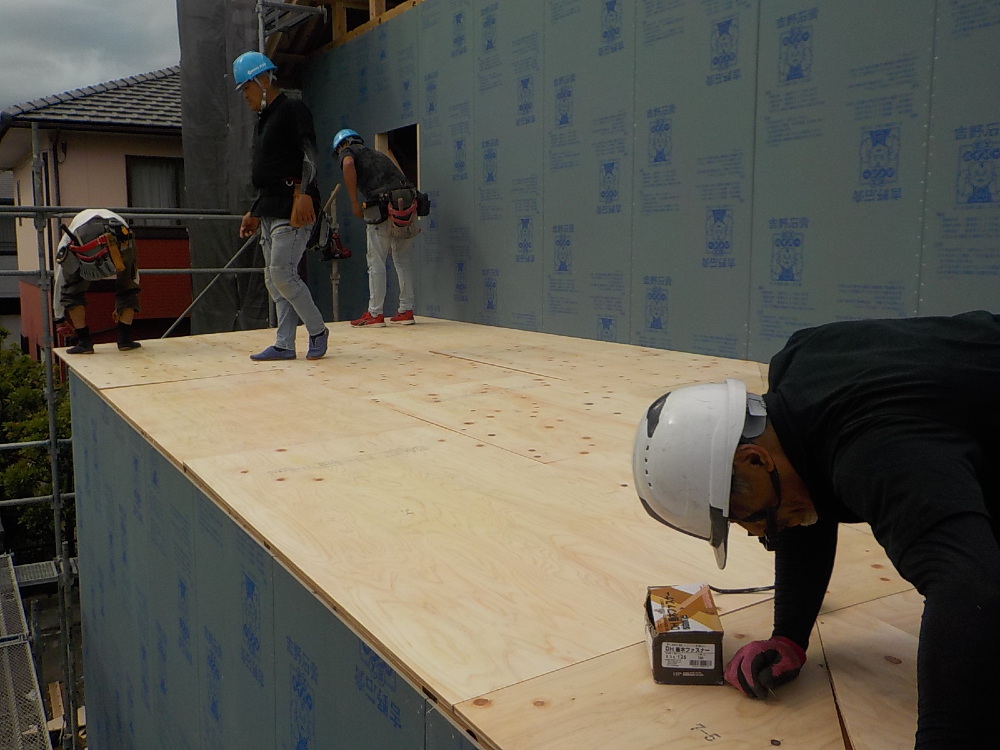

28. 2023年06月11日
上棟

上棟

29. 2023年06月11日
上棟

上棟

土台の上に柱が次々に立ち始め、作業が着々と進められています。

30. 2023年06月11日
上棟

上棟

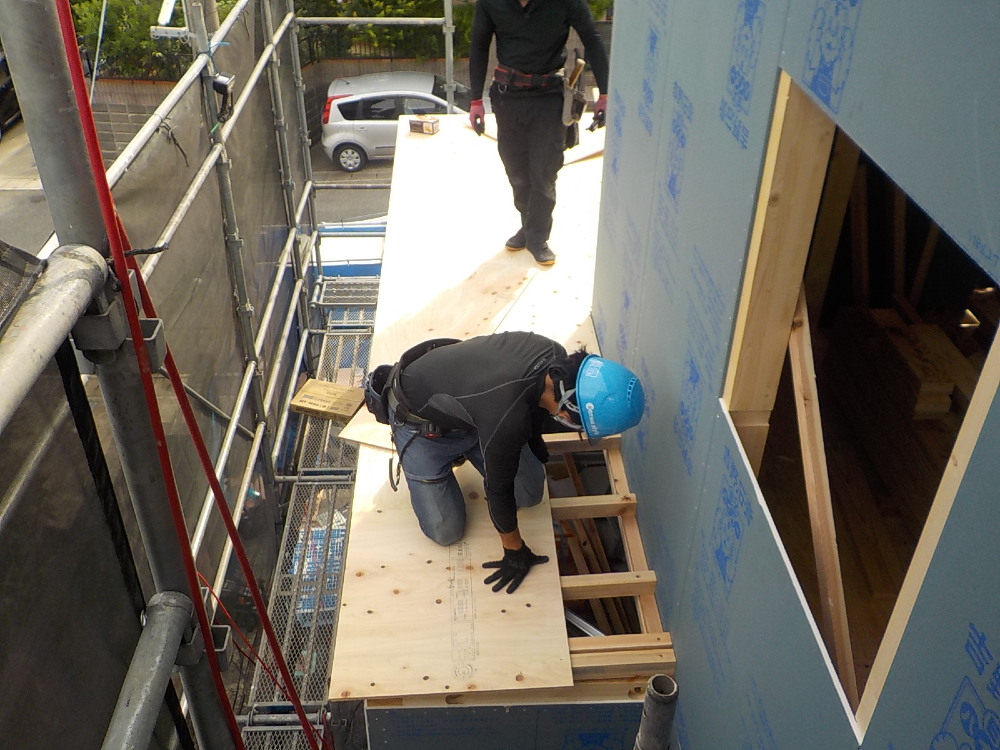

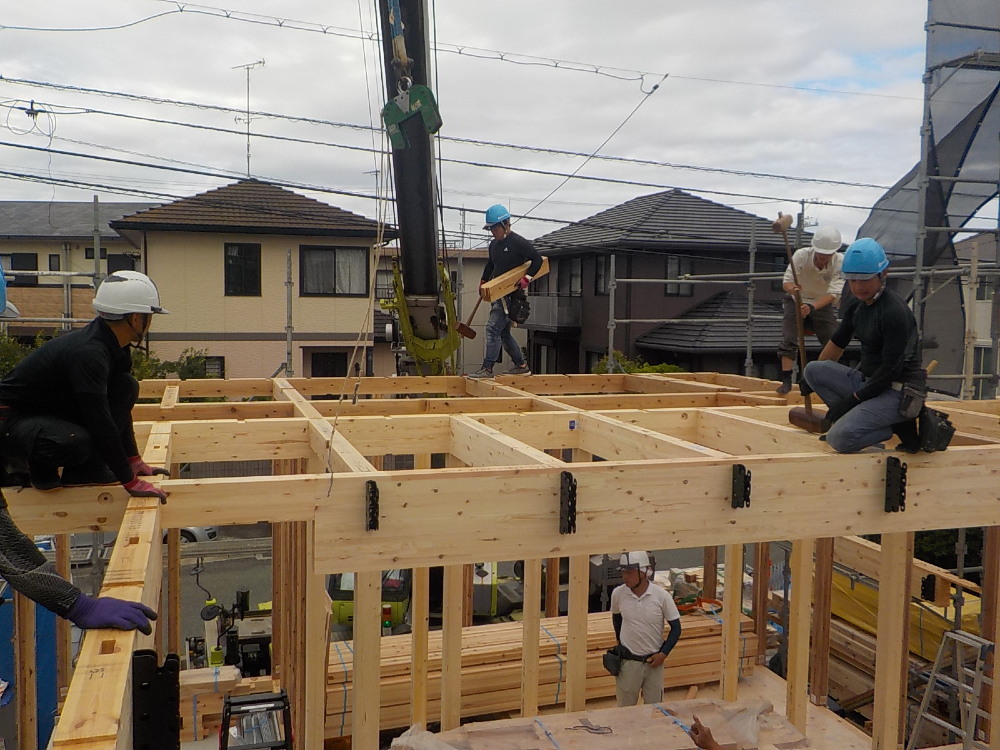

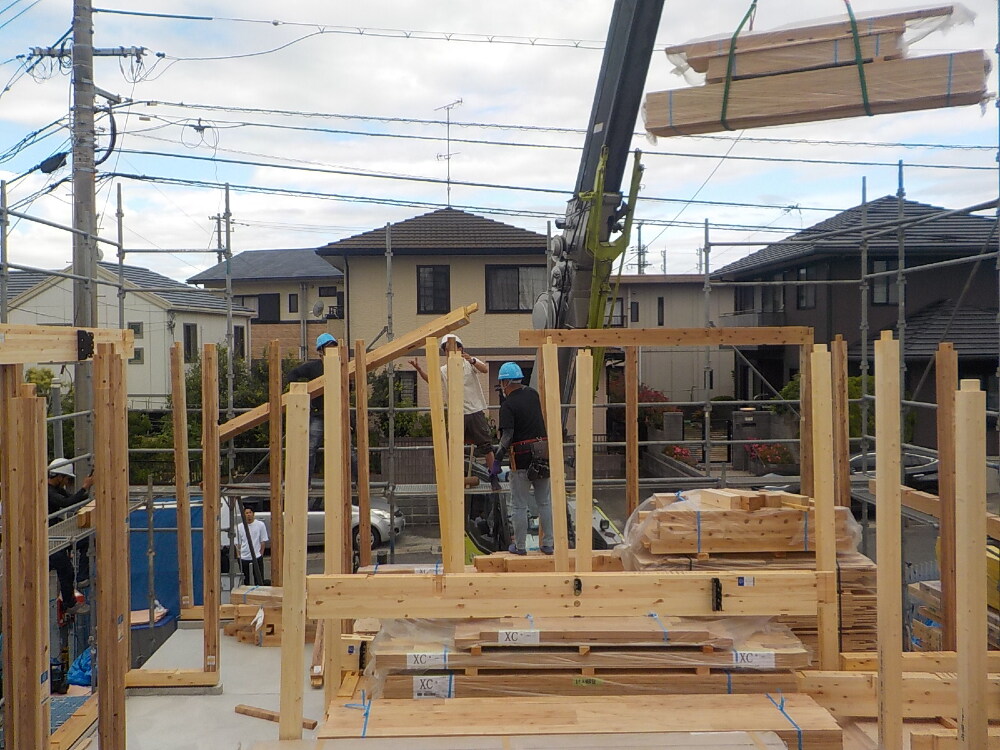

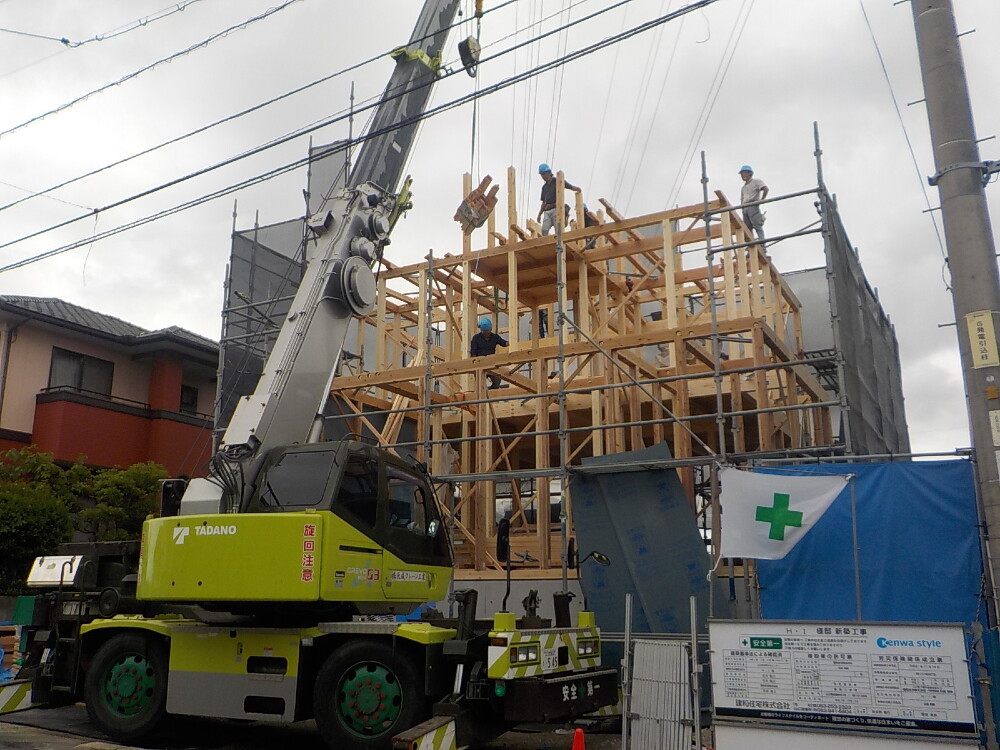

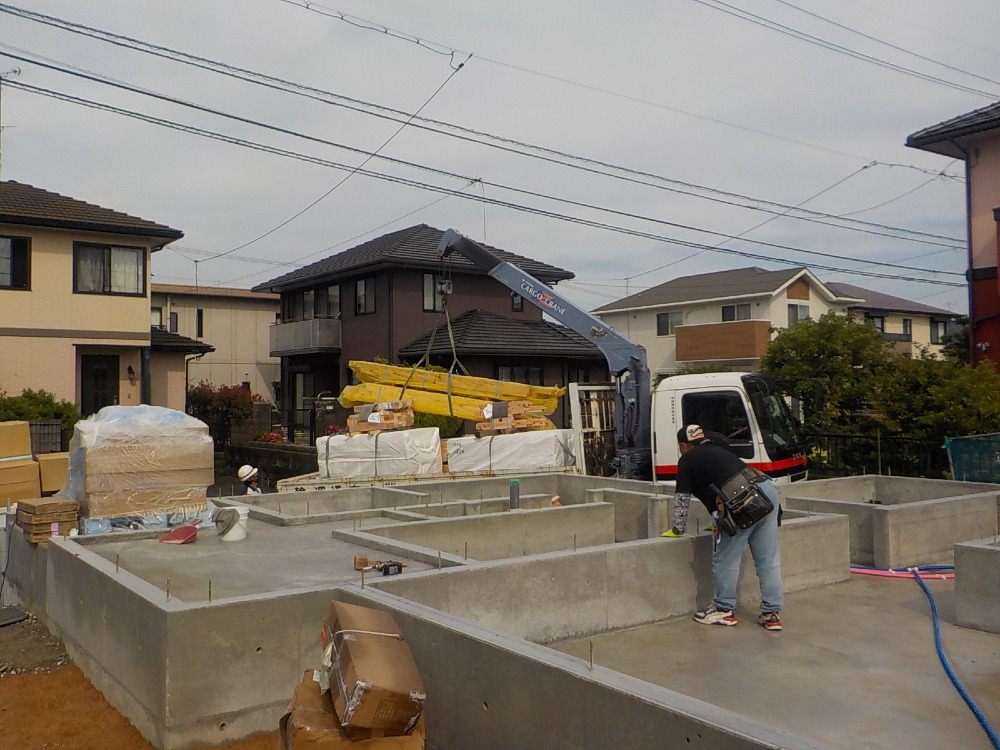

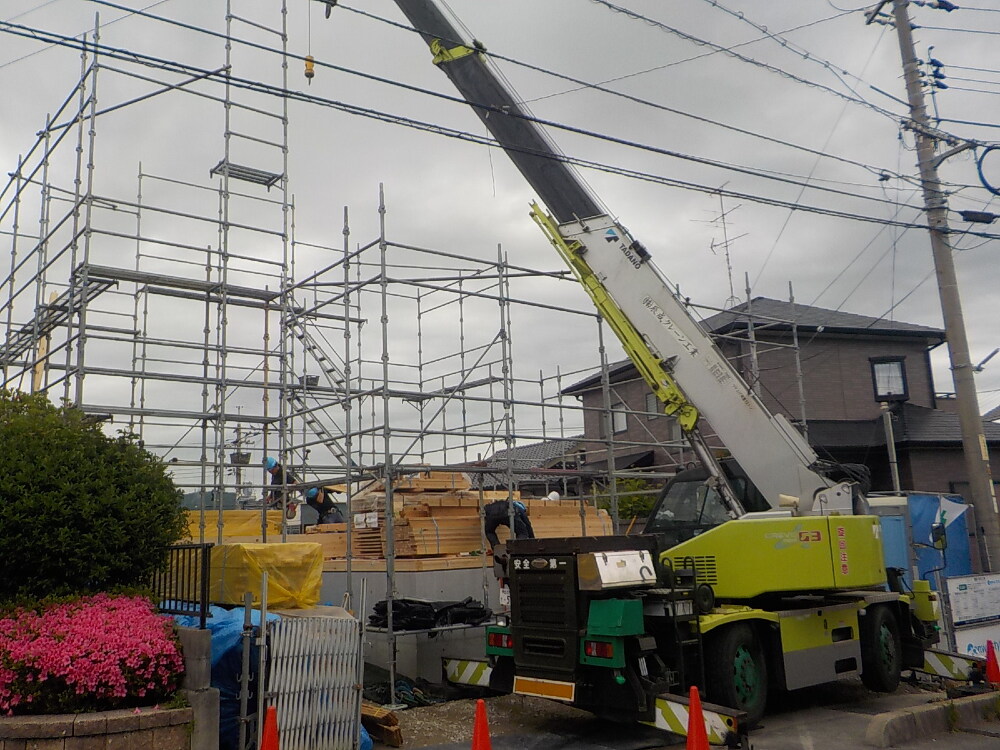

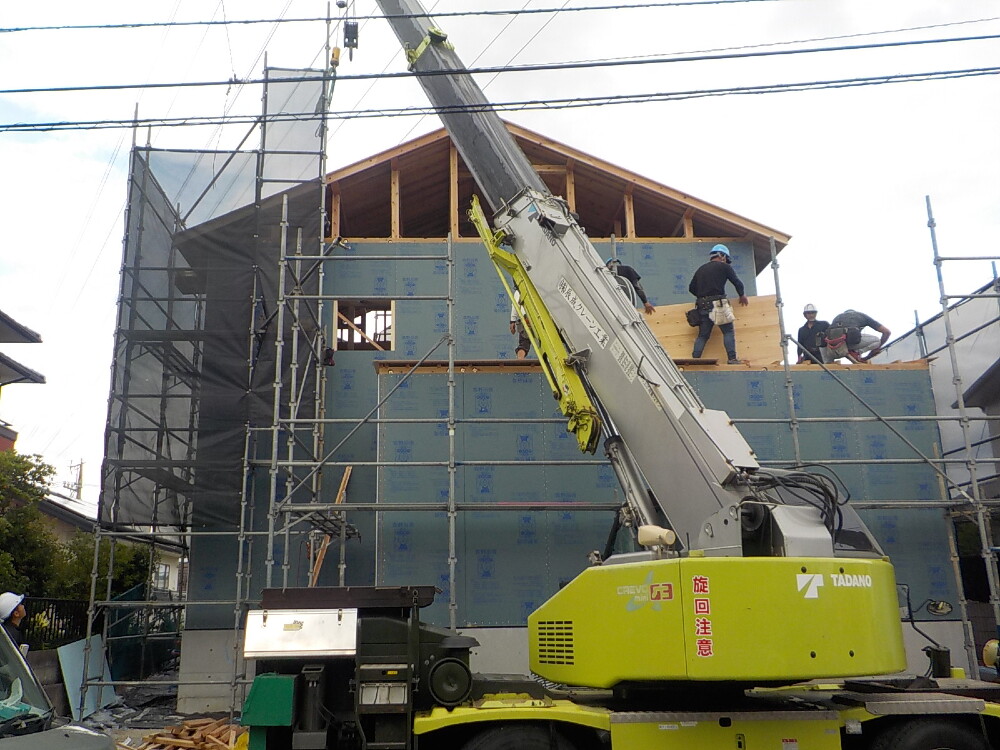

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

31. 2023年06月11日
上棟

上棟

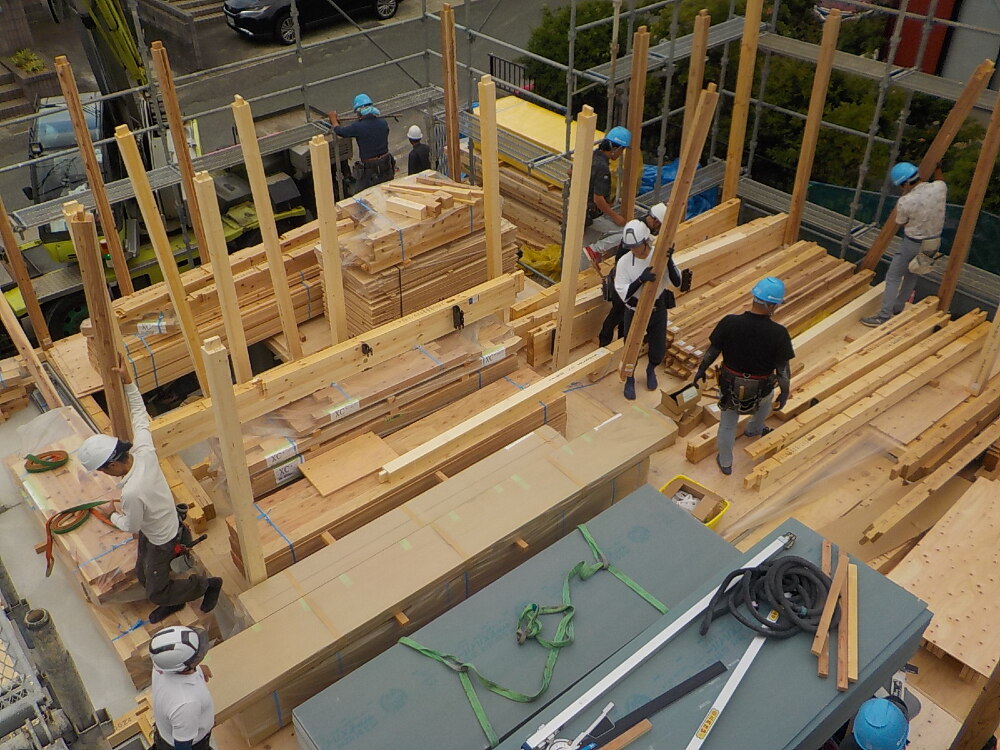

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

32. 2023年06月11日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

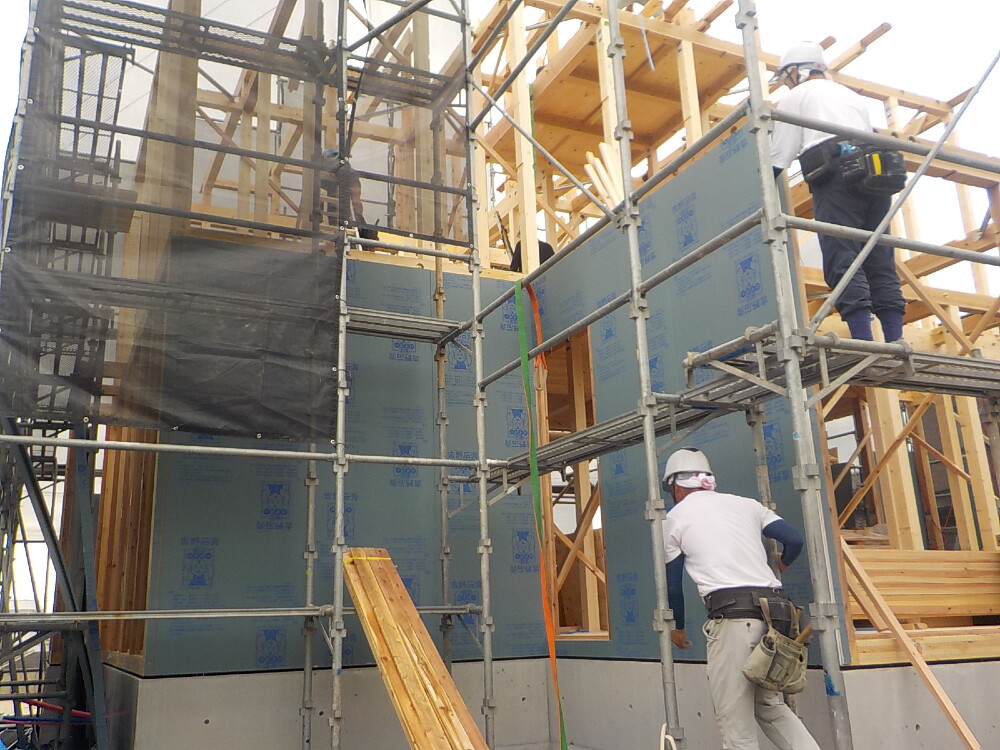

33. 2023年06月11日
上棟

上棟

重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

34. 2023年06月11日
上棟

上棟

耐力壁を施工しています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

35. 2023年06月11日
上棟

上棟

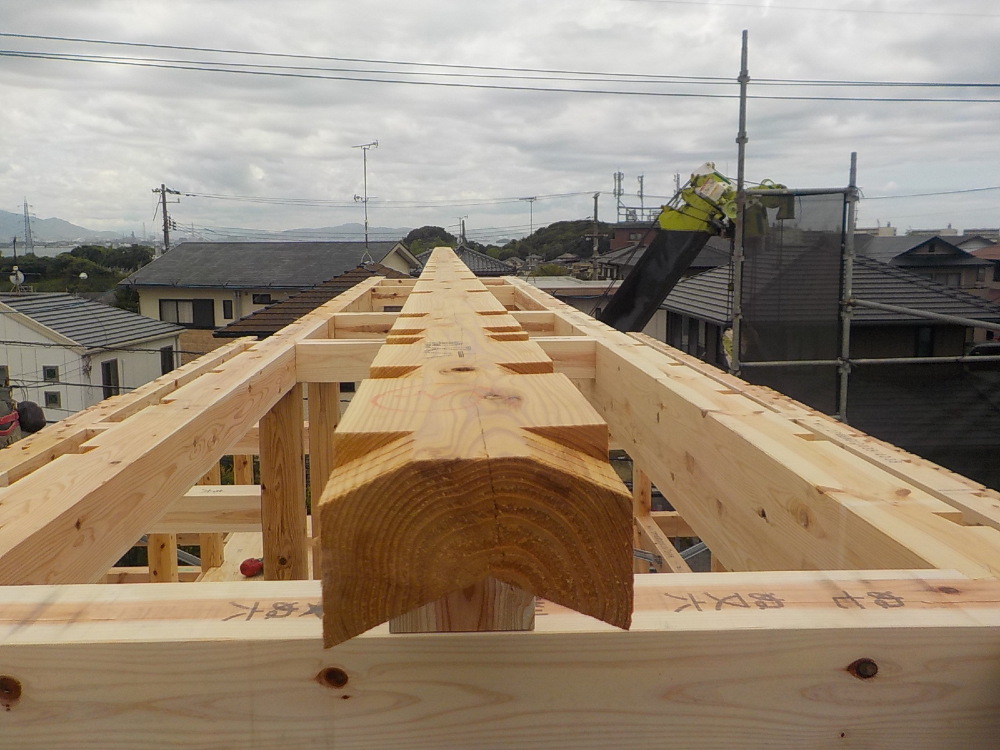

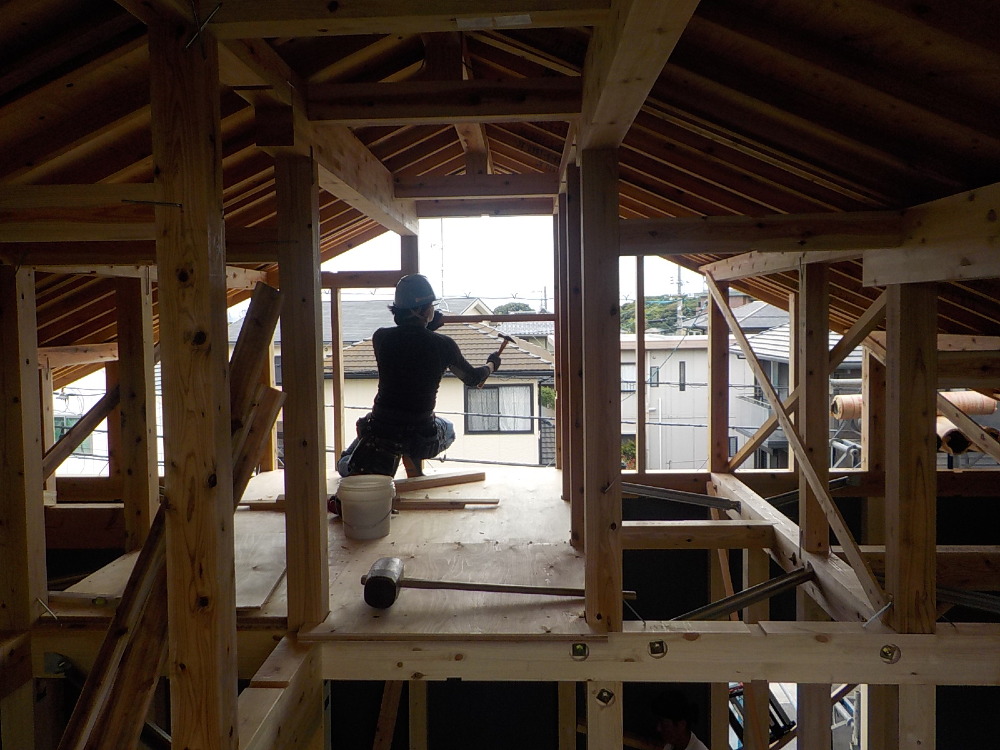

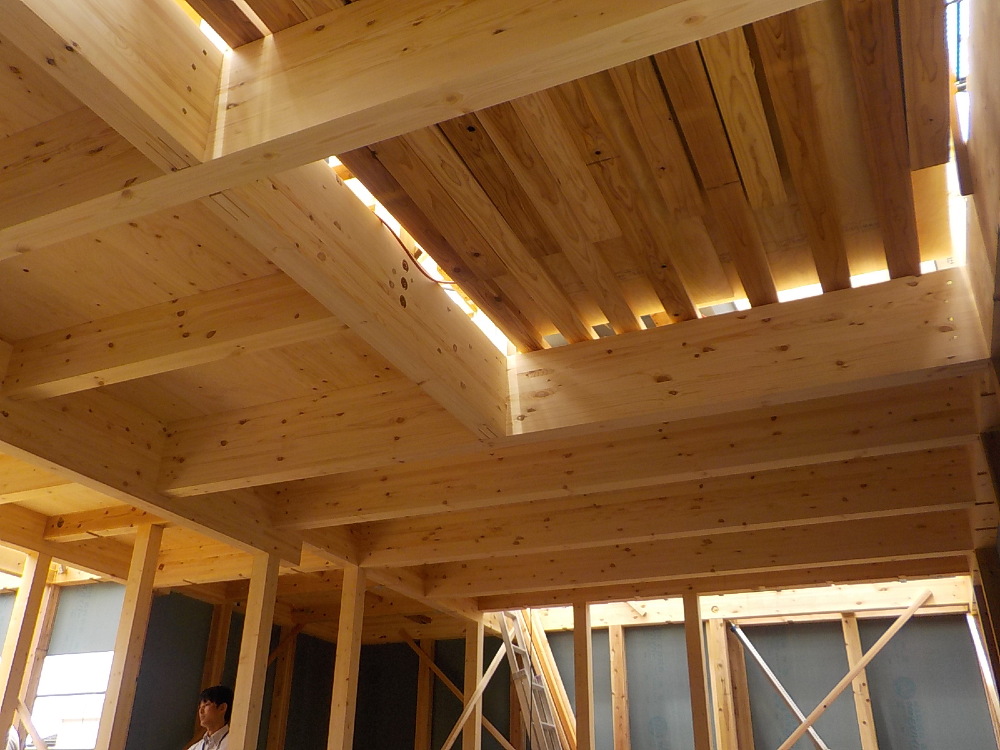

屋根の一番高いところに棟木(むなぎ)が取り付けられます。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。

36. 2023年06月11日
上棟

上棟

37. 2023年06月11日
上棟

上棟

38. 2023年06月11日
上棟

上棟

お家の形が分かるようになってきました(^^)/

39. 2023年06月11日
上棟

上棟

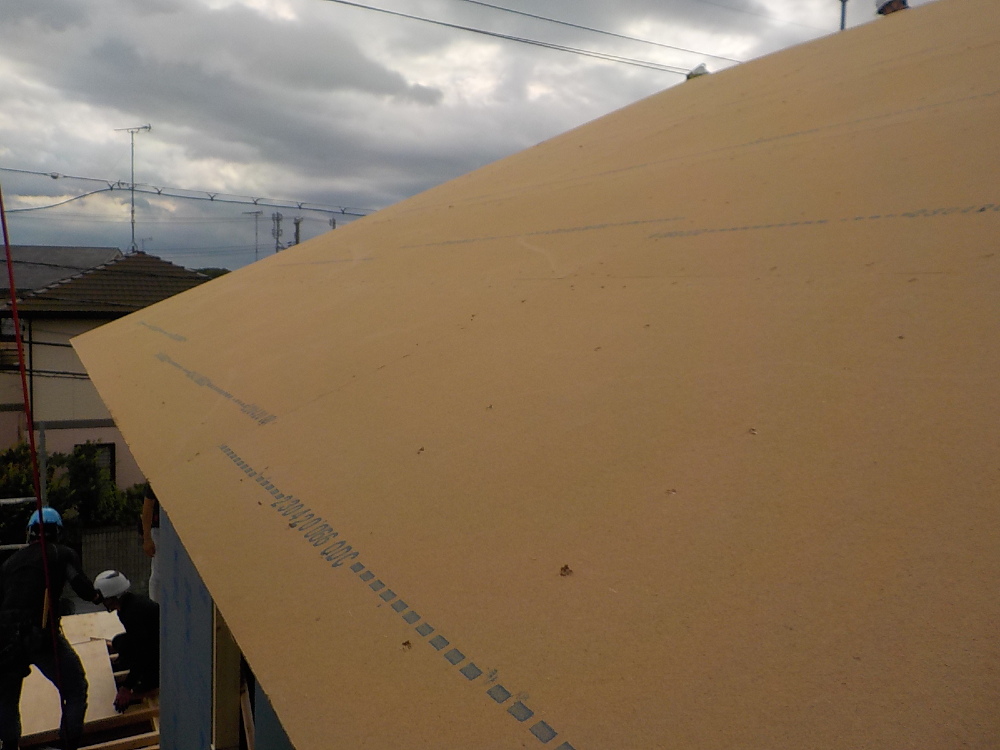

屋根材(合板)を貼り終わりましたので、その上に屋根下地材【ビルボード】を施工します。

40. 2023年06月11日
上棟

上棟

【ビルボード】は雨音の響きを抑えるとともに、断熱効果で、夏の暑さや冬の寒さをやわらげます。

41. 2023年06月11日
上棟

上棟

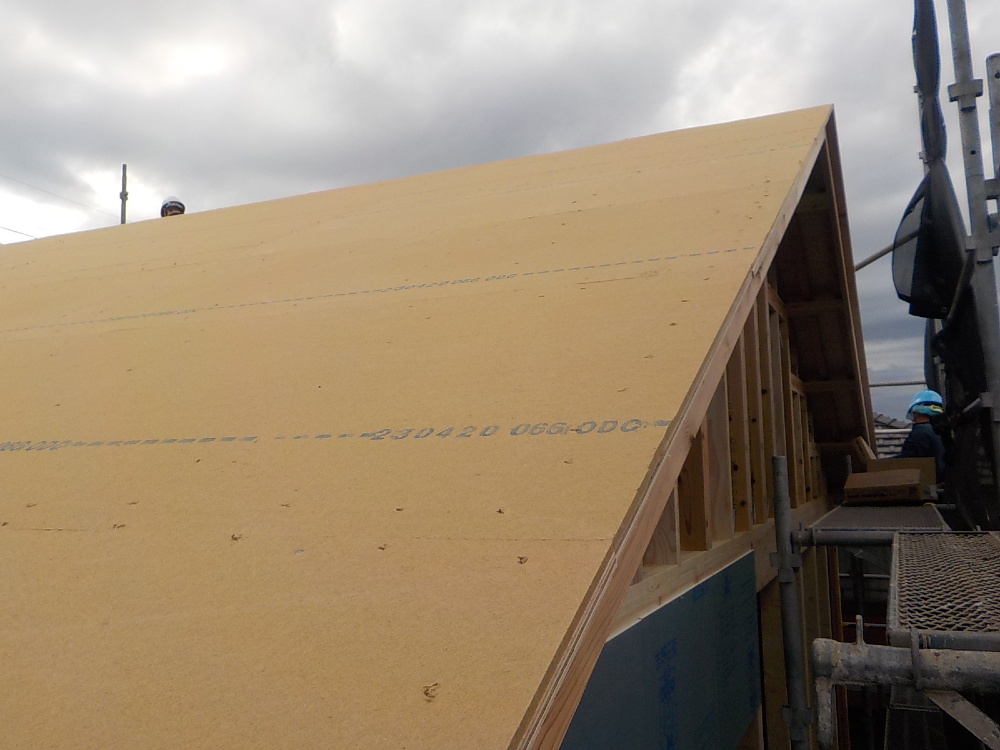

1階の屋根も同様に、屋根の下地材となる構造用合板を貼っていきます。

42. 2023年06月11日
上棟

上棟

構造用合板を貼り終わりましたら、その上に【ビルボード】を貼っていきます。

43. 2023年06月11日
上棟

上棟

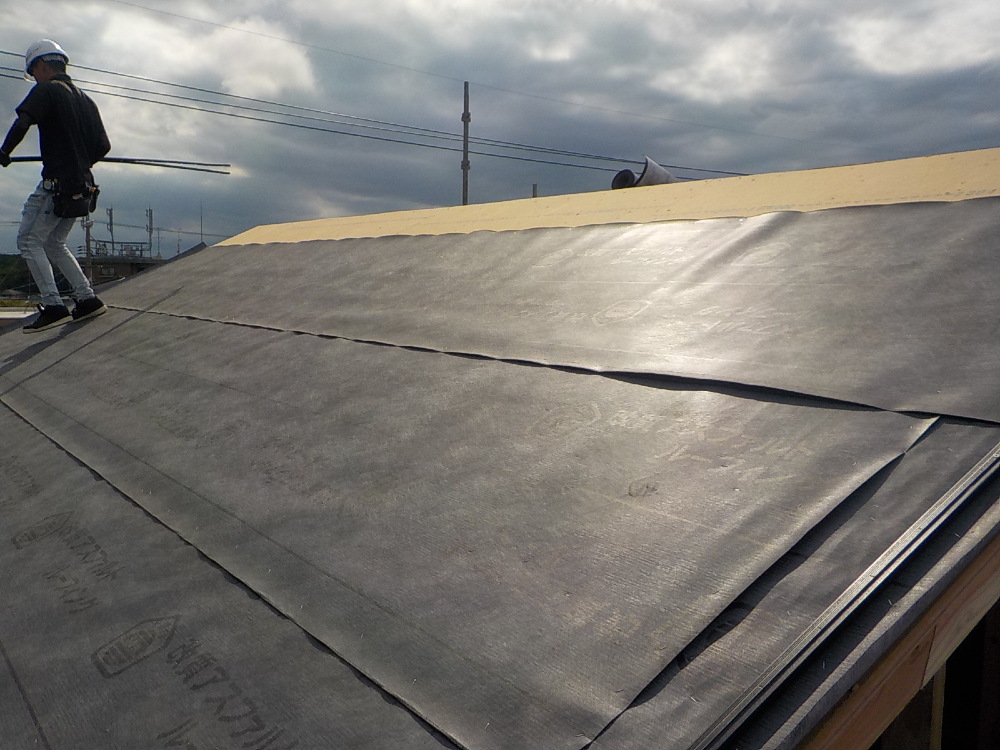

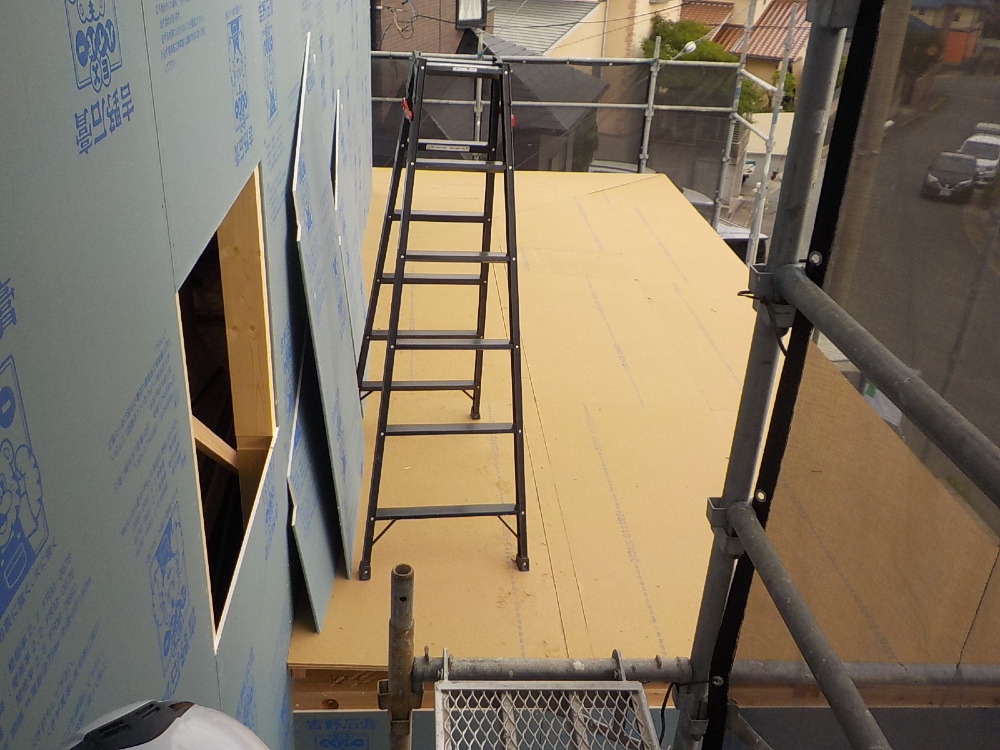

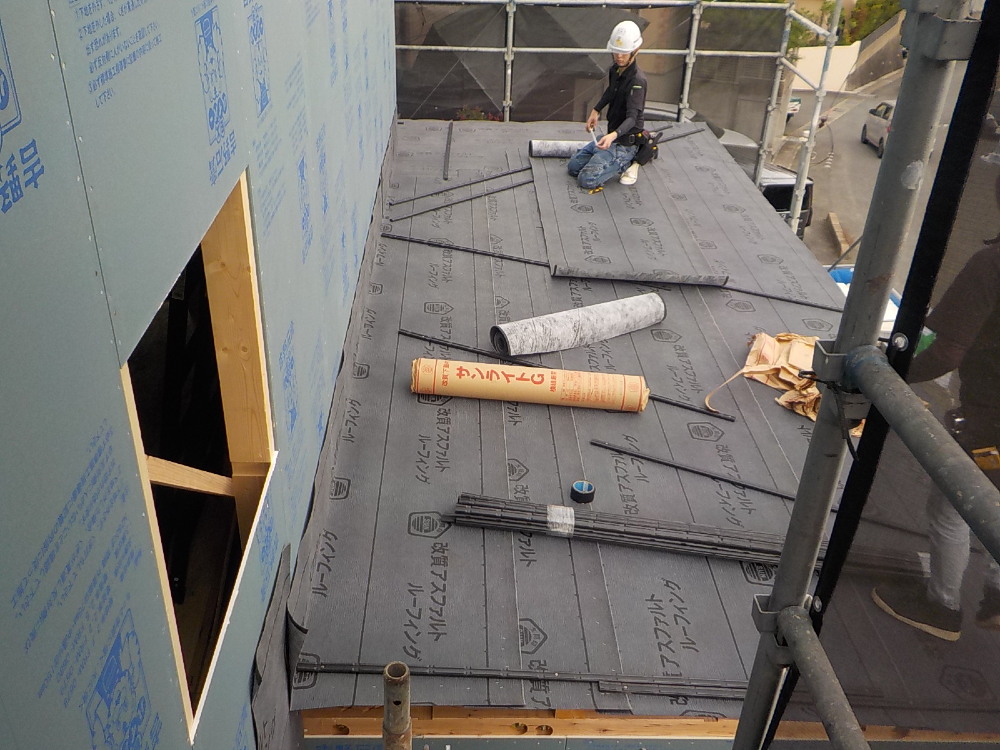

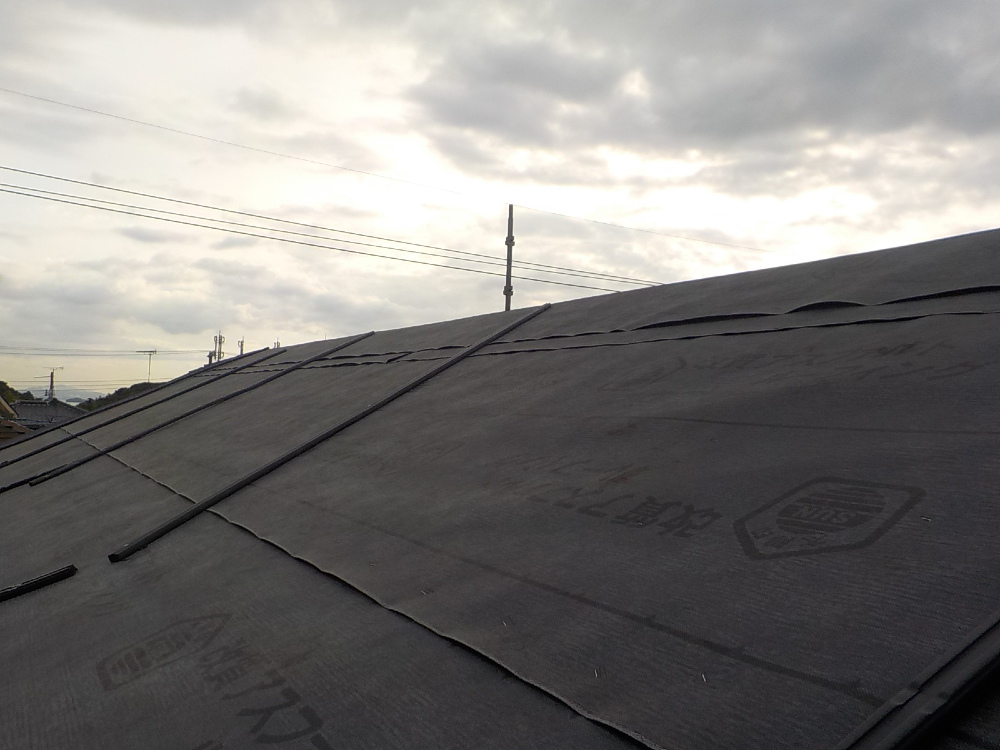

屋根下葺材【アスファルトルーフィング】を施工しています。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。

44. 2023年06月11日
上棟

上棟

45. 2023年06月11日
上棟

上棟

1階の屋根も同様、構造用合板の上に【ビルボード】が貼られました!

46. 2023年06月11日
上棟

上棟

47. 2023年06月11日
上棟

上棟

1階の屋根も同様、屋根下葺材【アスファルトルーフィング】を施工しました。

48. 2023年06月11日
上棟

上棟

49. 2023年06月11日
上棟

上棟

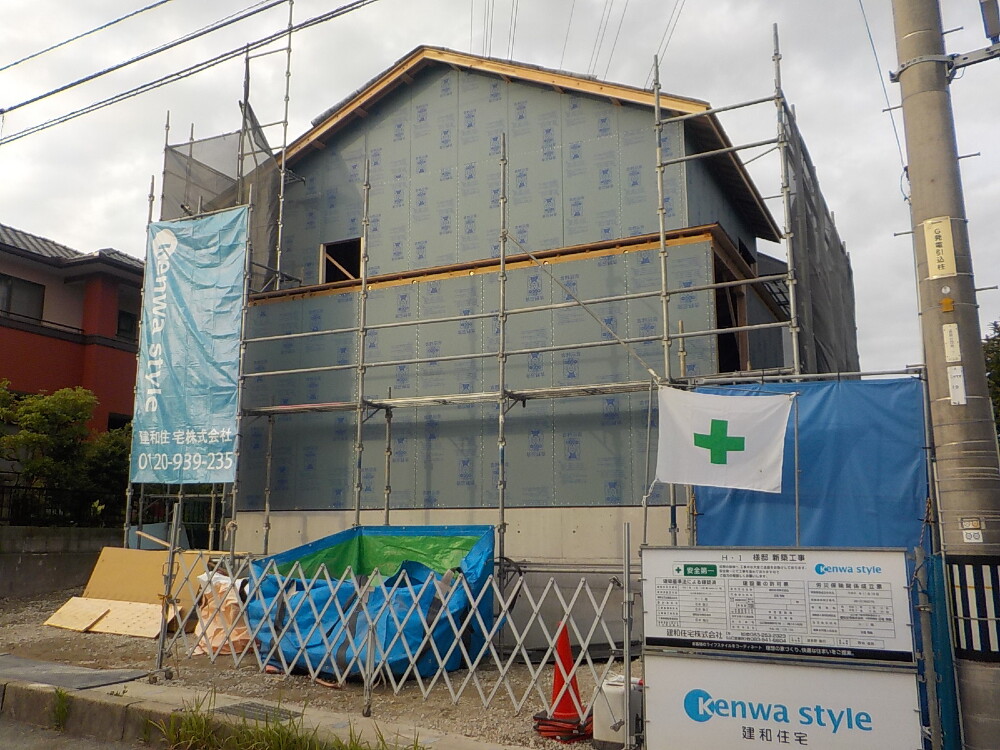

無事に棟上げを完了することができました(^^)/
I様、本日はありがとうございました!
今まで、図面などで、なかなかイメージがしづらかったものが、いよいよこうして形になりました。
一日でどんどん建ち上がっていく様子はI様にとっても、印象に残る思い出となったことではないかと思います(*´ω`*)
これからI様邸は外部、内部とも、さらに工事が進み、ますます姿を変えていきます♪
I様の大切なお家を大切に丁寧に施工させて頂きますので、ぜひ現場へお立寄りいただけたらと思います☆

50. 2023年06月13日
外部施工状況

外部施工状況

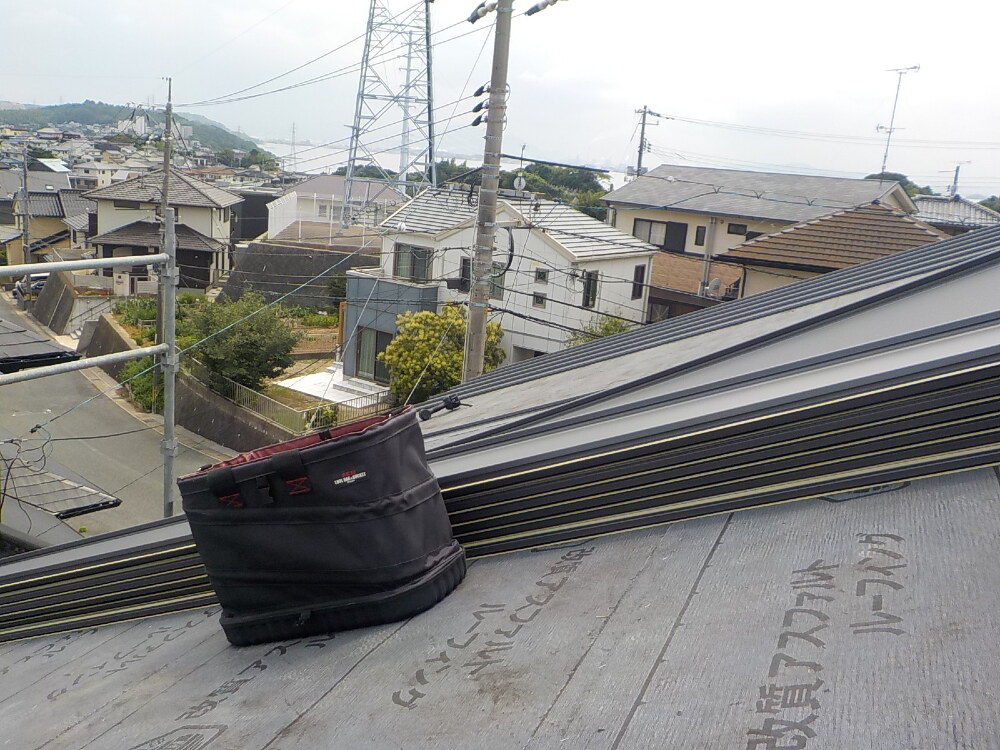

1階の屋根工事の様子です。

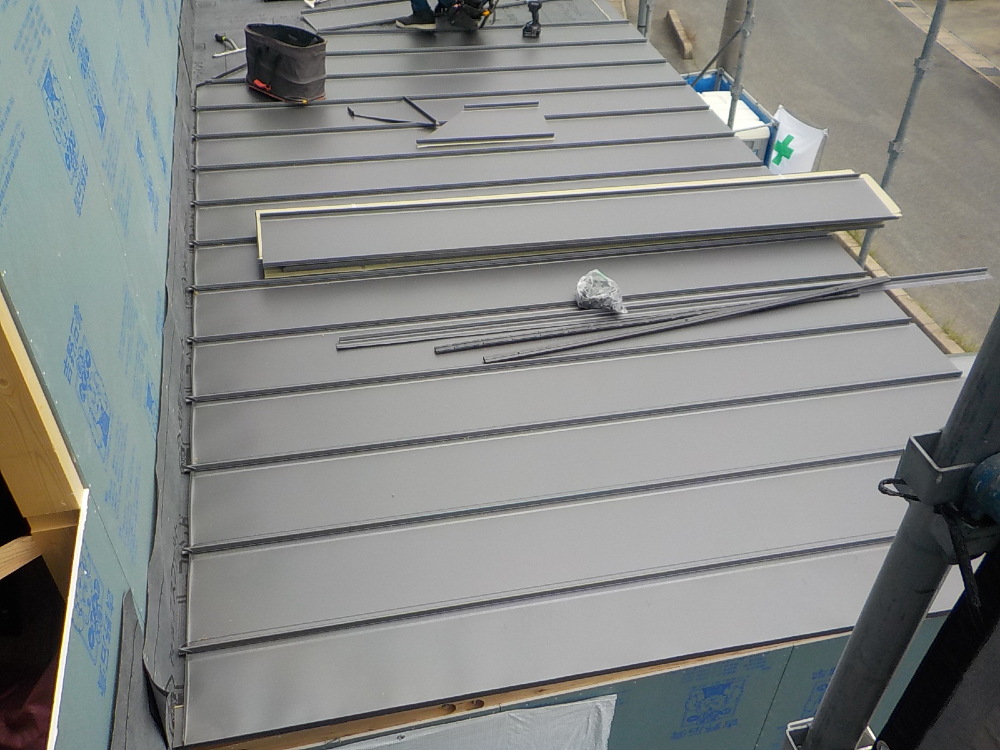

屋根下地材の上にガルバリウム鋼板の屋根材が施工されました!
【ガルバリウム鋼板】は、鉄を守るように開発された屋根材で、防サビに優れ、風雨に強く、耐久性、耐熱性に効果を発揮する屋根材です。
また、軽くて加工の自由度が高いのも特徴です♪

51. 2023年06月13日
外部施工状況

外部施工状況

2階の屋根も施工されました(^^)/
【ガルバリウム鋼板】は、軽量で高寿命錆びないなど、カラーも豊富なため、屋根や壁などに選ばれる方も多いですね☆

52. 2023年06月19日
外部施工状況

外部施工状況

サッシの取り付けが行われました(^^)/

53. 2023年06月19日
内部施工状況

内部施工状況

54. 2023年06月20日
内部施工状況

内部施工状況

天井に通気層確保用の【アクエアー】という建材の取付を行いました。
アクエアーはこのあと施工されるアクアフォームという断熱材の下地として用いられ、垂木の間にこのアクエアーを取り付けることで、断熱材と屋根下地材との間に通気層を作ってくれます。
これにより、屋根の中に空気の流れをつくり、湿気を溜めない仕組みになっています。
さらに、このアクエアーの素材自体にも透湿性があるので、湿気の排出を助けます。

55. 2023年06月23日
外部施工状況

外部施工状況

建物外部に遮熱透湿防水シートを貼りを行っています。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

56. 2023年06月24日
内部施工状況

内部施工状況

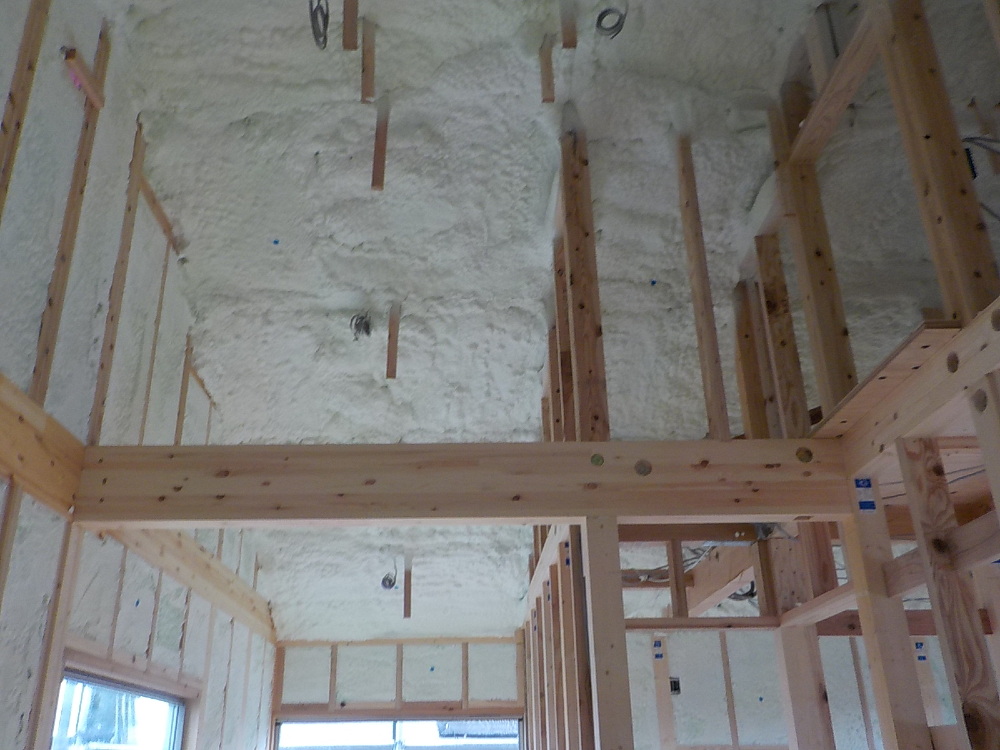

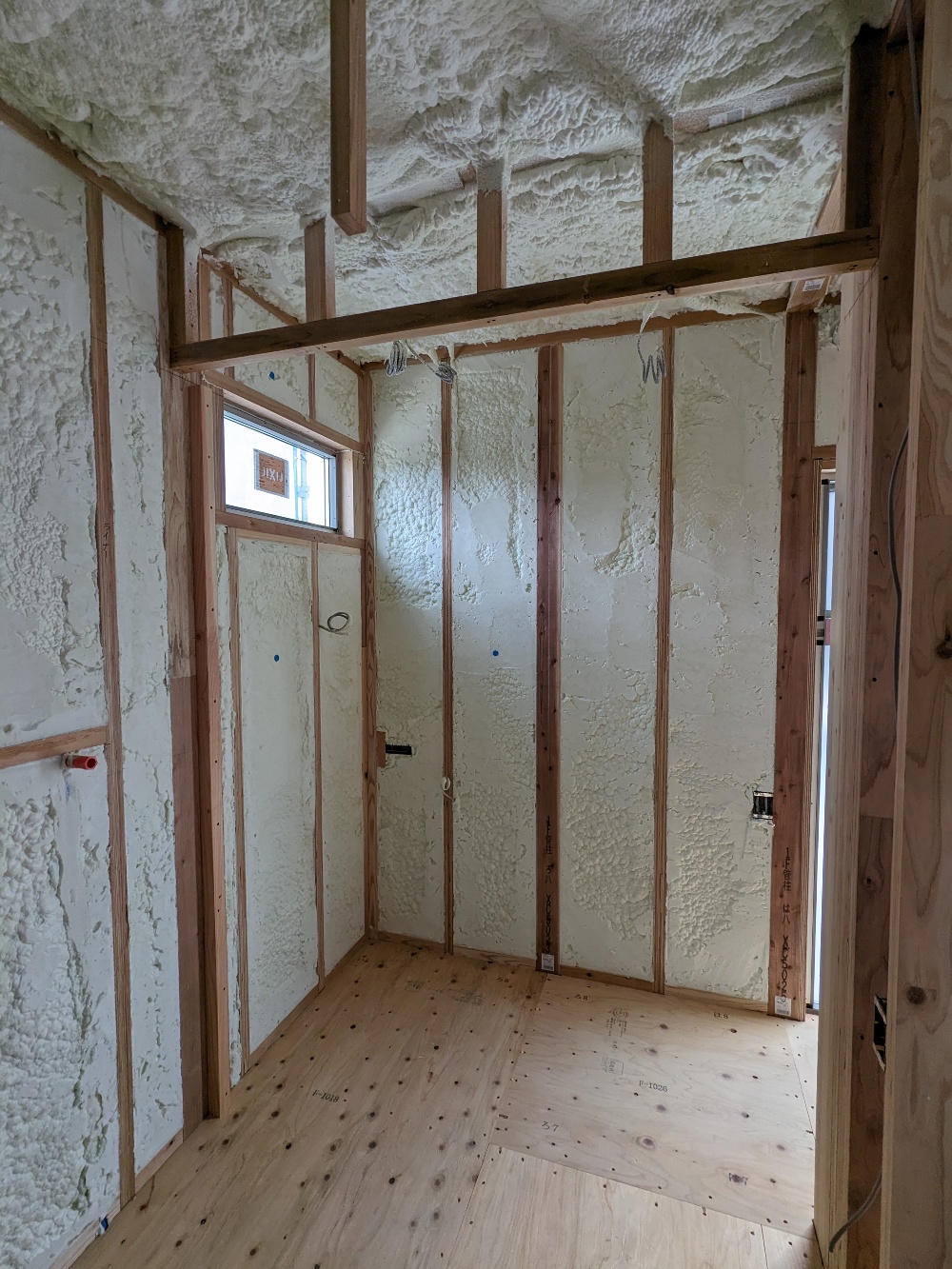

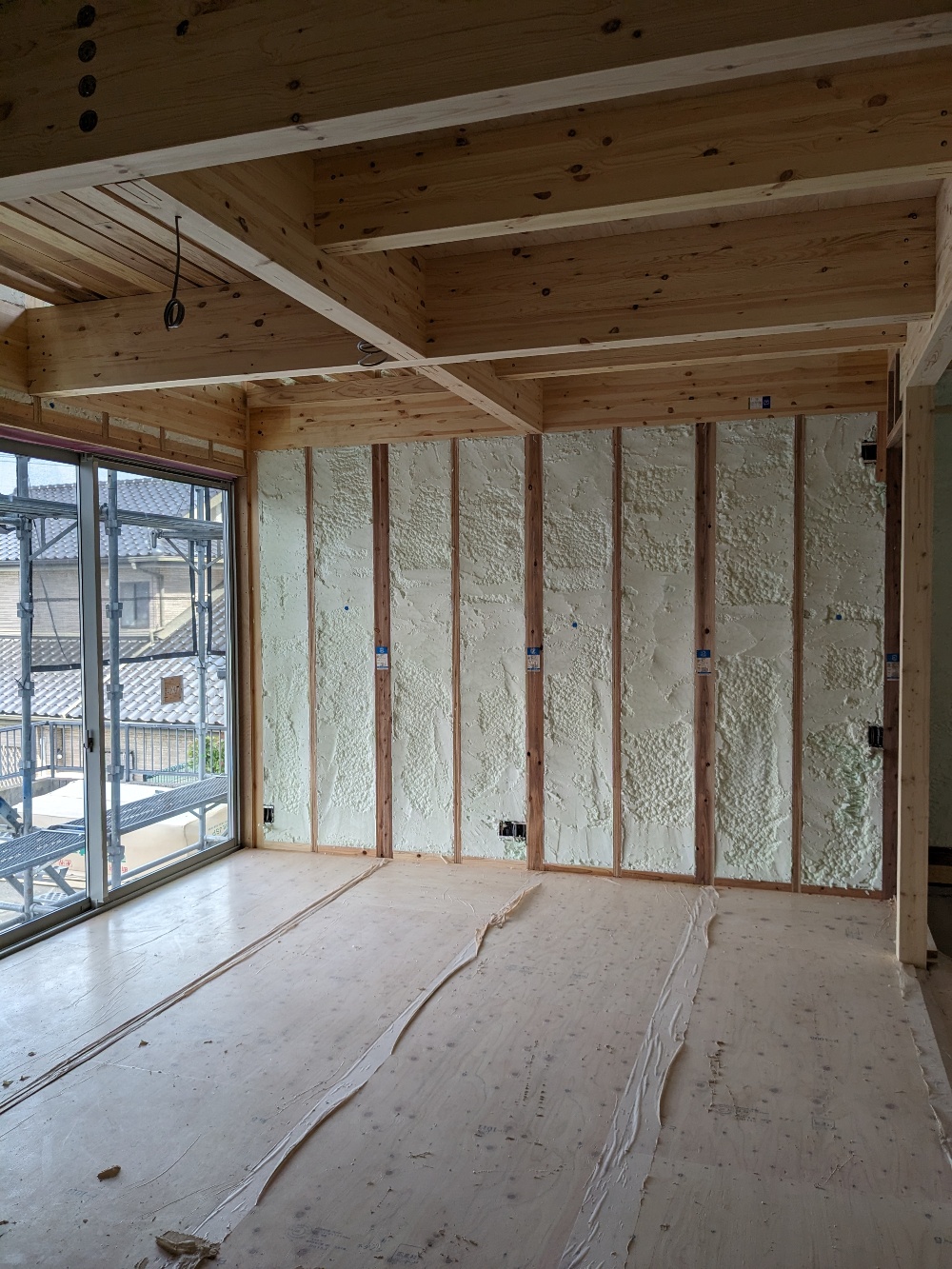

断熱材【アクアフォーム】の吹付けを行いました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

57. 2023年06月24日
内部施工状況

内部施工状況

アクアフォーム吹付け。
職人さんがきれいに吹き付けてくれました(^O^)/

58. 2023年06月26日
内部施工状況

内部施工状況

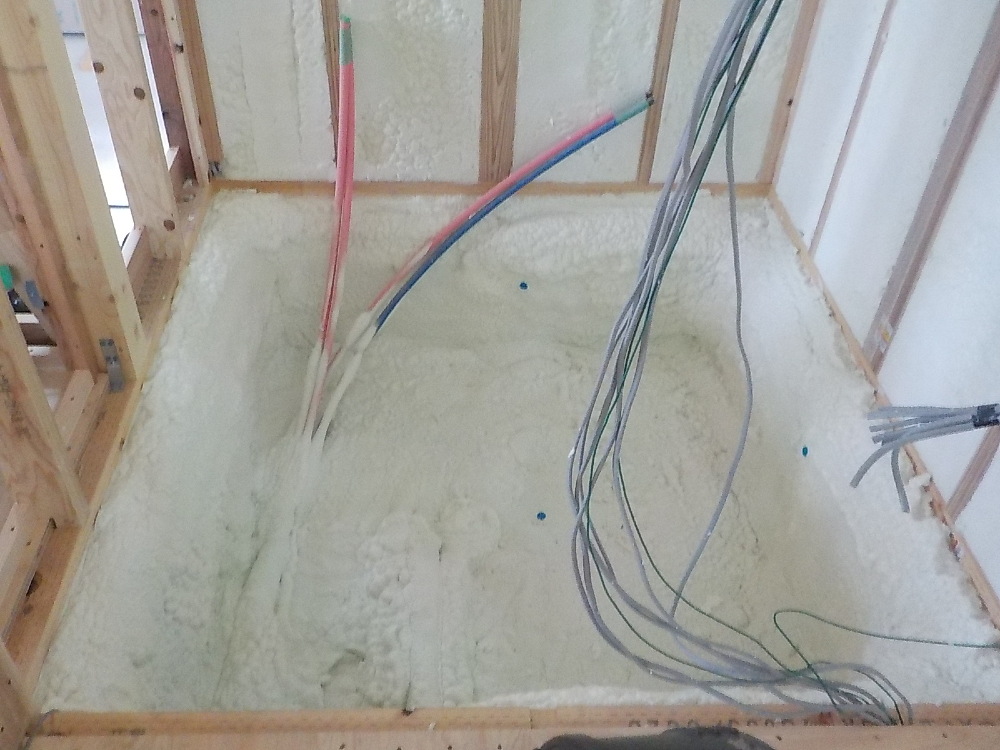

システムバス廻りの断熱【アクアフォーム】吹付けです。

59. 2023年06月26日
内部施工状況

内部施工状況

【アクアフォーム】の嬉しいとこと
①高い断熱材と気密性でお家の光熱費を削減してくれます
②アレルギー原因物質を発生させず、人に優しい素材で出来ています
③スポンジ状のフォームが建物の内外の音を吸収し、静かな住空間で快適に暮らせます
ひとにも地球にも優しい断熱材です☆

60. 2023年06月26日
内部施工状況

内部施工状況

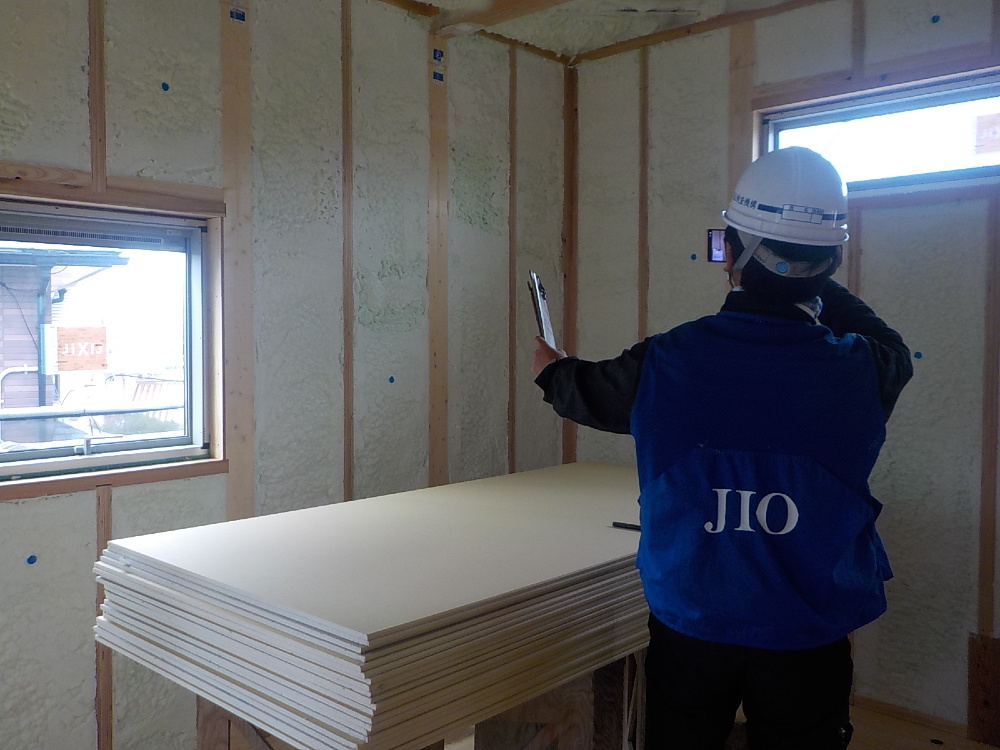

JIO断熱検査です。
無事合格です♪

61. 2023年06月30日
内部施工状況

内部施工状況

ユニットバスの設置を行いました(^^)/
建物内部は現在木工事中ですが、壁や建具などが出来上がってから浴槽やパネルを搬入すると、入りずらかったり、ぶつけて傷をつけてしまったりする恐れがあるため、このように早い段階で設置するようにしています。

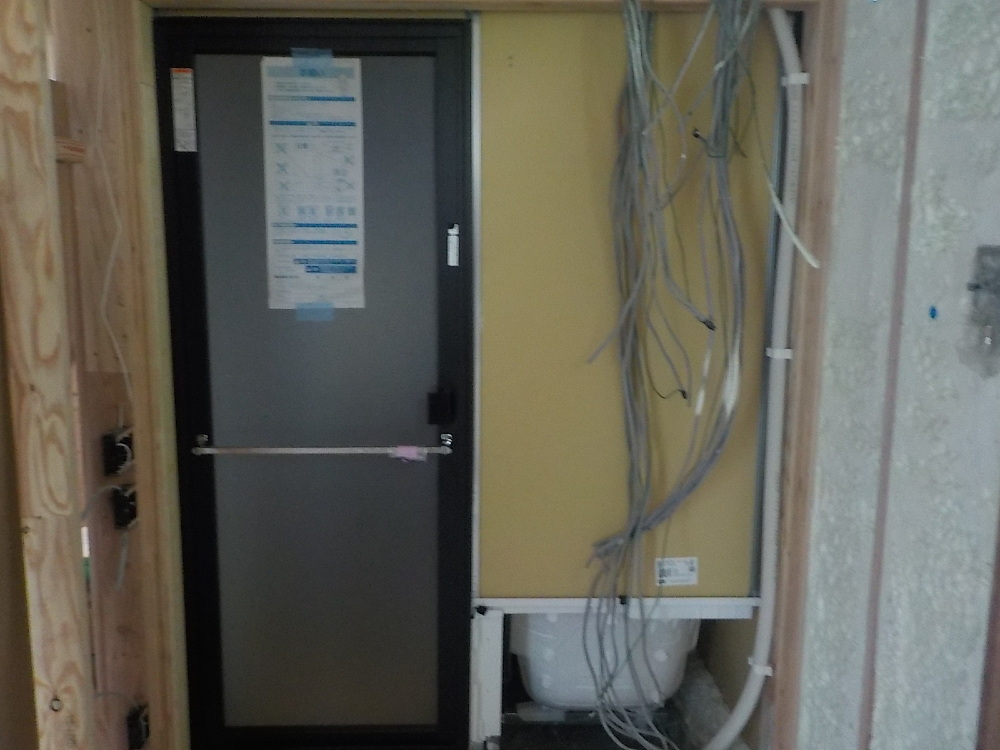

62. 2023年07月01日
内部施工状況

内部施工状況

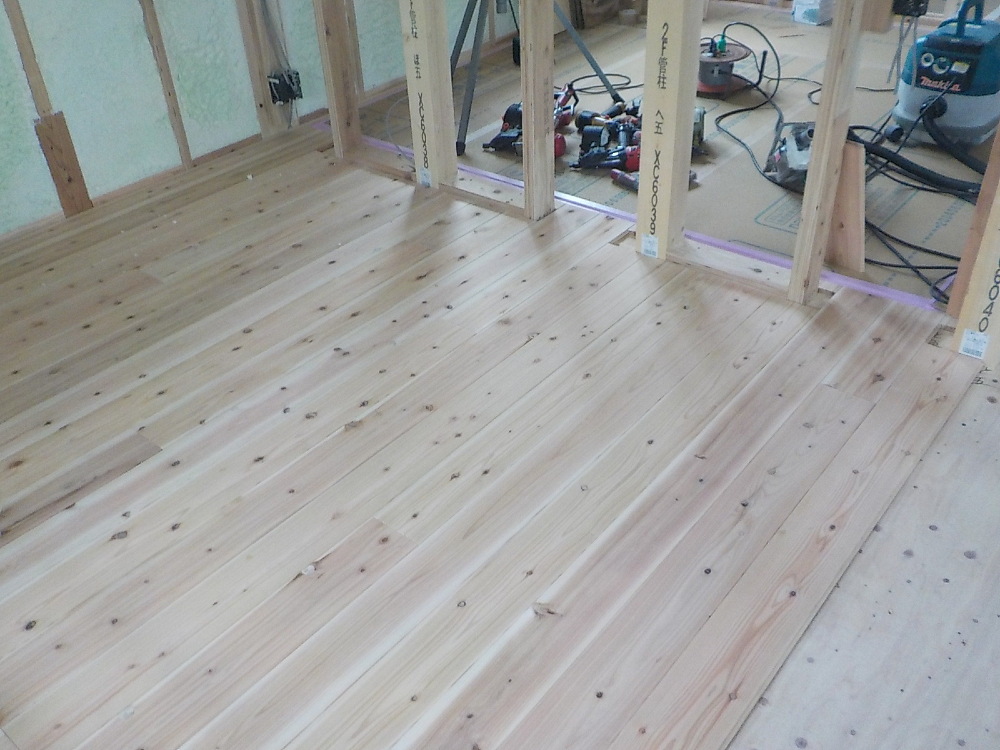

フローリング貼りの様子です。
床材は、キズや汚れなどから守るため、貼ったら必ず直ぐに養生していきます。
笑顔いっぱいでこのお家のお引渡しの日を迎えられるよう、携わる全ての業者さんが、お家を大切に守っていきます♪

63. 2023年07月06日
内部施工状況

内部施工状況

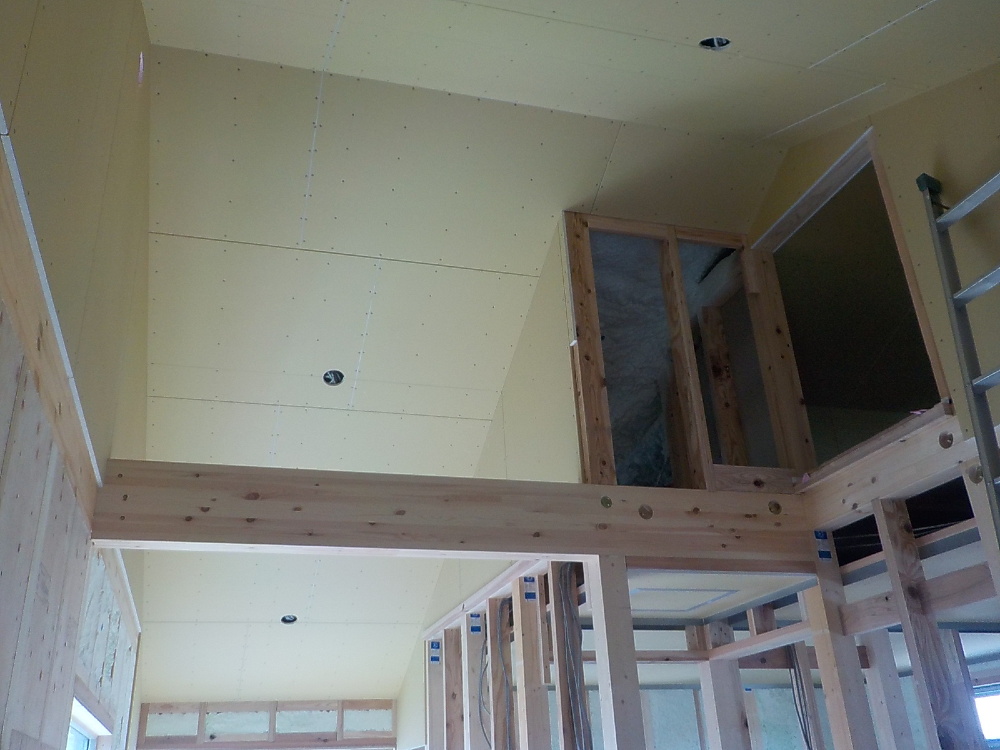

天井に石膏ボード貼り工事が施工されました。
【石膏ボード】とは、クロスを貼る前に下地として施工します。
石膏ボードという名の通り、芯材に石膏を固めたものに両面を厚紙で覆った素材でできたボードです。
火に強く、音を伝えにくいという特性をもっており、断熱性能にも優れでいます。
ボードがあるだけで随分とお部屋内部がすっきりとした印象になります(*'▽')

64. 2023年07月07日
内部施工状況

内部施工状況

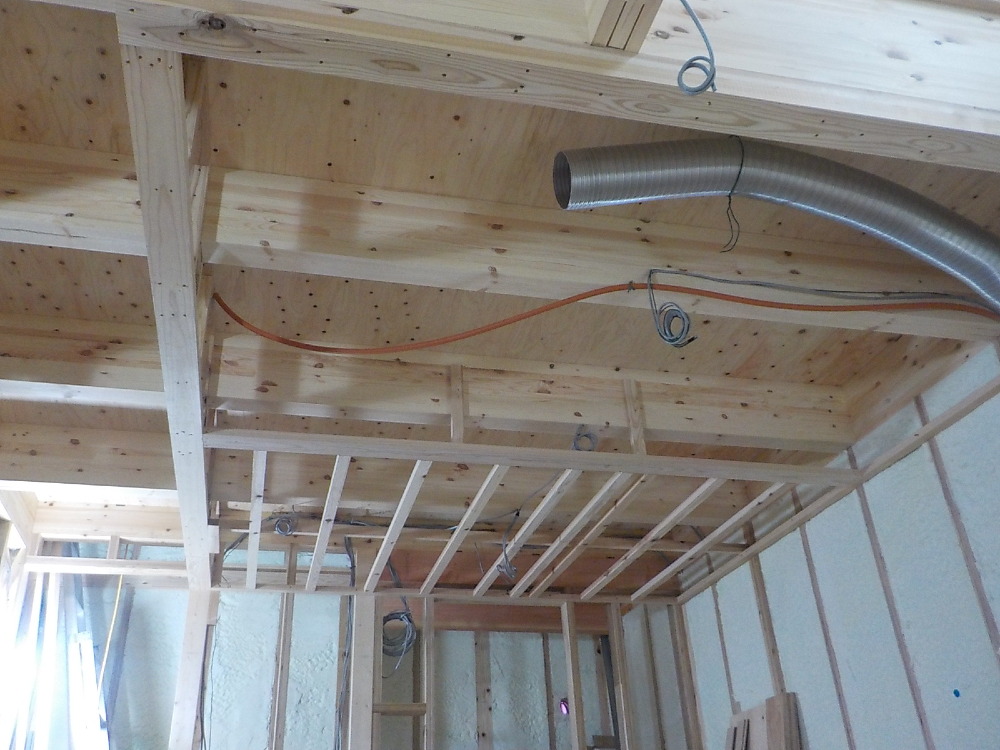

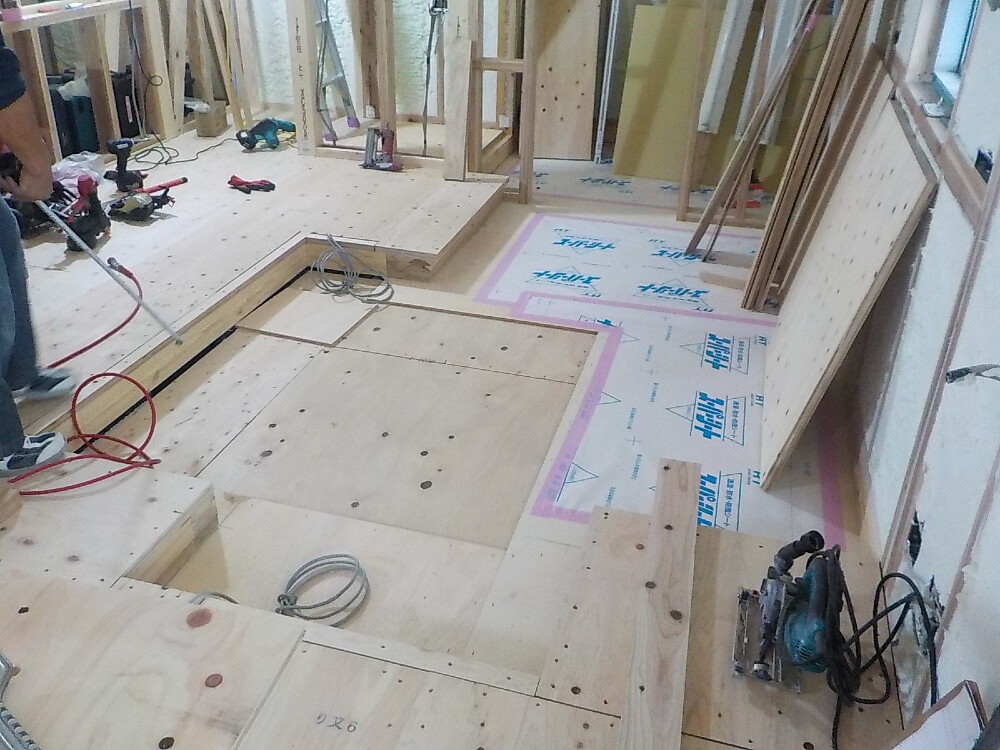

65. 2023年07月07日
内部施工状況

内部施工状況

66. 2023年07月10日
内部施工状況

内部施工状況

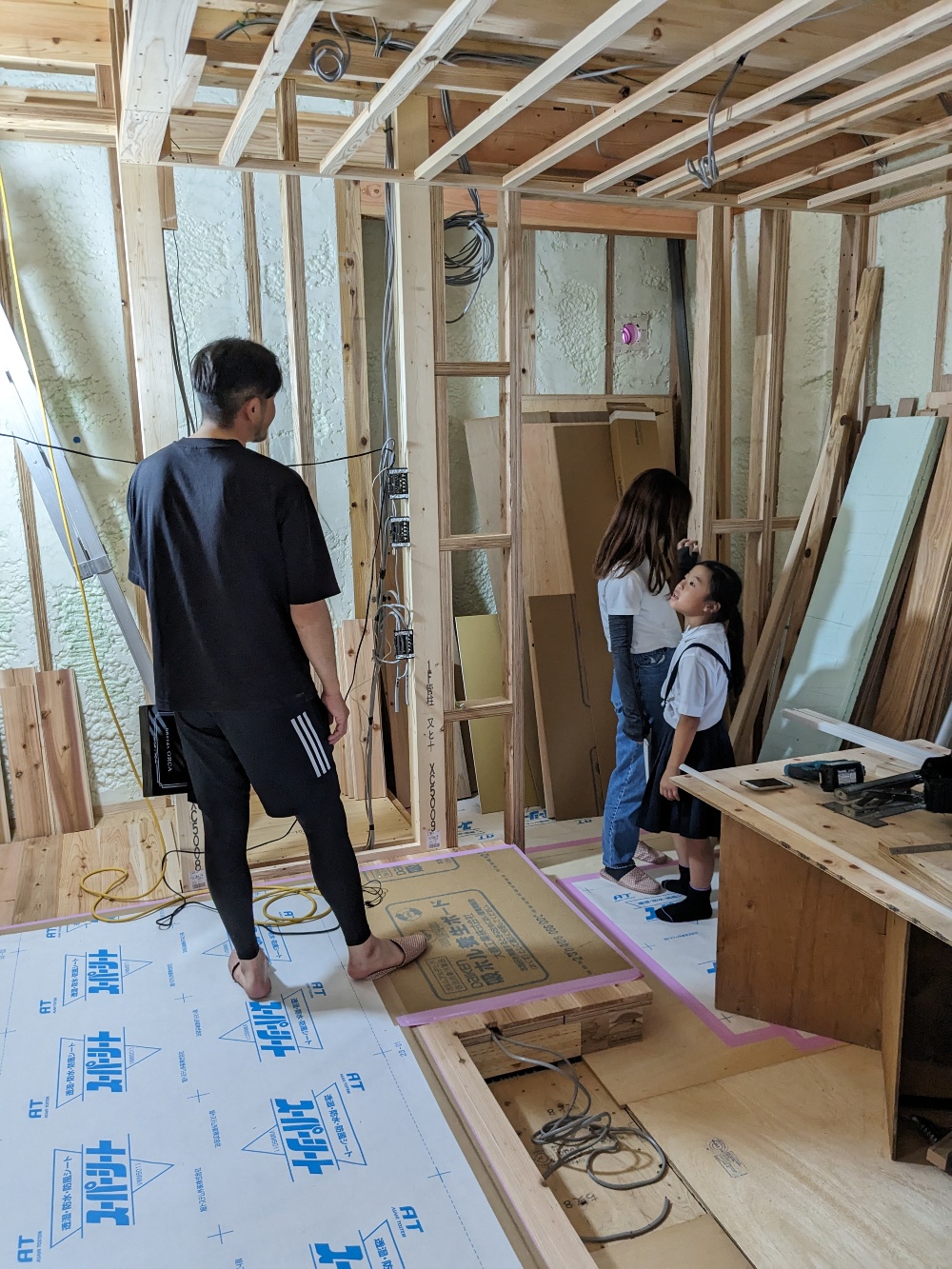

お施主様が夕方現場に遊びに来られました。
今後も進んでいきますので、たくさん現場にお越しください!

67. 2023年07月10日
内部施工状況

内部施工状況

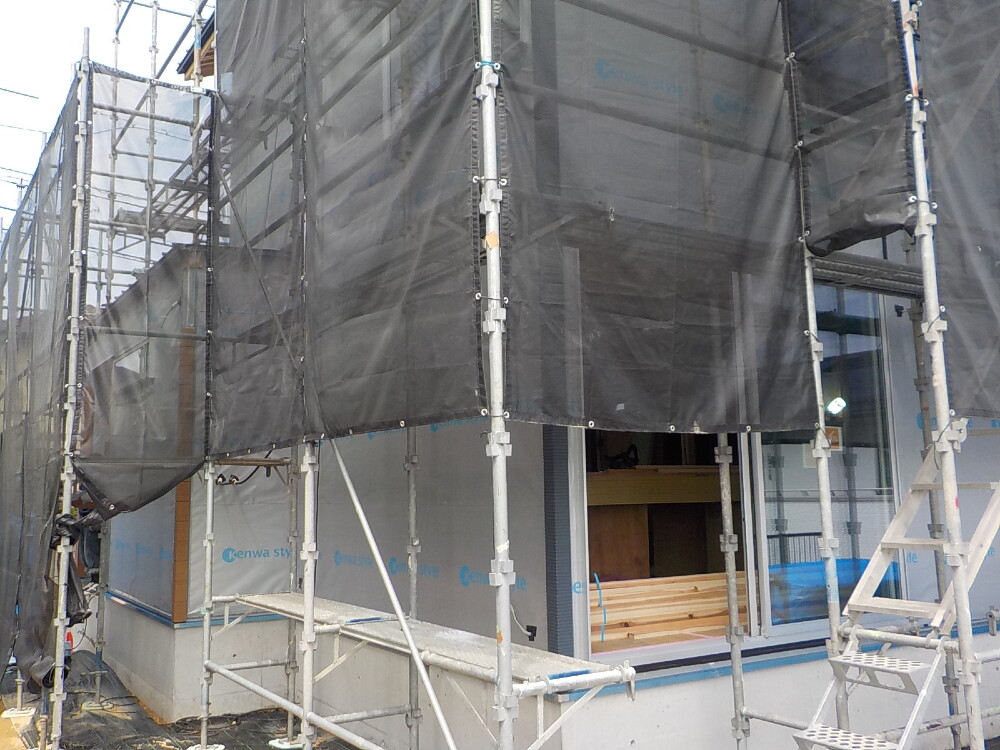

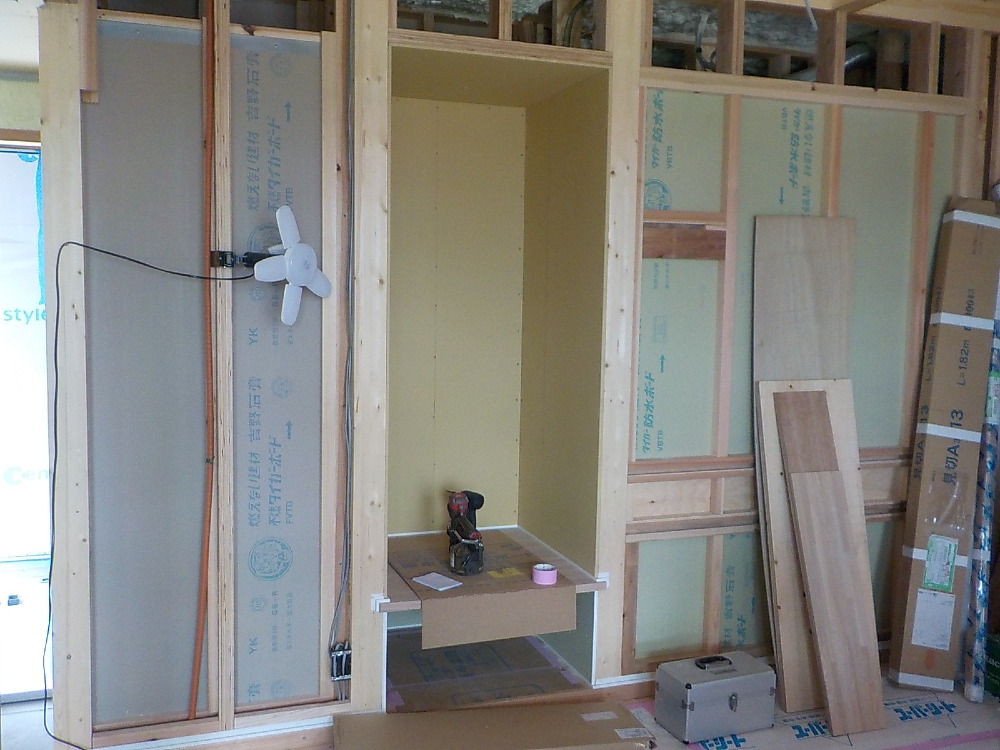

68. 2023年07月14日
外部施工状況

外部施工状況

69. 2023年07月20日
外部施工状況

外部施工状況

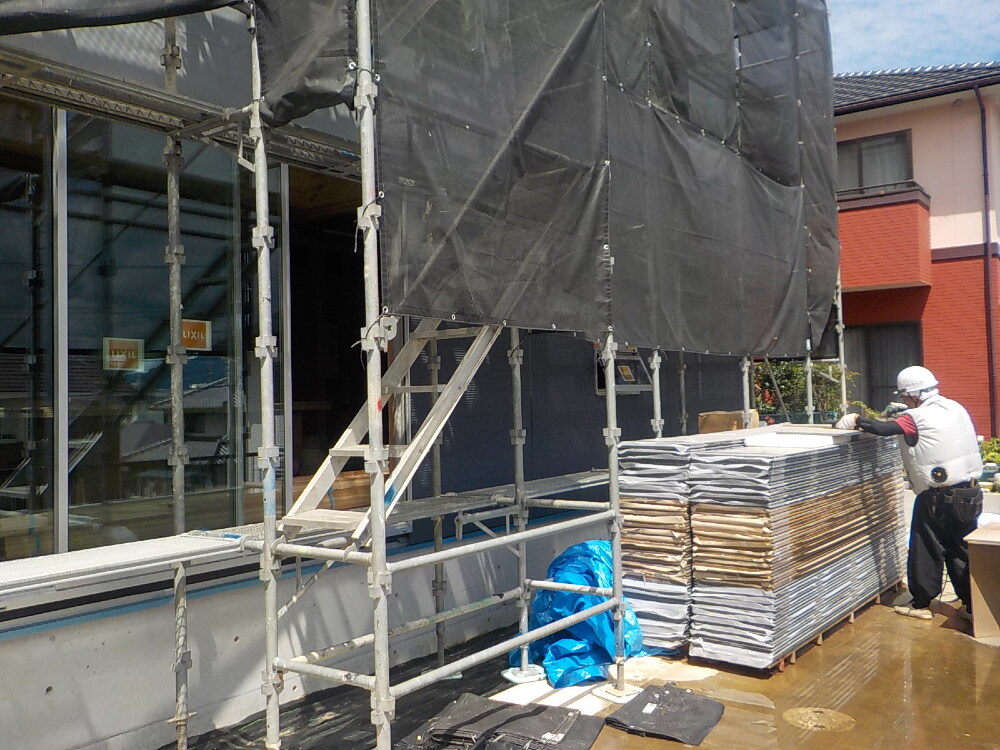

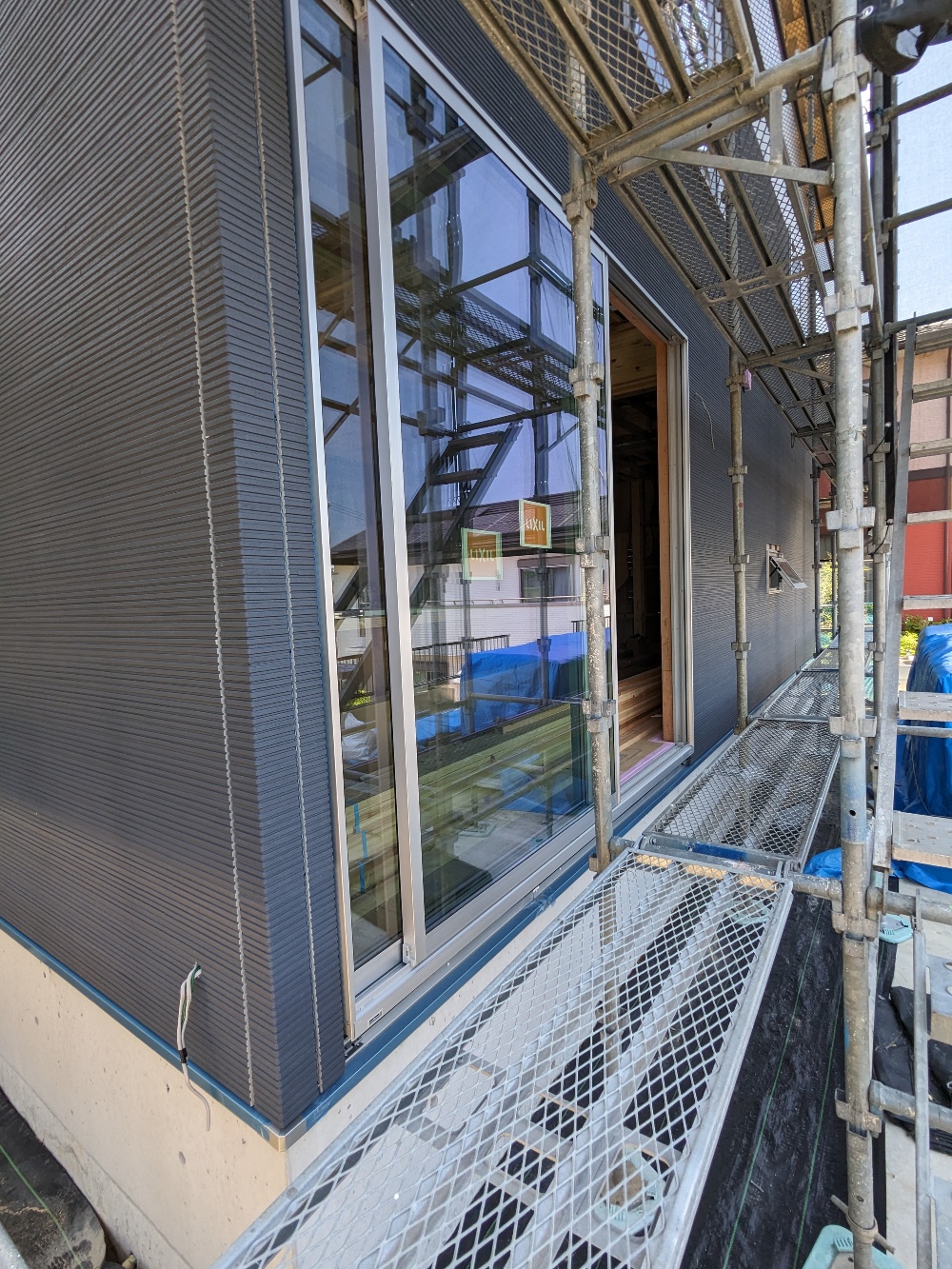

外壁サイディング貼り工事の様子です。
外壁の色は、そのお家の雰囲気を決める大きなポイントですね。
I様にお選びいただいたのは【QFアトランティックチタンブルー】というモダンな色合いの外壁材と
【QFミーテチタンオレンジ】という木目調の外壁材がアクセントになり、かっこよく素敵な外観になりそうです♪
まだ、外壁工事は途中ですが、全部の外壁材を貼り終えますと、今までとはまた印象が変わり、一層お家らしくなってきますよ!
とても楽しみですね♪

70. 2023年07月20日
内部施工状況

内部施工状況

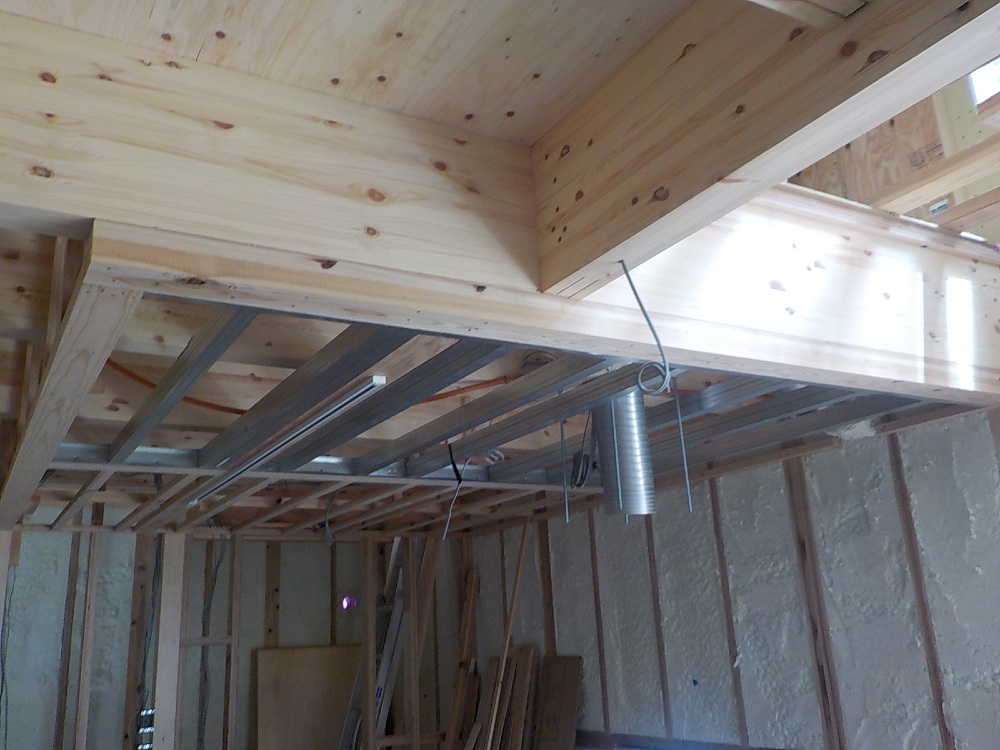

キッチン天井 一部軽鉄下地組

71. 2023年07月20日
内部施工状況

内部施工状況

和室 地袋造作

72. 2023年07月21日
外部施工状況

外部施工状況

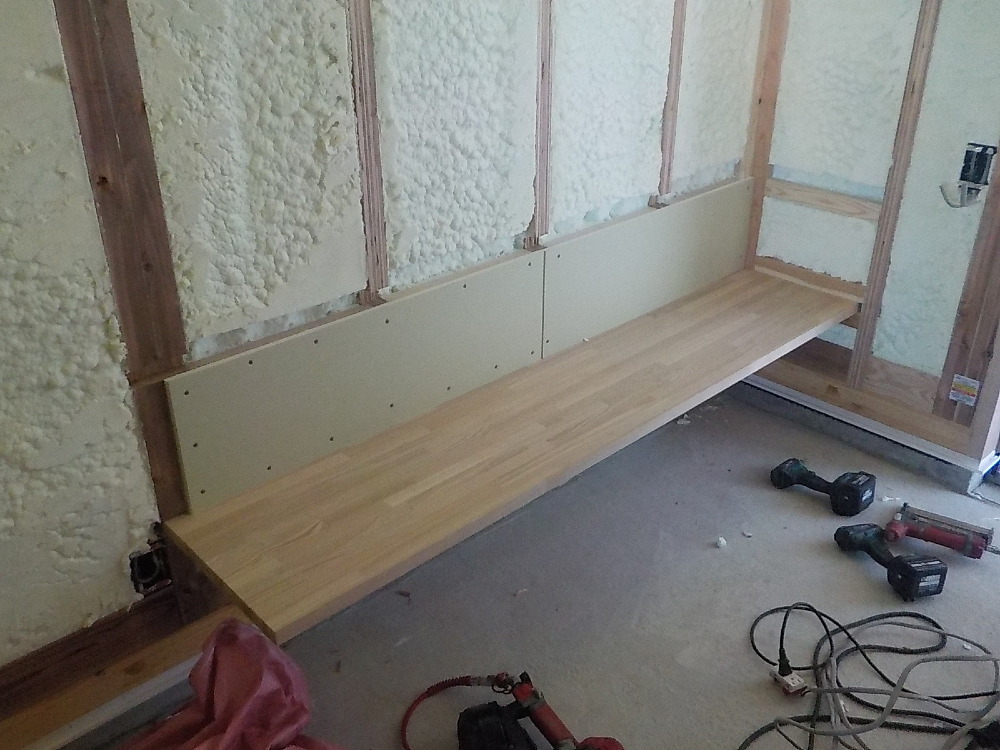

73. 2023年07月22日
内部施工状況

内部施工状況

玄関ホールの棚板を取付けました!

74. 2023年07月22日
内部施工状況

内部施工状況

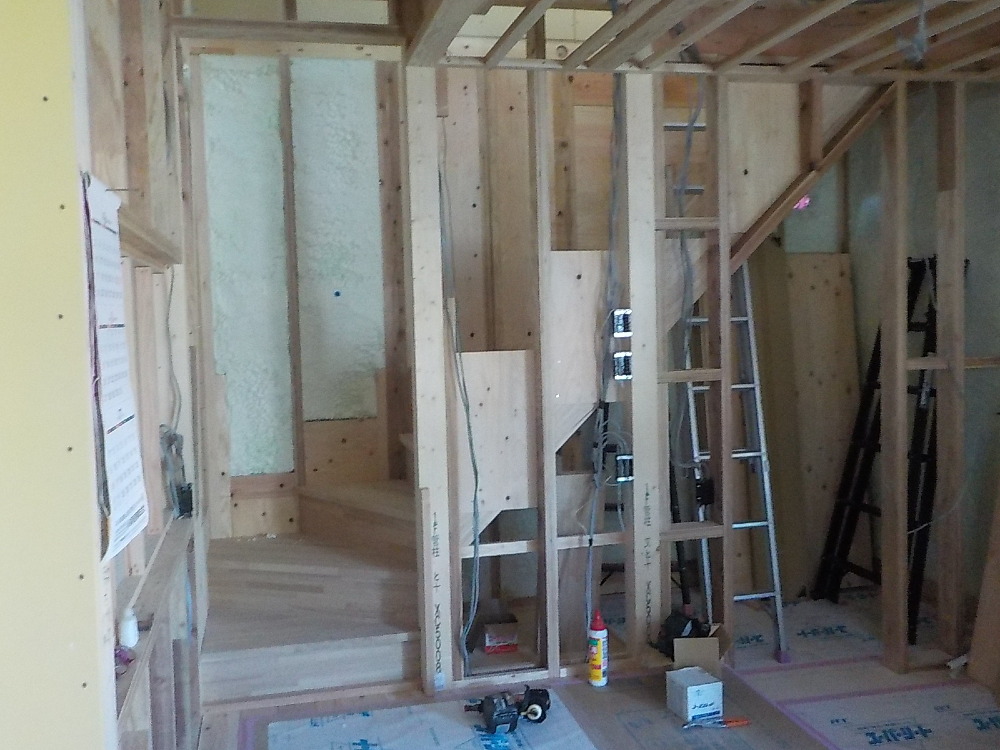

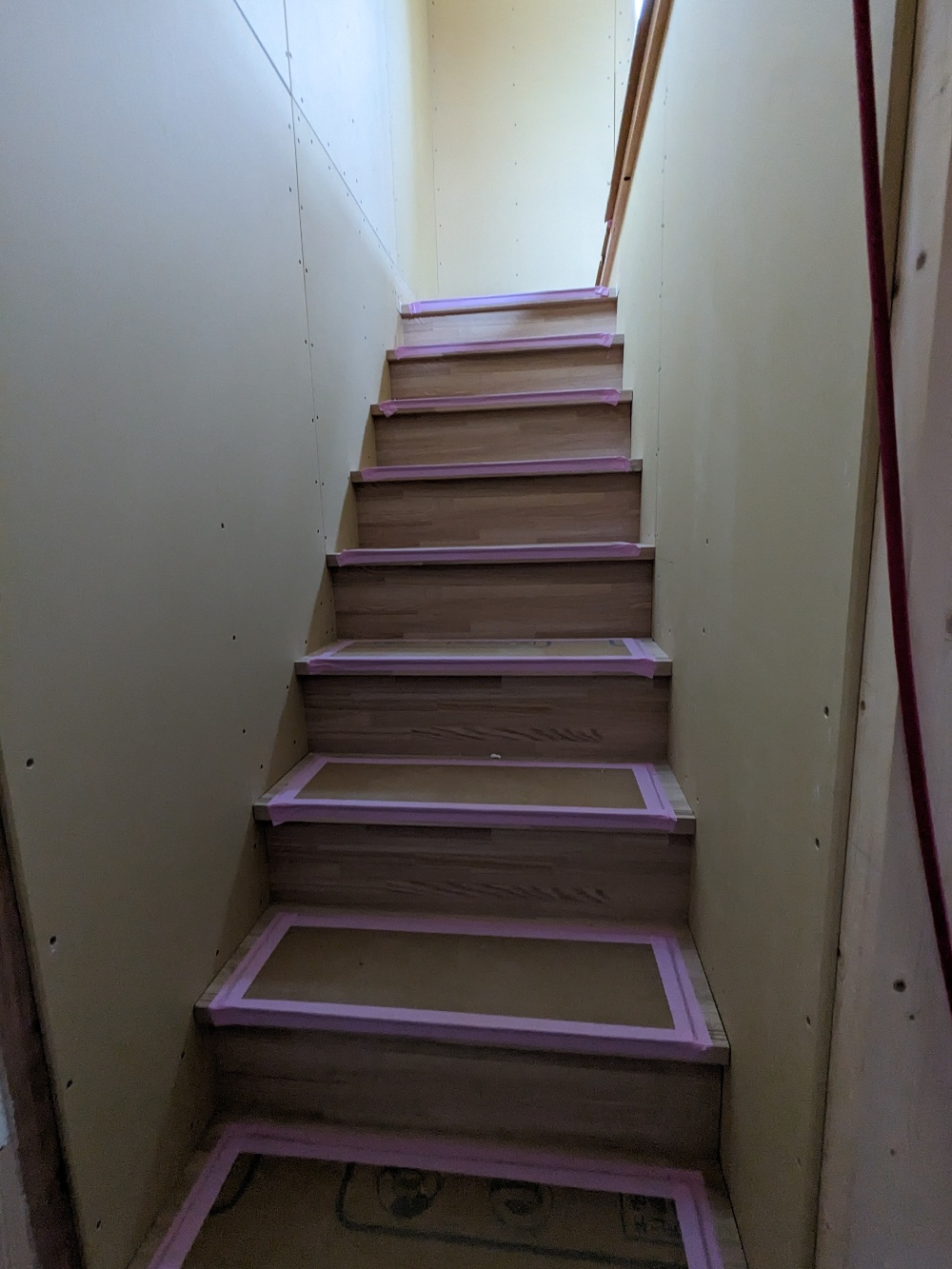

階段造作工事の様子です。

75. 2023年07月24日
内部施工状況

内部施工状況

階段の壁に石膏ボードが施工されました(^^)/

76. 2023年07月24日
外部施工状況

外部施工状況

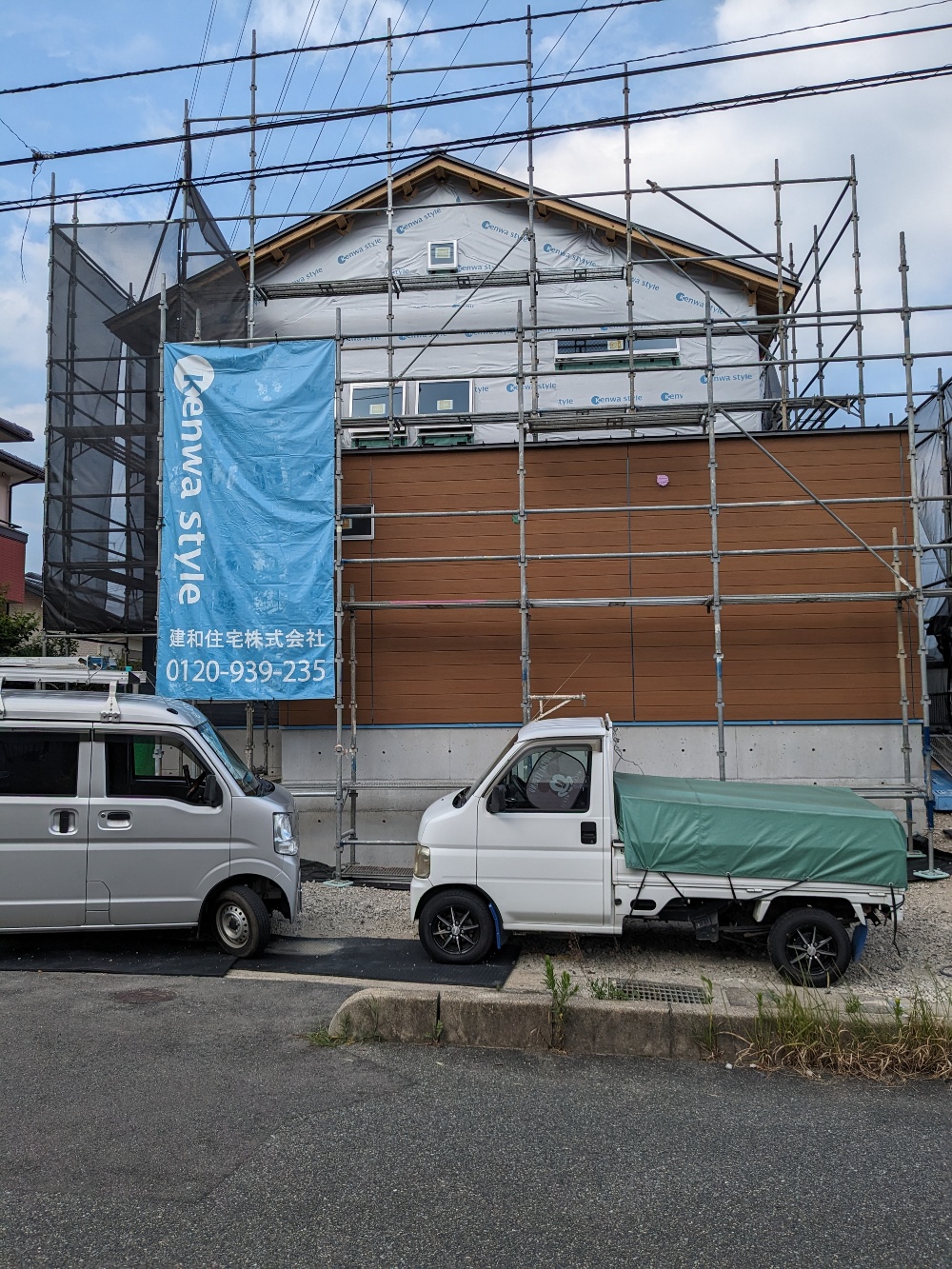

77. 2023年07月25日
内部施工状況

内部施工状況

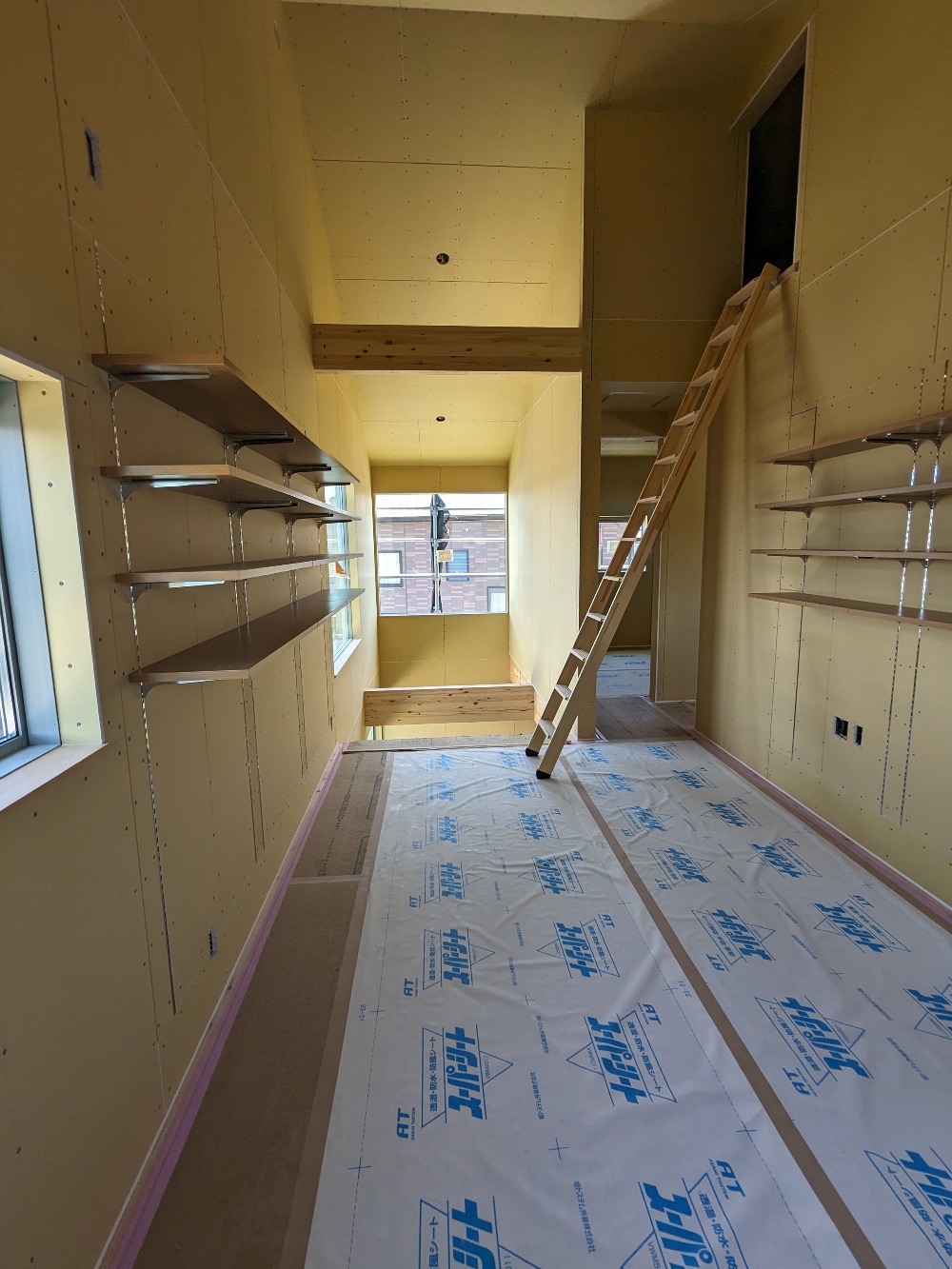

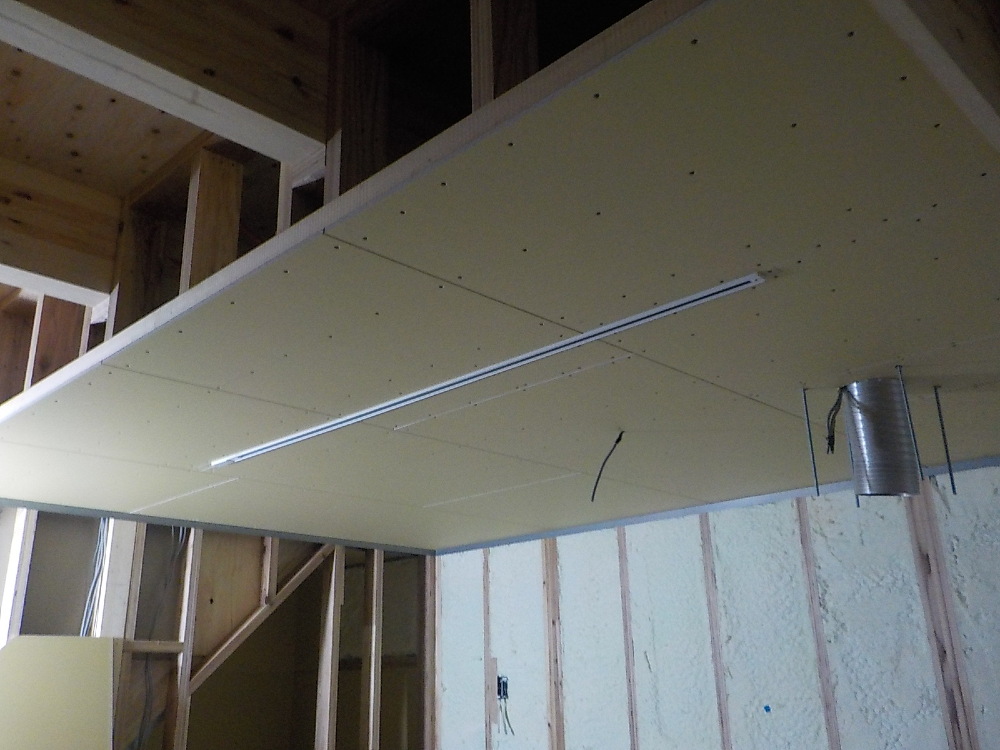

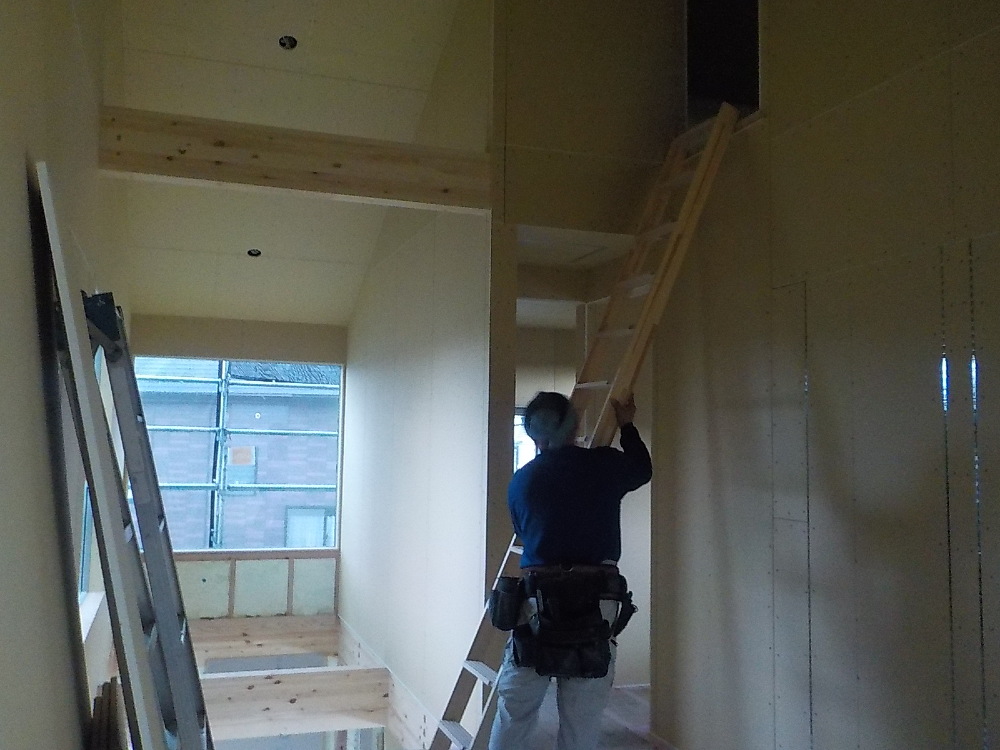

2階のロフトにハシゴの取付を行いました!

78. 2023年07月25日
内部施工状況

内部施工状況

キッチンの天井に【石膏ボード】が貼られました!

79. 2023年07月31日
外部施工状況

外部施工状況

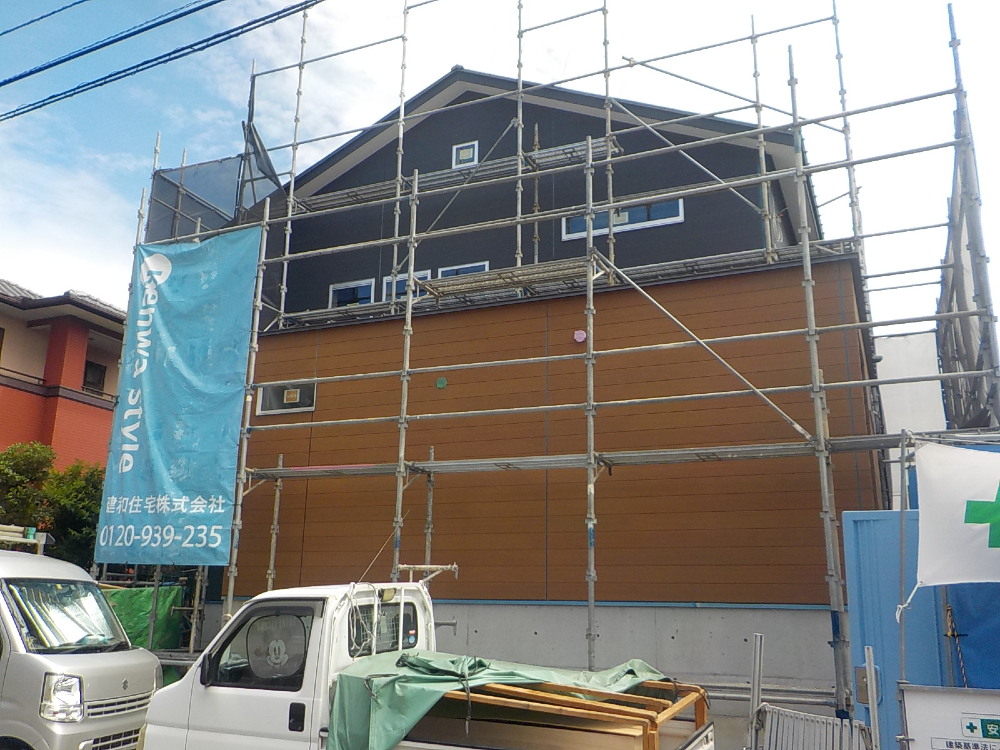

目を引くモダンな外観がとてもオシャレです♪

80. 2023年07月31日
内部施工状況

内部施工状況

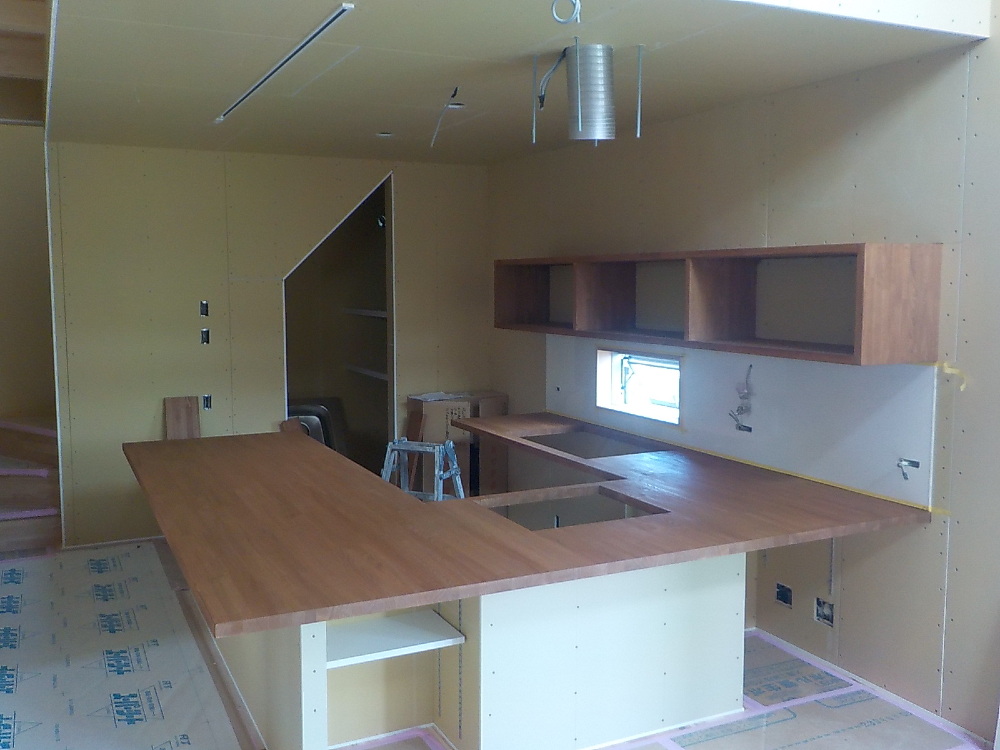

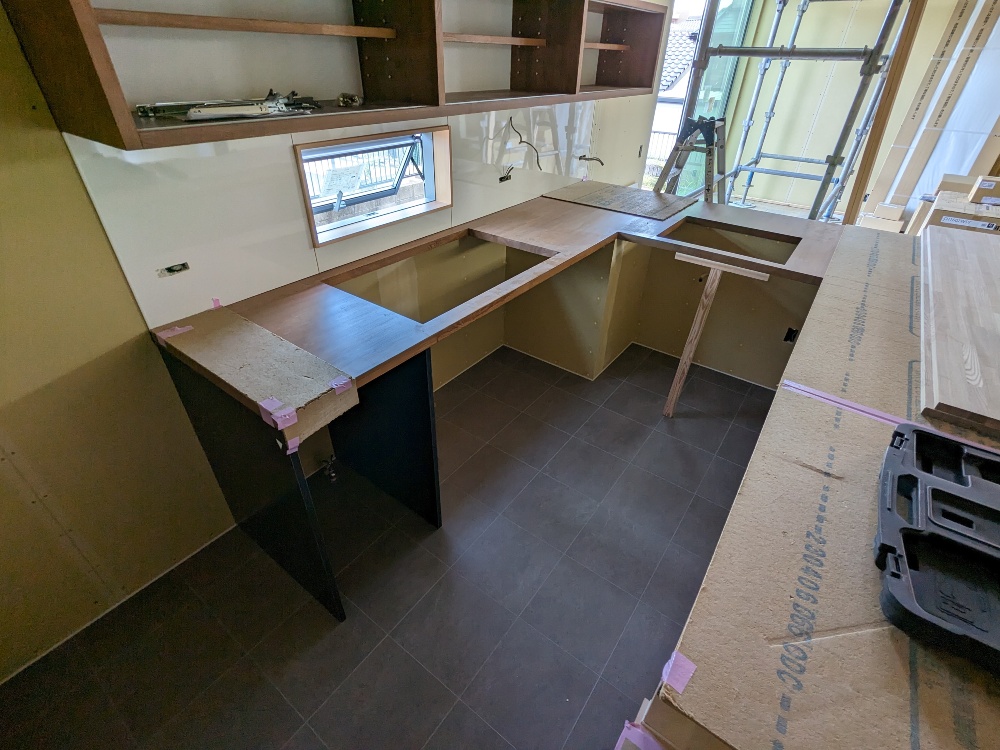

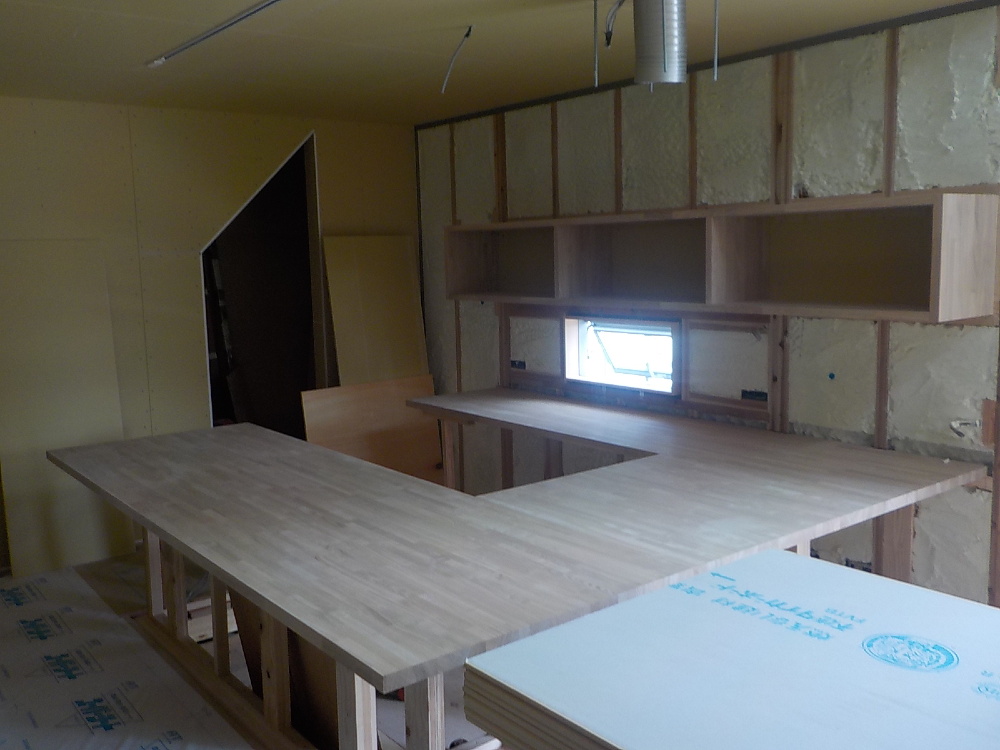

ソラマドキッチン造作

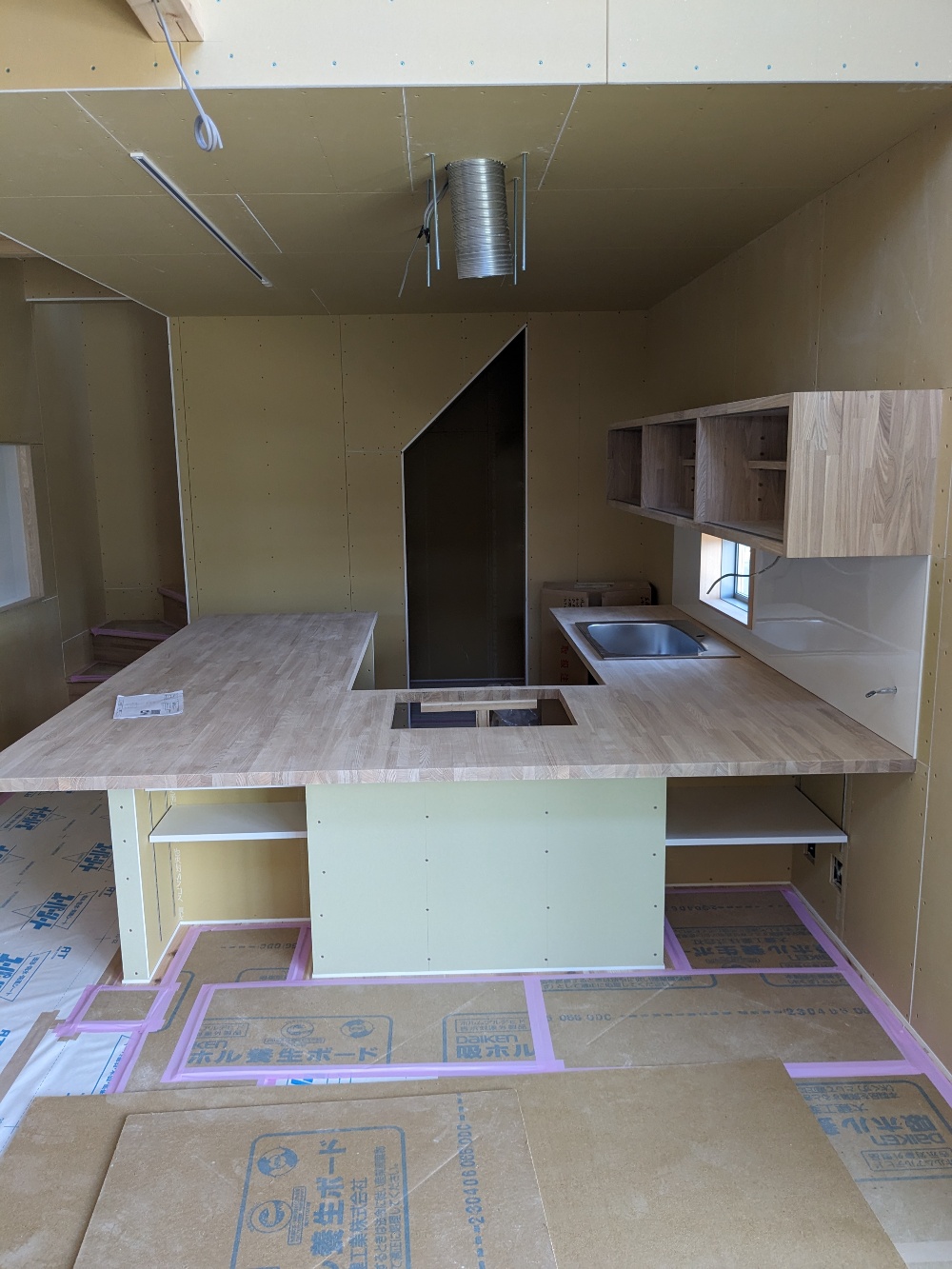

81. 2023年07月31日
内部施工状況

内部施工状況

壁面 ホーローパネル貼

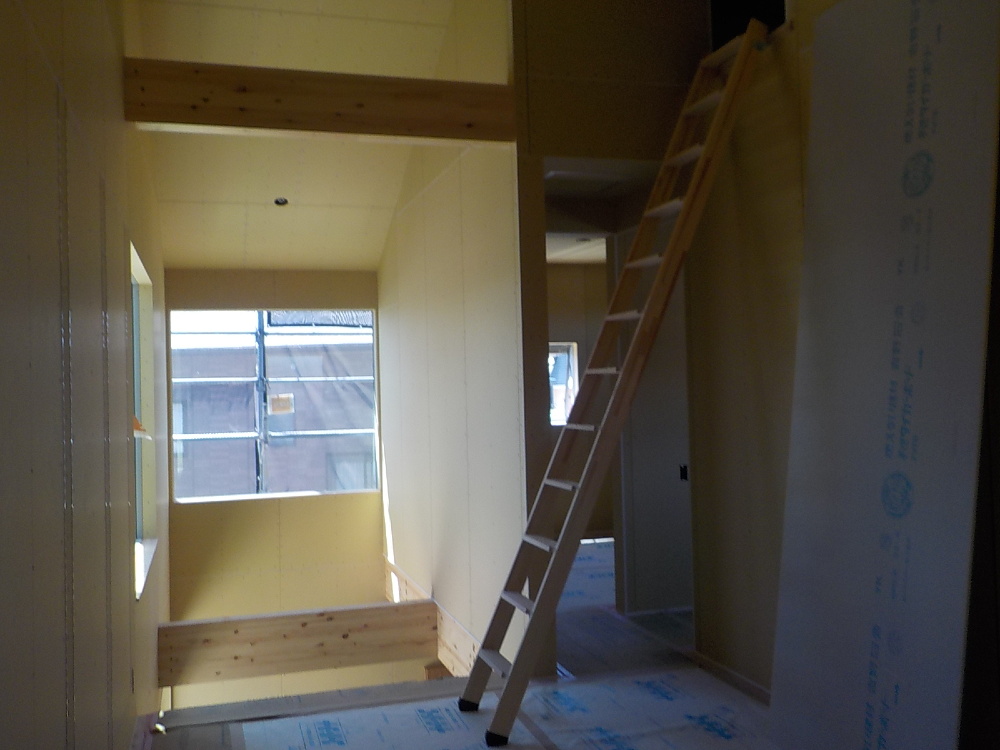

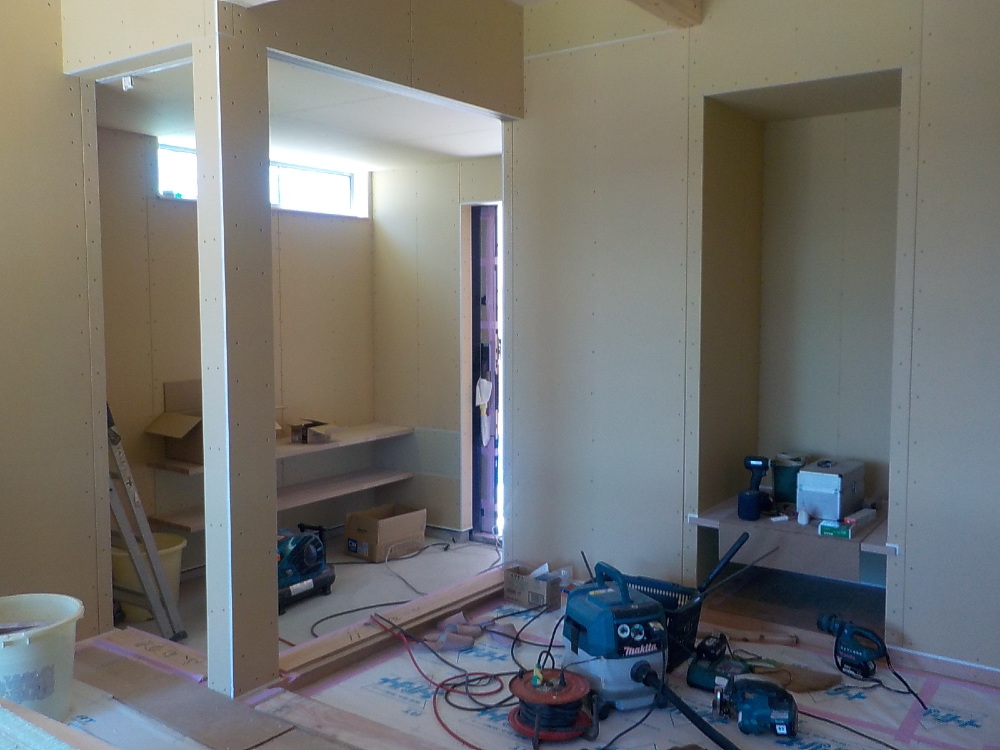

82. 2023年08月04日
内部施工状況

内部施工状況

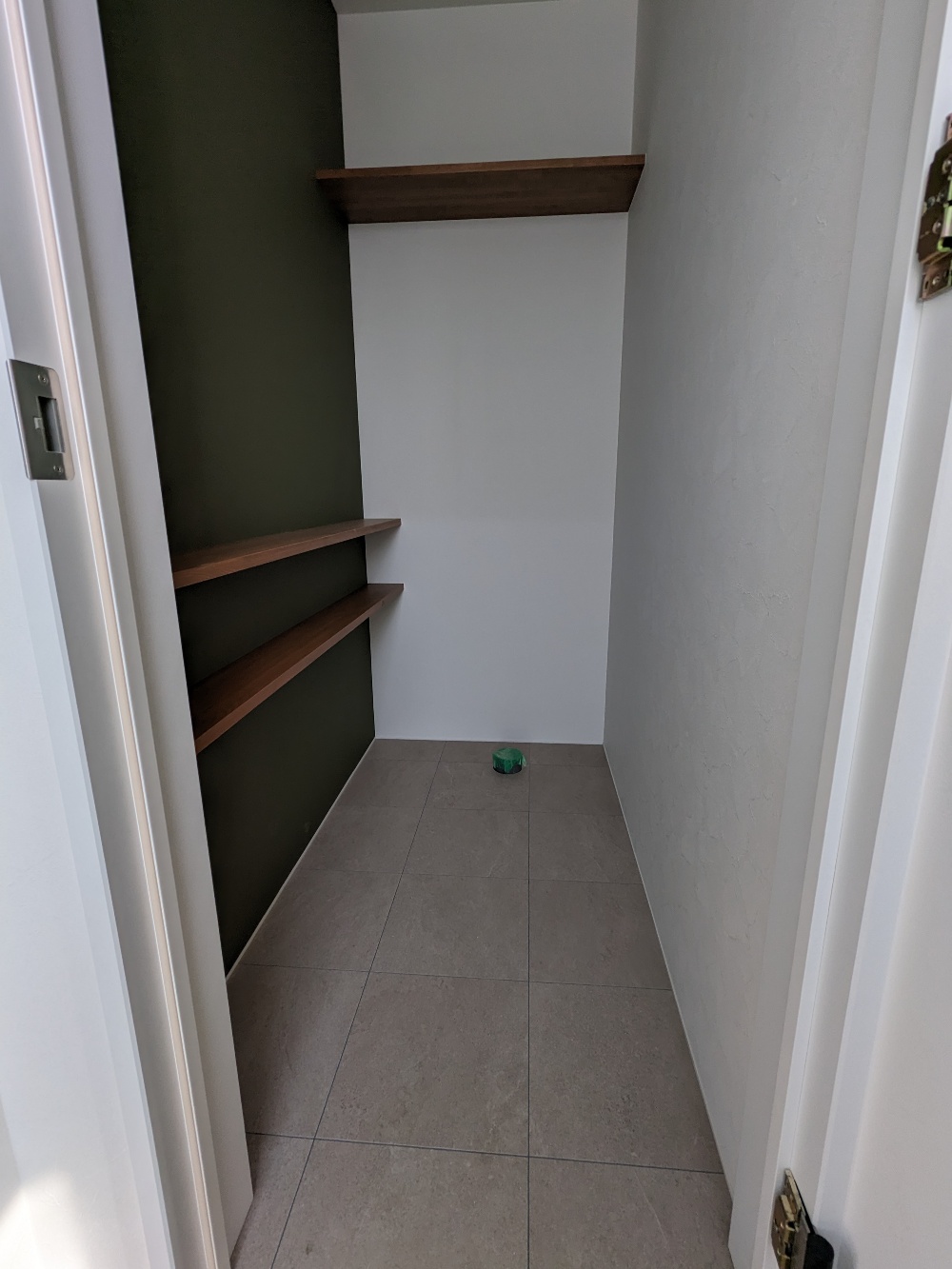

83. 2023年08月04日
内部施工状況

内部施工状況

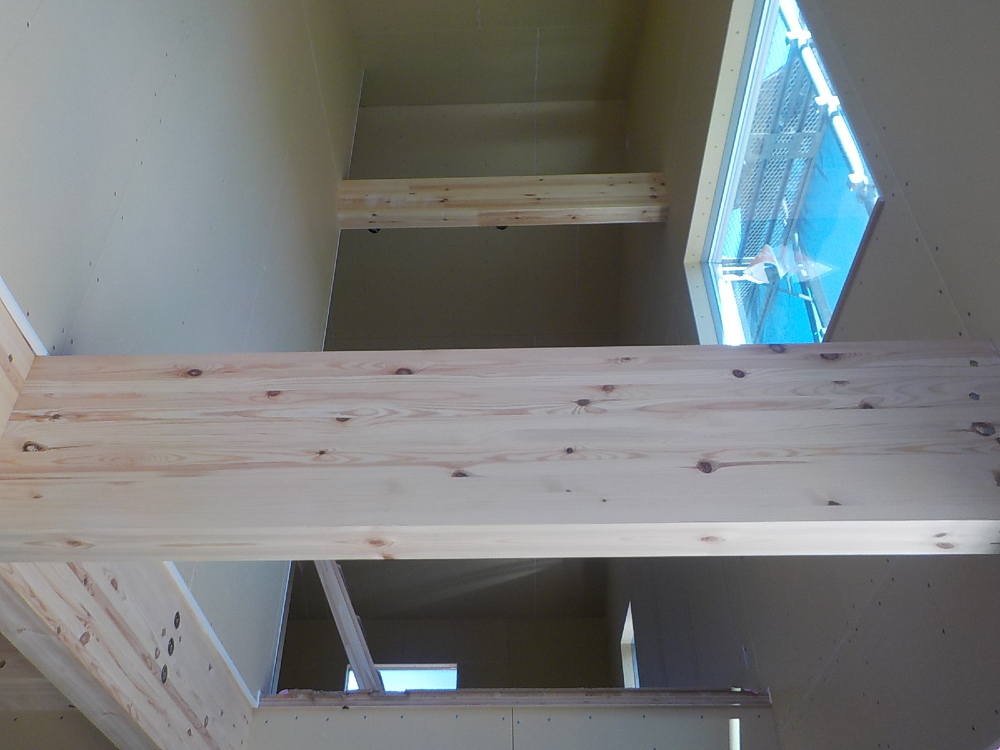

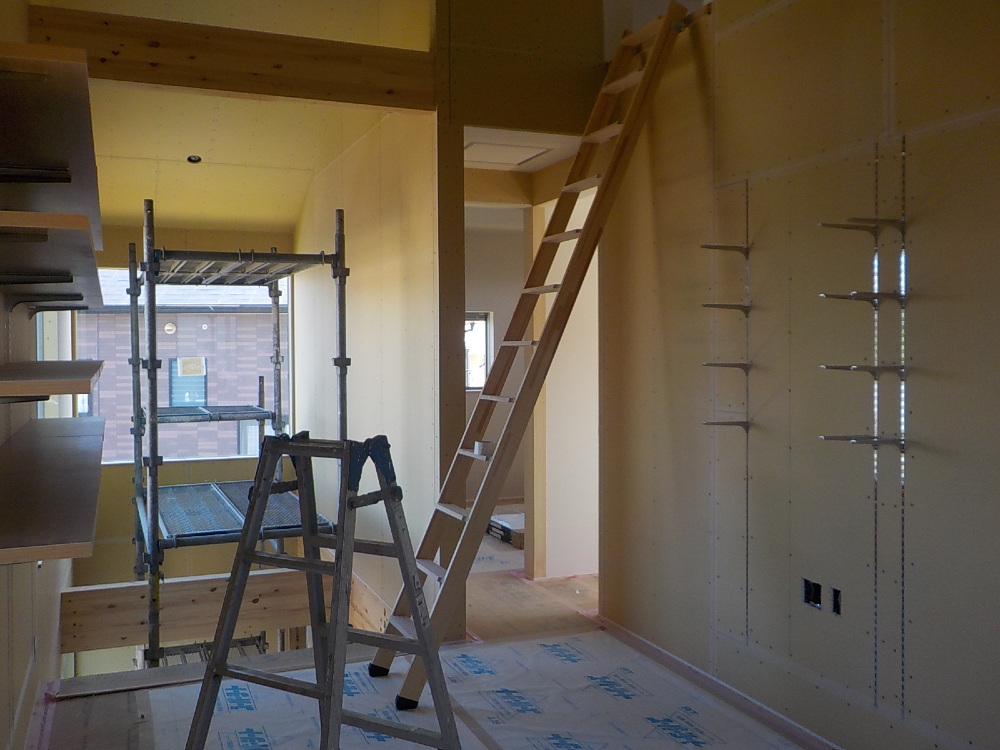

吹き抜け部分です。

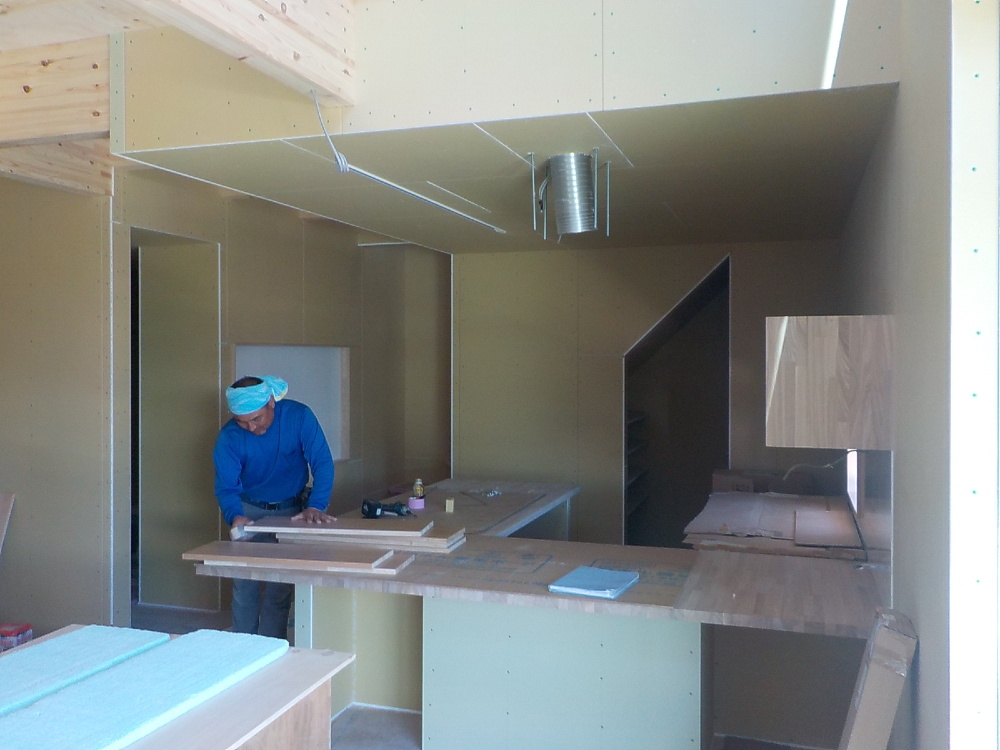

84. 2023年08月04日
内部施工状況

内部施工状況

85. 2023年08月04日
内部施工状況

内部施工状況

86. 2023年08月05日
内部施工状況

内部施工状況

87. 2023年08月05日
内部施工状況

内部施工状況

88. 2023年08月08日
内部施工状況

内部施工状況

内部塗装工事

89. 2023年08月17日
外部施工状況

外部施工状況

90. 2023年08月17日
外部施工状況

外部施工状況

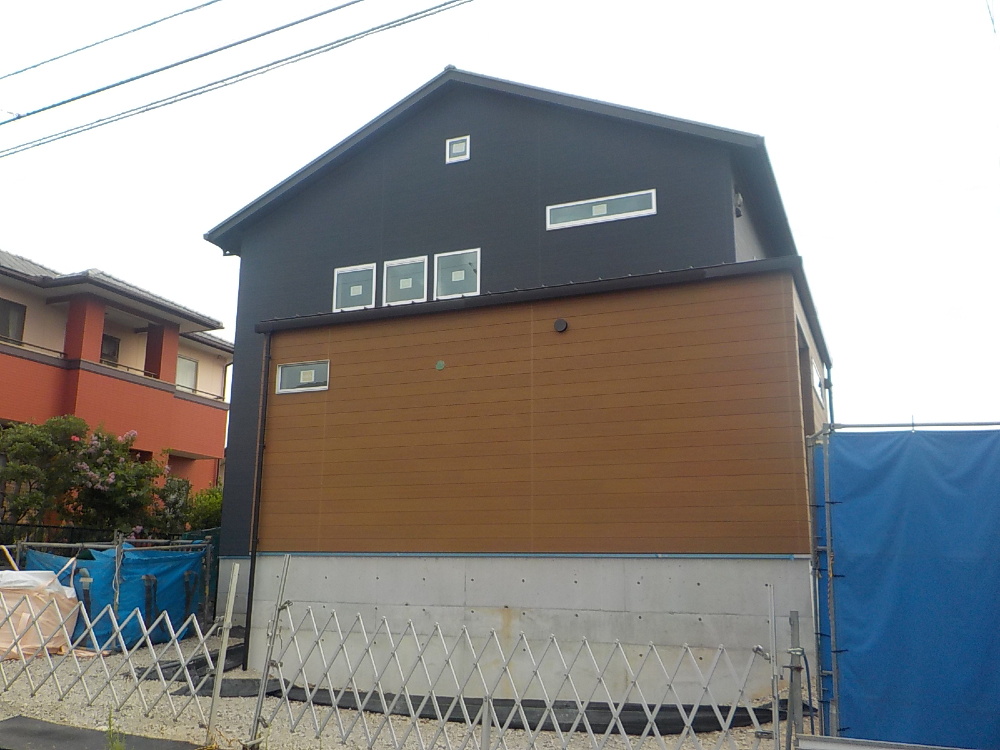

外壁サイディング貼りが完了しましたので、足場を撤去しました(^^)/

91. 2023年08月19日
内部施工状況

内部施工状況

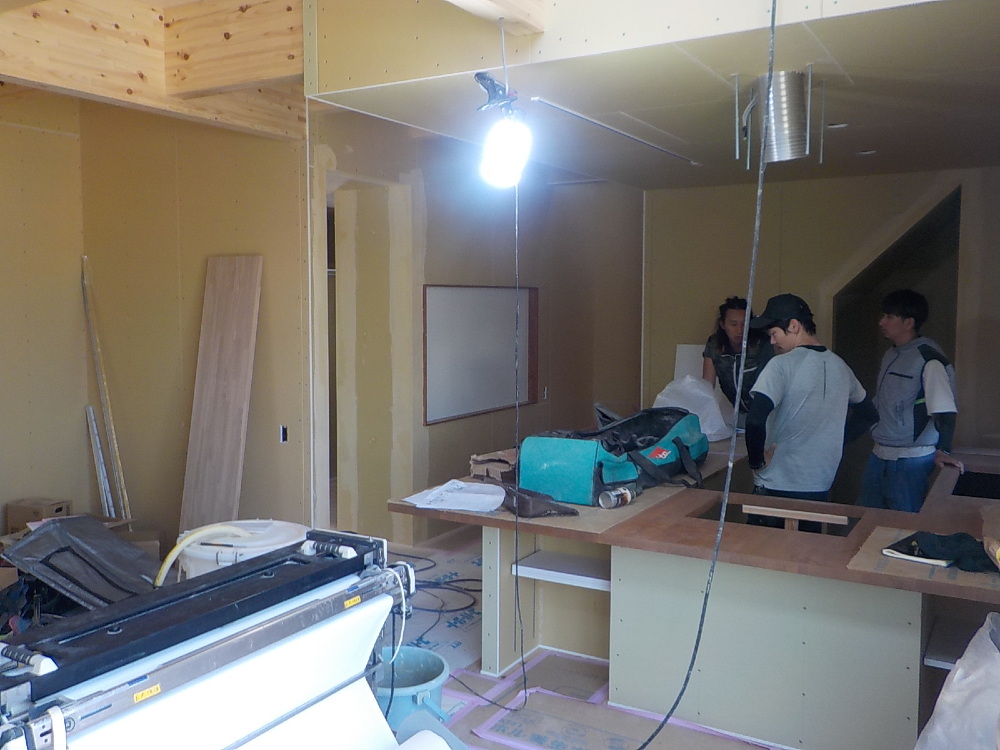

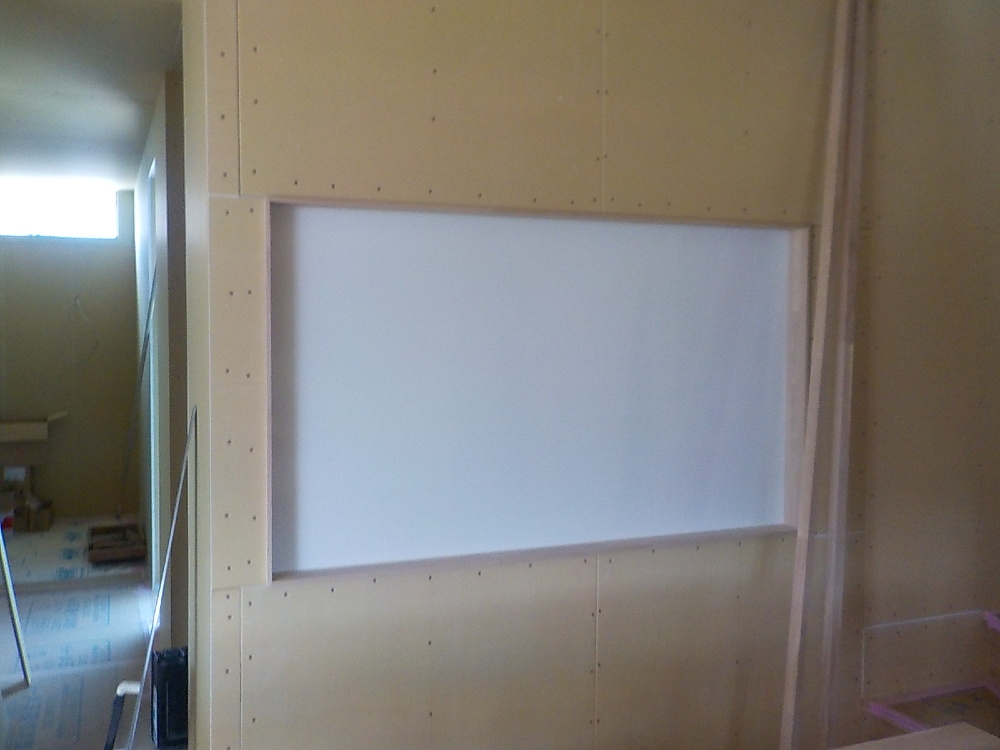

クロスの下地となる石膏ボードに【パテ処理】を行いました。
写真でみると、ボード上に線状の模様に見えるものが、パテ処理を施した部分です。
ボードの継目やボードを止める釘打ちの箇所などを全て、このパテを塗ることで、平らにしていきます。
平らにすることで、クロスを貼った時、凹凸のないきれいな仕上がりになります。
全てのお部屋のクロスを貼る場所は全て、この処理を行いますので、手間のかかる作業になりますが、見えなくなる部分だからこそ、後の仕上がりを考えて丁寧に行います(^_^)v

92. 2023年08月19日
内部施工状況

内部施工状況

93. 2023年08月22日
内部施工状況

内部施工状況

94. 2023年08月22日
内部施工状況

内部施工状況

キッチン床のタイル貼りをしている様子です。

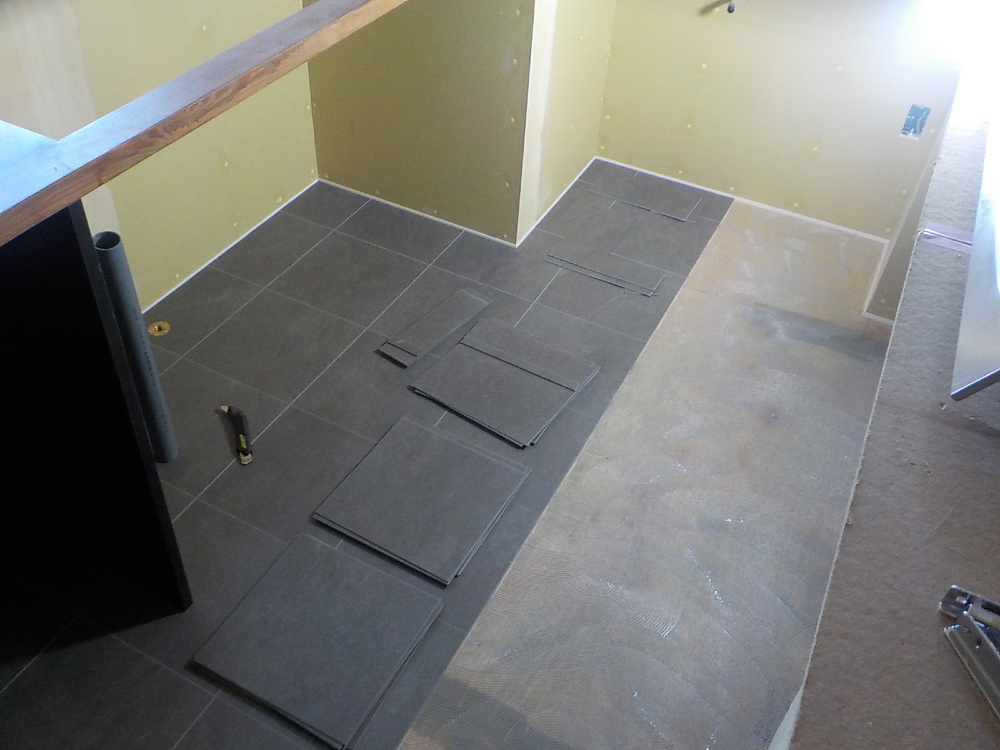

95. 2023年08月23日
内部施工状況

内部施工状況

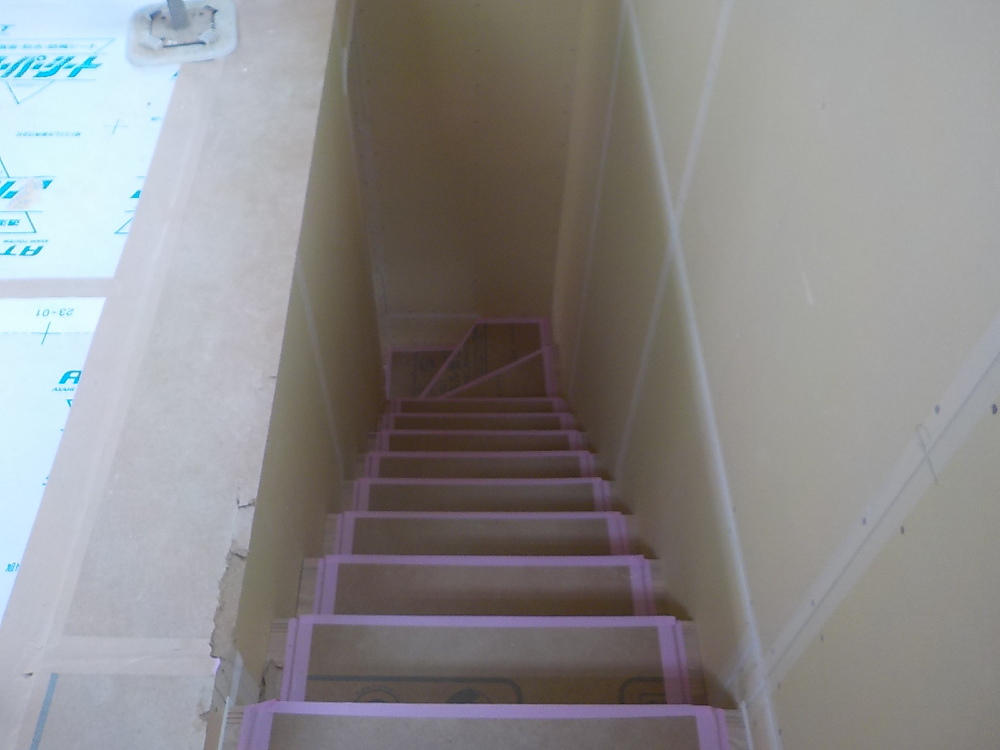

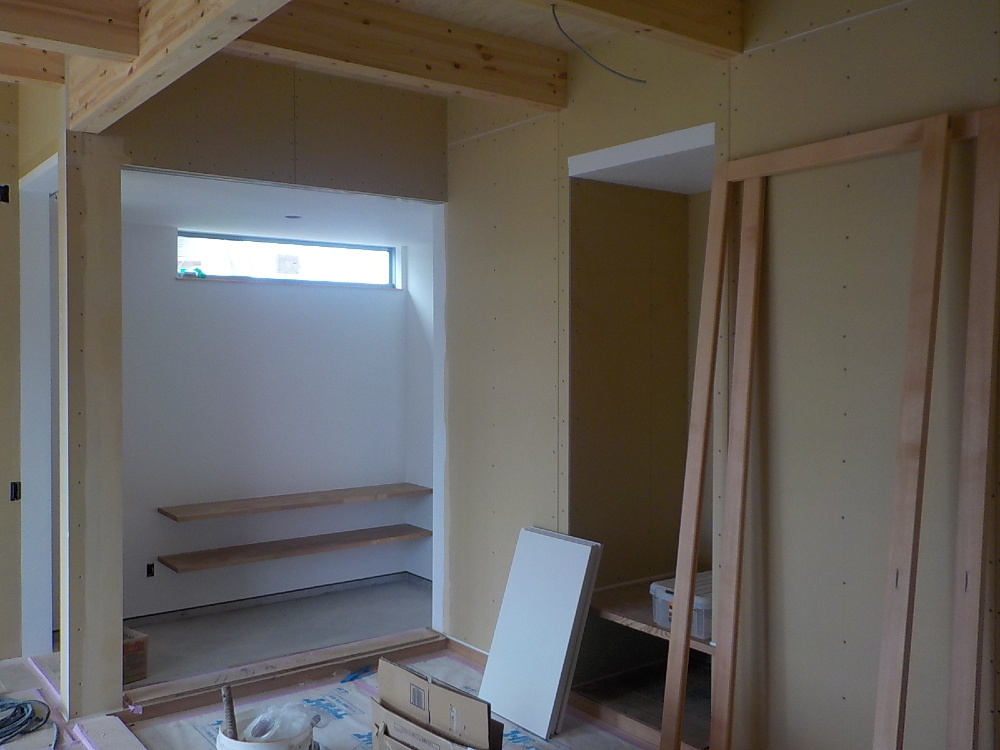

96. 2023年08月23日
内部施工状況

内部施工状況

97. 2023年08月23日
内部施工状況

内部施工状況

98. 2023年08月28日
内部施工状況

内部施工状況

99. 2023年08月28日
内部施工状況

内部施工状況

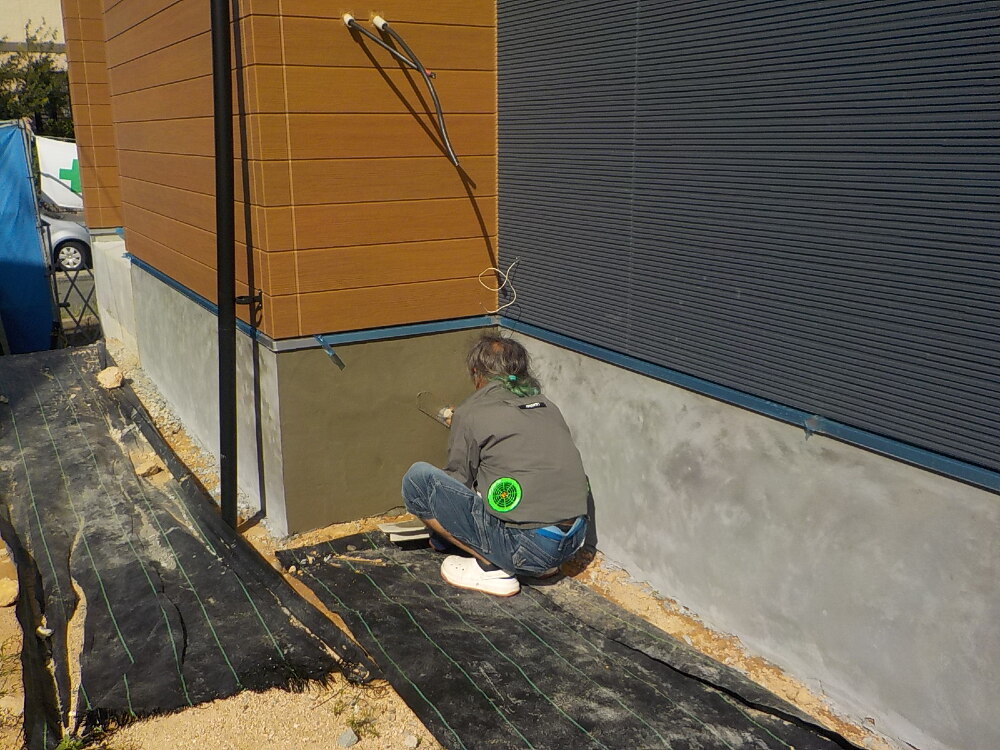

100. 2023年08月28日
外部施工状況

外部施工状況

基礎巾木部分のモルタル仕上

101. 2023年09月03日
漆喰体験

漆喰体験

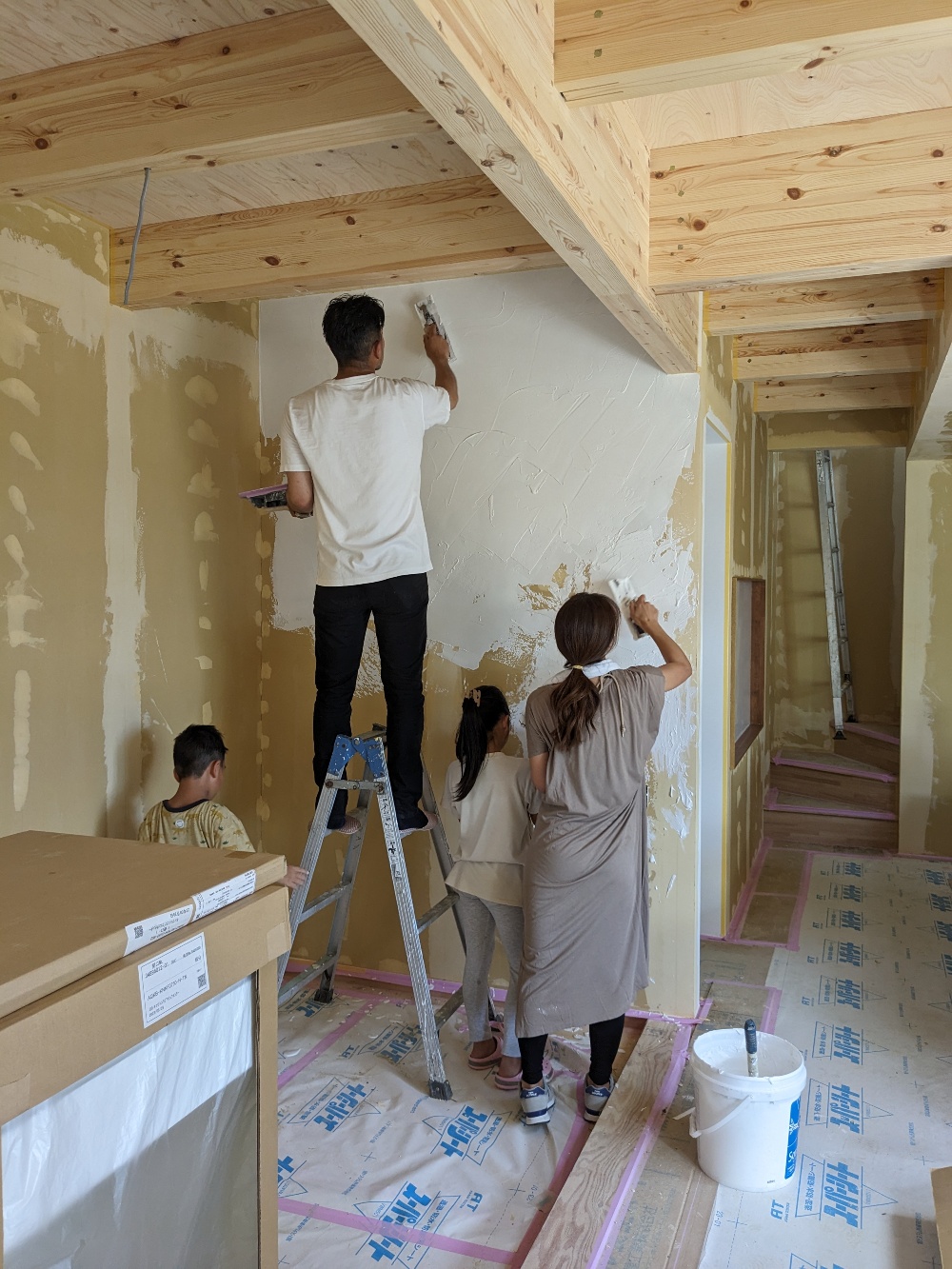

家族皆様に協力してもらい壁一面を塗って頂きました。
最初は職人さんみたいに思う様にはいきませんでしたが、途中でコツをつかむとすごくスムーズに進んでいきました。
とてもお上手でびっくりしました。
実際にお引渡し後は、いつまでも塗って頂いた壁を見ると、今日の日を思い出しますね!
残りもう少し頑張っていきますので楽しみにお待ちください。

102. 2023年09月06日
外部施工状況

外部施工状況

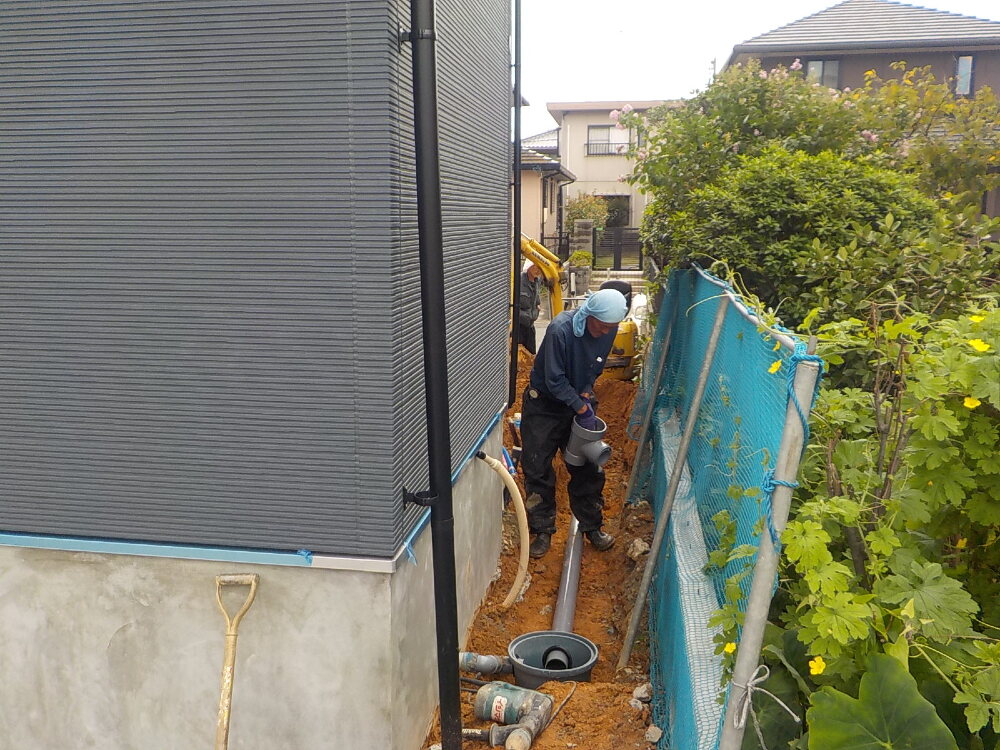

外廻りの給排水の配管工事をしています。

103. 2023年09月07日
外部施工状況

外部施工状況

104. 2023年09月08日
内部施工状況

内部施工状況

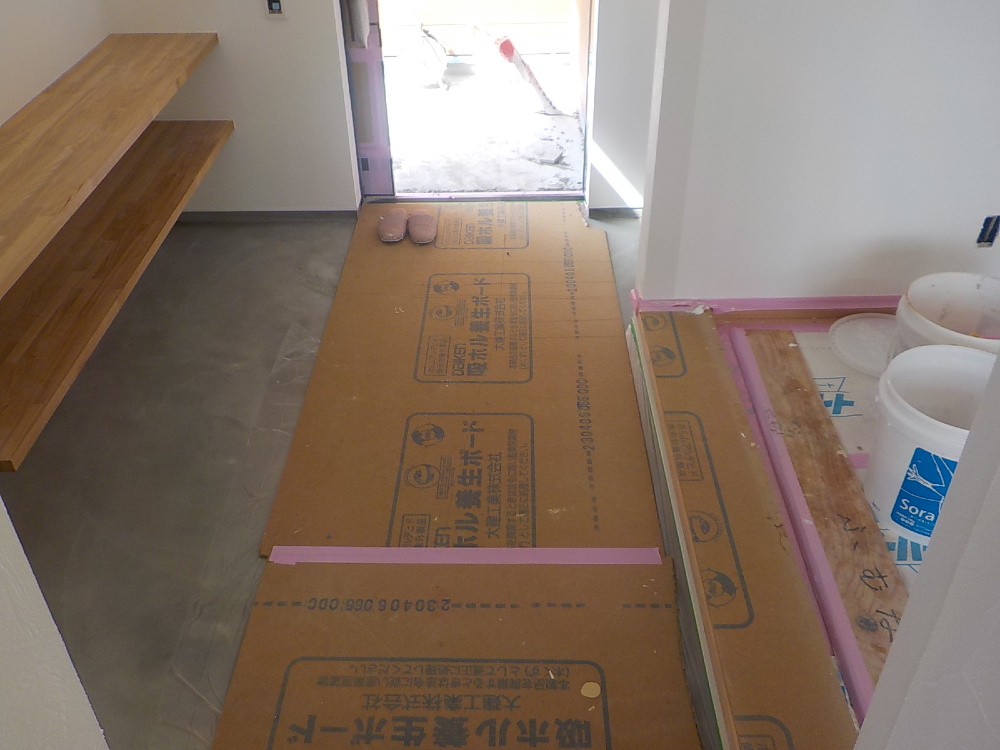

玄関土間 モルタル仕上

105. 2023年09月11日
内部施工状況

内部施工状況

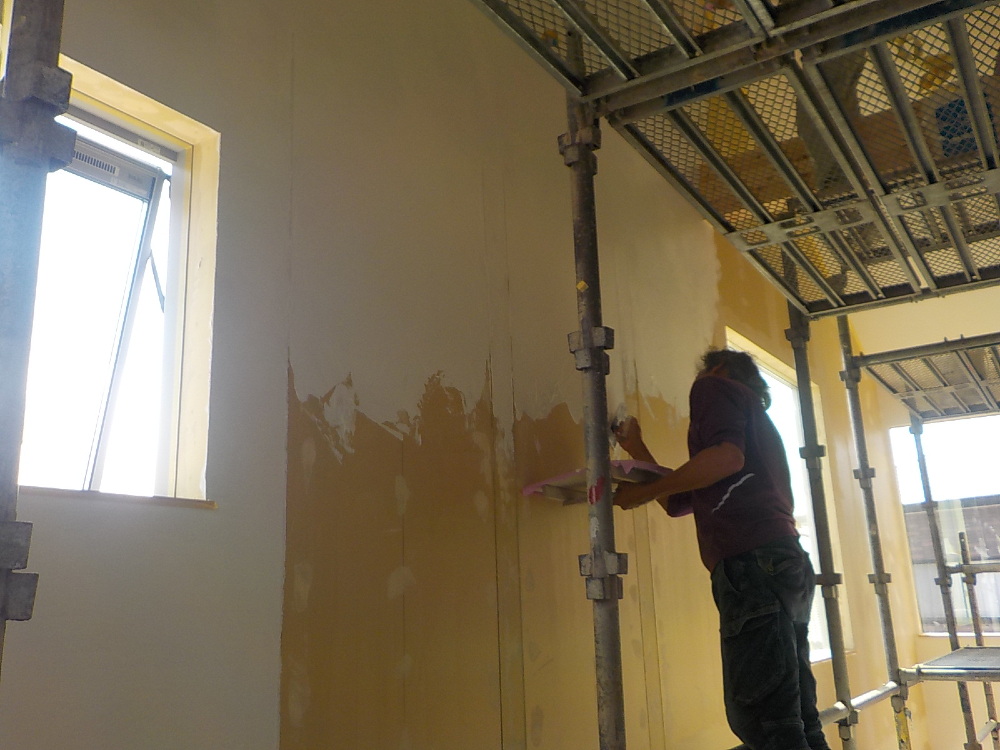

2階漆喰施工の様子です。
ソラコッタ(漆喰)は土佐漆喰を使用した100%天然素材です。
防火性が高く、調湿機能を持ち、季節の変化に耐えカビがつきにくい性質があります(^^)/

106. 2023年09月13日
内部施工状況

内部施工状況

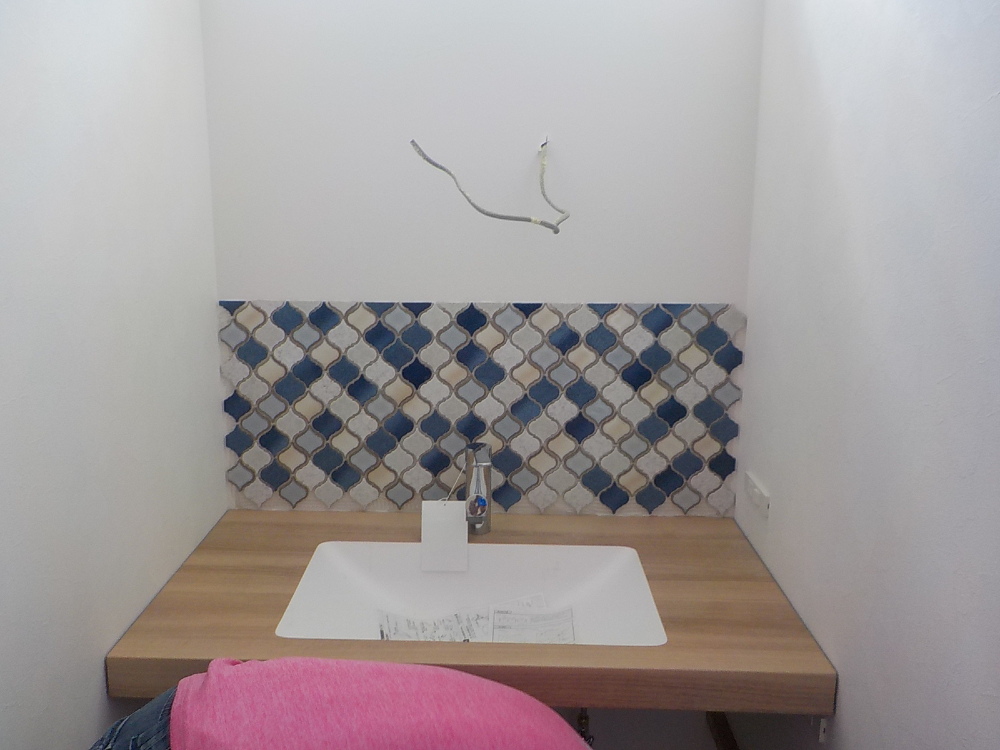

洗面にタイルが貼られました。
ランタン型のタイルがとてもカワイイですね♪

107. 2023年09月19日
外構工事

外構工事

108. 2023年09月20日
内部施工状況

内部施工状況

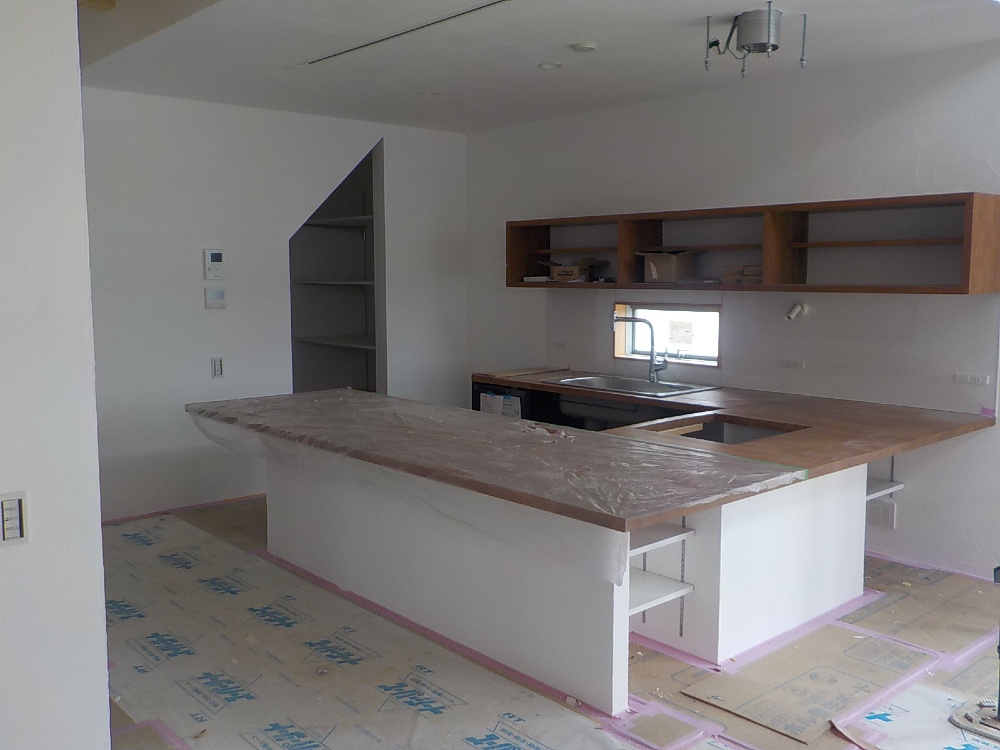

広々としたソラマドキッチン。
カップボードにお皿を並べるのが楽しみですね( *´艸`)☆

109. 2023年09月22日
内部施工状況

内部施工状況

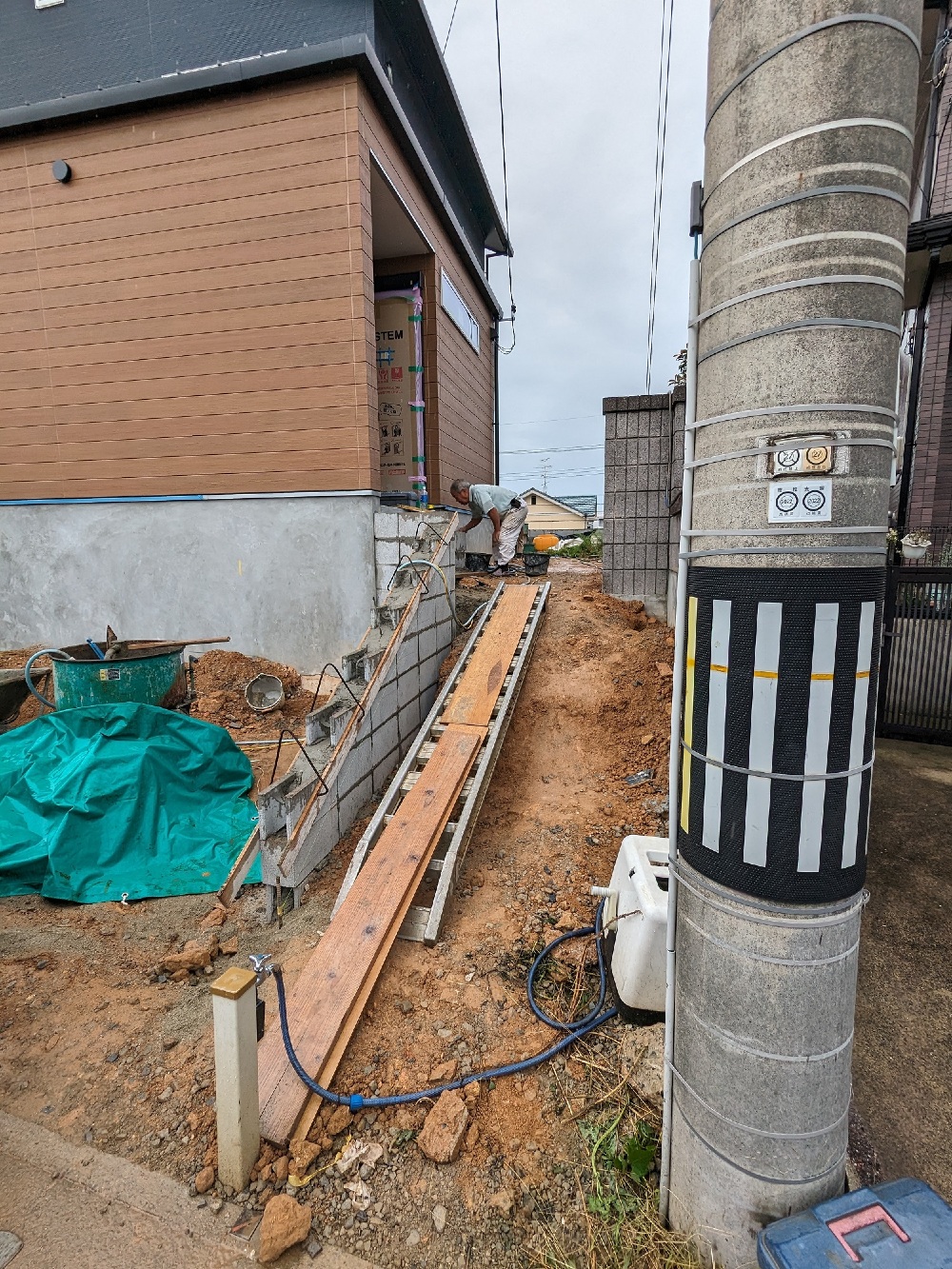

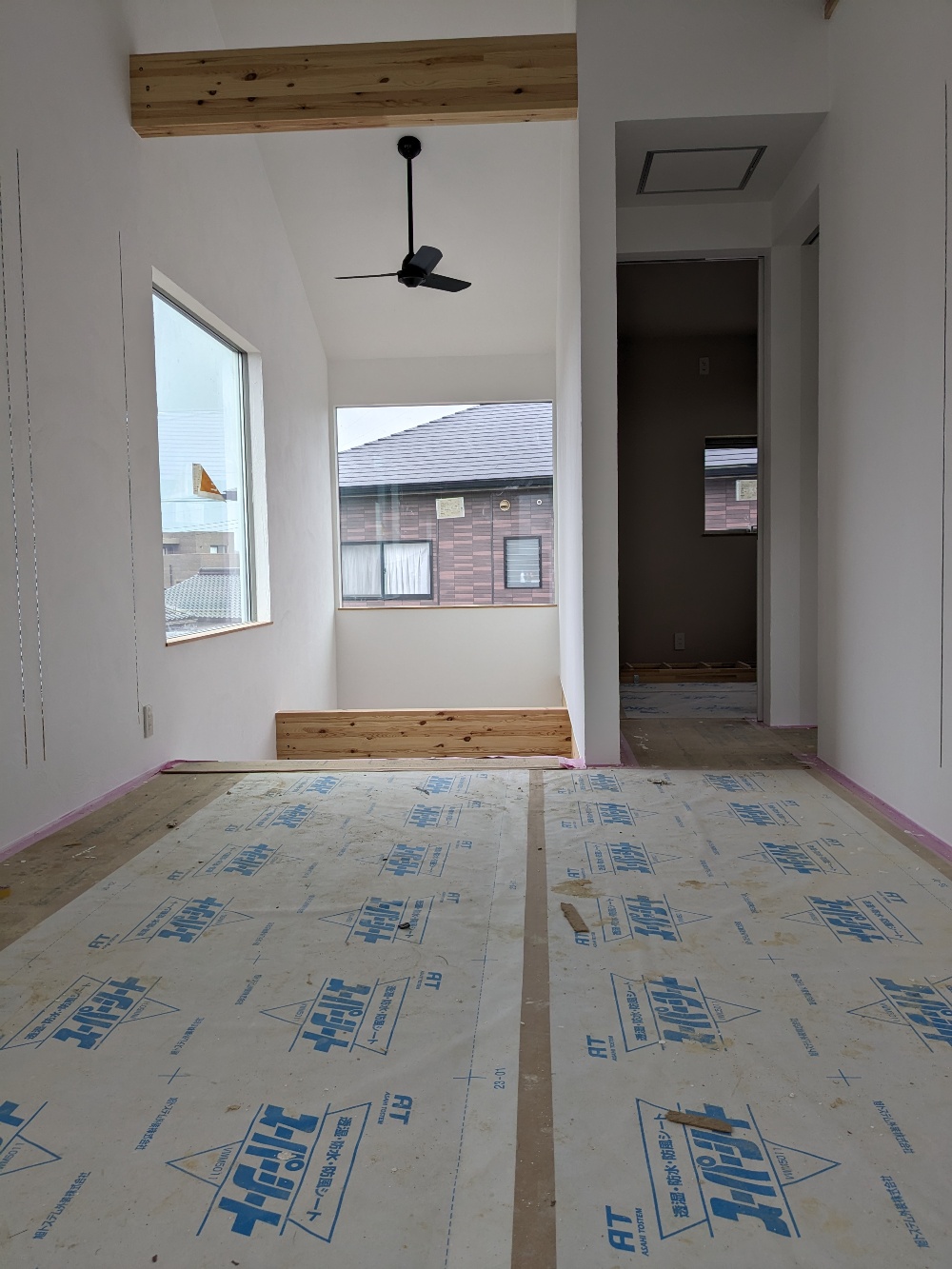

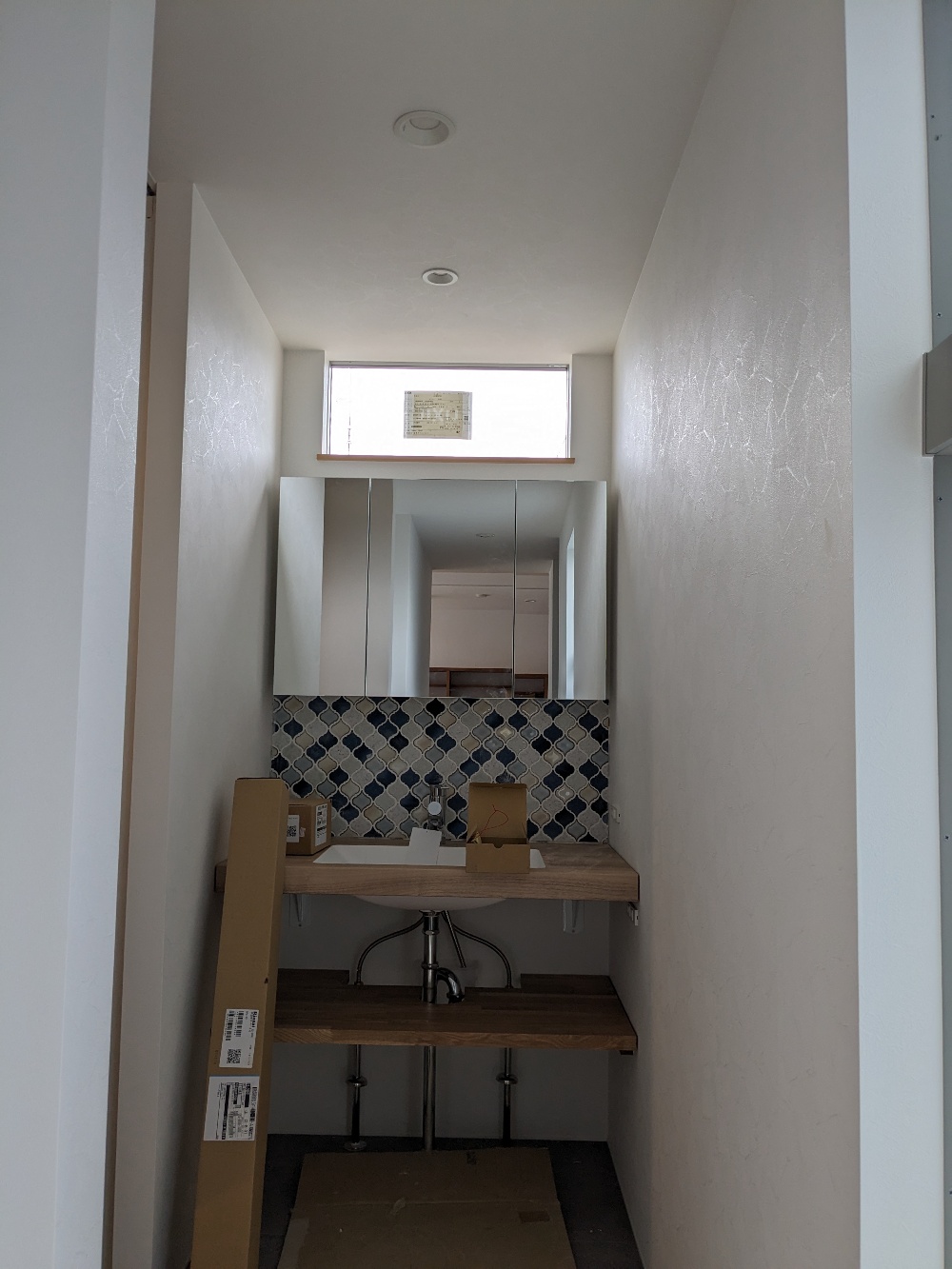

110. 2023年09月22日
内部施工状況

内部施工状況

111. 2023年09月22日
内部施工状況

内部施工状況

112. 2023年09月22日
外部施工状況

外部施工状況

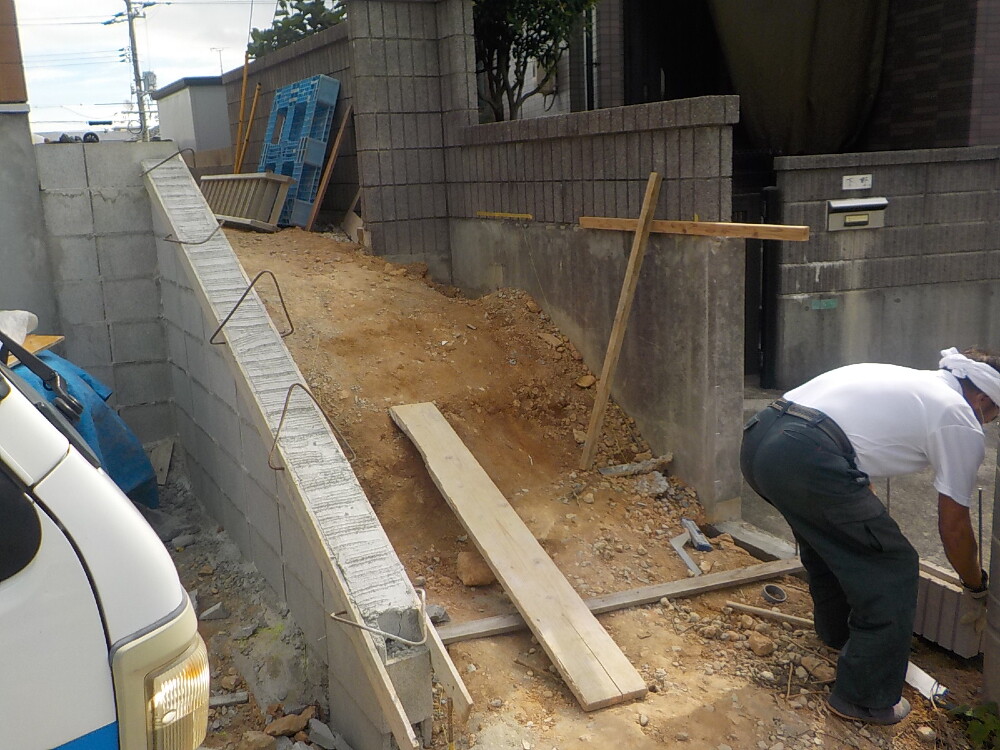

113. 2023年09月25日
外構工事

外構工事

114. 2023年09月26日
内部施工状況

内部施工状況

手摺取付①
階段に手摺が取り付けられました(^^)/

115. 2023年09月26日
内部施工状況

内部施工状況

手摺取付②

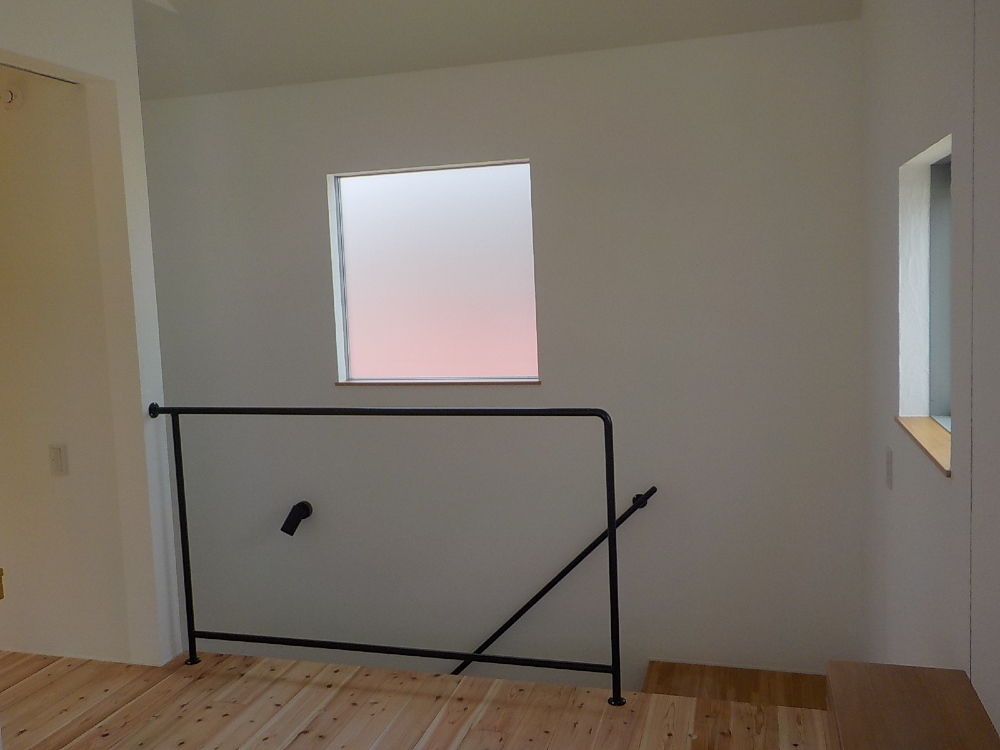

2階の吹抜け部分にも手摺が取り付けられました。

116. 2023年09月29日
外構工事

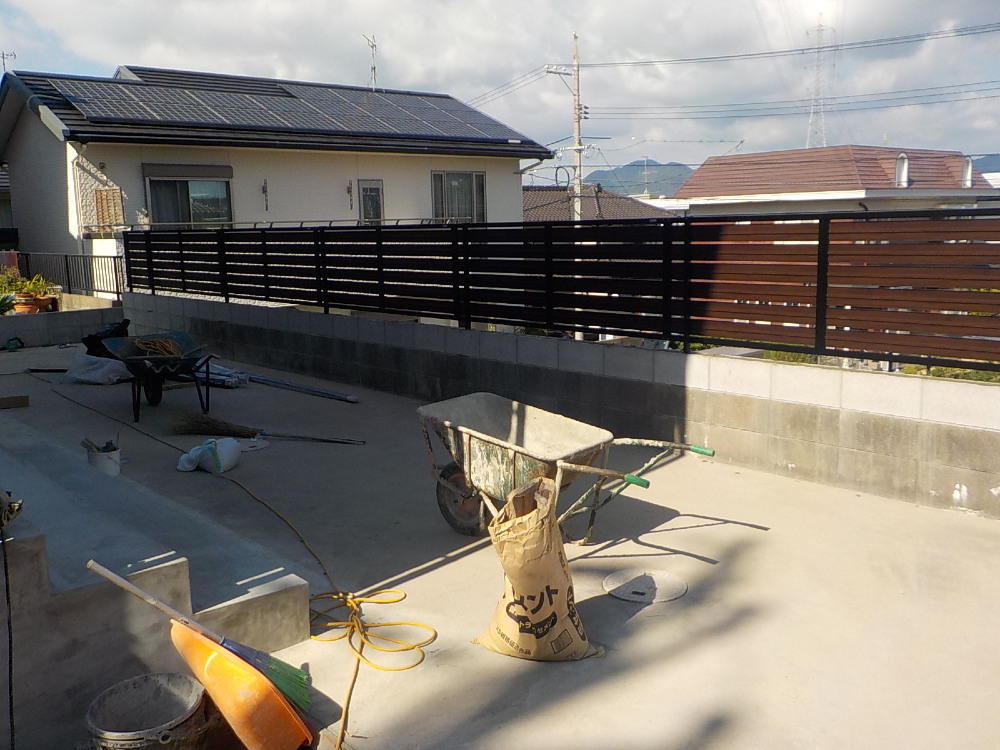

外構工事

117. 2023年09月29日
外構工事

外構工事

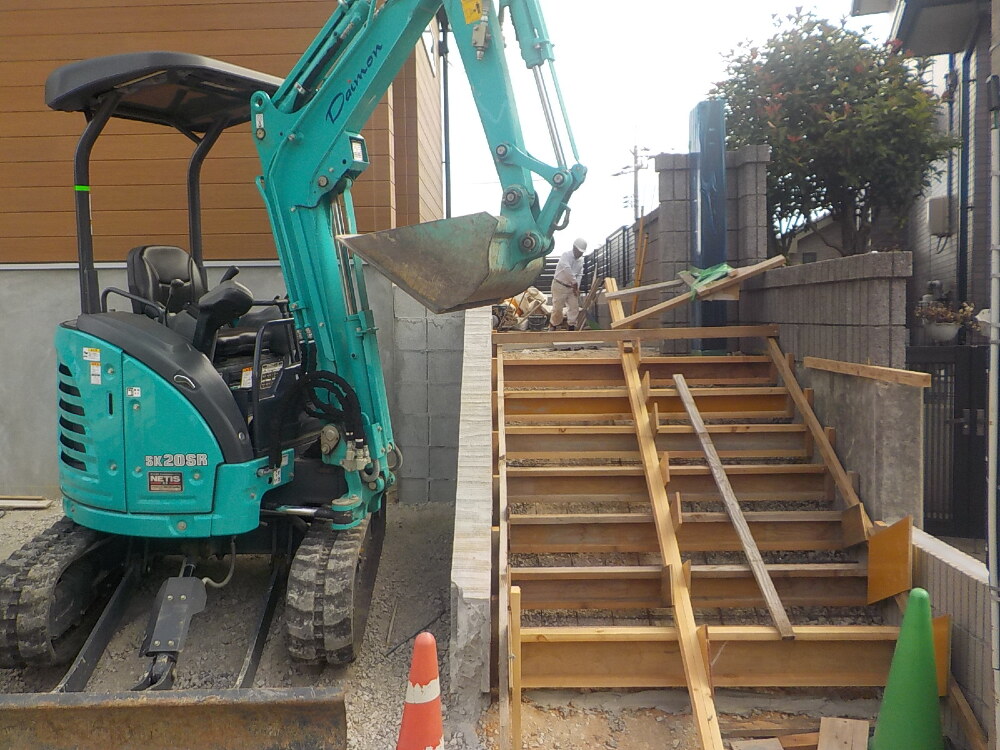

118. 2023年10月02日
外構工事

外構工事

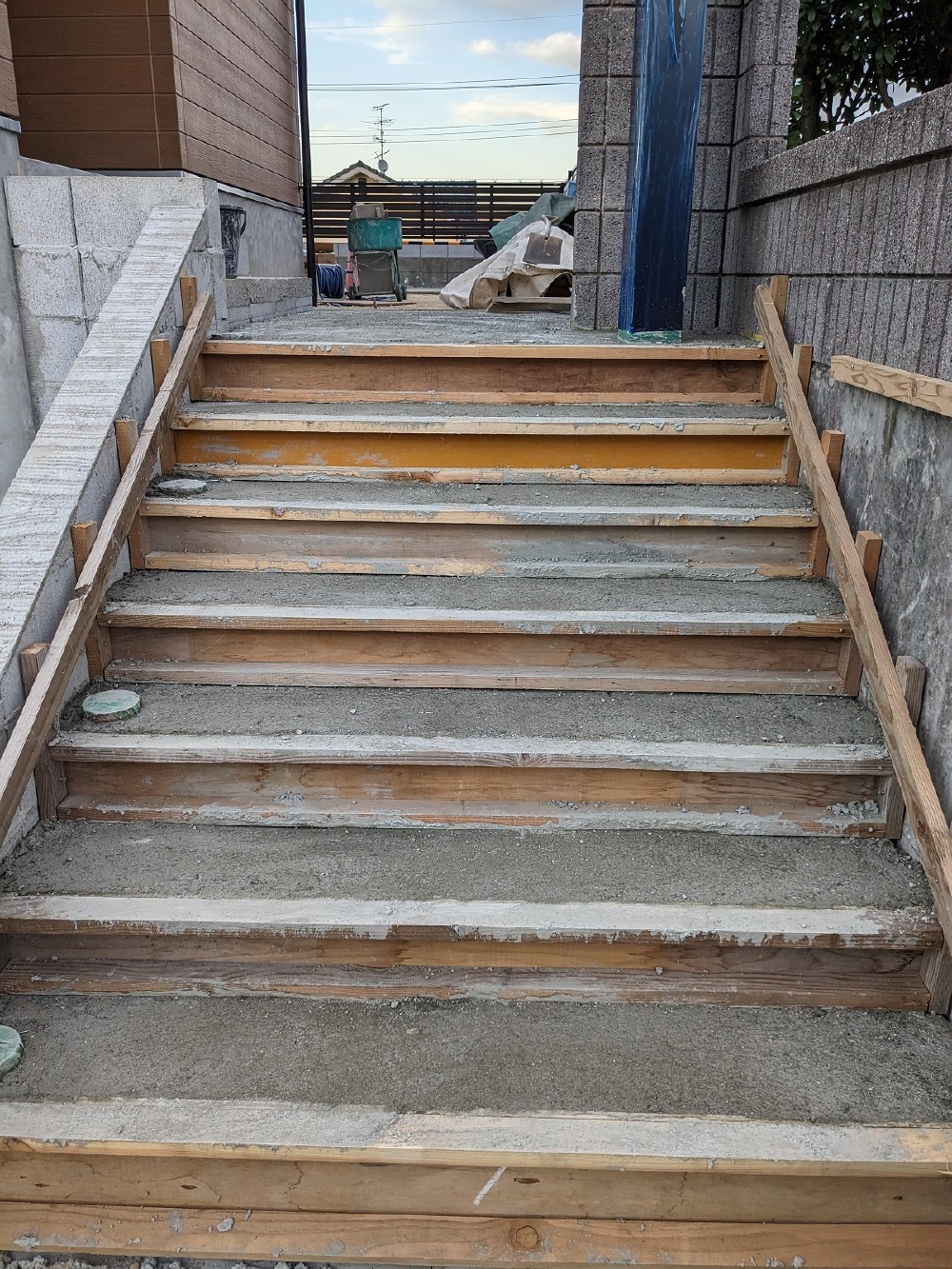

アプローチ階段 型枠組み

119. 2023年10月02日
外構工事

外構工事

120. 2023年10月02日
内部施工状況

内部施工状況

階段スチール手摺にネット張りを行いました。
お子様の落下防止になり、安心ですね(*´ω`*)

121. 2023年10月02日
内部施工状況

内部施工状況

吹抜けスチール手摺にもネット張りを行いました。

122. 2023年10月06日
外構工事

外構工事

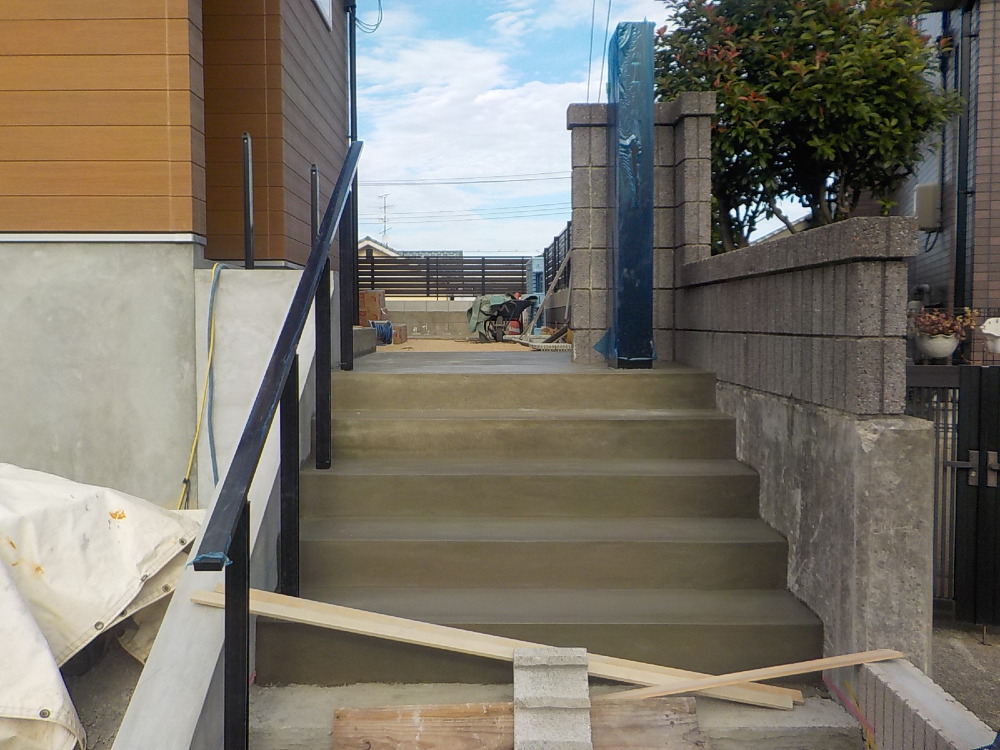

アプローチ階段 モルタル仕上

123. 2023年10月10日
外構工事

外構工事

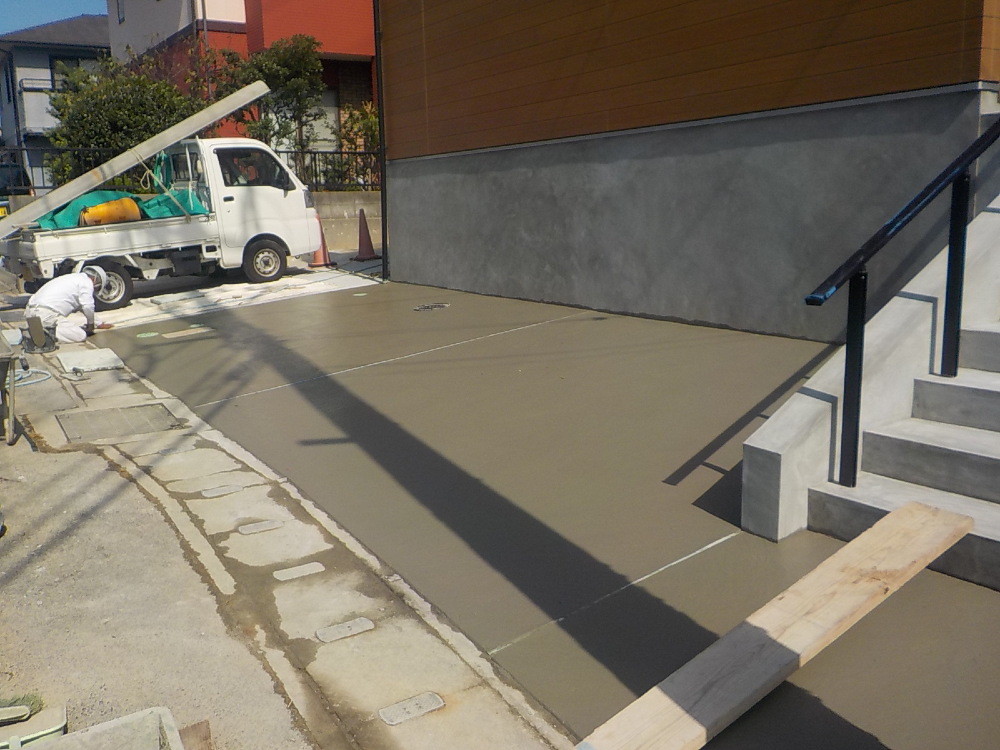

駐車場の土間コンクリートを打設しました。
天候が良くて乾燥が早い日は、仕上げまでの作業は時間との闘いです!
仕上げをきれいにするために、スピーディーに作業を進めていきます(^O^)/

124. 2023年10月12日

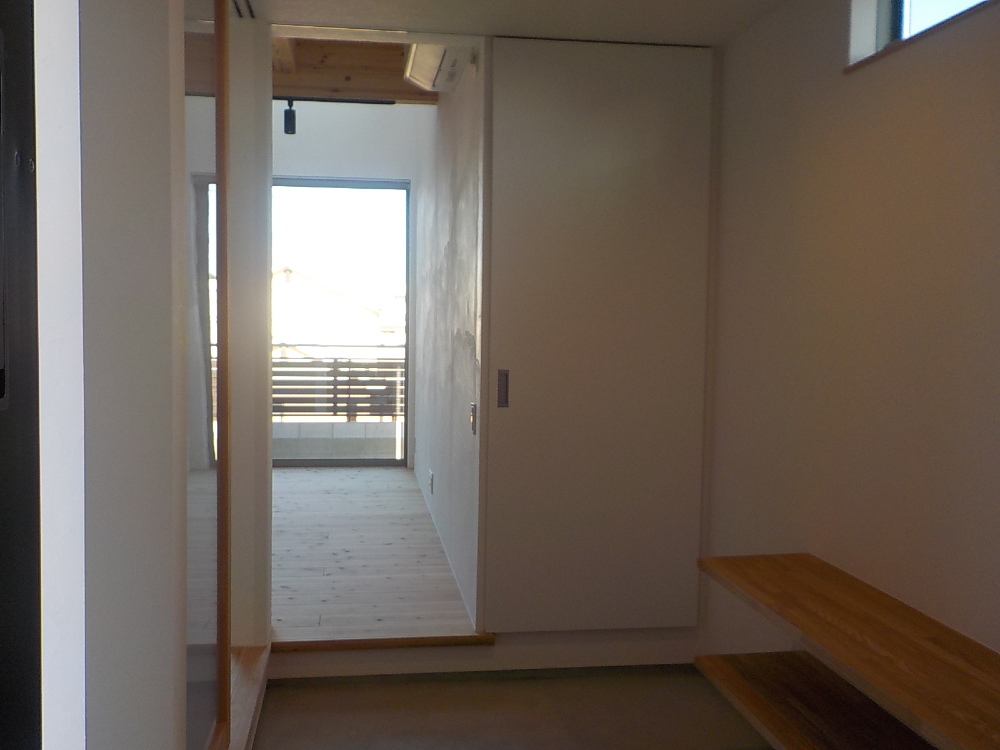

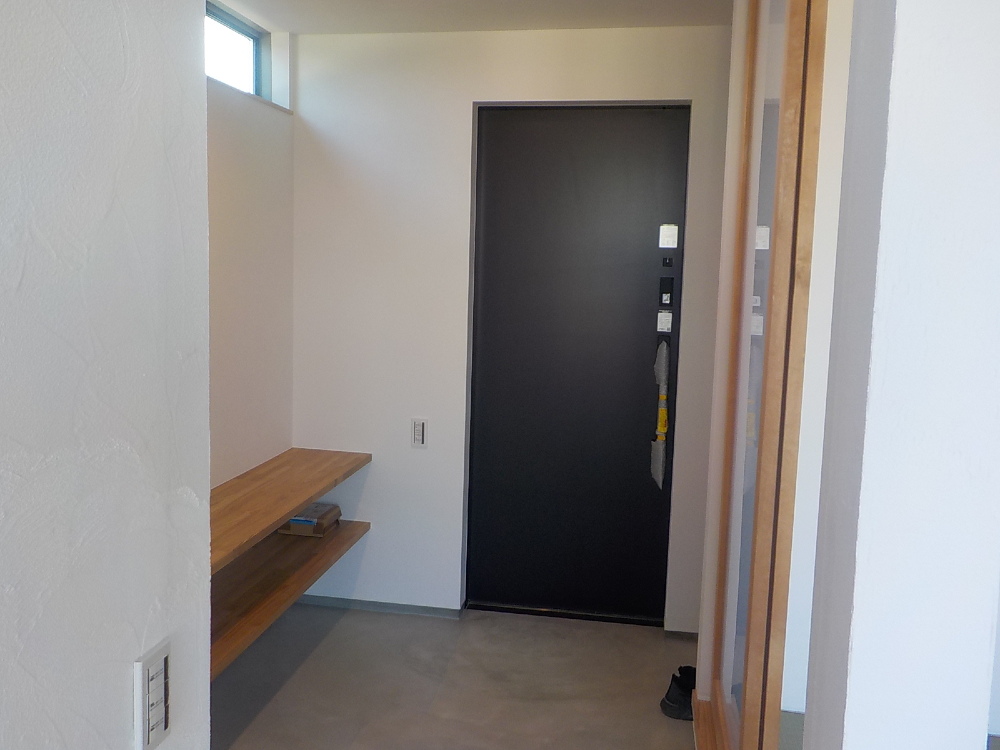

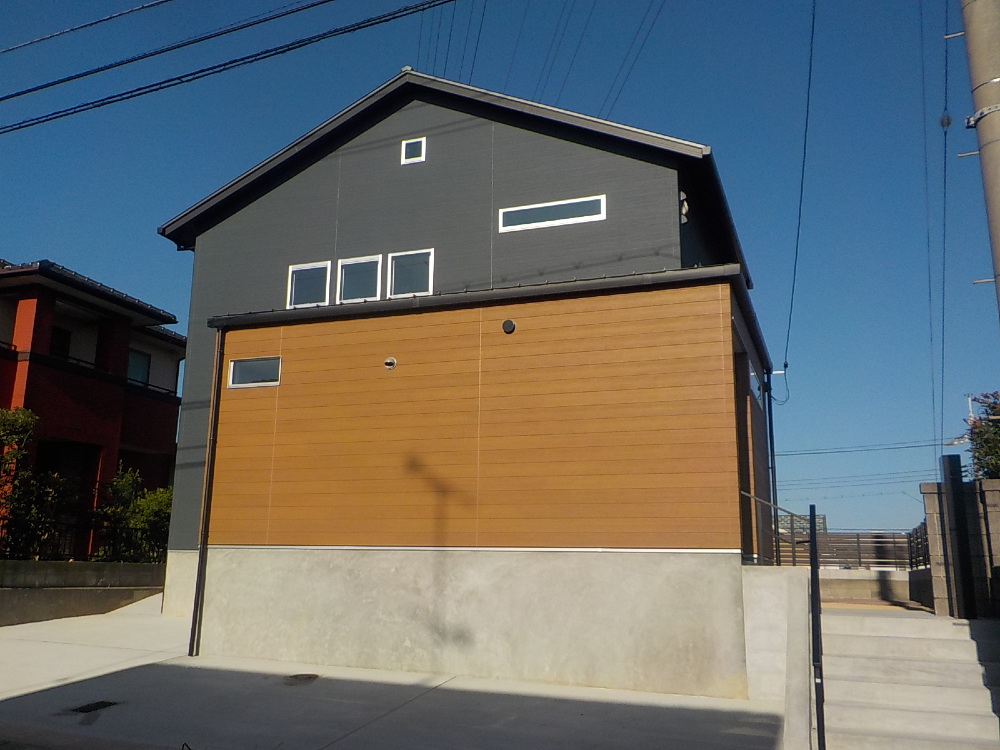

完工

完工

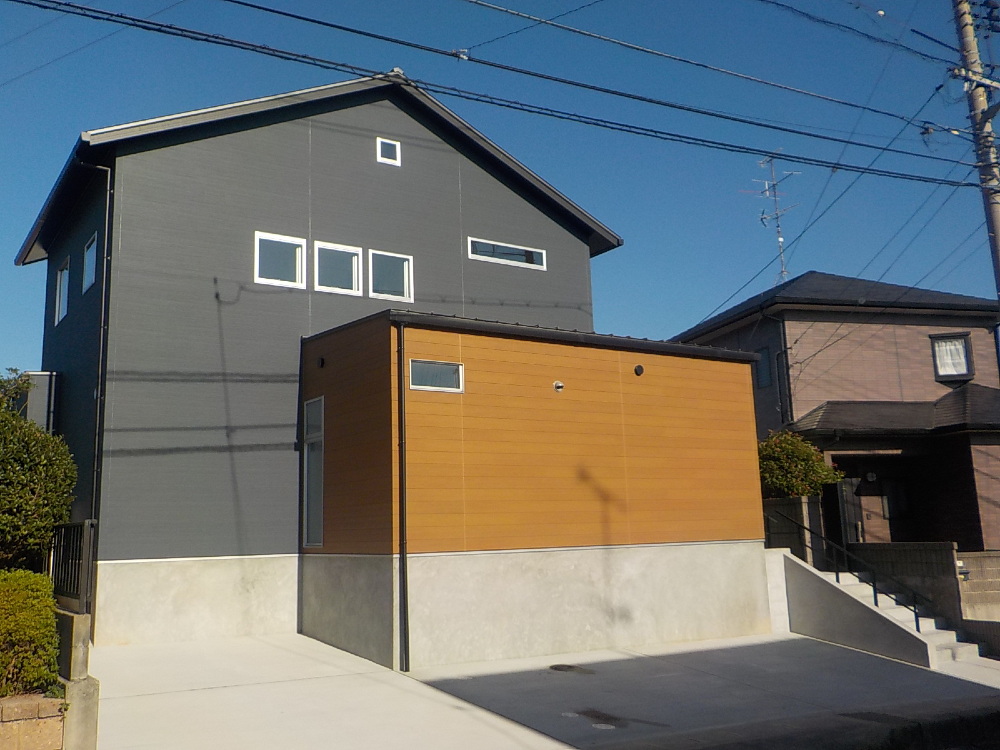

125. 2023年10月12日
完工

完工

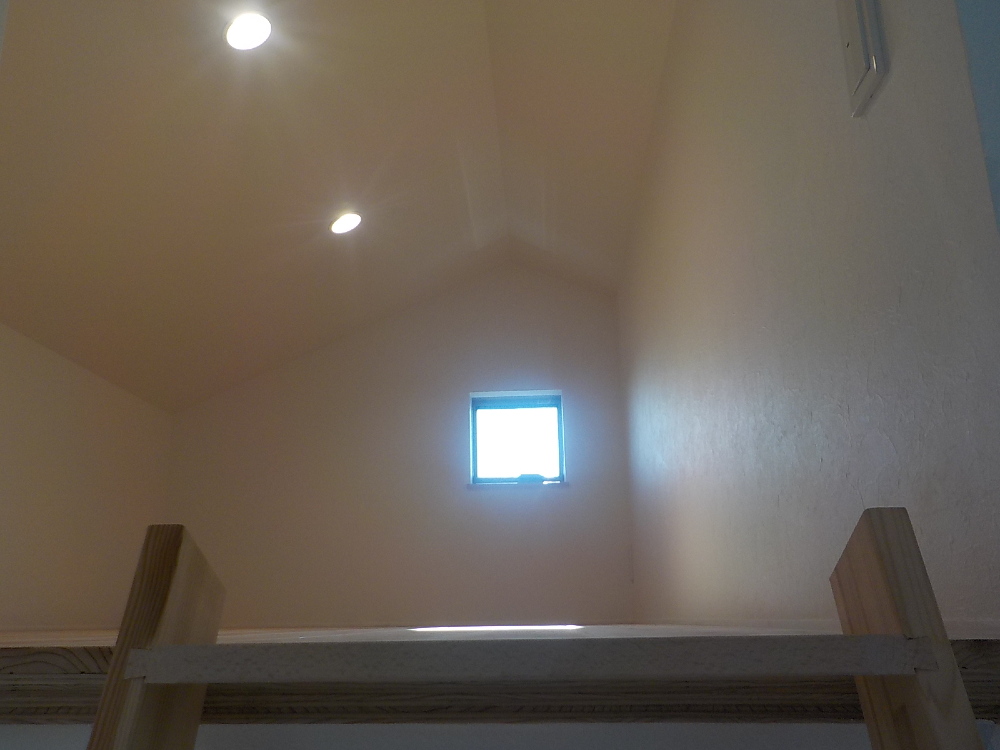

126. 2023年10月12日
完工

完工

127. 2023年10月12日
完工

完工

128. 2023年10月12日
完工

完工

129. 2023年10月12日
完工

完工

130. 2023年10月12日
完工

完工

131. 2023年10月12日
完工

完工

132. 2023年10月12日
完工

完工

133. 2023年10月12日
完工

完工

134. 2023年10月12日
完工

完工

135. 2023年10月12日
完工

完工

136. 2023年10月12日
完工

完工

137. 2023年10月12日
完工

完工

138. 2023年10月12日
完工

完工

139. 2023年10月12日
完工

完工

140. 2023年10月12日
完工

完工

141. 2023年10月12日
完工

完工

142. 2023年10月12日
完工

完工

143. 2023年10月13日
JIO完了検査

JIO完了検査

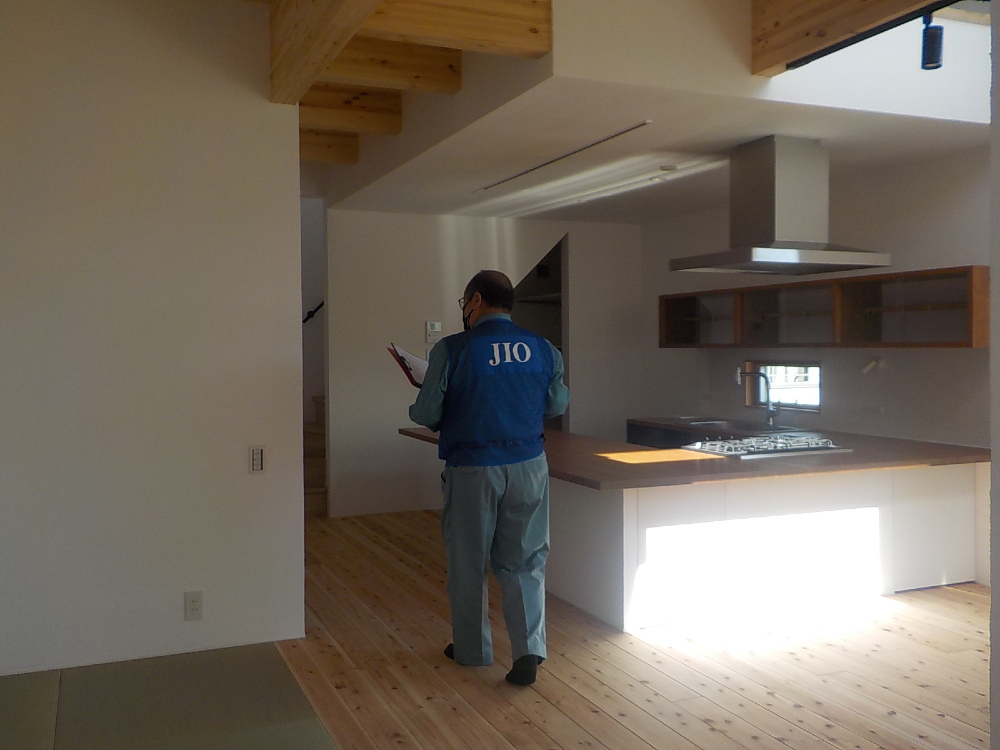

建物の構造や設備、敷地などが関連する法令に適合しているかどうかの検査を行います。

144. 2023年10月17日
お引渡し

お引渡し

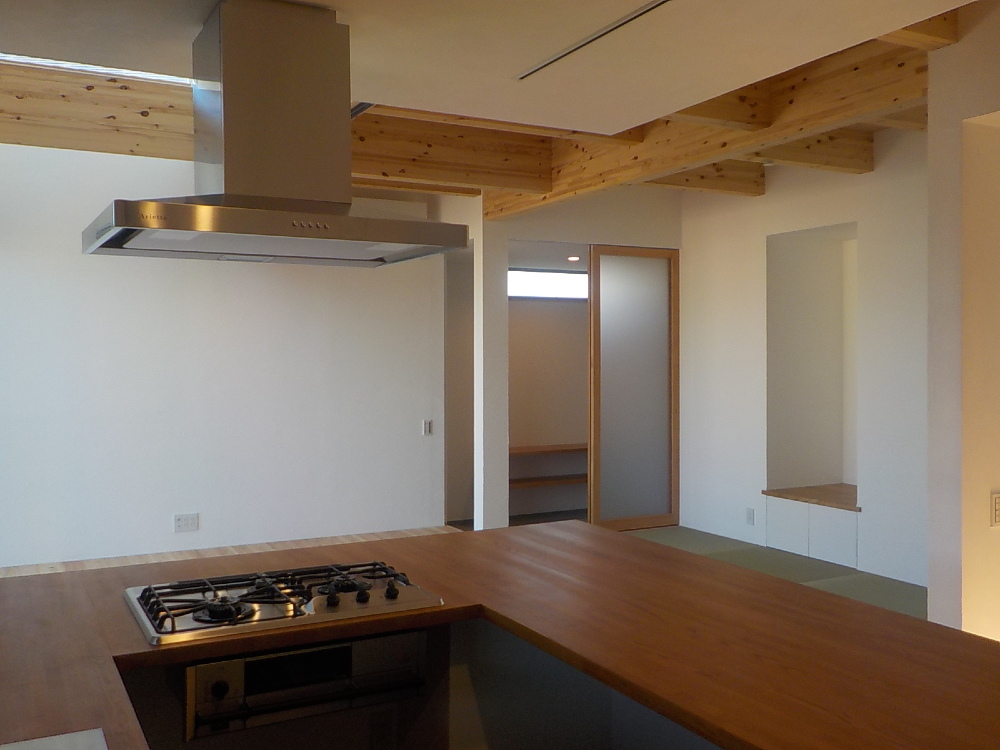

I様本日はおめでとうございます。
ソラマドのとてもかっこいいお家が完成しましました。
お打ち合わせの時からご家族仲良く明るくお打ち合わせを進めることが出来たことが私たちも思い出になりました。
これからたくさんの家族での思い出を増やしてください!

◇キズナタウン 清末千房4号地

~4号地  【2023年8月完成】~

◇山の田1号地 S-ZEH

~1号地【2024年3月完成】~

◇山の田2号地 テクノストラクチャー

~2号地【2024年3月完成】~

◇新山口駅西Ⅱ6号地 ソラマド

~6号地【2024年3月完成】~

◇西小串7号地 ソラマド

~7号地【2024年4月完成】~

◇吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

お気軽にお問合せください♪
