内にひろがる住まい

O様邸(宇部市大字際波)

スタイル別|すべて

建築中レポート

1. 2022年10月04日

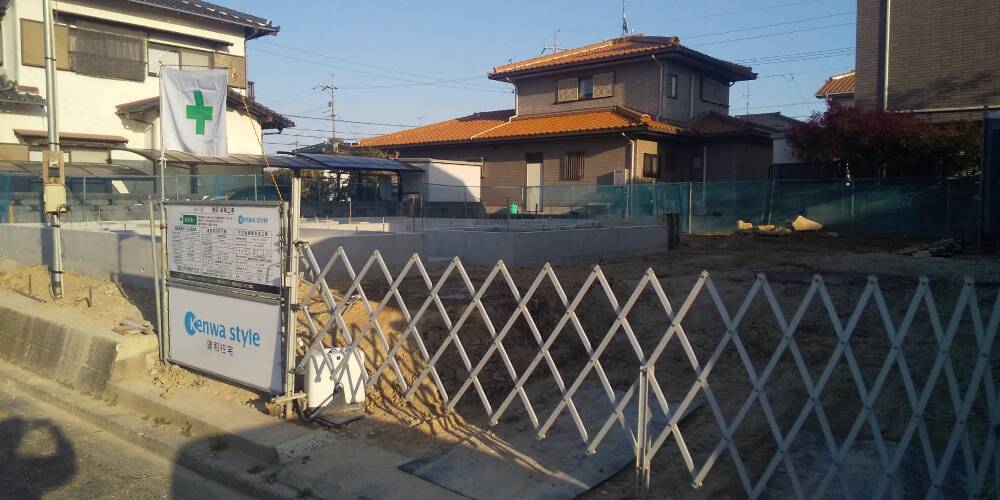

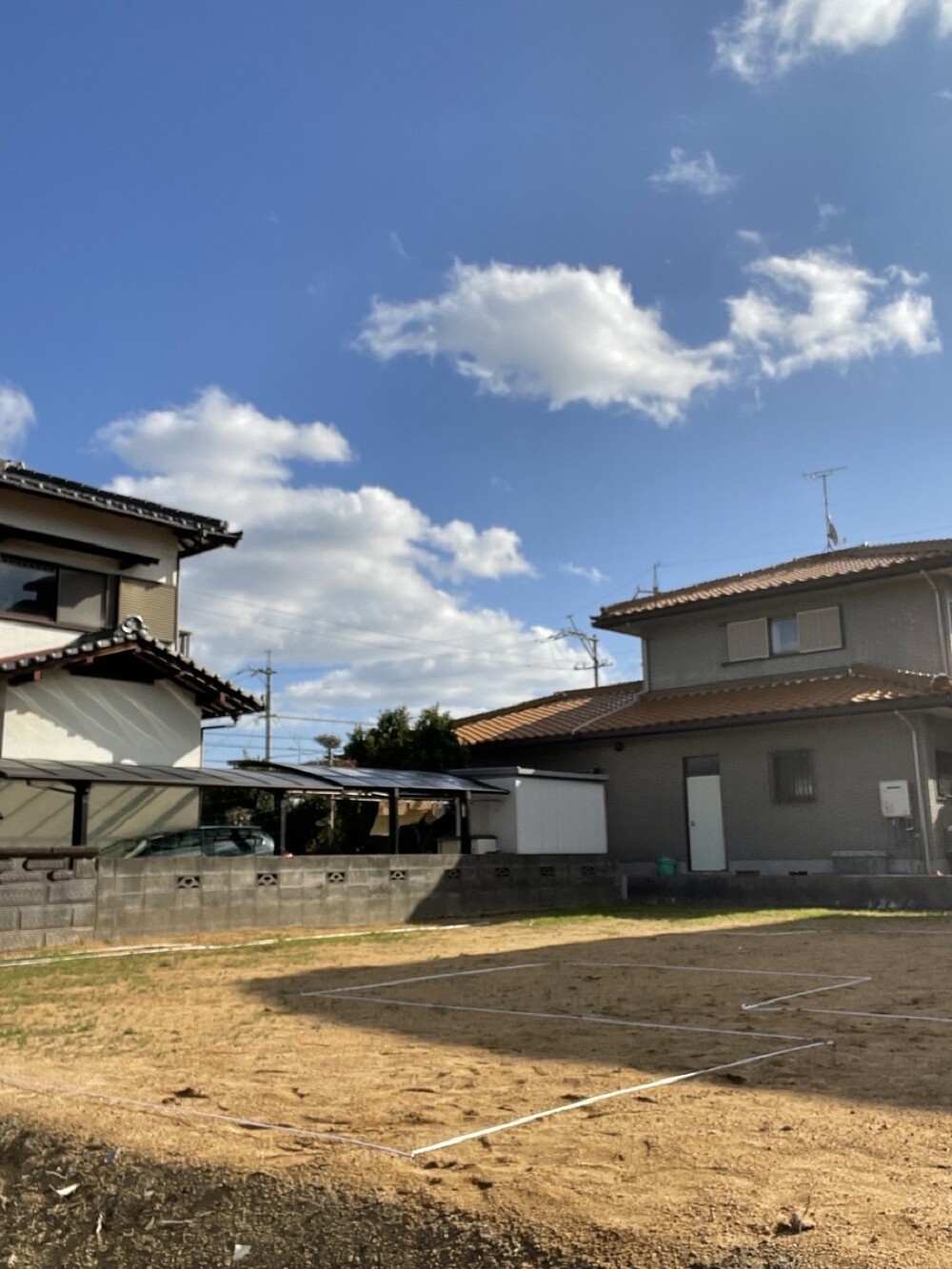

着工準備中

着工準備中

2. 2022年12月29日

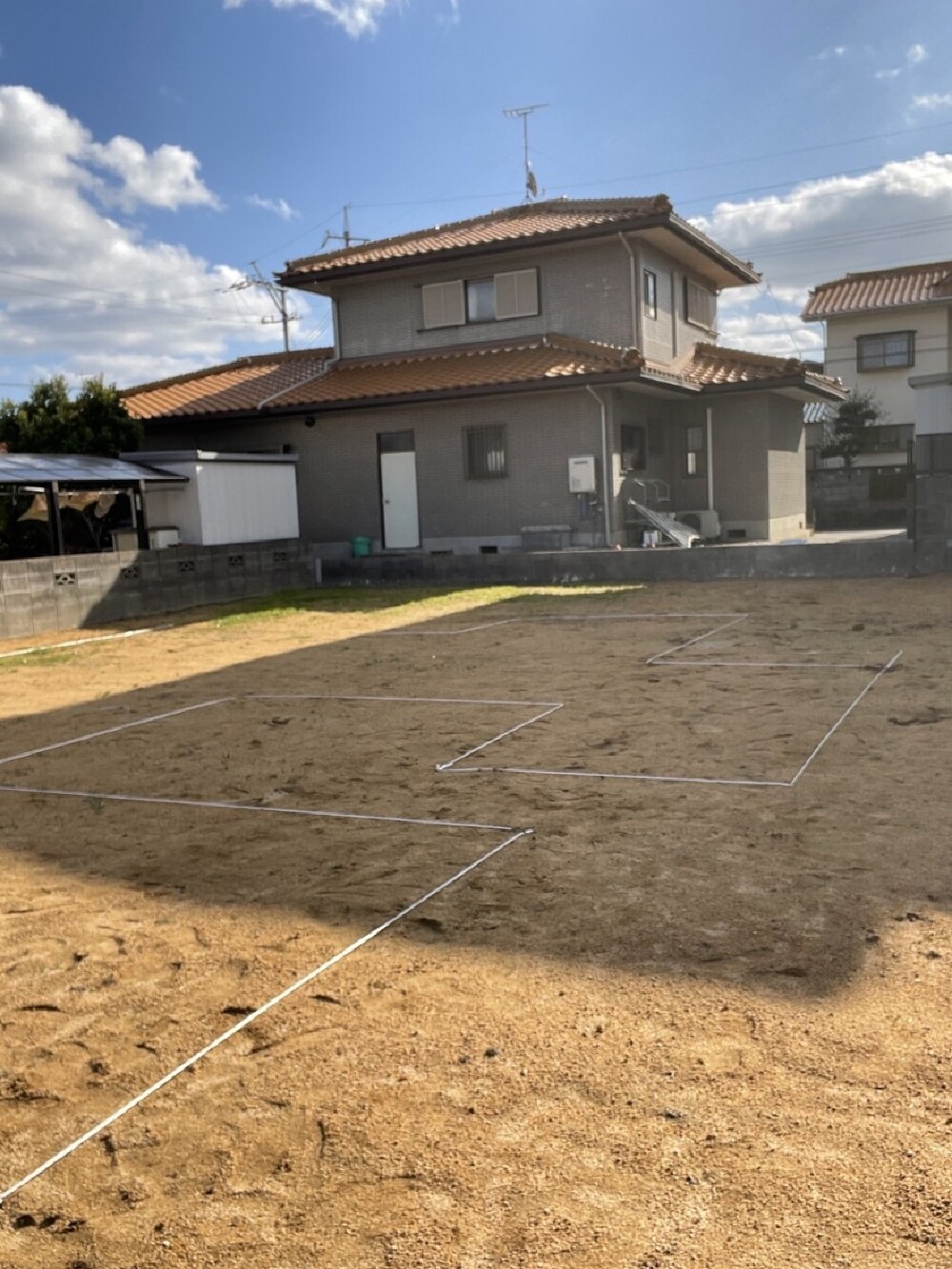

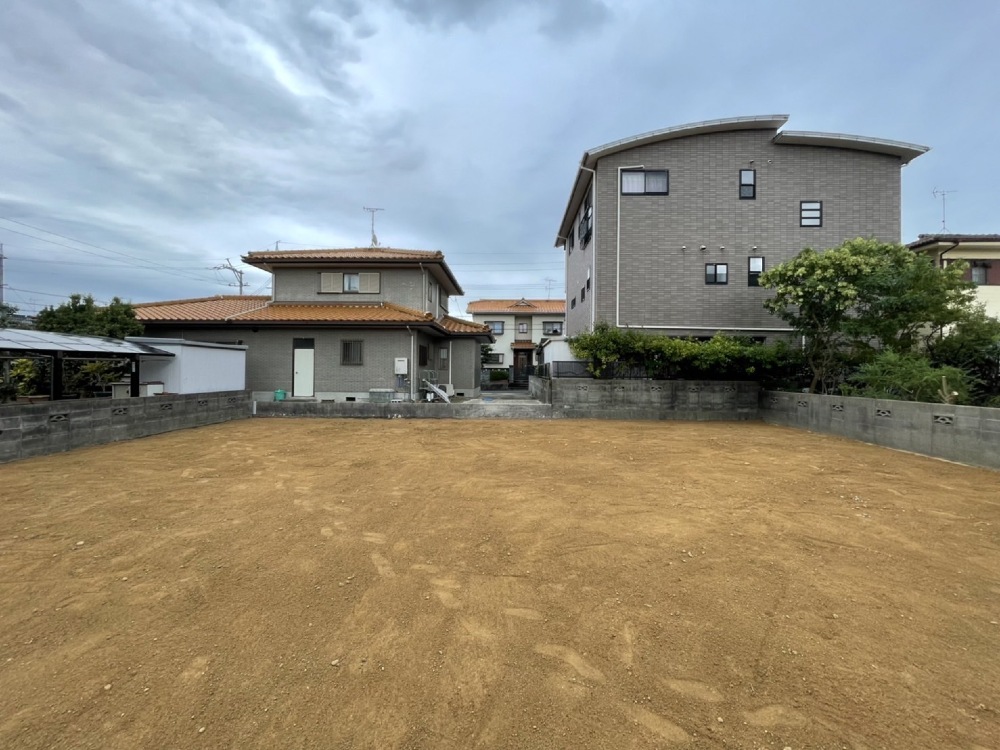

地縄張り

地縄張り

3. 2022年12月29日
地縄張り

地縄張り

4. 2023年01月12日
カラースキム

カラースキム

5. 2023年02月13日
地鎮祭

地鎮祭

本日、地鎮祭が執り行われました。
地鎮祭とは、建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得て、工事の無事を祈る儀式です。
O様、本日はおめでとうございます。

6. 2023年02月13日
地鎮祭

地鎮祭

7. 2023年02月13日
地鎮祭

地鎮祭

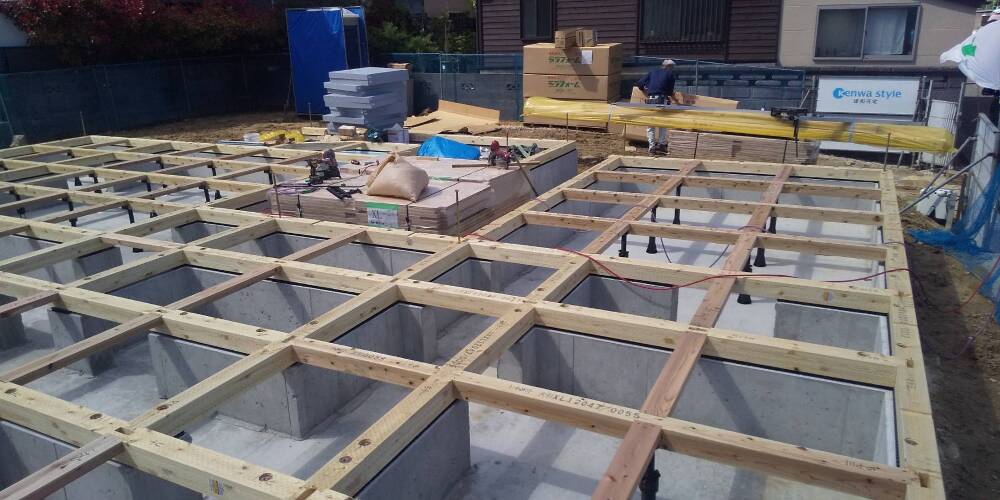

8. 2023年03月20日

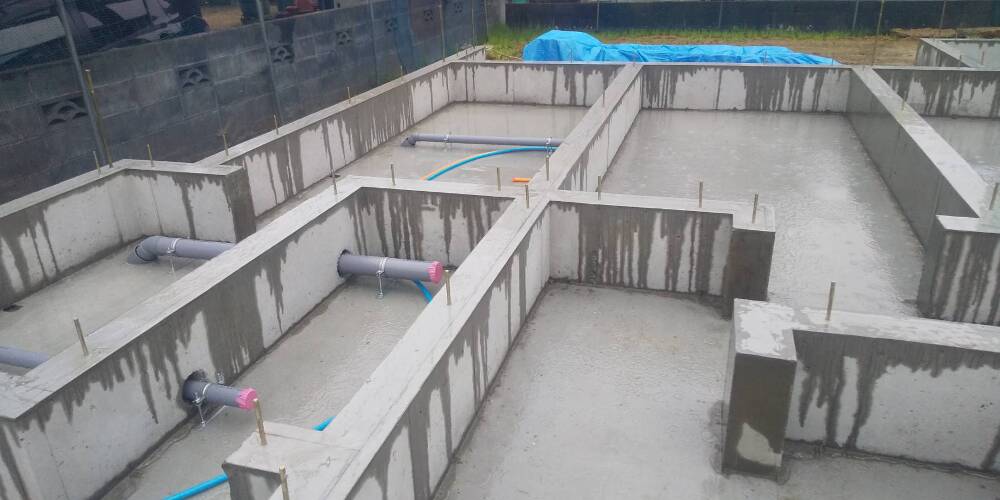

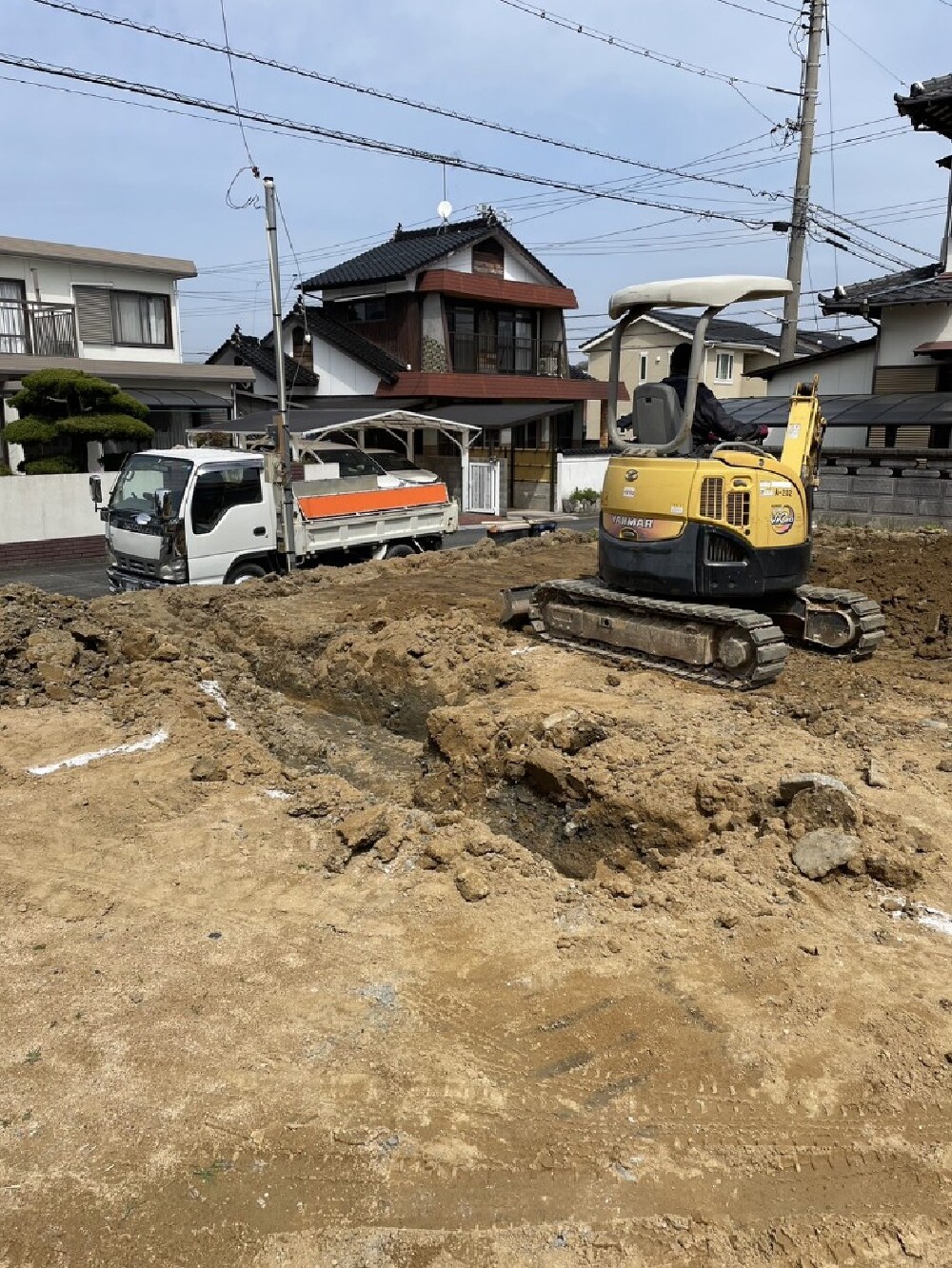

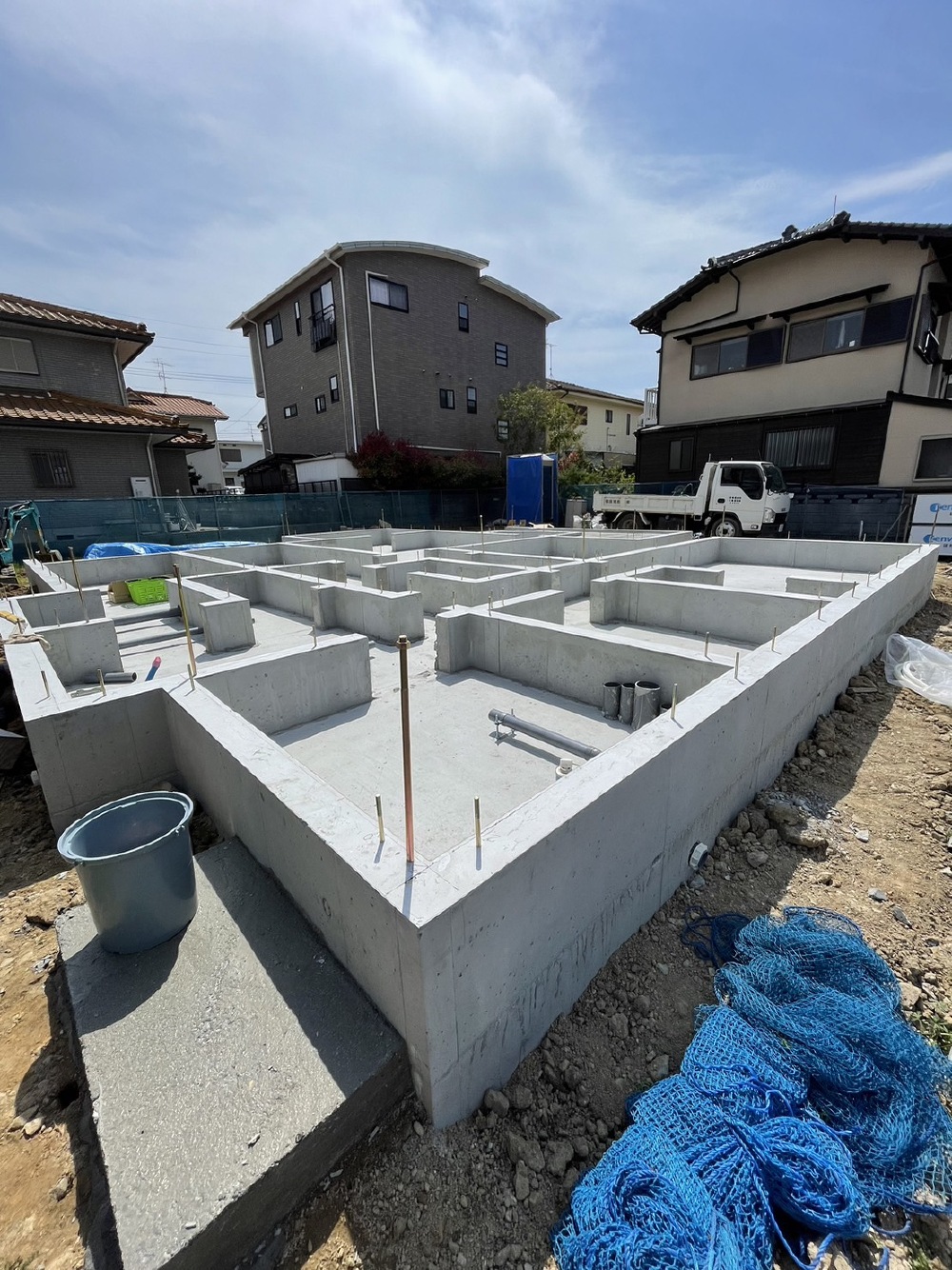

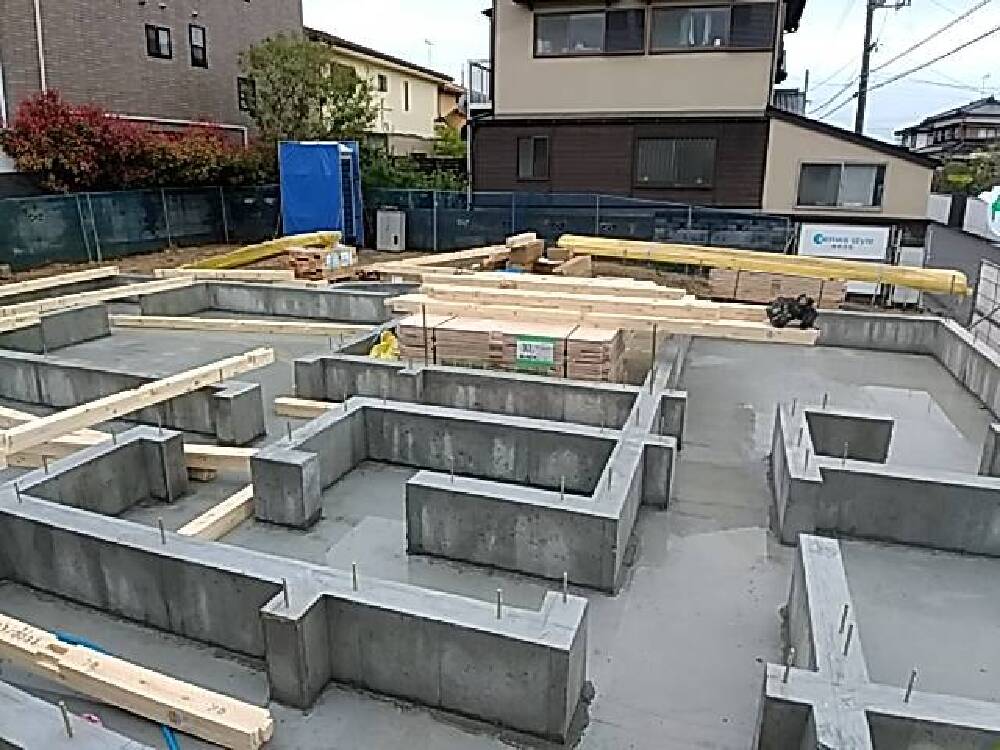

基礎工事

基礎工事

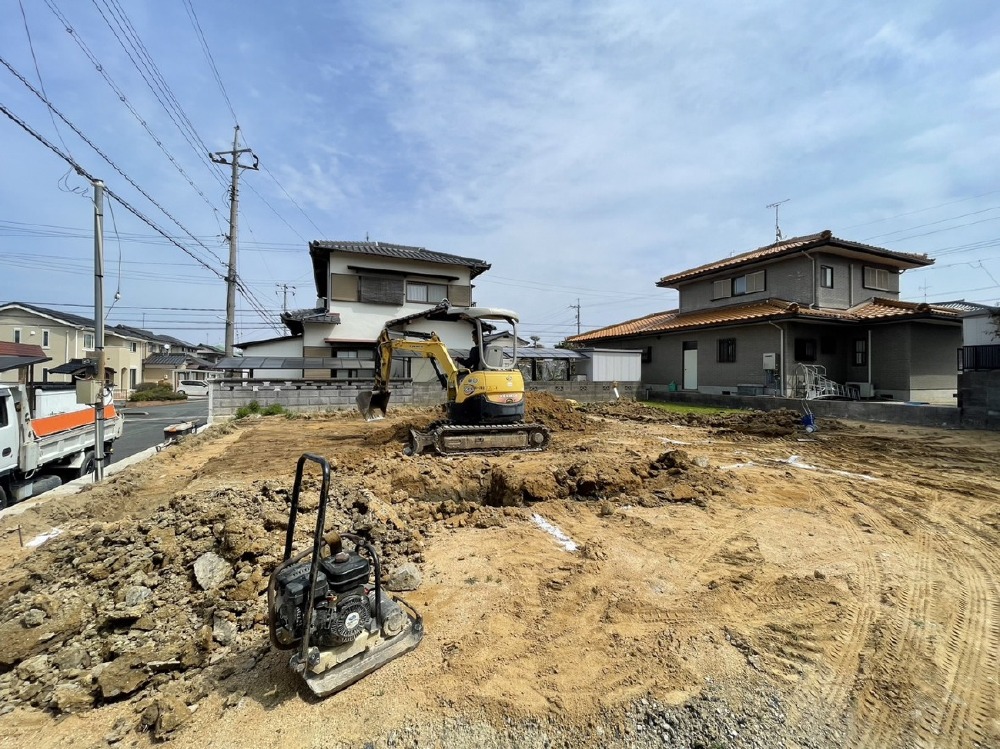

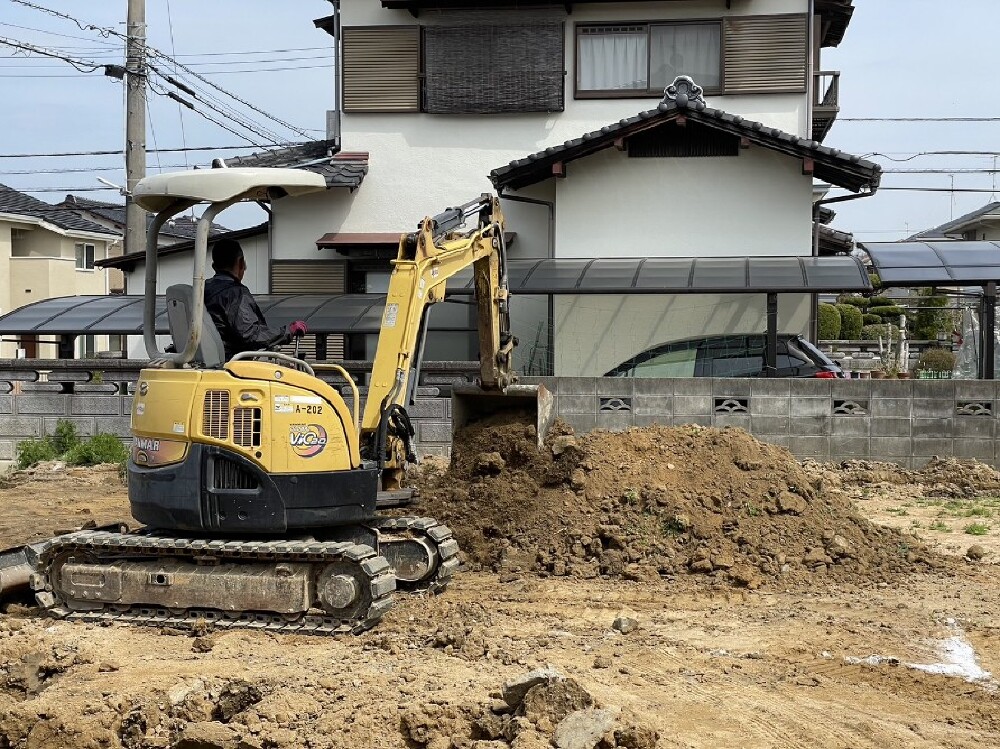

鋤取り工事を行っています。
「鋤取り」とは土工事の一種で、表土等をある一定の厚みに薄く取り除く作業のことを言います。

9. 2023年03月20日
基礎工事

基礎工事

鋤取り工事

10. 2023年03月20日
基礎工事

基礎工事

鋤取り工事

11. 2023年03月27日
基礎工事

基礎工事

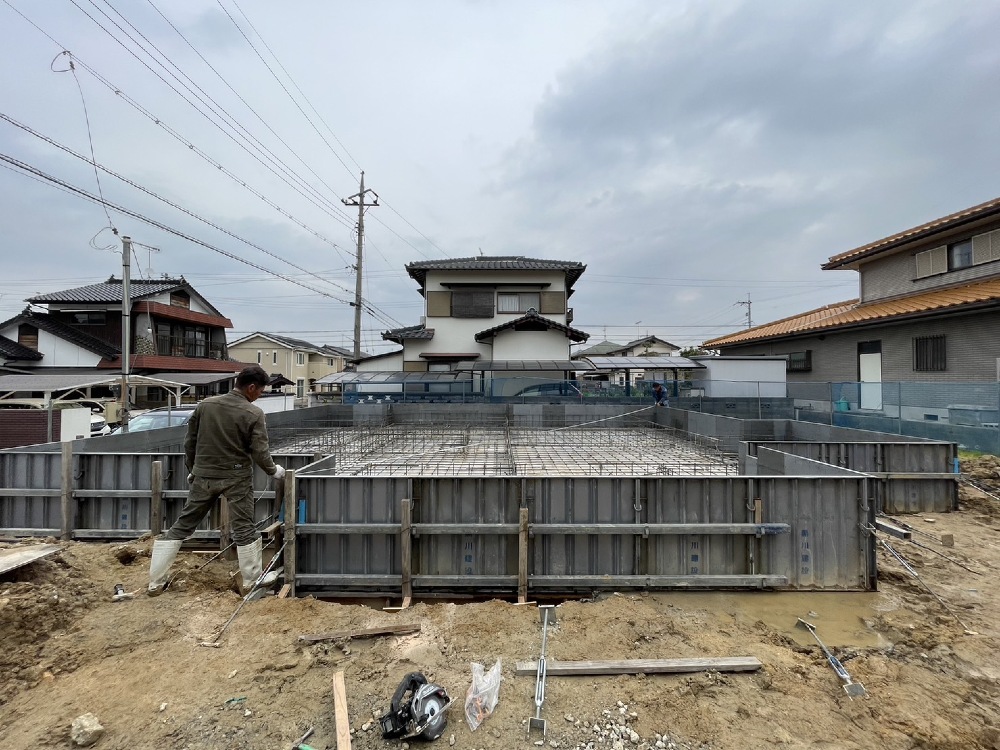

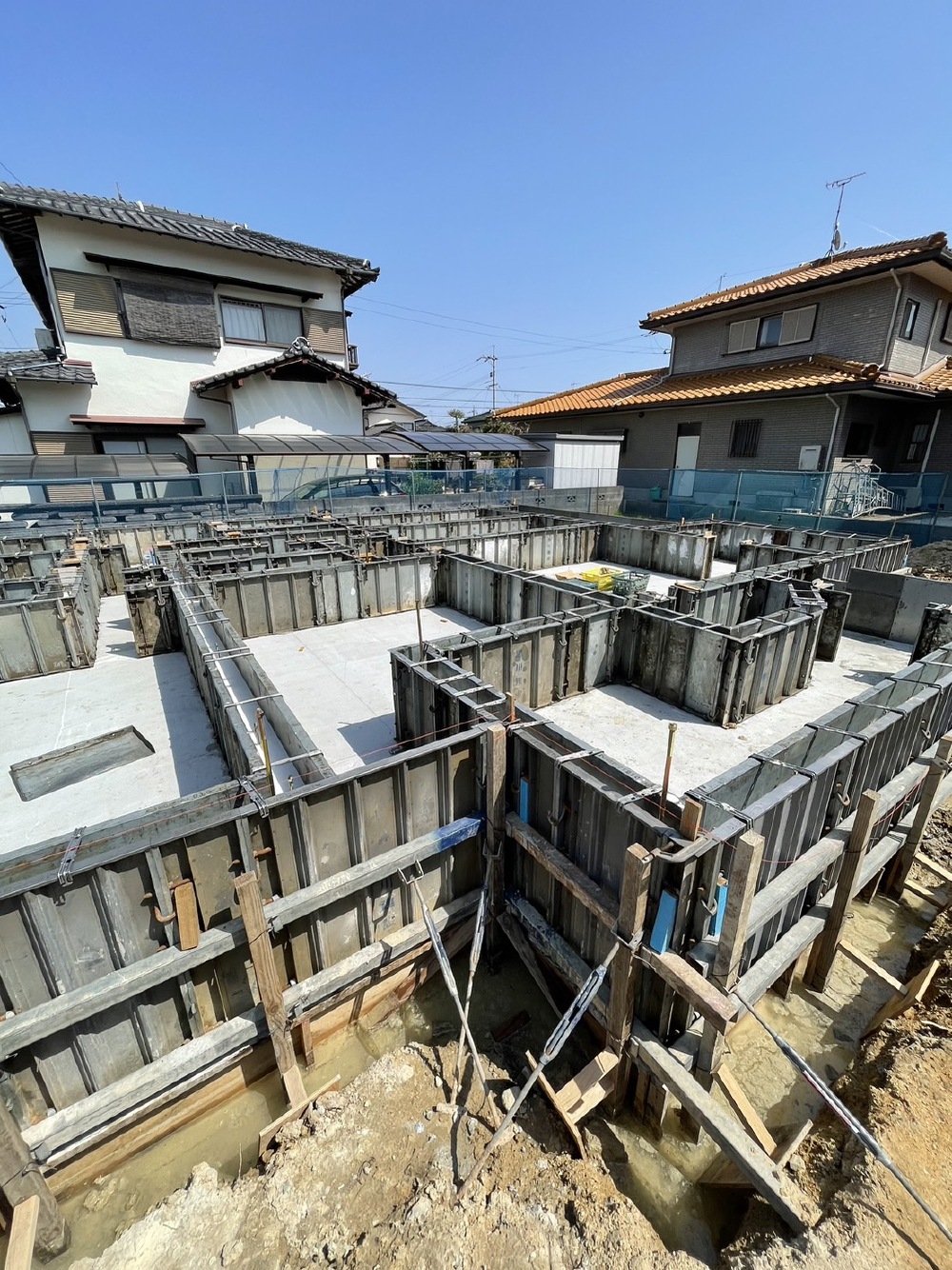

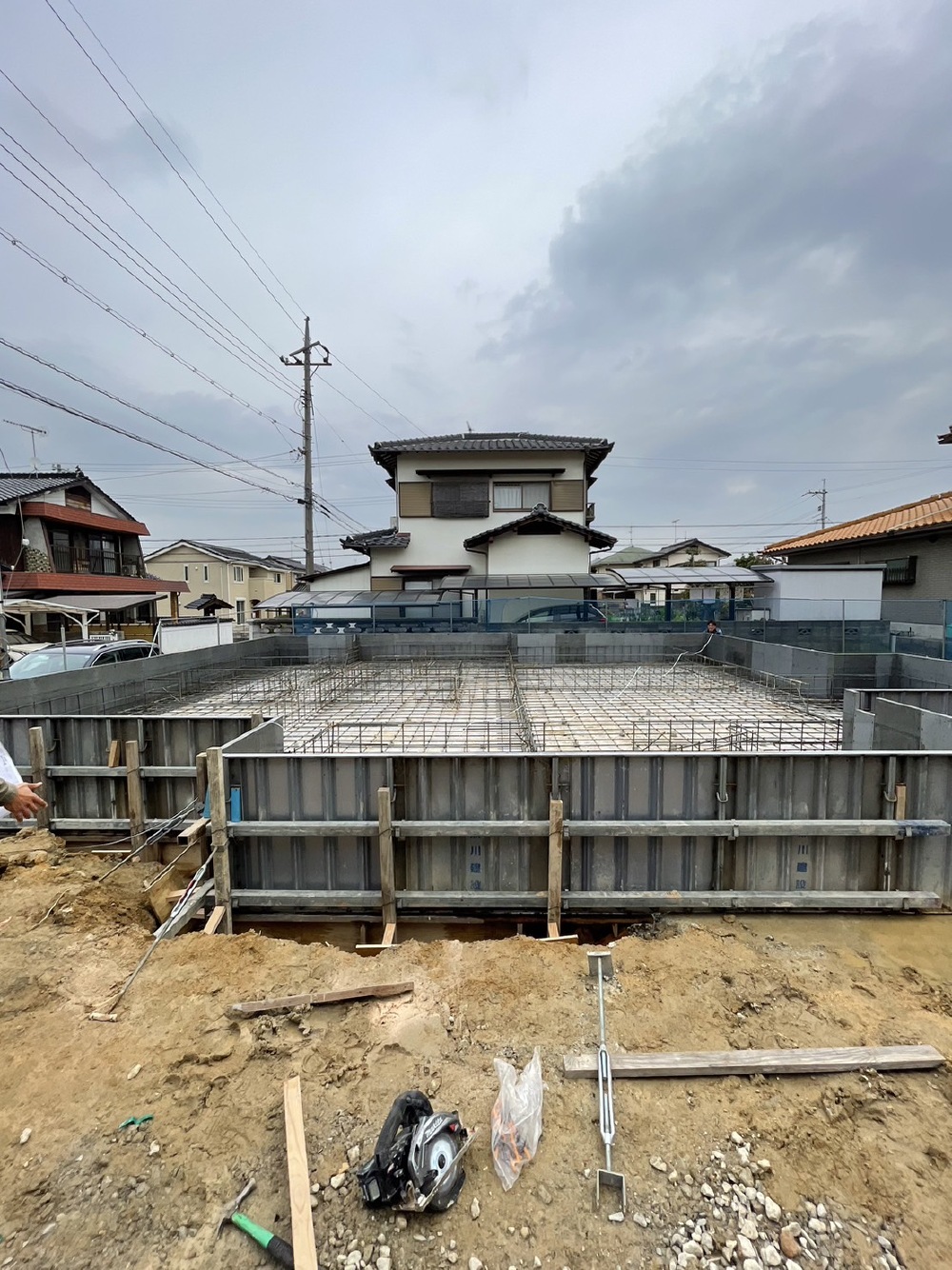

配筋工事及び型枠設置が行われました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。

12. 2023年03月27日
基礎工事

基礎工事

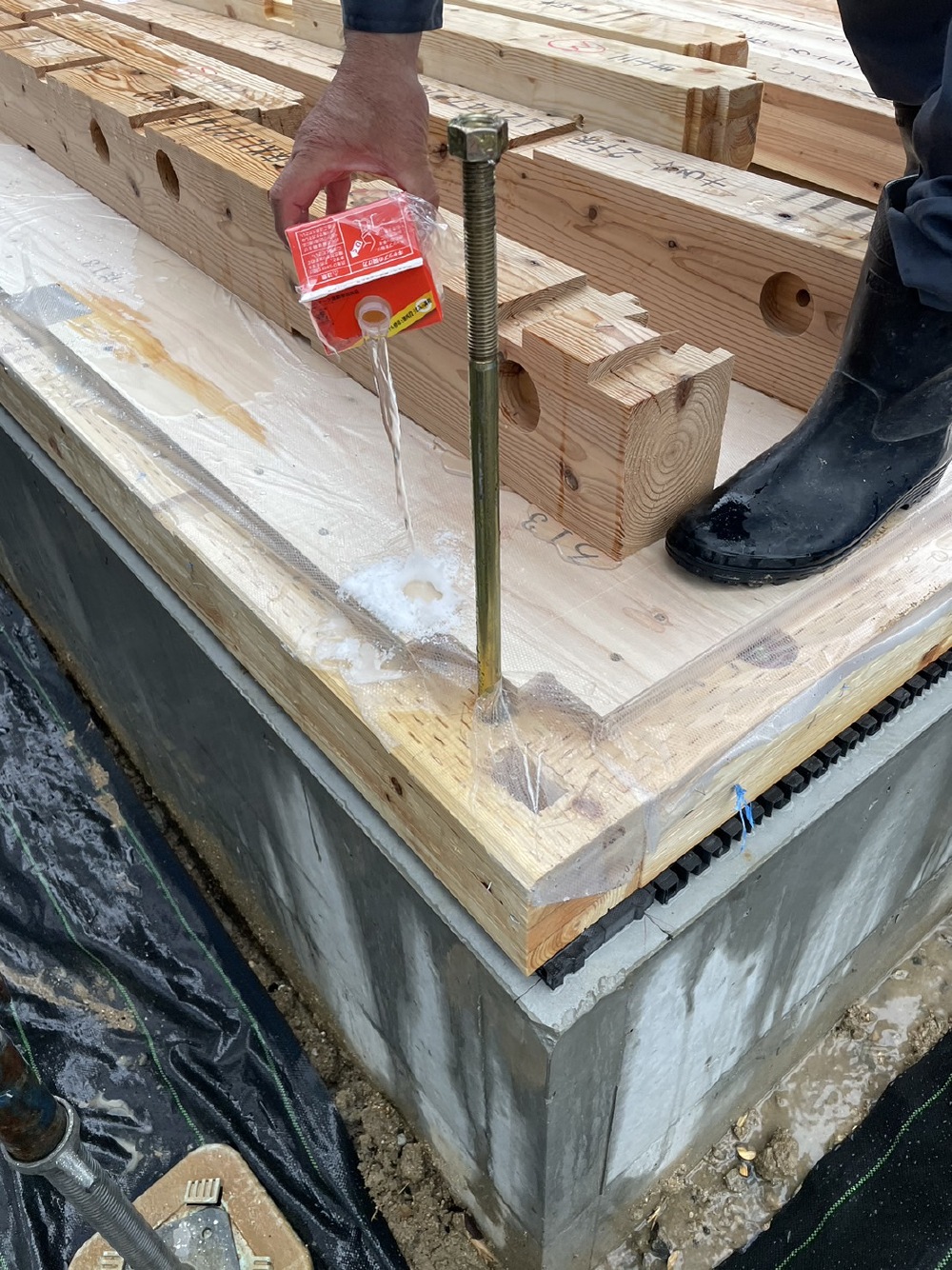

13. 2023年03月31日
基礎工事

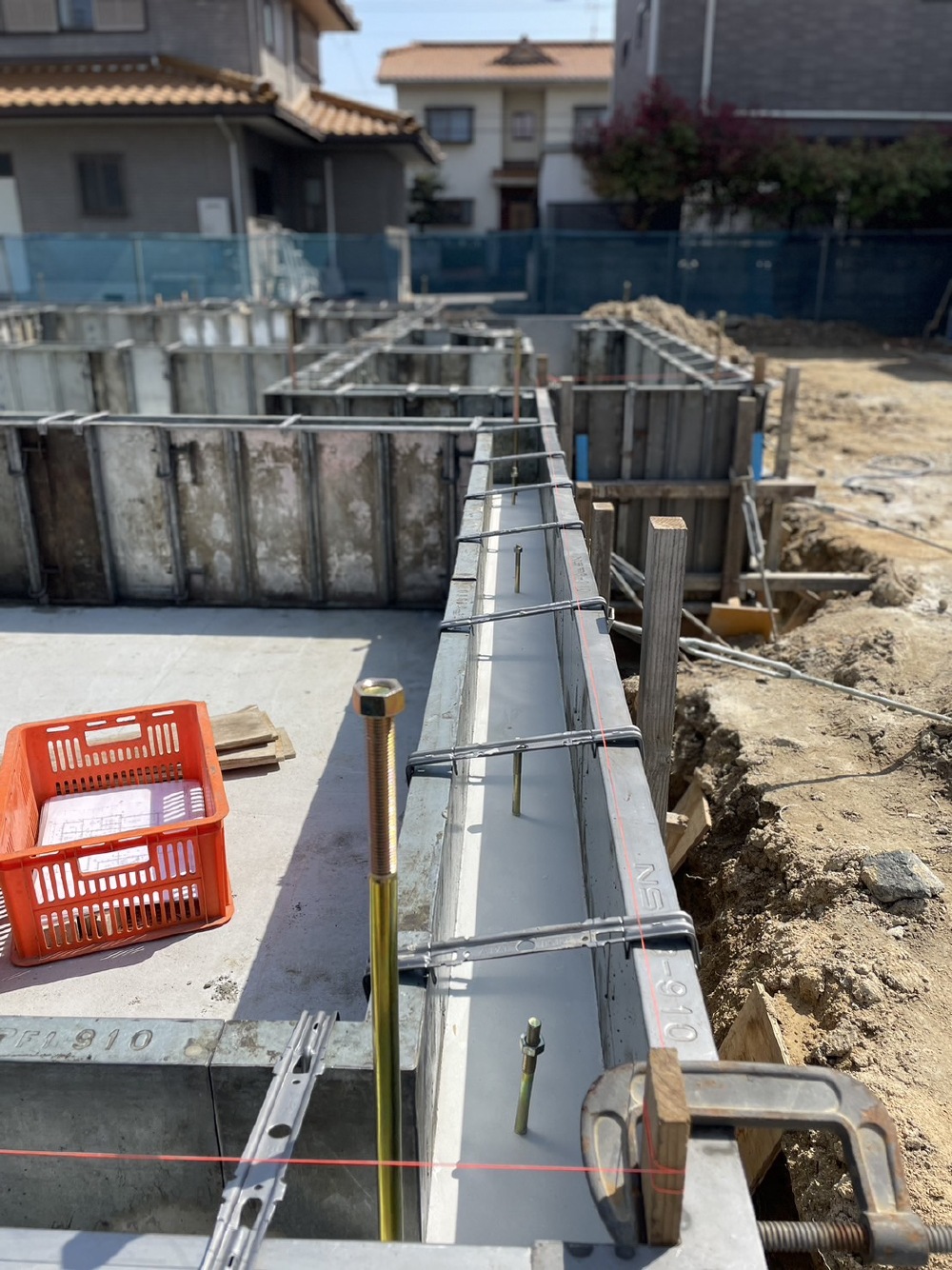

基礎工事

14. 2023年03月31日
基礎工事

基礎工事

基礎の立ち上がり部分の施工中です。

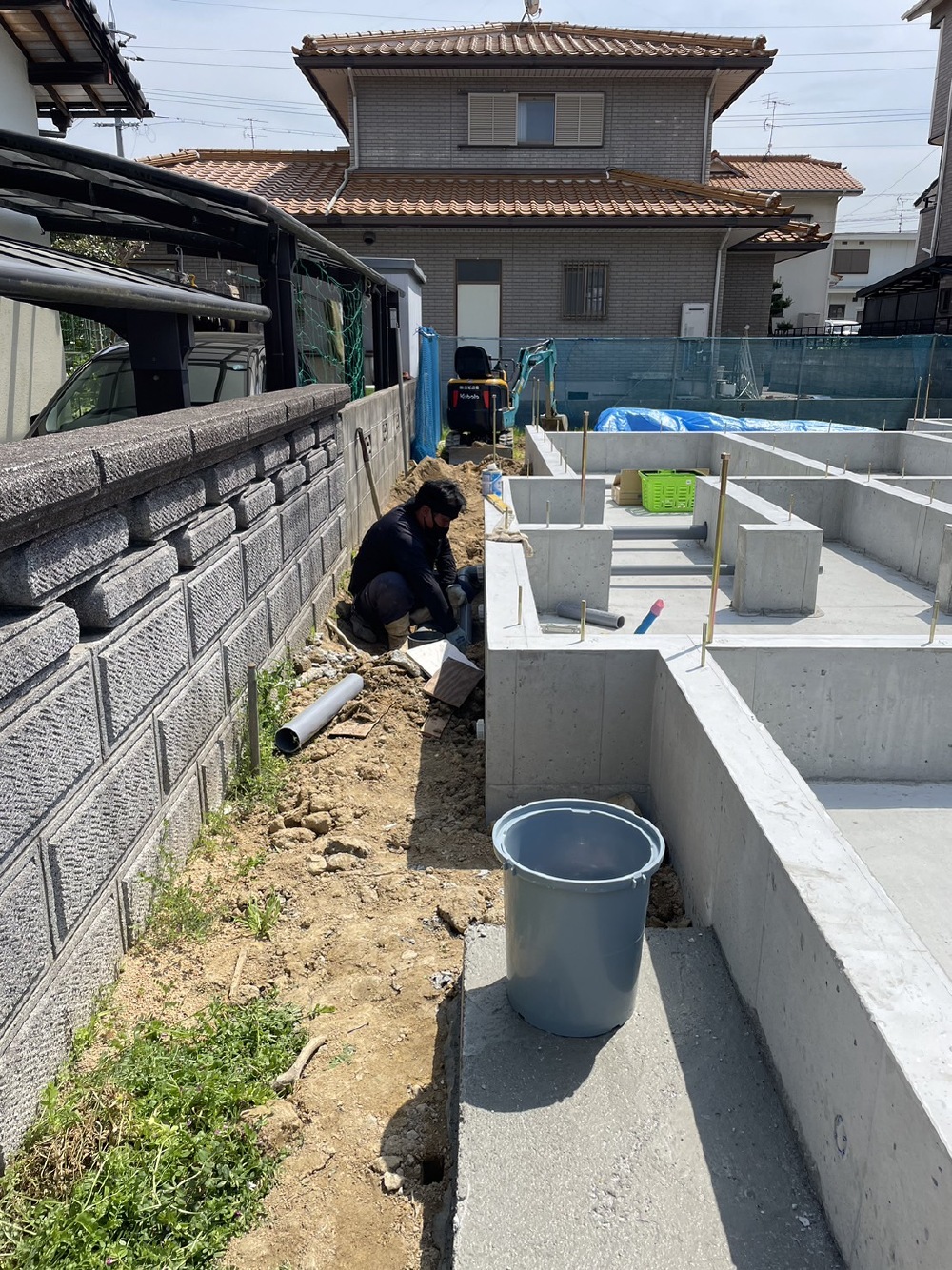

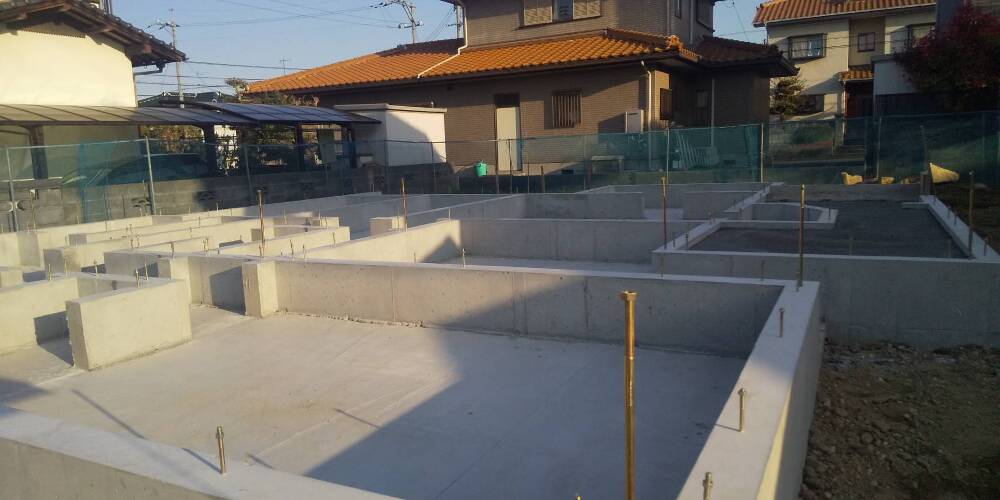

15. 2023年04月03日
基礎工事

基礎工事

16. 2023年04月03日
基礎工事

基礎工事

養生期間が終了し、型枠が外されました。

17. 2023年04月04日
上棟準備

上棟準備

配管工事

18. 2023年04月04日
上棟準備

上棟準備

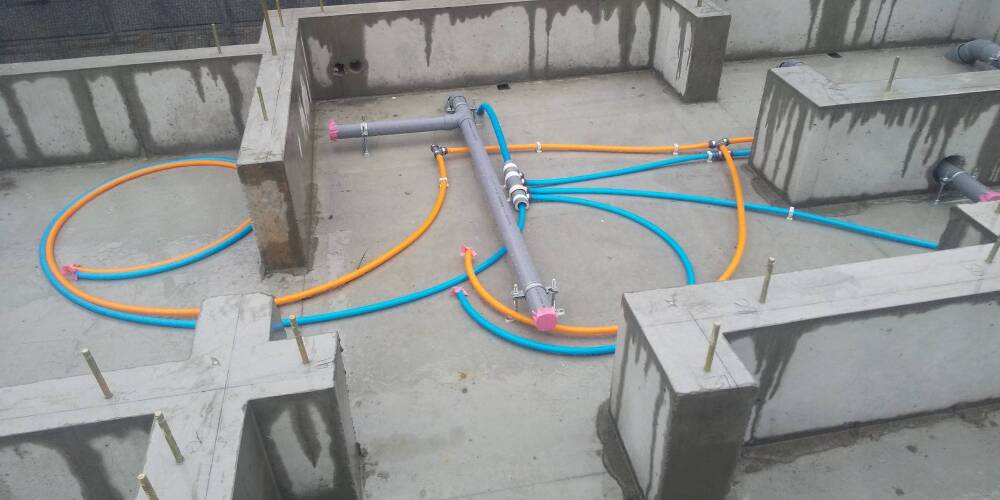

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

19. 2023年04月07日
上棟準備

上棟準備

20. 2023年04月07日
上棟準備

上棟準備

21. 2023年04月07日
上棟準備

上棟準備

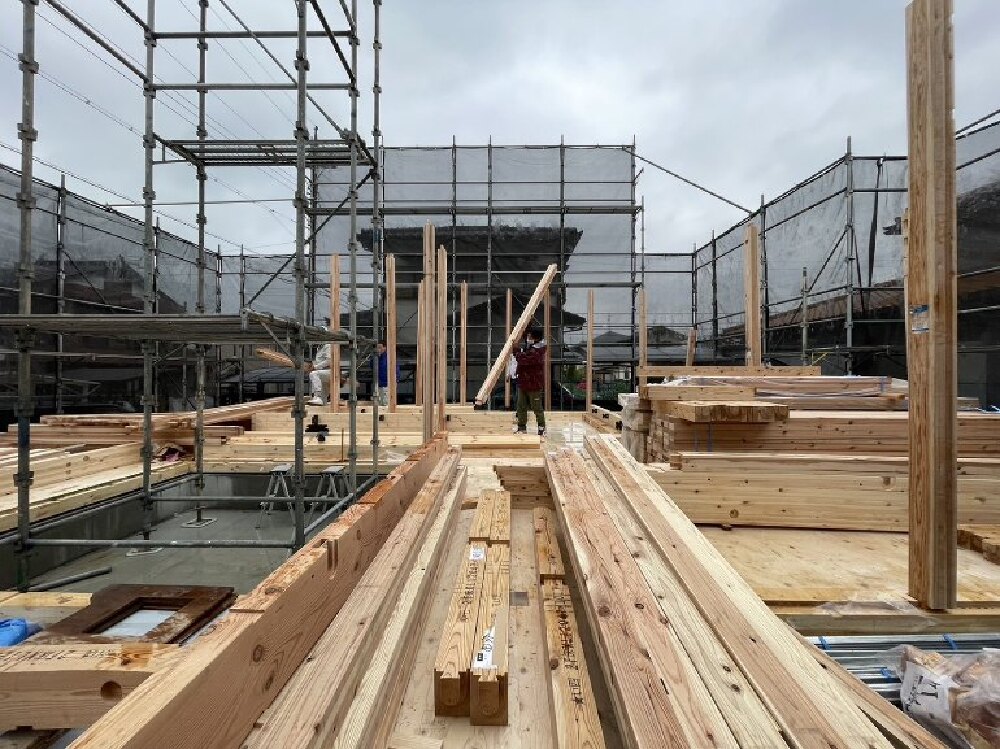

上棟に向けて、土台や柱などの材料が現場へと搬入されています。

22. 2023年04月08日
上棟準備

上棟準備

大工さんにより「土台敷き」という作業が行われました。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

23. 2023年04月08日
上棟準備

上棟準備

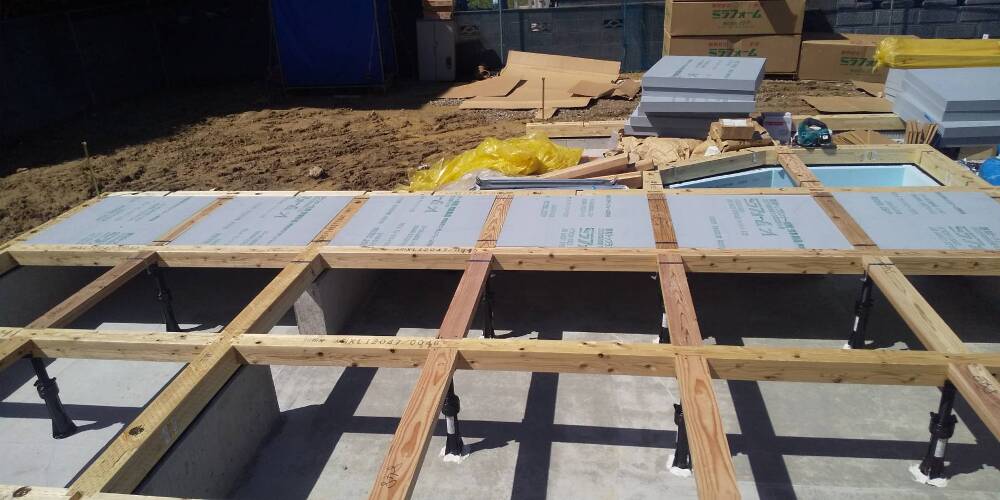

土台、大引の間に断熱材を入れ、床下地となる合板を敷いていきます。

24. 2023年04月12日
上棟

上棟

O様、本日はおめでとうございます!
棟梁が、建物の四隅の柱の部分に、酒と塩をまいてお清めを行っています。
職人の皆様、安全第一で宜しくお願い致します。

25. 2023年04月12日
上棟

上棟

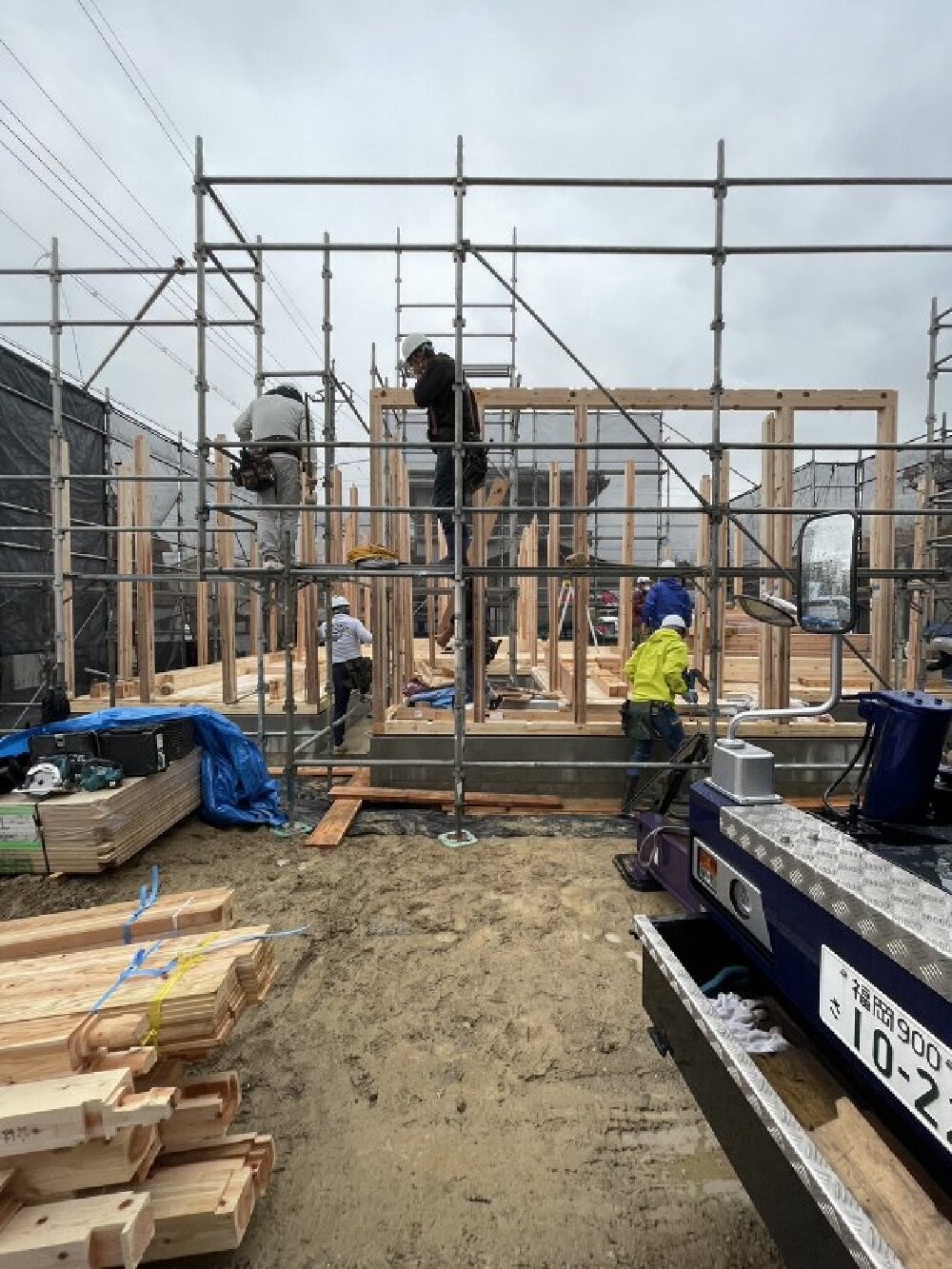

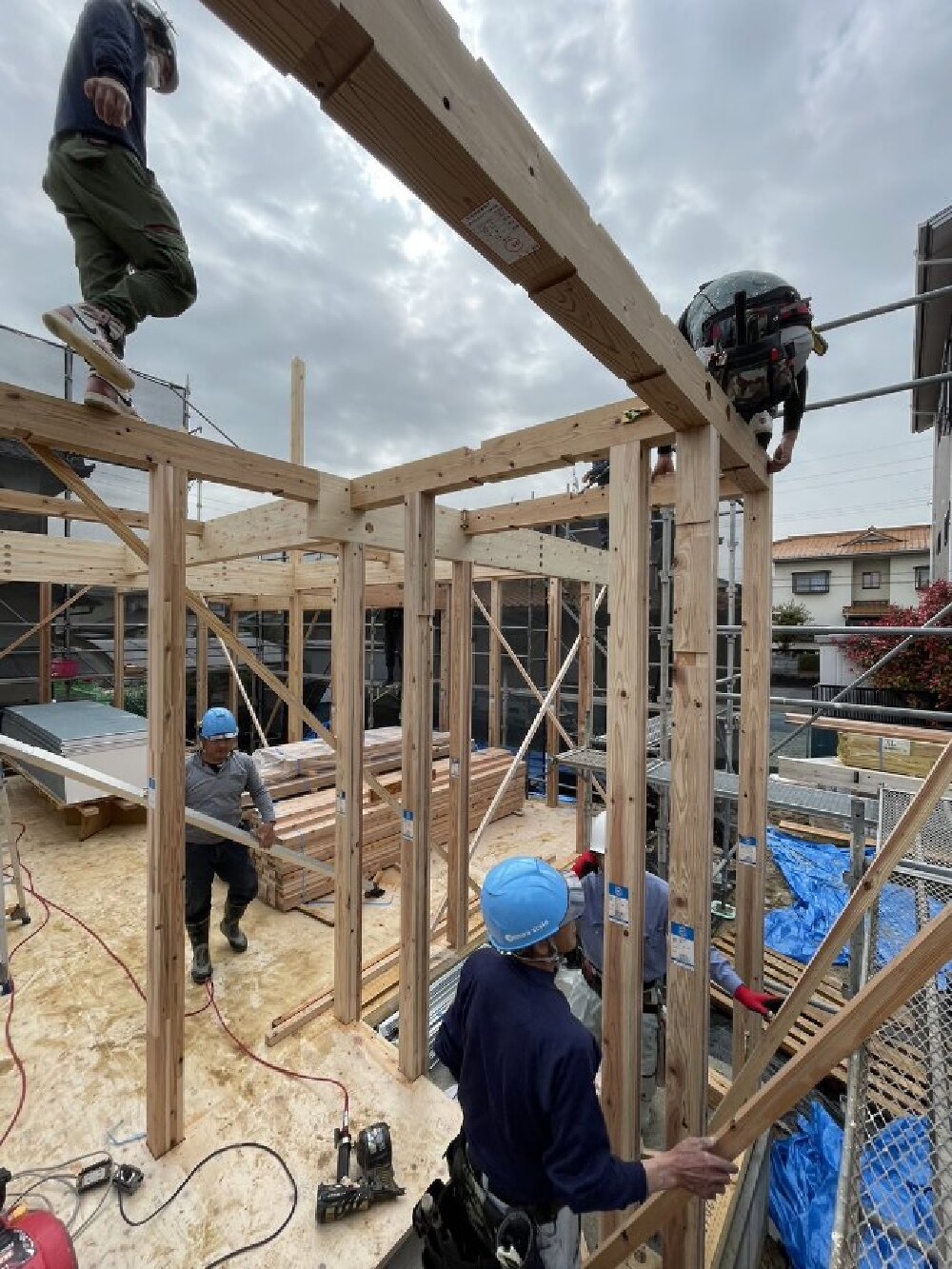

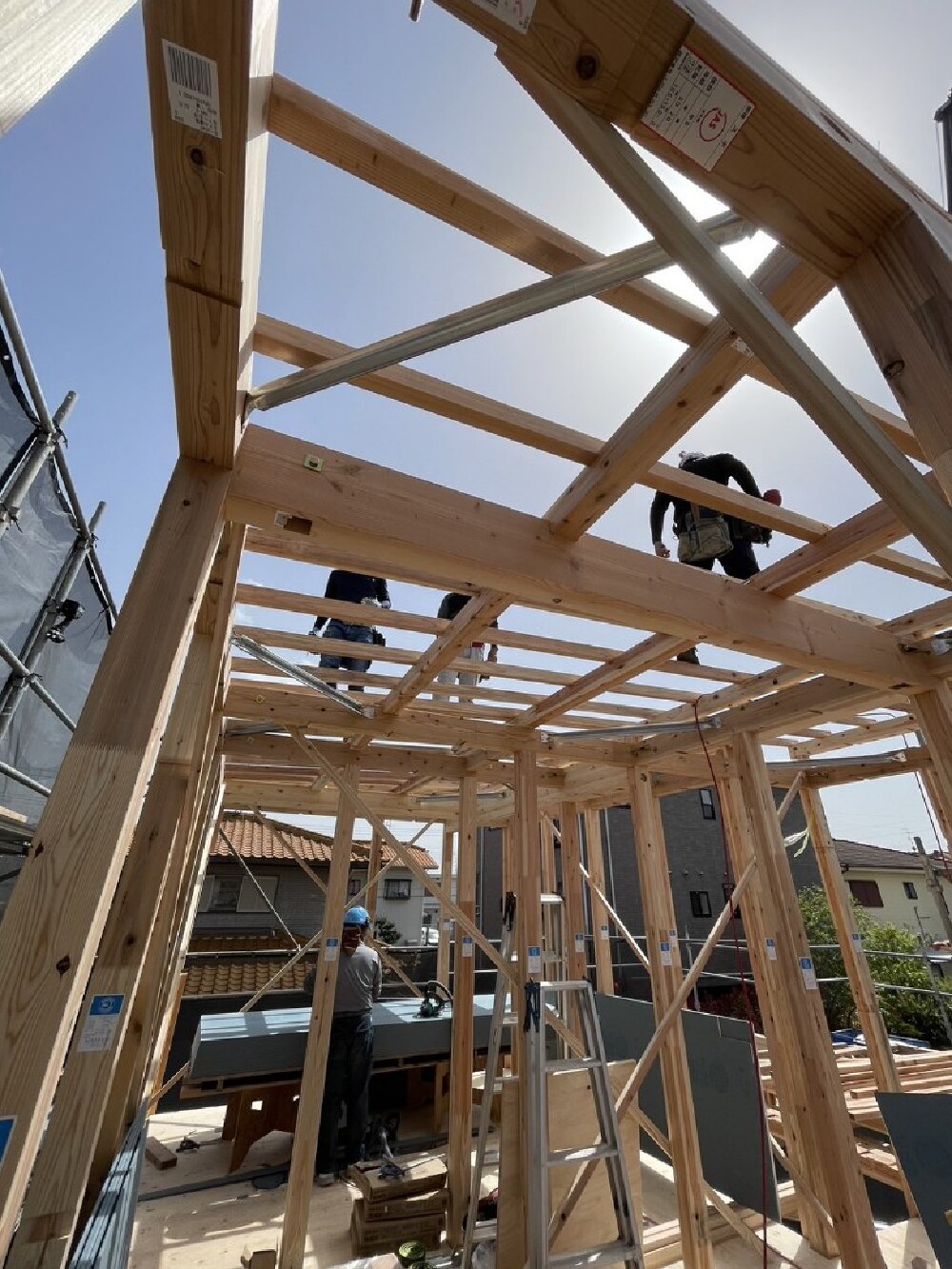

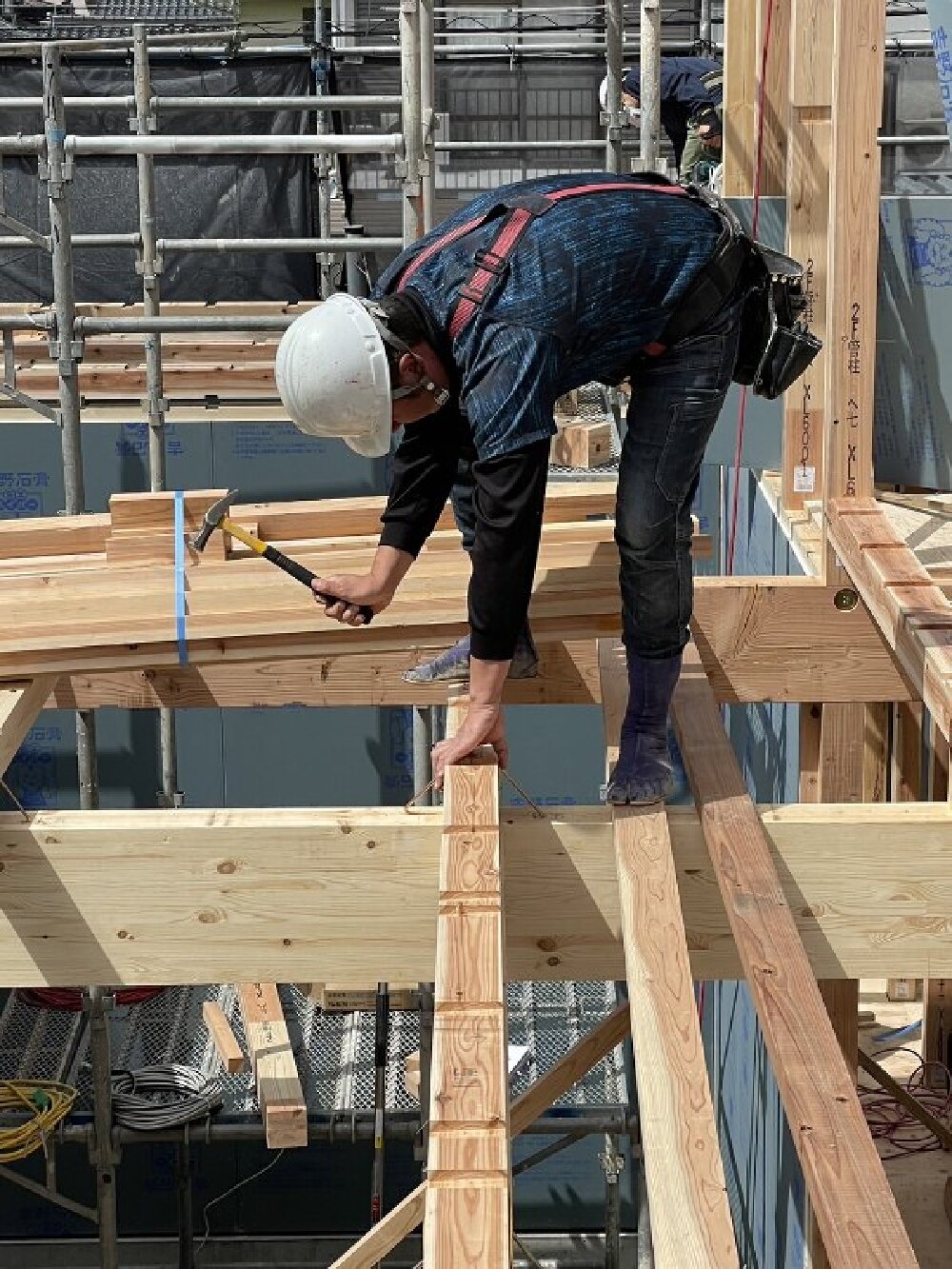

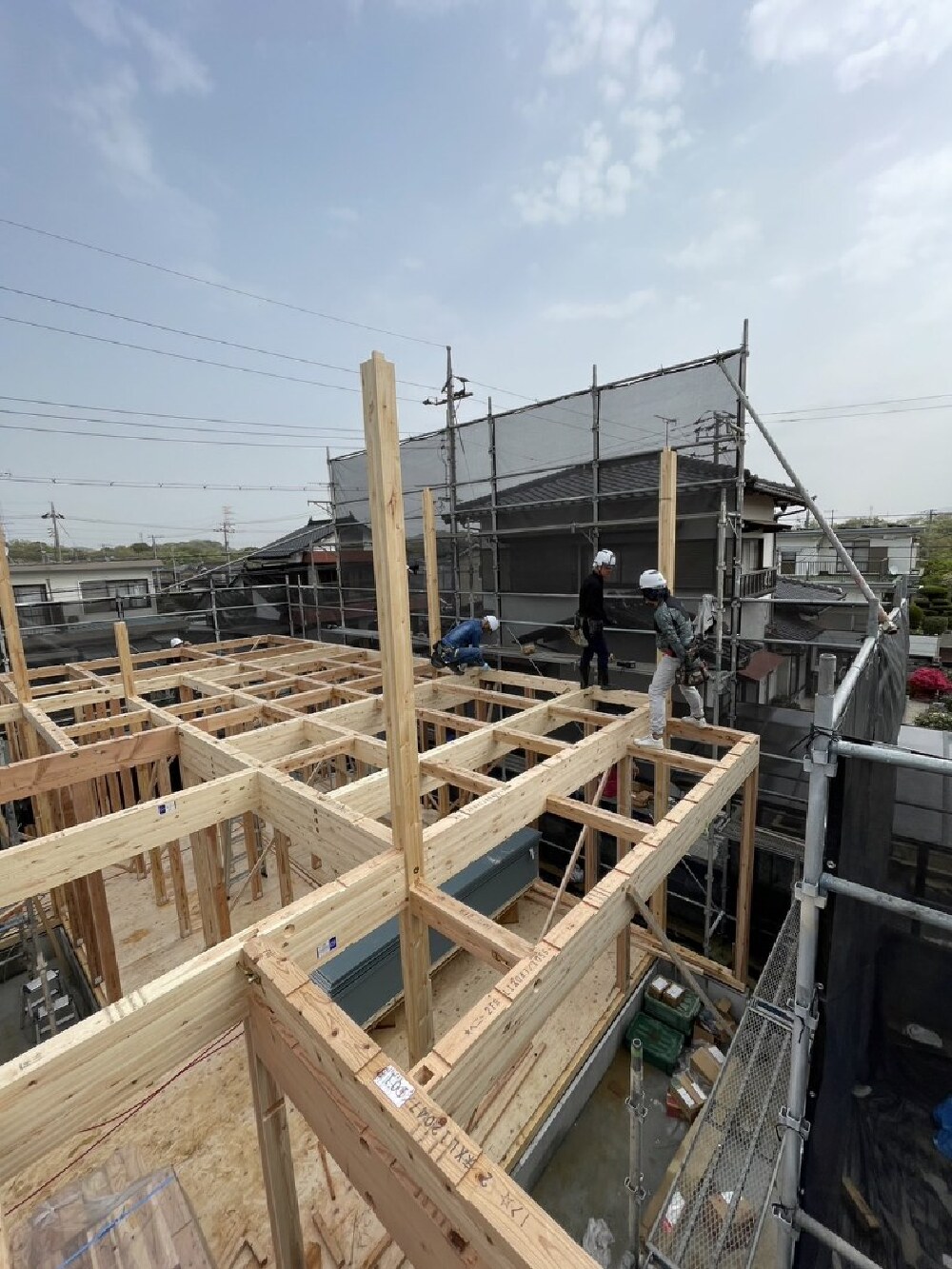

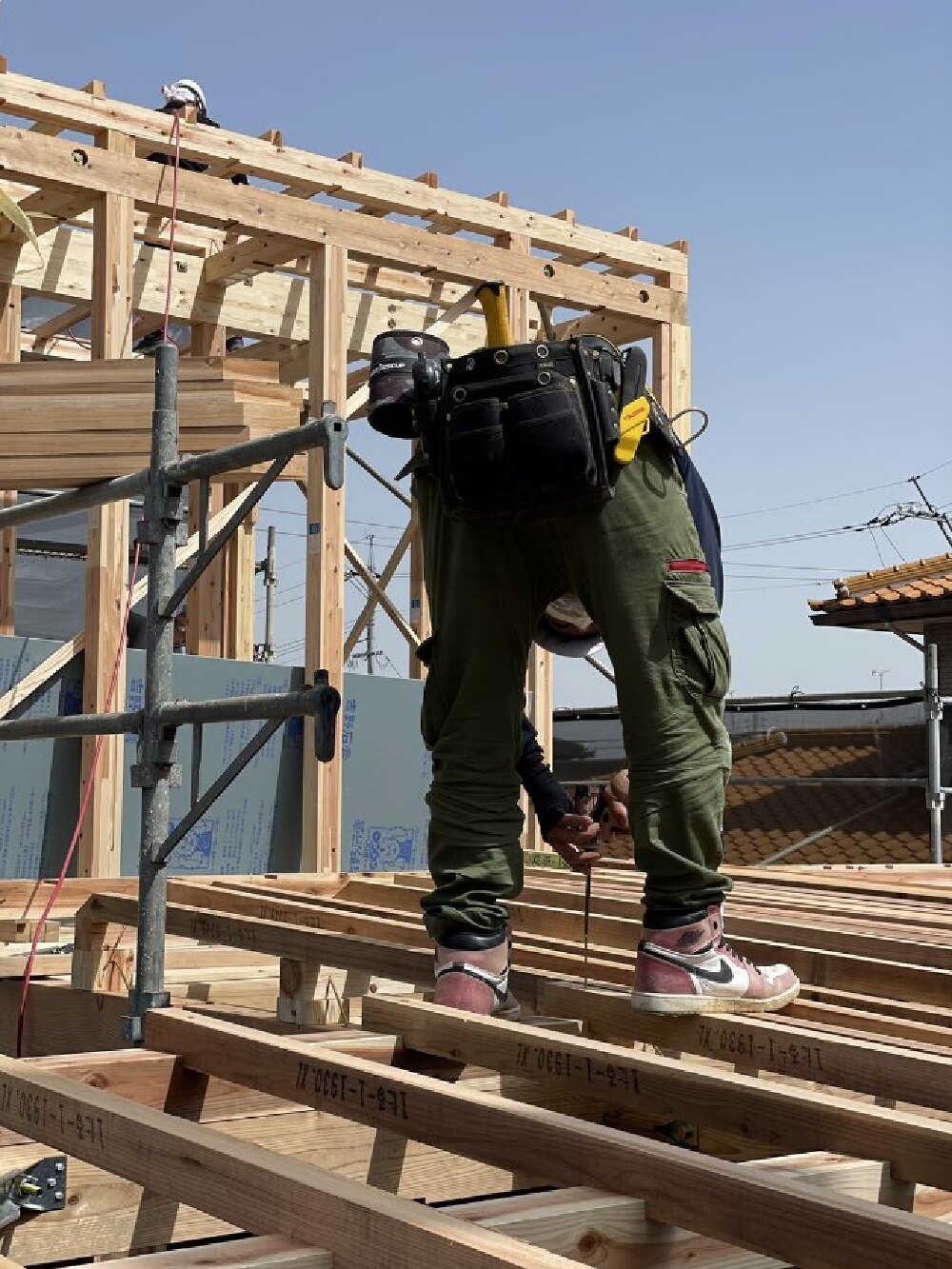

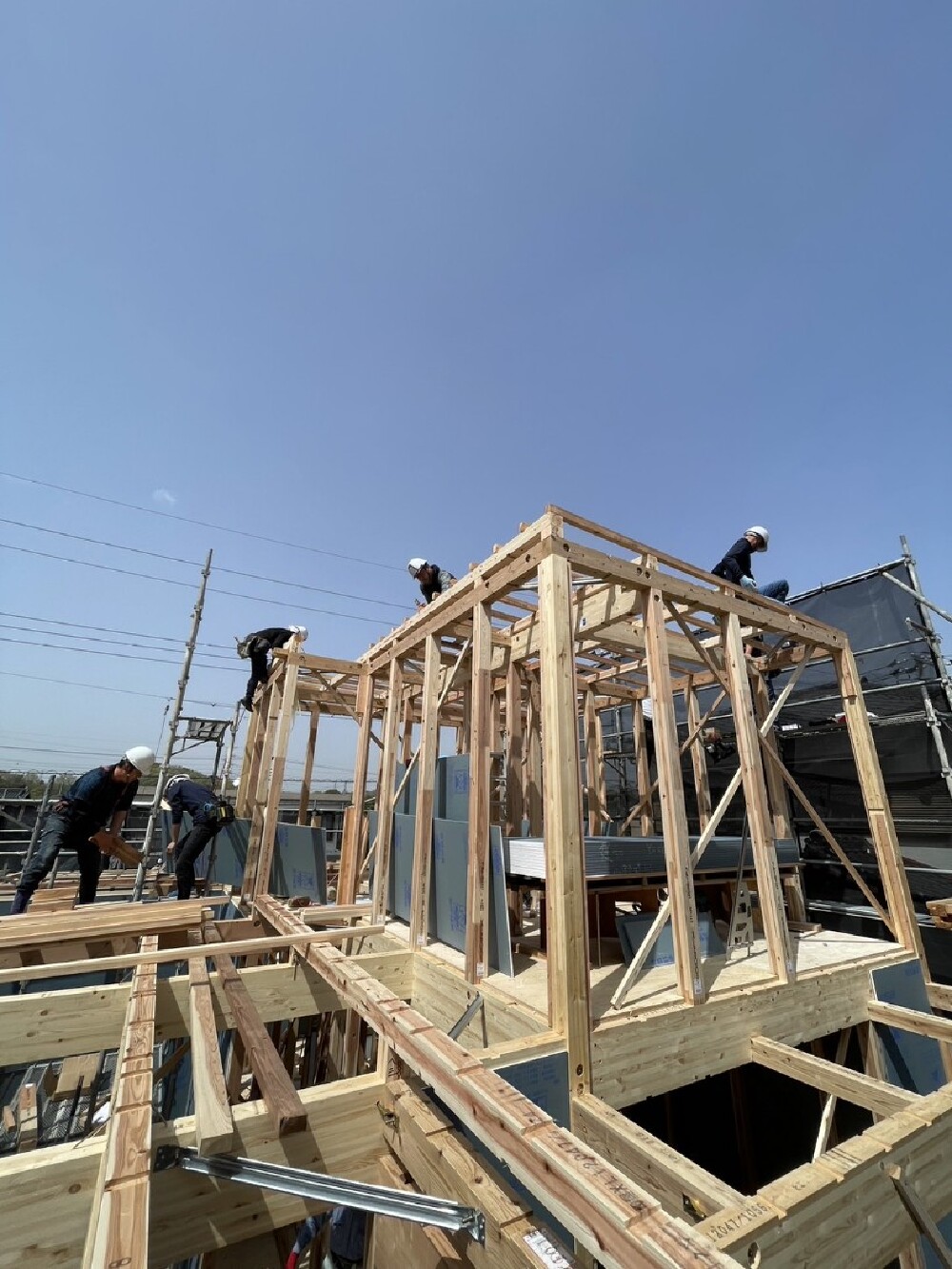

土台の上に柱が次々に立ち始め、棟上げが着々と進められています。

26. 2023年04月12日
上棟

上棟

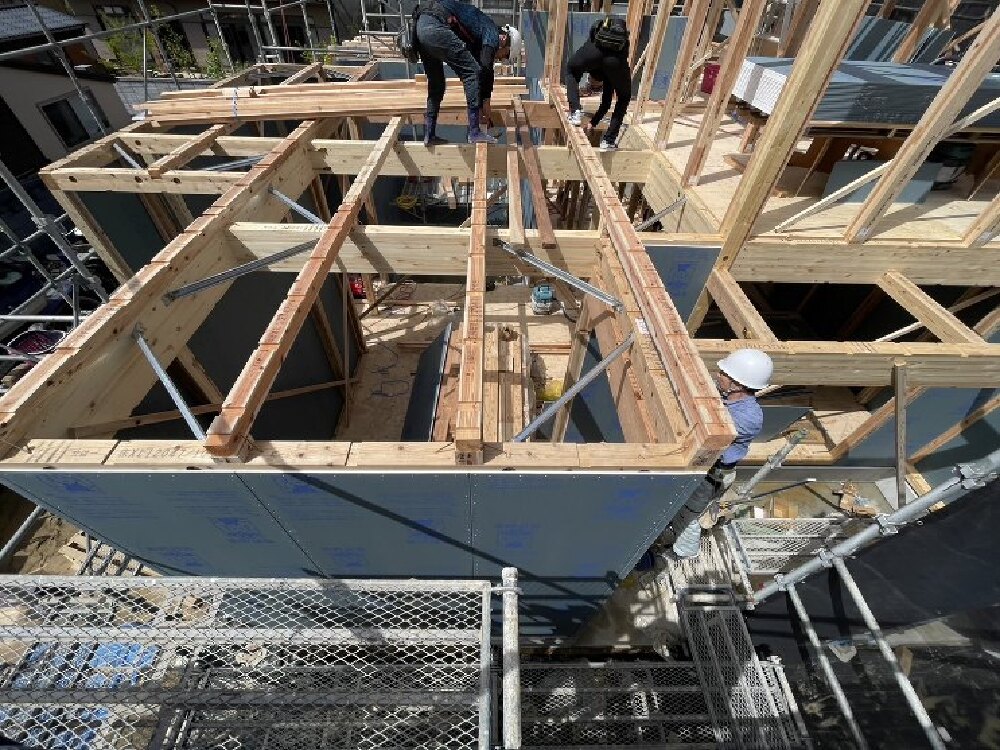

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

27. 2023年04月12日
上棟

上棟

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

28. 2023年04月12日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

29. 2023年04月12日
上棟

上棟

30. 2023年04月12日
上棟

上棟

31. 2023年04月12日
上棟

上棟

32. 2023年04月12日
上棟

上棟

耐力壁が施工されています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

33. 2023年04月12日
上棟

上棟

34. 2023年04月12日
上棟

上棟

35. 2023年04月12日
上棟

上棟

36. 2023年04月12日
上棟

上棟

37. 2023年04月12日
上棟

上棟

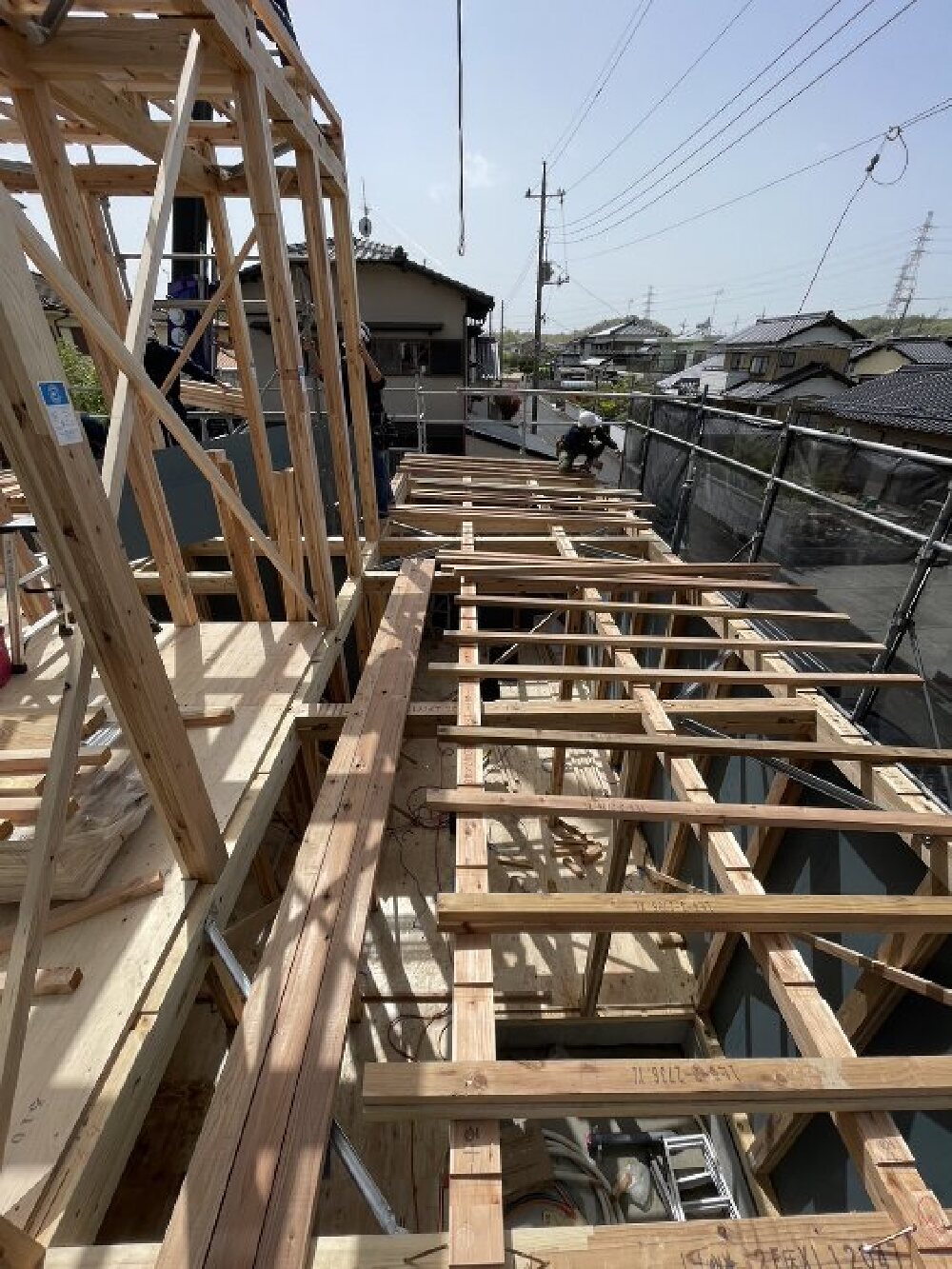

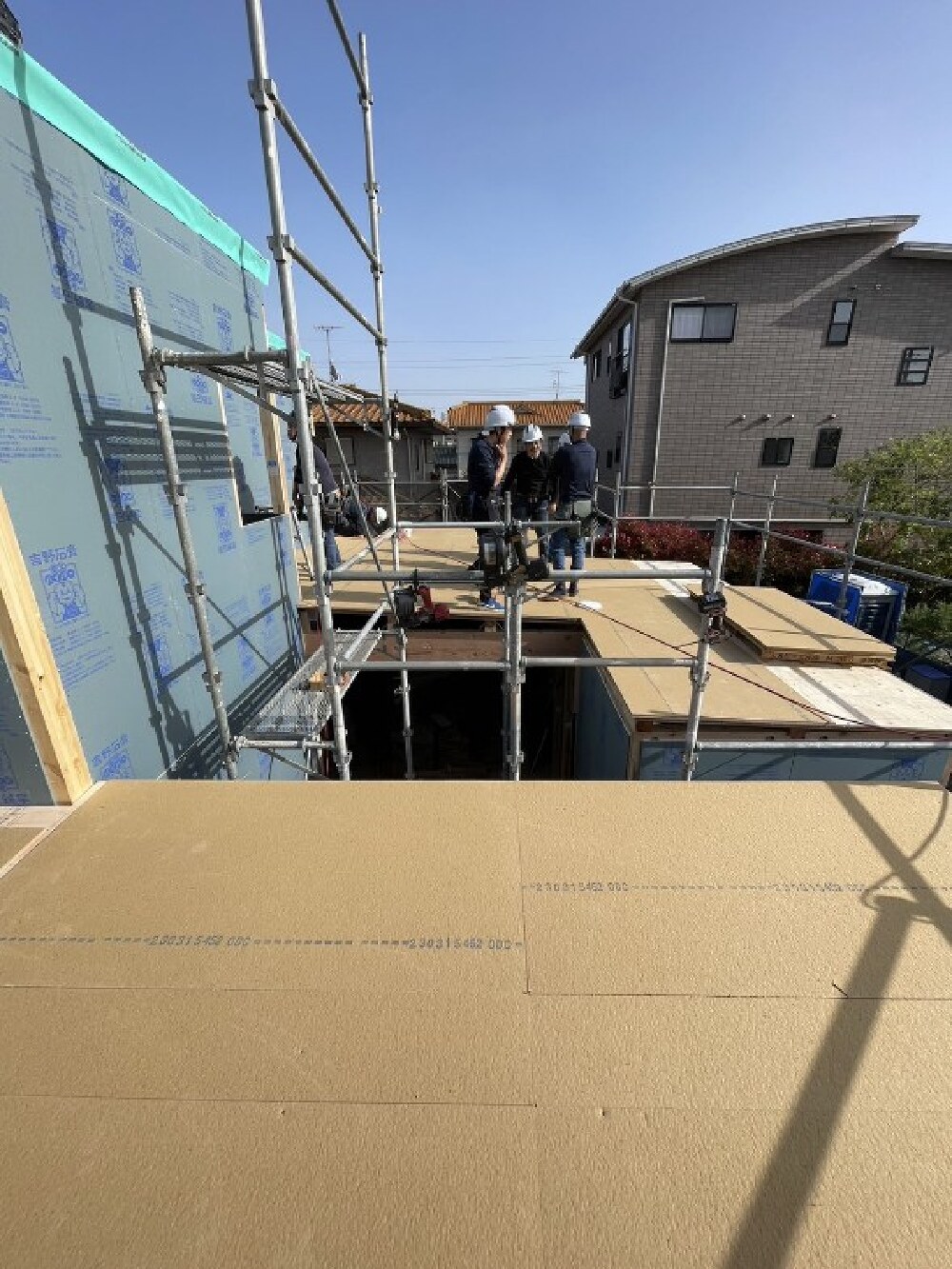

屋根部分です。

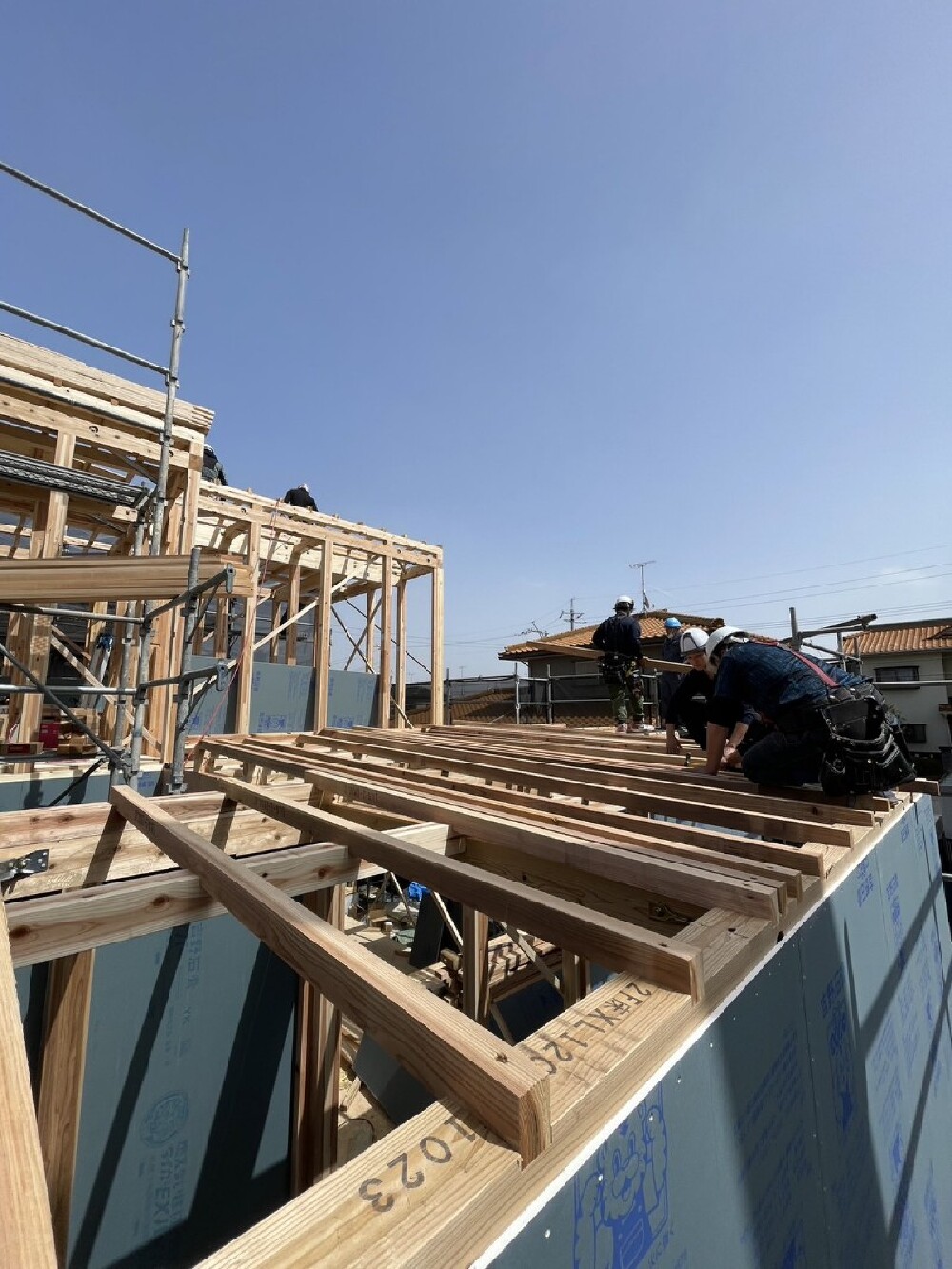

屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

38. 2023年04月12日
上棟

上棟

屋根下地材(構造用合板)を貼っていきます。

39. 2023年04月12日
上棟

上棟

40. 2023年04月12日
上棟

上棟

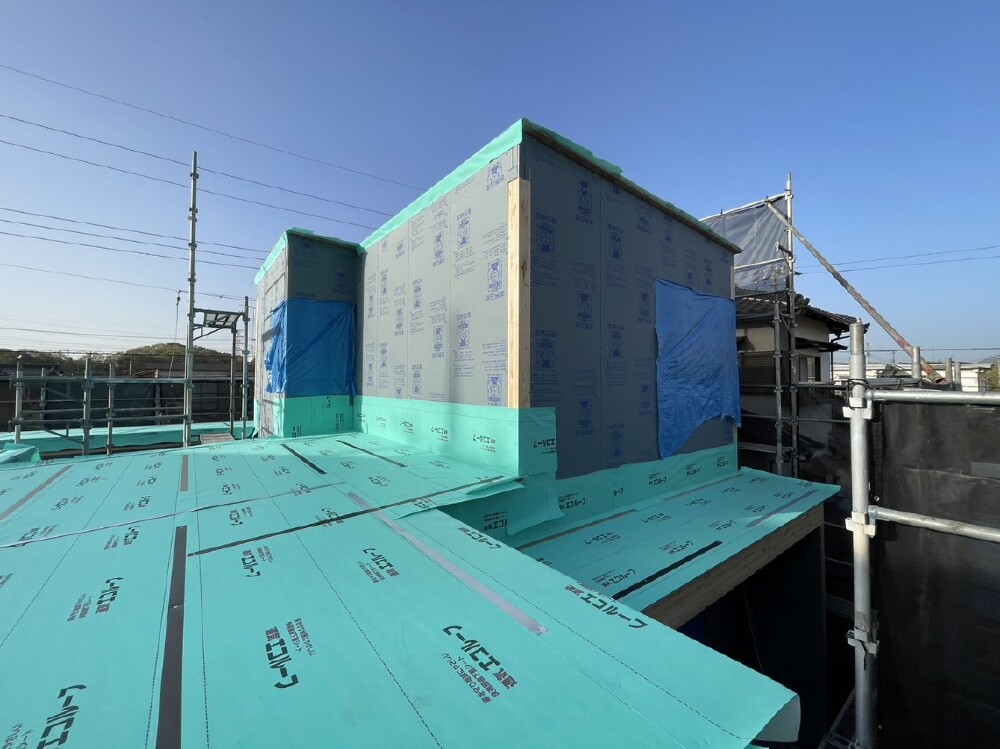

屋根下地材(構造用合板)を施工した後、屋根下葺シート「通気エコーフ」を施工しています。
優れた釘穴シール性で水漏れを防ぎ、ルーフィングに比べ優れた通気性をもっているので、湿気を屋外に放出し、野地板の腐食・変形・カビなどを防ぎます。

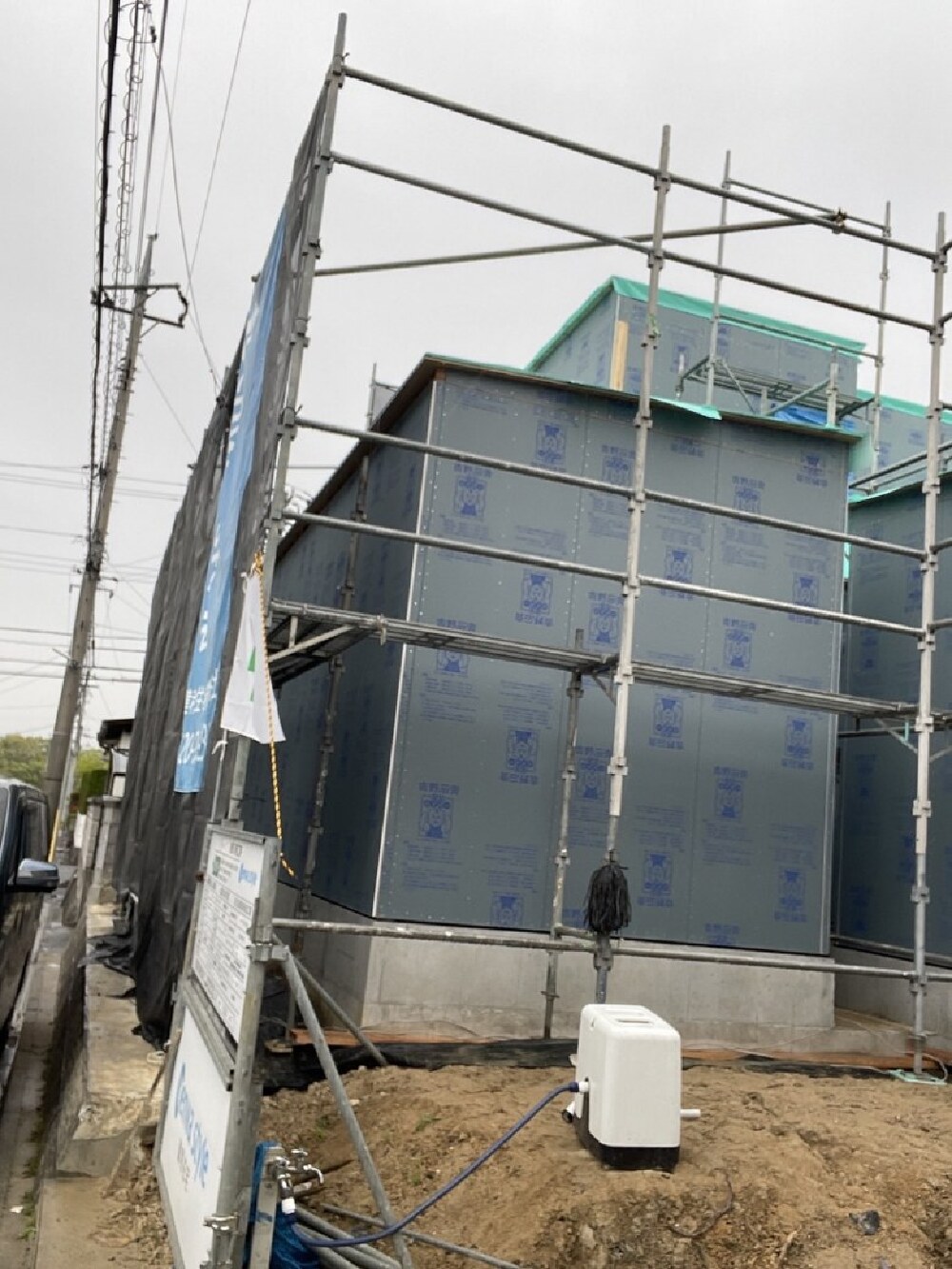

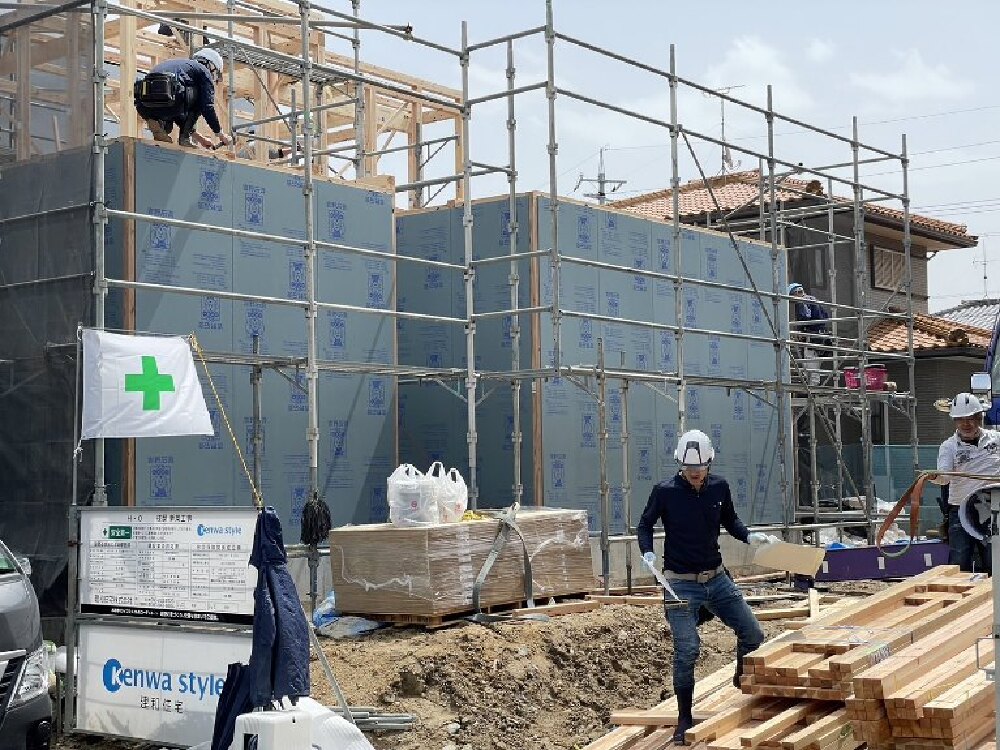

41. 2023年04月14日
内部施工状況

内部施工状況

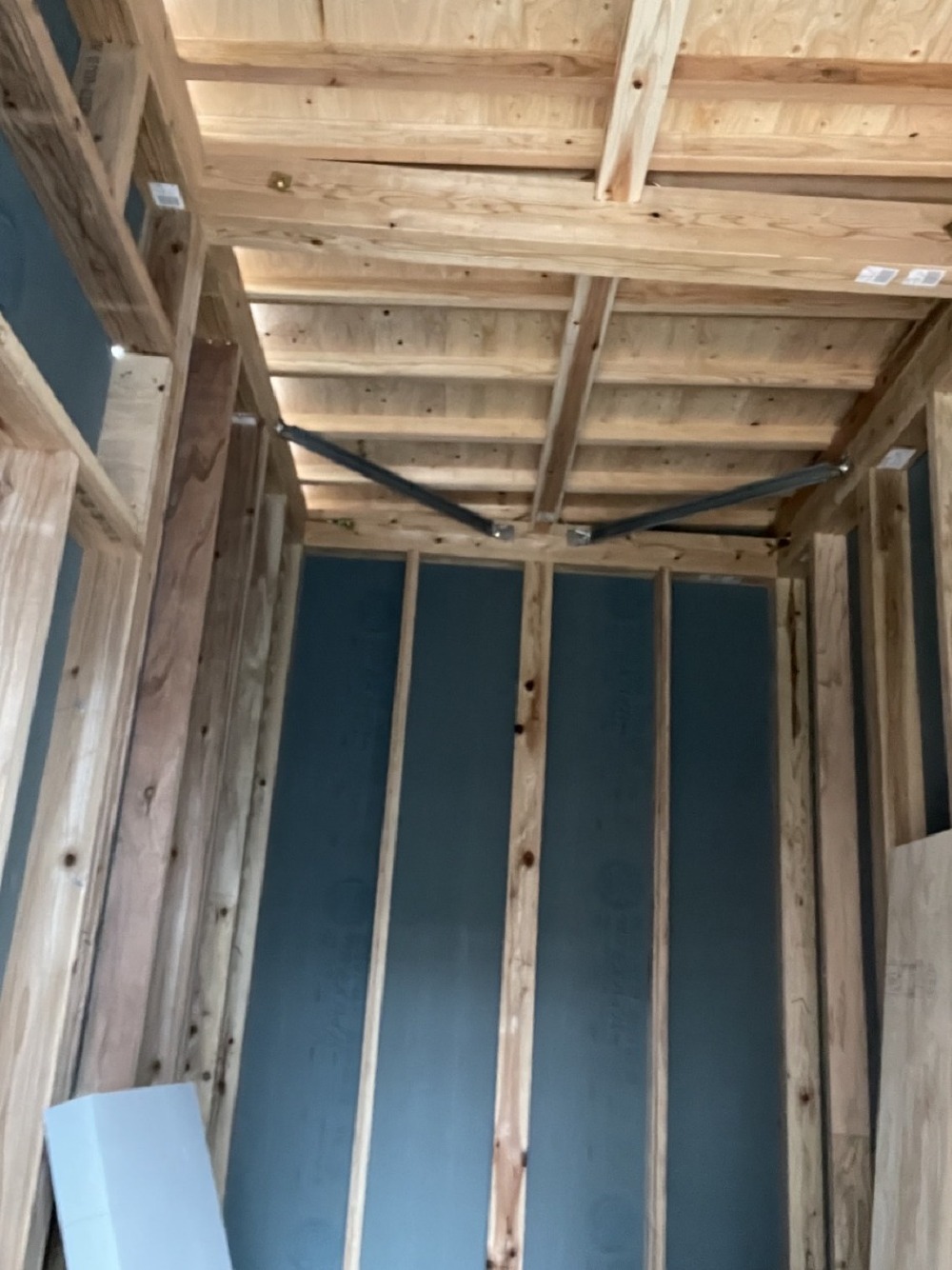

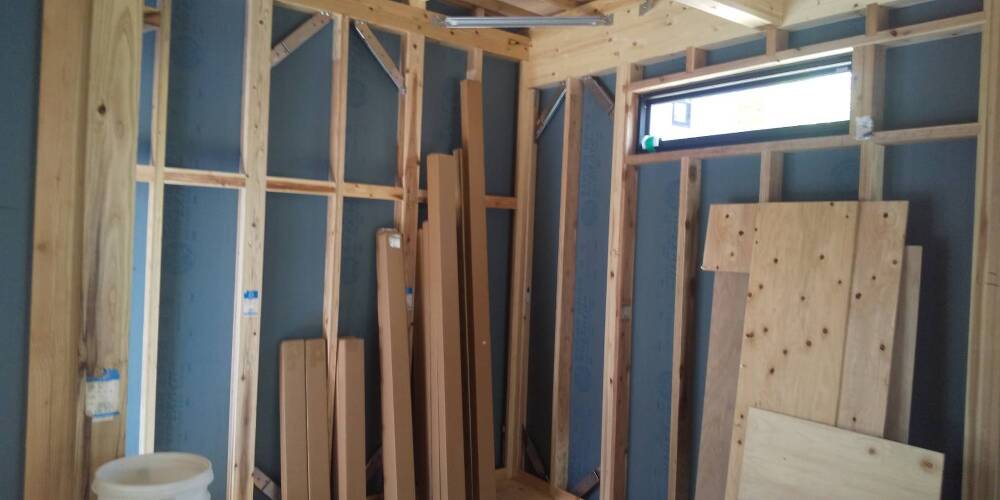

金物取り付け工事が施工されました。

42. 2023年04月14日
内部施工状況

内部施工状況

金物取り付け

43. 2023年04月14日
外部施工状況

外部施工状況

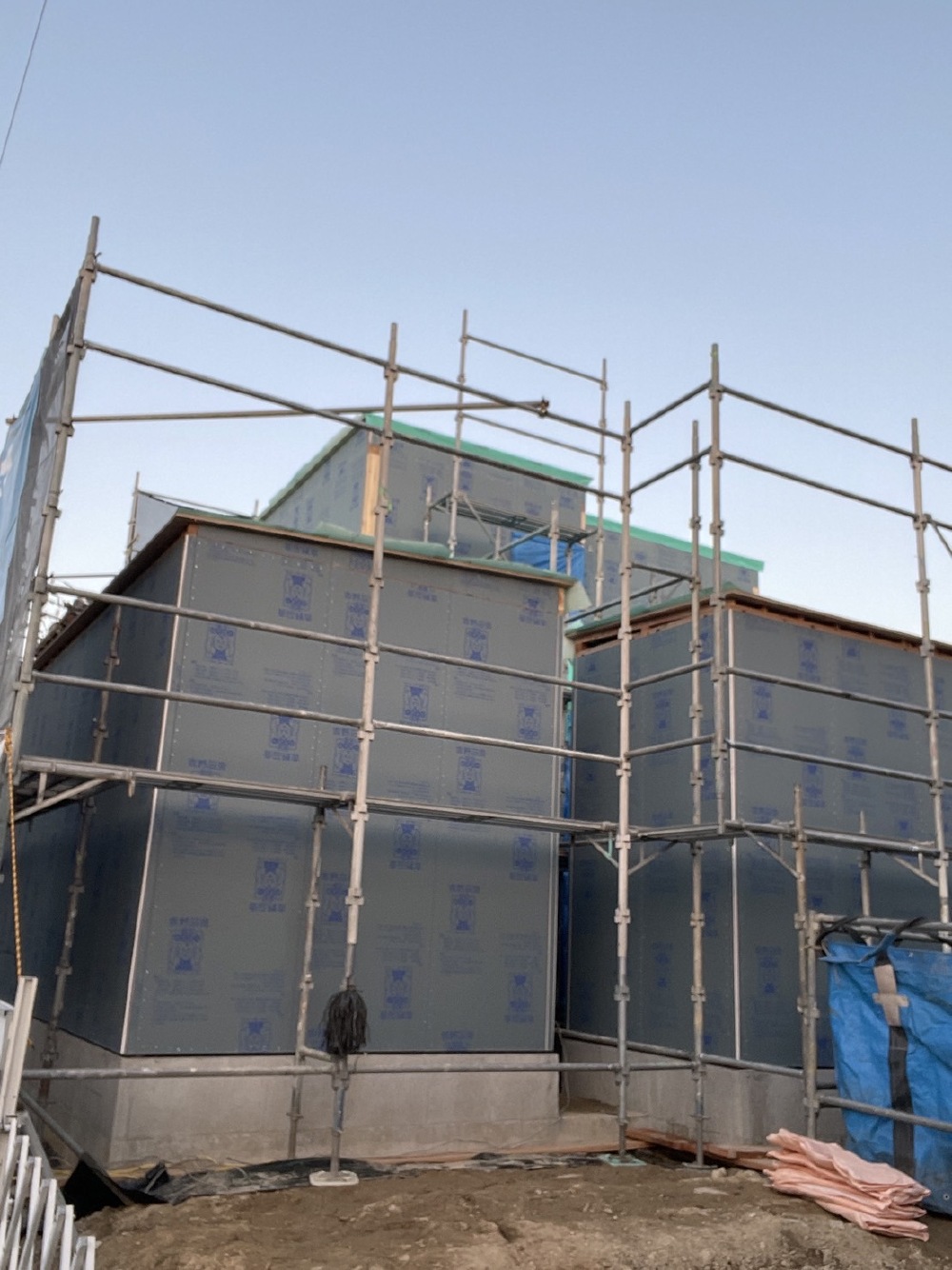

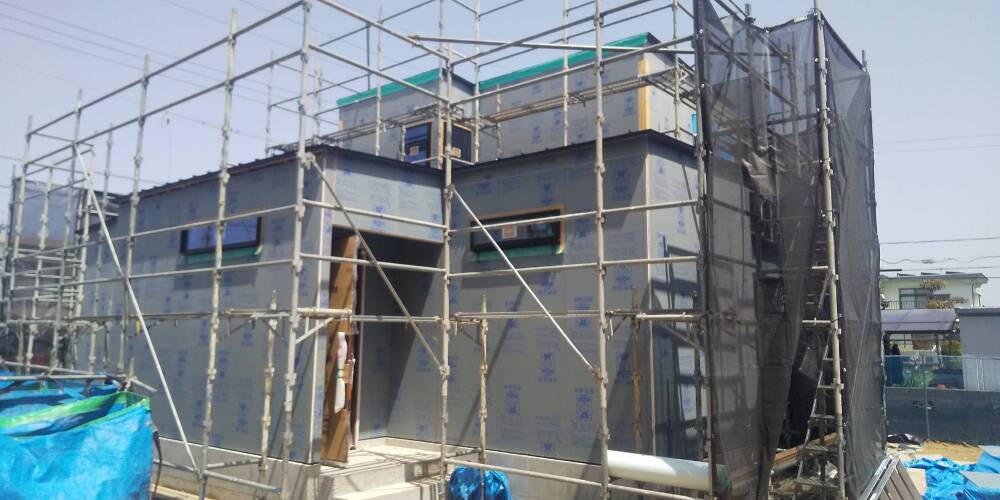

44. 2023年04月18日
内部施工状況

内部施工状況

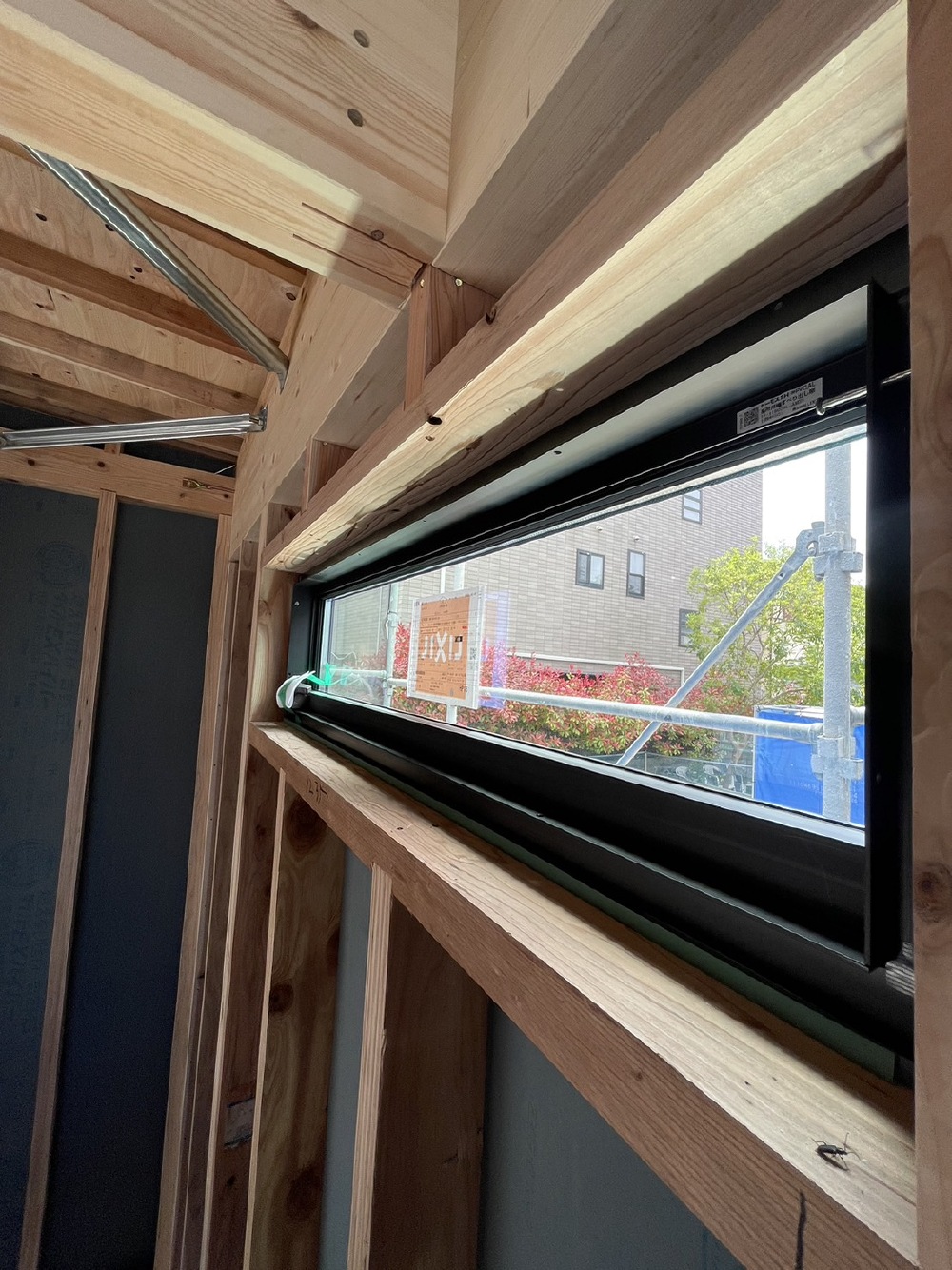

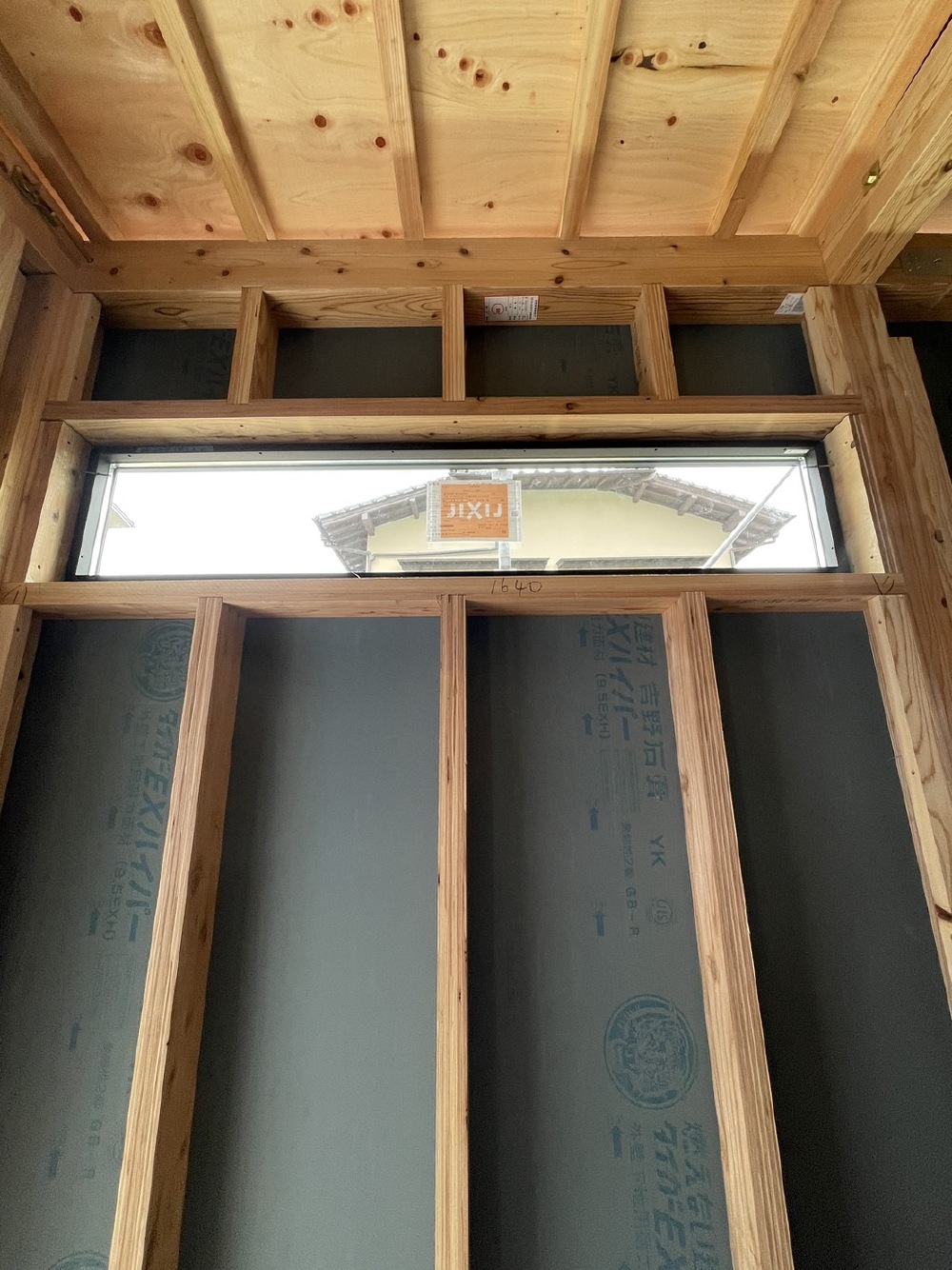

窓取り付け

45. 2023年04月18日
内部施工状況

内部施工状況

窓が取り付けられました。

46. 2023年04月20日
内部施工状況

内部施工状況

制震ダンパー「MAMORYマモリ―」が取り付けられました。
地震時の震動エネルギーを瞬時に熱エネルギーに変換する、高減衰ゴムの性能を利用し、地震の揺れを吸収、放熱し、さらに、繰り返し発生する地震にも効果を発揮します。大切な住まいとご家族を守る制震装置です。

47. 2023年04月20日
内部施工状況

内部施工状況

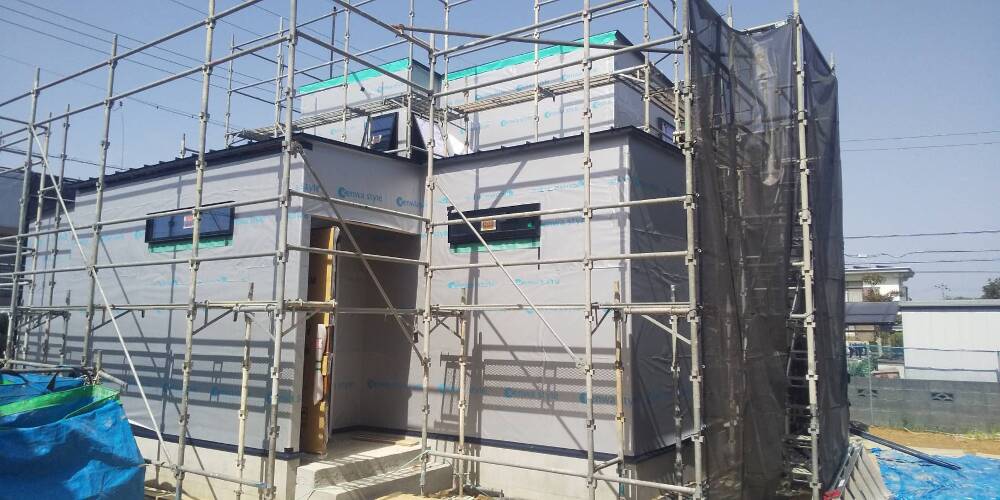

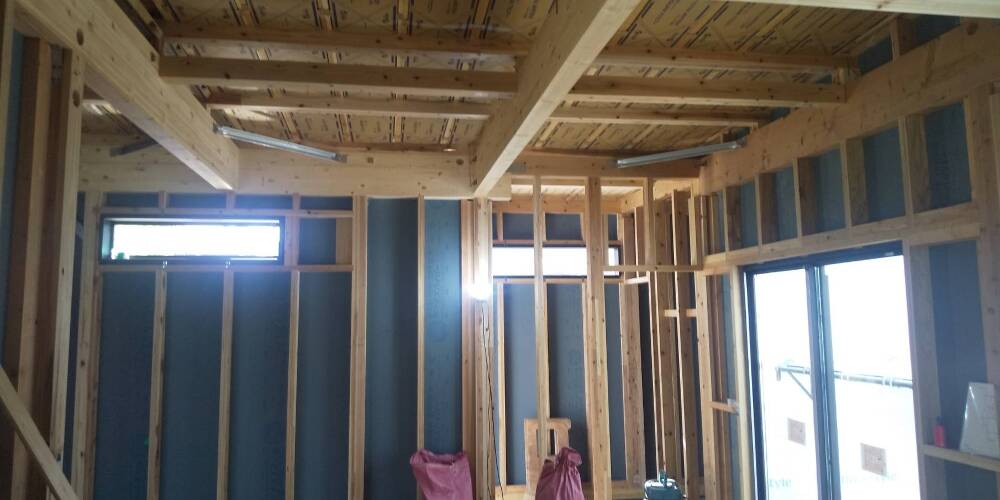

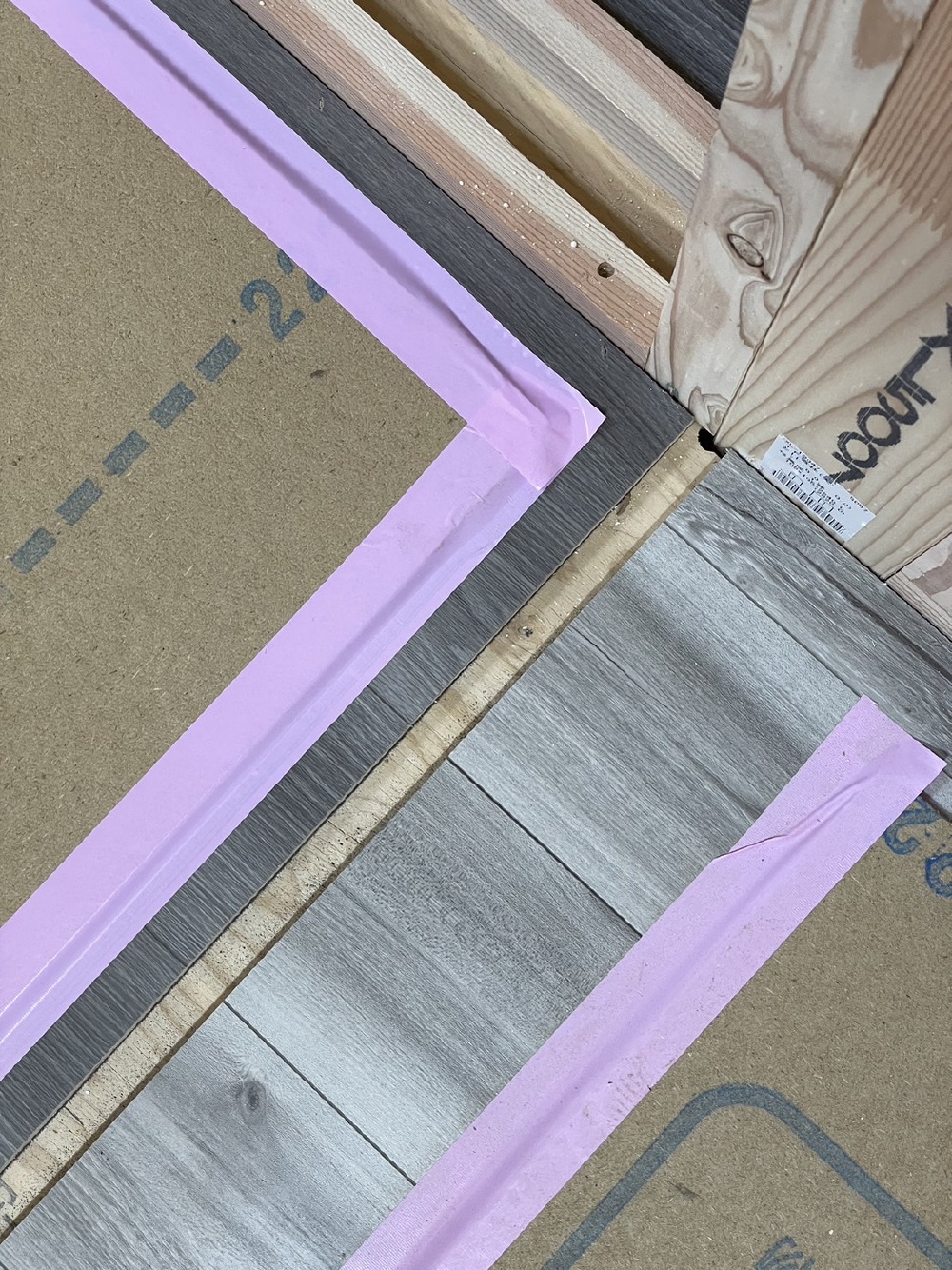

通気スペーサー取り付け工事が施工されました。

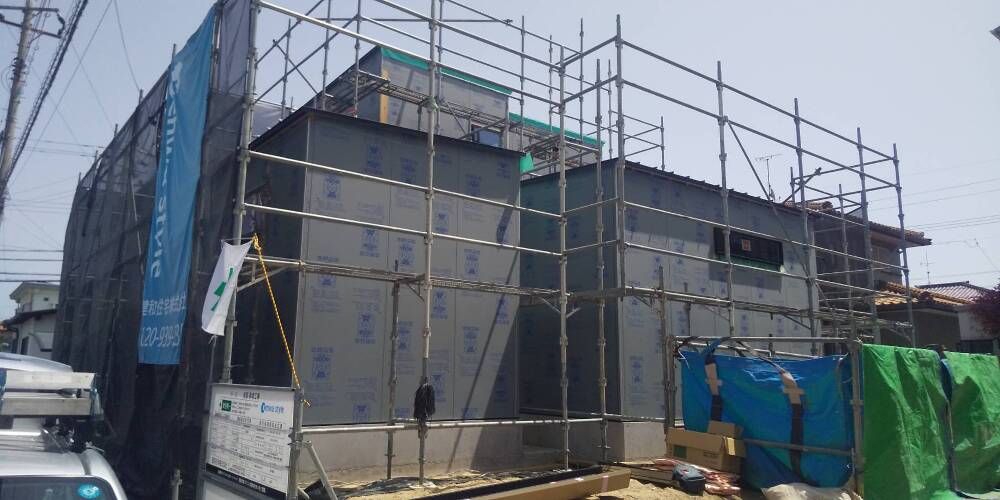

48. 2023年04月20日
外部施工状況

外部施工状況

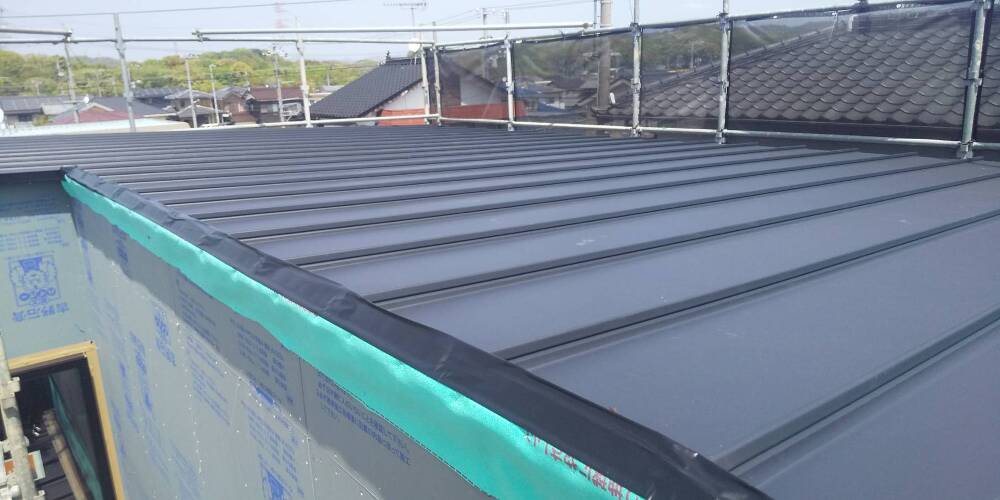

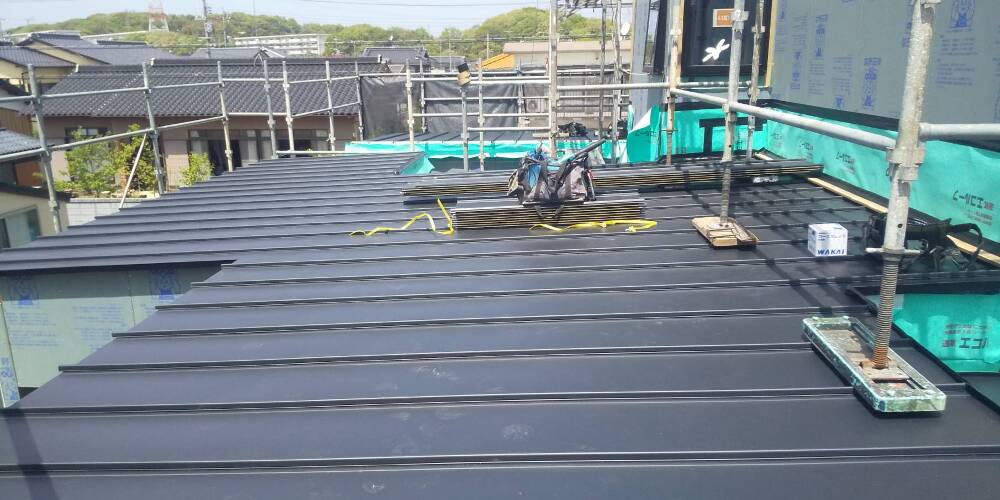

ガルバ屋根葺き工事を施工しました。

49. 2023年04月20日
外部施工状況

外部施工状況

ガルバ屋根葺き工事

50. 2023年04月20日
外部施工状況

外部施工状況

51. 2023年04月20日
外部施工状況

外部施工状況

52. 2023年04月21日
内部施工状況

内部施工状況

通気スペーサー取り付けられました。

53. 2023年04月22日
内部施工状況

内部施工状況

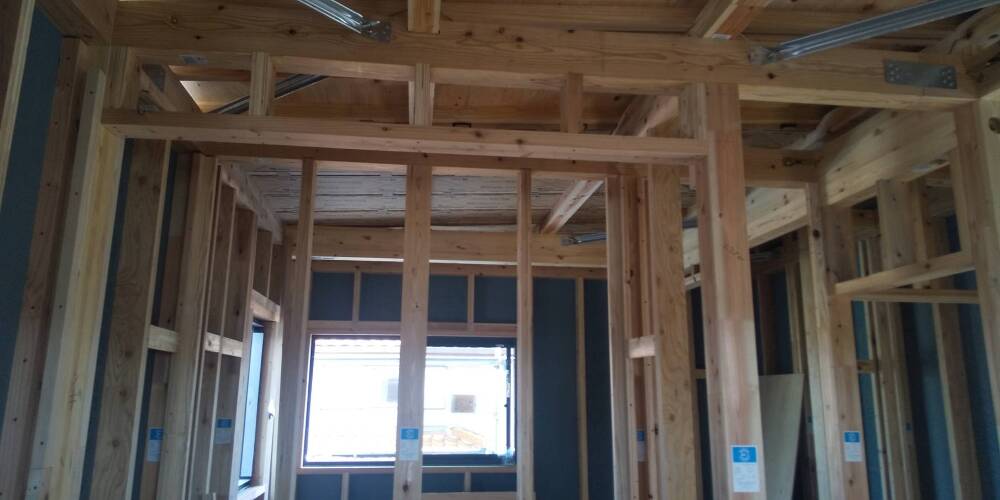

54. 2023年04月22日
内部施工状況

内部施工状況

55. 2023年04月22日
外部施工状況

外部施工状況

56. 2023年04月25日
内部施工状況

内部施工状況

制震ダンパー「MAMORYマモリ―」

57. 2023年04月25日
内部施工状況

内部施工状況

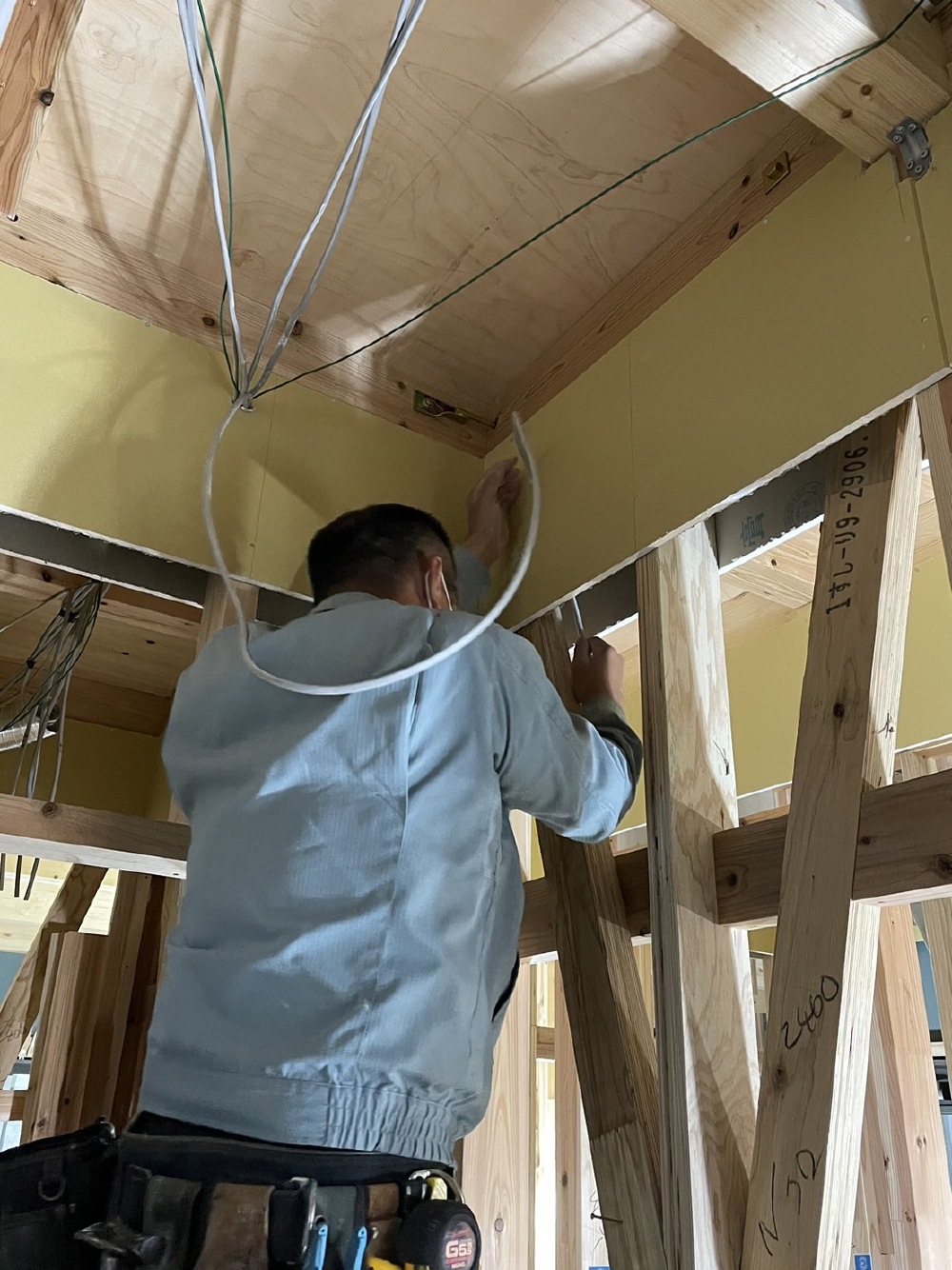

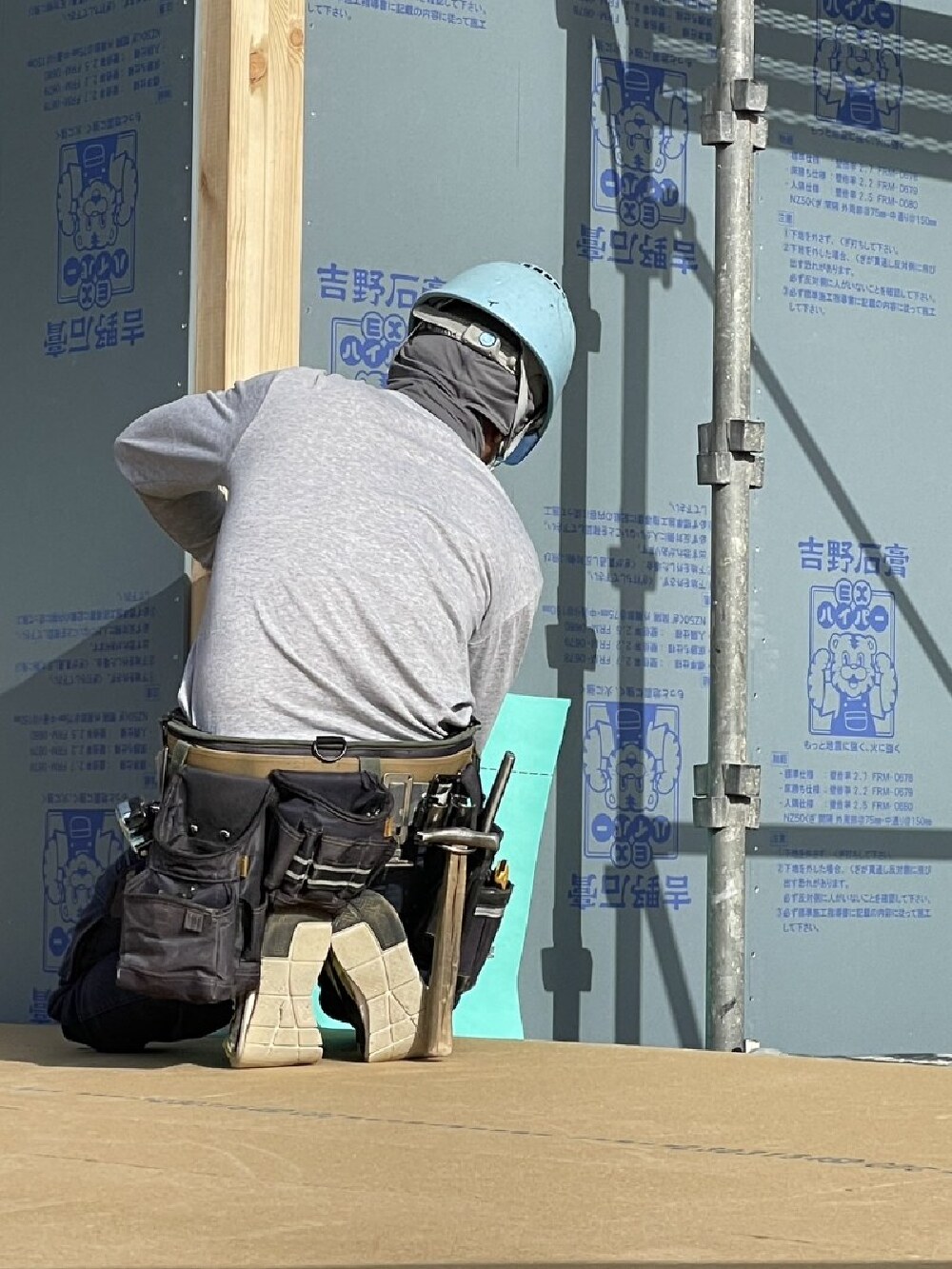

電気配線工事を行なっています。

58. 2023年04月28日
内部施工状況

内部施工状況

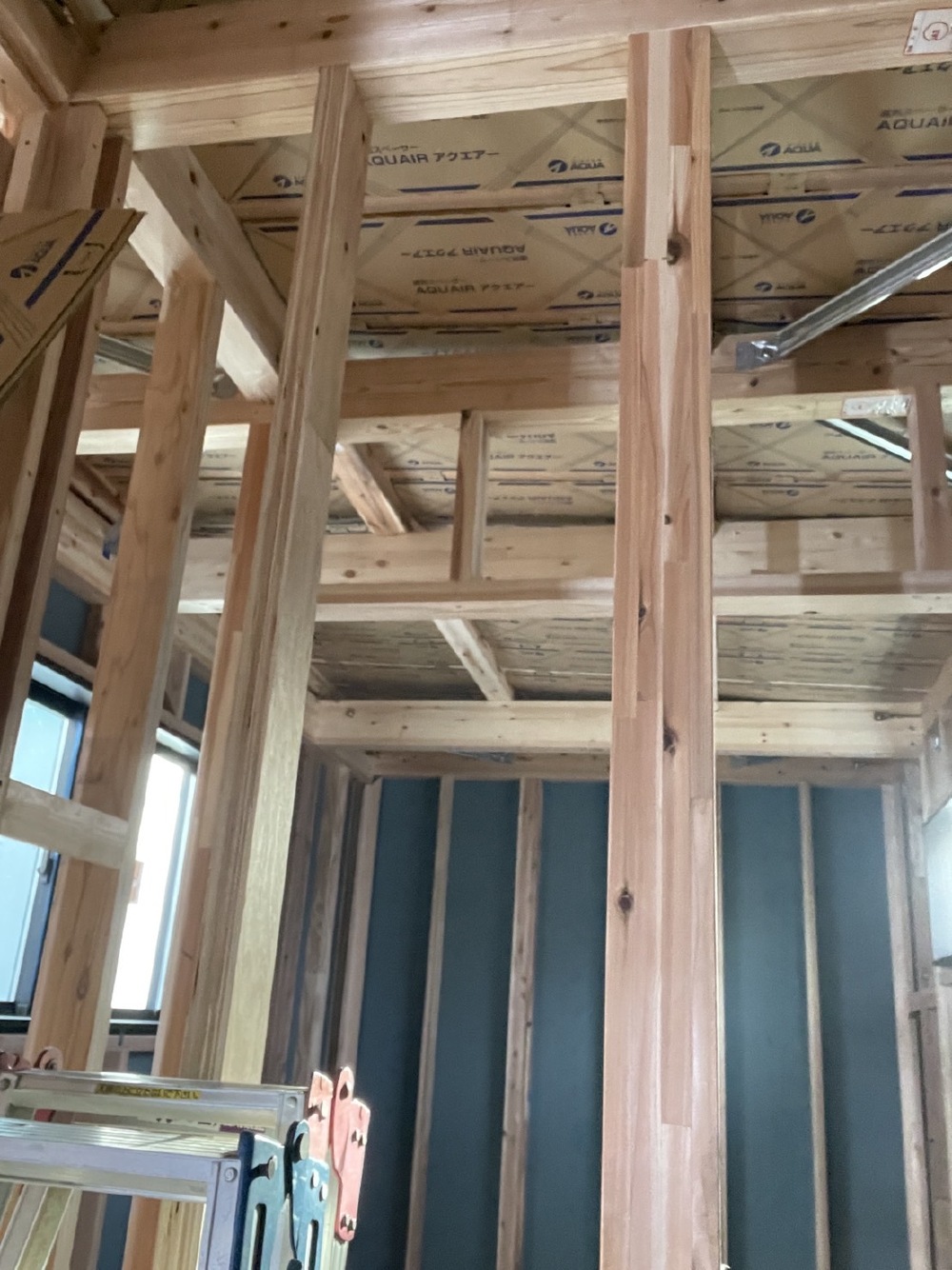

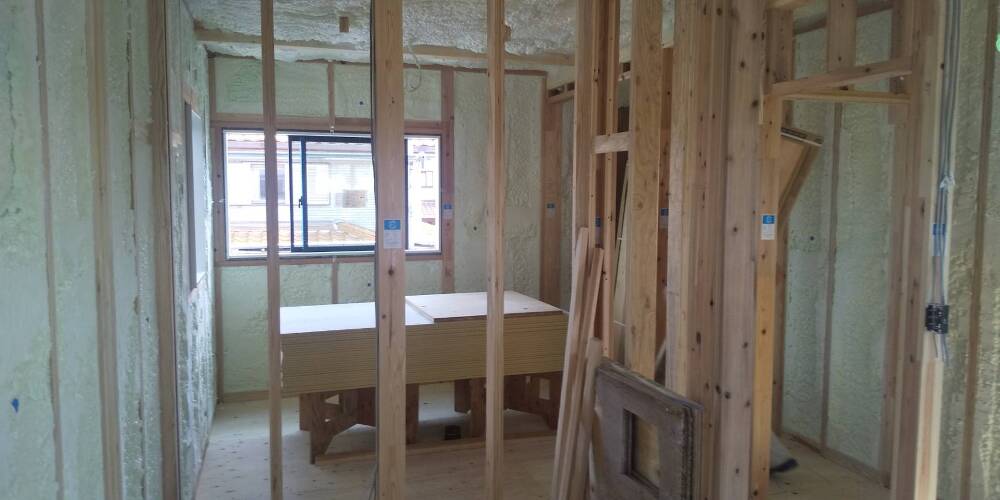

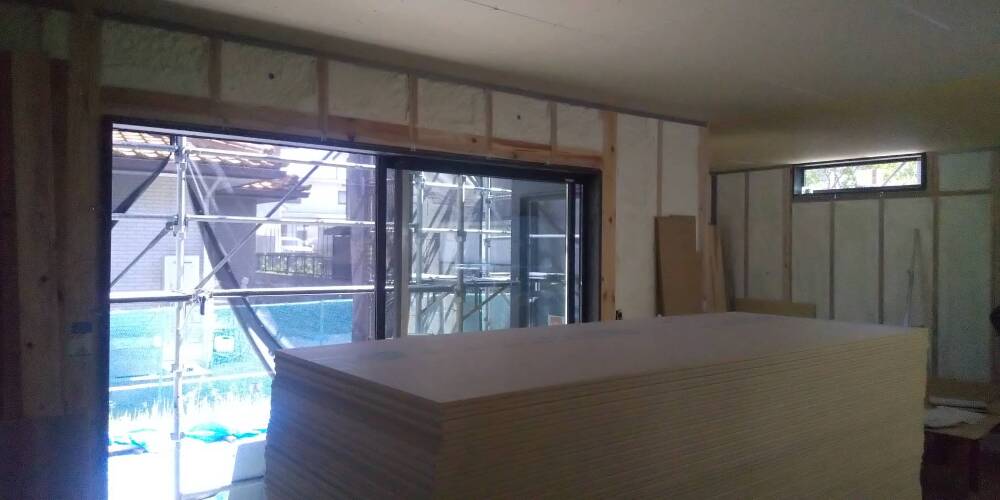

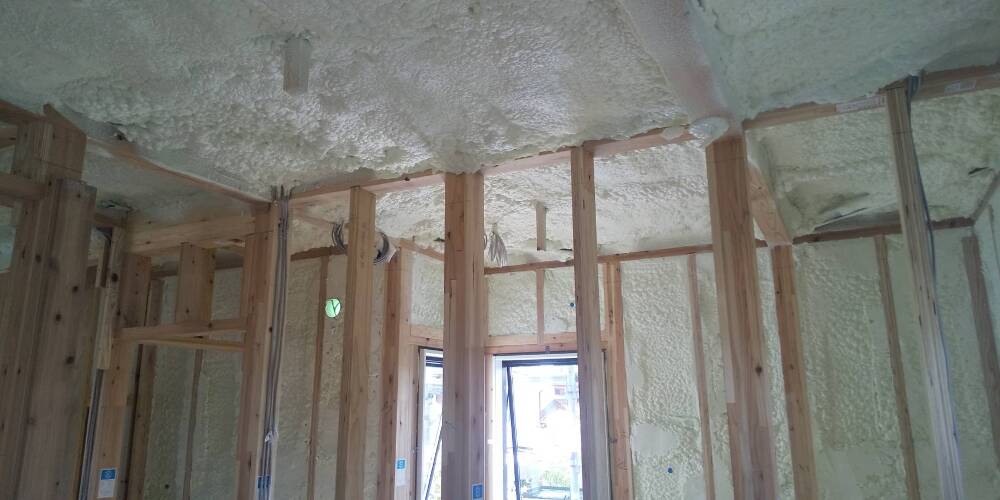

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

59. 2023年04月28日
内部施工状況

内部施工状況

アクアフォーム吹き抜け

60. 2023年04月28日
外部施工状況

外部施工状況

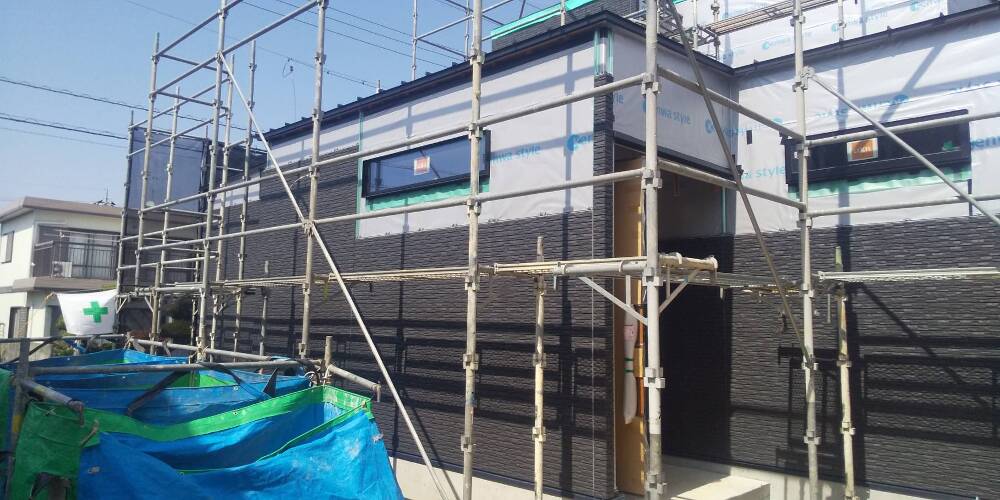

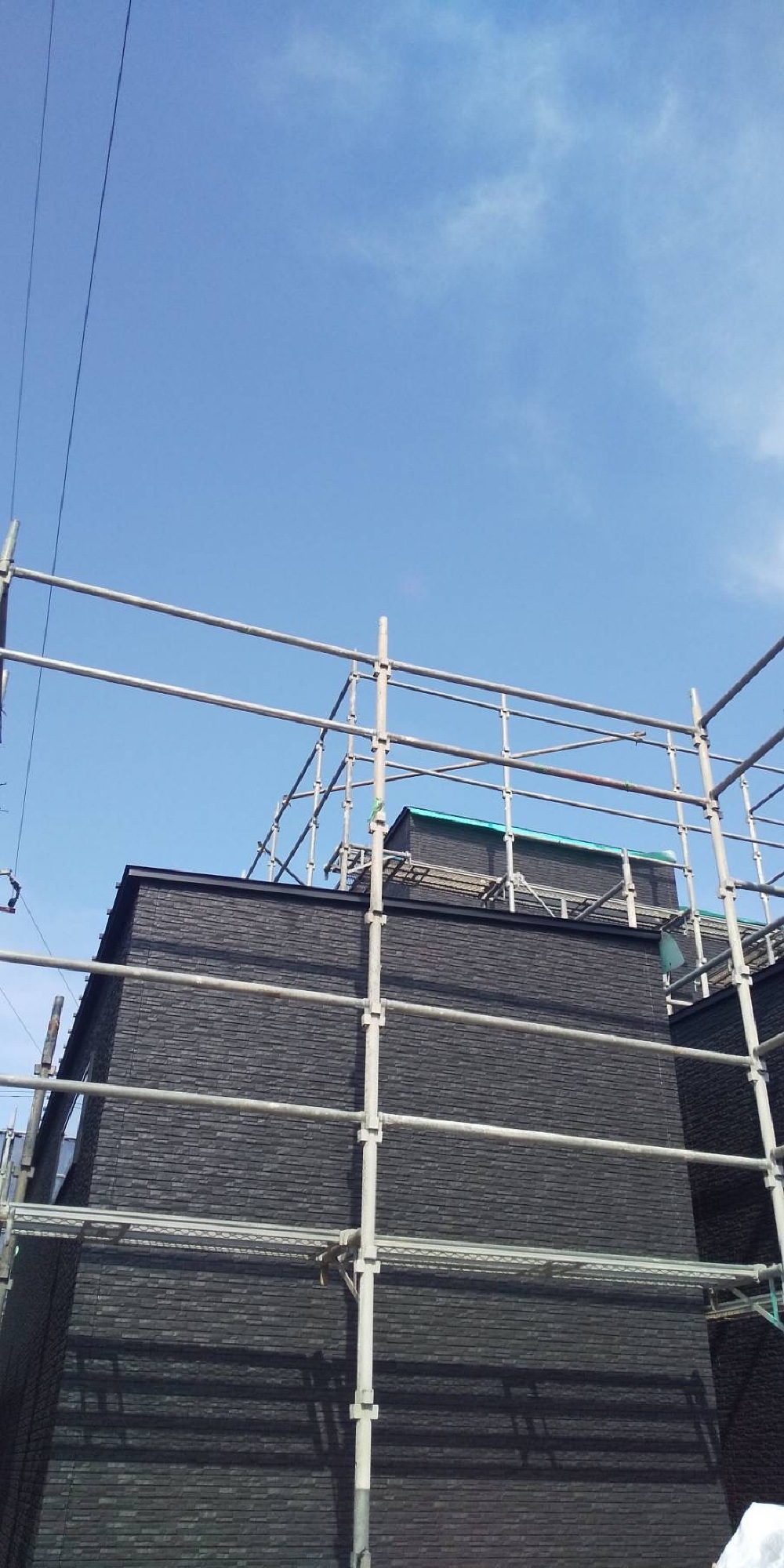

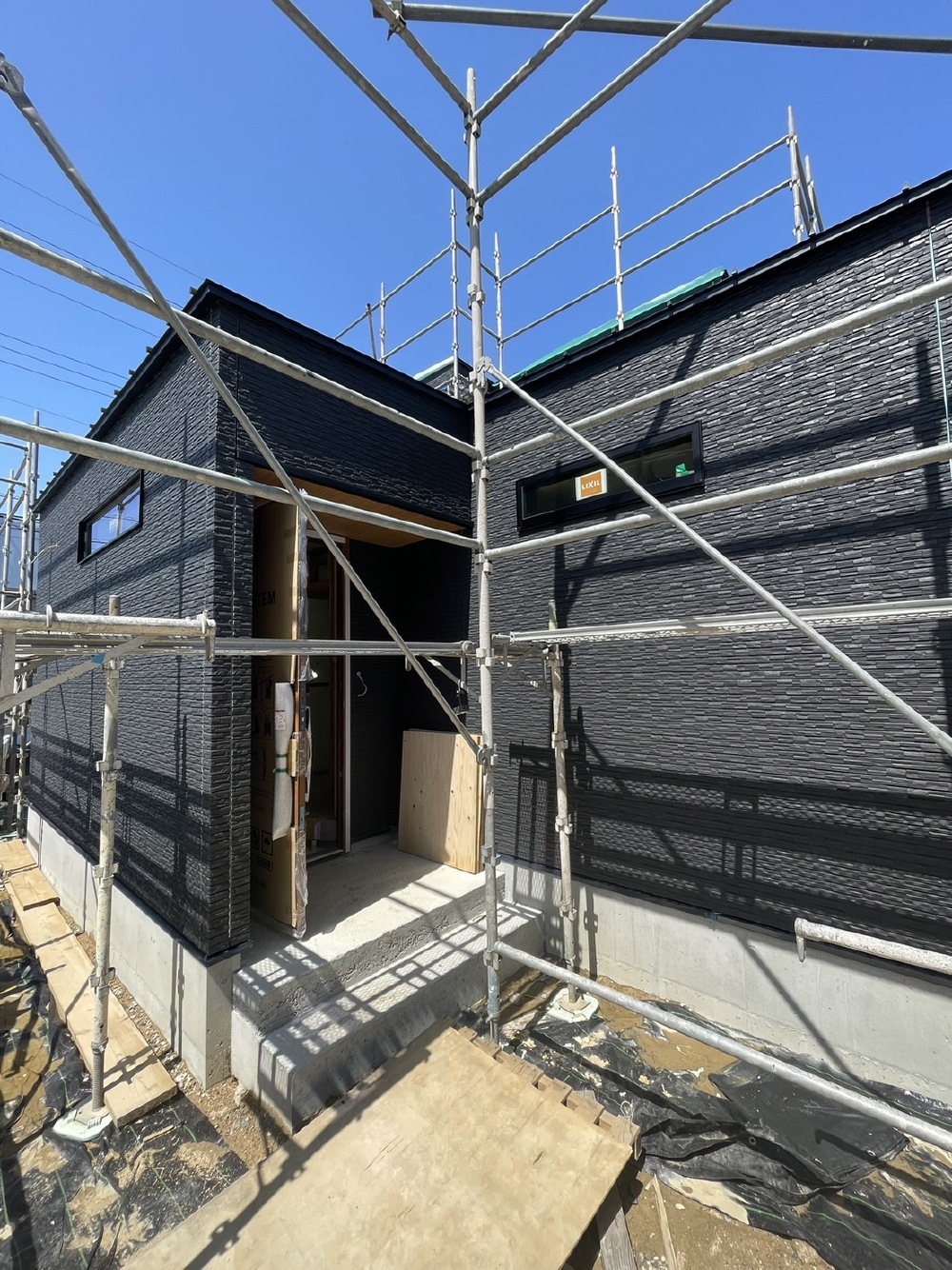

サイディング貼り工事施工中です。

61. 2023年04月28日
外部施工状況

外部施工状況

サイディング貼り工事

62. 2023年05月09日
内部施工状況

内部施工状況

石膏ボード貼り工事

63. 2023年05月09日
内部施工状況

内部施工状況

石膏ボード貼り工事が施工されています。

64. 2023年05月09日
内部施工状況

内部施工状況

フローリング工事中です。

65. 2023年05月09日
外部施工状況

外部施工状況

サイディング貼り工事

66. 2023年05月09日
外部施工状況

外部施工状況

サイディング貼り工事

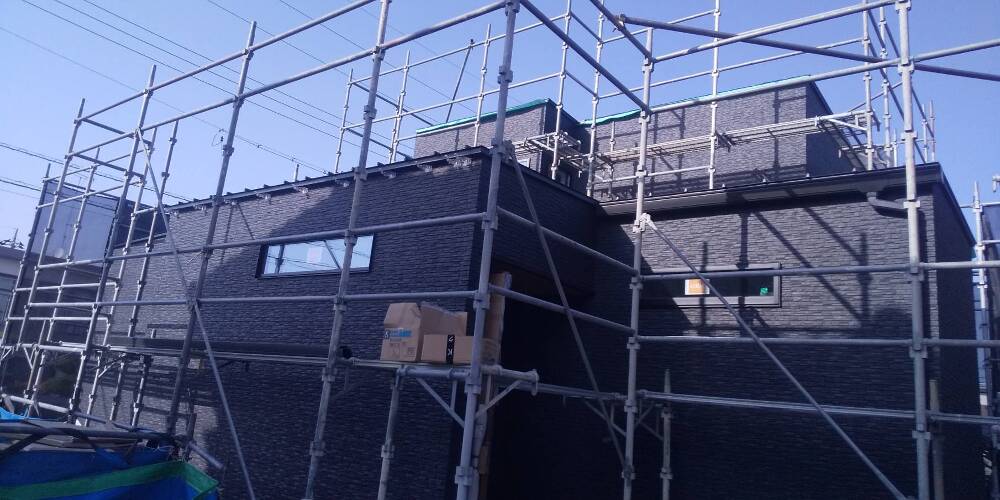

67. 2023年05月15日
外部施工状況

外部施工状況

68. 2023年05月15日
外部施工状況

外部施工状況

69. 2023年05月16日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

70. 2023年05月16日
外部施工状況

外部施工状況

71. 2023年05月16日
外部施工状況

外部施工状況

72. 2023年05月22日
内部施工状況

内部施工状況

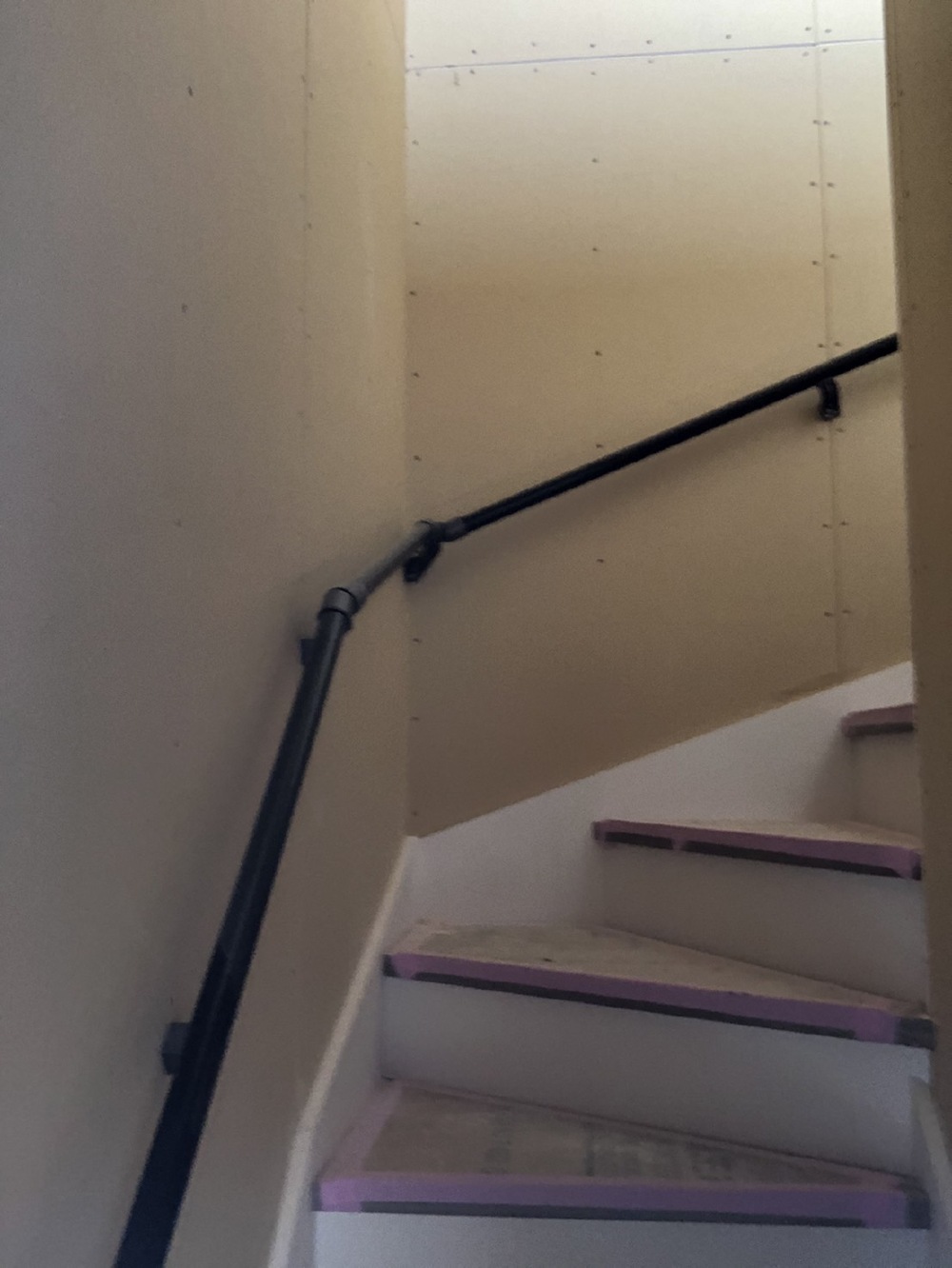

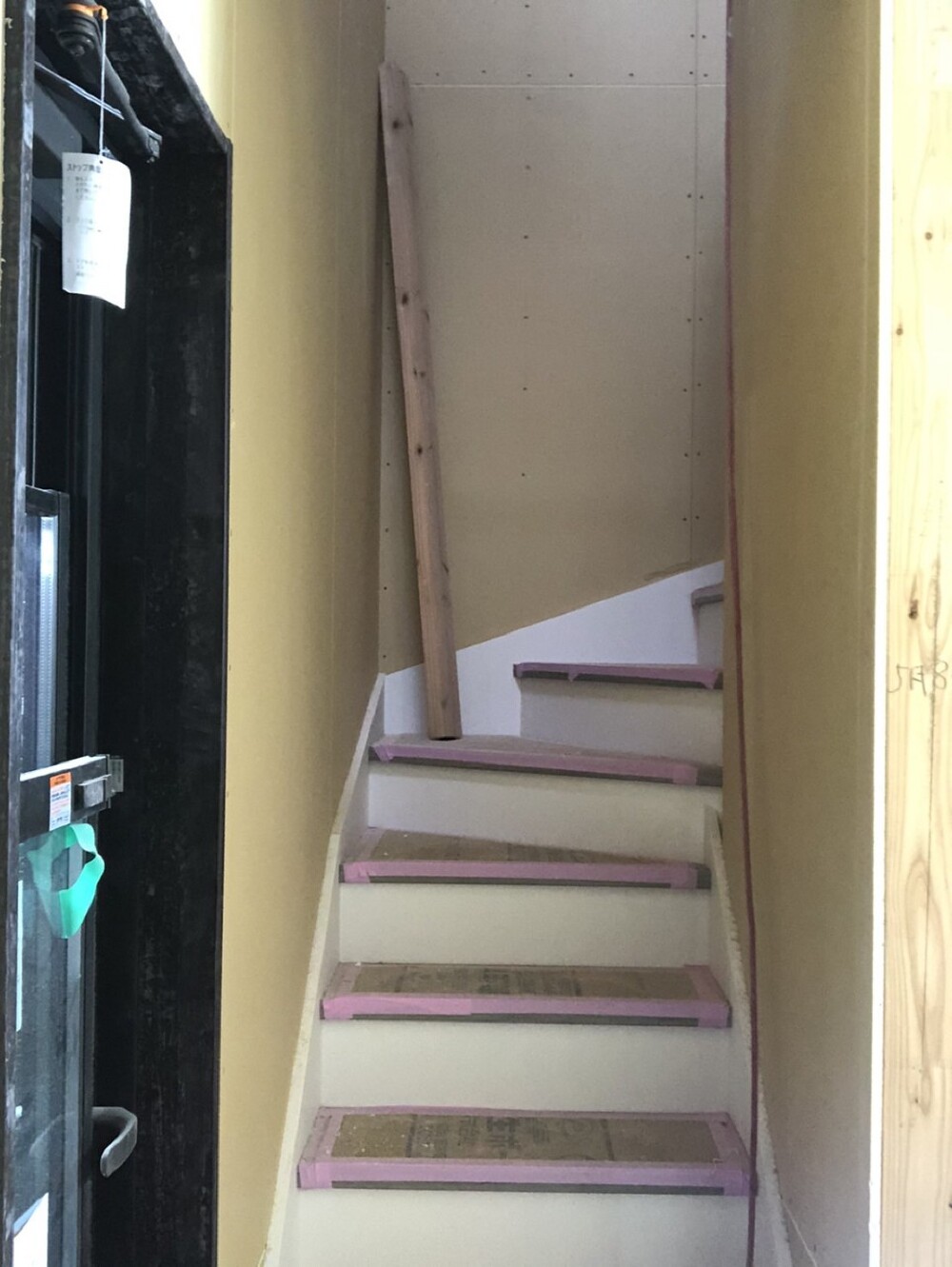

階段工事が施工されました。

73. 2023年05月22日
外部施工状況

外部施工状況

74. 2023年05月23日
外部施工状況

外部施工状況

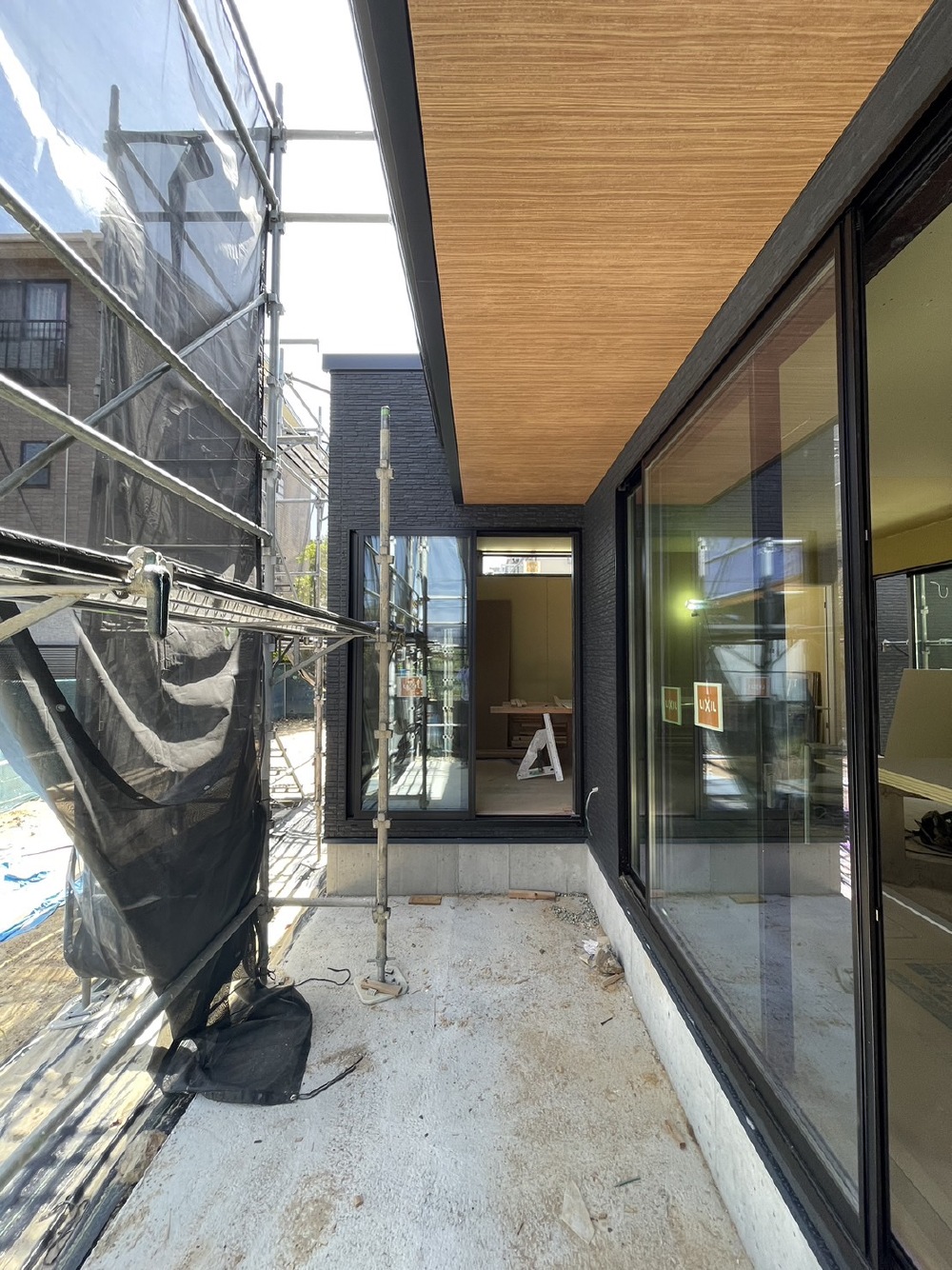

中庭の軒天工事、貼り終わりました。

75. 2023年05月29日
内部施工状況

内部施工状況

石膏ボード貼り工事

76. 2023年05月29日
内部施工状況

内部施工状況

石膏ボード貼り工事

77. 2023年05月29日
内部施工状況

内部施工状況

石膏ボード貼り工事

78. 2023年05月30日
外部施工状況

外部施工状況

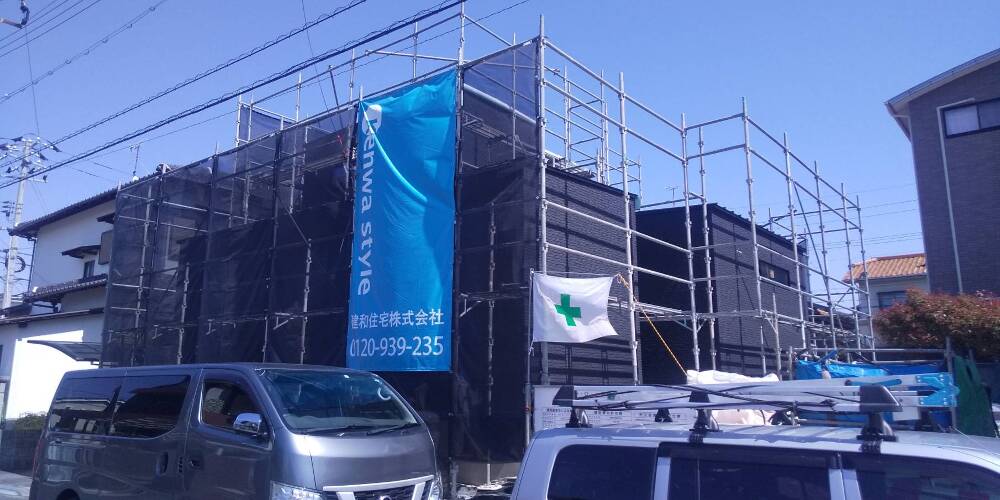

足場が撤去されました。

79. 2023年05月30日
内部施工状況

内部施工状況

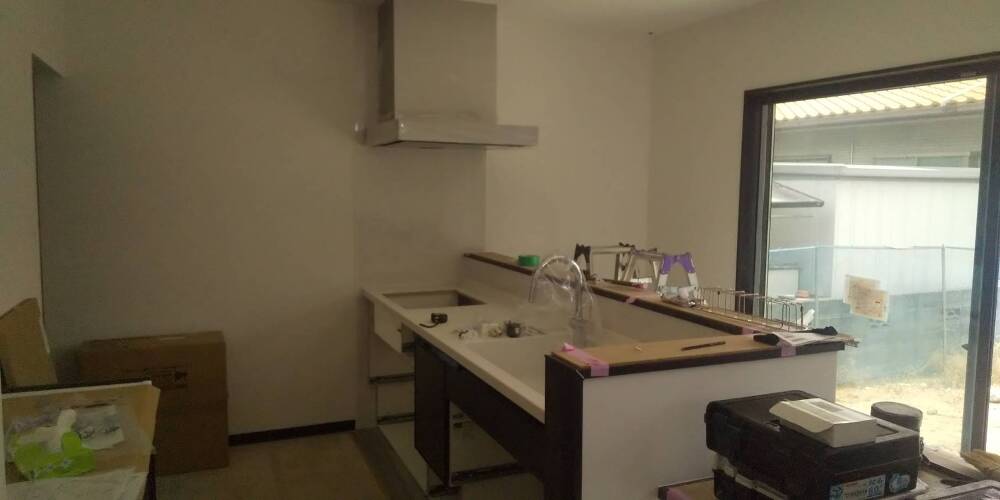

キッチンカウンターが取り付けられました。

80. 2023年06月02日
内部施工状況

内部施工状況

木工事完了

81. 2023年06月02日
内部施工状況

内部施工状況

木工事完了

82. 2023年06月02日
内部施工状況

内部施工状況

木工事完了

83. 2023年06月05日
内部施工状況

内部施工状況

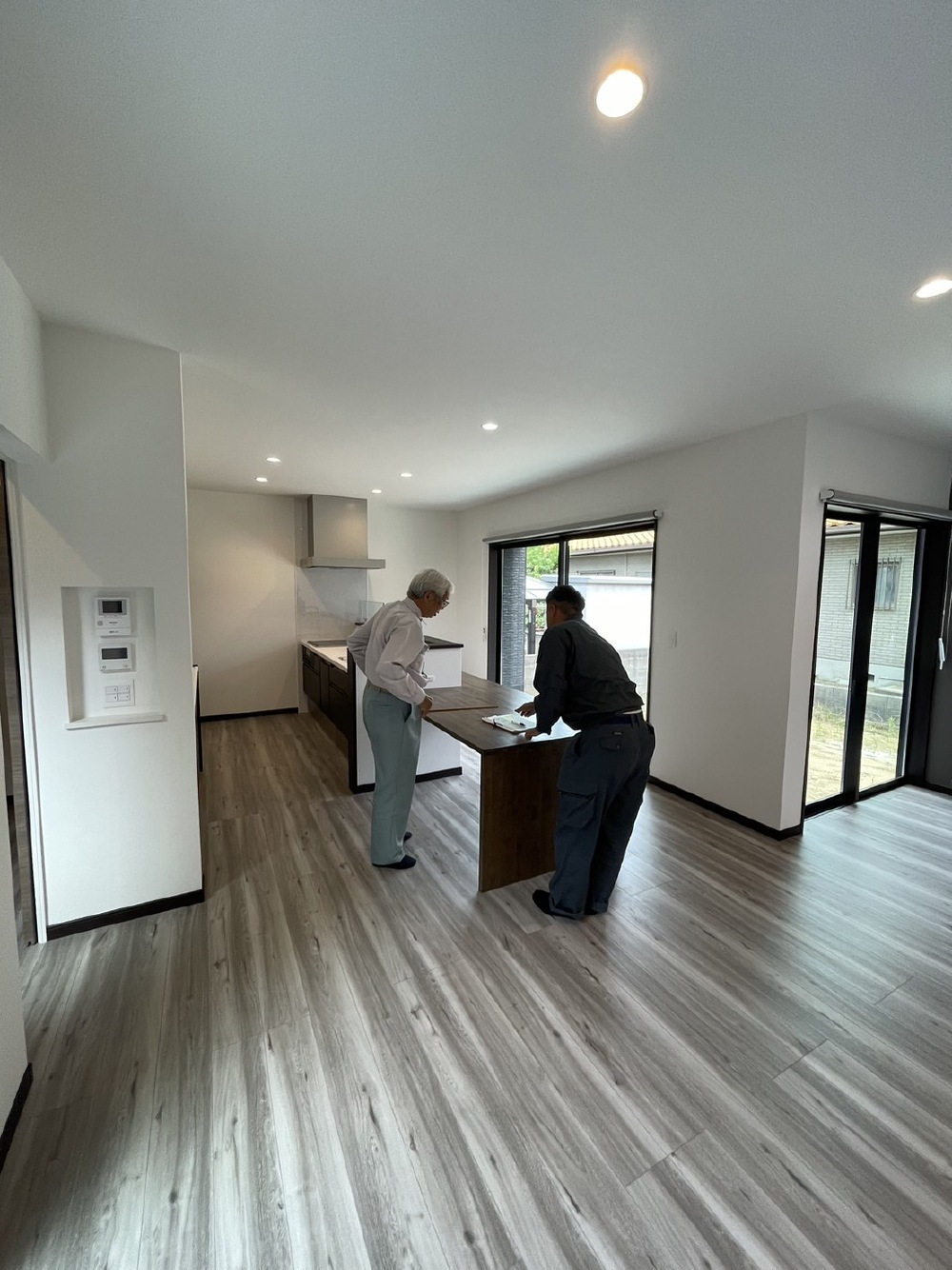

本日、木工検査が行われました。
大工さんの内部造作工事が終了する頃に行なう検査のことです。
いよいよ内装工事に入る段階。 図面と違うところがないかなど、現場監督とお施主様が確認をしているところです。

84. 2023年06月09日
内部施工状況

内部施工状況

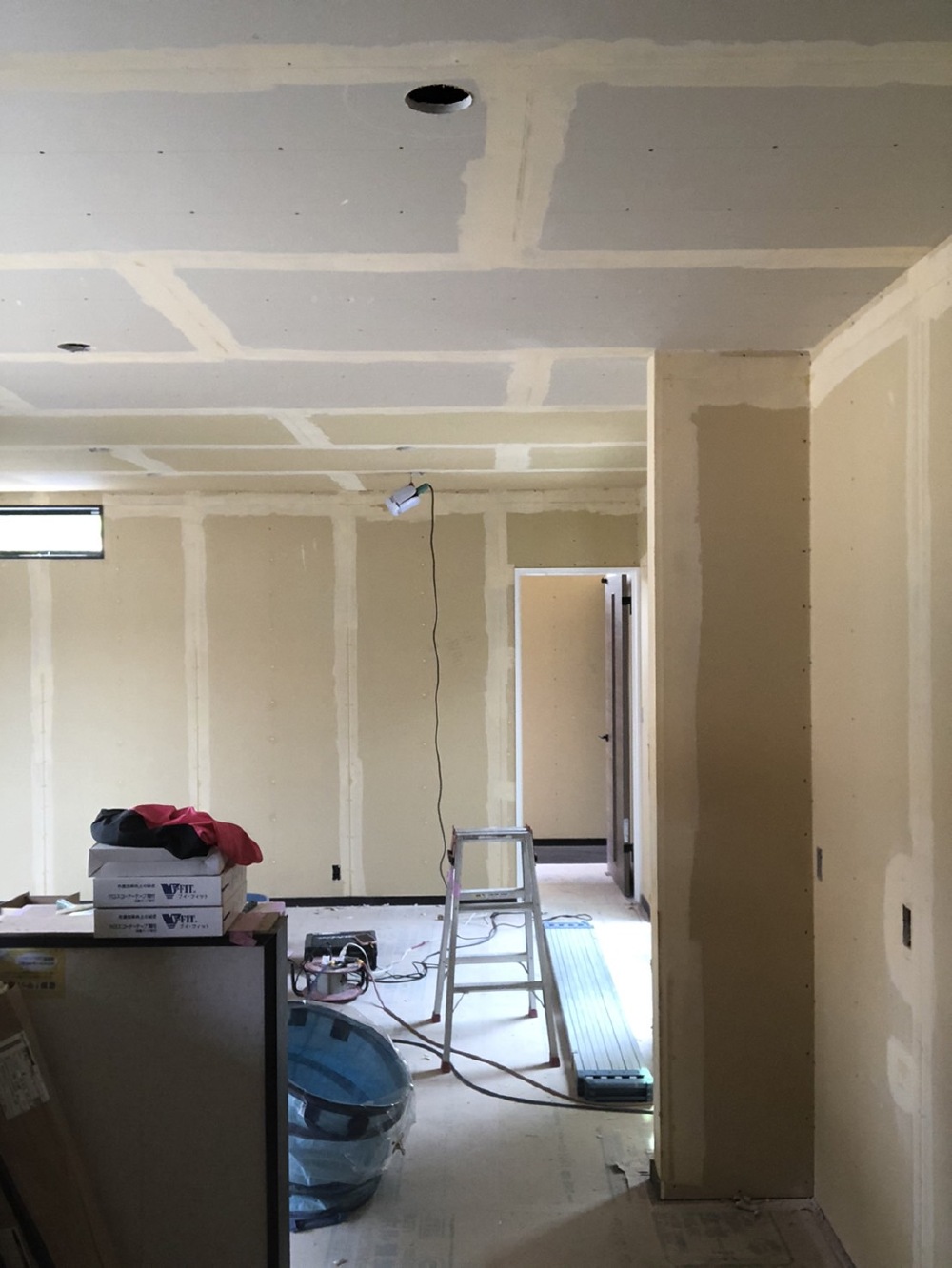

天井と壁めんのパテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。

85. 2023年06月09日
内部施工状況

内部施工状況

パテ処理

86. 2023年06月13日
内部施工状況

内部施工状況

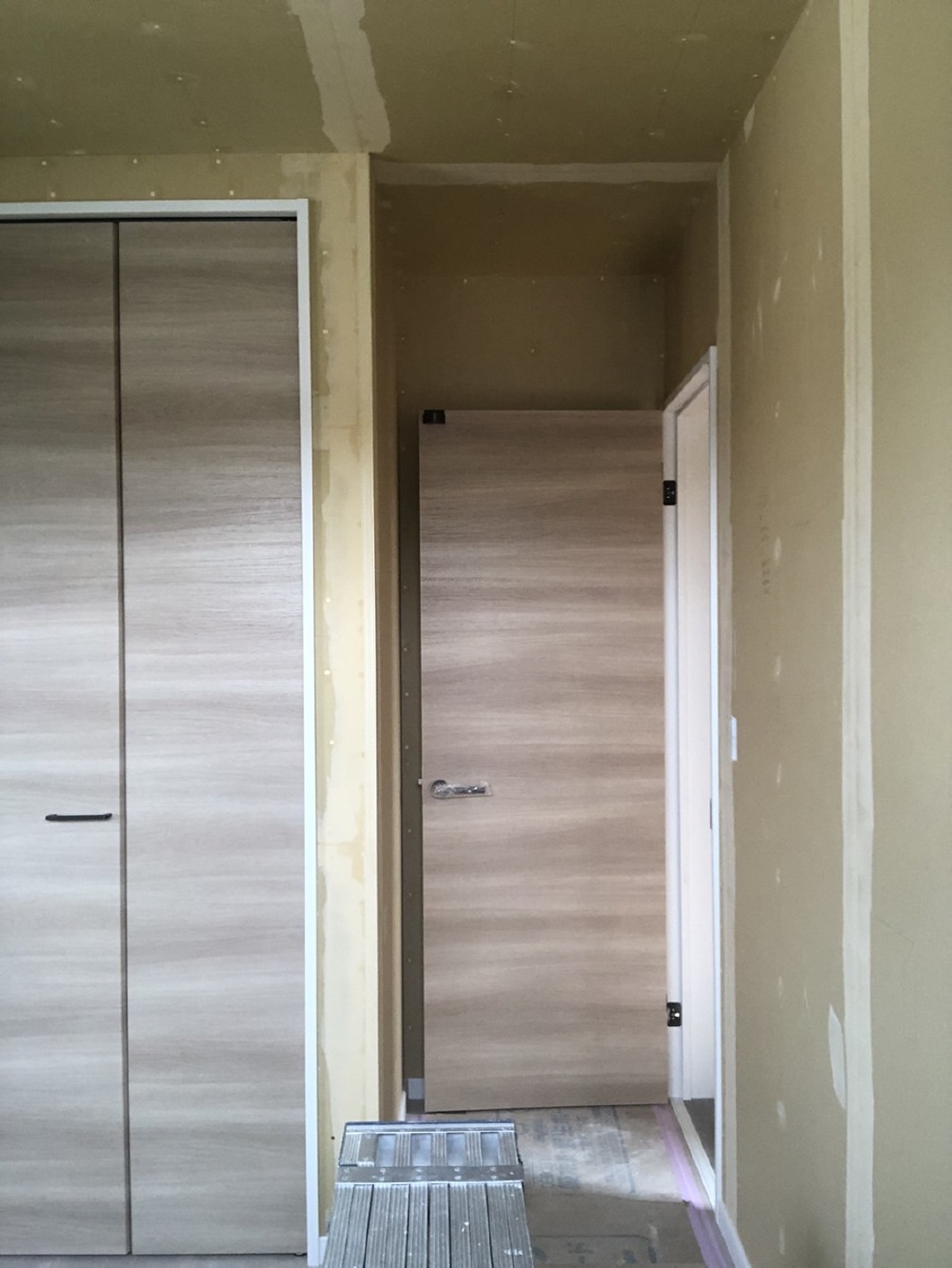

クロス貼り工事を施工しました。

87. 2023年06月15日
内部施工状況

内部施工状況

クロス貼り工事が着々と進んでいます。

88. 2023年06月15日
内部施工状況

内部施工状況

クロス貼り工事

89. 2023年06月15日
内部施工状況

内部施工状況

クロス貼り工事

90. 2023年06月17日
外部施工状況

外部施工状況

今日から左官工事です。

91. 2023年06月17日
外部施工状況

外部施工状況

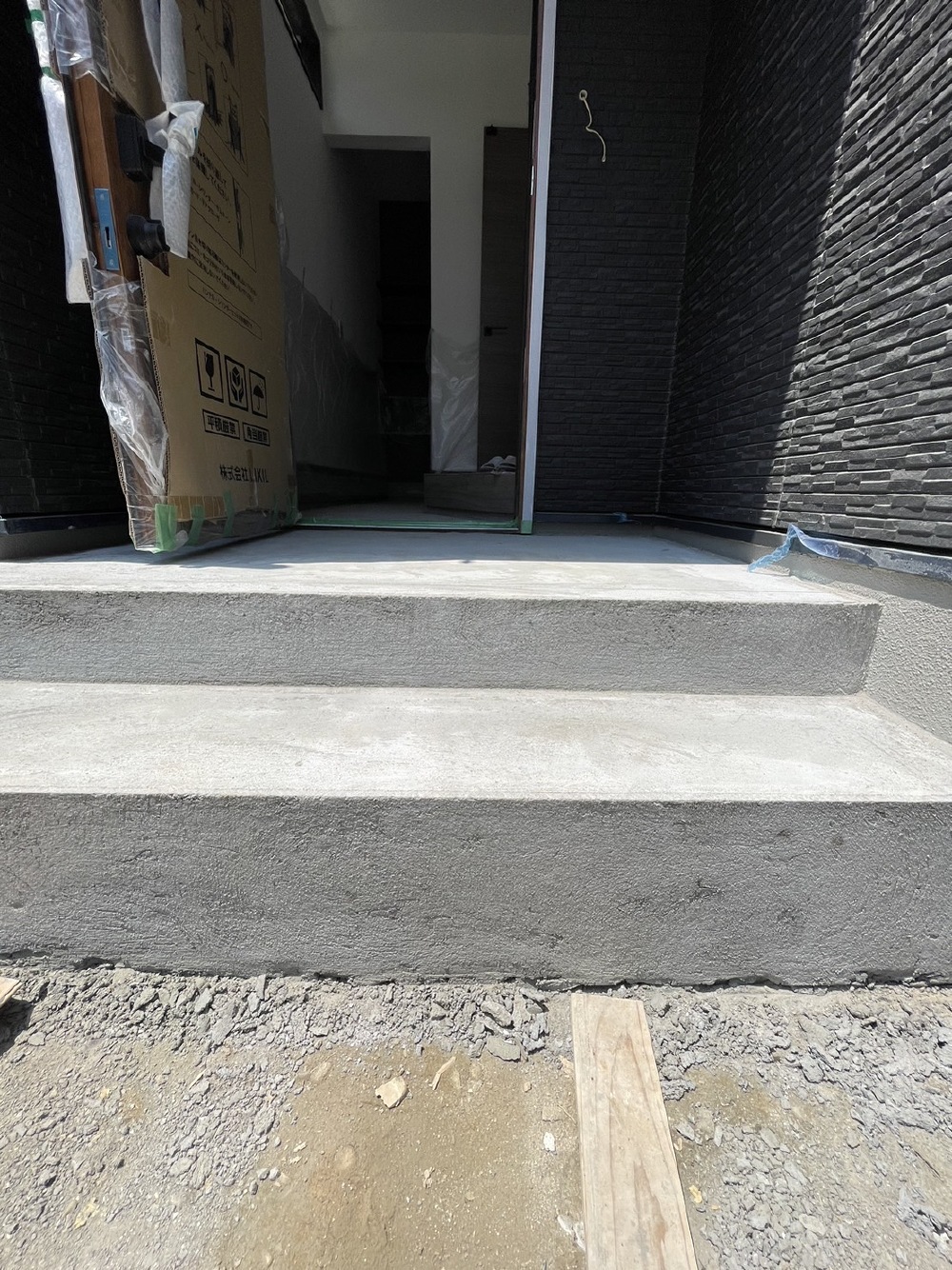

玄関ポーチのタイル下地

92. 2023年06月17日
外部施工状況

外部施工状況

左官工事

93. 2023年06月17日
外部施工状況

外部施工状況

左官工事

94. 2023年06月20日
外部施工状況

外部施工状況

左官工事仕上げ

95. 2023年06月20日
外部施工状況

外部施工状況

左官工事仕上げ

96. 2023年06月20日
内部施工状況

内部施工状況

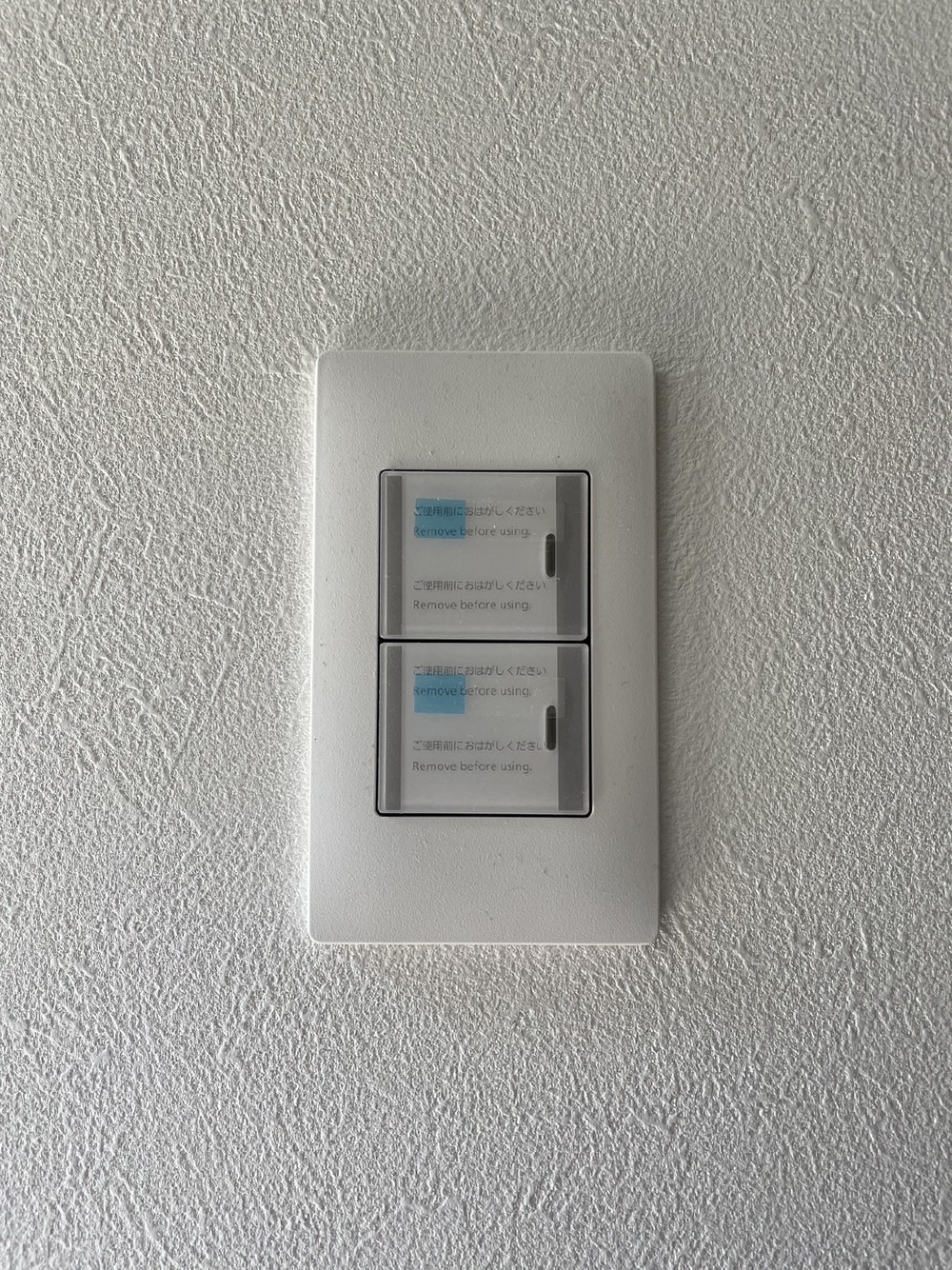

照明スイッチが取り付けられました。

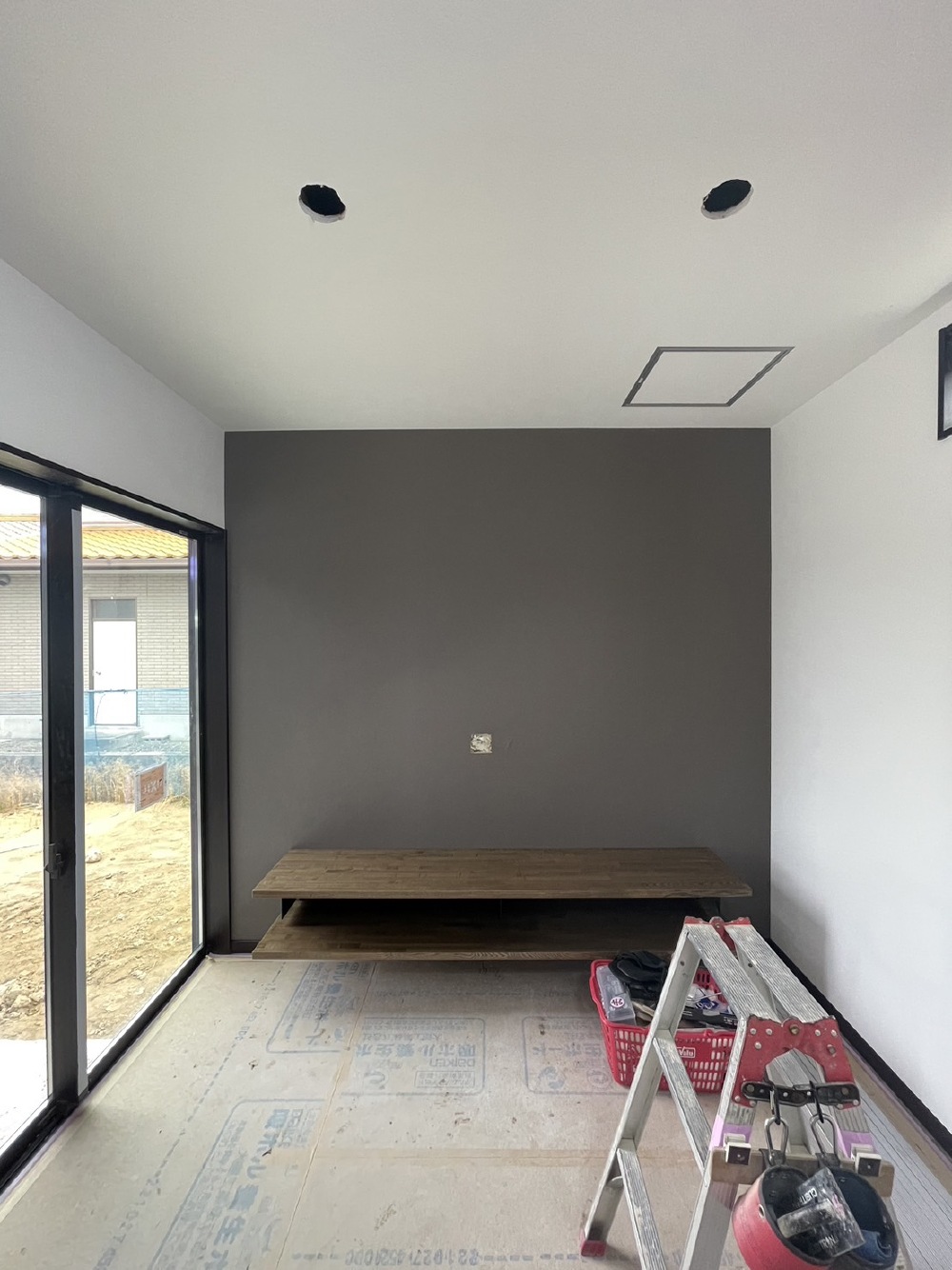

97. 2023年06月20日
内部施工状況

内部施工状況

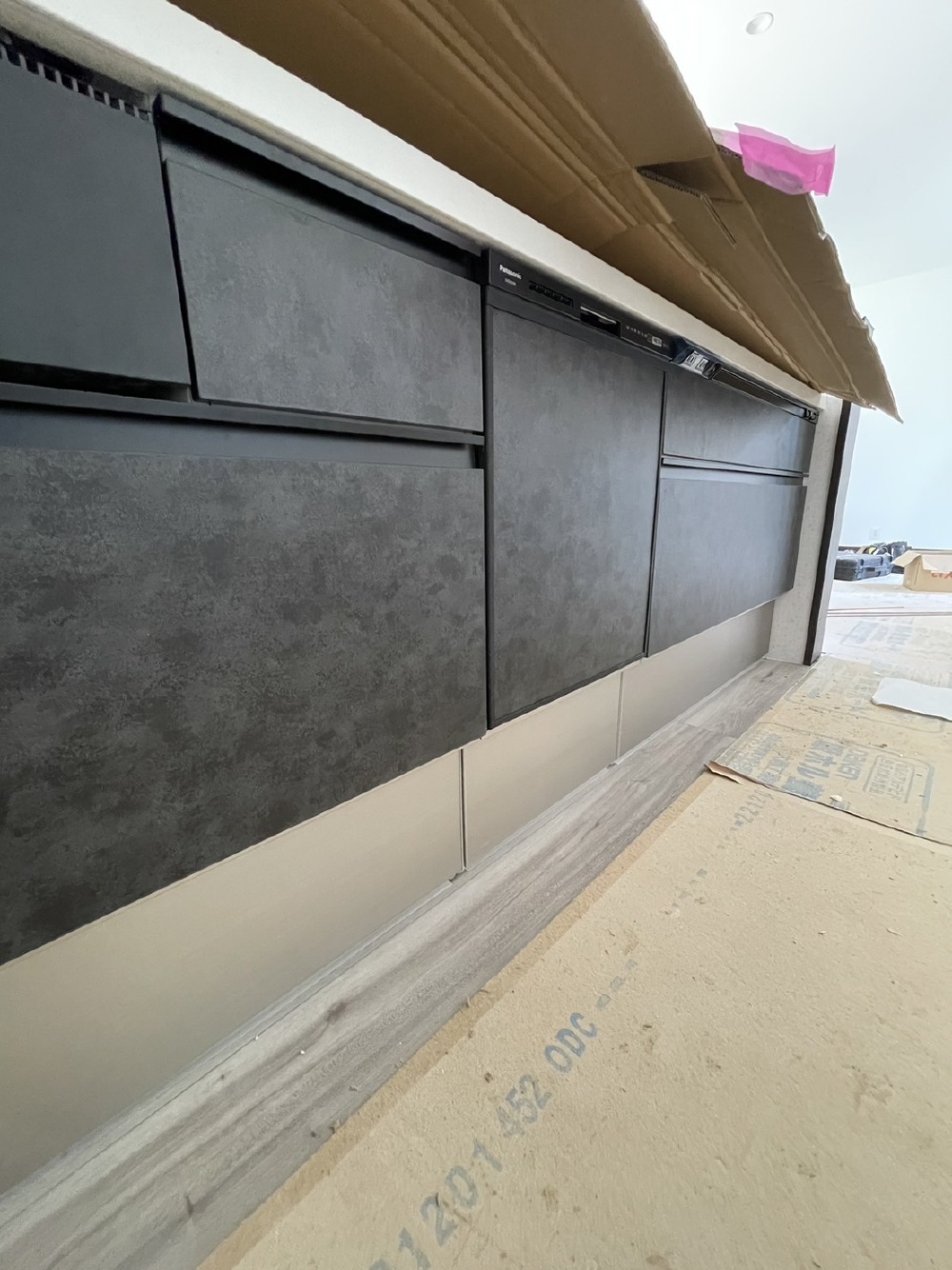

キッチンが設置されました。

98. 2023年06月21日
外部施工状況

外部施工状況

99. 2023年06月21日
内部施工状況

内部施工状況

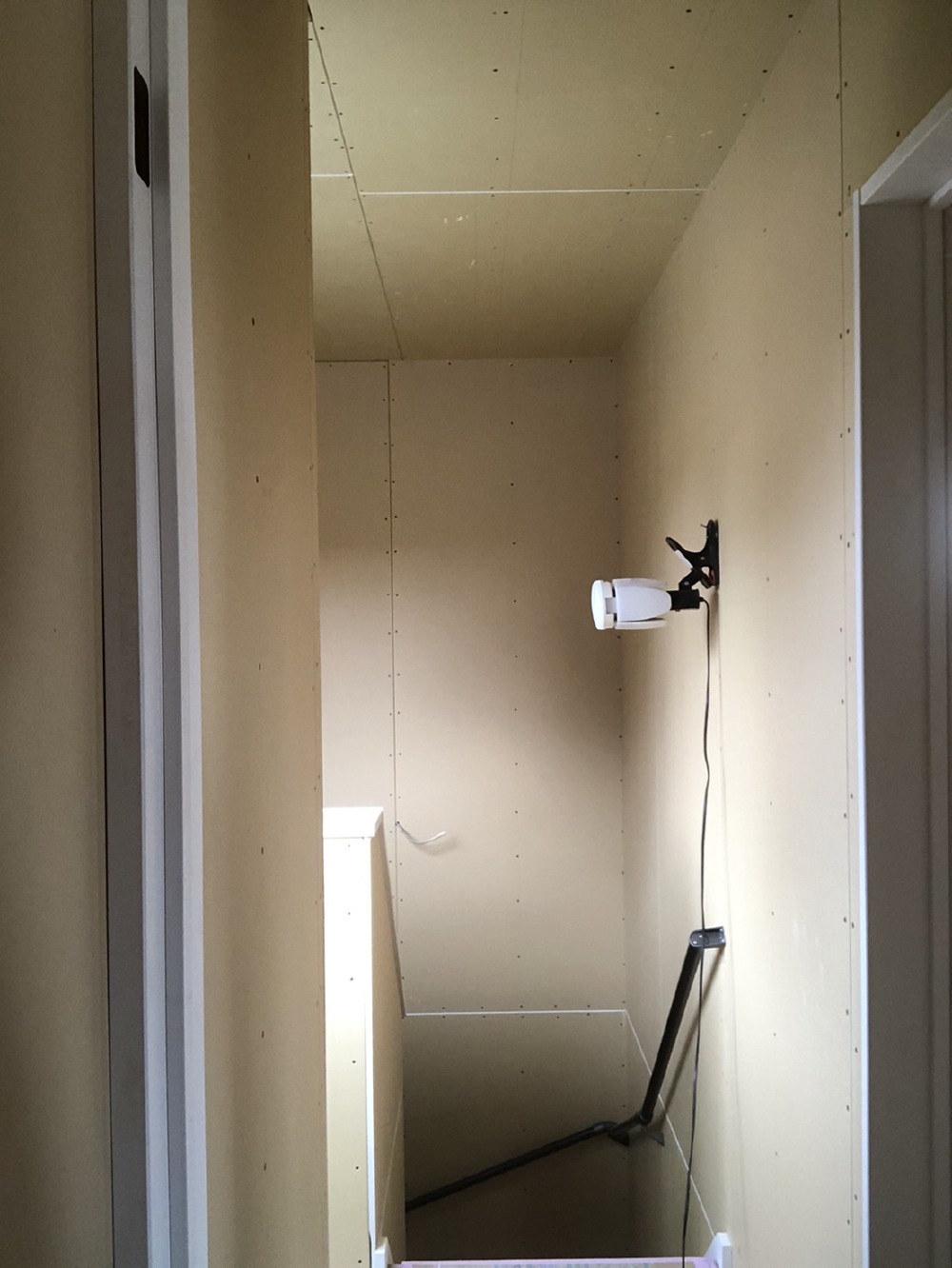

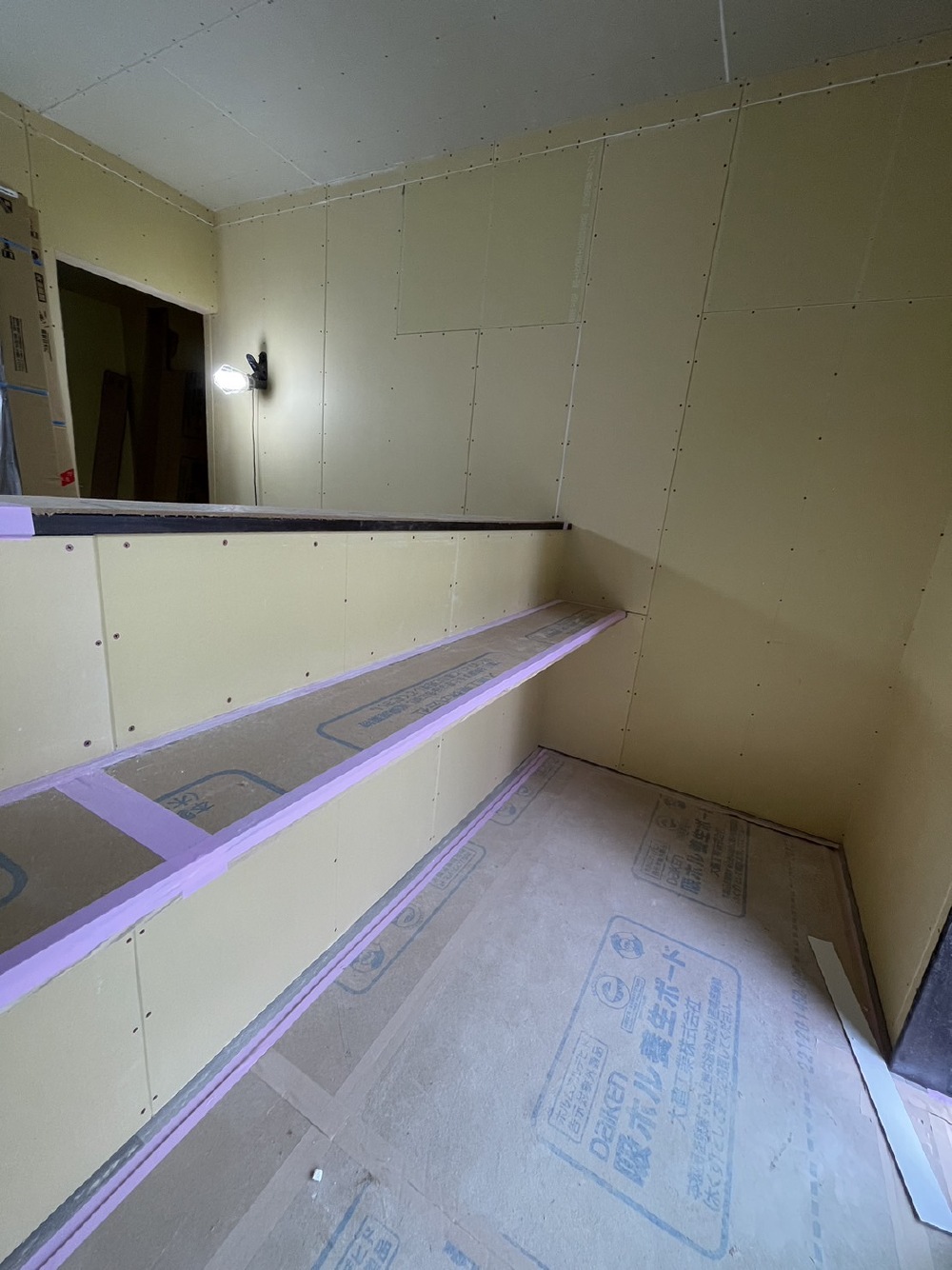

100. 2023年06月23日
内部施工状況

内部施工状況

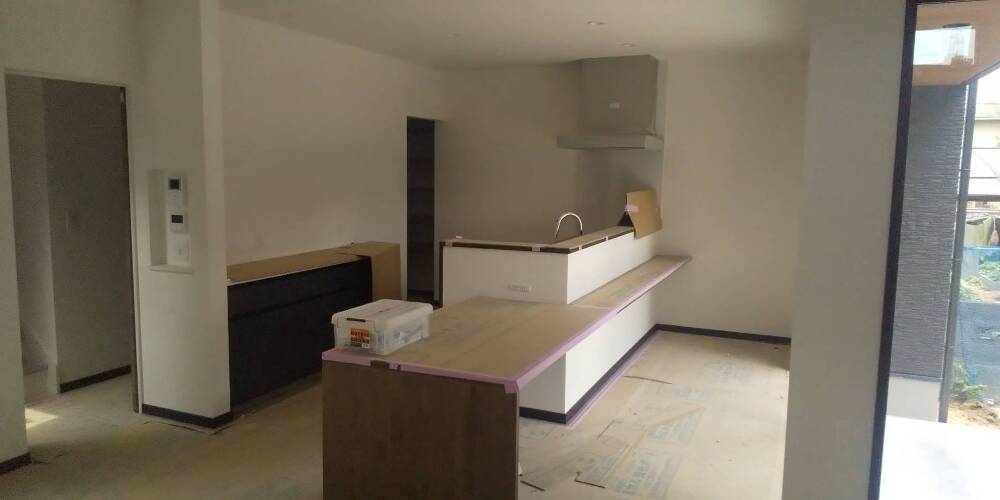

101. 2023年06月23日
内部施工状況

内部施工状況

102. 2023年06月23日
内部施工状況

内部施工状況

103. 2023年06月23日
内部施工状況

内部施工状況

104. 2023年06月23日
内部施工状況

内部施工状況

105. 2023年06月26日
内部施工状況

内部施工状況

106. 2023年07月04日
内部施工状況

内部施工状況

完了検査が行われました。
完了検査によって実際に図面に基づいて建築が行われたかどうかを確認していきます。

107. 2023年07月11日
外部施工状況

外部施工状況

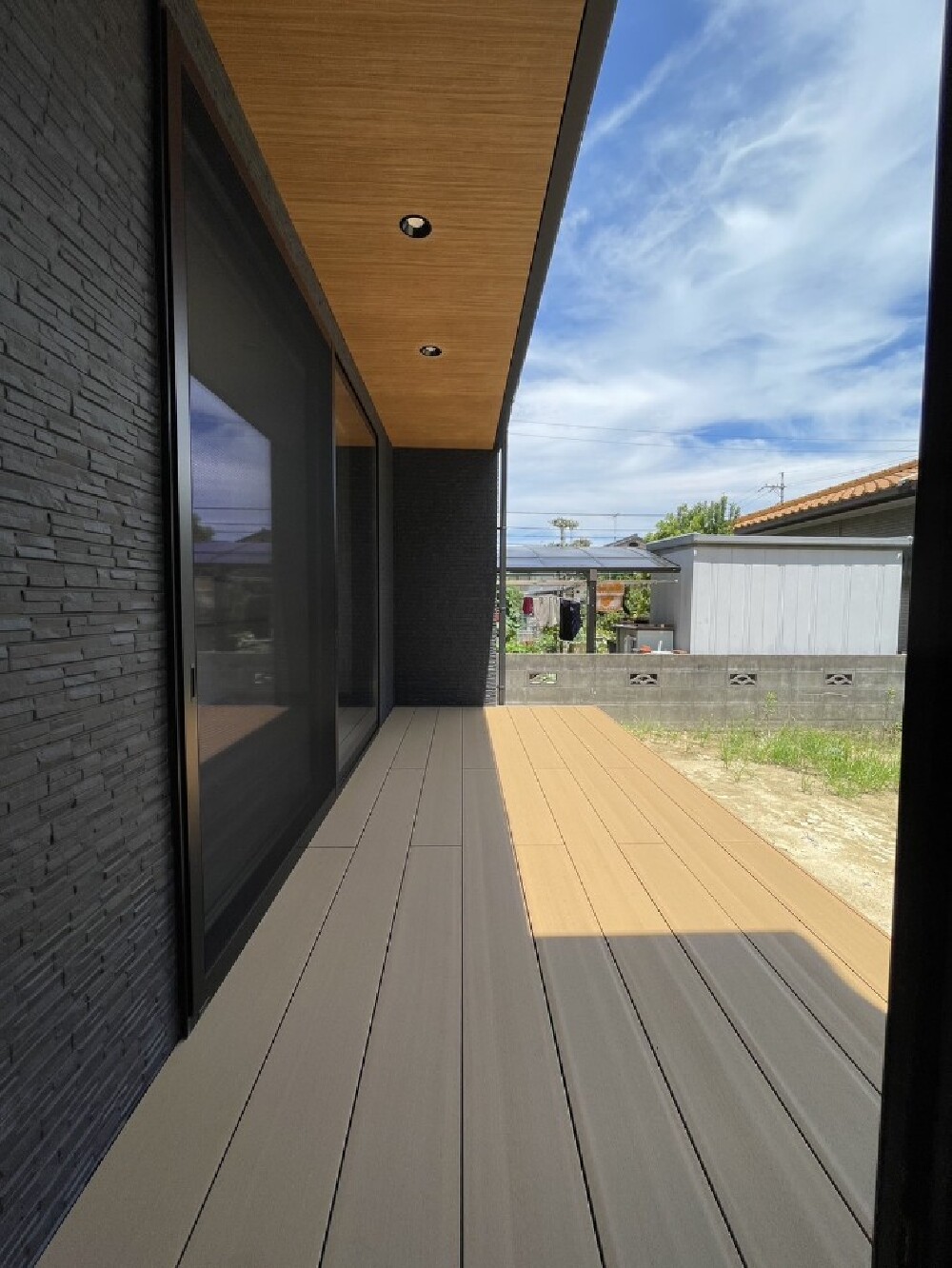

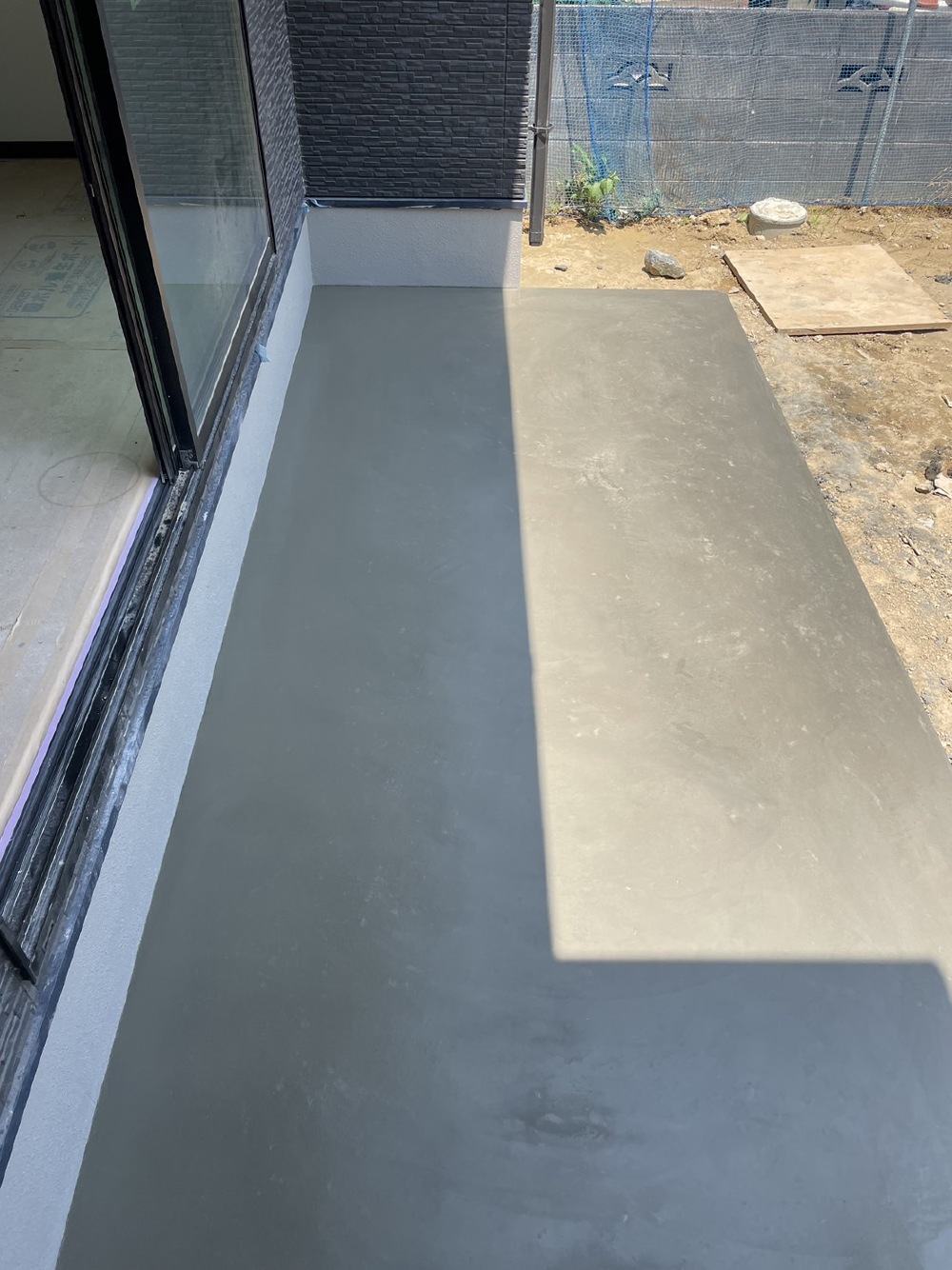

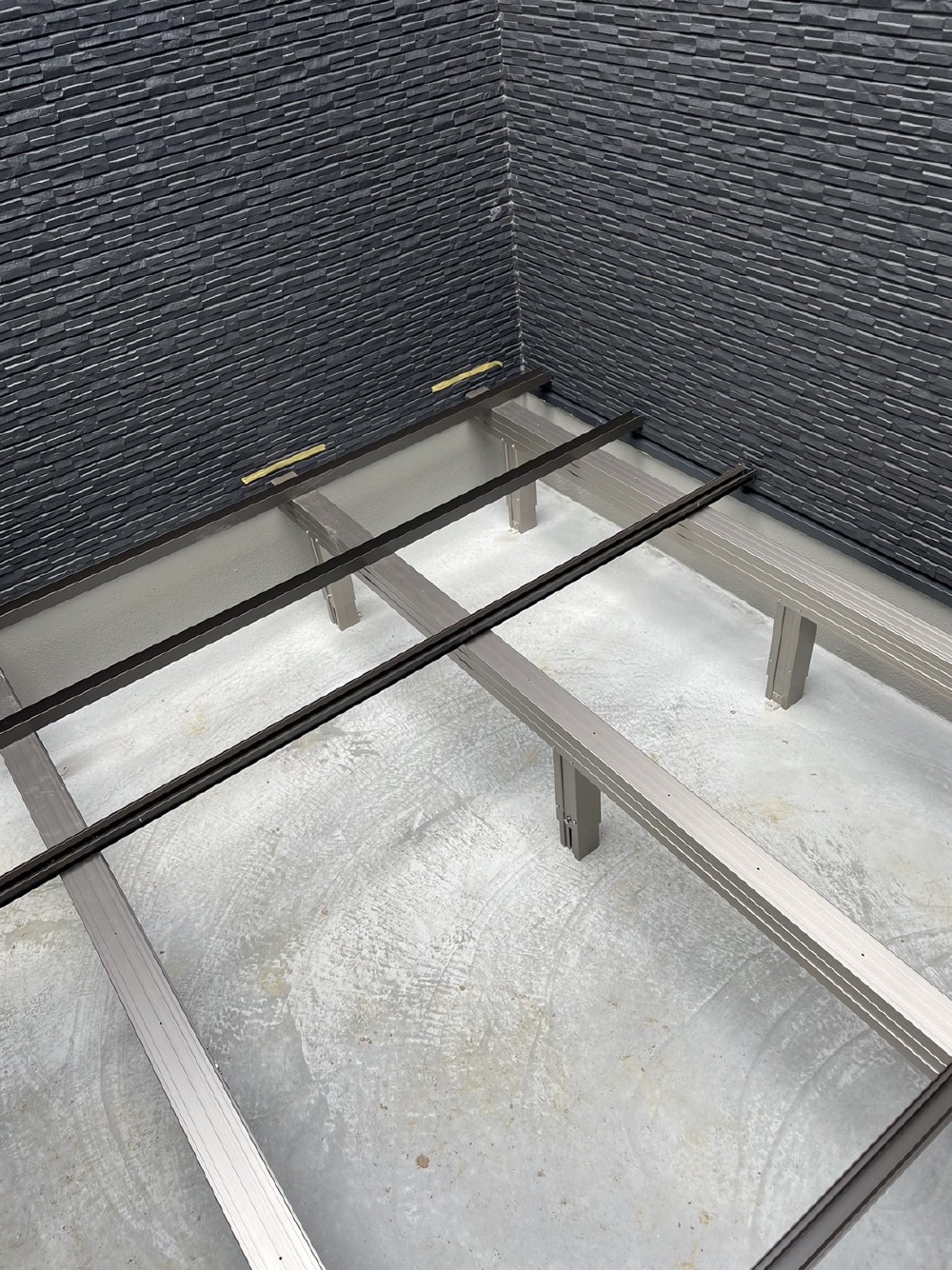

樹脂デッキの施工中です。
樹脂製デッキは、メンテナンスをしなくても腐らないということが最大の特長です。

108. 2023年07月18日
完工

完工

WIC

109. 2023年07月18日
完工

完工

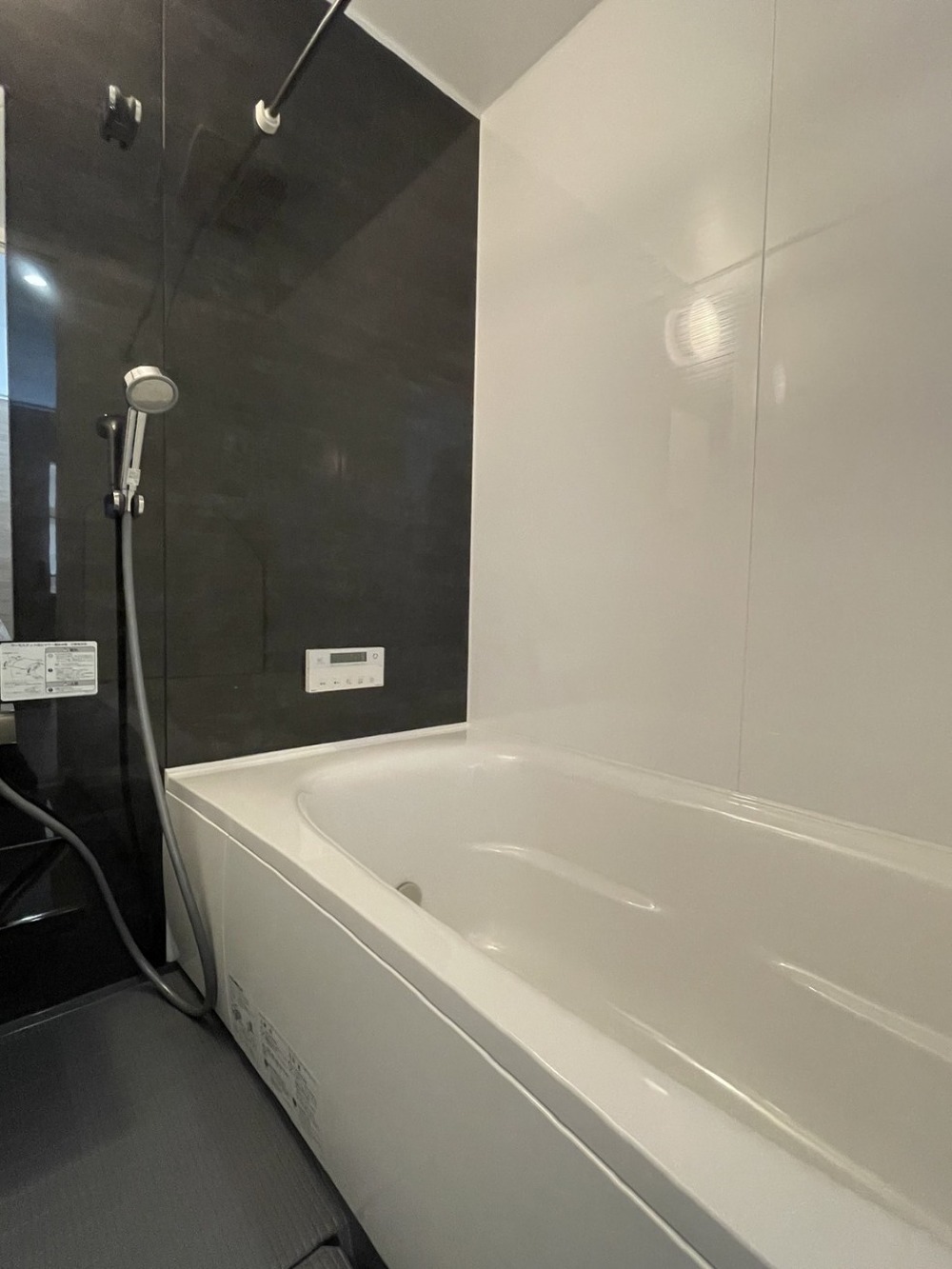

バスルーム

110. 2023年07月18日
完工

完工

サニタリー

111. 2023年07月18日
完工

完工

パントリー

112. 2023年07月18日
完工

完工

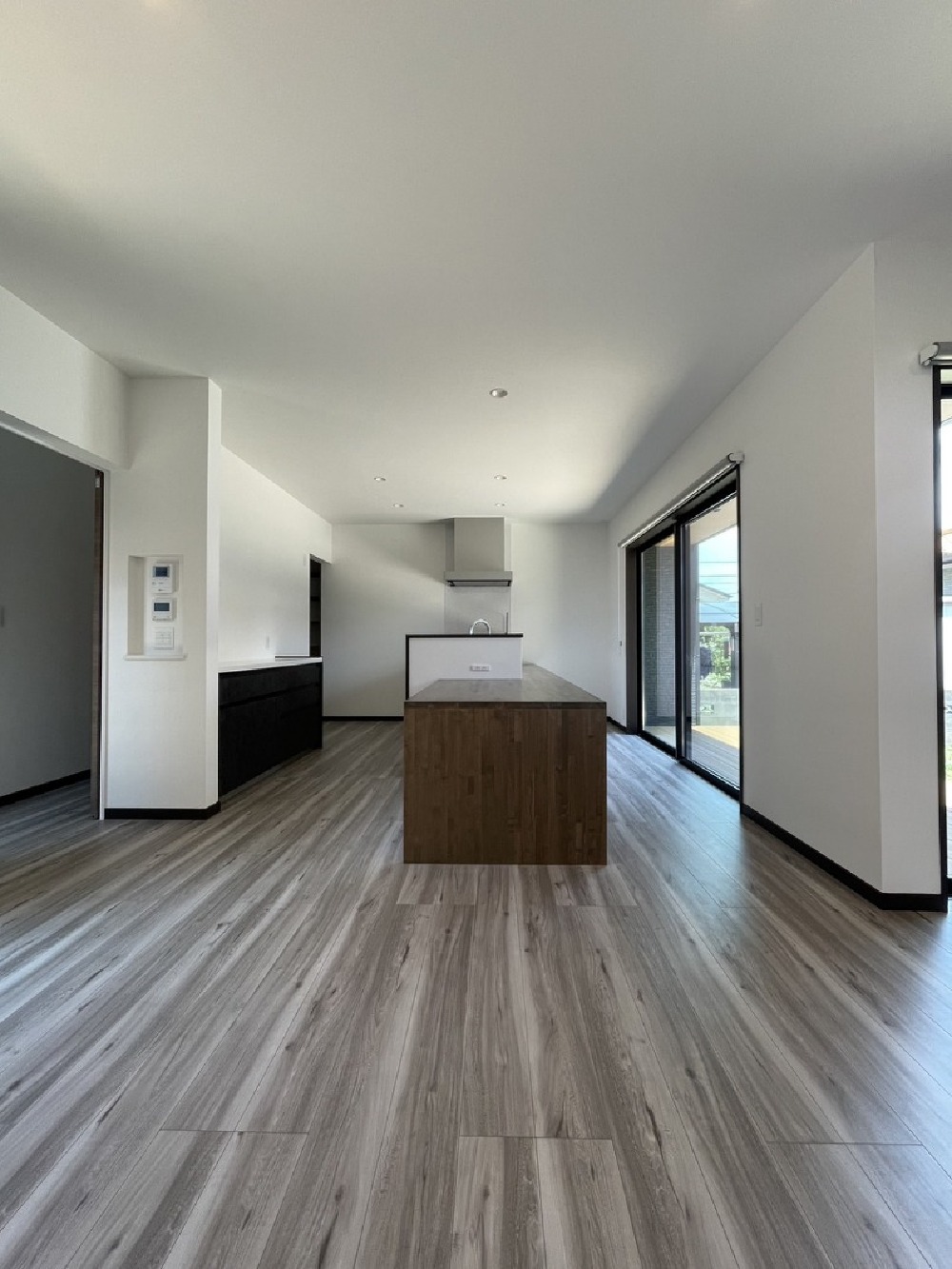

LDK

113. 2023年07月18日
完工

完工

LDK

114. 2023年07月18日
完工

完工

デッキ

115. 2023年07月18日
完工

完工

デッキ

116. 2023年07月23日
お引渡し

お引渡し

117. 2023年07月23日
お引渡し

お引渡し

118. 2023年07月23日
お引渡し

お引渡し

◇キズナタウン 清末千房4号地

~4号地  【2023年8月完成】~

◇山の田1号地 S-ZEH

~1号地【2024年3月完成】~

◇山の田2号地 テクノストラクチャー

~2号地【2024年3月完成】~

◇新山口駅西Ⅱ6号地 ソラマド

~6号地【2024年3月完成】~

◇西小串7号地 ソラマド

~7号地【2024年4月完成】~

◇吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

お気軽にお問合せください♪

その他のイベント情報はこちら↓

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
