吹き抜けから優しい光が満ちるリビングと太陽光発電のある家

S様邸(下関市山の田)

スタイル別|すべて

建築中レポート

1. 2023年05月19日
着工準備中

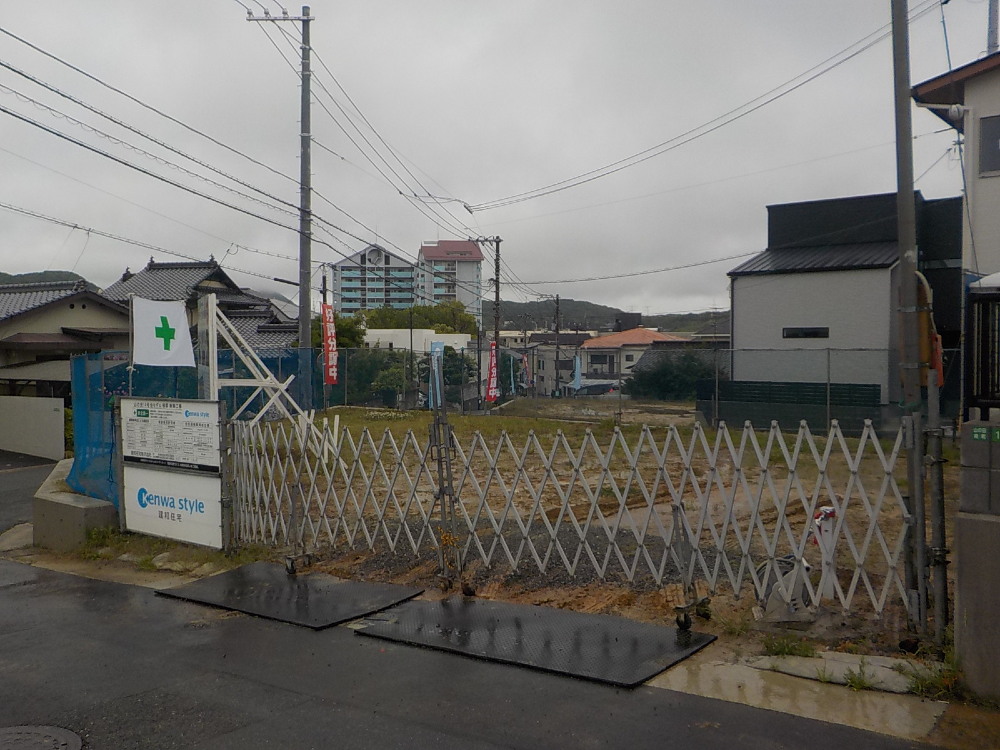

着工準備中

ここに、S様のお家が建ちます!
S様の夢のお家の為に、スタッフ一同安心・安全に努め頑張ってまいります(๑ •̀ω•́)۶‼

2. 2023年05月22日
地鎮祭

地鎮祭

本日、地鎮祭を執り行いました。
【地鎮祭】とは、土木工事や建築工事を行う際、工事が無事に終わるように安全祈願する儀式のことです。
その土地を守る氏神様に土地を利用させてもらう許可を得て、工事の安全を祈願するという意味があります。

3. 2023年06月12日
着工準備中

着工準備中

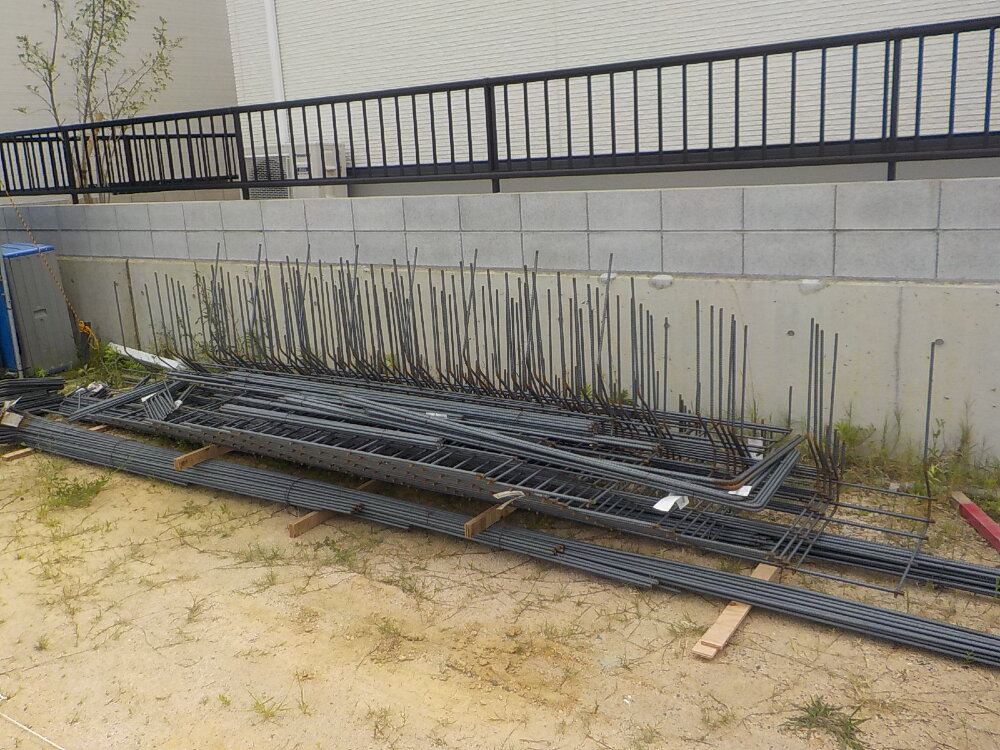

基礎配筋工事で使用する鉄筋です。
図面通りに正しく配置することでコンクリートの強度を確保することができます。
配筋工事は基礎コンクリートの骨ぐみとなる大変重要な工程となります。
しっかりと確認しながら工事を進めていきます。

4. 2023年06月19日
基礎工事

基礎工事

いよいよ、基礎工事が始まりました(^^)/

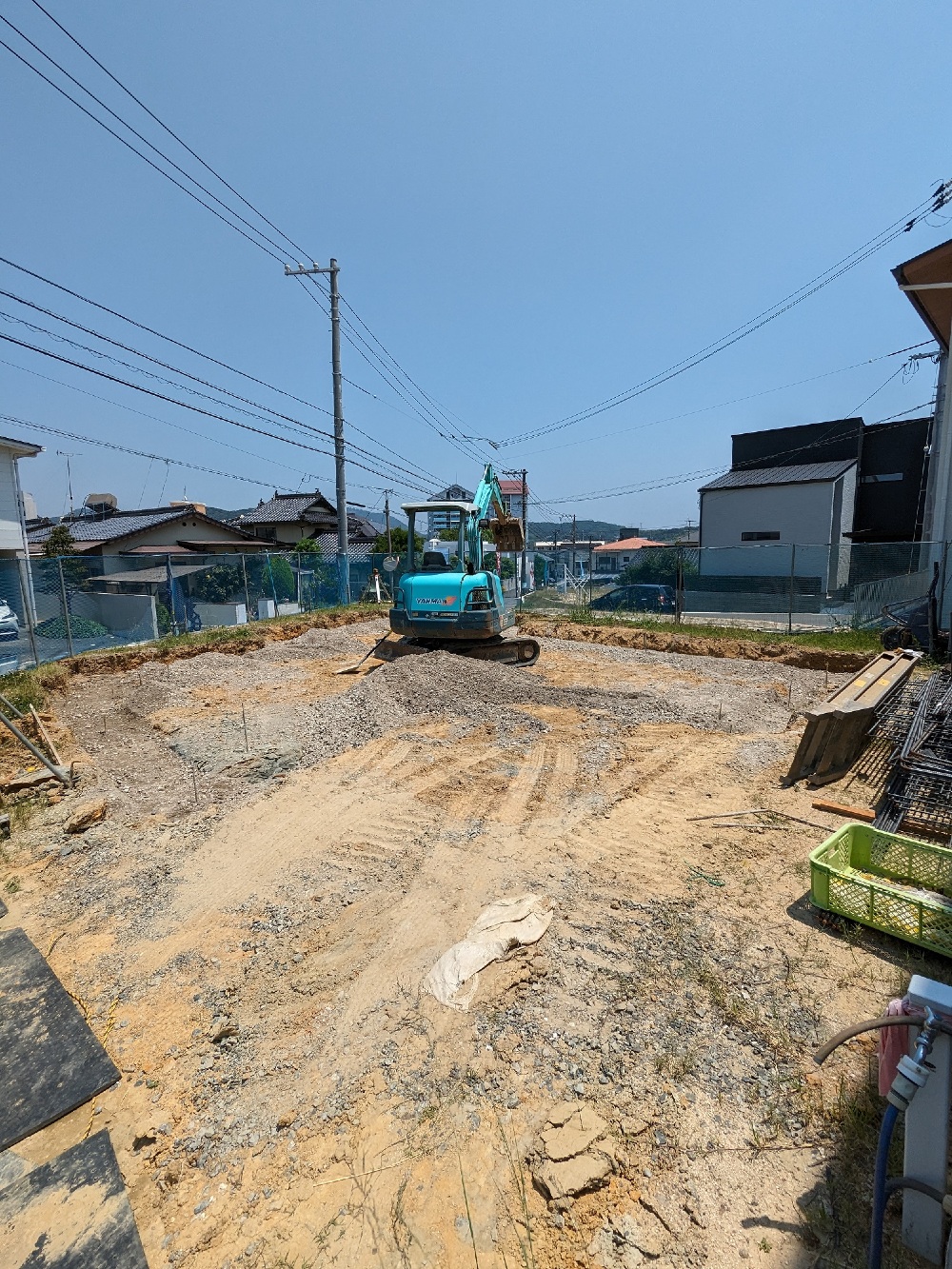

写真は【根切り】という作業をしている様子です。
地面を掘り下げて所要の空間を作る作業です。

5. 2023年06月20日
基礎工事

基礎工事

型枠が設置されています。

6. 2023年06月23日
基礎工事

基礎工事

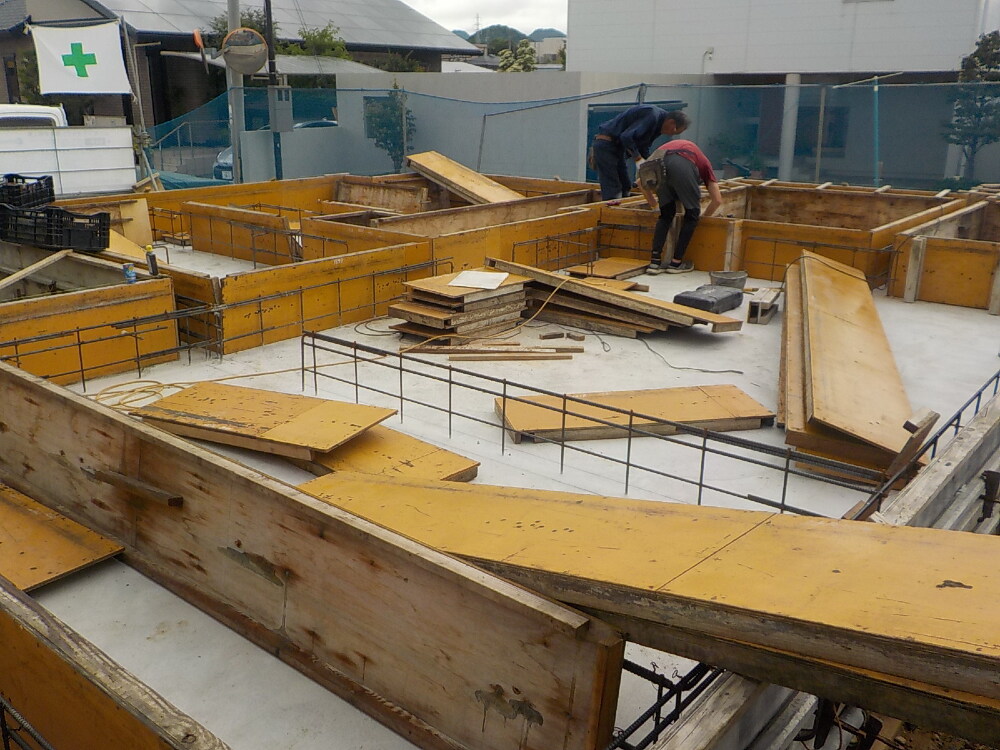

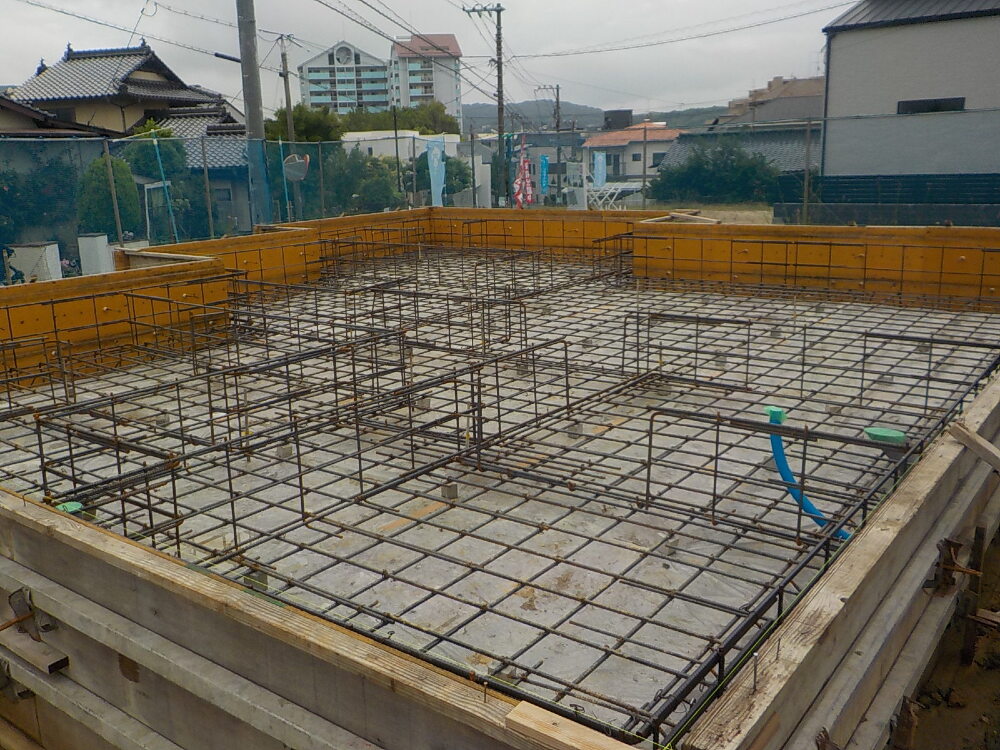

配筋工事が行われました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です!

7. 2023年06月24日
基礎工事

基礎工事

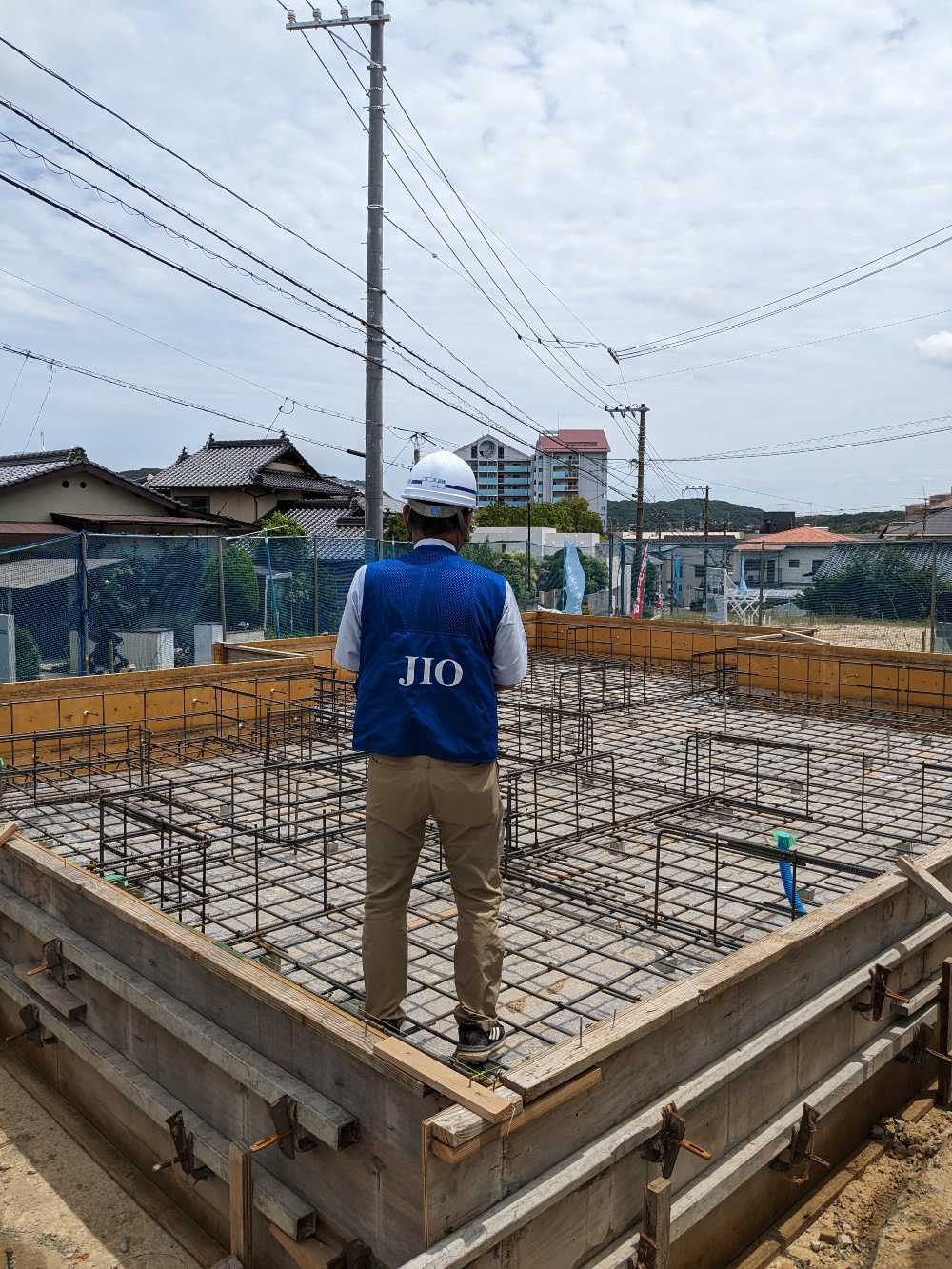

国土交通省登録・指定JIO(日本住宅保証検査機構)による配筋検査が行われました。
基礎の鉄筋が正しく配置されているか、本数に間違いはないか、ずれはないか、といった点をチェックする検査です。
各項目問題なく合格です♪

8. 2023年06月26日
基礎工事

基礎工事

配筋検査も終わり、いよいよコンクリートを流し込む作業に入ります。
型枠の中のコンクリートも固まり、枠が取り外される頃には、また一段と、お家の間取りなどの雰囲気がわかるようになります(^^)/
楽しみですね♪

9. 2023年06月27日
基礎工事

基礎工事

基礎の立ち上がり部分の型枠が設置されています。

10. 2023年06月29日
基礎工事

基礎工事

基礎の立ち上がり部分の型枠に
コンクリートを流し入れています(*^^)

11. 2023年07月01日
基礎工事

基礎工事

養生期間が終了し、型枠が外されました。
しっかり乾かして強度を出していきます!

12. 2023年07月10日
基礎工事

基礎工事

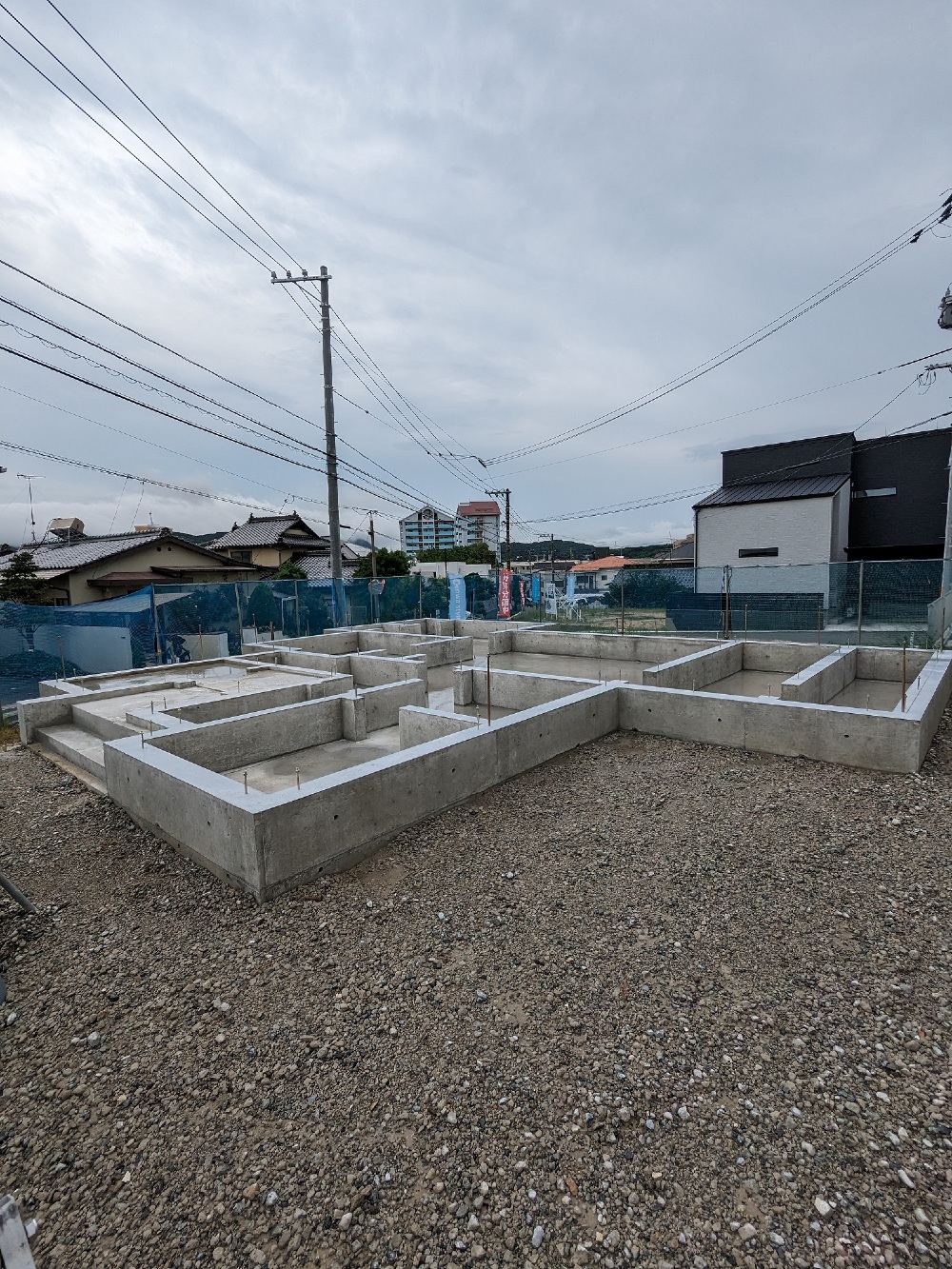

基礎完成しました♪
基礎からでている金属の棒を【アンカーボルト】といいます。
アンカーボルトは基礎と土台をしっかりとつなぐ役割をし、地震や台風などのおおきな外力により、土台が基礎からずれたり、浮き上がったりすることがないようにしっかりと固定させる大事な金物です!

13. 2023年07月22日
外部施工状況

外部施工状況

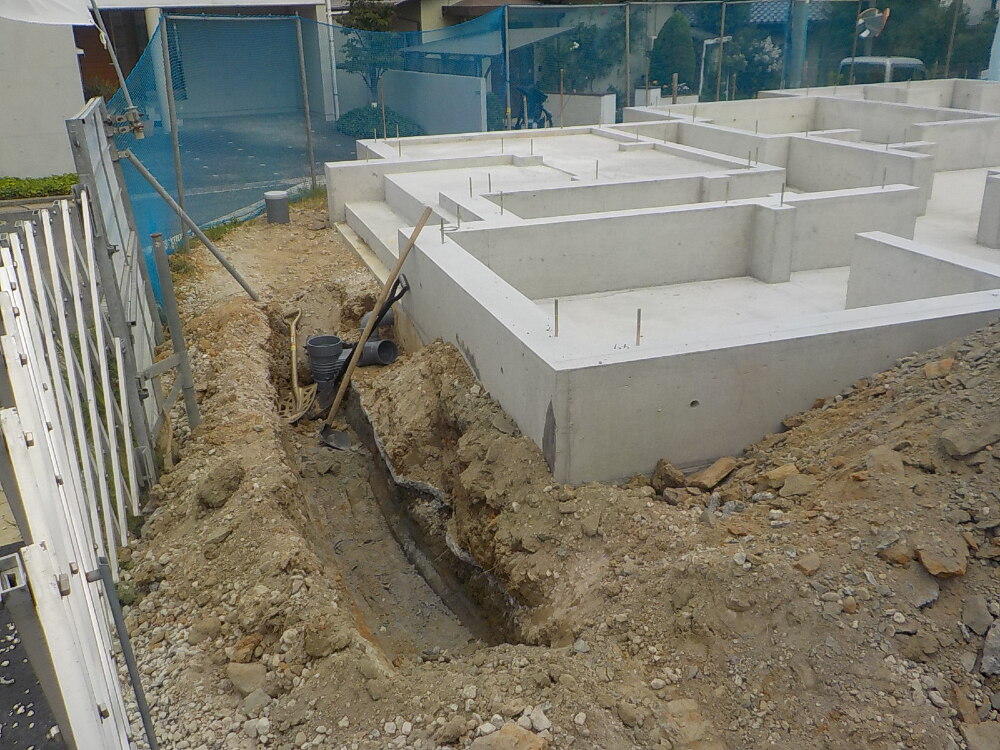

基礎工事が終わったところで、外回りの配管工事を行います。
土台敷きを行う前のこの段階で配管をいれていくことで、後に床下に潜って作業することもなく効率的で作業もしやすいということになります。

14. 2023年07月24日
外部施工状況

外部施工状況

15. 2023年07月25日
上棟準備

上棟準備

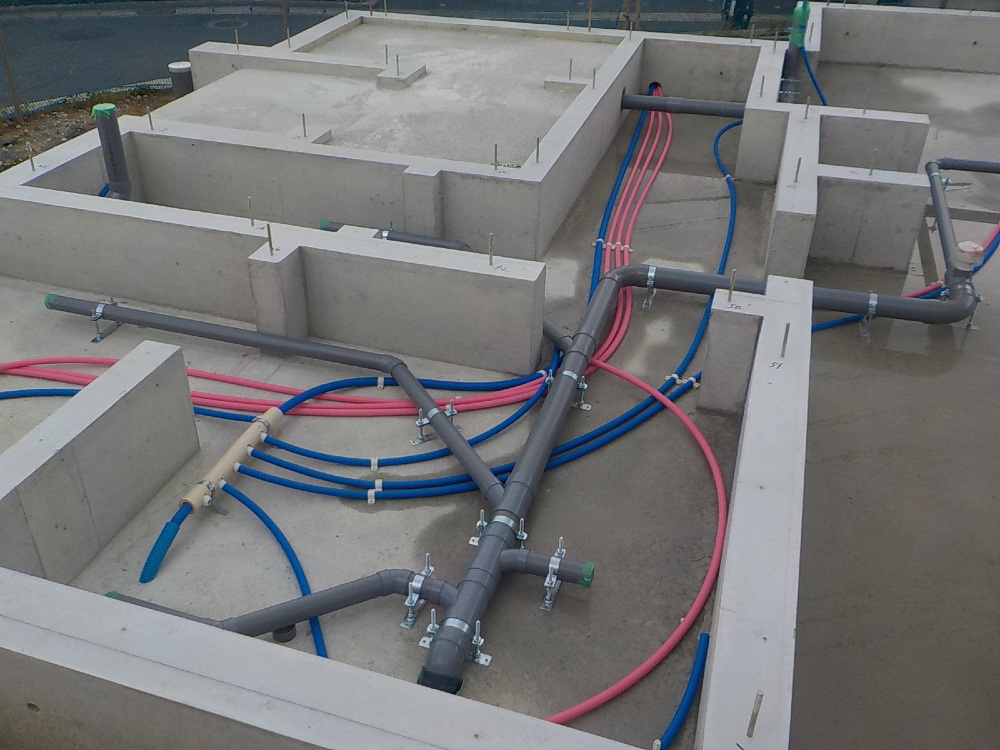

上棟前に、床下の部分に給排水の配管工事を行います。
ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

16. 2023年07月28日
上棟準備

上棟準備

基礎工事が無事終わり、いよいよ大工さんの登場です。

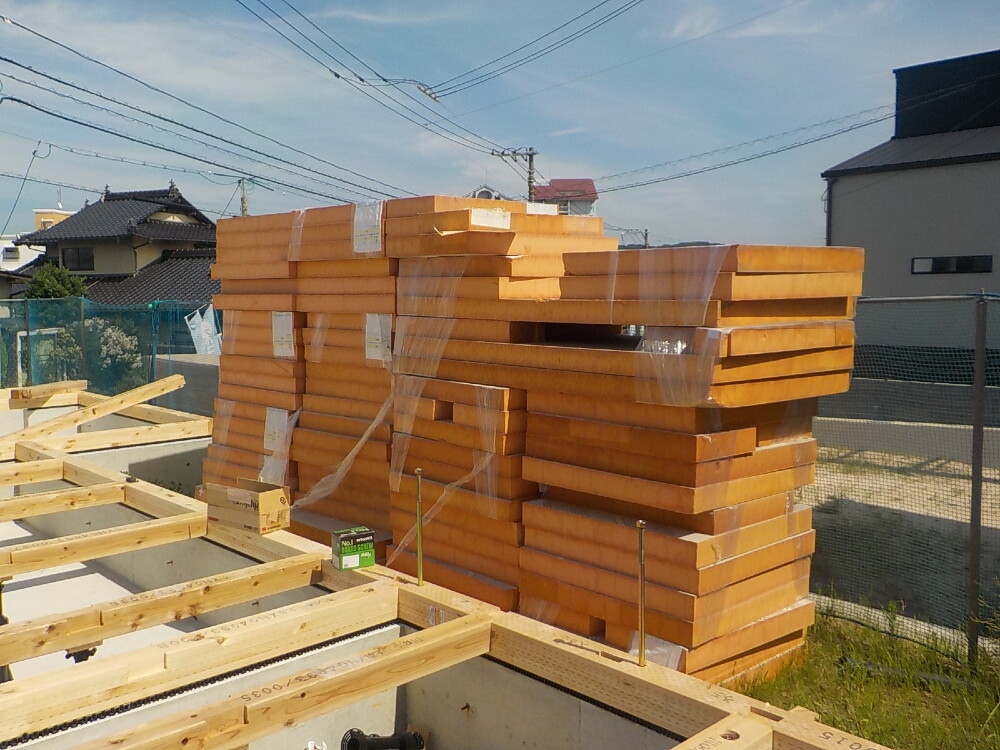

【土台敷き】という作業を行う為の材料が搬入されました!

17. 2023年07月28日
上棟準備

上棟準備

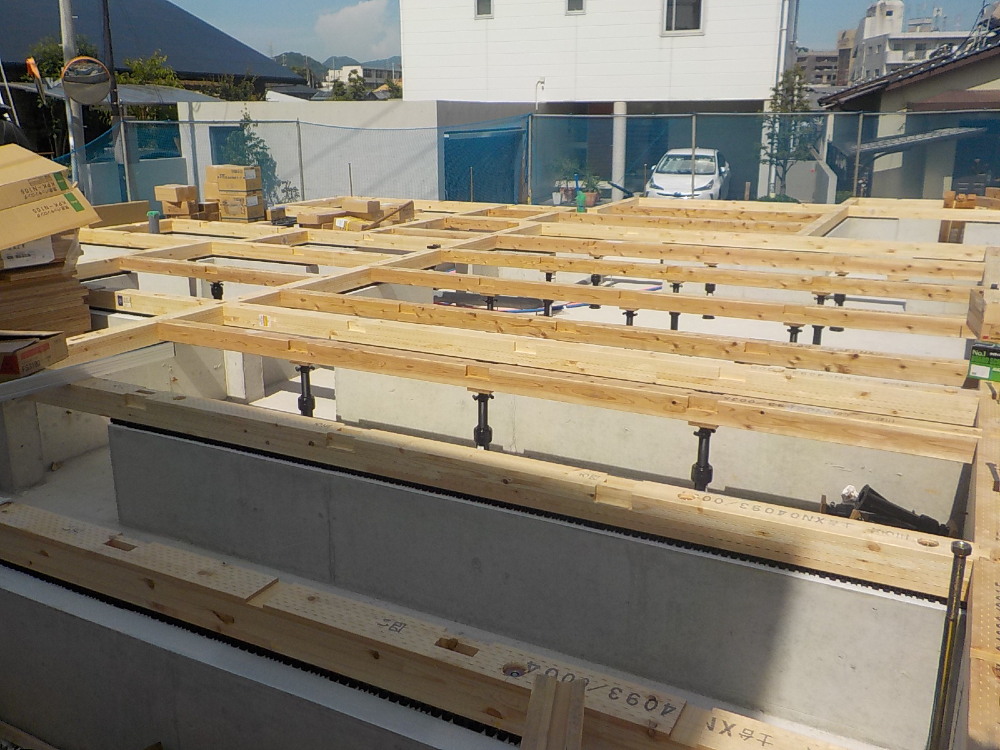

土台敷きが始まりました(^^)/
基礎の上にまずは土台を組んでいきます!

18. 2023年07月28日
上棟準備

上棟準備

床に充填する断熱材になります。

19. 2023年07月29日
上棟準備

上棟準備

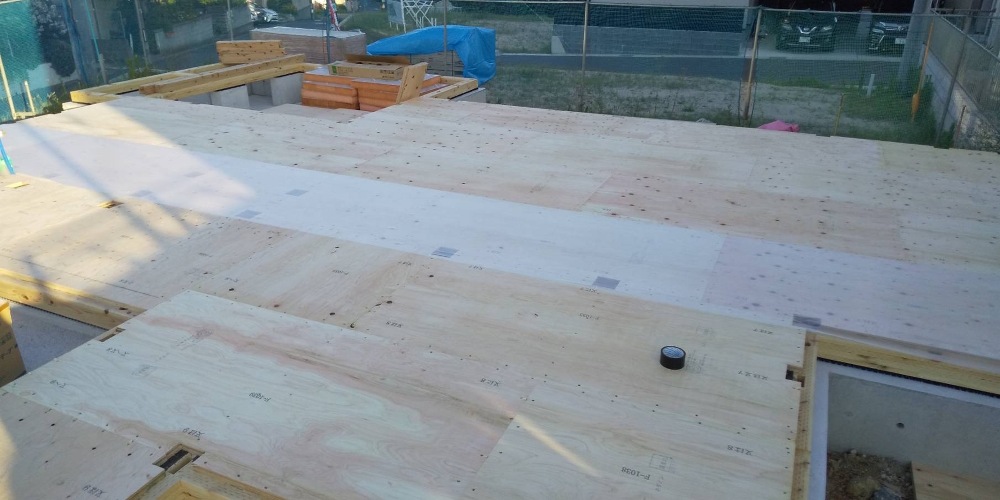

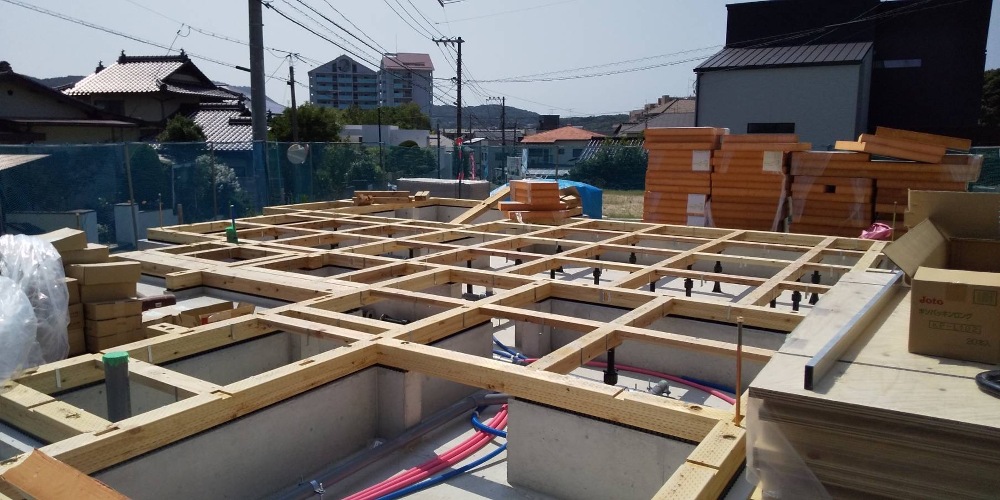

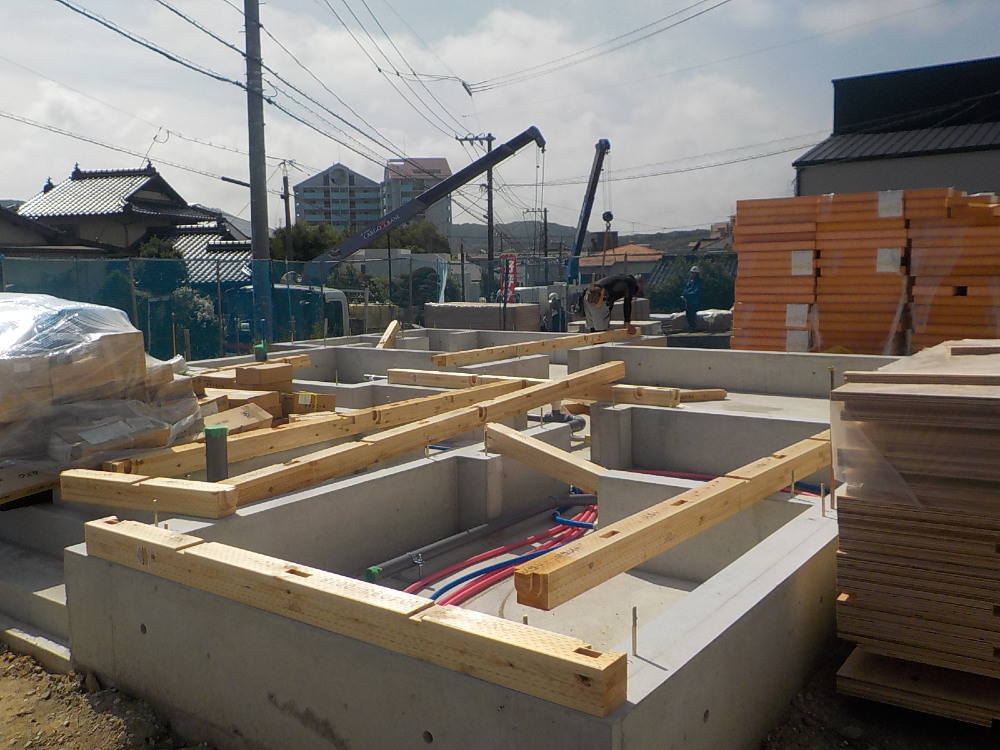

土台敷き・剛床組み

20. 2023年07月29日
上棟準備

上棟準備

玄関廻り 基礎立上がり部分に断熱貼後、上端に発砲断熱材にて処理

21. 2023年07月29日
上棟準備

上棟準備

大引間に充填断熱(気密テープ処理)

22. 2023年07月29日
上棟準備

上棟準備

床断熱充填後、構造用合板貼

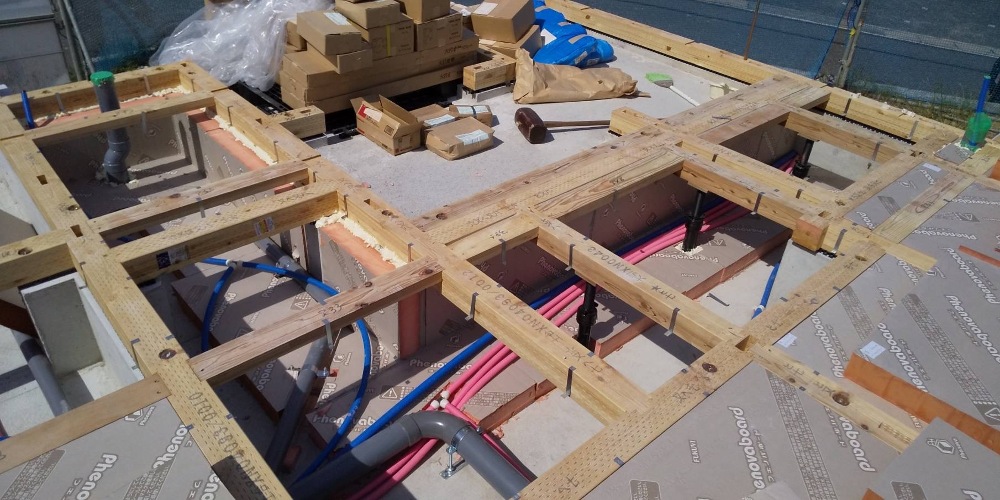

23. 2023年07月31日
上棟準備

上棟準備

24. 2023年07月31日
上棟準備

上棟準備

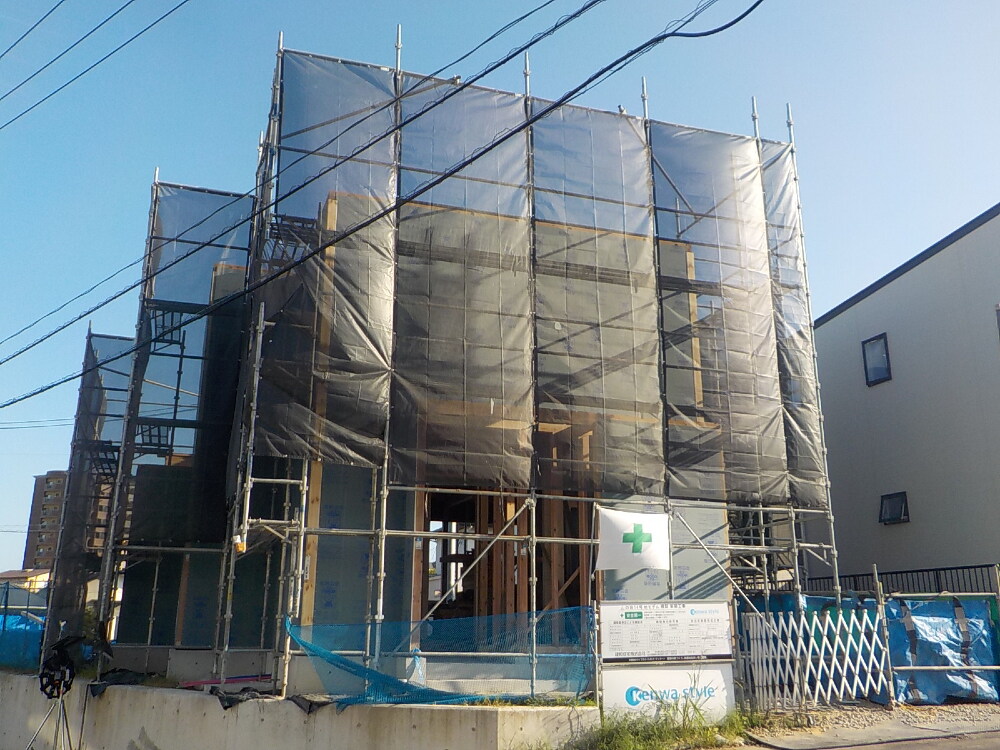

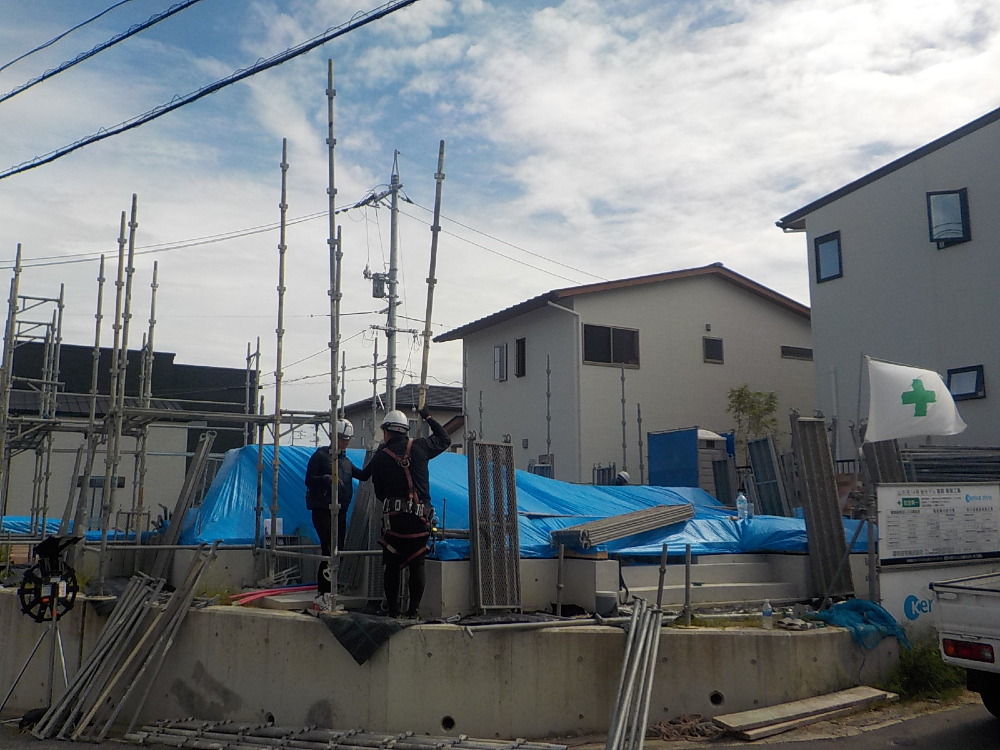

先行足場組の様子です。

25. 2023年08月01日
前起こし

前起こし

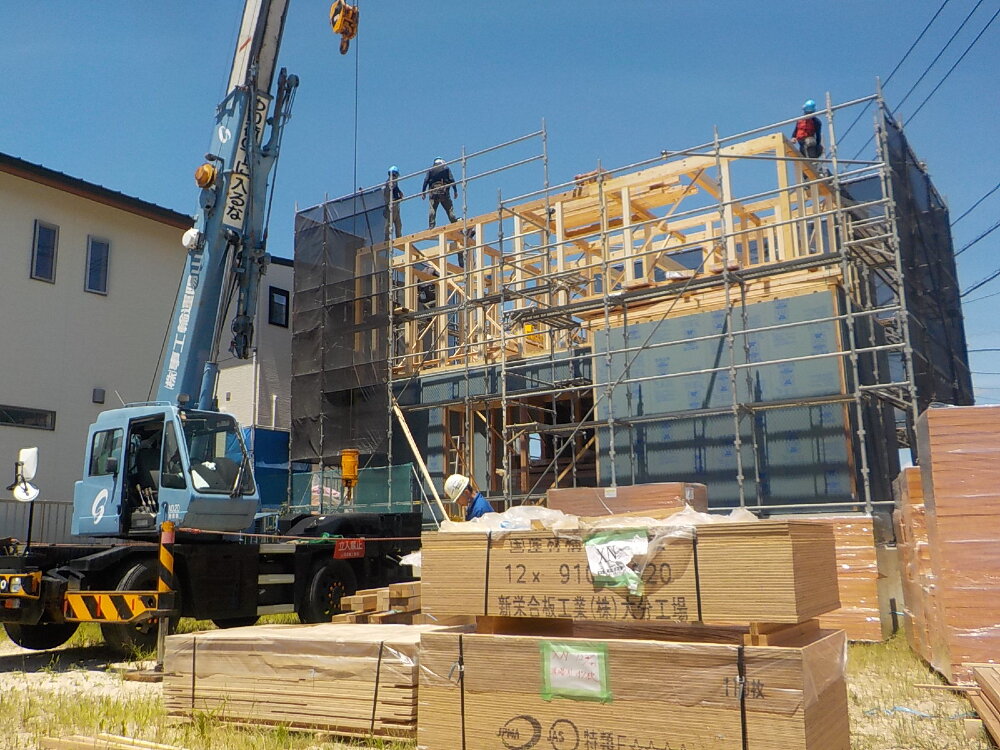

上棟前日、工事の安全を祈願し建物の四隅を清め、お神酒で挨拶を行います。
その後、大工さん達が一斉に作業にかかります。 本日は「前起こし」といって、棟木(家の一番高い所に架けられる水平材)を取付ける前までの工程を行っていきます。

26. 2023年08月01日
前起こし

前起こし

27. 2023年08月01日
前起こし

前起こし

壁に充填する断熱材になります。

28. 2023年08月01日
前起こし

前起こし

29. 2023年08月01日
前起こし

前起こし

30. 2023年08月01日
前起こし

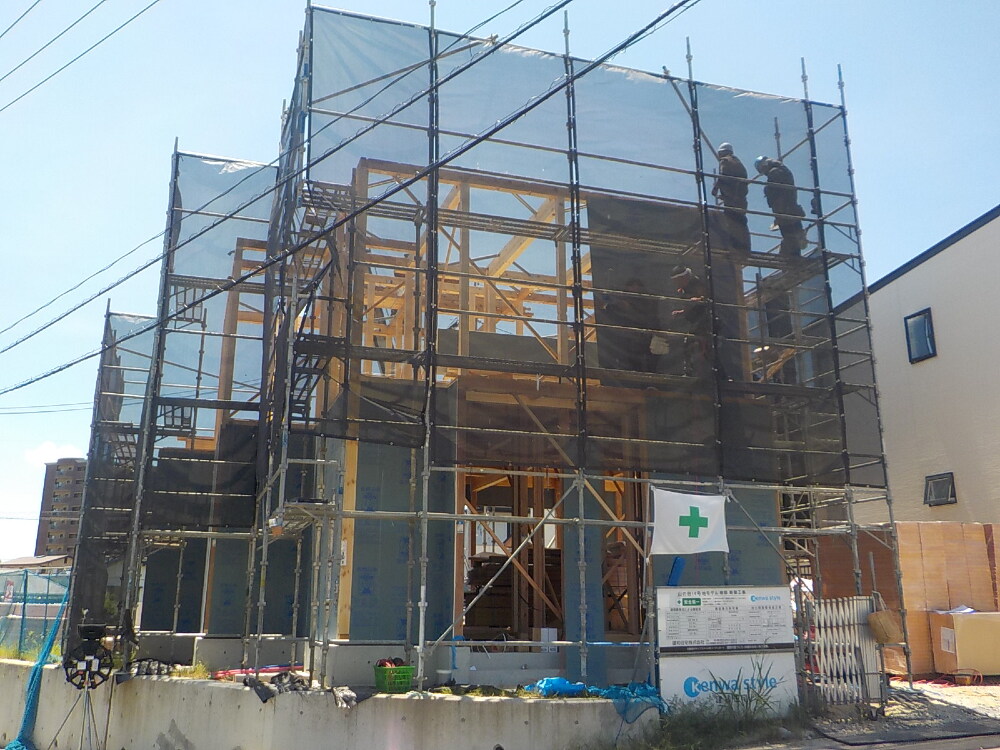

前起こし

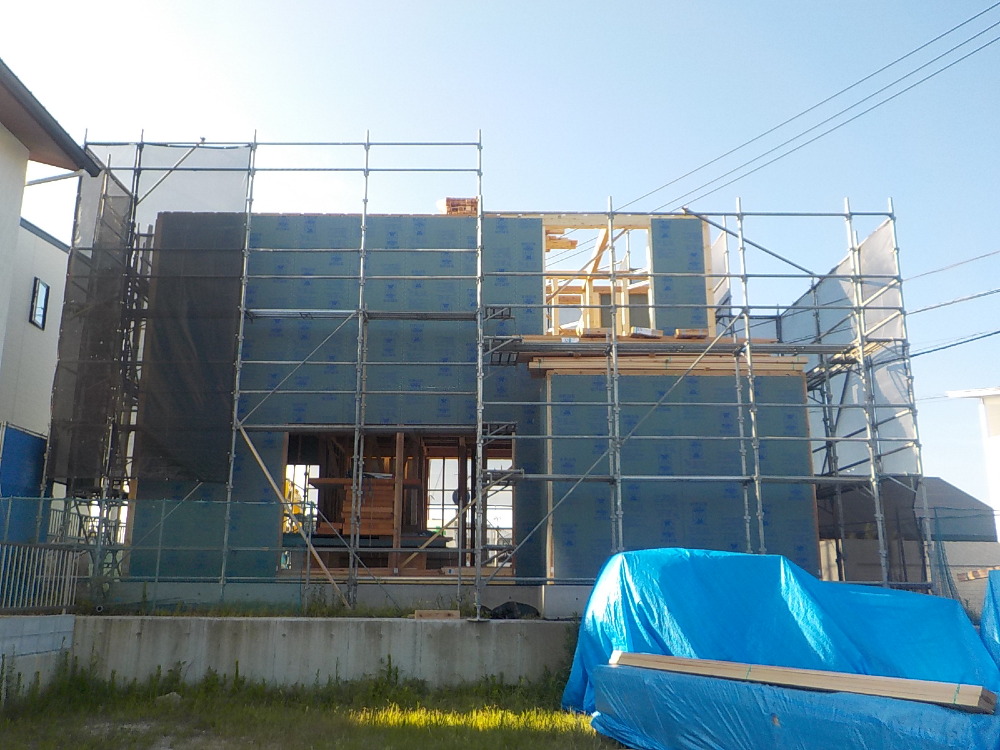

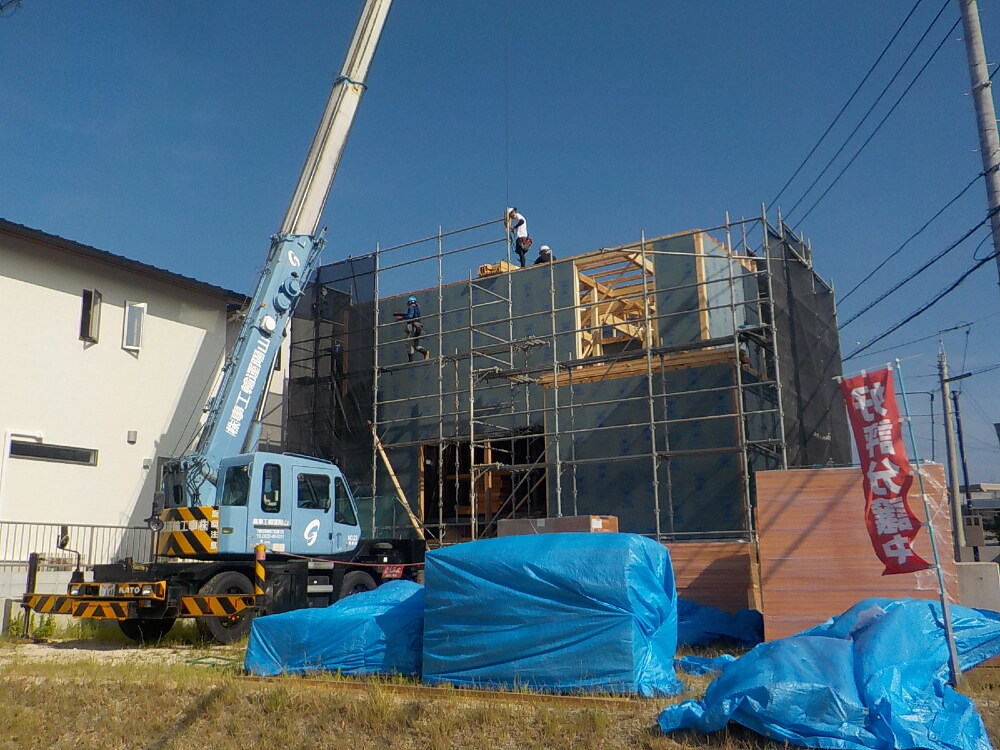

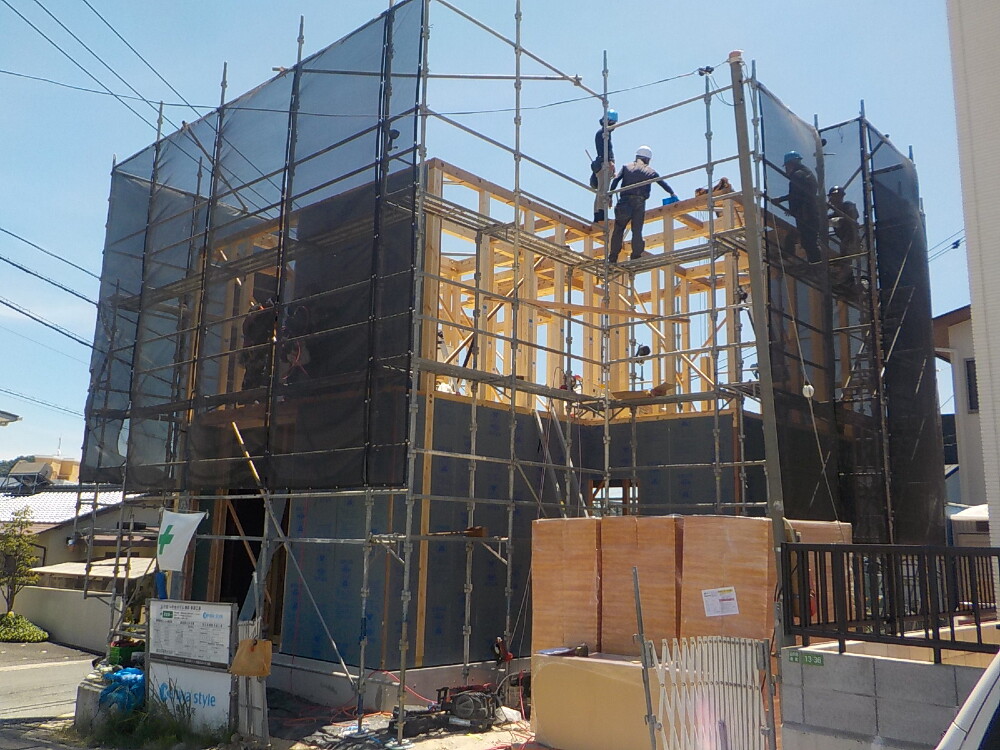

31. 2023年08月02日
上棟

上棟

32. 2023年08月02日
上棟

上棟

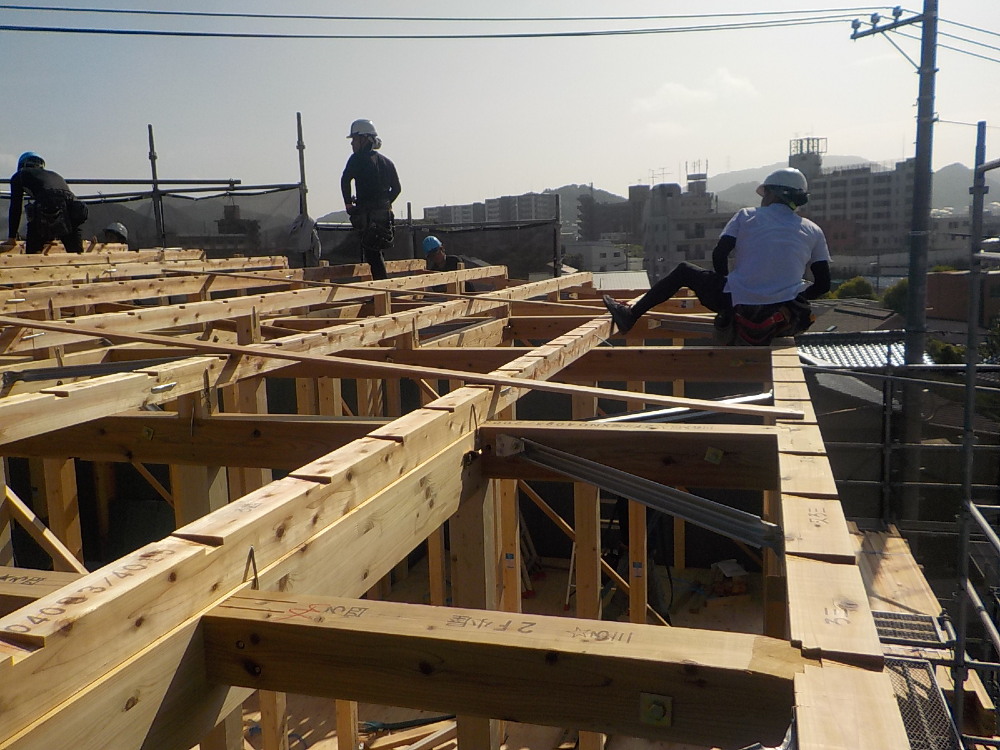

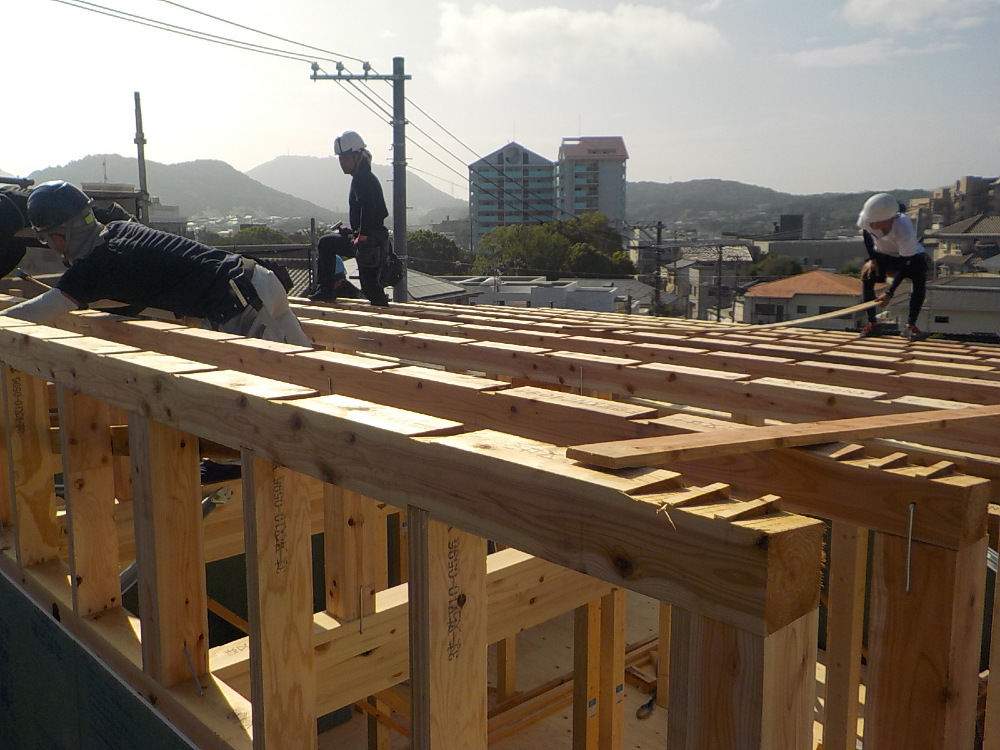

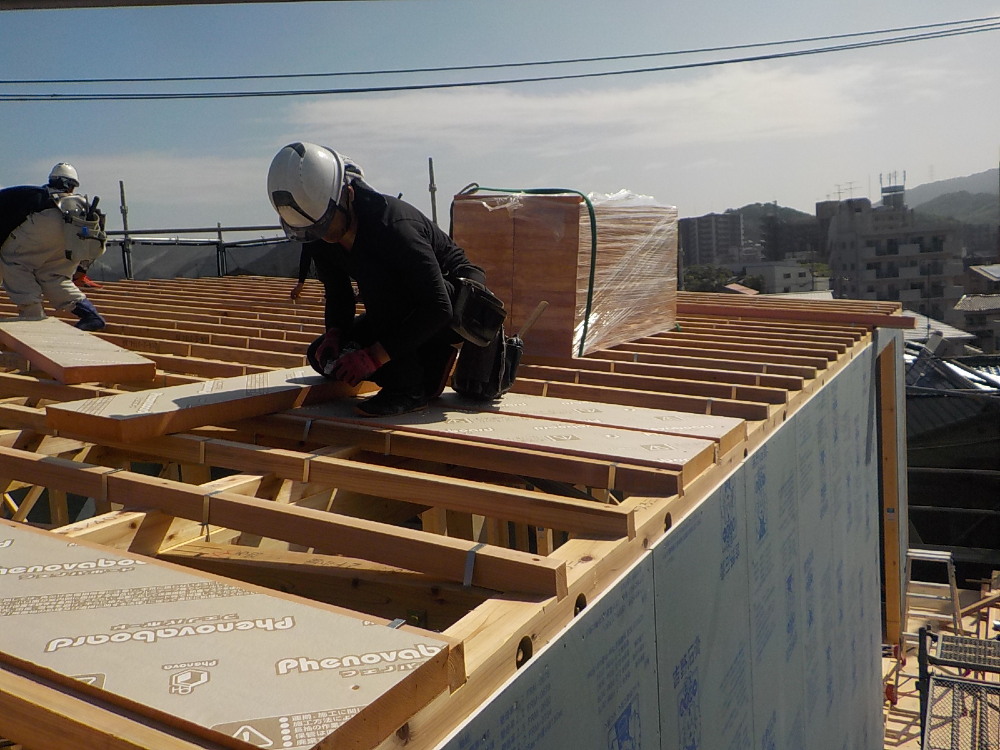

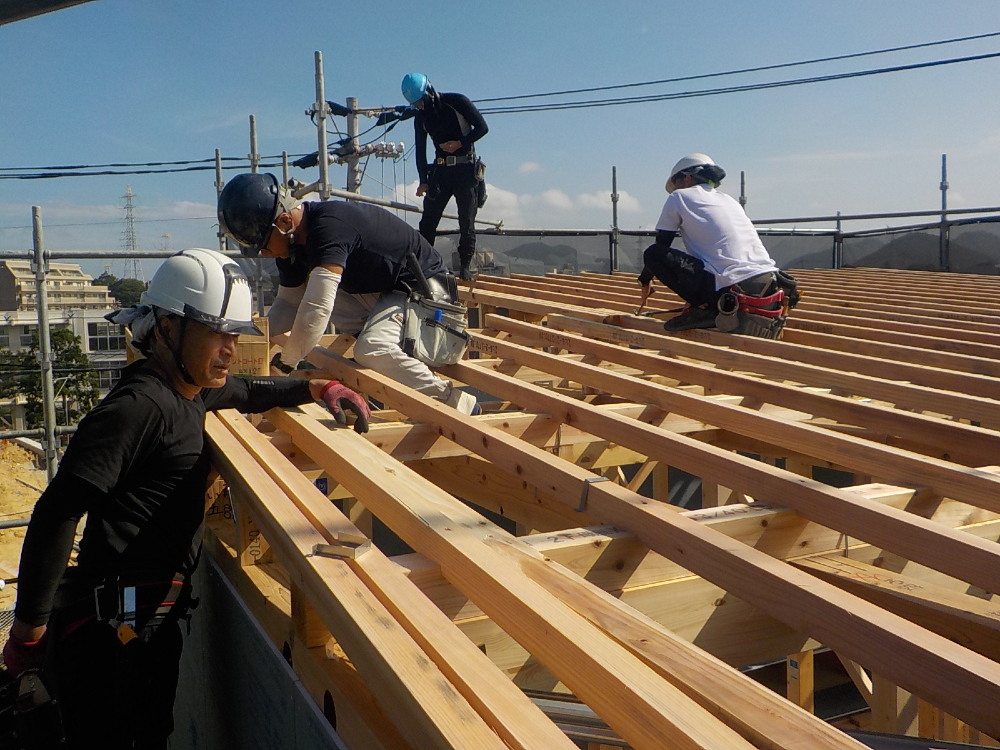

屋根の骨組みとなる母屋(写真では横向きに並べられた構造材)を組んでいきます。
あらかじめカットされた木材を図面通りに並べていく作業です。

33. 2023年08月02日
上棟

上棟

屋根の一番高いところに棟木(むなぎ)が取り付けられます。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。

34. 2023年08月02日
上棟

上棟

小屋束が垂直に建ち、棟木や母屋を支えています。この垂直に建つ小屋束が横倒れしないために、桁行筋交いと云う斜材を小屋束から小屋束に取付けます。更に、小屋束の足元を固めるために、振れ止めを取り付けます。

35. 2023年08月02日
上棟

上棟

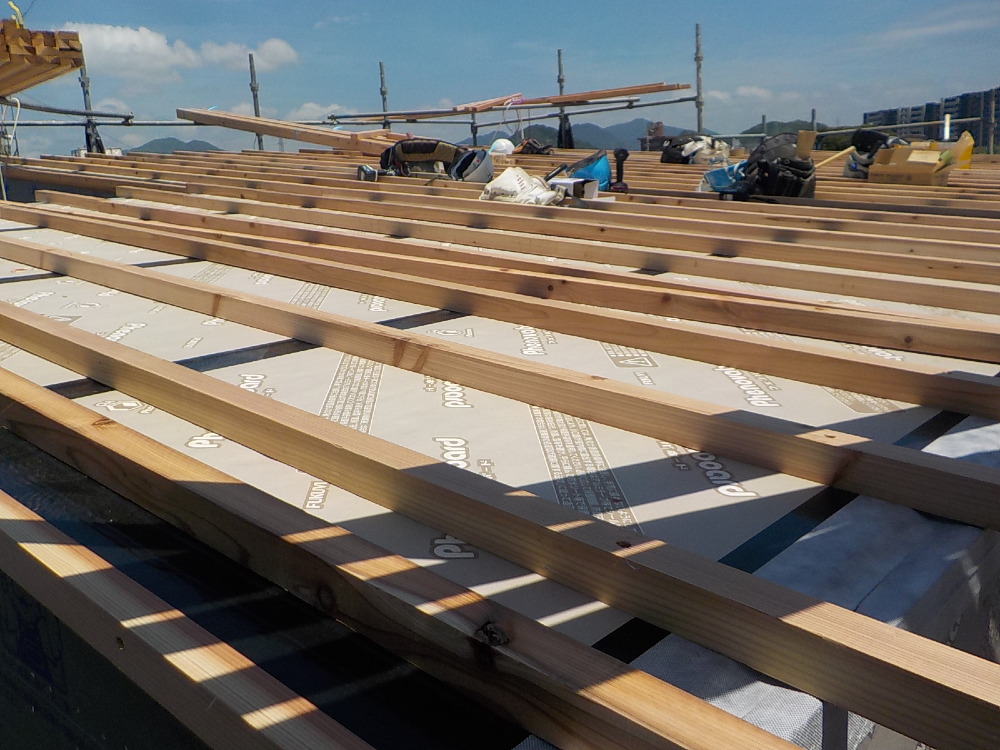

垂木(たるき)と呼ばれる部分を組みます。
垂木を組み終え、上から見ると、ちょうど縦横に交差したマスの目のようになり、屋根全体の荷重を支え、柱を支える、屋根の土台部分となります!

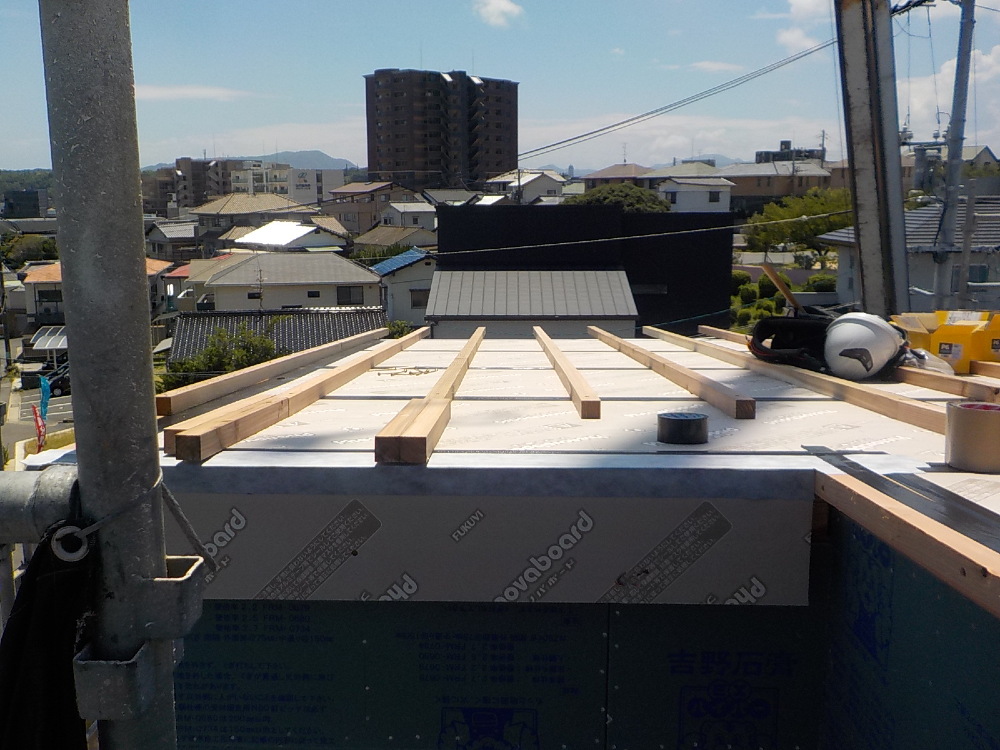

36. 2023年08月02日
上棟

上棟

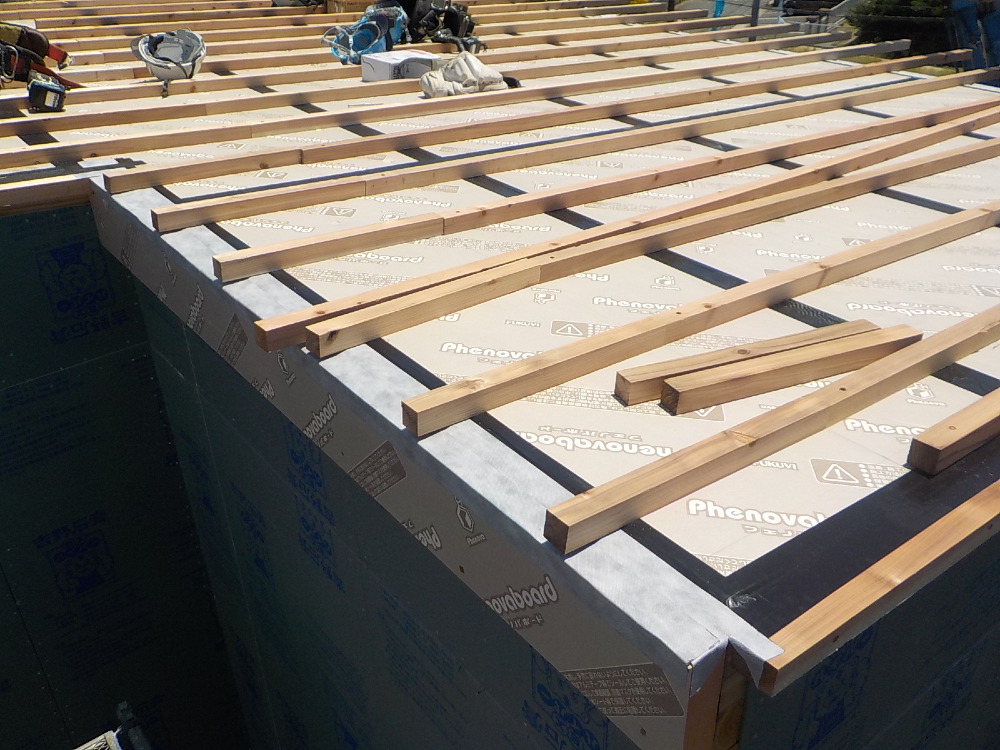

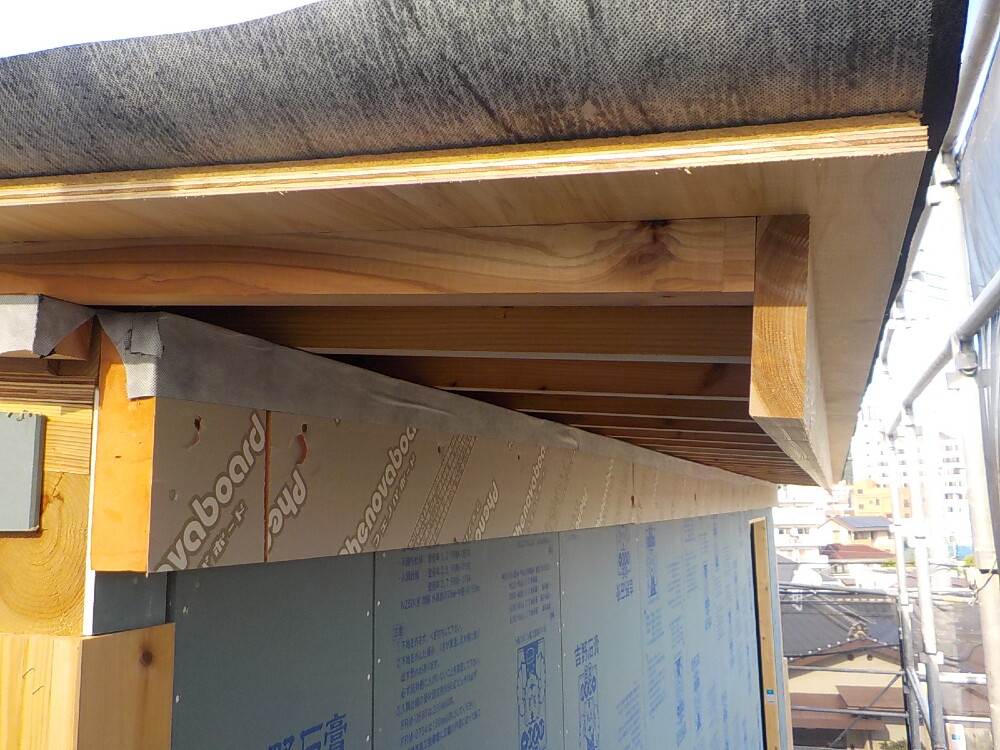

屋根垂木間に充填断熱の施工の様子です。(屋根断熱の1層目)

37. 2023年08月02日
上棟

上棟

屋根垂木間に充填断熱の施工の様子です。(屋根断熱の1層目)

38. 2023年08月02日
上棟

上棟

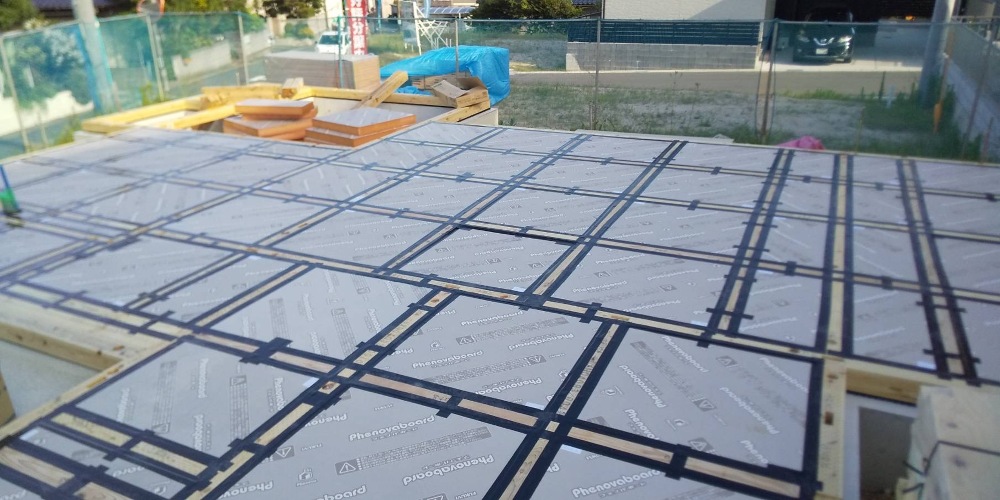

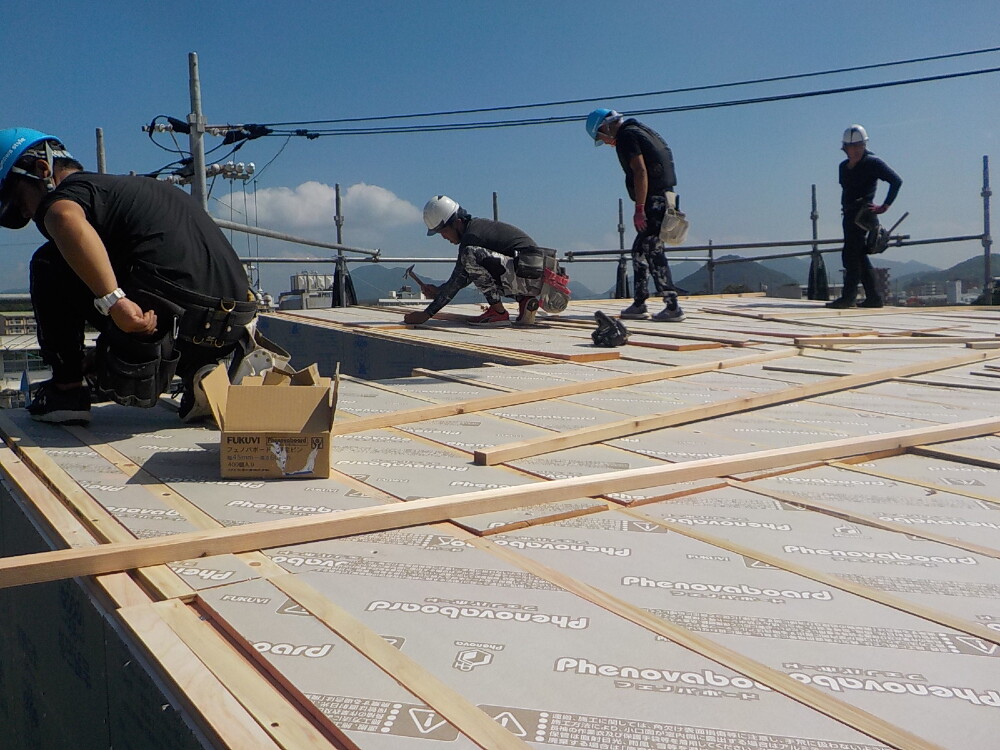

垂木間の充填断熱の後、下地合板貼 → 外張り断熱(気密テープ処理) → 通気垂木の施工の様子です。(屋根断熱2層目)

39. 2023年08月02日
上棟

上棟

垂木間の充填断熱の後、下地合板貼 → 外張り断熱(気密テープ処理) → 通気垂木の施工の様子です。(屋根断熱2層目)

40. 2023年08月02日
上棟

上棟

垂木間の充填断熱の後、下地合板貼 → 外張り断熱(気密テープ処理) → 通気垂木の施工の様子です。(屋根断熱2層目)

41. 2023年08月02日
上棟

上棟

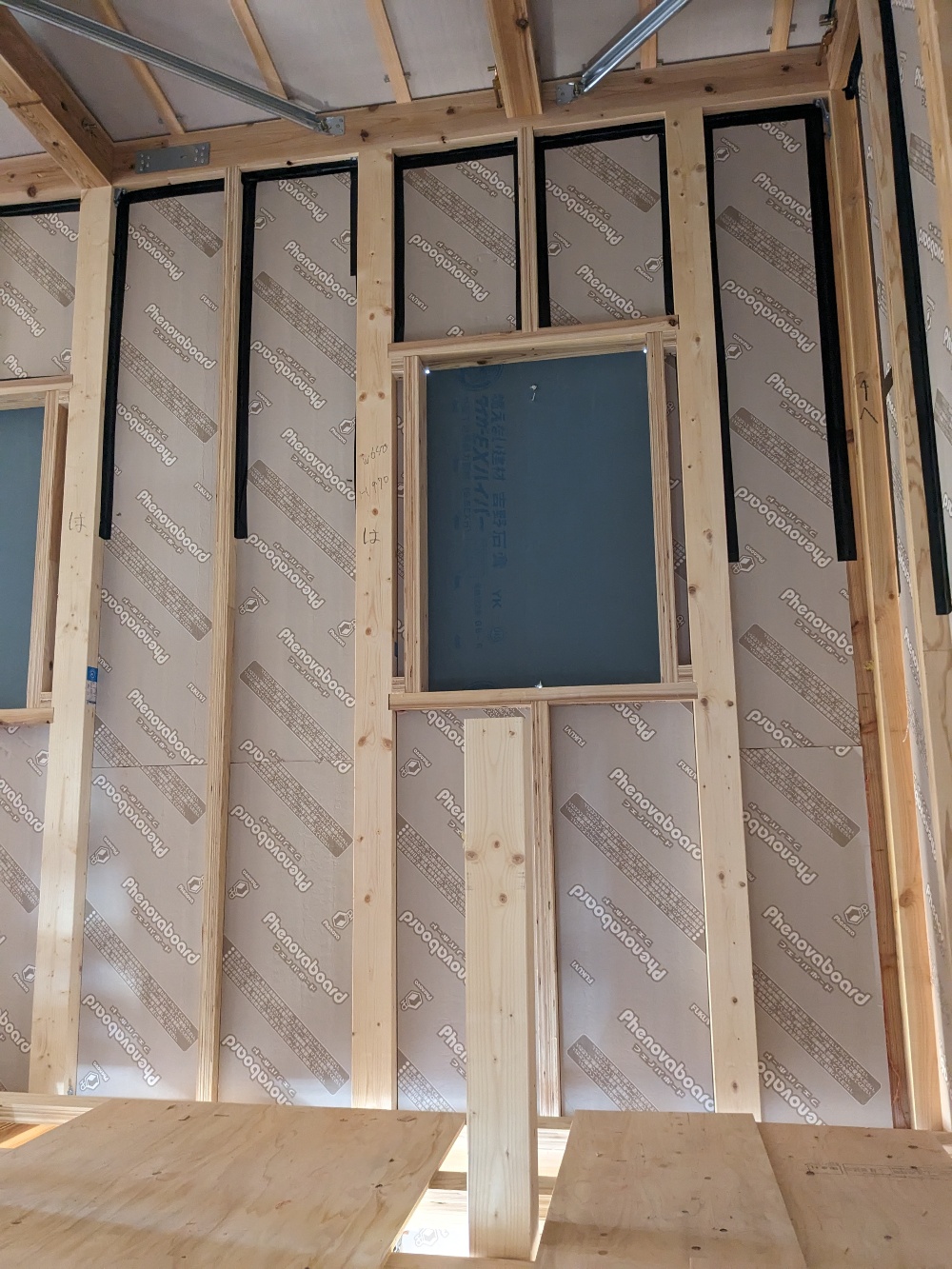

壁との取合い部分の先張り断熱貼(気密テープ処理)

42. 2023年08月02日
上棟

上棟

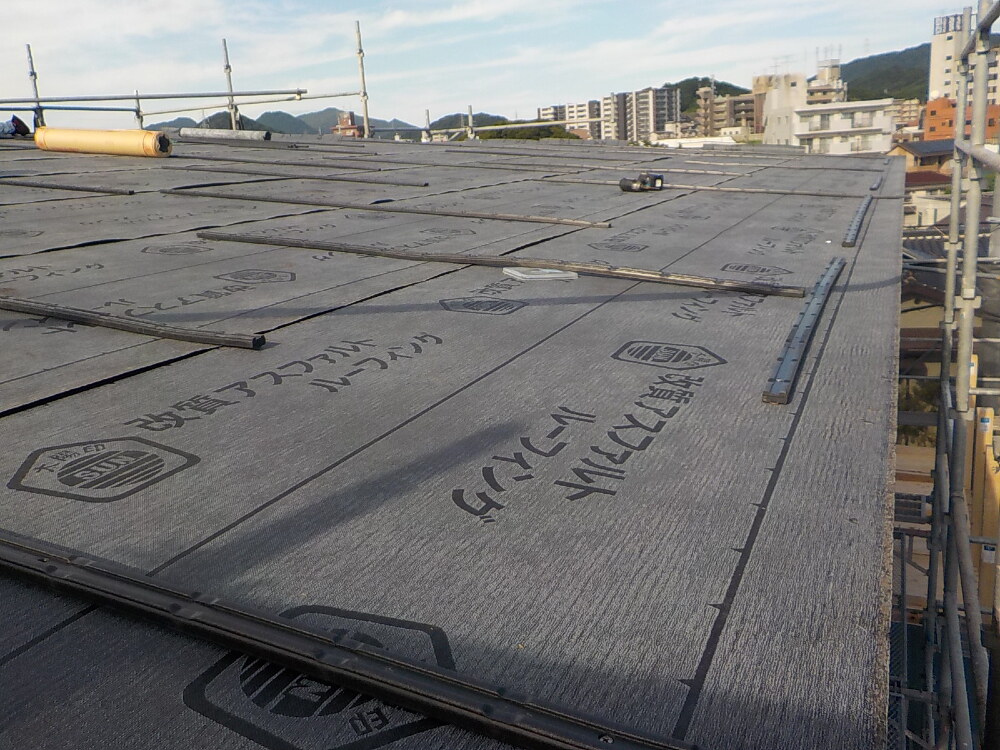

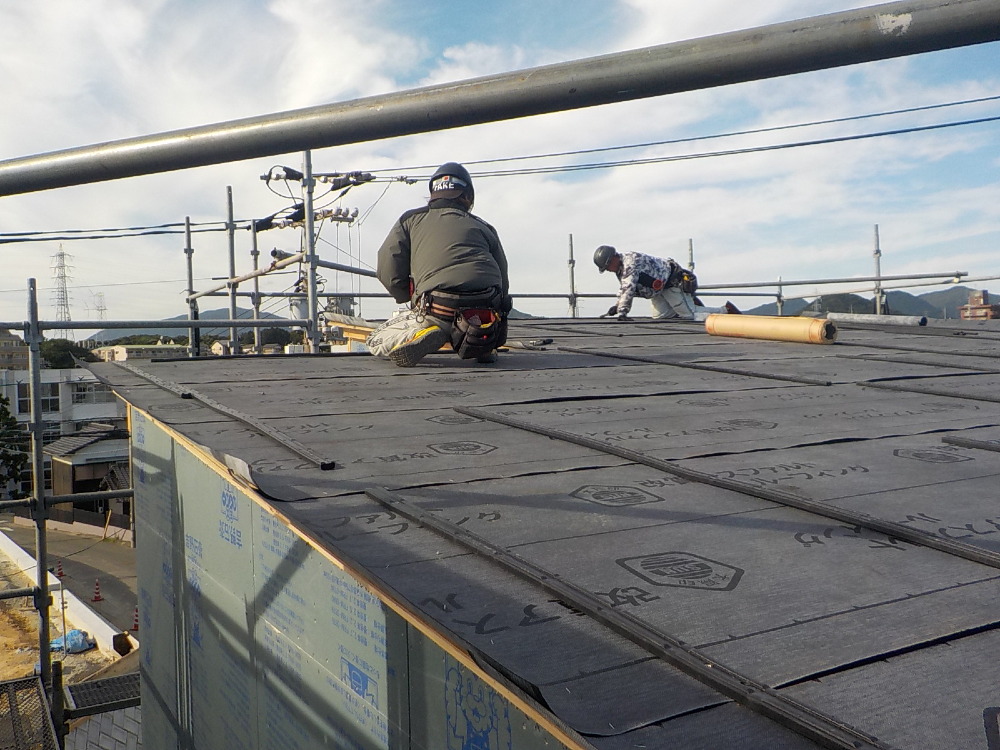

通気垂木 → 野地合板貼 → ルーフィング貼

43. 2023年08月02日
上棟

上棟

通気垂木 → 野地合板貼 → ルーフィング貼

44. 2023年08月02日
上棟

上棟

45. 2023年08月02日
上棟

上棟

無事に棟上げを完了することができました(^O^)/
S様、本日はありがとうございました!
今まで、図面などで、なかなかイメージがしづらかったものが、いよいよこうして形になりました。
一日でどんどん建ち上がっていく様子はS様にとっても、印象に残る思い出となったことではないかと思います。
これからS様邸は外部、内部とも、さらに工事が進み、ますます姿を変えていきます。
S様の大切なお家を大切に丁寧に施工させて頂きますので、ぜひ現場へお立寄りいただけたらと思います☆

46. 2023年08月03日
外部施工状況

外部施工状況

バルコニー 防水下地

47. 2023年08月03日
内部施工状況

内部施工状況

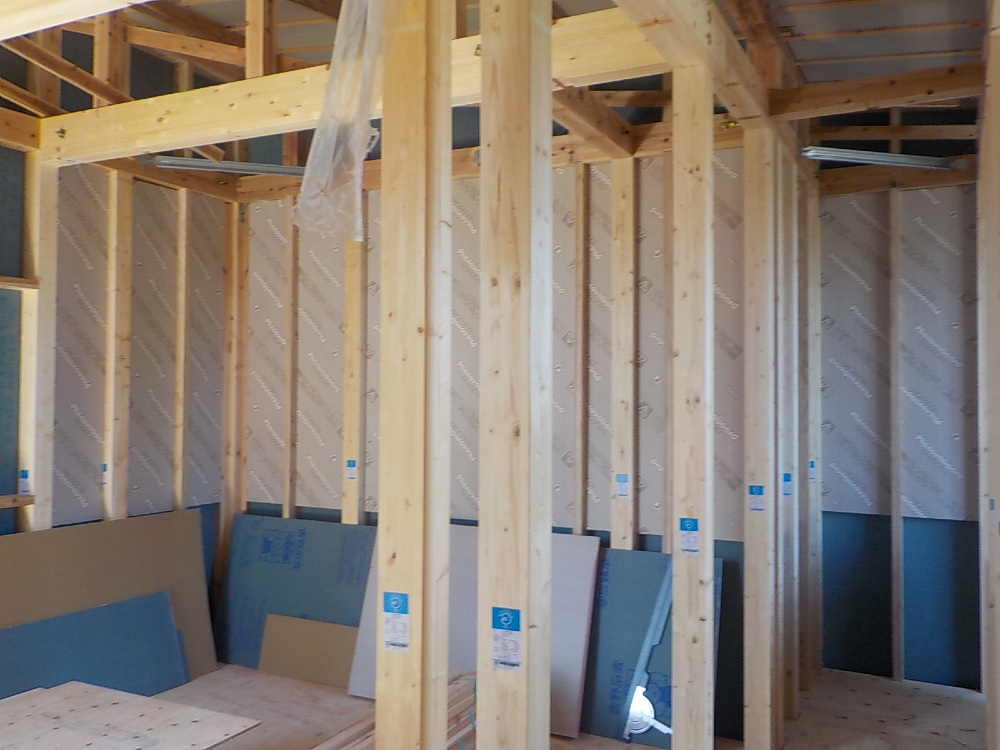

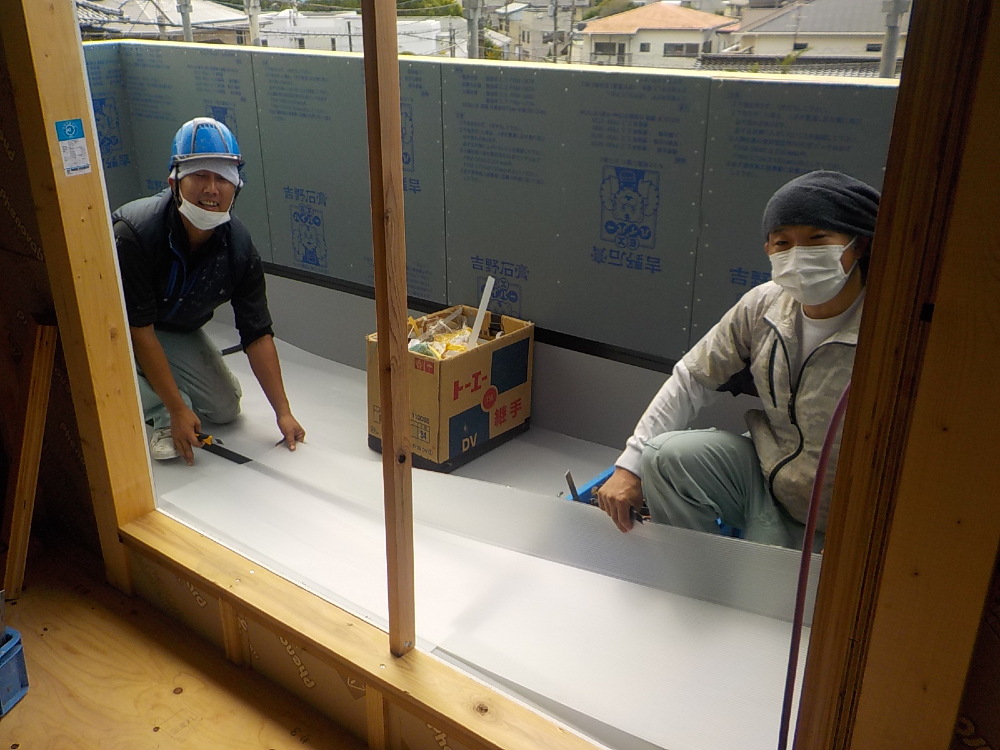

内壁 断熱材充填

48. 2023年08月05日
内部施工状況

内部施工状況

内壁 断熱材充填 気密テープ張り

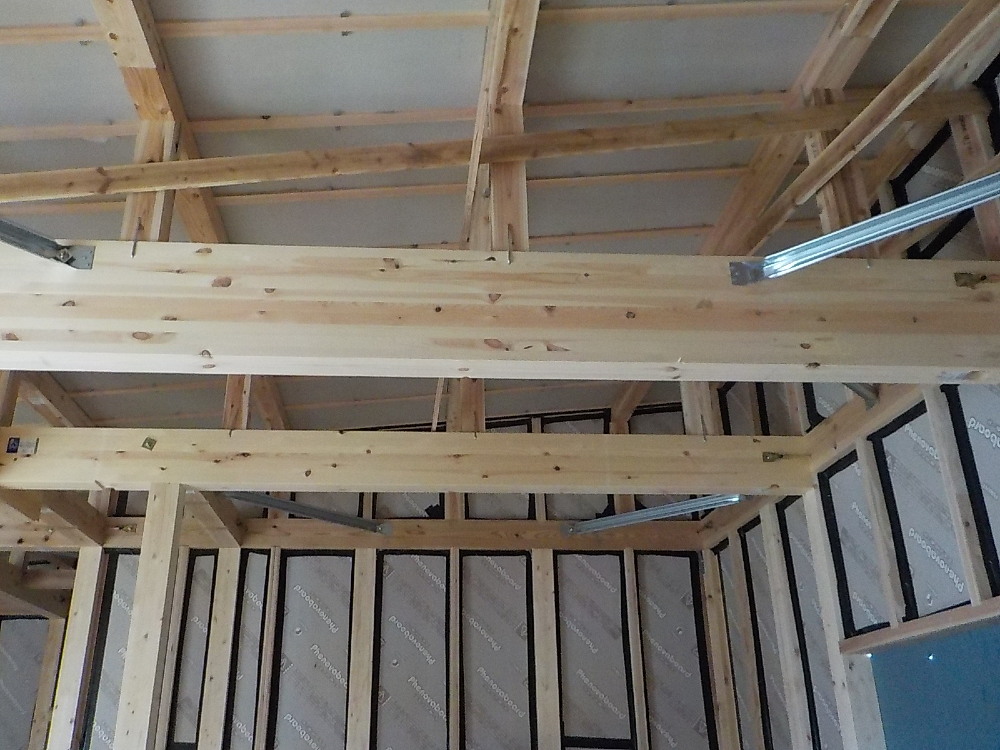

49. 2023年08月07日
内部施工状況

内部施工状況

内壁 断熱材充填 気密テープ張り

50. 2023年08月07日
内部施工状況

内部施工状況

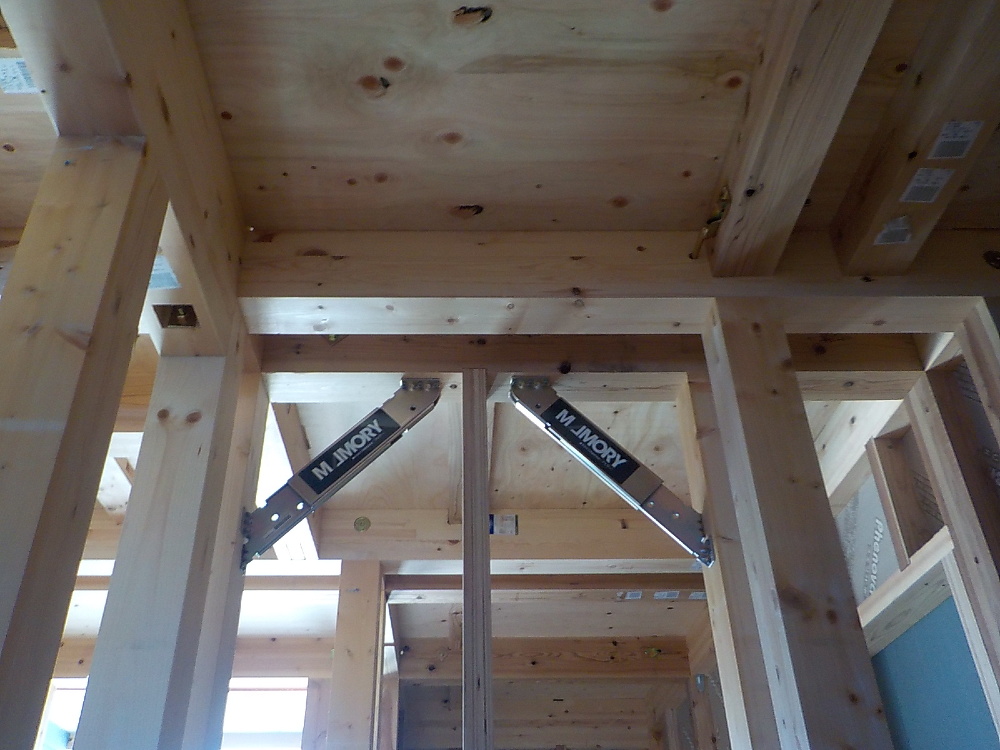

制震ダンパー【MAMORYマモリ―】を取付ました。
地震時の震動エネルギーを瞬時に熱エネルギーに変換する、高減衰ゴムの性能を利用し、地震の揺れを吸収、放熱し、さらに、繰り返し発生する地震にも効果を発揮します。
大切な住まいとご家族を守る制震装置です。

51. 2023年08月07日
外部施工状況

外部施工状況

バルコニーに【スカイプロムナード防水】という金属防水施工を行いました。
4層構造からなるスカイプロムナード防水は雨水を逃がし、浸入させないという、優れた防水工法です。
建物ができてしまってからではなかなか見ることができない部分ですが、このように、大切な我が家を雨水の浸入から守る強い味方です(^^)!

52. 2023年08月08日
外部施工状況

外部施工状況

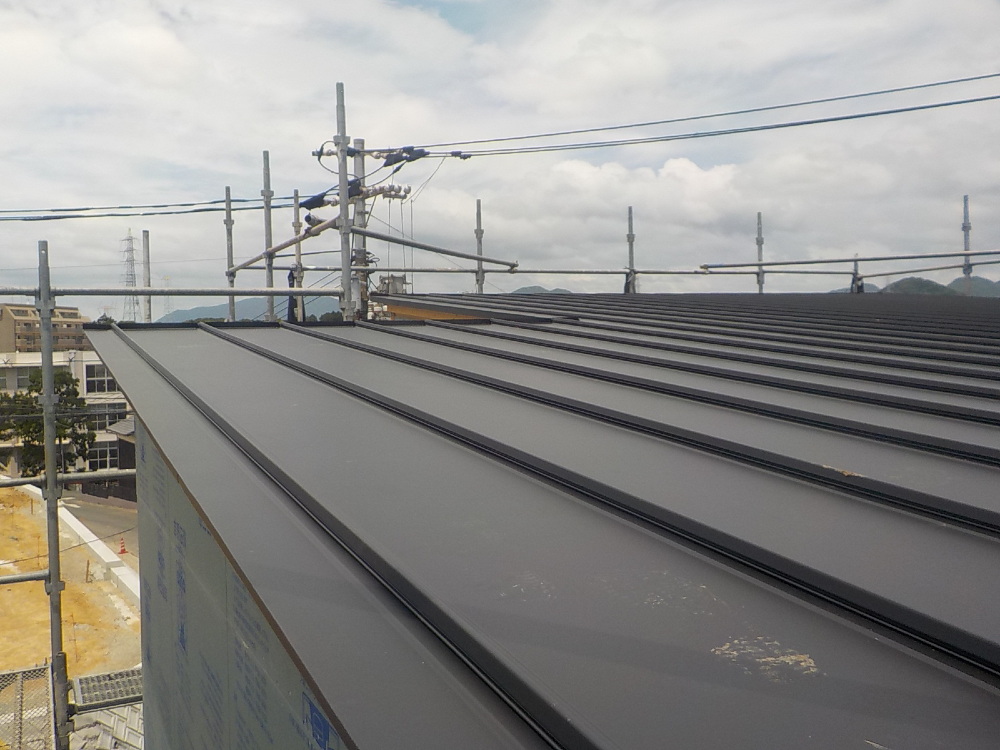

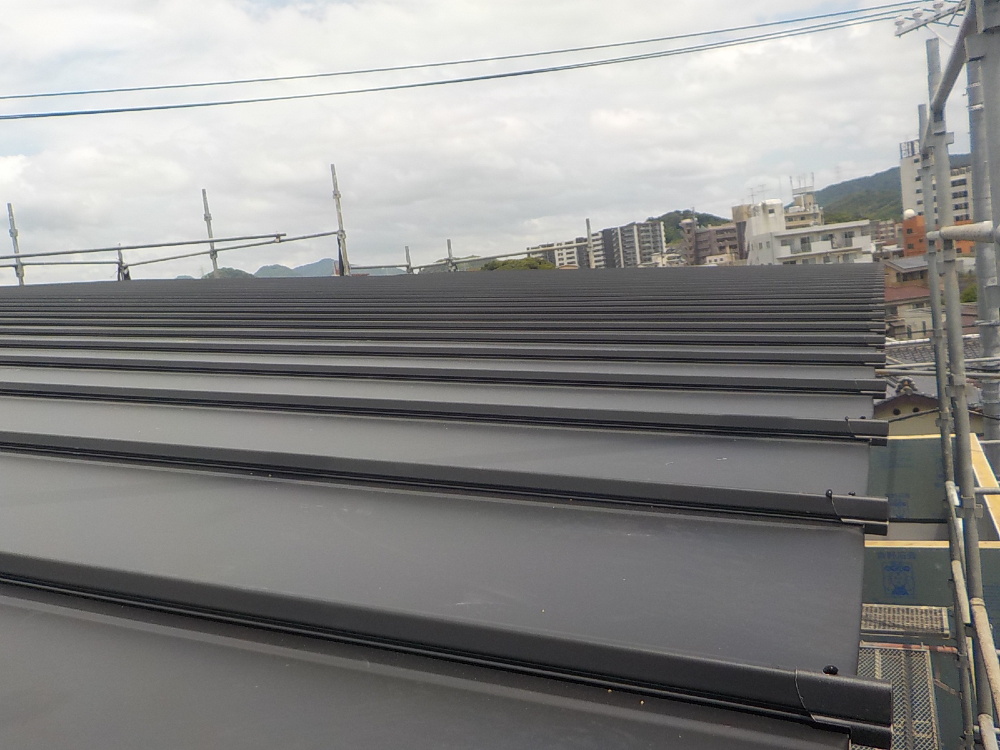

ガルバリウム鋼板の屋根材が施工されましたo(゚∀゚)o
【ガルバリウム鋼板】は、鉄を守るように開発された屋根材で、防サビに優れ、風雨に強く、耐久性、耐熱性に効果を発揮する屋根材です。
また、軽くて加工の自由度が高いのも特徴です。
屋根の上部に見える小さな屋根のような部分は、換気棟といわれ、軒下から棟へと空気の流れを作り、屋根の下に熱気や湿気を溜めないような構造になっています。

53. 2023年08月08日
外部施工状況

外部施工状況

人気の金属屋根【ガルバリウム鋼板】☆
ガルバリウム鋼板は、軽量で高寿命錆びないなど、カラーも豊富なため、屋根や壁などに選ばれる方も多いです!

54. 2023年08月10日
内部施工状況

内部施工状況

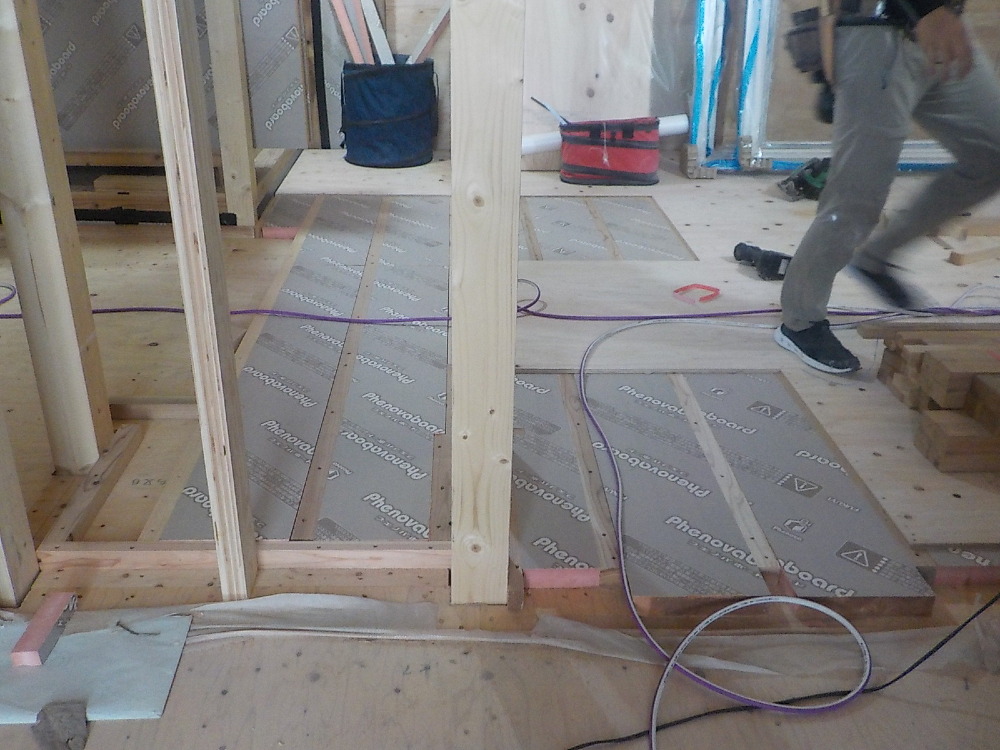

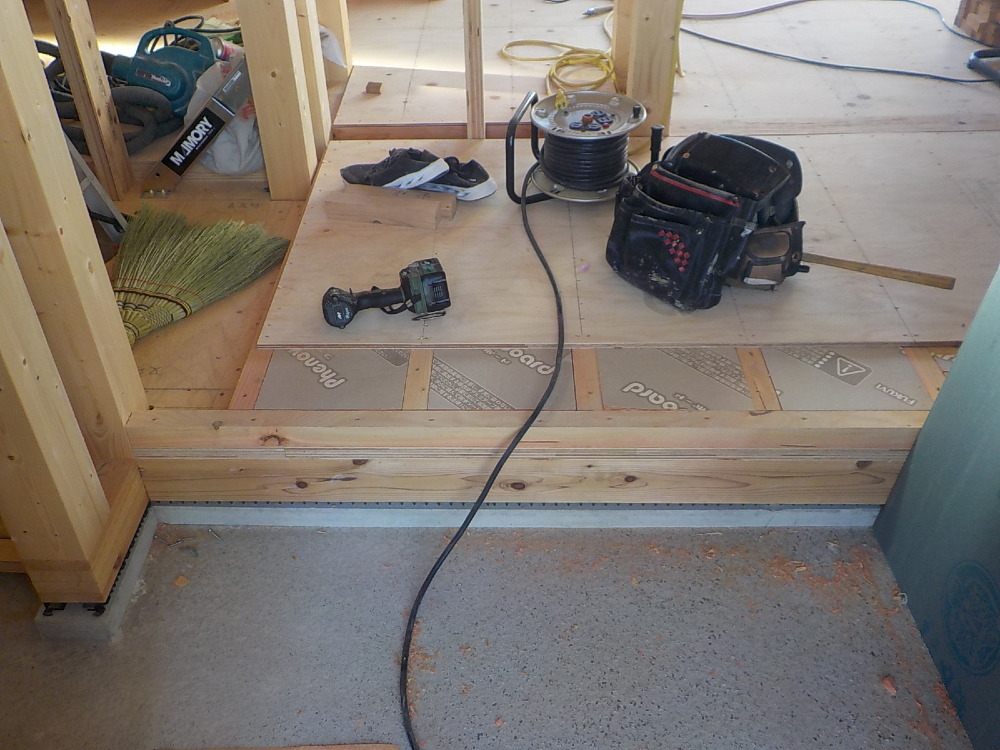

1階 床根太組み 2重断熱張り

55. 2023年08月17日
外部施工状況

外部施工状況

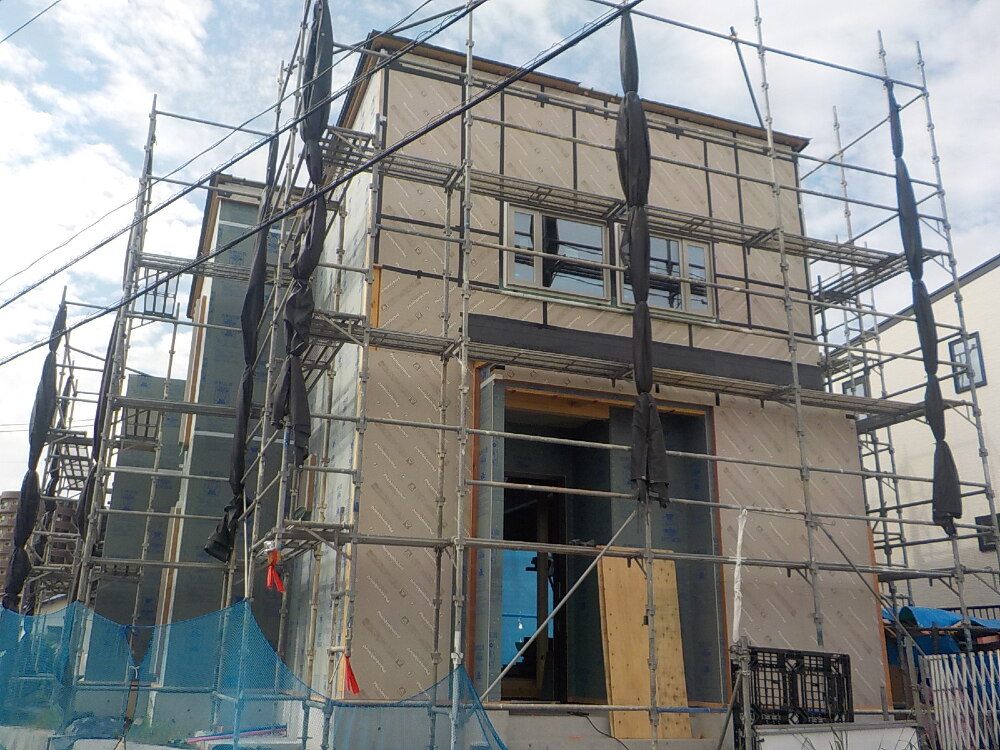

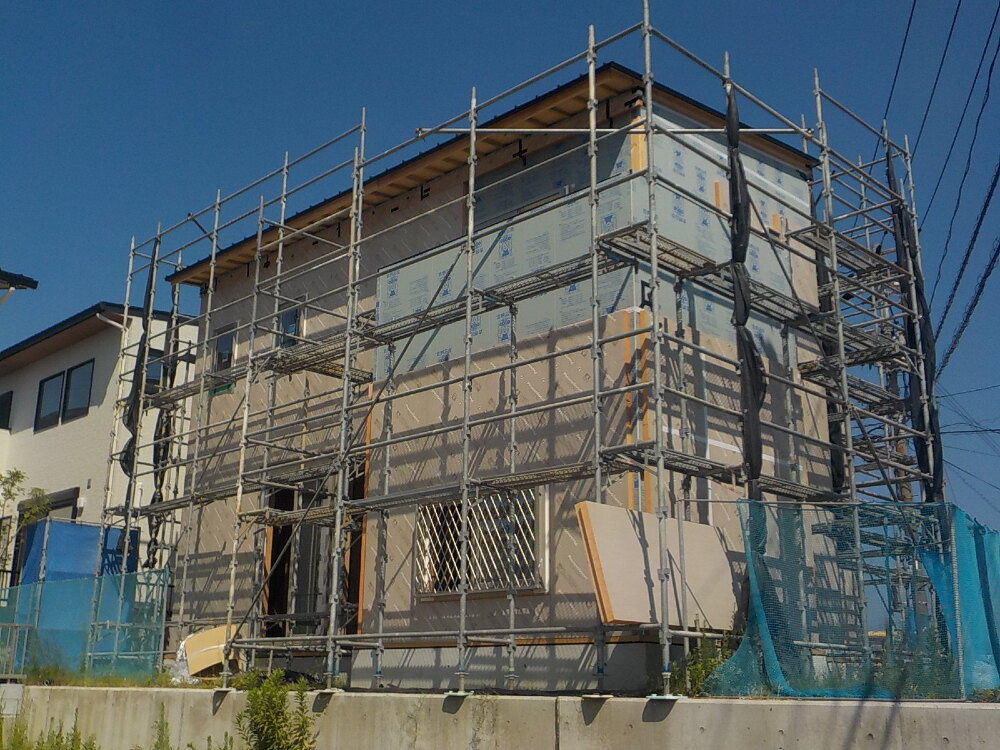

外壁 外張り断熱工事

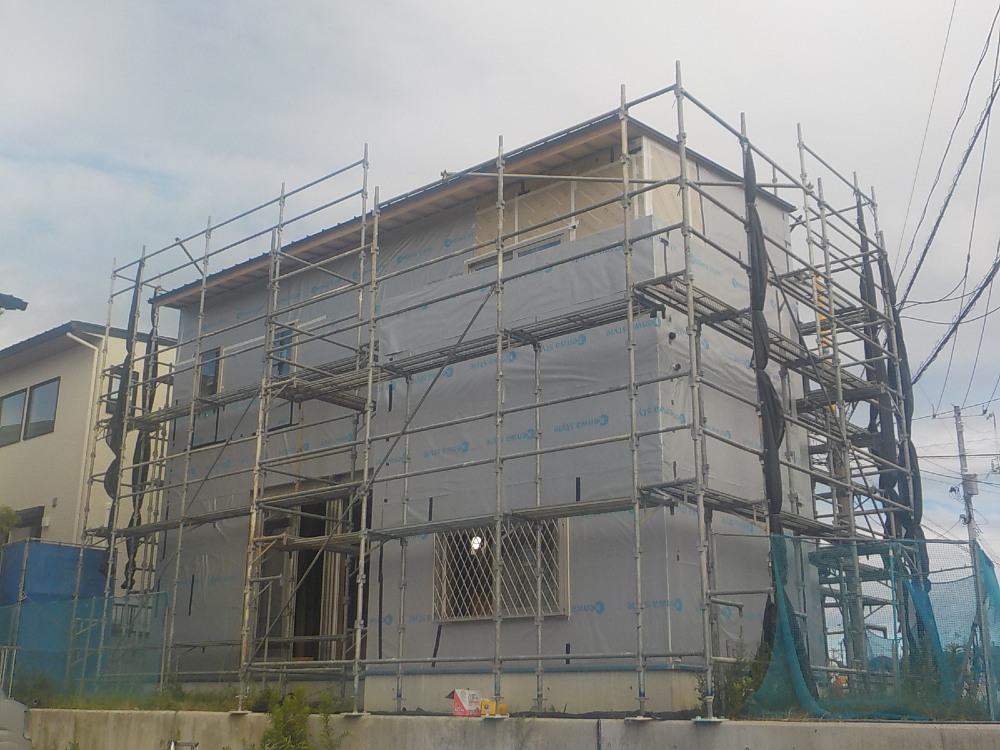

56. 2023年08月19日
内部施工状況

内部施工状況

玄関廻り 床2重断熱張り

57. 2023年08月19日
外部施工状況

外部施工状況

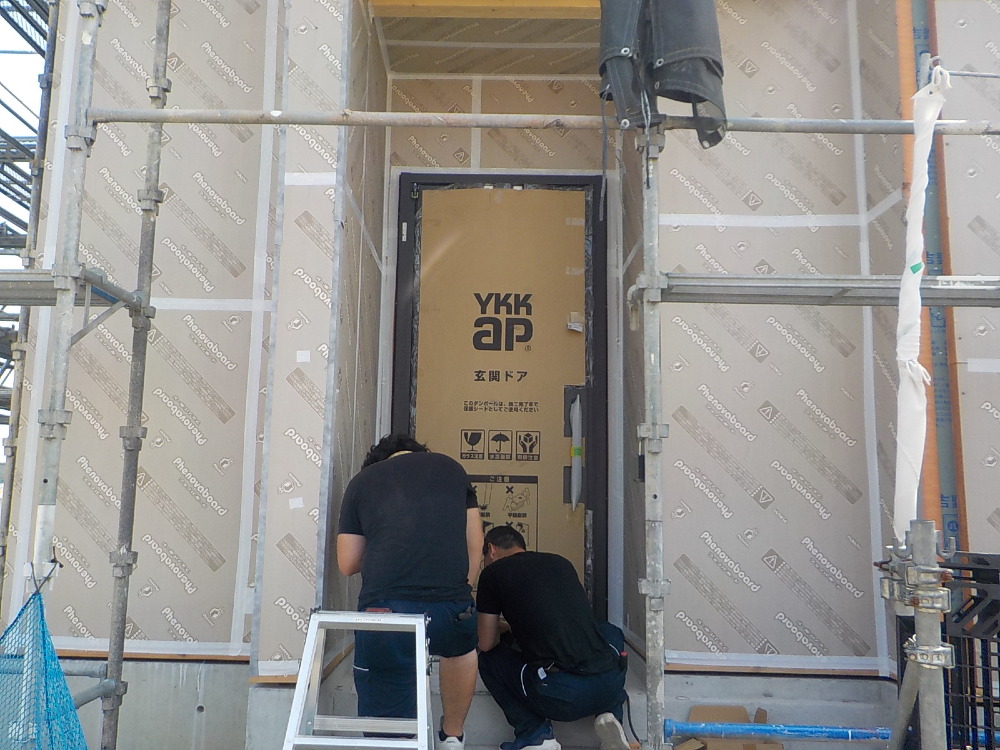

玄関ドア吊り込み

58. 2023年08月21日
外部施工状況

外部施工状況

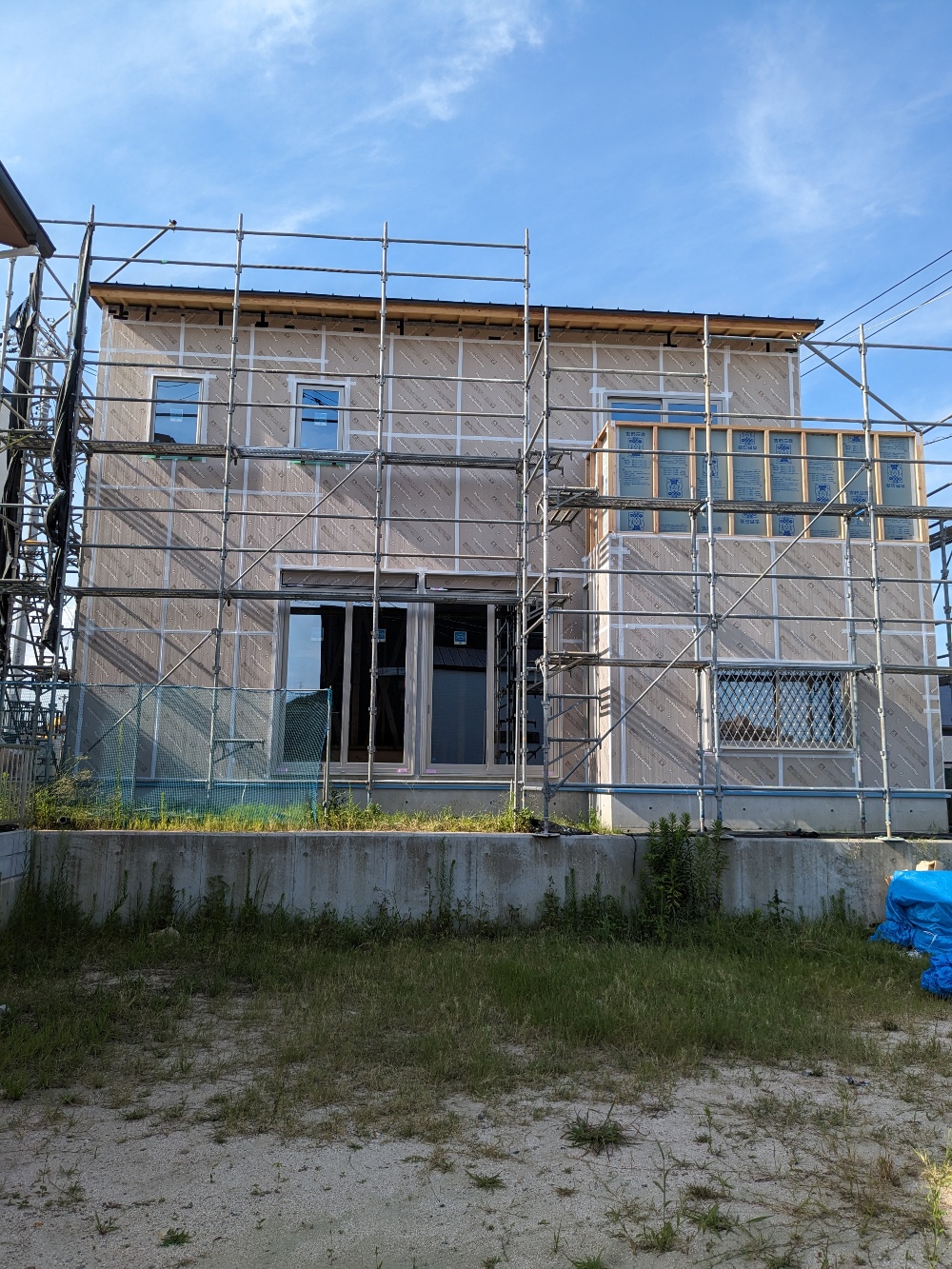

59. 2023年08月28日
外部施工状況

外部施工状況

60. 2023年08月29日
内部施工状況

内部施工状況

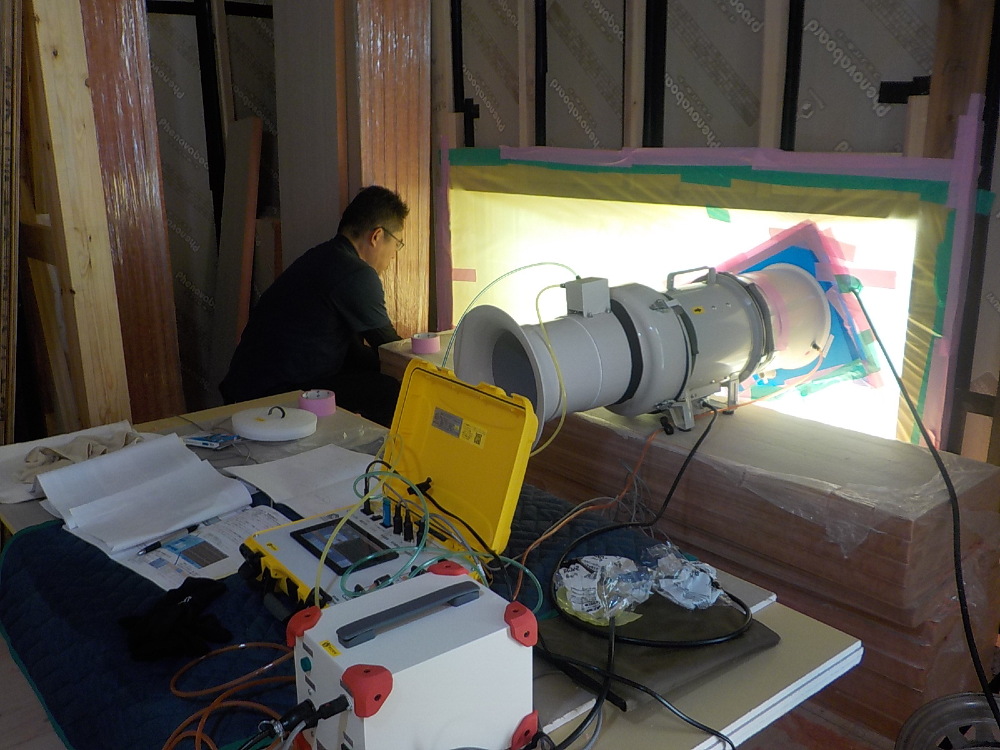

気密検査を行いました。
圧縮機・冷媒ポンプ・圧力容器等の気密(装置内部の気体が漏れない様にする事)を確認する為の検査です。

61. 2023年08月31日
外部施工状況

外部施工状況

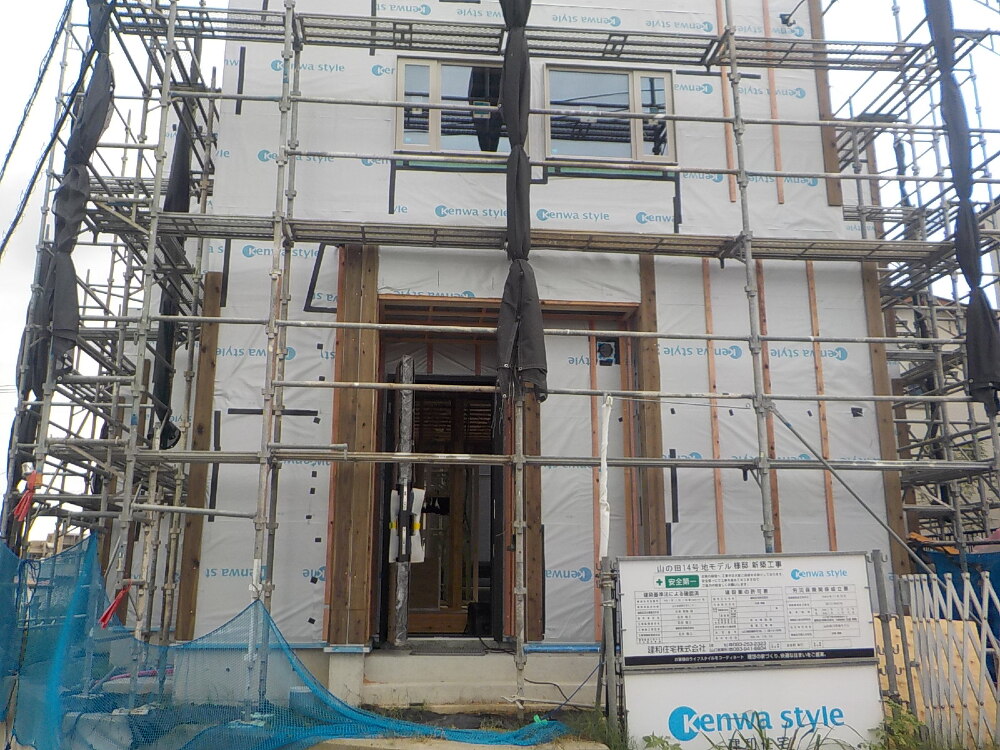

サイティング業者さんの手により外壁の下地となる透湿・防水・遮熱シートを張っていきます。
このシートを張ることで外からの輻射熱(赤外線)を反射し、夏は屋外からの熱を反射し、冬は室内暖房の熱の放射を防ぎお家の中を快適な温度にしてくれます♪
また、湿気を逃がしても水を通さない特殊な素材で、結露の発生を抑え、耐久性にも優れているなどの利点もあります!
これから外壁材を張っていくと隠れて見えなくなってしまいますが、ケンワスタイルのロゴ入りがちょっとおしゃれな、お家を守るヒーローです\(◎o◎)/!

62. 2023年09月06日

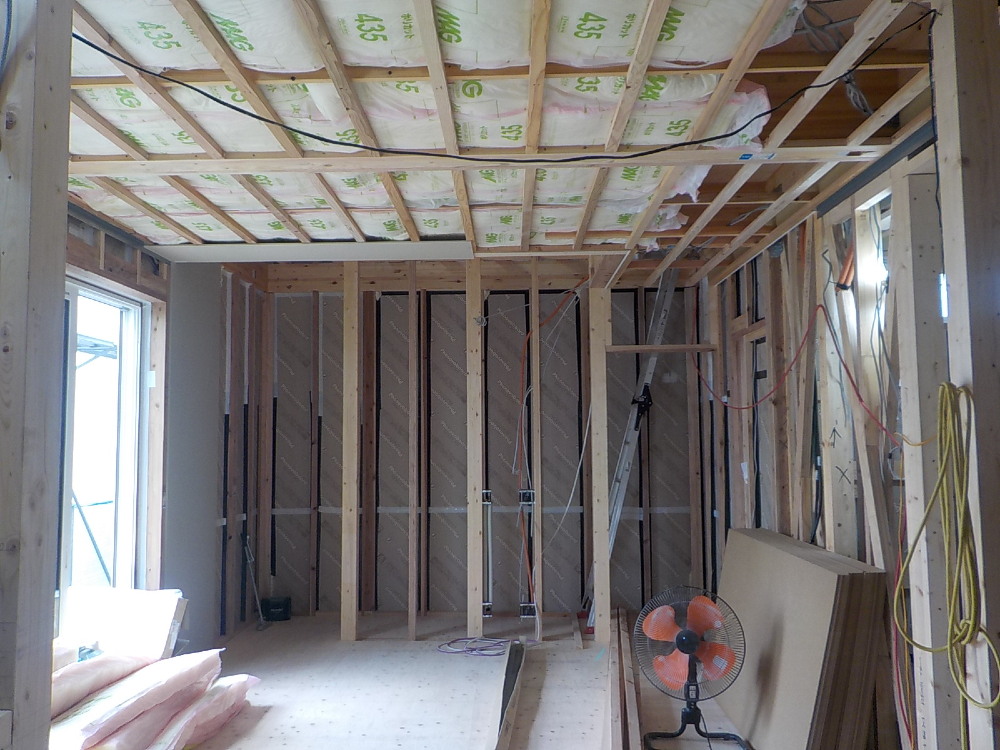

内部施工状況

内部施工状況

63. 2023年09月06日
外部施工状況

外部施工状況

シートの上に縦方向に何本も貼られている部材を《胴縁》といいます。
同じく外壁材の下地に用いるものですが、このように縦方向の胴縁を【縦胴縁】といい、サイディング材の下にこれを付けることにより、胴縁の厚み分の隙間が生じ、これが空気の通り道を確保する通気層の役割をしてくれるのです!
通気層を設けることで、壁の中に湿気を溜めず、逃がすことができますので、これも、お家を長く、丈夫に保つための施工といえますね☆

64. 2023年09月07日
内部施工状況

内部施工状況

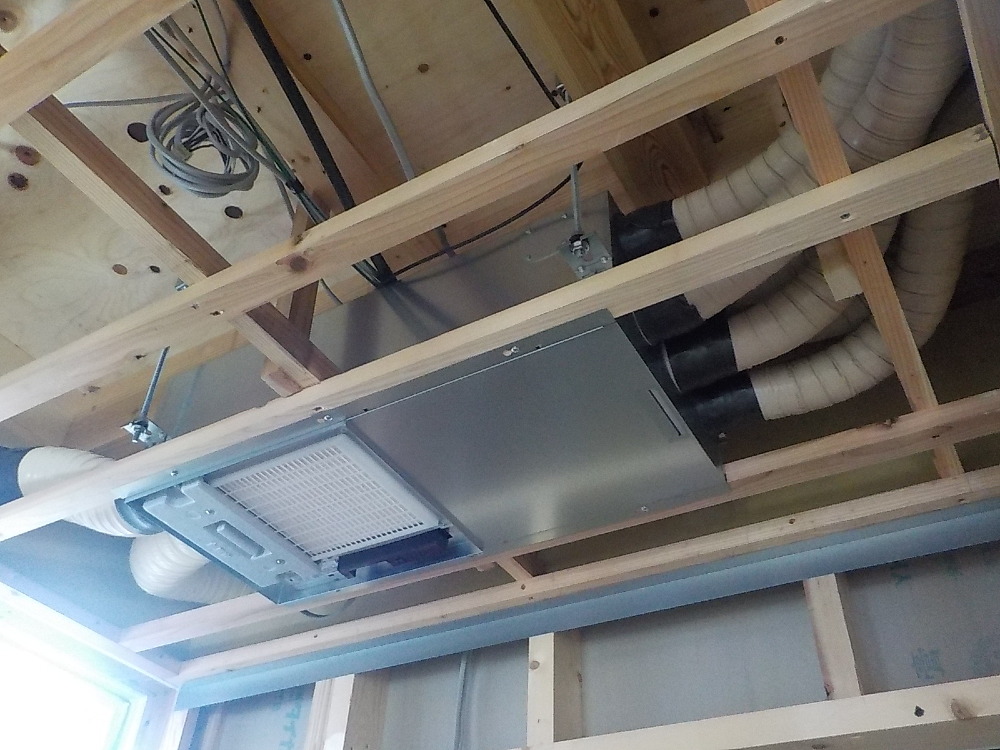

換気システム取付

65. 2023年09月11日
外部施工状況

外部施工状況

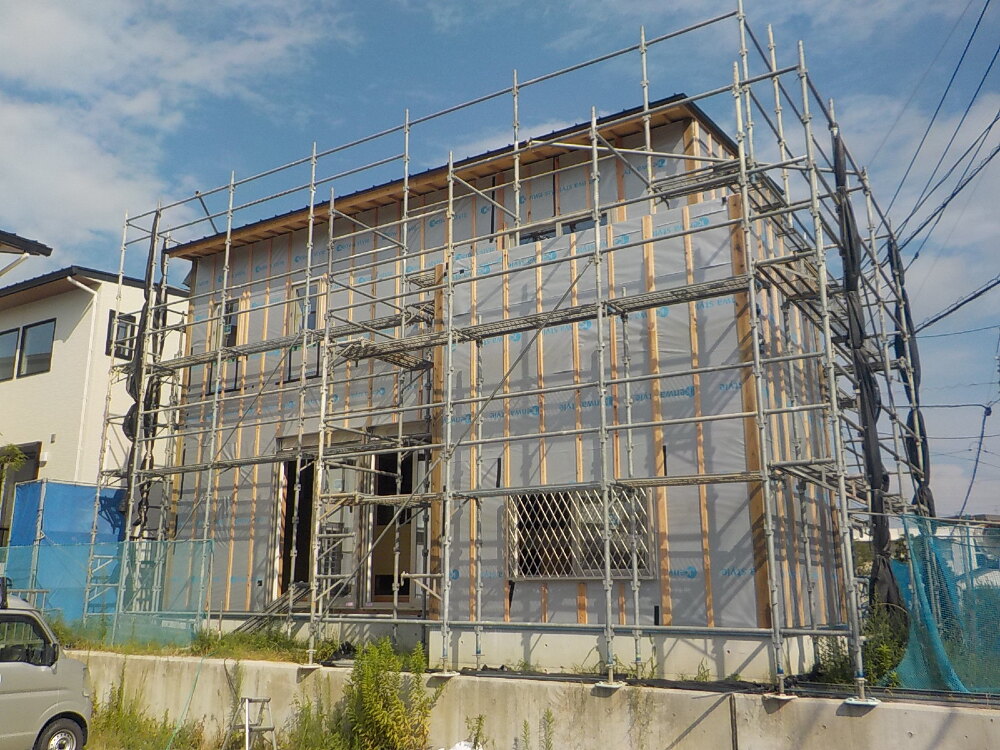

いよいよサイディング工事に入ります☆
外壁の色は、そのお家の雰囲気を決める大きなポイントですよね!
どんな外観になるのかとても楽しみです♪

66. 2023年09月12日
内部施工状況

内部施工状況

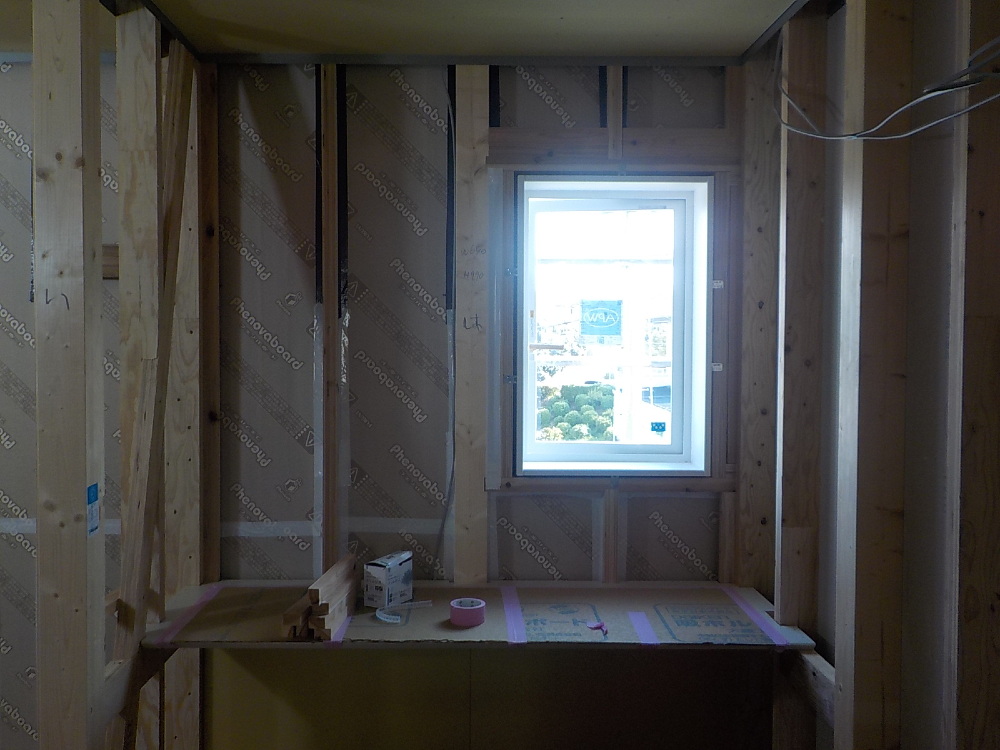

2階ワークルームのカウンター造作中の様子です(^^)/

67. 2023年09月12日
内部施工状況

内部施工状況

68. 2023年09月12日
外部施工状況

外部施工状況

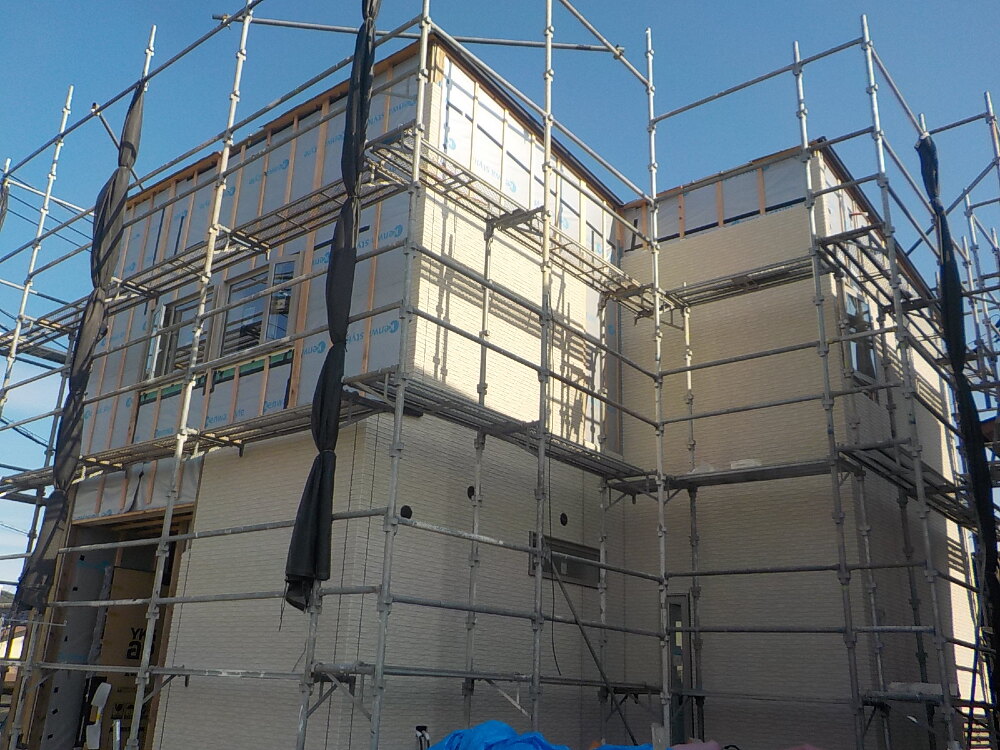

外壁がほとんど施工されました!
下地材とは違って、色がついてお家の表情が出てきました☆
外壁も場所によって、素材や色を変えると、メリハリがでて色んな効果をもたらすことが出来ます(^^)/

69. 2023年09月13日
内部施工状況

内部施工状況

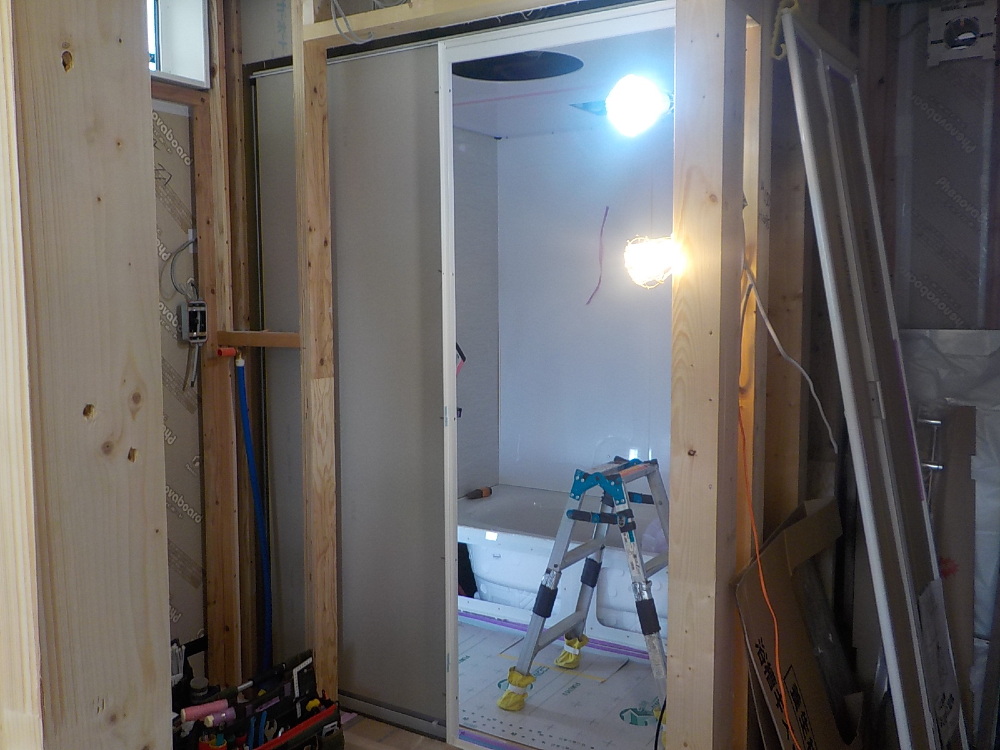

システムバス設置。
基礎工事の時の、ピンクやブルーの配管を思い出すと、本当にあっという間ですね。
あの管がちょうどこの下あたりも通っていて、万が一の時、点検、メンテナンス時に、ひと目でわかるようにする為の色分がされているのです(^^)

70. 2023年09月17日
内部施工状況

内部施工状況

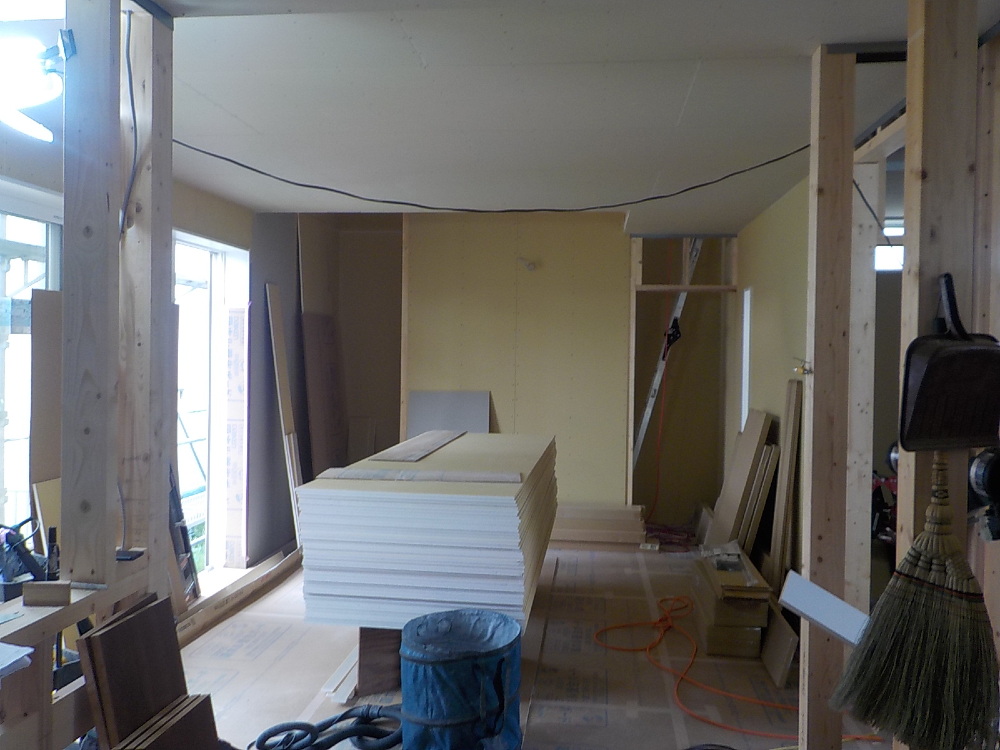

石膏ボードが施工されました。
【石膏ボード】とは、石膏を芯材として両面をボード用原紙で被覆し、板状に整形したものです。
耐火性、断熱性、遮音性に優れています!

71. 2023年09月19日
内部施工状況

内部施工状況

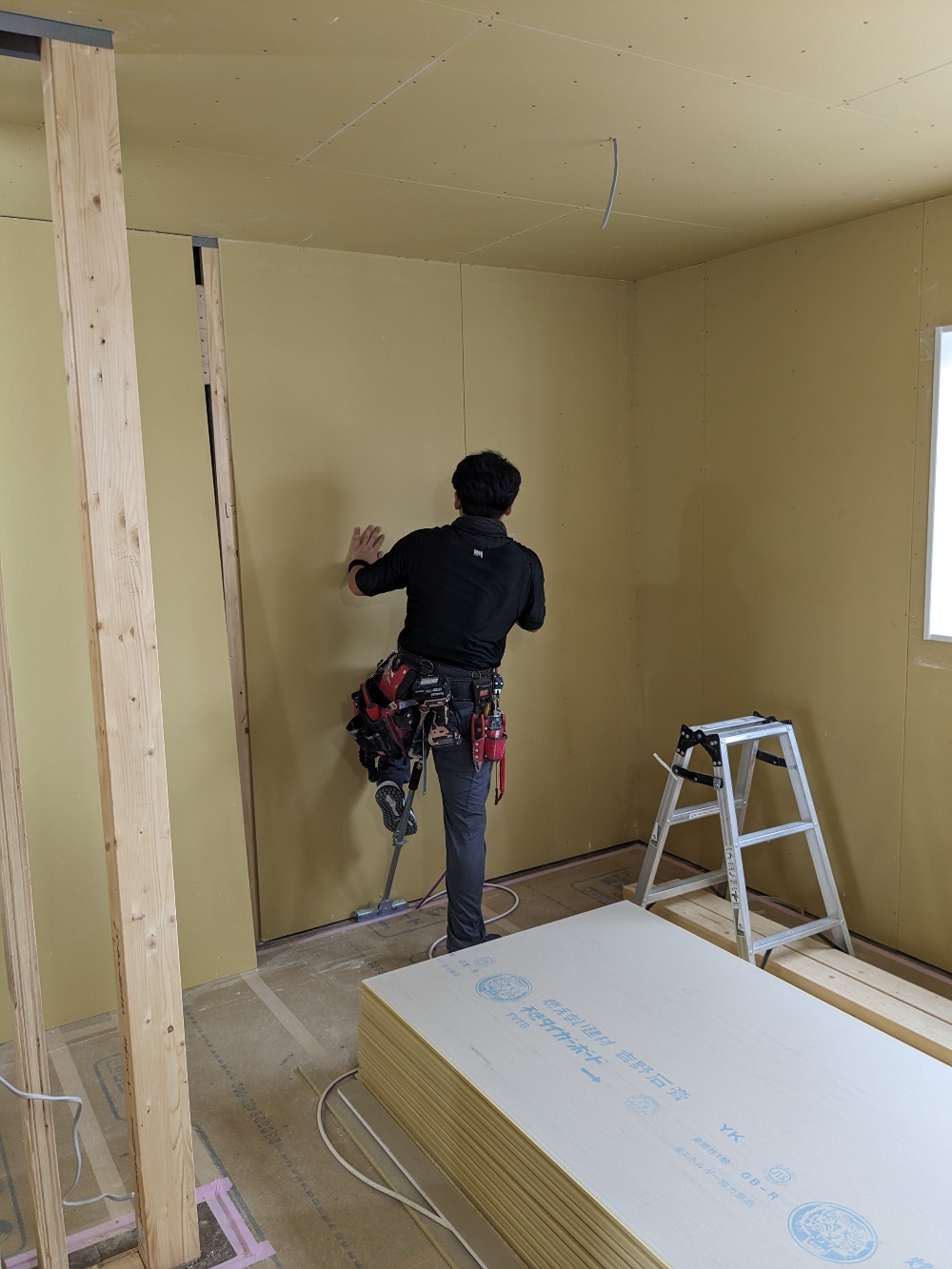

石膏ボード施工中の様子です。
これを貼り終えましたら、いよいよS様にお選びいただいたクロスを貼っていきます。
お部屋がどんな風に変身するかとても楽しみですね♪

72. 2023年09月25日
内部施工状況

内部施工状況

階段の壁にプラスターボード【石膏ボード】が施工されました(^^)/

73. 2023年09月30日
外部施工状況

外部施工状況

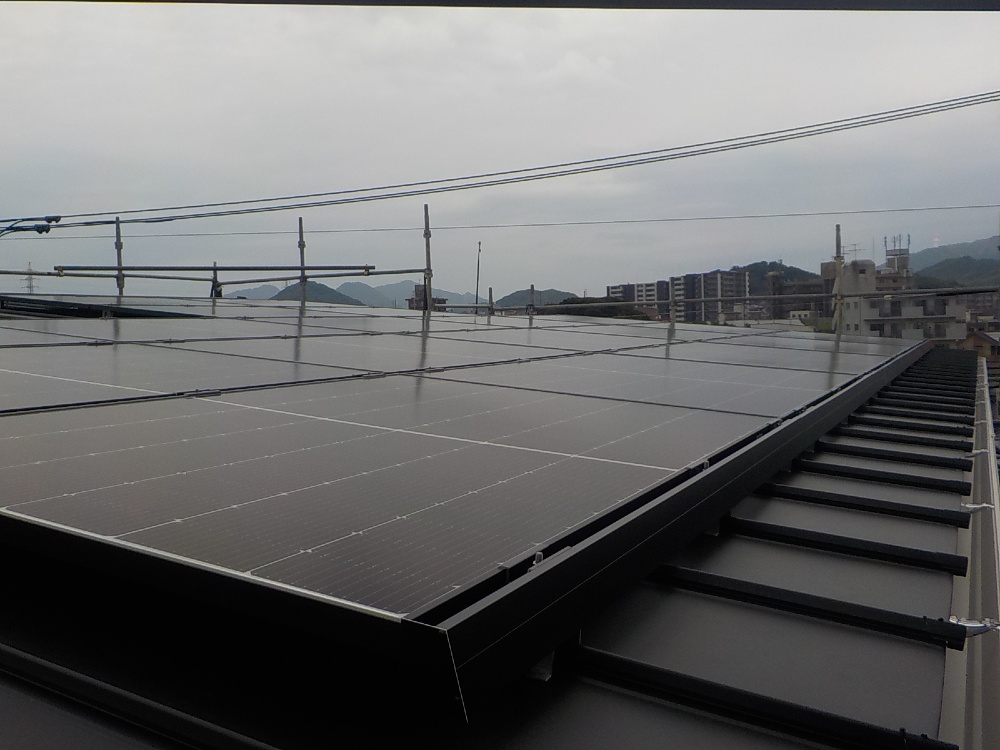

屋根に太陽電池モジュールを取り付けています。
太陽光発電は、環境にも家計にも優しく、万が一の非常時にとても頼りになります(^^)

74. 2023年10月03日
外部施工状況

外部施工状況

サイティング貼りが終わったので足場が撤去され、お家全体が見えるようになりました!
右の外壁は【ガーデンチタンオーク】という色で、アクセントになり目をひきますね♪

75. 2023年10月03日
外部施工状況

外部施工状況

おうちの正面です(^^)/

S様にお選びいただいたのは【ファインチタンホワイト】という爽やかな外壁材ですので、街の雰囲気にも合いやすいです☆

76. 2023年10月05日
内部施工状況

内部施工状況

2階に上がってすぐの壁面には可愛らしいニッチが(≧◇≦)
【ニッチ】とは、壁面に窪みを作ることで出来る棚や飾り棚のことです。
ニッチが有ることでシンプルな壁に表情が生まれます♪
この後、ボードの継目などの凸凹を平らにするためのパテ処理を行い、いよいよクロスを貼っていきます!
クロスを貼るとお部屋が一層明るくなり、イメージしやすくなって参りますよ(´▽`*)

77. 2023年10月05日
内部施工状況

内部施工状況

いよいよクロスを貼る下準備【パテ処理】が始まりました!
【パテ処理】とは、下地用の石膏ボードの継目や釘を打ってできた凹凸を、パテを塗ってしっかりと平らにしていく作業のことを言います。
こうすることで、平らで美しいクロス面が出来上がります♪
これを全てのお部屋に対して行っていきますので、とても大変で技術な作業です!

78. 2023年10月09日
内部施工状況

内部施工状況

パテ処理が終わると、いよいよクロス貼りの作業に入ります(^^)/
どんな表情のお部屋になるのか楽しみですね♪

79. 2023年10月11日
内部施工状況

内部施工状況

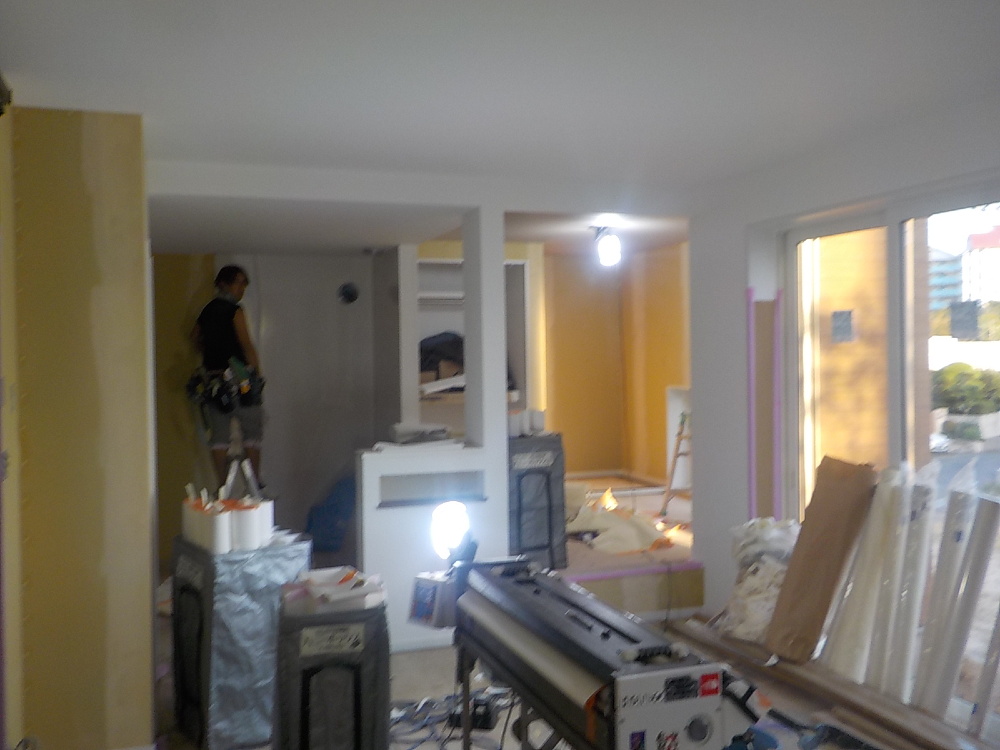

いよいよクロス貼りが始まりました(^^)/
一定の大きさに切られたクロスを隙間なく貼っていくことでまるで一枚そのまま貼ったかのように・・・
プロの技が光りますね☆

80. 2023年10月12日
外部施工状況

外部施工状況

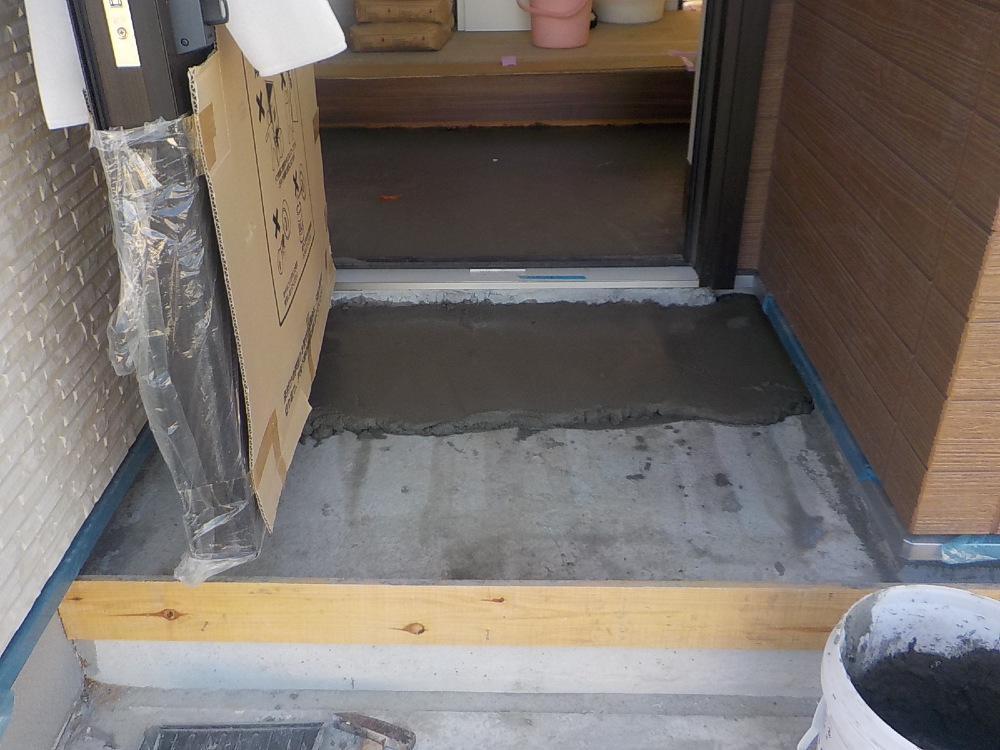

玄関タイルの下地が施工されました。

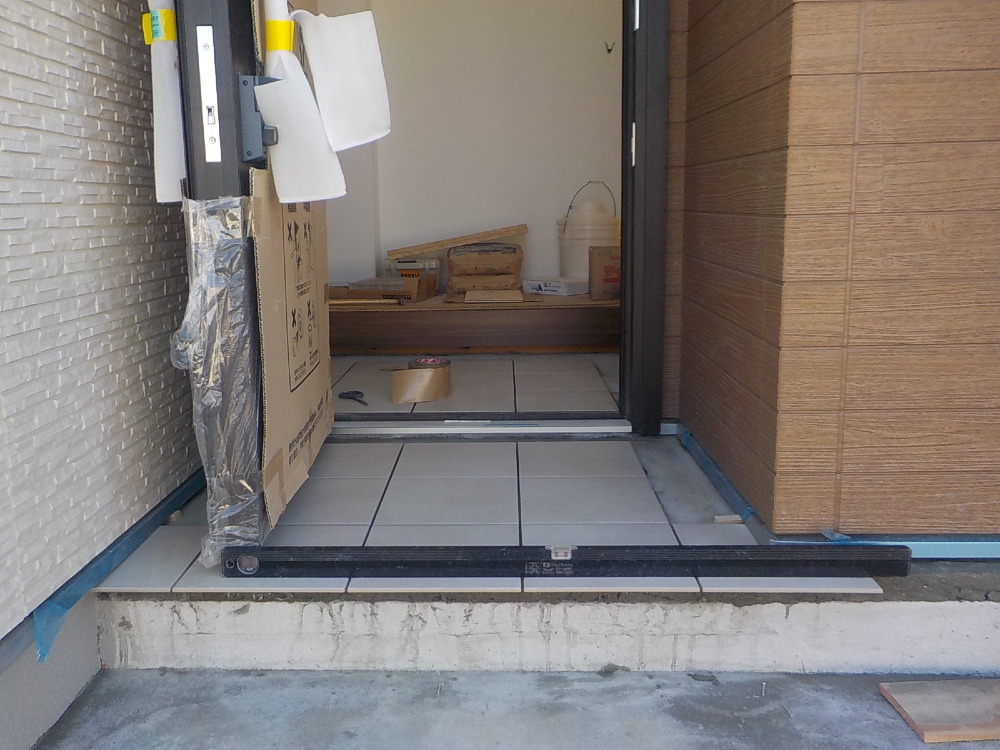

この後、タイル貼り行われます(*'▽')
どんどん出来上がっていく姿がワクワクしますね☆

81. 2023年10月13日
外部施工状況

外部施工状況

玄関のタイル貼りが施工されました(^^)/
モルタルの下地で高さを調節した上に、タイルを並べていきます。
手前に黒っぽい長い棒のように見えるものは水平器で、これで水平を見てから作業を始めます。
タイルの大きさは決まっていますので、タイルを貼る土間の大きさを見ながら貼るという、端の方へ行くほど難しい作業です。
さすが職人さんです(≧◇≦)☆

82. 2023年10月19日
内部施工状況

内部施工状況

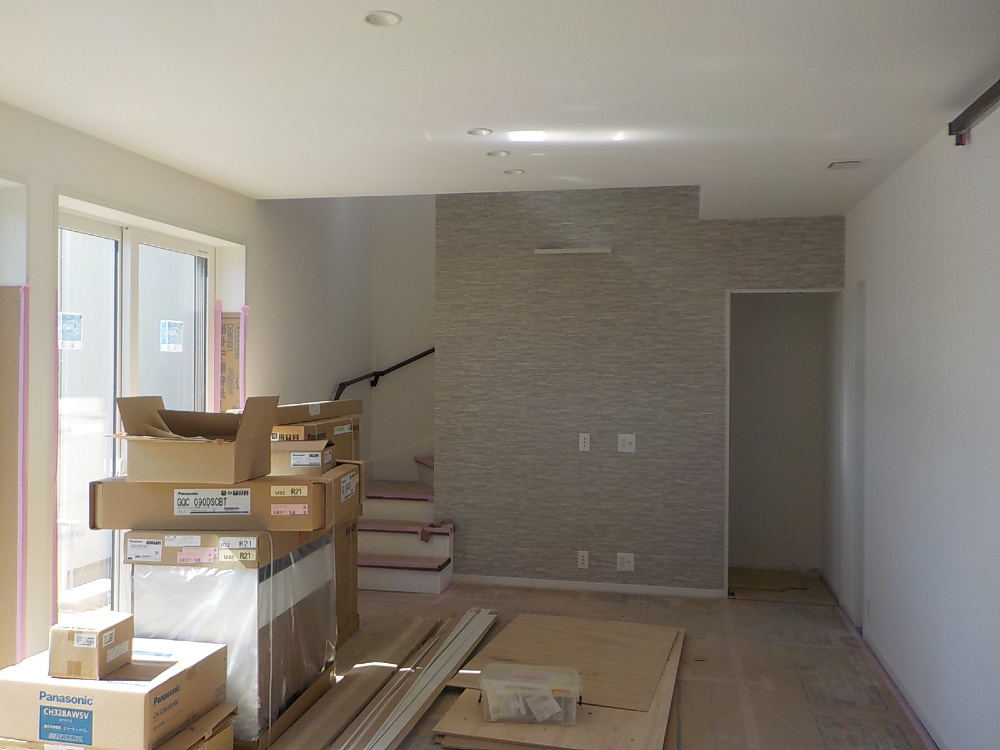

先日から作業に入っていた天井や壁のクロス貼り、内装業者さんの手により丁寧に仕上げられ、真っ白な明るいお部屋が出来ました(≧◇≦)!
階段横のアクセントクロスがとっても素敵です♪

83. 2023年10月19日
内部施工状況

内部施工状況

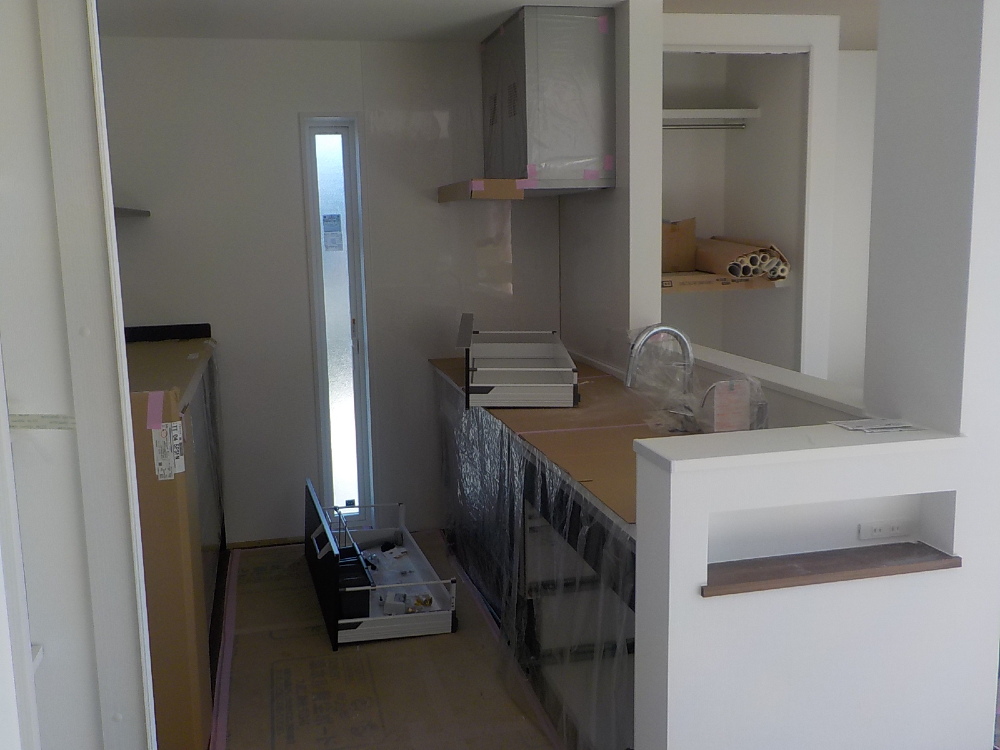

いよいよシステムキッチンが設置されました(*´ω`*)

84. 2023年10月20日
内部施工状況

内部施工状況

2階の吹抜け部分に手摺が取付けられました(^^)/
ブラックのスチール製の手摺です。

85. 2023年10月20日
内部施工状況

内部施工状況

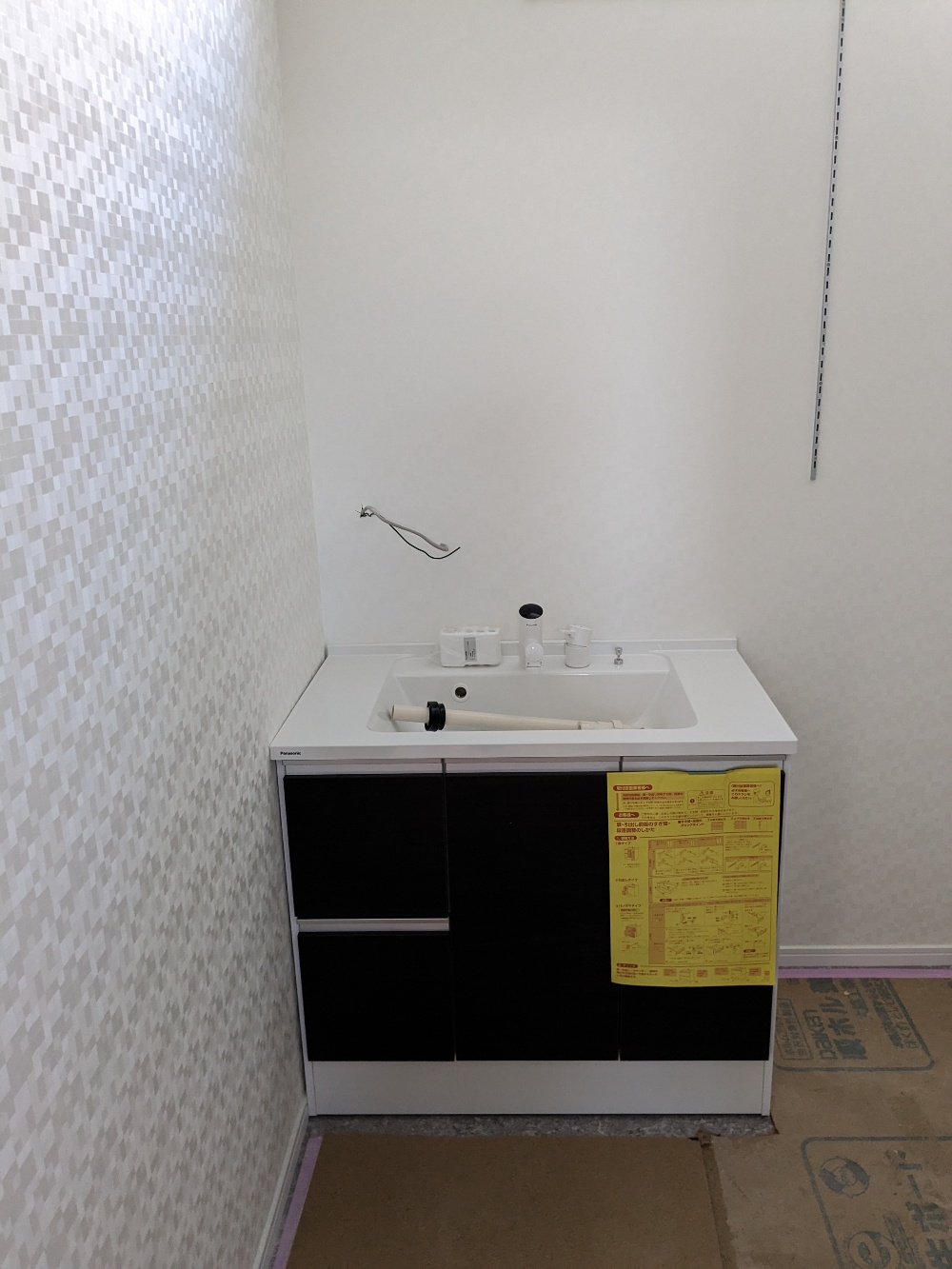

洗面化粧台が設置されました(^^)/
この後、ミラーなどが設置されていきます!

86. 2023年10月24日
外部施工状況

外部施工状況

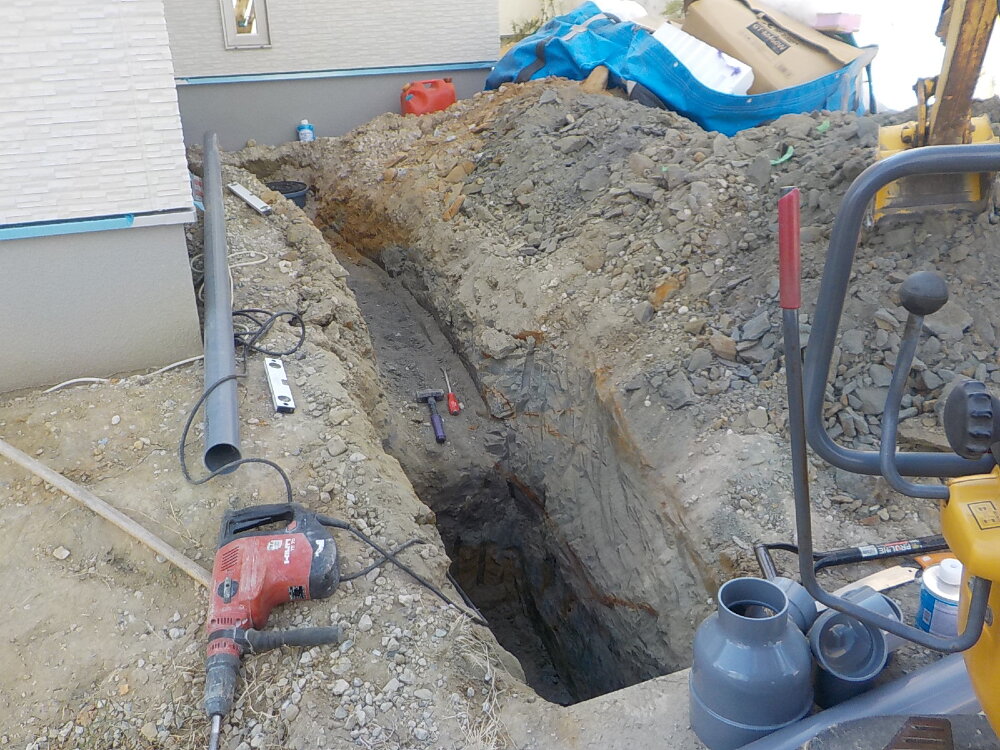

外回り配管工事の様子です。

87. 2023年10月27日
外構工事

外構工事

外回り配管工事の様子です。

88. 2023年10月28日
内部施工状況

内部施工状況

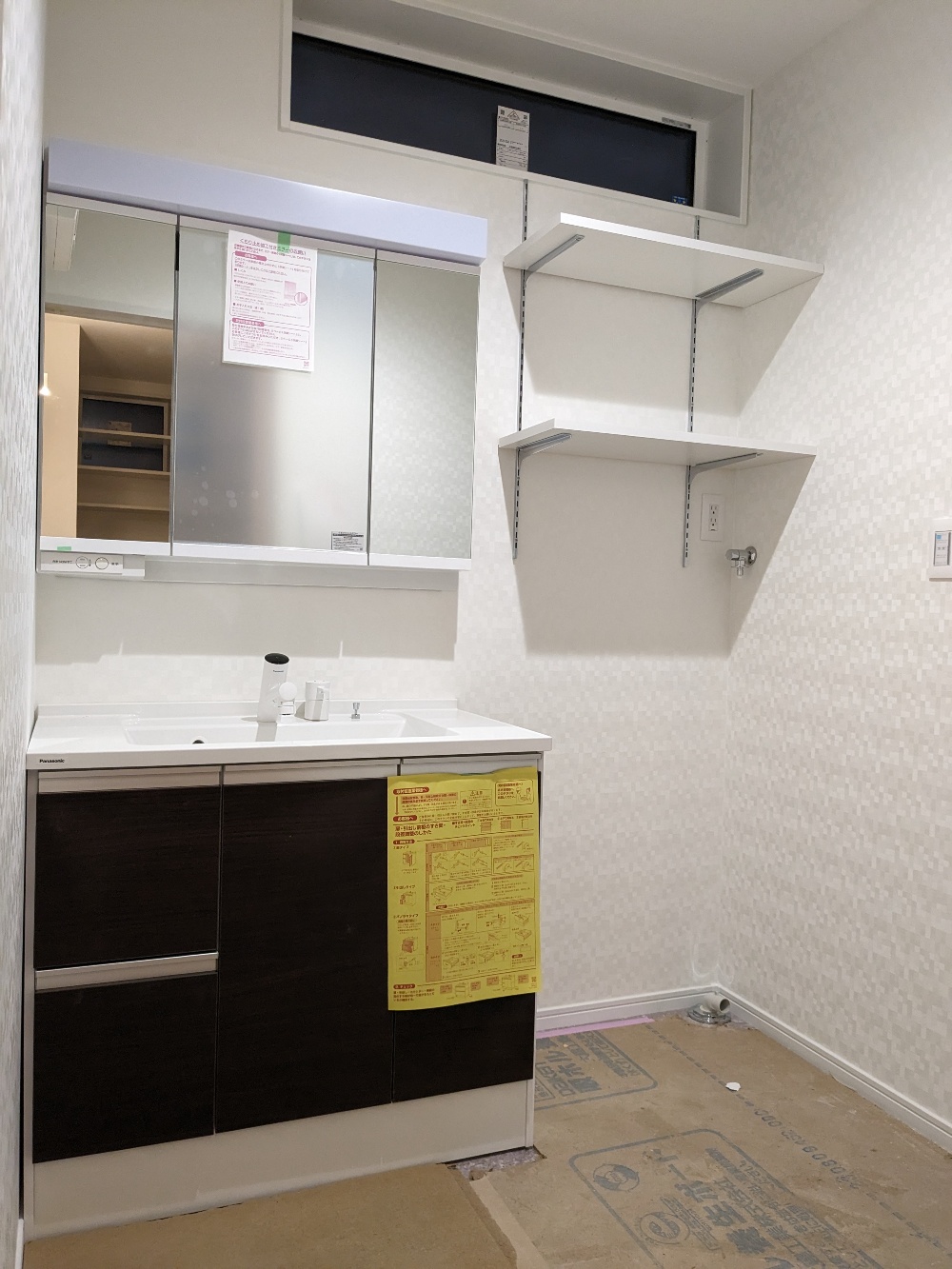

ミラーと可動棚が施工されました(^^)/

89. 2023年10月28日
内部施工状況

内部施工状況

キッチンの様子です。
養生ボードが外されるのが楽しみですね♪

90. 2023年10月31日
外構工事

外構工事

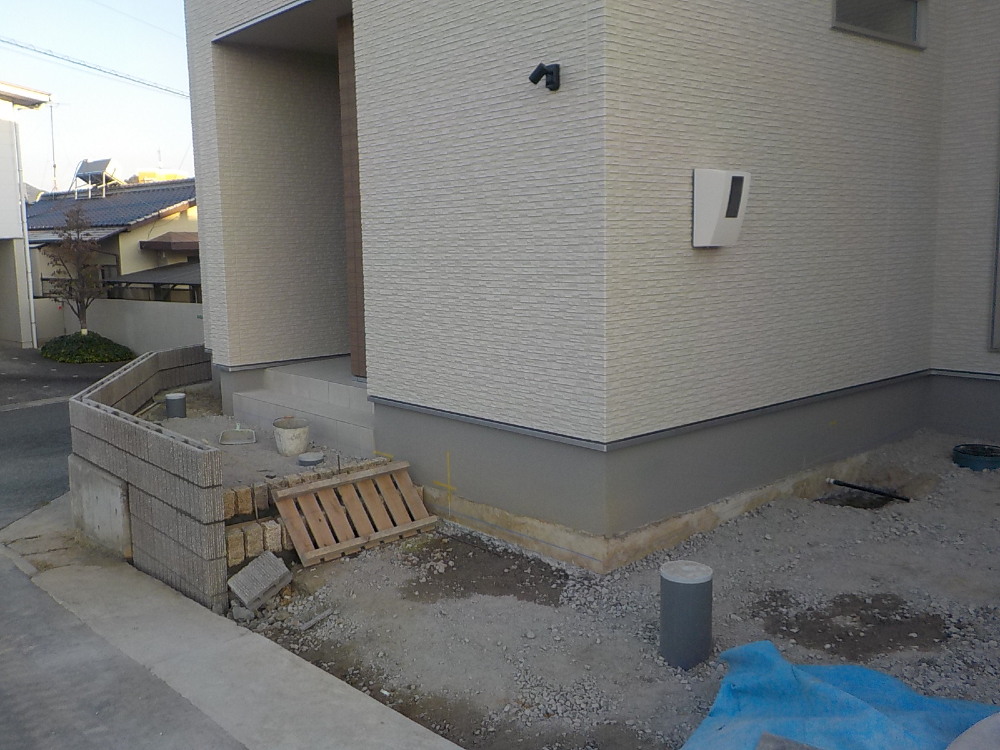

ピンコロを施工し、駐車場の土間は再生クラッシャーで、地盤を固めてコンクリートを打つ準備をしています!

91. 2023年11月02日
外部施工状況

外部施工状況

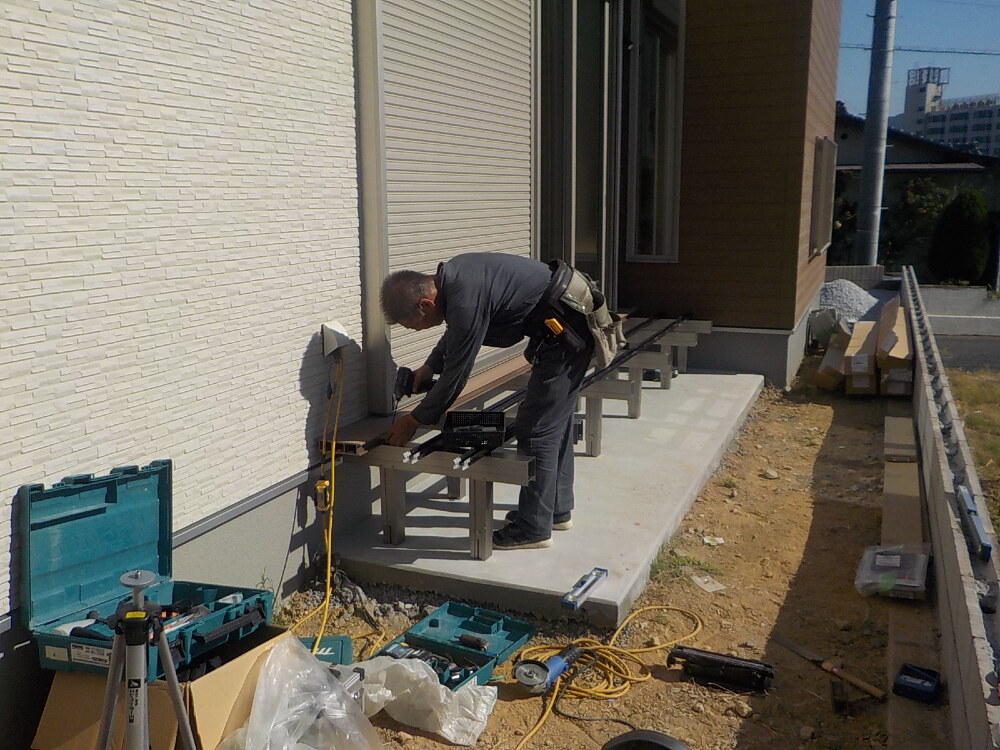

ウッドデッキ施工中の様子です(^^)/
【ローズウッド】という温かみのある優しい色の木材です☆

92. 2023年11月04日
外構工事

外構工事

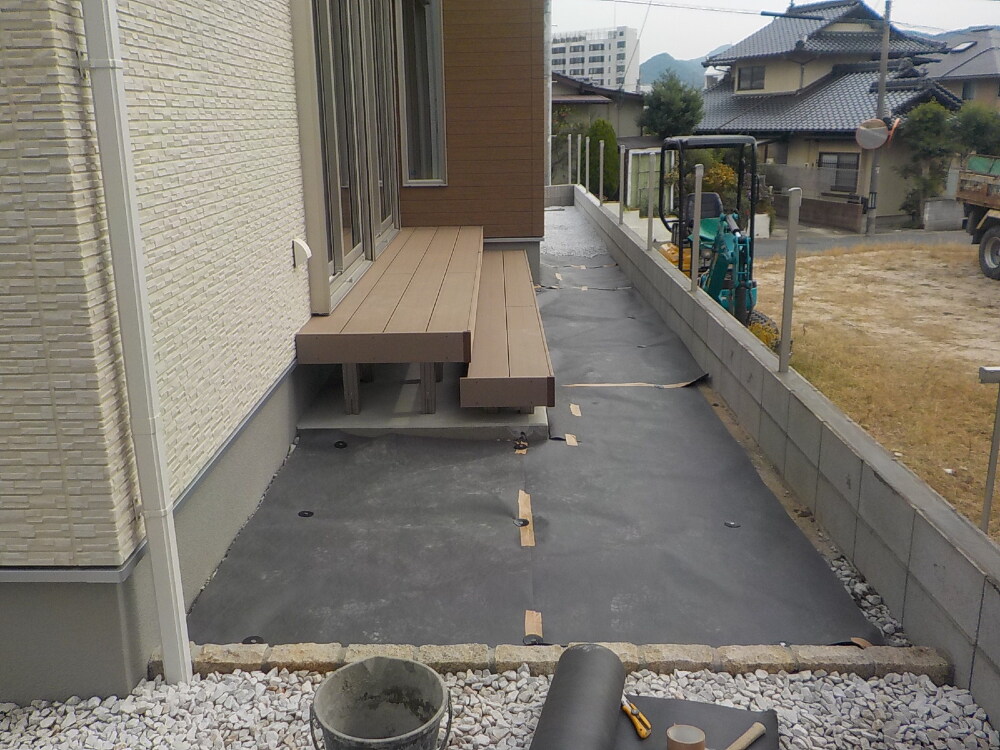

リビングにつながるウッドデッキが完成しました~☆

93. 2023年11月07日
内部施工状況

内部施工状況

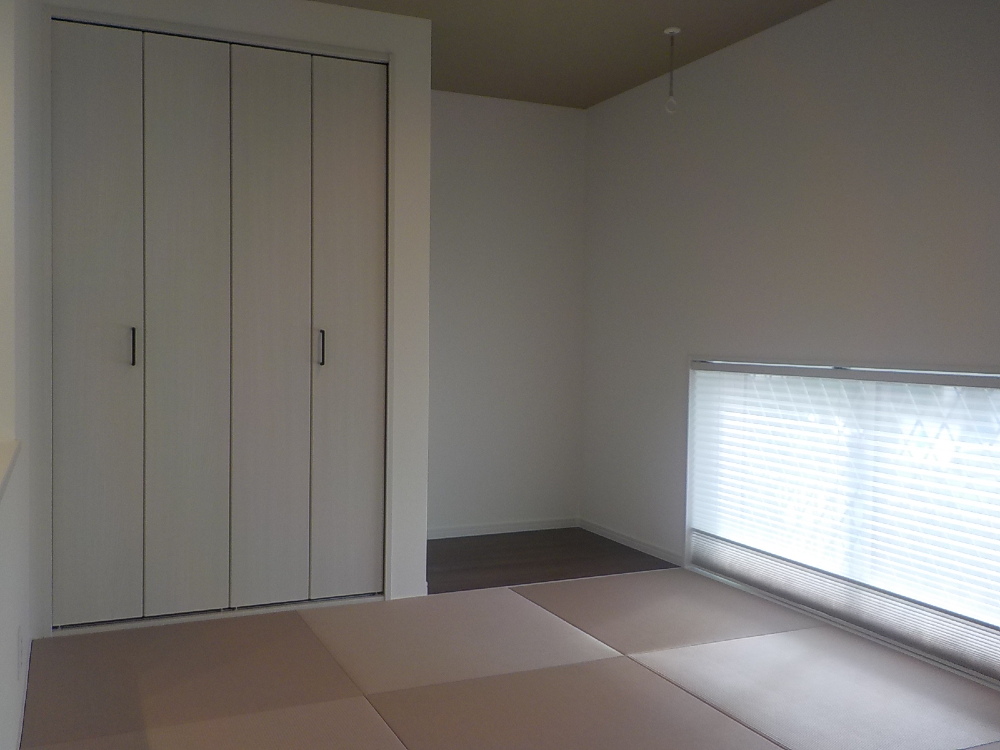

白を基調としたリビングは爽やかで清潔感のある空間になりました♪
とっても素敵ですね(´▽`*)

94. 2023年11月07日
外部施工状況

外部施工状況

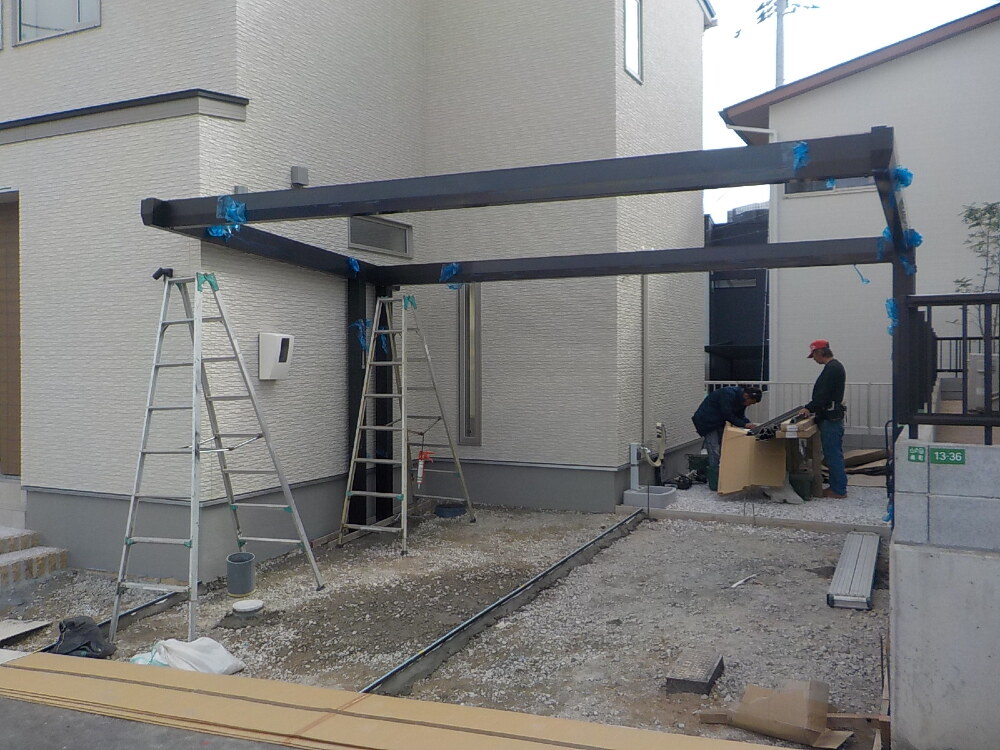

外部はカーポートを施工中です。

95. 2023年11月07日
外構工事

外構工事

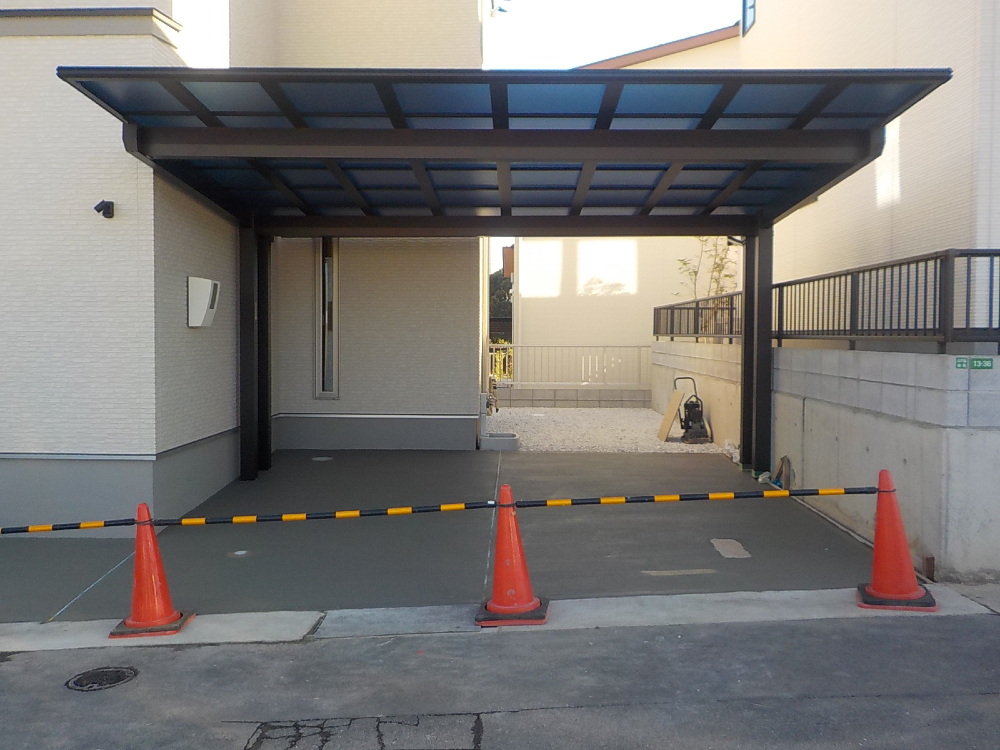

あっという間にカーポートが完成しました(^^)
さすが職人さんです!

96. 2023年11月08日
外構工事

外構工事

駐車場の土間コンクリートを打設しました。
天候が良くて乾燥が早い日は、仕上げまでの作業は時間との闘いです!
仕上げをきれいにするために、スピーディーに作業を進めていきます(`・ω・´)ゞ

97. 2023年11月12日
完工

完工

98. 2023年11月12日
完工

完工

99. 2023年11月12日
完工

完工

100. 2023年11月12日
完工

完工

101. 2023年11月12日
完工

完工

102. 2023年11月12日
完工

完工

103. 2023年11月12日
完工

完工

104. 2023年11月12日
完工

完工

105. 2023年11月12日
完工

完工

106. 2023年11月28日
お引渡し

お引渡し

S様本日はおめでとうございます。
S-ZEHのとても性能の良いお家が完成しましました。
これから寒くなる季節になります、お家の性能を体感してください。
これからたくさんの家族での思い出を増やしてください!

107. 2024年03月04日
『建和住宅初!S-ZEH住宅 ~お客様の声~』

『建和住宅初!S-ZEH住宅 ~お客様の声~』

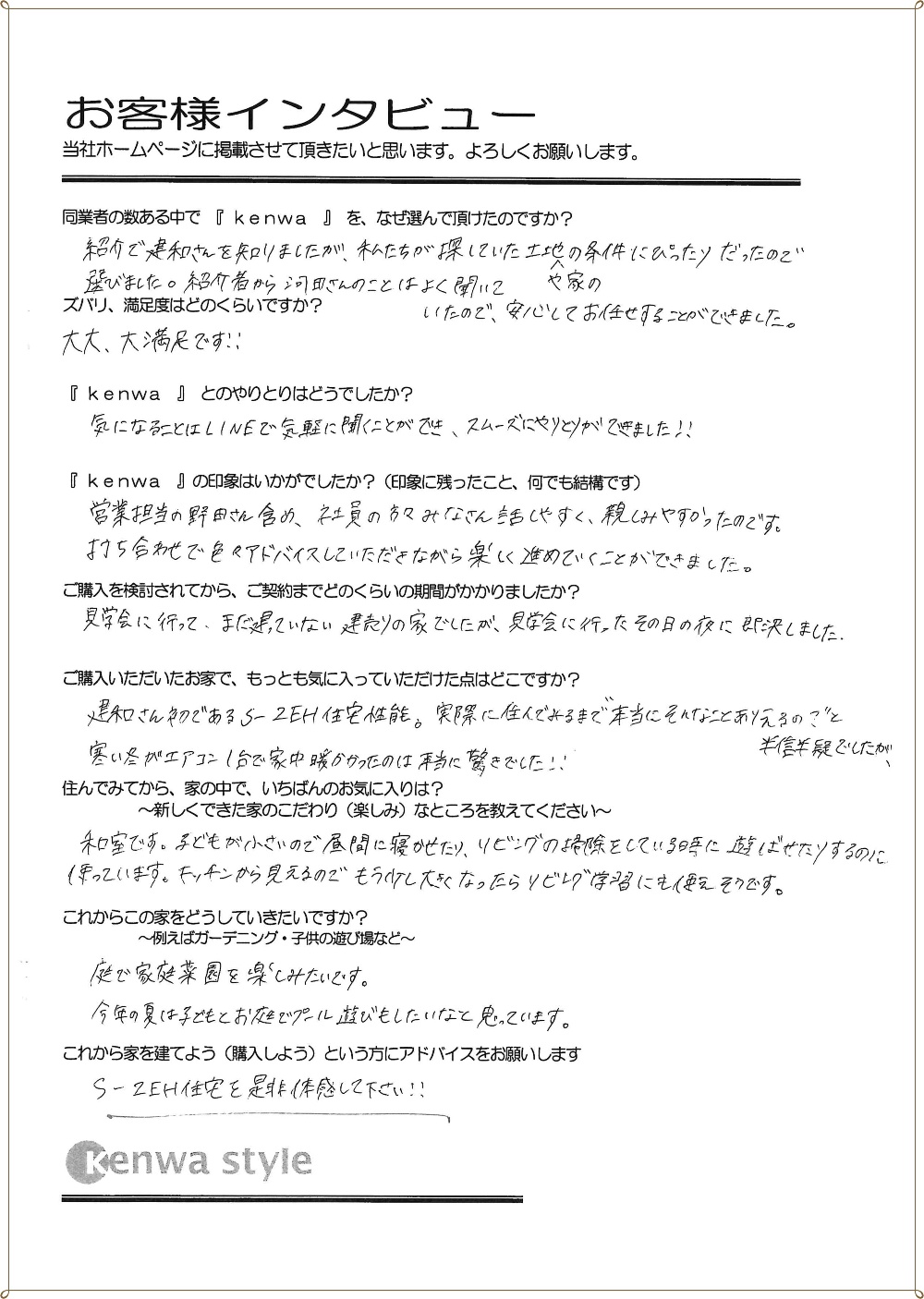

S-ZEH住宅を購入いただいた、S様の喜びの声をご紹介いたします✨
S様ご夫婦の理想の家を実現することができ、私達もとても嬉しく思います(*´ω`*)♡
このお家で過ごすS様ご家族様の時間が「笑顔あふれる」ものとなりますように☆*。

◇キズナタウン 清末千房4号地

~4号地  【2023年8月完成】~

◇山の田1号地 S-ZEH

~1号地【2024年3月完成】~

◇山の田2号地 テクノストラクチャー

~2号地【2024年3月完成】~

◇新山口駅西Ⅱ6号地 ソラマド

~6号地【2024年3月完成】~

◇西小串7号地 ソラマド

~7号地【2024年4月完成】~

◇吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

お気軽にお問合せください♪

その他のイベント情報はこちら↓

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
