清末千房4号地モデル

(下関市清末)

スタイル別|すべて

建築中レポート

1. 2023年04月14日
地鎮祭

地鎮祭

本日、地鎮祭が執り行われました。
【地鎮祭】とは、建物を建てる前に、その土地を守っている氏神様から土地を利用する許可を得ることで、建築工事中の安全などを祈願する儀式の事です。
このお家はモデルハウスとなりますので、将来このお家に住んでいただける方に代わり、営業と工務の担当者がしっかりとお祓いとお祈りをさせて頂きました。
精一杯心を込めて建てさせて頂きますので、どうぞよろしくお願い致します!

2. 2023年04月14日
着工準備中

着工準備中

こちらに、通学にもお買い物にも便利な子育て中のママさんが住みたくなるkenwa styleのモデルハウスが建ちます☆
皆様、お楽しみに( *´艸`)

3. 2023年05月08日
基礎工事

基礎工事

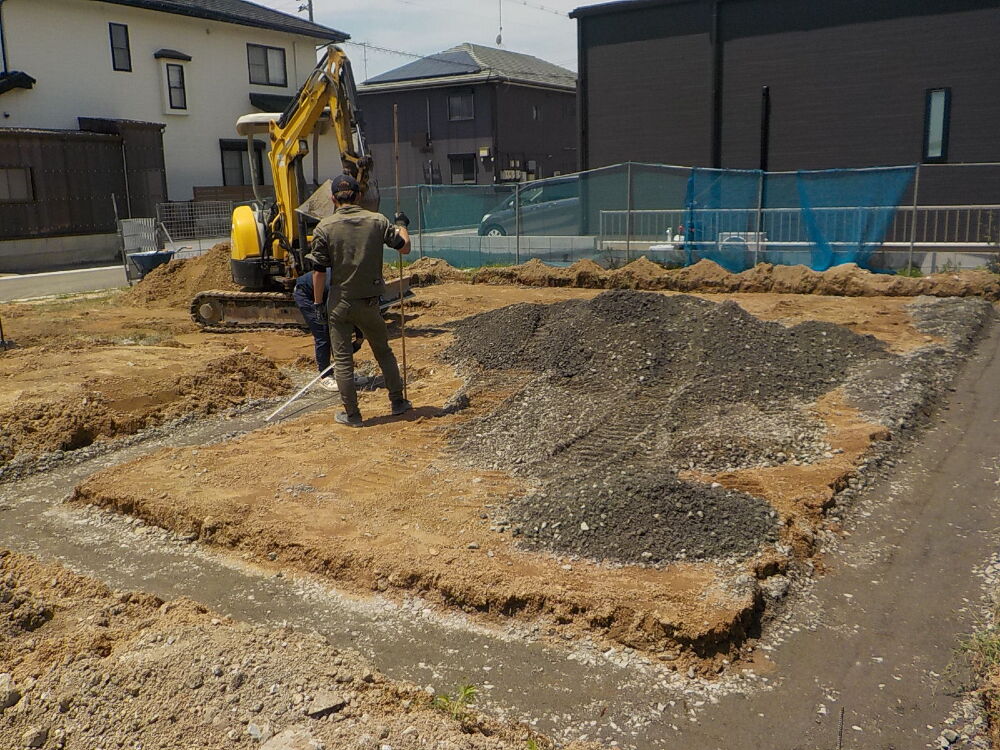

いよいよ、基礎工事が始まりました(^^)/
重機で土を掘り返し、基礎の底面となる深さまで掘る【根切り】という工程後、砕石を敷き転圧機でしっかりと固めていきます。
更に防湿シートを敷いた後に、建物を建てる上で目印とするためのコンクリート【捨てコンクリート】を流していきます。

4. 2023年05月10日
基礎工事

基礎工事

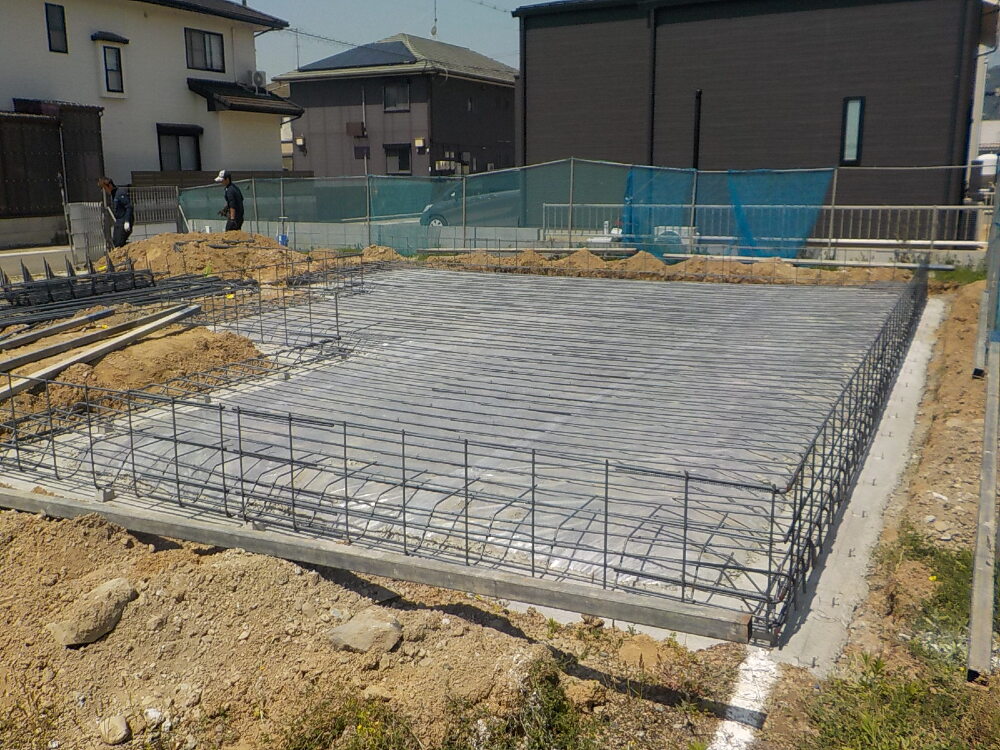

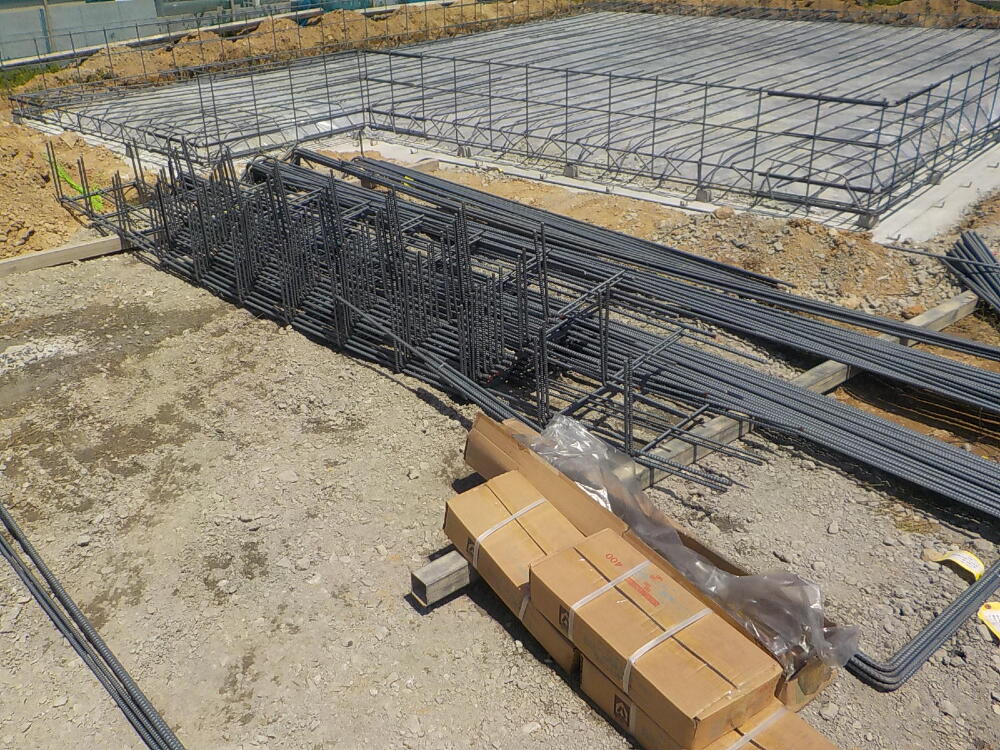

配筋工事を行っています。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です

5. 2023年05月10日
基礎工事

基礎工事

配筋工事の様子です。
配筋は基礎の底にあたる底盤を先に行い、その後、基礎の立ち上り部分を行います。
鉄筋と鉄筋は結束線で結んで固定します。
これをしておかないとコンクリートを打設するときに、鉄筋がずれてしまうことがあるからです。

6. 2023年05月11日
基礎工事

基礎工事

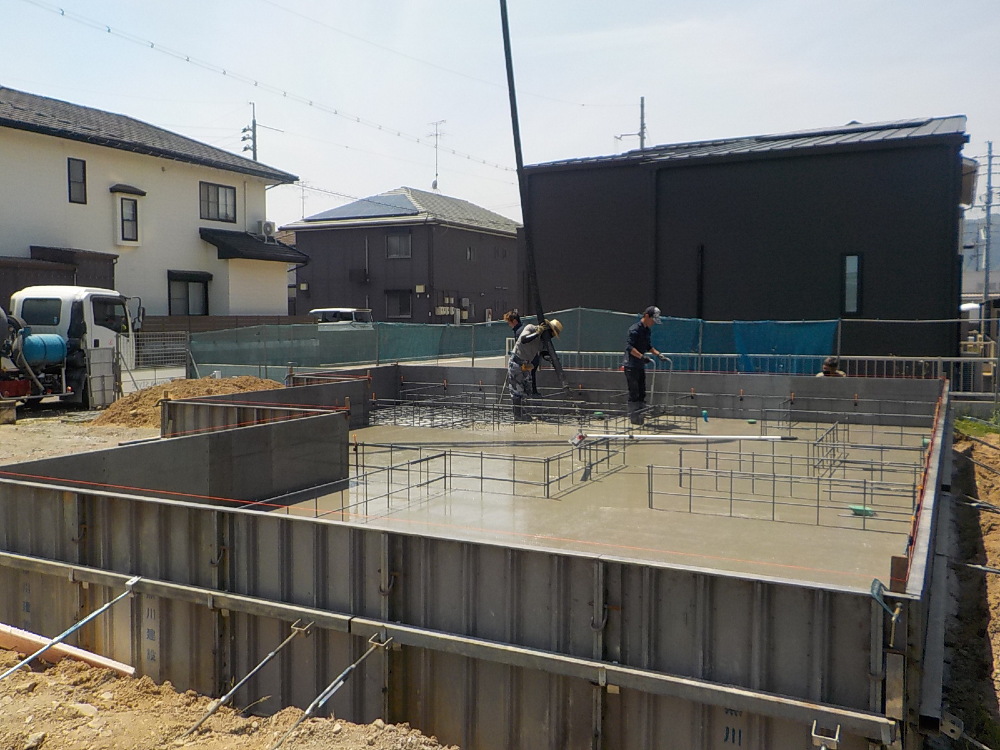

コンクリート打設を行っています。
ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。
耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。

7. 2023年05月15日
基礎工事

基礎工事

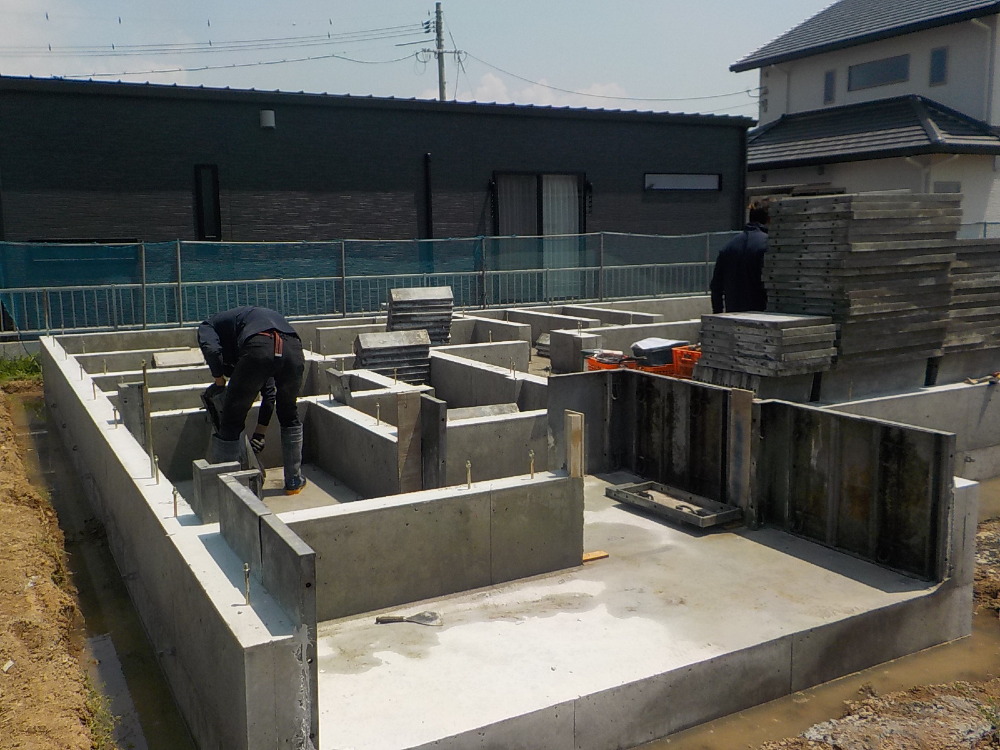

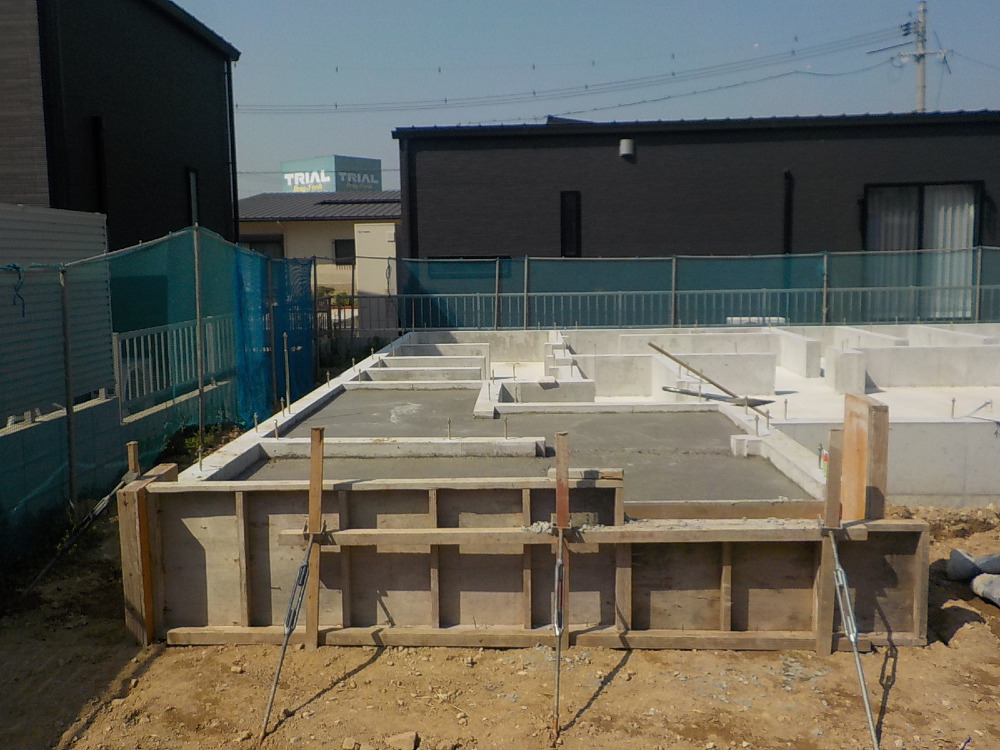

養生期間が終了し、型枠が外されています(^^)/

8. 2023年05月16日
基礎工事

基礎工事

基礎の型枠が全て外されたところで、土間コンクリートを流していきます。
きれいに固まりましたら、こちらも型枠が外され、間もなく配管工事など、棟上げに向けての準備に入ります(*‘∀‘)!
どうぞお楽しみに♪

9. 2023年05月23日
上棟準備

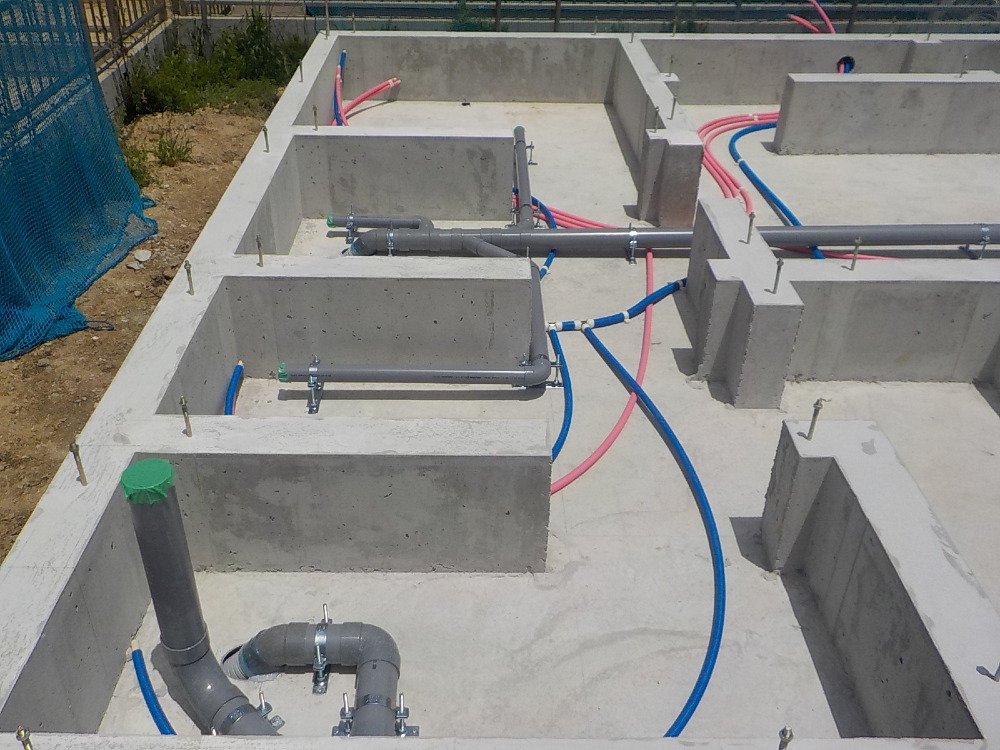

上棟準備

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

10. 2023年05月24日
上棟準備

上棟準備

基礎工事が無事終わり、いよいよ大工さんの登場です。

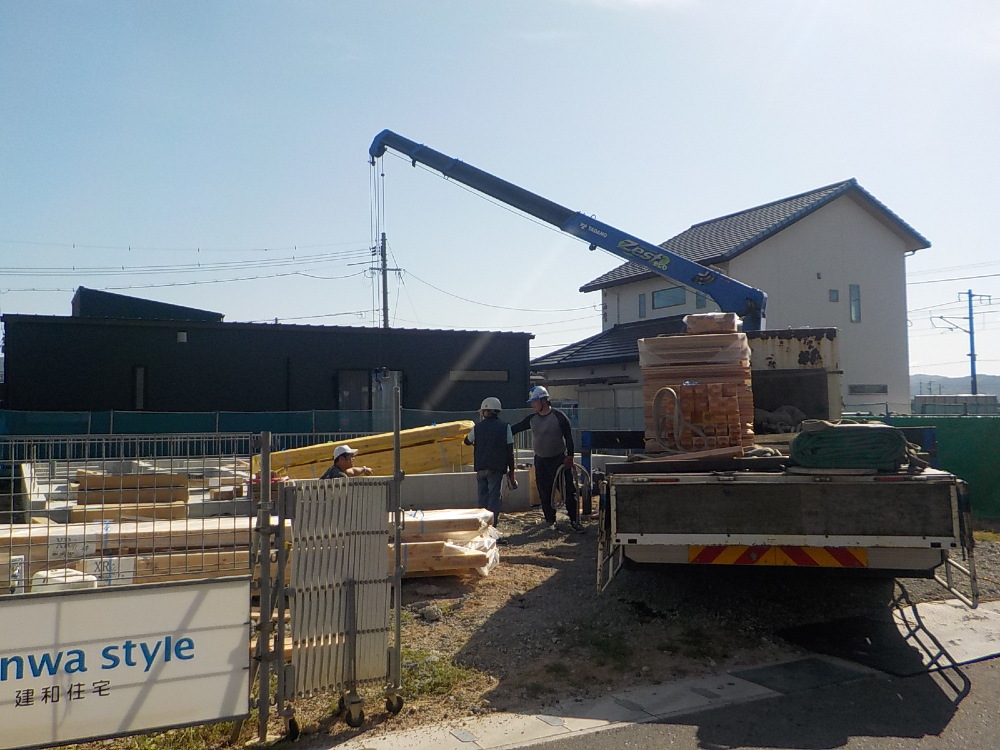

【土台敷き】という作業を行う為の材料が搬入されました。
お家を建てるのに必要なたくさんの部材が次々に搬入されていく様子は、ワクワク、そしてドキドキの連続です☆

11. 2023年05月24日
上棟準備

上棟準備

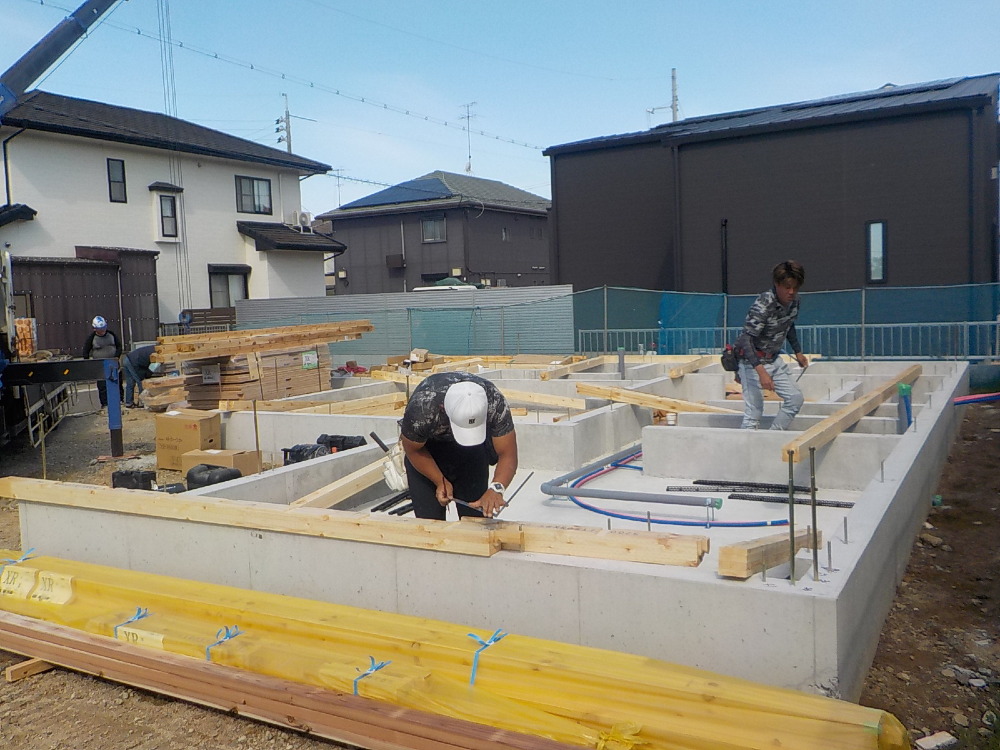

大工さんにより【土台敷き】という作業が行われます。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

12. 2023年05月25日
上棟準備

上棟準備

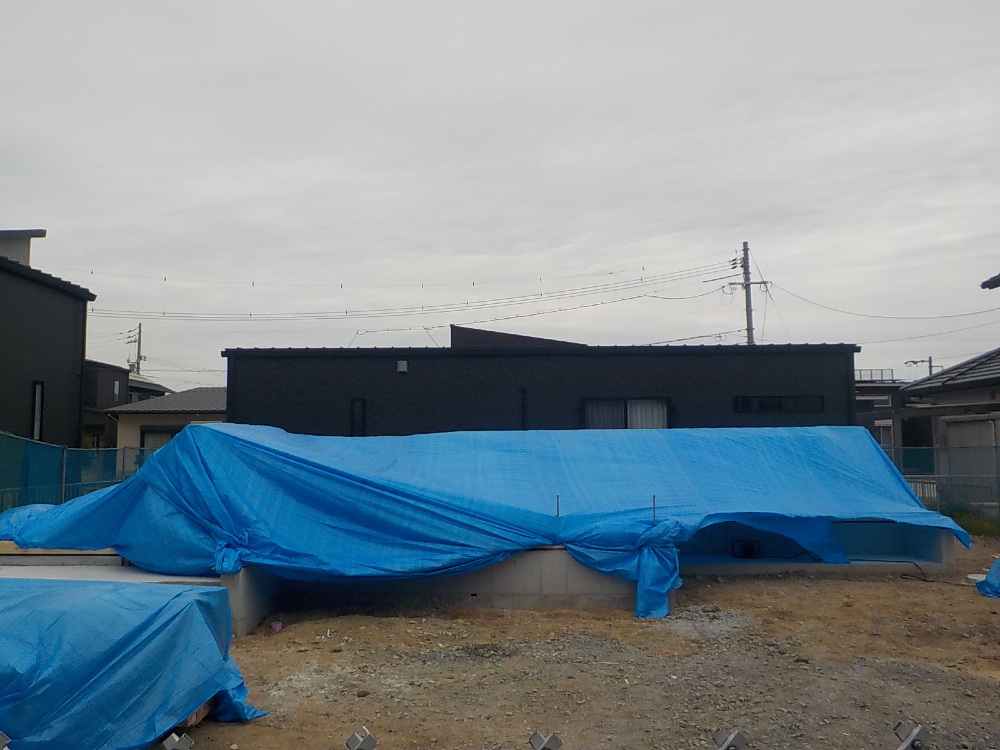

上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けています。

13. 2023年05月26日
上棟

上棟

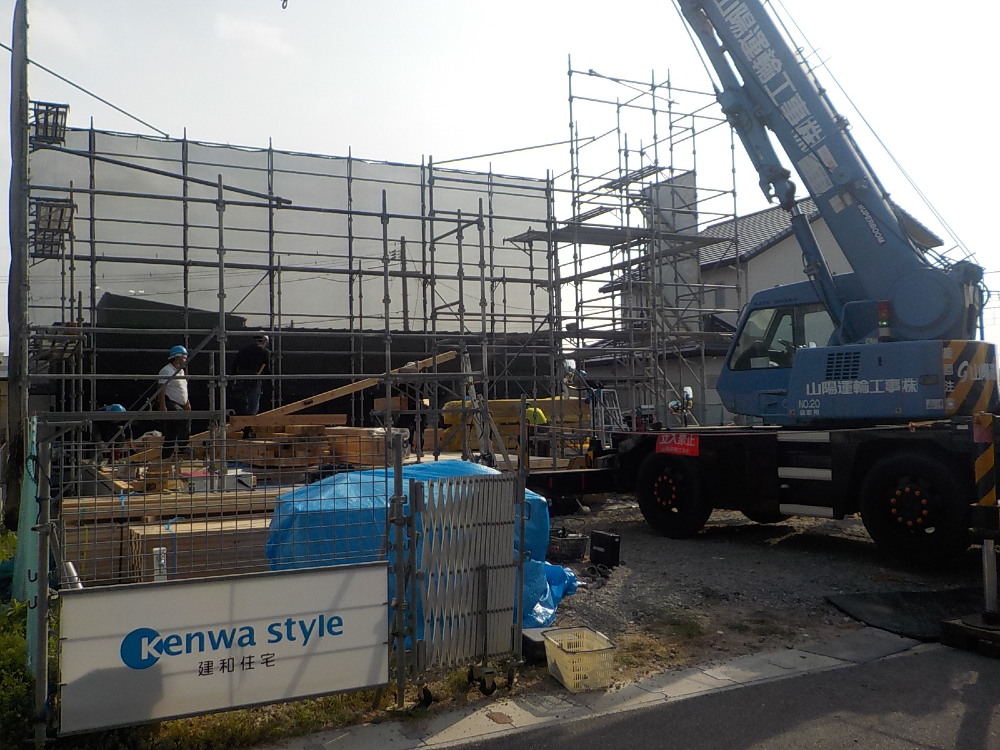

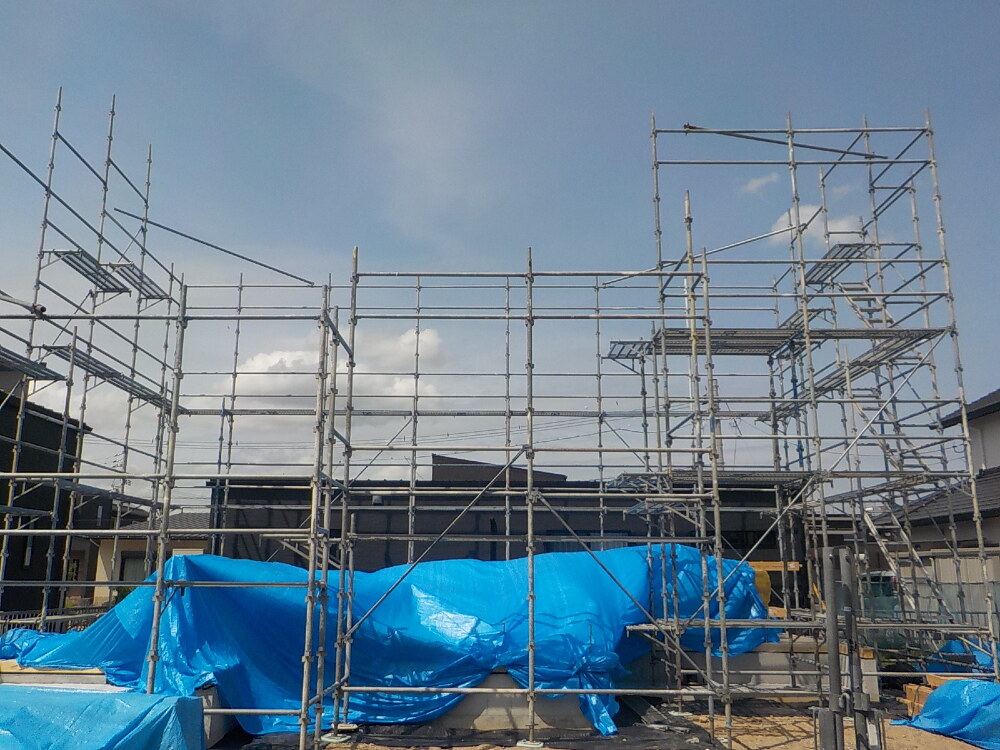

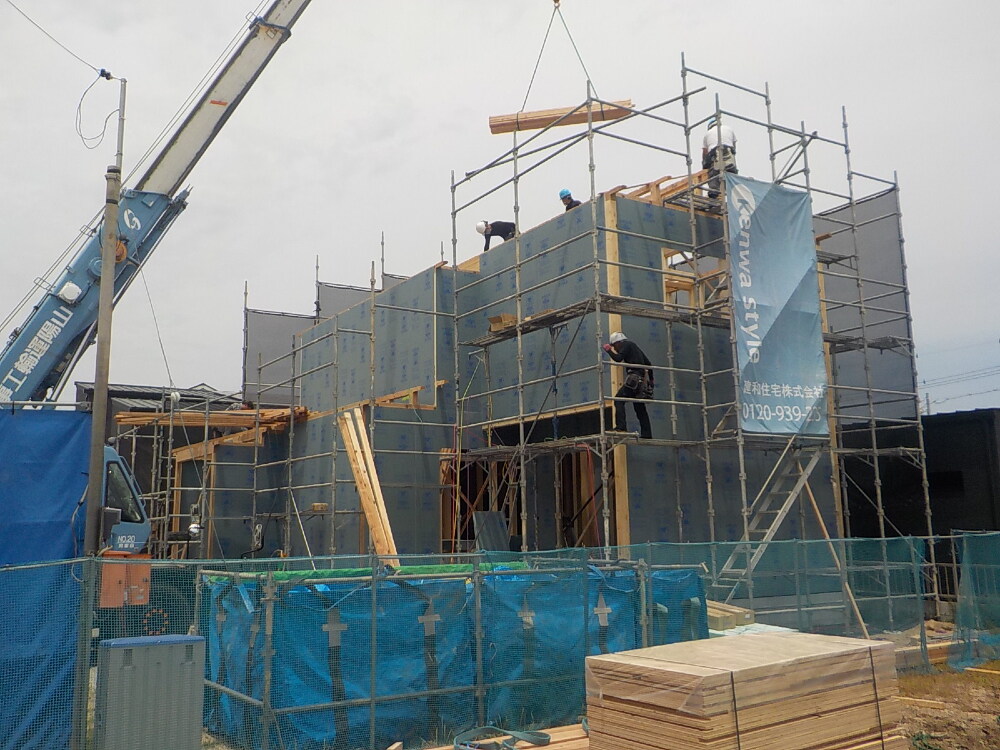

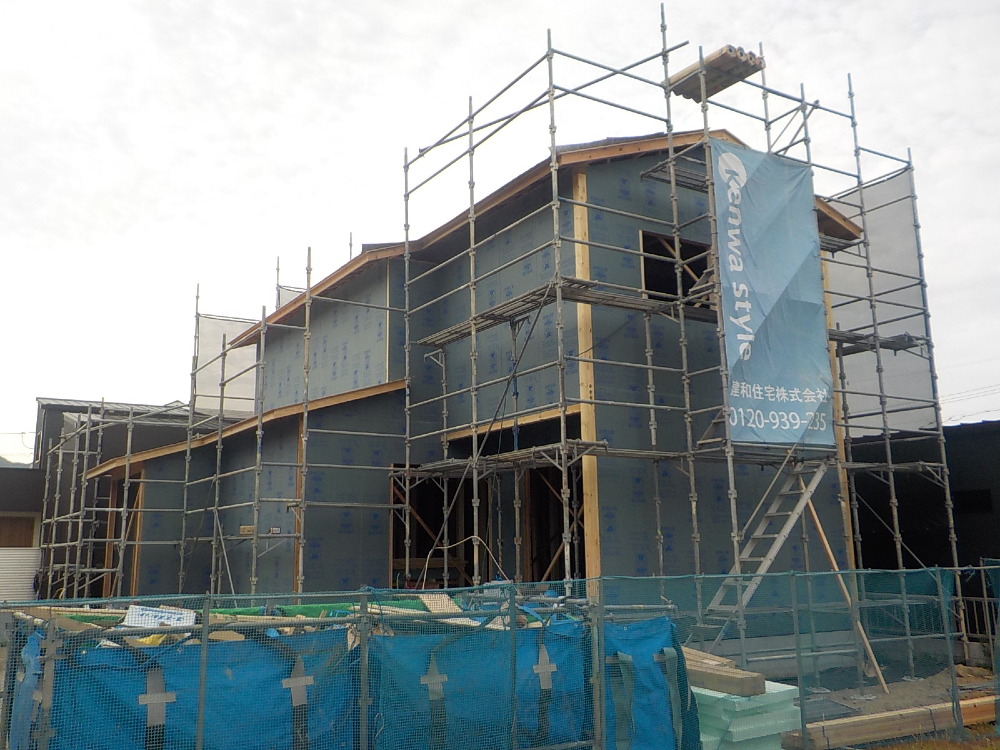

棟上げを前に、基礎の外周に足場が組まれました。

14. 2023年05月27日
上棟

上棟

本日、いよいよ棟上げが始まります。

15. 2023年05月27日
上棟

上棟

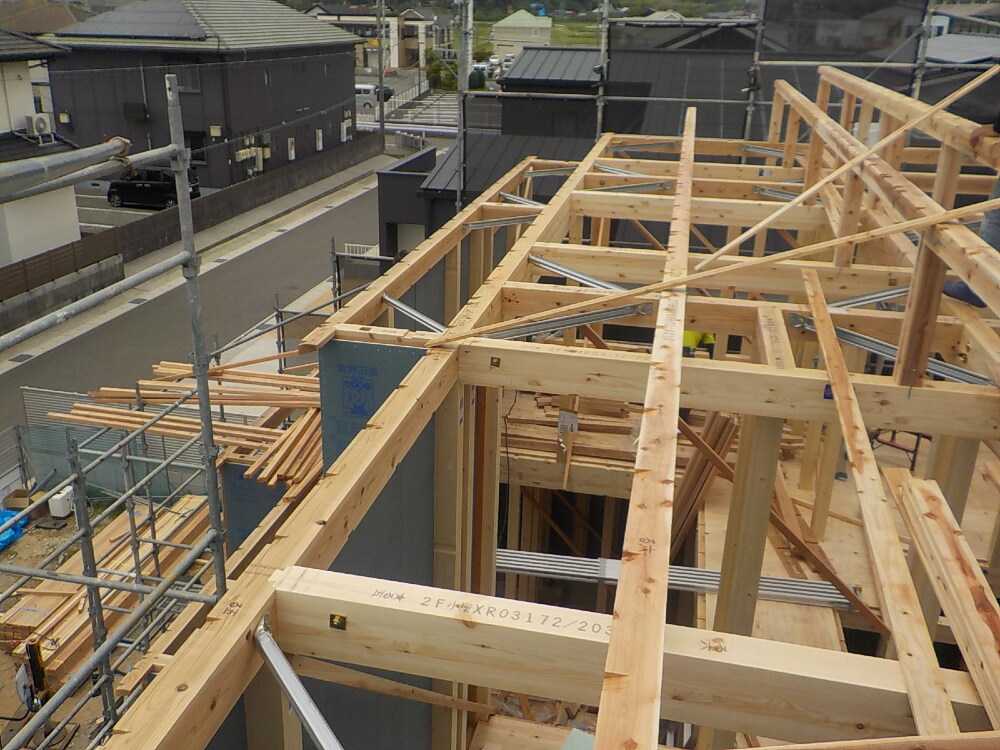

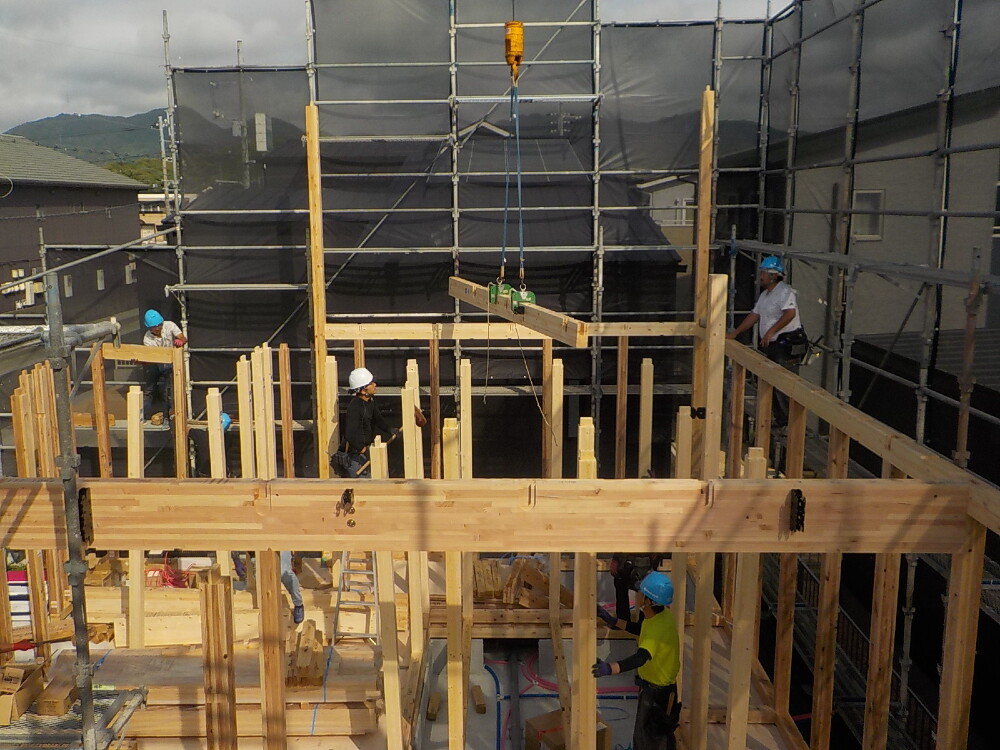

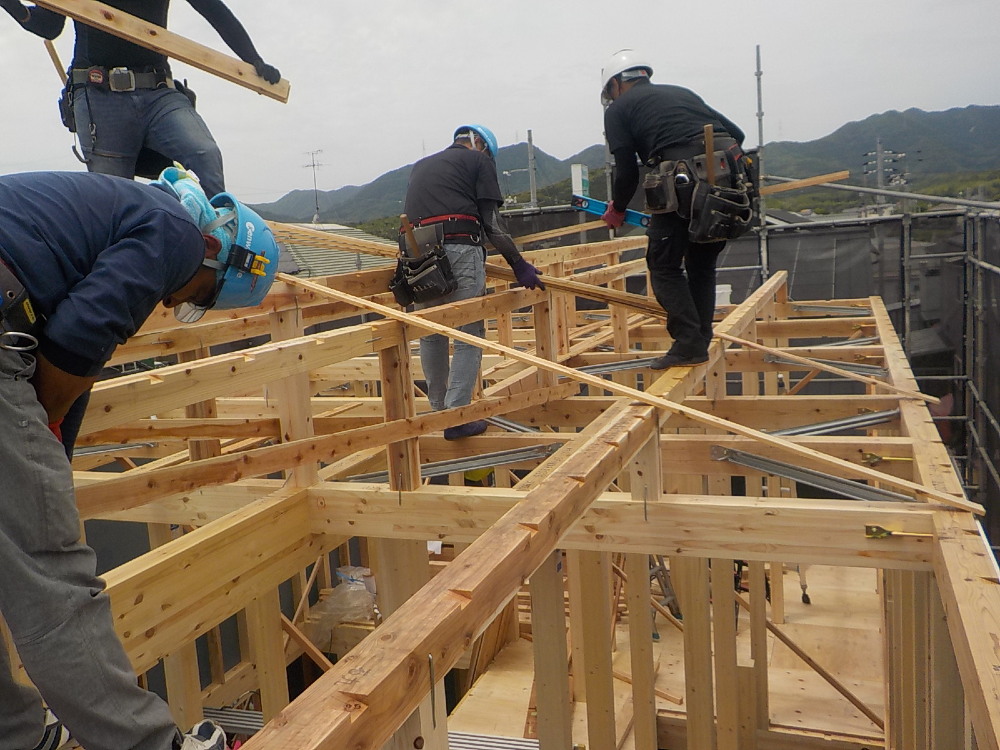

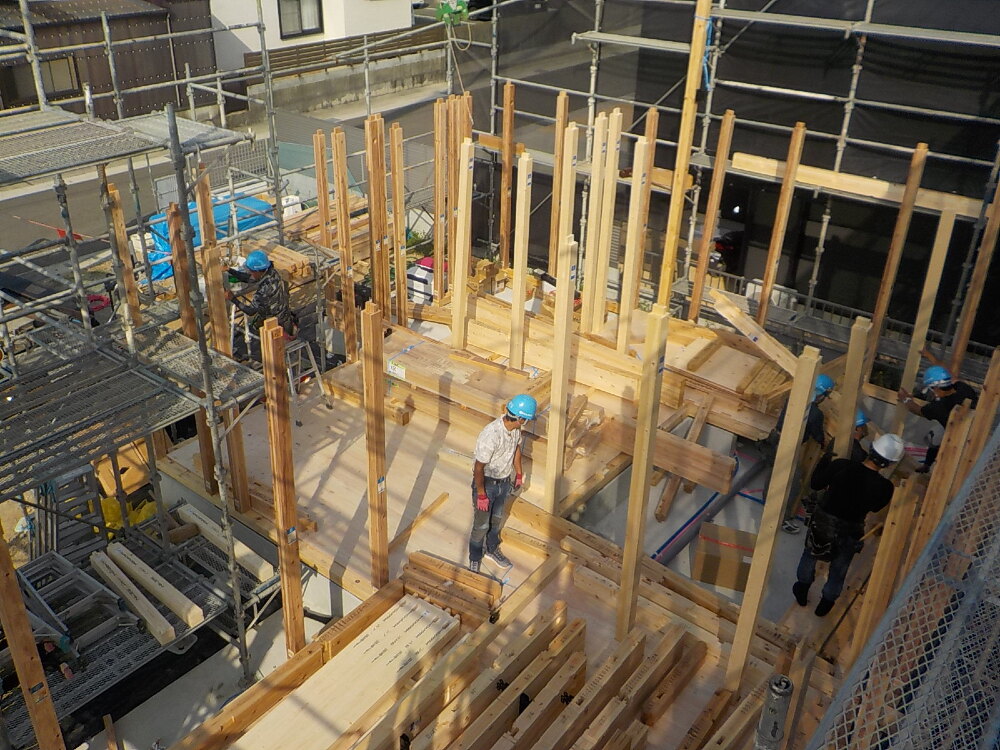

土台の上に柱が次々に立ち始め、棟上げが着々と進められています。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

16. 2023年05月27日
上棟

上棟

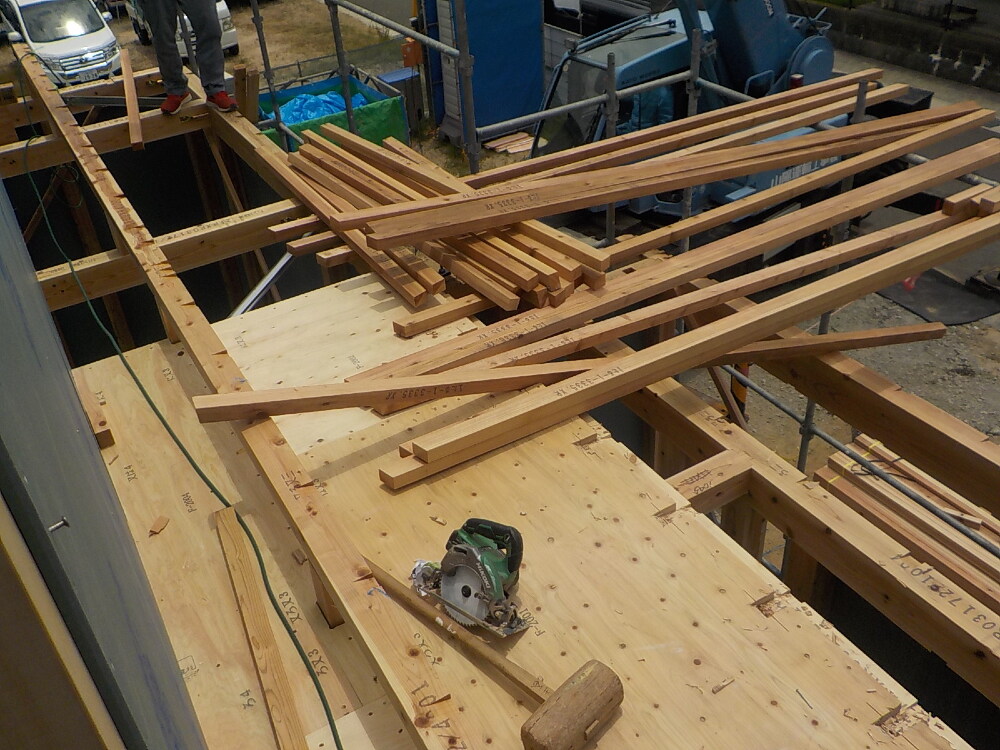

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

17. 2023年05月27日
上棟

上棟

外壁全体に耐力面材を貼っています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます。

18. 2023年05月27日
上棟

上棟

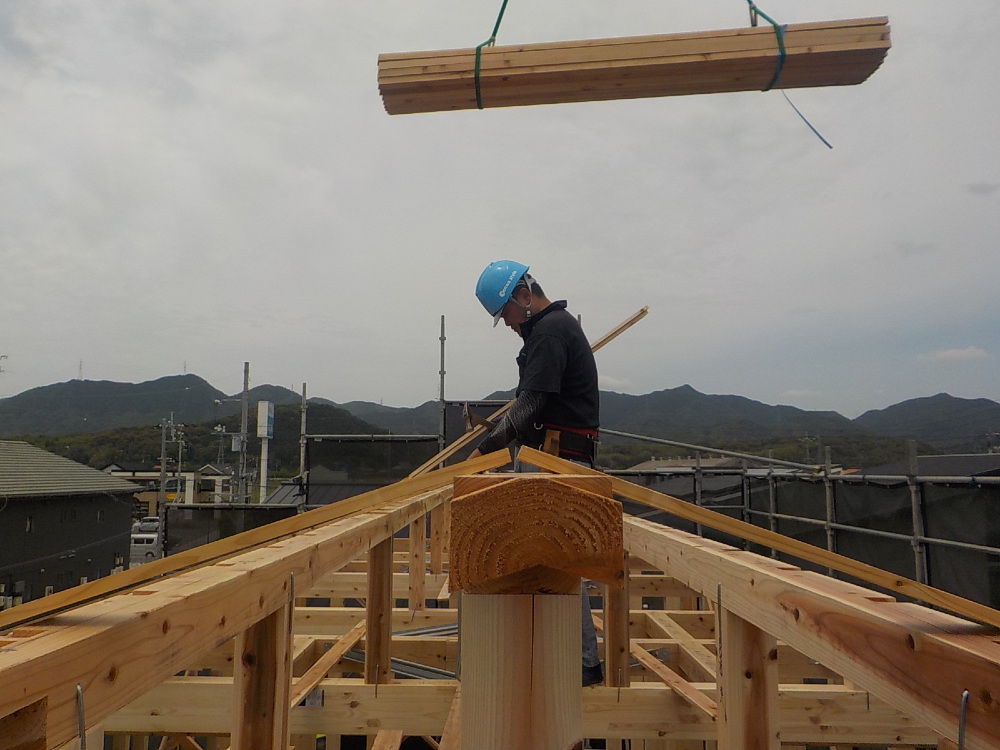

屋根の一番高いところに棟木(むなぎ)が取り付けられ、更に作業が進められています。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを【棟上げ】といいます。

19. 2023年05月27日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

20. 2023年05月27日
上棟

上棟

屋根部分です。
屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

21. 2023年05月27日
上棟

上棟

垂木(たるき)です。
これから等間隔に垂木を設置し、これからしっかりと固定し屋根を作っていきます!

22. 2023年05月27日
上棟

上棟

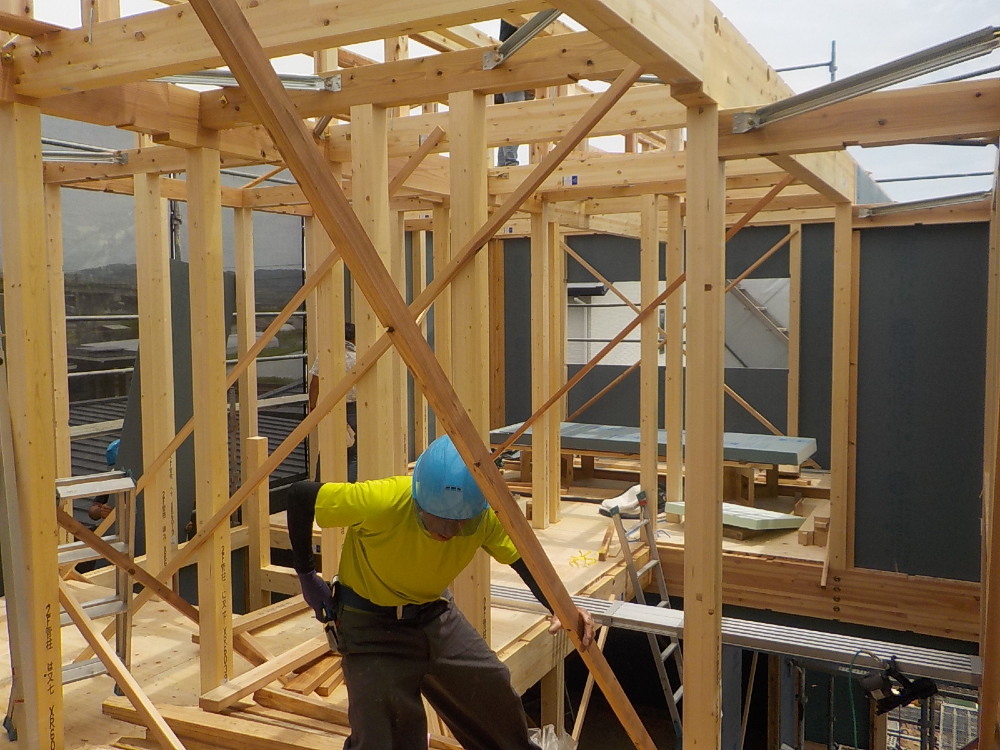

柱と柱の間に斜めに入れてある部材を【筋交い(すじかい)】といいます。
おうちの耐震性を強める効果があります!

23. 2023年05月27日
上棟

上棟

外壁全体に耐力面材を貼っています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます!

24. 2023年05月27日
上棟

上棟

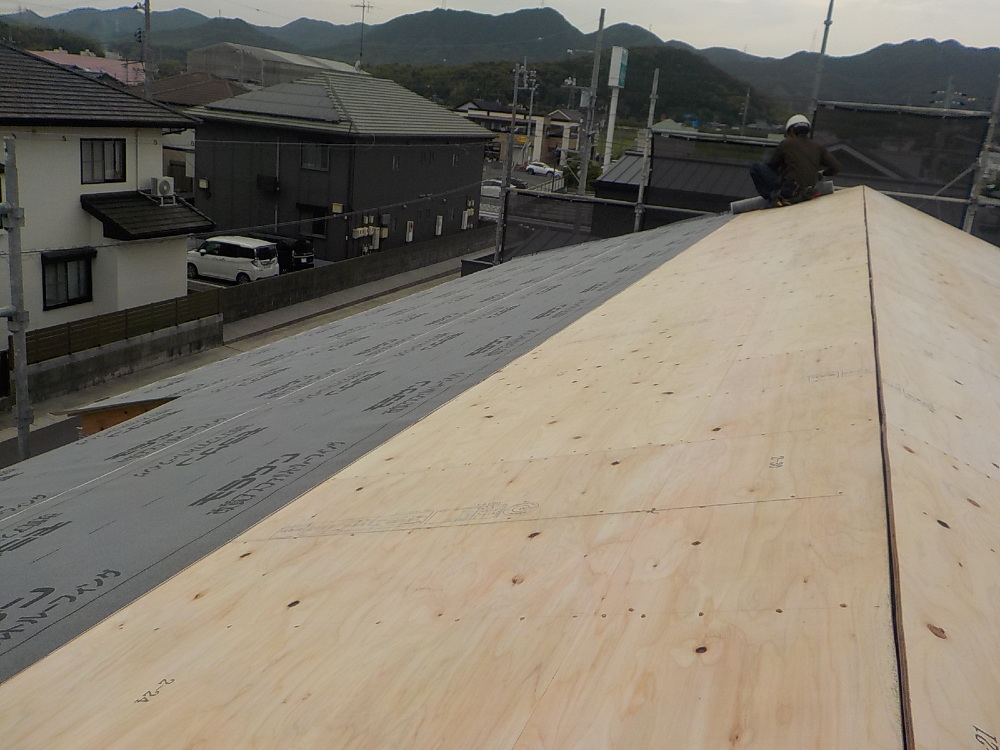

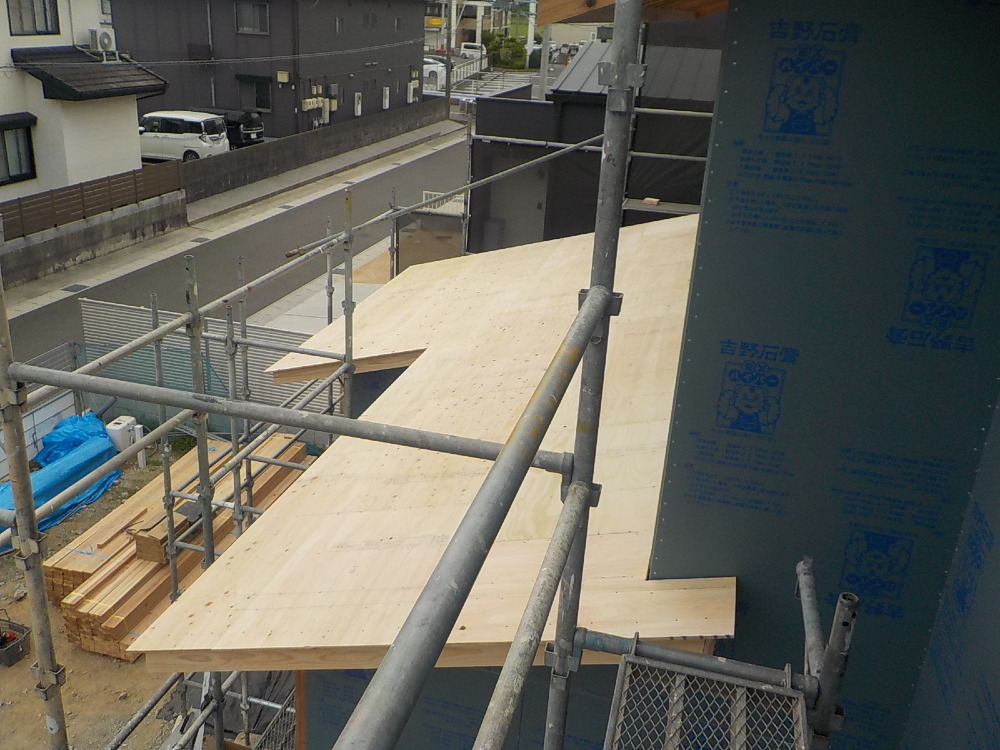

屋根の下地材となる構造用合板の施工を行いました(^^)/

25. 2023年05月27日
上棟

上棟

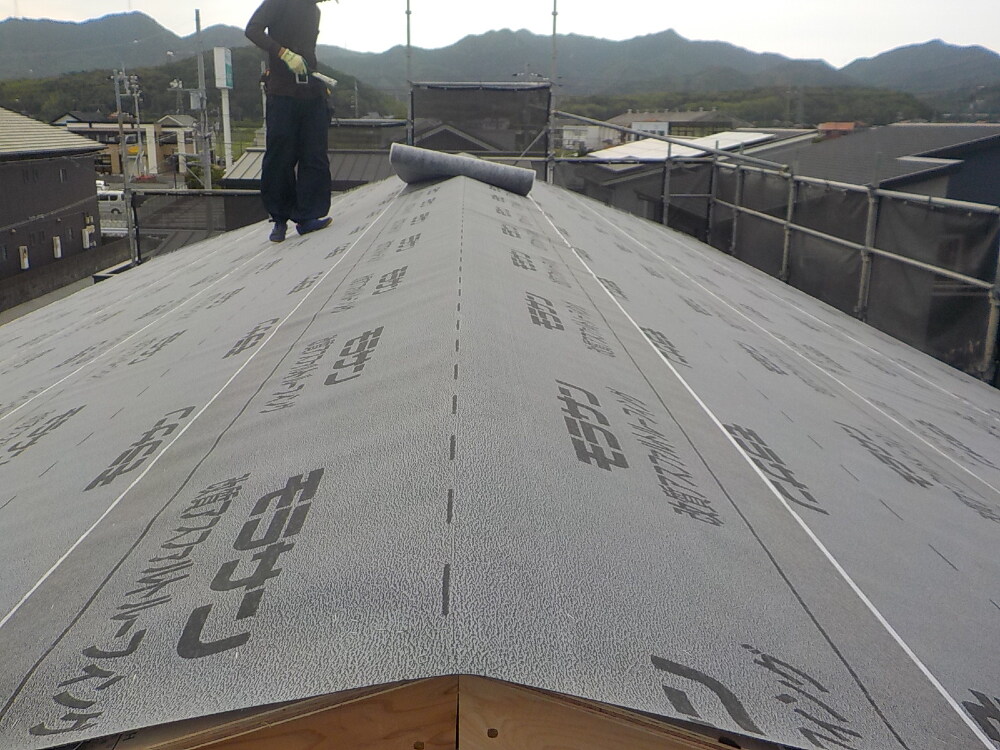

屋根下葺材【アスファルトルーフィング】を施工しています。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。
耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。

26. 2023年05月27日
上棟

上棟

【アスファルトルーフィング】を敷き終えると、次は屋根材を貼っていく作業に入ります。
工事は順調に進んでおります☆

27. 2023年05月27日
上棟

上棟

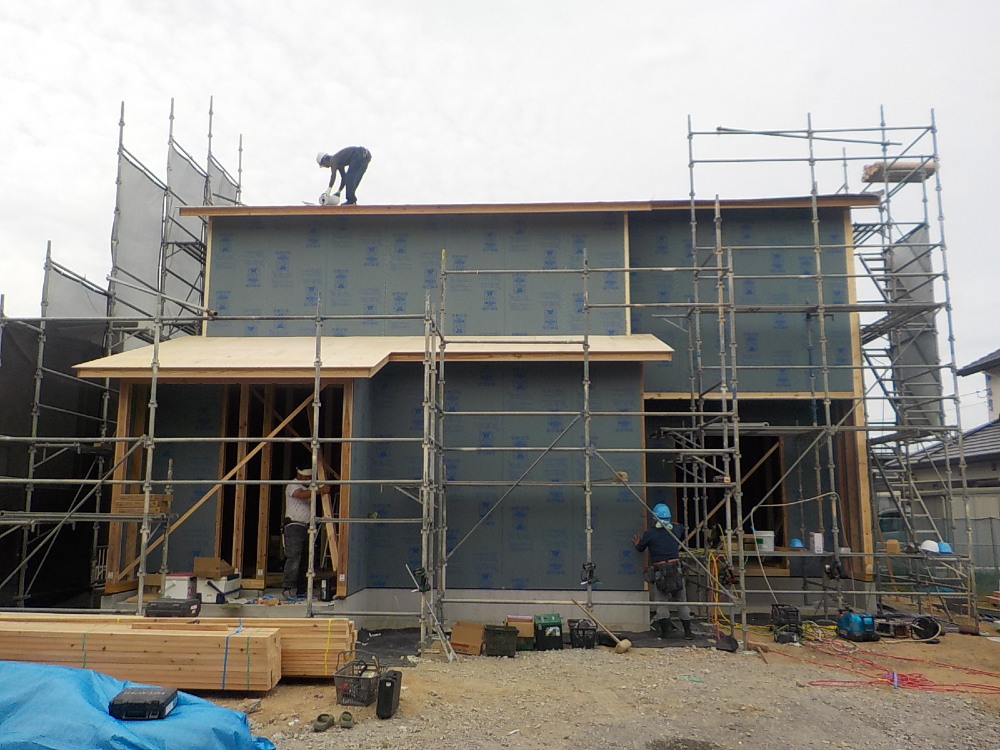

無事に棟上げを完了することができました♪
これから外部、内部とも、さらに工事が進み、ますます姿を変えていきます!
ぜひ現場へお立寄りいただけたらと思います☆

28. 2023年06月01日
内部施工状況

内部施工状況

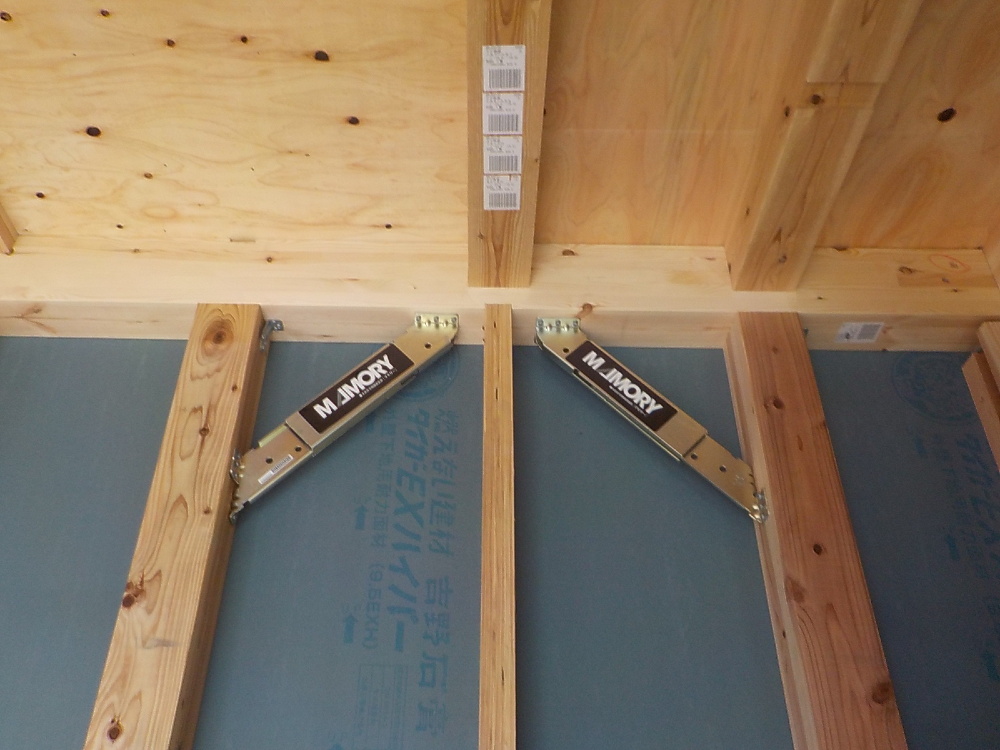

地震時の振動エネルギーを高減衰ゴムの性能を利用し、瞬時に新エネルギーに変換する【Mamory(マモリー)】が施工されました。
地震の揺れを吸収・放熱します。
大切なお住まいと、ご家族の生活を守る制震装置です。

29. 2023年06月01日
外部施工状況

外部施工状況

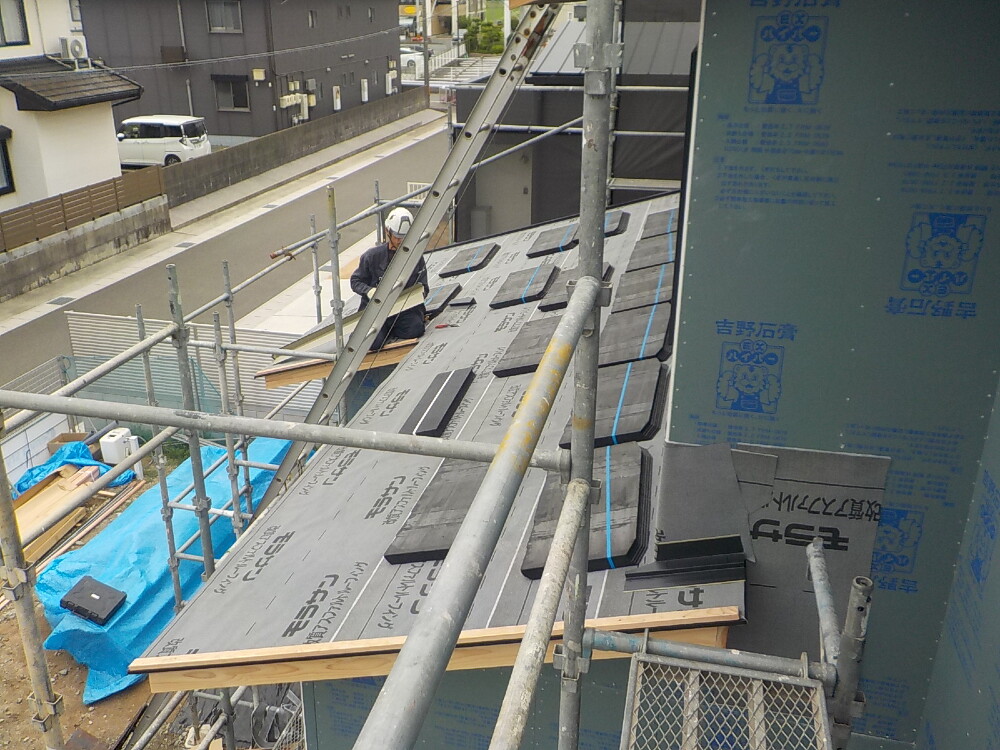

屋根工事の様子です。
これから屋根材を施工していきます!

30. 2023年06月01日
外部施工状況

外部施工状況

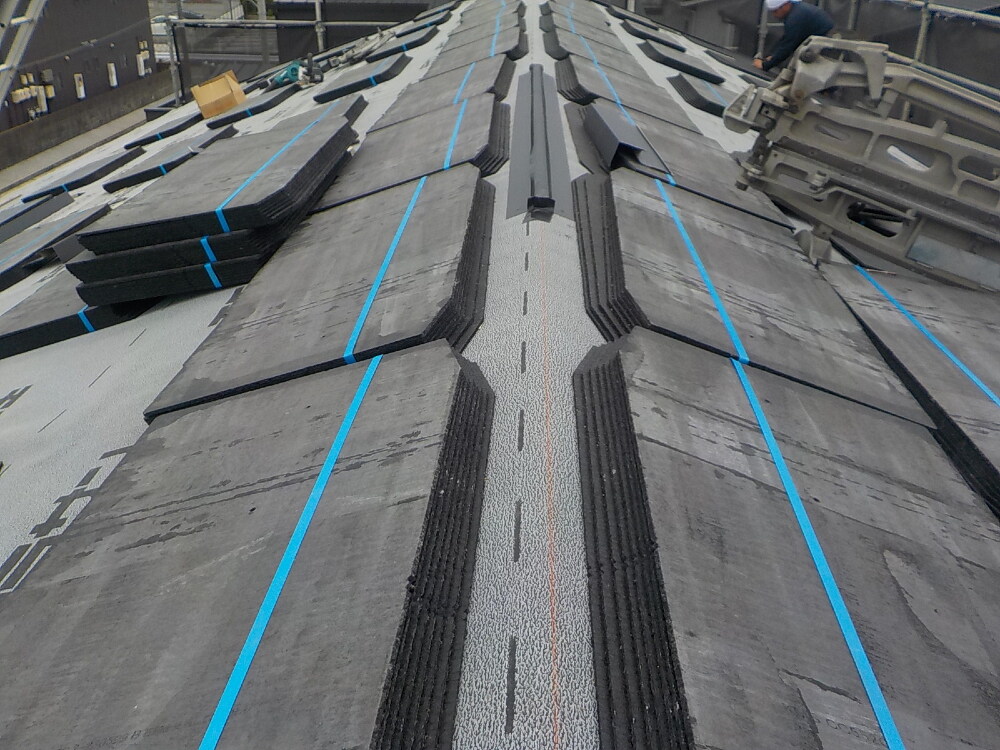

こちらは【コロニアルグラッサ】という屋根材で、長寿命・高耐候・色あせないことが特徴です☆

31. 2023年06月01日
外部施工状況

外部施工状況

写真右上のお部屋にサッシが取付けられました(^^)/

32. 2023年06月07日
内部施工状況

内部施工状況

天井を見上げると板状の段ボールのようなものが取り付けられています。

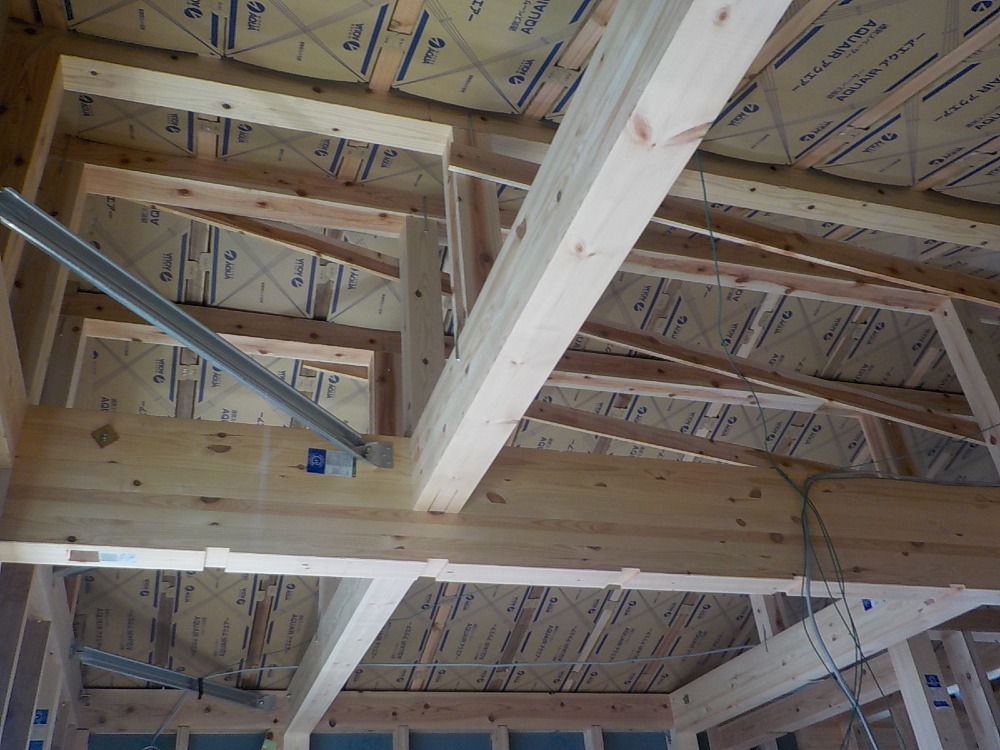

これは【通気スペンサー】という部材で、写真のように垂木に取り付けを行い、屋根下地材と、これから施工していく断熱材との間に入れることで屋根内部に隙間(通気層)を作ってくれます。
このように通気層を確保することで、空気の流れをつくり、天井や壁の内部に湿気を溜めこまないようになっています。

33. 2023年06月07日
外部施工状況

外部施工状況

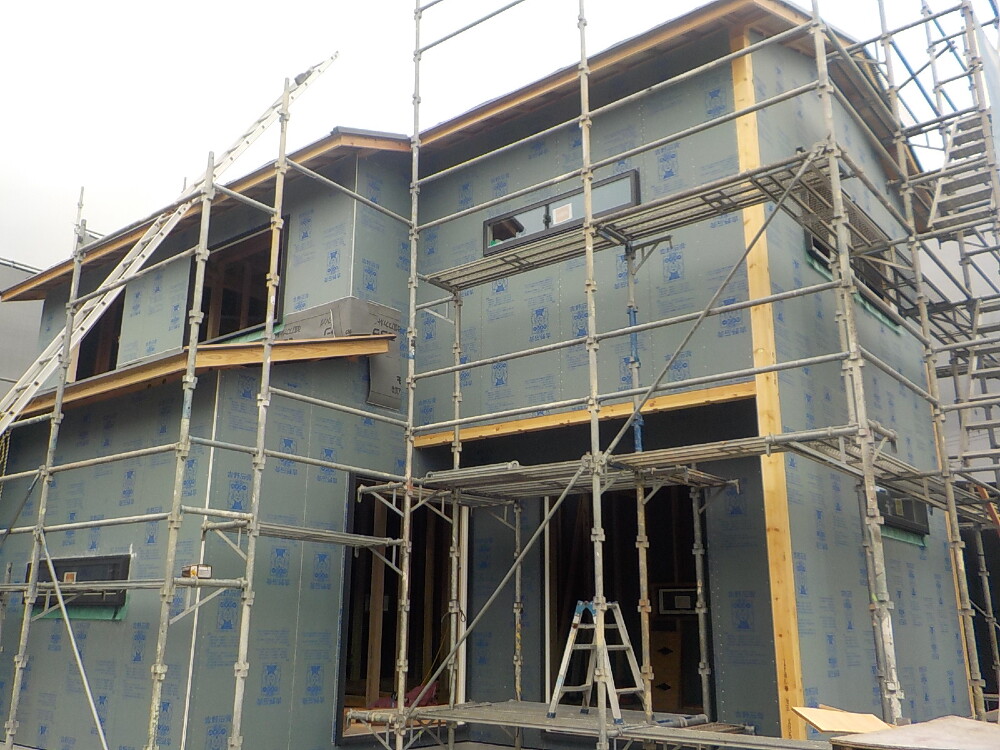

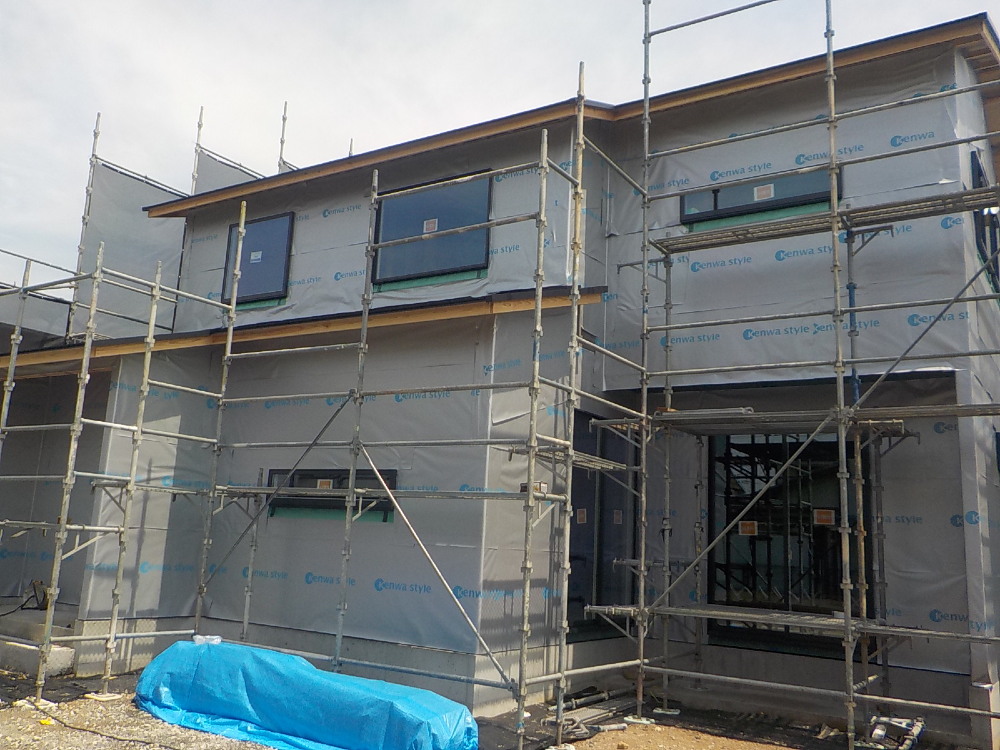

建物外部に遮熱透湿防水シートを貼りました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

34. 2023年06月11日
内部施工状況

内部施工状況

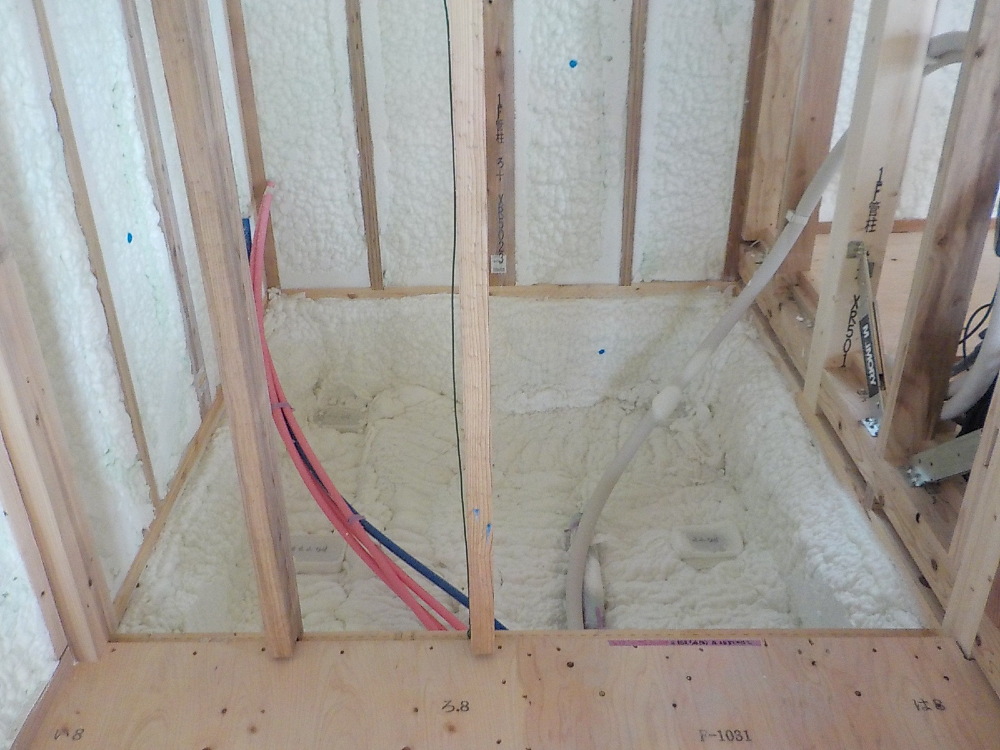

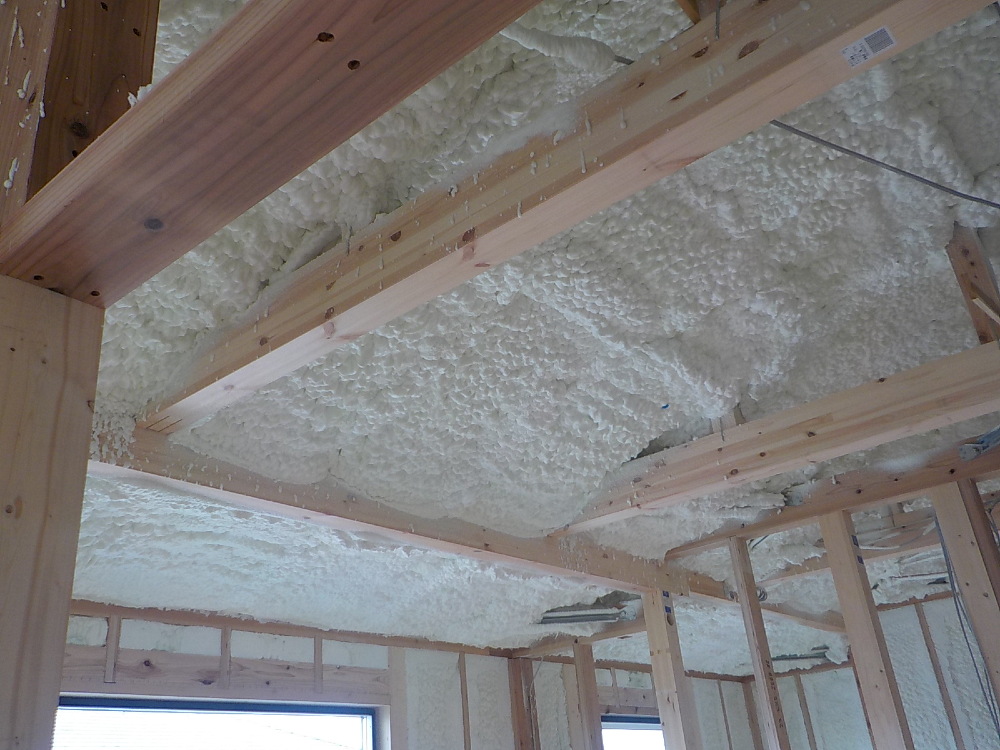

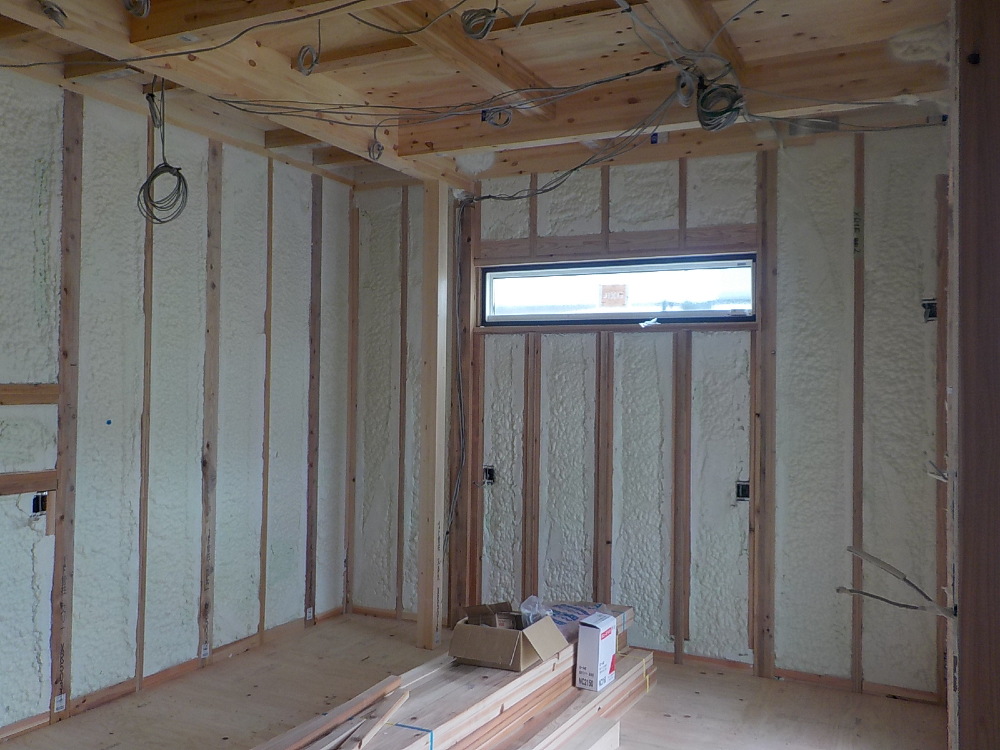

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

35. 2023年06月11日
内部施工状況

内部施工状況

【アクアフォーム】の嬉しいとこと
①高い断熱材と気密性でお家の光熱費を削減してくれます
②アレルギー原因物質を発生させず、人に優しい素材で出来ています
③スポンジ状のフォームが建物の内外の音を吸収し、静かな住空間で快適に暮らせます
ひとにも地球にも優しい断熱材です!

36. 2023年06月11日
内部施工状況

内部施工状況

アクアフォームは専門の職人さんが隙間なく隅々まで吹き付けてくれます♪

37. 2023年06月14日
内部施工状況

内部施工状況

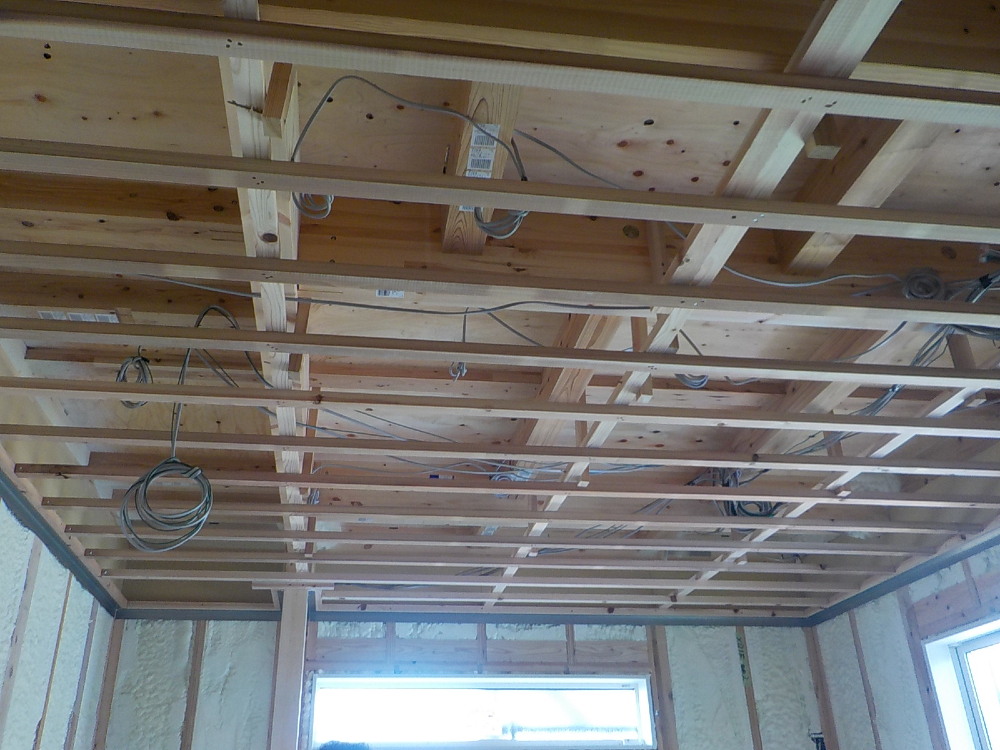

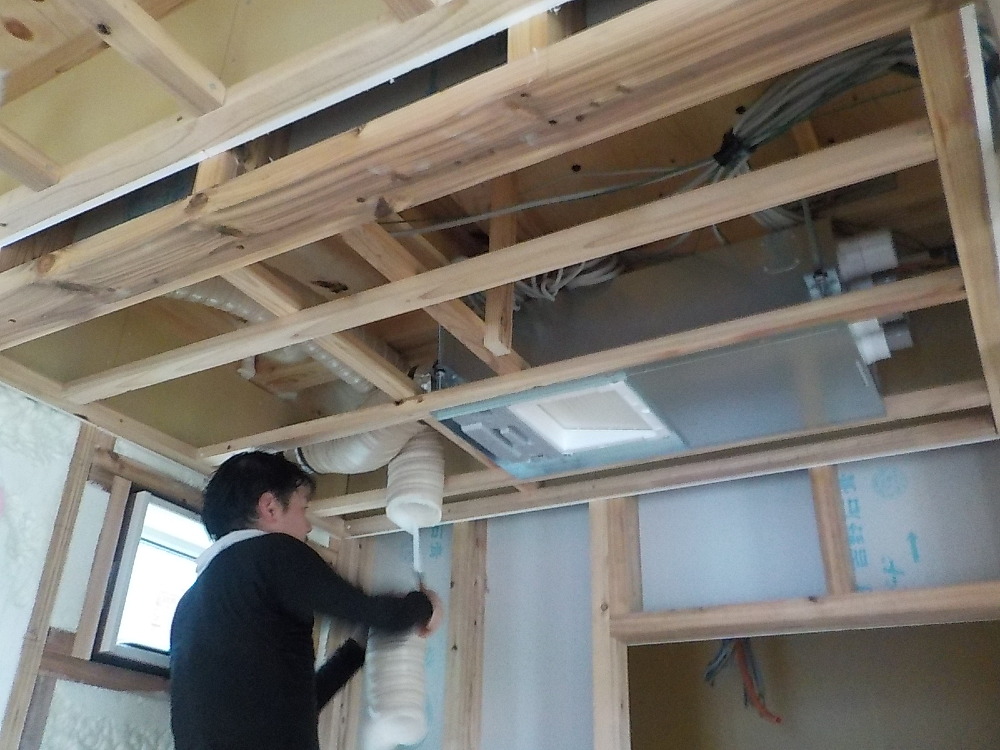

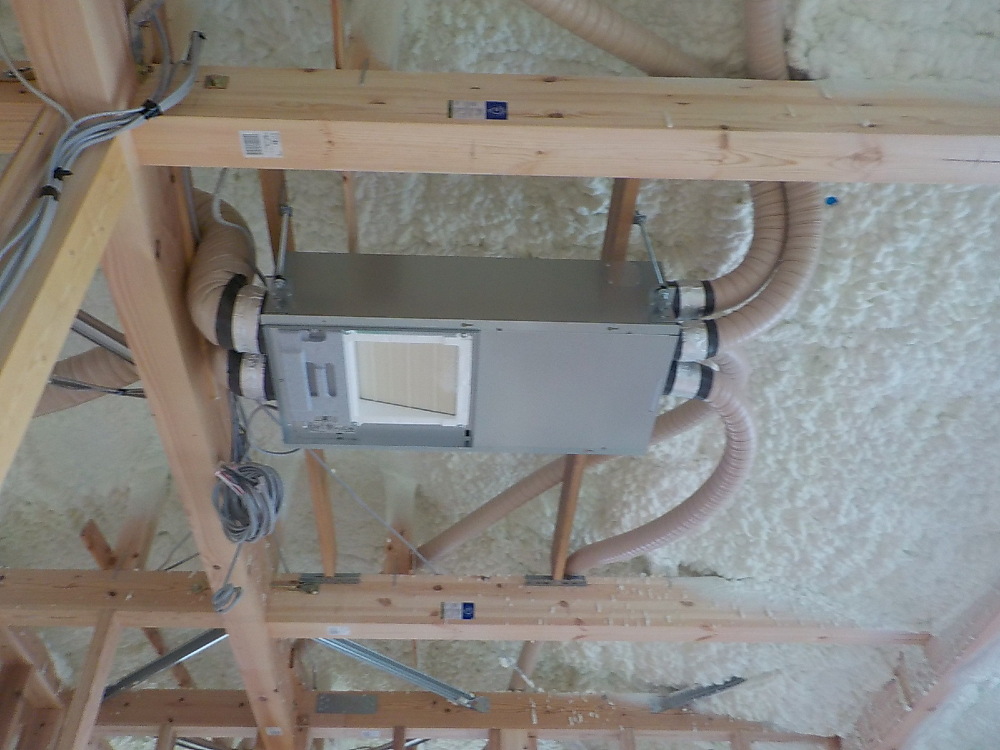

2階 換気システム取付(第1種換気)

38. 2023年06月14日
内部施工状況

内部施工状況

1階 換気システム取付(第1種換気)

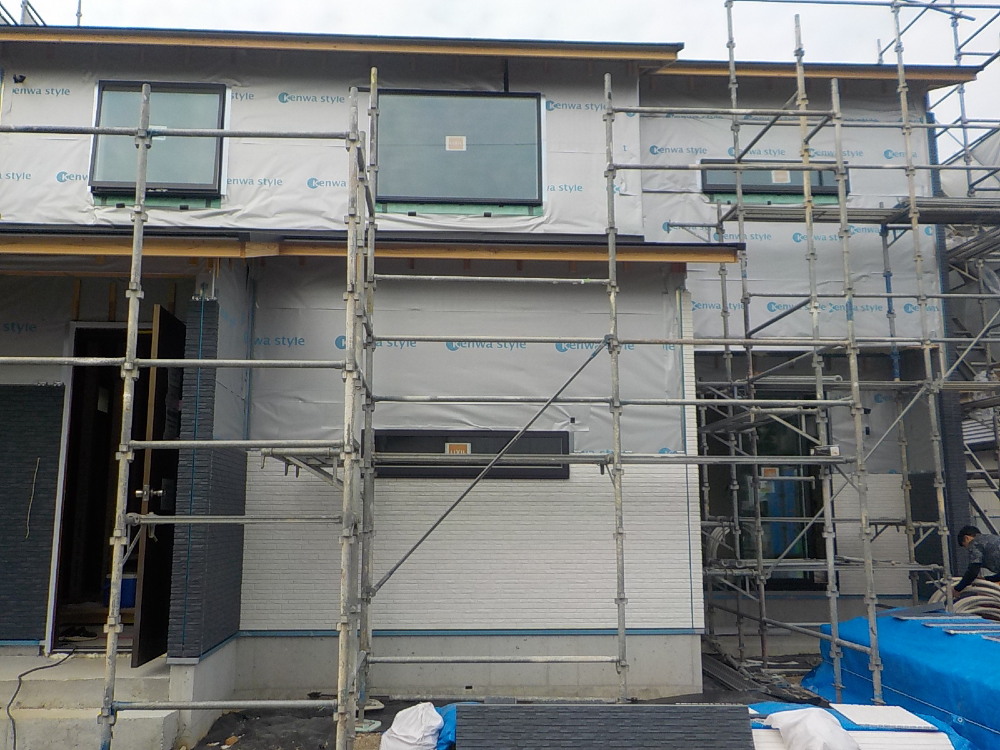

39. 2023年06月20日
外部施工状況

外部施工状況

サイディング貼り工事が行われました(^^)/

40. 2023年06月20日
内部施工状況

内部施工状況

41. 2023年06月20日
内部施工状況

内部施工状況

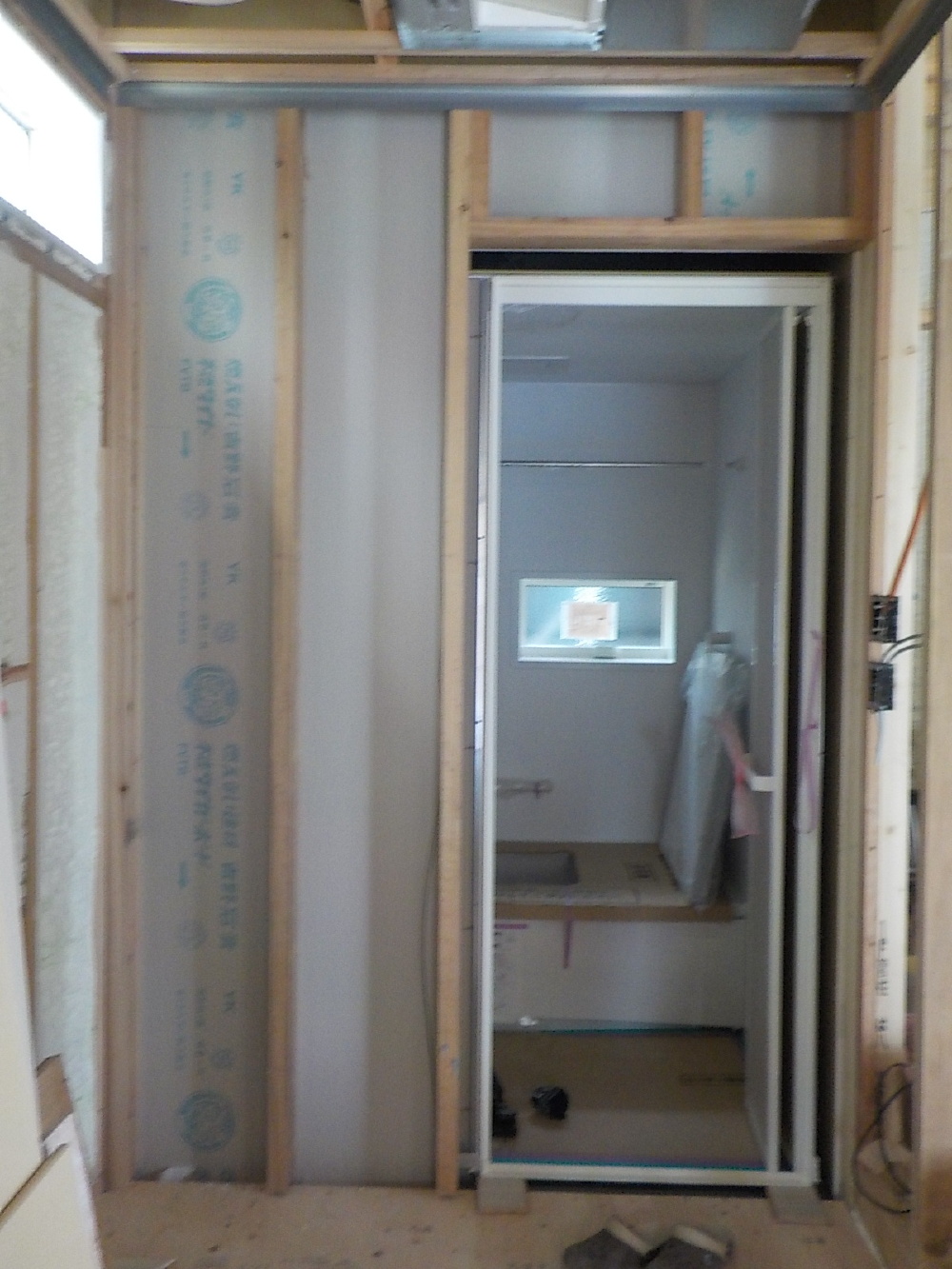

ユニットバス設置工事が行われました!
建物内部は現在木工事中ですが、壁や建具などが出来上がってから浴槽やパネルを搬入すると、入りずらかったり、ぶつけて傷をつけてしまったりする恐れがあるため、このように早い段階で設置するようにしています。

42. 2023年06月20日
内部施工状況

内部施工状況

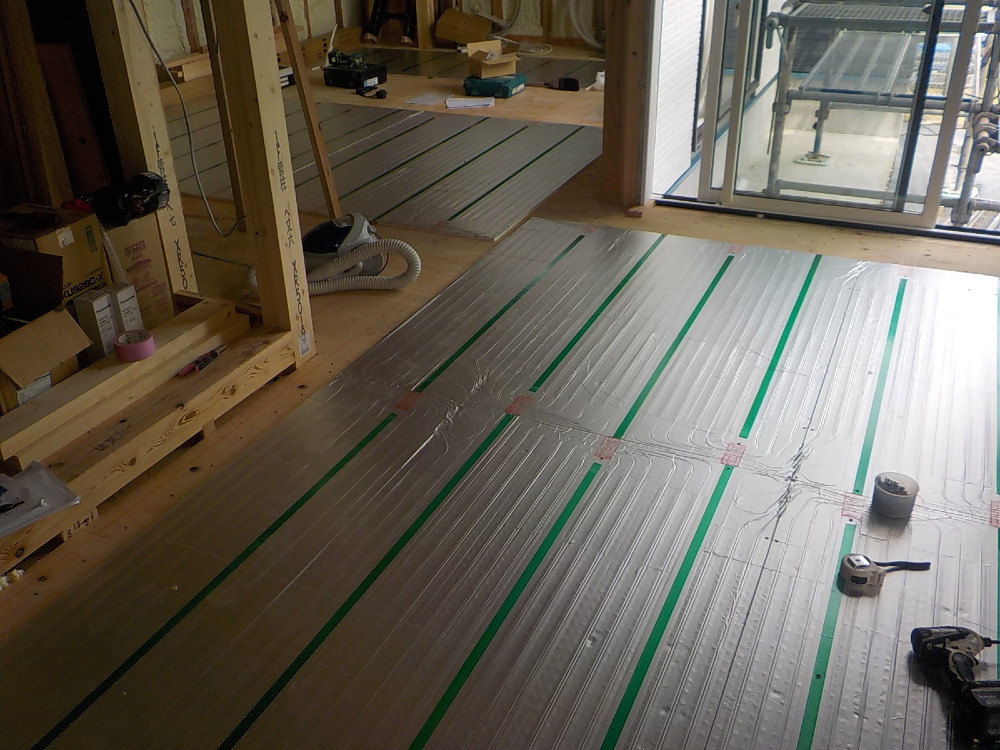

温水式床暖房を施工しています。
温水式床暖房は、床下に温水マットを敷きお湯を循環させ部屋全体を温める床暖房です!

43. 2023年06月22日
内部施工状況

内部施工状況

44. 2023年06月22日
内部施工状況

内部施工状況

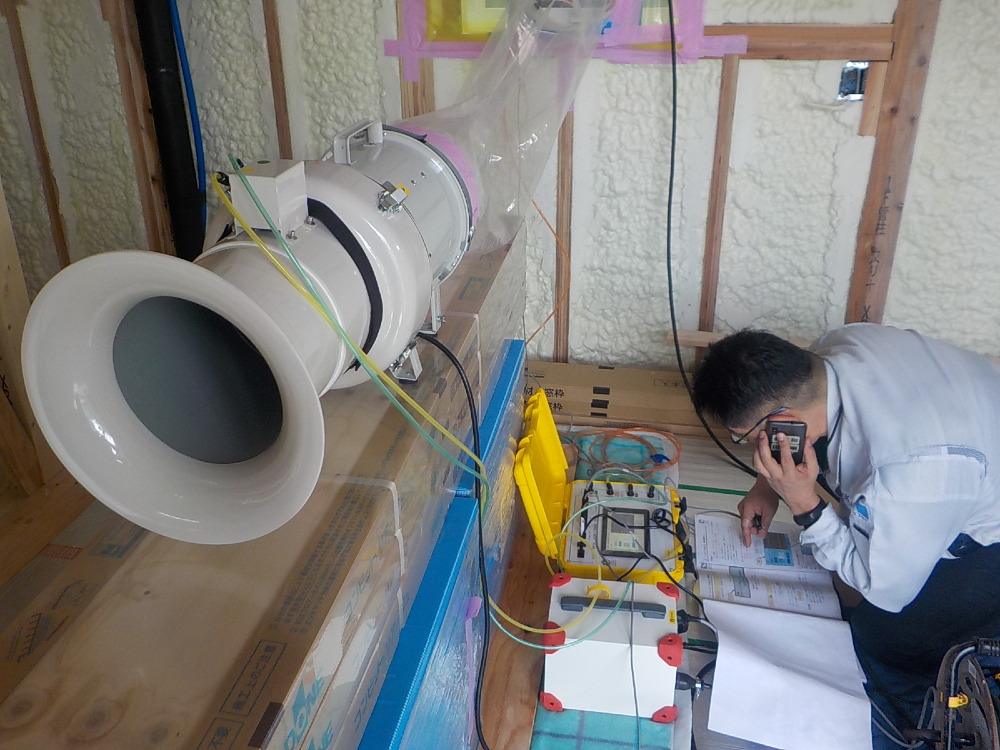

気密検査を行いました。
圧縮機・冷媒ポンプ・圧力容器等の気密(装置内部の気体が漏れない様にする事)を確認する為の検査です。

45. 2023年06月26日
内部施工状況

内部施工状況

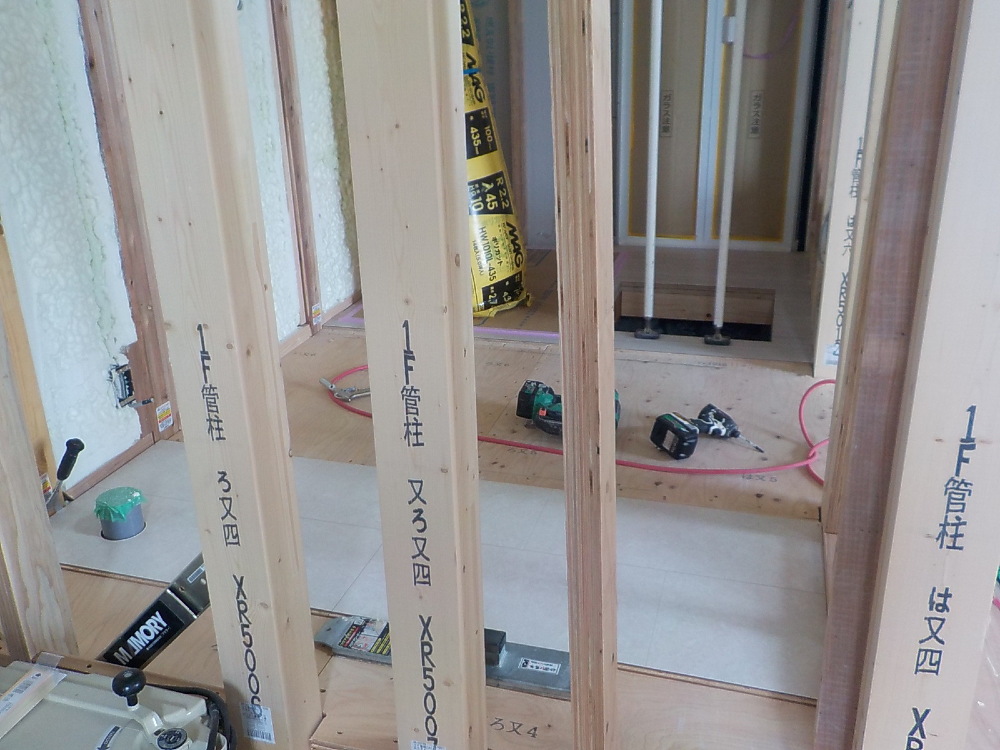

46. 2023年06月29日
外部施工状況

外部施工状況

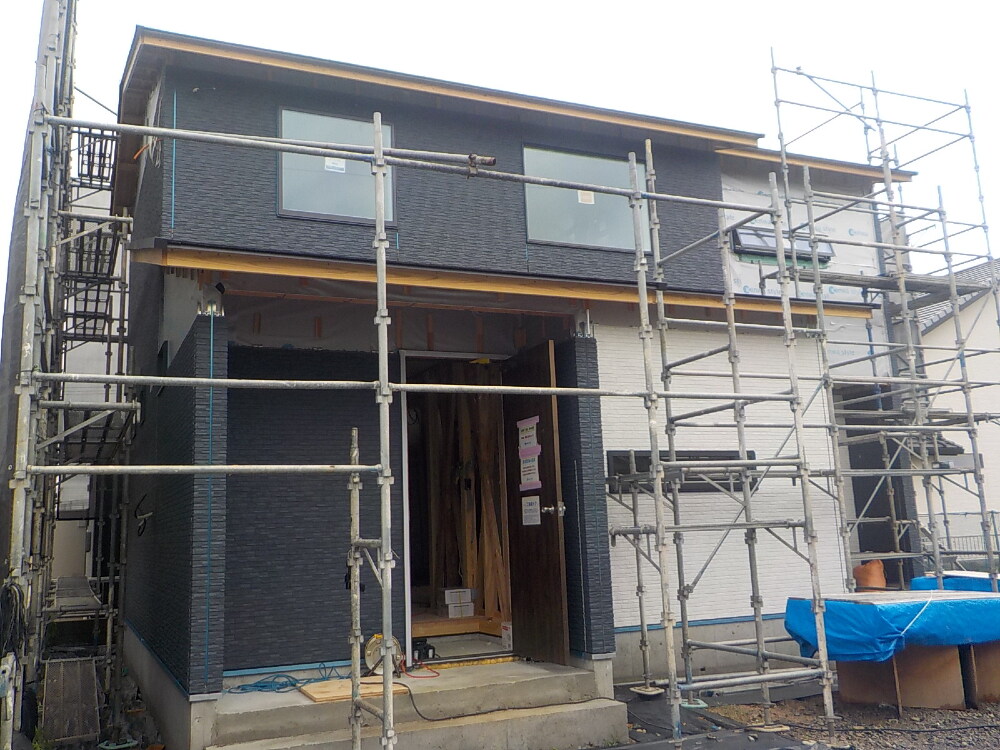

サイディング貼り工事も順調に進んでおります!

47. 2023年06月29日
内部施工状況

内部施工状況

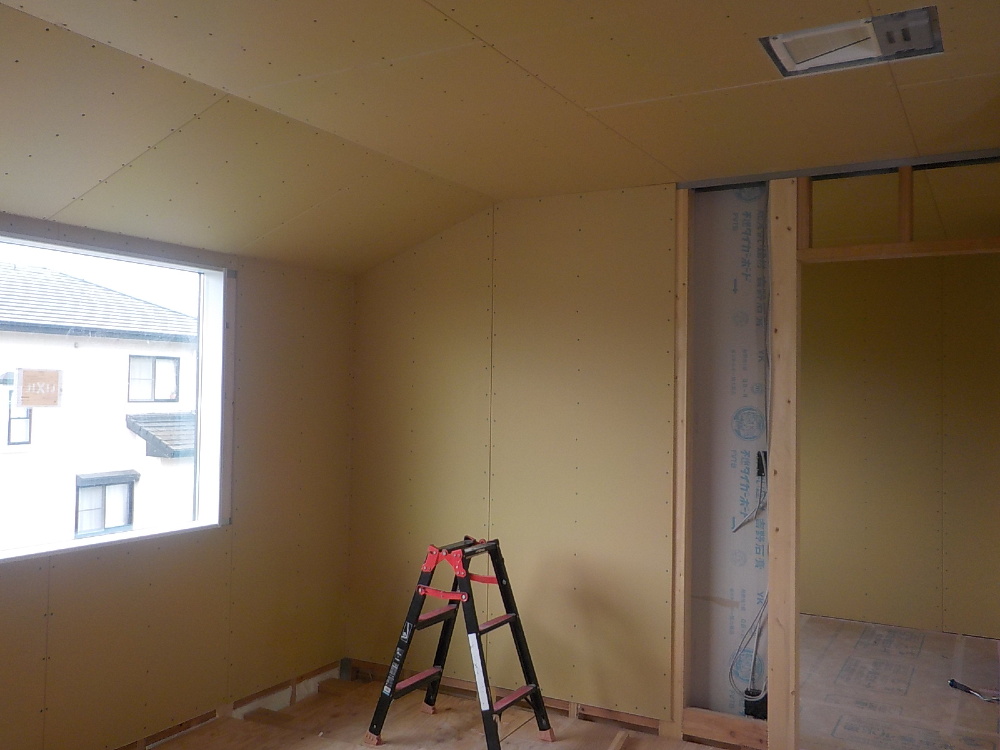

石膏ボードが施工されました。
【石膏ボード】とは、石膏を芯材として両面をボード用原紙で被覆し、板状に整形したものです。
耐火性、断熱性、遮音性に優れています!

48. 2023年06月29日
内部施工状況

内部施工状況

石膏ボード施工中の様子です。
これを貼り終えましたら、いよいよクロスを貼っていきます!
お部屋がどんな風に変身するかとても楽しみです☆

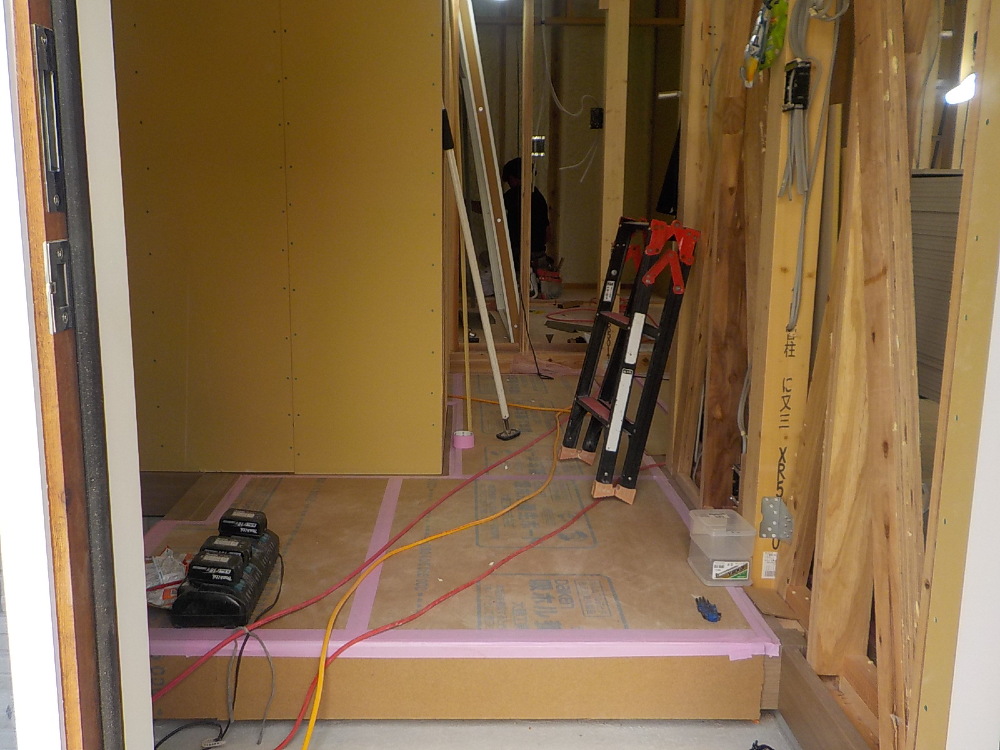

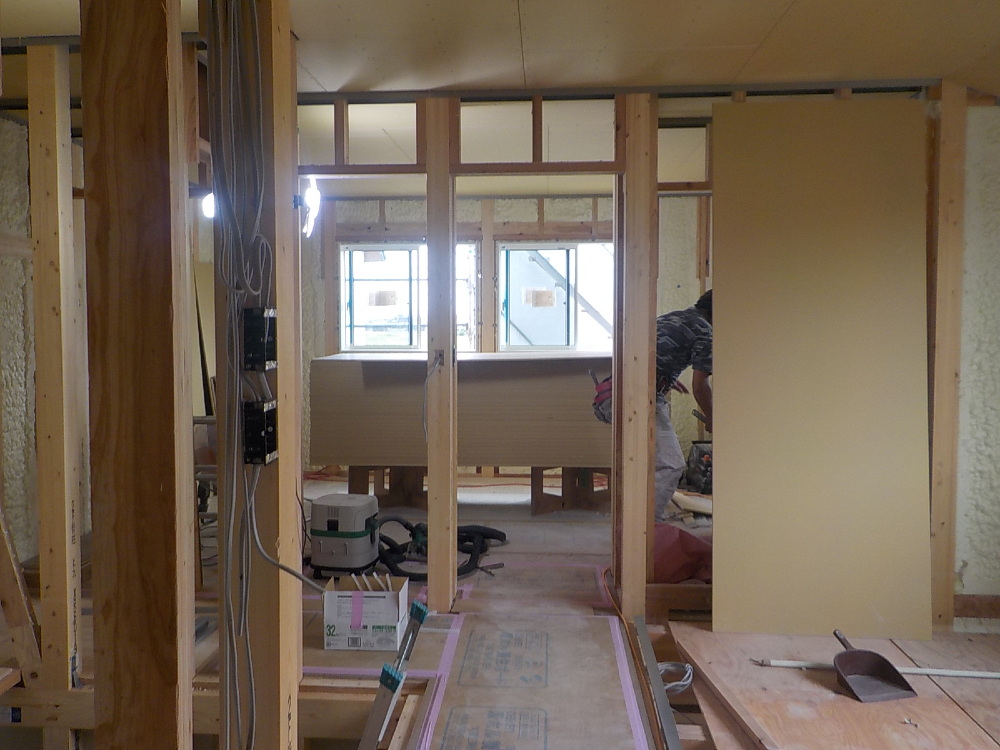

49. 2023年07月04日
内部施工状況

内部施工状況

50. 2023年07月04日
内部施工状況

内部施工状況

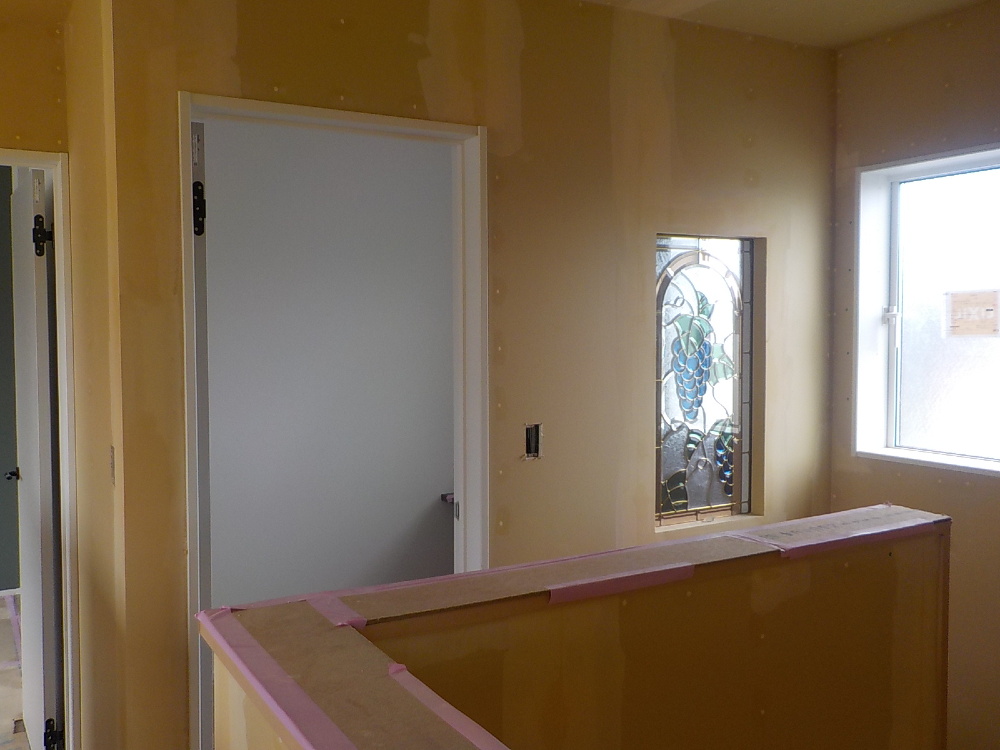

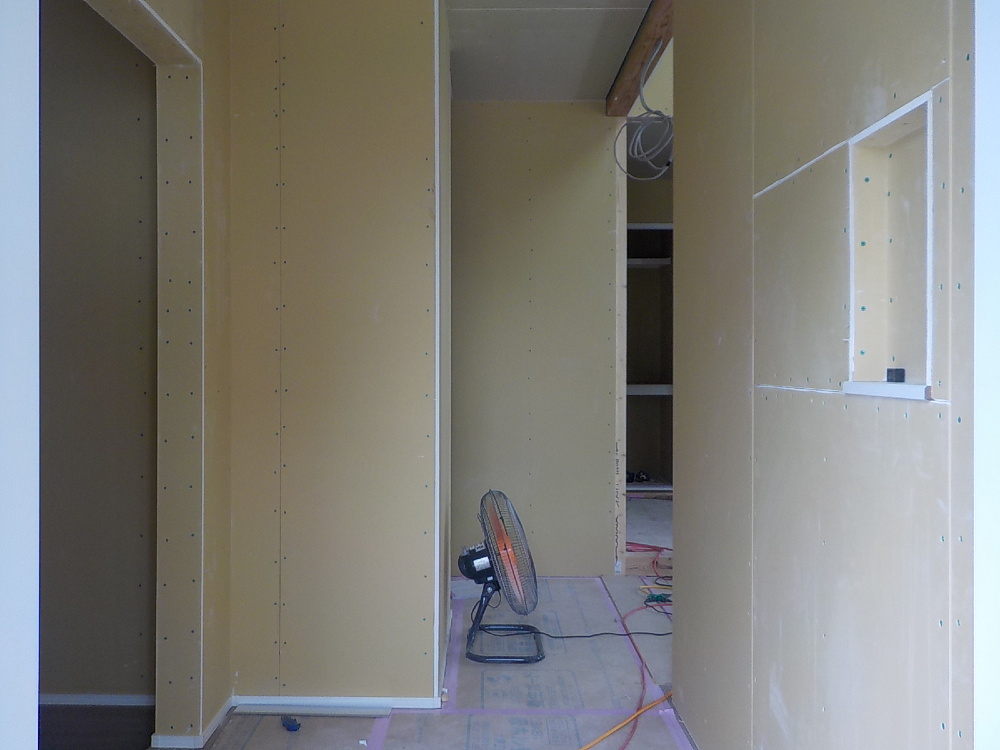

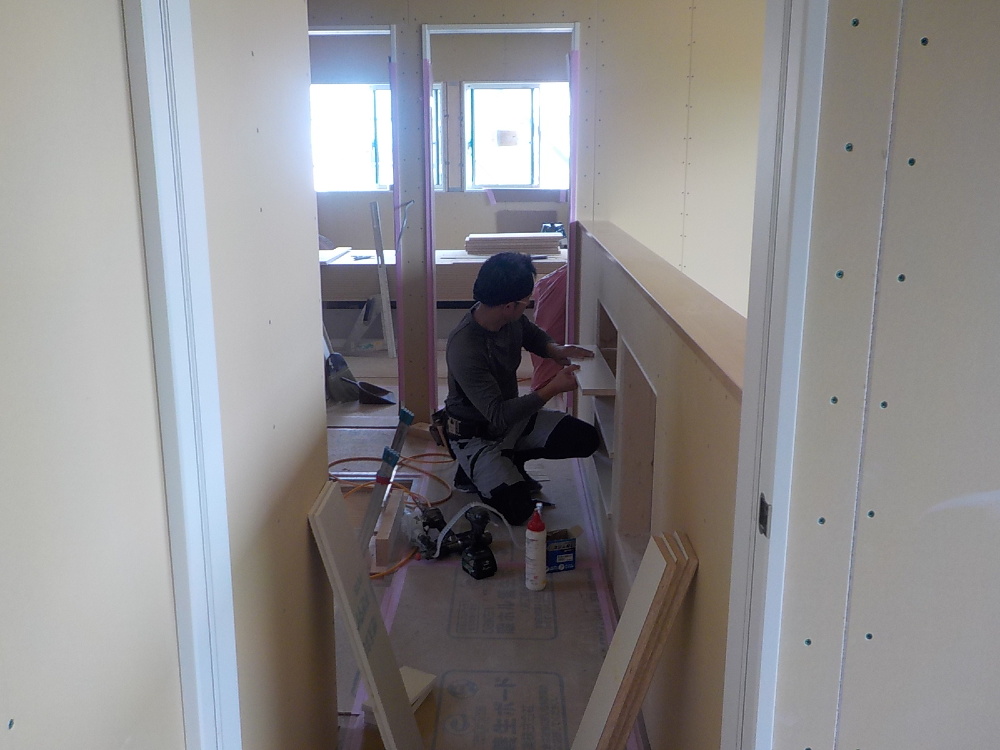

ニッチの造作工事を行っています。

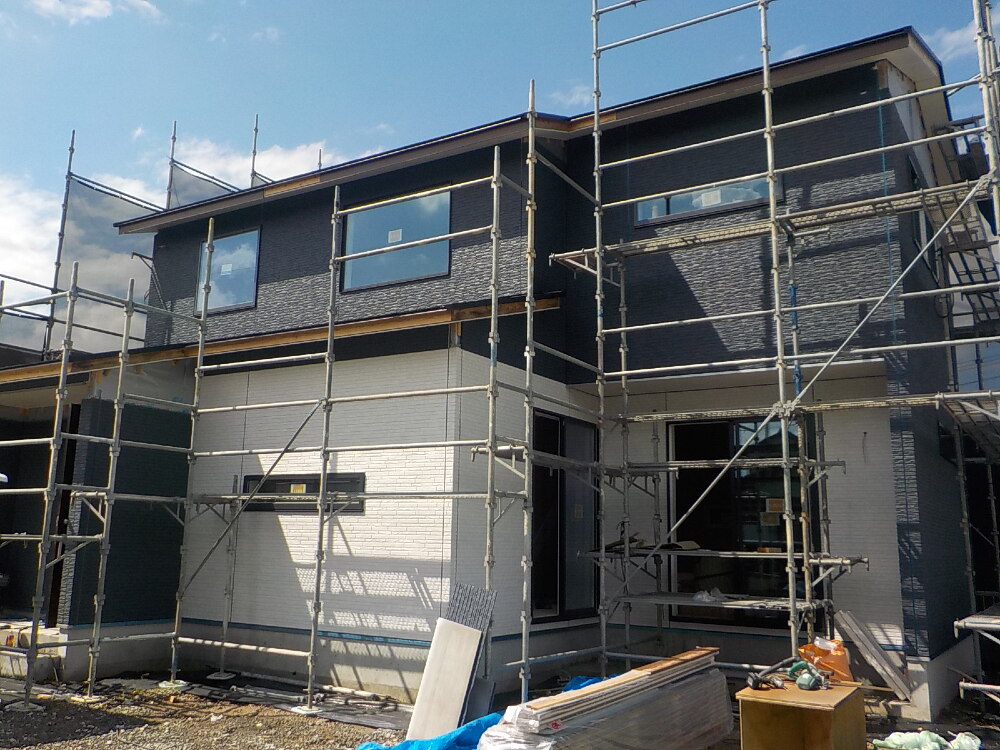

51. 2023年07月11日
外部施工状況

外部施工状況

52. 2023年07月12日
内部施工状況

内部施工状況

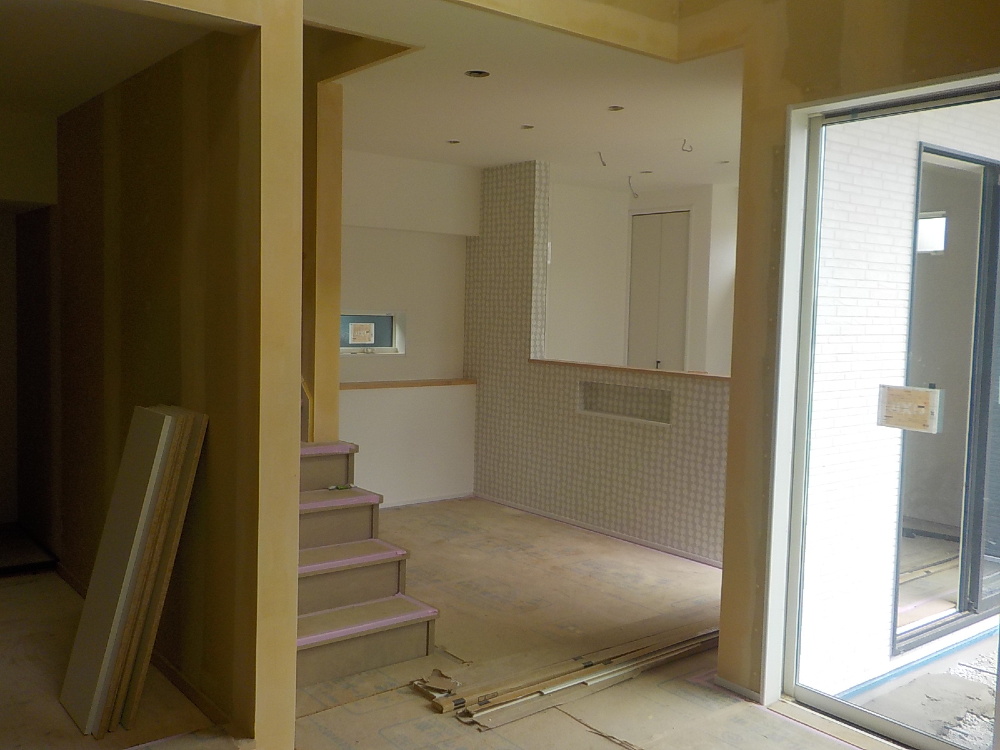

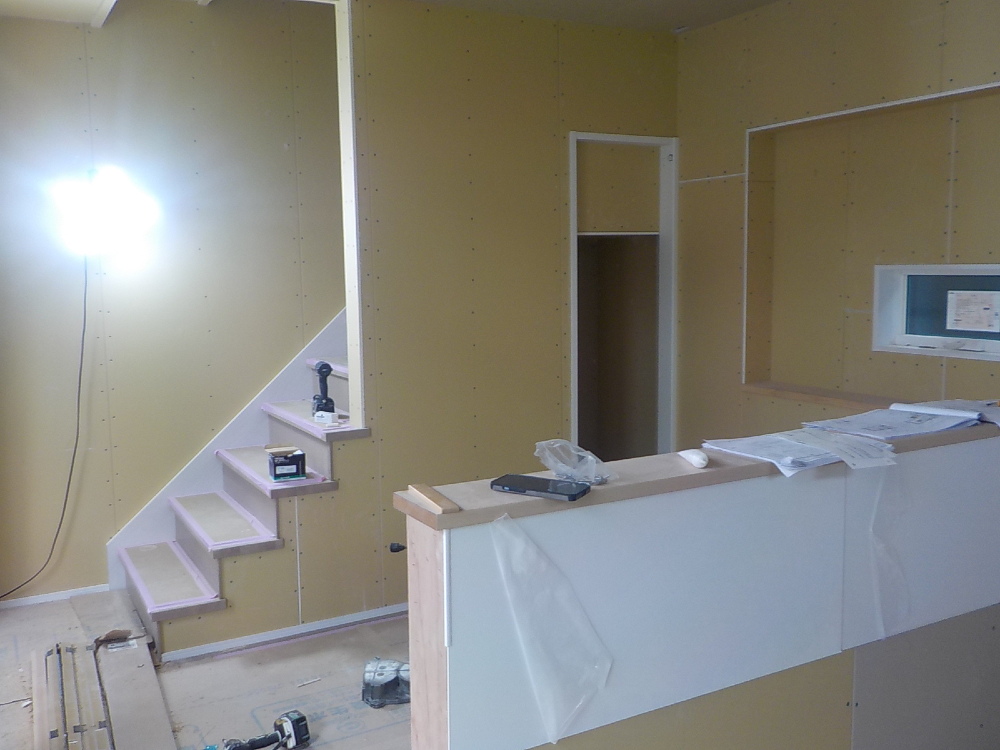

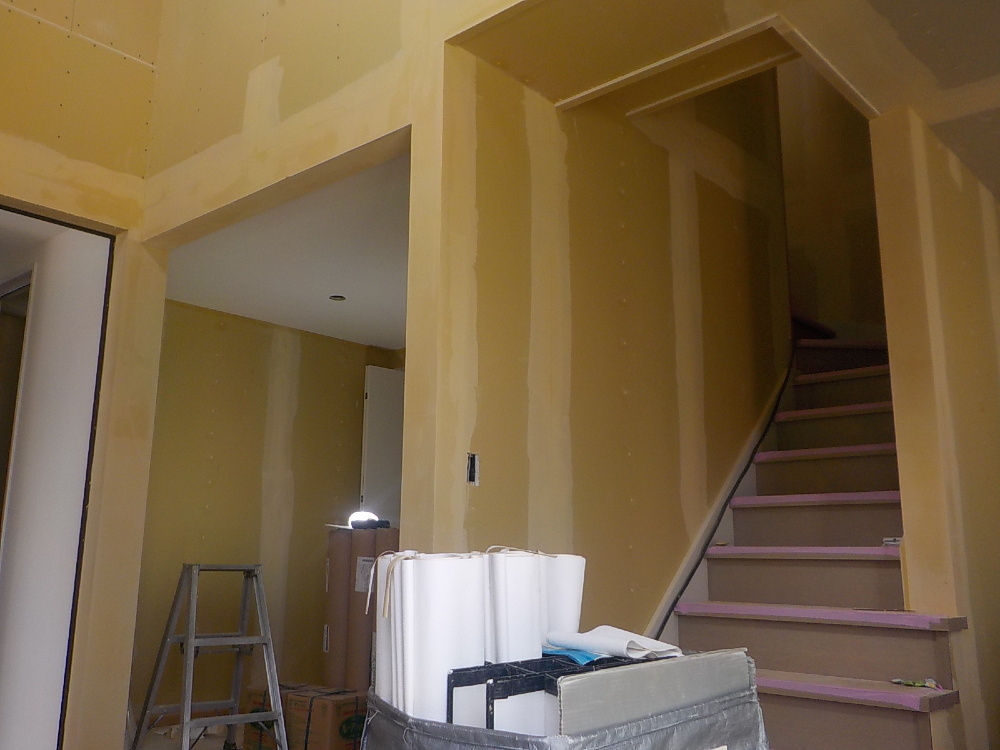

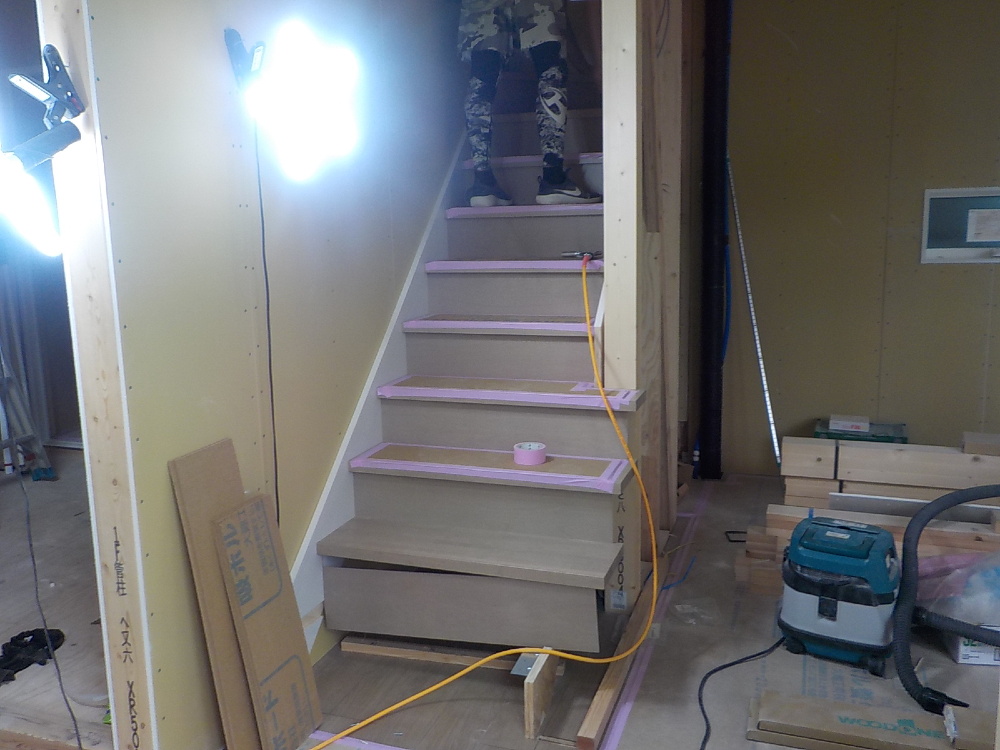

階段の造作の様子です。

53. 2023年07月14日
内部施工状況

内部施工状況

石膏ボード貼り工事が施工されました

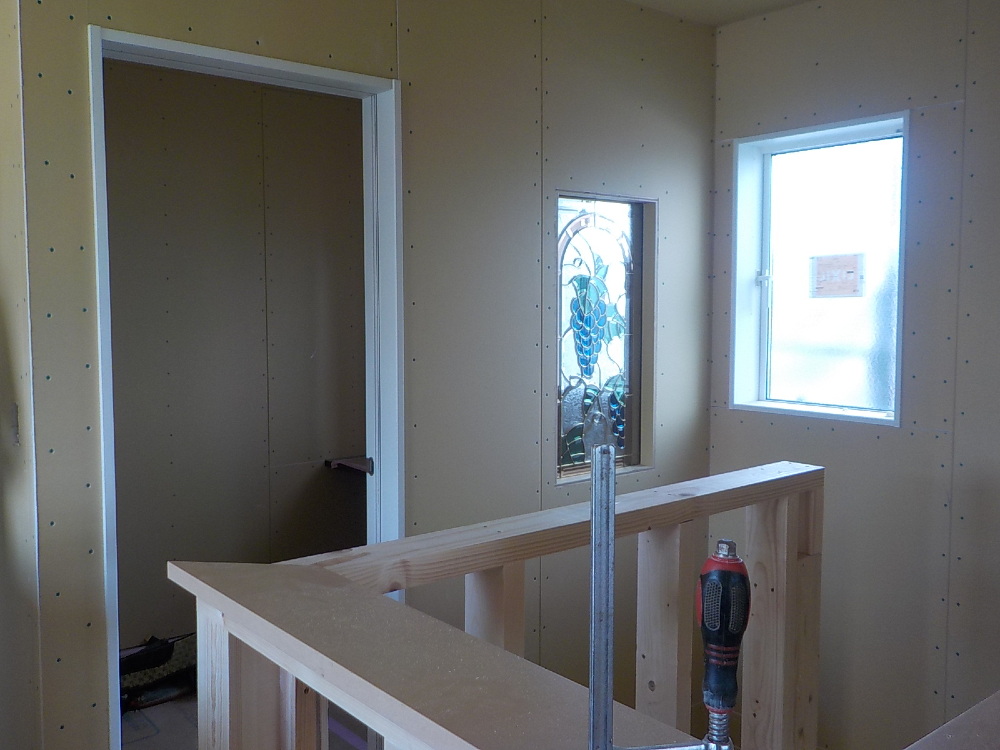

54. 2023年07月19日
内部施工状況

内部施工状況

55. 2023年07月20日
内部施工状況

内部施工状況

56. 2023年07月25日
外部施工状況

外部施工状況

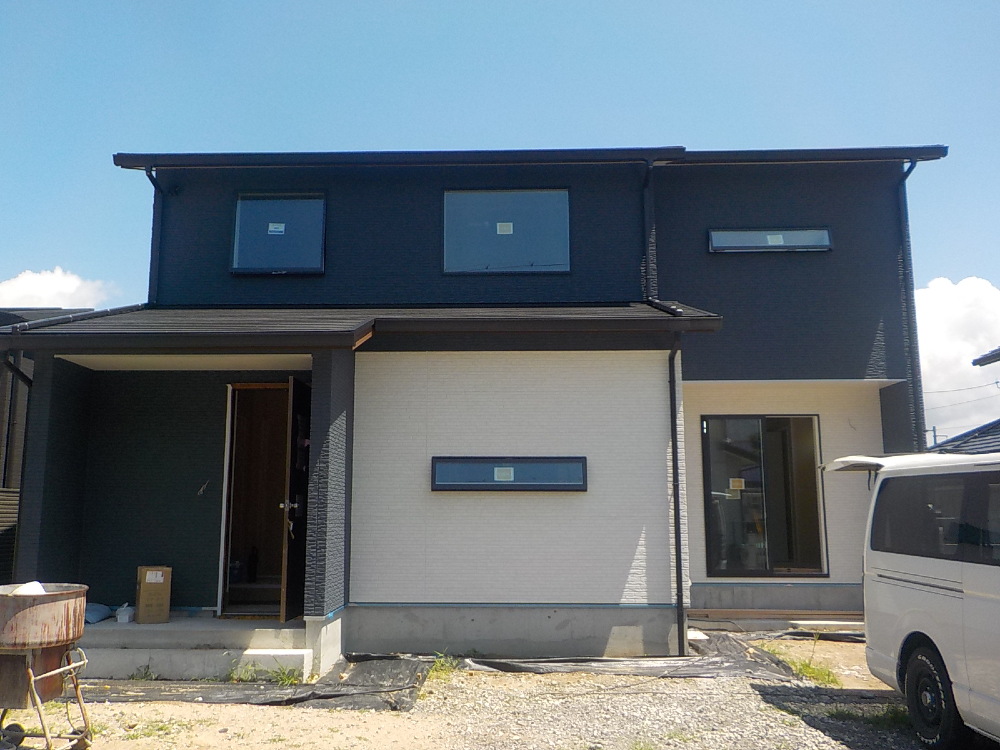

足場が取れました。
サイティング貼りが終わったので足場が撤去され、お家全体が見えるようになりました!
ブラック×ホワイトの対比が美しく広々とした外壁になりました♪

57. 2023年07月25日
内部施工状況

内部施工状況

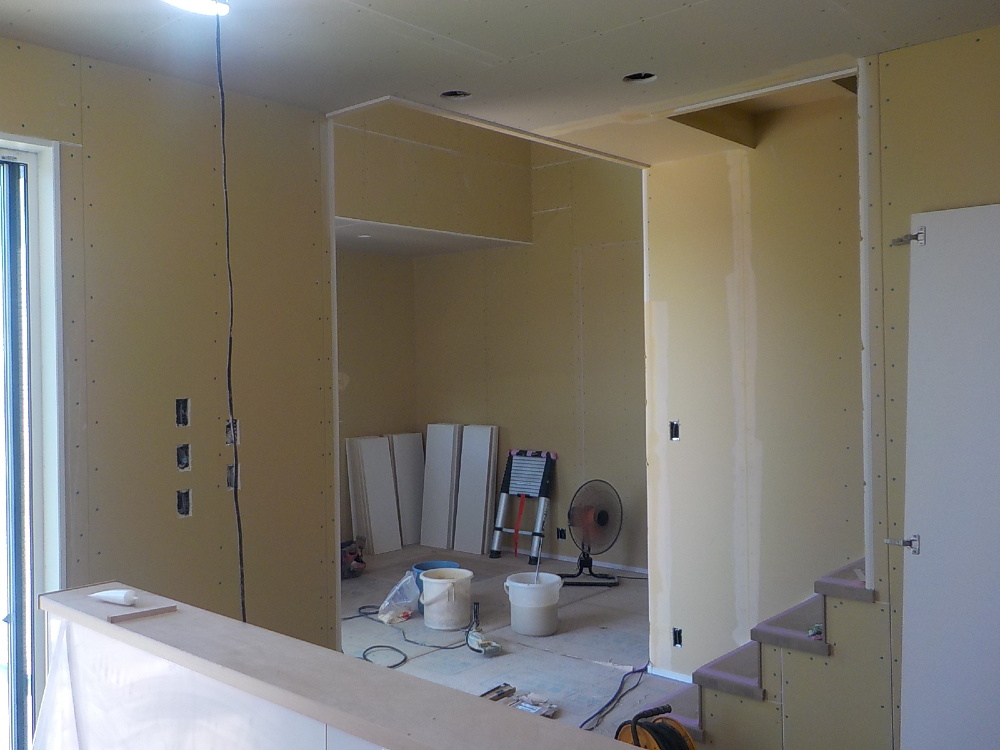

いよいよクロスを貼る下準備が始まりました(^^)/
下地用の石膏ボードの継目や釘を打ってできた凹凸を、パテを塗ってにしっかりと平らにしていきます!
こうすることで、平らで美しいクロス面が出来上がります♪
これを全てのお部屋に対して行っていきますので、とても大変で技術な作業です!(^^)!

58. 2023年07月28日
外部施工状況

外部施工状況

59. 2023年07月28日
内部施工状況

内部施工状況

60. 2023年07月28日
内部施工状況

内部施工状況

61. 2023年07月31日
内部施工状況

内部施工状況

62. 2023年07月31日
内部施工状況

内部施工状況

63. 2023年07月31日

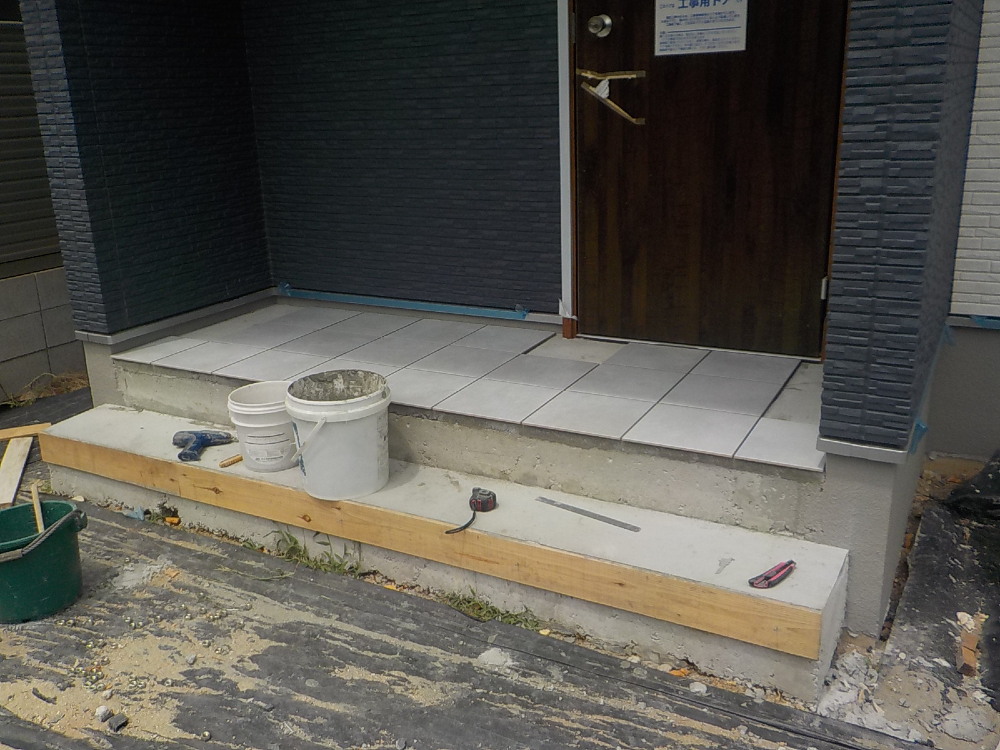

内部施工状況

内部施工状況

タイル貼りが始まりました!
モルタルの下地で高さを調節した上に、タイルを並べていきます。

64. 2023年07月31日
外部施工状況

外部施工状況

タイル貼りの様子です。
1枚1枚、バランスや寸法を見ながら丁寧な作業が進みます!

65. 2023年07月31日
外部施工状況

外部施工状況

66. 2023年08月04日
内部施工状況

内部施工状況

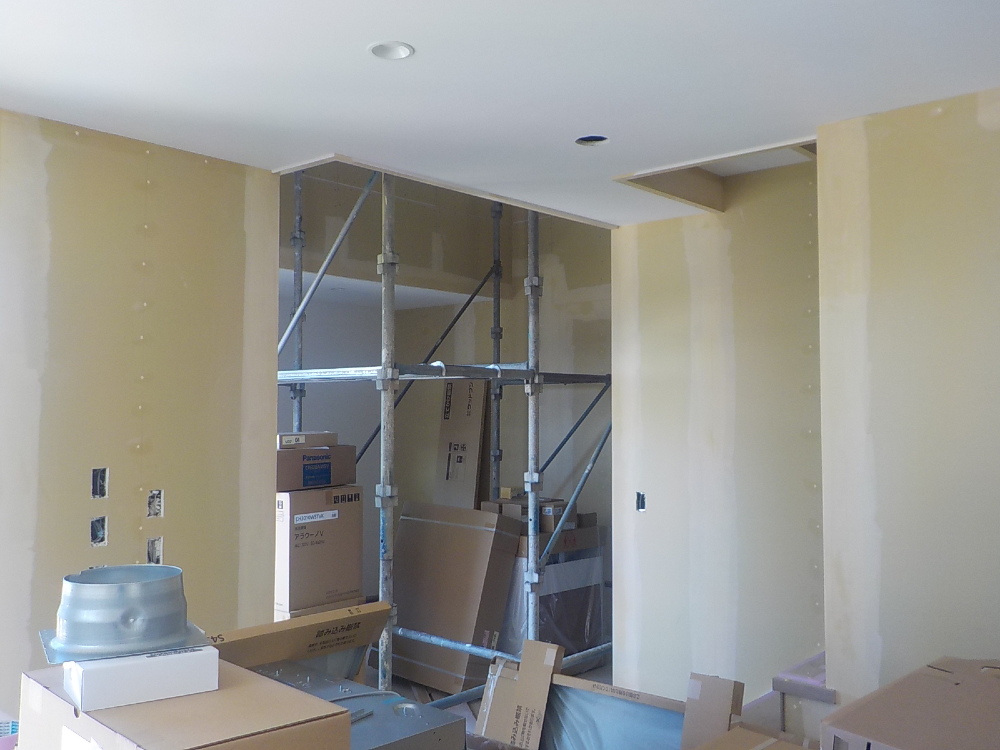

内部足場組

67. 2023年08月04日
内部施工状況

内部施工状況

カップボード施工

68. 2023年08月04日
内部施工状況

内部施工状況

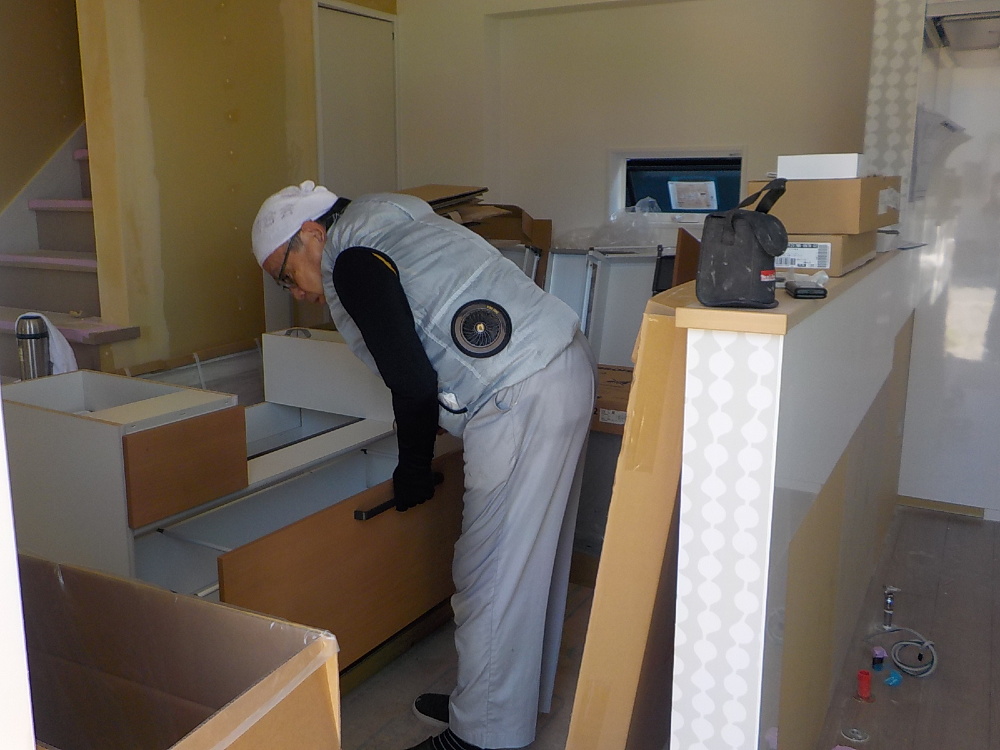

キッチン施工

69. 2023年08月04日
外部施工状況

外部施工状況

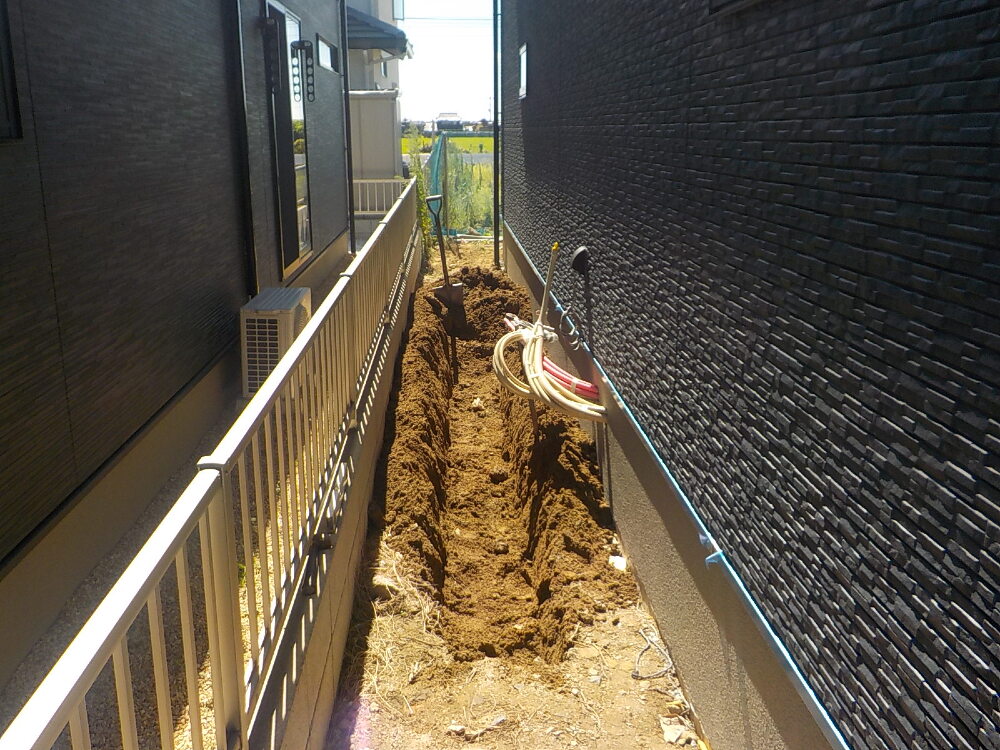

外回り配管工事

70. 2023年08月07日
外部施工状況

外部施工状況

71. 2023年08月10日

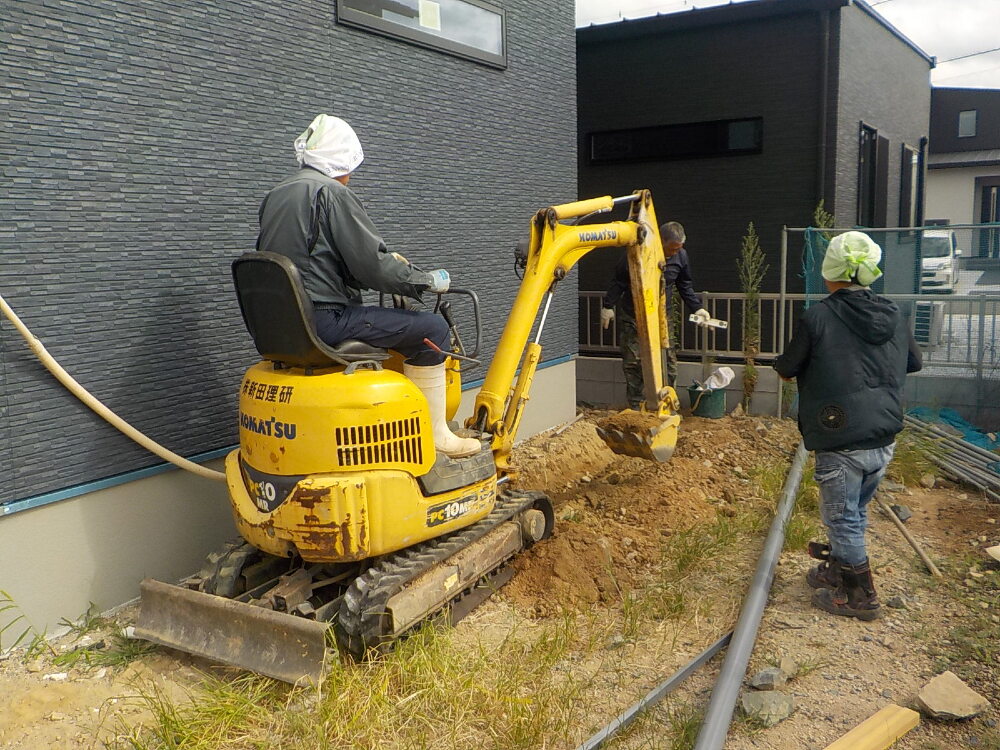

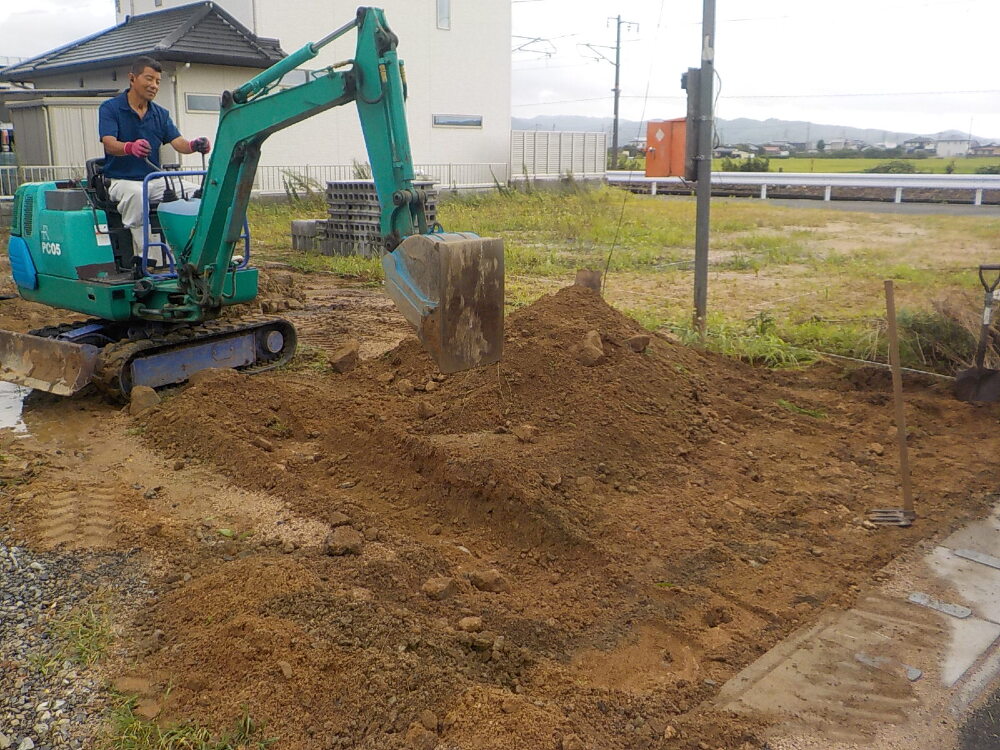

外構工事

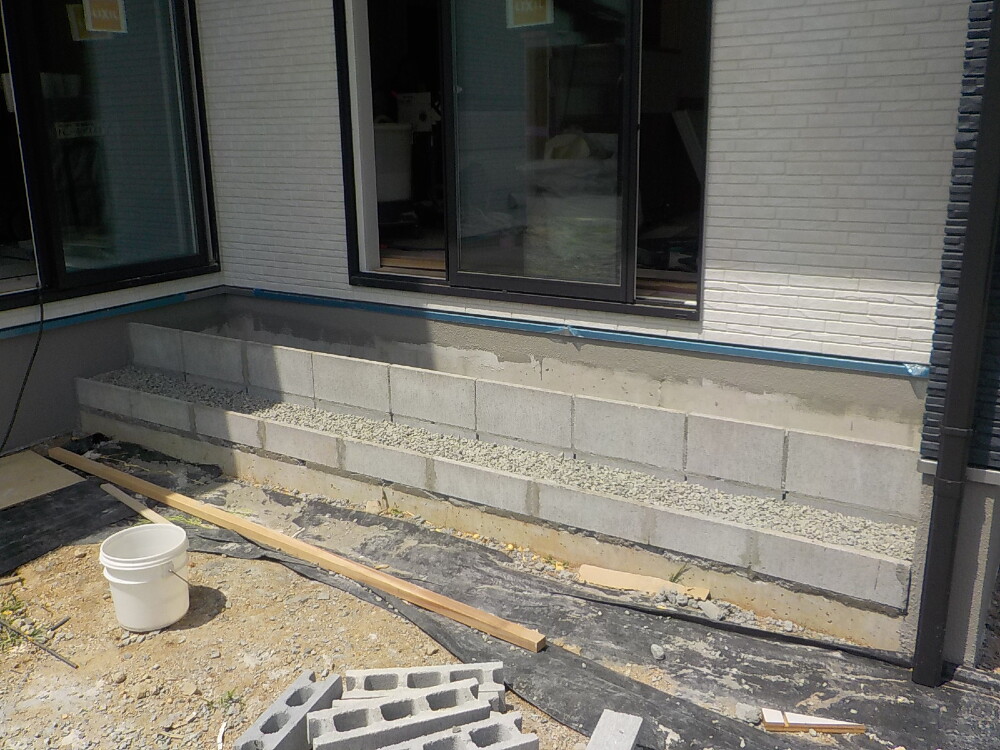

外構工事

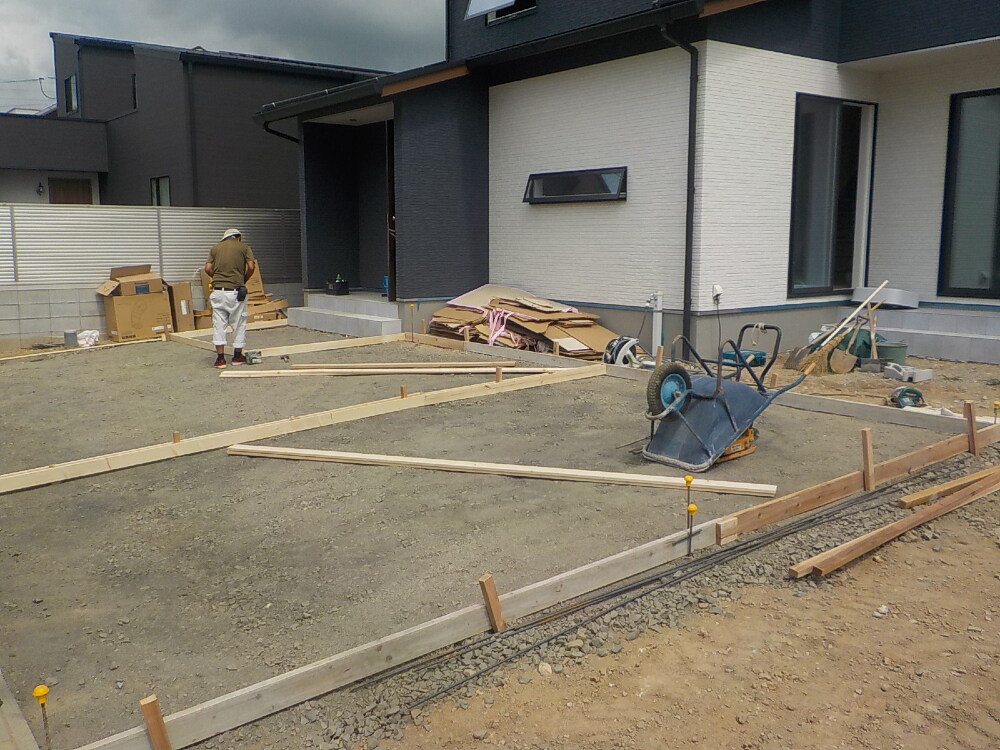

72. 2023年08月17日
外構工事

外構工事

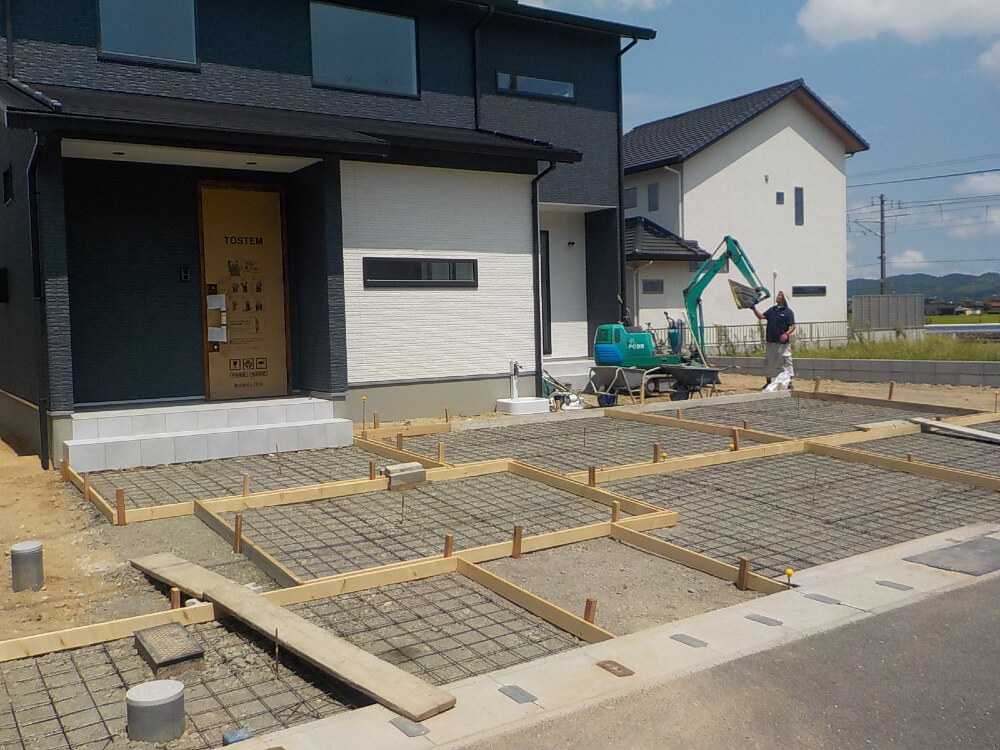

73. 2023年08月19日
外構工事

外構工事

74. 2023年08月19日
内部施工状況

内部施工状況

75. 2023年08月19日
内部施工状況

内部施工状況

76. 2023年08月21日
外構工事

外構工事

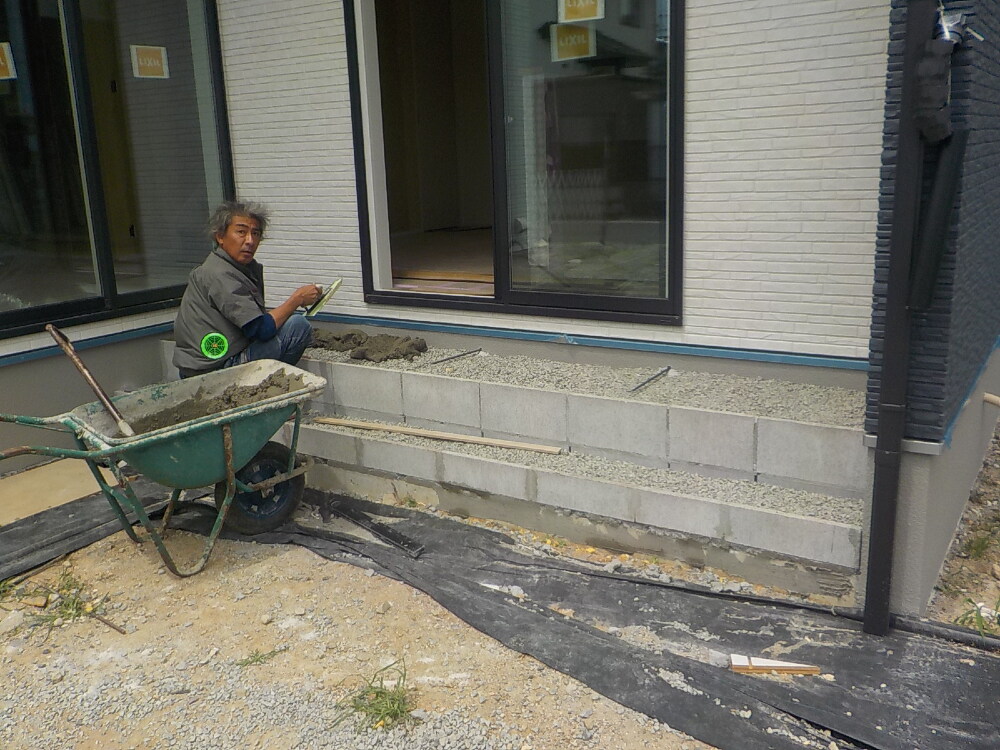

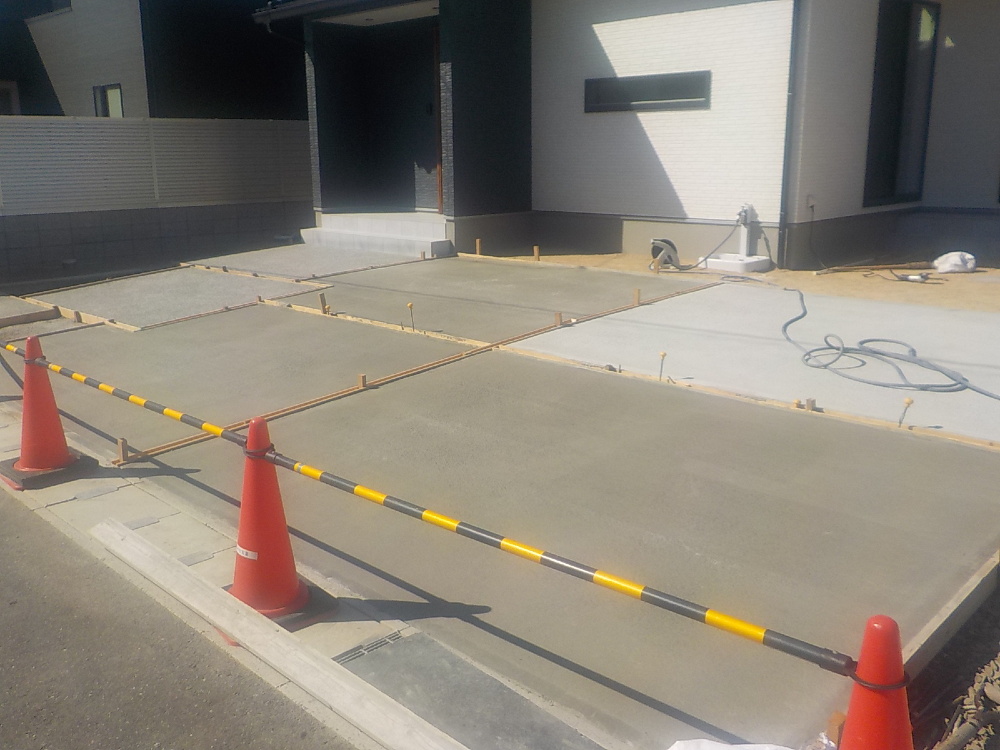

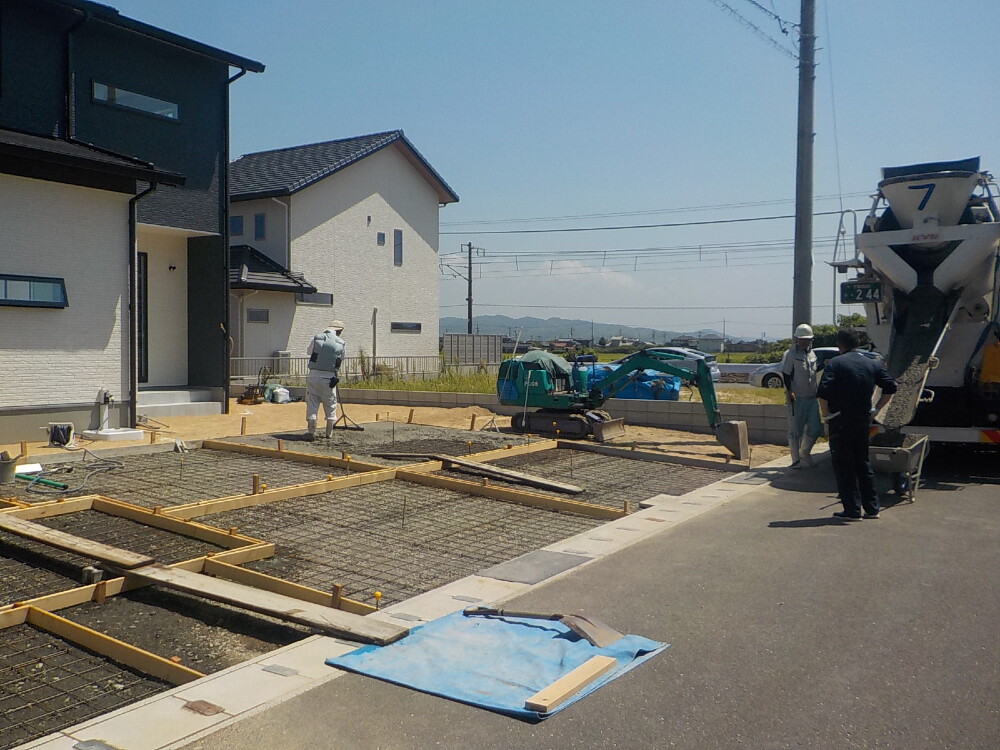

土間コンクリート打設

77. 2023年08月22日
外構工事

外構工事

78. 2023年09月19日

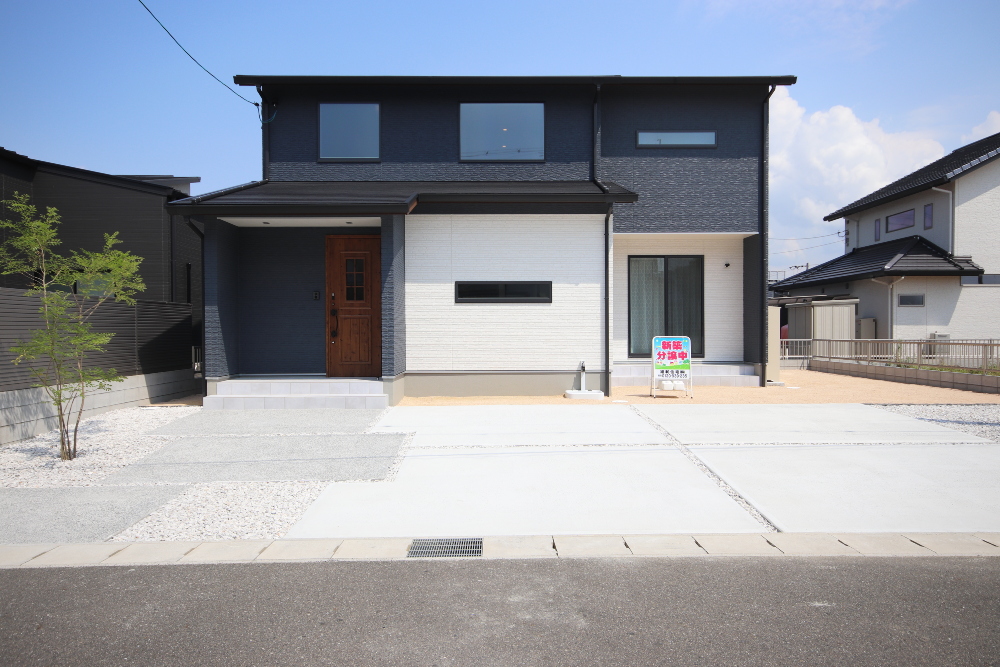

完工

完工

79. 2023年09月19日
完工

完工

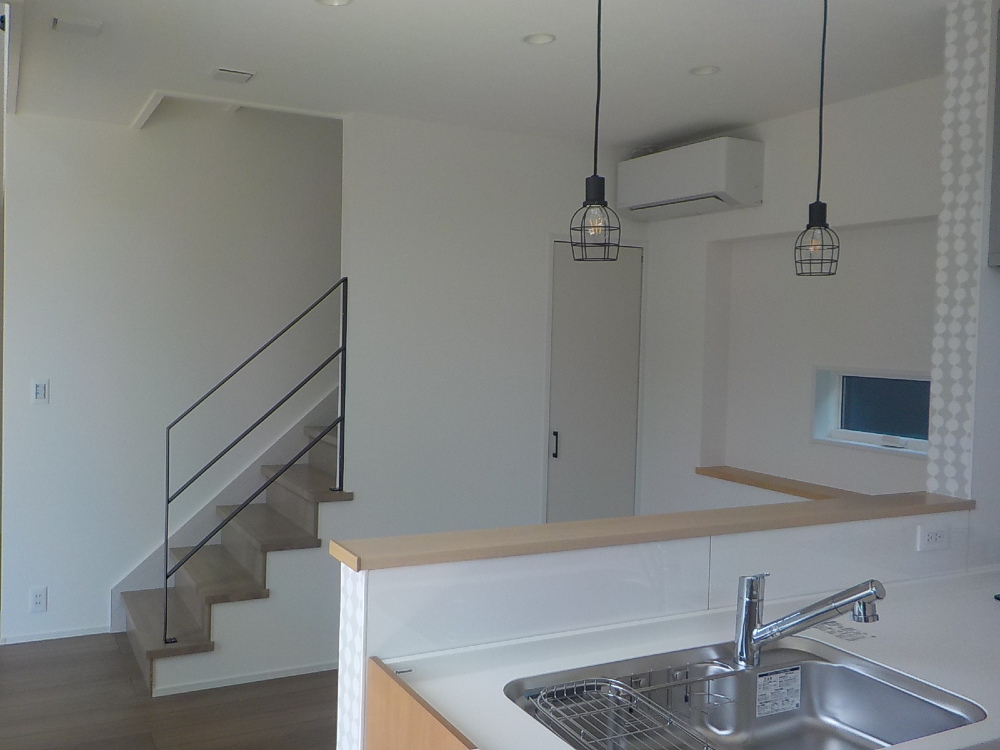

80. 2023年09月19日
完工

完工

◇キズナタウン 清末千房4号地

~4号地  【2023年8月完成】~

◇山の田1号地 S-ZEH

~1号地【2024年3月完成】~

◇山の田2号地 テクノストラクチャー

~2号地【2024年3月完成】~

◇新山口駅西Ⅱ6号地 ソラマド

~6号地【2024年3月完成】~

◇西小串7号地 ソラマド

~7号地【2024年4月完成】~

◇吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

お気軽にお問合せください♪

その他のイベント情報はこちら↓

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
