家事と生活動線を考慮した暮らしよい家

H様邸(下関市彦島)

スタイル別|すべて

建築中レポート

1. 2019年05月12日
地鎮祭

地鎮祭

地鎮祭が執り行われました。
地鎮祭は、その土地の神様に、ここに家を建てることを報告して許しをいただく事、工事の無事とそこに暮らす家族の繁栄を祈るという意味があります。
H様、本日は誠におめでとうございます。

2. 2019年05月21日
基礎工事

基礎工事

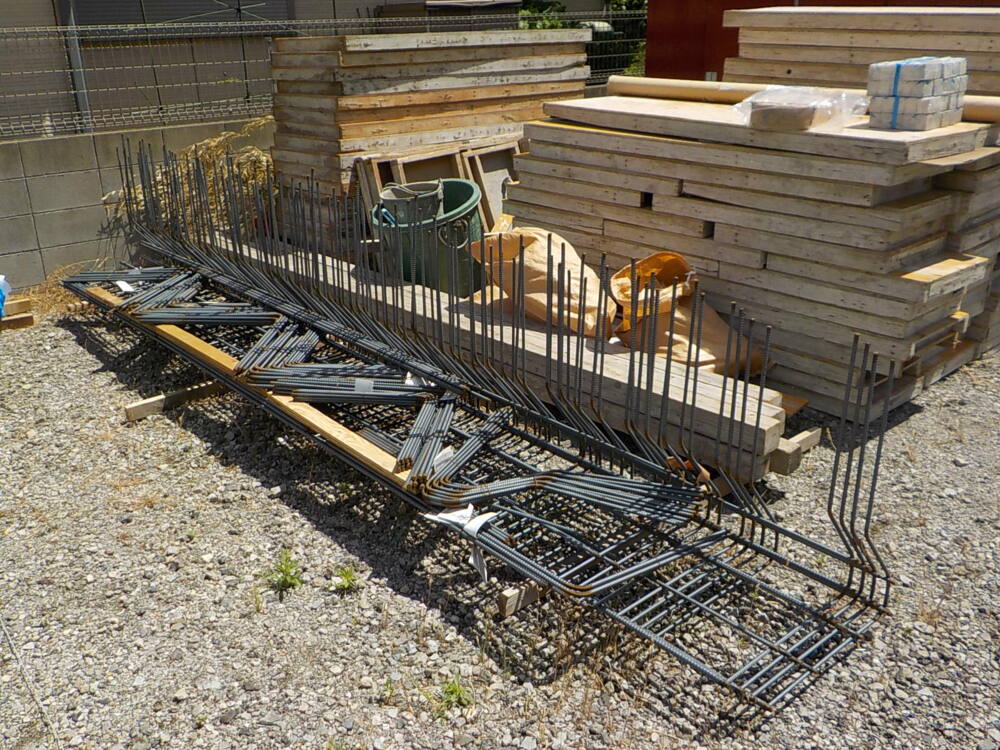

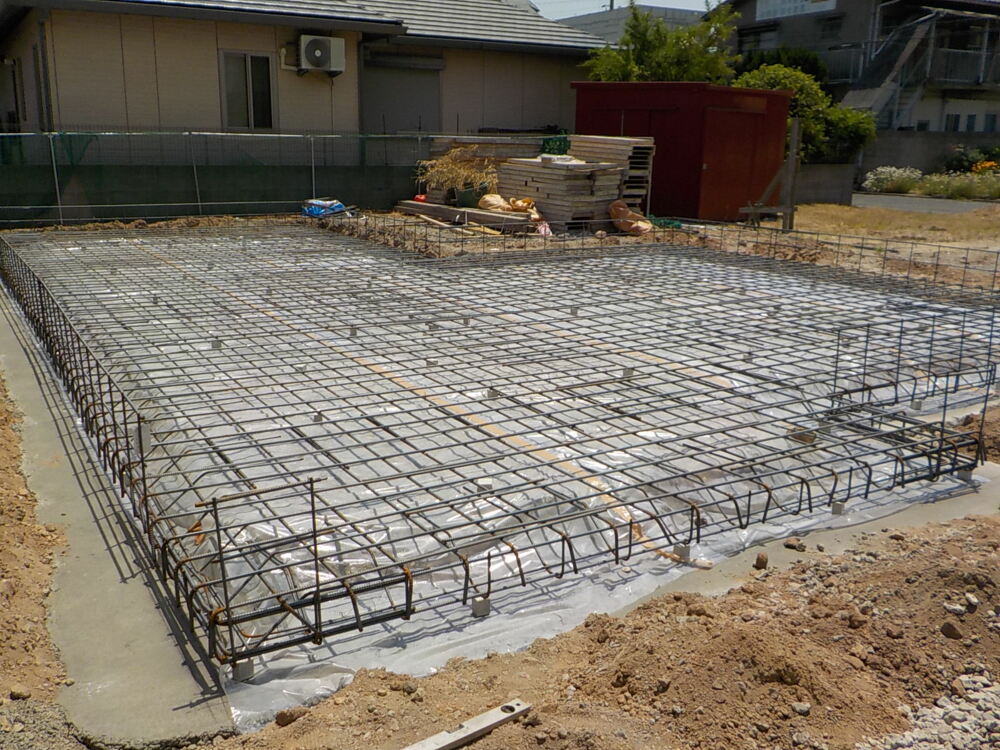

基礎配筋の際に使用する鉄筋です。
基礎コンクリートを打設していく骨組みとなる大切なものです。

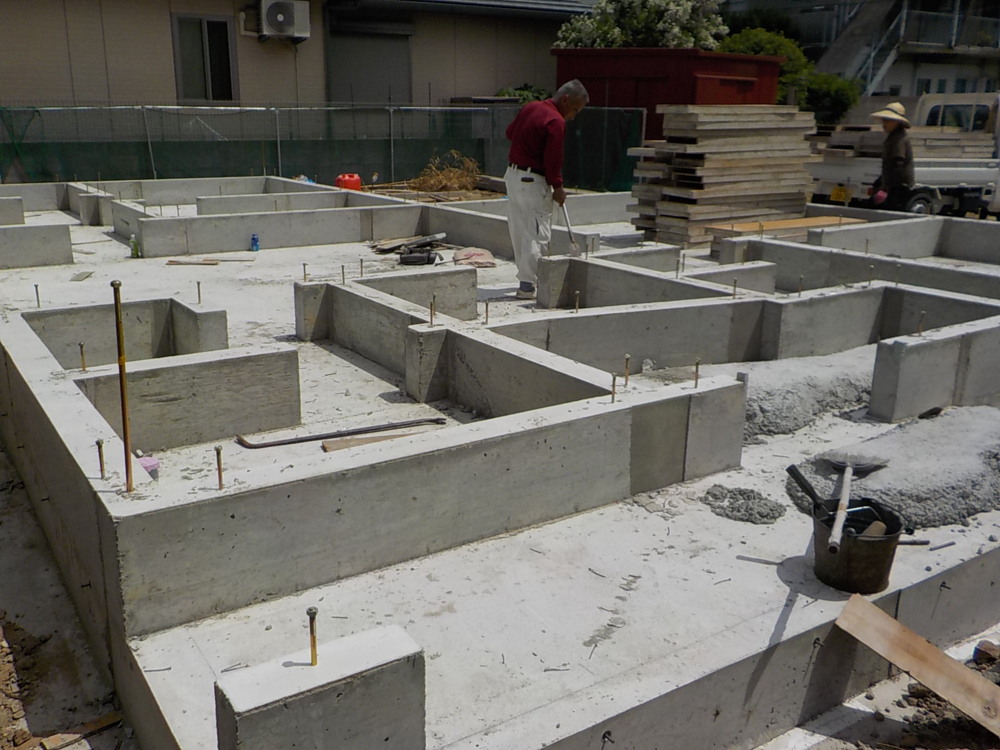

3. 2019年05月23日
基礎工事

基礎工事

基礎工事に入りました。
掘り方、捨てコンクリート打ちをしていきます。

4. 2019年05月23日
基礎工事

基礎工事

基礎コンクリートを打設する部分の土を掘り出して平らにし、
建物の位置を正確に出し、深さを計った上で慎重に掘り進めます。

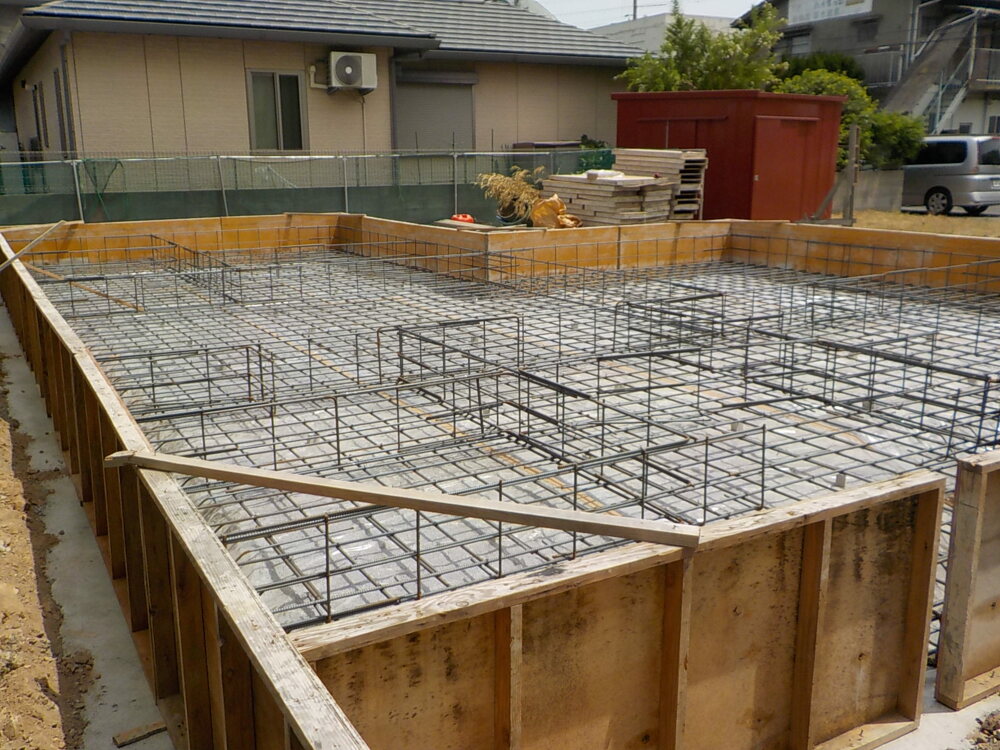

5. 2019年05月24日
基礎工事

基礎工事

鉄筋を組み上げています。

6. 2019年05月25日
基礎工事

基礎工事

鉄筋が組み終わりましたので、配筋検査(JIO)を受けます。
検査適合後、ベースコンクリートを打設していきます。

7. 2019年05月29日
基礎工事

基礎工事

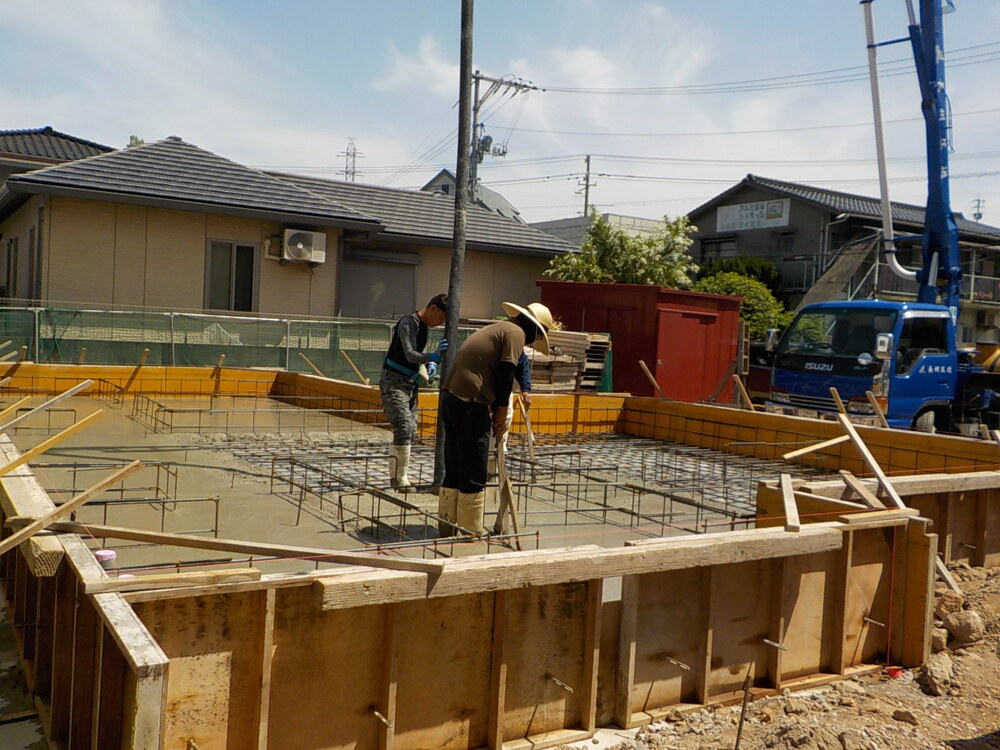

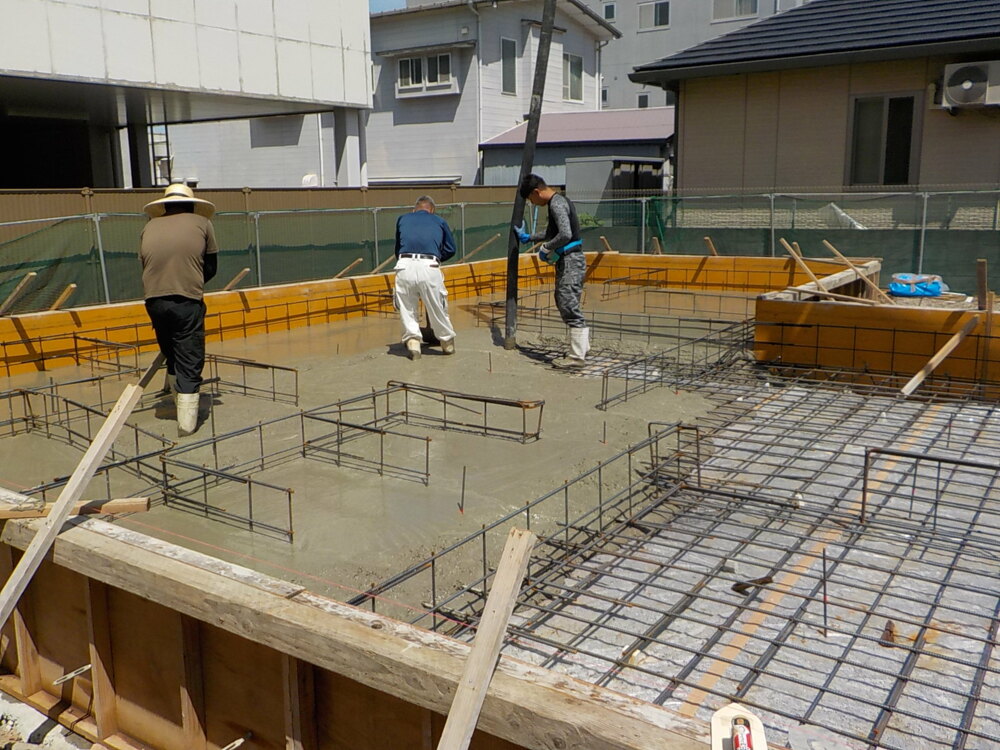

基礎配筋検査が終わるといよいよ、コンクリートを打設していきます。

8. 2019年05月29日
基礎工事

基礎工事

正確に頑丈に出来ていることでお家の強度や耐久性を一層高めます。
コンクリートがしっかりと固まるまで乾燥させます。

9. 2019年05月30日
基礎工事

基礎工事

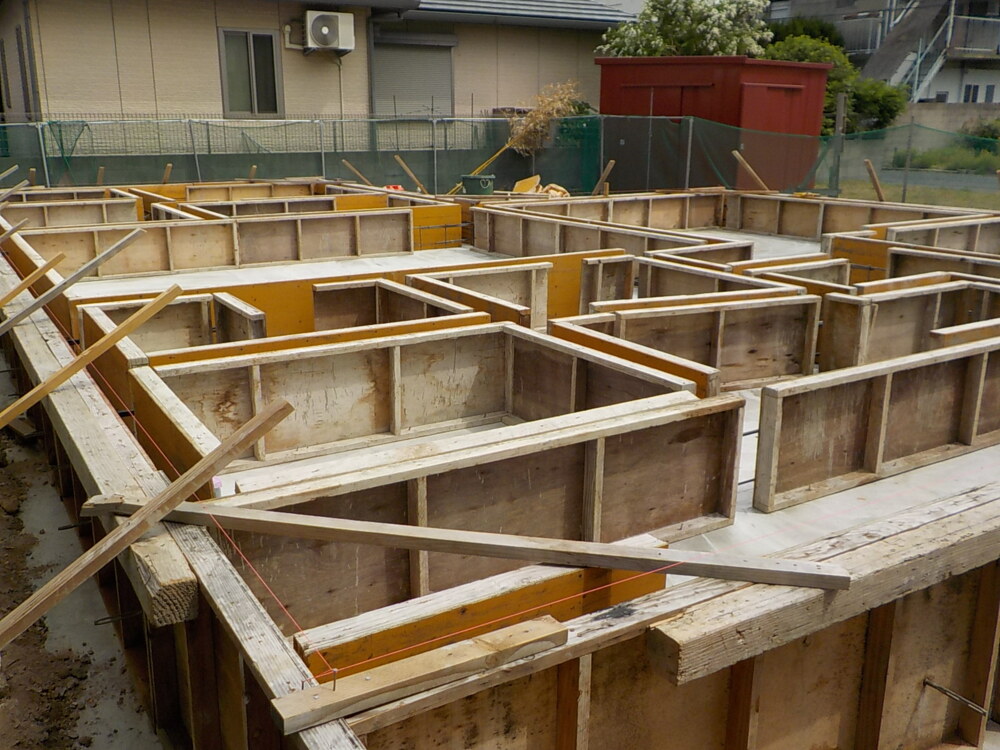

立上がりの枠を組み上げていきます。

10. 2019年05月31日
基礎工事

基礎工事

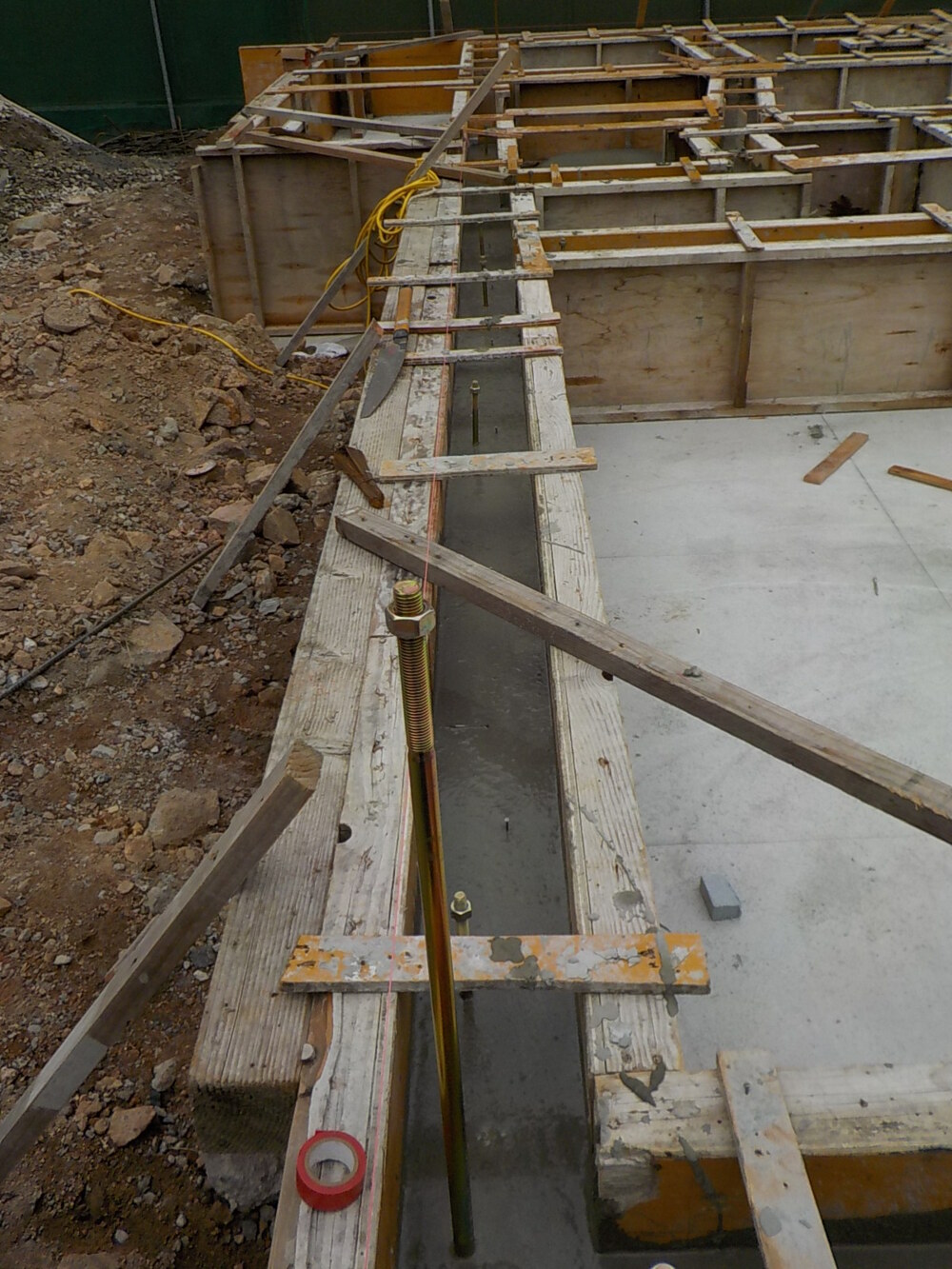

立ち上がりコンクリートを打つ時に、アンカーボルトという金物を設置します。
アンカーボルトとは、基礎と土台を固定するための金物のことで、
地震や台風などの横の引っ張る力に対して、基礎からしっかりと固定でき、
建物の傾きや倒壊を防ぐ重要な役割となります。

11. 2019年06月03日
基礎工事

基礎工事

固まりましたので、型枠を撤去します。

12. 2019年06月04日
基礎工事

基礎工事

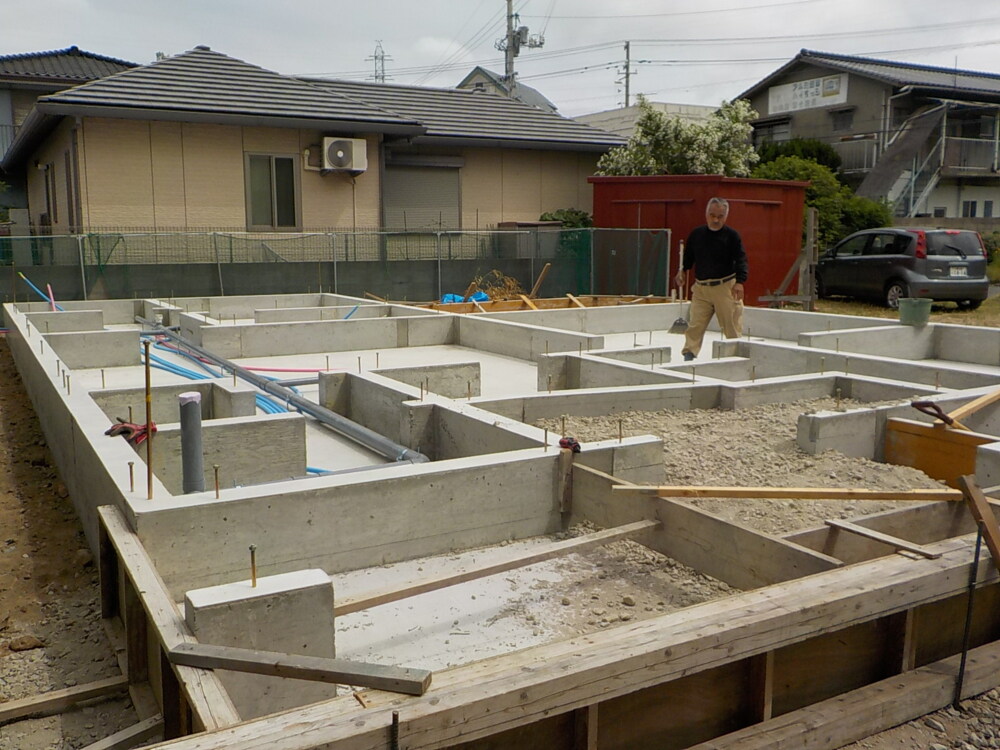

玄関・ポーチ部分のコンクリートを打設していきます。

13. 2019年06月04日
上棟準備

上棟準備

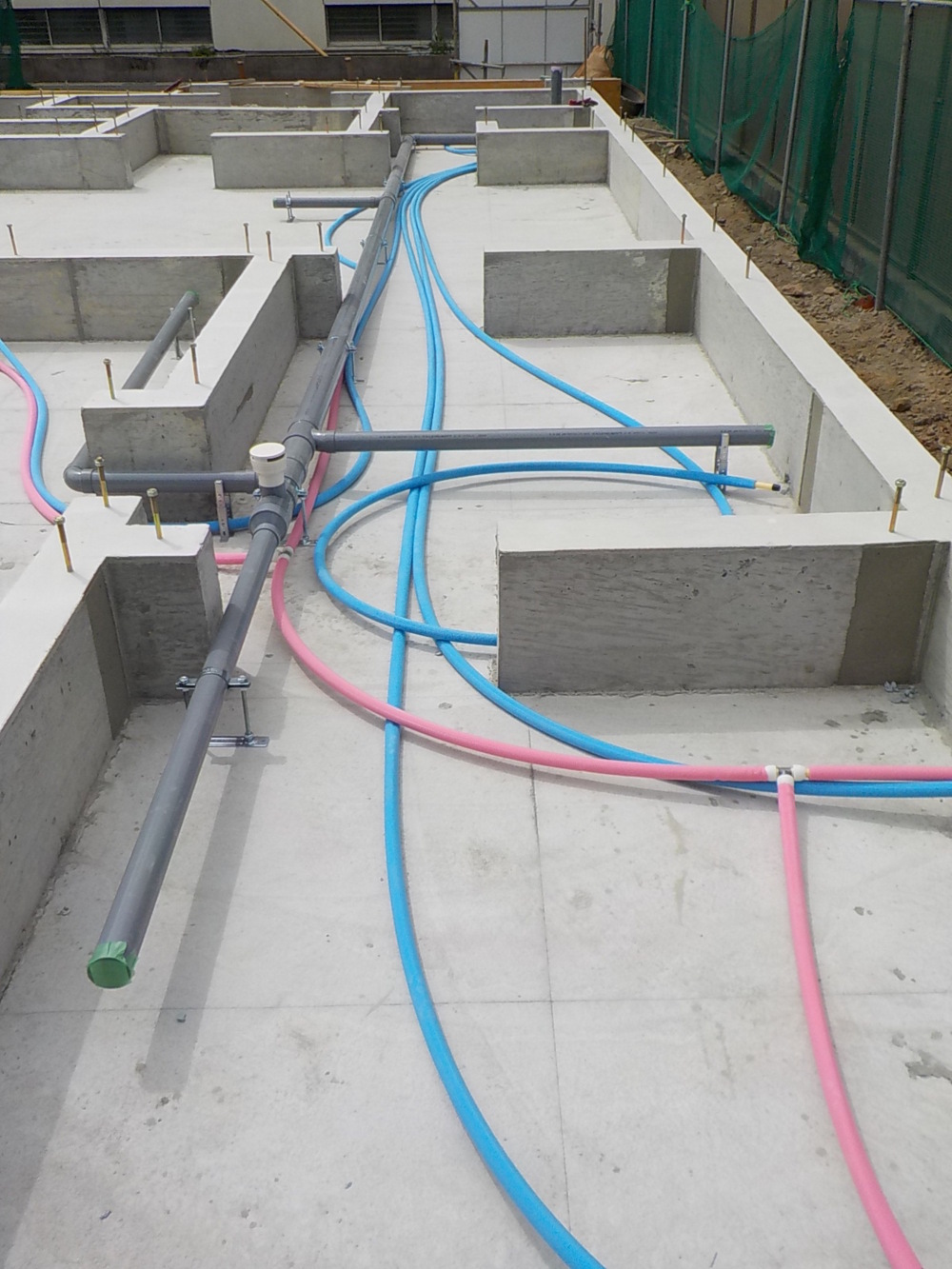

基礎工事も終わり、配管工事を行います。

14. 2019年06月06日
上棟準備

上棟準備

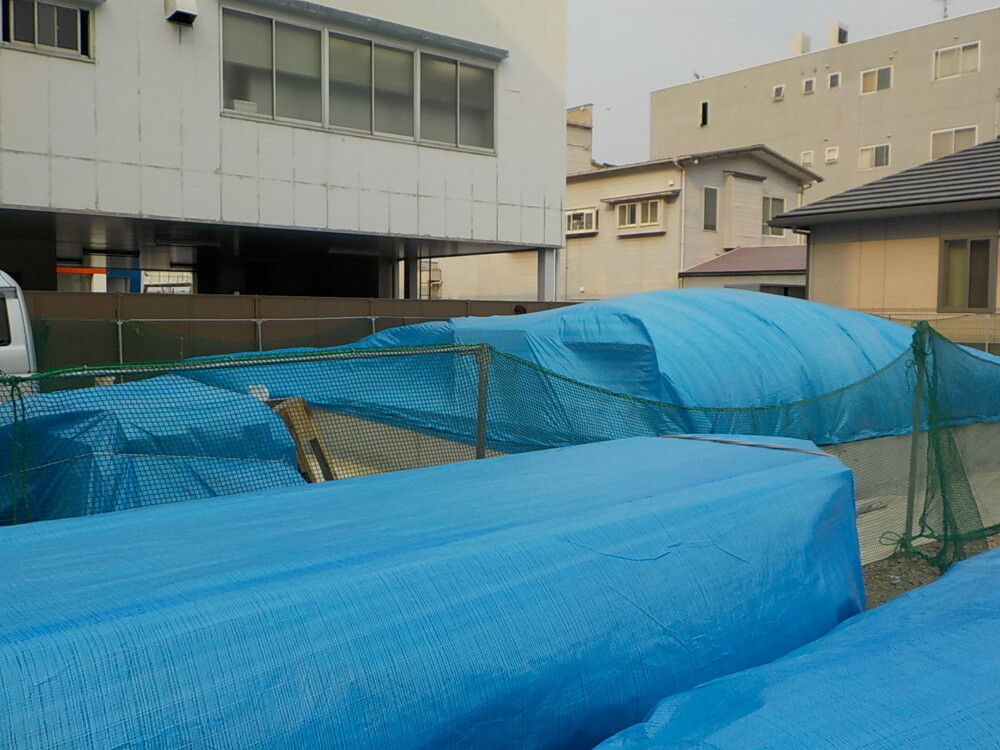

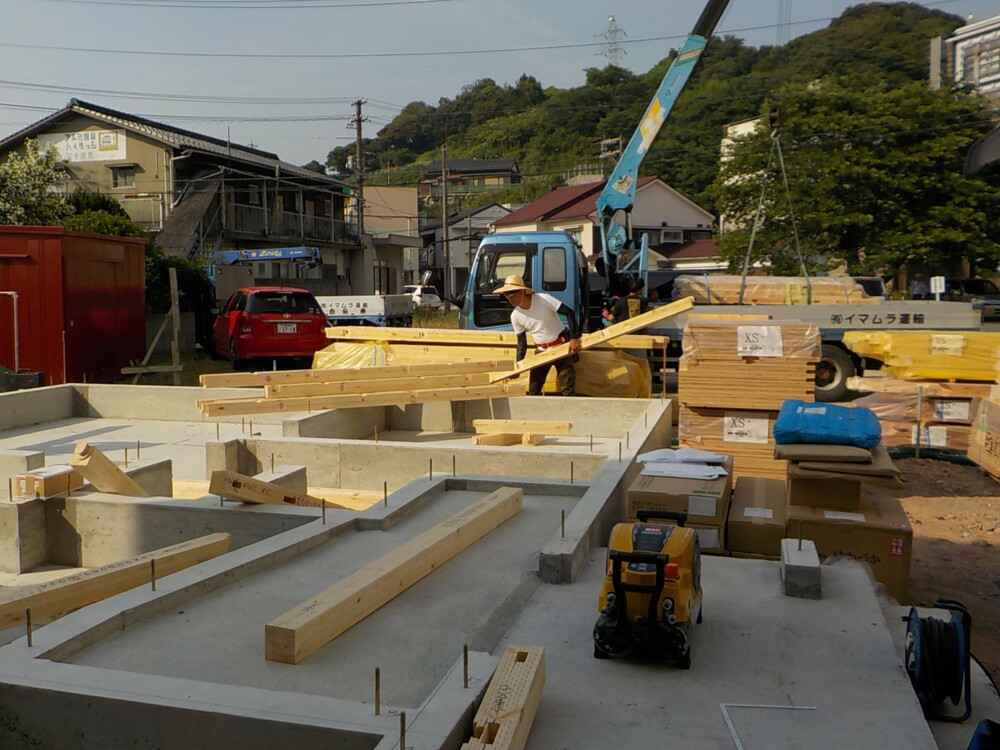

材料が搬入されました。

15. 2019年06月06日
上棟準備

上棟準備

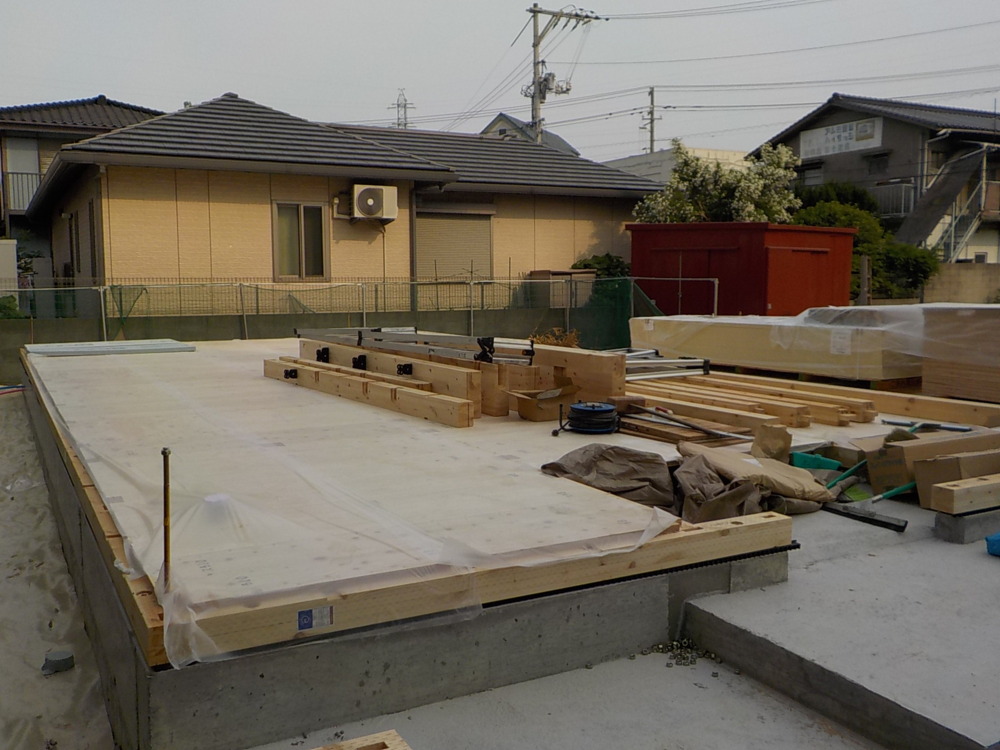

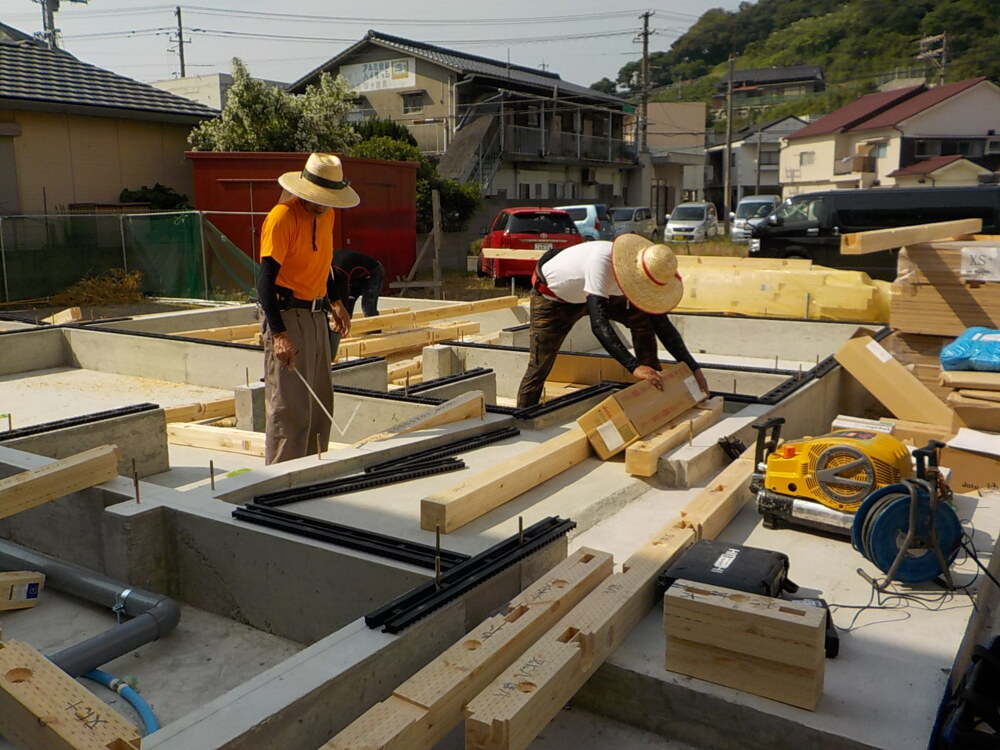

これから土台を敷いていきます。

16. 2019年06月06日
上棟準備

上棟準備

断熱敷き込み、床合板を貼っていきます。

17. 2019年06月06日
上棟準備

上棟準備

準備が終わりましたので、棟上げ日までシートで覆い養生しています。

18. 2019年06月09日
上棟

上棟

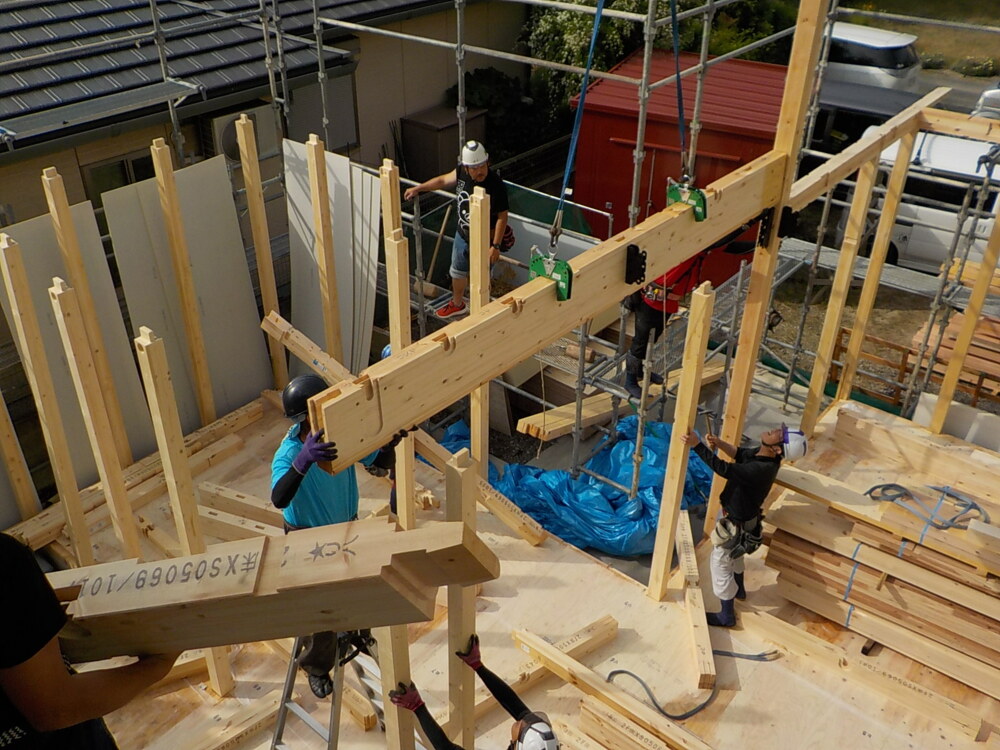

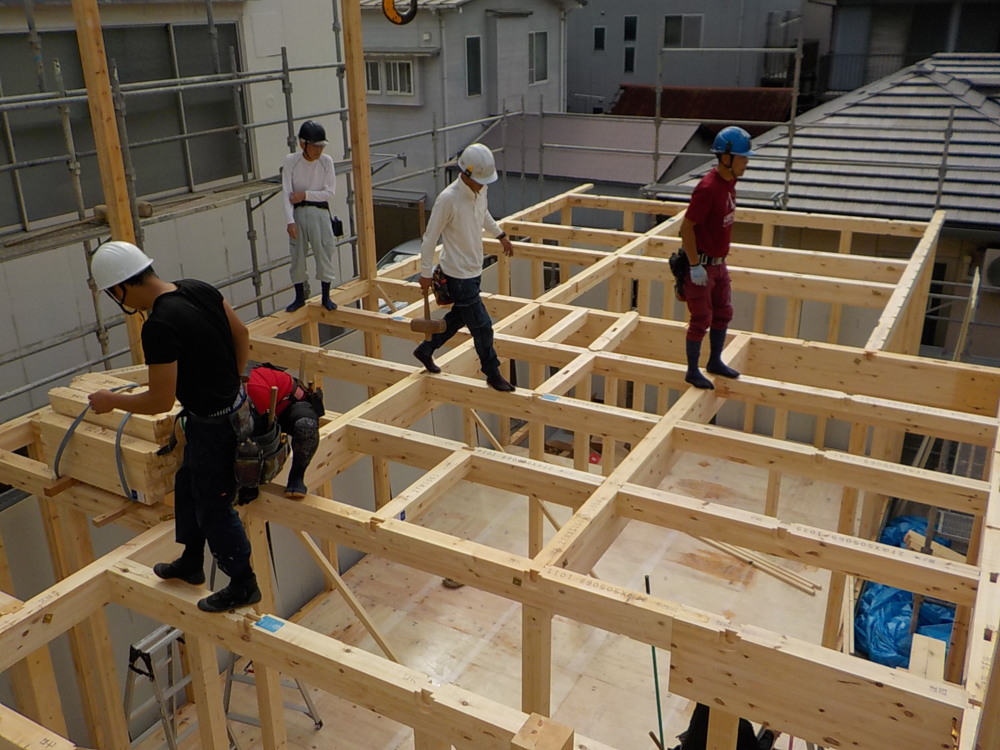

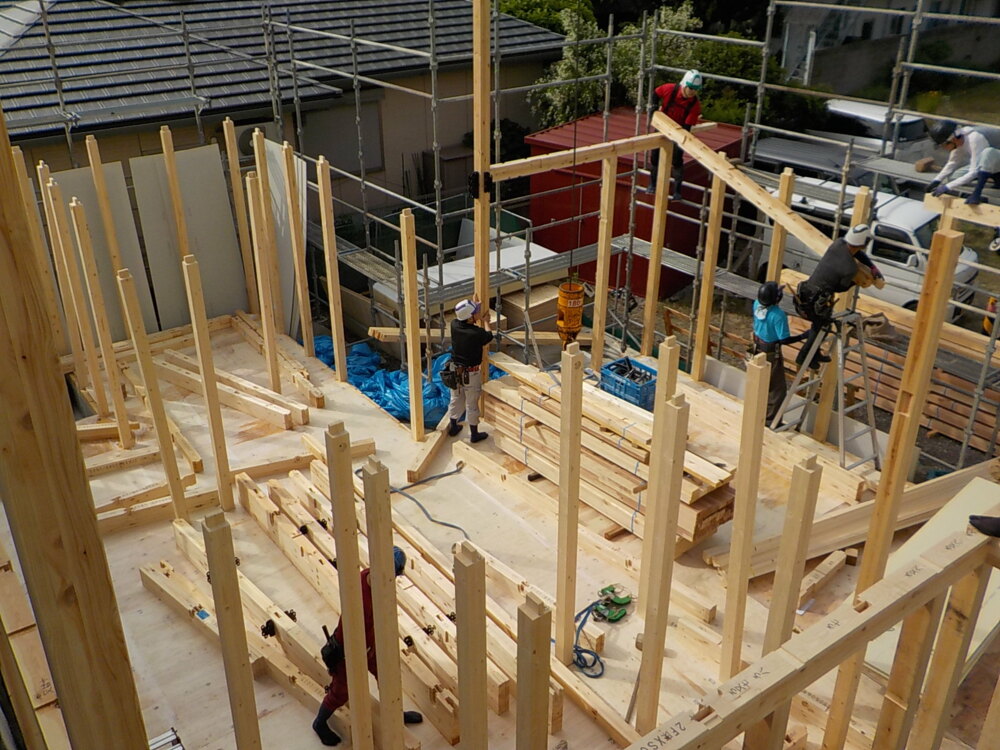

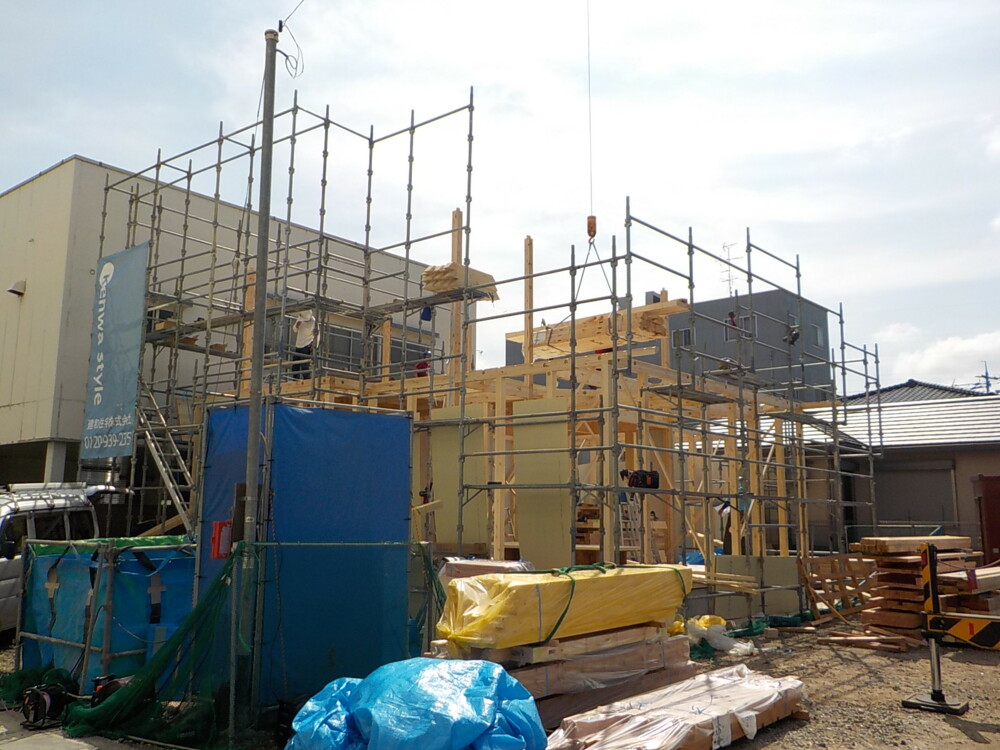

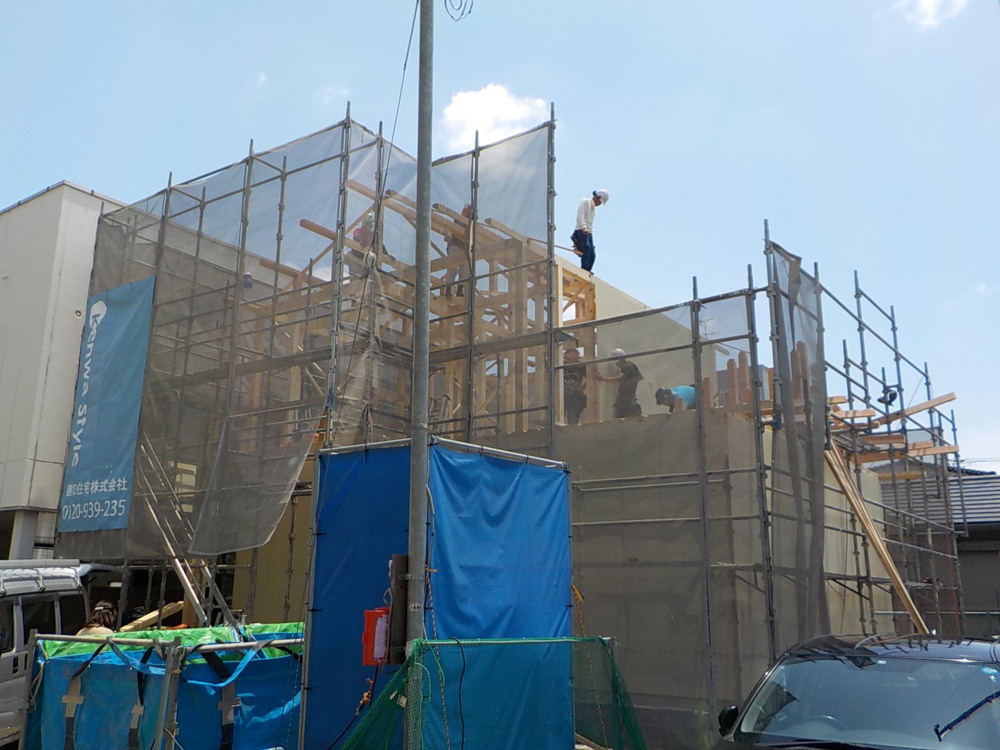

いよいよ棟上げです。
予め図面に従ってプレカットされた木材はそれぞれの位置によって
長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測な検査がされており
安心できる上、効率よく作業が進められます。

19. 2019年06月09日

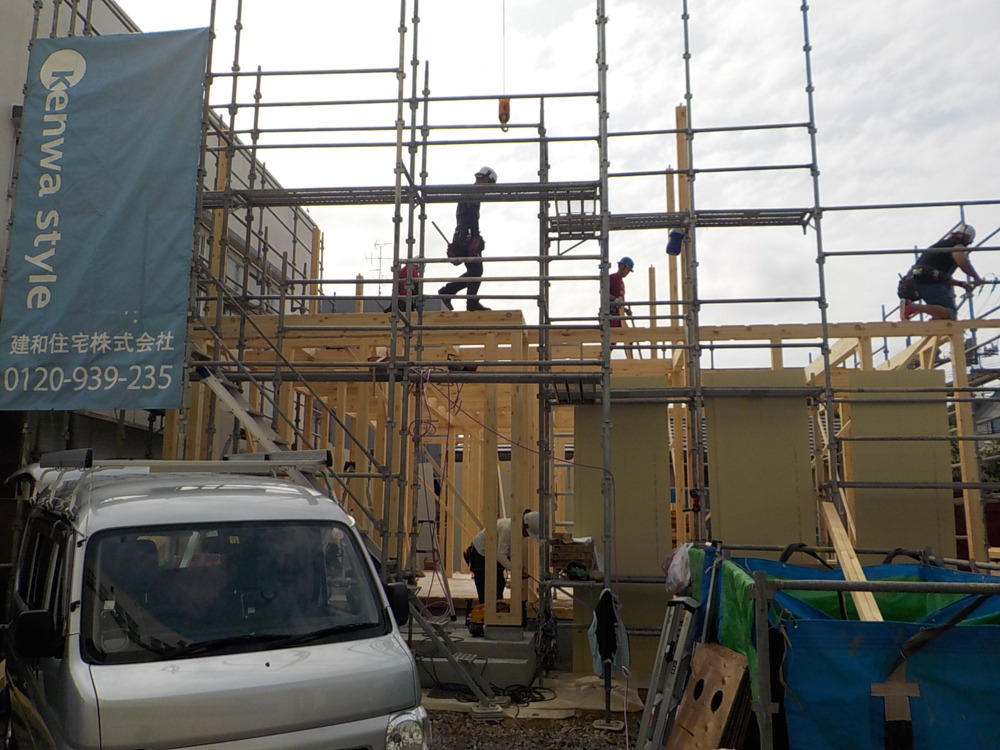

上棟

上棟

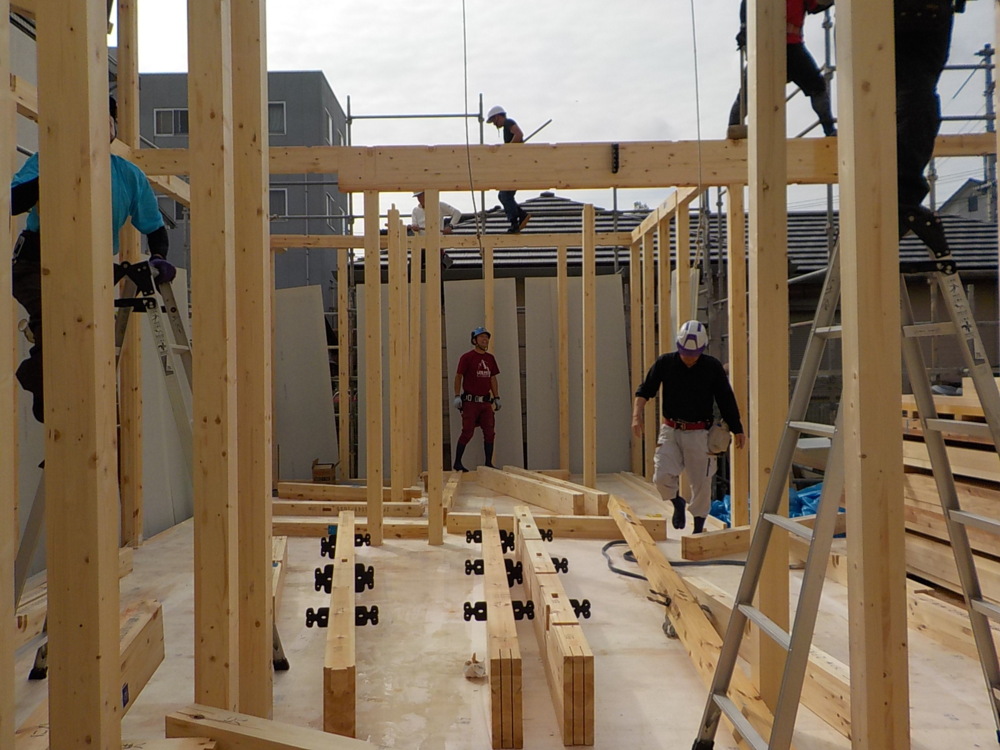

木材に「メタルジョイント」と呼ばれる黒い金具がついていて、木と木の接合部を点ではなく面で支える為、
揺れなどに対してもズレにくく安定した均一な強度で家の軸組みを支えます。

20. 2019年06月09日
上棟

上棟

21. 2019年06月09日
上棟

上棟

22. 2019年06月09日
上棟

上棟

23. 2019年06月09日
上棟

上棟

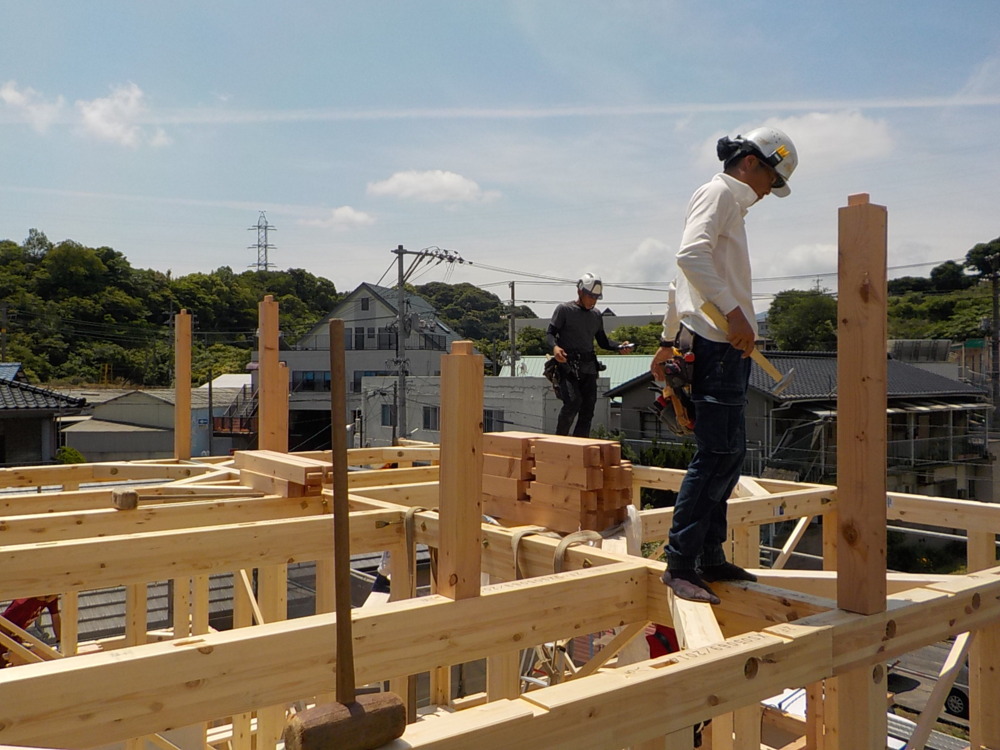

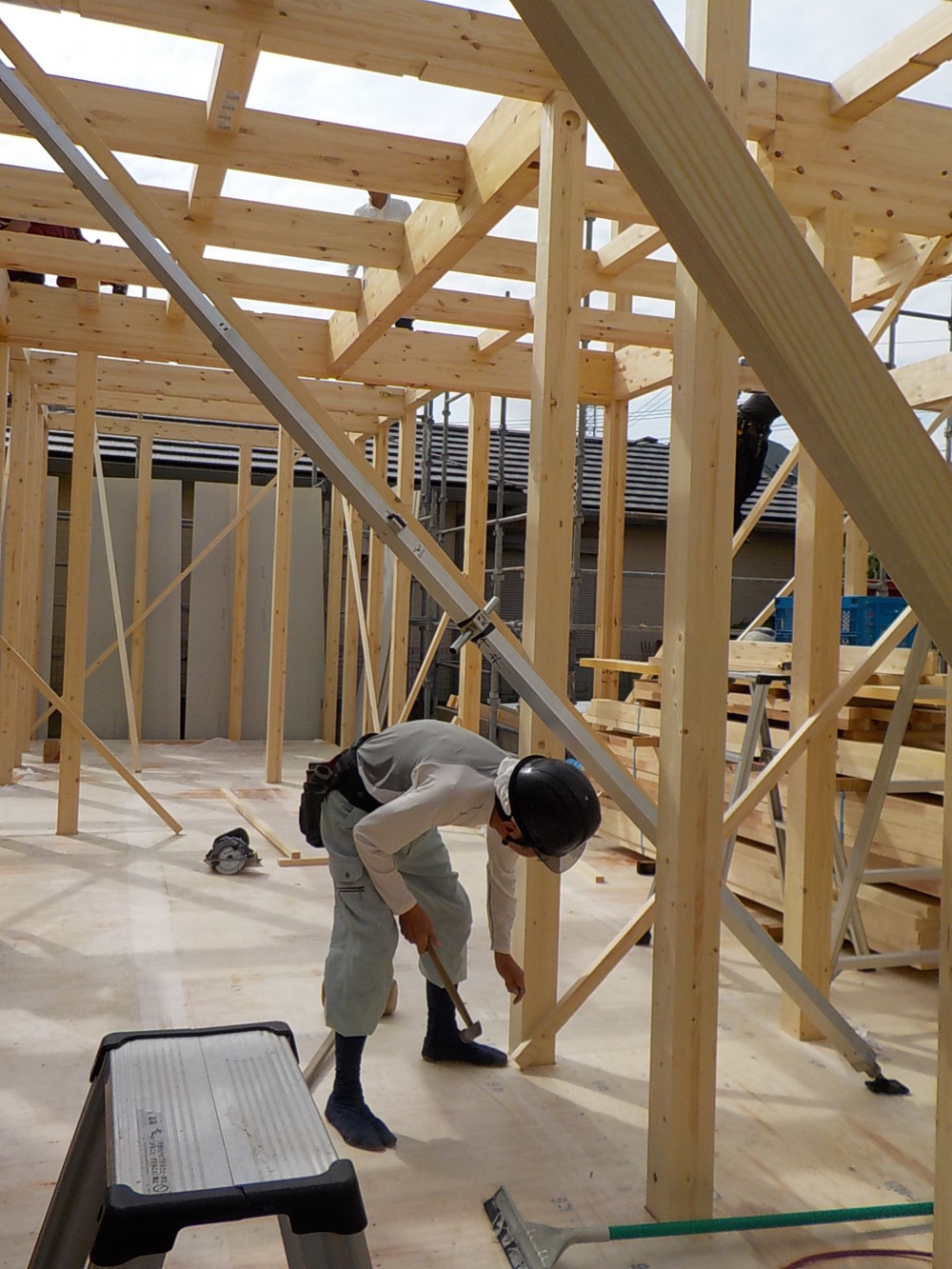

柱を建てて梁をその上に設置したら、柱にさげふりをあてがい、
柱が垂直なのか、確認し調整したら仮節をうち、柱が動かなくなるよう固定します。

24. 2019年06月09日
上棟

上棟

25. 2019年06月09日
上棟

上棟

26. 2019年06月09日
上棟

上棟

27. 2019年06月09日
上棟

上棟

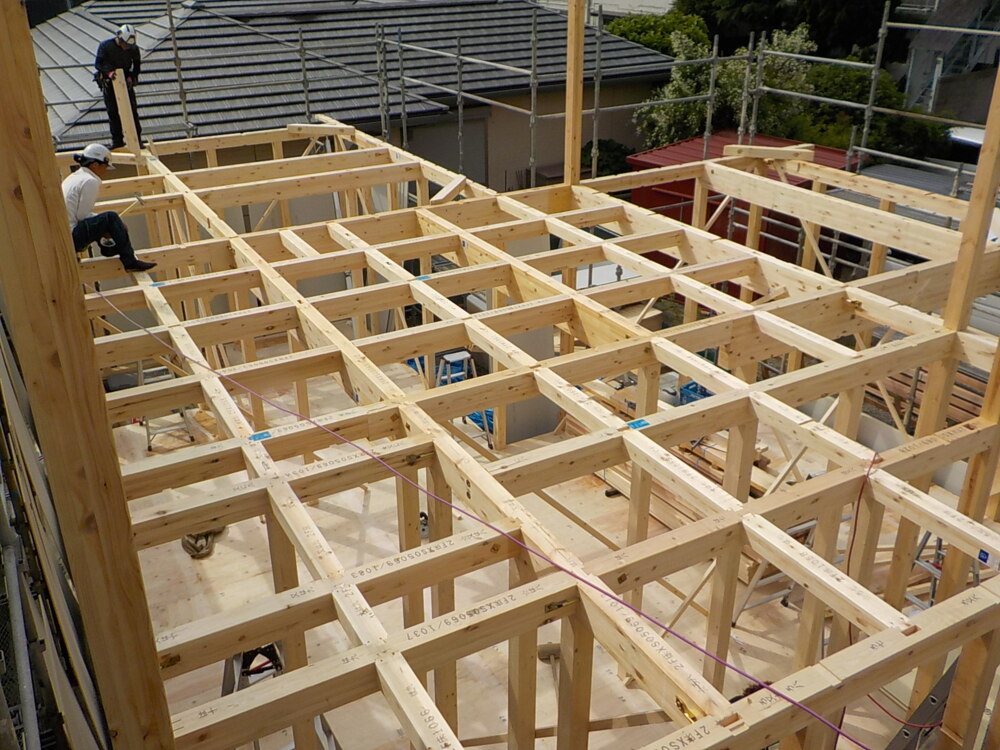

2階の床部分に28㎜の合板を貼っていきます。
地震の力による床のねじれ、ゆがみを、強力な床剛性で抑えます。
床を一体化させた面構造の剛床工法により地震に対する強さ、構造の安定感がさらに高くなります。

28. 2019年06月09日
上棟

上棟

29. 2019年06月09日
上棟

上棟

30. 2019年06月09日
上棟

上棟

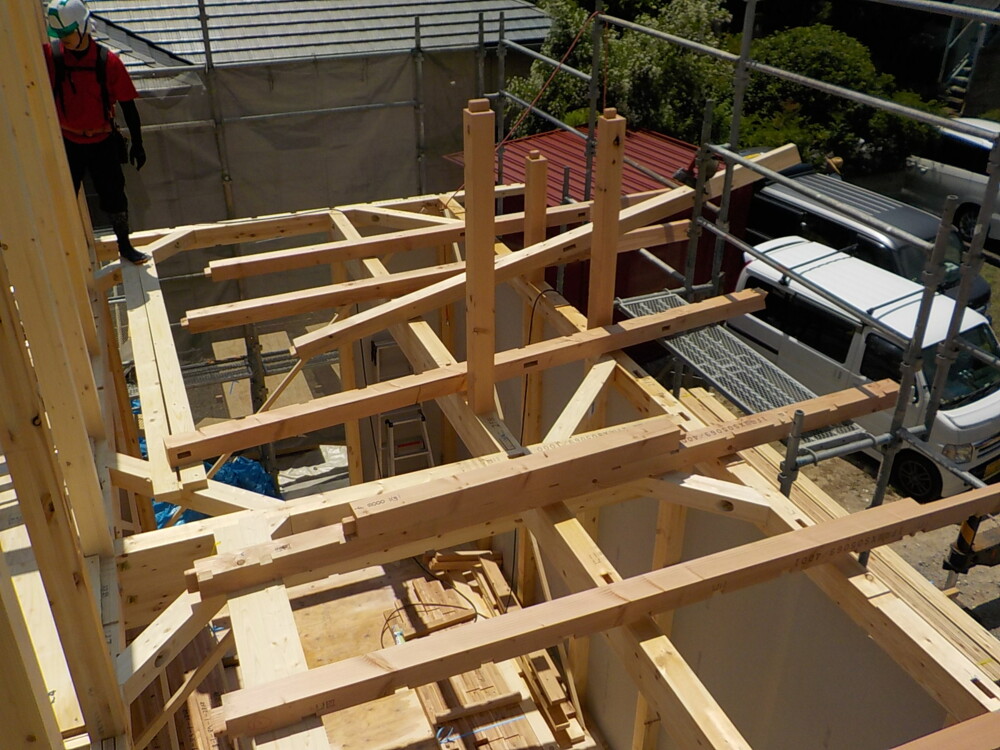

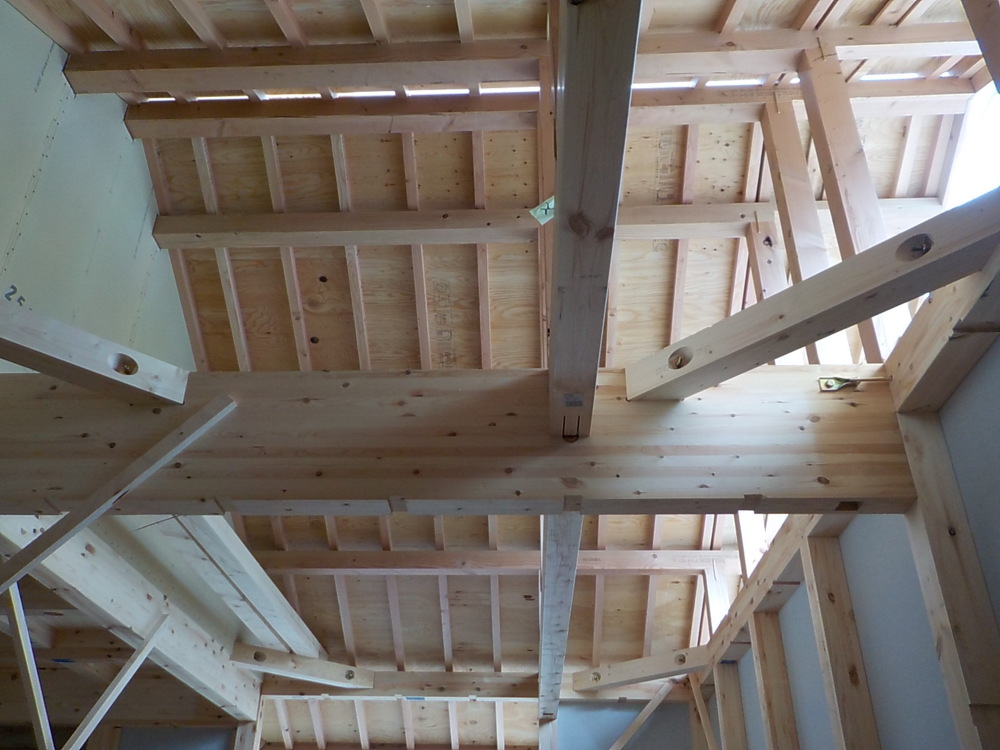

小屋梁を組んでいき、屋根の部分を作っていきます。

31. 2019年06月09日
上棟

上棟

外壁面に耐力面材を施工しています。
無機質系耐力面材を貼ることにより、地震や火災に強化しています。

32. 2019年06月09日
上棟

上棟

33. 2019年06月09日
上棟

上棟

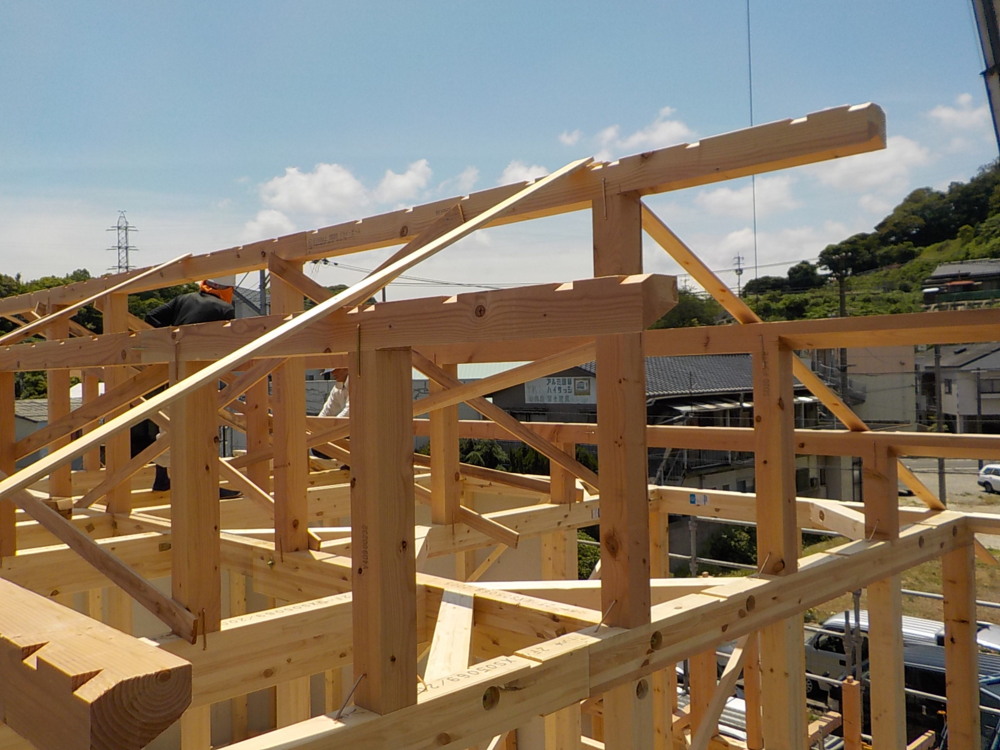

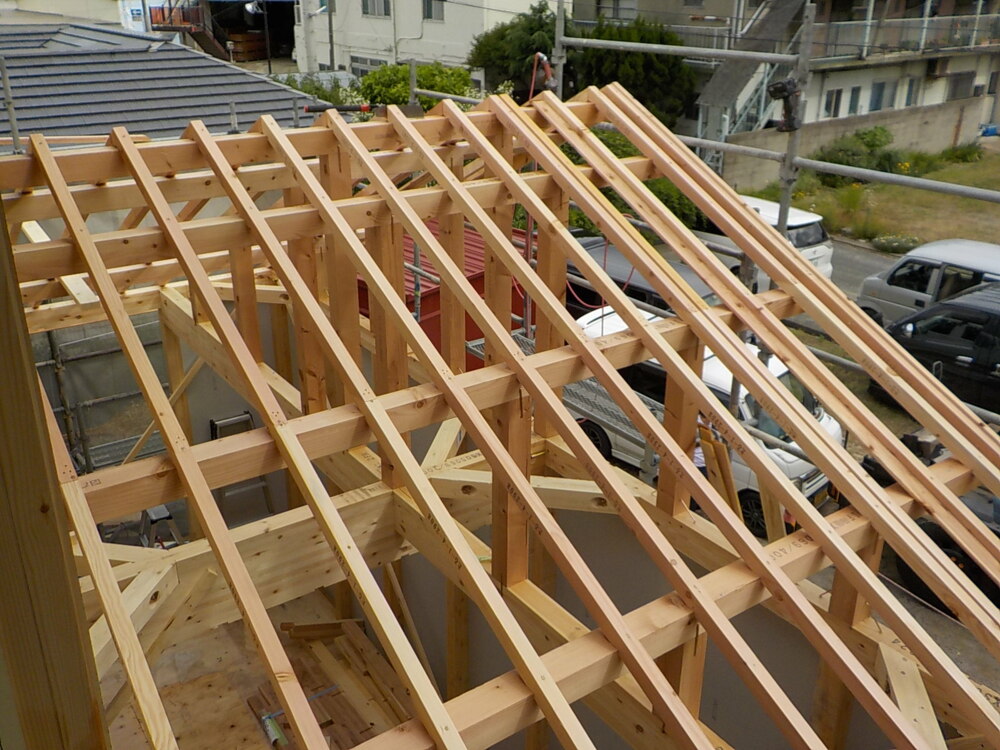

屋根下地を支える垂木(たるき)を貼っていきます。
垂木は屋根のいちばん高いところ(棟木)から低い軒桁(のきけた)に向かって並べた木材のことです。

34. 2019年06月09日
上棟

上棟

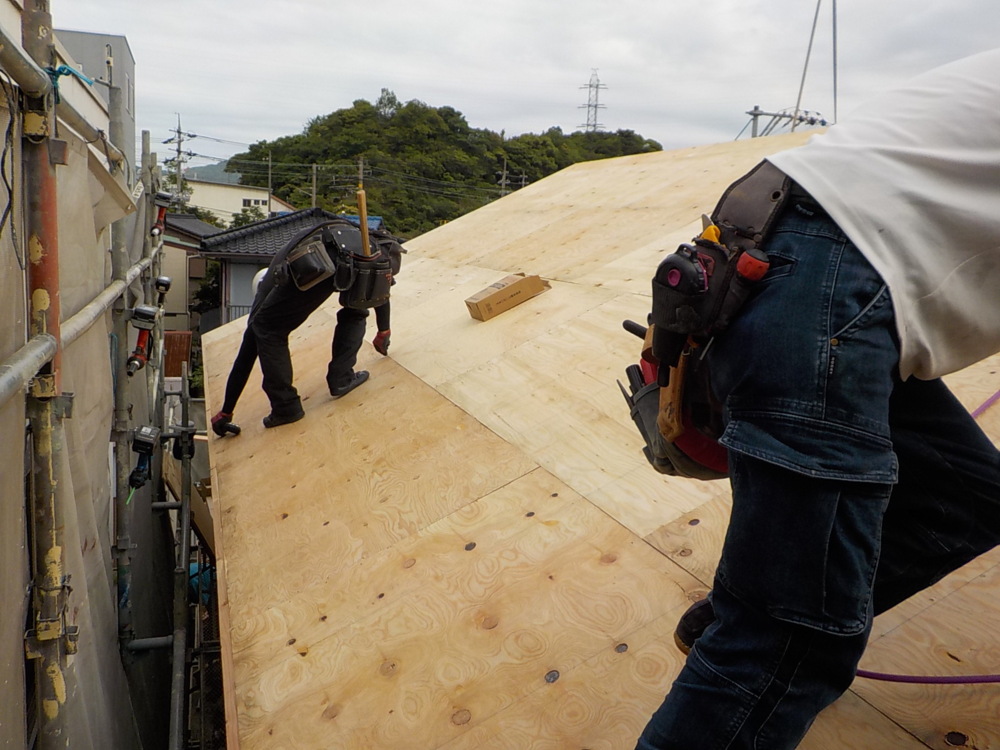

屋根下地材(構造用合板)を貼っていきます。

35. 2019年06月09日
上棟

上棟

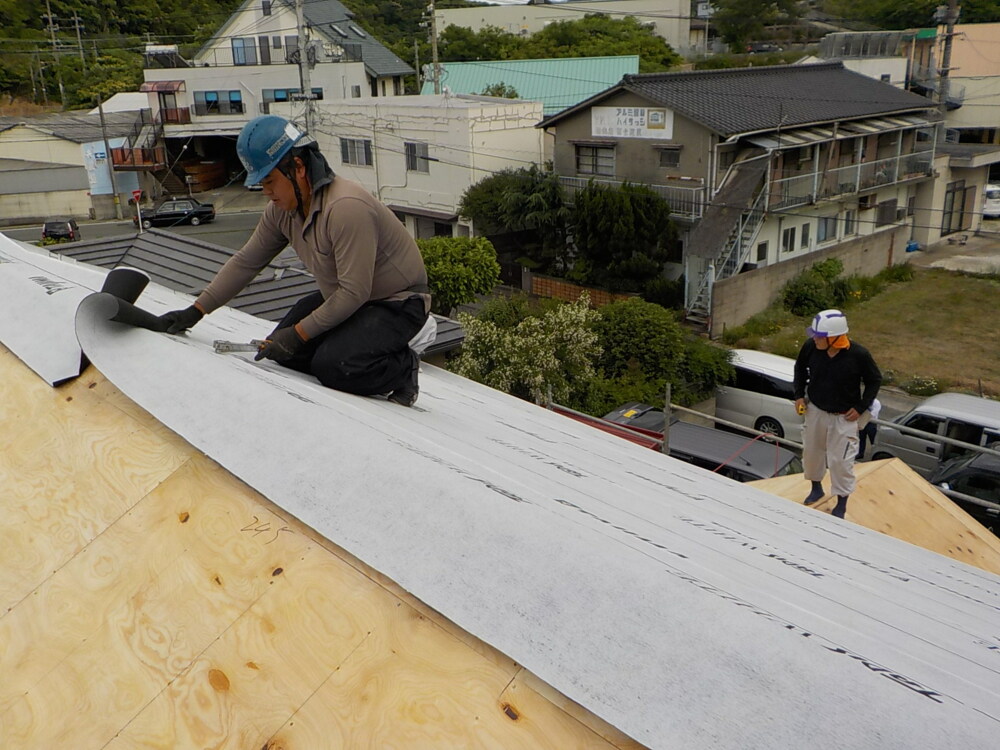

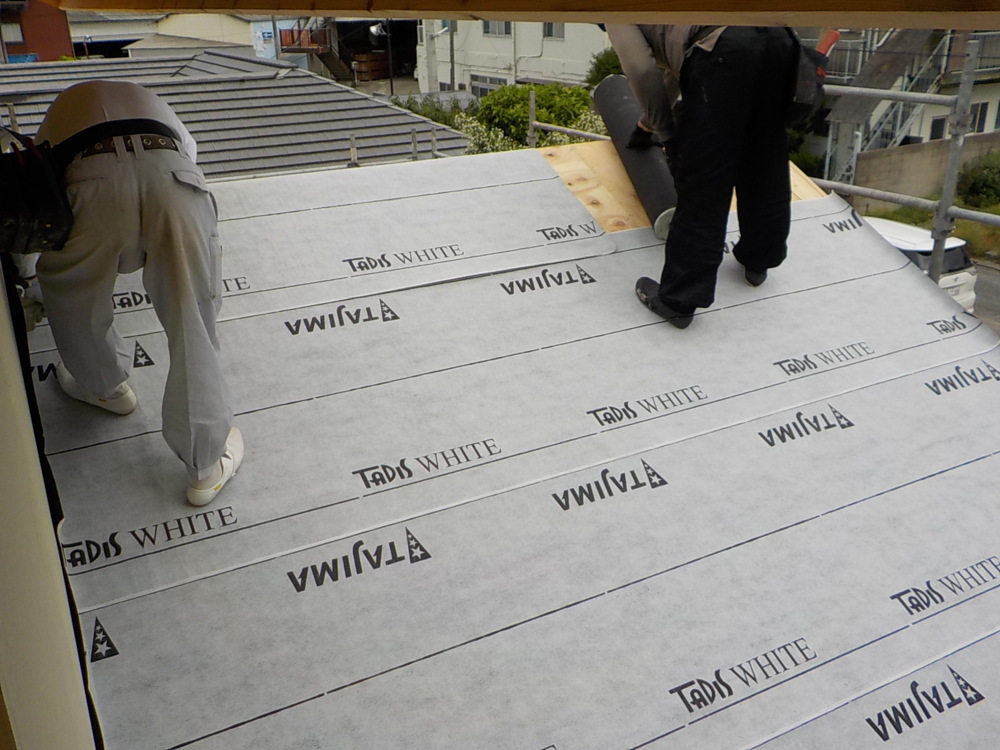

ルーフィングを貼っていきます。
ルーフィングとは、屋根の下葺き材で、下地である野次板の上から被せ、
屋根の仕上の防水機能を持つシートです。

36. 2019年06月09日
上棟

上棟

37. 2019年06月09日
上棟

上棟

玄関ポーチ部分の屋根合板の上から、ビルボードを施工しています。
屋根下地に使用することで、金属屋根に響く雨音を低減すると共に、断熱効果により屋内への熱の伝わりをやわらげます。

38. 2019年06月09日
上棟

上棟

火打ち梁です。
地震や台風時に発生する水平力による変形を、防止します。

39. 2019年06月09日
上棟

上棟

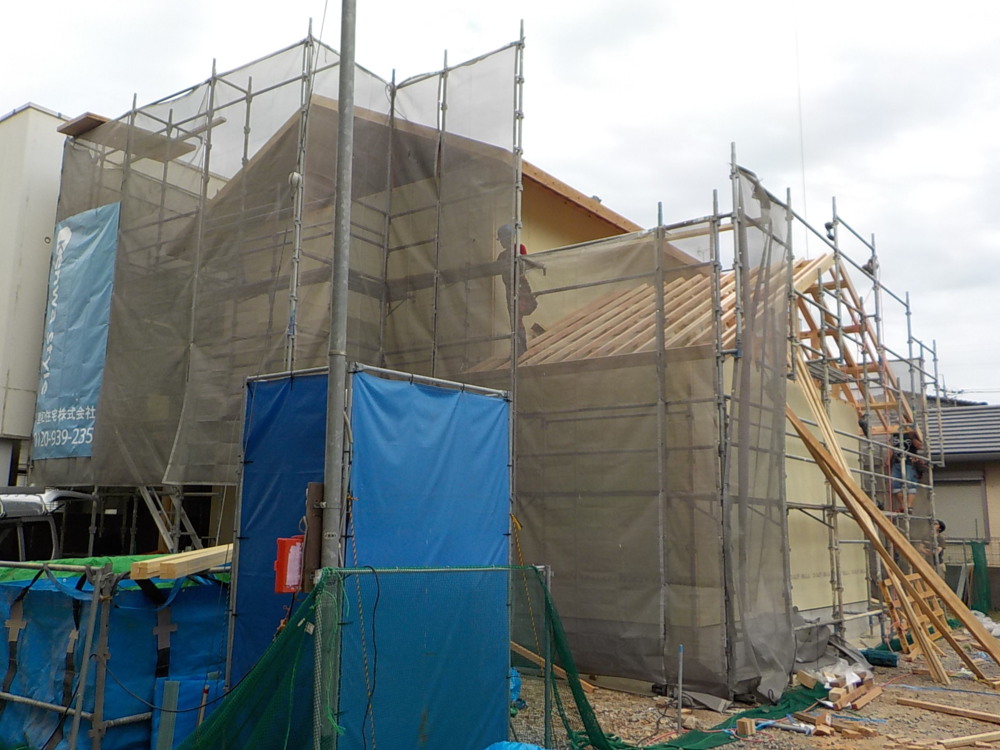

40. 2019年06月10日
外部施工状況

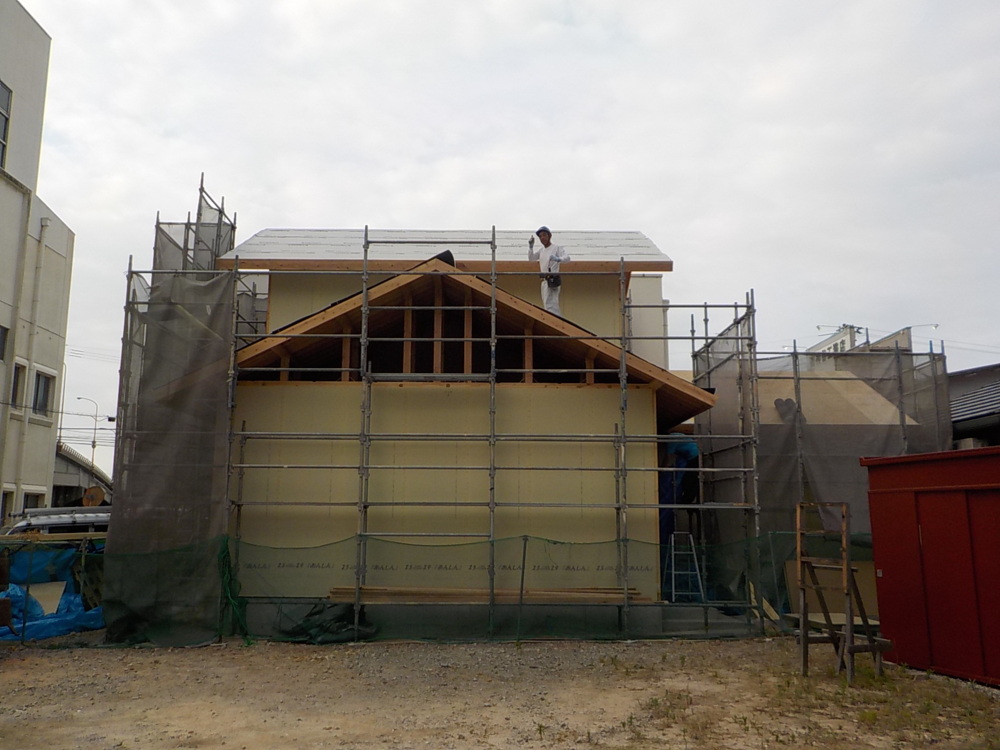

外部施工状況

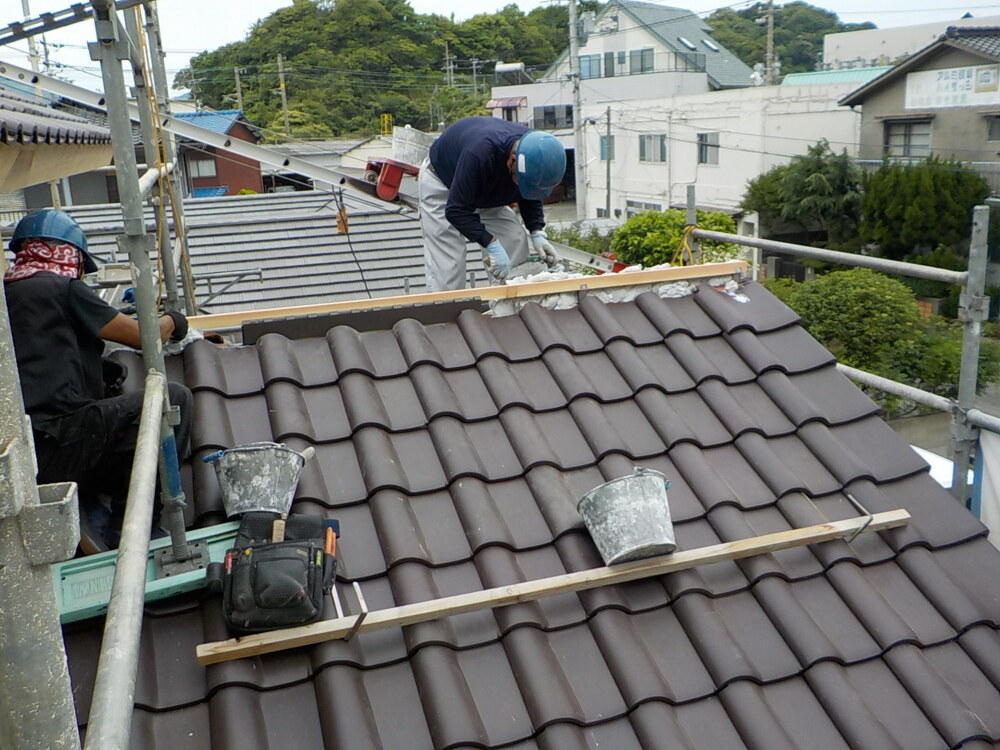

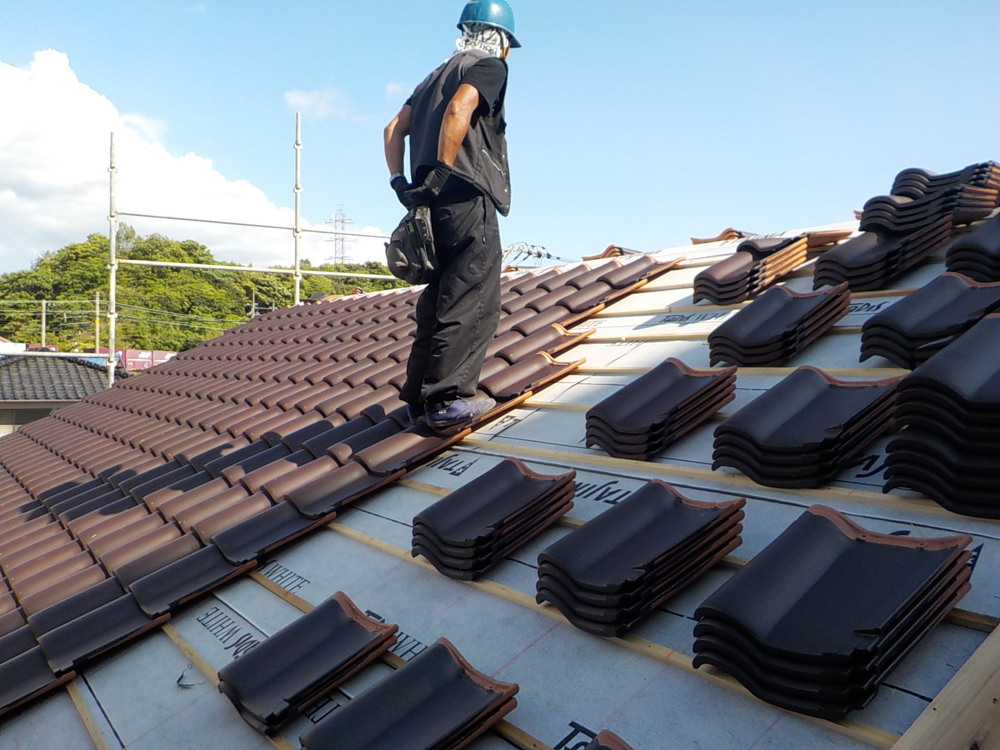

リフトを掛けて屋根まで瓦を運んでいきます。

41. 2019年06月10日
外部施工状況

外部施工状況

42. 2019年06月10日
外部施工状況

外部施工状況

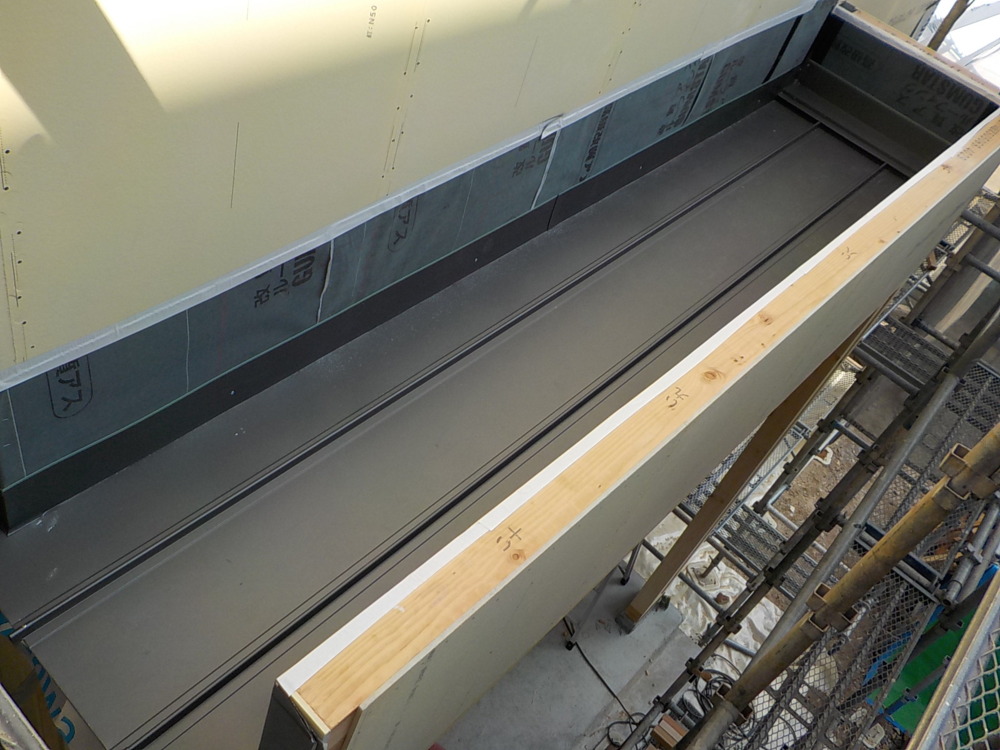

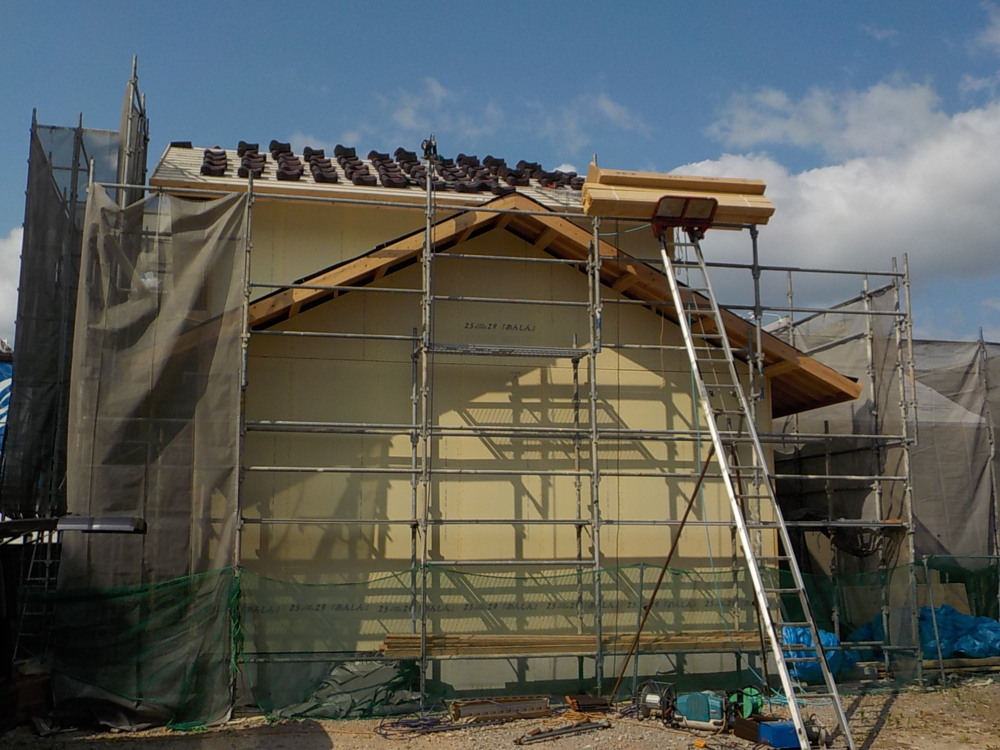

玄関ポーチ屋根部分のクイックルーフ(ガルバリウム鋼板)を施工完了。
高い遮熱性により温度上昇を抑え、酸性雨による建物の劣化から守ります。

43. 2019年06月11日
外部施工状況

外部施工状況

44. 2019年06月11日
外部施工状況

外部施工状況

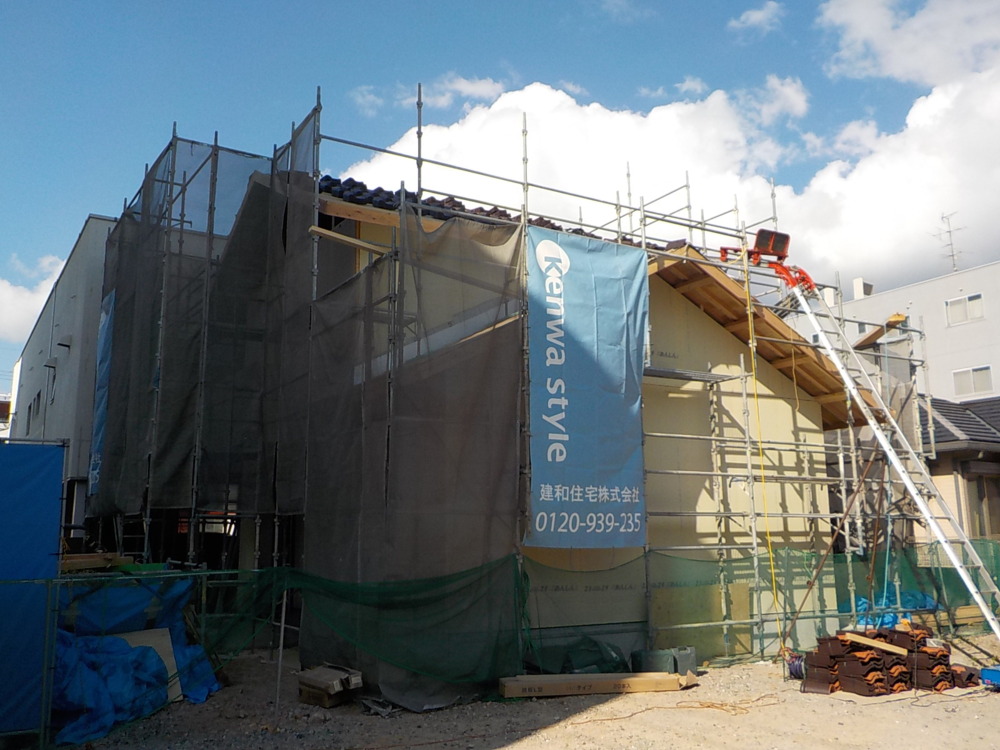

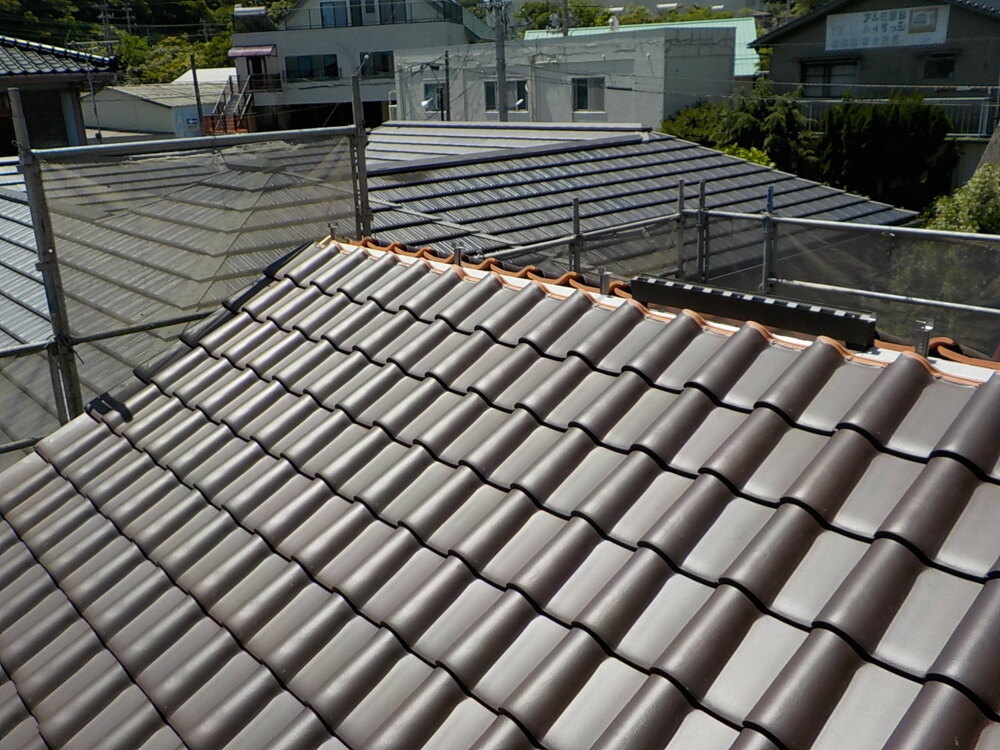

石州の防災瓦葺きの様子です。
耐寒性と耐塩害性の性能はひときわ高くなっています。

45. 2019年06月13日
内部施工状況

内部施工状況

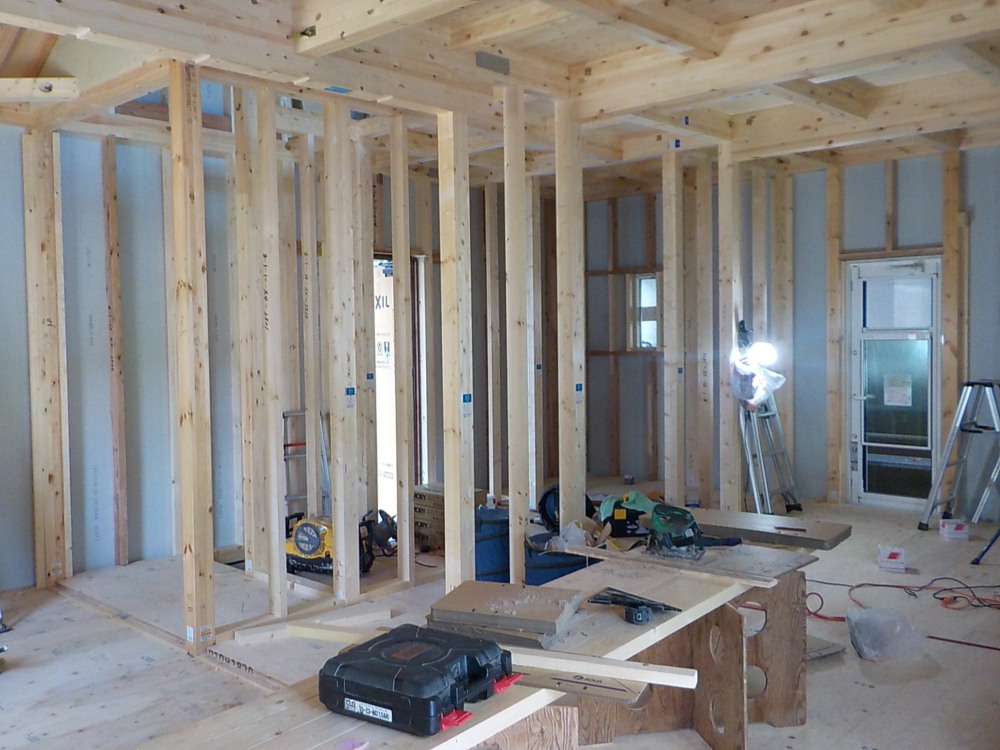

間柱、筋違い、構造金物を取り付けていきます。

46. 2019年06月13日
内部施工状況

内部施工状況

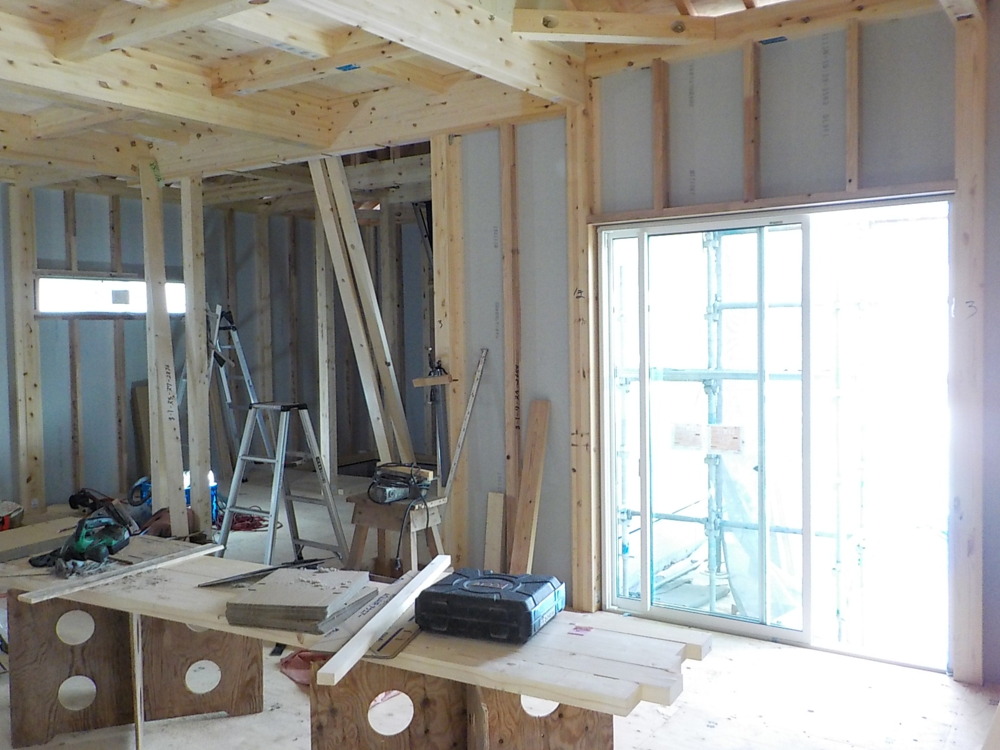

サッシ取付をしています。

47. 2019年06月13日
外部施工状況

外部施工状況

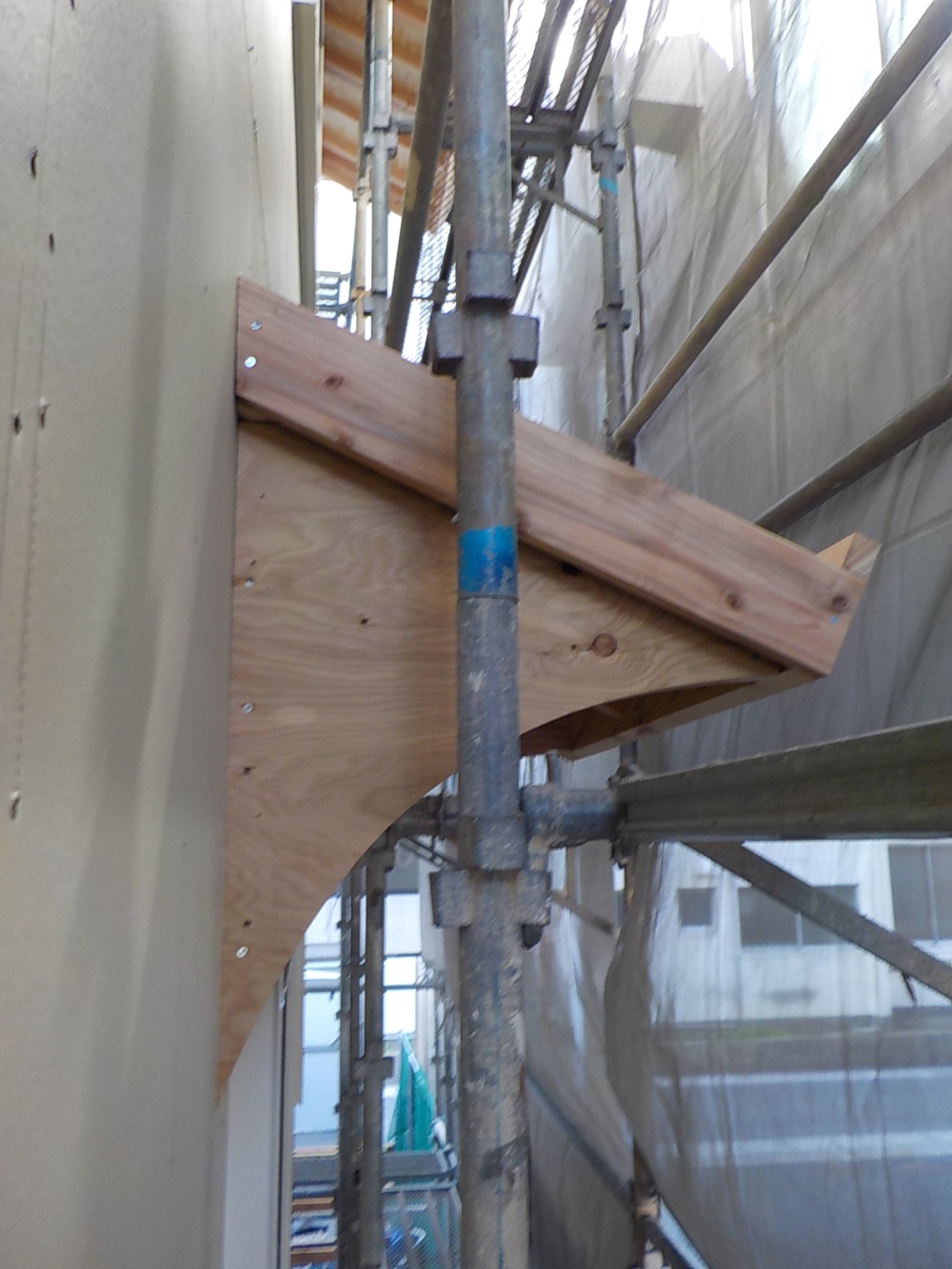

勝手口の庇の下地の様子です。
この上から瓦葺きとサイディング貼をしていきます。

48. 2019年06月13日
外部施工状況

外部施工状況

棟換気を施工しています。

49. 2019年06月14日
内部施工状況

内部施工状況

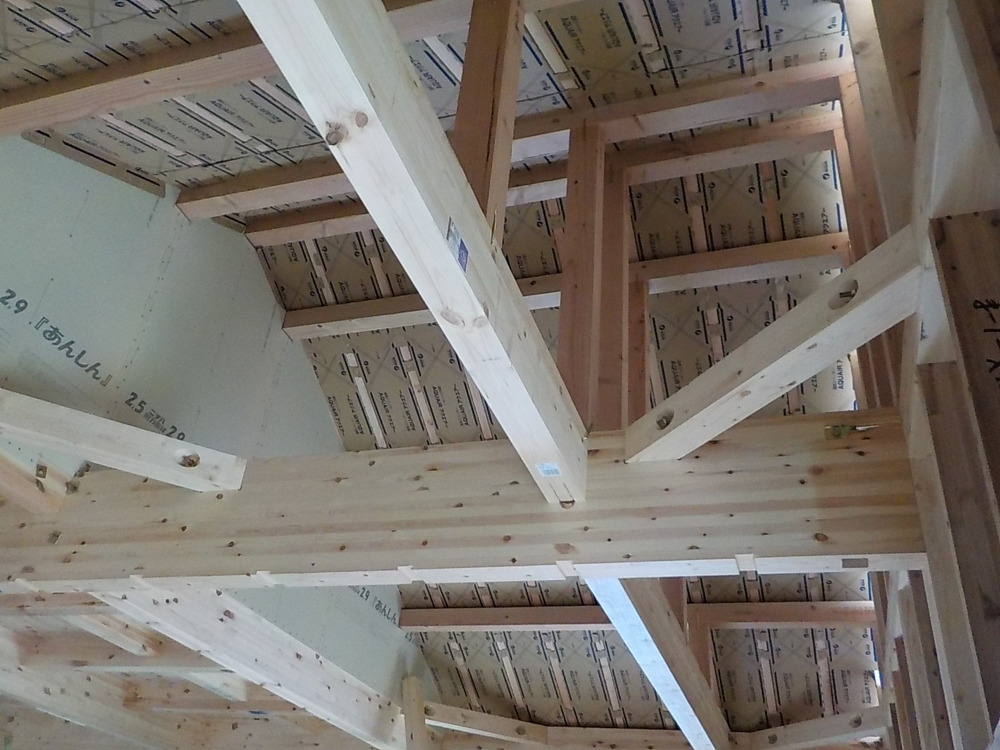

断熱アクアフォーム吹付け前に、屋根面に通気を確保するアクエアーを取付。

50. 2019年06月14日
外部施工状況

外部施工状況

棟部分の漆喰を施工しています。

51. 2019年06月17日
内部施工状況

内部施工状況

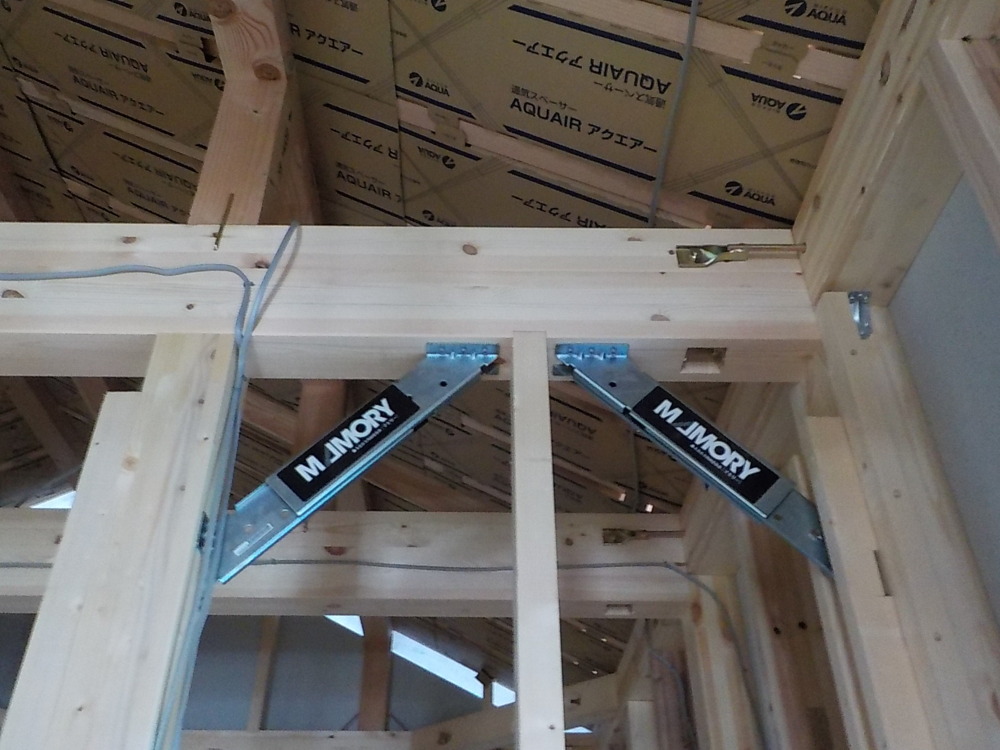

MAMORY(制震装置)取付
特殊なゴムの力で地震の揺れを吸収、低減し、住宅の損傷を大幅に抑えます。

52. 2019年06月17日
外部施工状況

外部施工状況

外壁下地工事をしています。外壁下地には、防水・透湿・遮熱シート「遮熱エアテックス」を採用しています。均一なアルミ層で太陽からの赤外線を反射し、多層構造のため強度のある耐震性の高い下地材です。

53. 2019年06月19日
内部施工状況

内部施工状況

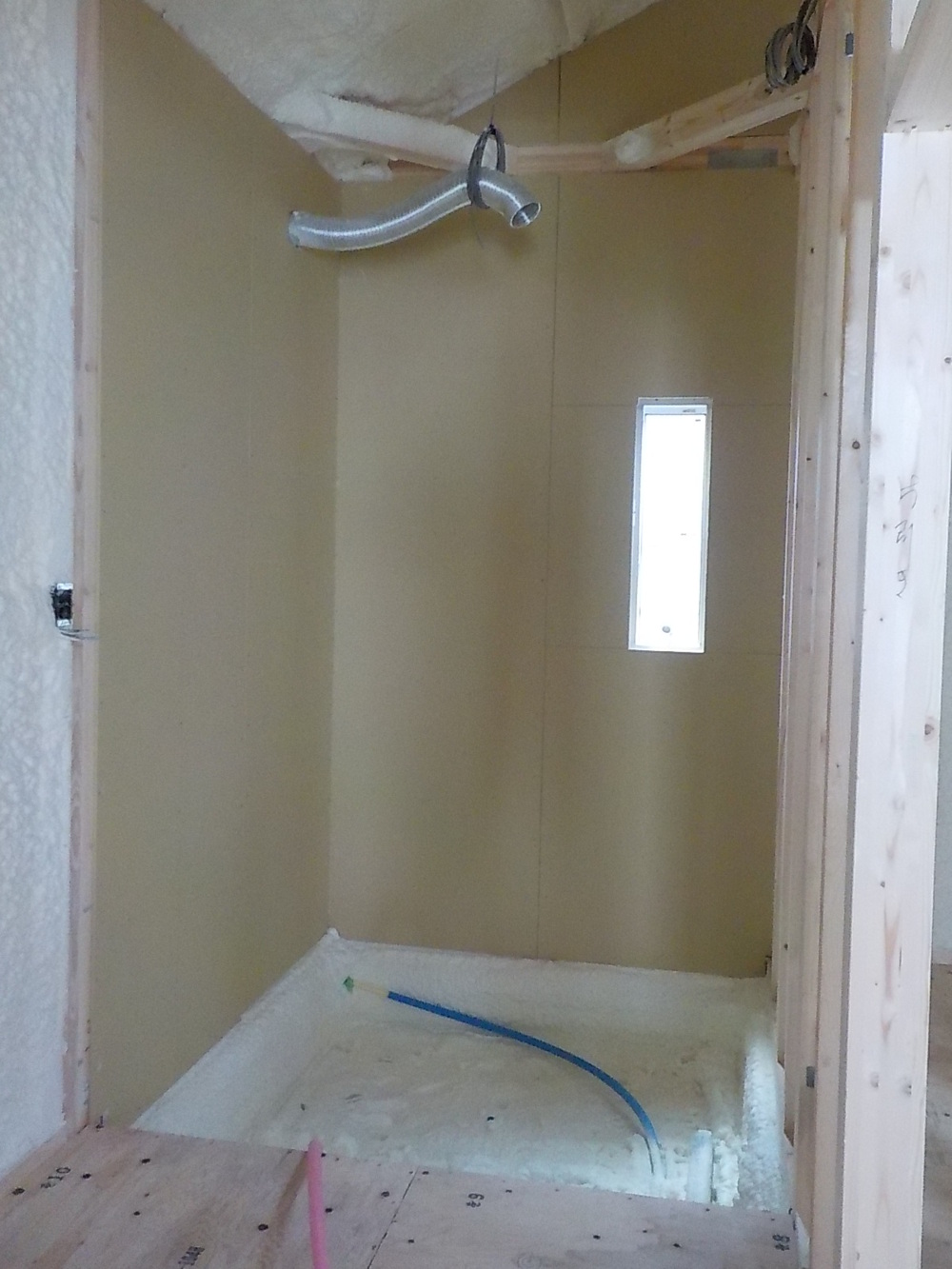

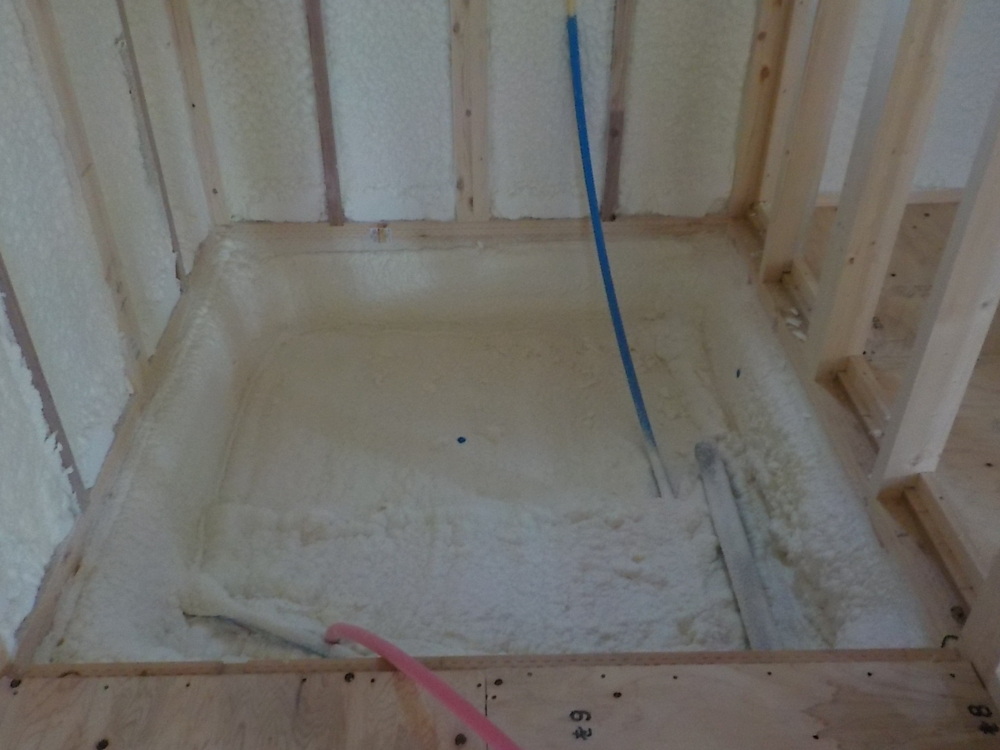

浴室廻りの断熱アクアフォーム吹付けの様子です。

54. 2019年06月19日
内部施工状況

内部施工状況

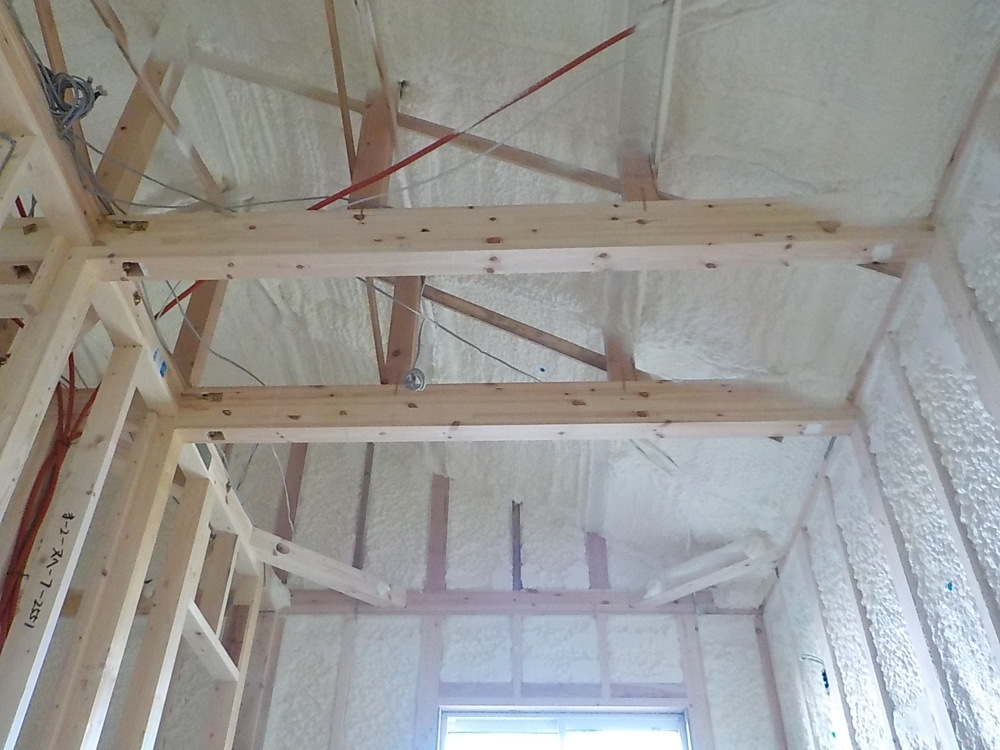

天井面の断熱アクアフォーム吹付けの様子です。
アクアフォームはフロンガスを使わない、環境に優しい断熱材。現場で直接吹き付けていきますので、隅々まで隙間なく施工でき、自己吸着力により永く安定した気密性、断熱性を保てます。

55. 2019年06月19日
外部施工状況

外部施工状況

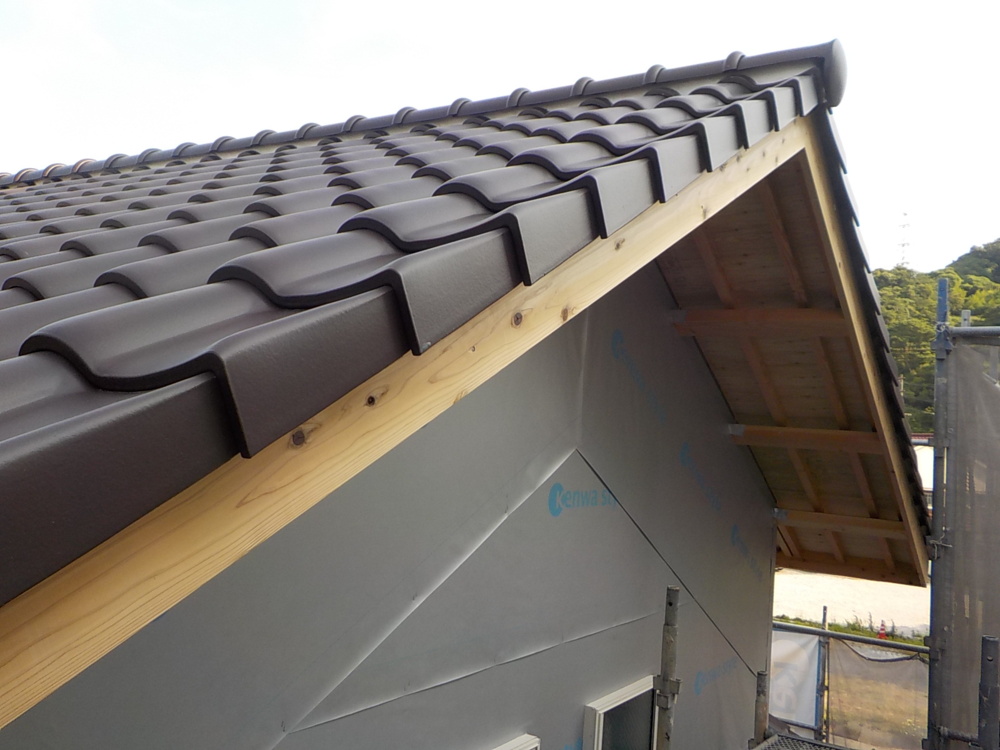

下屋部分の瓦葺きが終わりました。

56. 2019年06月19日
外部施工状況

外部施工状況

母屋部分の瓦葺きが終わりました。

57. 2019年06月19日
外部施工状況

外部施工状況

勝手口の庇部分の瓦葺き

58. 2019年06月19日
外部施工状況

外部施工状況

瓦葺きが終わり、これから透湿防水シートの仕舞いをして、JIO(外装下地検査)を受けます。

59. 2019年06月22日
内部施工状況

内部施工状況

浴室廻りのプラスターボード貼の様子です。

60. 2019年06月24日
外部施工状況

外部施工状況

外壁 サイディング貼をしています。

61. 2019年06月26日
外部施工状況

外部施工状況

62. 2019年06月26日
内部施工状況

内部施工状況

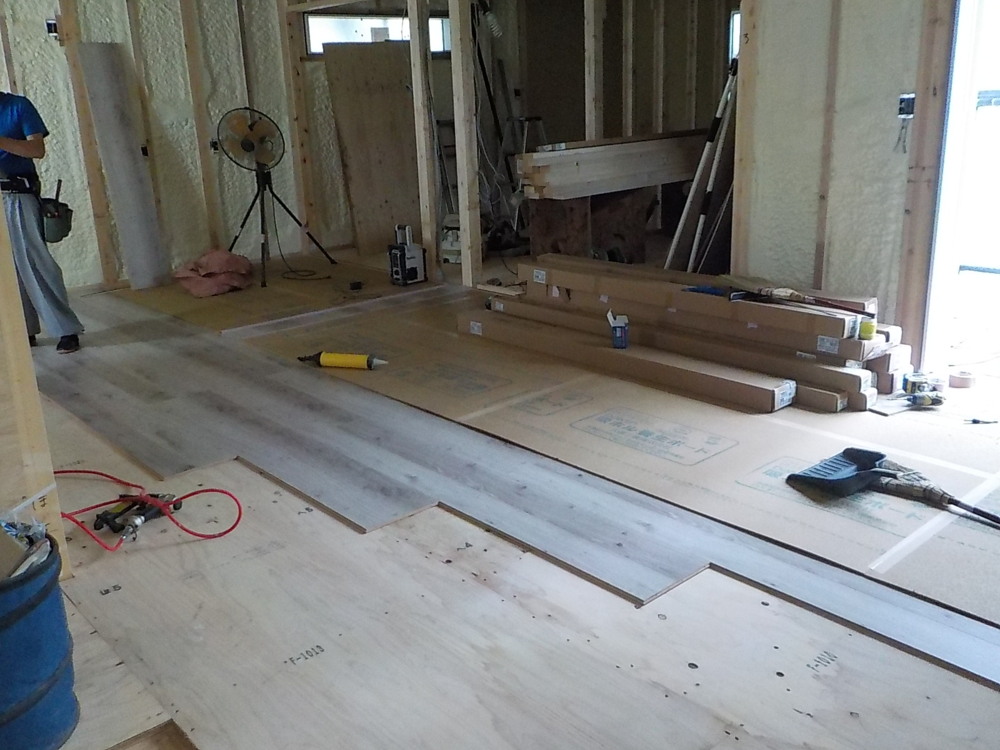

1階床 フローリング貼の様子です。

63. 2019年07月01日
外部施工状況

外部施工状況

サイディング貼の様子です。
光触媒が汚れをセルフクリーニングしてくれ、セラミックコートが紫外線による色あせを防いでくれます。

64. 2019年07月04日
外部施工状況

外部施工状況

65. 2019年07月06日
内部施工状況

内部施工状況

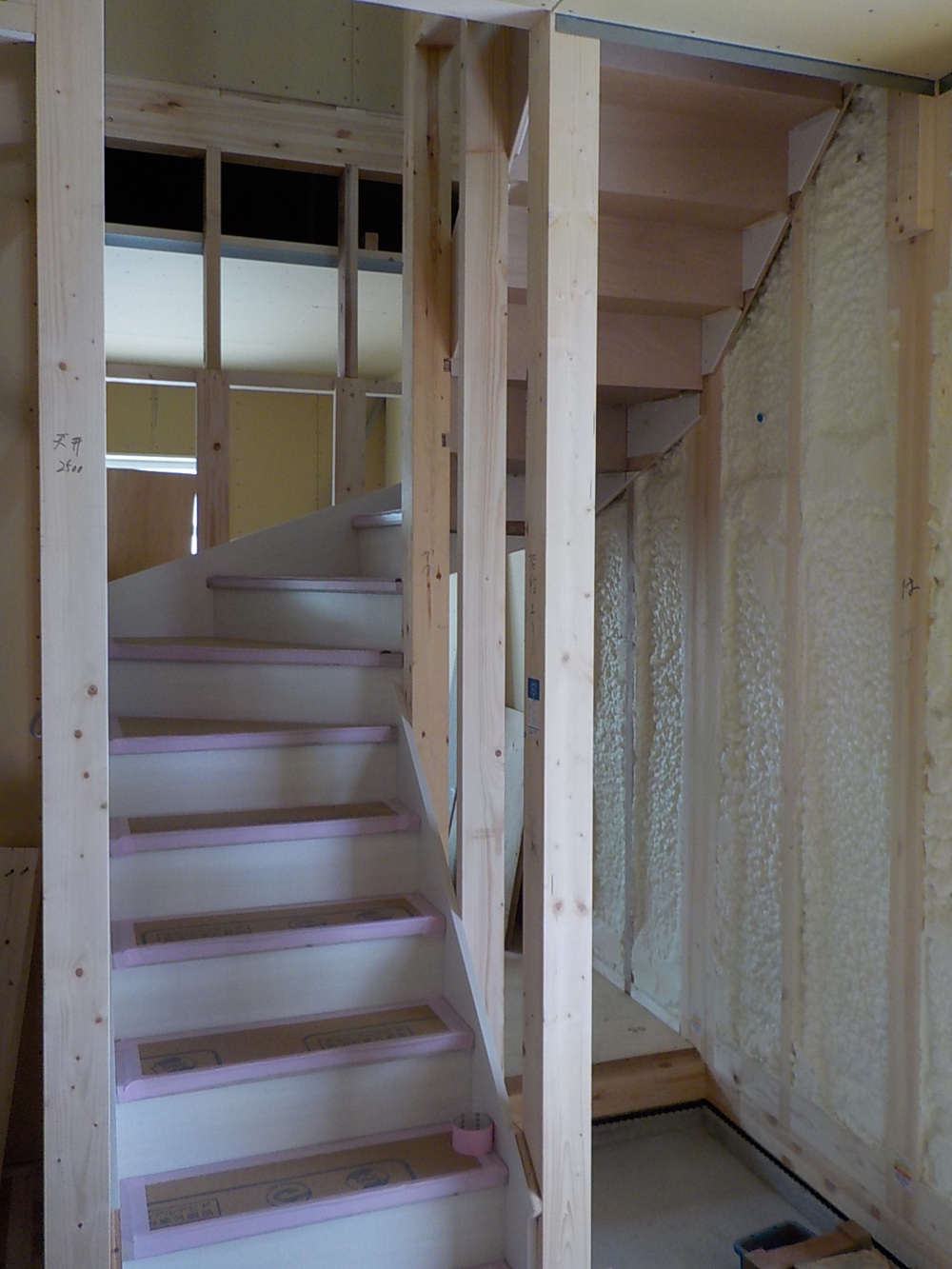

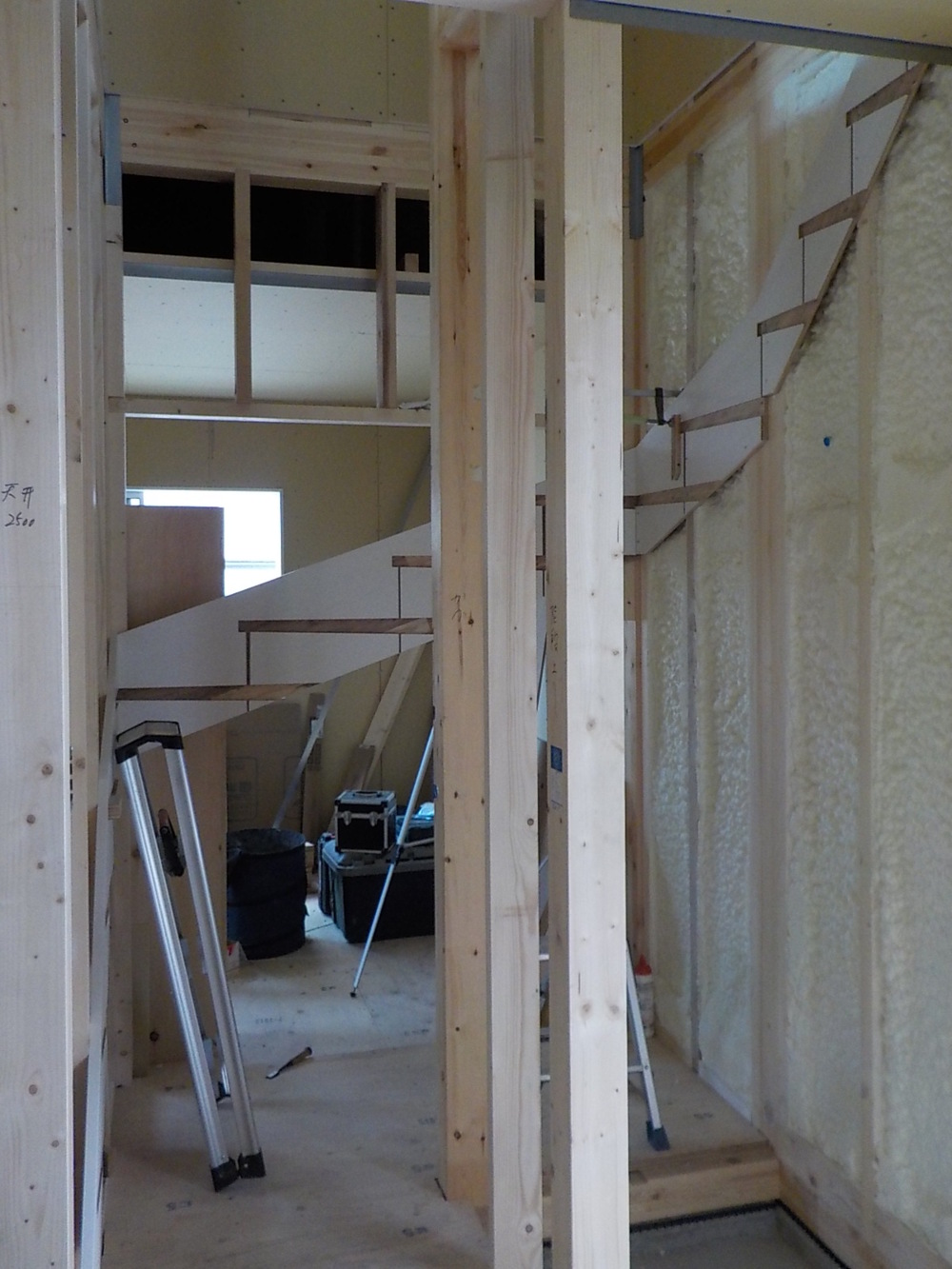

階段の造作の様子です。

66. 2019年07月06日
内部施工状況

内部施工状況

プラスターボード貼の様子です。

67. 2019年07月08日
内部施工状況

内部施工状況

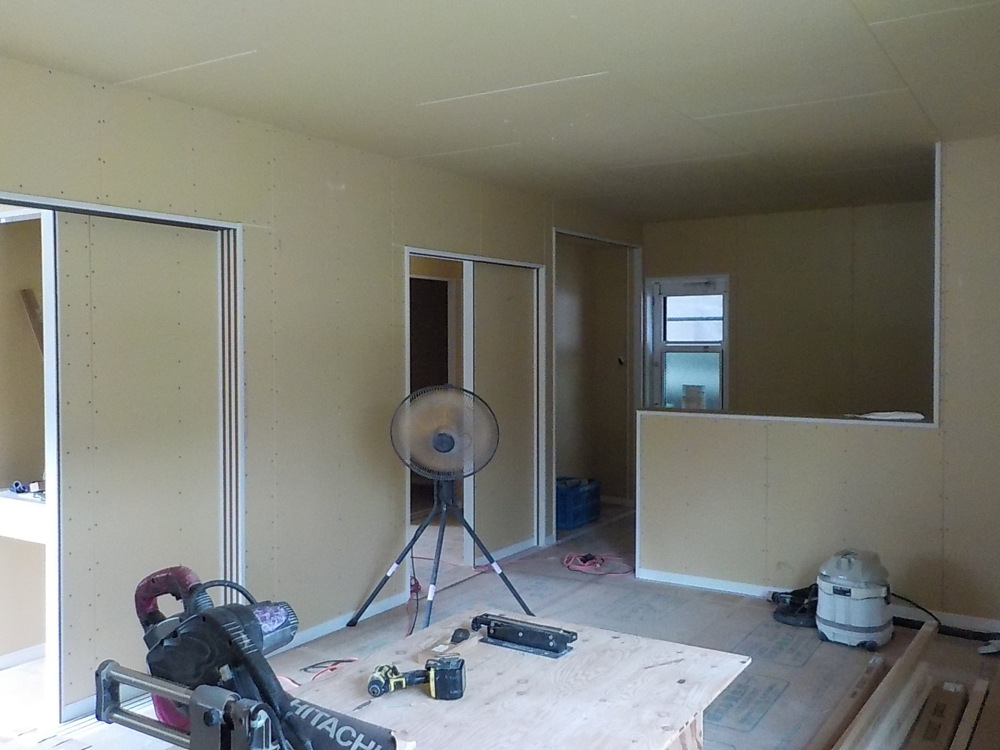

68. 2019年07月22日
内部施工状況

内部施工状況

69. 2019年07月22日
外部施工状況

外部施工状況

サイディング貼が終わり、シーリングをしています。

70. 2019年07月29日
外部施工状況

外部施工状況

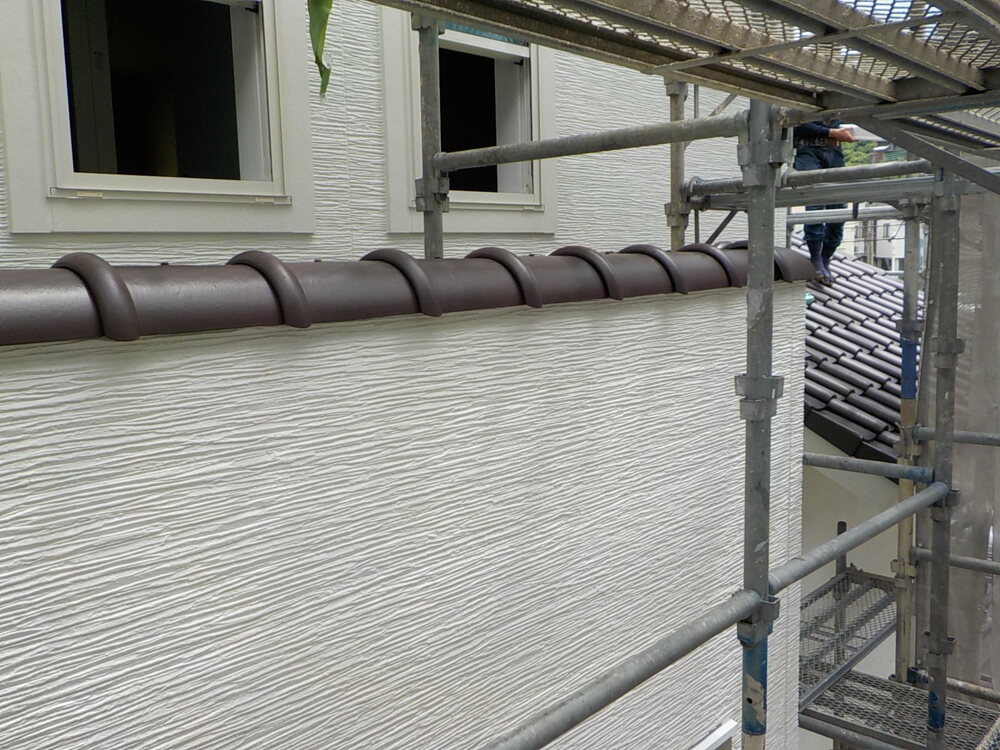

パラペット部分の瓦葺き

71. 2019年08月01日
内部施工状況

内部施工状況

玄関ホールの下地処理をしています。

72. 2019年08月01日
外部施工状況

外部施工状況

外壁工事が終わりましたので、足場撤去をしました。

73. 2019年08月02日
外部施工状況

外部施工状況

玄関ポーチのタイル下地

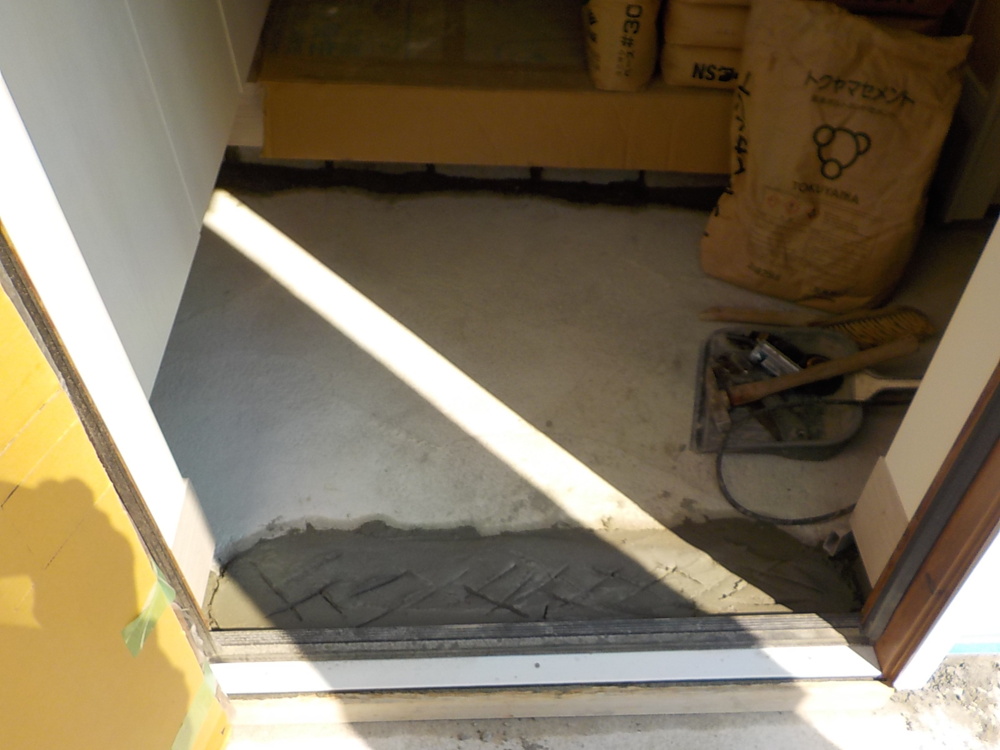

74. 2019年08月05日
外部施工状況

外部施工状況

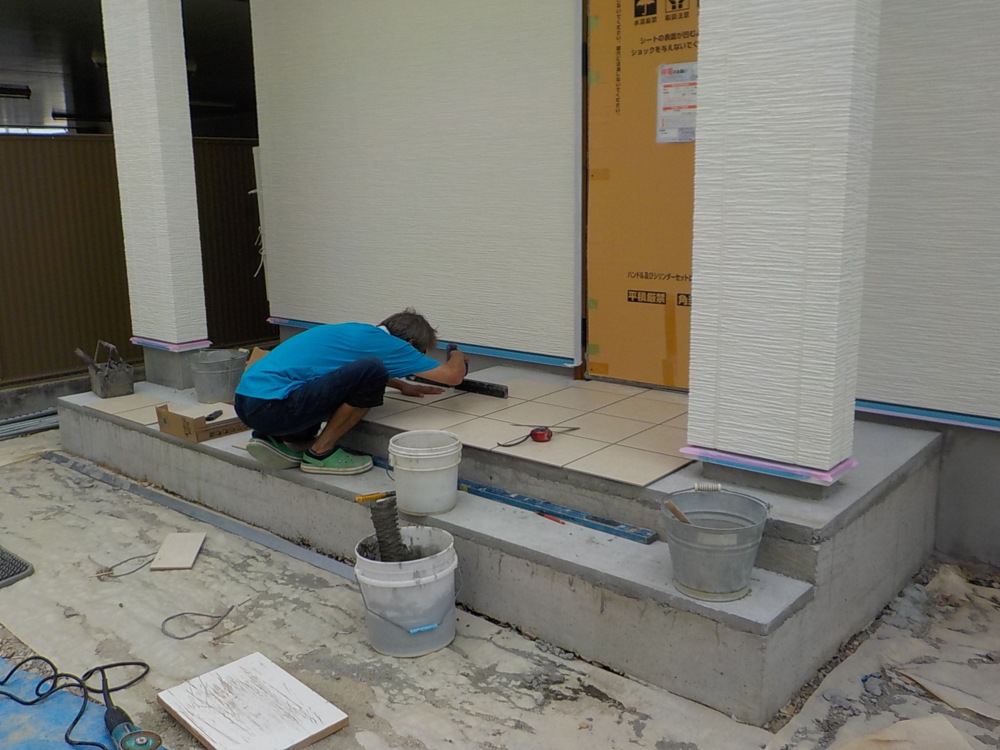

玄関ポーチのタイル貼の様子です。

75. 2019年08月06日
内部施工状況

内部施工状況

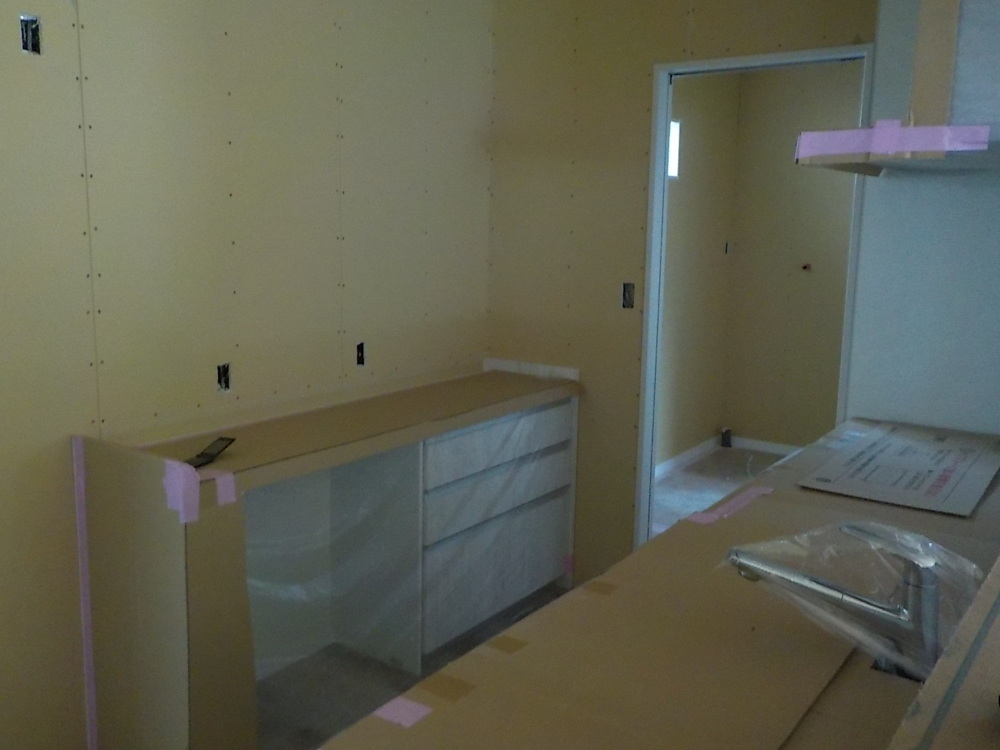

システムキッチン組立設置が完了。

76. 2019年08月07日
外部施工状況

外部施工状況

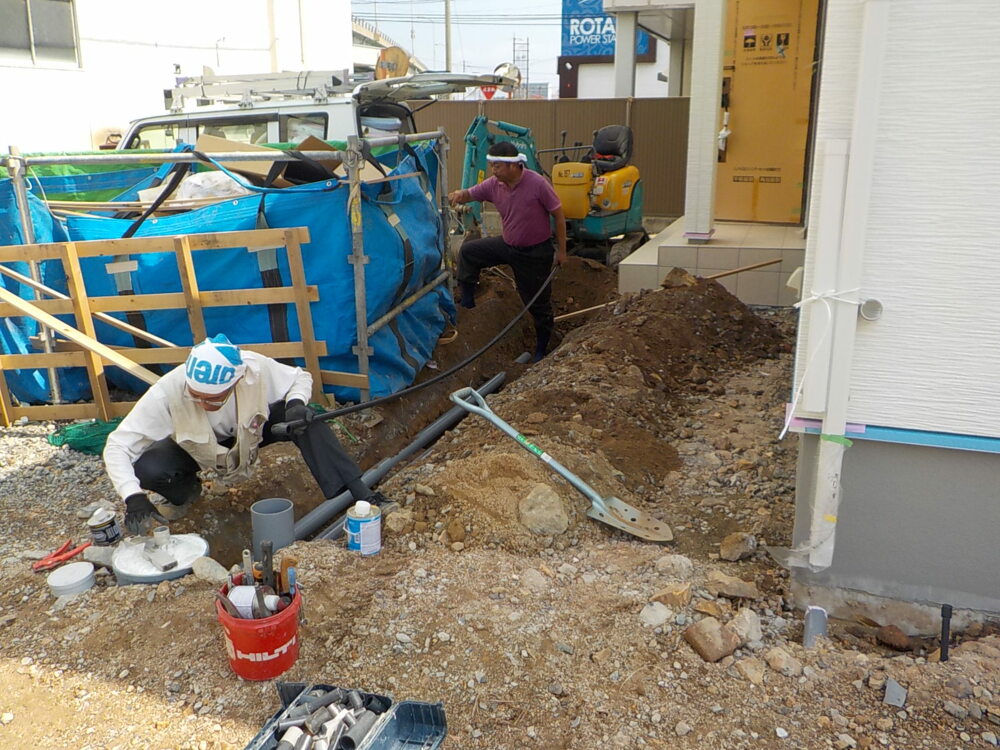

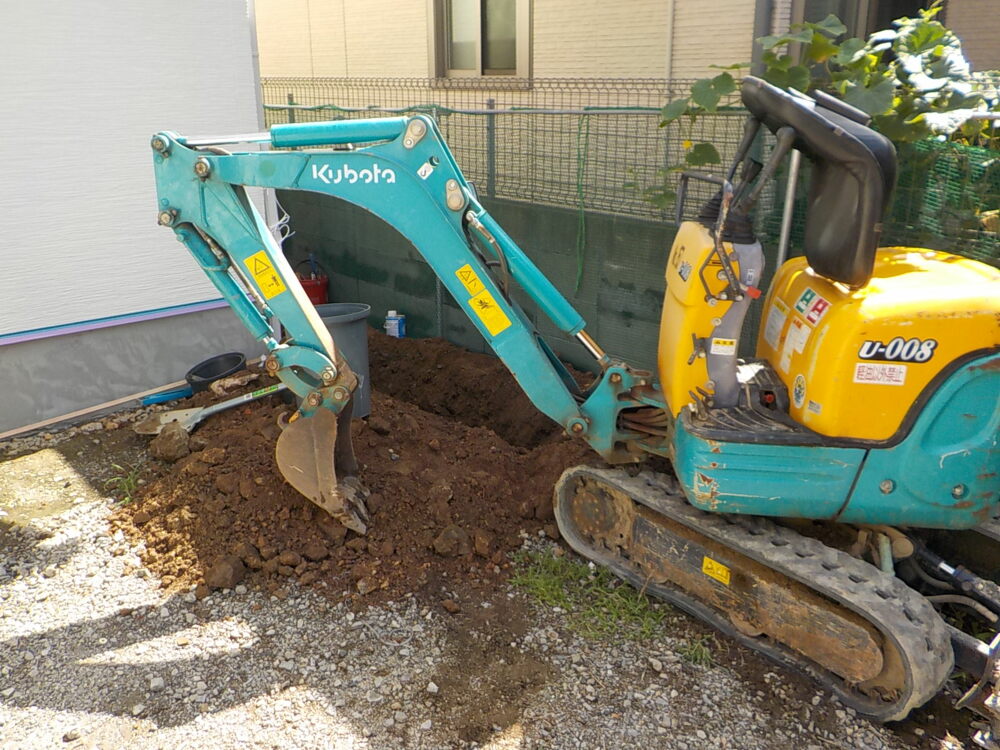

外廻りの給排水工事をしています。

77. 2019年08月09日
外部施工状況

外部施工状況

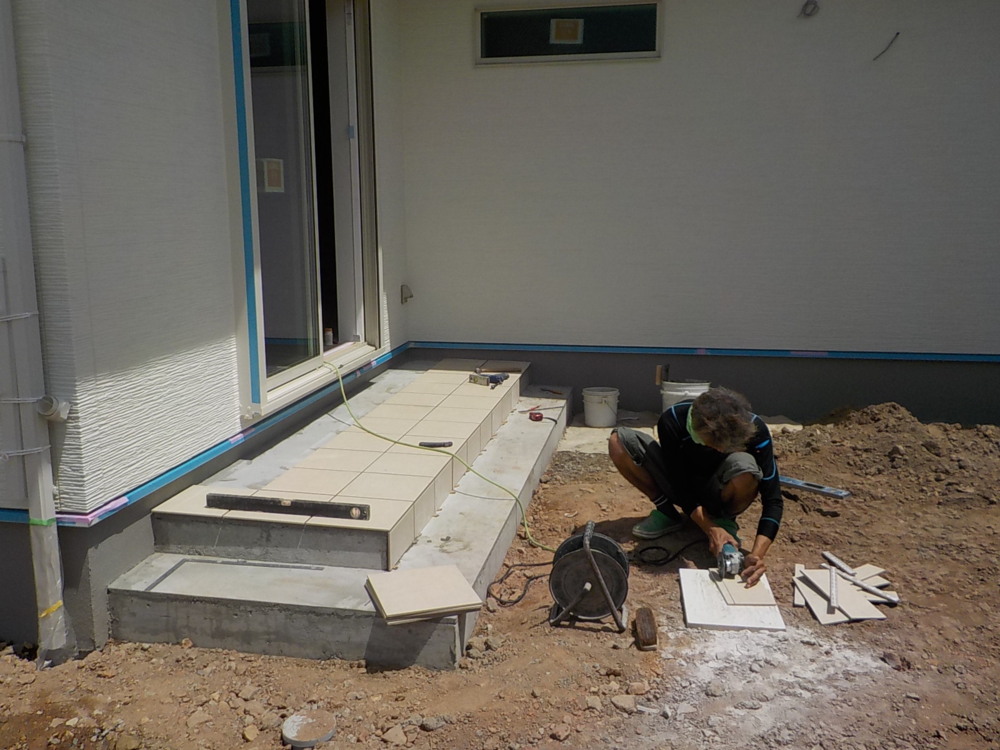

テラスのタイル貼の様子です。

78. 2019年08月17日
内部施工状況

内部施工状況

クロス貼の様子です。

79. 2019年08月17日
内部施工状況

内部施工状況

棚造作しています。

80. 2019年08月17日
外部施工状況

外部施工状況

外廻りの給排水の配管工事をしています。

81. 2019年08月24日
内部施工状況

内部施工状況

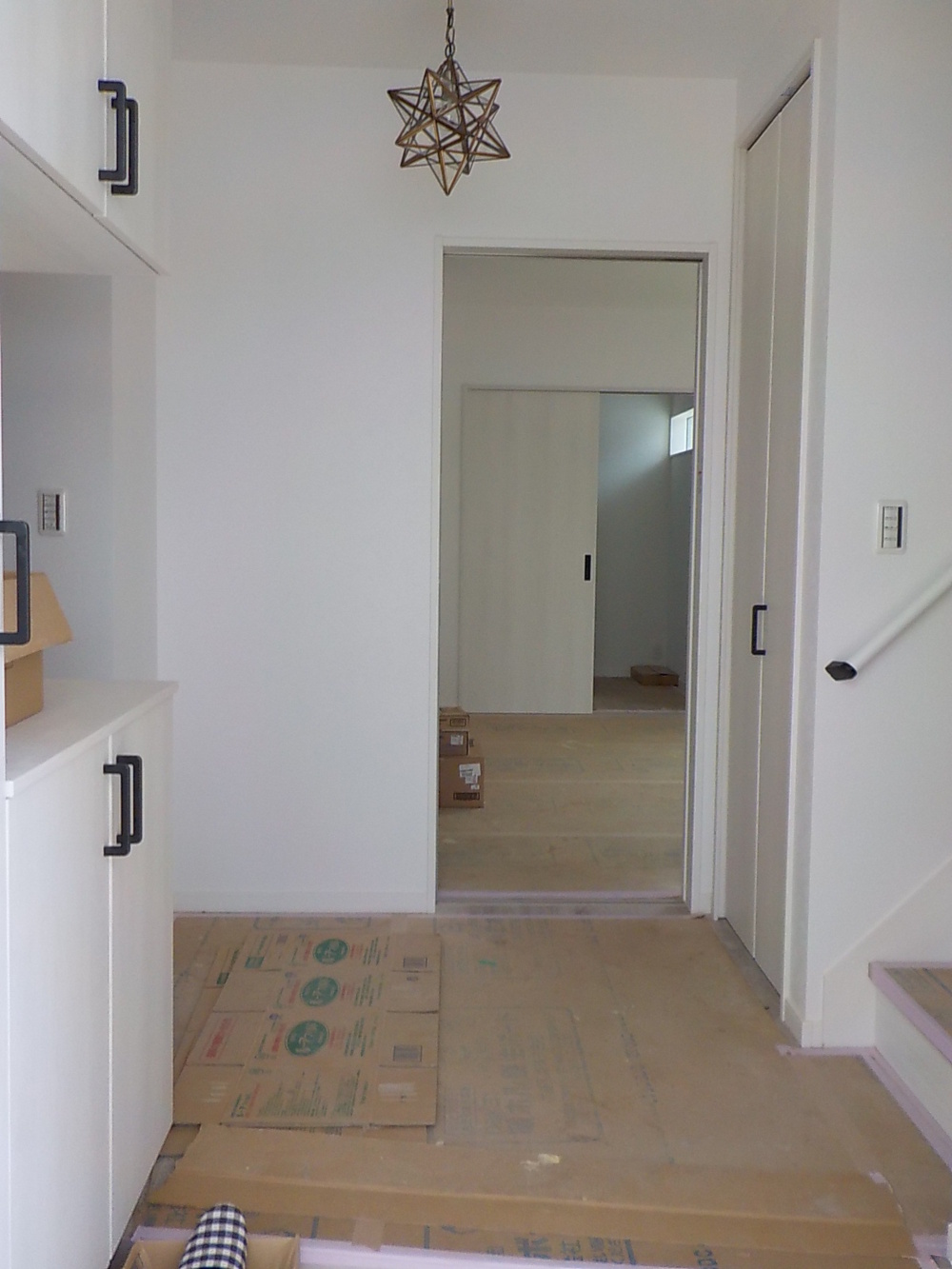

玄関、ホールです。
白を基調として素敵ですね。

82. 2019年08月24日
外部施工状況

外部施工状況

83. 2019年08月24日
外部施工状況

外部施工状況

84. 2019年09月11日

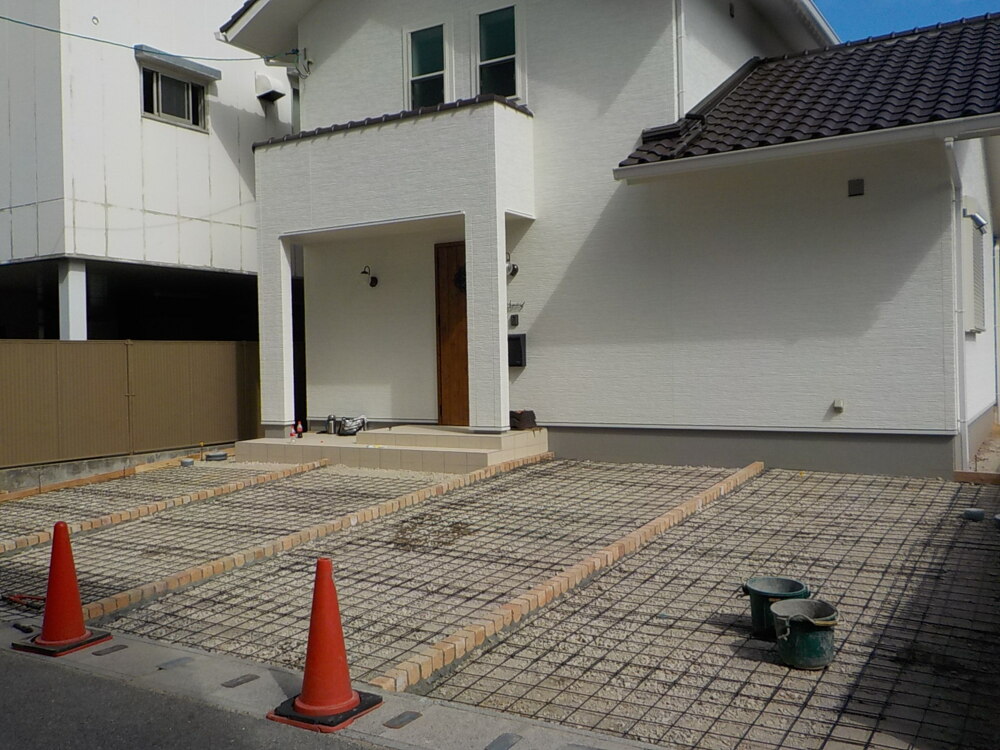

外構工事

外構工事

85. 2019年09月13日
外構工事

外構工事

86. 2019年09月15日

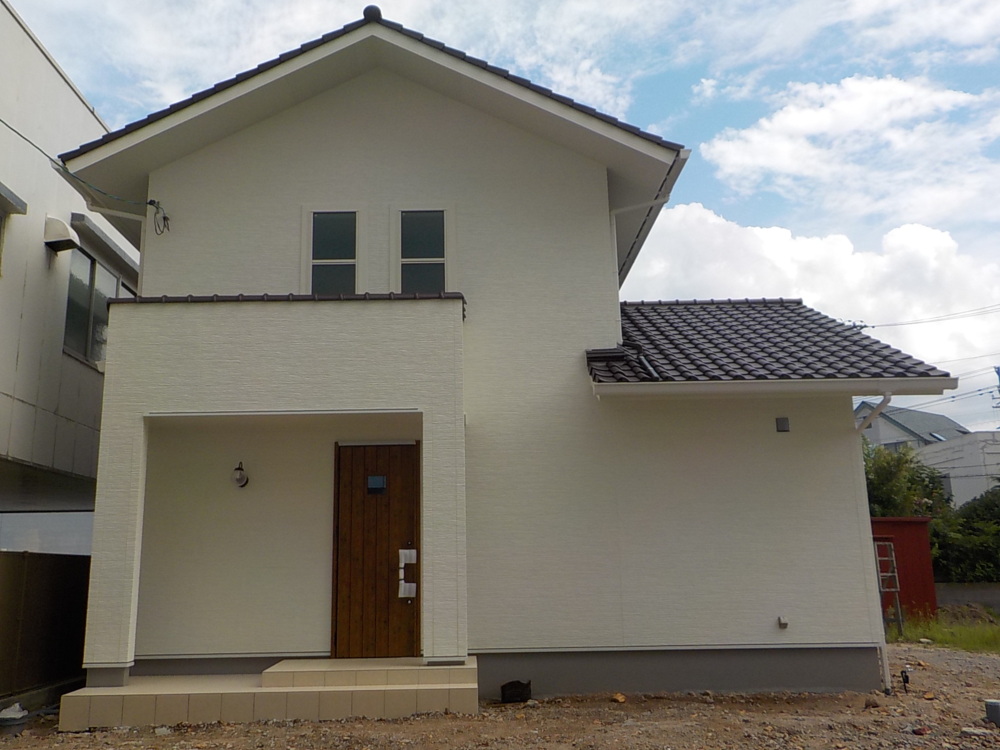

完工

完工

87. 2019年09月15日
完工

完工

88. 2019年09月15日
完工

完工

89. 2019年09月15日
完工

完工

90. 2019年09月15日
完工

完工

91. 2019年09月15日
完工

完工

92. 2019年09月15日
完工

完工

93. 2019年09月15日
完工

完工

94. 2019年09月15日
完工

完工

95. 2019年09月15日
完工

完工

96. 2019年09月15日
完工

完工

97. 2019年09月15日
完工

完工

98. 2019年09月15日
完工

完工

99. 2019年09月15日
完工

完工

100. 2019年09月15日
完工

完工
