ブラックにウッド調が映えるかっこいい平屋

T様邸(下関市菊川)

スタイル別|すべて

建築中レポート

1. 2022年07月06日

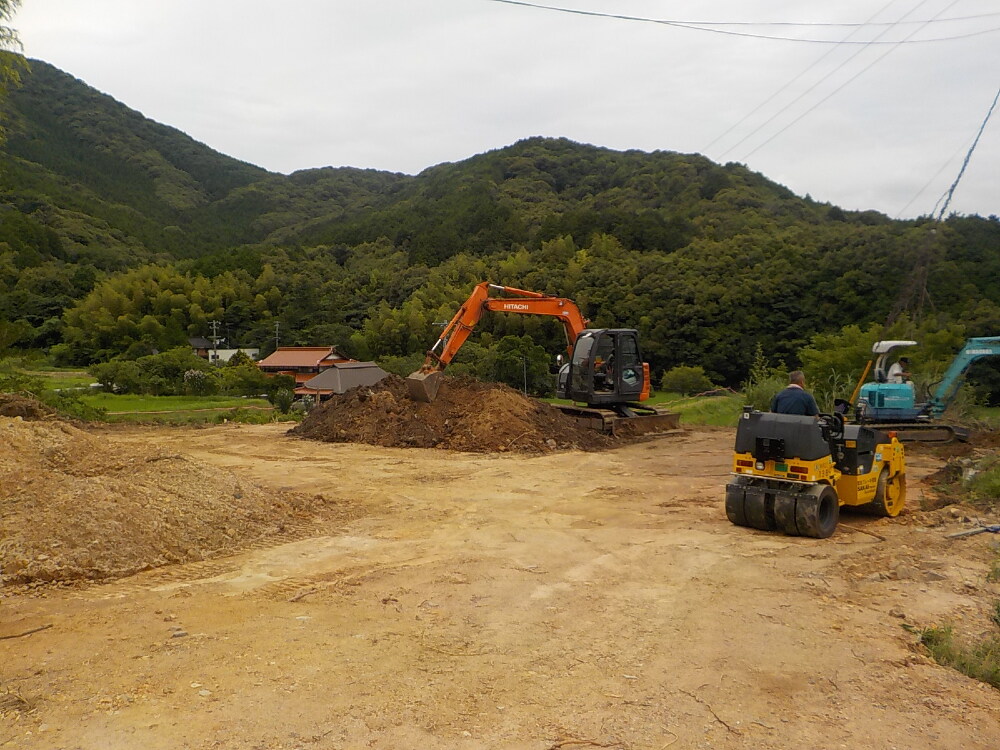

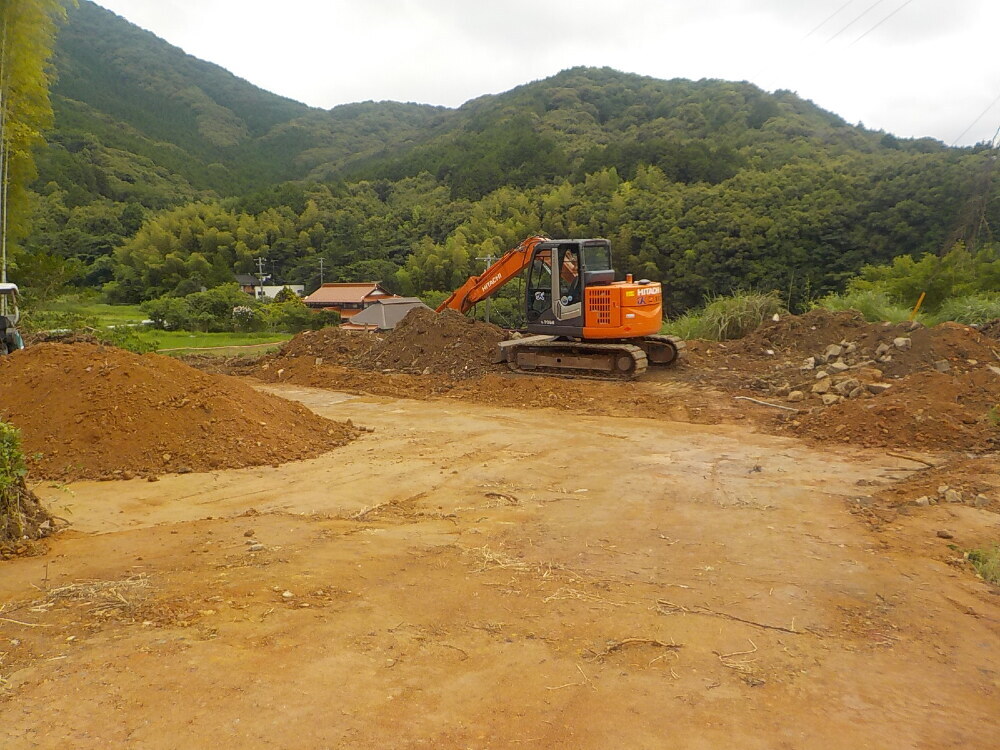

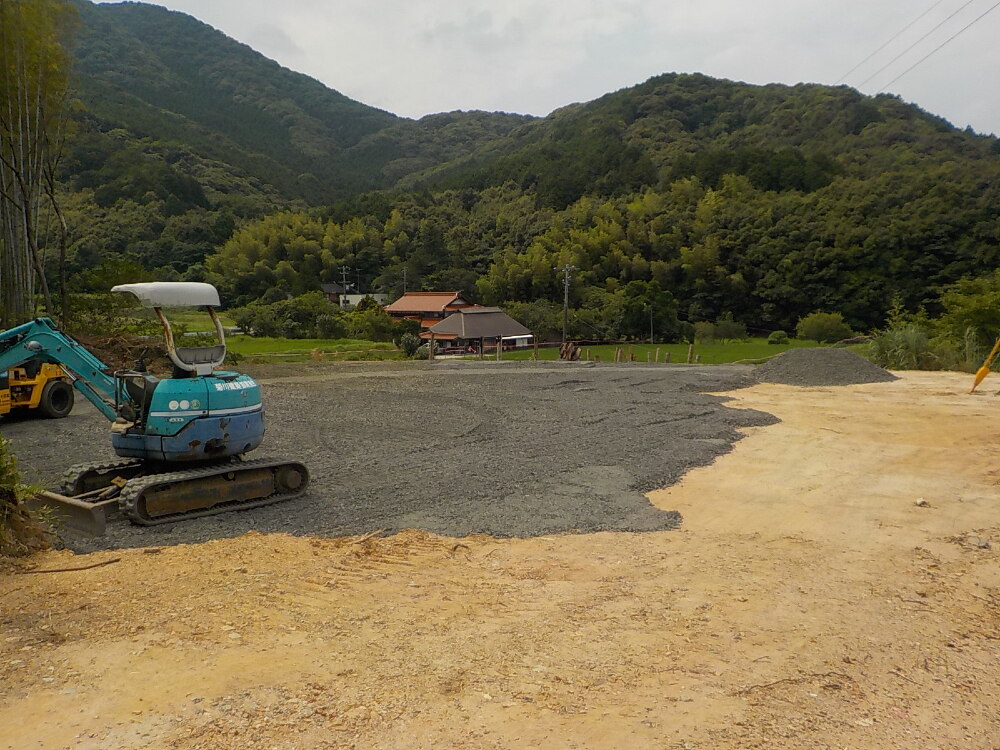

造成工事(別途)

造成工事(別途)

2. 2022年07月13日
造成工事(別途)

造成工事(別途)

3. 2022年07月24日
造成工事(別途)

造成工事(別途)

4. 2022年08月01日
造成工事(別途)

造成工事(別途)

5. 2022年08月11日
地鎮祭

地鎮祭

地鎮祭とは、建築工事が始まる前に神主を招いて、その土地の神様に対して工事の安全を祈願する儀式のことです。

6. 2022年08月24日

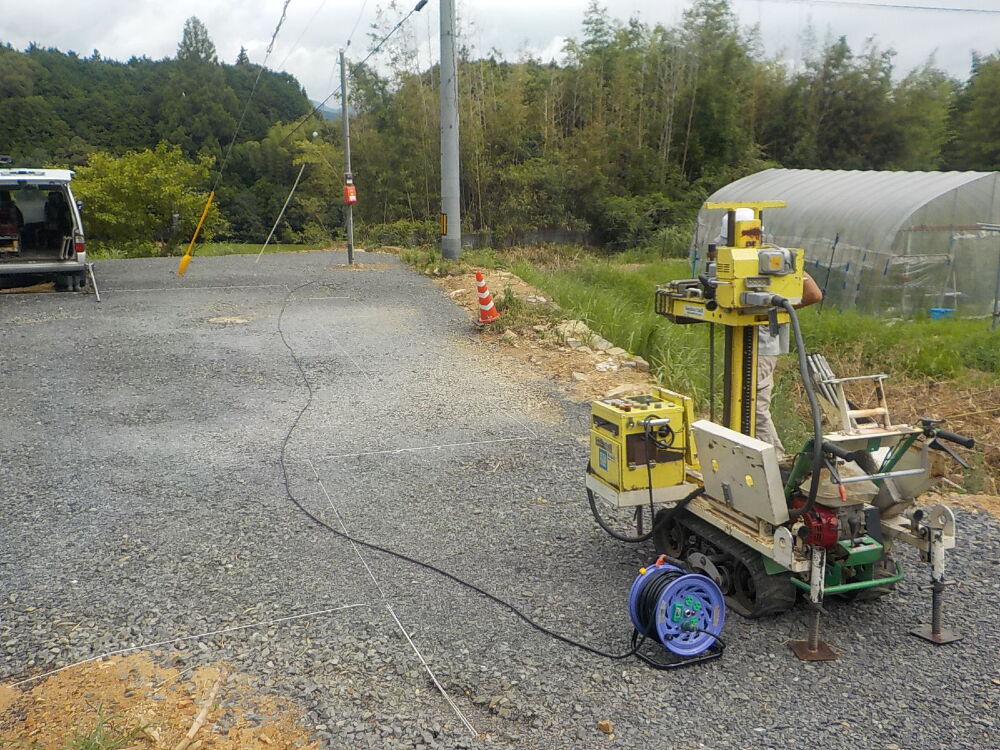

地盤調査

地盤調査

7. 2022年09月29日

基礎工事

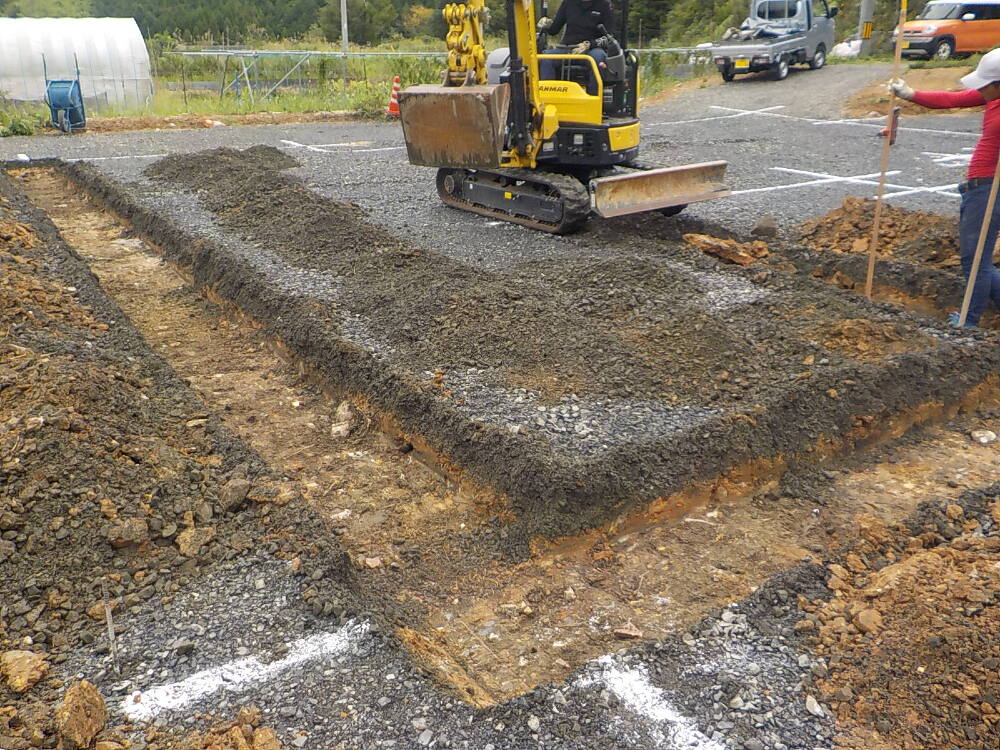

基礎工事

重機で土を掘り返し、基礎の底面となる深さまで掘る「根切り」という工程です。
このあと、砕石を敷き、転圧機でしっかりと固めていきます。

8. 2022年09月29日
基礎工事

基礎工事

引き続き基礎の底面の掘削、砕石を敷いて転圧する工程です。
基礎工事は建物全体の荷重を受け、風や地震の揺れなどをバランスよく地面に伝える役割を持ち、建物の耐久性を高める上でも大変重要です。

9. 2022年09月30日
基礎工事

基礎工事

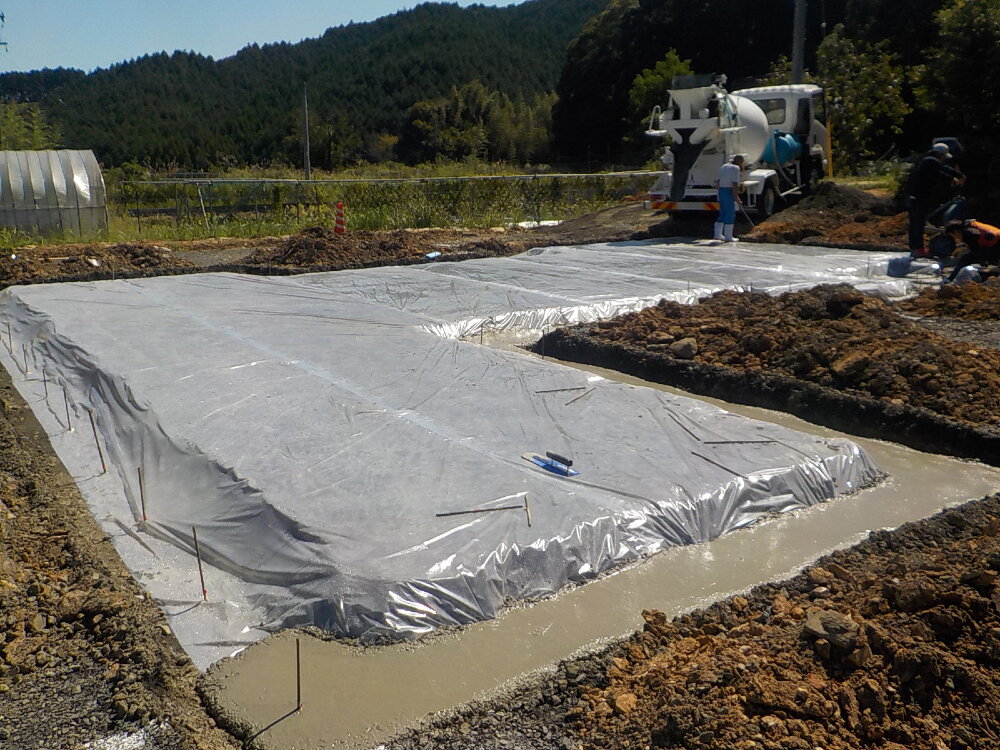

地面からの湿気の侵入を防止するための防湿シートを敷き詰めると、基礎の外周分にコンクリートを流し、均します。「捨てコンクリート」といい、基礎の墨だし(印をつける)や正確な距離を測るなどの目的で行います。

10. 2022年10月03日
基礎工事

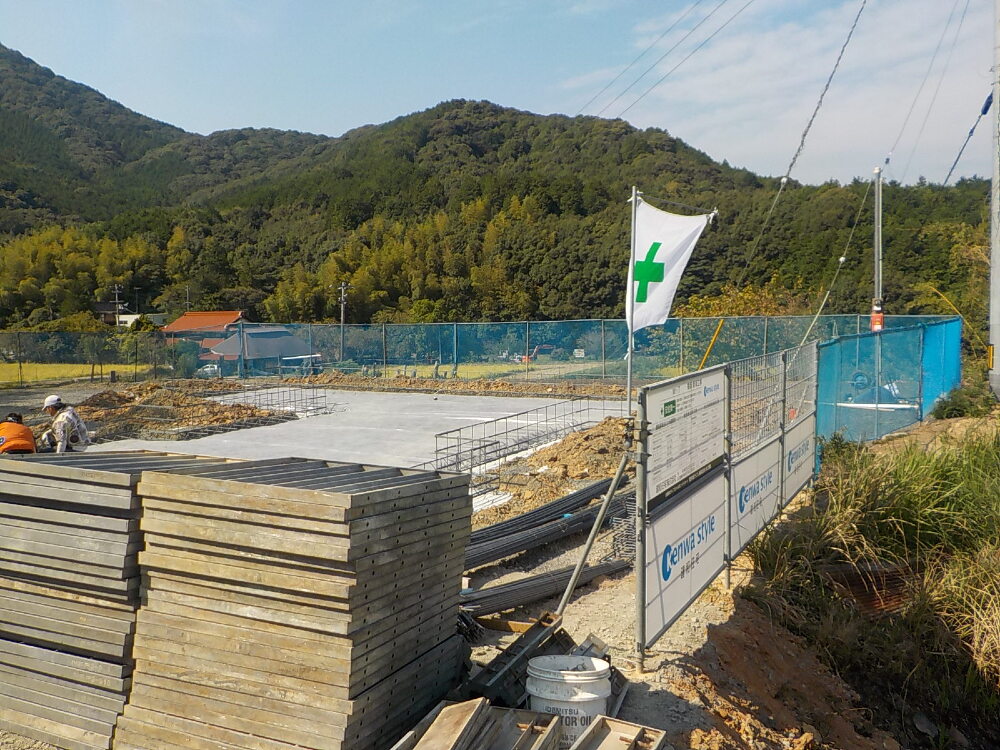

基礎工事

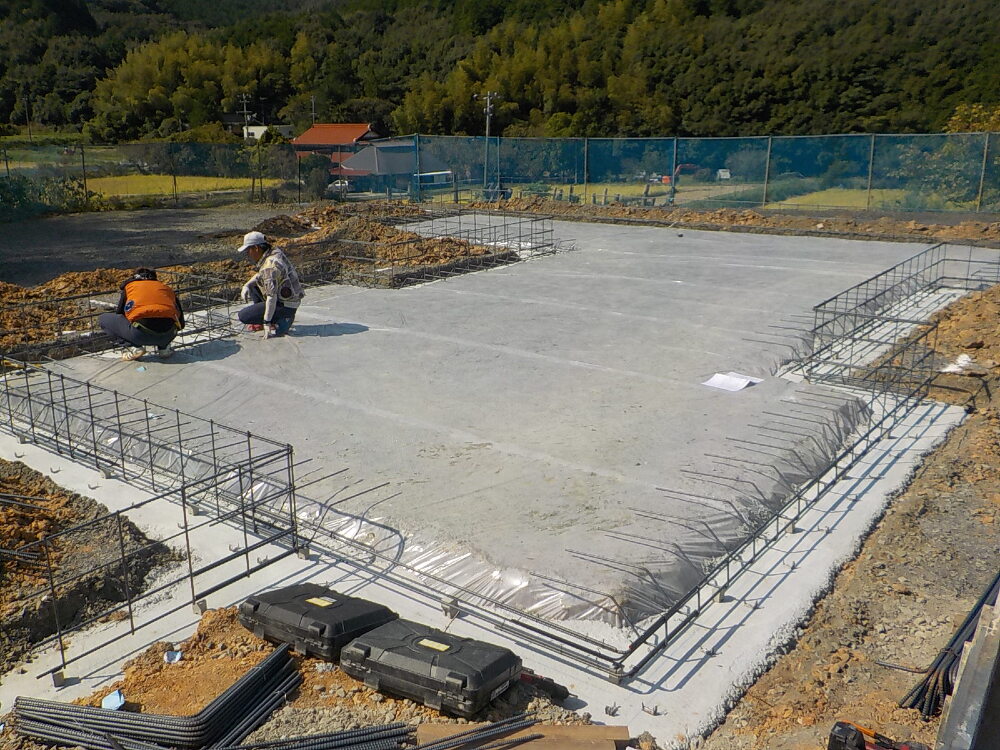

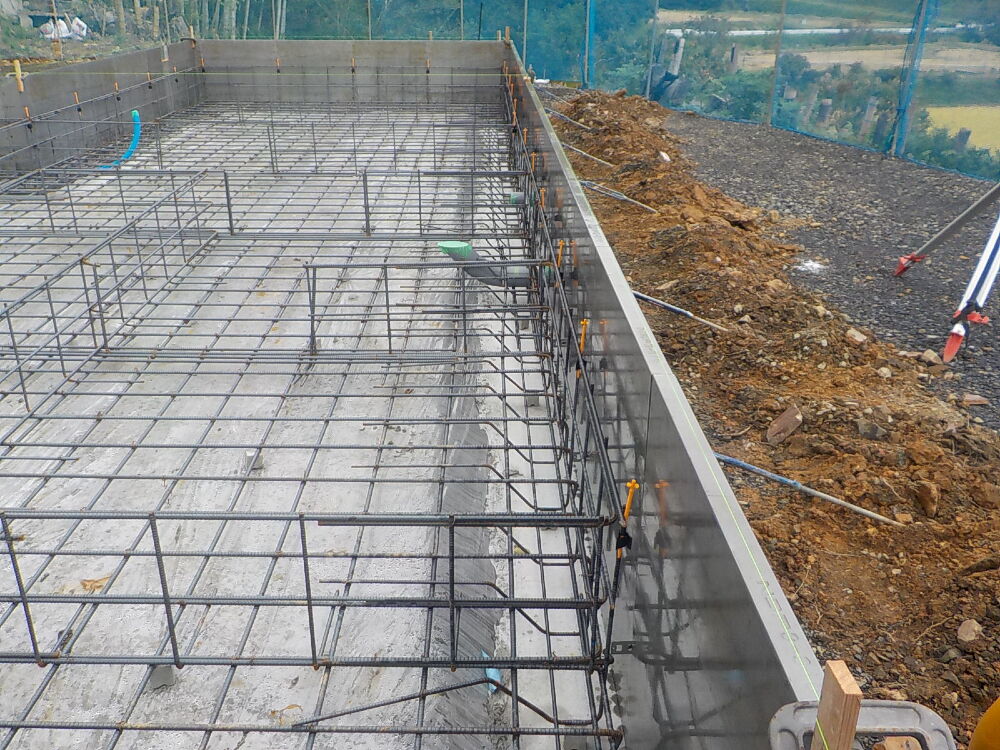

配筋工事

11. 2022年10月03日
基礎工事

基礎工事

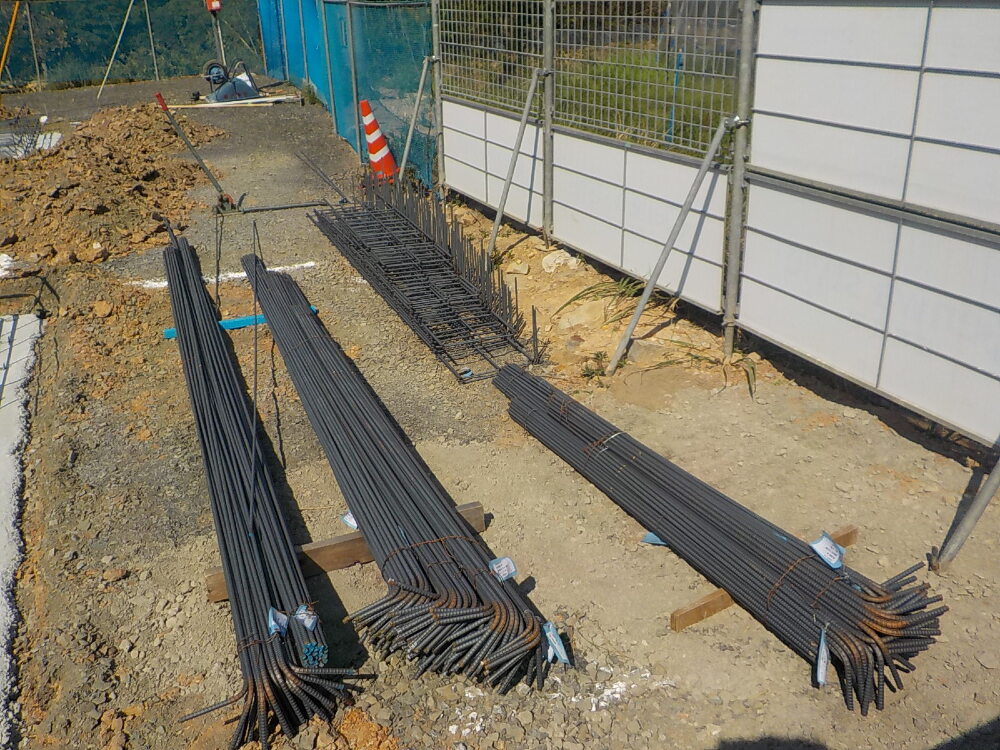

配筋工事に使用される鉄筋(鉄の棒)が搬入されています。

12. 2022年10月03日
基礎工事

基礎工事

配筋工事を行っています。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。基礎の底盤部分から先に行い、次に立ち上がり部分の鉄筋を組んでいきます。

13. 2022年10月05日
基礎工事

基礎工事

14. 2022年10月05日
基礎工事

基礎工事

JIO検査

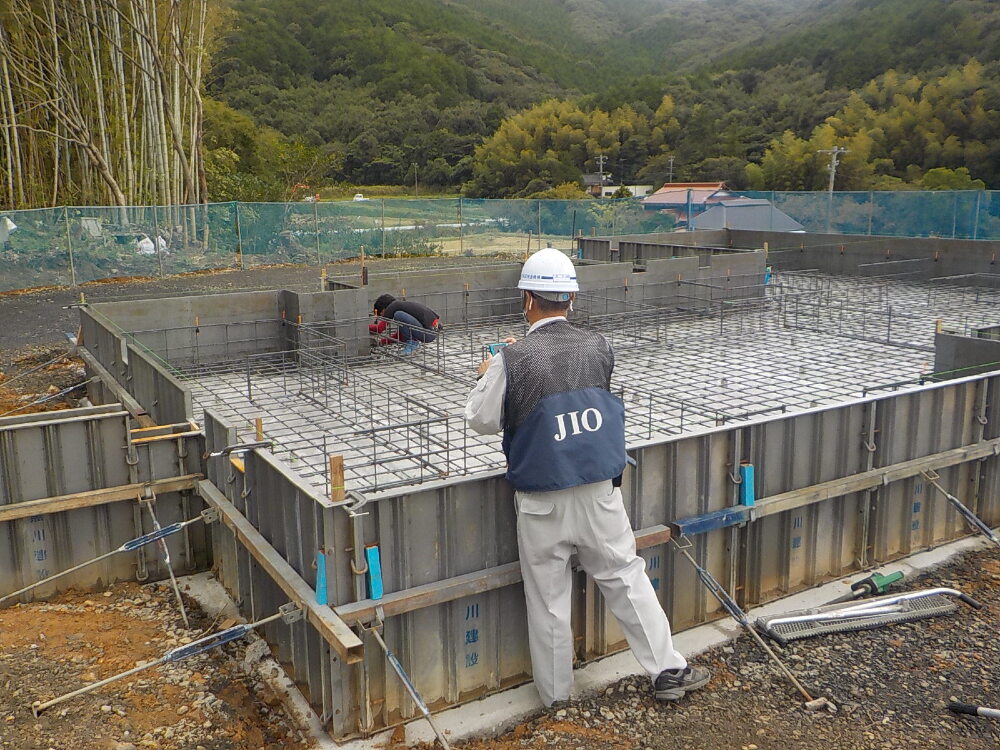

配筋は基礎の強度に関わる大変重要な部分となりますので、第三者機関の検査員による検査が行われてから次の工程(コンクリート打設)に進みます。

15. 2022年10月07日
基礎工事

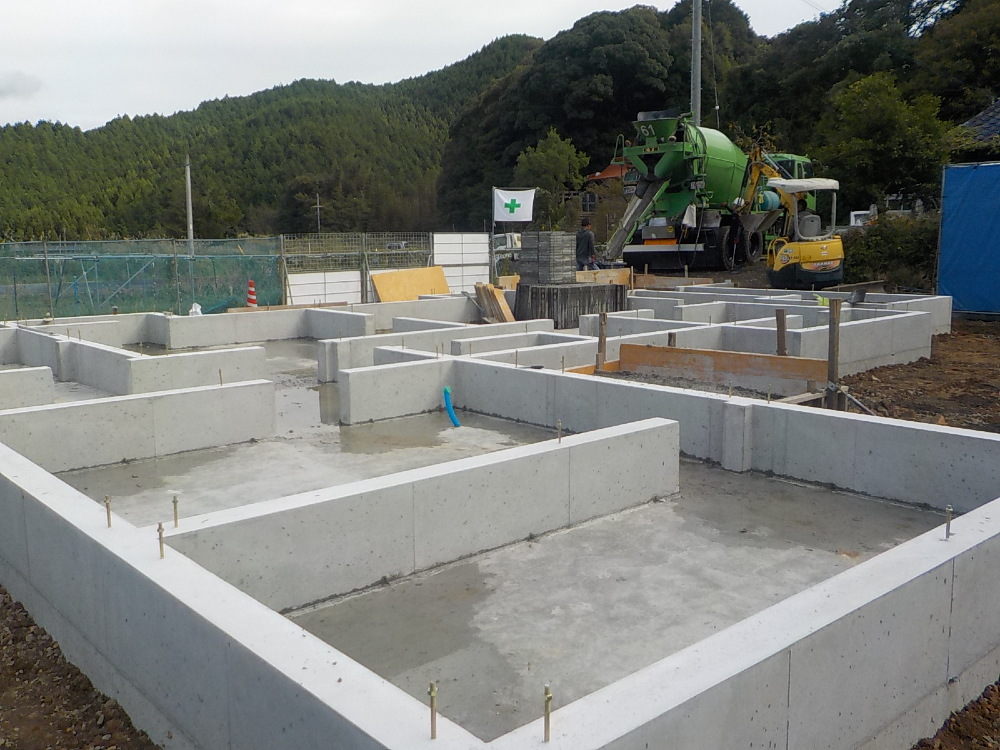

基礎工事

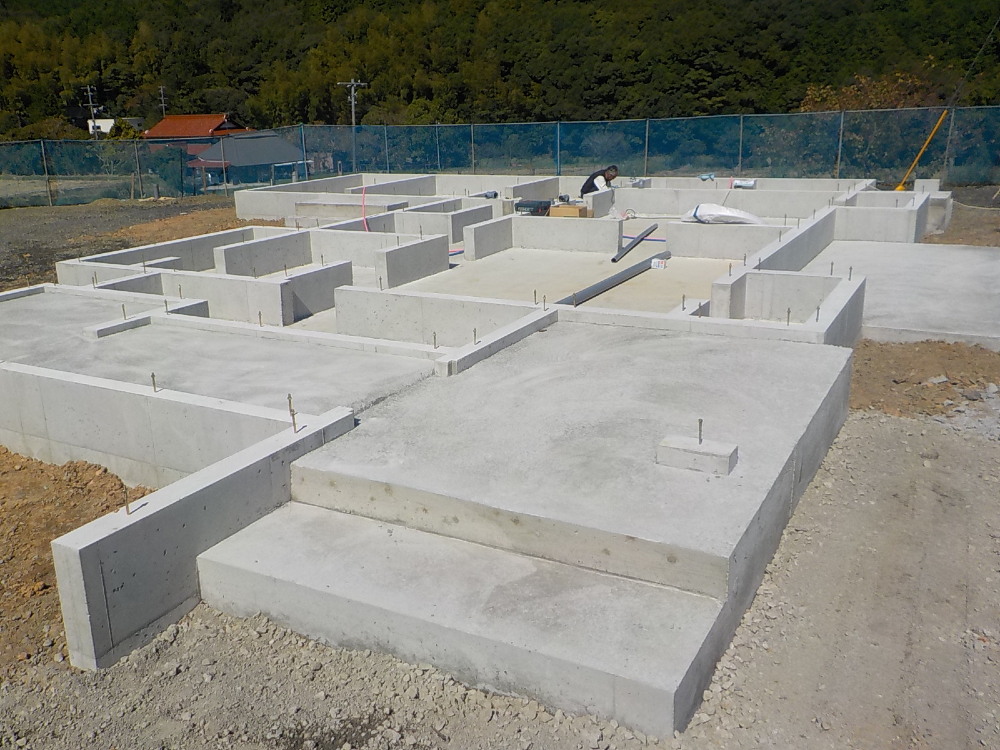

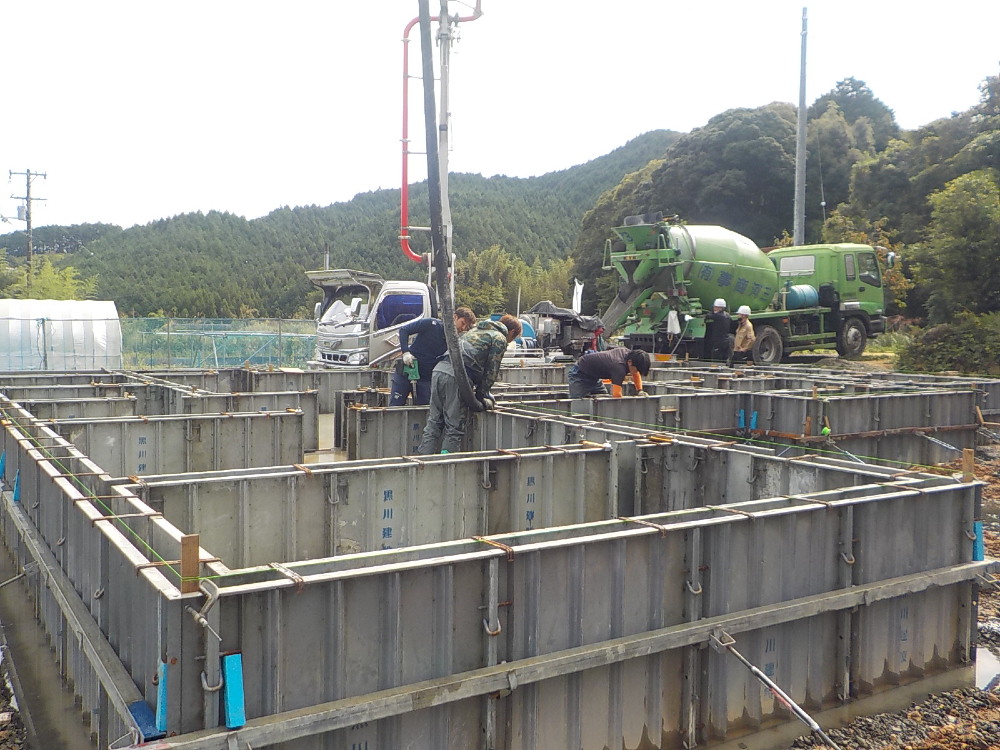

基礎の立ち上がり部分の型枠が設置され、コンクリート打設が行われています。

16. 2022年10月11日
基礎工事

基礎工事

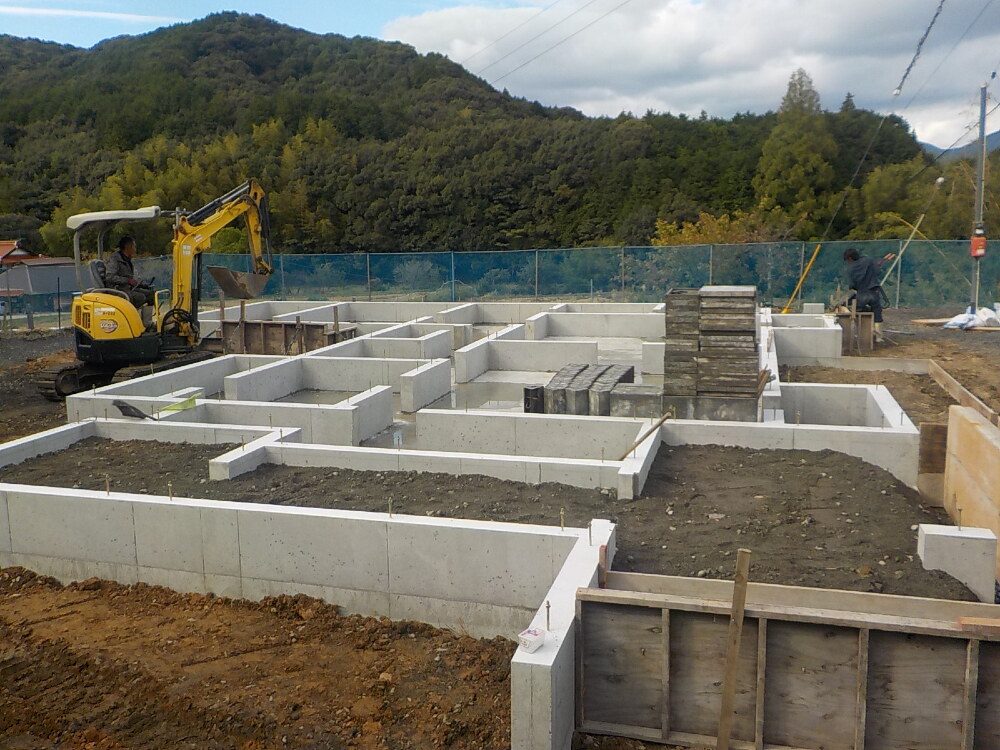

養生期間が終了し、型枠が外されました。

17. 2022年10月11日
基礎工事

基礎工事

18. 2022年10月13日
基礎工事

基礎工事

19. 2022年10月13日
上棟準備

上棟準備

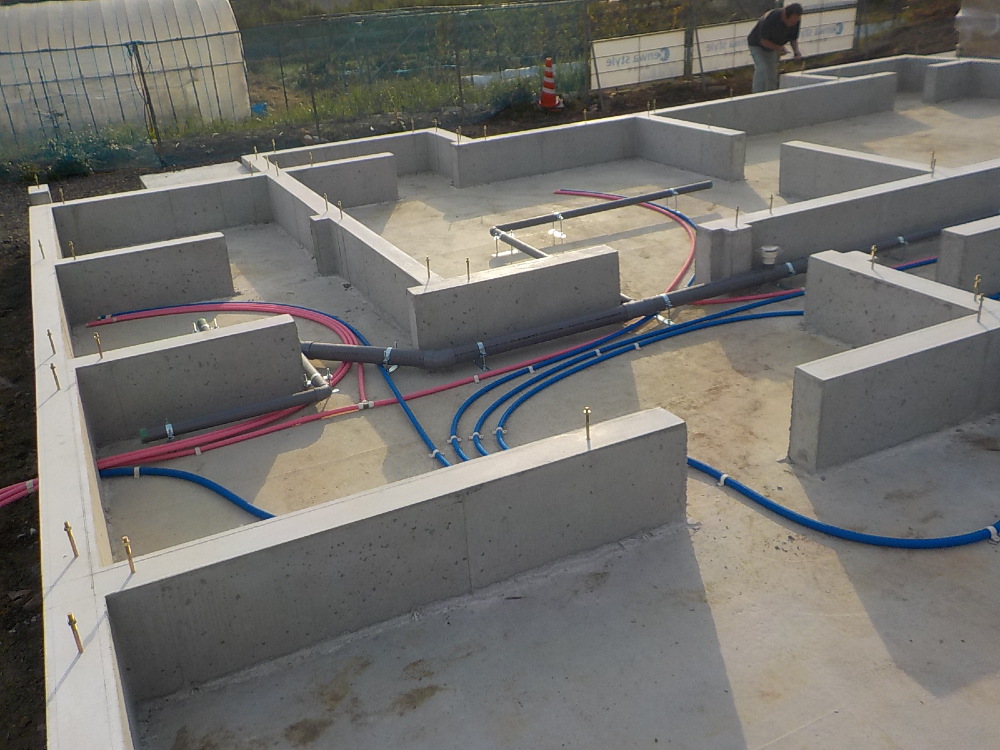

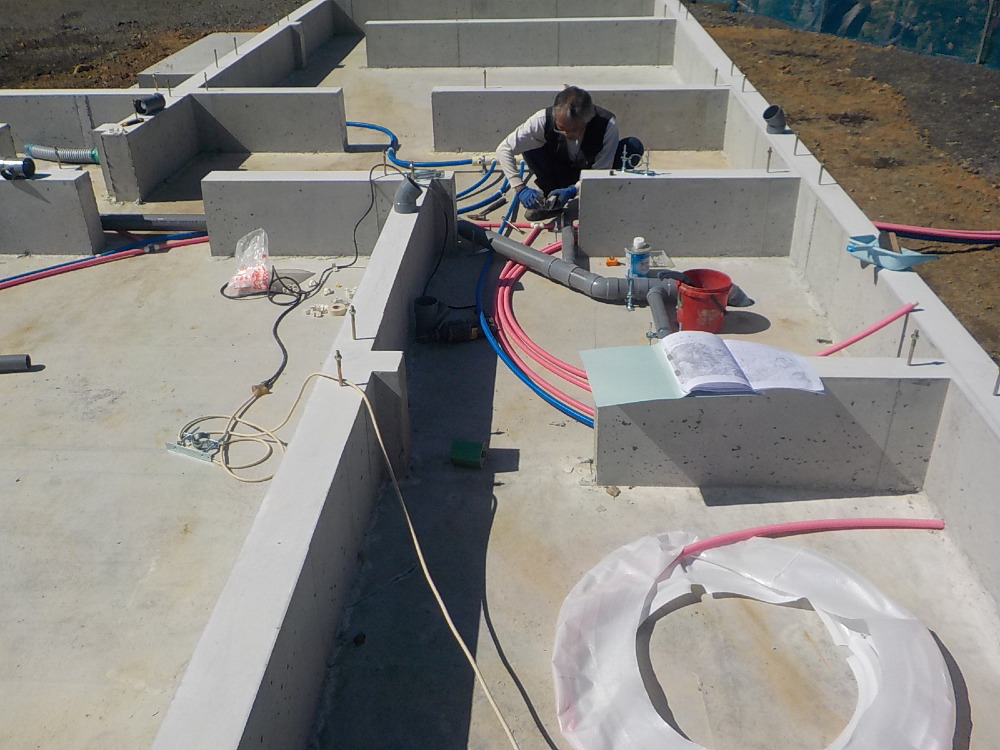

上棟前に、床下の部分に給排水の配管工事を行います。
ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

20. 2022年10月17日
上棟準備

上棟準備

21. 2022年10月17日
上棟準備

上棟準備

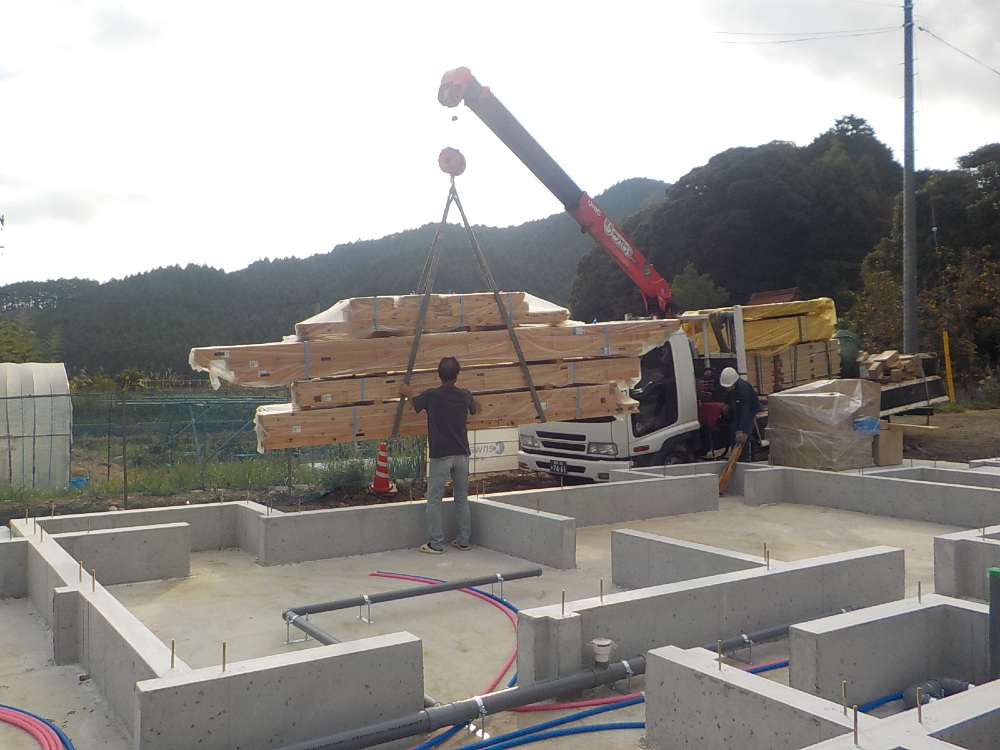

上棟に向けて、材料の搬入がされています。

22. 2022年10月17日
上棟準備

上棟準備

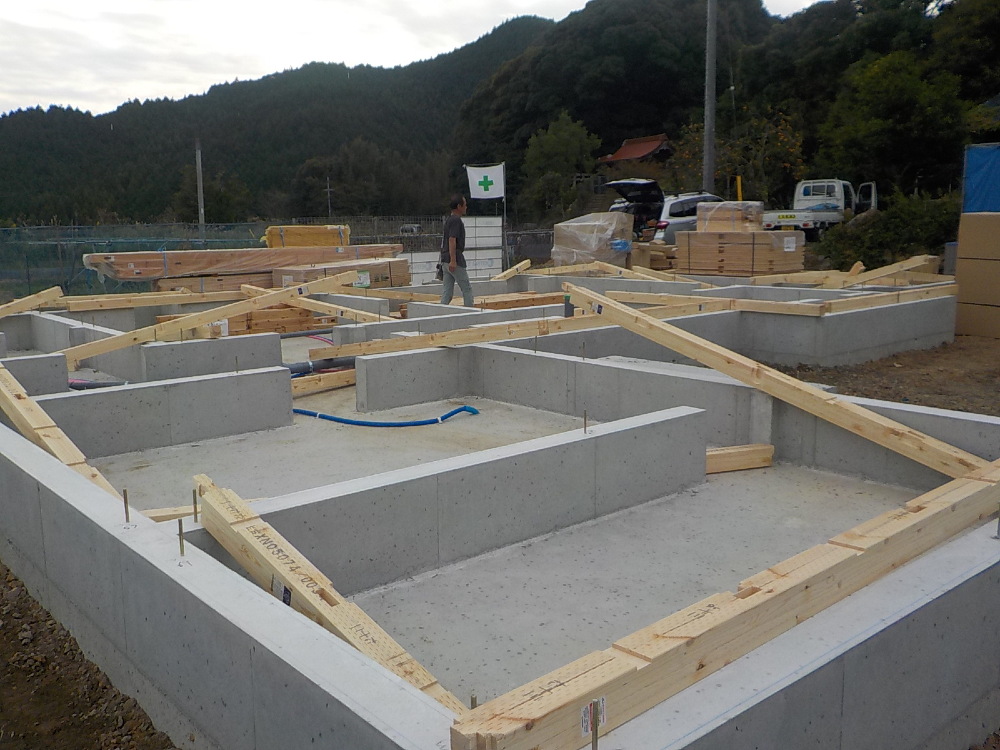

土台敷きの準備が始まりました。

23. 2022年10月17日
上棟準備

上棟準備

「土台敷き」という作業が行われています。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

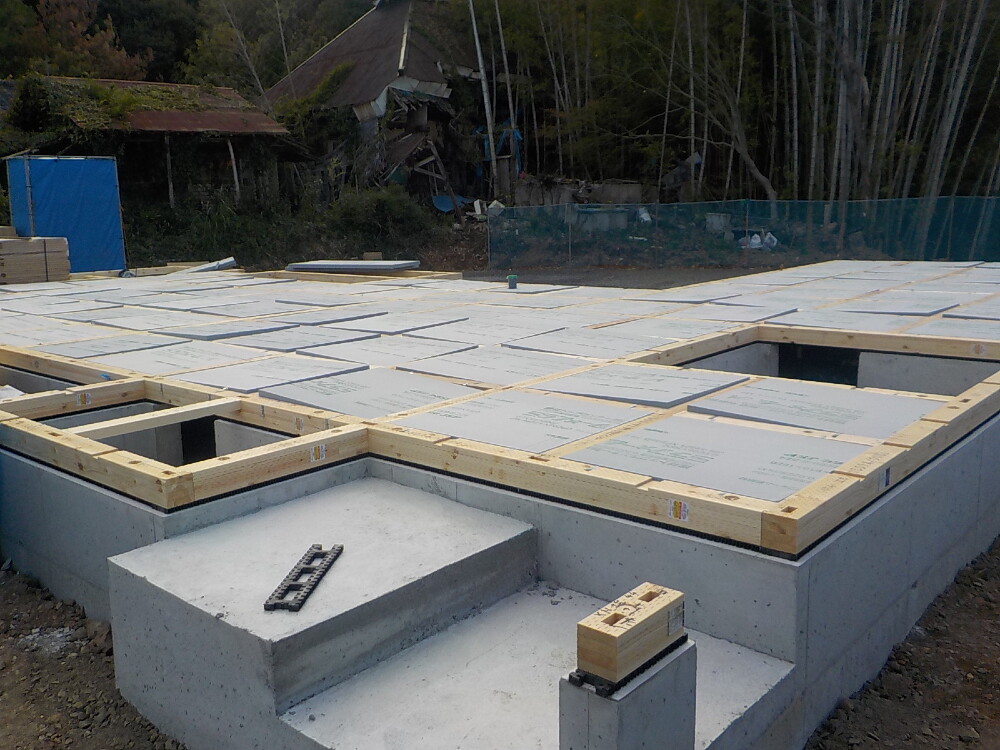

24. 2022年10月18日
上棟準備

上棟準備

床断熱材設置

25. 2022年10月18日
上棟準備

上棟準備

土台、大引の間に床断熱材を設置しました。

26. 2022年10月20日
上棟準備

上棟準備

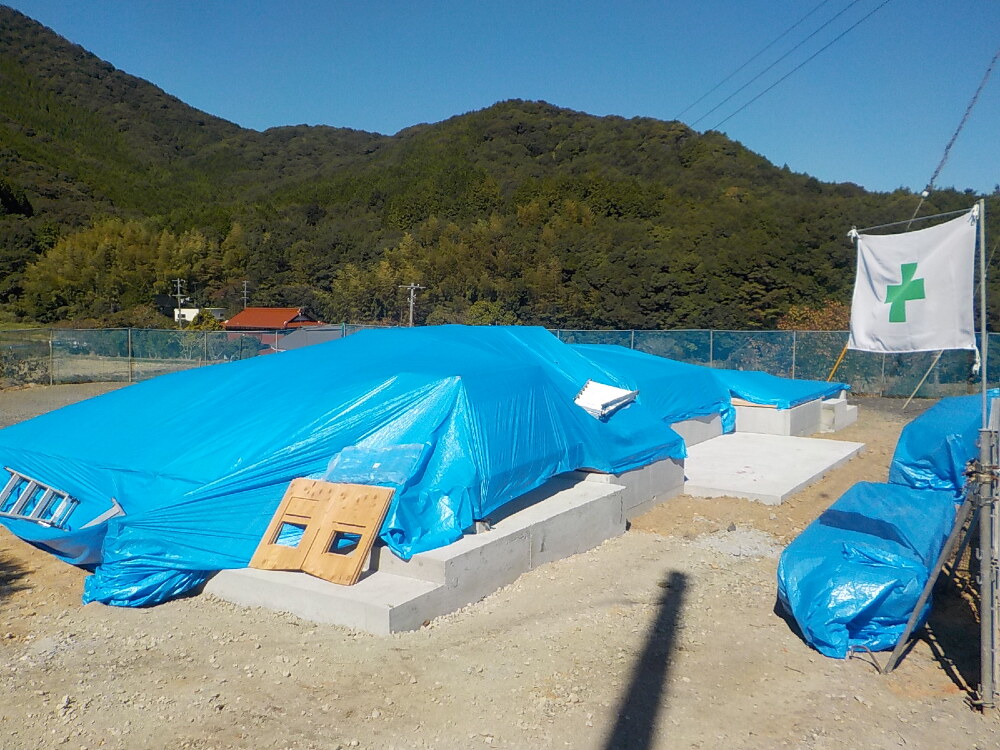

上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けておきます。

27. 2022年10月21日
上棟準備

上棟準備

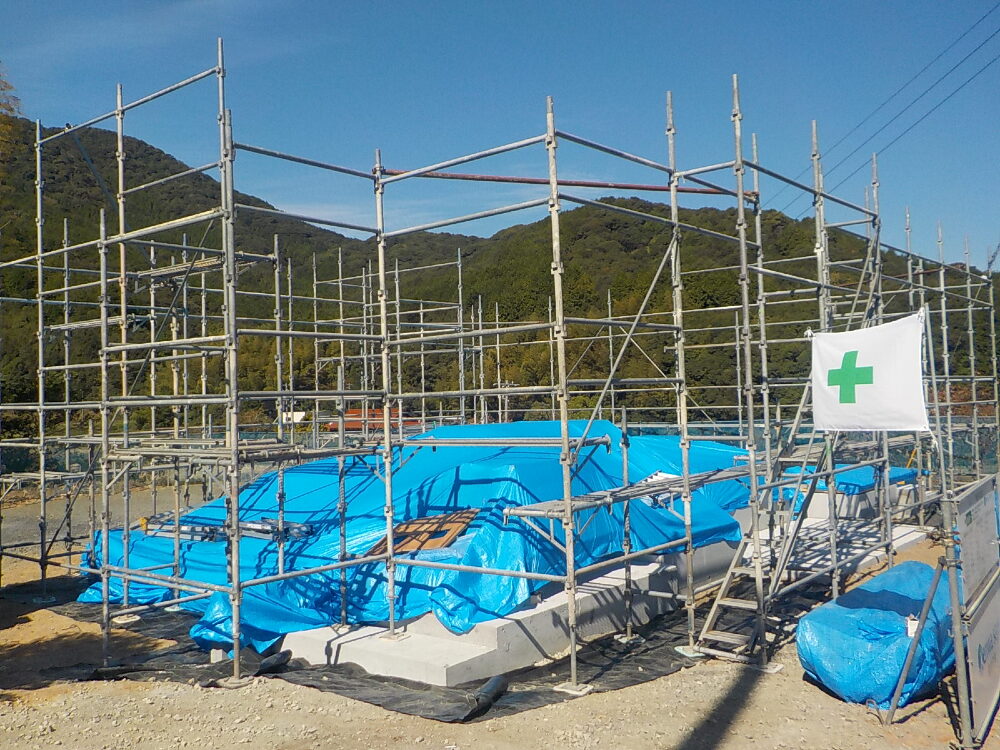

先行足場組

28. 2022年10月22日

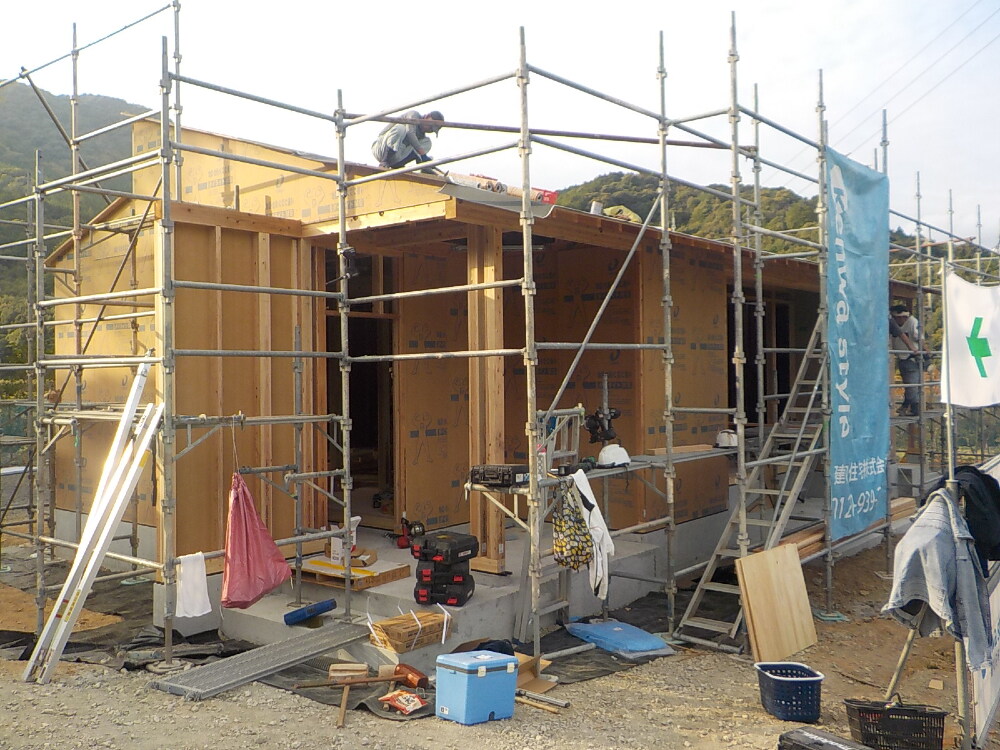

上棟

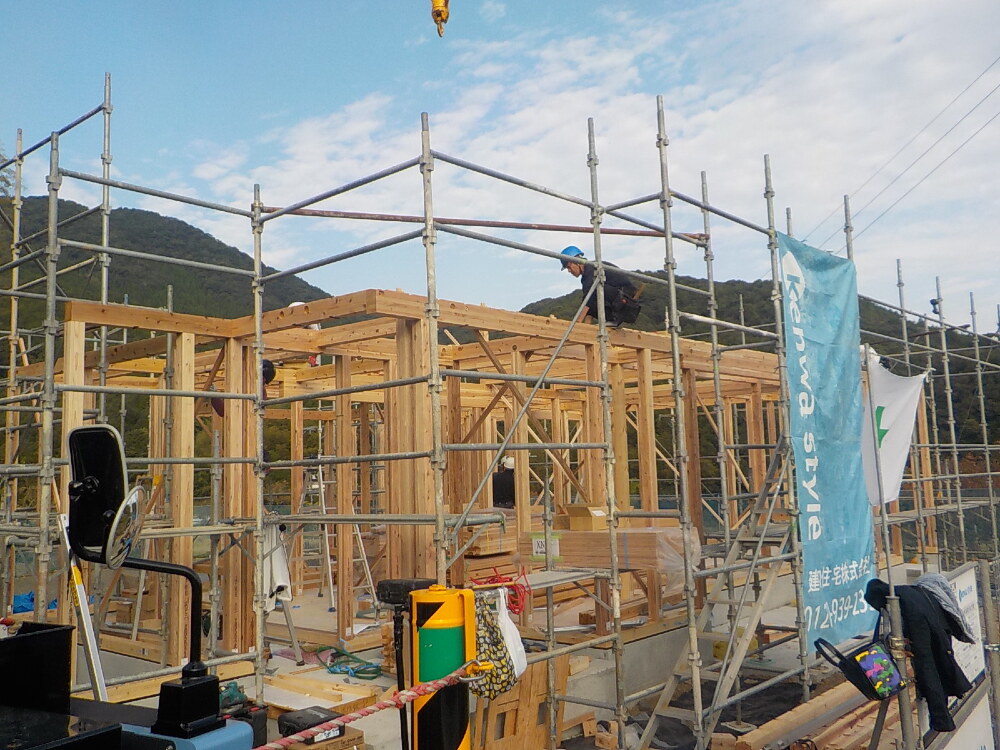

上棟

T様、本日はおめでとうございます!
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願い致します。

29. 2022年10月22日
上棟

上棟

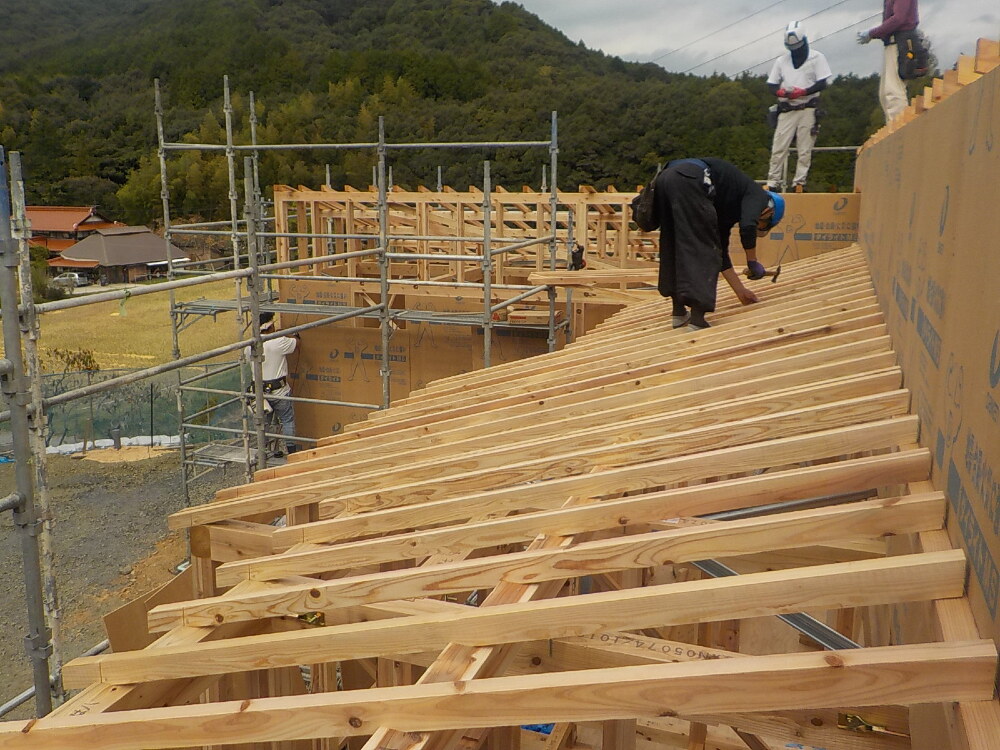

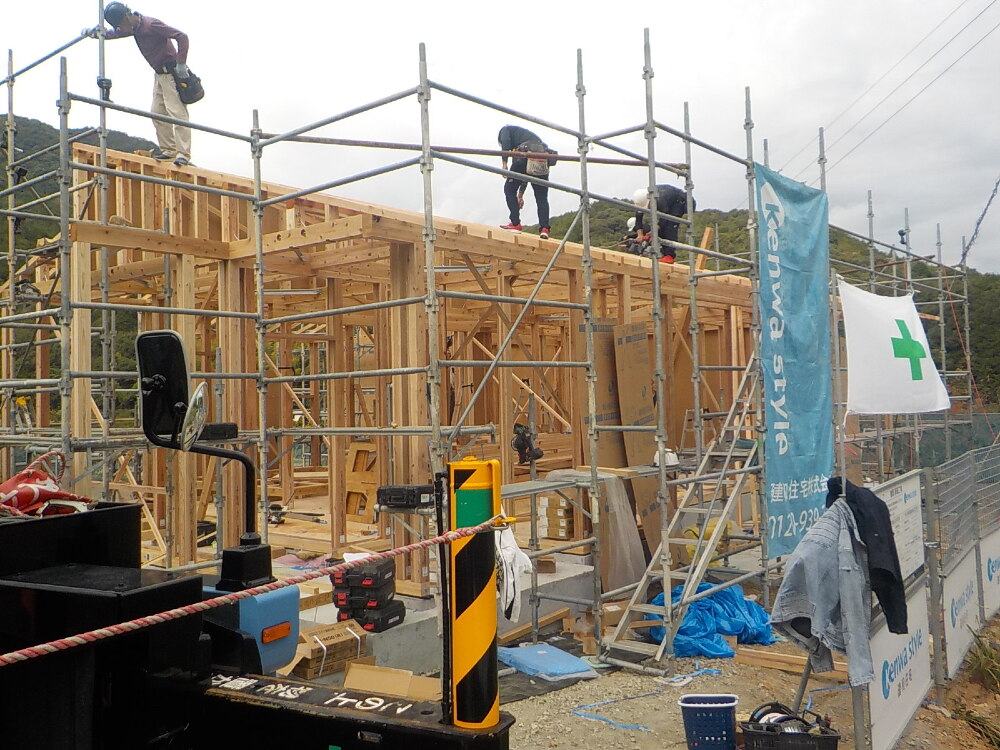

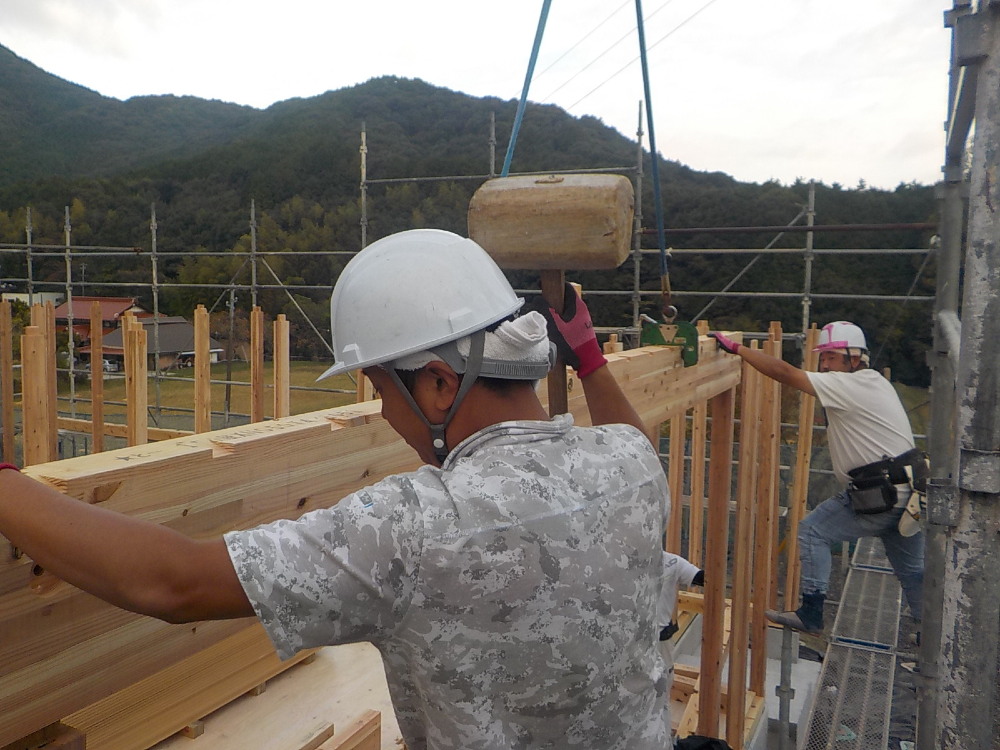

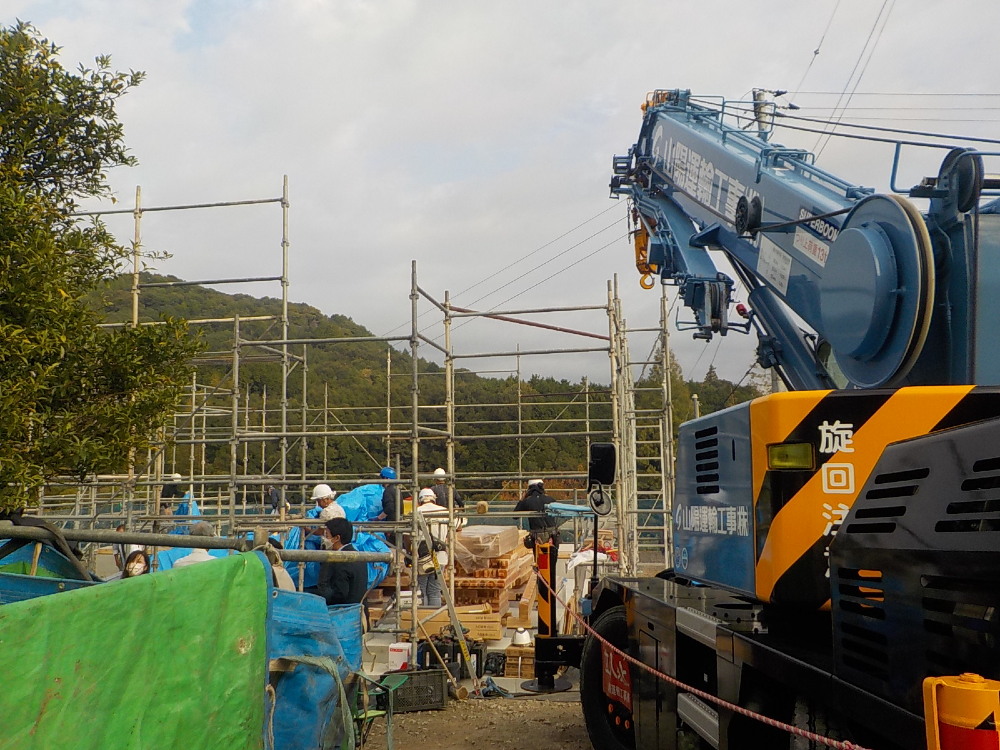

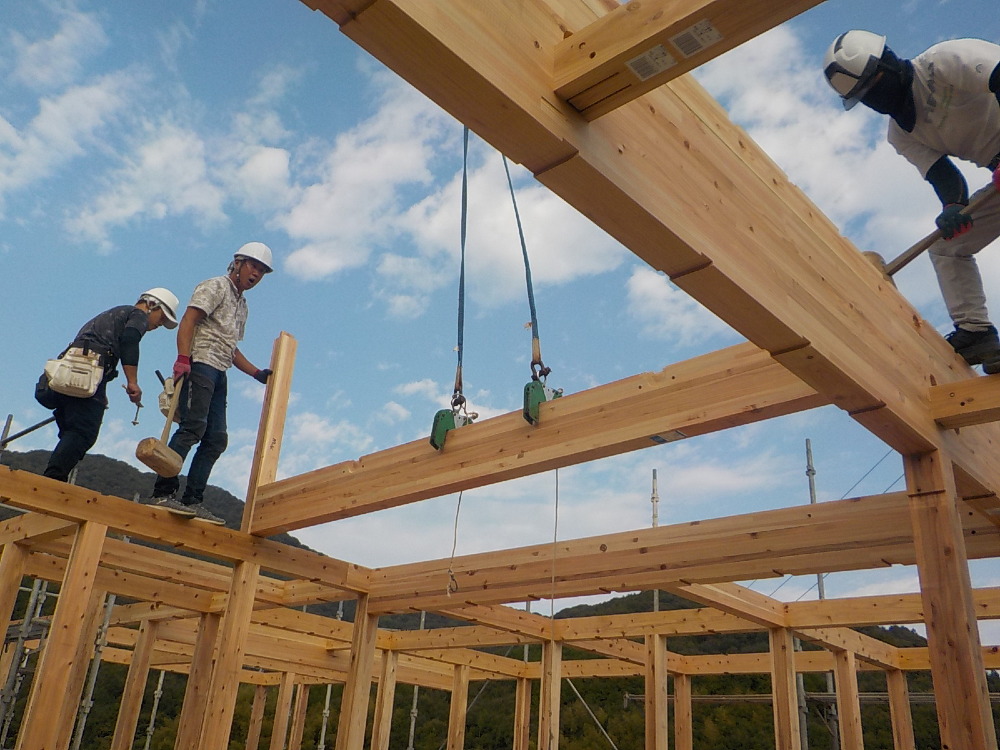

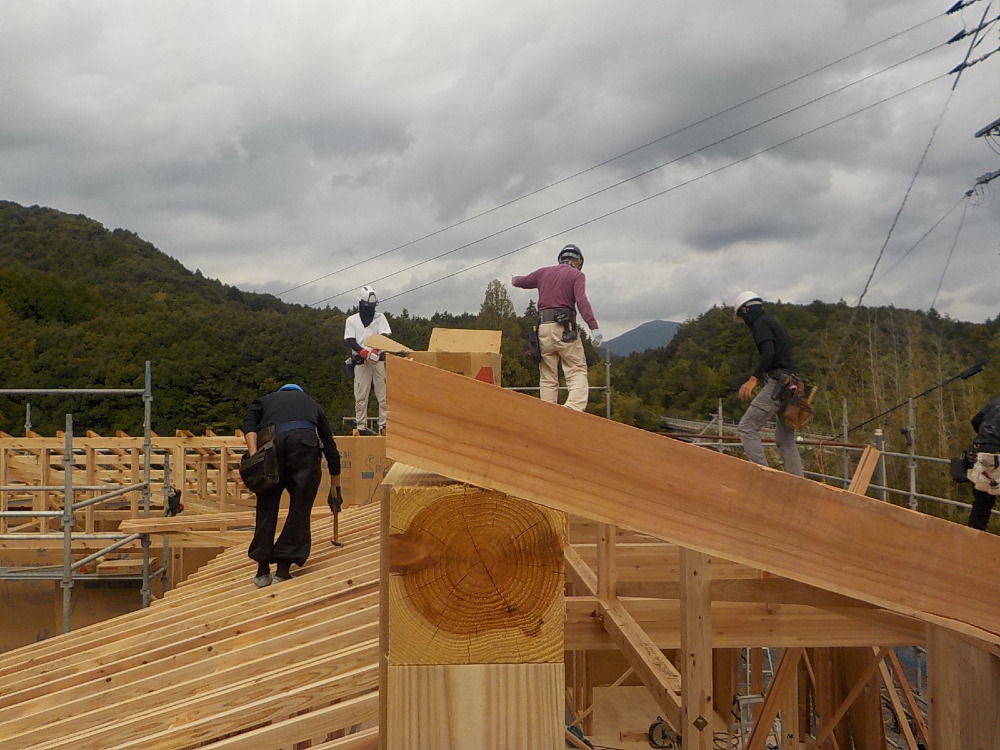

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。

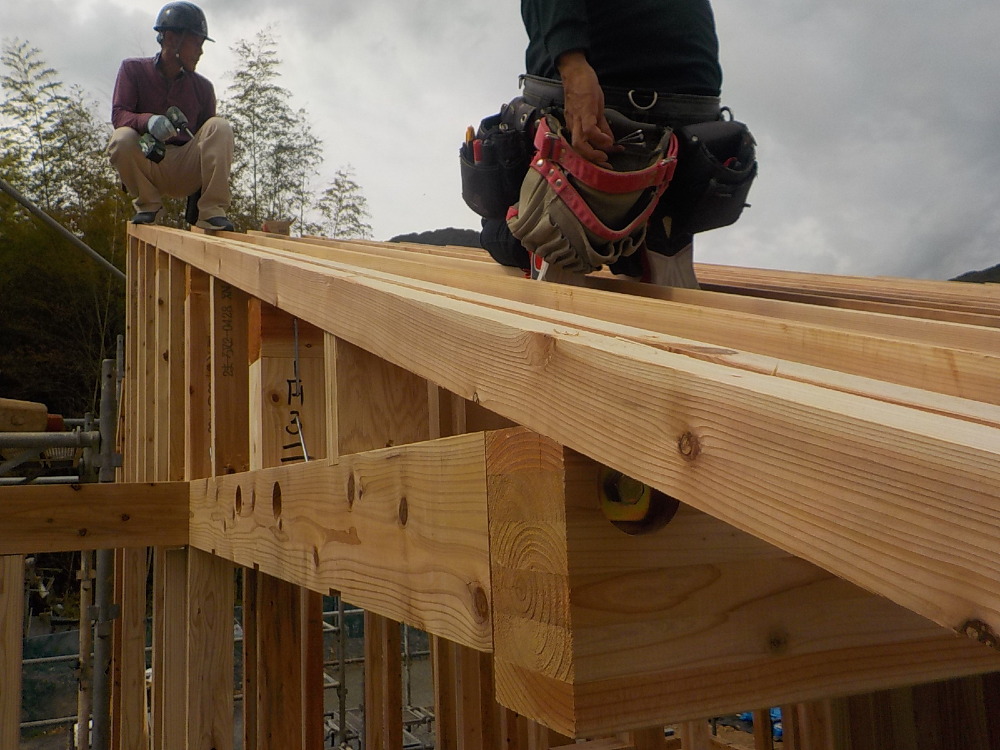

上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

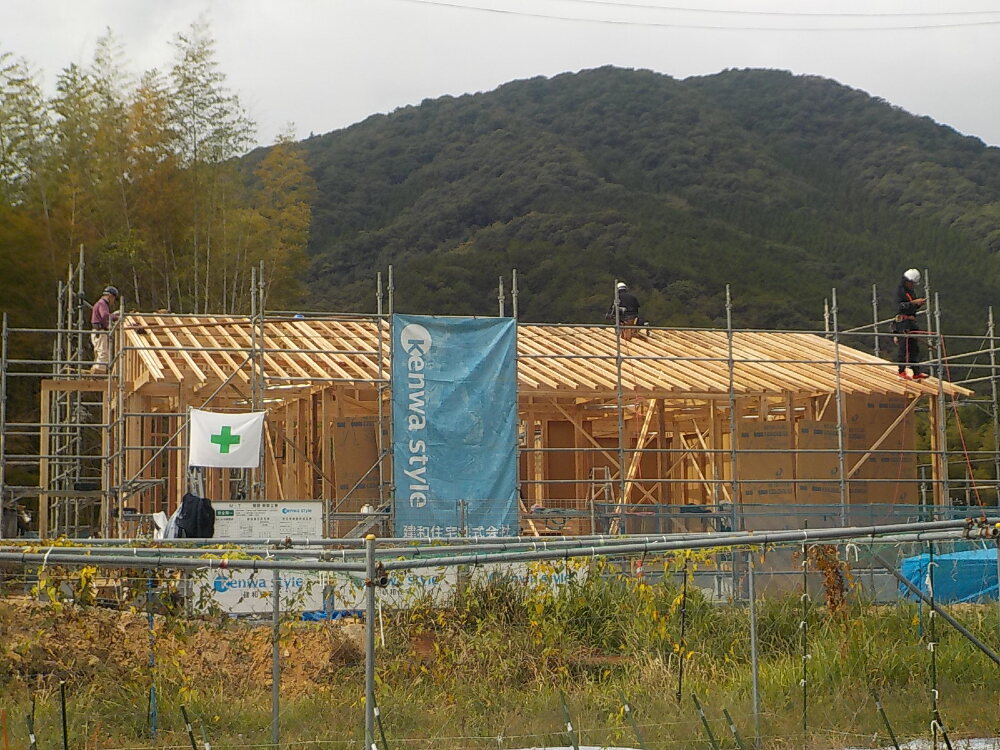

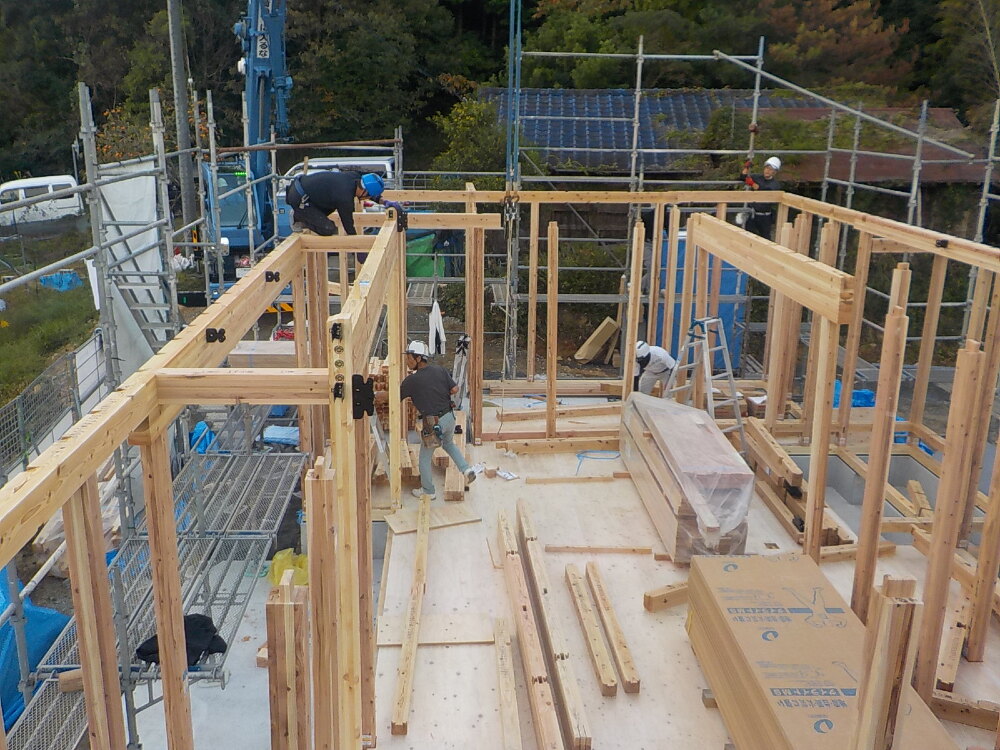

30. 2022年10月22日
上棟

上棟

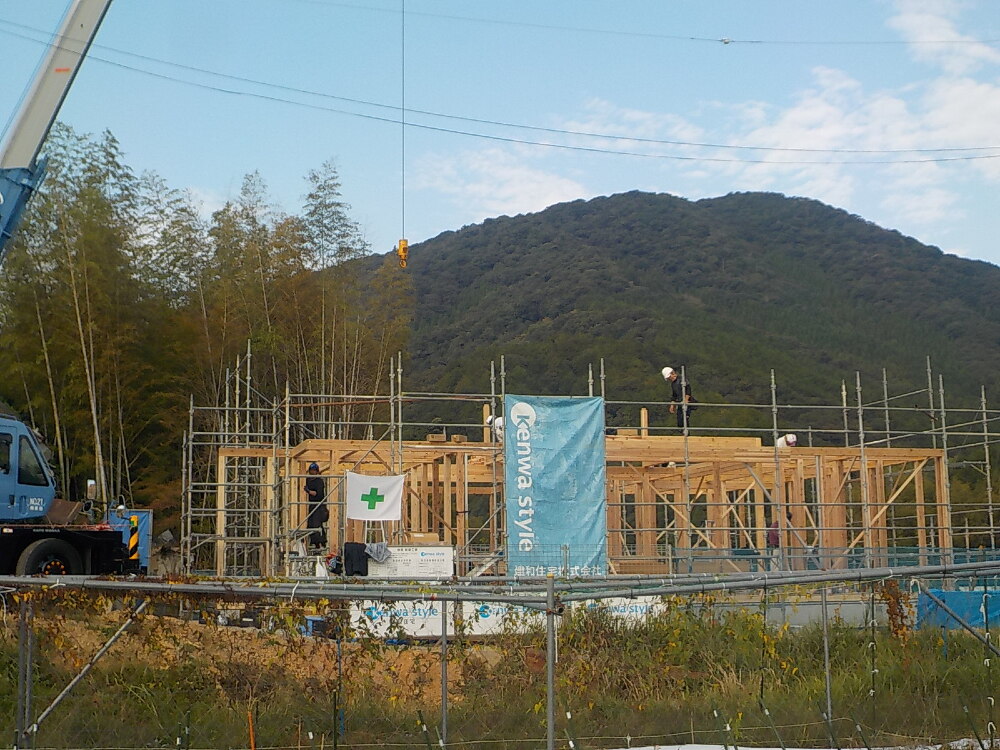

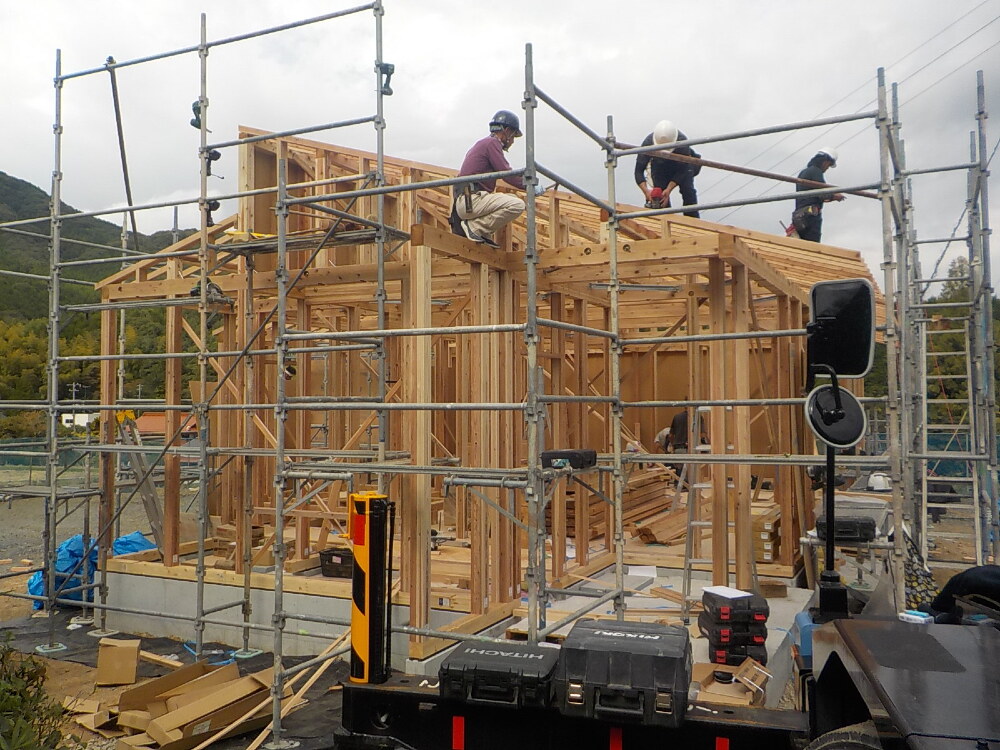

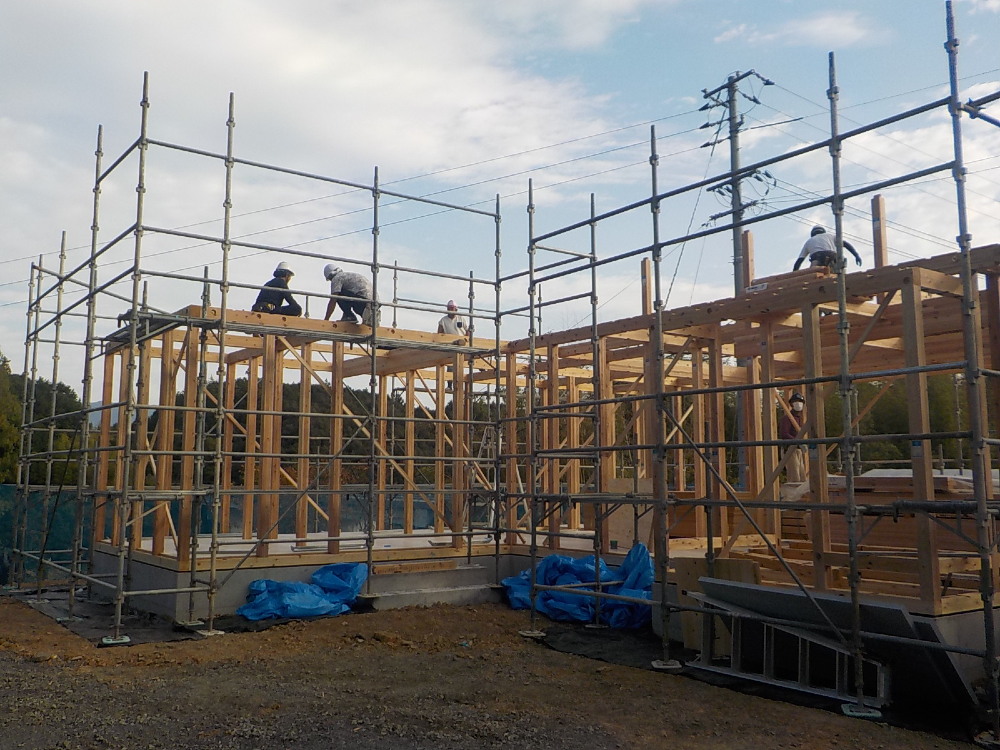

土台の上に柱が次々に立ち、棟上げが着々と進められています。

31. 2022年10月22日
上棟

上棟

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

32. 2022年10月22日
上棟

上棟

重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

33. 2022年10月22日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

34. 2022年10月22日
上棟

上棟

35. 2022年10月22日
上棟

上棟

36. 2022年10月22日
上棟

上棟

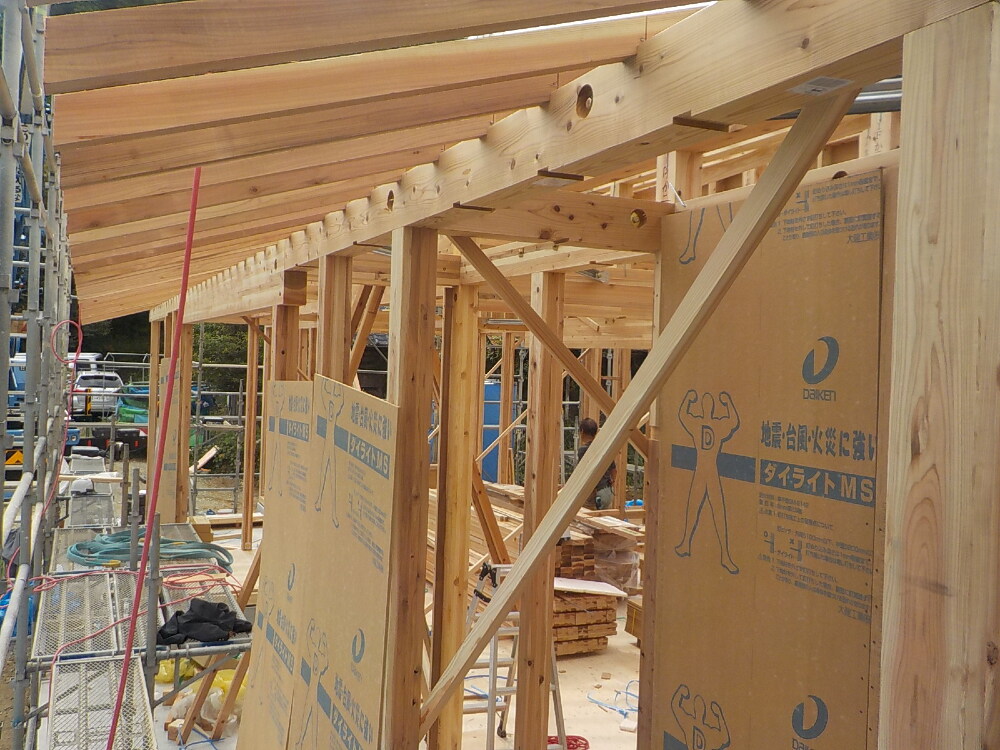

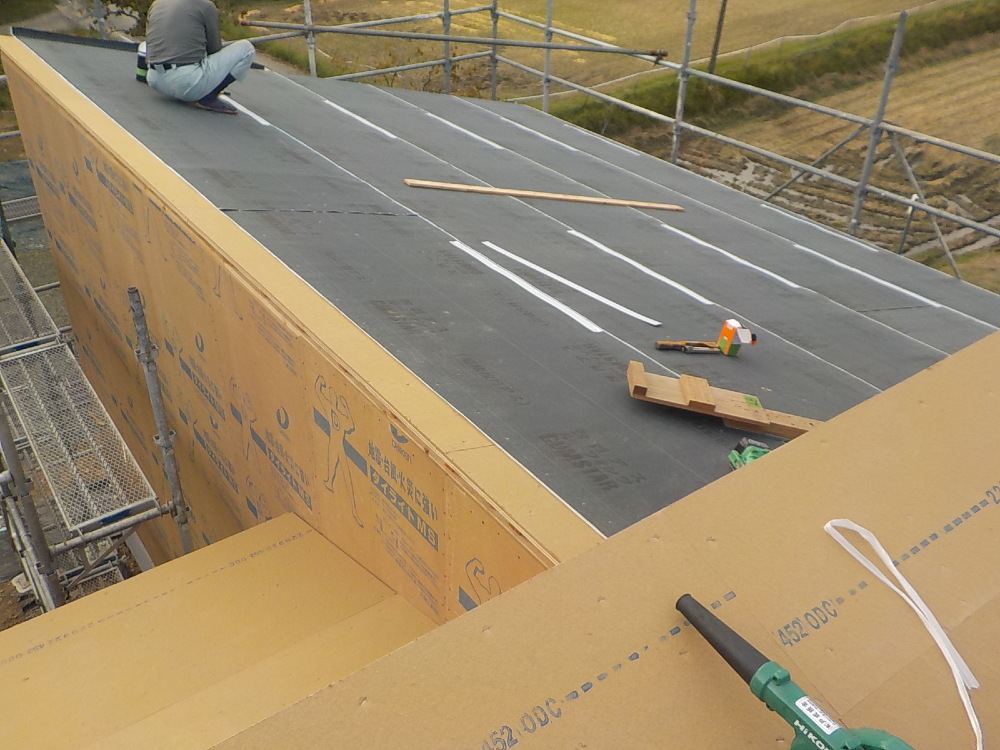

屋根部分です。

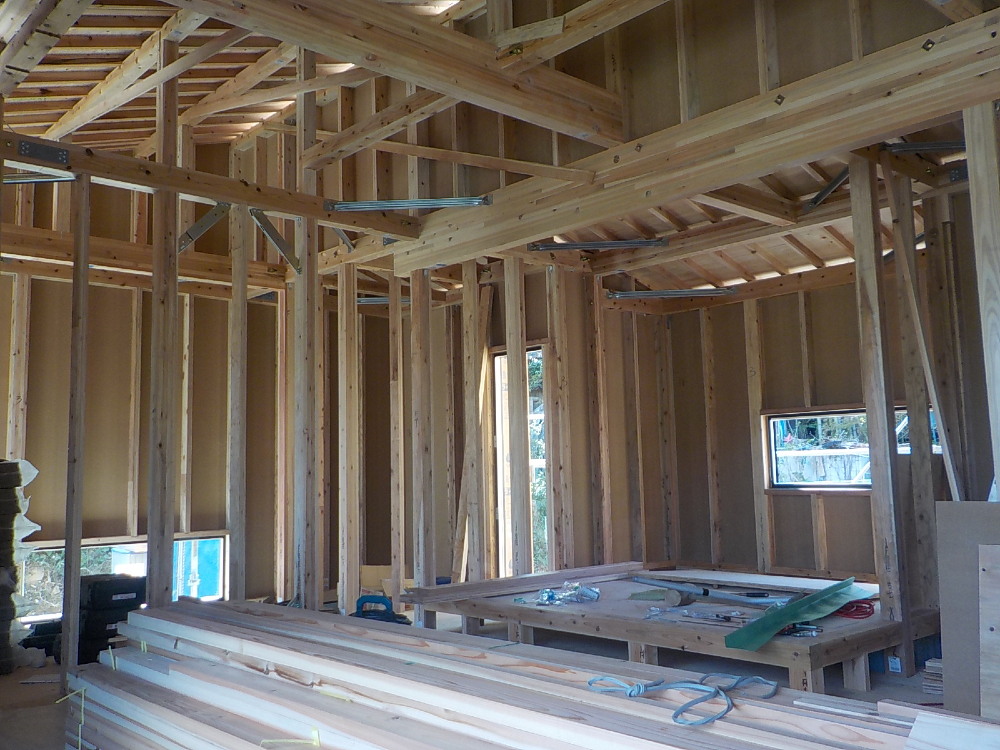

屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

37. 2022年10月22日
上棟

上棟

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。

38. 2022年10月22日
上棟

上棟

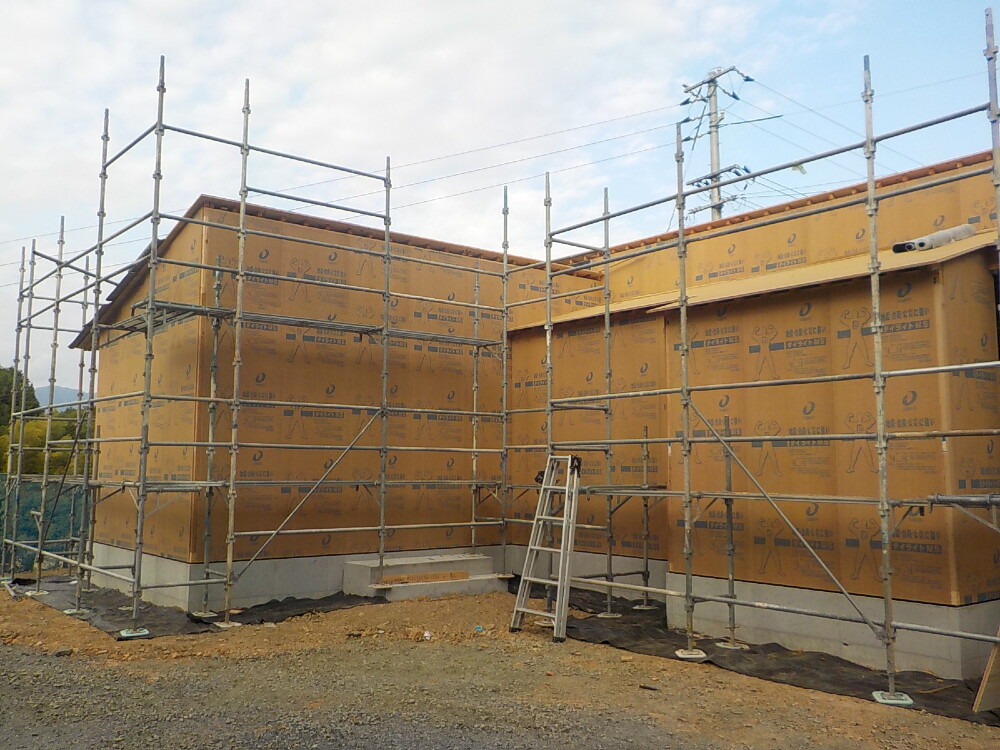

39. 2022年10月22日
上棟

上棟

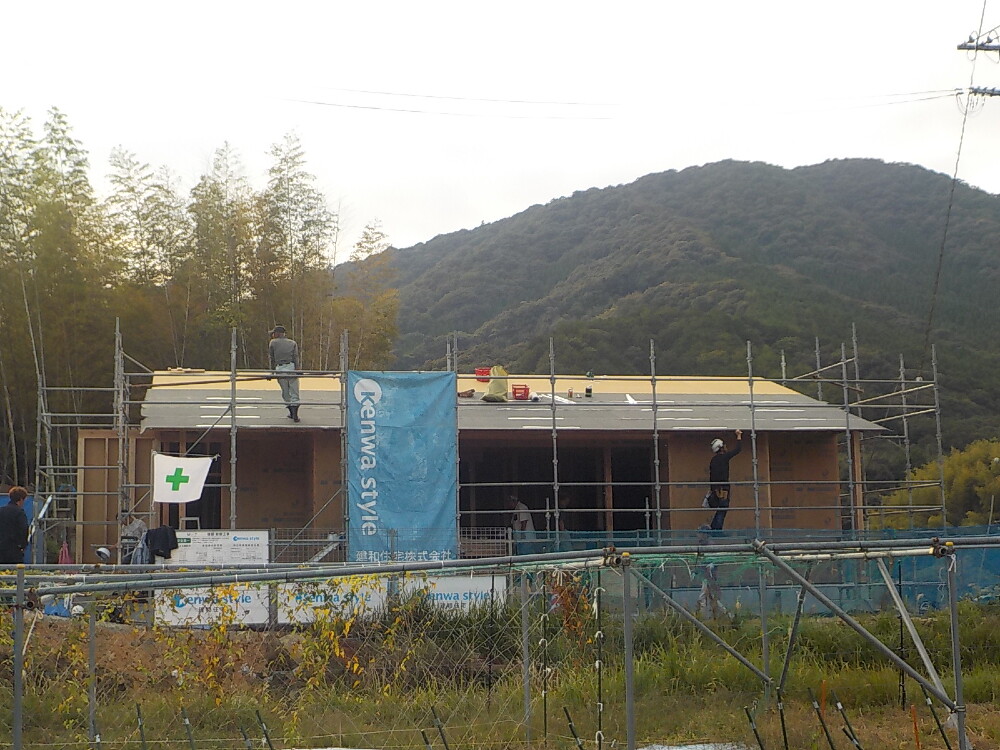

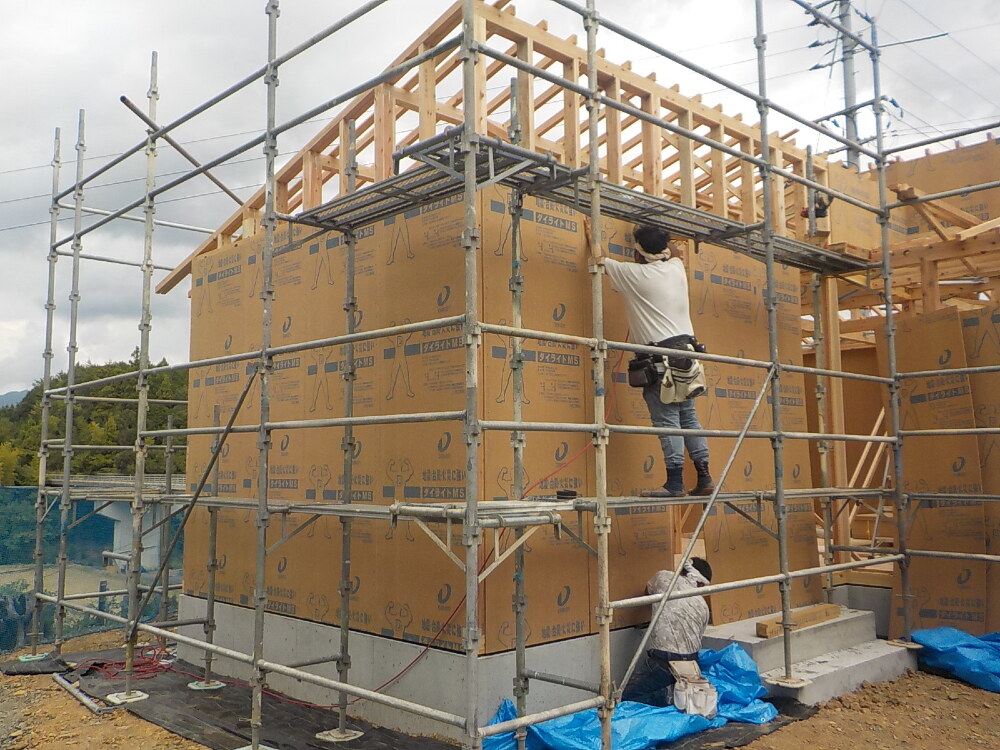

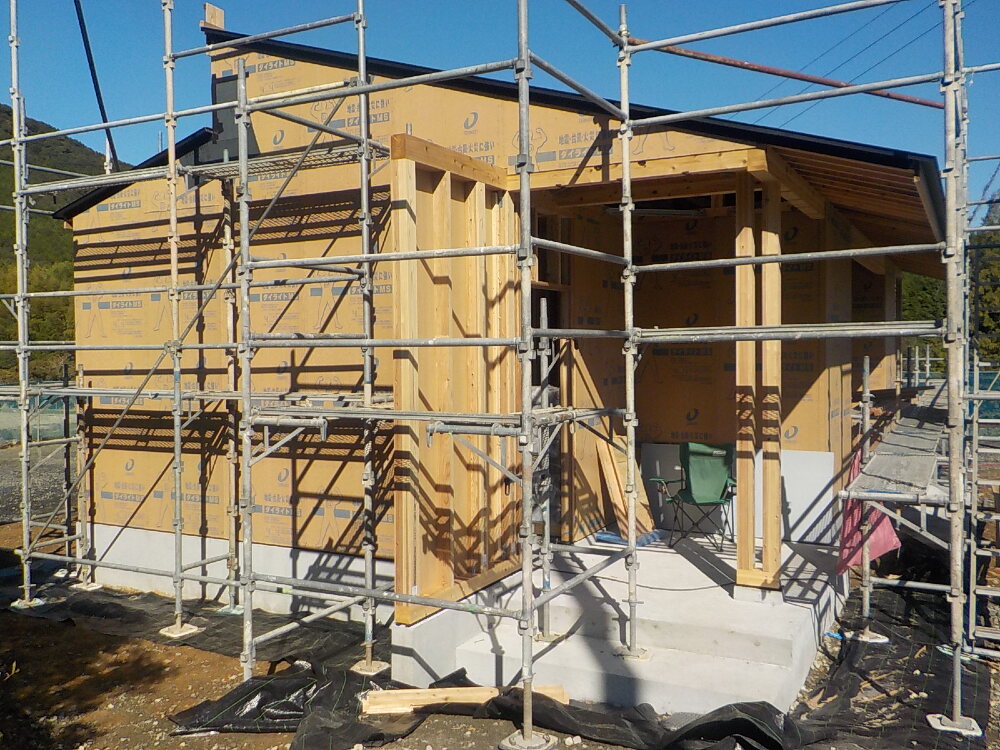

外壁全体に耐力面材「ダイライト」を貼っています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます。

40. 2022年10月22日
上棟

上棟

41. 2022年10月22日
上棟

上棟

42. 2022年10月22日
上棟

上棟

43. 2022年10月22日
上棟

上棟

44. 2022年10月22日
上棟

上棟

45. 2022年10月22日
上棟

上棟

46. 2022年10月22日
上棟

上棟

47. 2022年10月22日
上棟

上棟

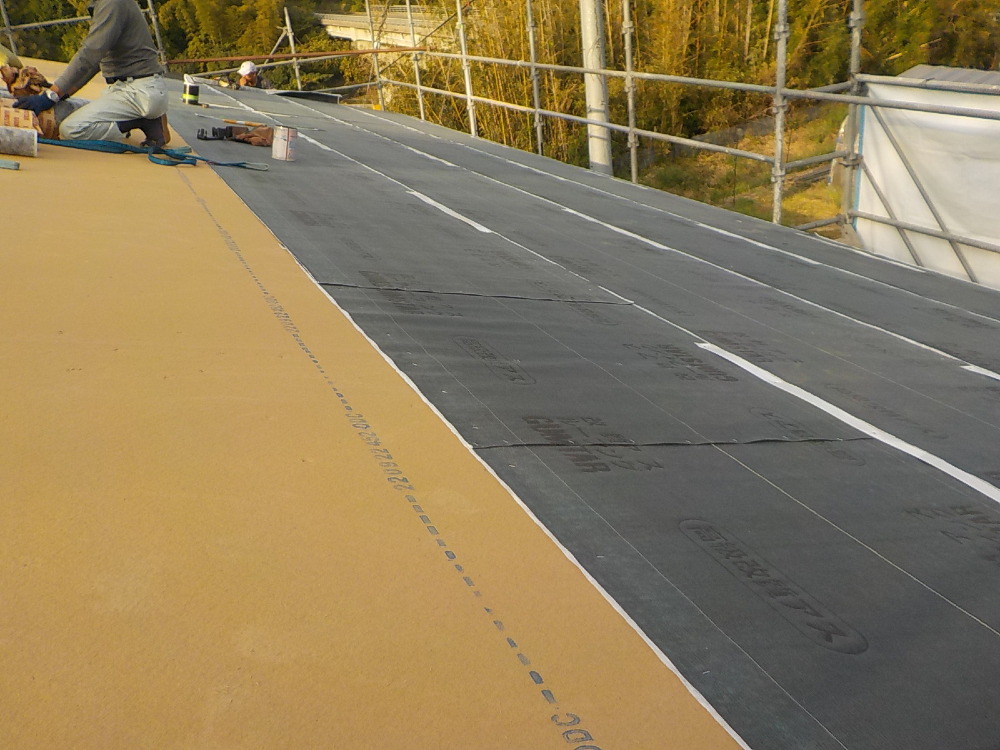

屋根下葺材「アスファルトルーフィング」を施工しています。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。

48. 2022年10月22日
上棟

上棟

アスファルトルーフィング貼り付け

49. 2022年10月22日
上棟

上棟

お家全体の様子が分かるようになってきました。

50. 2022年10月26日
内部施工状況

内部施工状況

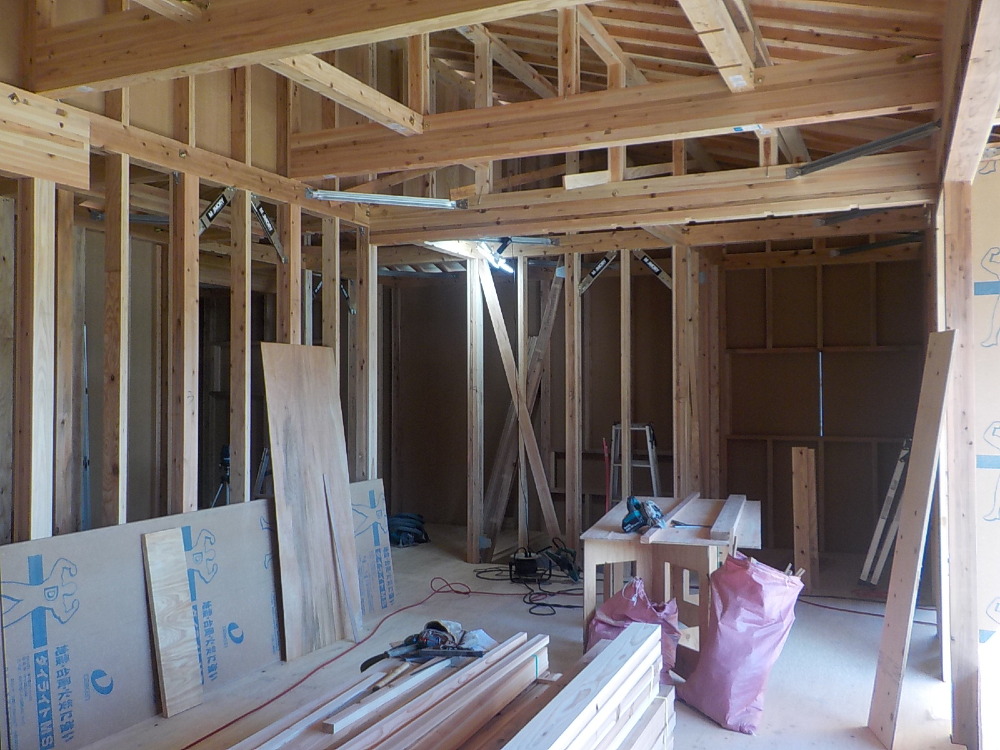

金物・筋交い取付工事施工中です。

51. 2022年10月26日
内部施工状況

内部施工状況

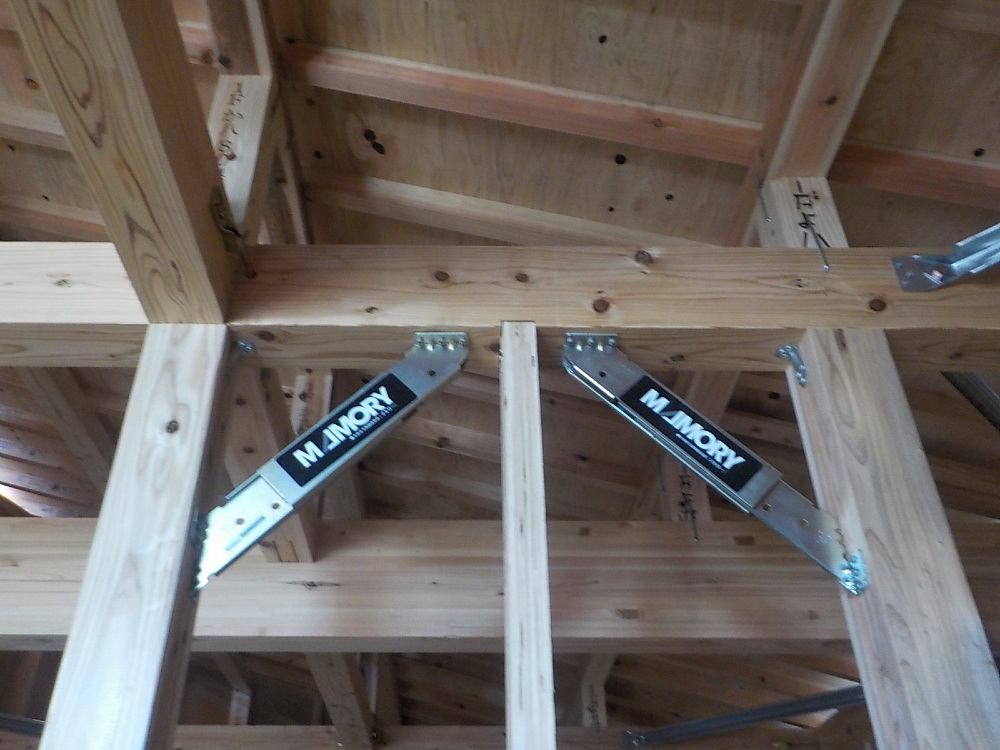

耐震金物マモリー取り付けが行われました。
Mamory(マモリー)とは、地震時のエネルギーを高減衰ゴムの性能を利用し、瞬時に新エネルギーに変換する、大切なお住まいとご家族の生活を守る制震装置です。
地震の揺れを吸収・放熱します。

52. 2022年10月26日
外部施工状況

外部施工状況

53. 2022年10月28日
内部施工状況

内部施工状況

54. 2022年10月28日
外部施工状況

外部施工状況

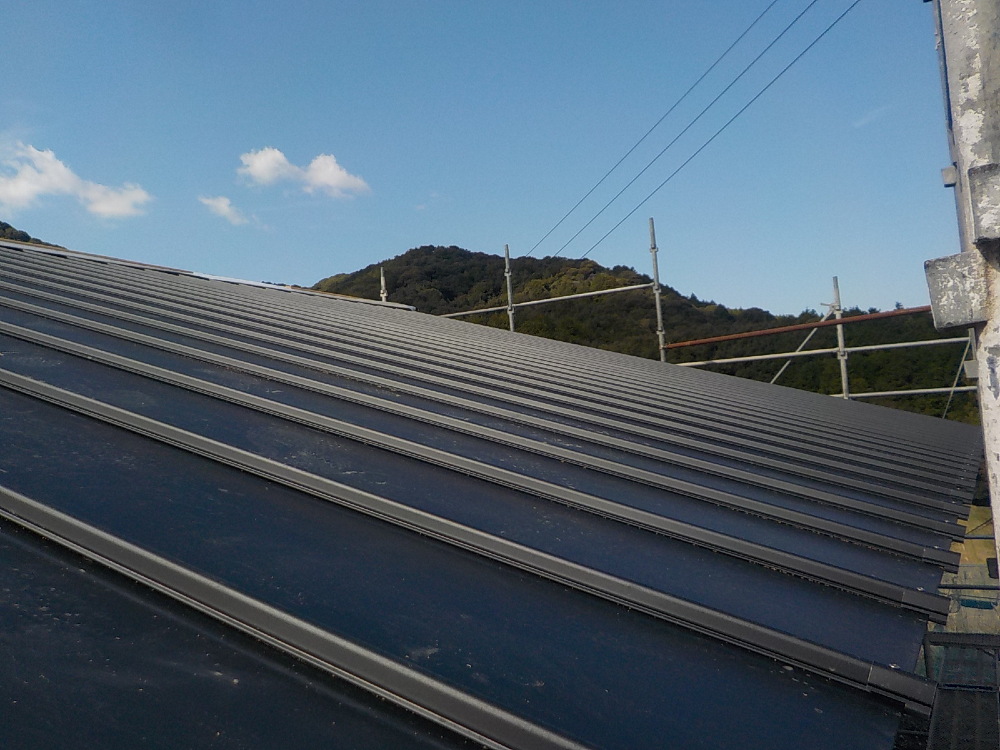

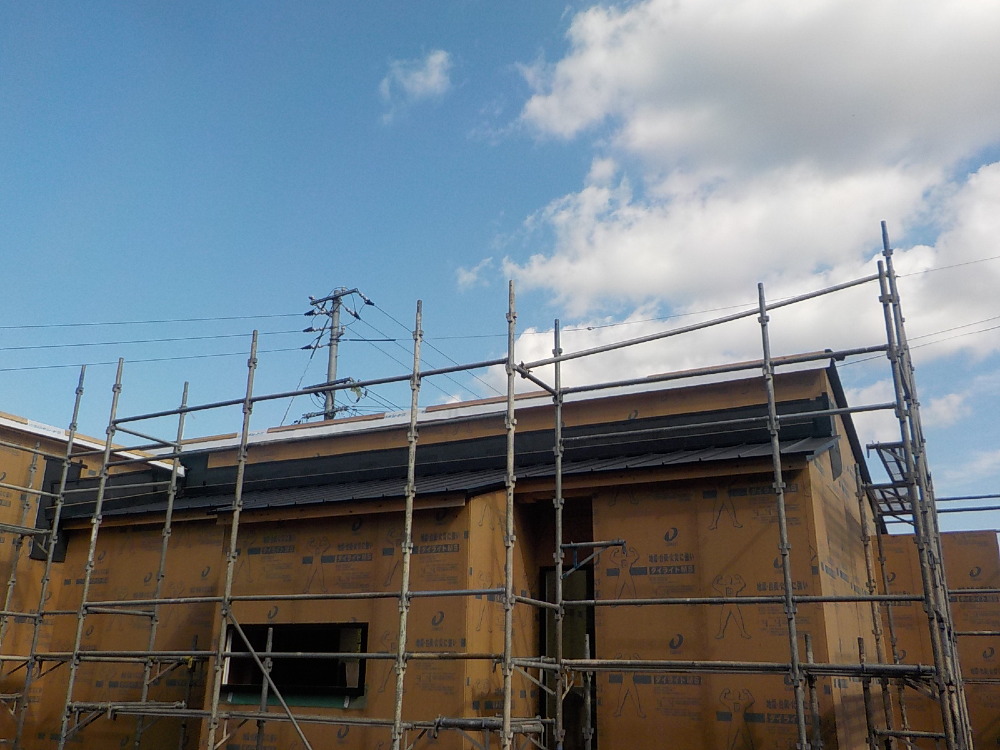

屋根工事

55. 2022年10月28日
外部施工状況

外部施工状況

屋根工事が行われています。

56. 2022年11月01日
外部施工状況

外部施工状況

57. 2022年11月01日
外部施工状況

外部施工状況

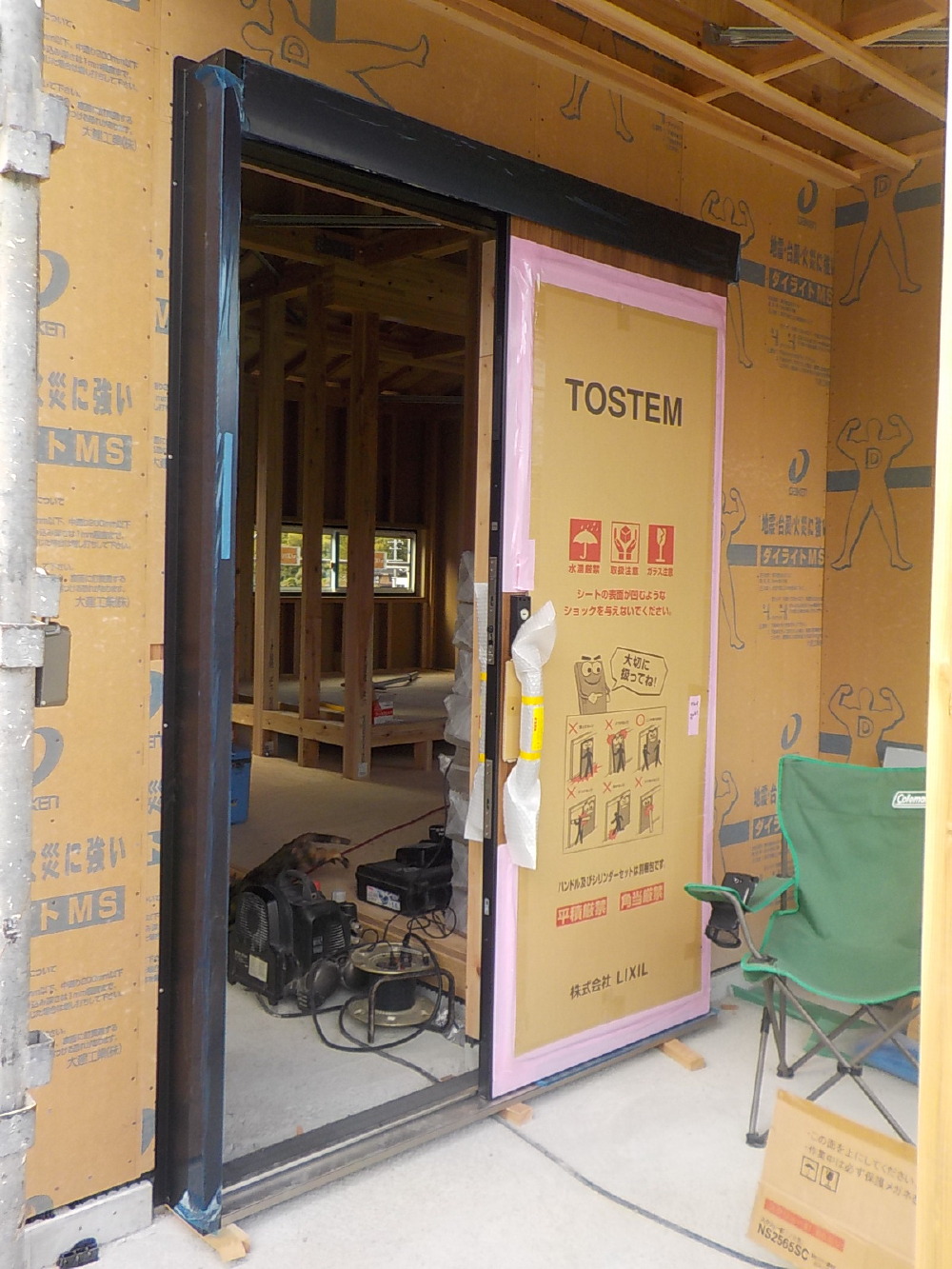

玄関ドアが取り付けられました。

58. 2022年11月05日
内部施工状況

内部施工状況

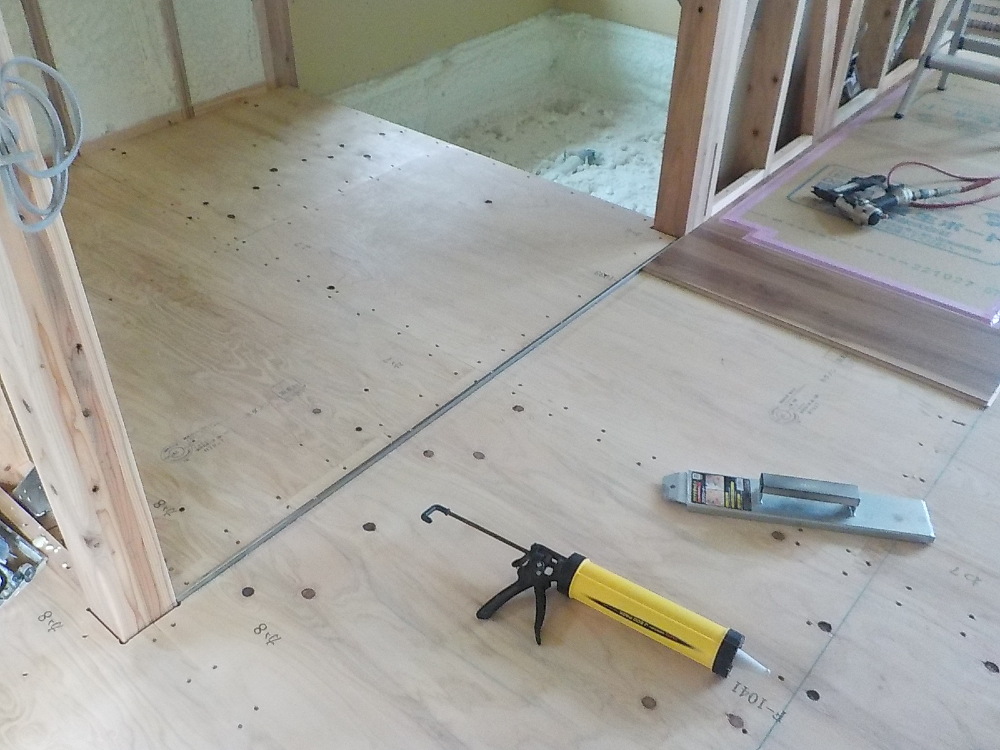

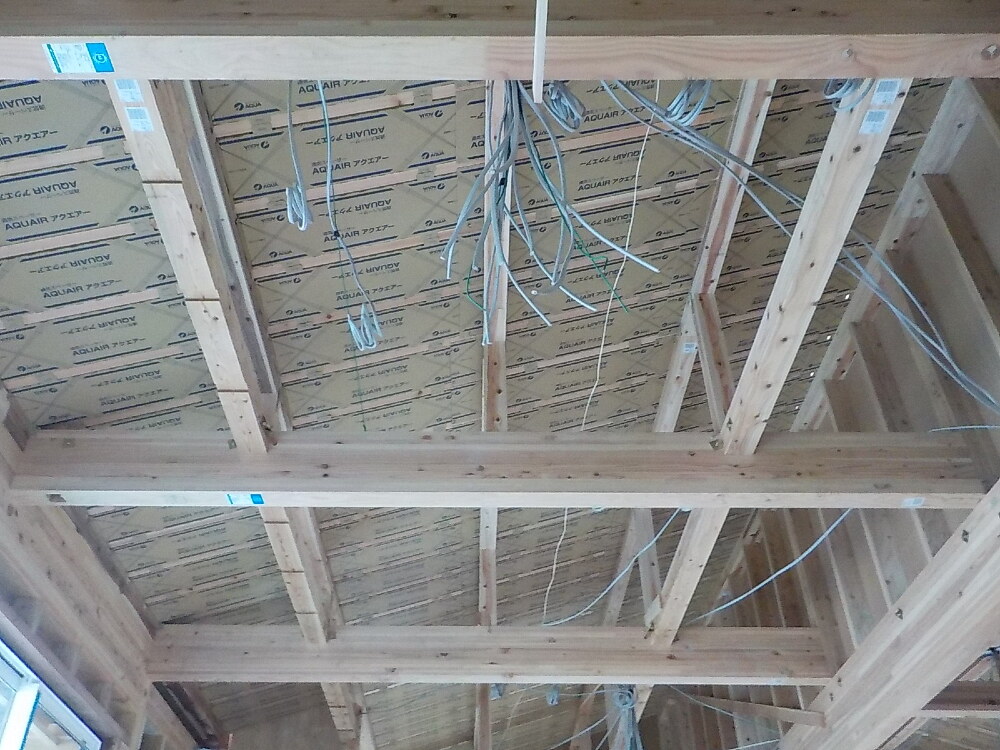

59. 2022年11月09日
外部施工状況

外部施工状況

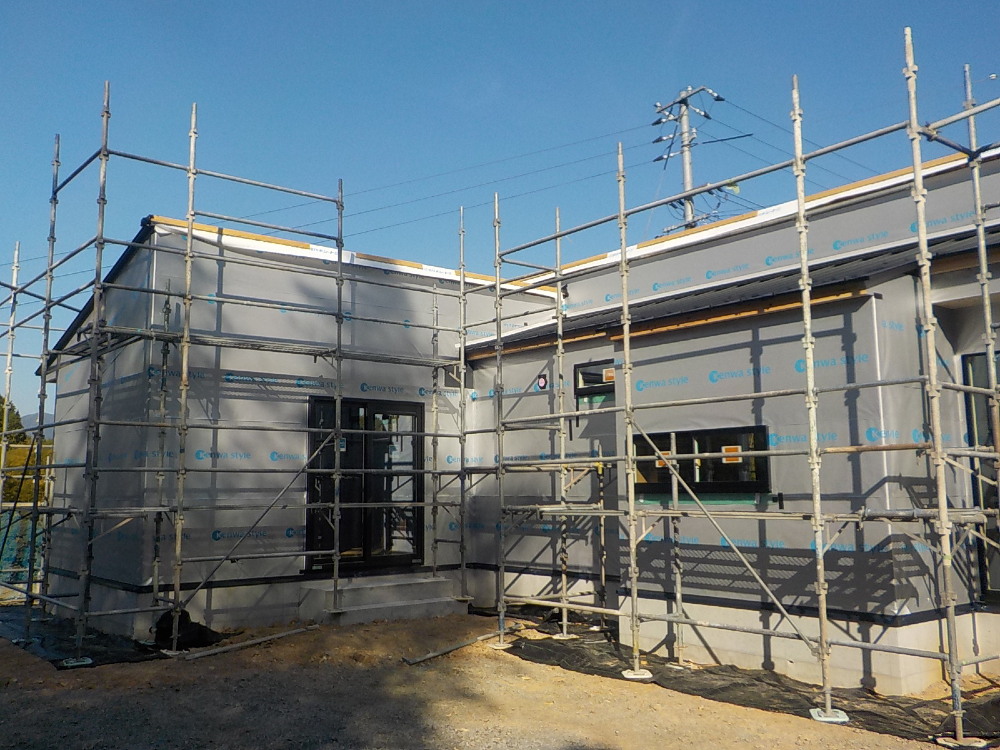

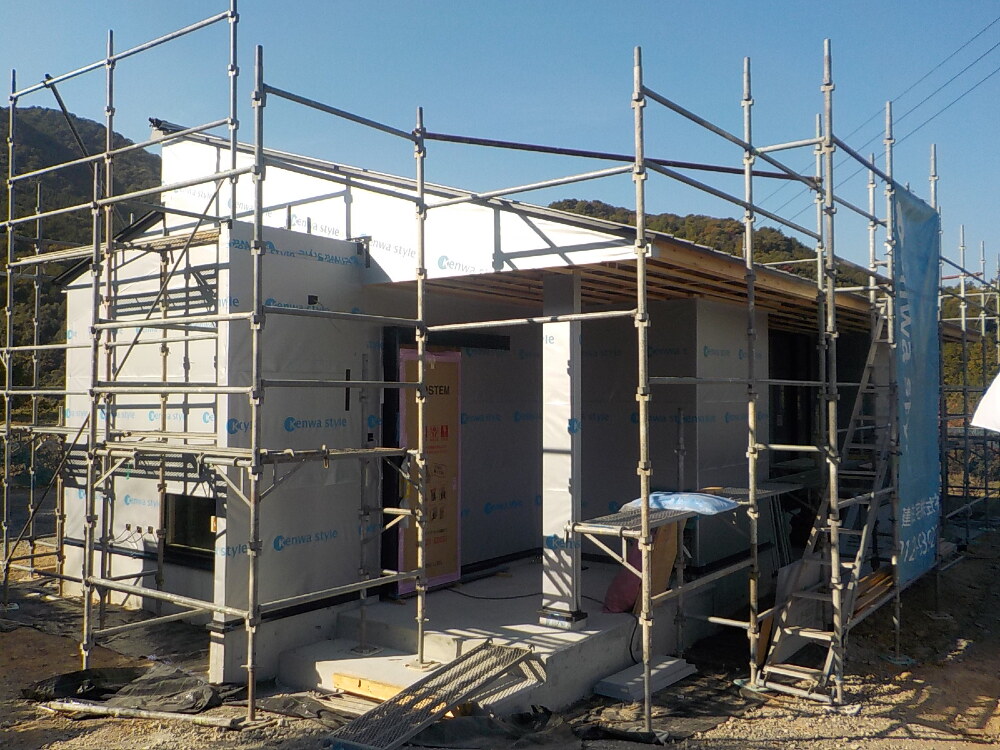

建物外部に遮熱透湿防水シートを貼りました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

60. 2022年11月09日
外部施工状況

外部施工状況

遮熱透湿防水シート貼り付け

61. 2022年11月11日
内部施工状況

内部施工状況

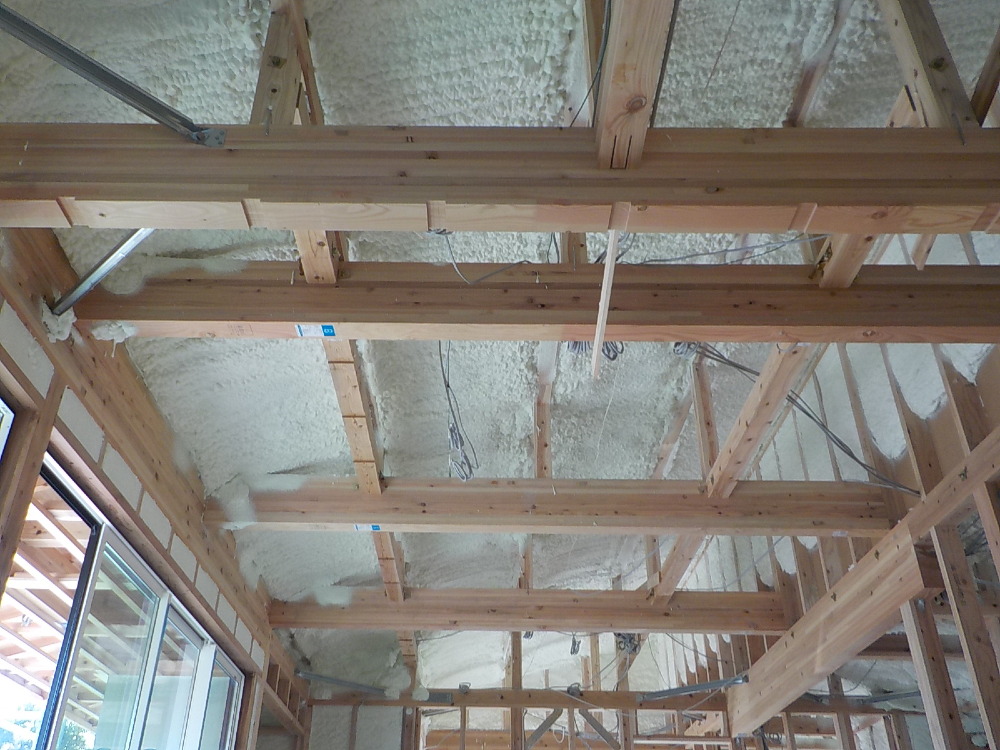

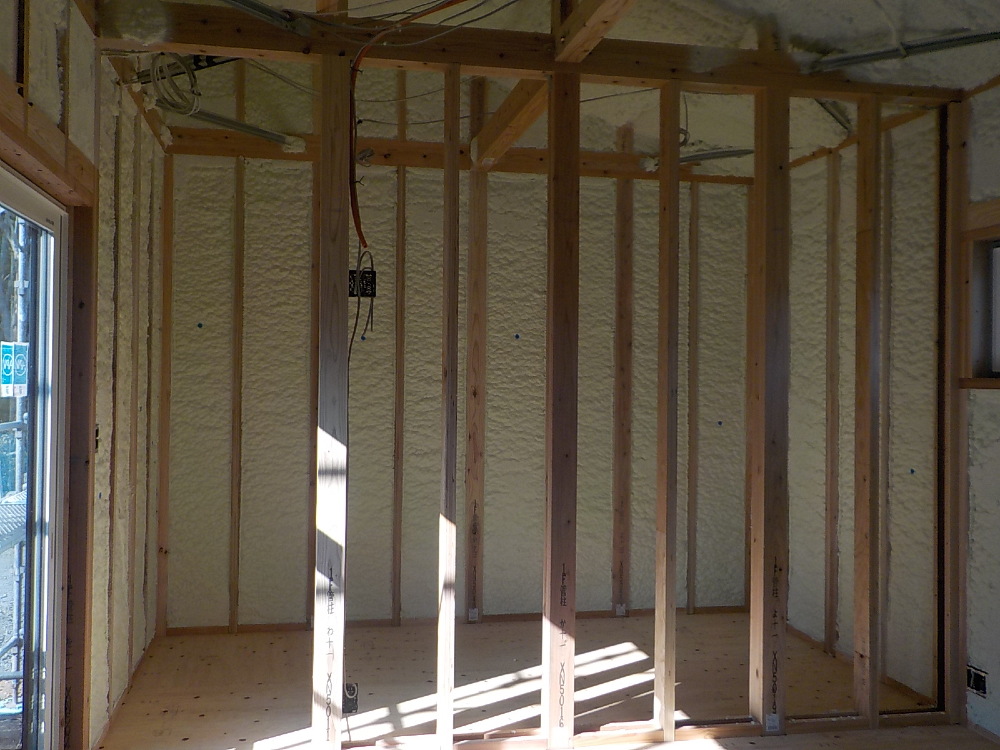

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

62. 2022年11月11日
内部施工状況

内部施工状況

アクアフォーム吹き付け

63. 2022年11月11日
内部施工状況

内部施工状況

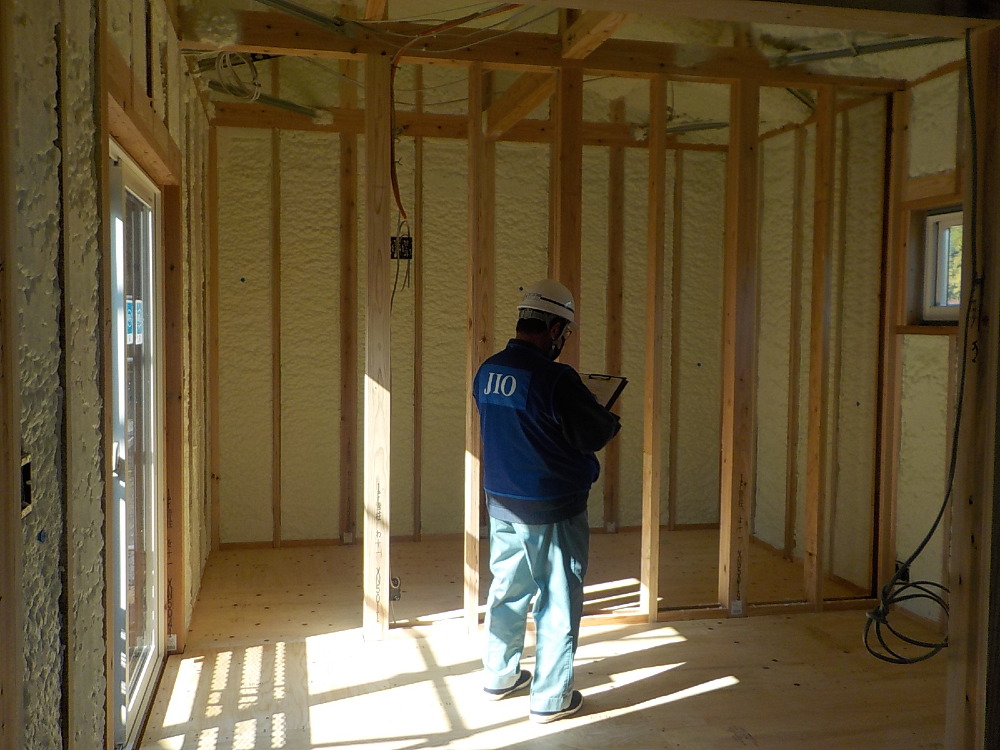

JIO断熱検査が行われました。

64. 2022年11月11日
内部施工状況

内部施工状況

玄関ホール 飾り棚の造作しています。

65. 2022年11月21日
内部施工状況

内部施工状況

フローリング貼り工事

66. 2022年11月21日
内部施工状況

内部施工状況

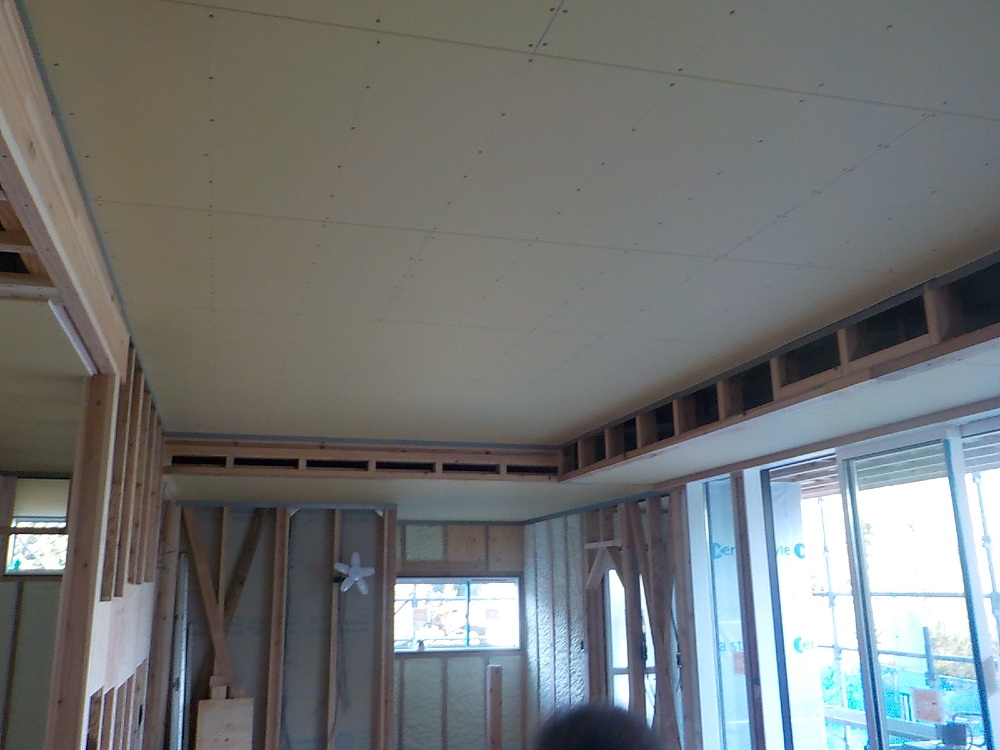

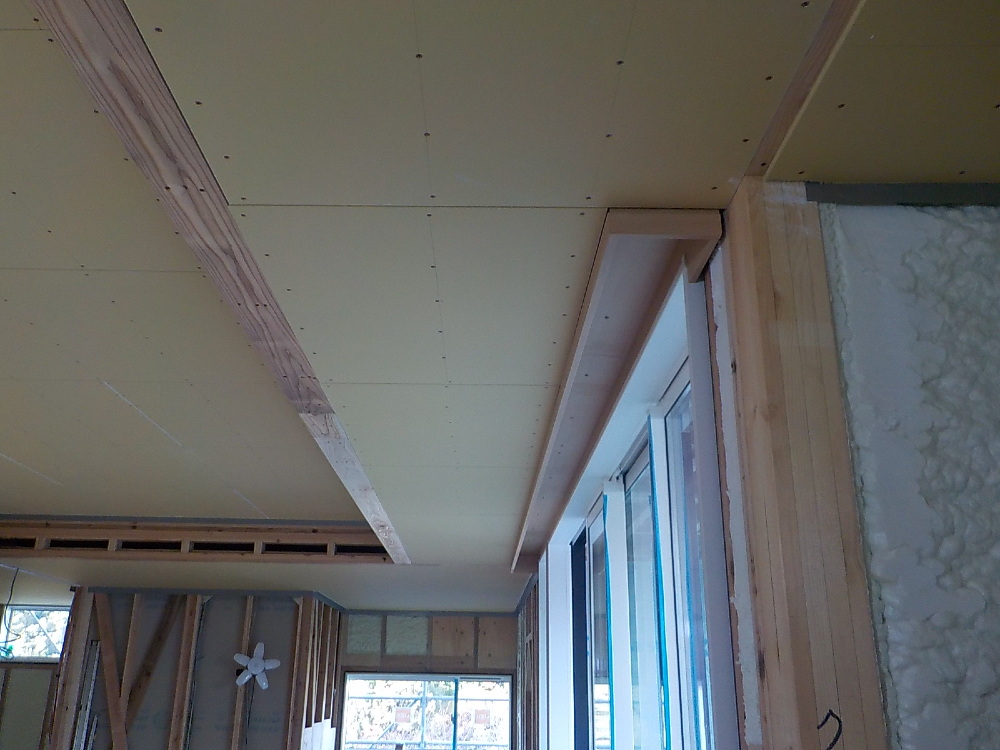

天井に石膏ボード貼りが施工されました。

67. 2022年11月21日
内部施工状況

内部施工状況

リビング カーテンボックス取付

68. 2022年11月22日
内部施工状況

内部施工状況

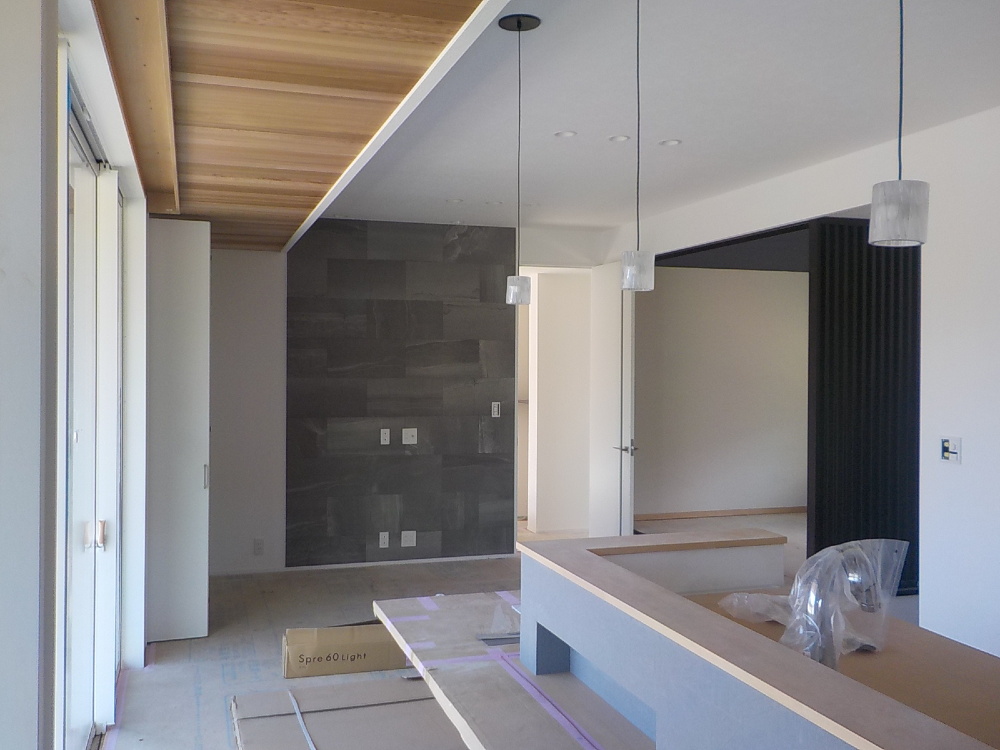

天井板張り レッドシダー材

69. 2022年11月22日
内部施工状況

内部施工状況

ステンレス床見切の取付

70. 2022年11月24日
内部施工状況

内部施工状況

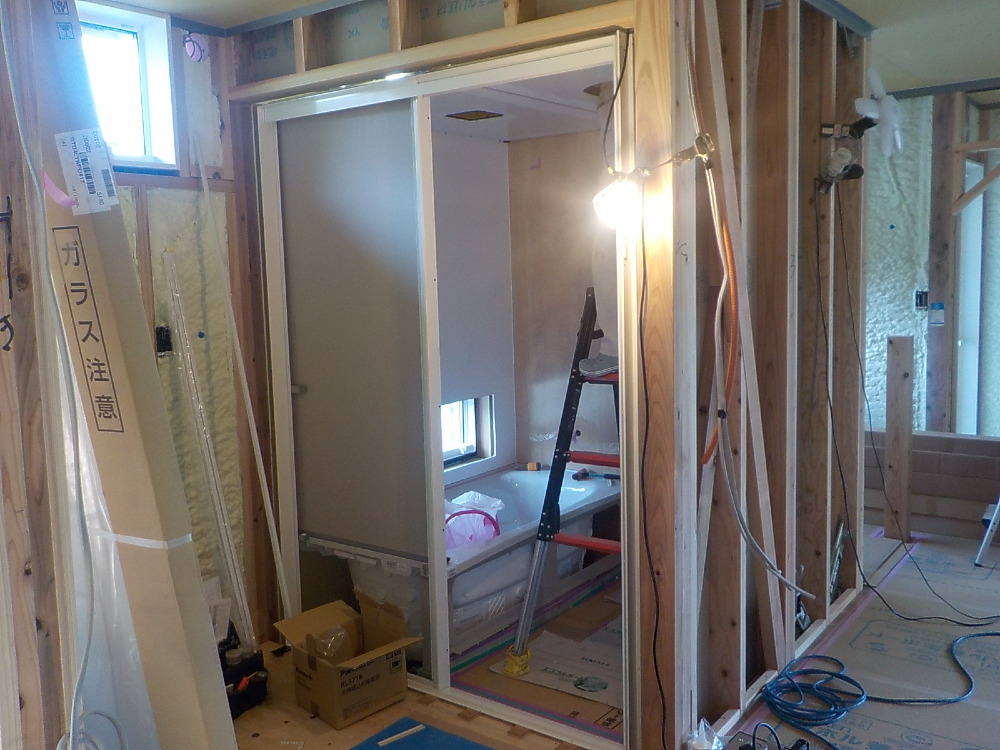

システムバス施工中です。

71. 2022年11月26日
外部施工状況

外部施工状況

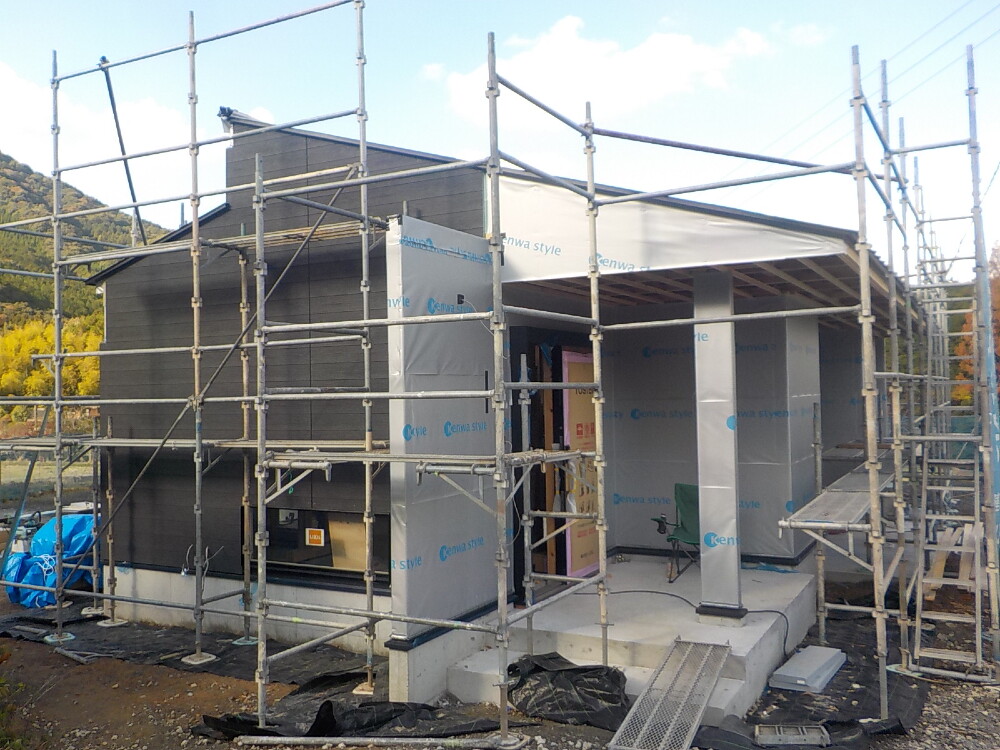

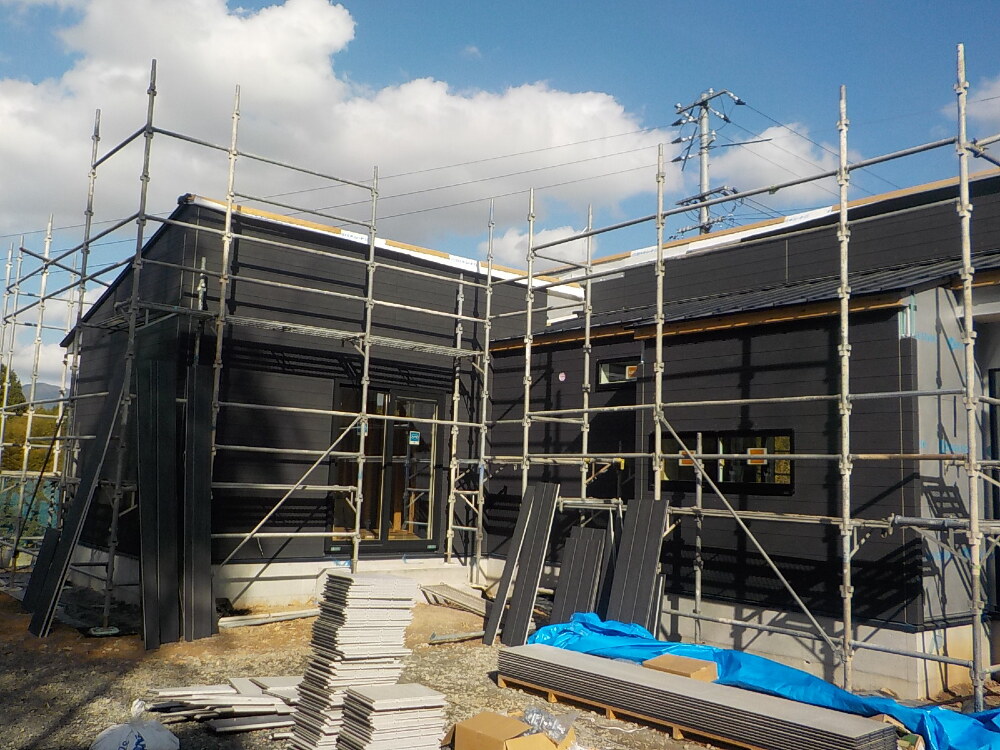

サイディング貼り工事

72. 2022年11月26日
外部施工状況

外部施工状況

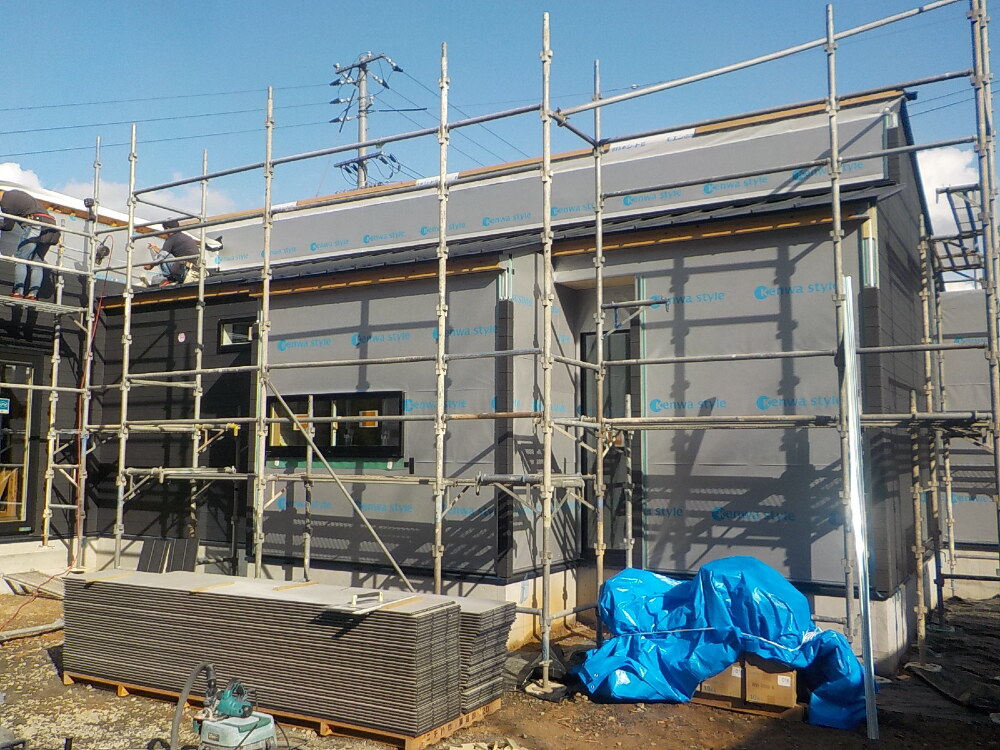

サイディング貼り工事

73. 2022年11月26日
内部施工状況

内部施工状況

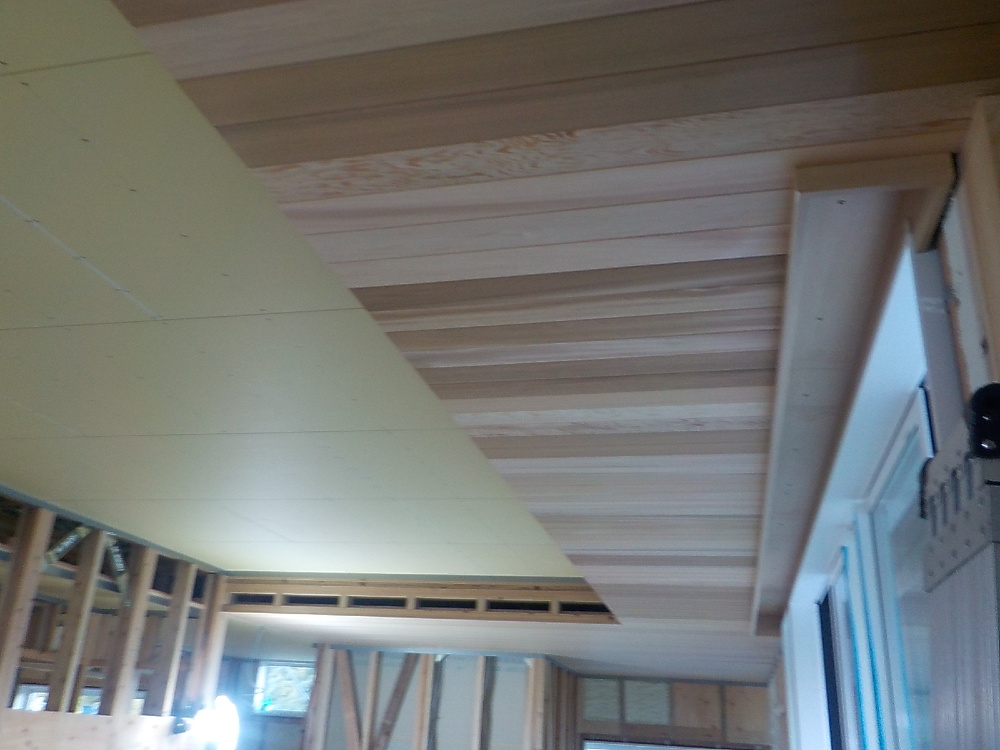

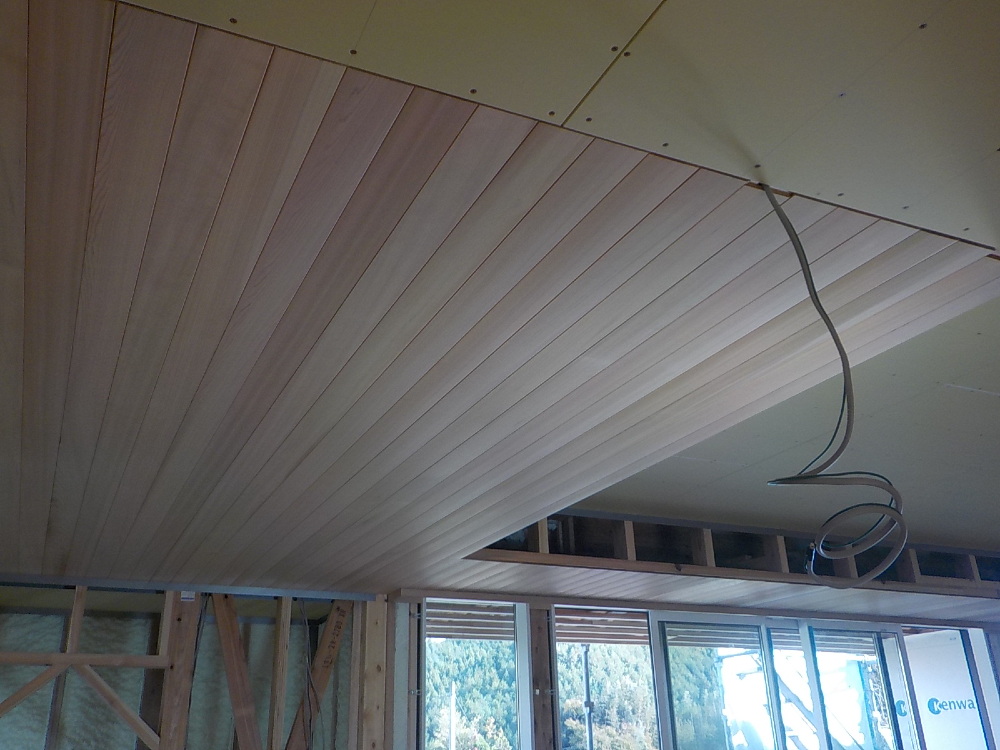

天井板貼り工事中

74. 2022年11月26日
内部施工状況

内部施工状況

天井板貼り工事中

75. 2022年11月28日
外部施工状況

外部施工状況

サイディング貼り工事

76. 2022年11月28日
内部施工状況

内部施工状況

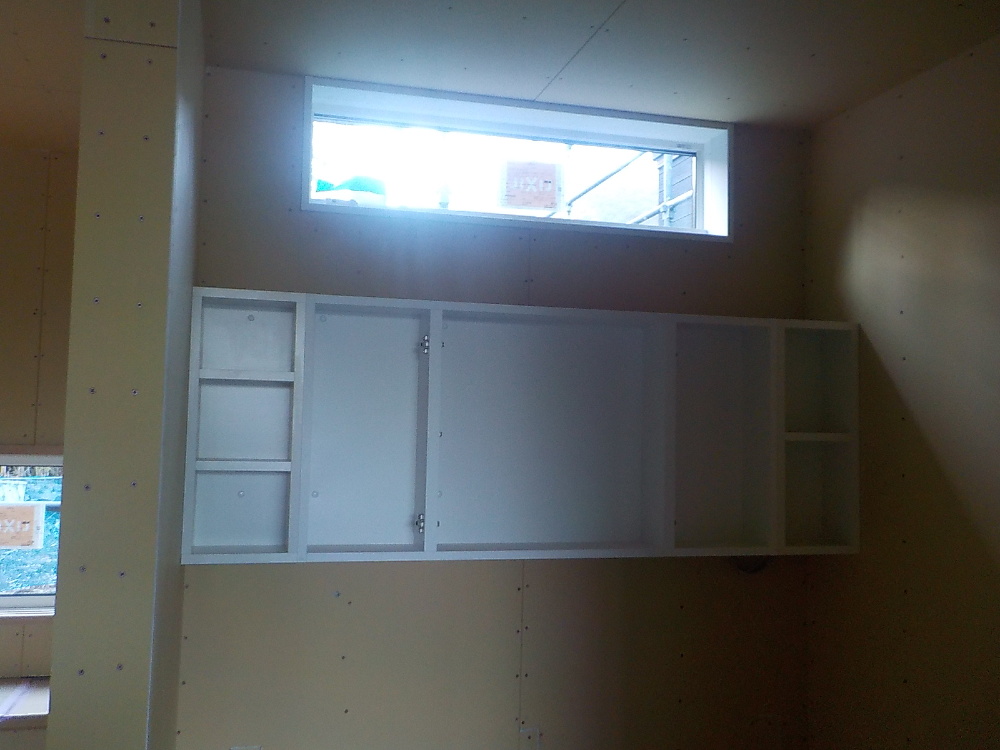

玄関ホールのニッチ造作中です。

77. 2022年12月05日
外部施工状況

外部施工状況

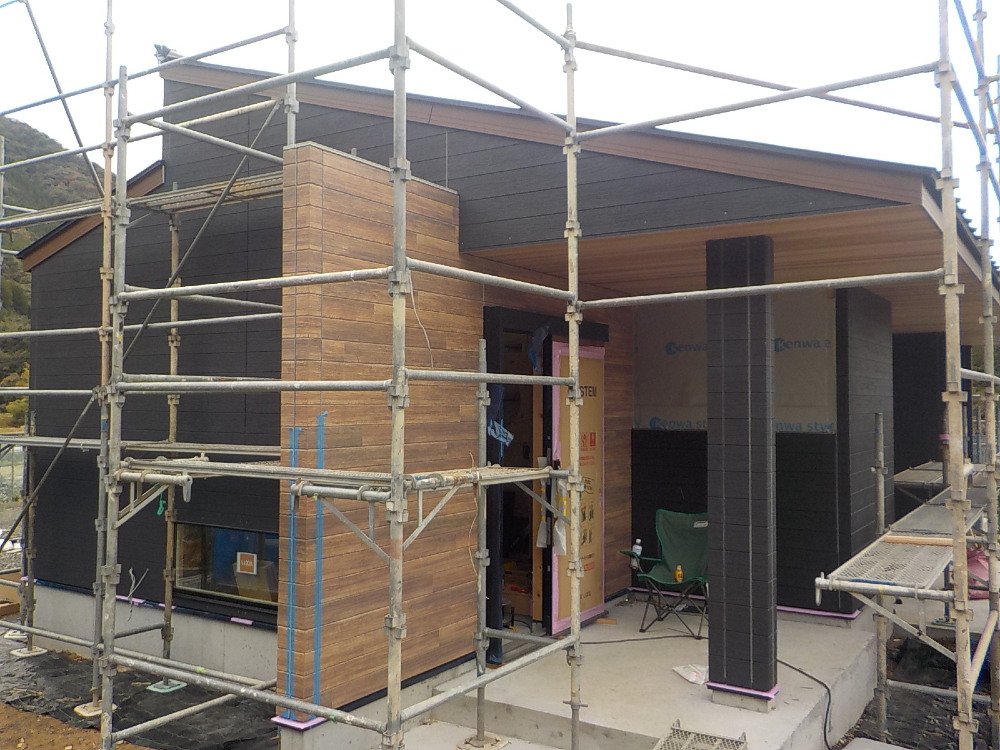

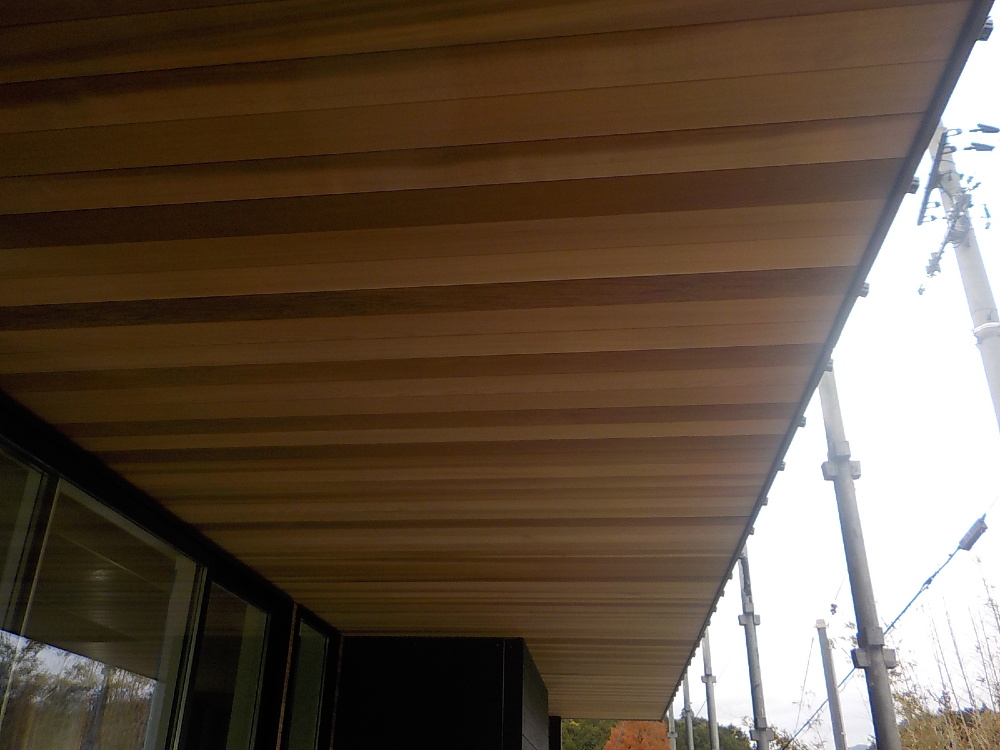

外部軒天 レッドシダー張り

78. 2022年12月05日
外部施工状況

外部施工状況

サイディング貼り工事

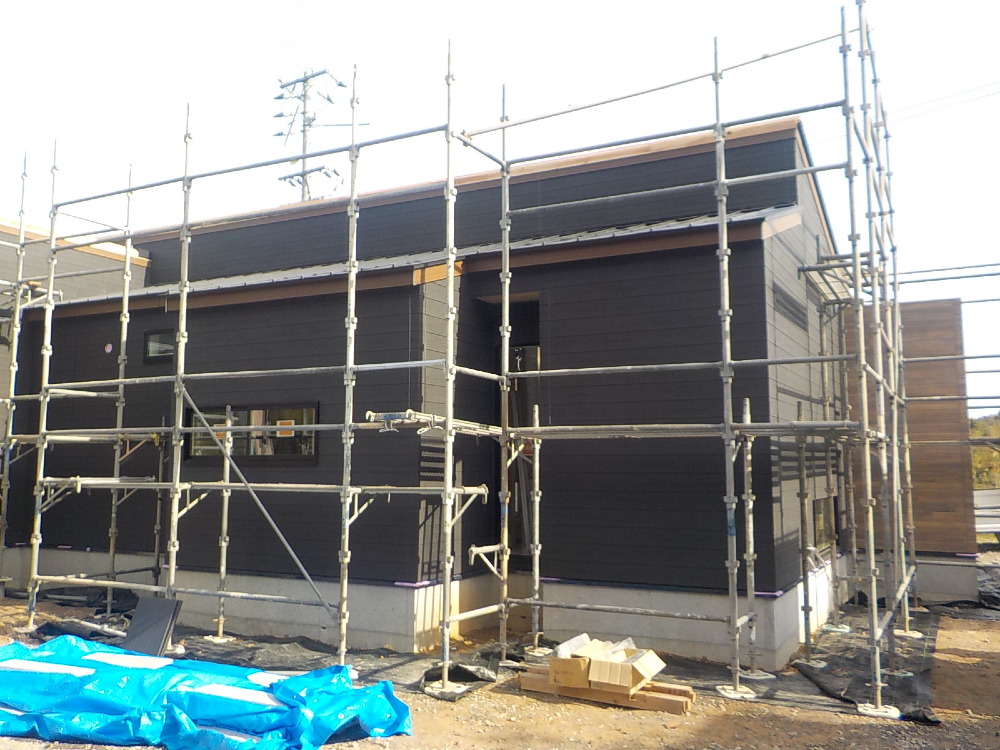

79. 2022年12月08日
内部施工状況

内部施工状況

石膏ボード貼り施工中です。

80. 2022年12月08日
外部施工状況

外部施工状況

サイディング貼り工事

81. 2022年12月09日
外部施工状況

外部施工状況

サイディング貼り工事

82. 2022年12月12日
内部施工状況

内部施工状況

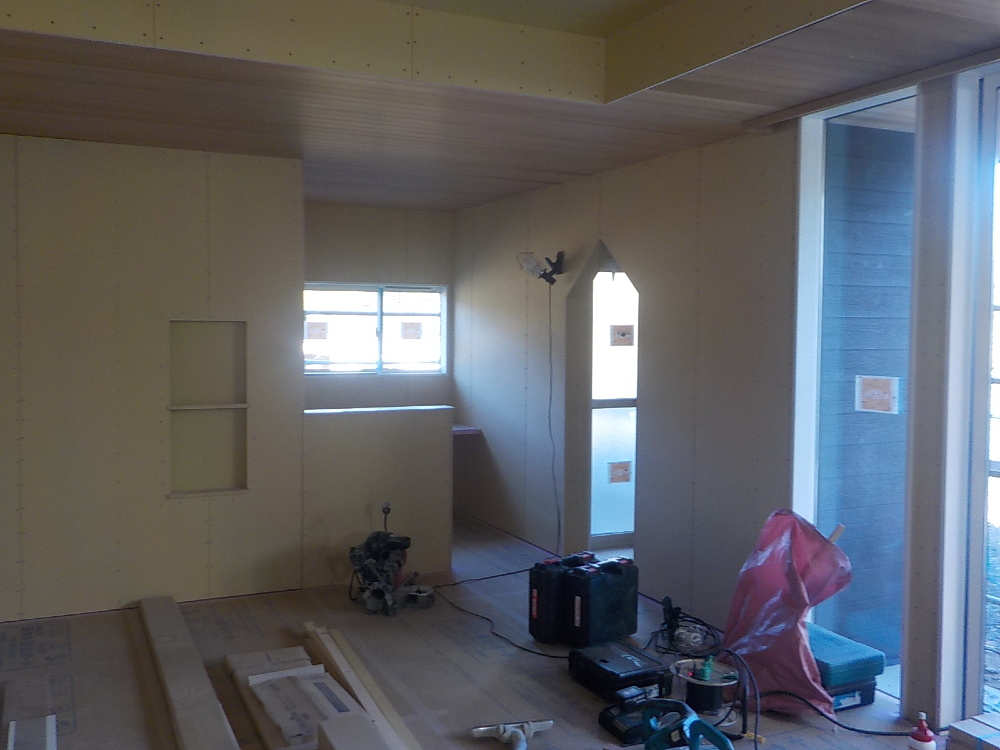

83. 2022年12月12日
内部施工状況

内部施工状況

84. 2022年12月15日
内部施工状況

内部施工状況

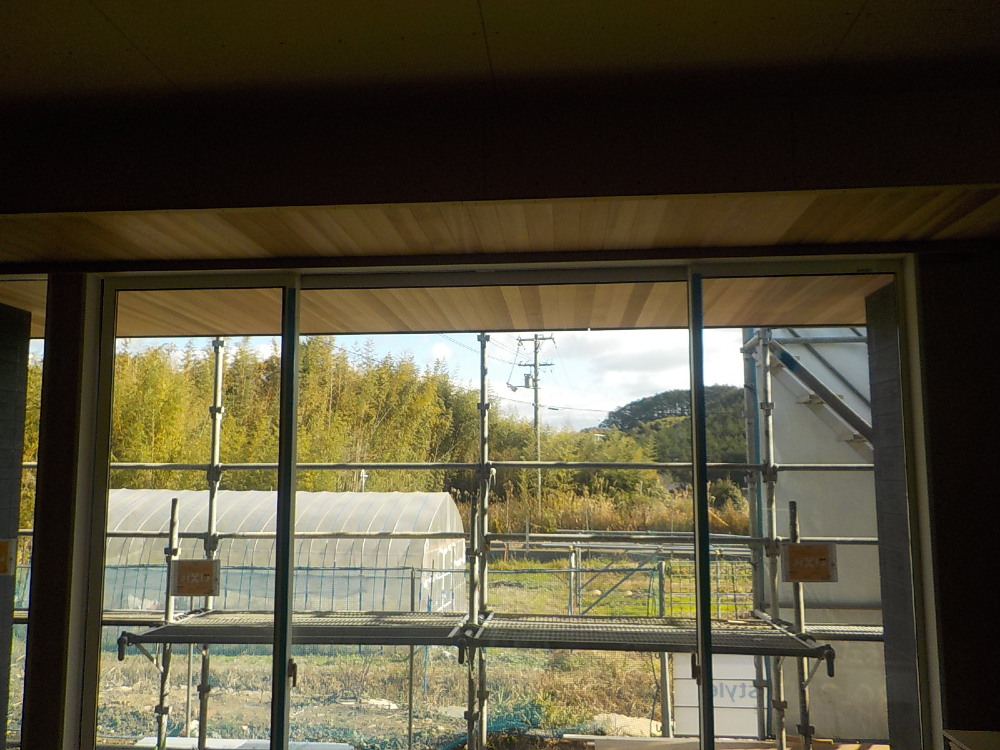

内部から外部につながるように天井板張りをしています。

85. 2022年12月15日
内部施工状況

内部施工状況

ランドリールームの様子です。

86. 2022年12月15日
内部施工状況

内部施工状況

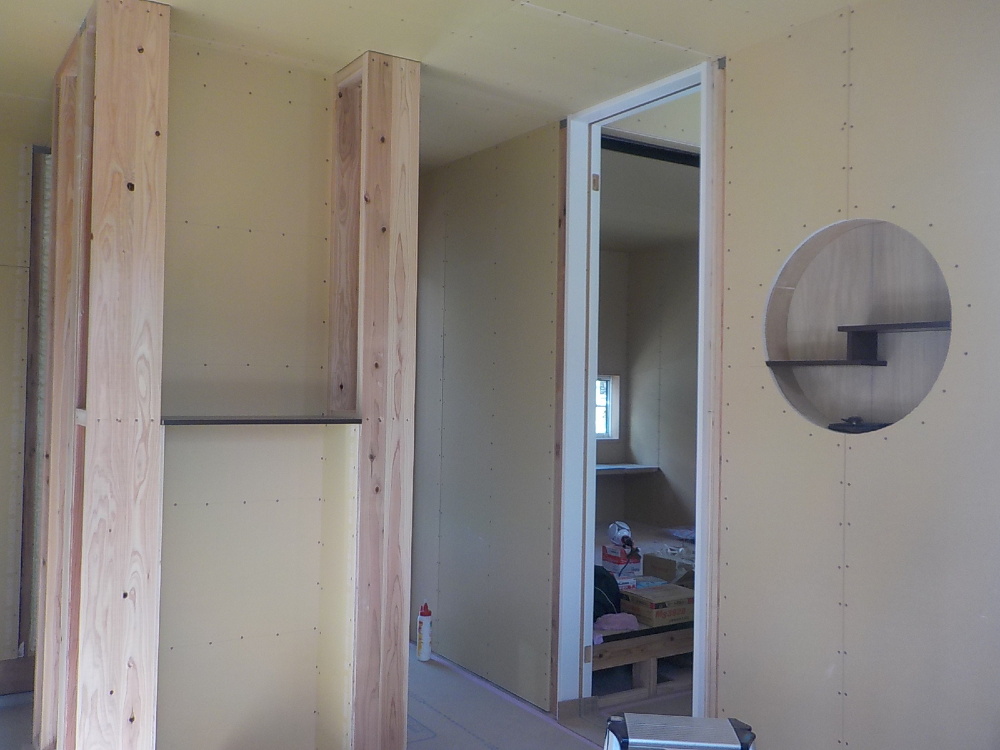

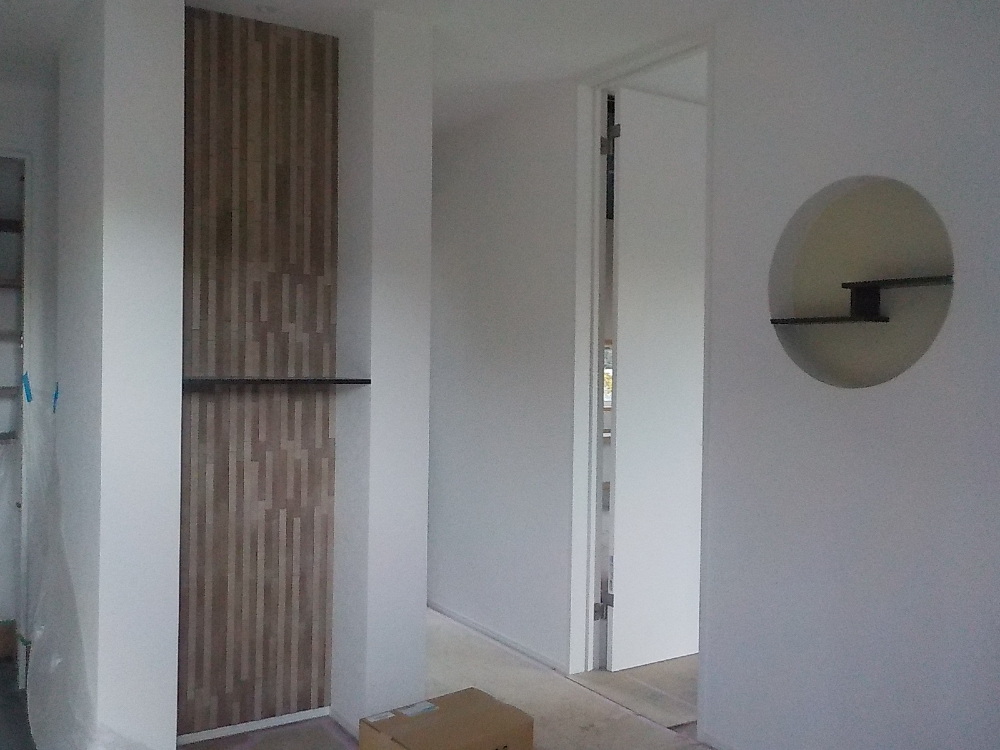

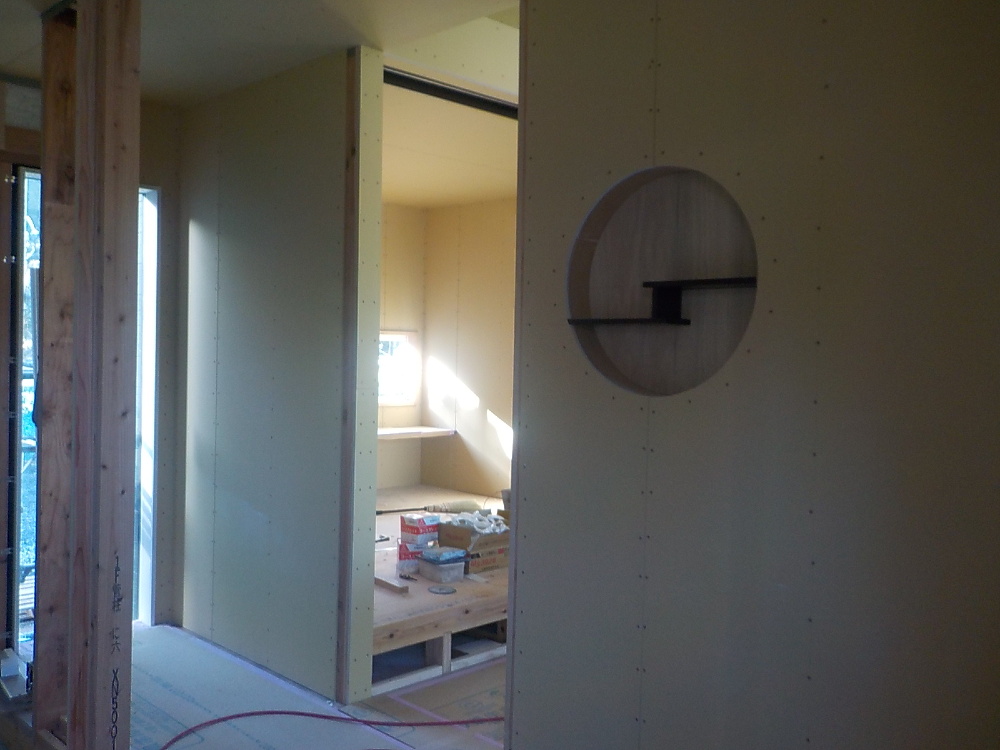

玄関ホールの飾り棚の施工中です。

87. 2022年12月20日
内部施工状況

内部施工状況

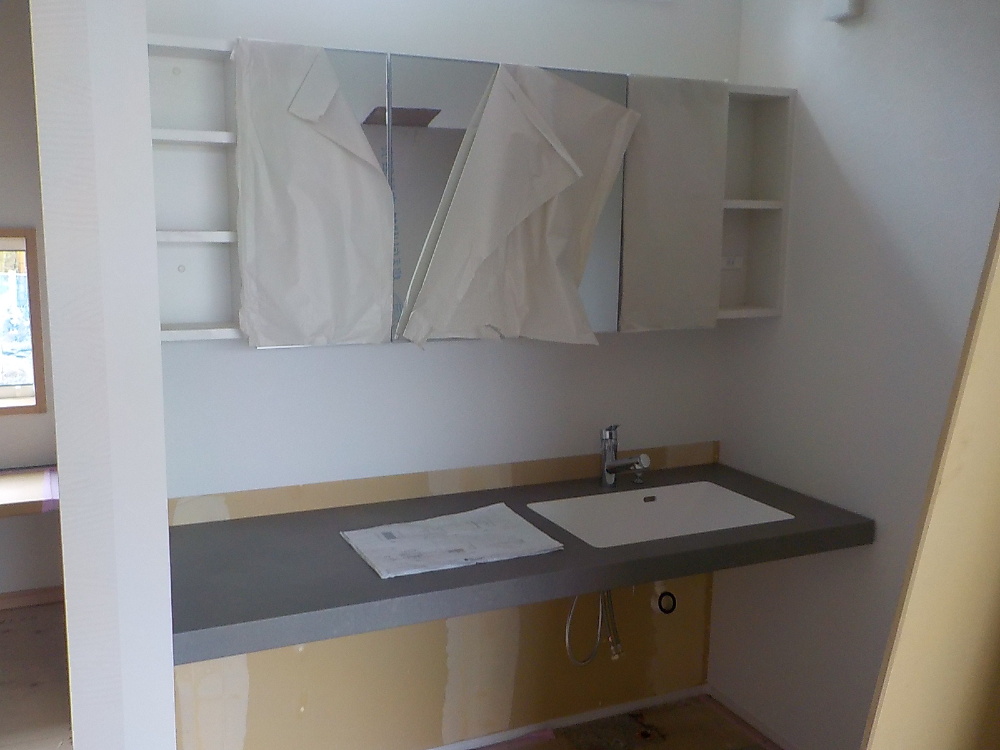

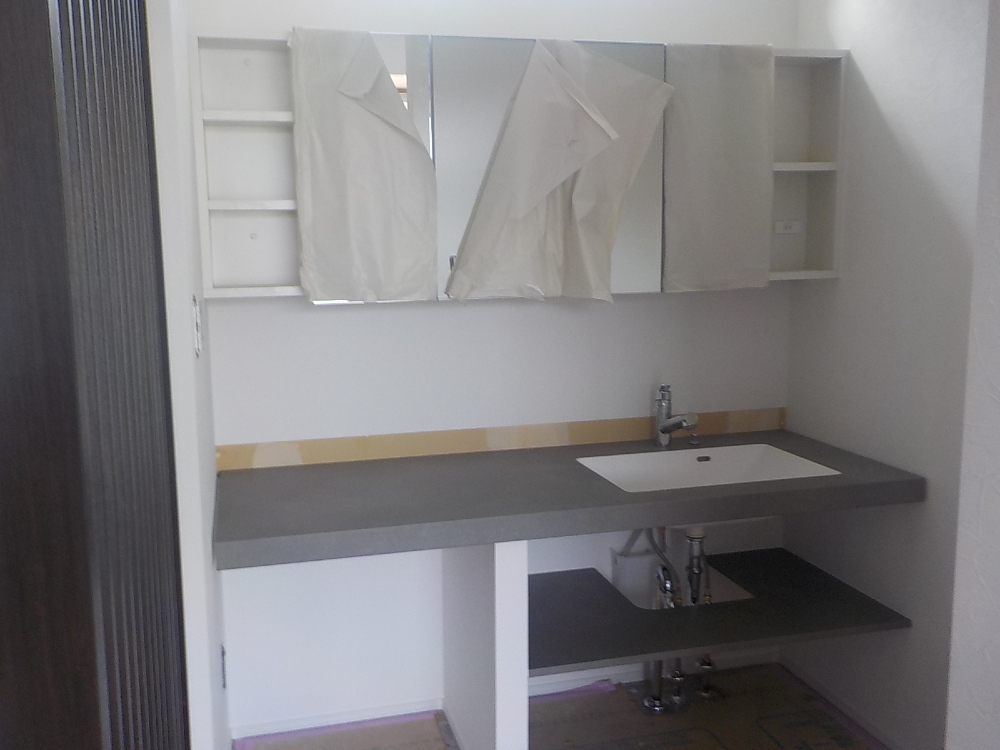

洗面のミラーキャビネット取付

88. 2022年12月20日
内部施工状況

内部施工状況

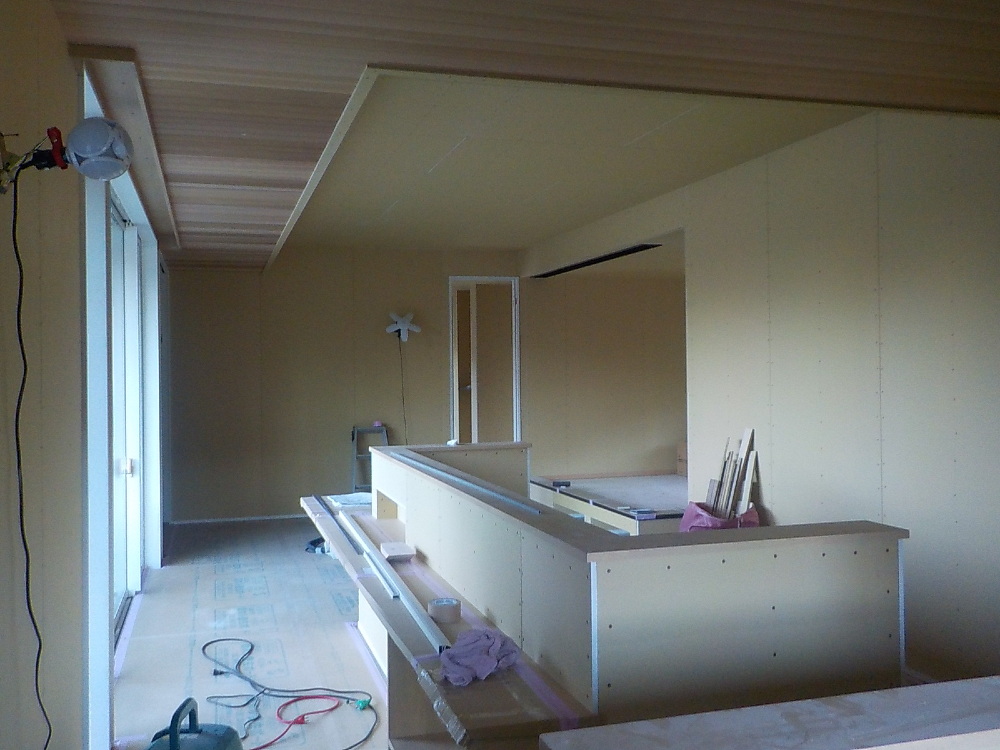

キッチンカウンター造作

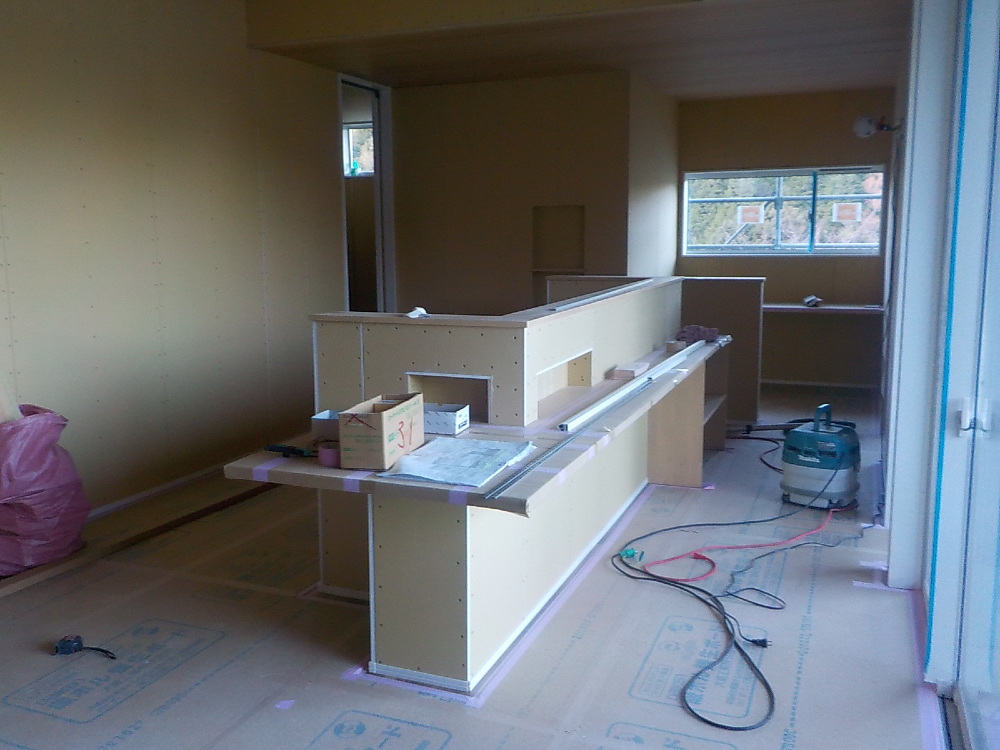

89. 2022年12月20日
内部施工状況

内部施工状況

キッチン廻りの様子です。

90. 2022年12月25日
内部施工状況

内部施工状況

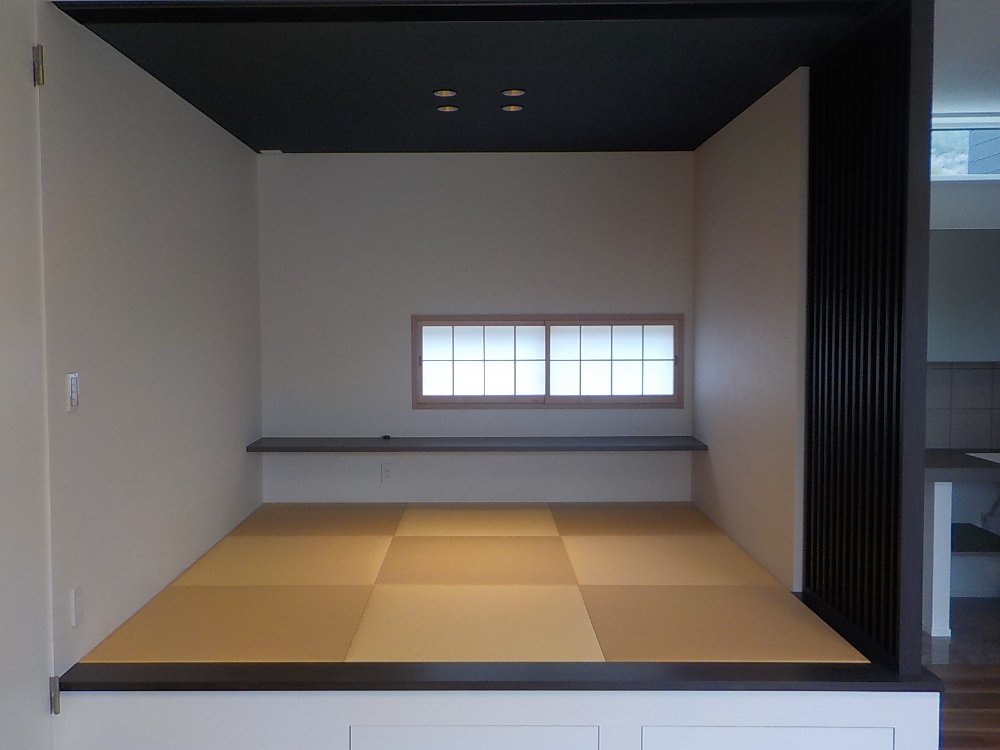

和室の様子です。

91. 2022年12月25日
内部施工状況

内部施工状況

92. 2022年12月26日
内部施工状況

内部施工状況

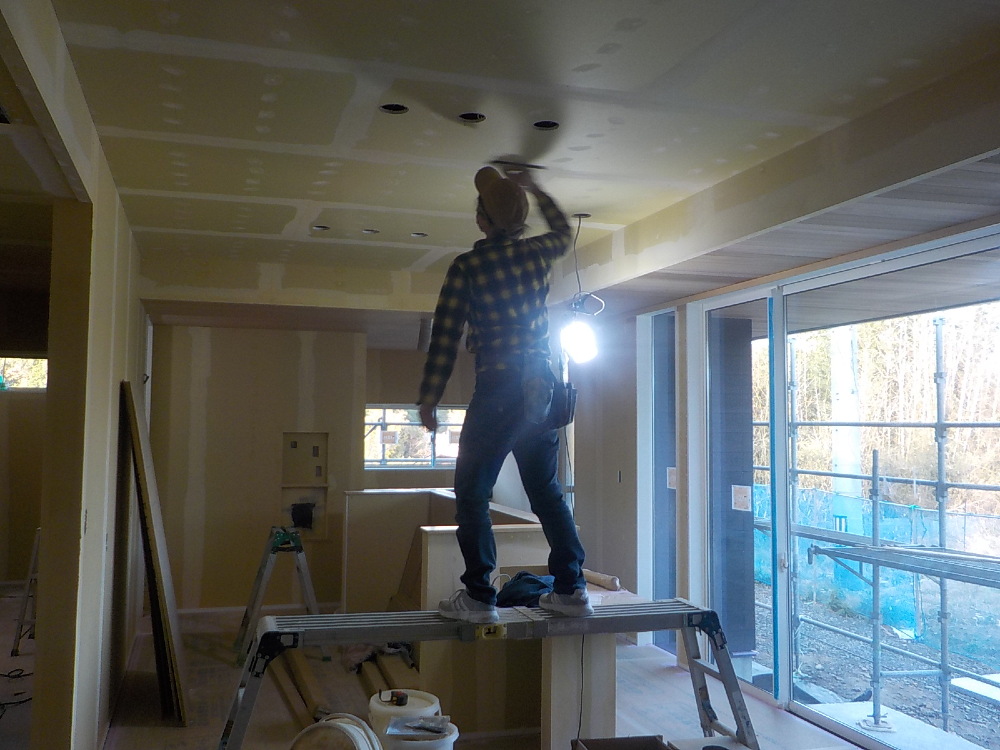

天井と壁めんのパテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。

93. 2022年12月26日
内部施工状況

内部施工状況

パテ処理

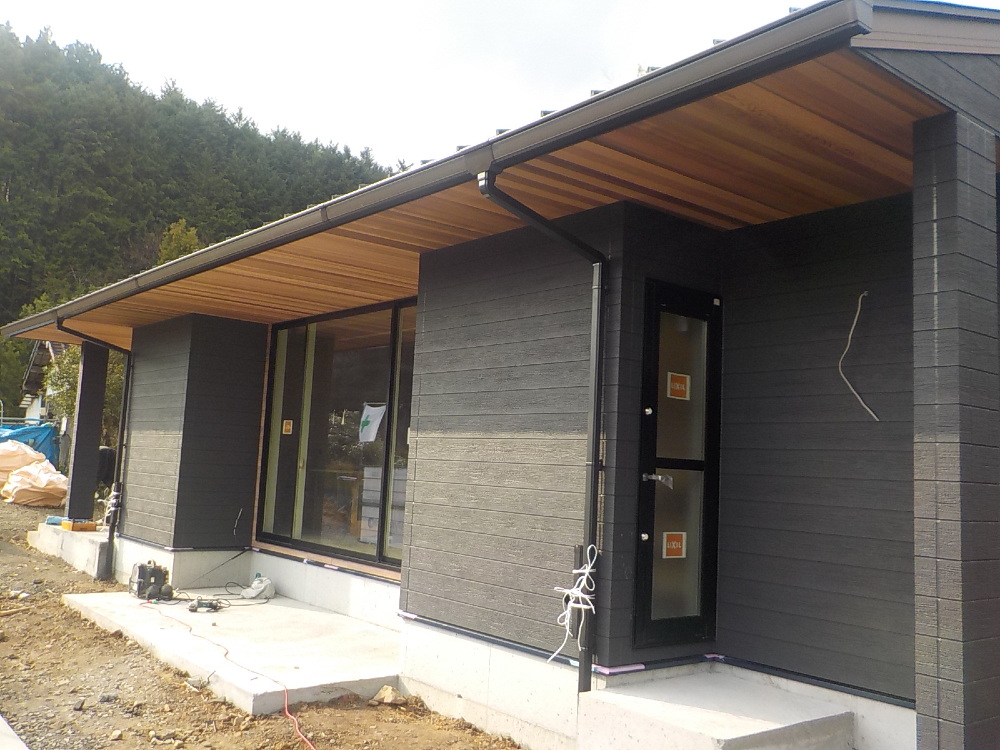

94. 2022年12月28日
外部施工状況

外部施工状況

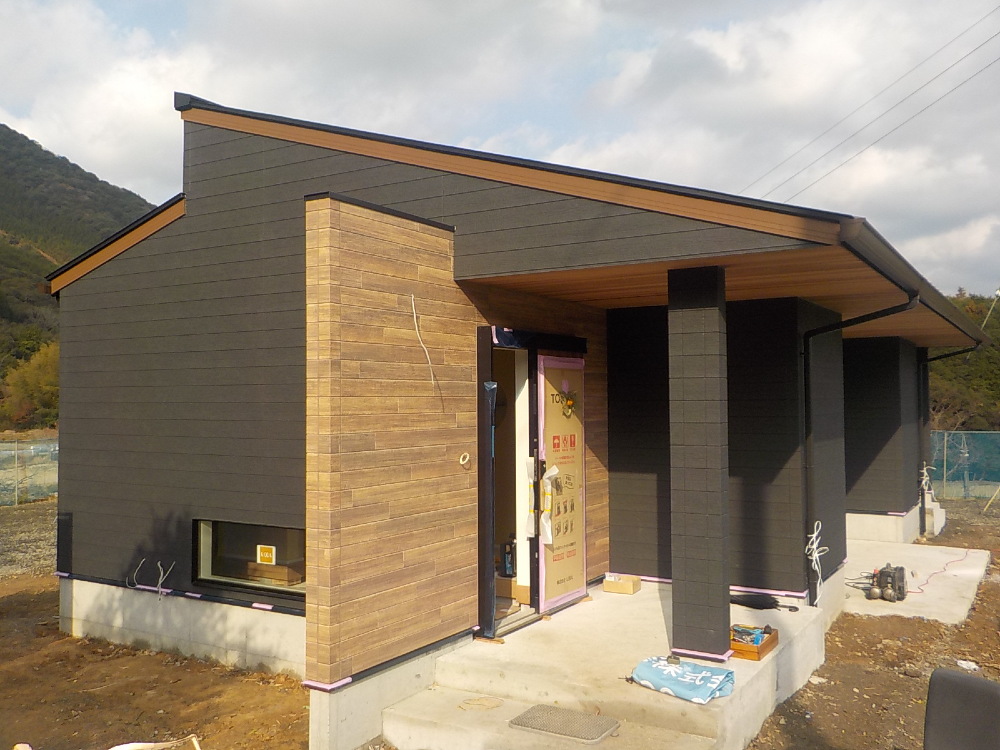

95. 2022年12月28日
外部施工状況

外部施工状況

96. 2022年12月29日
しめ縄 2022年今年もありがとうございました

しめ縄 2022年今年もありがとうございました

97. 2023年01月06日
内部施工状況

内部施工状況

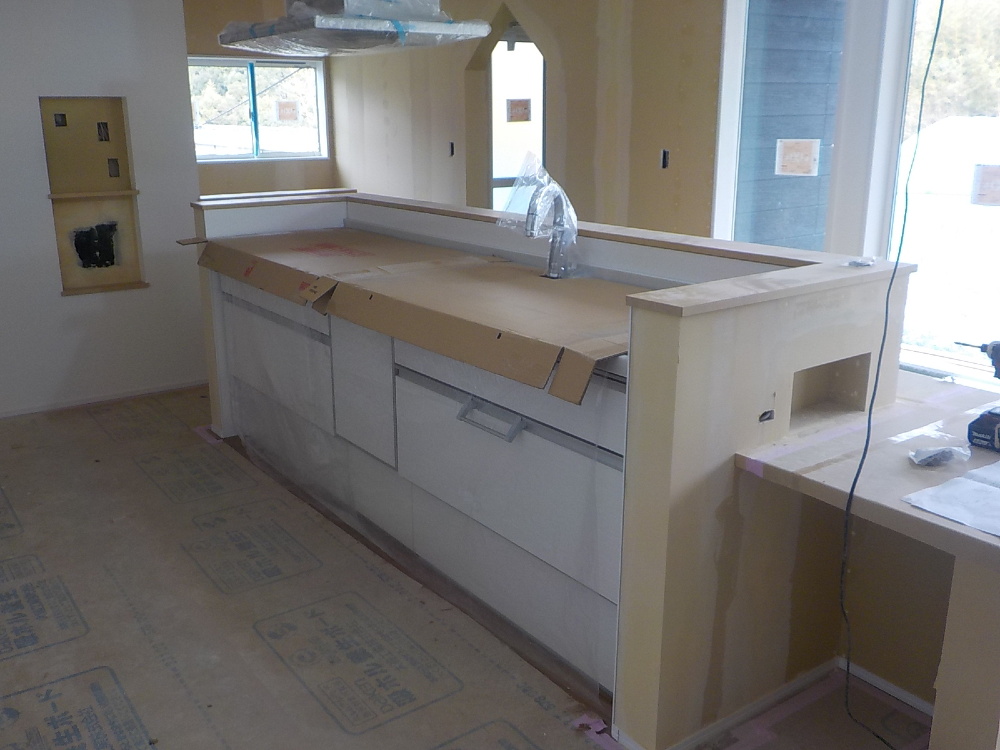

キッチンが設置されました。

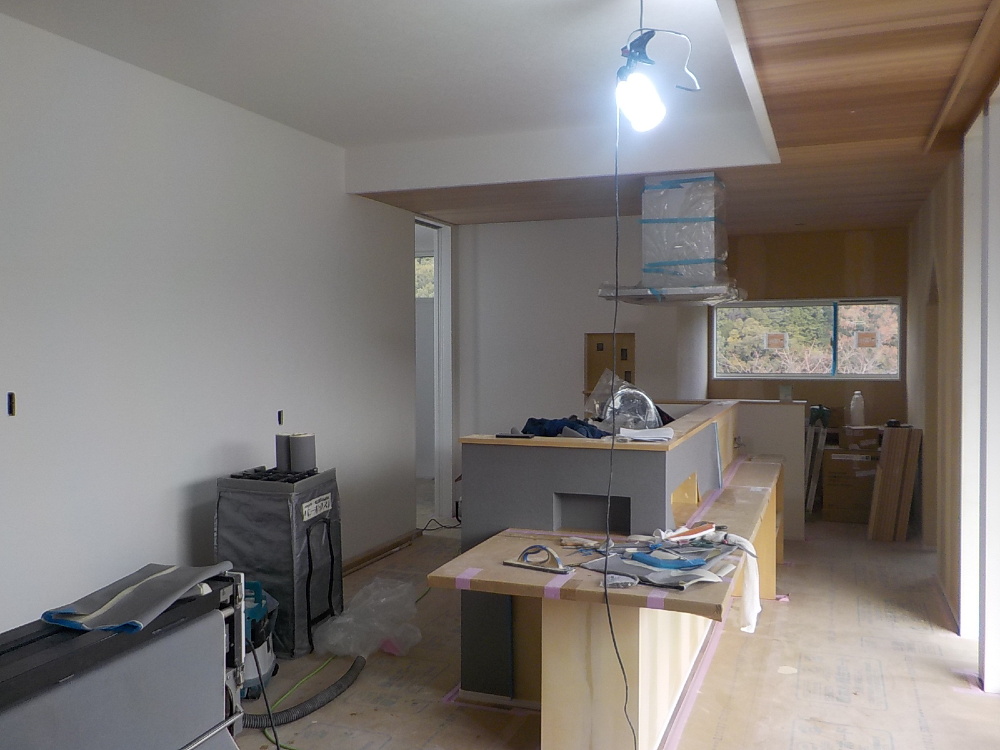

98. 2023年01月07日

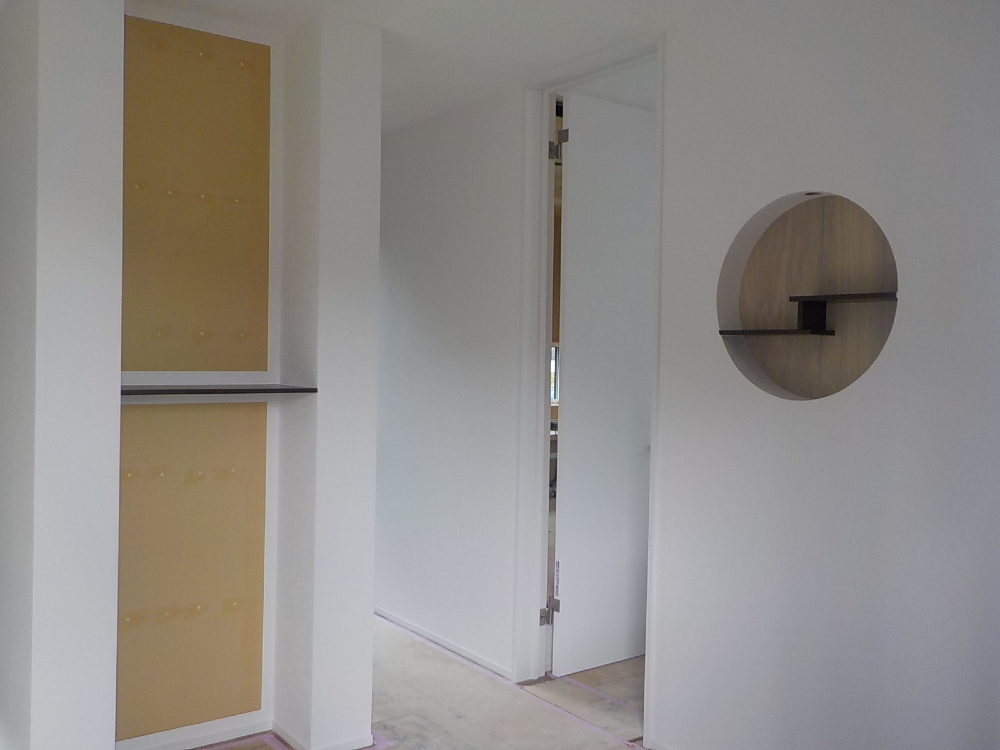

内部施工状況

内部施工状況

99. 2023年01月07日
内部施工状況

内部施工状況

100. 2023年01月10日
外部施工状況

外部施工状況

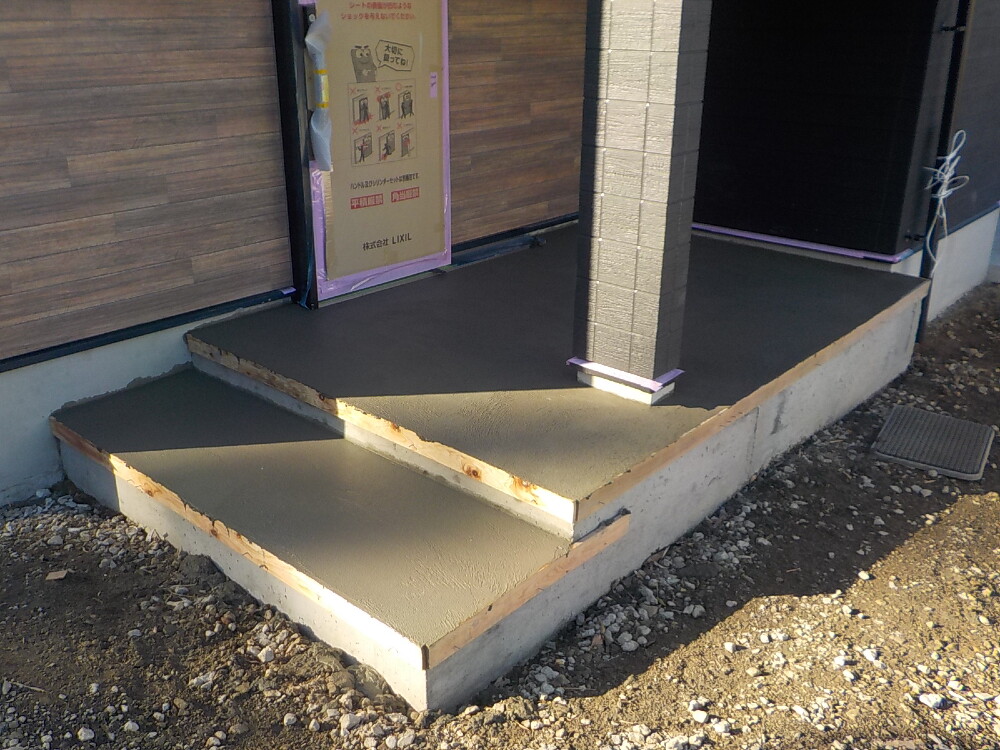

玄関ポーチの左官工事が行われました。

101. 2023年01月12日
内部施工状況

内部施工状況

102. 2023年01月16日
内部施工状況

内部施工状況

サニタリー工事中です。

103. 2023年01月17日
内部施工状況

内部施工状況

104. 2023年01月19日
外部施工状況

外部施工状況

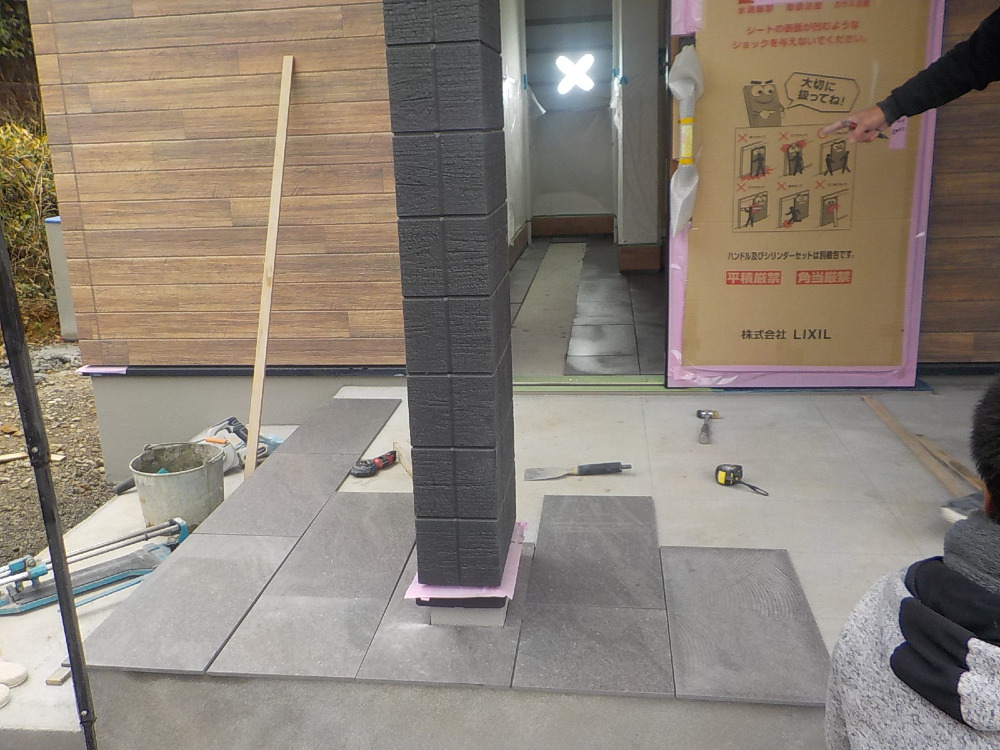

玄関ポーチのタイル貼り施工中です。

105. 2023年01月23日
内部施工状況

内部施工状況

106. 2023年01月23日
内部施工状況

内部施工状況

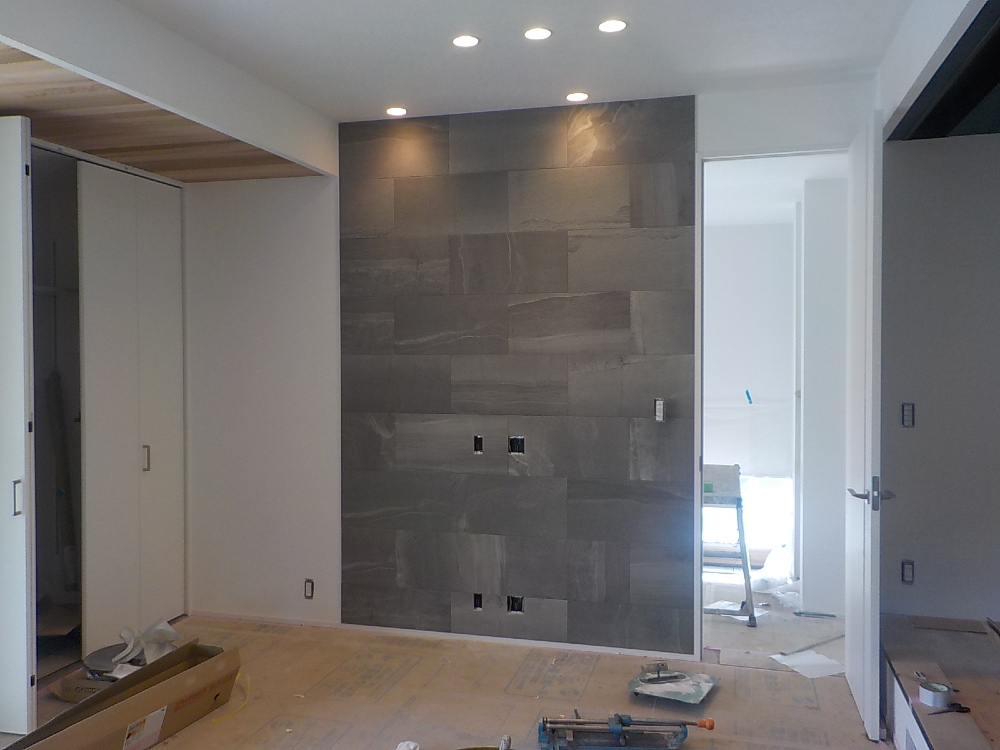

ペンダントライトの取り付けが行われました。

107. 2023年01月24日
内部施工状況

内部施工状況

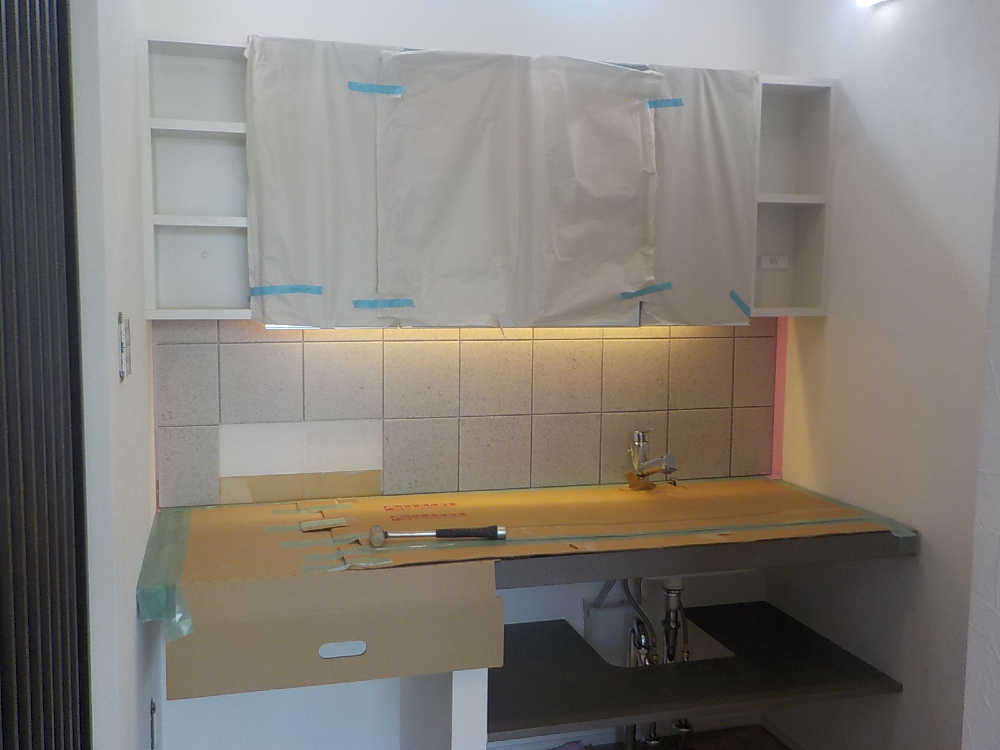

108. 2023年01月24日
内部施工状況

内部施工状況

109. 2023年01月28日
内部施工状況

内部施工状況

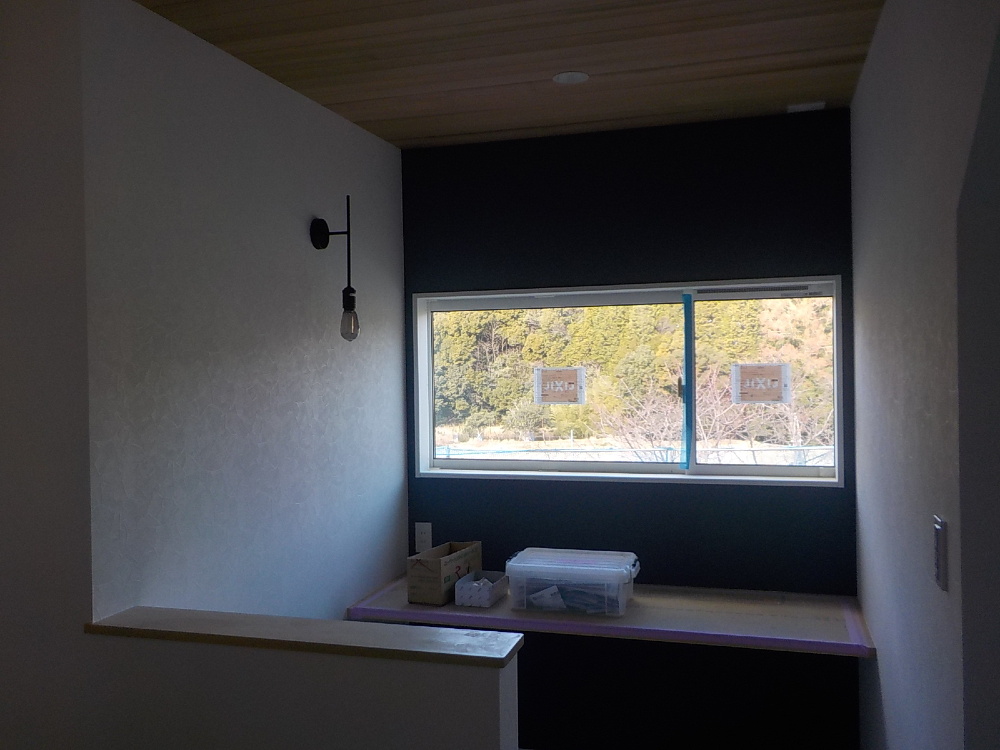

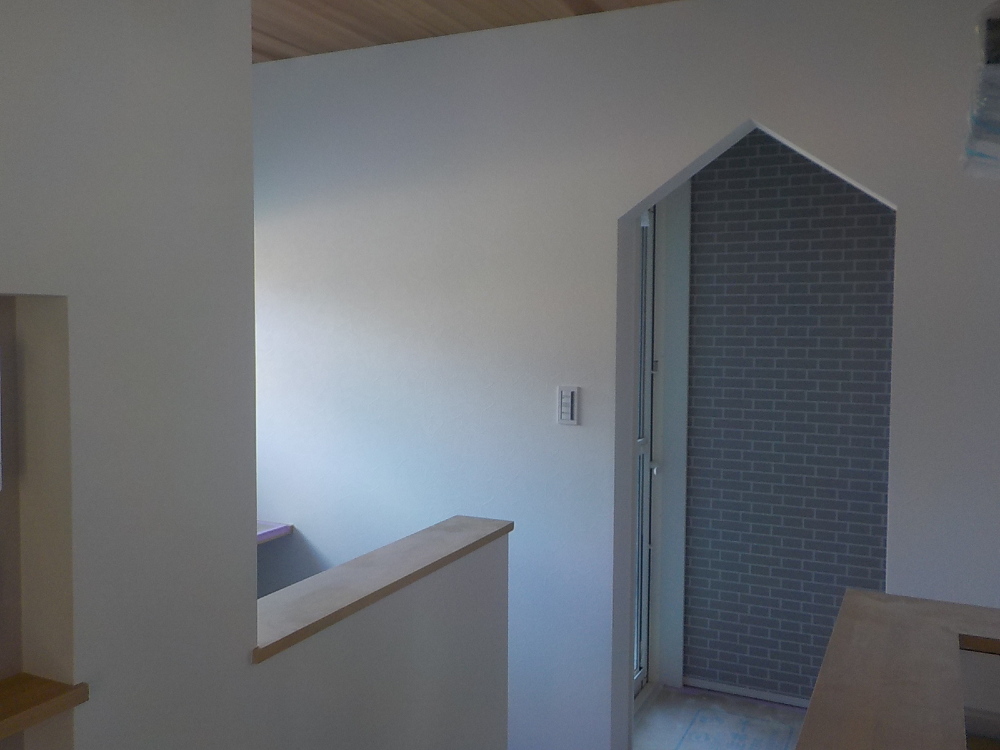

110. 2023年01月30日
内部施工状況

内部施工状況

111. 2023年01月30日
内部施工状況

内部施工状況

112. 2023年01月30日
内部施工状況

内部施工状況

113. 2023年01月31日
外部施工状況

外部施工状況

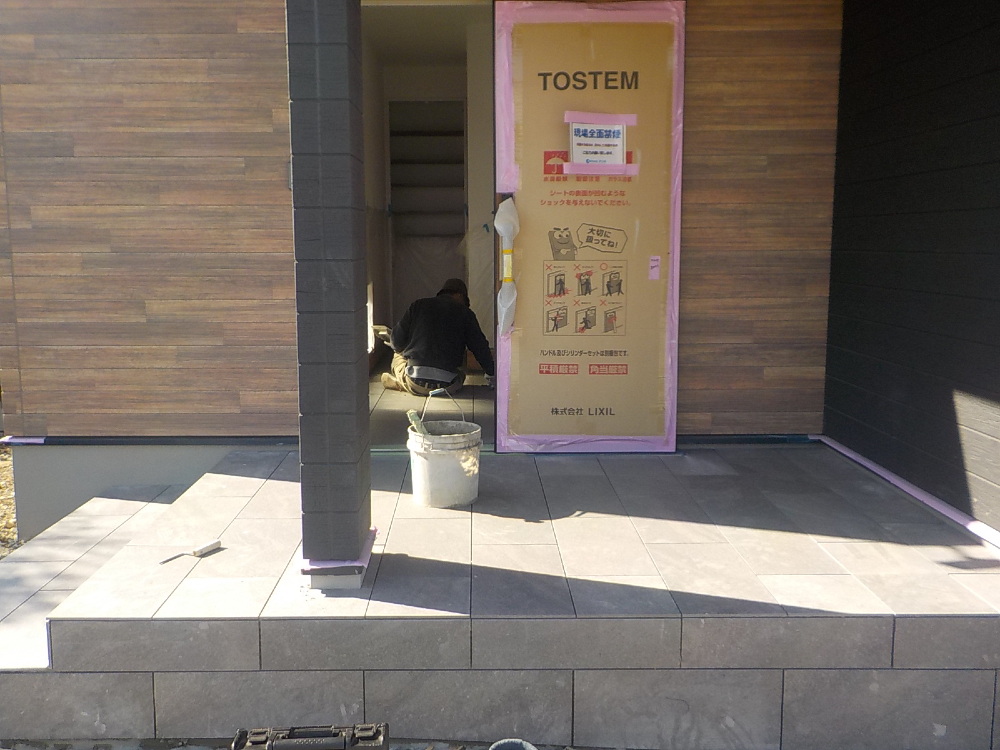

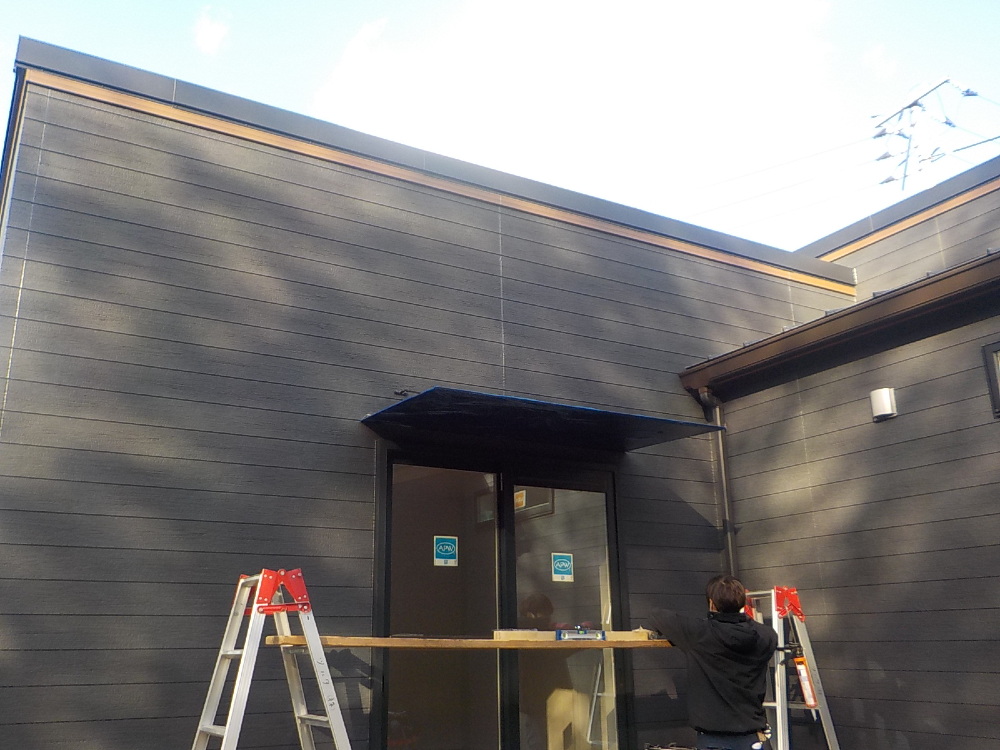

114. 2023年01月31日
外部施工状況

外部施工状況

115. 2023年02月06日

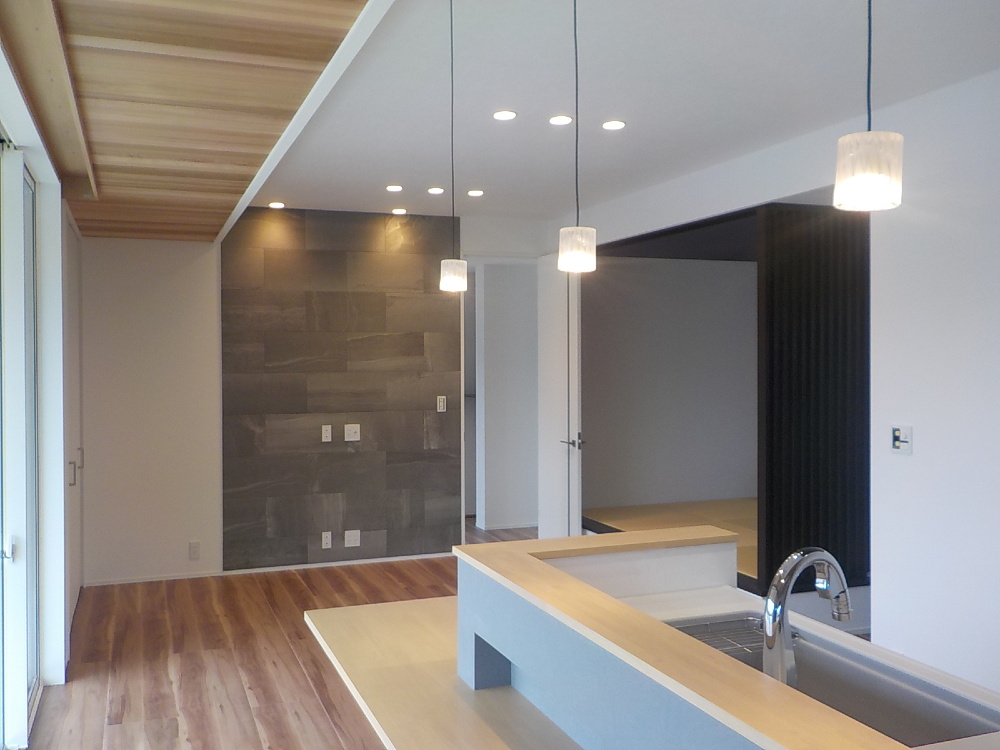

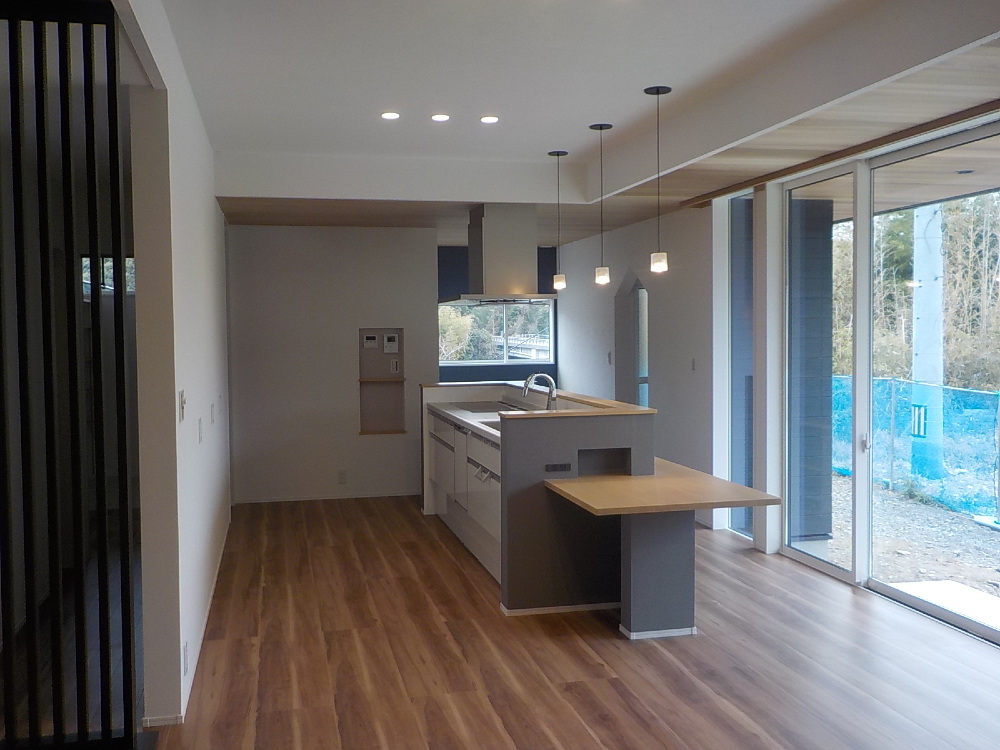

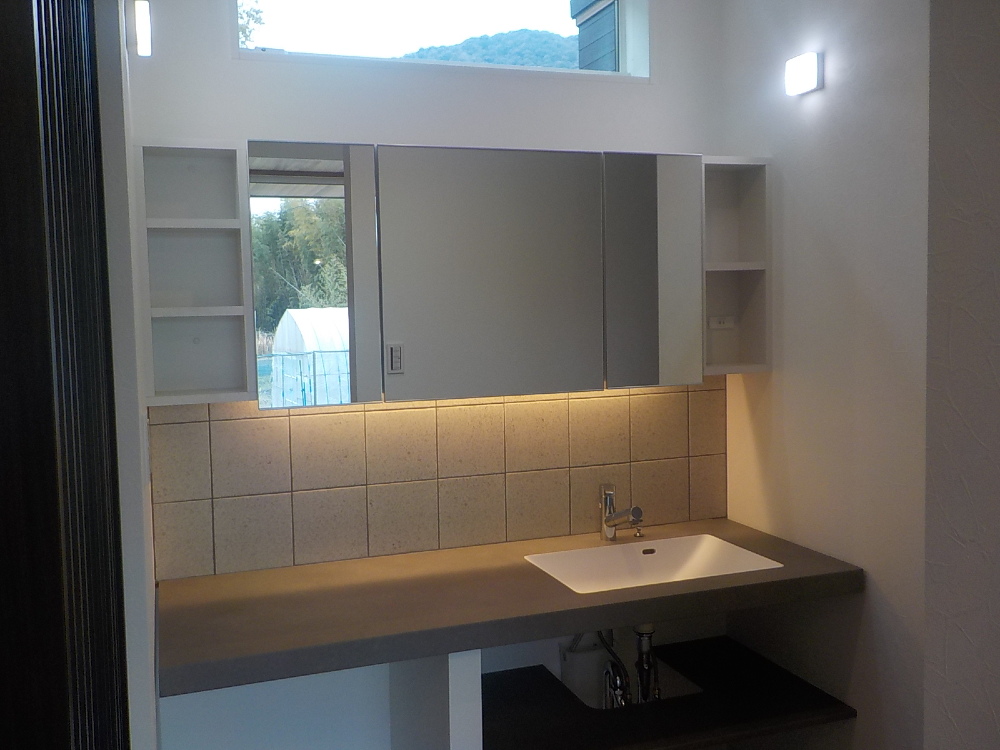

完工

完工

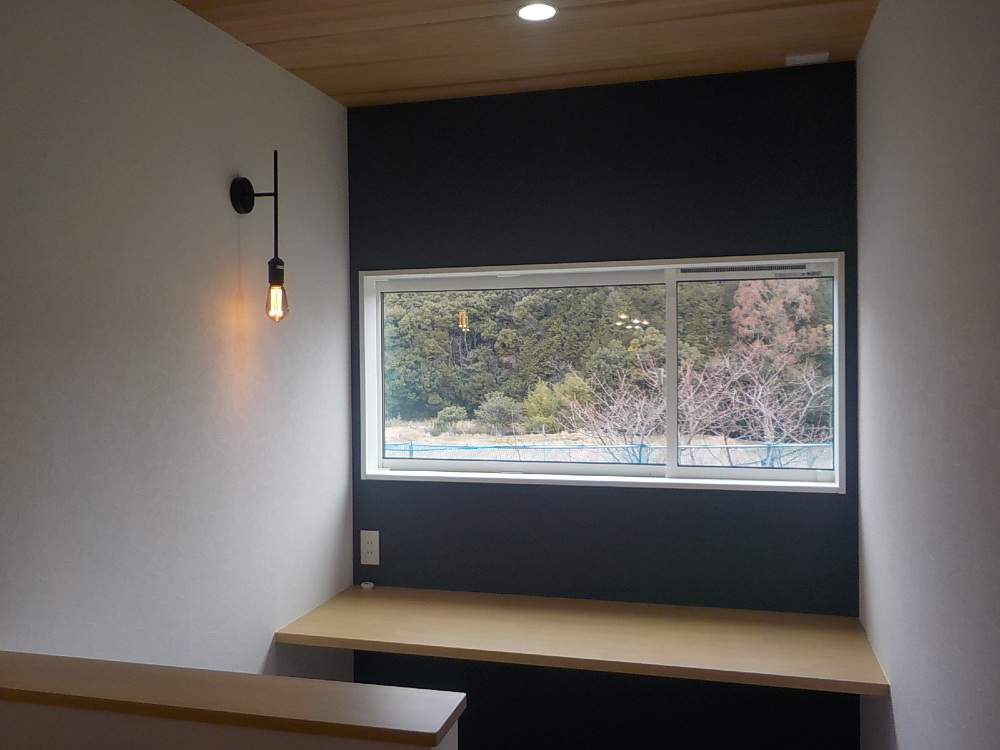

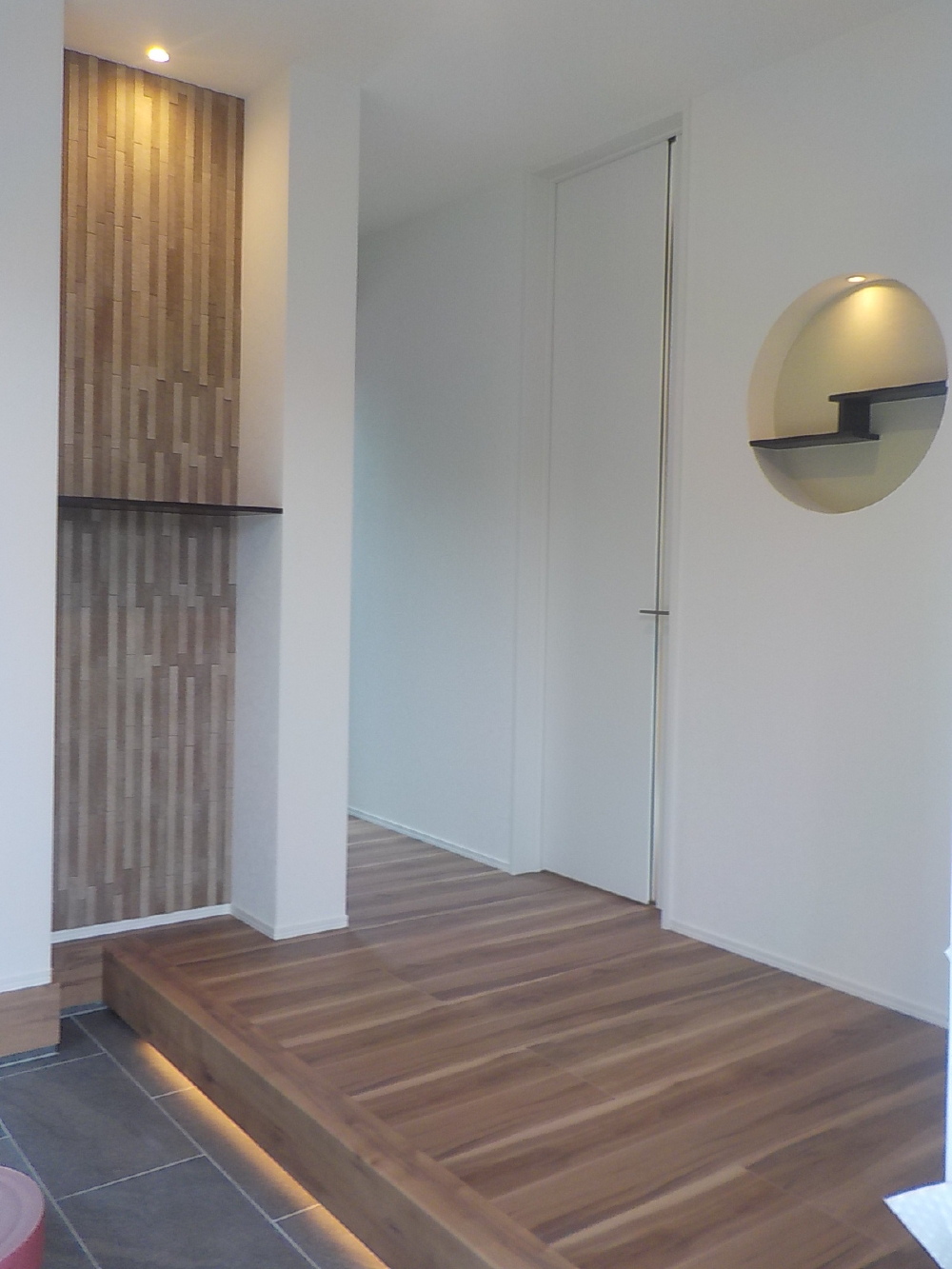

116. 2023年02月06日
完工

完工

117. 2023年02月06日
完工

完工

118. 2023年02月06日
完工

完工

119. 2023年02月06日
完工

完工

120. 2023年02月06日
完工

完工

121. 2023年02月16日

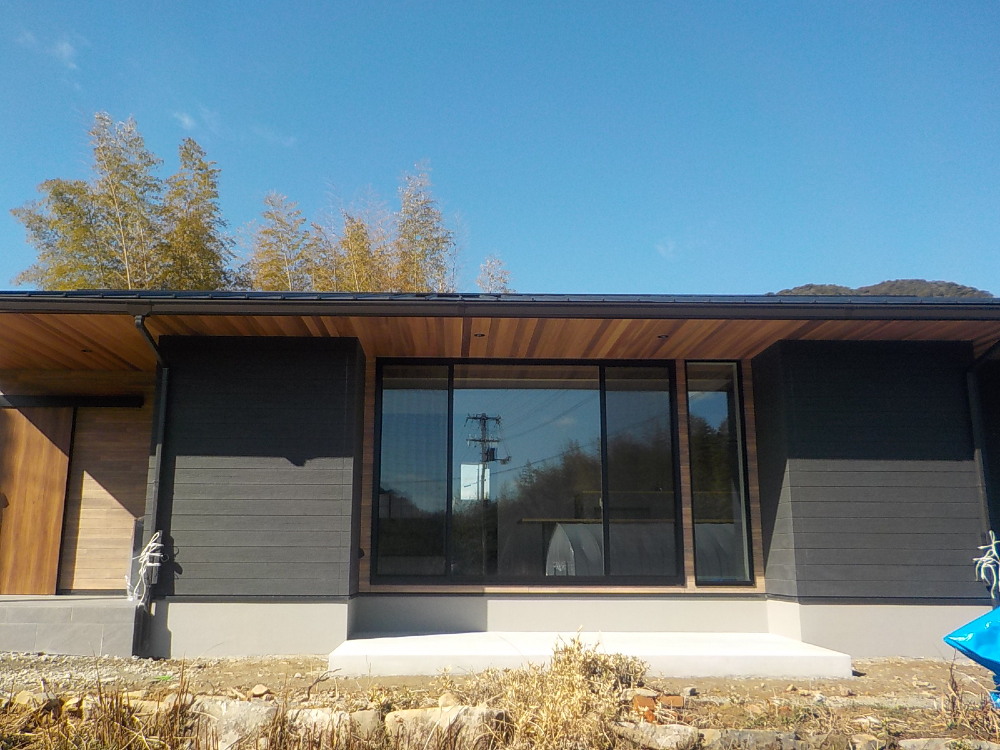

外部施工状況

外部施工状況

122. 2023年02月17日
外部施工状況

外部施工状況

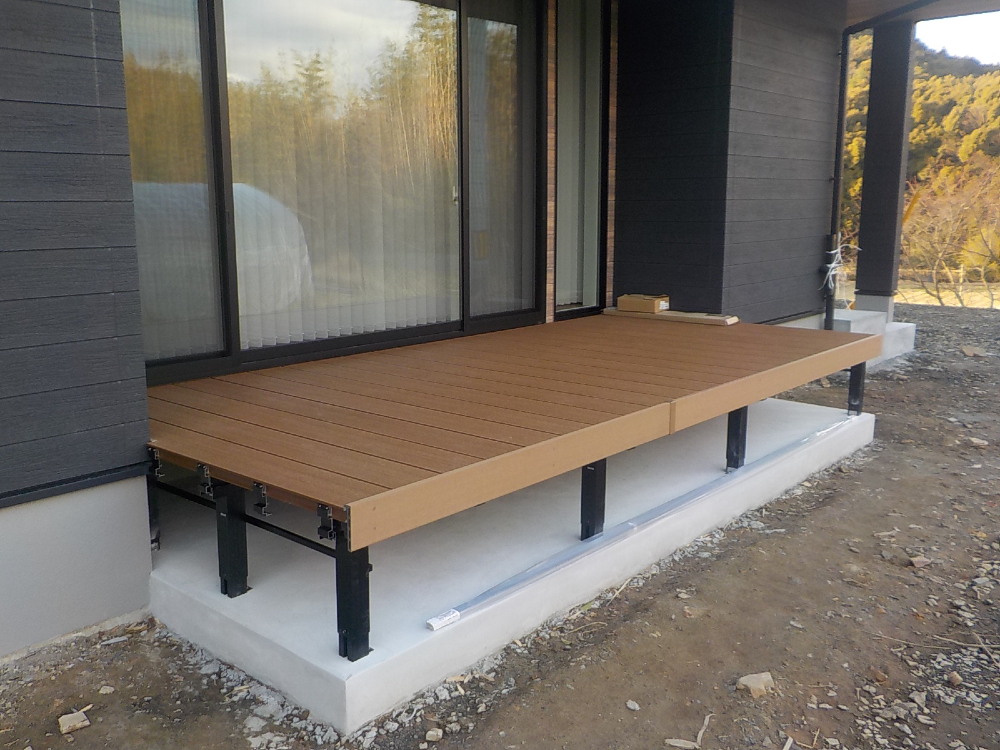

ウッドデッキが設置されました。

123. 2023年02月21日
外部施工状況

外部施工状況

外回り配管工事

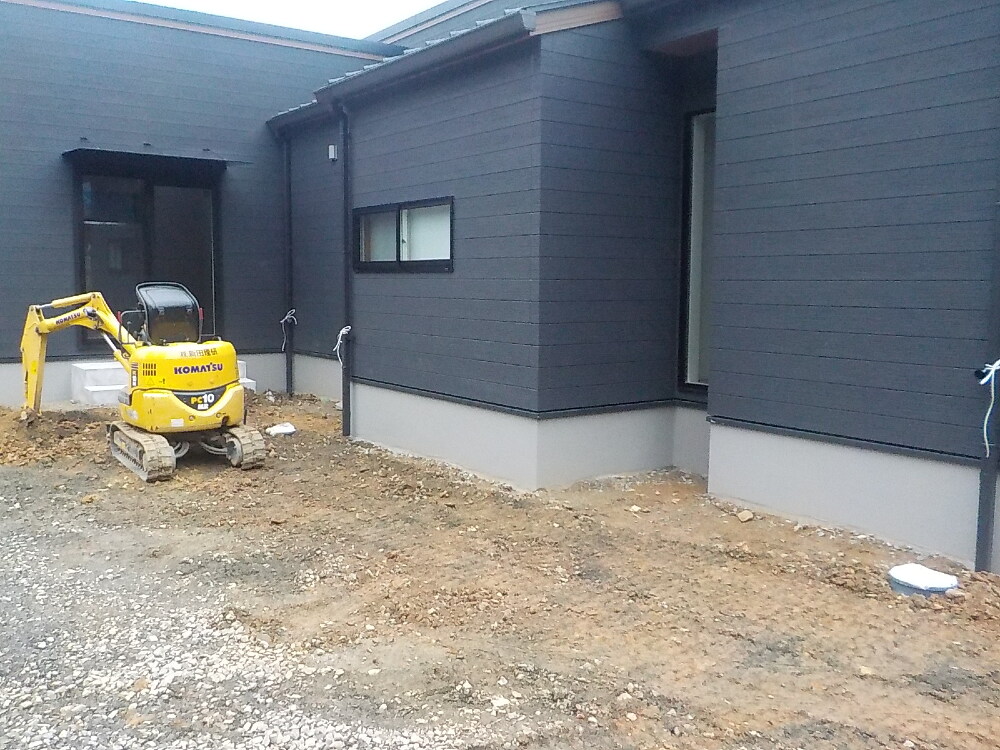

124. 2023年02月24日
外部施工状況

外部施工状況

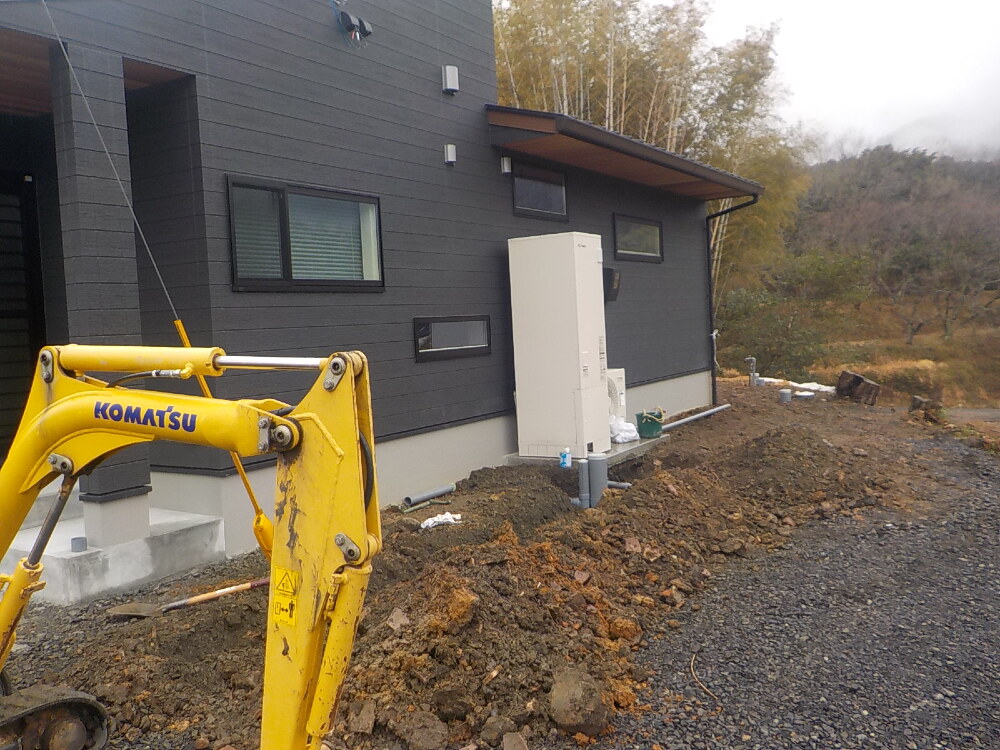

125. 2023年03月01日
完工

完工

◇西小串7号地 ソラマド

~7号地【2024年4月完成】~

◇吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

お気軽にお問合せください♪

その他イベント情報

モデルハウスや完成見学会、イベントなど随時開催しています♩

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
