K株式会社様事務所新築工事
K様邸(宇部市)
スタイル別|すべて
建築中レポート
- 1. 2023年08月21日
-
地縄張り
本日、地縄張りが行われました。
工事着手前に敷地に縄で建物の位置を表すことを地縄張りと言います。
設計書通りかを確認後に間違いがなければその配置で基礎工事へと進みます。
- 2. 2023年09月01日
-
地鎮祭

本日、地鎮祭が執り行われました。
地鎮祭とは、建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得て、工事の無事を祈る儀式です。
K様、本日はおめでとうございます。
- 3. 2023年09月01日
-
地鎮祭
- 4. 2023年09月01日
-
地鎮祭
- 5. 2023年09月21日
-

基礎工事

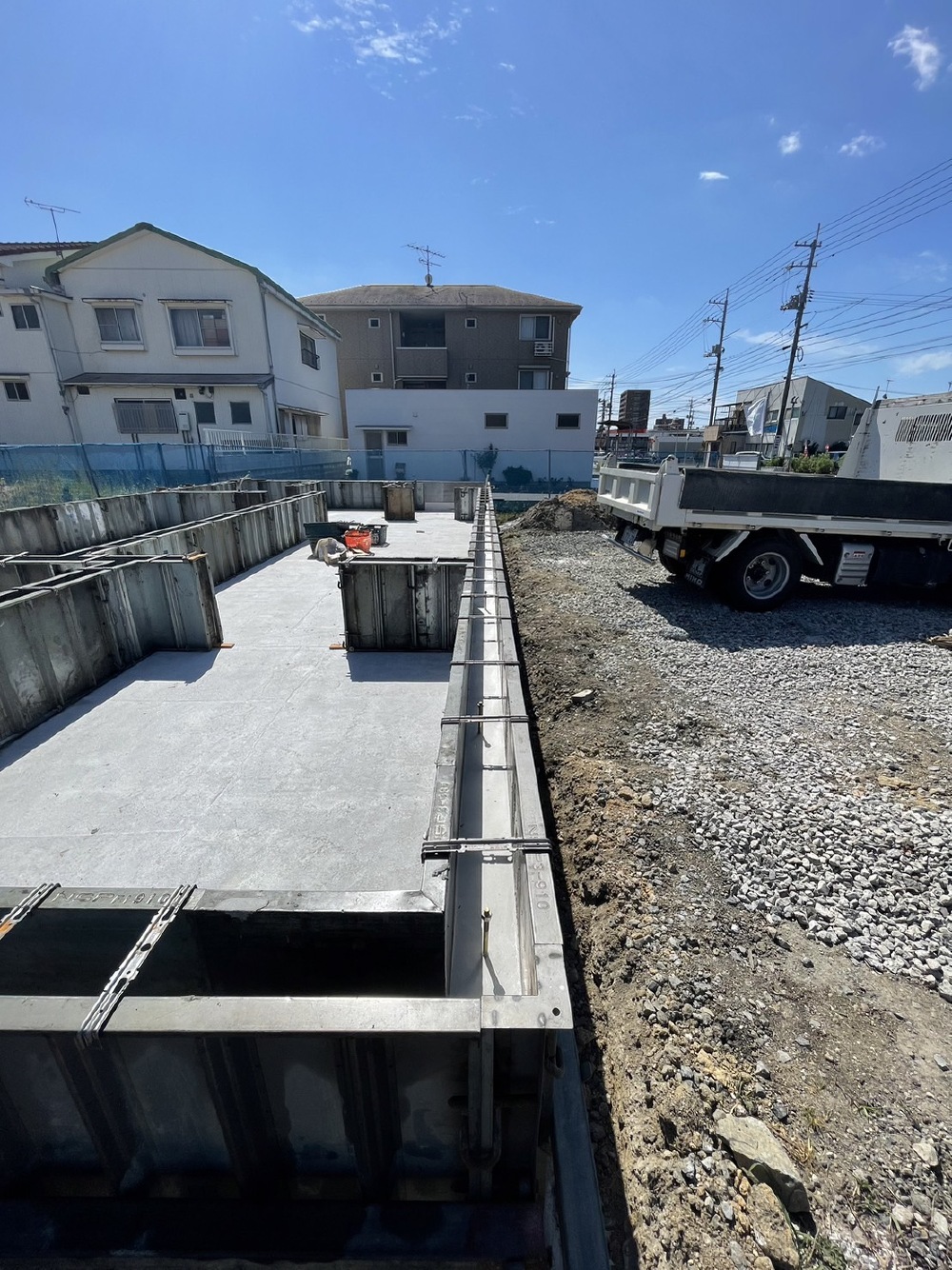

基礎工事が始まっています。
重機で土を掘り返し、基礎の底面となる深さまで掘る「根切り」という工程後、砕石を敷き転圧機でしっかりと固めていきました。
更に防湿シートを敷いた後に、建物を建てる上で目印とするためのコンクリート(捨てコンクリート)を流していきました。
捨てコンクリートは、正確な位置に建物をつくるために重要な役割を持ち、その後の施工品質を高めます。
- 6. 2023年09月21日
-
基礎工事

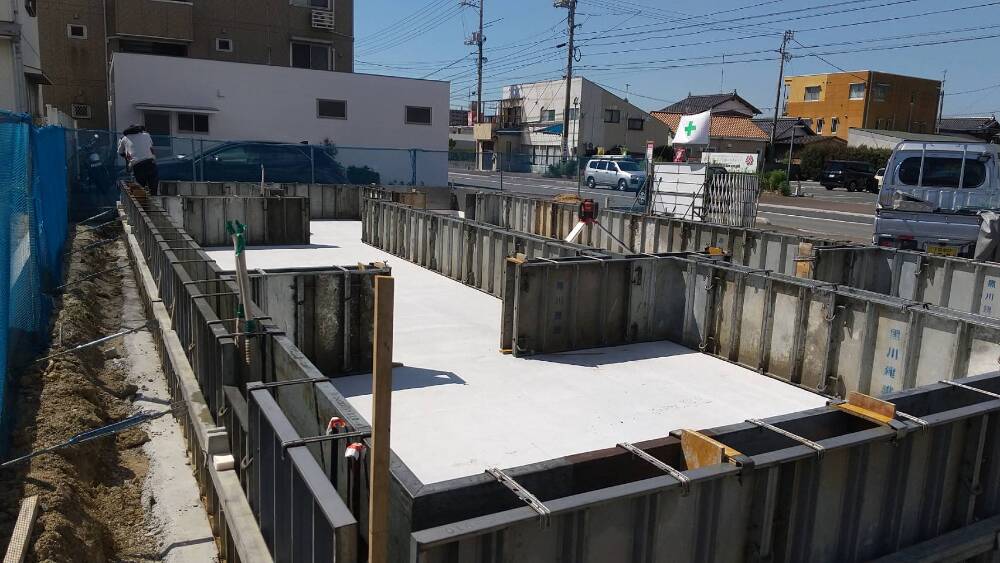

- 7. 2023年09月25日
-
基礎工事
- 8. 2023年09月25日
-
基礎工事

- 9. 2023年09月26日
-

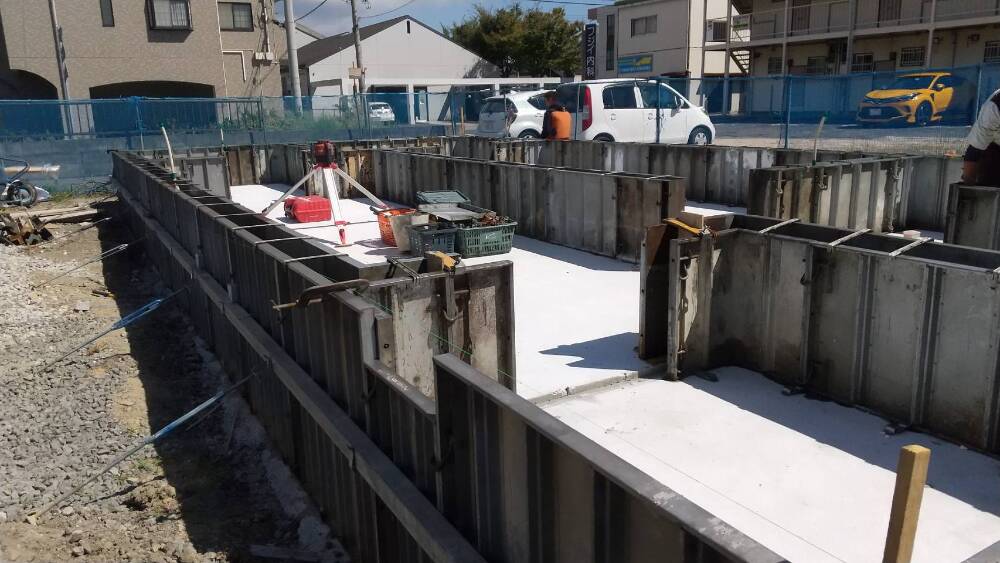

基礎工事

配筋工事が行われました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。
- 10. 2023年09月26日
-
基礎工事
配筋工事
- 11. 2023年09月29日
-
基礎工事

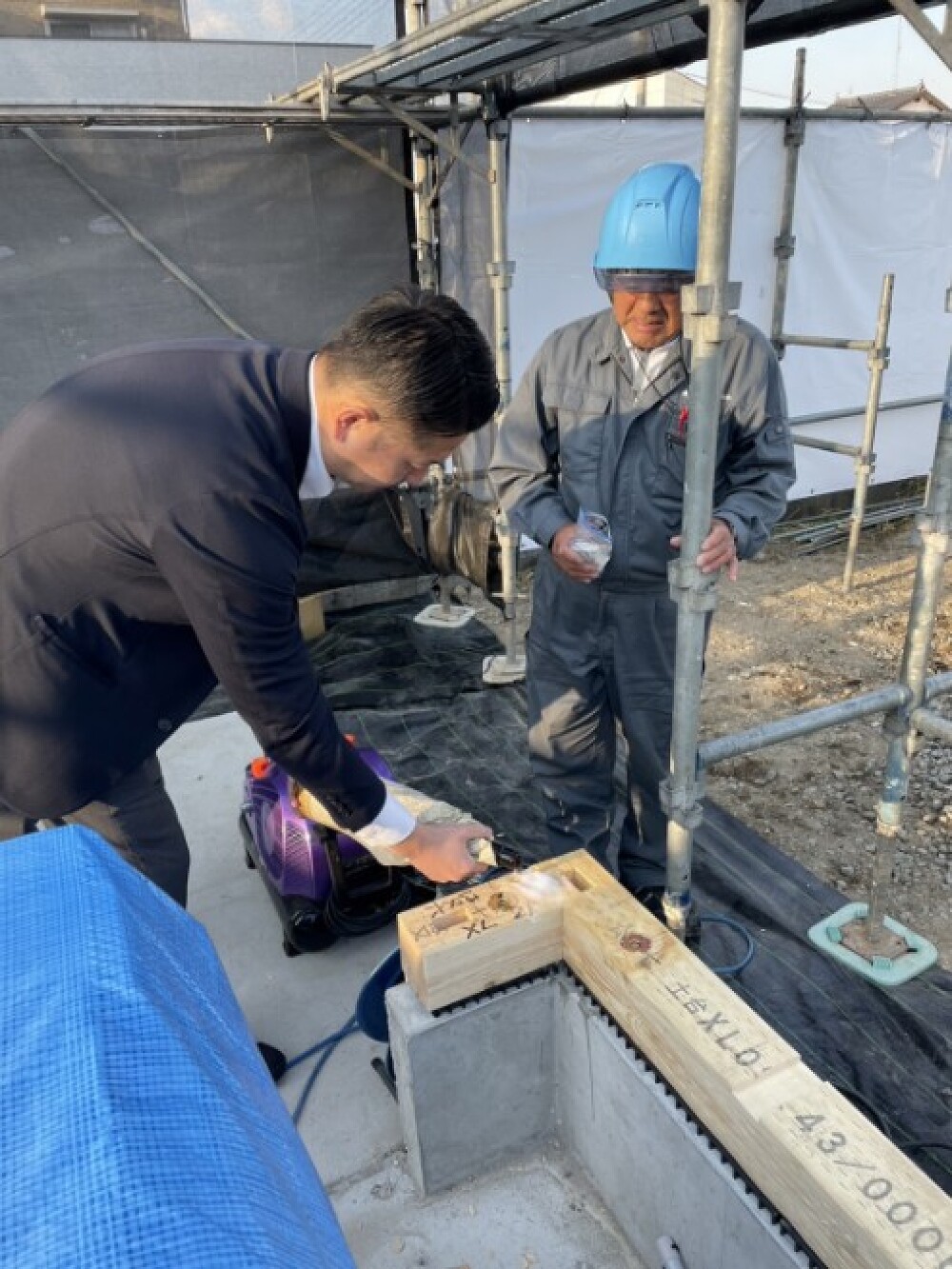

基礎の立ち上がり部分の型枠が設置されています。

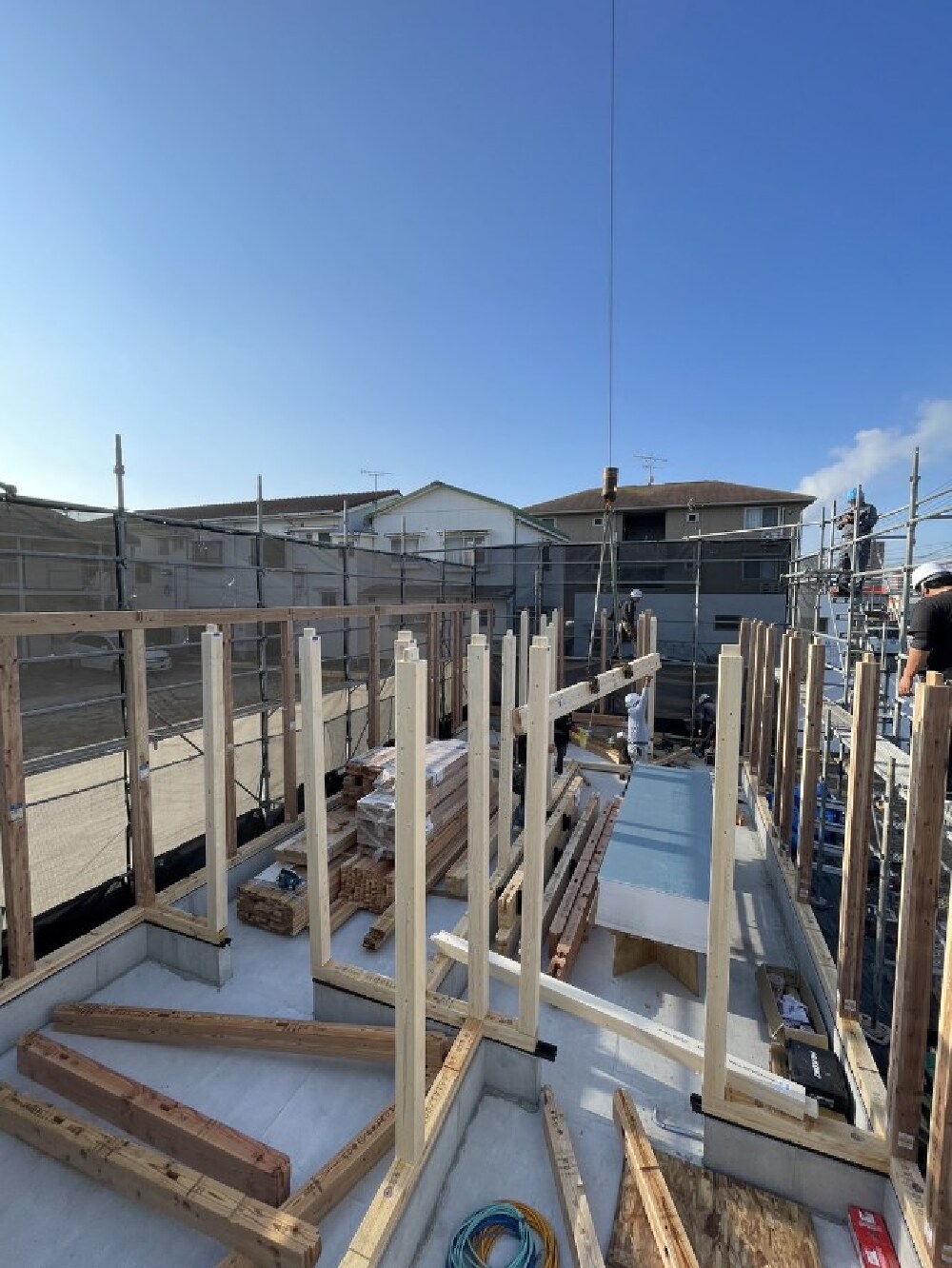

- 12. 2023年09月29日
-
基礎工事
- 13. 2023年09月30日
-
基礎工事
- 14. 2023年10月02日
-
基礎工事
基礎の立ち上がり部分の型枠にコンクリート打設が行われ、養生期間中です。
基礎コンクリートの間から出ている金物は「アンカーボルト」といいます。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。
- 15. 2023年10月18日
-
上棟準備
大工さんにより「土台敷き」という作業が行われました。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
- 16. 2023年10月18日
-
上棟準備
土台敷き
- 17. 2023年10月19日
-
上棟
いよいよ上棟の日を迎えました。
上棟の日まで大切な木材が濡れたりしないようにしっかりとシートを掛けて保護しています。
K様、本日はおめでとうございます!
- 18. 2023年10月19日
-
上棟
早朝より、大工の皆様が集まって来られました。

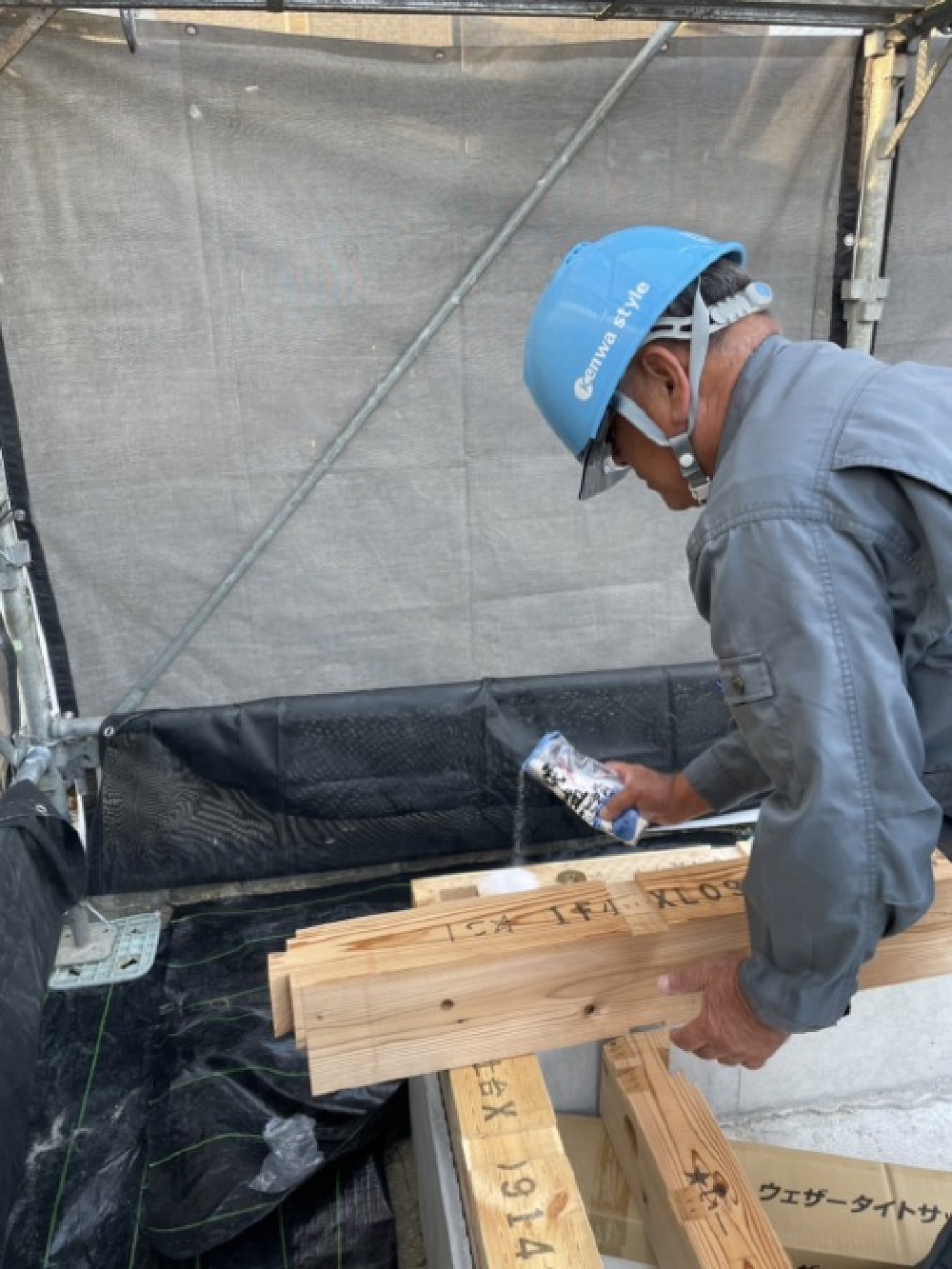

まずは仕事をはじめる前にお清めを行います。
建物の四方に塩・お神酒を東・南・西・北の順にまきます。
- 19. 2023年10月19日
-
上棟
御施主様がお神酒をまいてお清めを行っています。
これから棟梁を中心に職人の皆様全員が協力して1日で柱、梁を組み上げて最後に棟木を取り付けていきます。
職人の皆様、安全第一で宜しくお願い致します。
- 20. 2023年10月19日
-
上棟

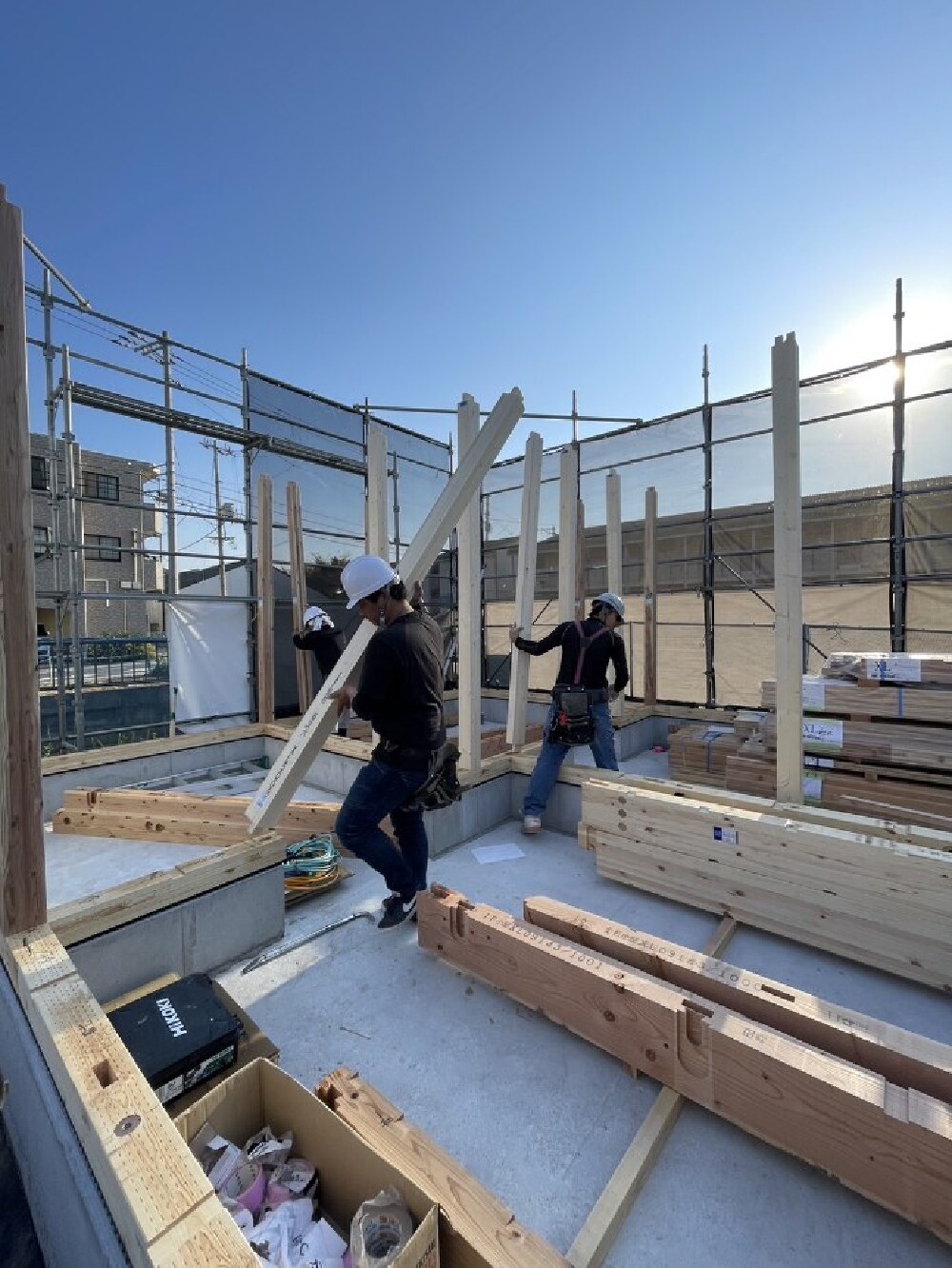

土台の上に柱が次々に立ち始め、棟上げが着々と進められています。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
- 21. 2023年10月19日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

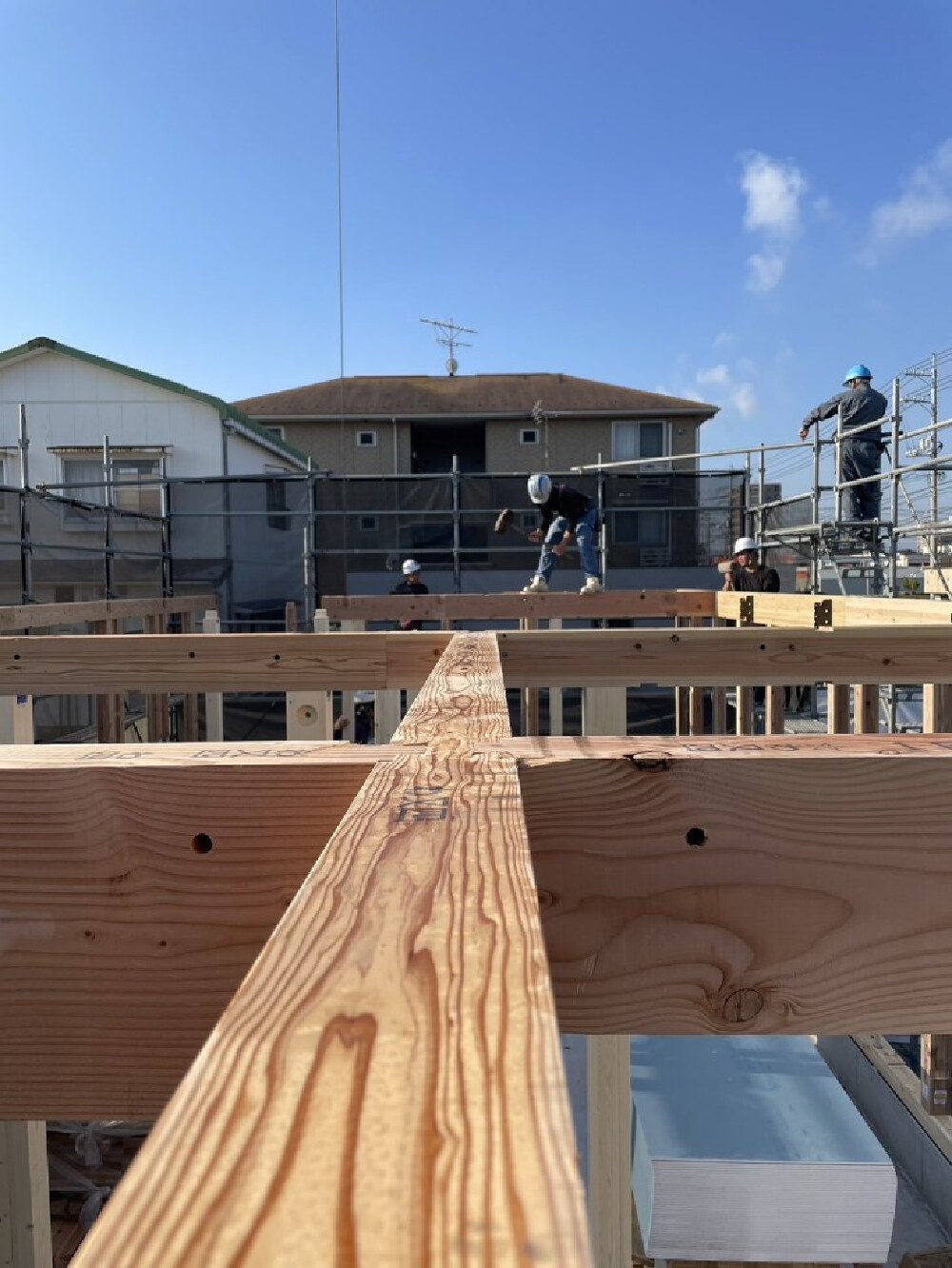

- 22. 2023年10月19日
-
上棟

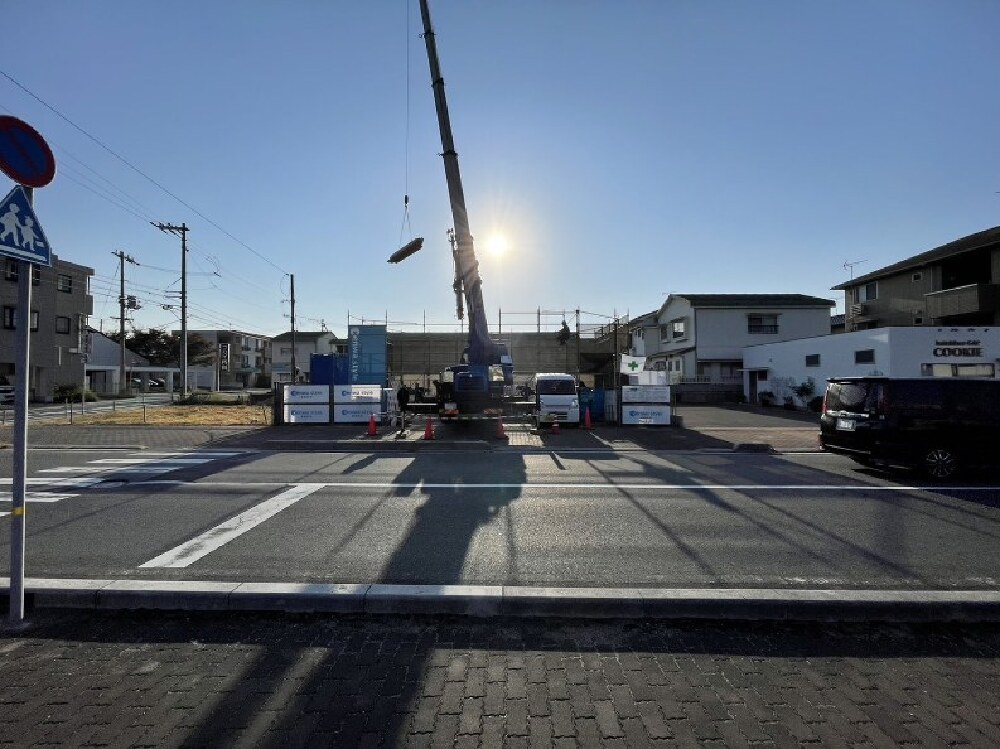

重たい木材を高い場所へレッカー車で荷揚げしながら、職人さん方が力をあわせて施工していきます。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。
- 23. 2023年10月19日
-
上棟
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。
- 24. 2023年10月19日
-
上棟
- 25. 2023年10月19日
-
上棟
- 26. 2023年10月19日
-
上棟
- 27. 2023年10月19日
-
上棟

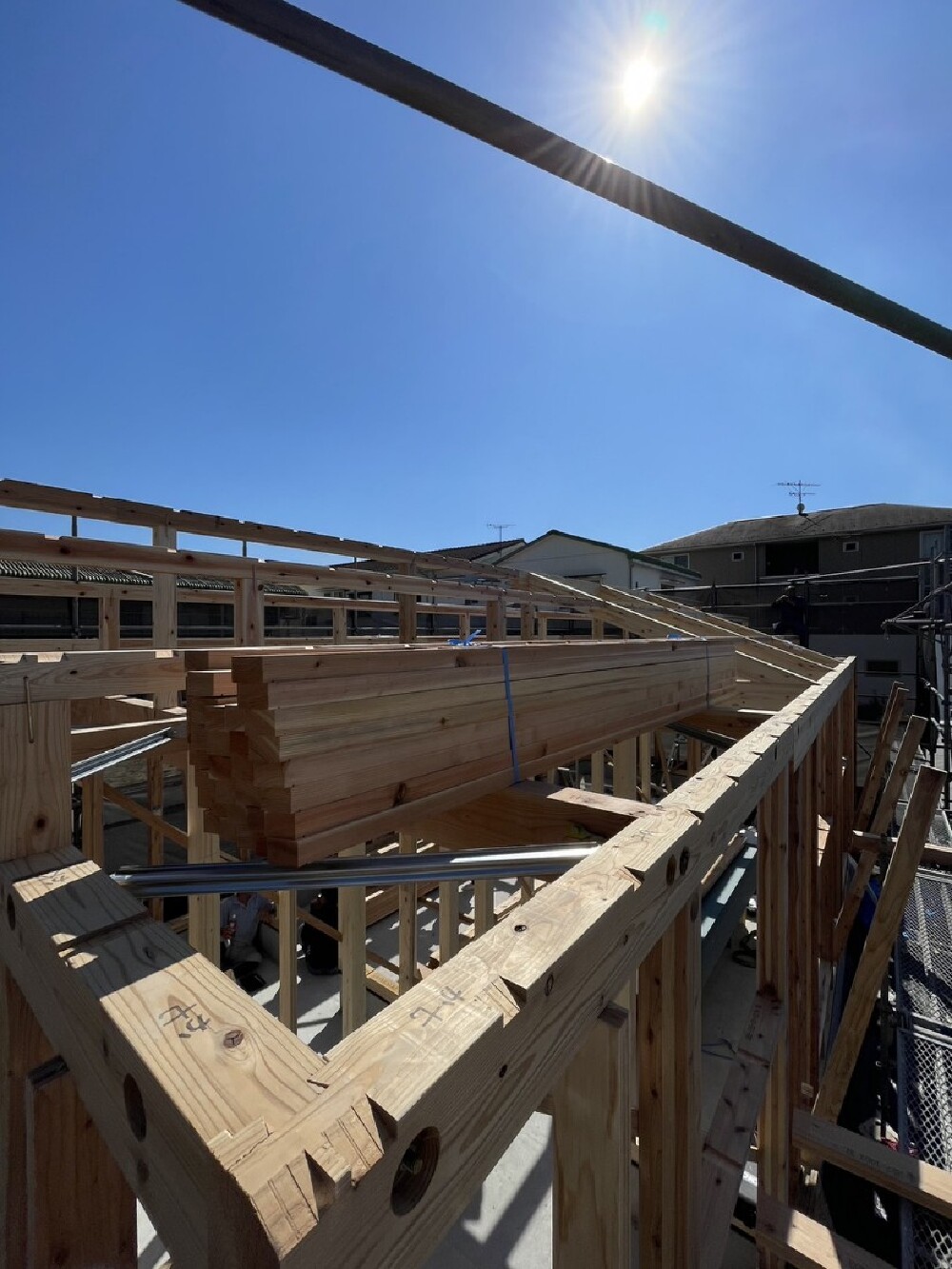

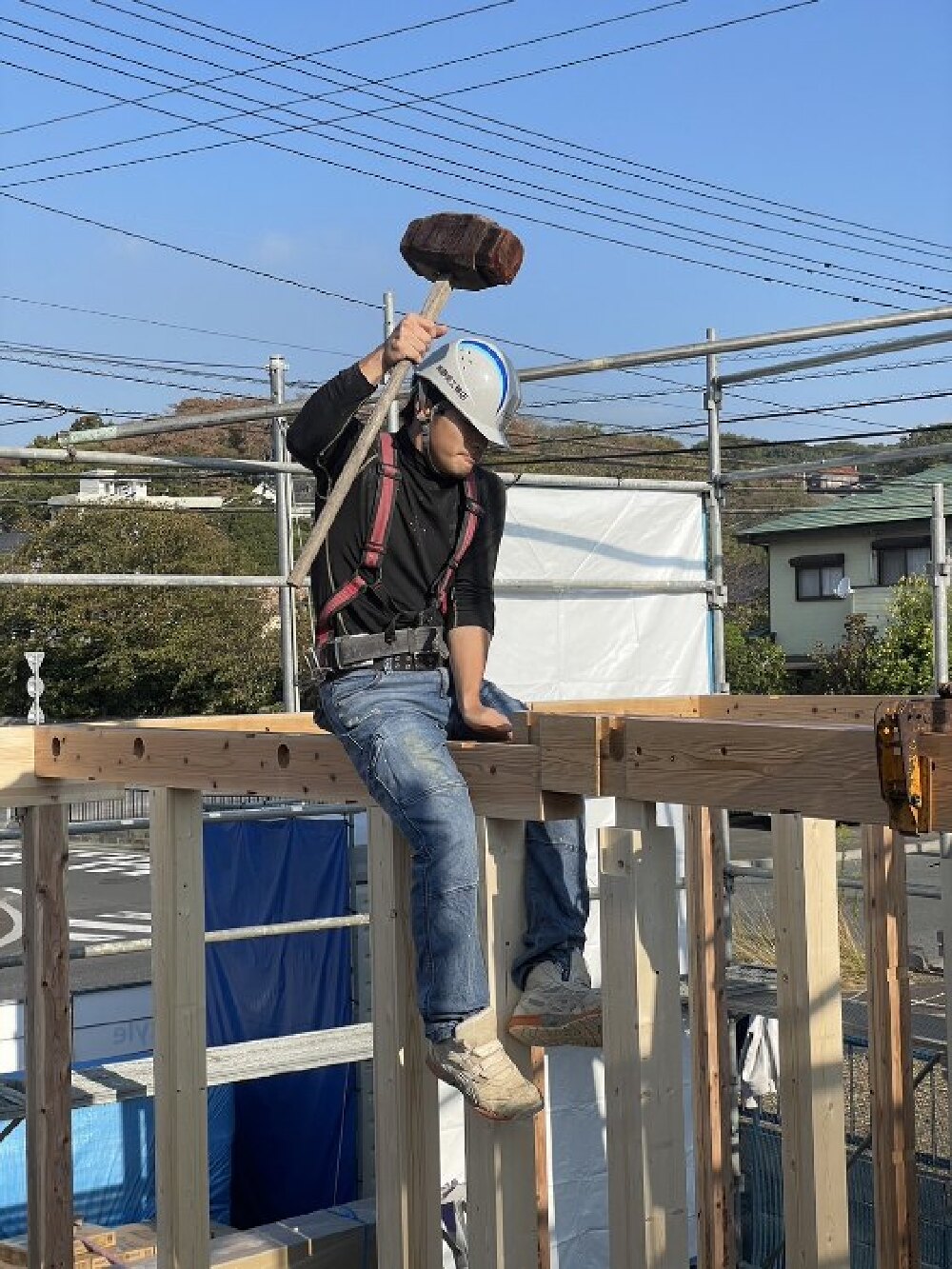

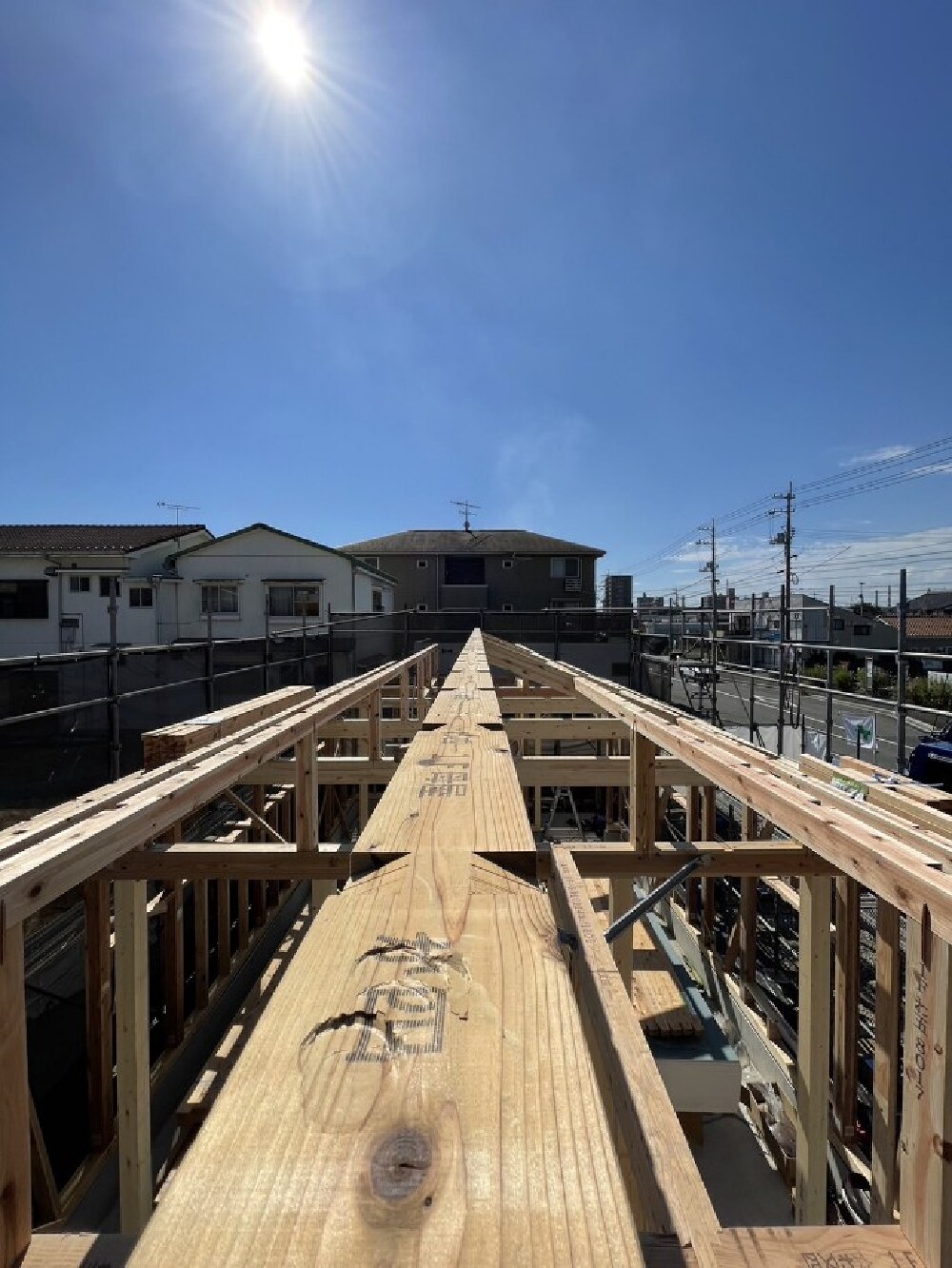

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。
- 28. 2023年10月19日
-
上棟
斜め方向にかかっている梁が「火打梁(ひうちはり)」です。木造住宅の床組みや小屋組みにおいて地震や台風時に発生する水平力による変形を防止する目的があります。
- 29. 2023年10月19日
-
上棟
屋根部分です。
屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。
- 30. 2023年10月19日
-
上棟

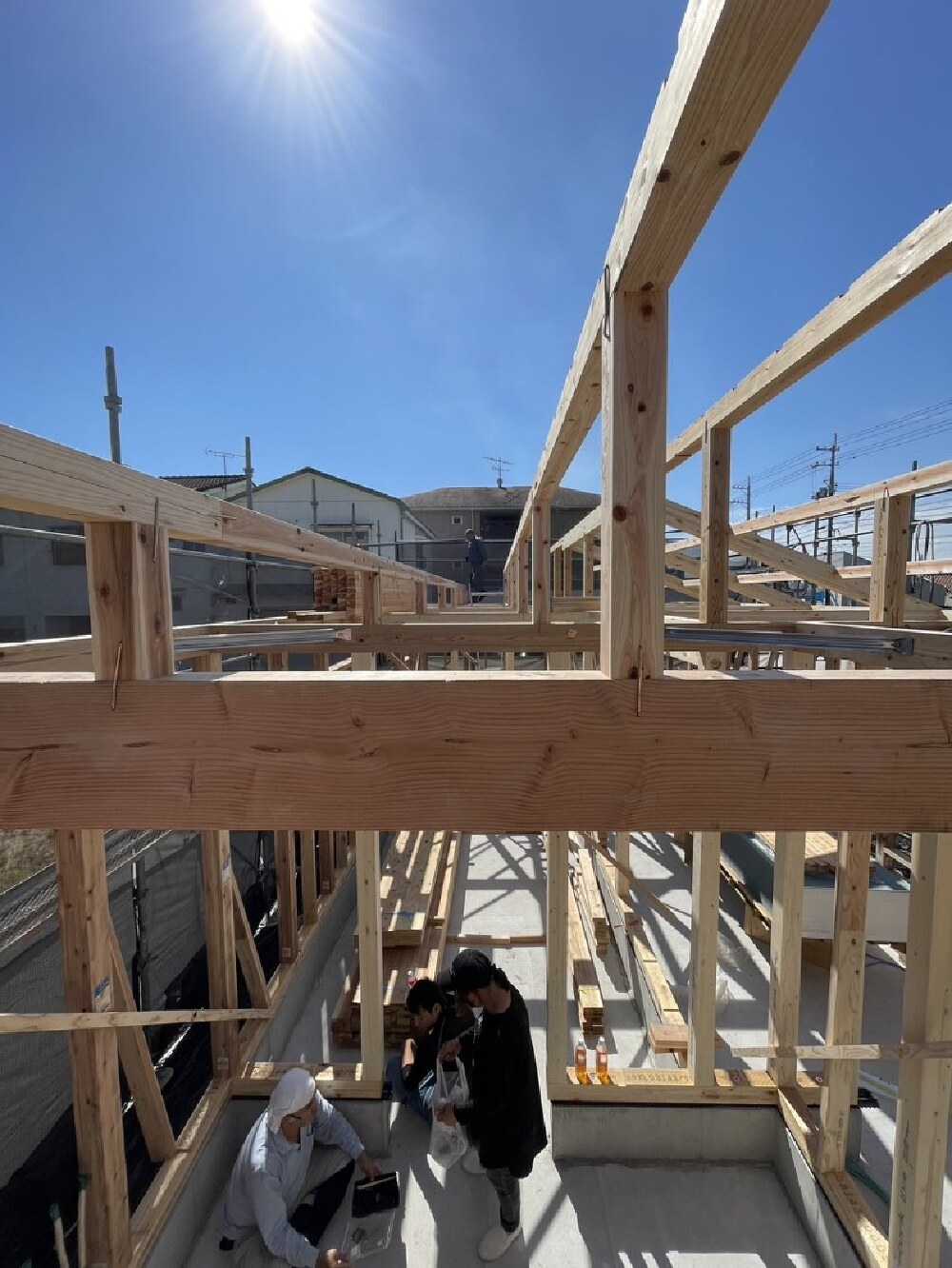

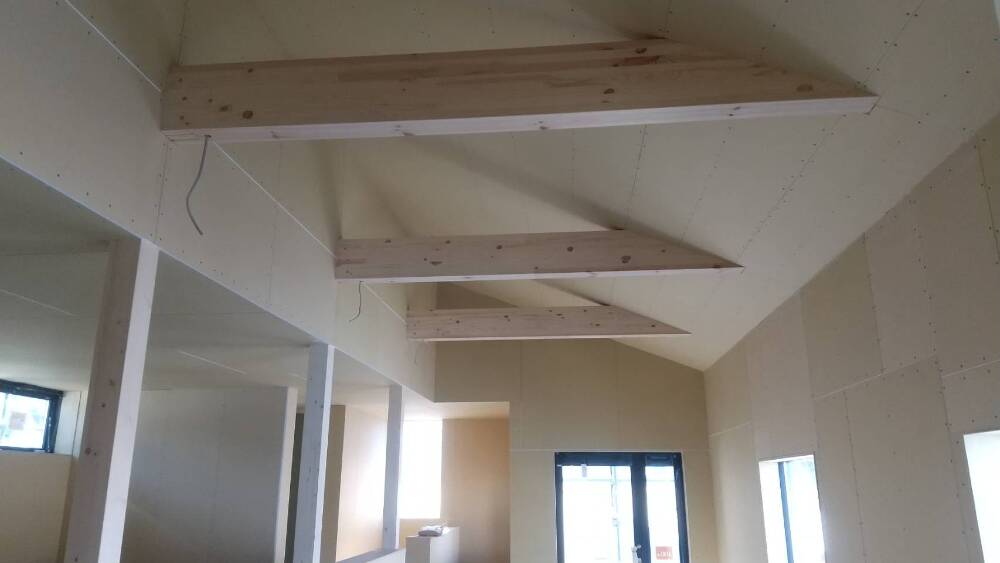

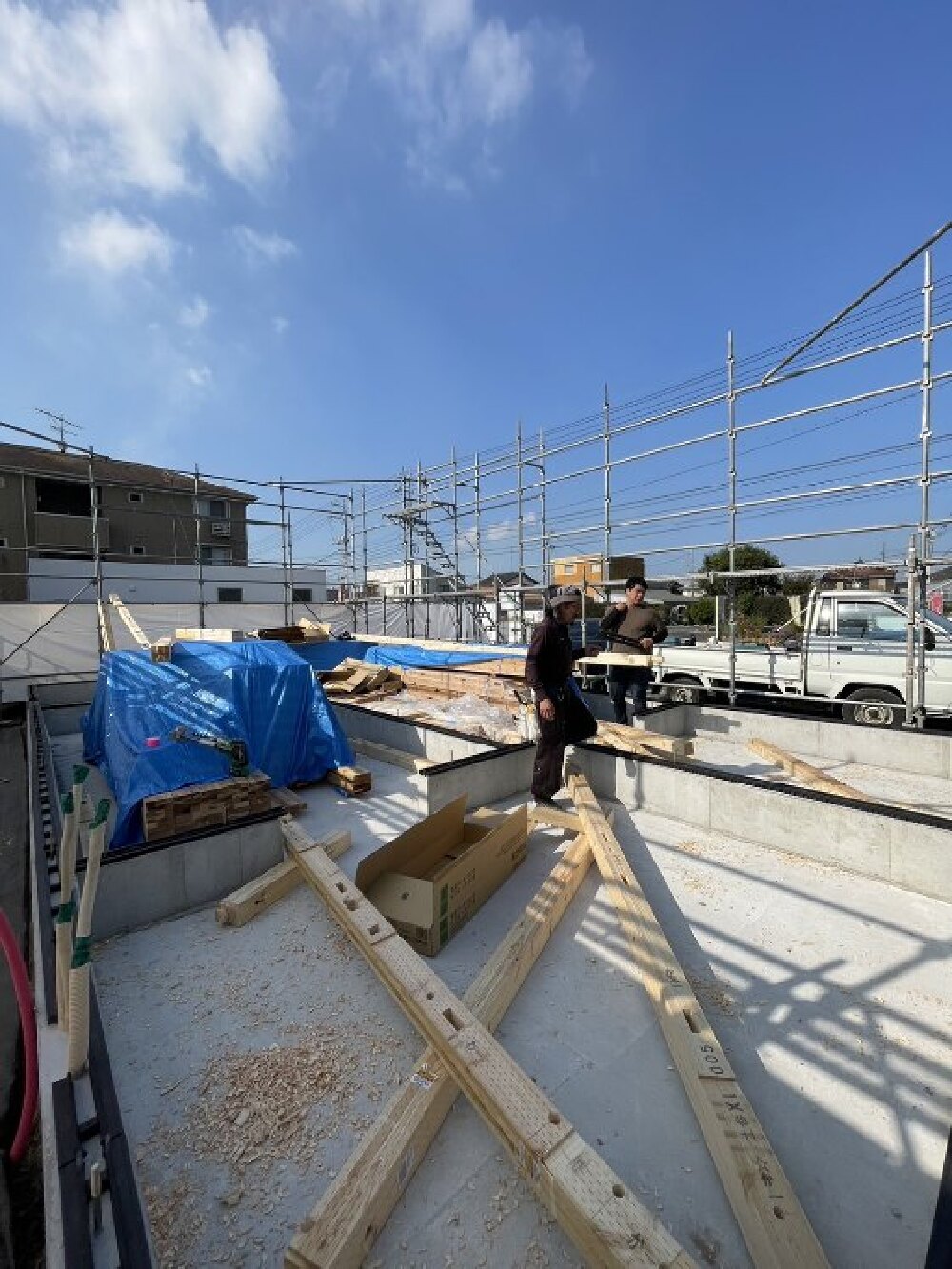

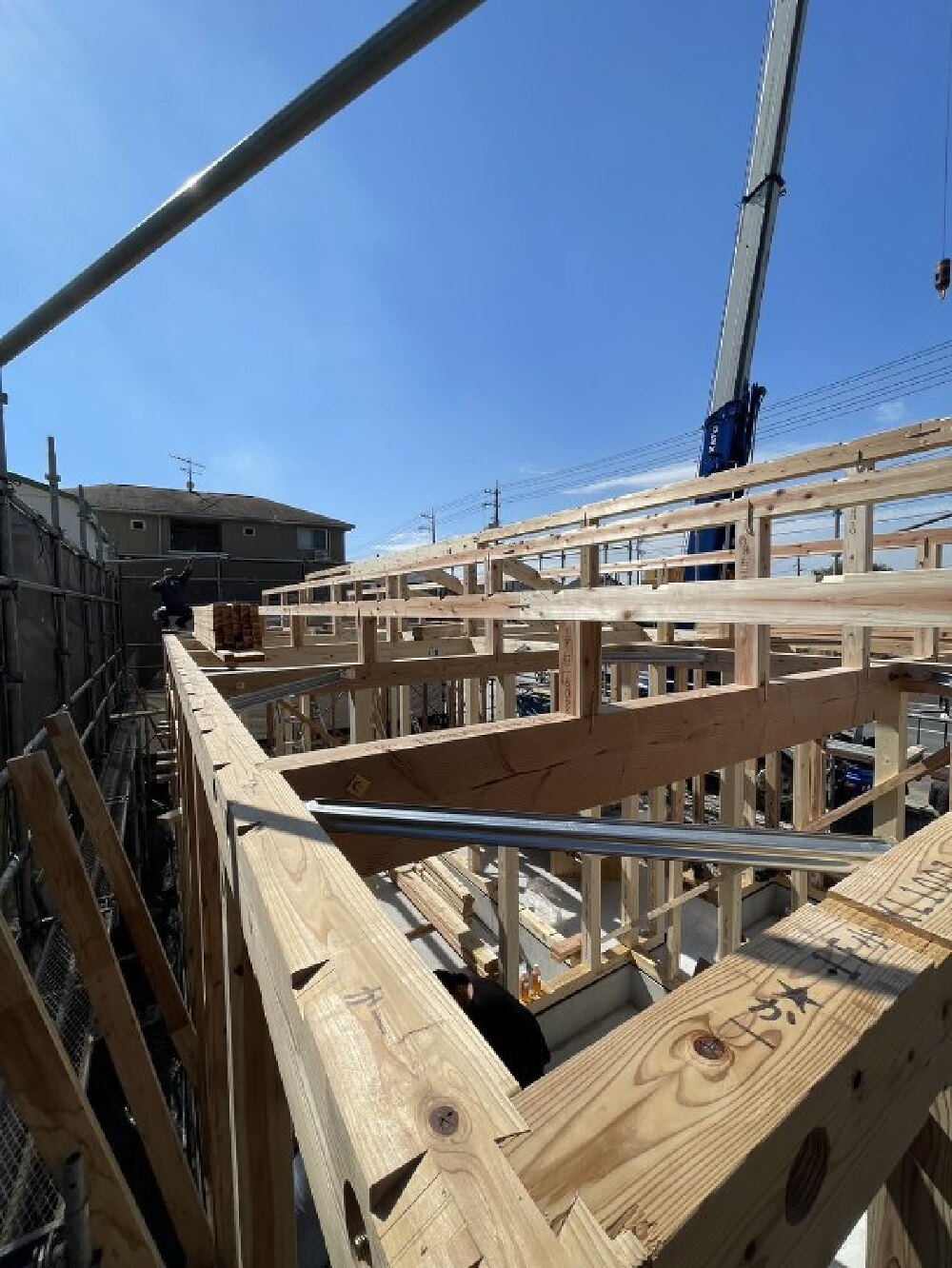

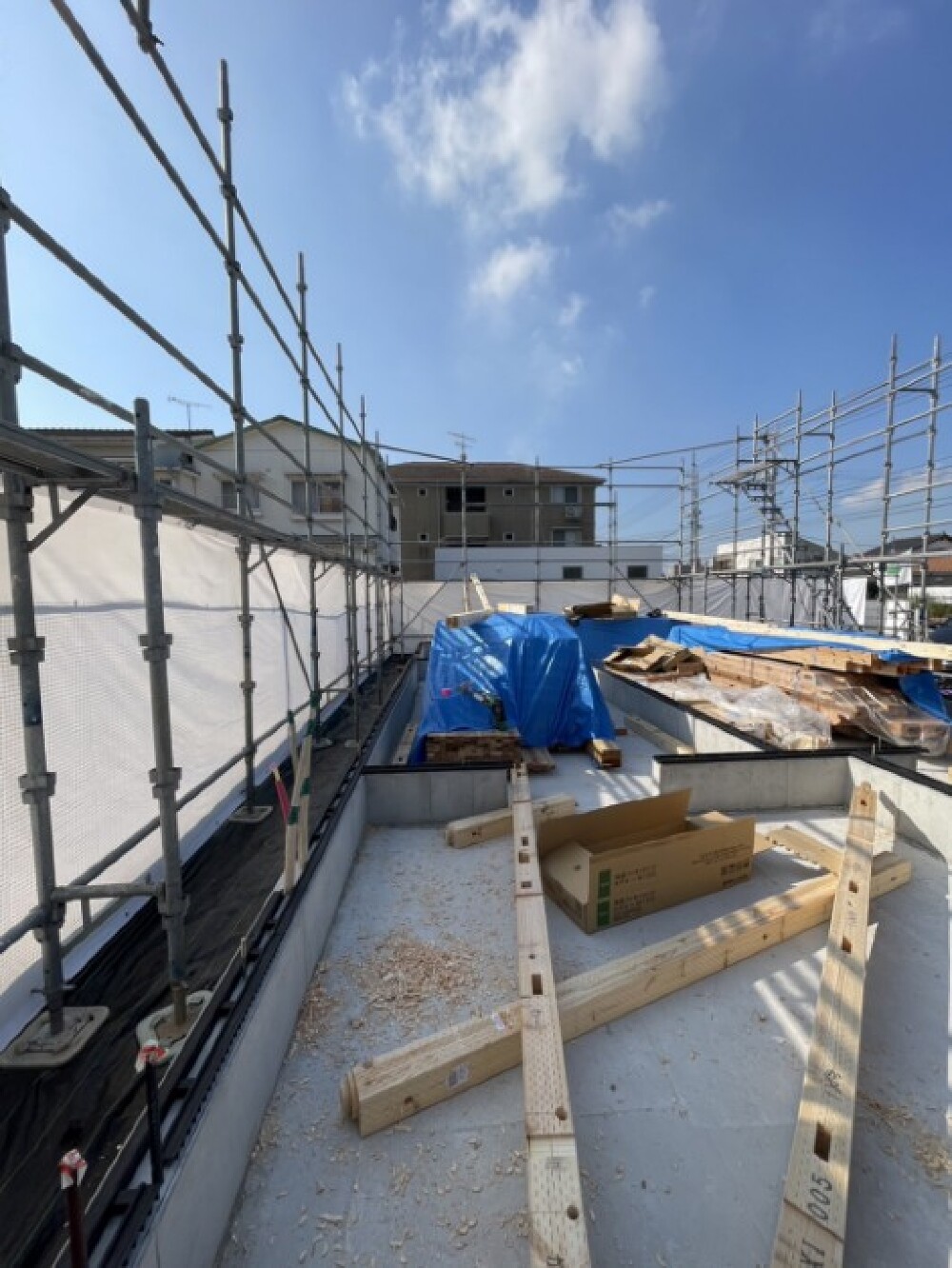

- 31. 2023年10月20日
-

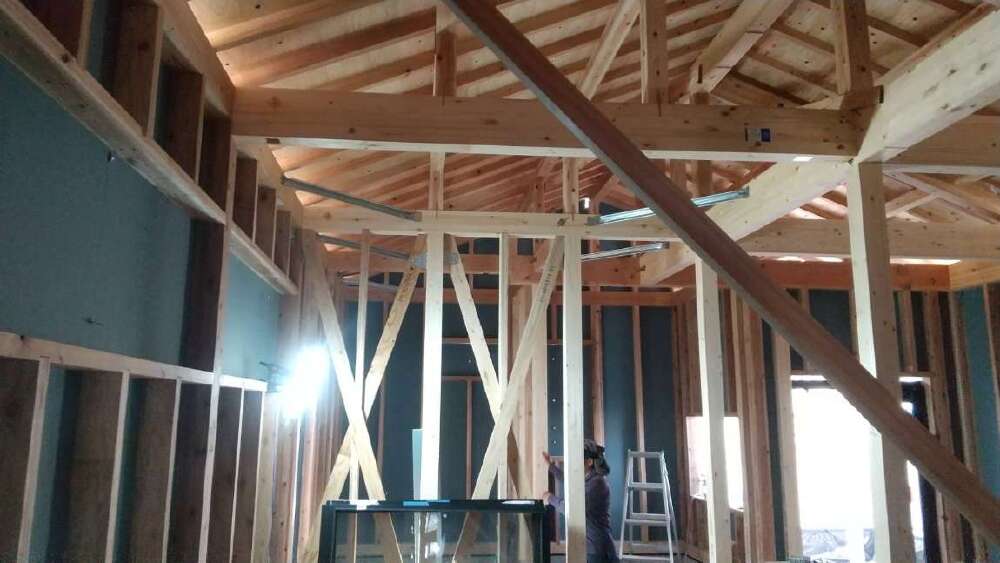

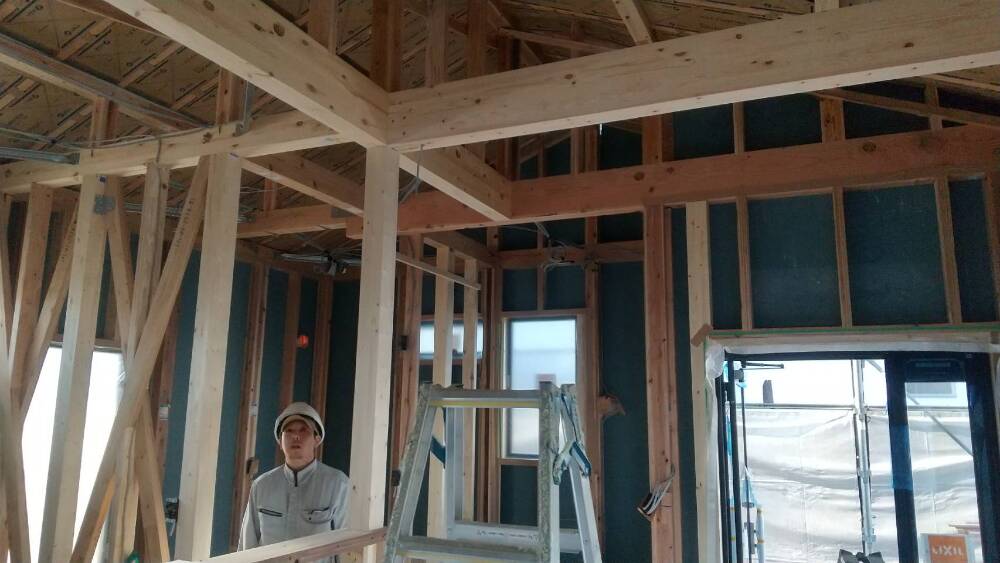

内部施工状況
- 32. 2023年10月20日
-

外部施工状況
耐力壁が施工されました。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。
- 33. 2023年10月20日
-
外部施工状況

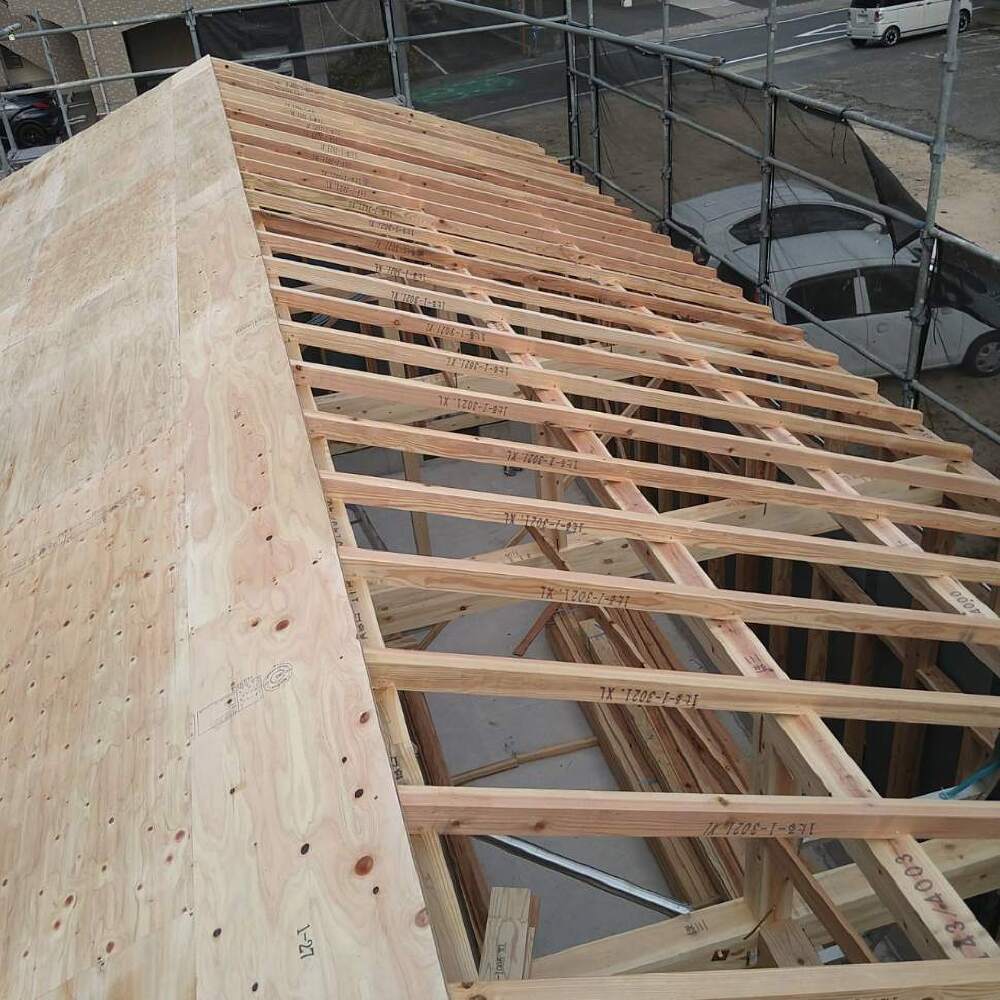

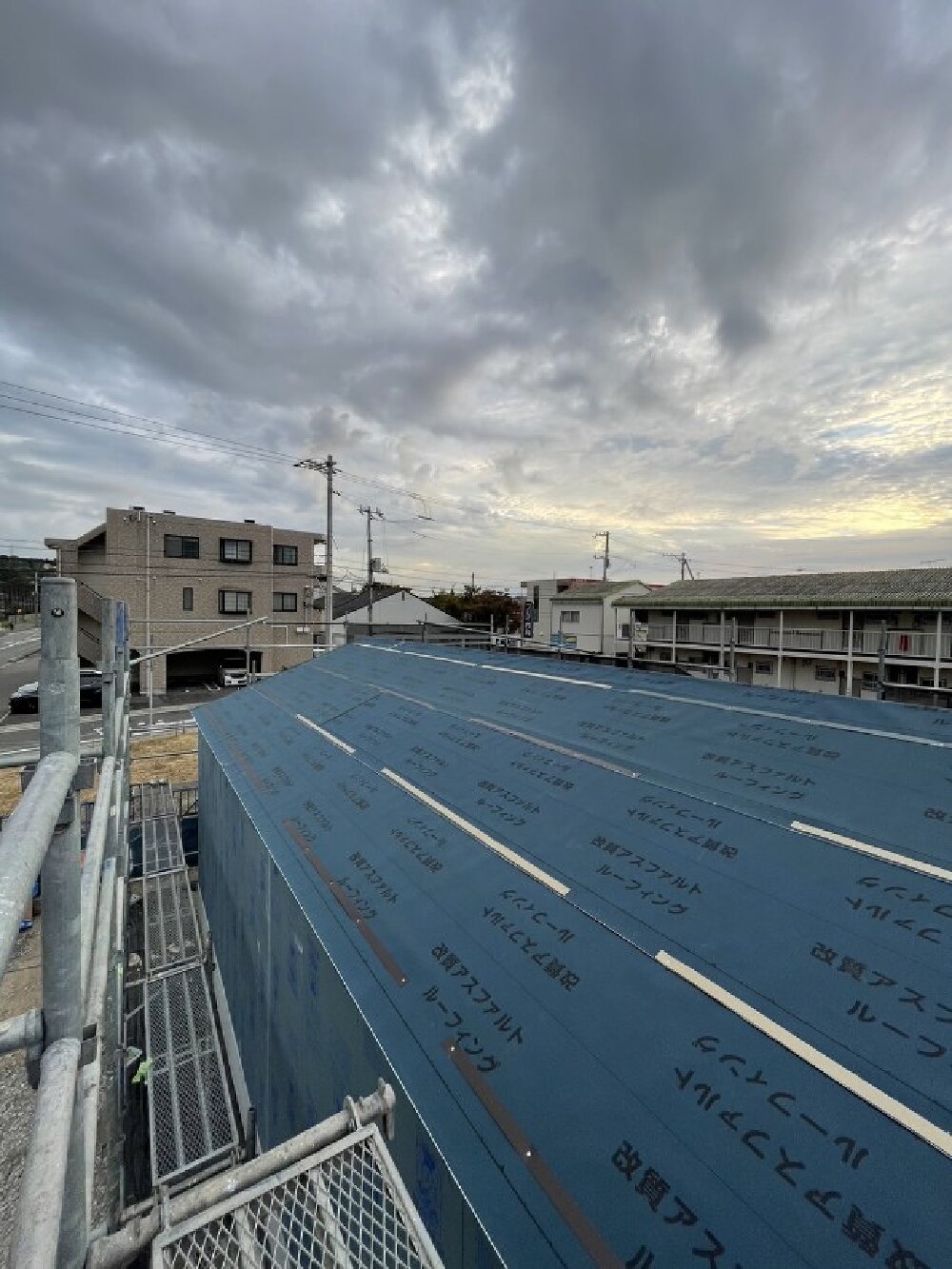

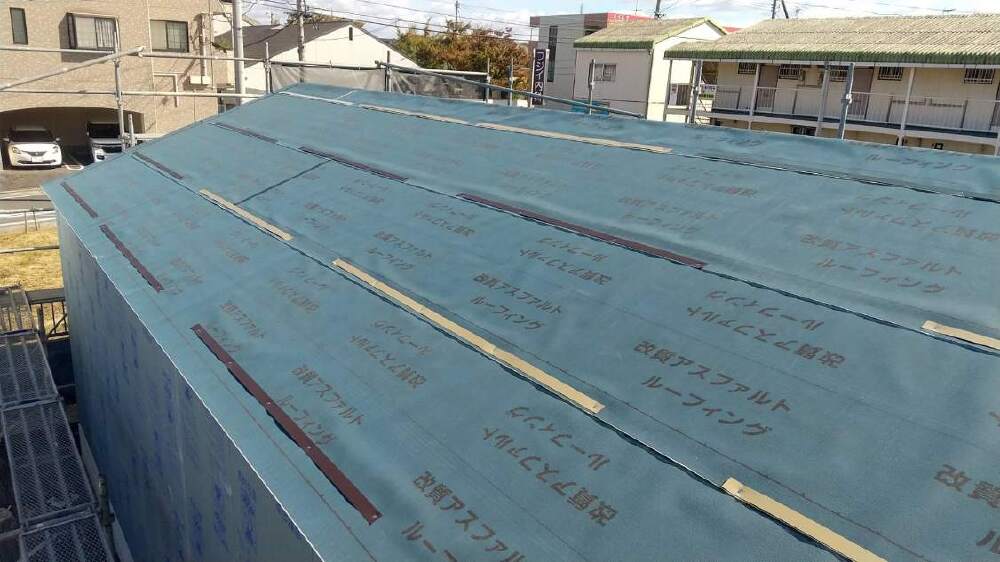

屋根の下地となる野地合板を貼った後、屋根下葺材「アスファルトルーフィング」が施工されました。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。
- 34. 2023年10月21日
-
内部施工状況

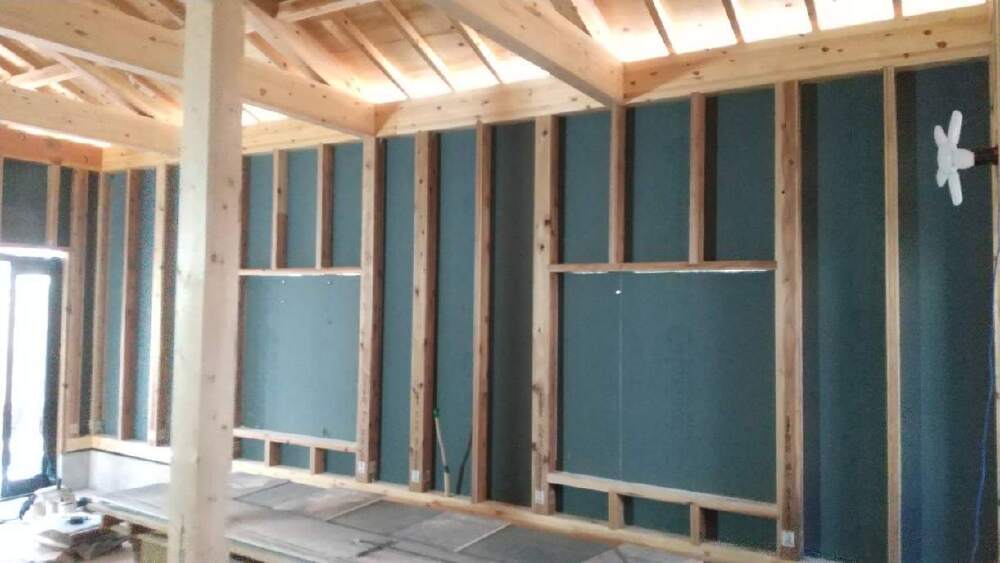

- 35. 2023年10月21日
-
内部施工状況
- 36. 2023年10月21日
-
外部施工状況

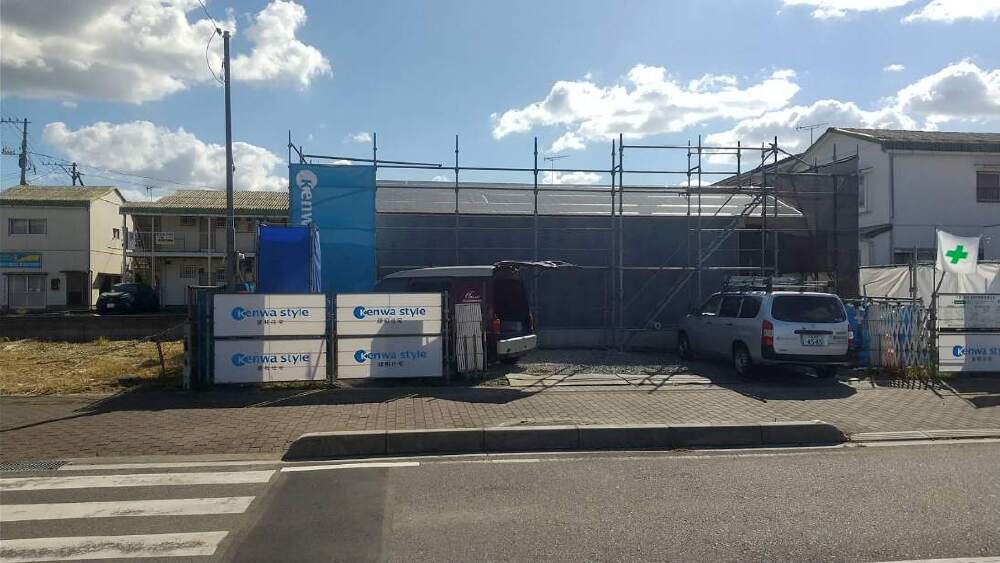

- 37. 2023年10月21日
-

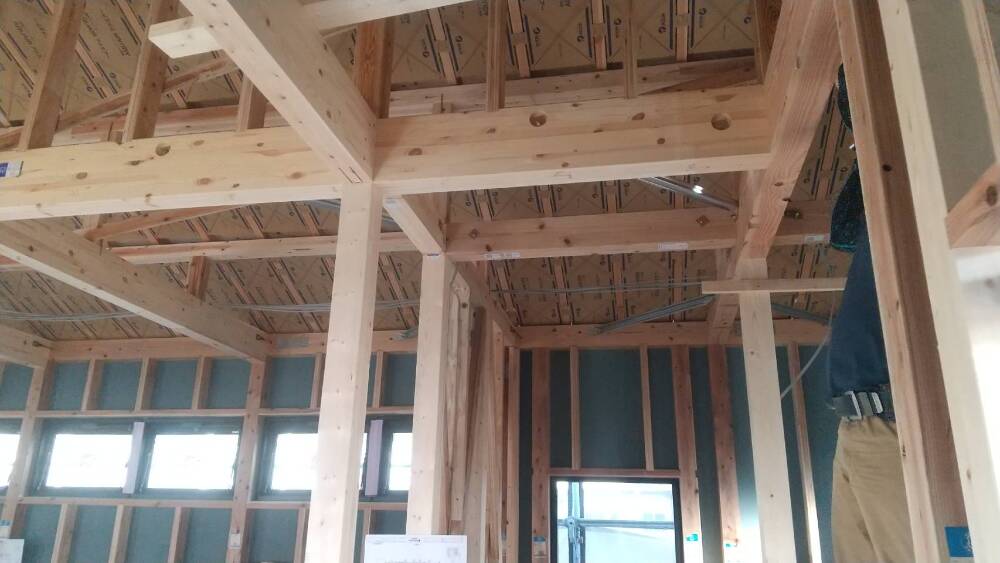

外部施工状況
- 38. 2023年10月23日
-
内部施工状況
- 39. 2023年10月23日
-
内部施工状況
- 40. 2023年10月23日
-

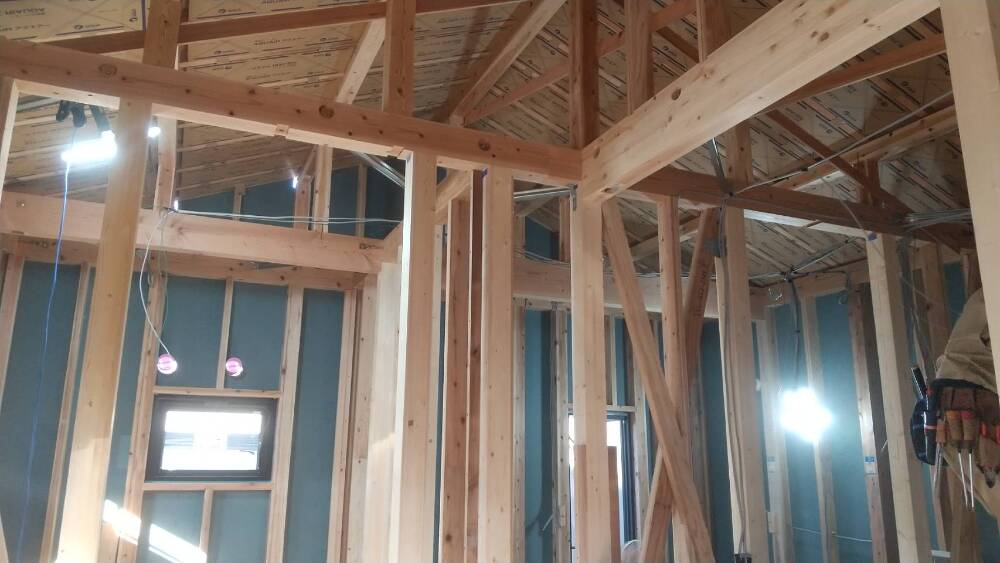

内部施工状況
- 41. 2023年10月23日
-
外部施工状況
- 42. 2023年10月25日
-
内部施工状況
- 43. 2023年10月25日
-
内部施工状況
アクアフォーム吹き抜け
- 44. 2023年10月25日
-
内部施工状況
アクアフォーム吹き抜け
- 45. 2023年10月25日
-

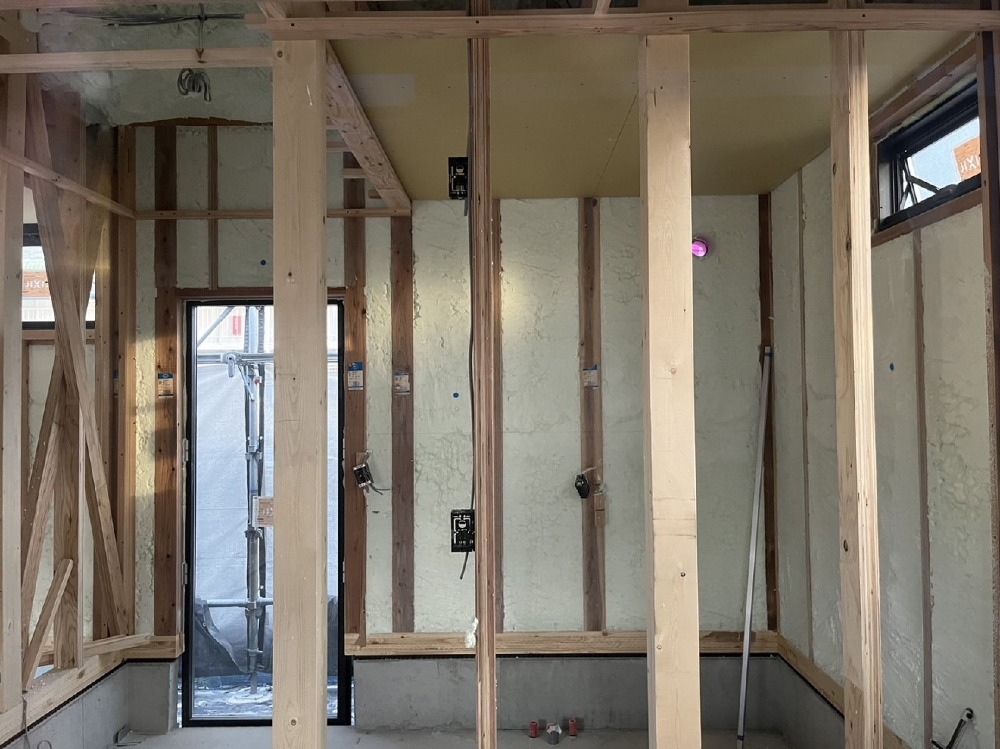

内部施工状況

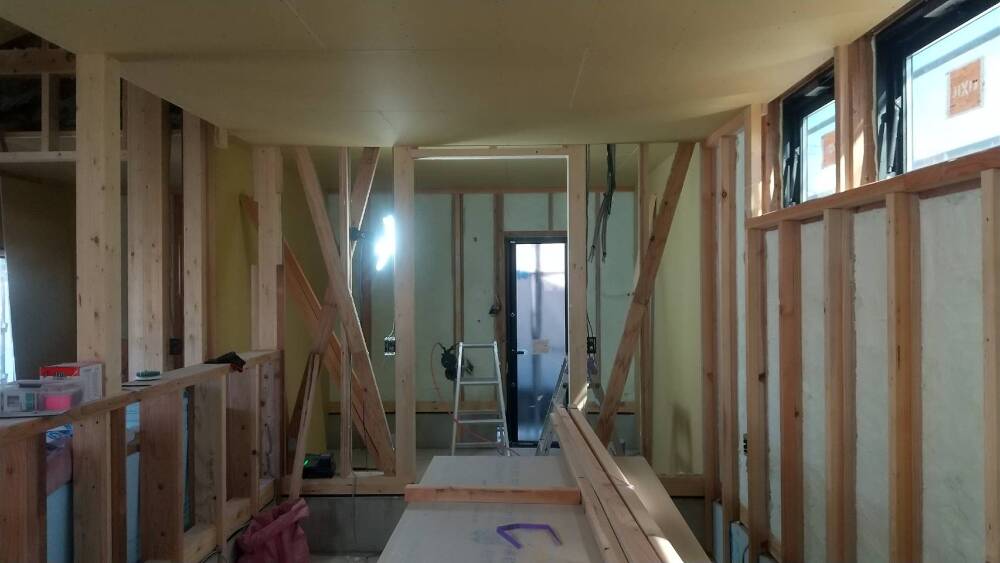

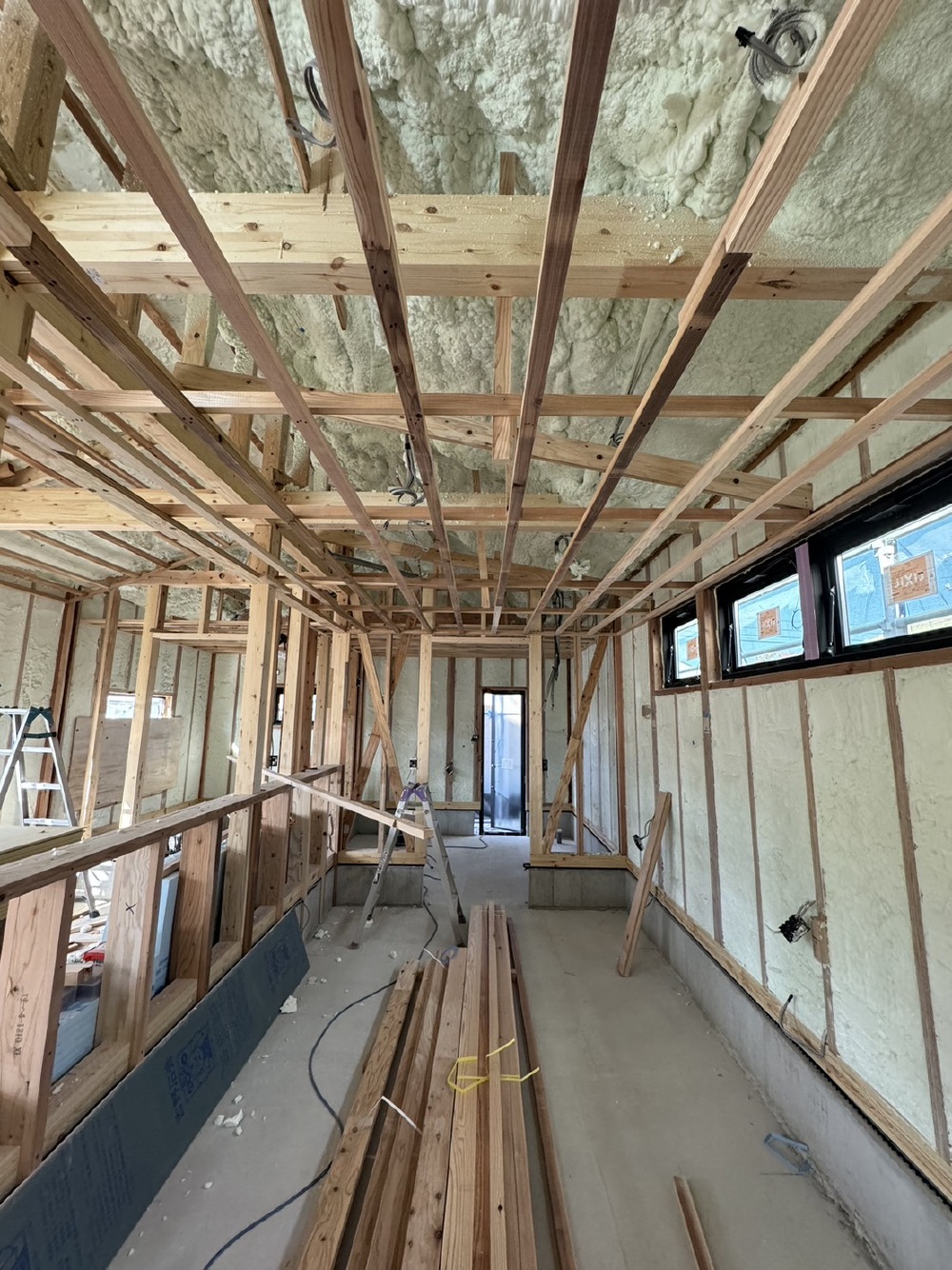

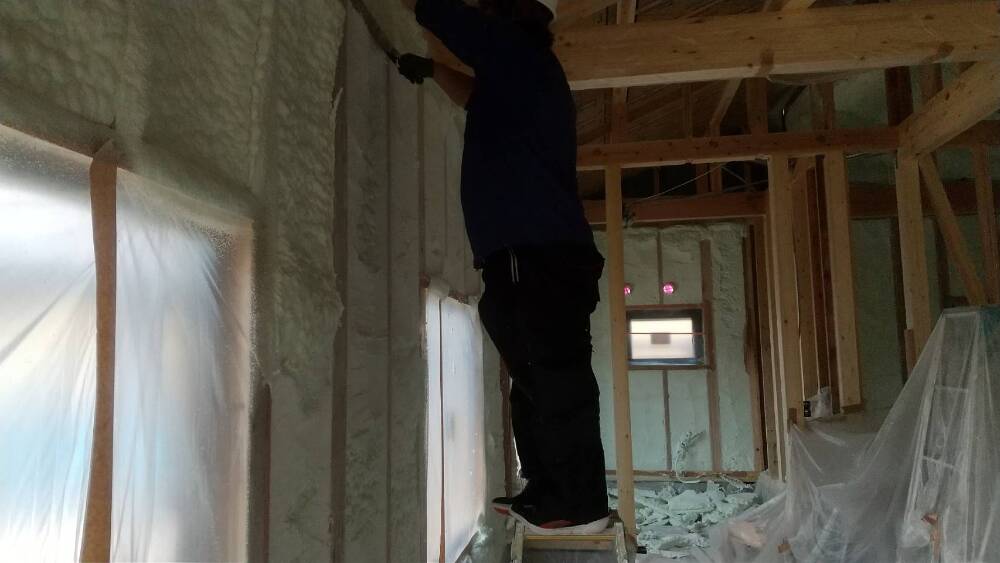

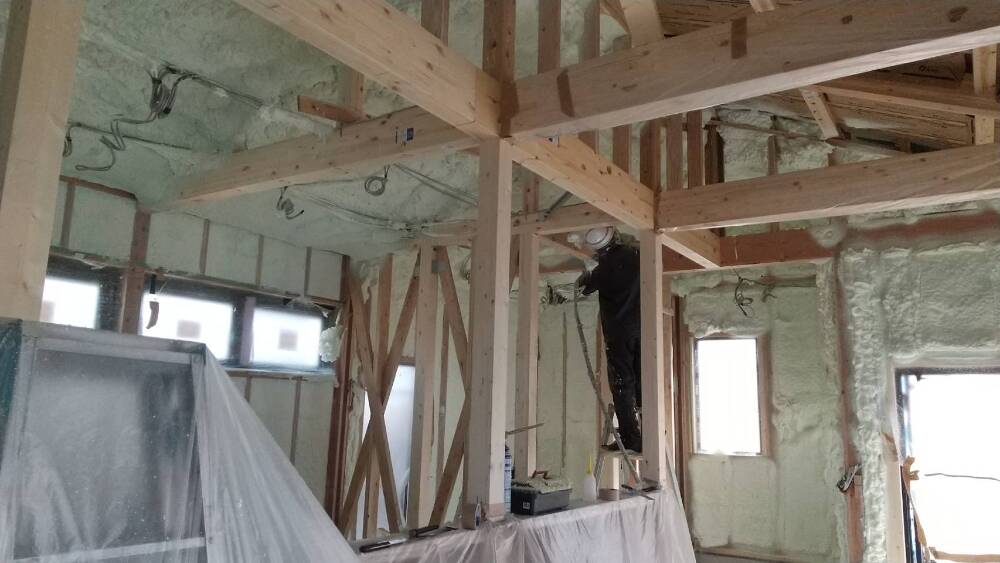

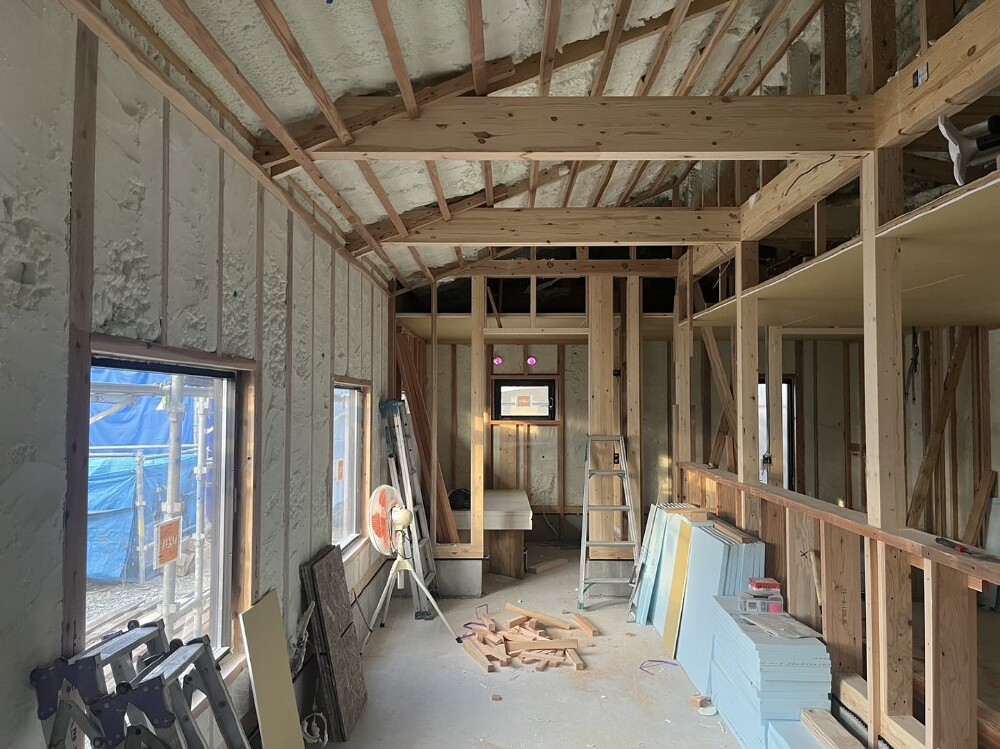

天井と壁面に断熱材「アクアフォーム」の吹付が行われました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。
- 46. 2023年10月27日
-
外部施工状況

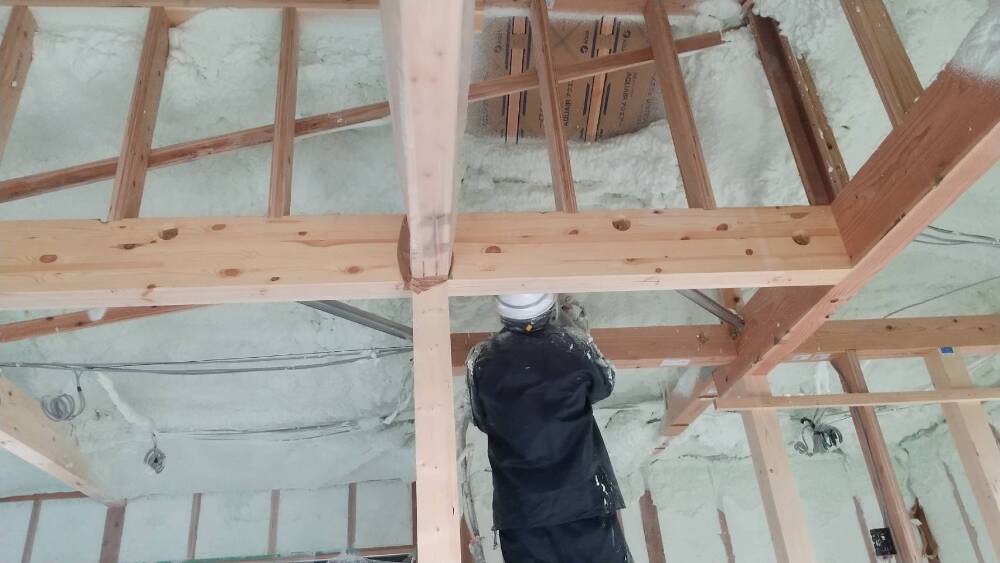

屋根工事中です。

- 47. 2023年10月27日
-
外部施工状況
屋根工事
- 48. 2023年10月28日
-
外部施工状況
玄関ドアが取り付けられました。
- 49. 2023年10月28日
-
内部施工状況

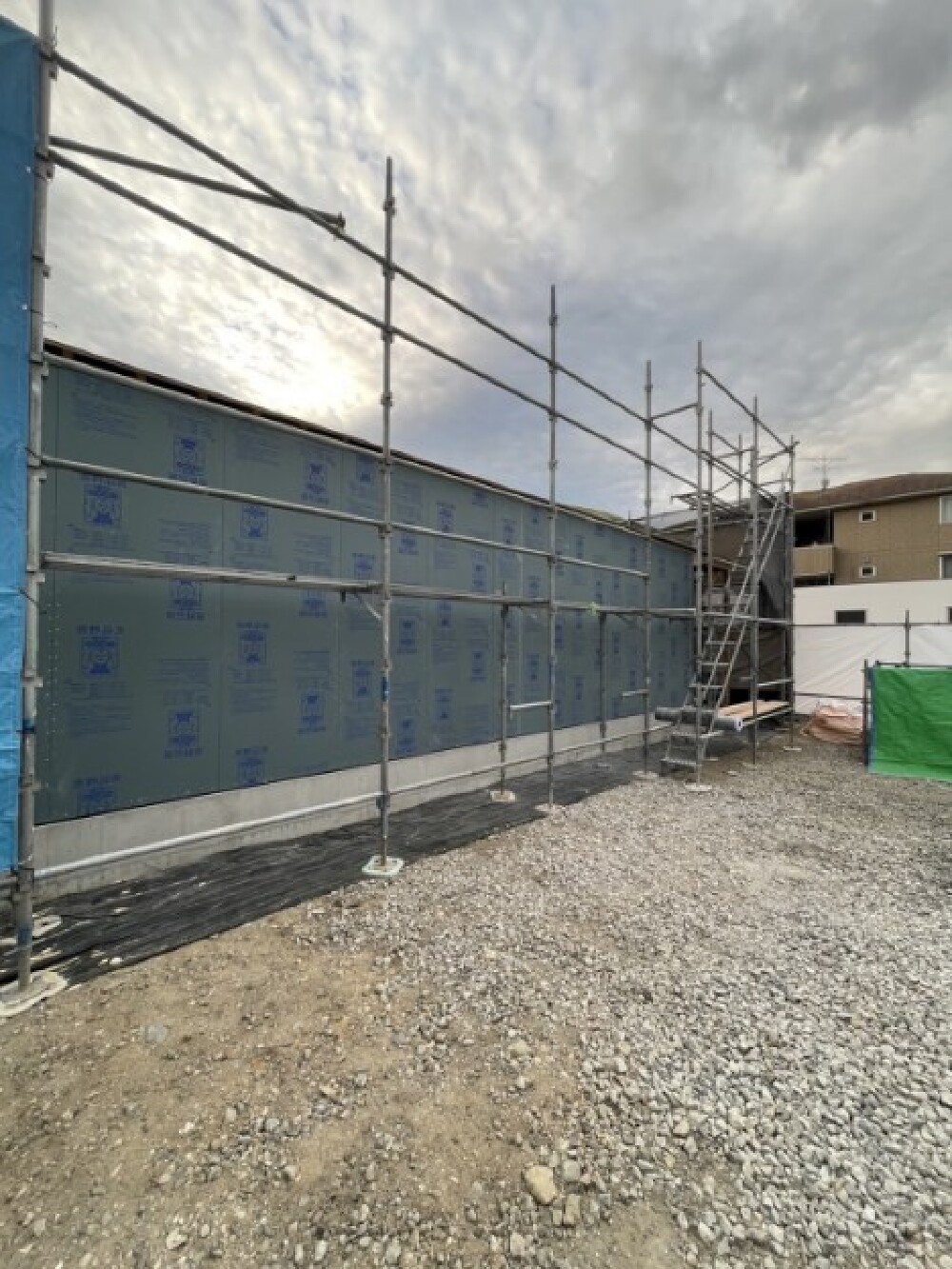

建物外部に遮熱透湿防水シートを貼りました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。
- 50. 2023年10月28日
-
内部施工状況
天井の地組みを行っています。
- 51. 2023年11月04日
-

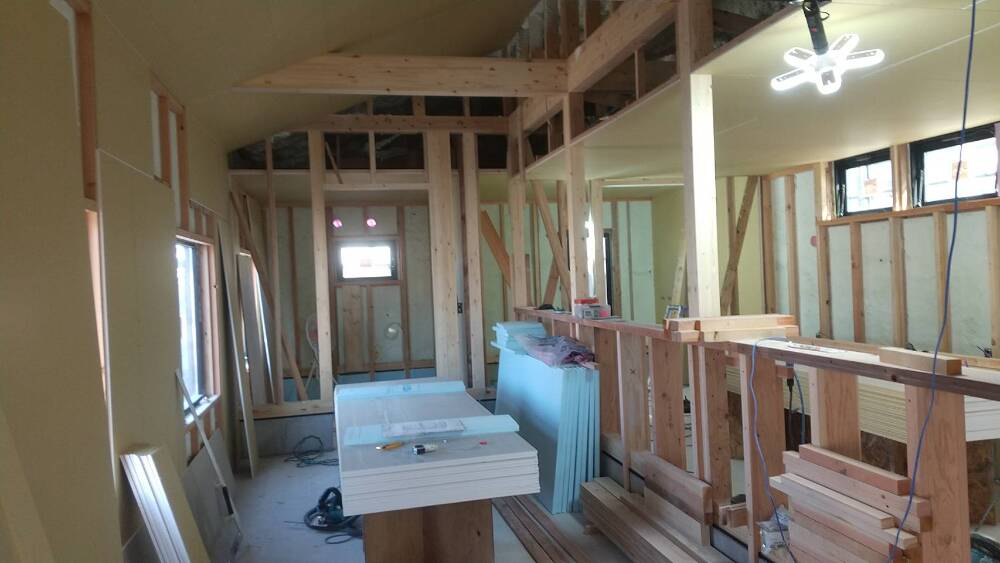

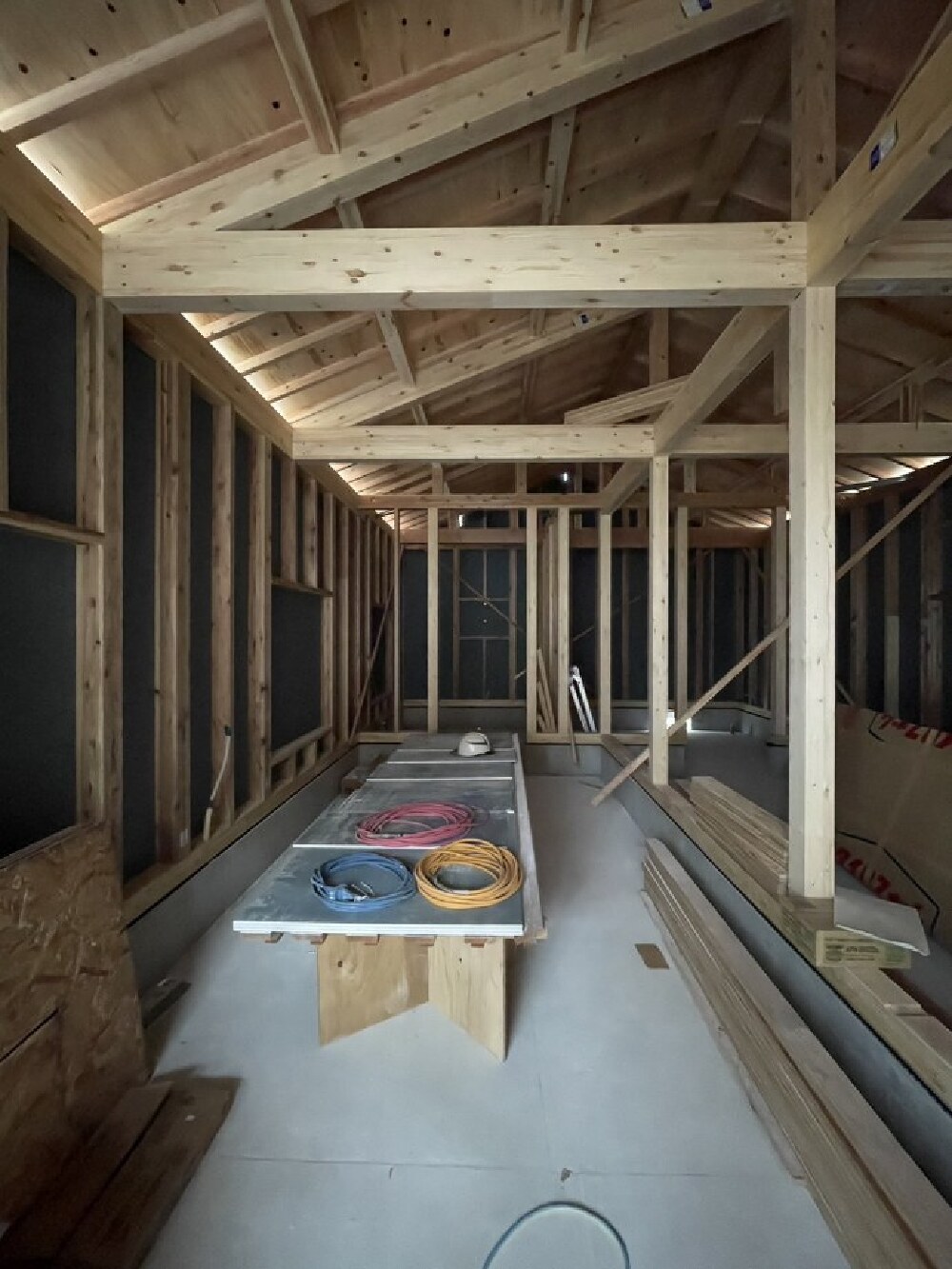

内部施工状況
木工事中です。
- 52. 2023年11月04日
-
内部施工状況
木工事
- 53. 2023年11月04日
-
外部施工状況

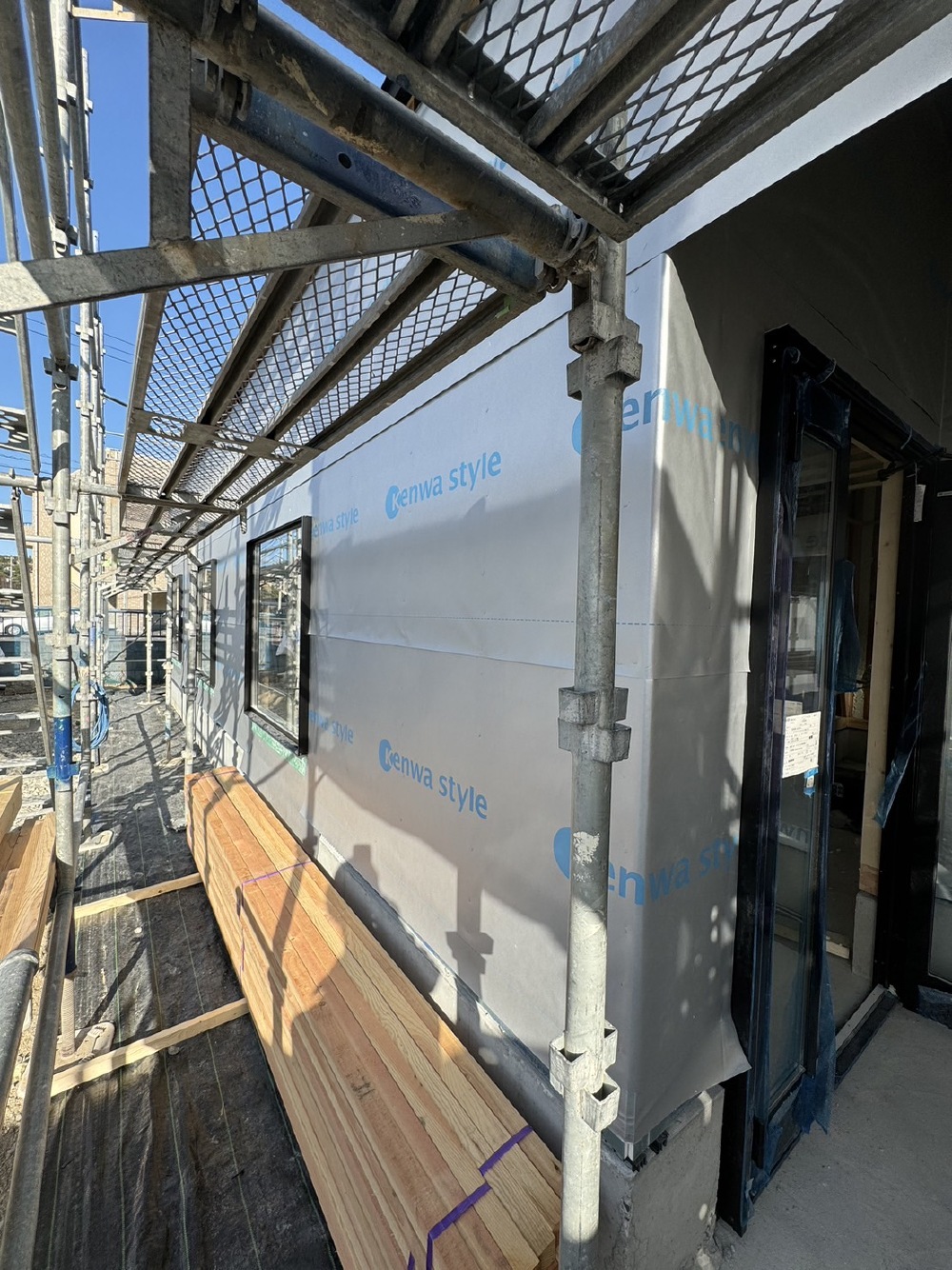

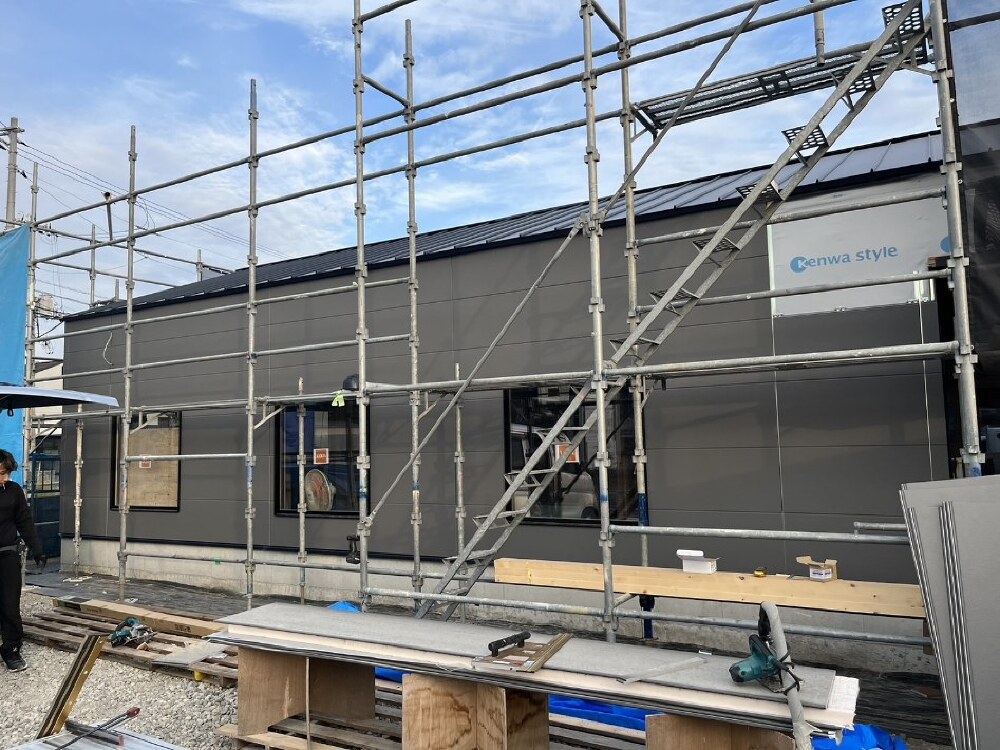

サイディング貼り工事が施工されました。
- 54. 2023年11月04日
-
外部施工状況
サイディング貼り工事
- 55. 2023年11月05日
-
内部施工状況
内部の木工事が進んでいます。

- 56. 2023年11月05日
-
外部施工状況

軒天工事が施工されました。
- 57. 2023年11月05日
-
外部施工状況
屋根工事が施工されました。
- 58. 2023年11月05日
-
外部施工状況
サイディング貼り工事
- 59. 2023年11月07日
-
内部施工状況

石膏ボード貼り工事施工中です。
- 60. 2023年11月09日
-
外部施工状況

看板の打ち合わせを行いました。

- 61. 2023年11月10日
-
内部施工状況
- 62. 2023年11月10日
-
内部施工状況
石膏ボード貼り工事
- 63. 2023年11月10日
-
内部施工状況
石膏ボード貼り工事
- 64. 2023年11月10日
-
外部施工状況
- 65. 2023年11月12日
-

内部施工状況
石膏ボード貼り工事が着々と進んでいます。
- 66. 2023年11月14日
-
内部施工状況
石膏ボード貼り工事

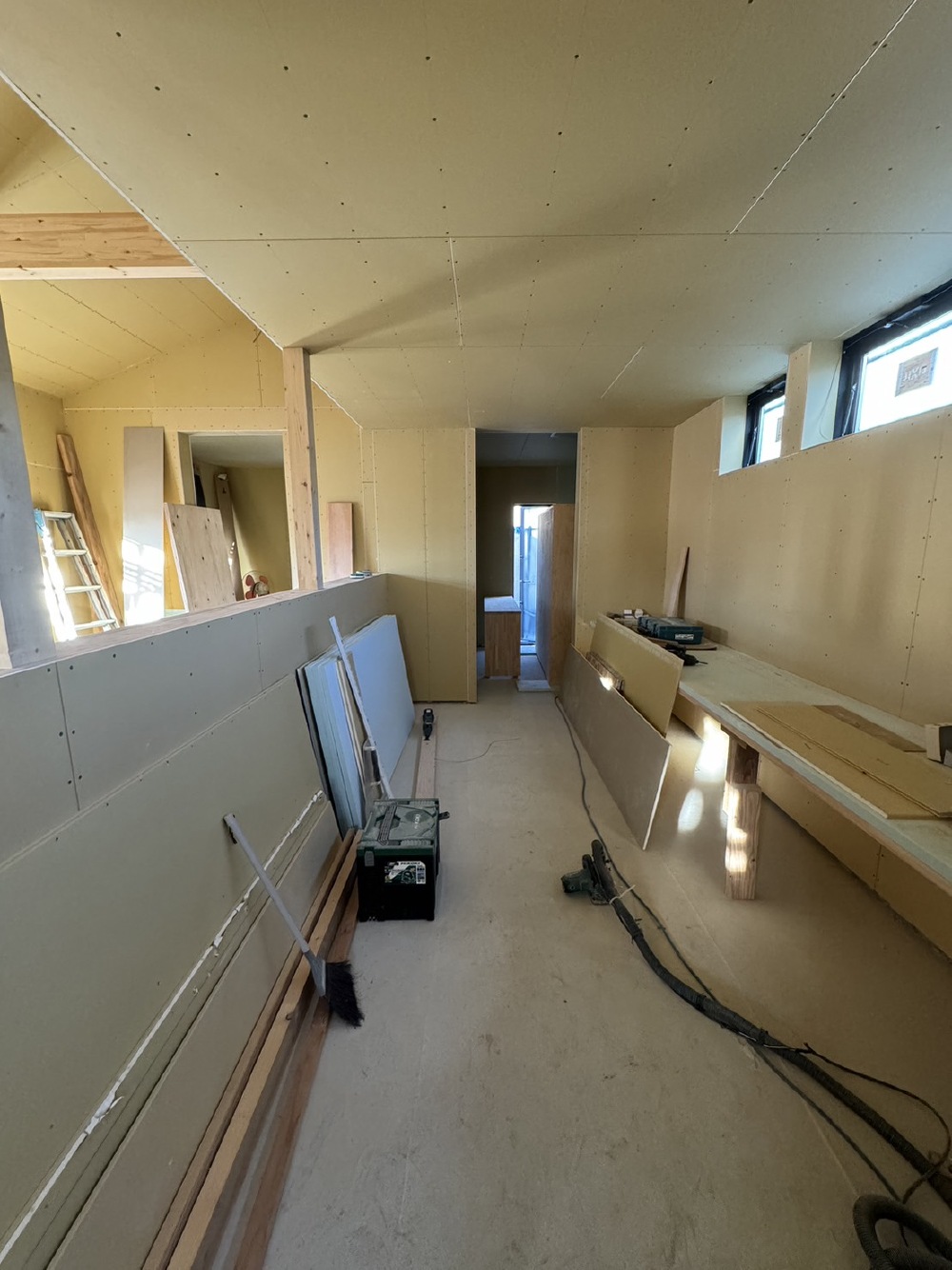

- 67. 2023年11月14日
-
内部施工状況
石膏ボード貼り工事

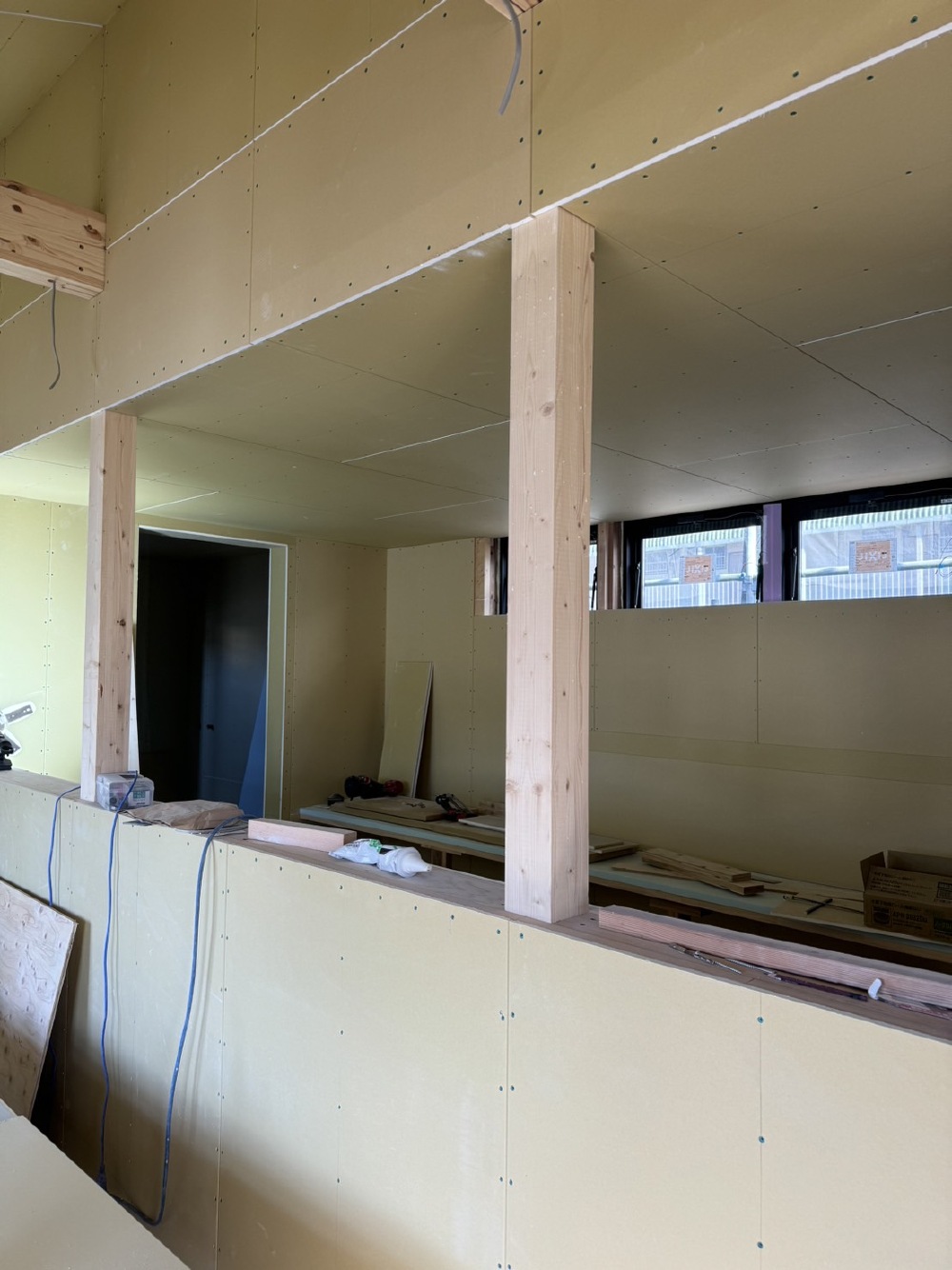

- 68. 2023年11月17日
-
内部施工状況
石膏ボード貼り工事
- 69. 2023年11月17日
-
内部施工状況
1石膏ボード貼り工事

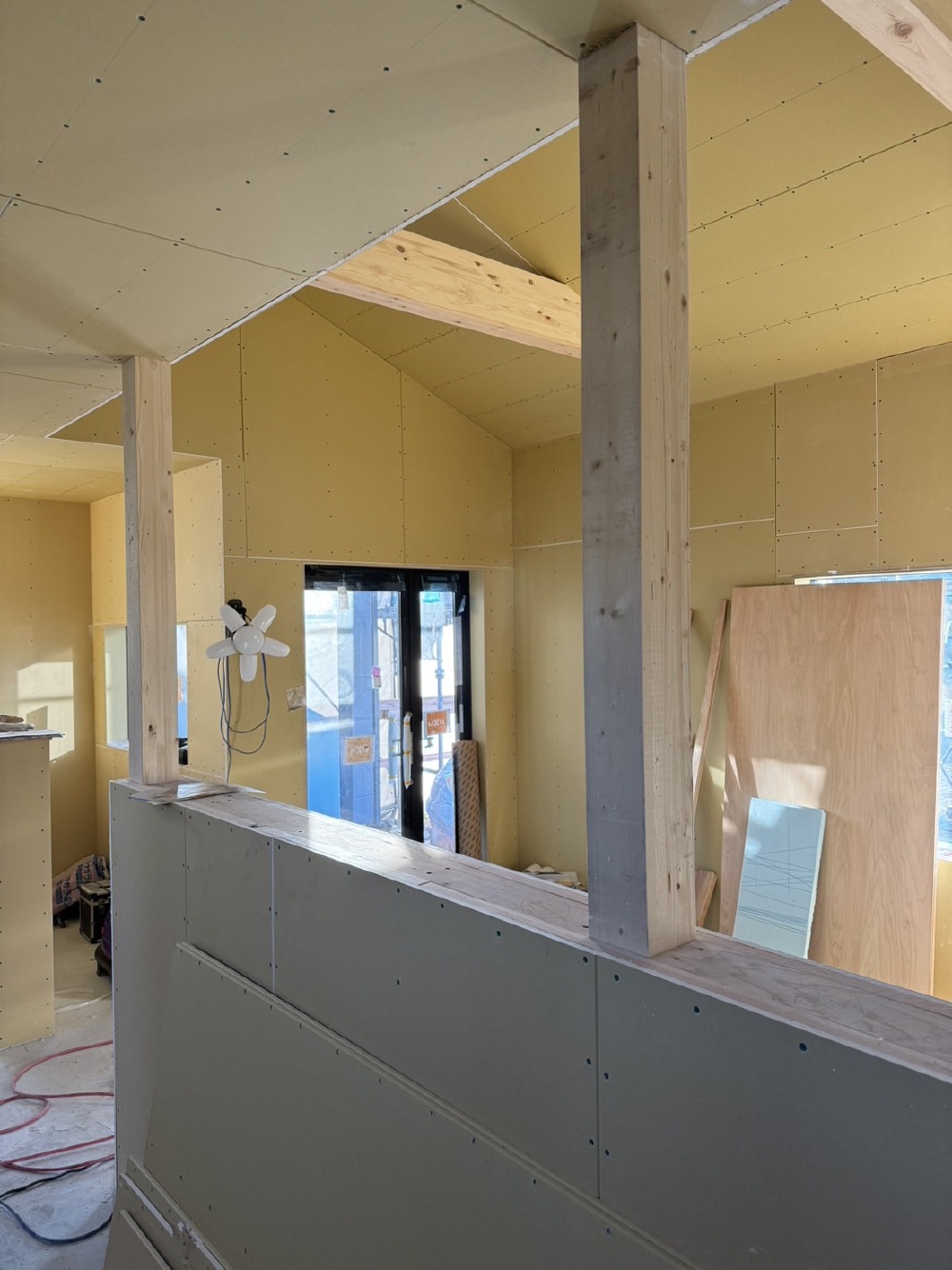

- 70. 2023年11月20日
-
内部施工状況

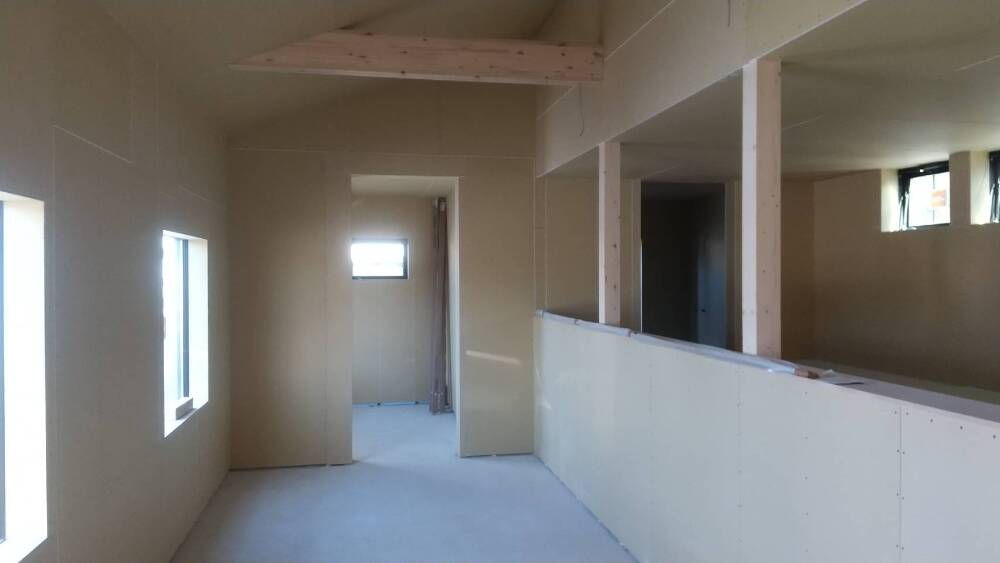

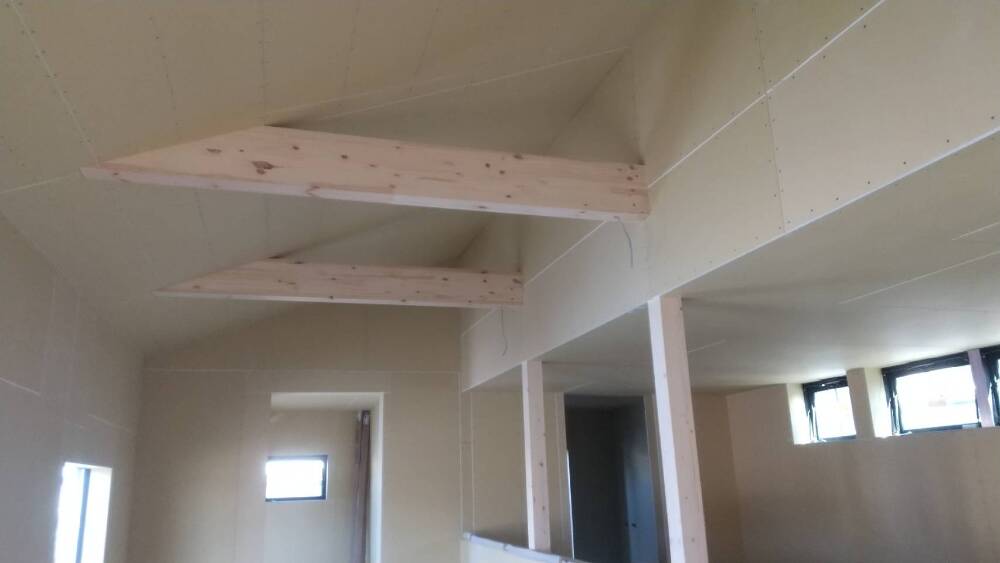

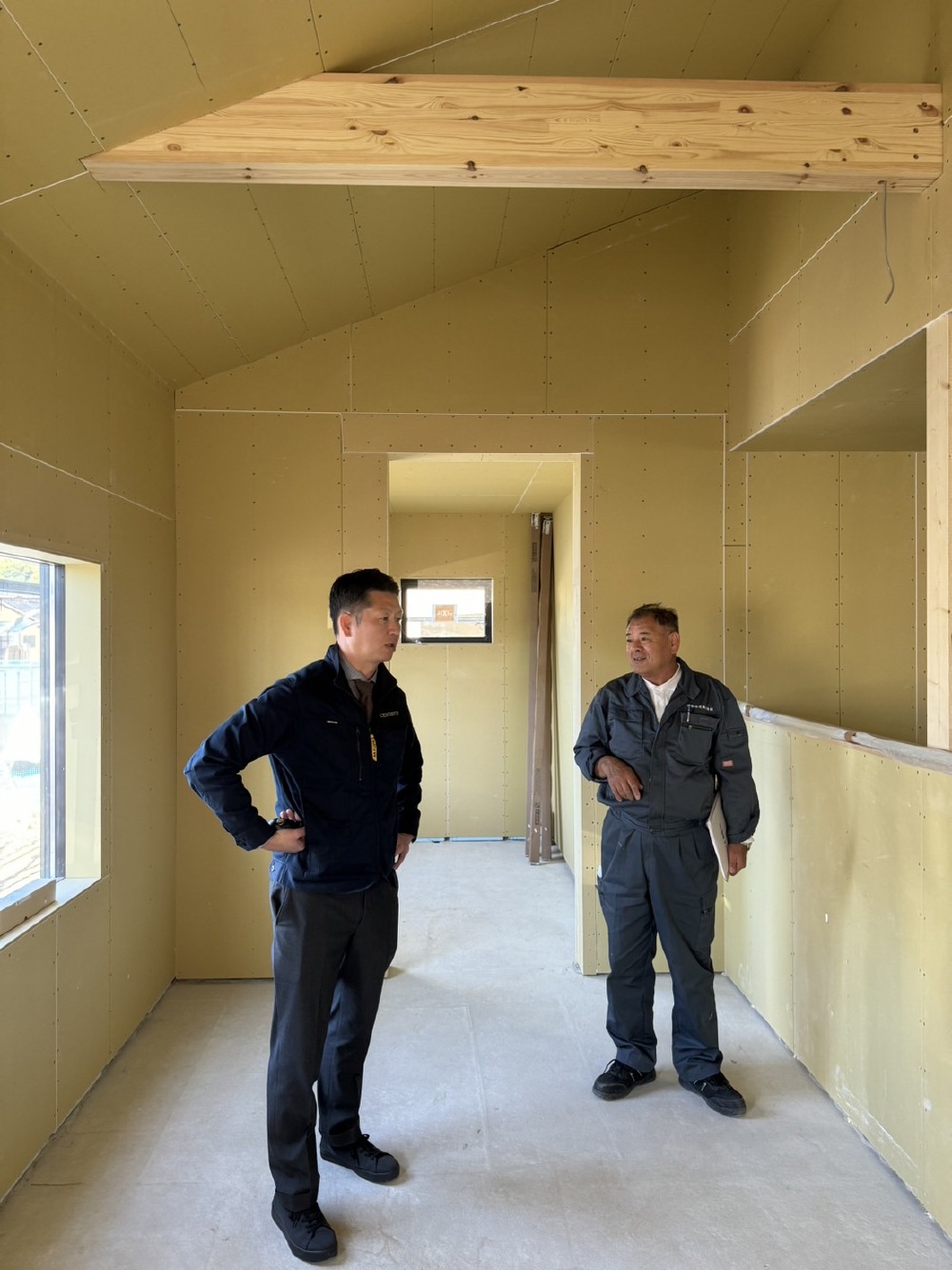

本日、お施主様立会いのもと「木工事完了検査」が行われました。

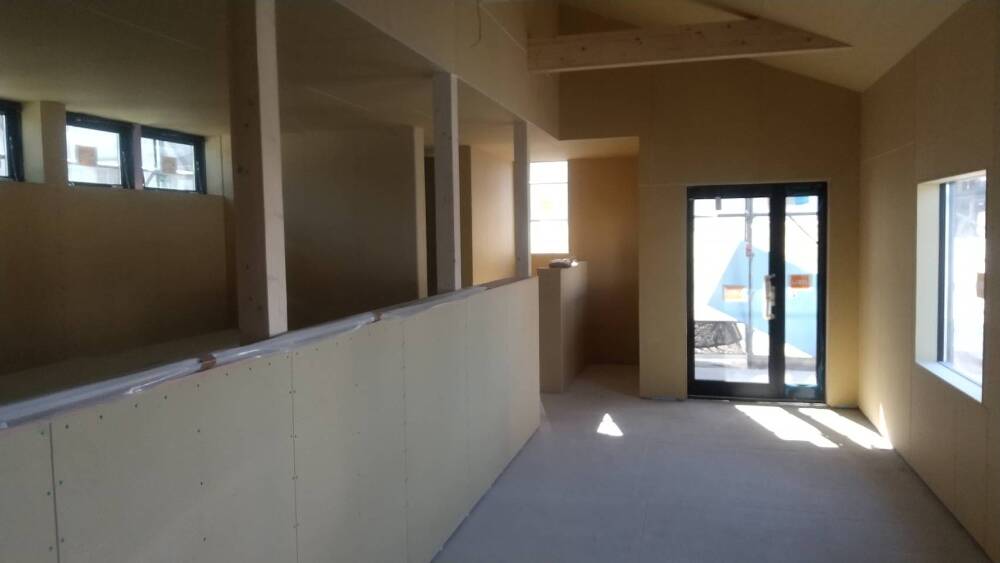

まもなく大工工事が終了して、いよいよ内装工事に入る段階です。 図面と違うところがないか、ビスの留め忘れや巾木など未施工部分がないかチェックしていきます。
- 71. 2023年11月20日
-
内部施工状況
木工検査
- 72. 2023年11月20日
-
内部施工状況
木工検査
- 73. 2023年11月20日
-
内部施工状況
木工検査
- 74. 2023年11月20日
-
外部施工状況

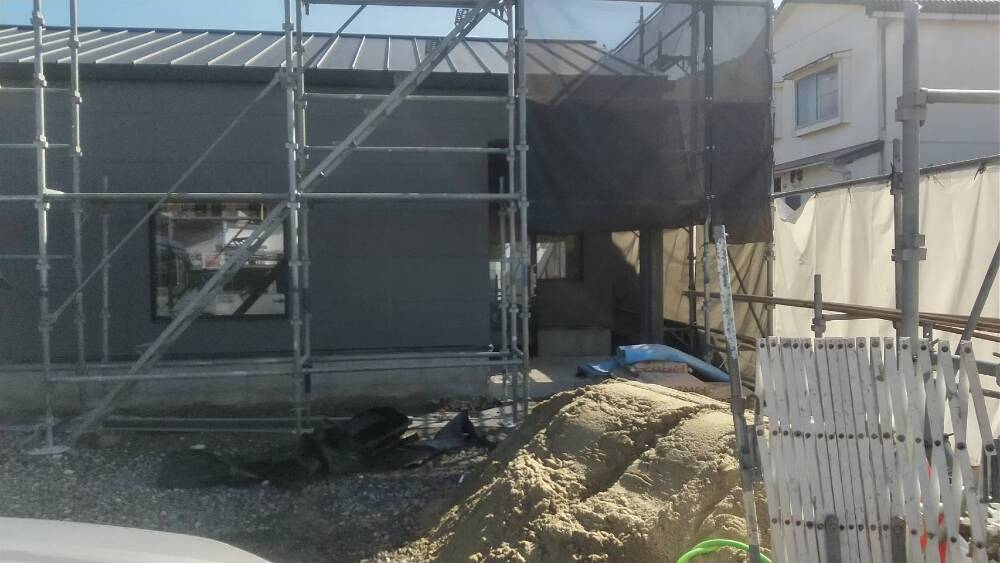

- 75. 2023年11月21日
-
外部施工状況
- 76. 2023年11月21日
-
内部施工状況
- 77. 2023年11月21日
-
内部施工状況
- 78. 2023年11月30日
-
内部施工状況

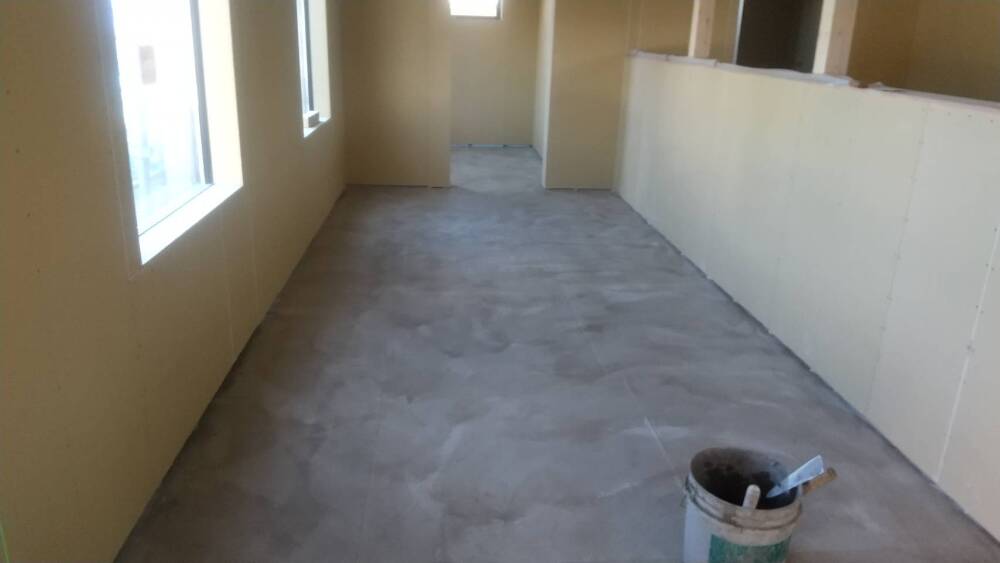

タイル用下地のモルタルが施工されました。
- 79. 2023年11月30日
-
外部施工状況

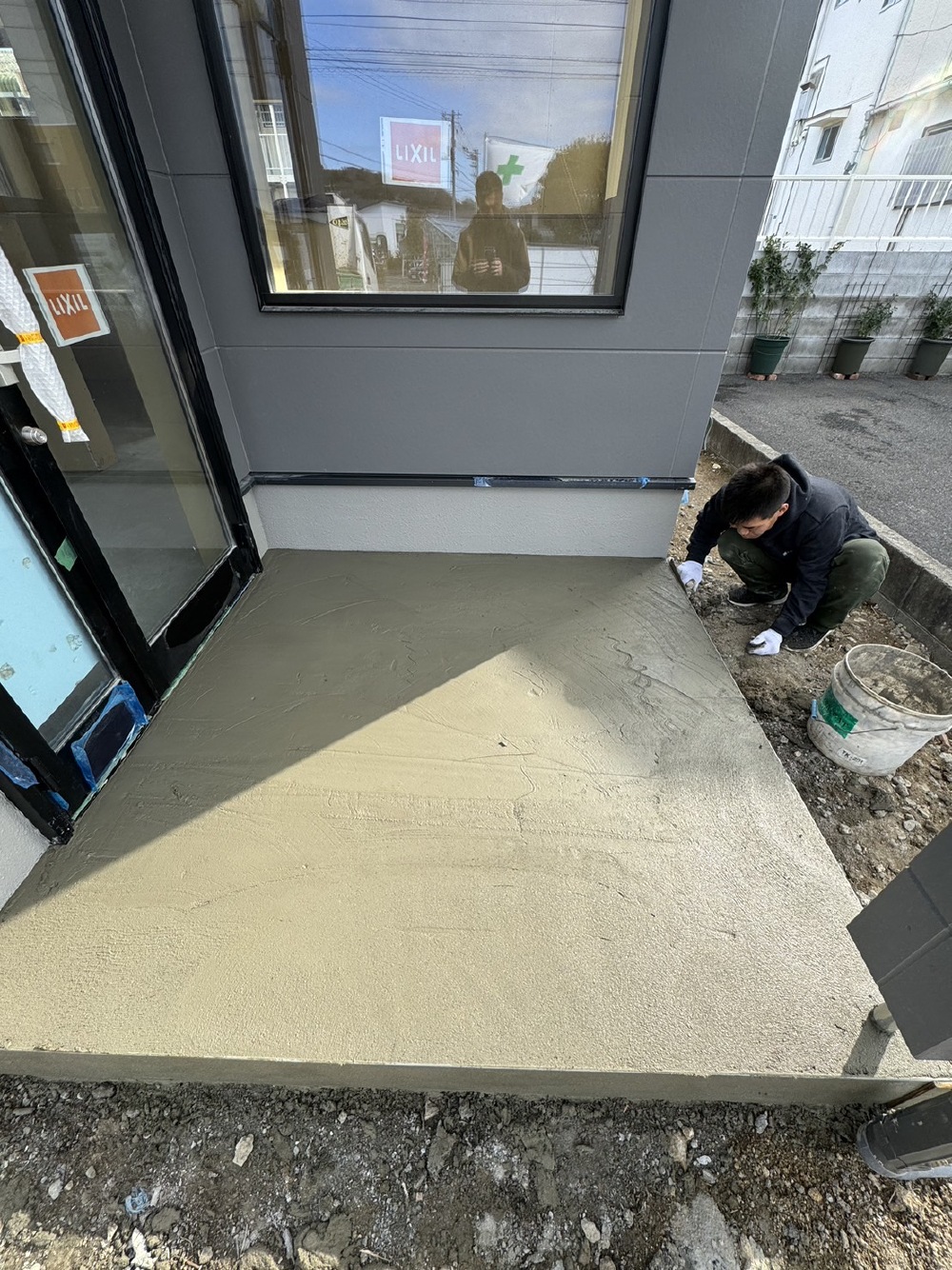

玄関ポーチの土間仕上げ中です。
- 80. 2023年11月30日
-

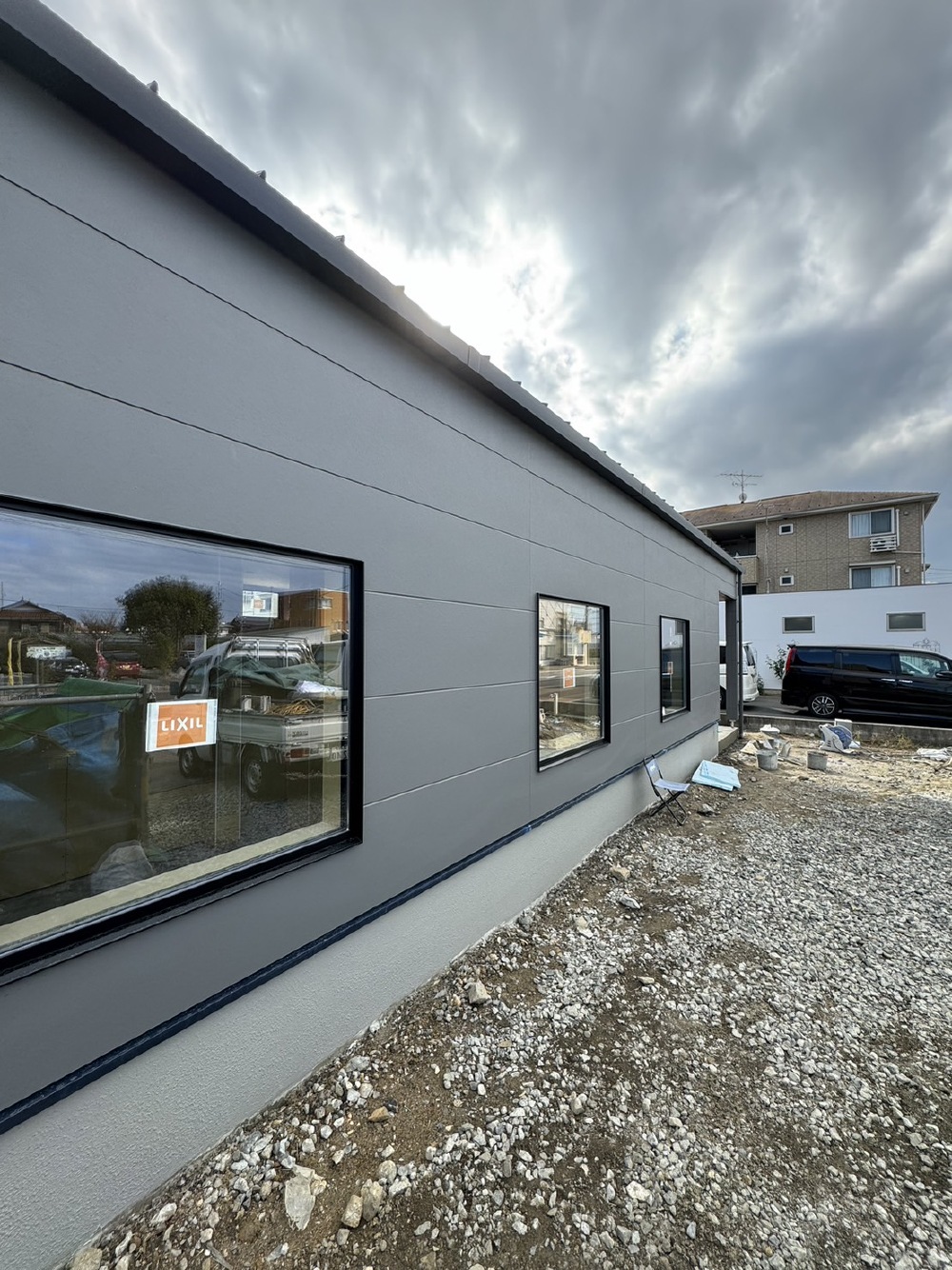

外部施工状況
外壁サイディング貼り工事が完了し、足場が撤去されました。
- 81. 2023年12月04日
-
外部施工状況
- 82. 2023年12月04日
-

内部施工状況
天井と壁めんのパテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。
- 83. 2023年12月04日
-
内部施工状況
パテ処理
- 84. 2023年12月05日
-
内部施工状況

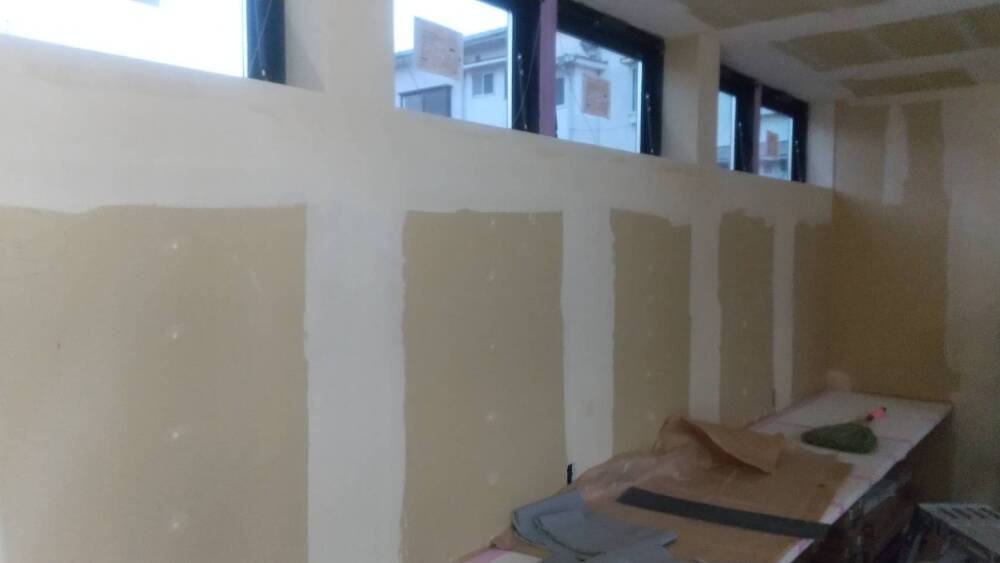

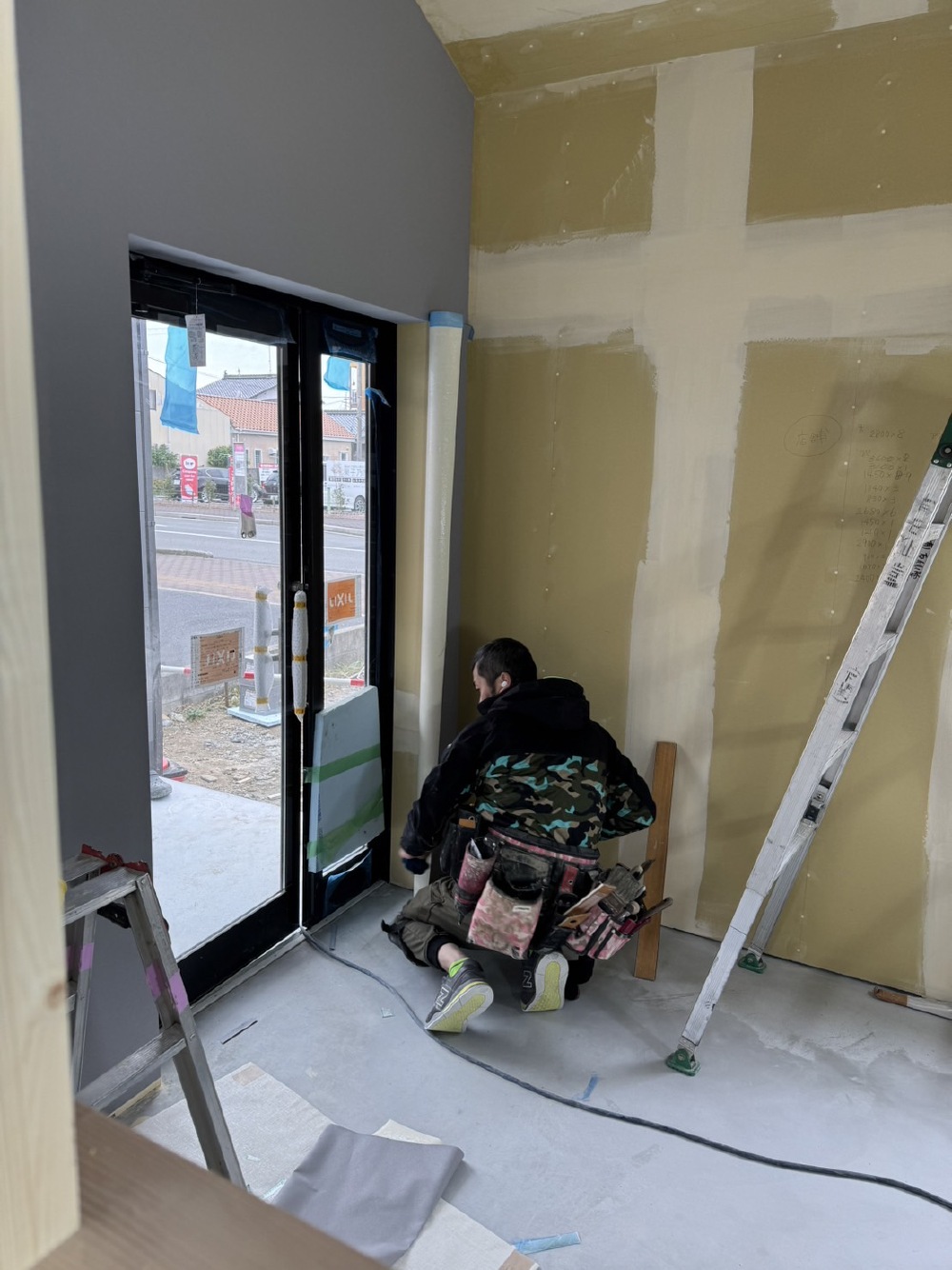

クロス貼り工事が施工されています。
- 85. 2023年12月05日
-
内部施工状況

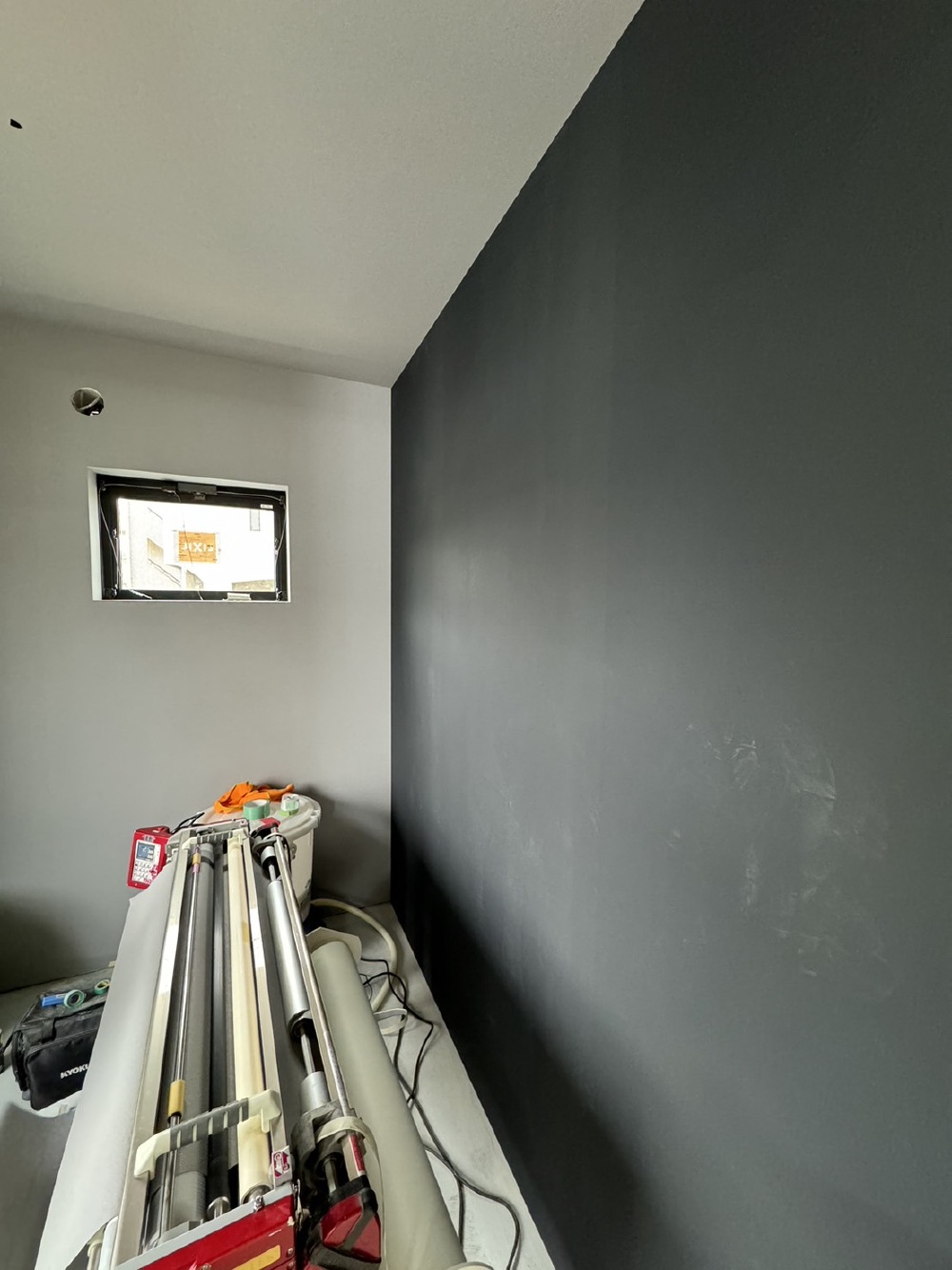

シックな色合いのアクセントクロスが施工されました。
- 86. 2023年12月05日
-
外部施工状況
- 87. 2023年12月12日
-
内部施工状況
床工事が施工されました。
- 88. 2023年12月12日
-
内部施工状況
クロス貼り工事
- 89. 2023年12月12日
-
内部施工状況
アクセントクロス貼り工事が施工されました。
- 90. 2023年12月18日
-
内部施工状況

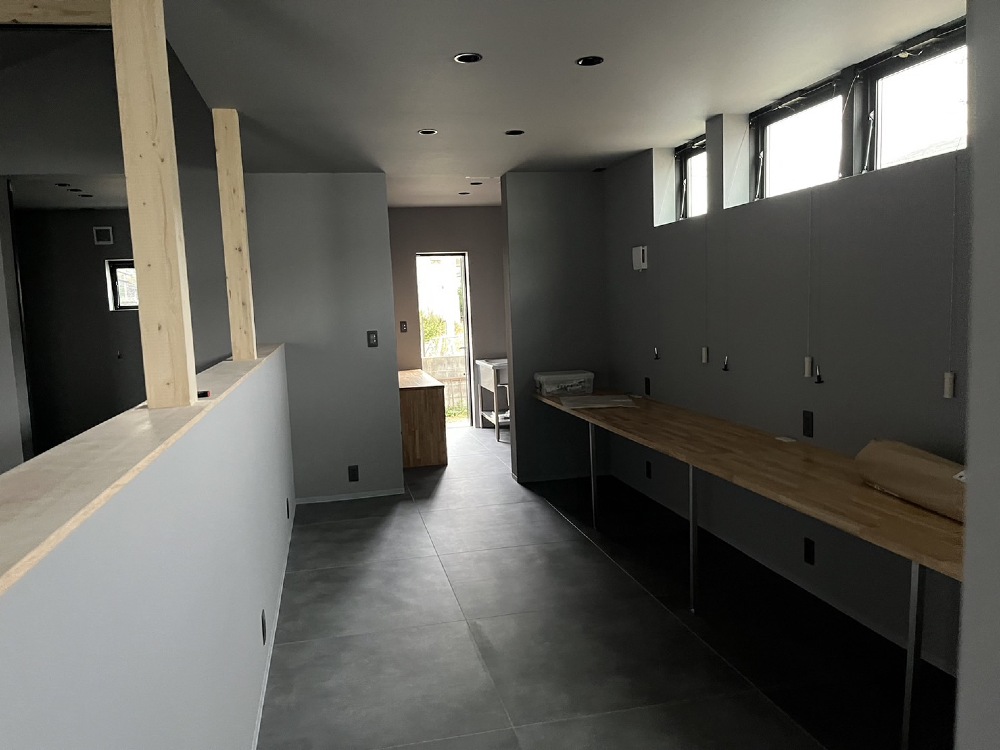

クリーニング完了。
- 91. 2023年12月18日
-
内部施工状況
クリーニング完了。
- 92. 2023年12月18日
-
内部施工状況
クリーニング完了。
- 93. 2023年12月18日
-
外部施工状況

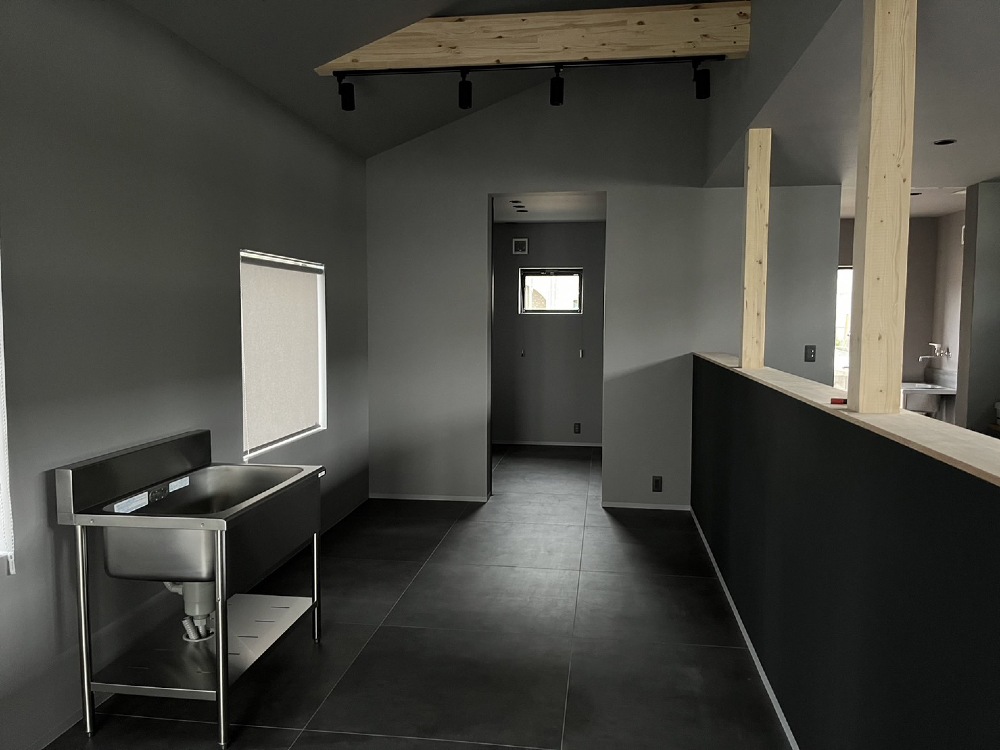

- 94. 2023年12月19日
-
内部施工状況

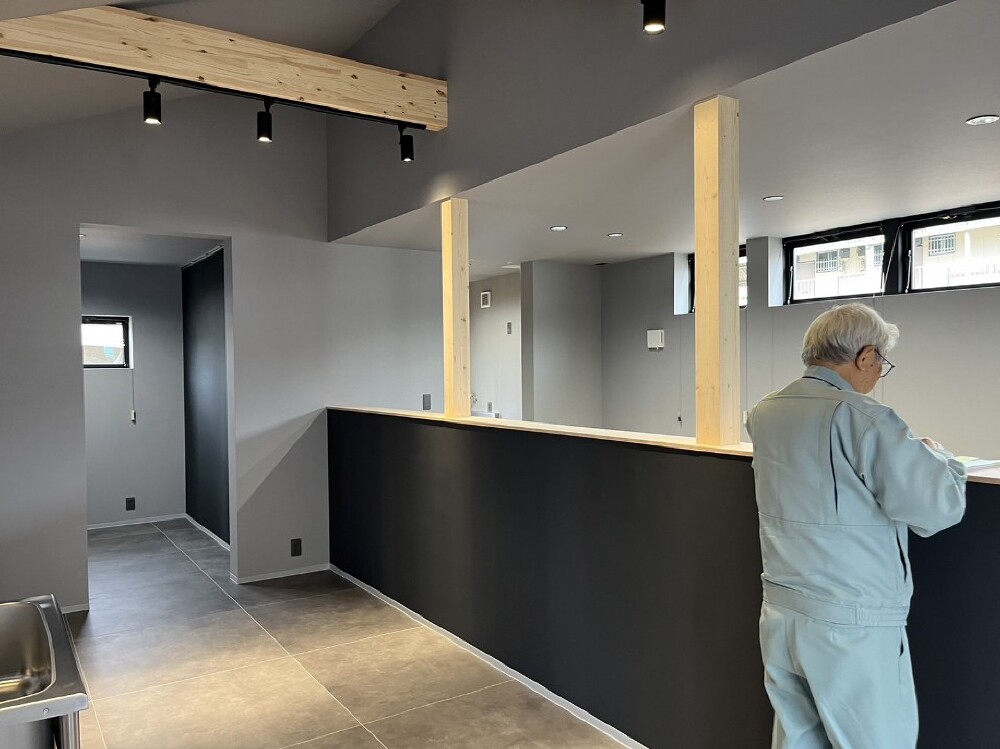

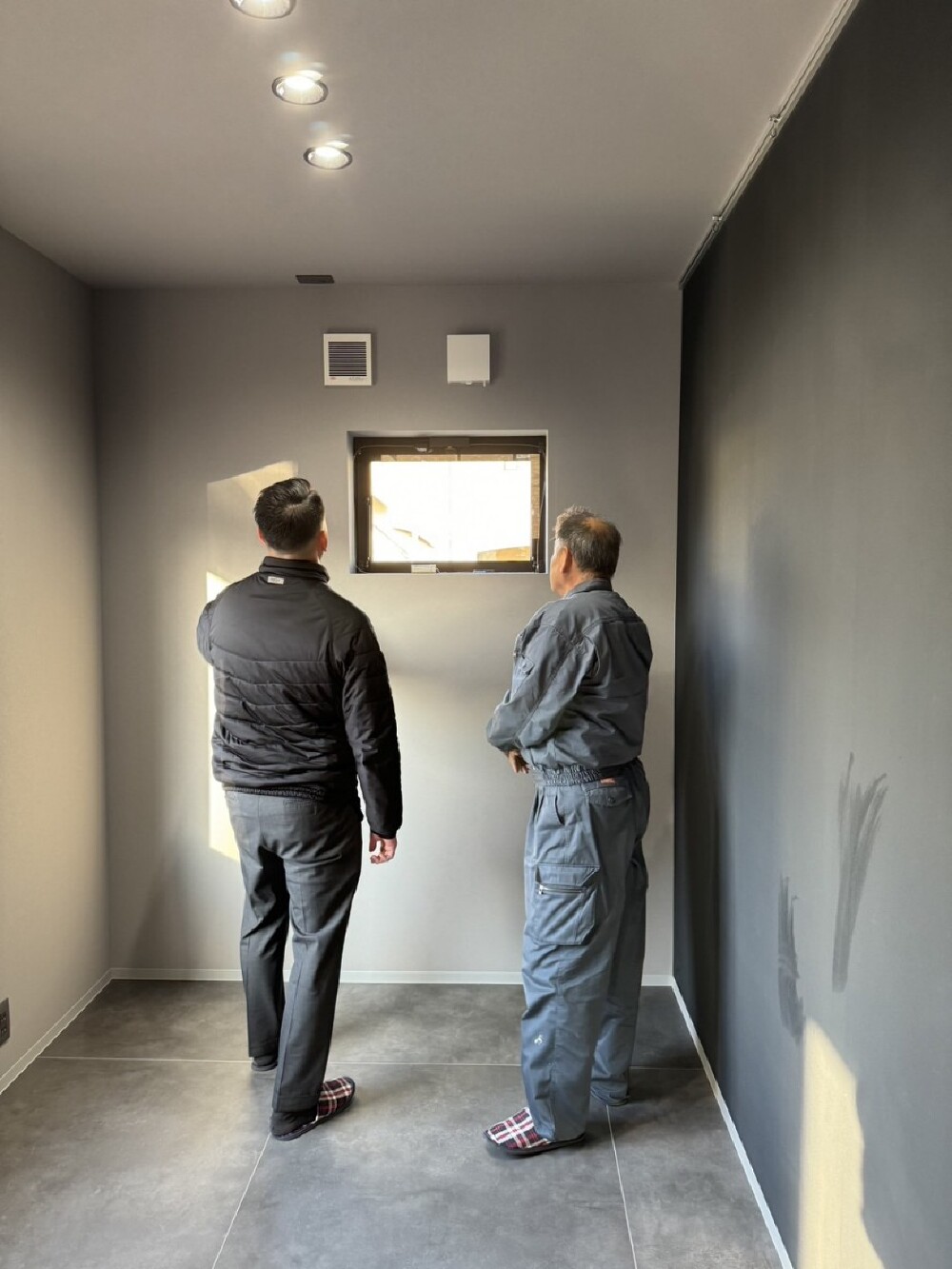

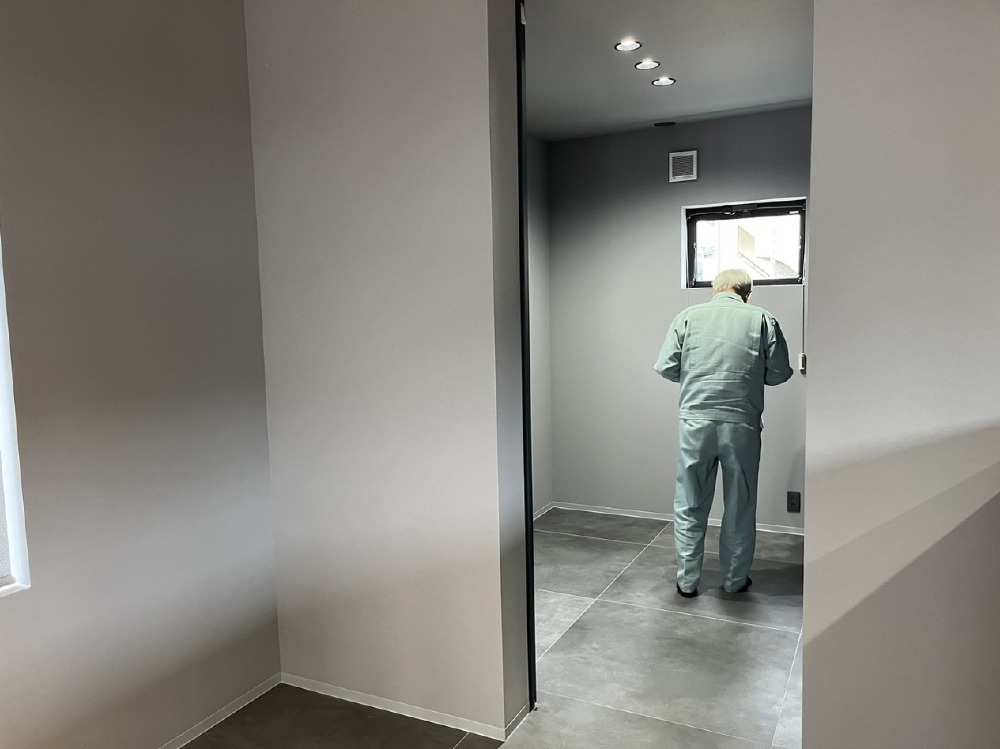

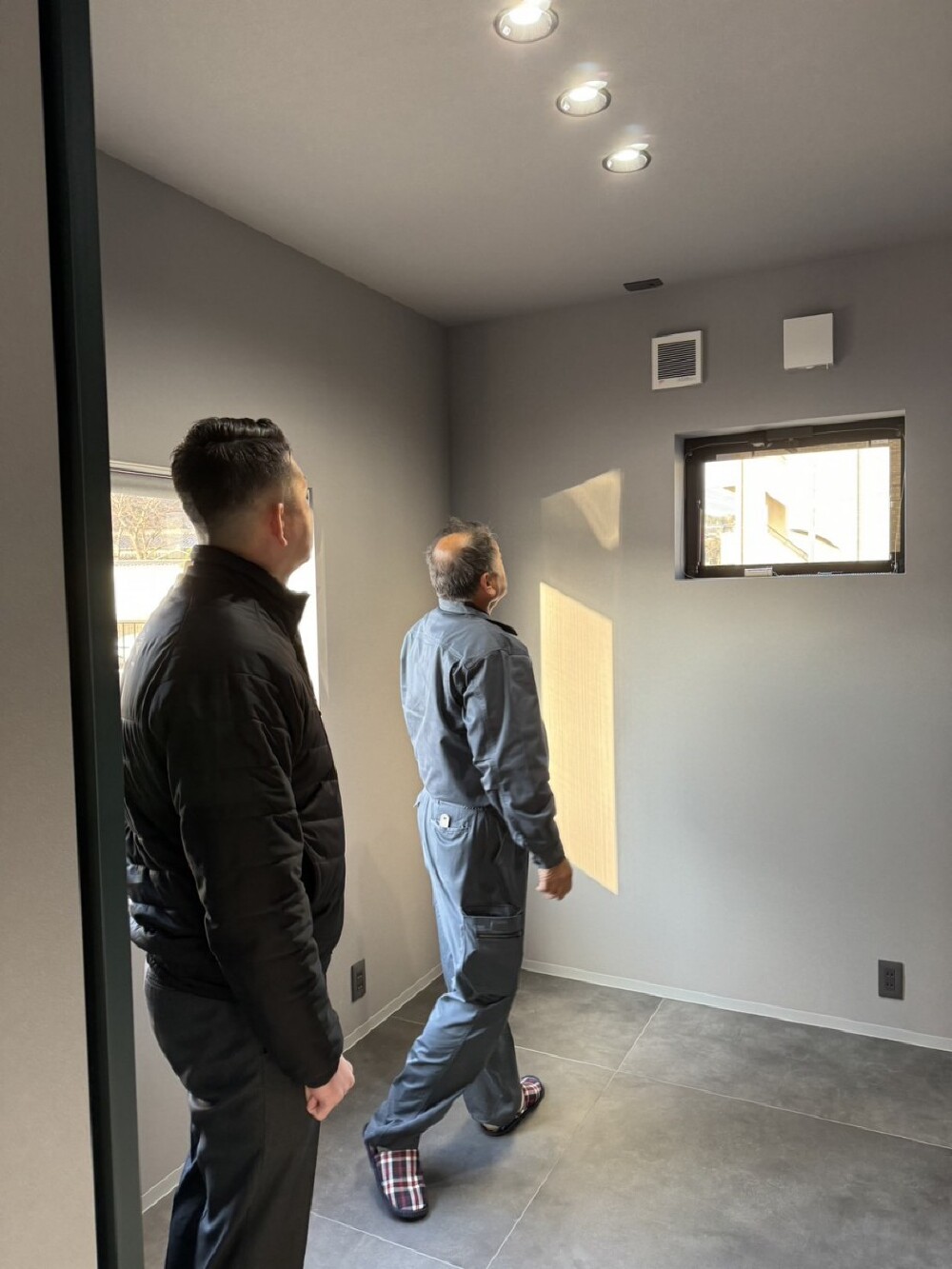

本日、完了検査が行われました。
- 95. 2023年12月19日
-
内部施工状況
完了検査
- 96. 2023年12月19日
-
内部施工状況
完了検査
- 97. 2023年12月19日
-
内部施工状況
完了検査。

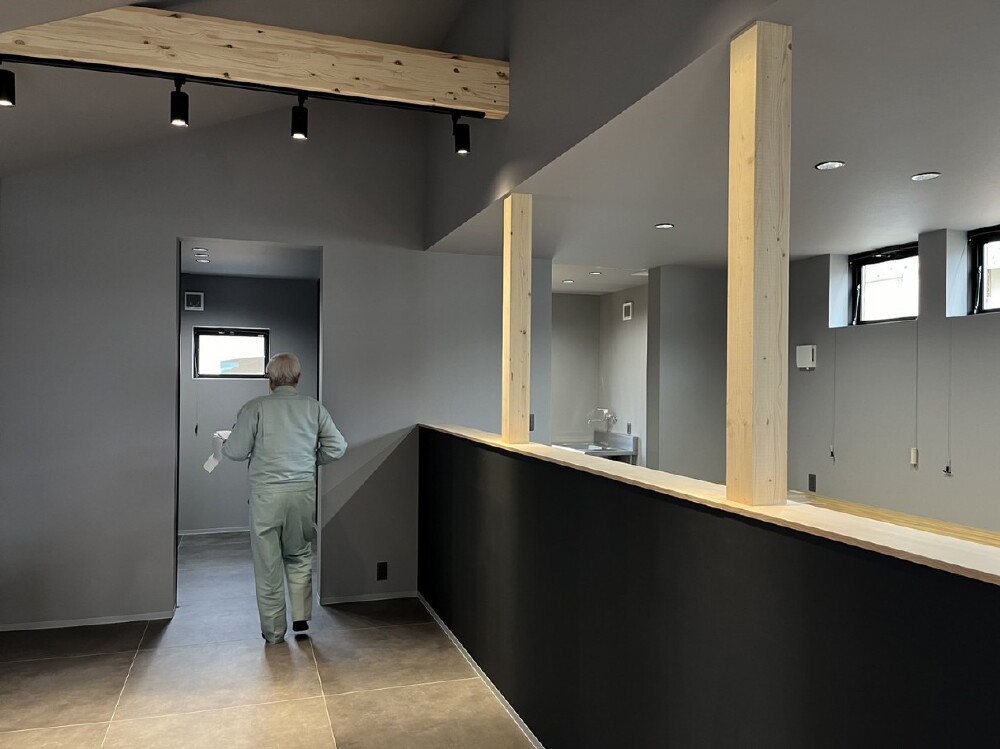

- 98. 2023年12月19日
-
内部施工状況
完了検査。
- 99. 2023年12月19日
-
内部施工状況
完了検査。
- 100. 2023年12月25日
-
お引渡し
- 101. 2023年12月25日
-
お引渡し
- 102. 2023年12月25日
-
完工
- 103. 2023年12月25日
-
完工
- 104. 2023年12月25日
-
完工
- 105. 2023年12月25日
-
完工
- 106. 2023年12月25日
-
完工
- 107. 2023年12月25日
-
完工
- 108. 2023年12月25日
-
完工
◇西小串7号地 ソラマド~7号地【2024年4月完成】~ |
◇吉敷4号地 テクノストラクチャー~4号地【2024年3月完成】~ |
お気軽にお問合せください♪
Instagramをやっていましたら是非フォローお願いします! |
イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です! |
facebookをやっていましたら是非フォローをお願いします! |
Pinterestをやっていましたら是非ホローをお願いします! |
