家族のつながりを大切にする平屋のお家(下関市羽山)
O様邸
スタイル別|すべて
建築中レポート
- 1. 2023年06月15日
-
地鎮祭

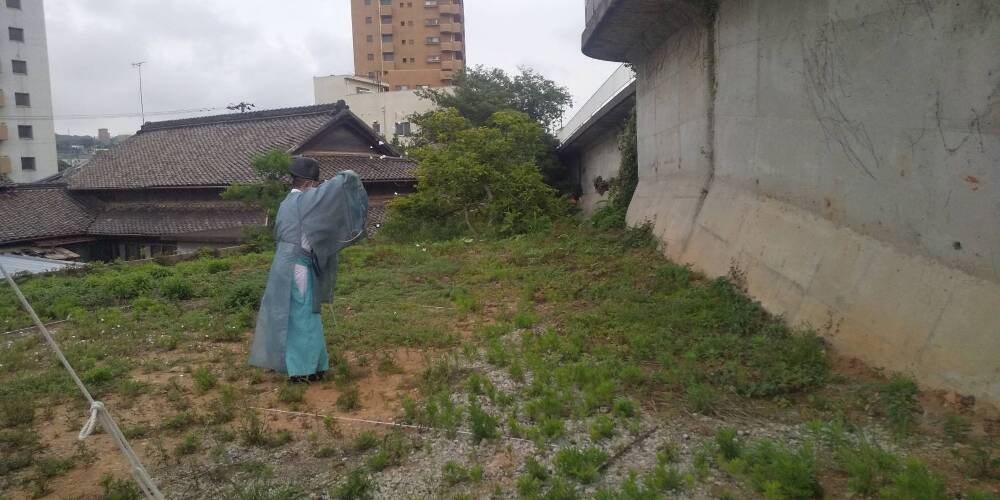

本日、地鎮祭が執り行われました。
地鎮祭とは、工事を始める前に、着工から竣工まで建築工事が無事に終わりますようにと祈願する儀式です。
同時に、その後その土地で暮らす家族の安心や繁栄も願います。
- 2. 2023年06月15日
-
地鎮祭
- 3. 2023年06月15日
-
地鎮祭
- 4. 2023年06月15日
-
地鎮祭
- 5. 2023年06月15日
-
地鎮祭
- 6. 2023年06月15日
-
地鎮祭
- 7. 2023年08月17日
-

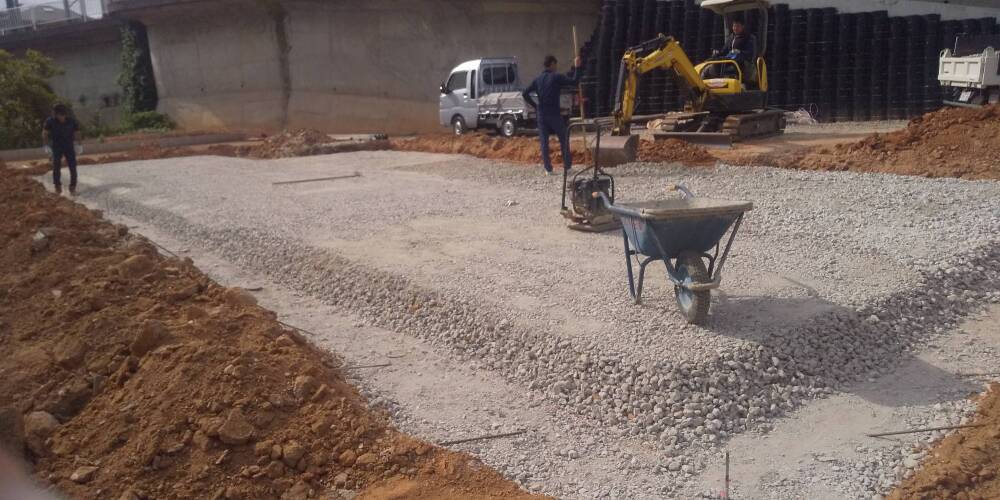

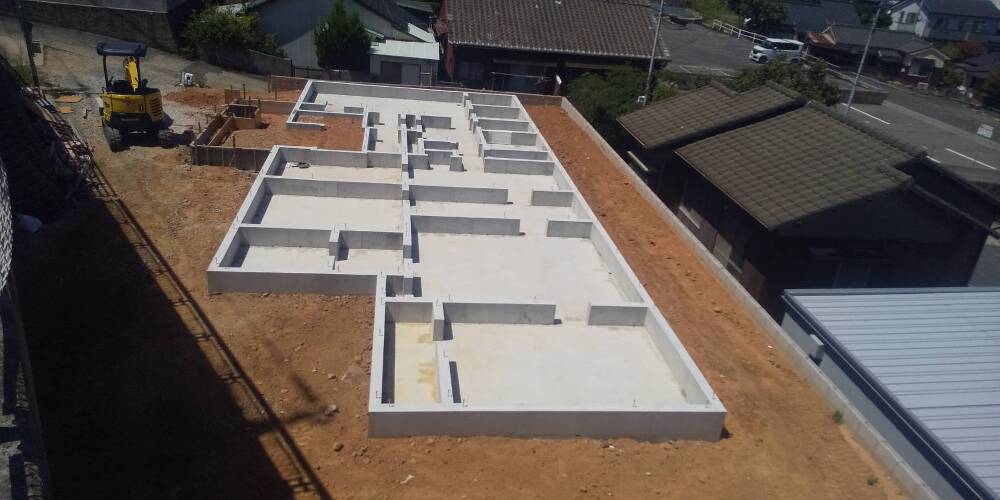

基礎工事

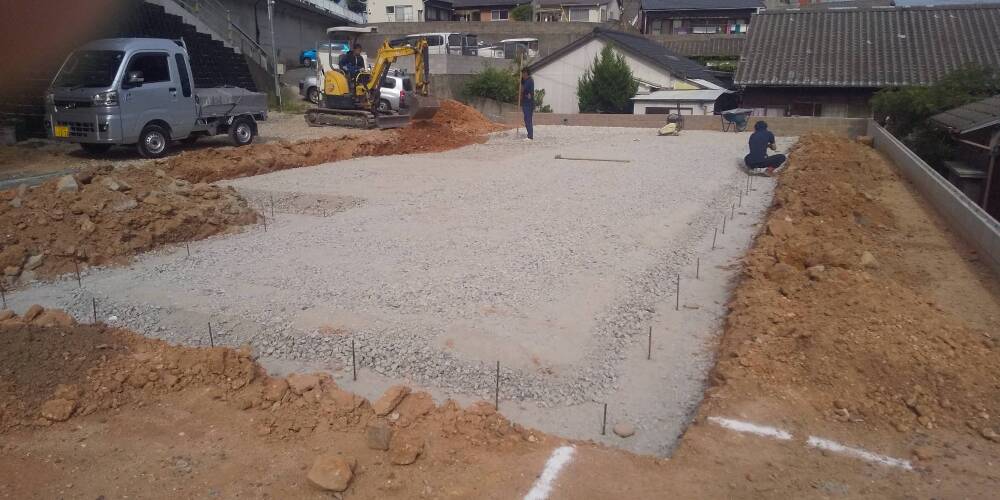

いよいよ基礎工事が始まりました。
基礎形状に合わせて地面を掘削し、砕石を敷きと転圧を行い基礎の基礎作りを行います。
- 8. 2023年08月17日
-
基礎工事
- 9. 2023年08月21日
-

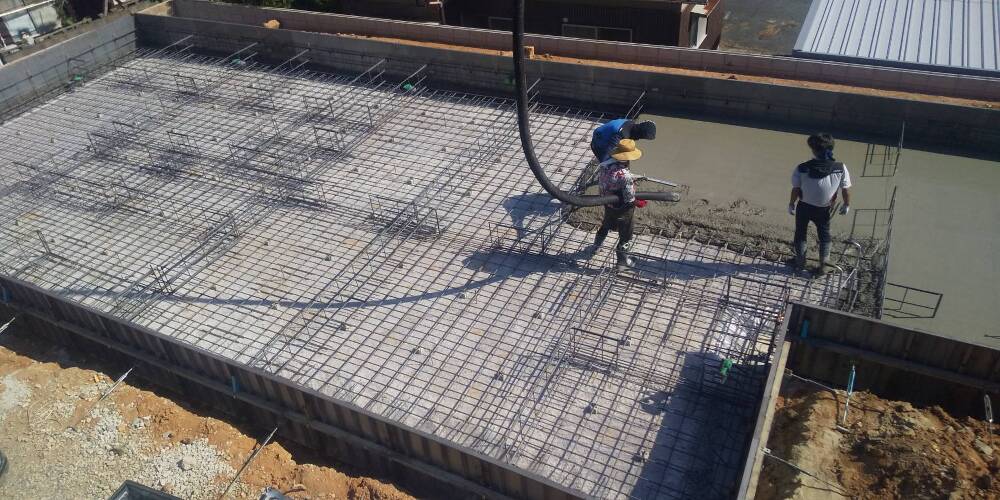

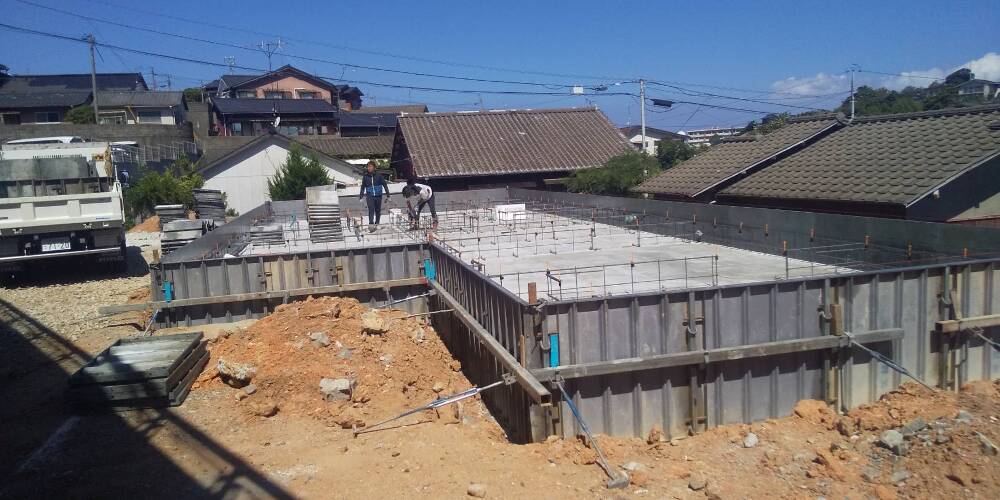

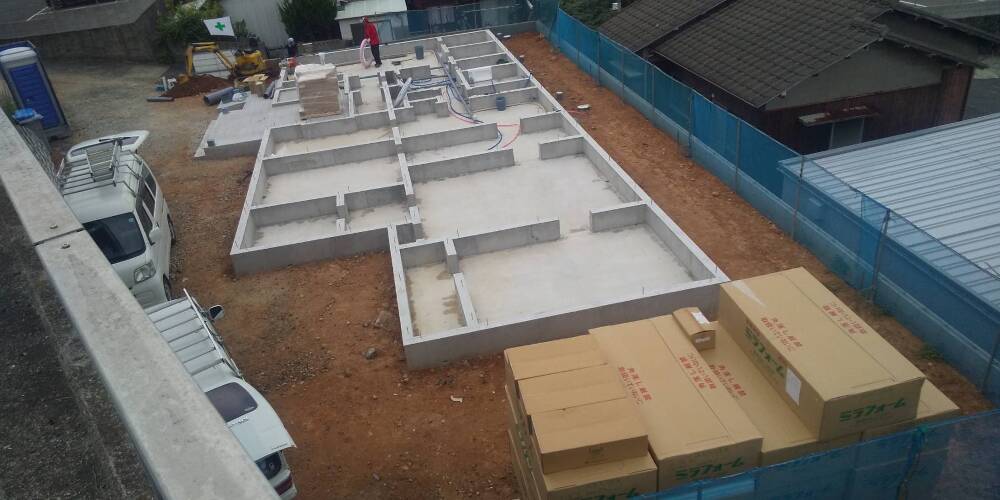

基礎工事

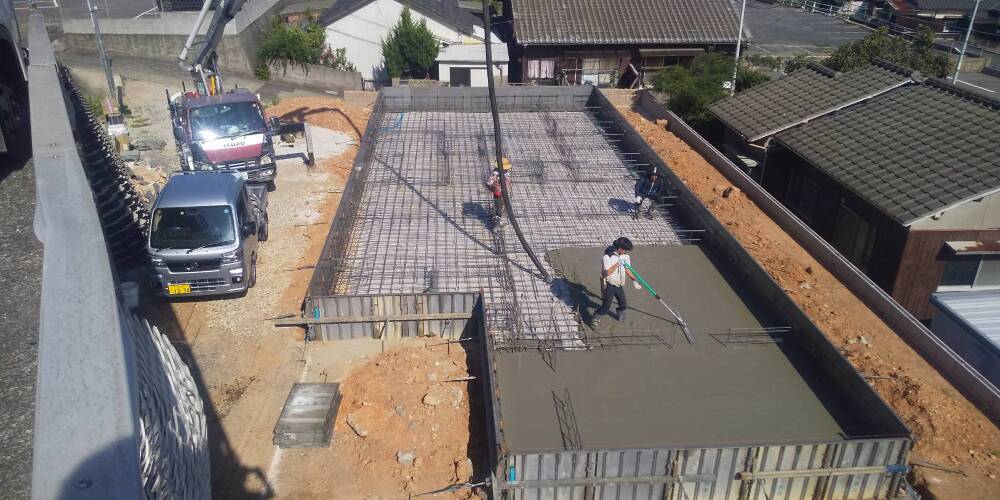

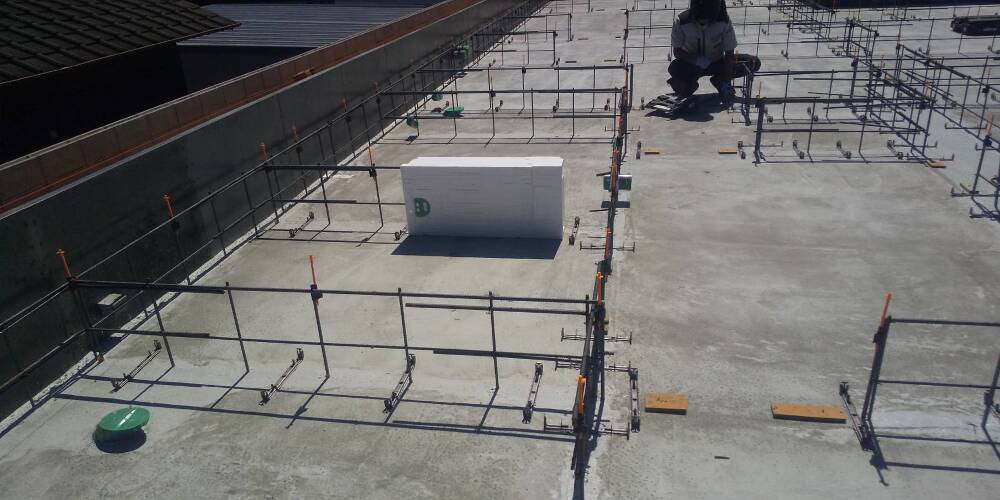

型枠設置と配筋工事施工後に、本日はコンクリート打設が行われています。
型枠とは、コンクリートを流してして固める為に設置する枠のことで、木製や鉄製などの枠が使われます。型枠は設計図に沿って組み立てられます。
配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。
- 10. 2023年08月21日
-
基礎工事

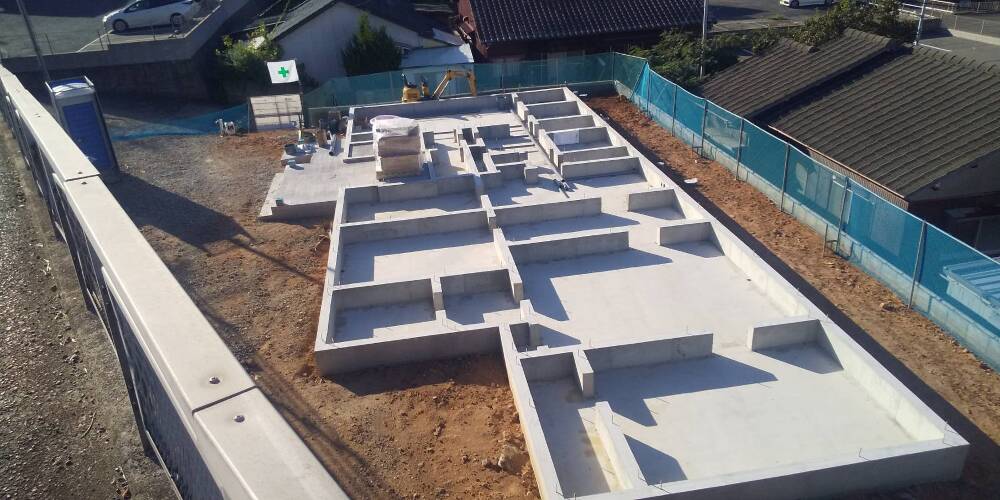

コンクリート打設
ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。
- 11. 2023年08月22日
-
基礎工事
- 12. 2023年08月22日
-
基礎工事

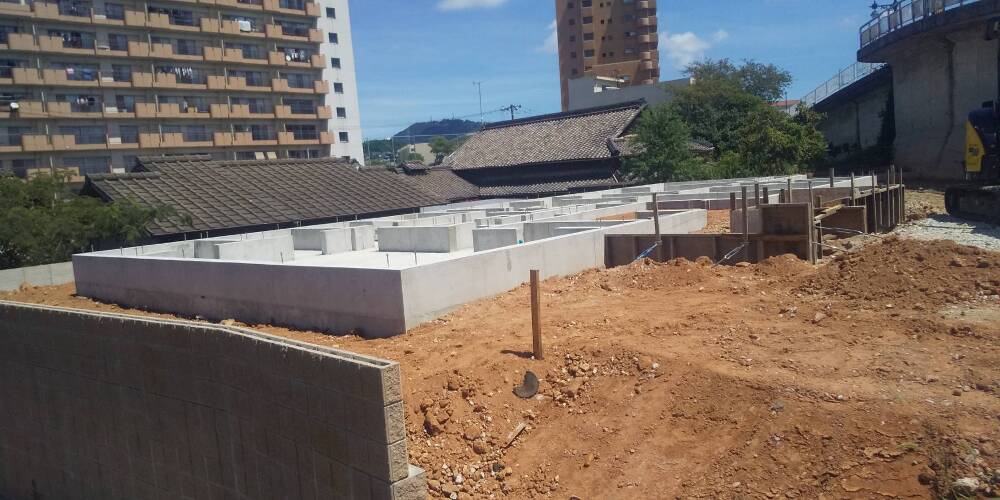

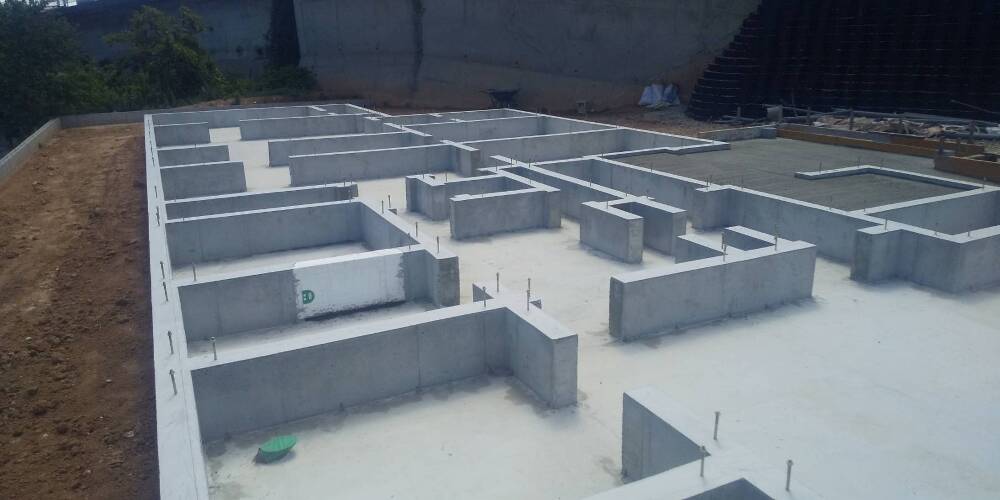

- 13. 2023年08月28日
-
基礎工事
基礎の立ち上がり部分のコンクリート打設と養生期間も終了し、型枠が外されました。
- 14. 2023年08月28日
-
基礎工事
- 15. 2023年08月29日
-
基礎工事
基礎コンクリートの間から出ている金物は「アンカーボルト」といいます。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。
- 16. 2023年09月04日
-
上棟準備

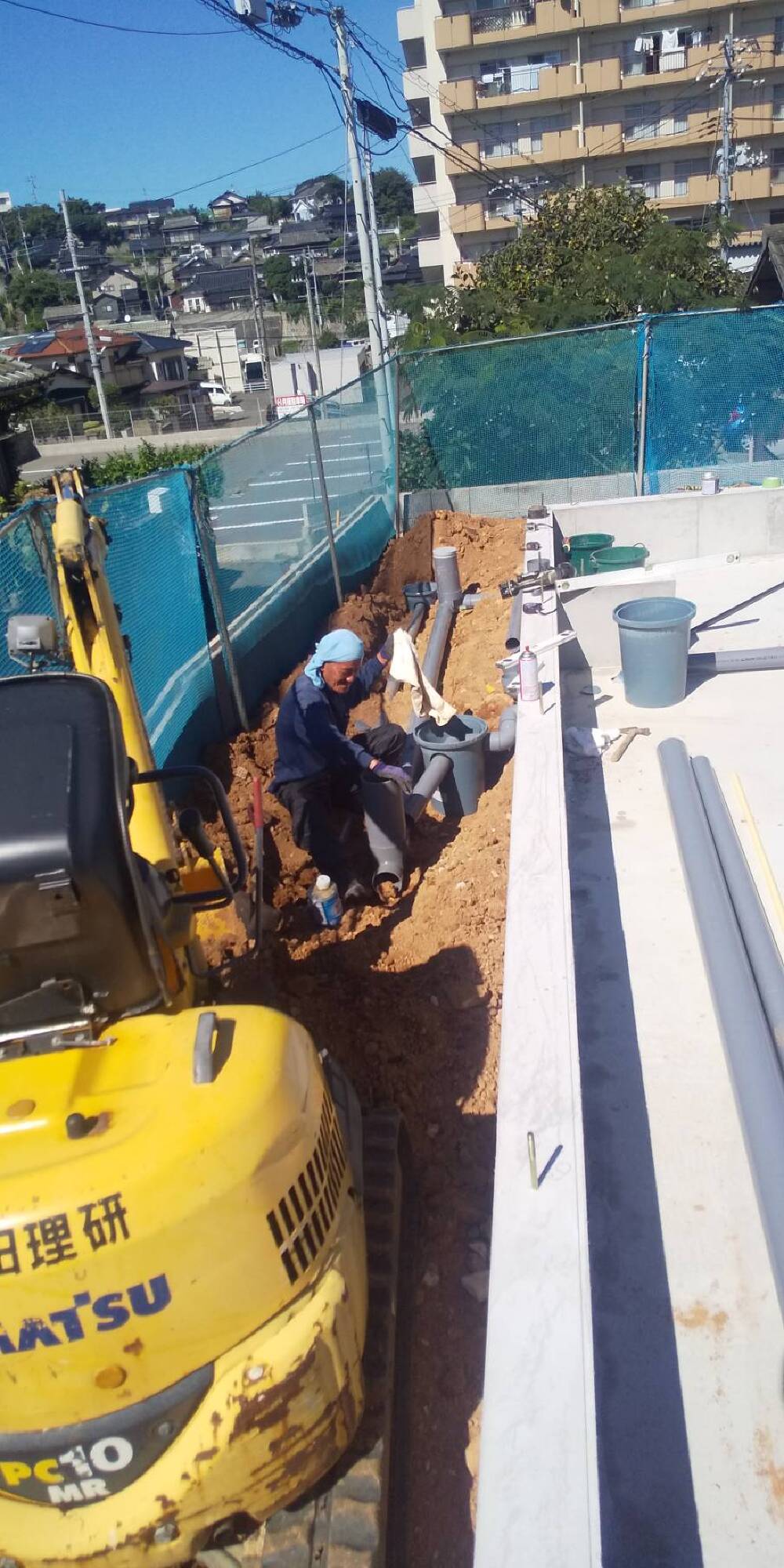

上棟前に、床下の部分に給排水の配管工事を行います。

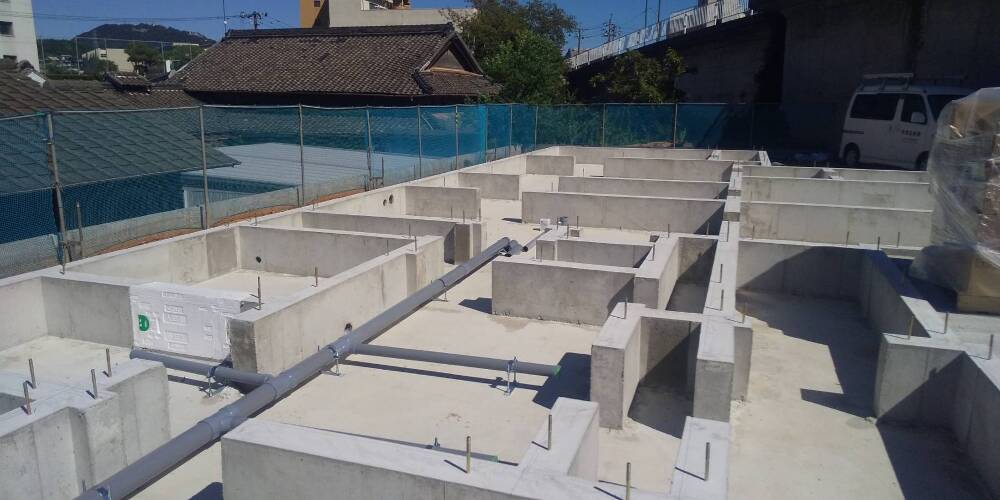

- 17. 2023年09月04日
-
上棟準備
- 18. 2023年09月04日
-
上棟準備
- 19. 2023年09月05日
-

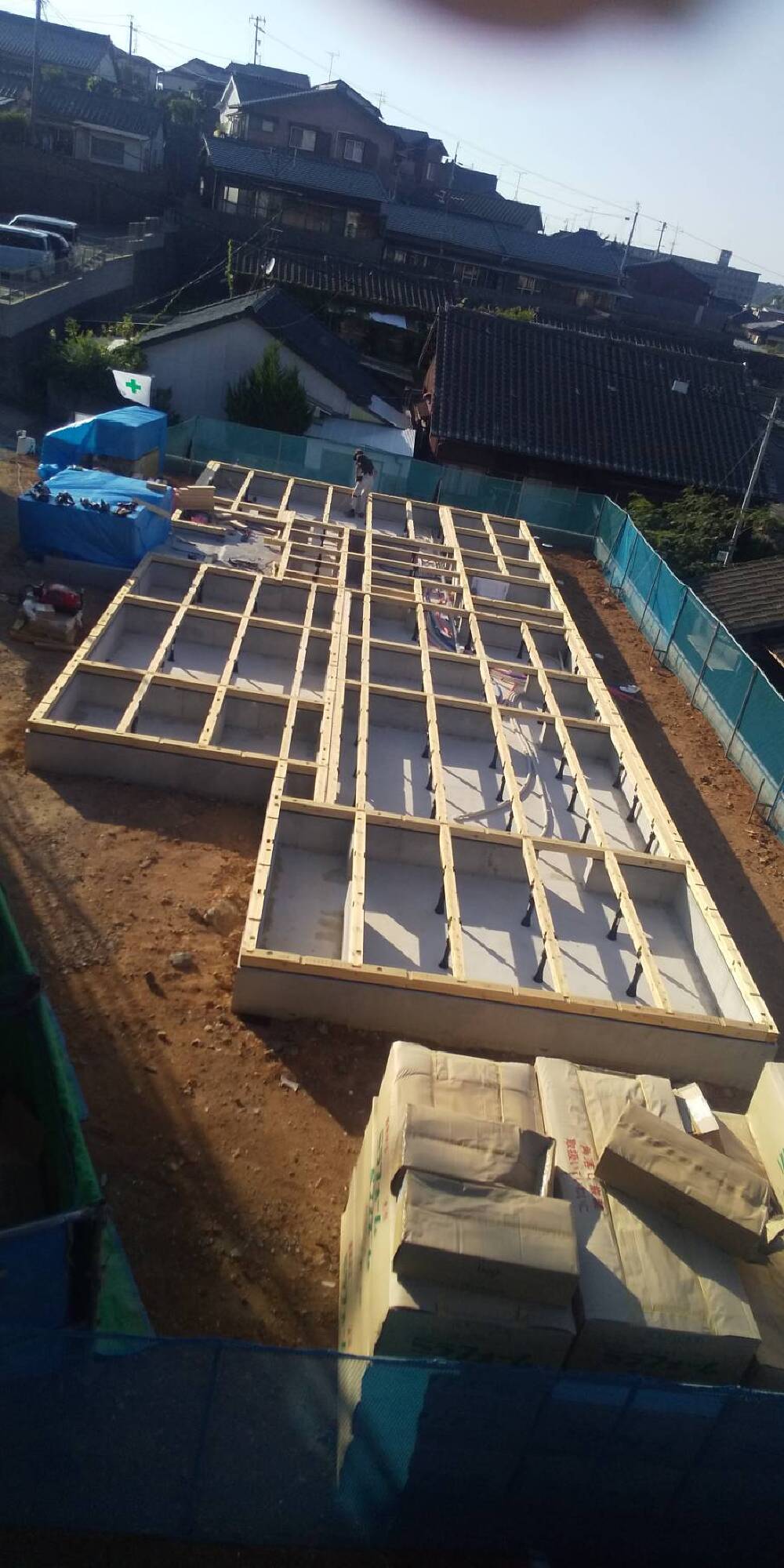

上棟準備

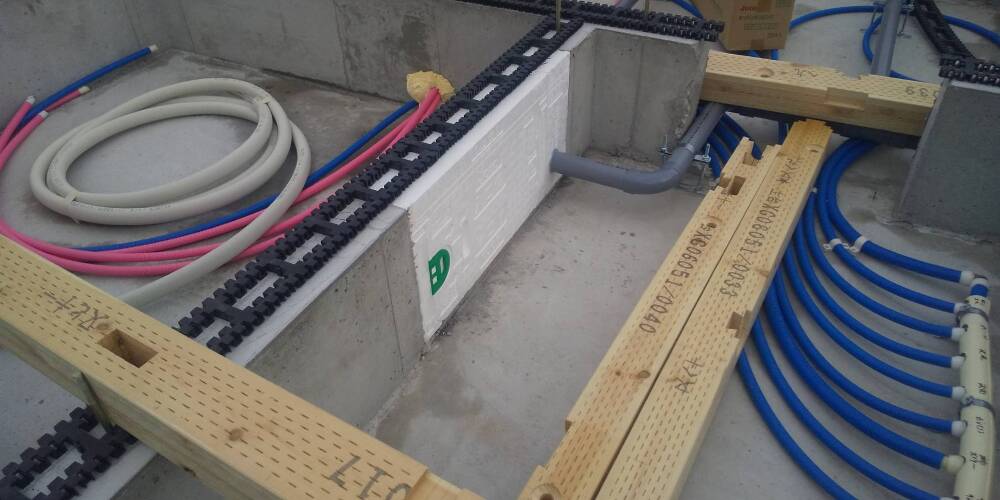

給排水工事が進んでいます。
上棟に向けて材料も搬入されました。
- 20. 2023年09月08日
-
上棟準備
ブルーは給水で、ピンクは給湯、新築時だけでなくメンテナンスの時にも一目でわかるように、色分けがしてあります。
- 21. 2023年09月08日
-
上棟準備
大工さんにより「土台敷き」という作業が行われています。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
- 22. 2023年09月08日
-
上棟準備
土台敷き
- 23. 2023年09月09日
-

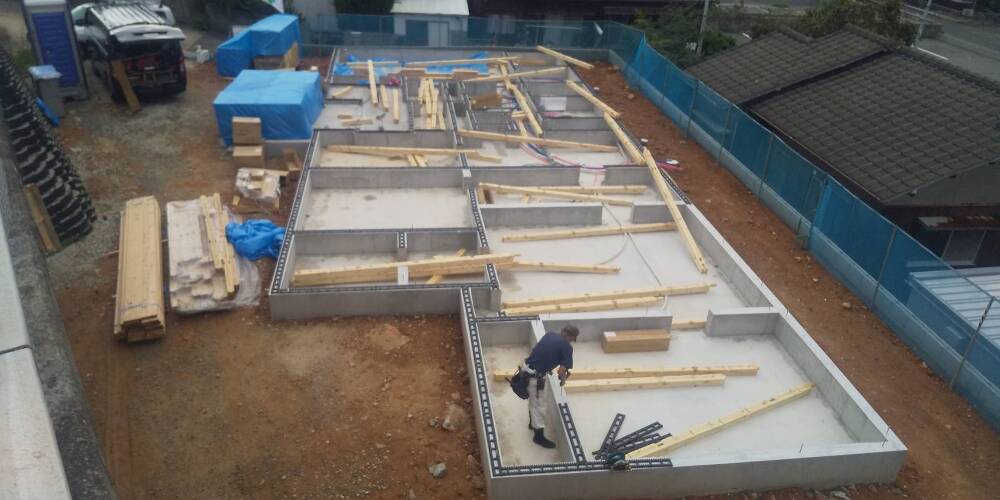

上棟準備
土台、大引の間に断熱材を入れる作業が行われました。
- 24. 2023年09月10日
-
上棟準備

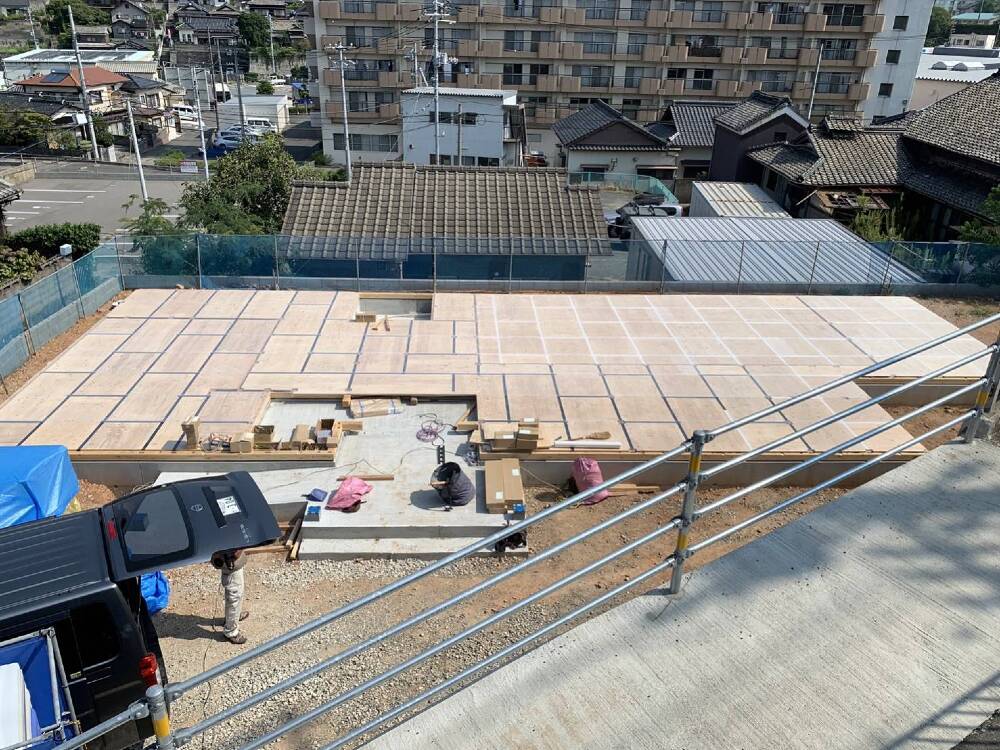

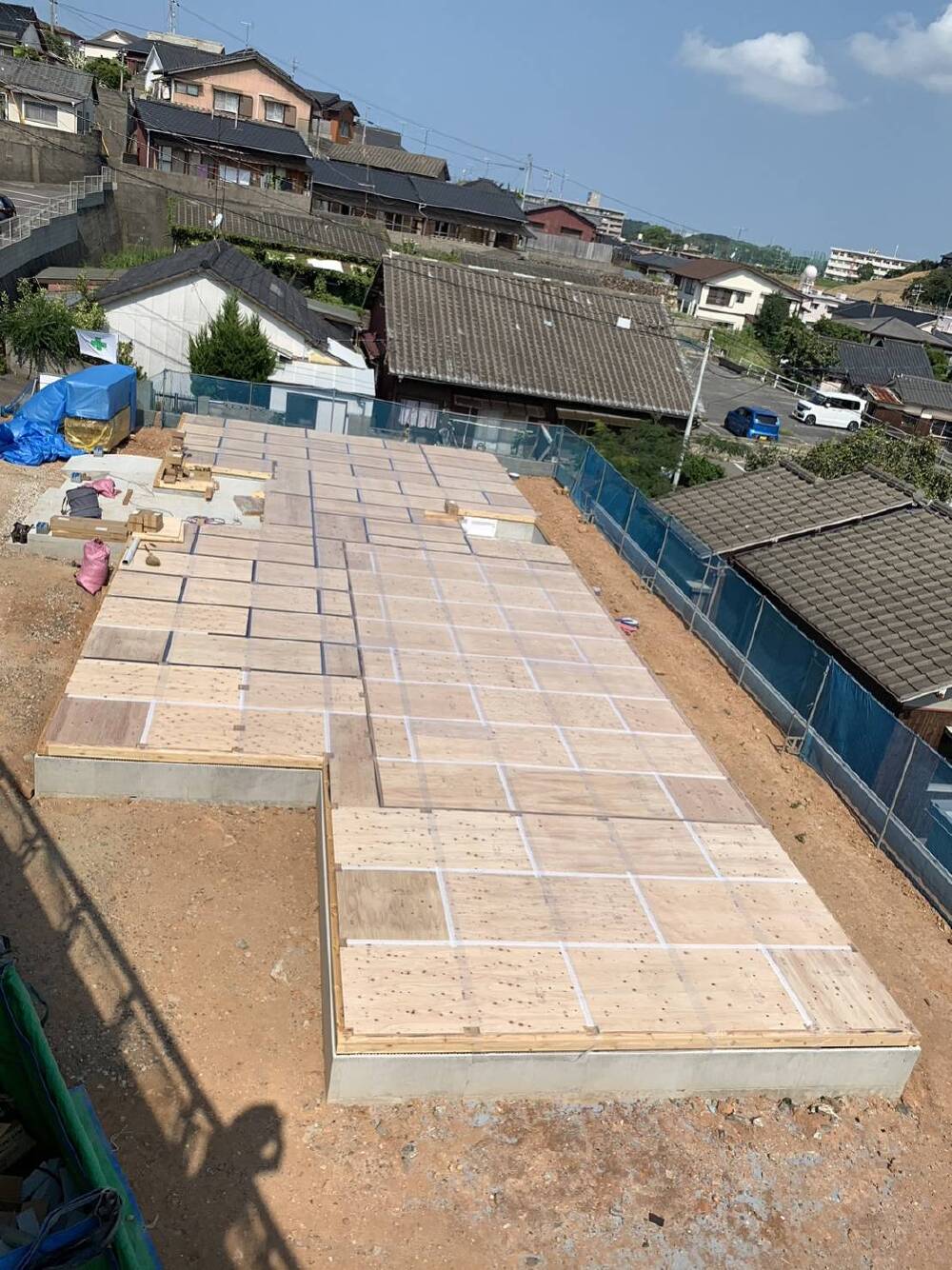

床下地となる合板を敷く作業が行われました。
- 25. 2023年09月10日
-
上棟準備
- 26. 2023年09月12日
-
上棟準備

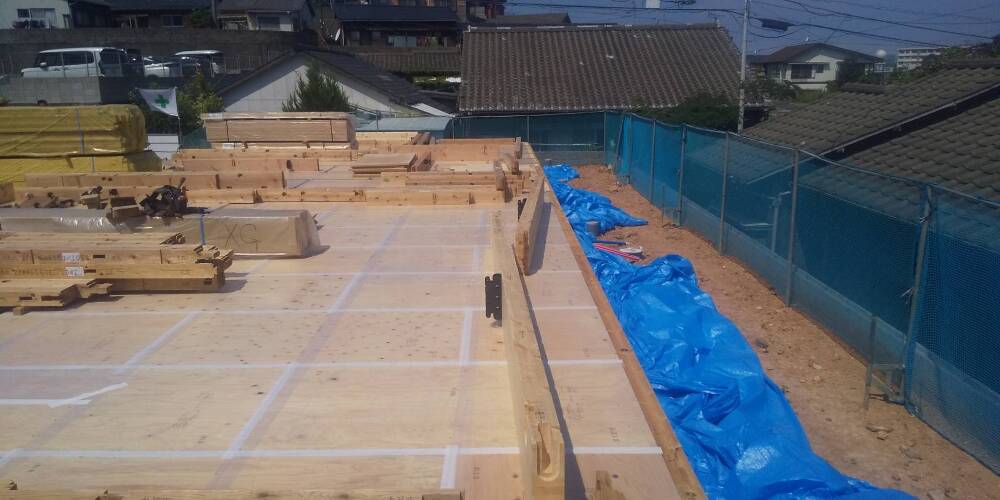

上棟に向けて、柱などの材料が現場へと搬入されました。
- 27. 2023年09月12日
-
上棟準備

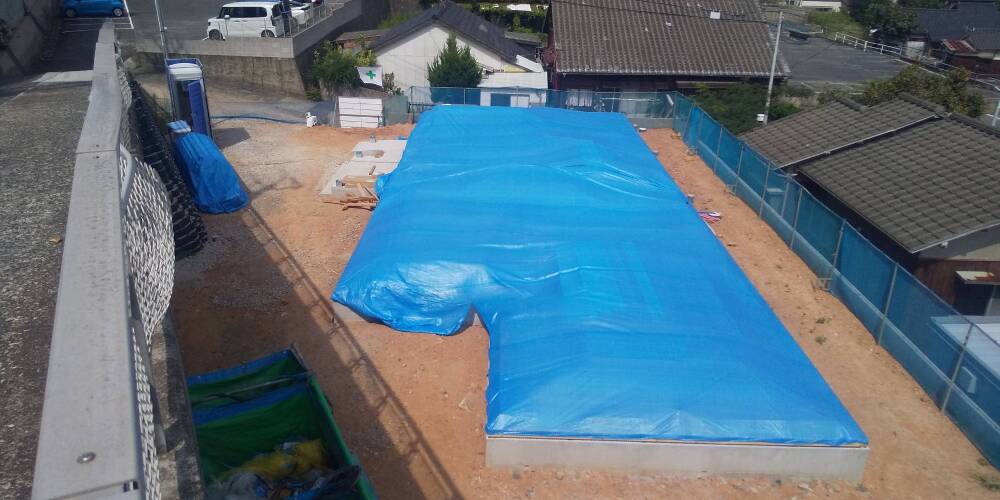

上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けています。

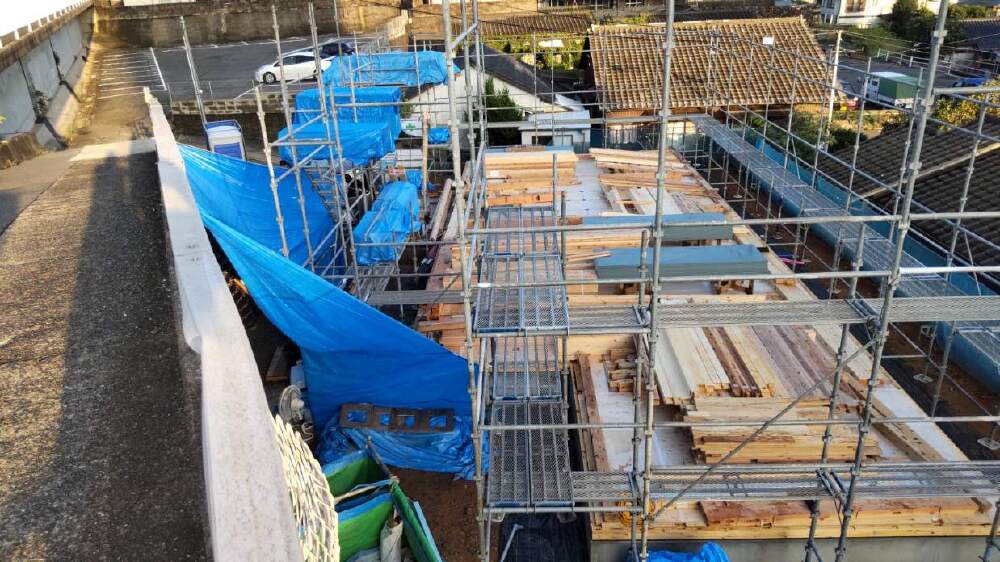

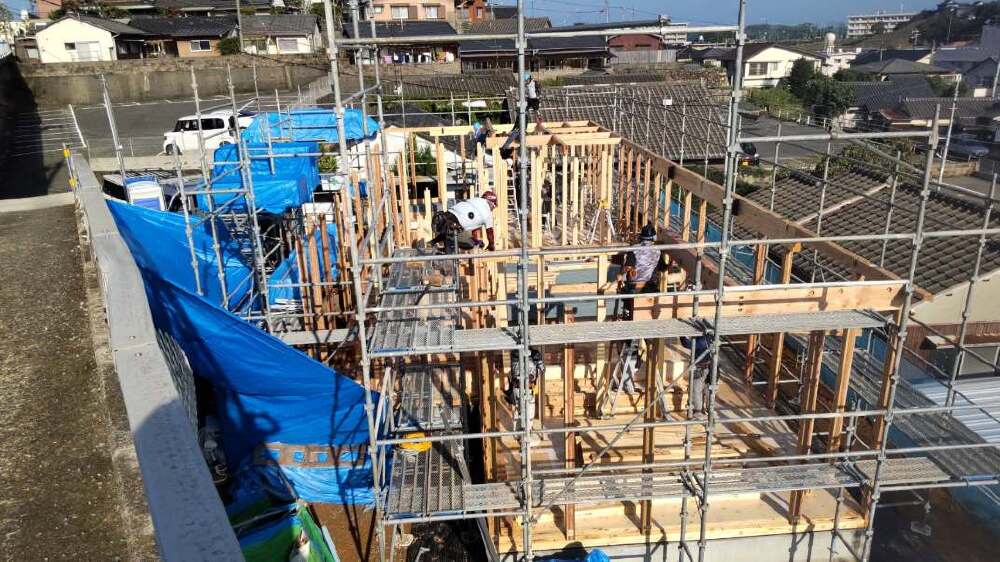

- 28. 2023年09月16日
-

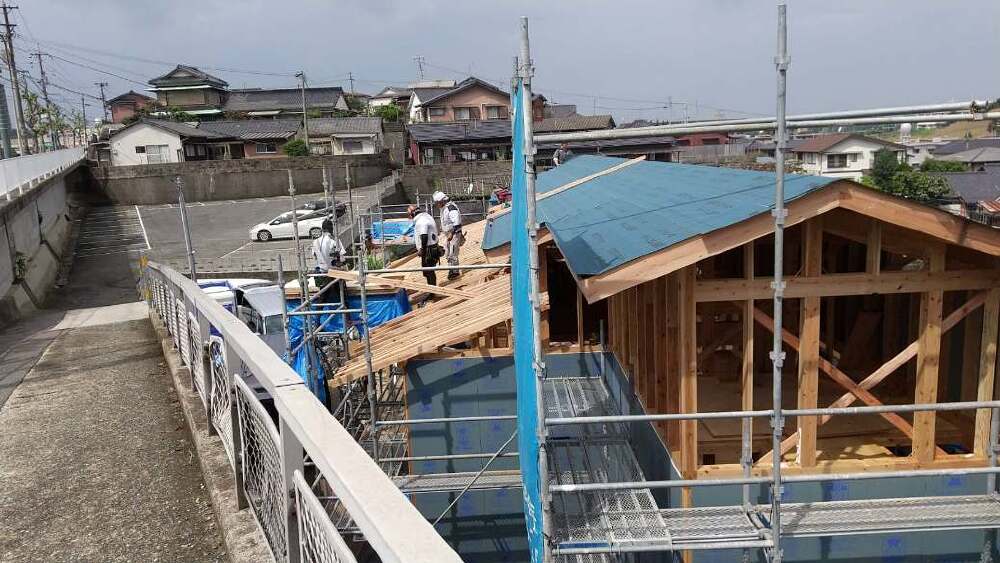

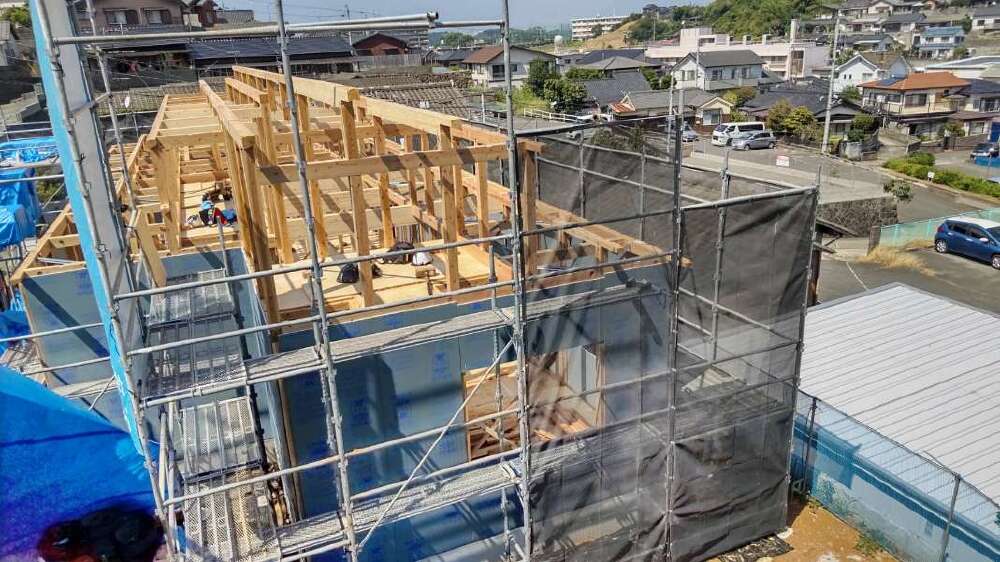

上棟

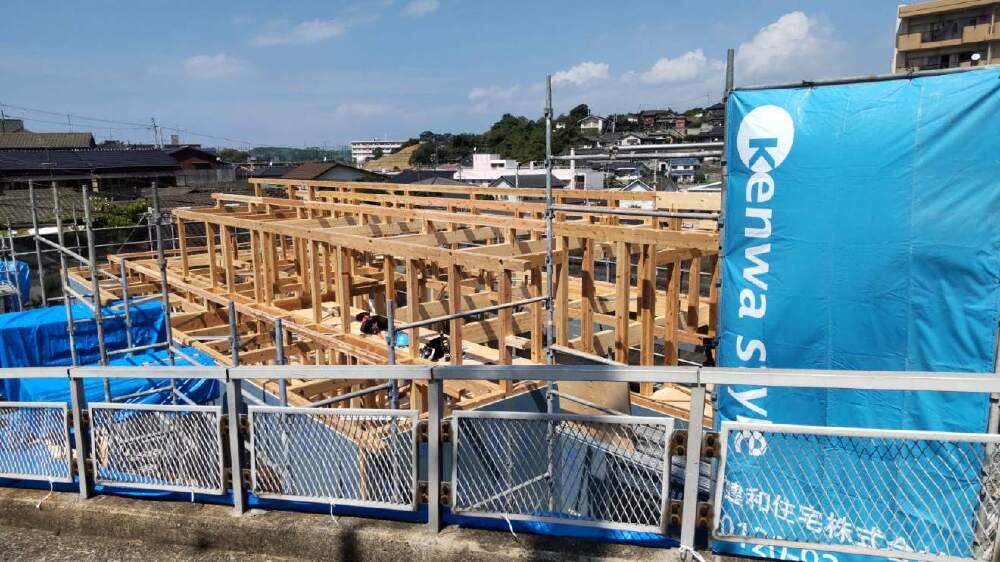

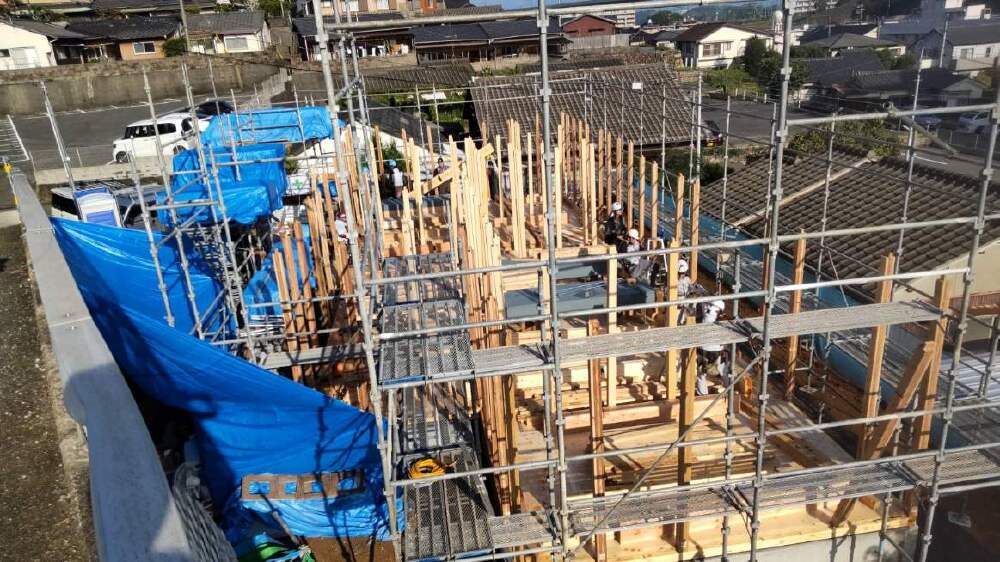

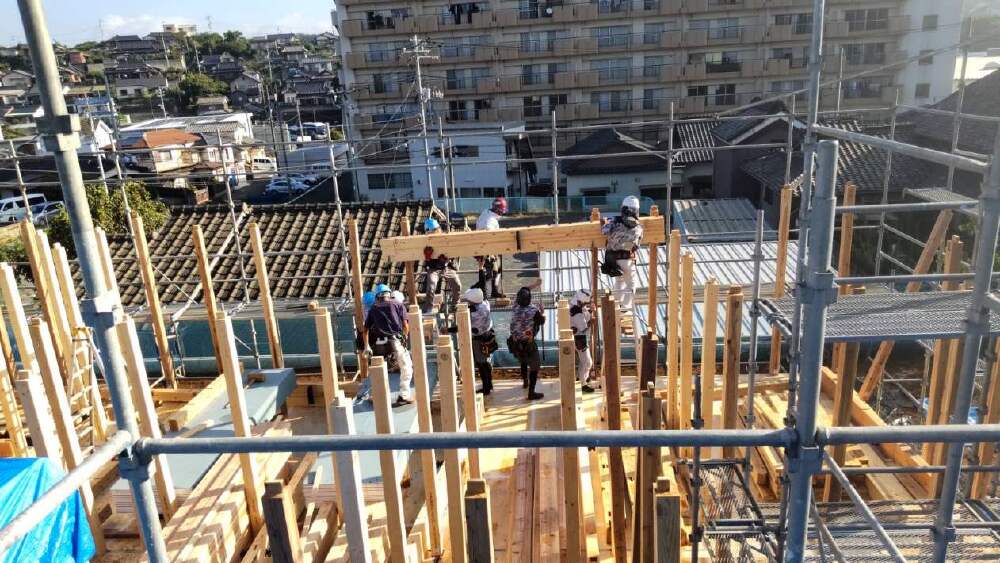

いよいよ本日上棟の日を迎えました
O様、本日はおめでとうございます!
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願い致します。
- 29. 2023年09月16日
-

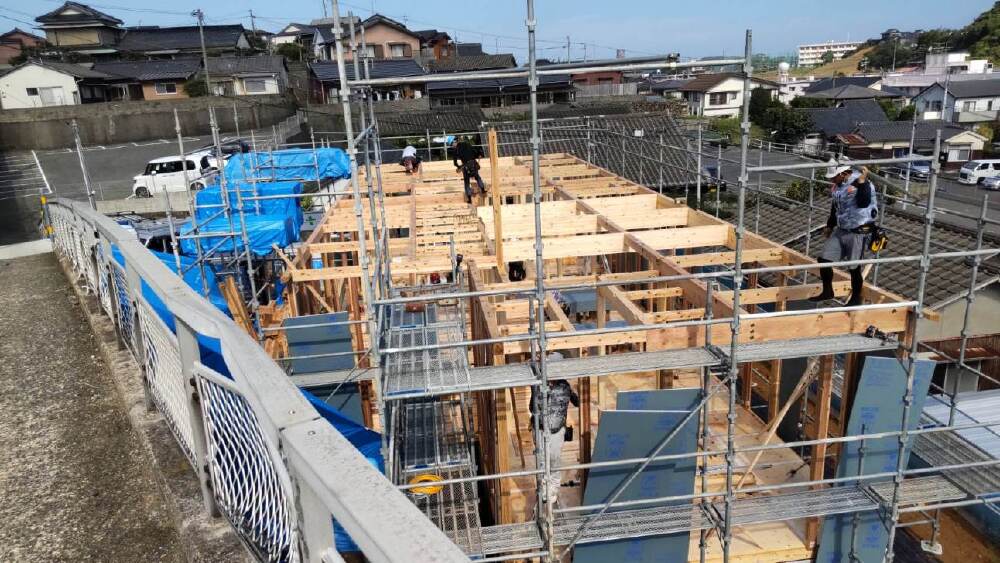

上棟

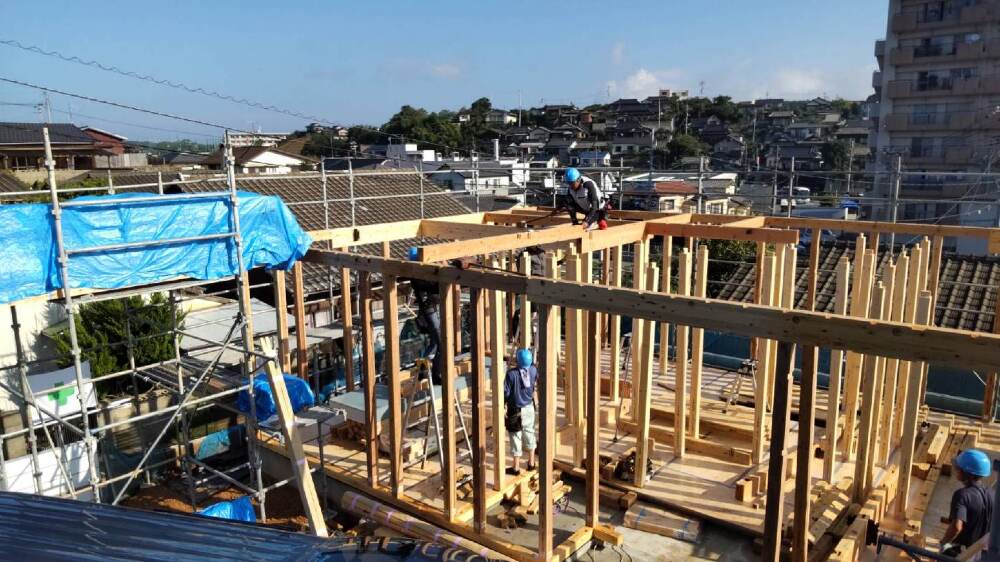

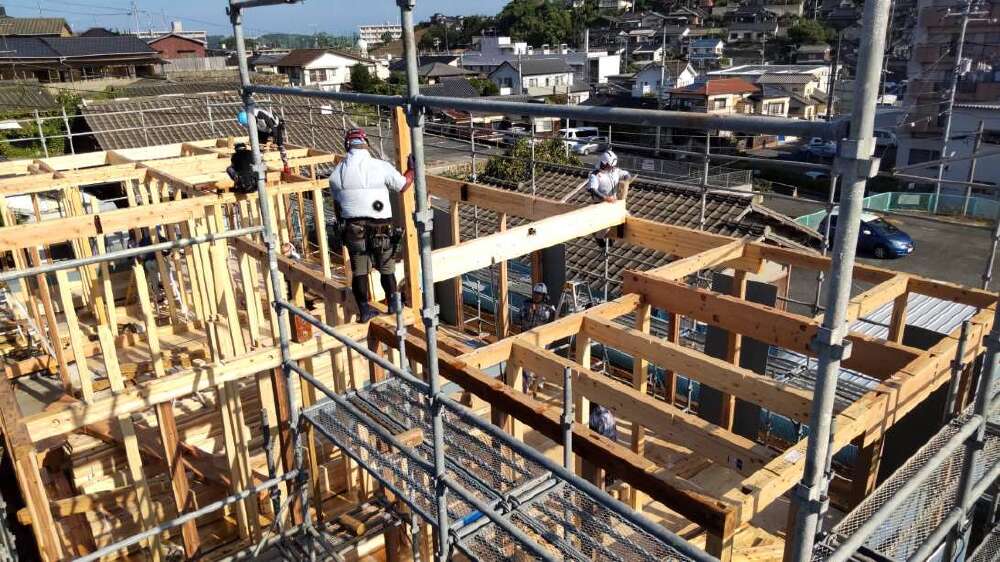

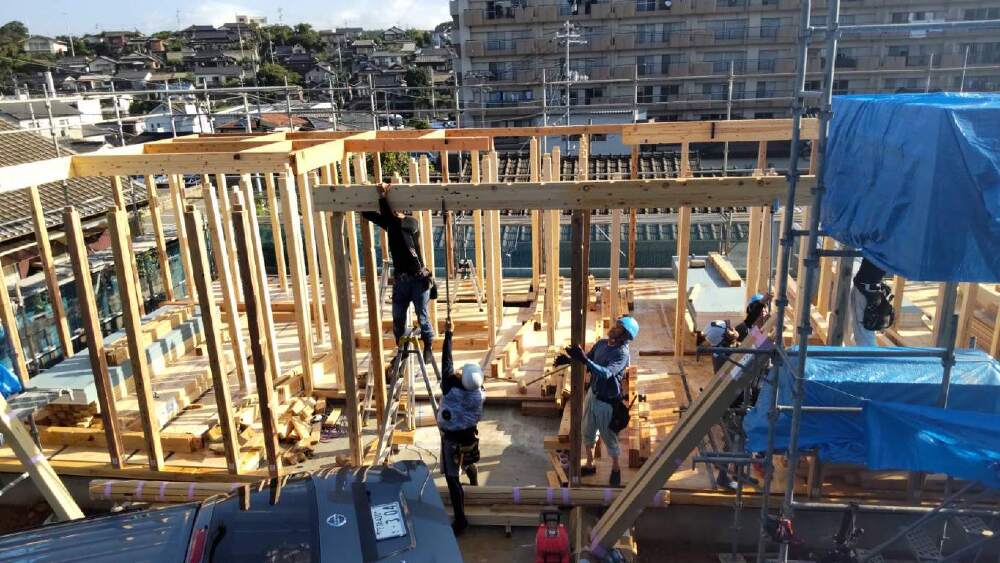

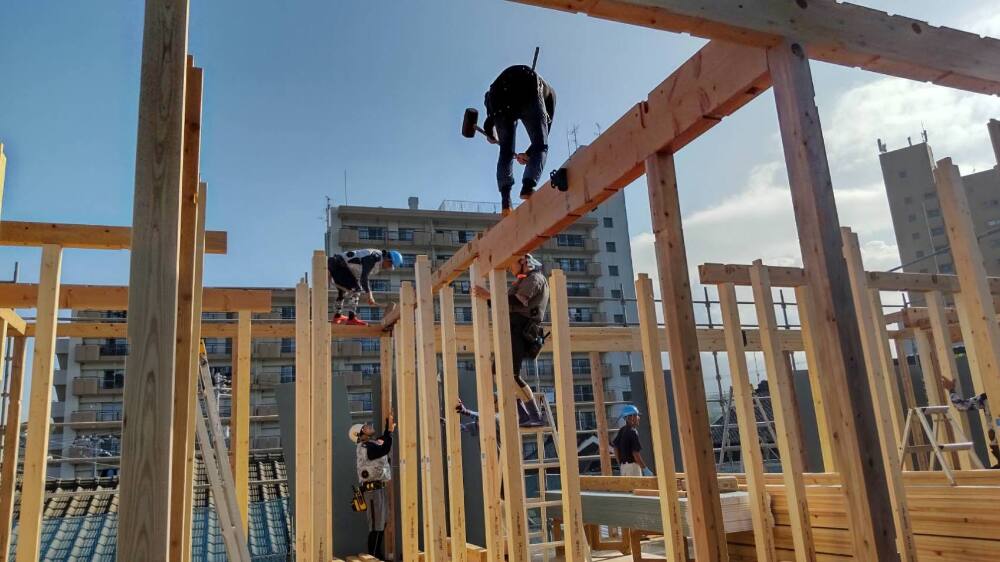

土台の上に柱が次々に立ち始め、棟上げが着々と進められています。
- 30. 2023年09月16日
-
上棟

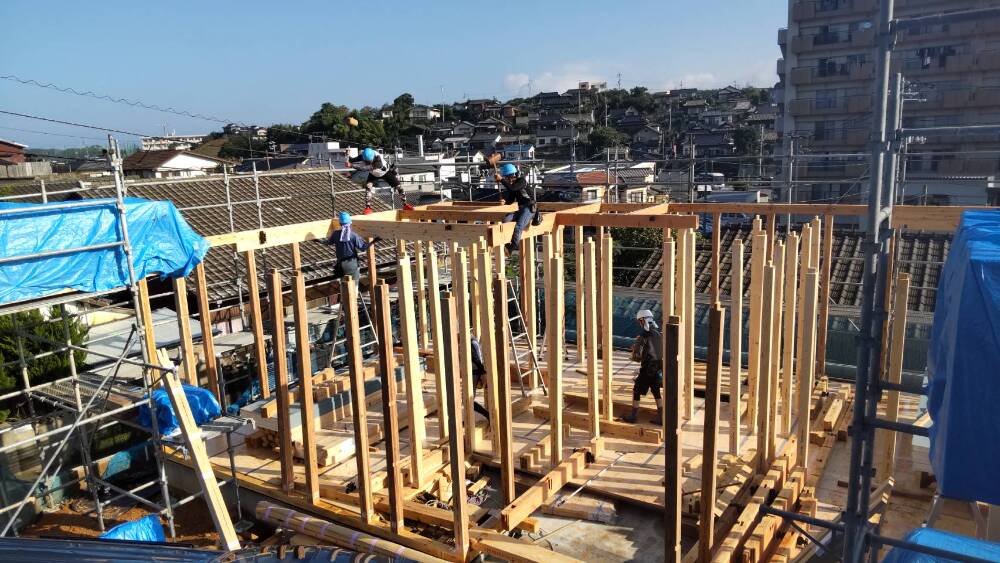

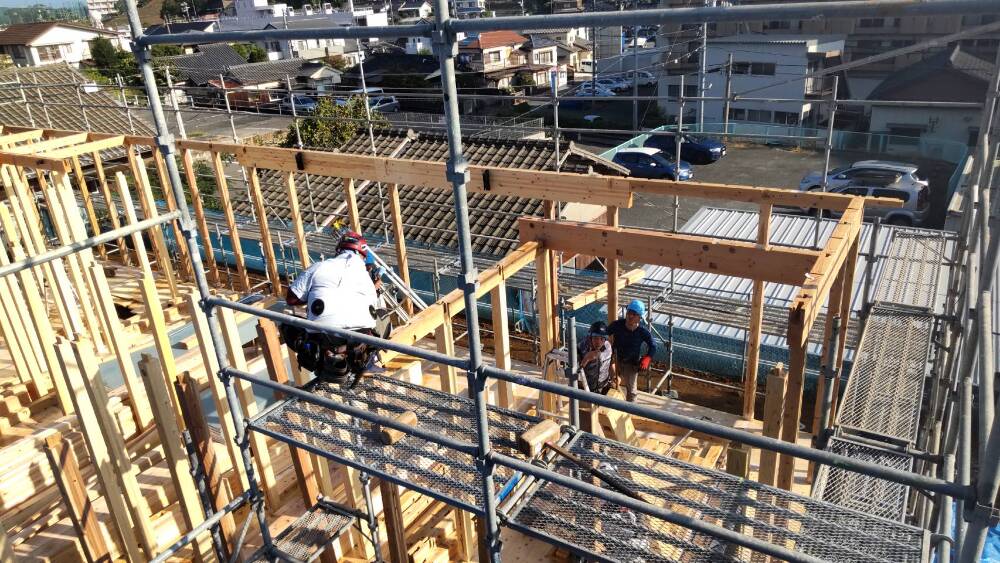

職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
- 31. 2023年09月16日
-
上棟
- 32. 2023年09月16日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 33. 2023年09月16日
-
上棟
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。
- 34. 2023年09月16日
-
上棟
- 35. 2023年09月16日
-
上棟
- 36. 2023年09月16日
-
上棟
- 37. 2023年09月16日
-
上棟
- 38. 2023年09月16日
-
上棟
- 39. 2023年09月16日
-
上棟

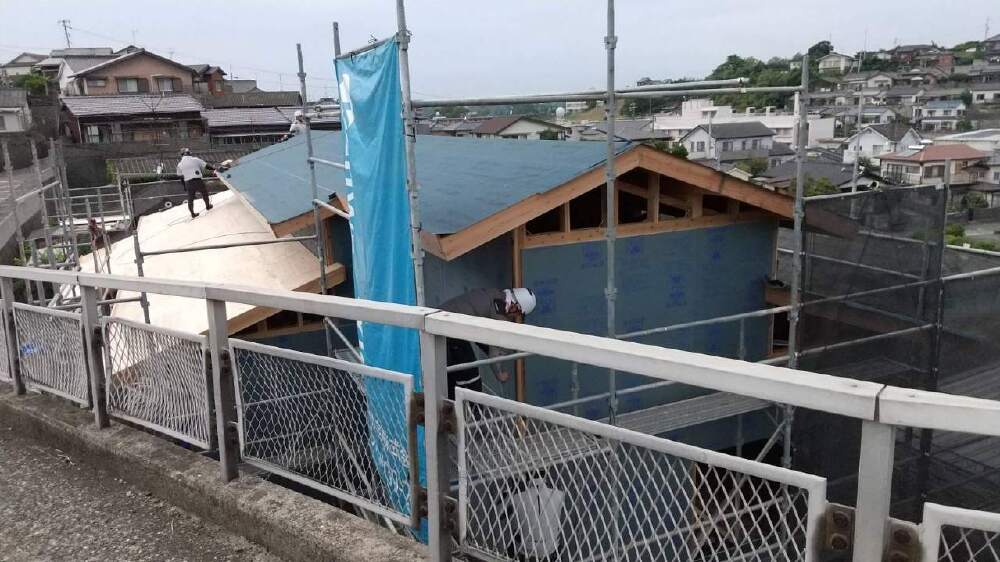

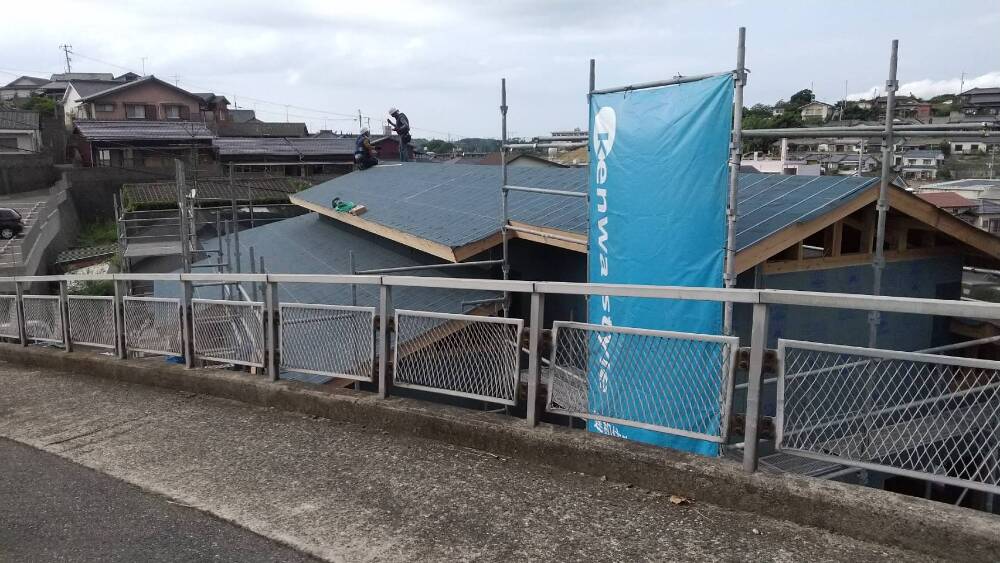

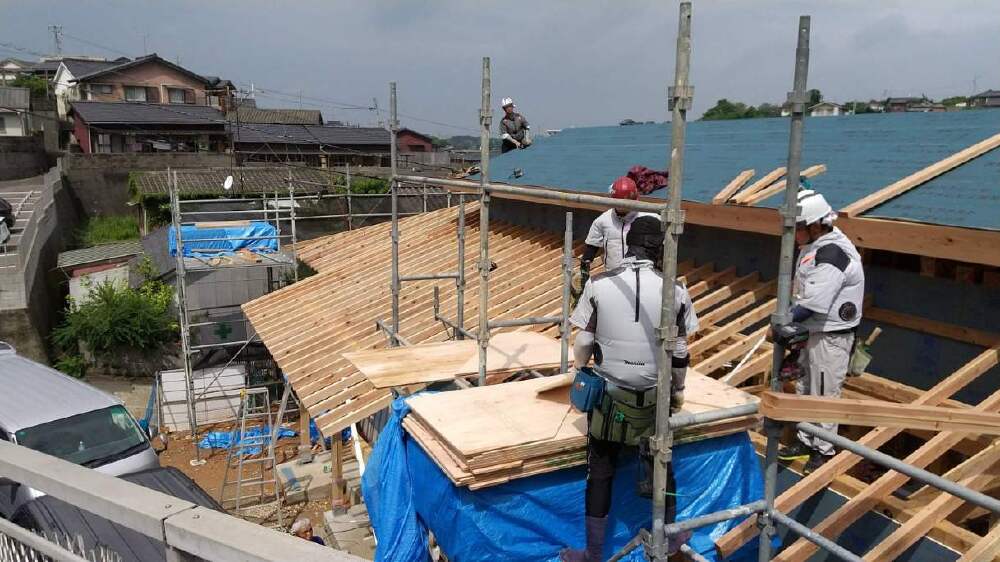

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。
- 40. 2023年09月16日
-
上棟
- 41. 2023年09月16日
-
上棟

壁耐力を施工しています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。
- 42. 2023年09月16日
-
上棟

屋根下地材(構造用合板)が施工されています。
お家の形がよく分かるようになってきました。
- 43. 2023年09月17日
-
外部施工状況

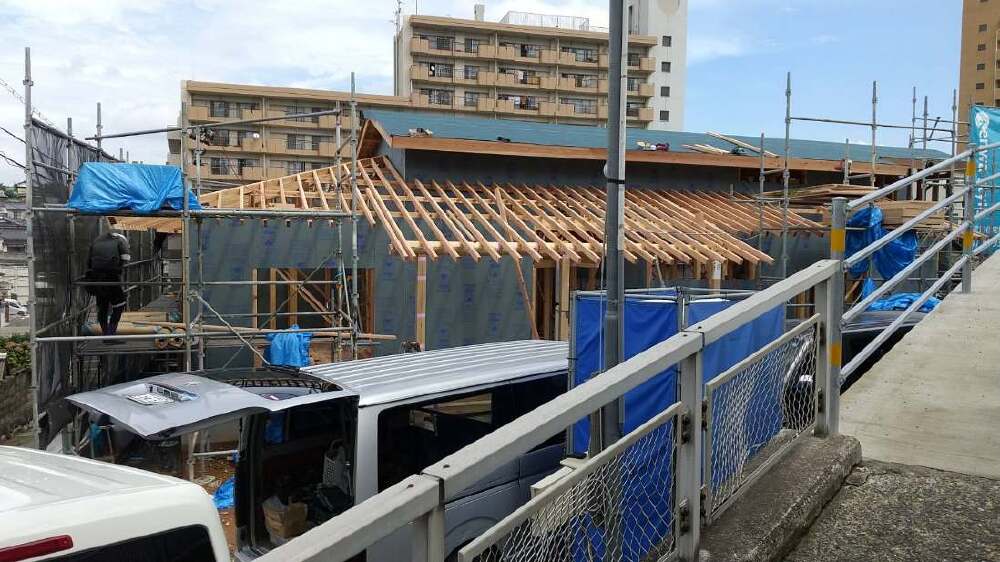

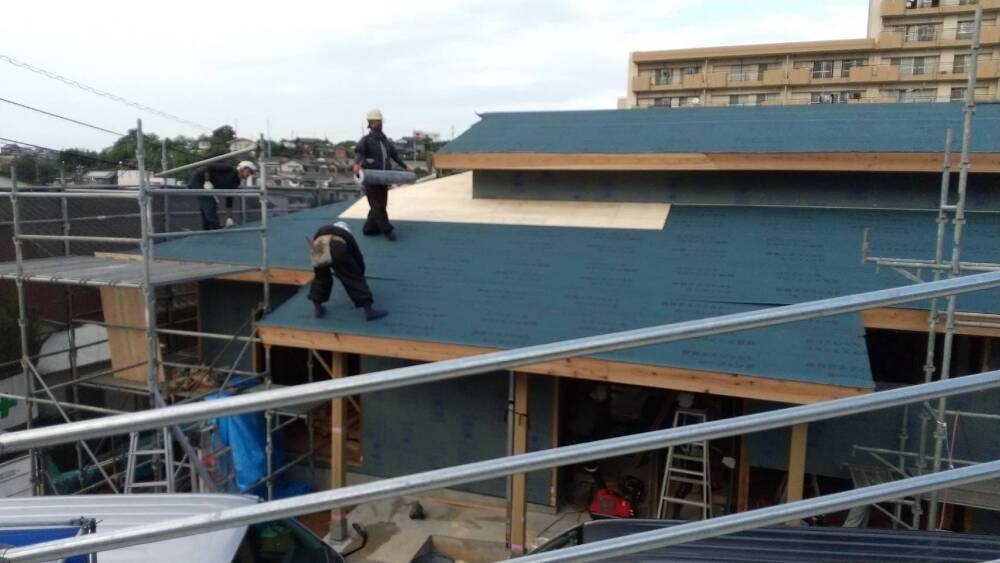

昨日に引き続き、屋根の工事施工中です。
- 44. 2023年09月17日
-
外部施工状況
- 45. 2023年09月17日
-
外部施工状況
- 46. 2023年09月17日
-

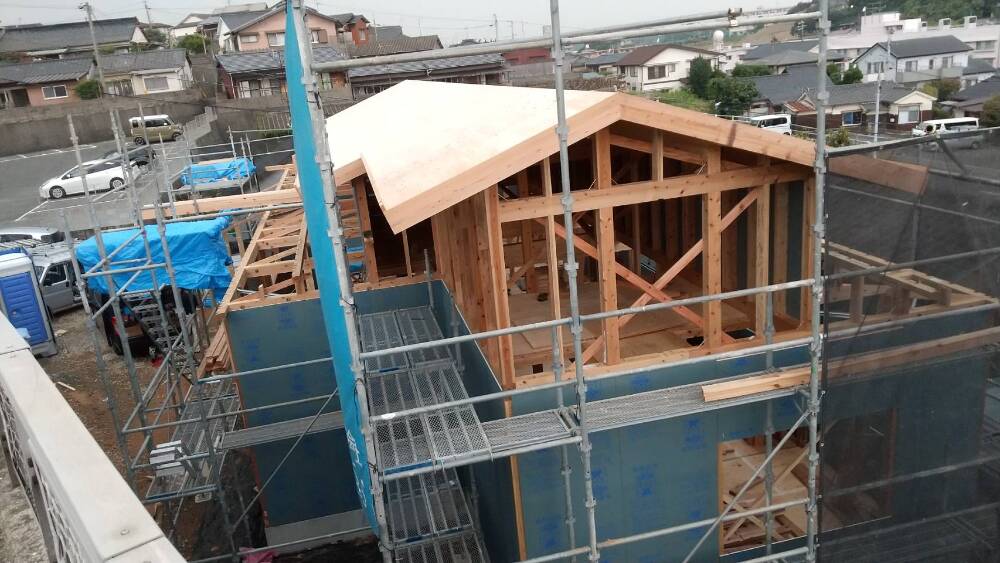

外部施工状況
- 47. 2023年09月17日
-
外部施工状況
屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。
- 48. 2023年09月17日
-
外部施工状況
- 49. 2023年09月17日
-
外部施工状況

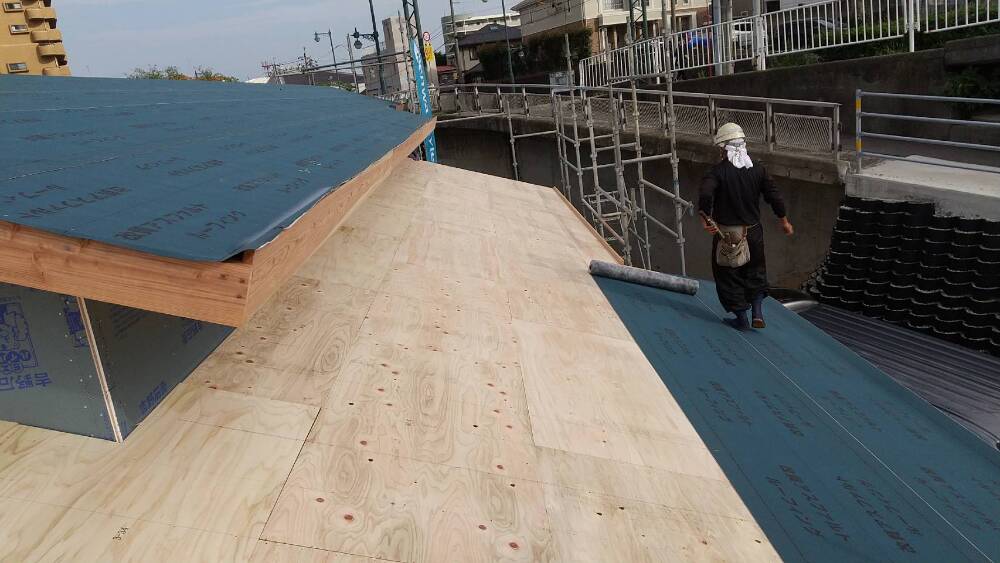

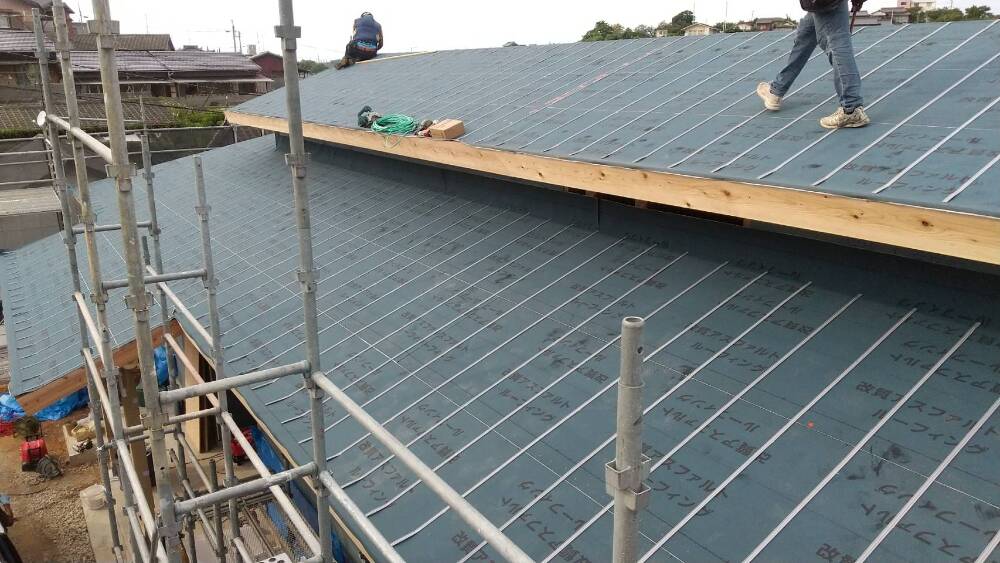

屋根下地材(構造用合板)を施工した後、屋根下葺シート「通気エコーフ」を施工しています。
優れた釘穴シール性で水漏れを防ぎ、ルーフィングに比べ優れた通気性をもっているので、湿気を屋外に放出し、野地板の腐食・変形・カビなどを防ぎます。

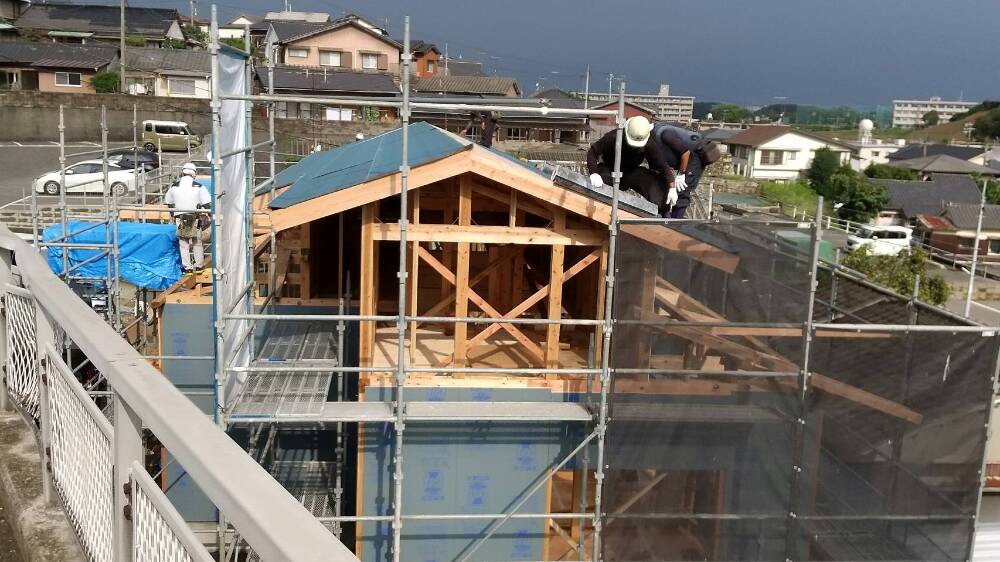

- 50. 2023年09月17日
-
外部施工状況

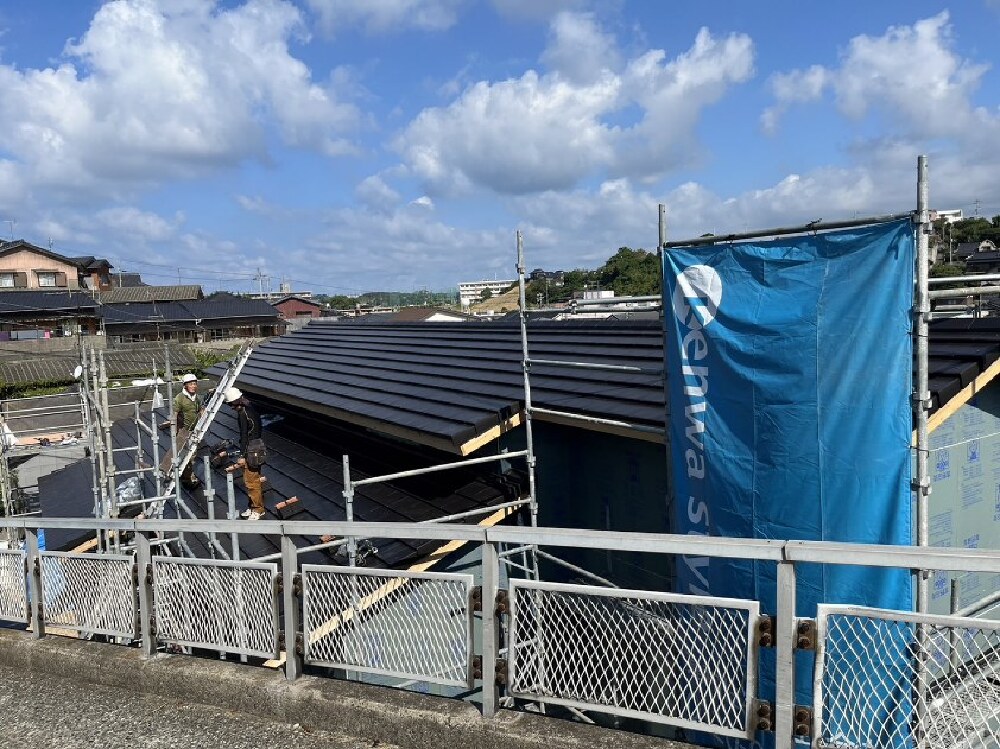

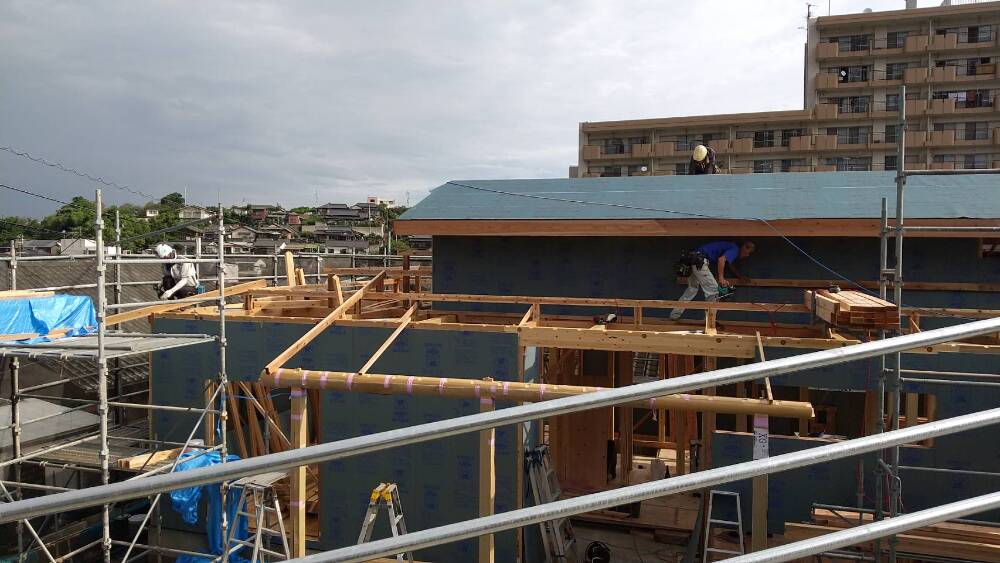

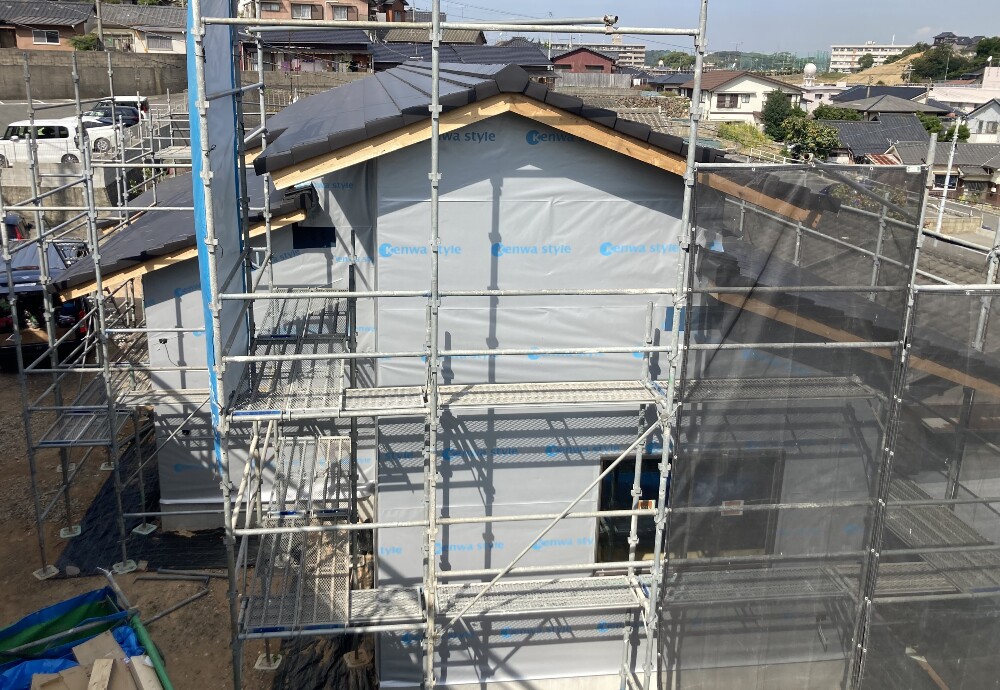

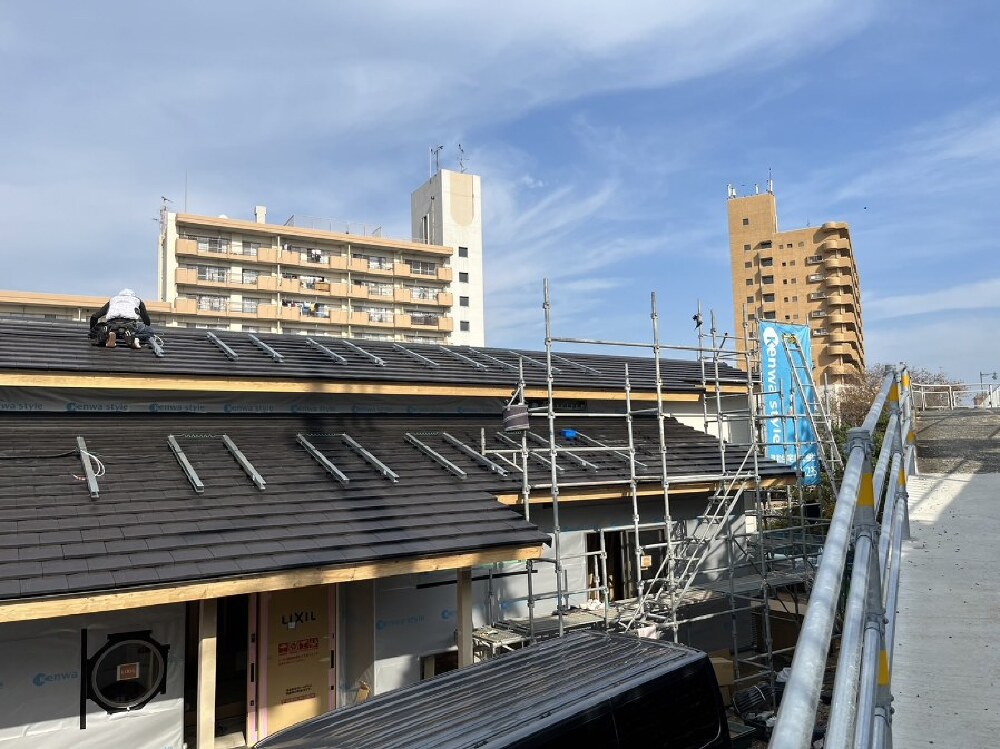

本日、屋根仕舞が完了しました。
- 51. 2023年09月19日
-
外部施工状況
- 52. 2023年09月19日
-
外部施工状況
- 53. 2023年09月26日
-
内部施工状況
- 54. 2023年09月26日
-
内部施工状況
- 55. 2023年09月27日
-
外部施工状況

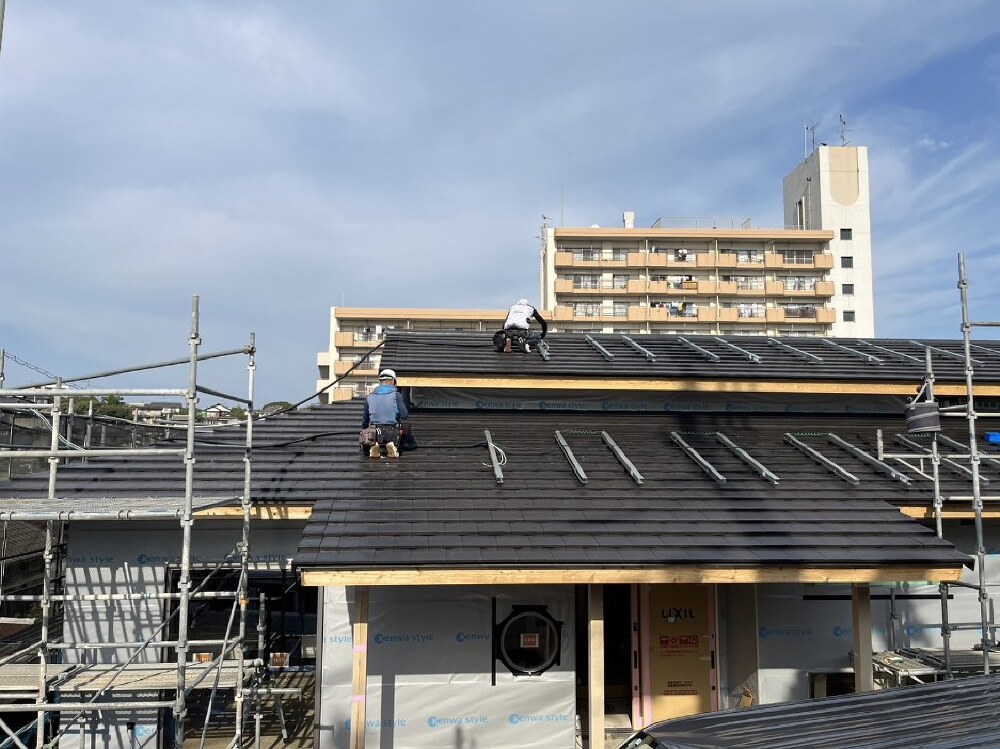

屋根瓦葺き工事
- 56. 2023年09月27日
-
外部施工状況
屋根瓦葺き工事
- 57. 2023年09月28日
-
外部施工状況
国土交通大臣指定のJIOによる構造検査が行われています。
構造部材の寸法から金物の種類や位置、取り付け方法まで適切に行われているか、また建物の傾きや木材の乾き具合がどうかについても入念に調べていきます。どれも建物の耐久性や耐震性に大きく影響する大事な部分となっているので、大切な検査です。
- 58. 2023年09月28日
-
内部施工状況
構造検査
- 59. 2023年09月28日
-
内部施工状況
構造検査
- 60. 2023年09月30日
-
内部施工状況

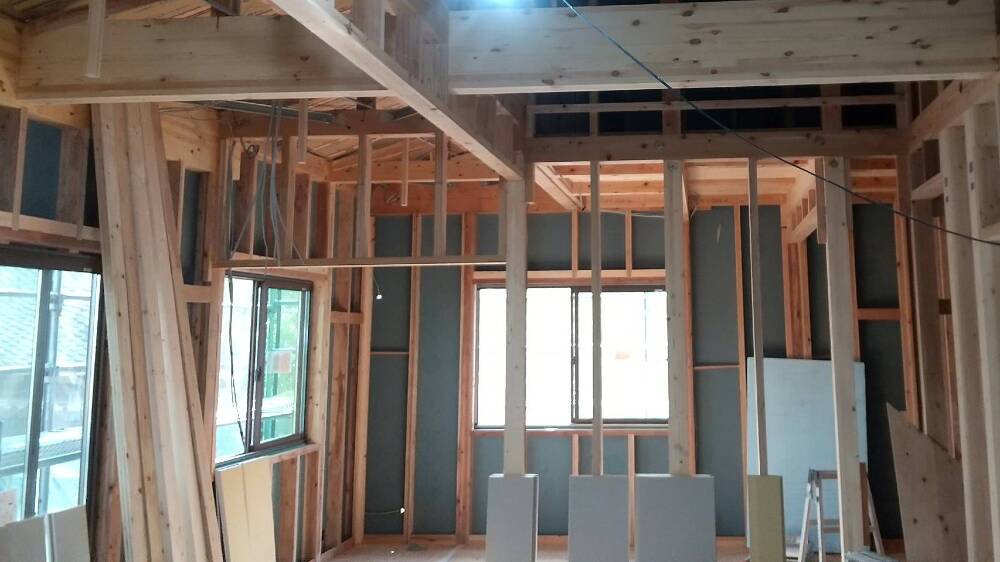

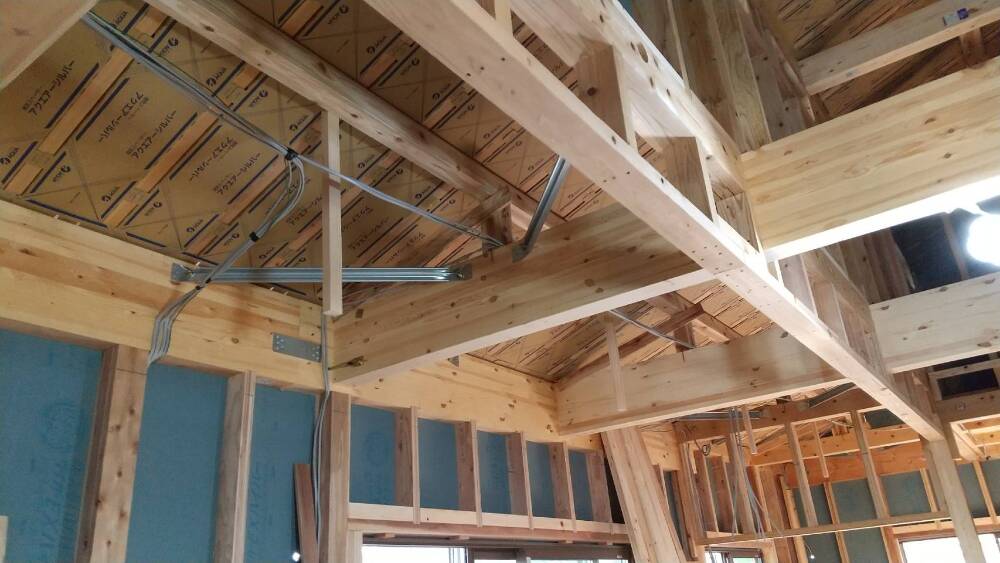

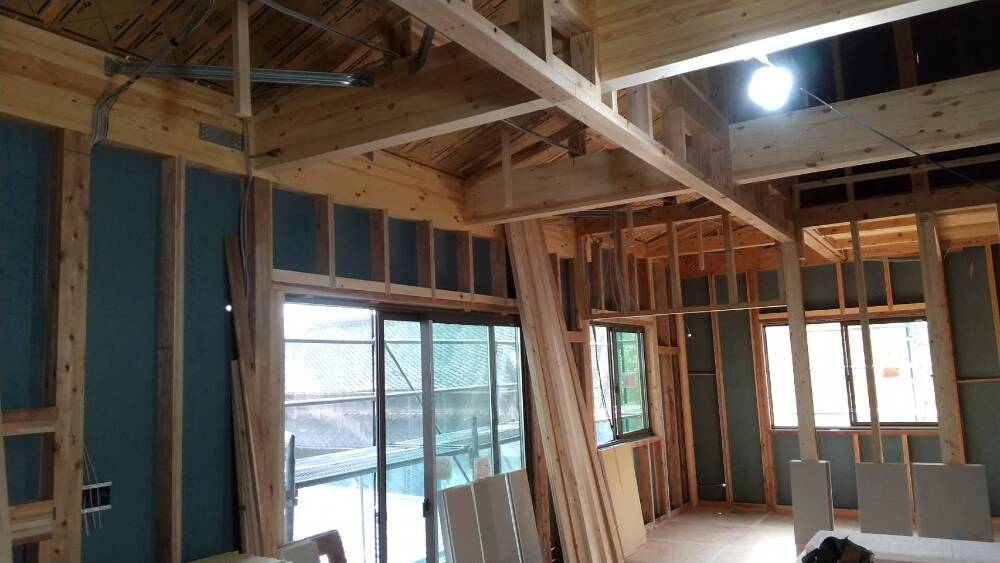

通気スペーサー取り付け・金物取り付け・電気配線工事が施工されました。
- 61. 2023年09月30日
-
内部施工状況
通気スペーサー取り付け・金物取り付け・電気配線工事
- 62. 2023年09月30日
-
内部施工状況
通気スペーサー取り付け・金物取り付け・電気配線工事
- 63. 2023年10月03日
-
内部施工状況

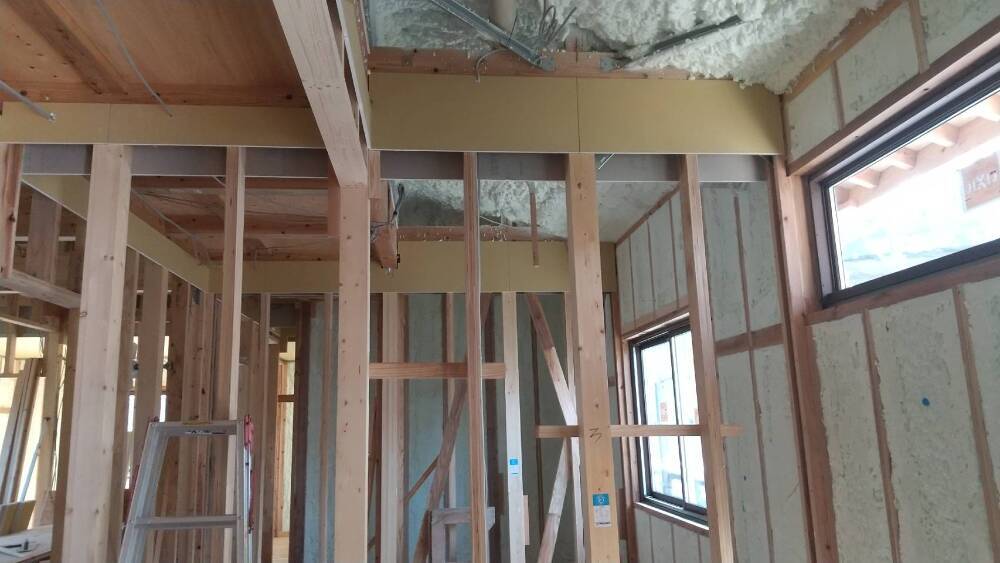

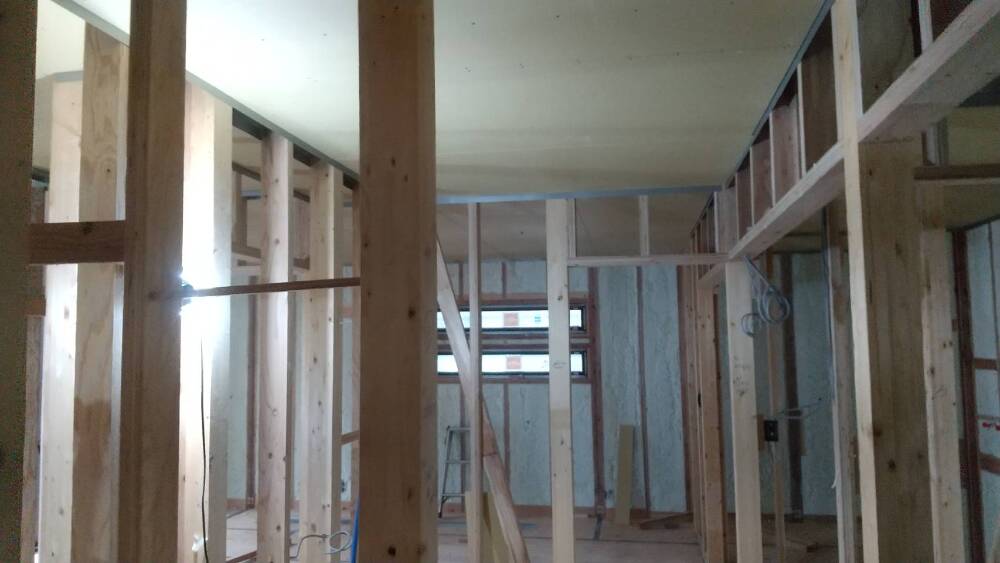

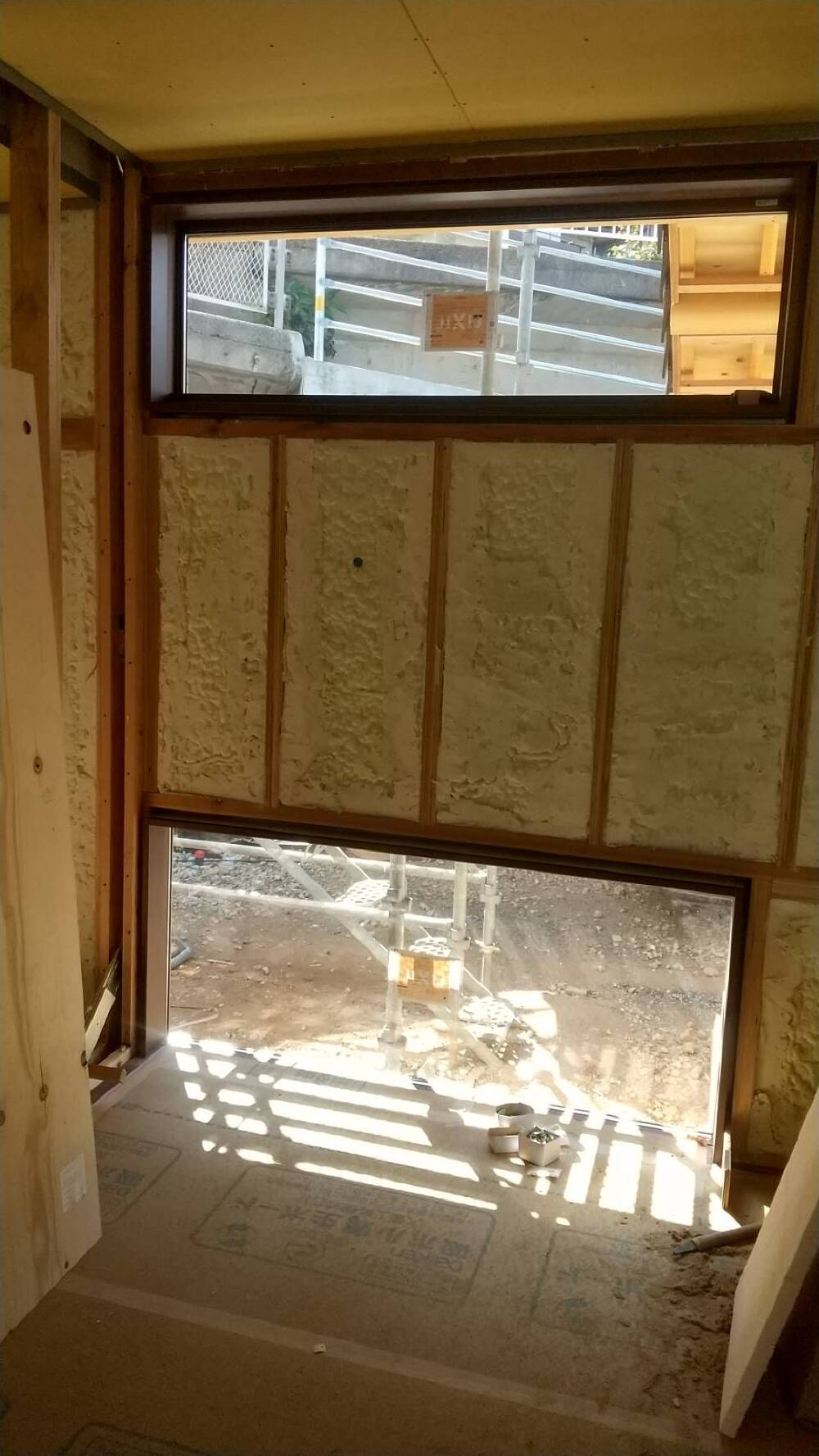

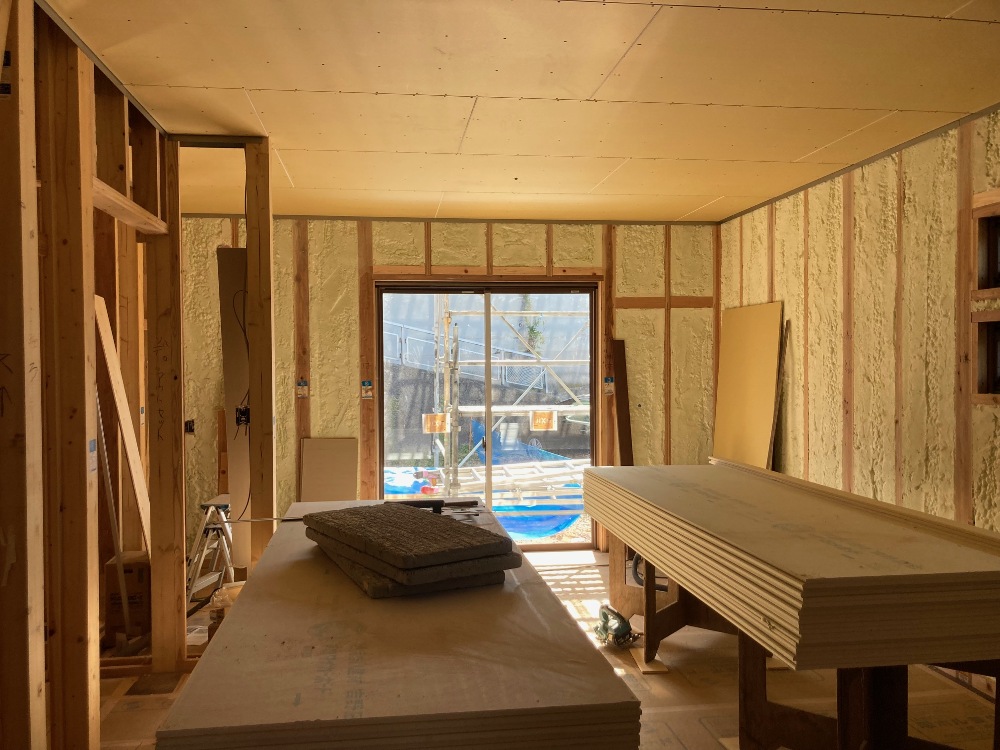

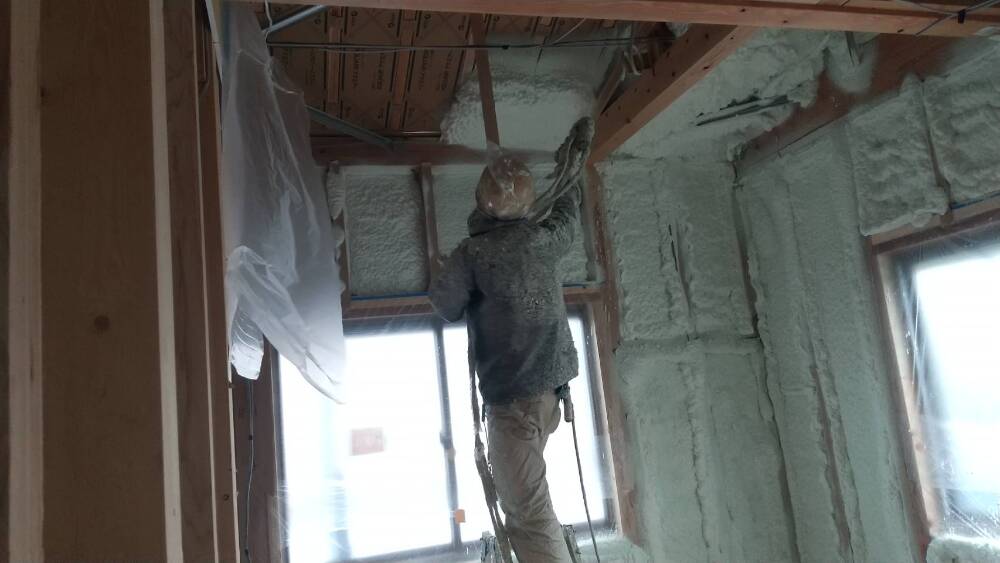

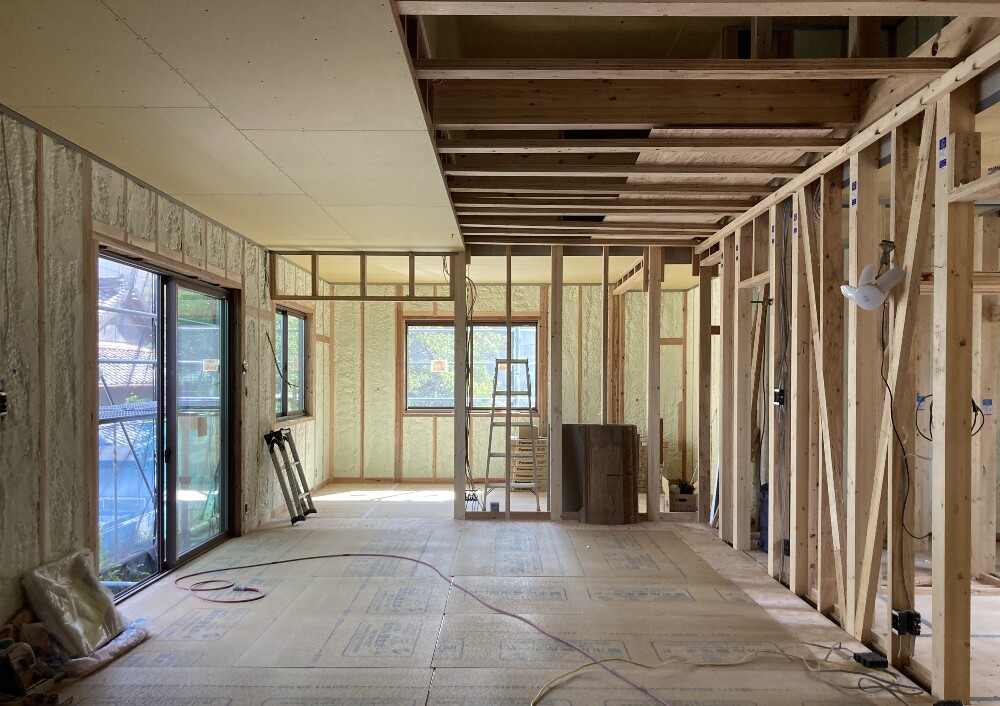

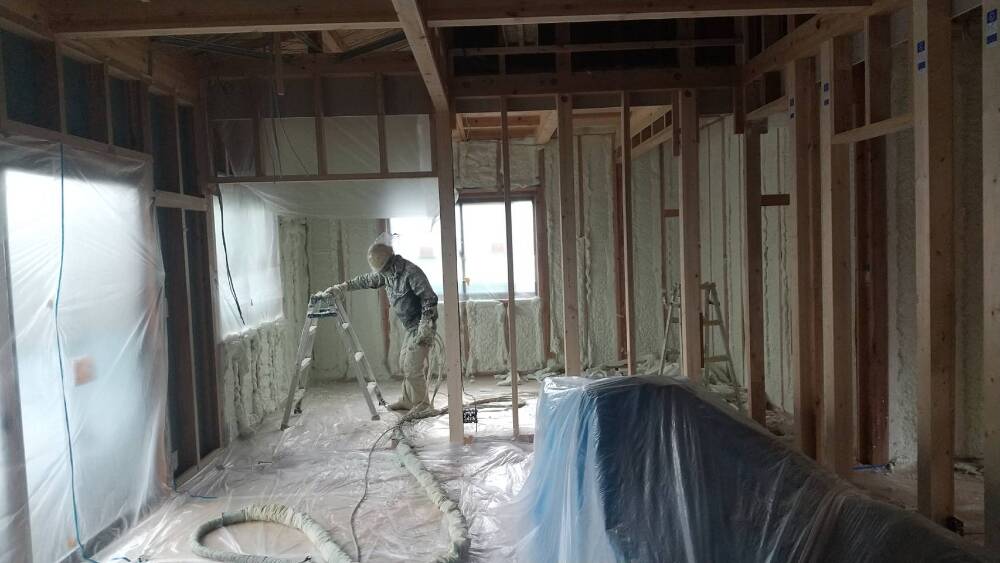

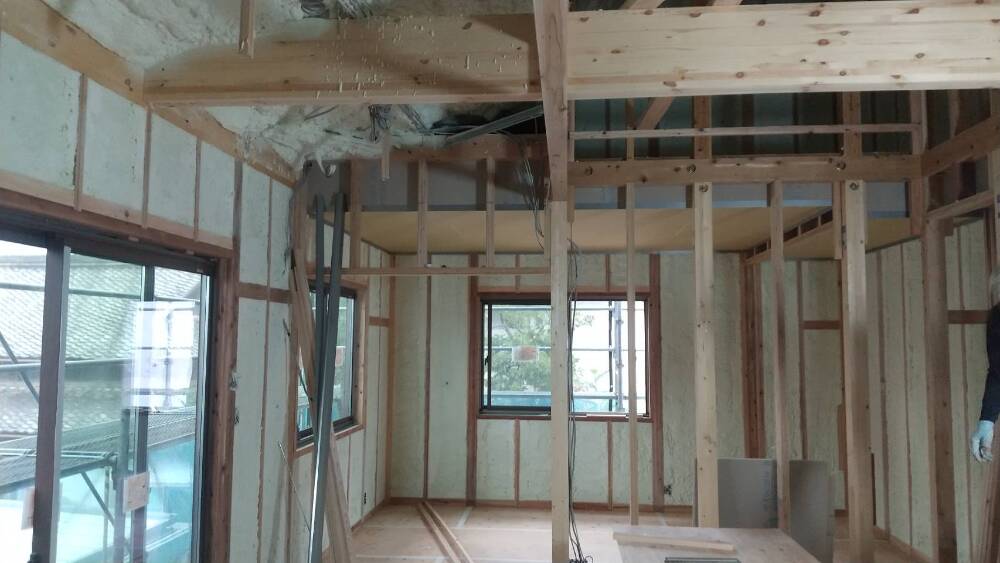

天井と壁面に断熱材「アクアフォーム」の吹付が行われました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。
- 64. 2023年10月03日
-
内部施工状況
アクアフォーム吹き抜け
- 65. 2023年10月04日
-
内部施工状況

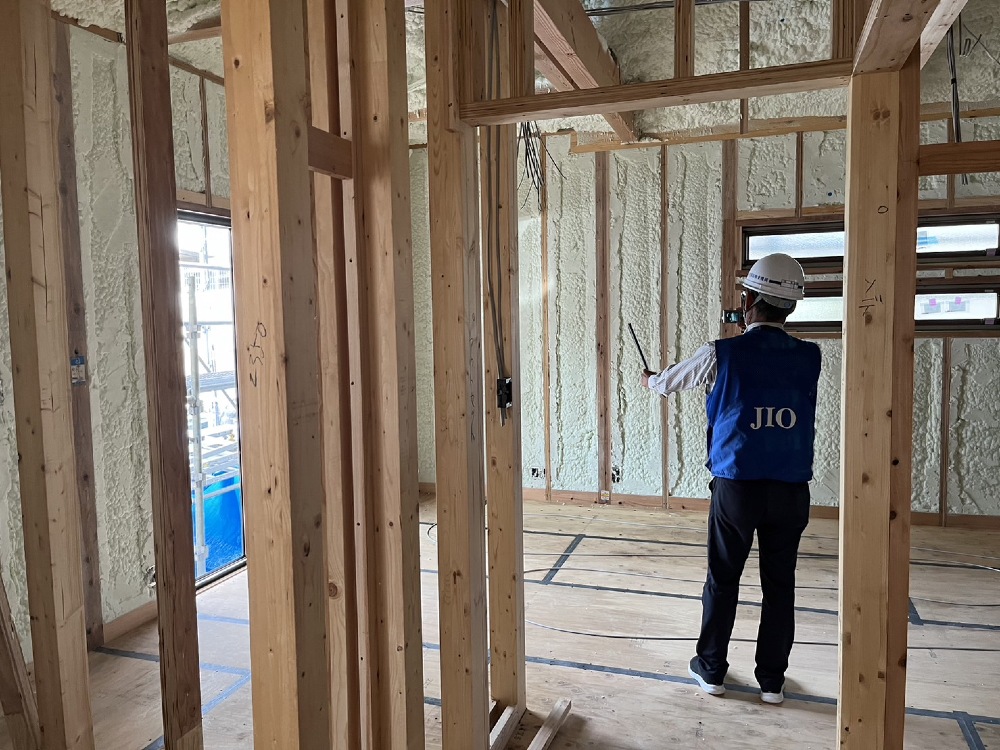

国土交通大臣指定のJIOによる断熱検査が行われています。
断熱材は、建物が完成してからでは確認することの出来ない構造上重要な部分にあたりますので、 検査官は手を抜くことなく厳しい目で念入りにチェックを行います。
- 66. 2023年10月04日
-
内部施工状況
断熱検査
- 67. 2023年10月05日
-
内部施工状況
- 68. 2023年10月05日
-
内部施工状況

- 69. 2023年10月07日
-

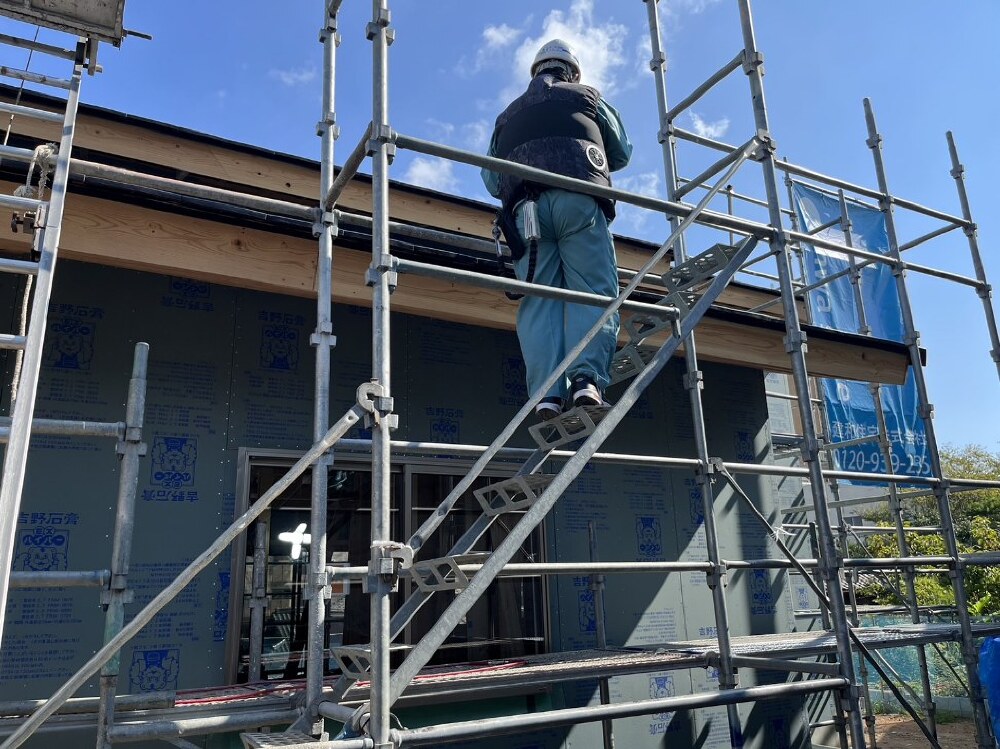

外部施工状況

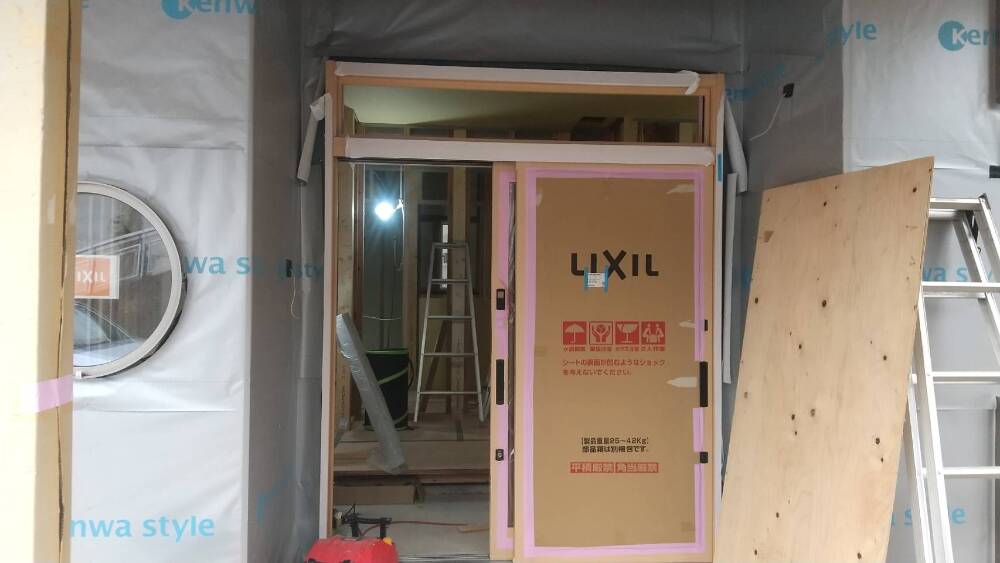

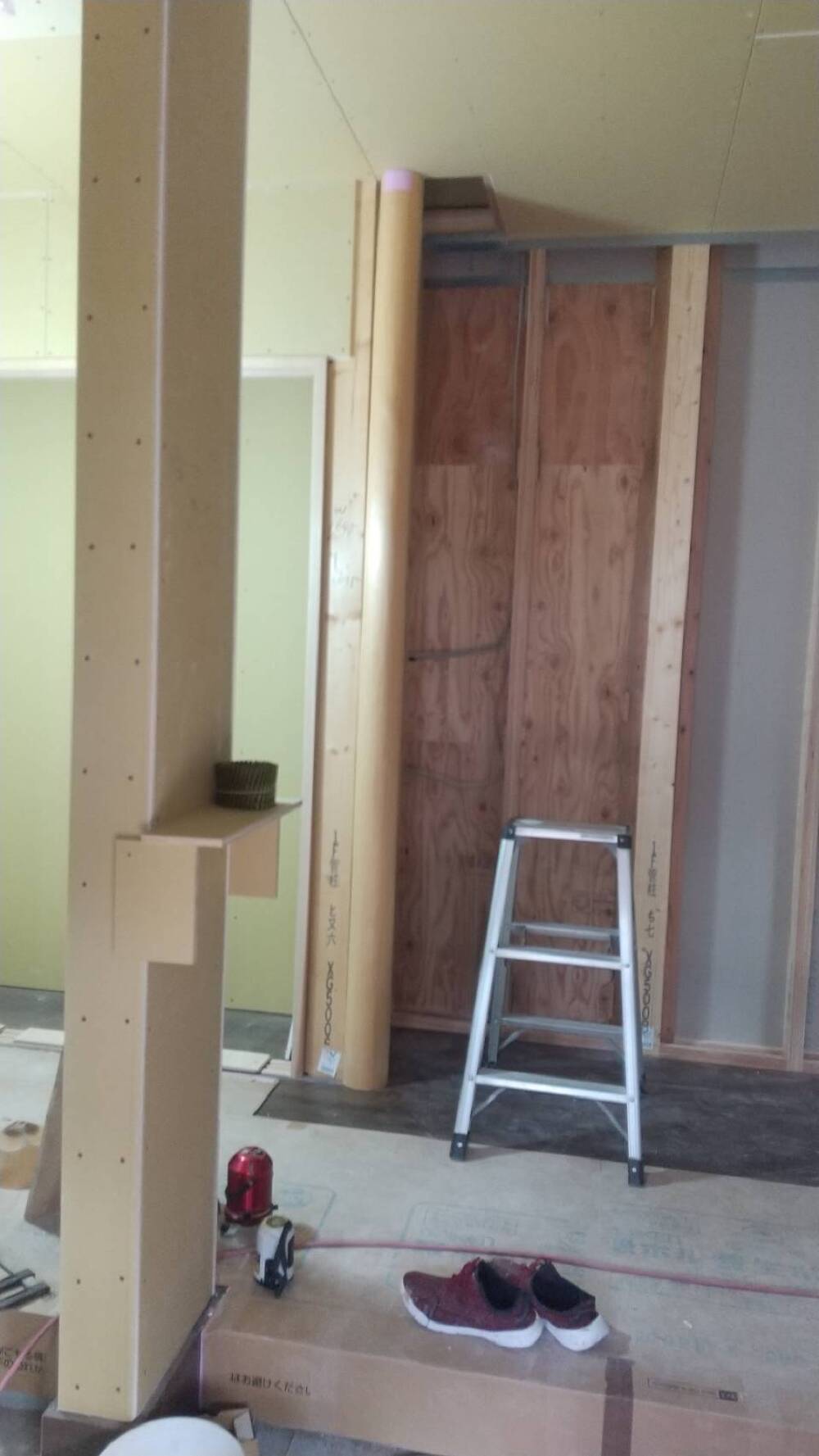

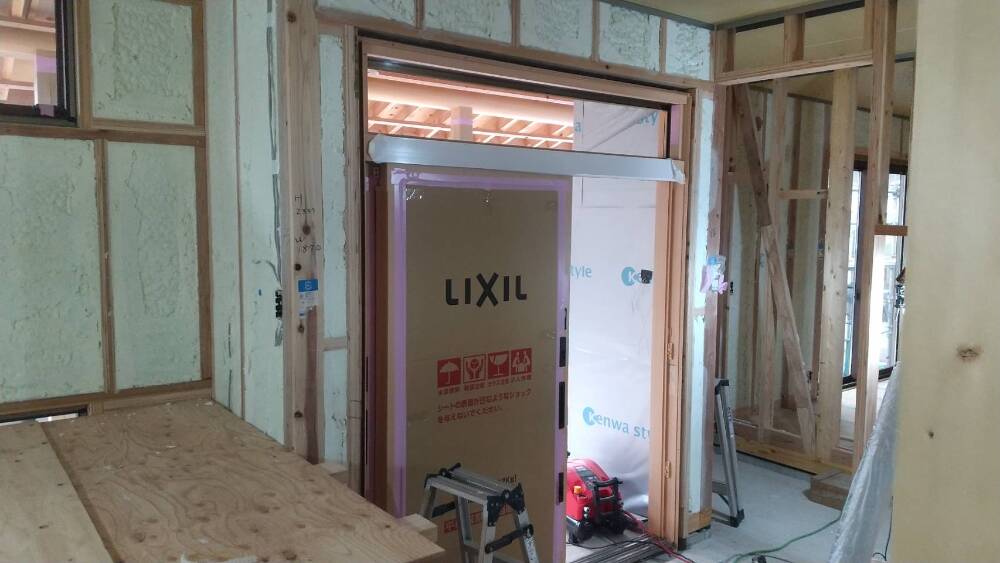

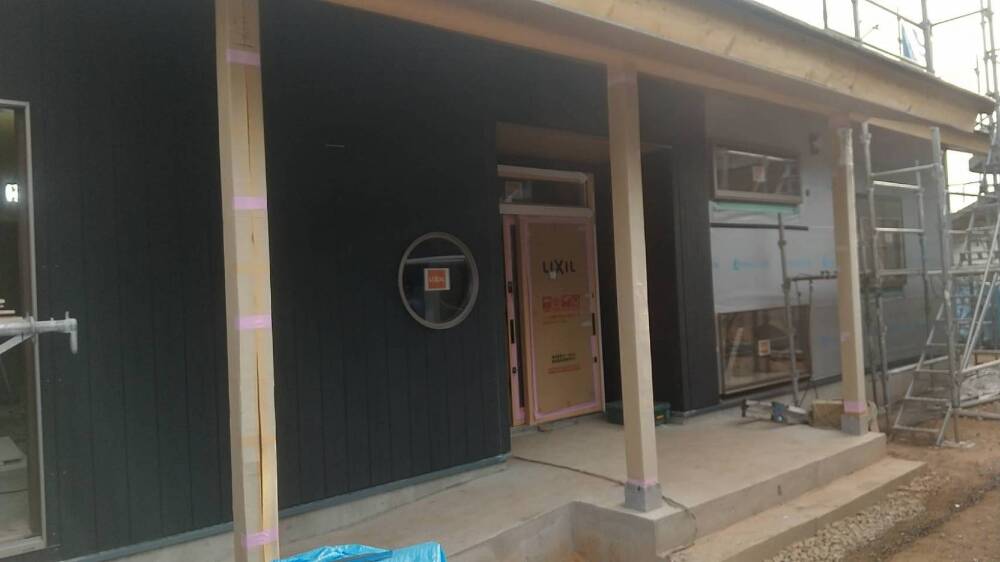

玄関ドアが取り付けられました。

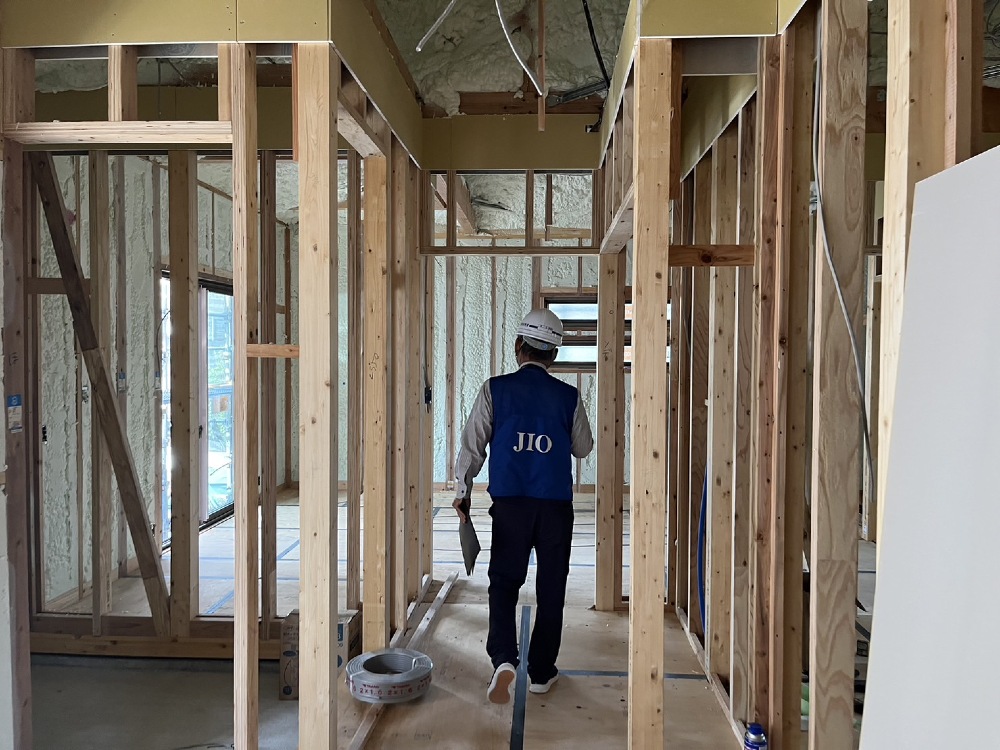

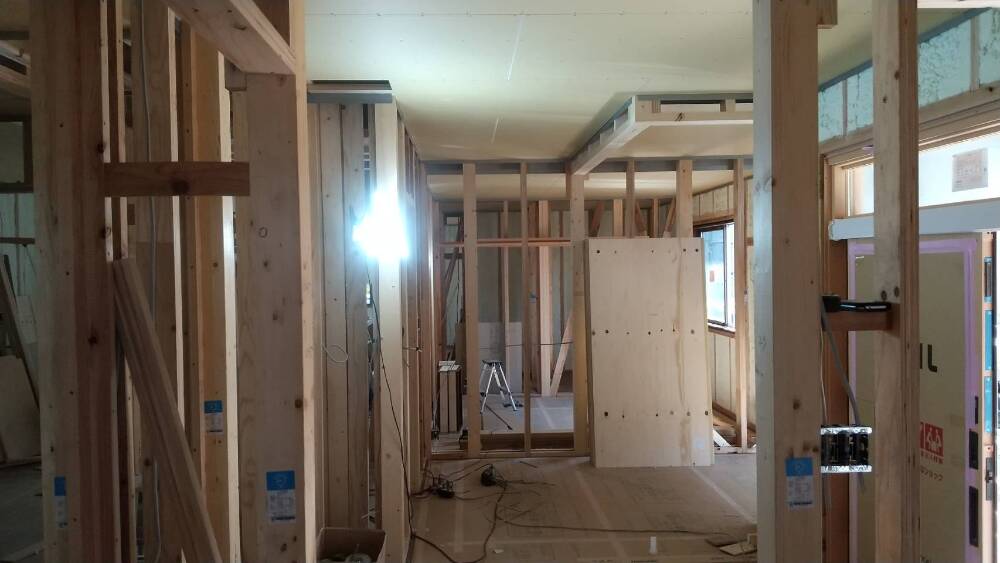

- 70. 2023年10月07日
-

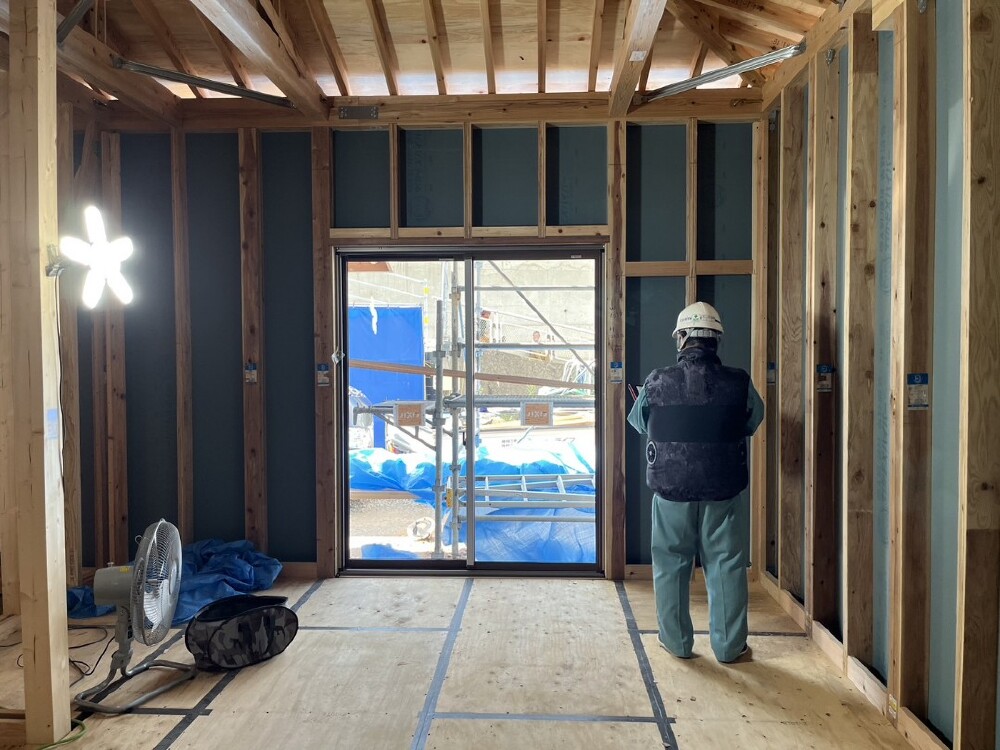

内部施工状況

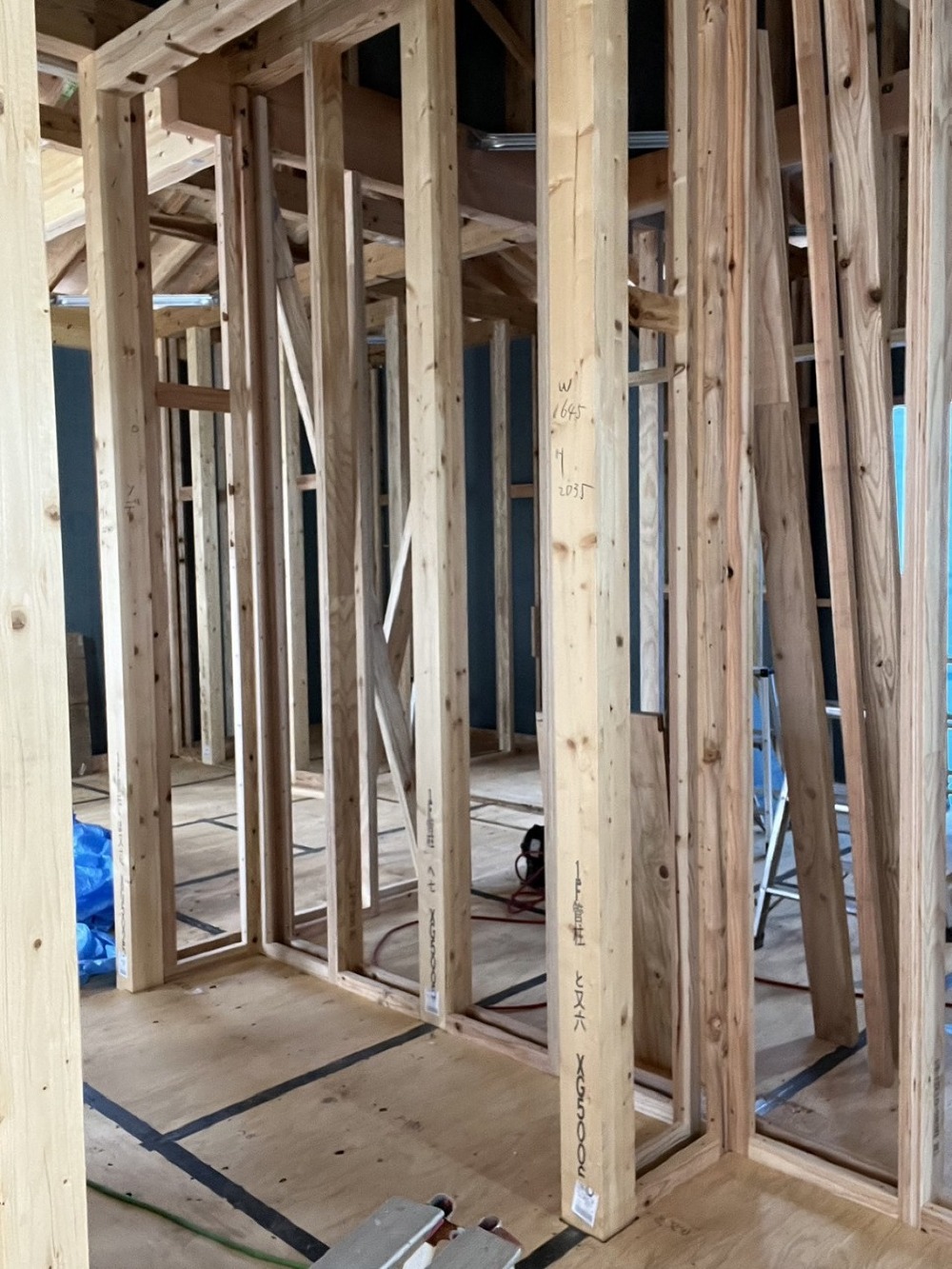

- 71. 2023年10月07日
-

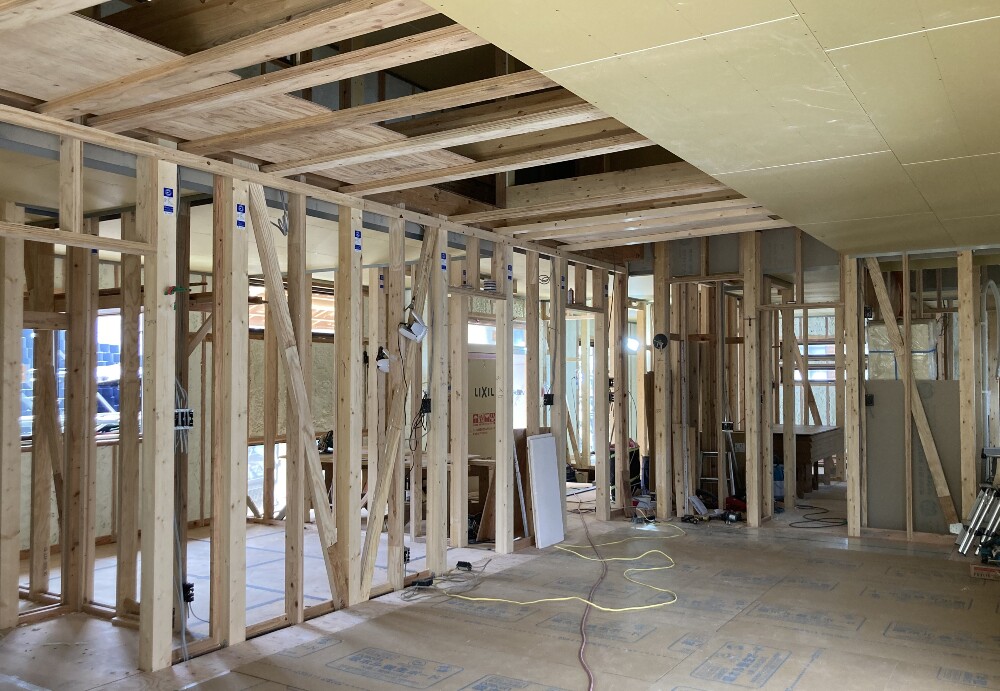

内部施工状況

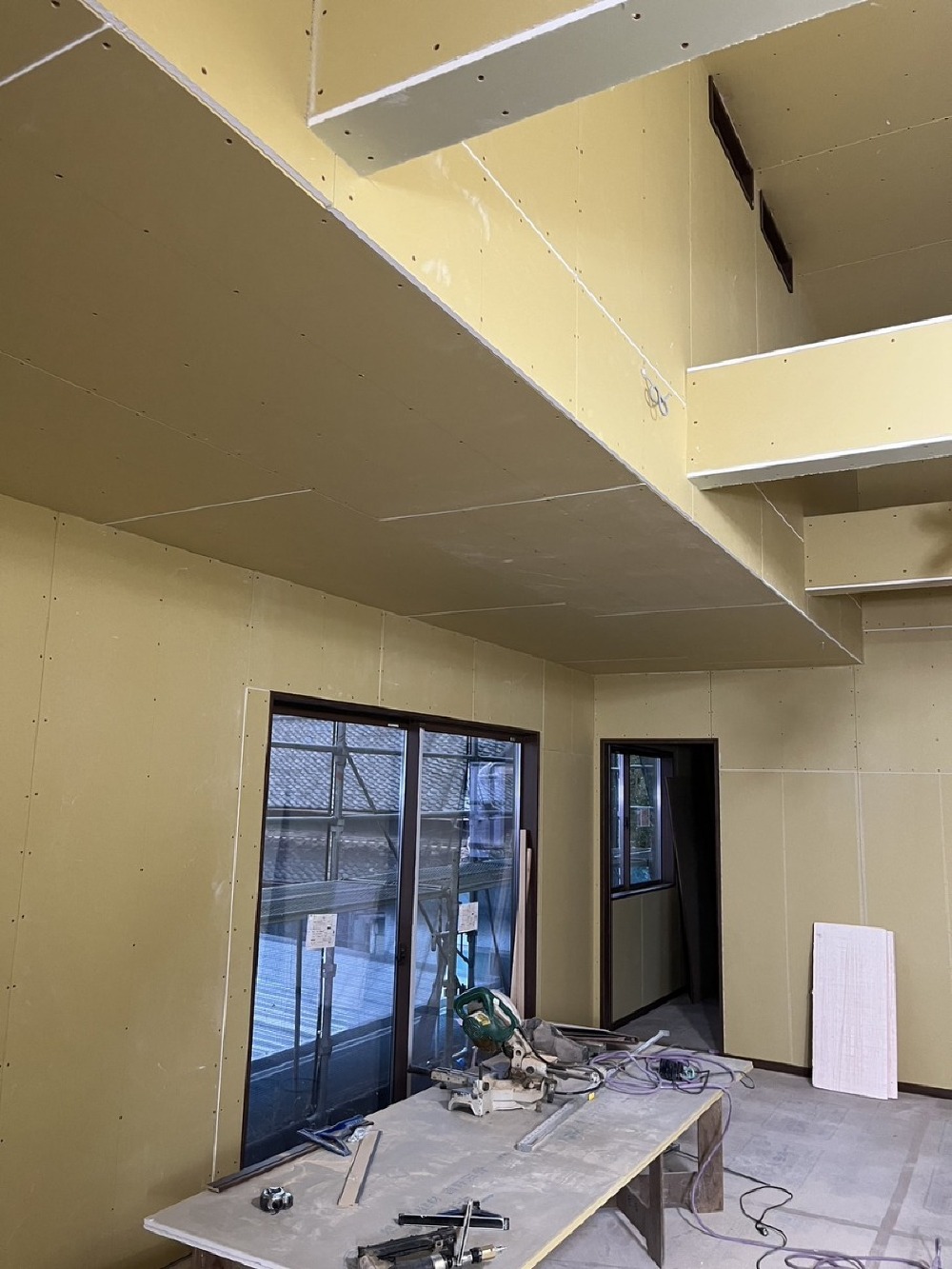

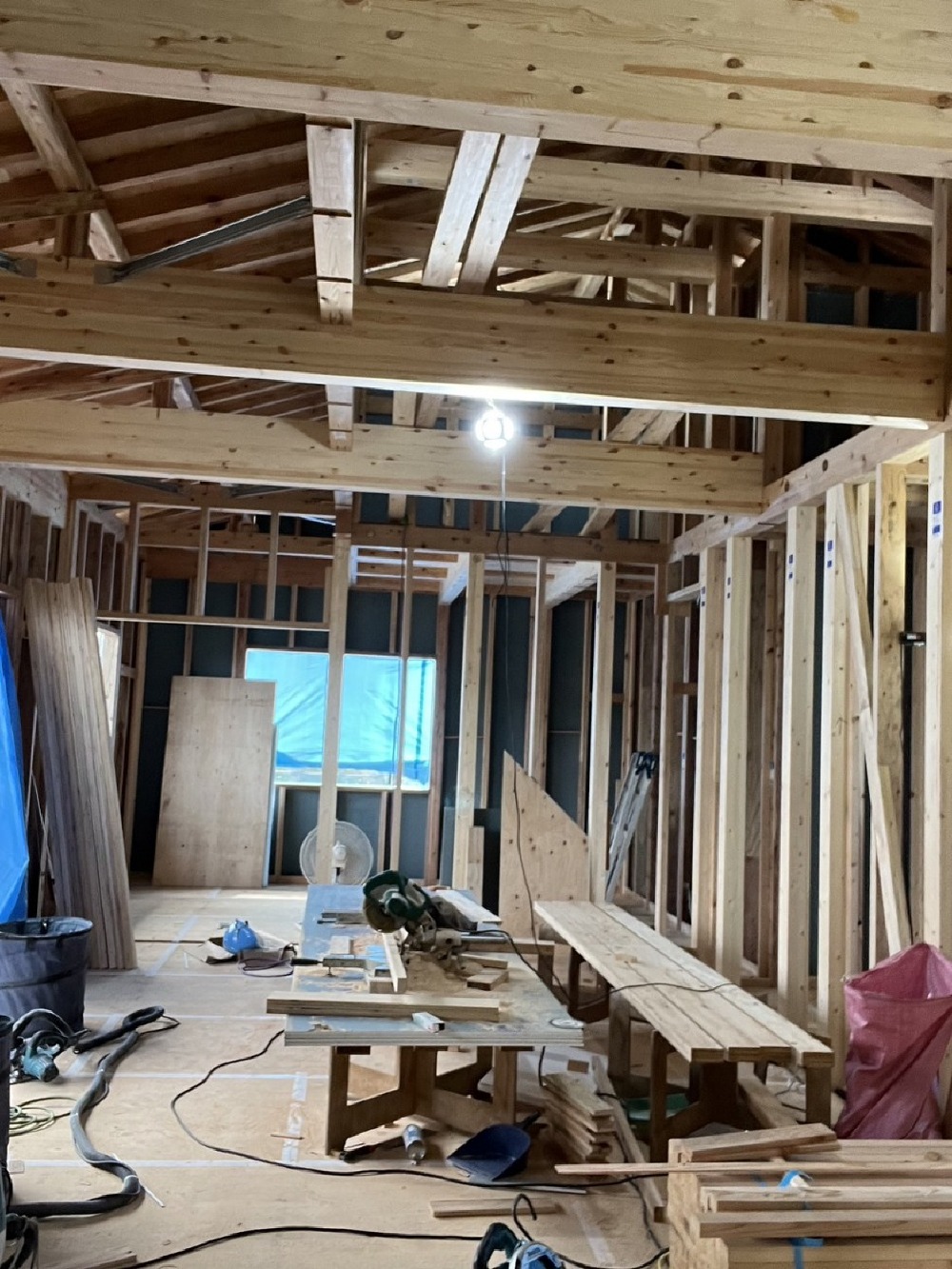

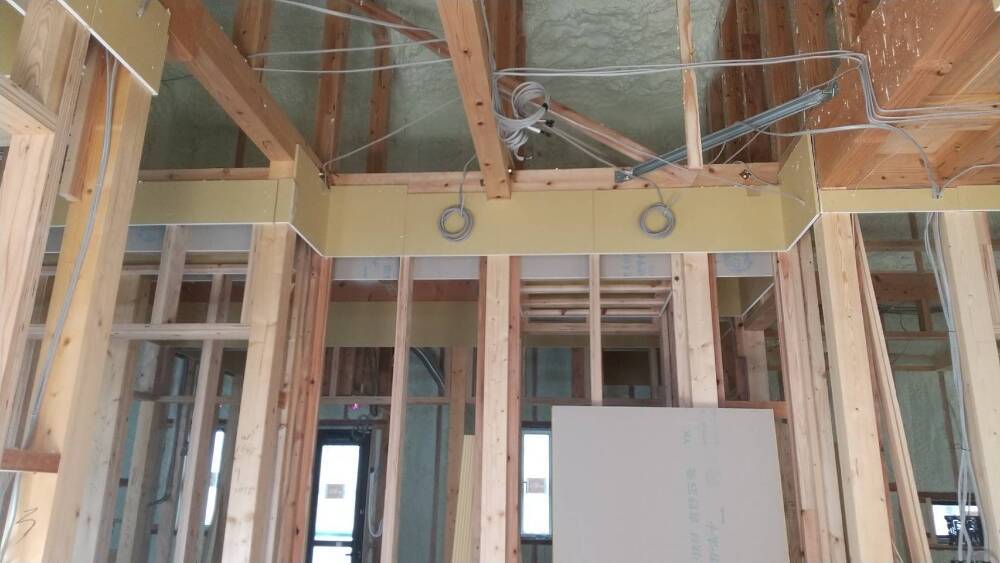

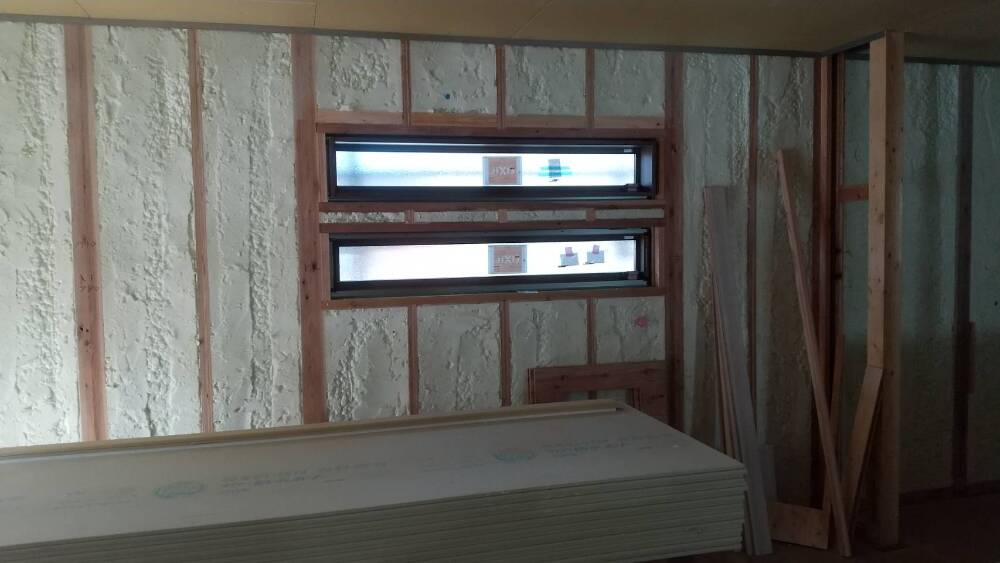

天井の石膏ボード貼り工事施工中です。
- 72. 2023年10月07日
-
内部施工状況
- 73. 2023年10月14日
-
内部施工状況

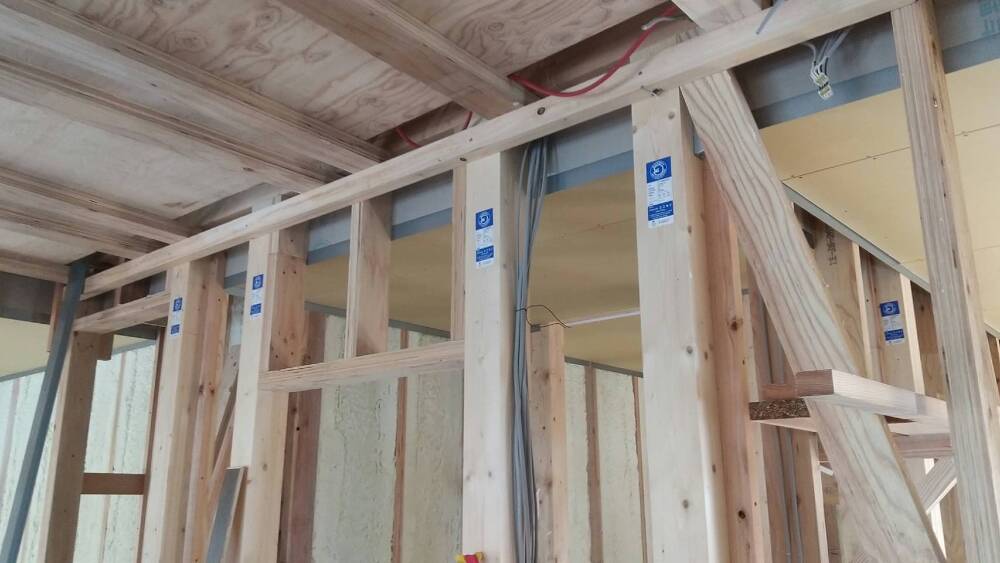

石膏ボード貼り工事
- 74. 2023年10月14日
-
内部施工状況
石膏ボード貼り工事
- 75. 2023年10月14日
-

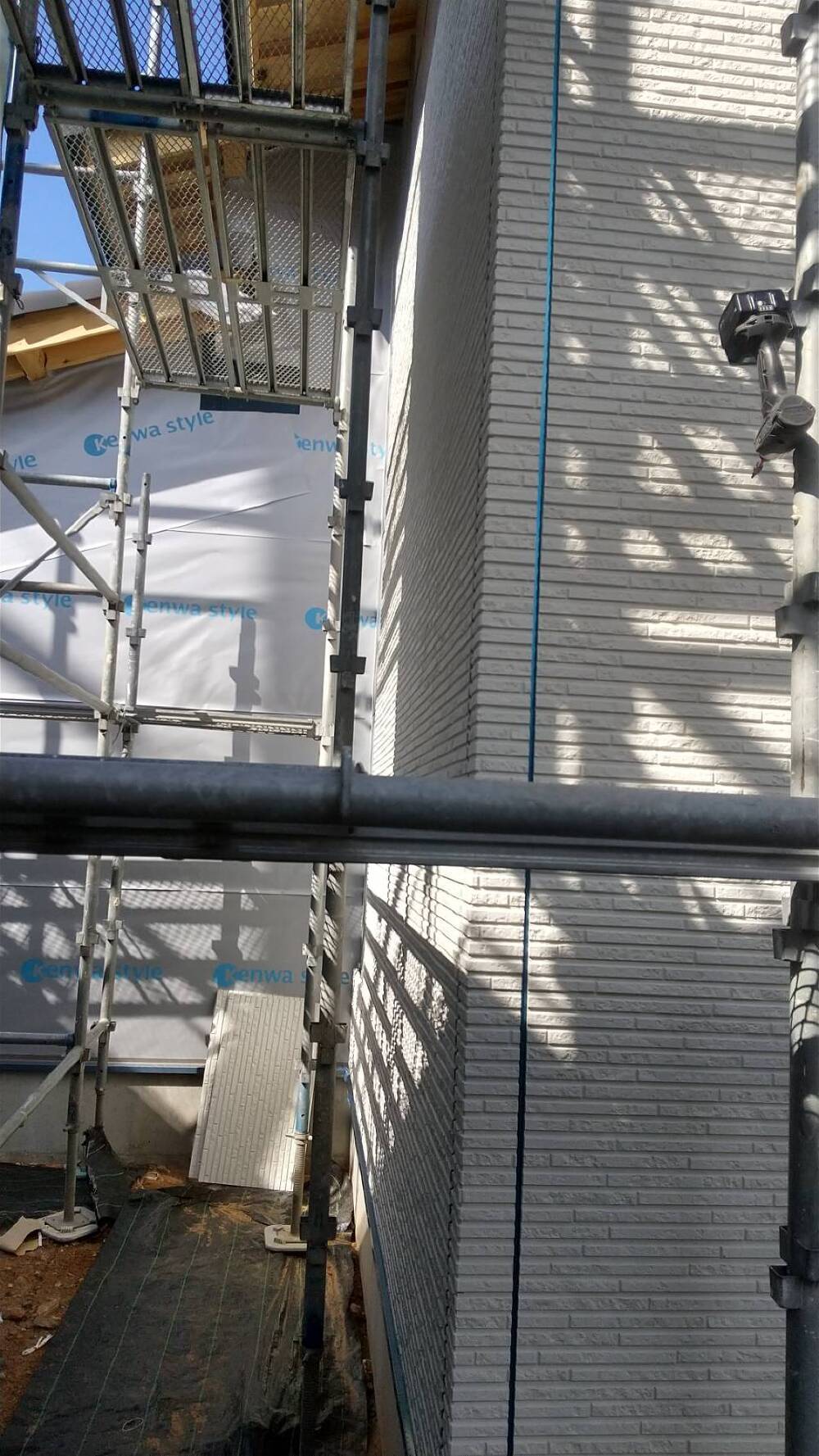

外部施工状況

建物外部に遮熱透湿防水シートが貼り付けられています。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。
- 76. 2023年10月14日
-
外部施工状況
- 77. 2023年10月14日
-
外部施工状況
- 78. 2023年10月22日
-

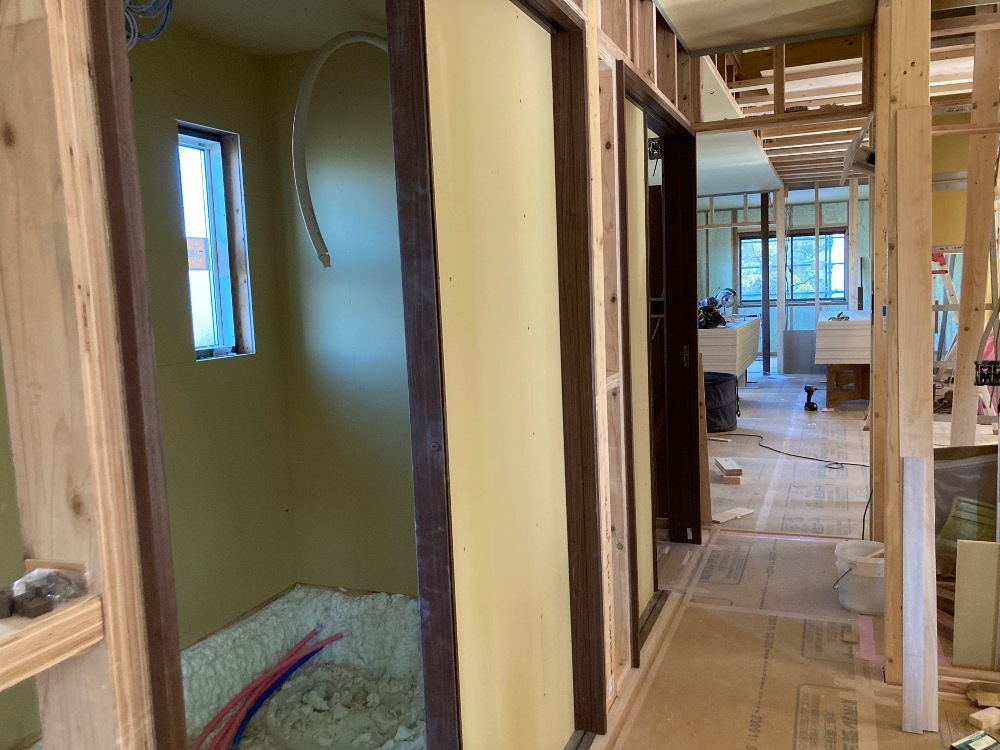

内部施工状況

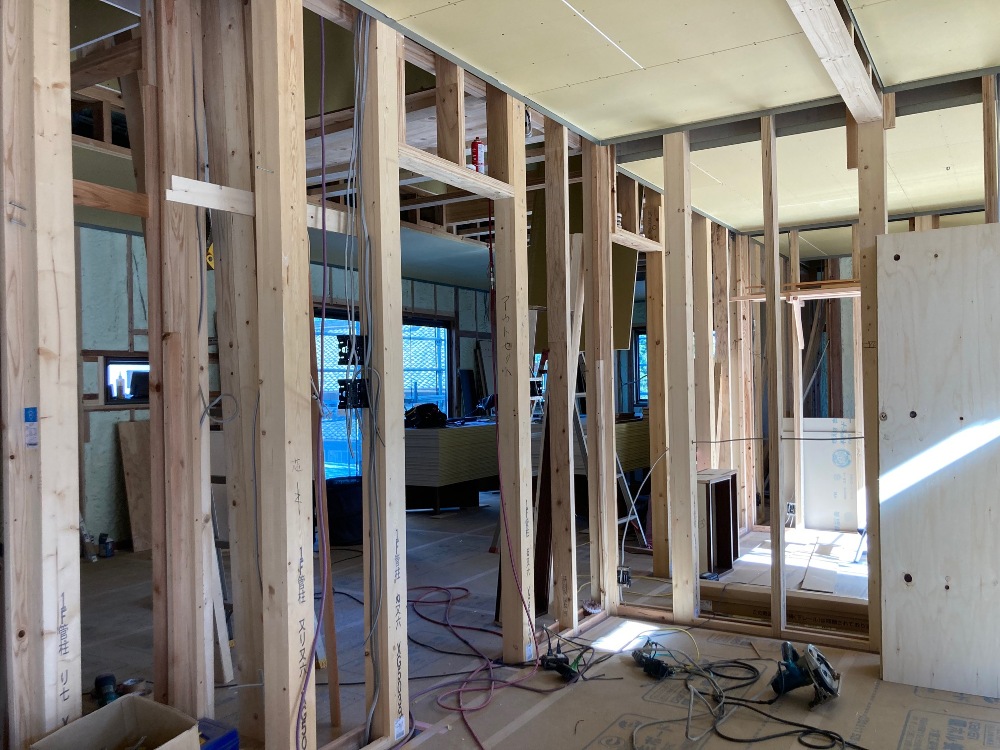

石膏ボード貼り工事
- 79. 2023年10月22日
-
内部施工状況
石膏ボード貼り工事
- 80. 2023年10月22日
-
内部施工状況
石膏ボード貼り工事
- 81. 2023年10月22日
-

外部施工状況

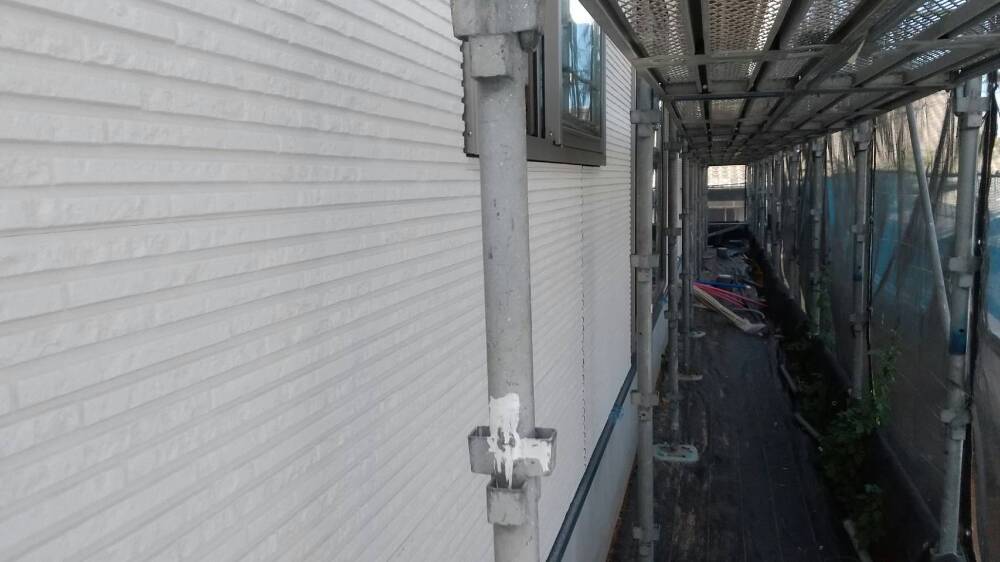

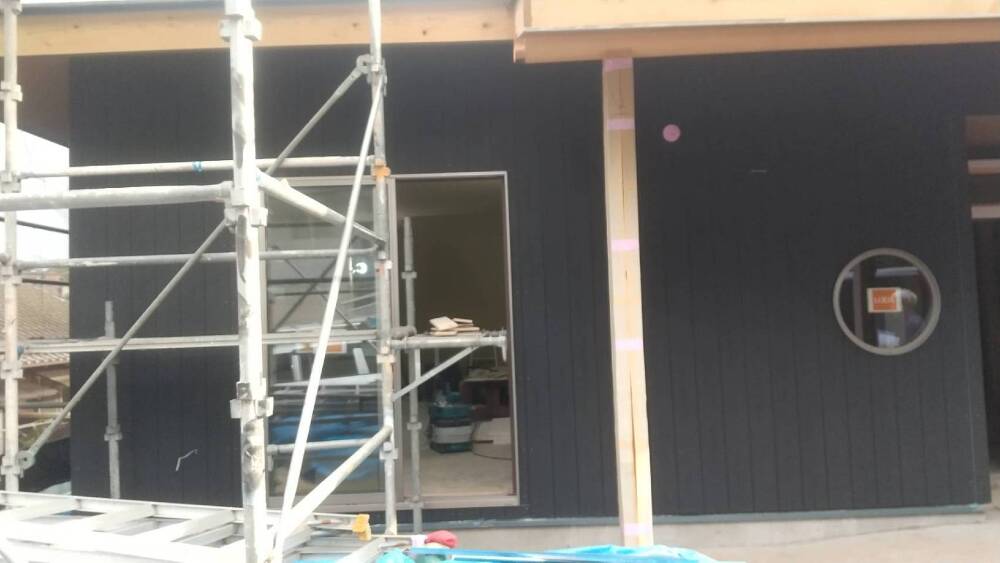

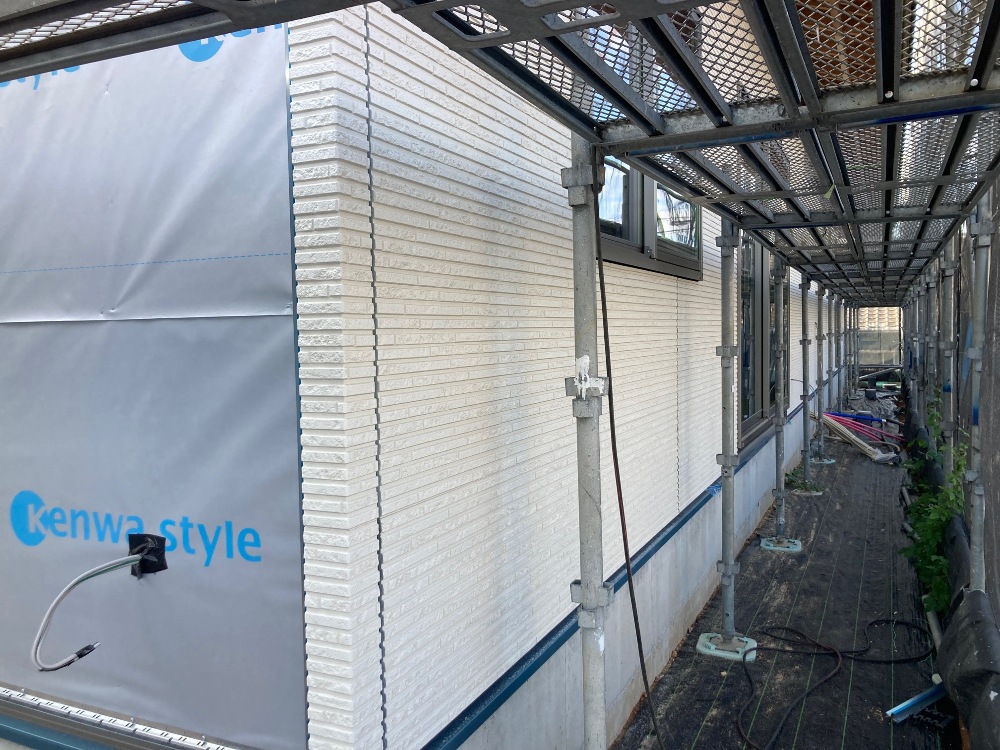

外壁サイディング貼り工事施工中です。
- 82. 2023年10月22日
-
外部施工状況
- 83. 2023年10月23日
-
外部施工状況
サイディング貼り工事
- 84. 2023年10月23日
-
外部施工状況
サイディング貼り工事
- 85. 2023年10月23日
-
内部施工状況
石膏ボード貼り工事
- 86. 2023年10月23日
-
内部施工状況
- 87. 2023年10月23日
-
内部施工状況
石膏ボード貼り工事
- 88. 2023年10月23日
-
内部施工状況
石膏ボード貼り工事
- 89. 2023年10月26日
-
外部施工状況

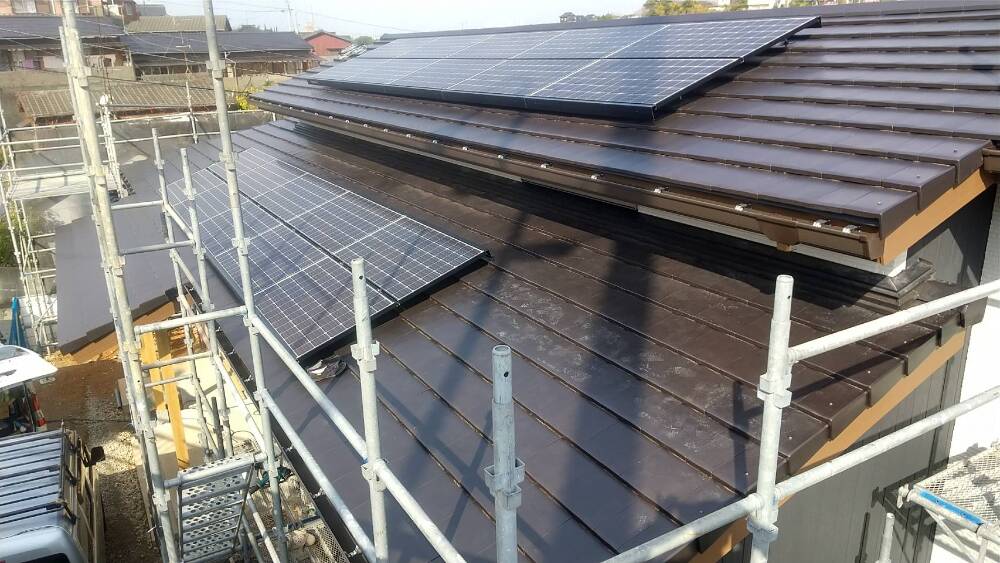

太陽光発電設置工事施工中です。
- 90. 2023年10月26日
-
太陽光発電設備工事

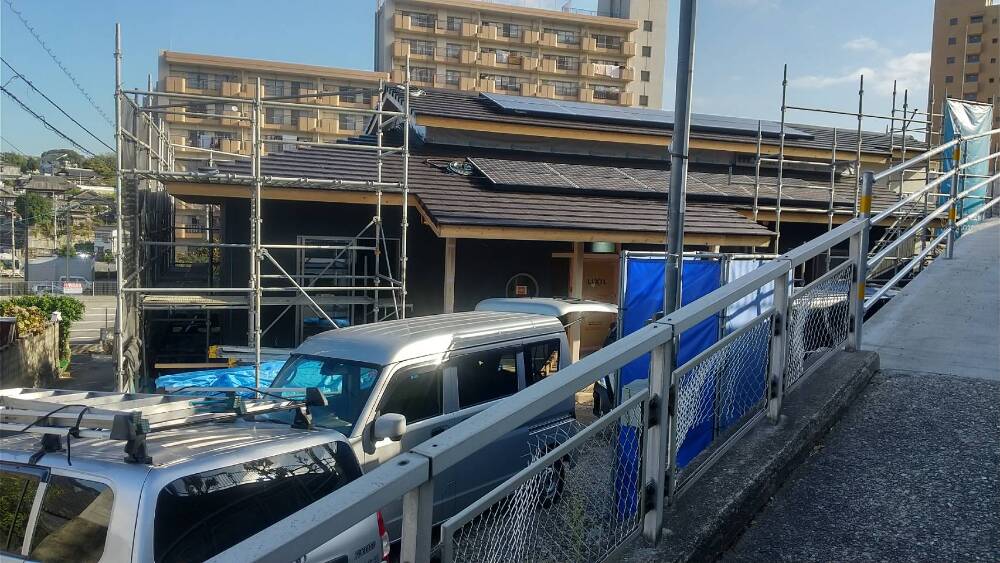

- 91. 2023年11月04日
-

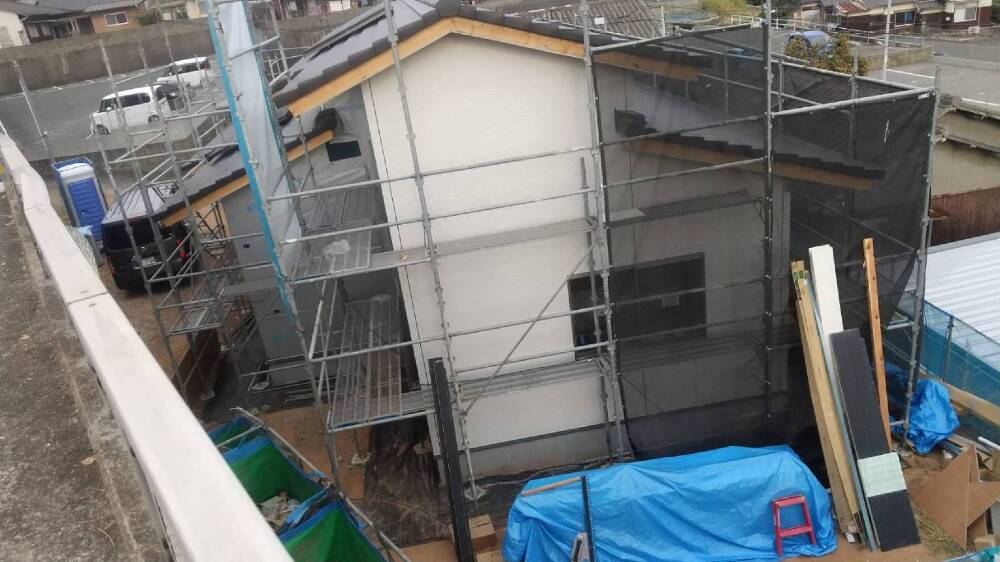

外部施工状況

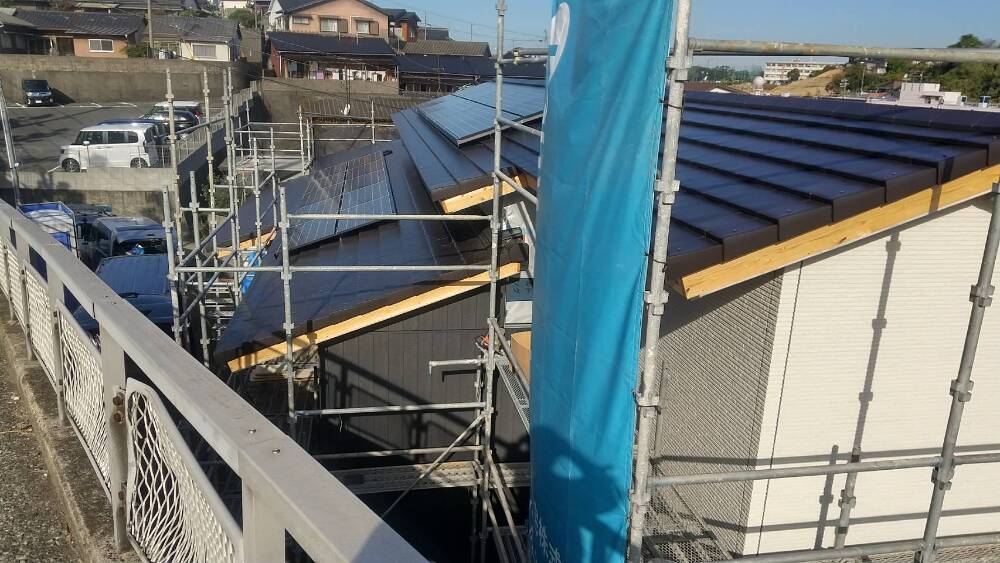

外壁工事が行われています。
- 92. 2023年11月04日
-
外部施工状況
外壁工事
- 93. 2023年11月04日
-
外部施工状況
- 94. 2023年11月04日
-
外部施工状況

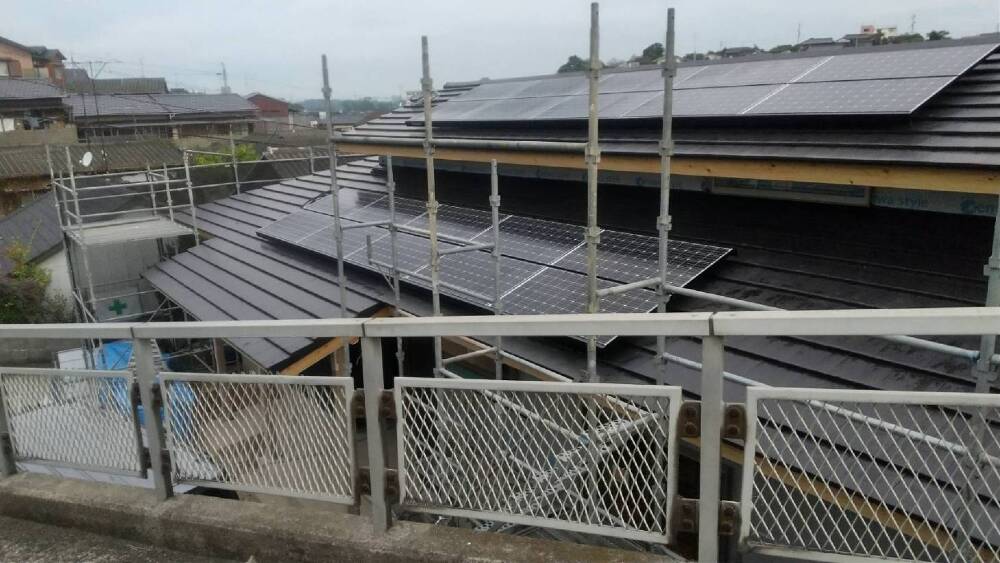

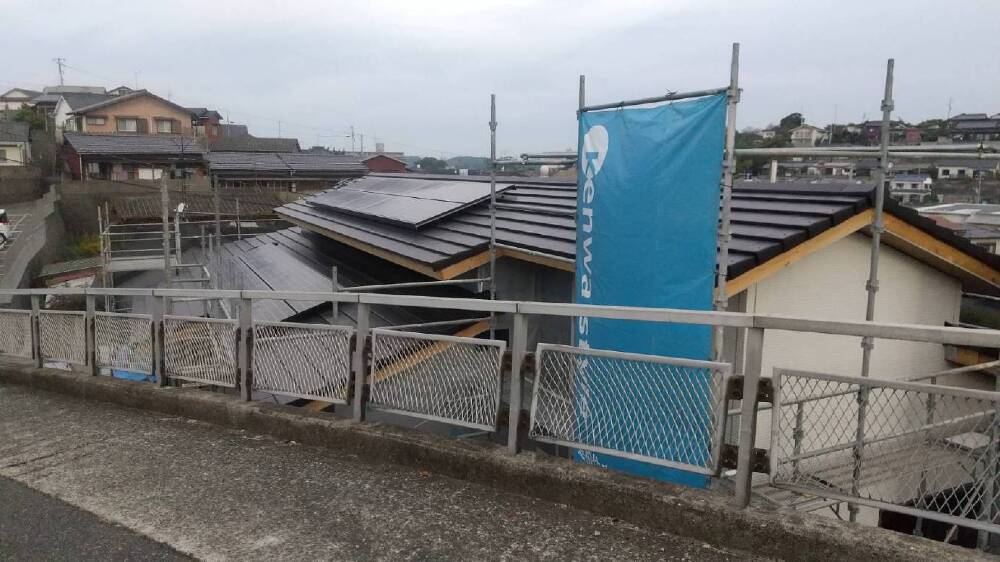

太陽光発電が設置されました。
- 95. 2023年11月04日
-
外部施工状況
- 96. 2023年11月10日
-
内部施工状況
- 97. 2023年11月10日
-
外部施工状況
- 98. 2023年11月10日
-
外部施工状況

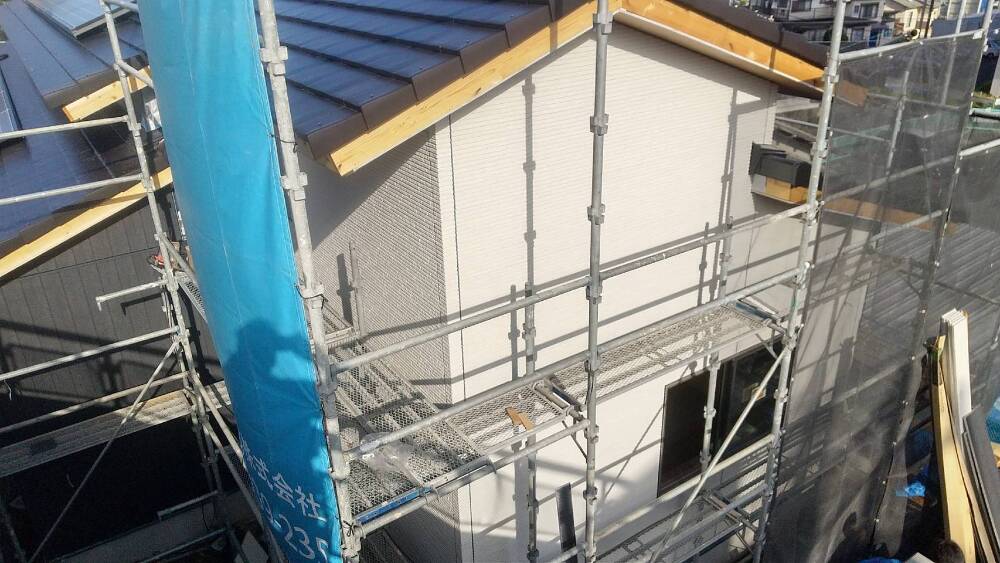

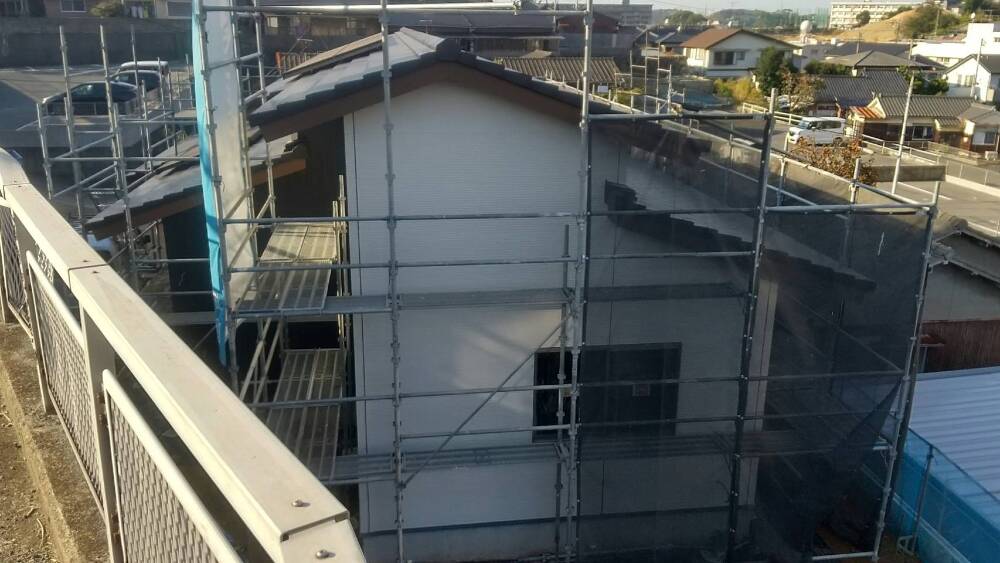

外壁工事が進んでいます。
- 99. 2023年11月10日
-
外部施工状況
- 100. 2023年11月15日
-

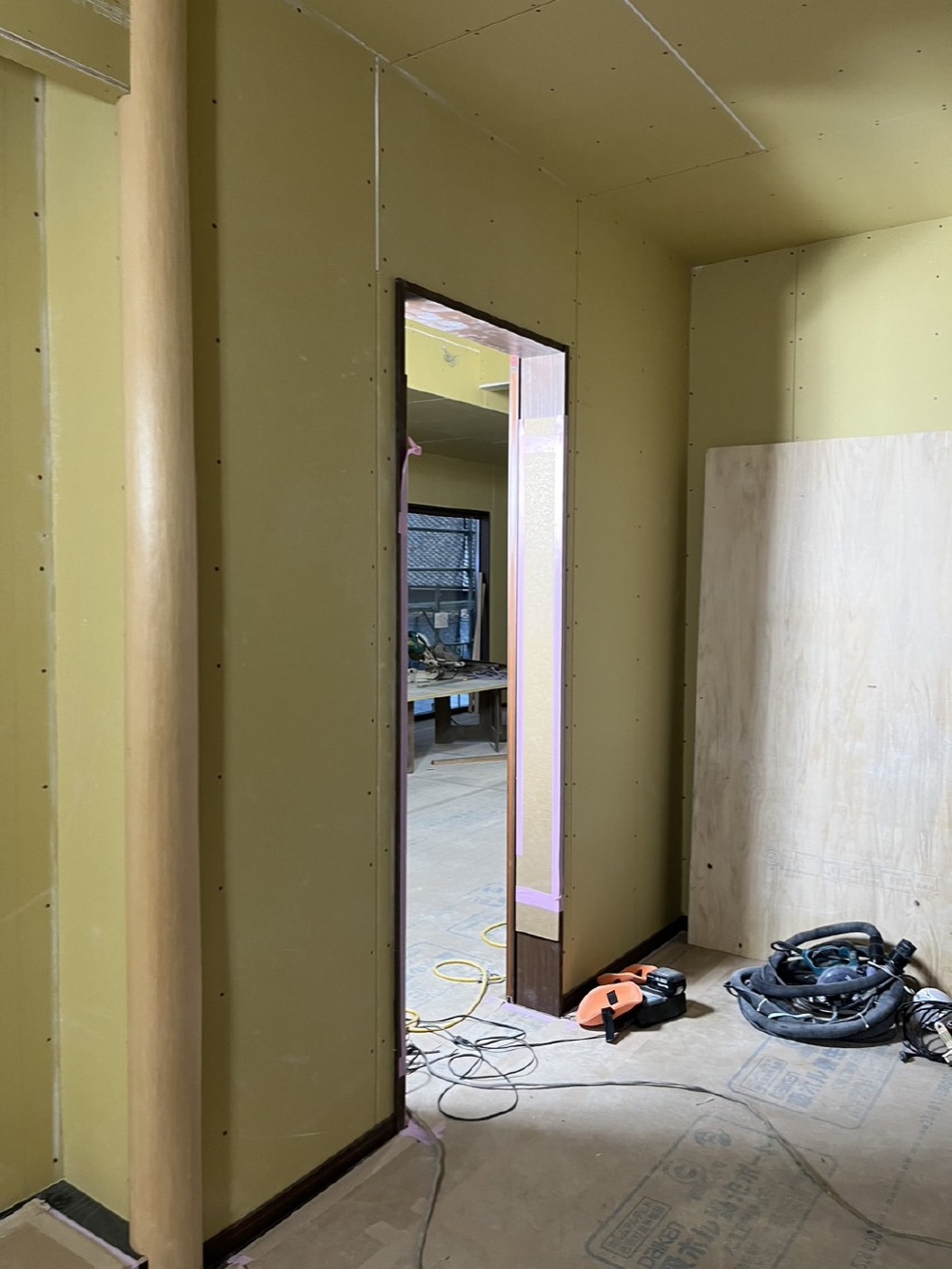

内部施工状況
石膏ボード貼り工事
- 101. 2023年11月15日
-
内部施工状況
石膏ボード貼り工事
- 102. 2023年11月15日
-
内部施工状況
石膏ボード貼り工事
- 103. 2023年11月21日
-
外部施工状況

- 104. 2023年11月21日
-
外部施工状況
- 105. 2023年11月21日
-
外部施工状況
- 106. 2023年11月21日
-

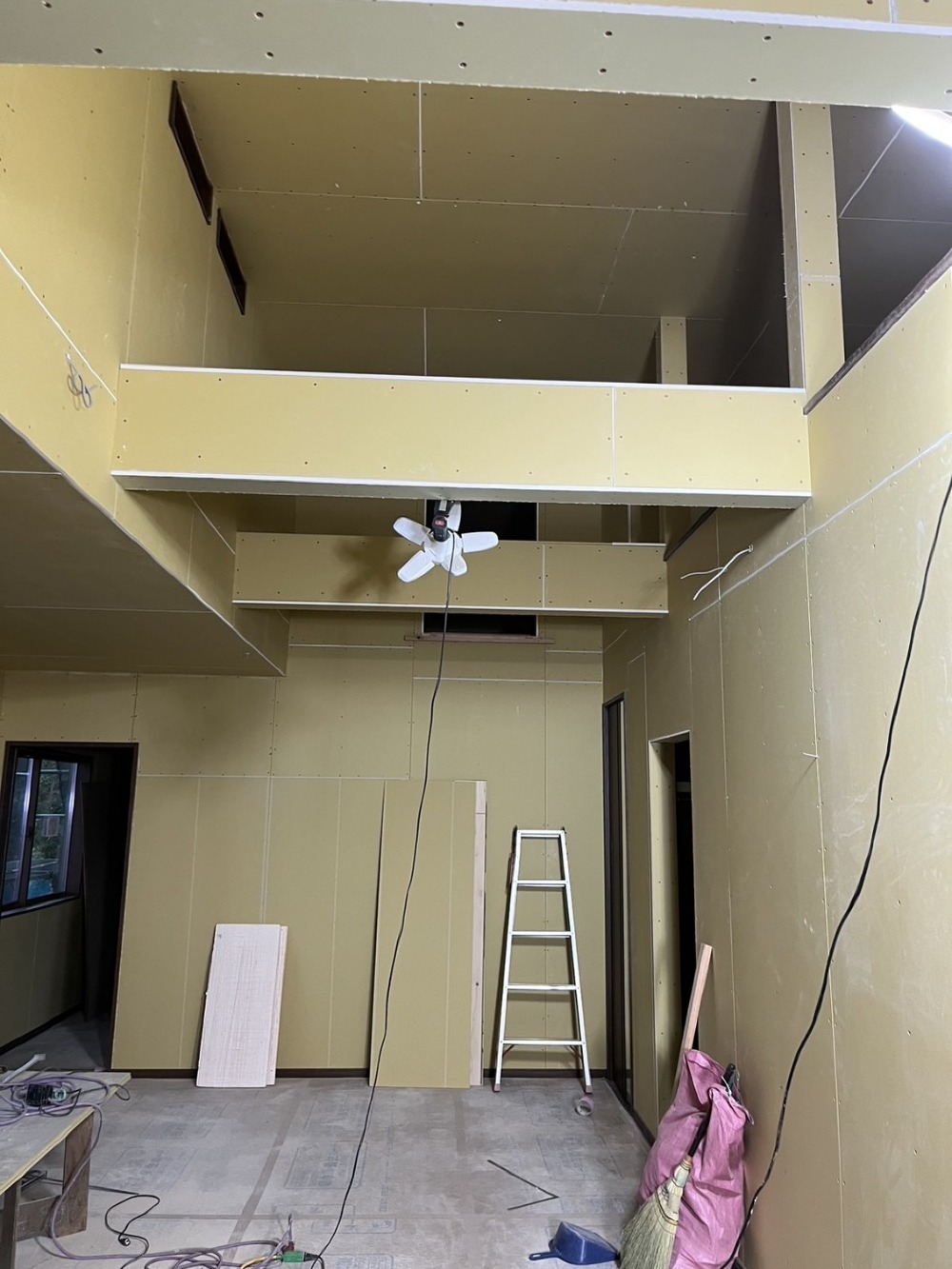

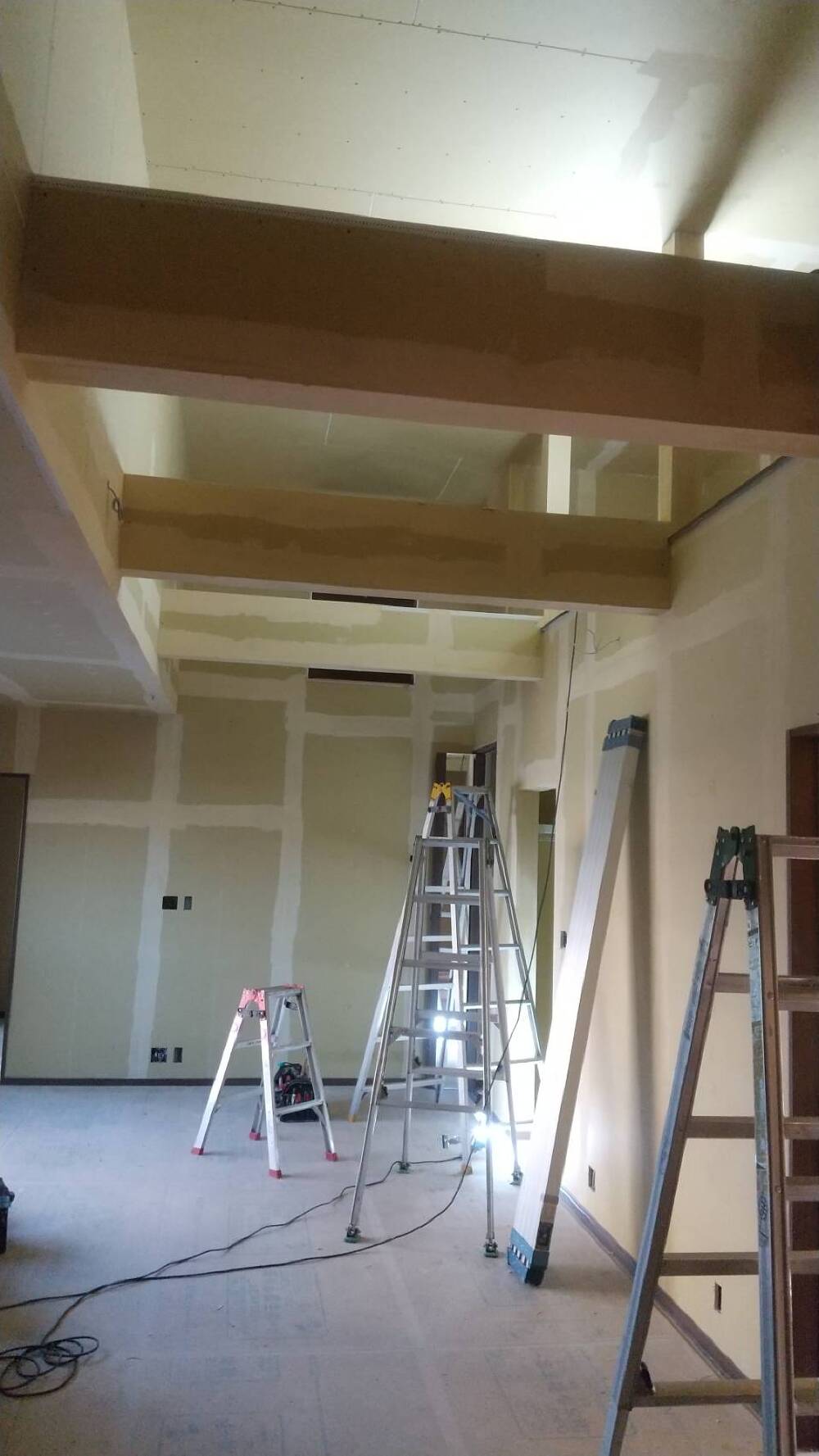

内部施工状況

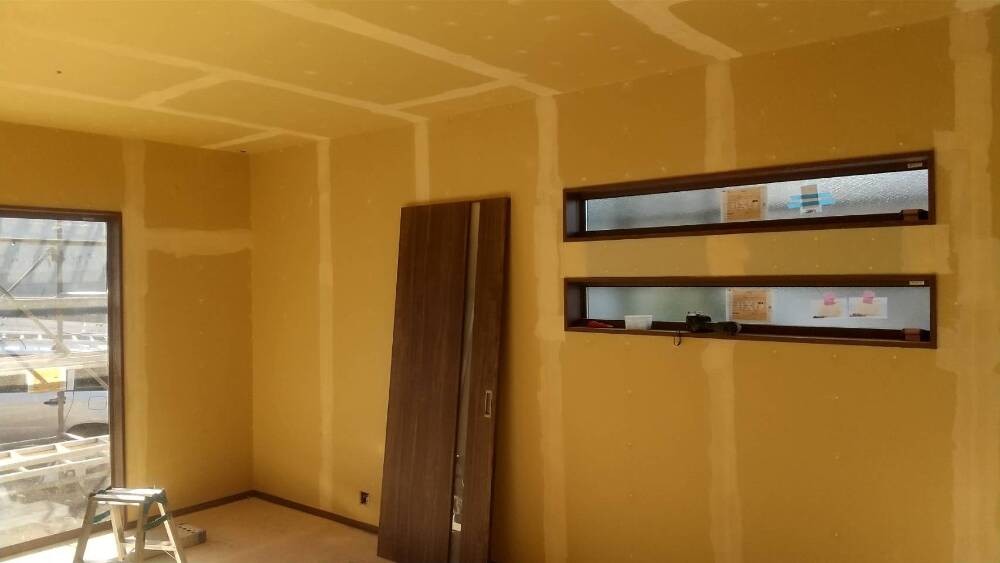

天井と壁めんのパテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。
- 107. 2023年11月21日
-
内部施工状況
パテ処理
- 108. 2023年11月24日
-
外部施工状況
外壁サイディング貼り工事
- 109. 2023年11月28日
-
内部施工状況

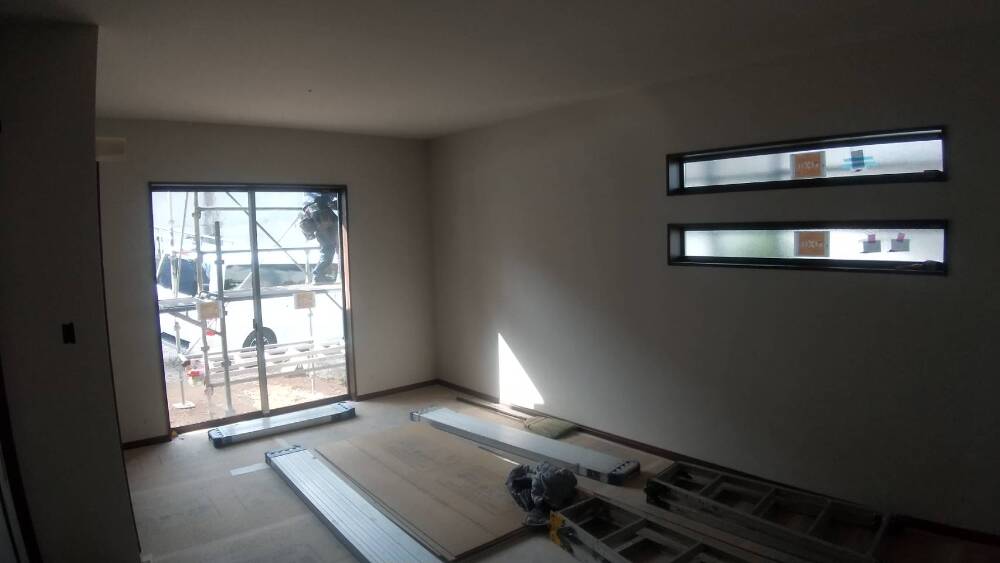

- 110. 2023年11月28日
-
内部施工状況
クロス貼り工事が施工されました。
- 111. 2023年11月28日
-
内部施工状況
クロス貼り工事
- 112. 2023年11月30日
-
外部施工状況
足場が撤去されました。
- 113. 2023年11月30日
-
内部施工状況
クロス貼り工事
- 114. 2023年11月30日
-
内部施工状況

キッチンが設置されました。
- 115. 2023年11月30日
-
内部施工状況
クロス貼り工事
- 116. 2023年11月30日
-
内部施工状況

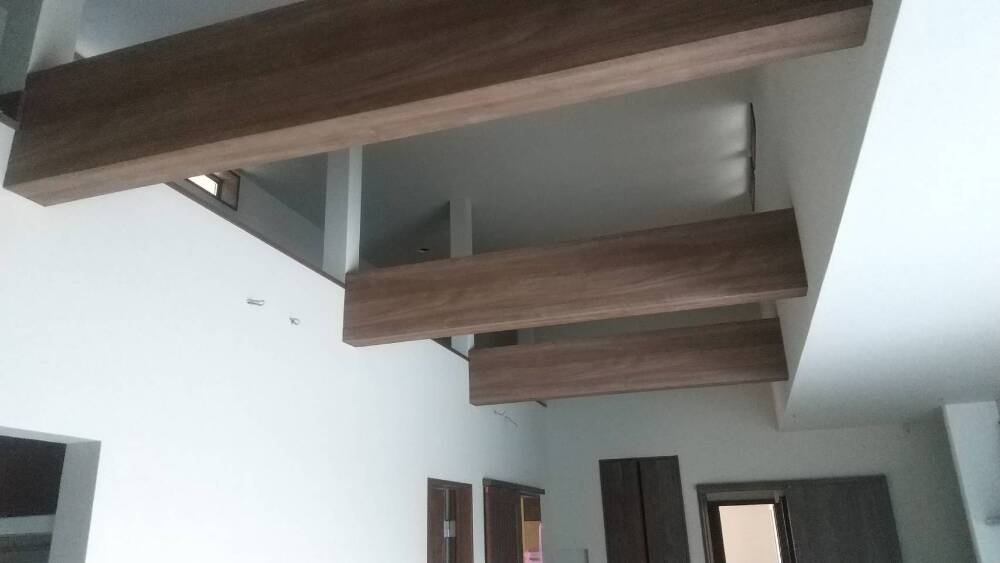

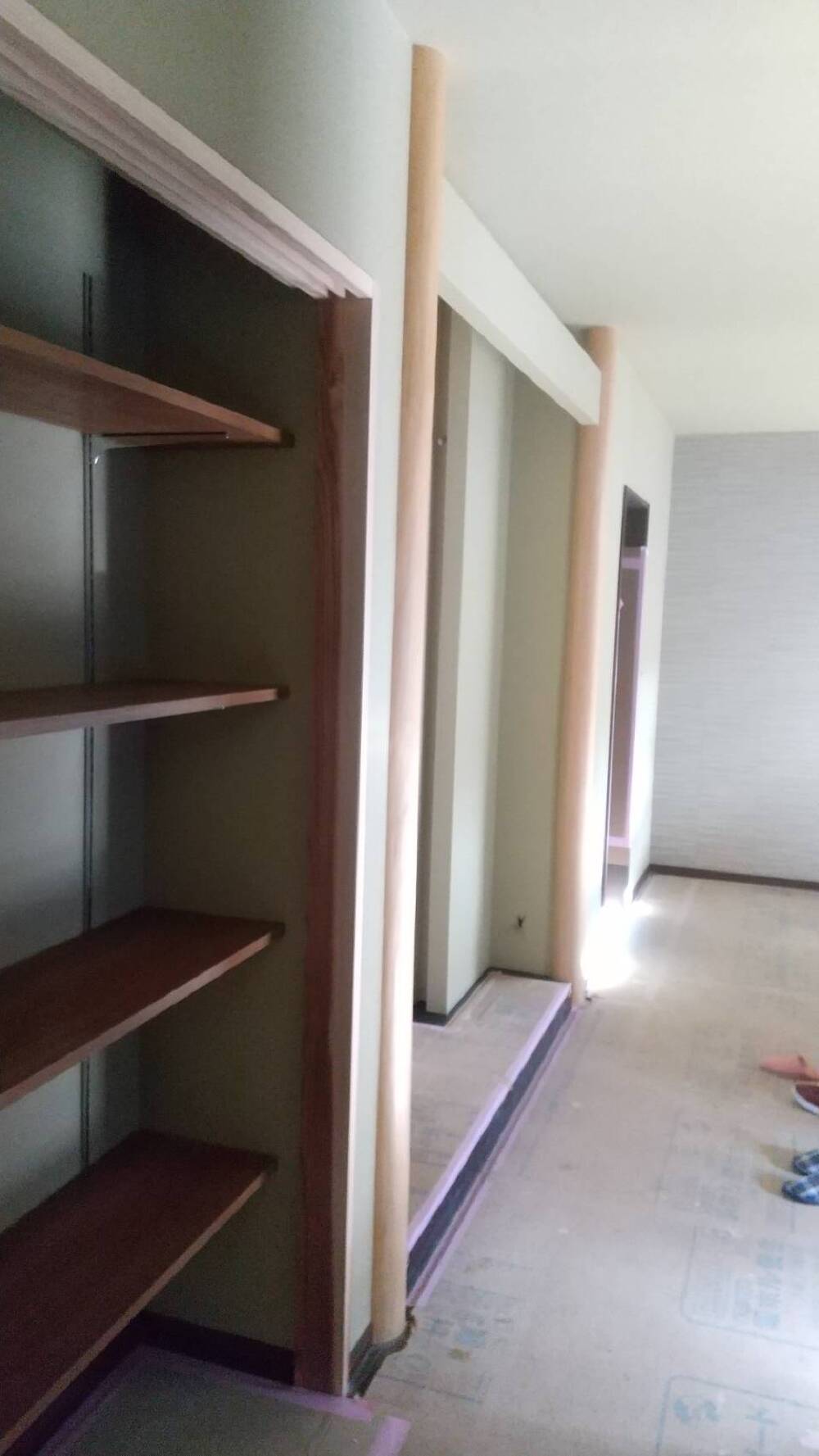

造作棚の様子です。
- 117. 2023年11月30日
-
内部施工状況

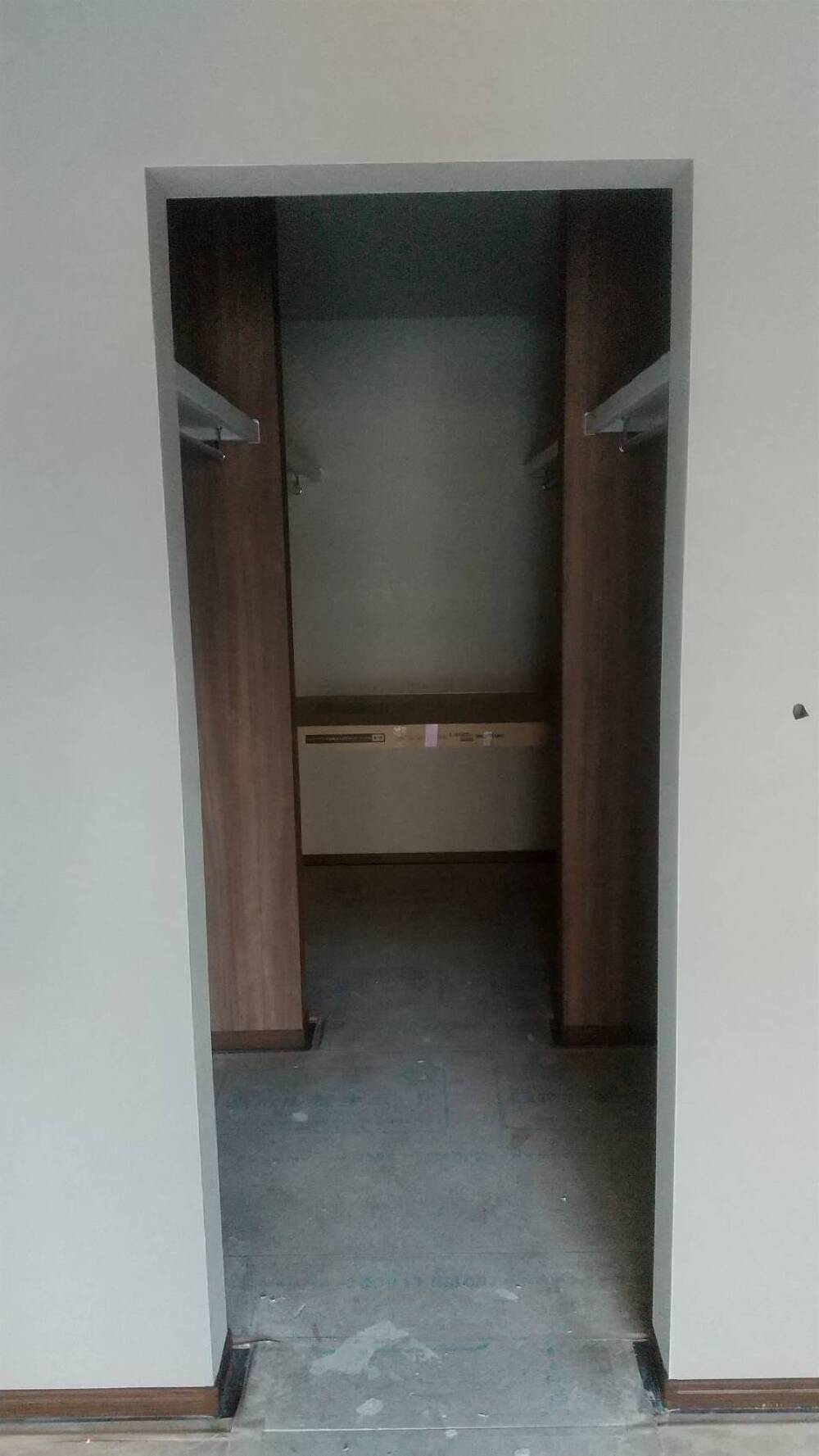

WICの様子です。
- 118. 2023年11月30日
-
内部施工状況
クロス貼り工事
- 119. 2023年11月30日
-
内部施工状況

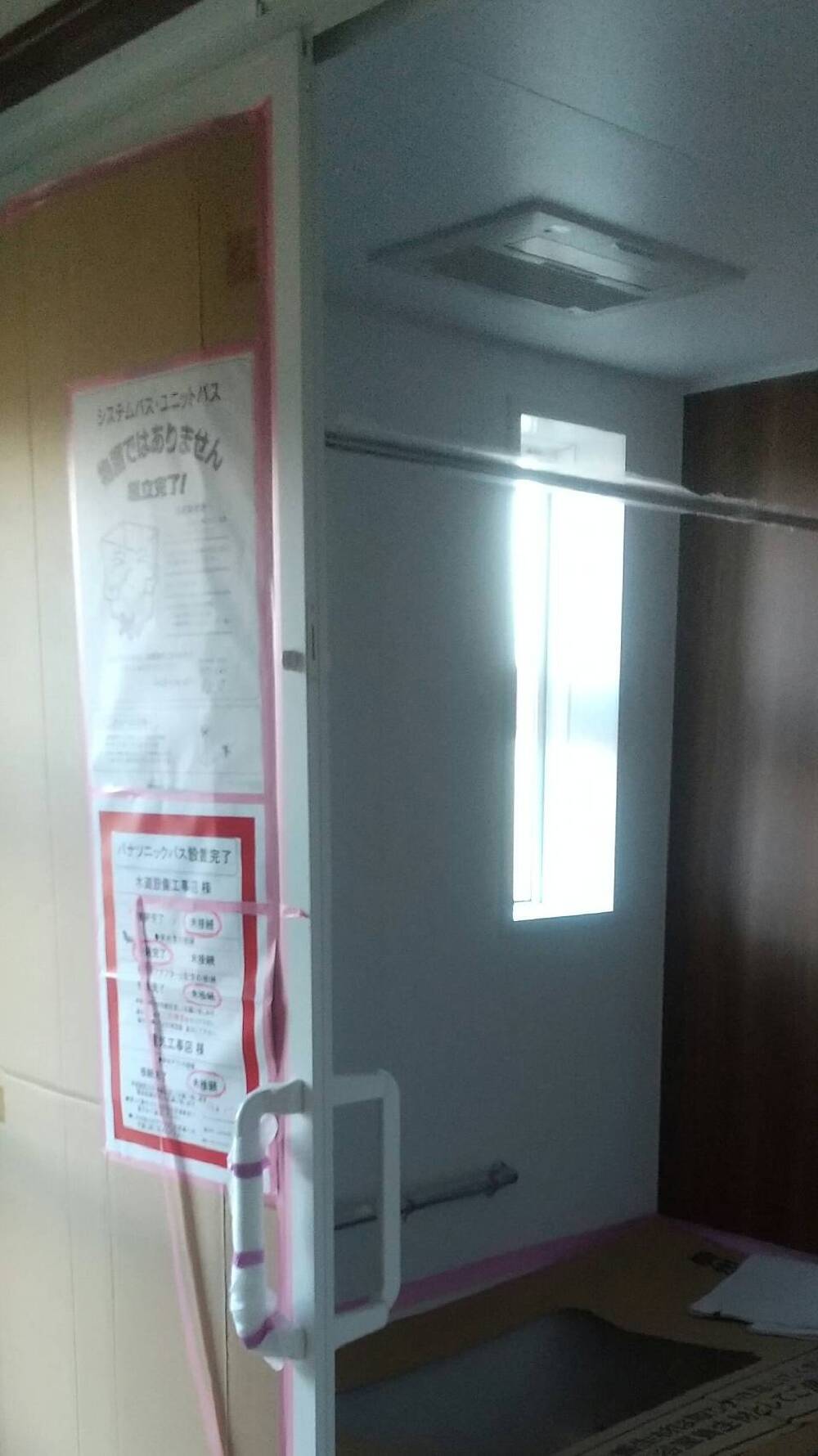

ユニットバス設置工事が施工されました。

- 120. 2023年12月01日
-
外部施工状況
- 121. 2023年12月01日
-
内部施工状況
- 122. 2023年12月01日
-
内部施工状況

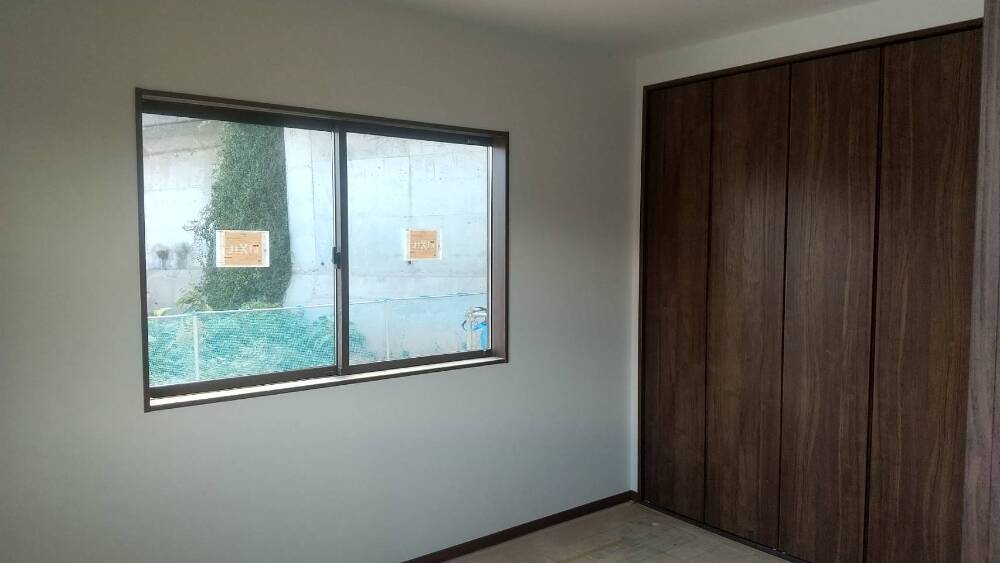

クロス貼り工事が行われました。
クローゼット内部のアクセントクロスが可愛いですね。
- 123. 2023年12月09日
-
内部施工状況
- 124. 2023年12月09日
-
内部施工状況

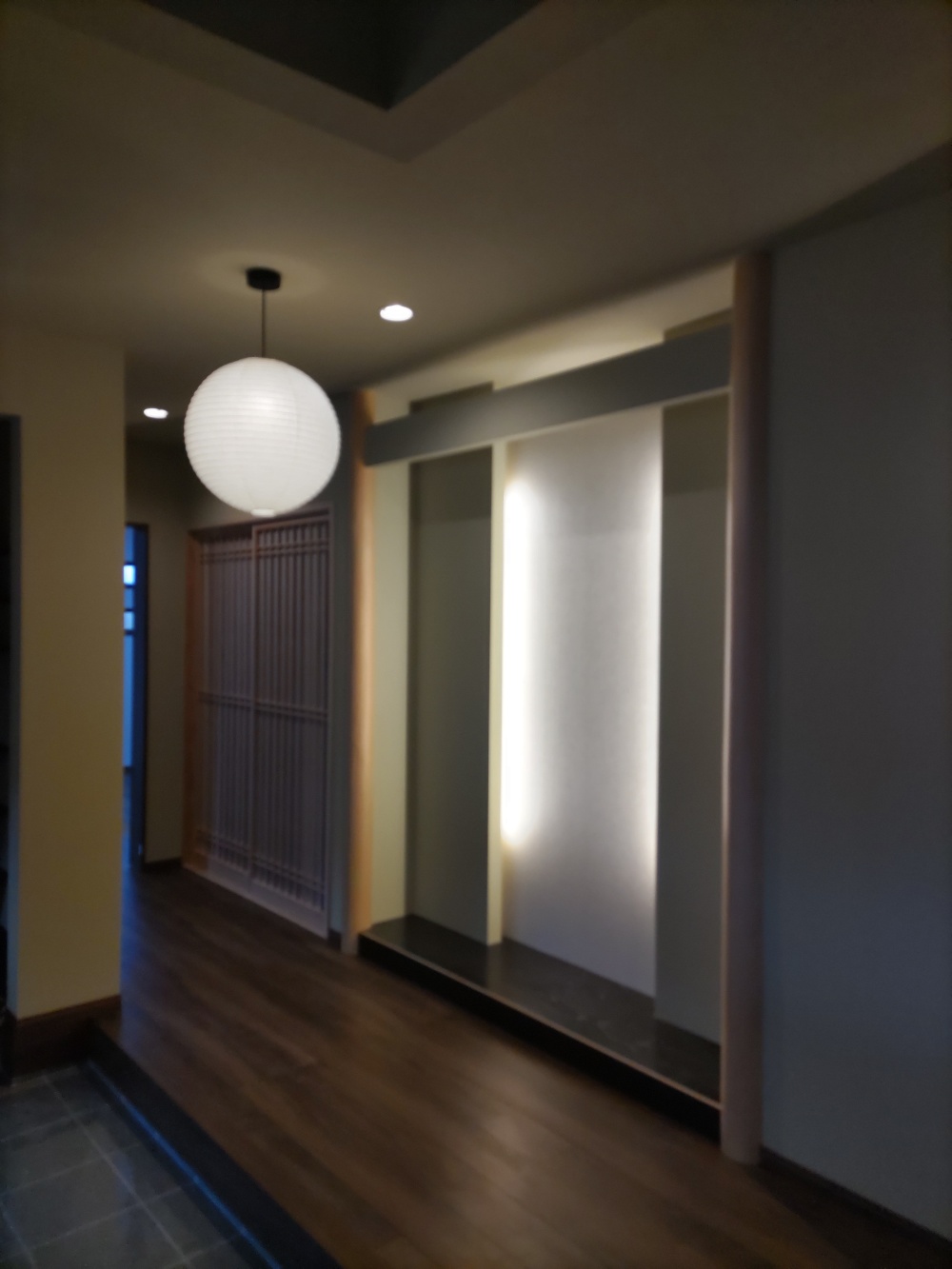

玄関エントランスの様子です。
- 125. 2023年12月09日
-
内部施工状況
- 126. 2023年12月09日
-
内部施工状況
- 127. 2023年12月19日
-
お引渡し
ガスコンロの説明をうけているところです。
床暖房もついています。
- 128. 2023年12月19日
-
お引渡し
玄関入ってすぐのホールには、趣きのある床が設えられています。
- 129. 2023年12月19日
-
お引渡し

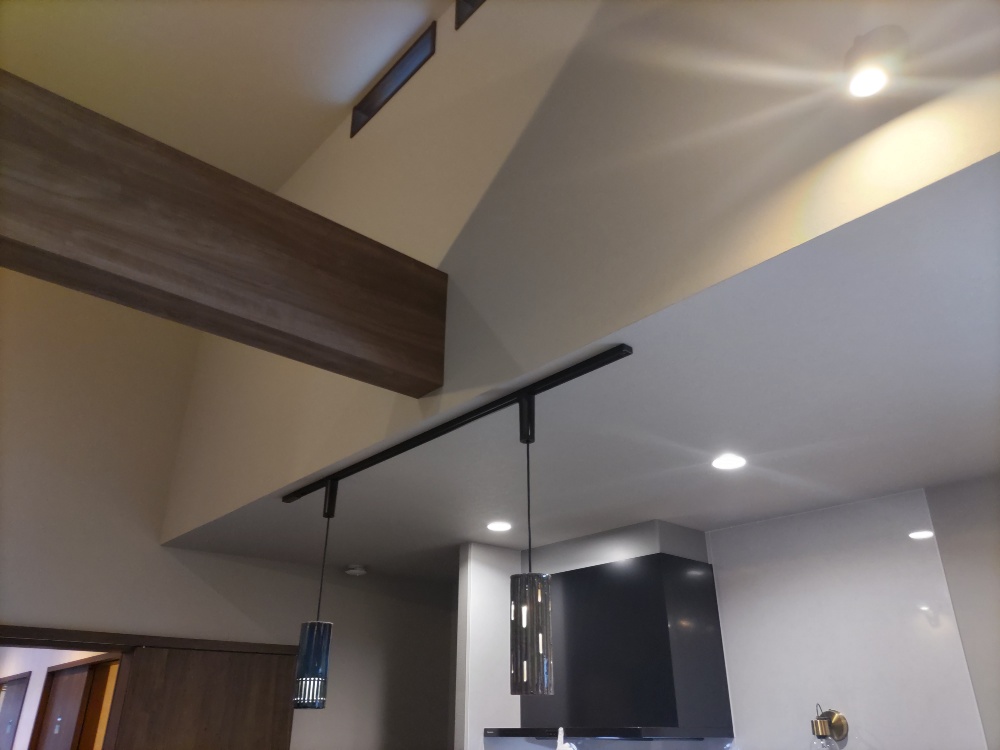

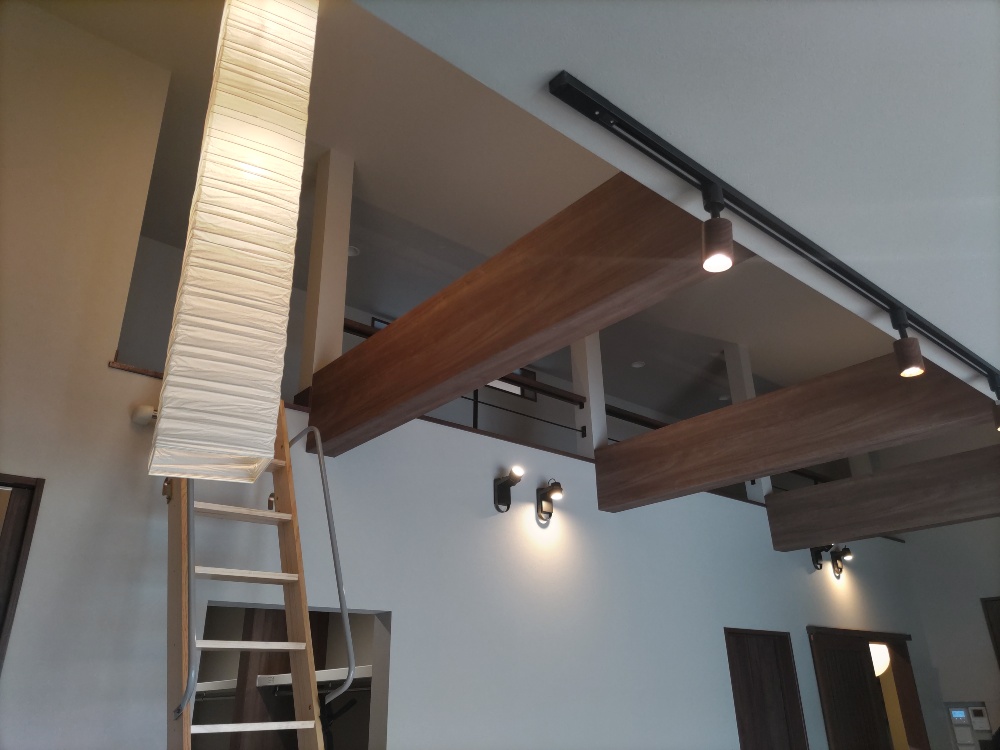

リビングには、大きな縦型の和紙のペンダントや木製のスポットライトも取り付けられており、和の空間にピッタリです。
- 130. 2023年12月19日
-
お引渡し
キッチンの上には陶器性のブルーとグレーのデザインの違うペンダントがあり、とてもお洒落です!
- 131. 2023年12月19日
-
お引渡し

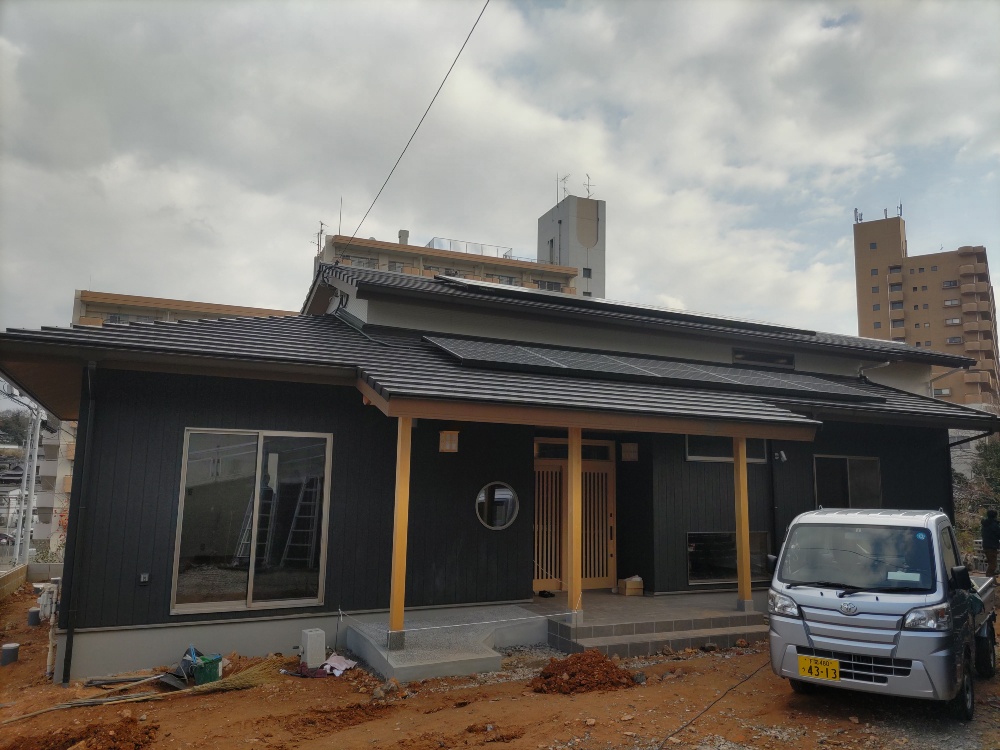

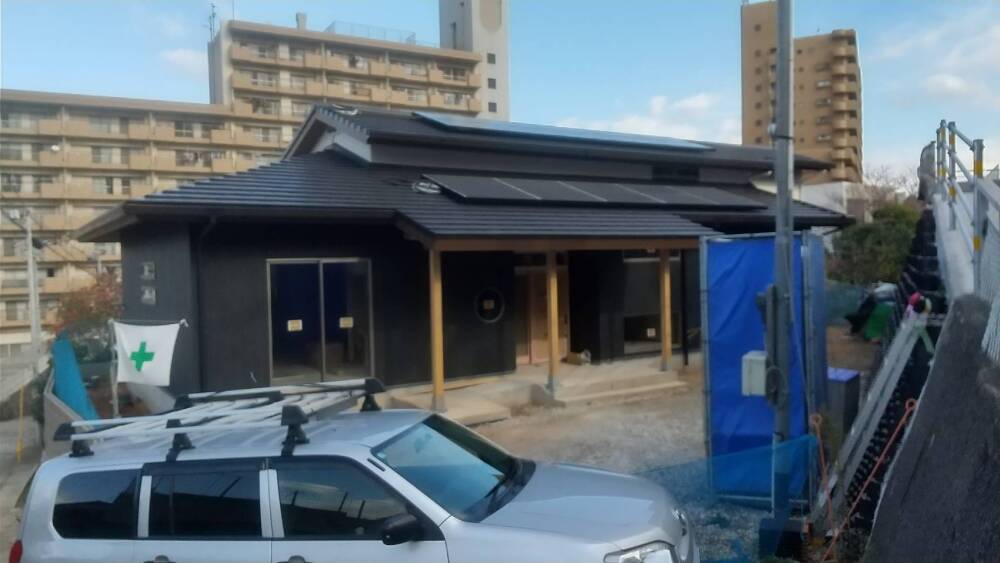

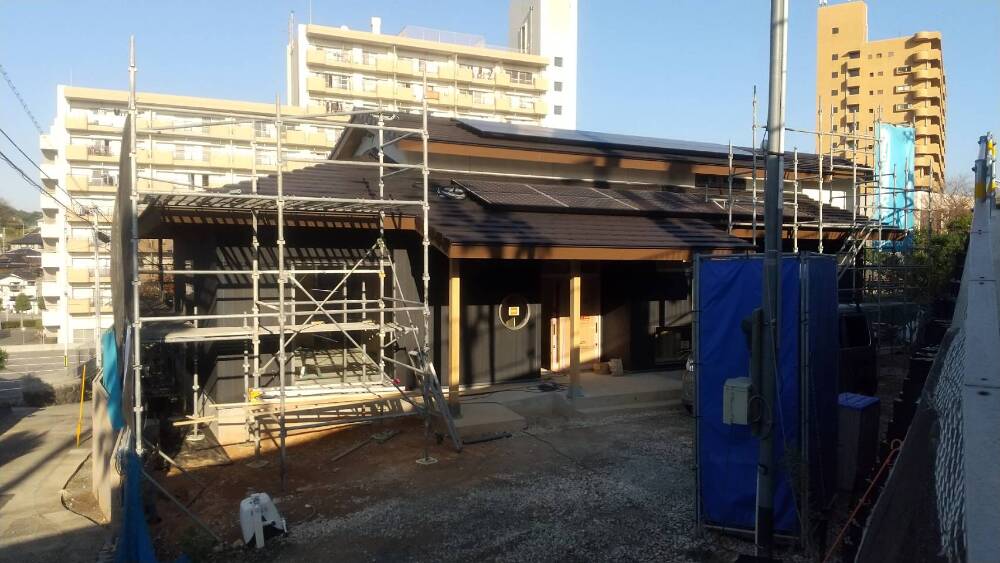

外構工事はまだ途中ですが、白と黒の和モダンの外観が素敵です。
