メゾン・ド・ボヌール毛利町(周南市毛利町)

【1ルーム+ロフト×8戸】

スタイル別|すべて

建築中レポート

1. 2024年04月14日

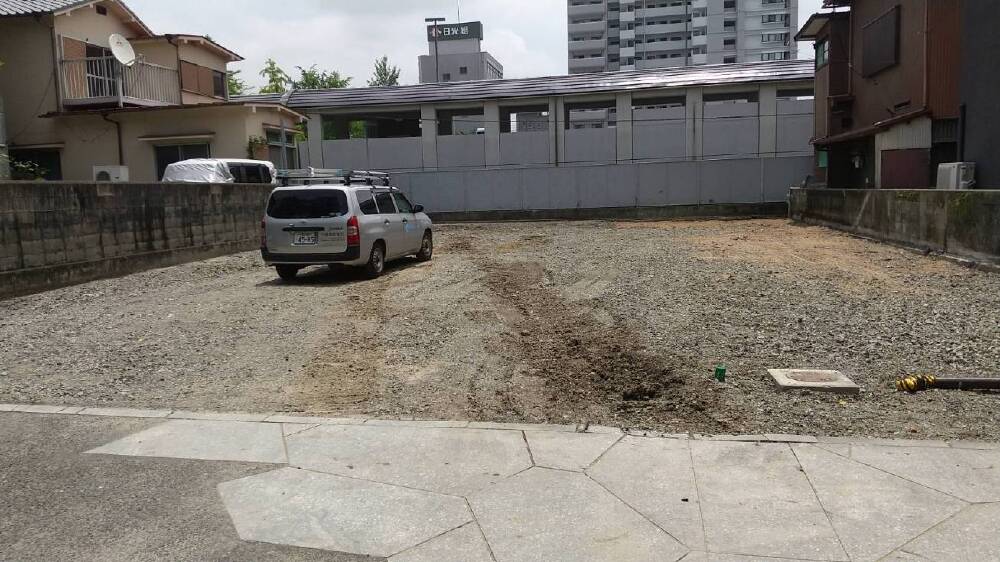

着工準備中

着工準備中

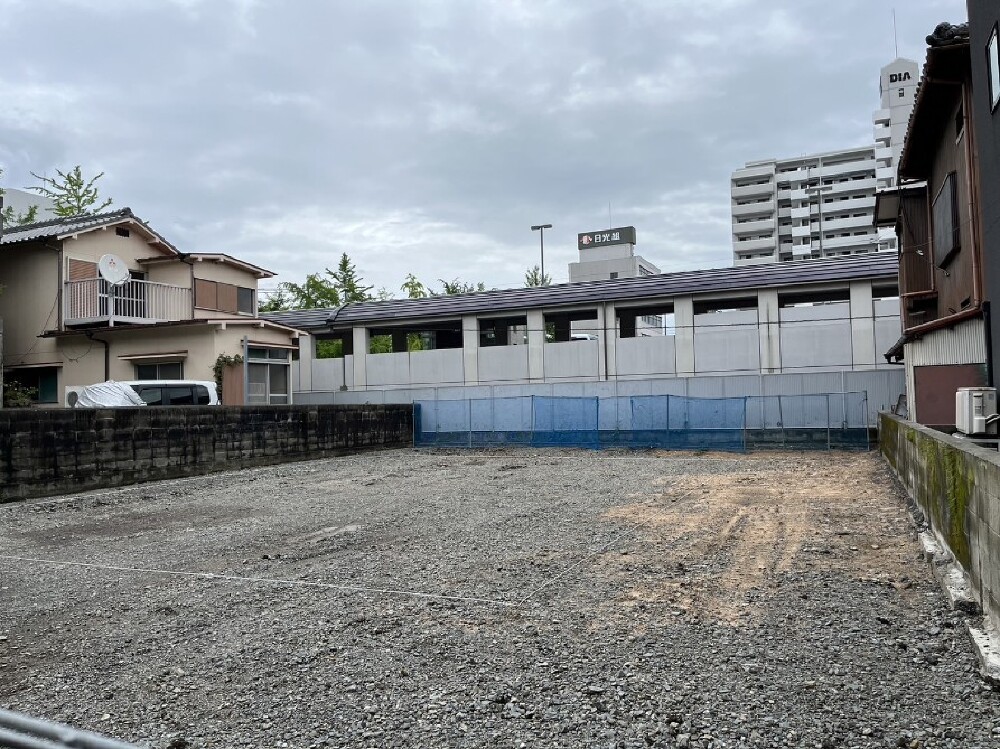

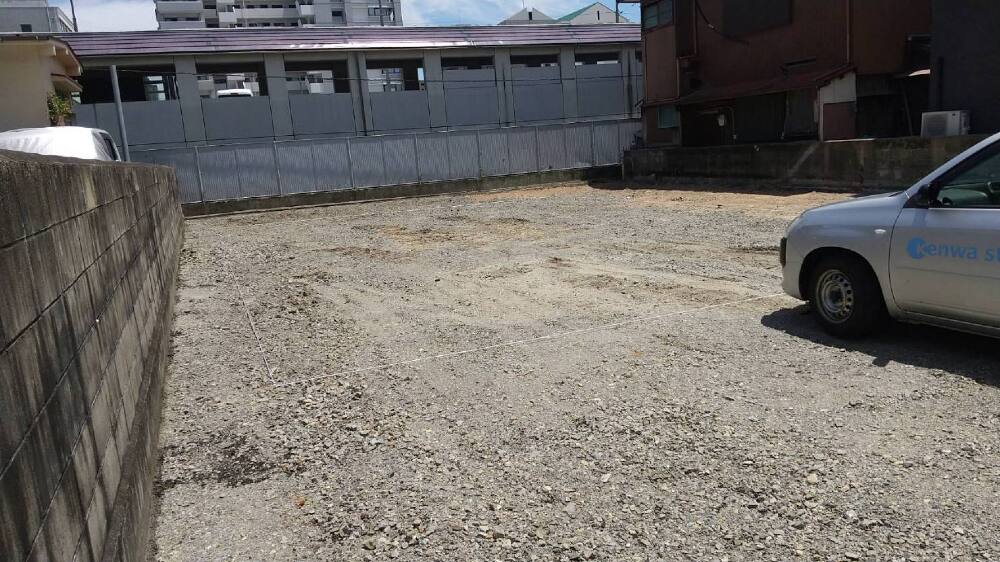

こちらの土地に賃貸アパートを建築します。
スタッフ一同、安心・安全を心掛けて頑張りますので、完工を楽しみにお待ちください。
何卒どうぞよろしくお願い致します。

2. 2024年04月14日
着工準備中

着工準備中

3. 2024年04月14日
着工準備中

着工準備中

4. 2024年05月30日
解体工事

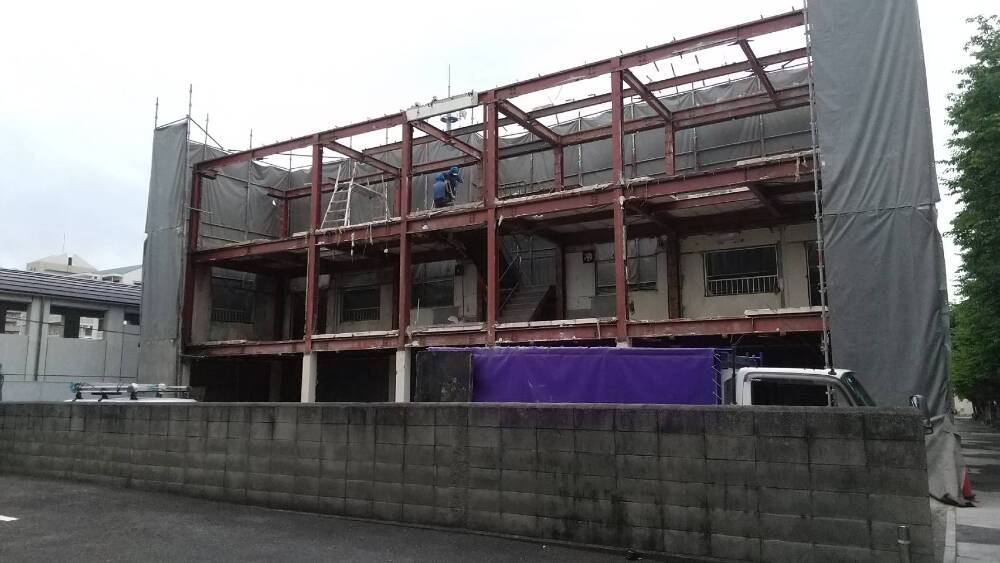

解体工事

5. 2024年05月30日
解体工事

解体工事

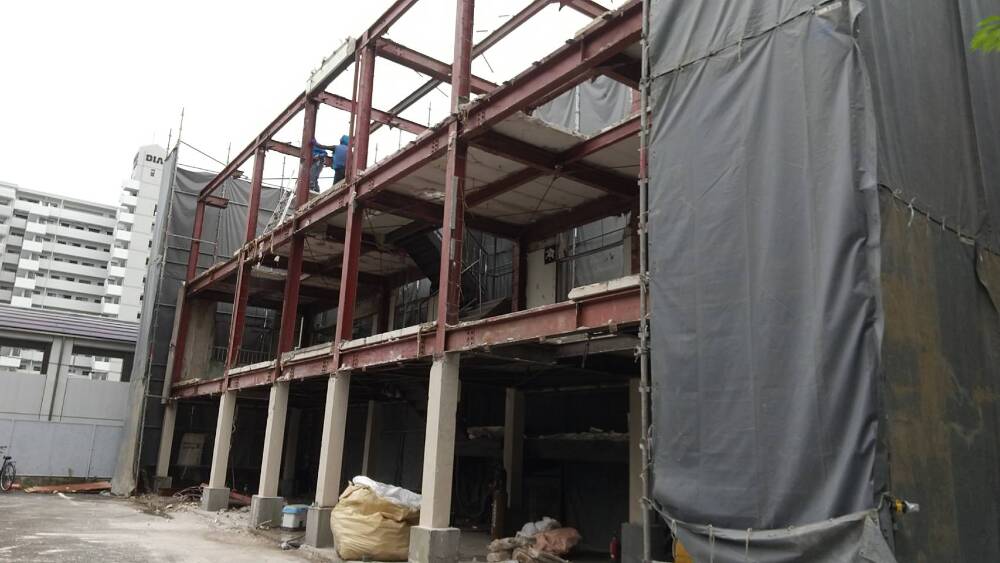

いよいよ解体工事が始まりました。

6. 2024年06月11日
解体工事

解体工事

7. 2024年06月11日
解体工事

解体工事

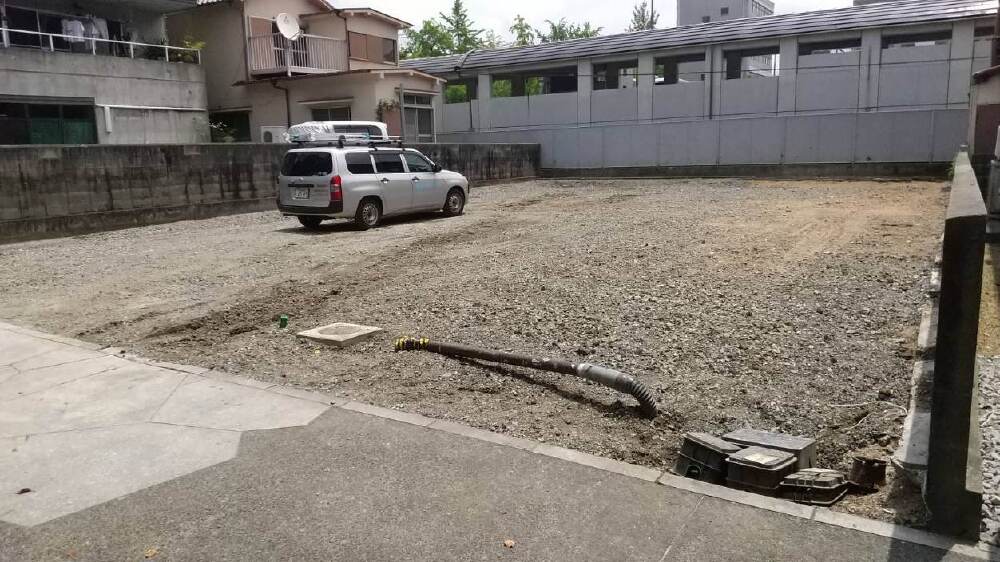

解体工事が進み、着工準備中です。

8. 2024年06月13日
解体工事

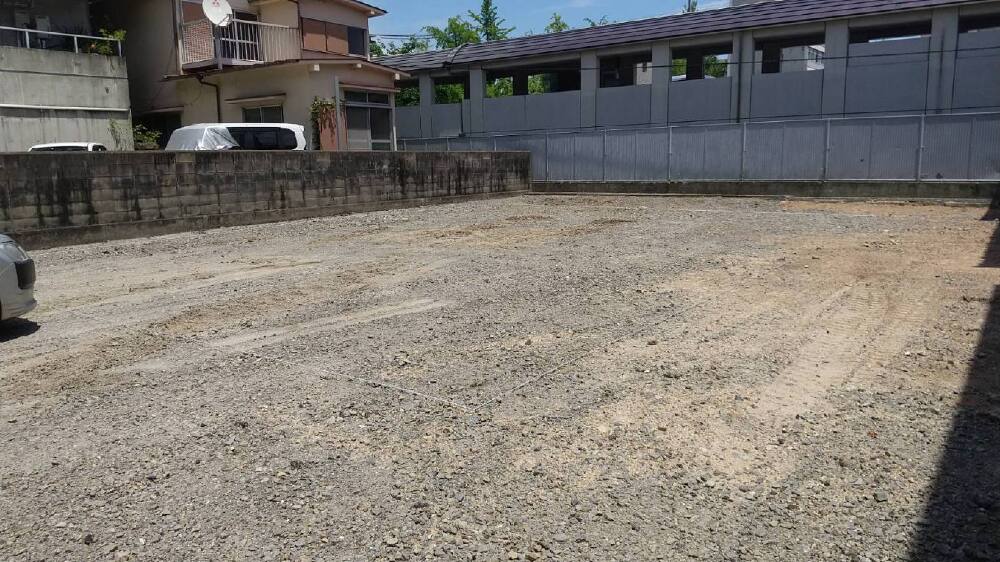

解体工事

9. 2024年06月13日
解体工事

解体工事

10. 2024年06月24日
仮設工事

仮設工事

11. 2024年06月24日
仮設工事

仮設工事

12. 2024年06月25日
仮設工事

仮設工事

13. 2024年07月03日

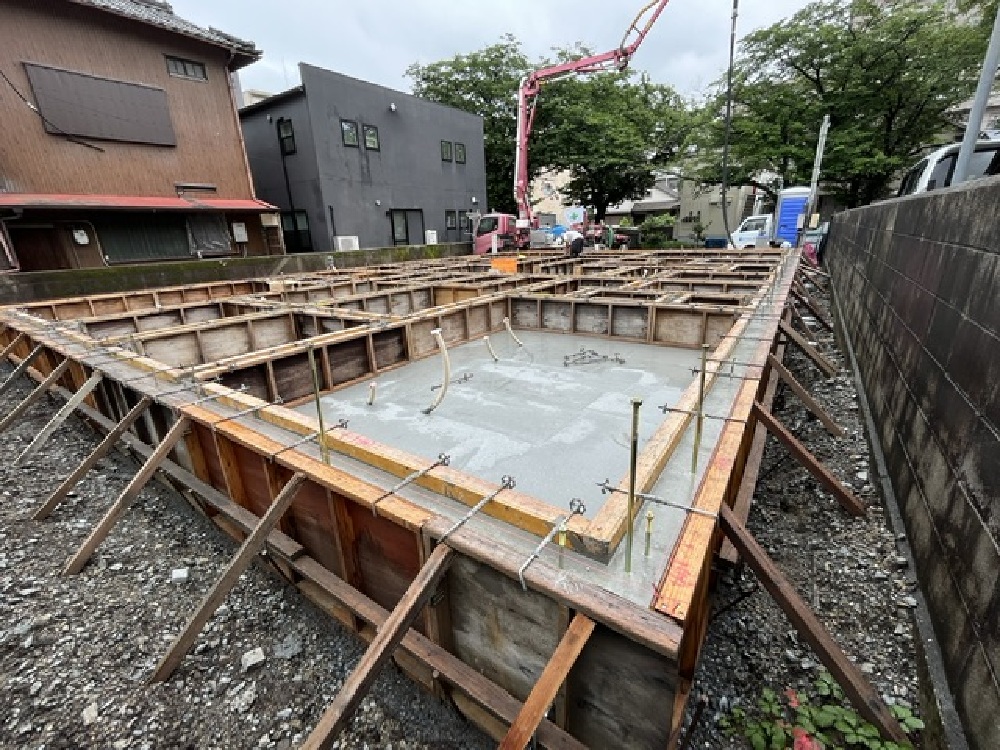

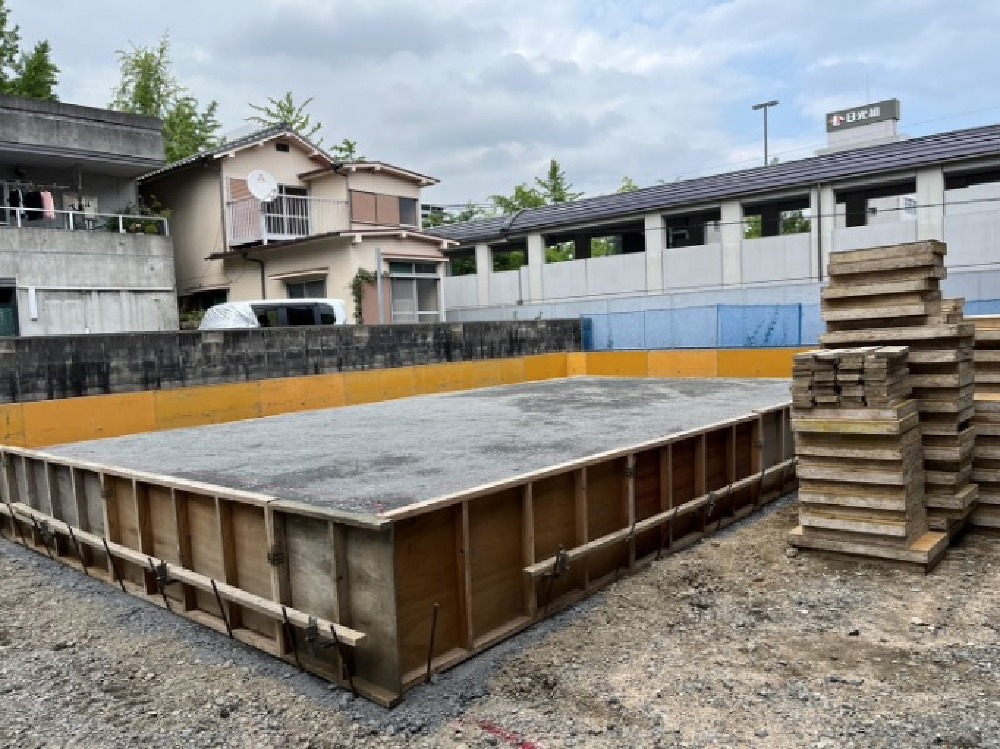

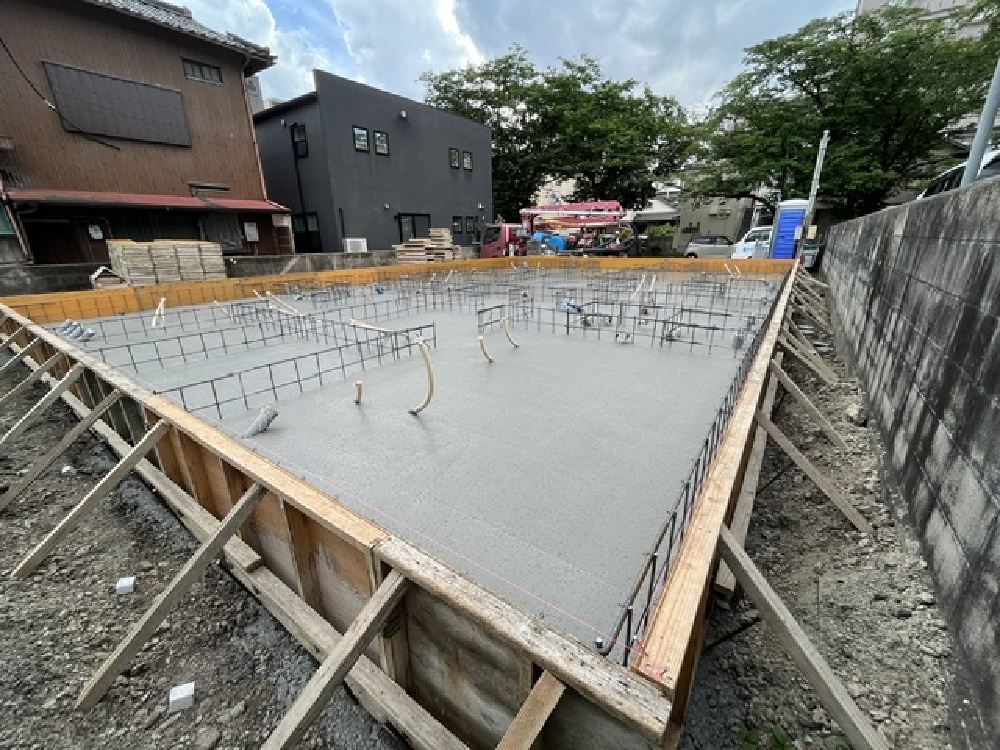

基礎工事

基礎工事

14. 2024年07月03日
基礎工事

基礎工事

いよいよ基礎工事が始まりました。

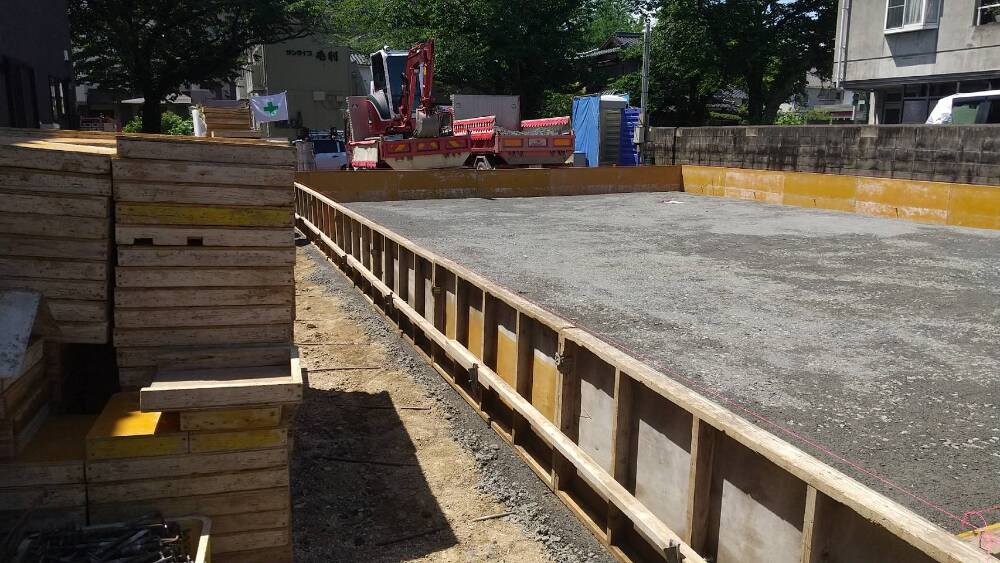

砕石を敷きと転圧を行い基礎の基礎作りを行った後、型枠が設置されました。

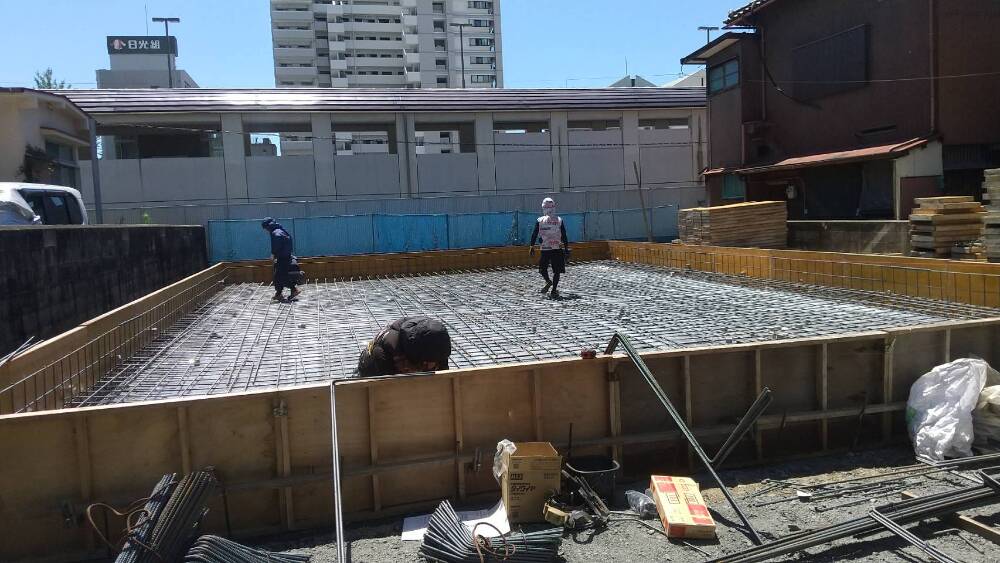

15. 2024年07月04日
基礎工事

基礎工事

16. 2024年07月05日
基礎工事

基礎工事

配筋工事

17. 2024年07月05日
基礎工事

基礎工事

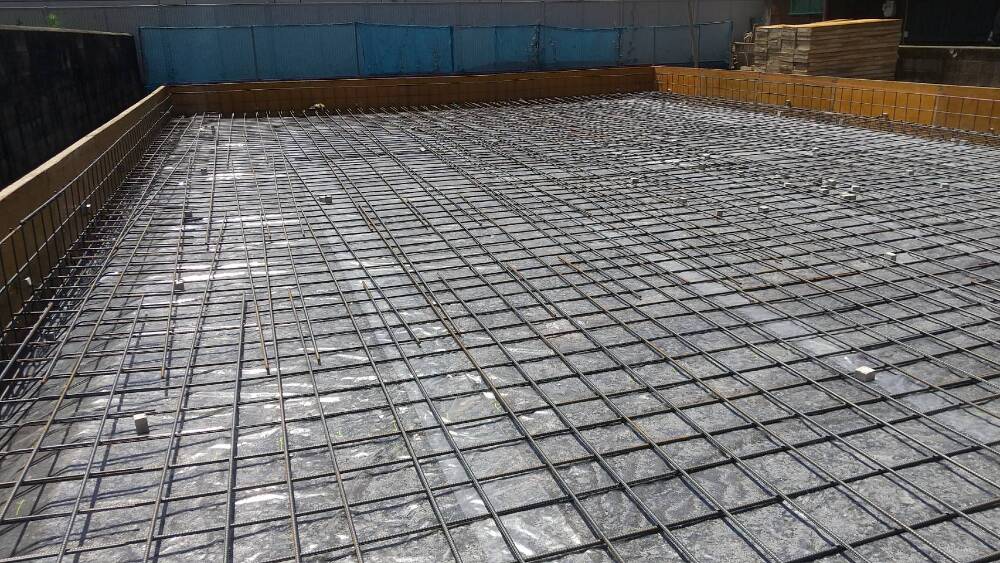

「配筋工事」が行われています。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。

18. 2024年07月08日
基礎工事

基礎工事

配筋工事

19. 2024年07月08日
基礎工事

基礎工事

配筋工事

20. 2024年07月09日
基礎工事

基礎工事

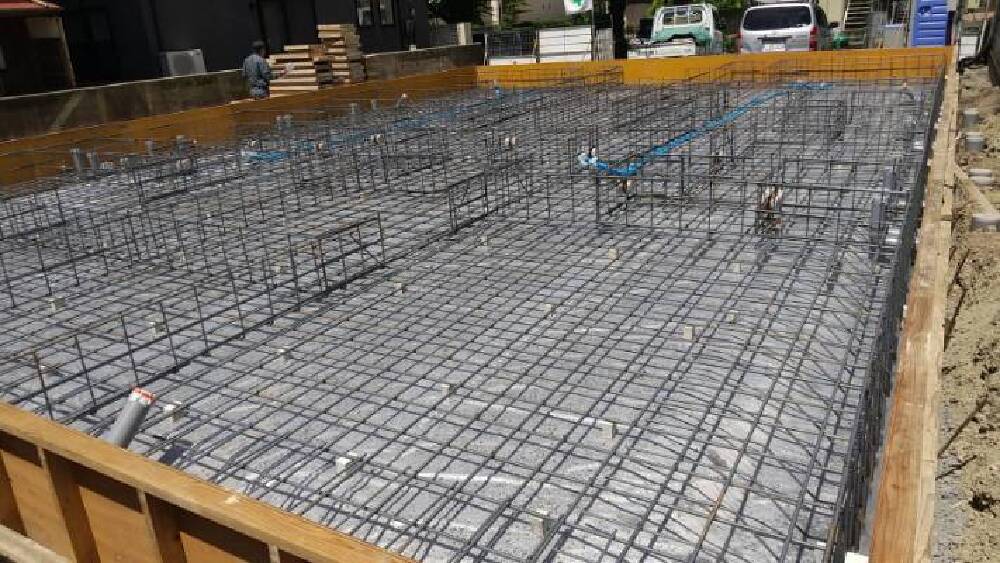

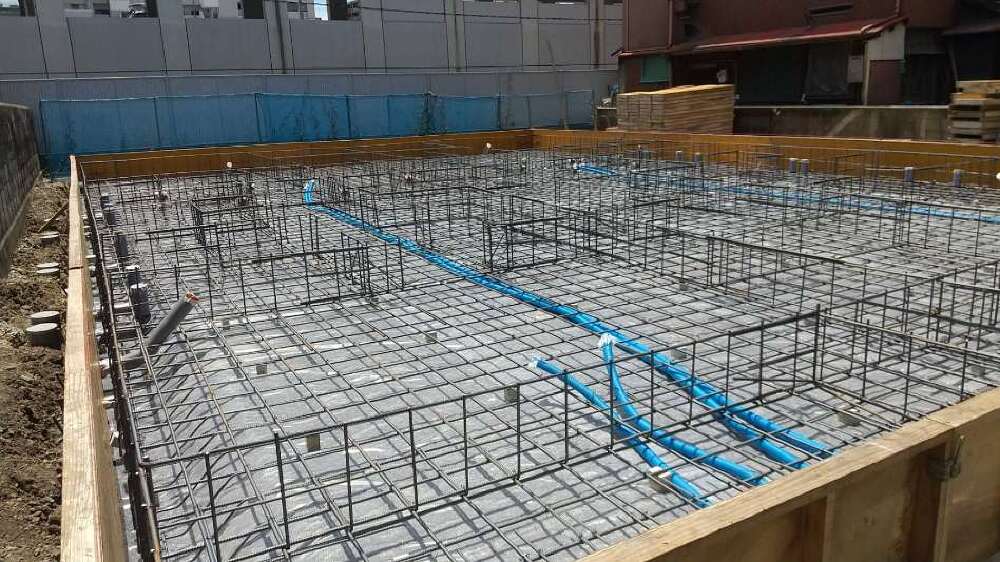

配筋工事が終わりましたので、コンクリートを流し込む作業に入りました!
ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。
耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります!

21. 2024年07月11日
基礎工事

基礎工事

基礎の立ち上がり部分の型枠が設置され、コンクリート打設が行われました。

22. 2024年07月18日
上棟準備

上棟準備

23. 2024年07月18日
上棟準備

上棟準備

24. 2024年07月18日
上棟準備

上棟準備

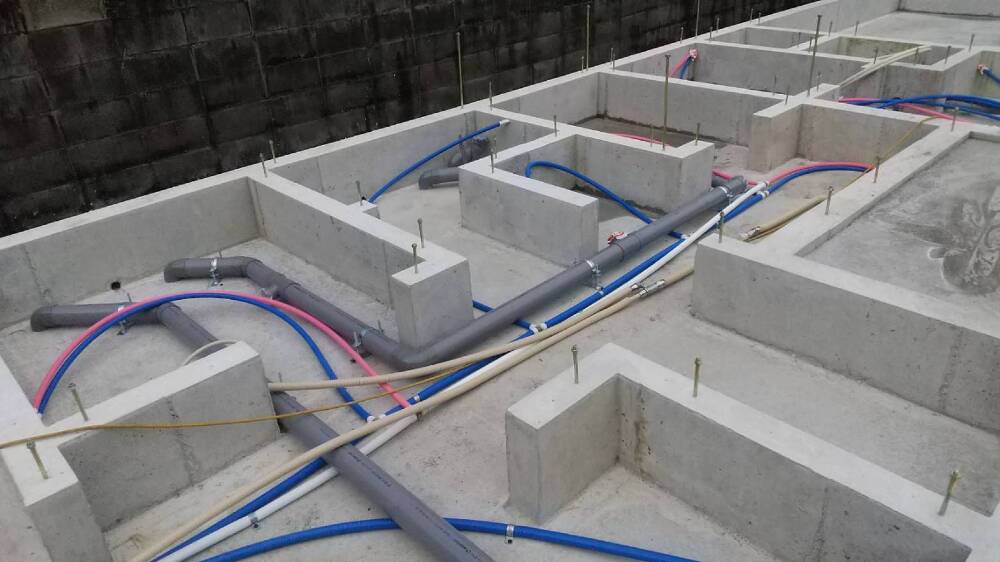

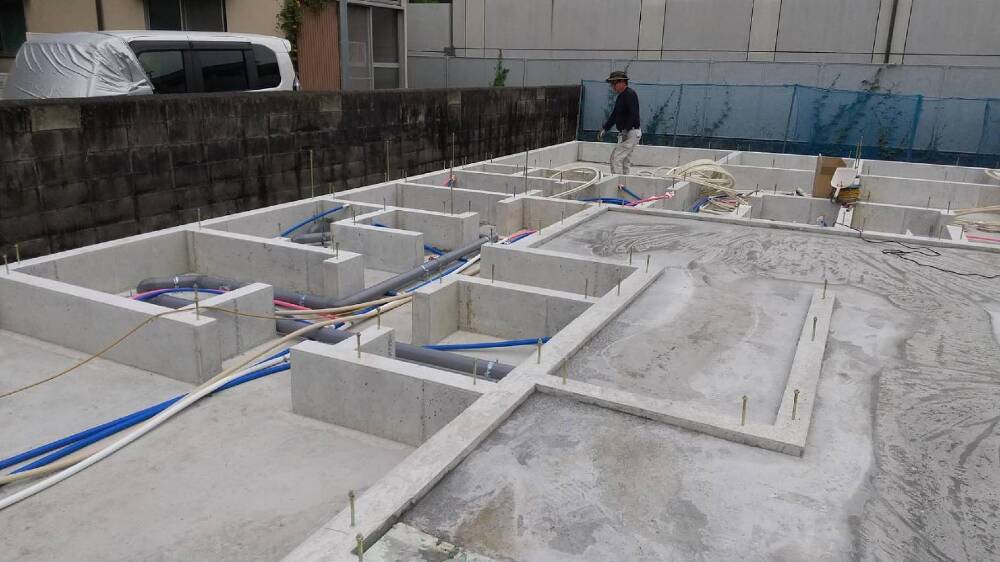

上棟前に、床下の部分に給排水の配管工事を行っています。
ブルーは給水で、ピンクは給湯、新築時だけでなくメンテナンスの時にも一目でわかるように、色分けがしてあります。

25. 2024年07月20日
上棟準備

上棟準備

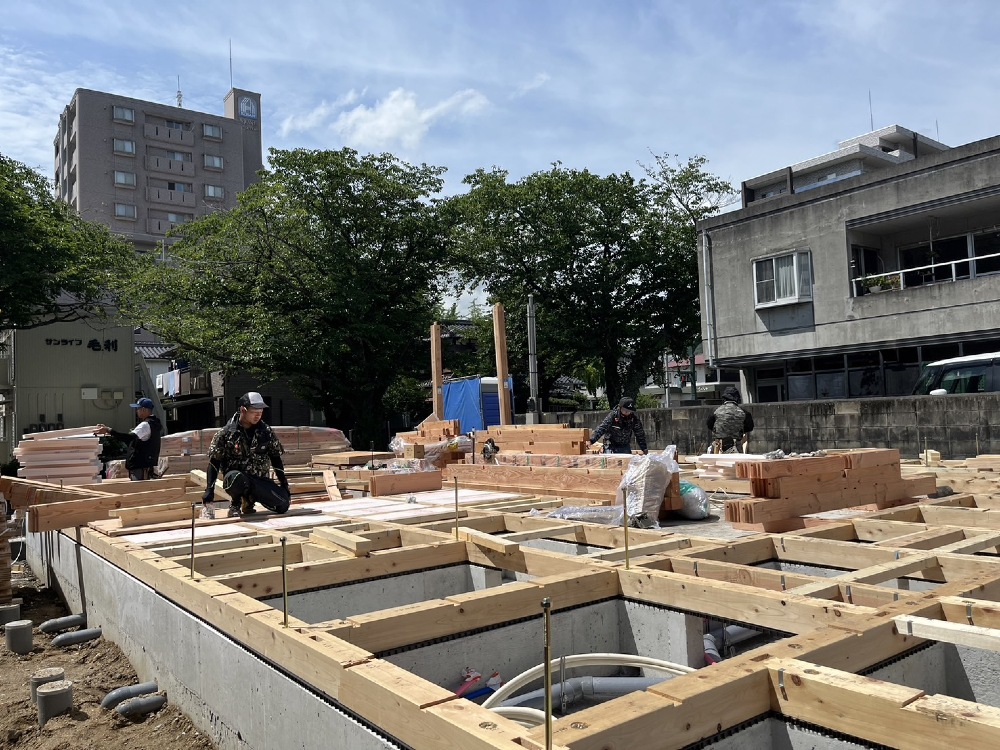

大工さんにより「土台敷き」という作業が行われています。
土台敷きは基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

26. 2024年07月20日
上棟準備

上棟準備

土台、大引の間に断熱材を入れています。

27. 2024年07月22日

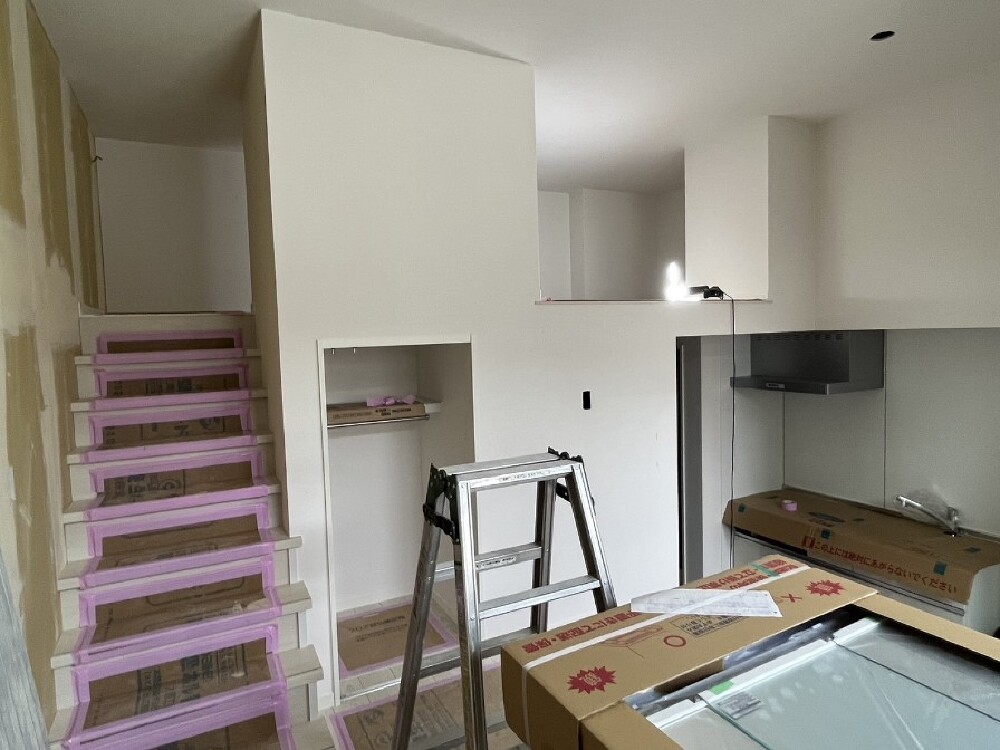

上棟準備

上棟準備

28. 2024年07月22日
上棟準備

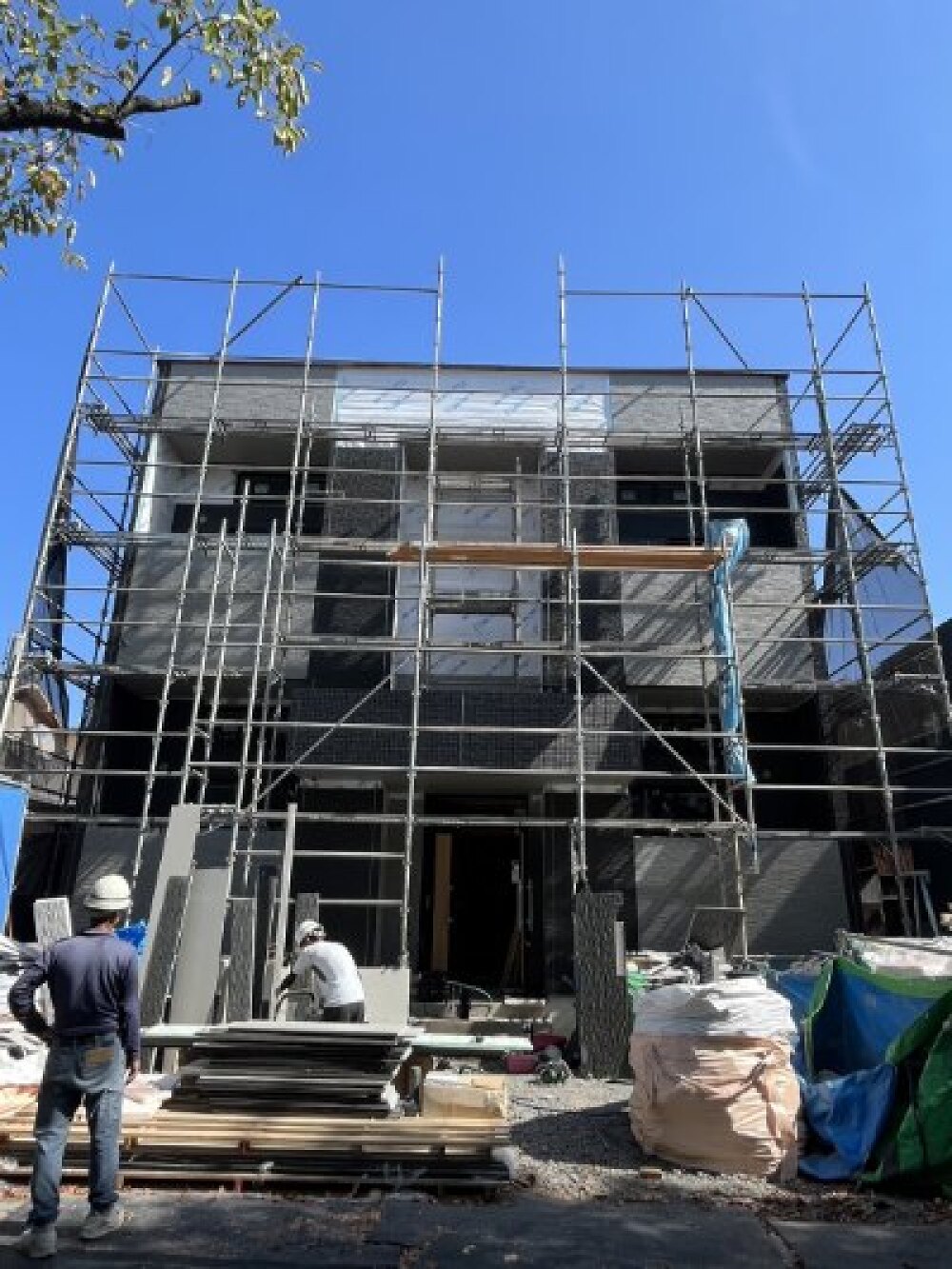

上棟準備

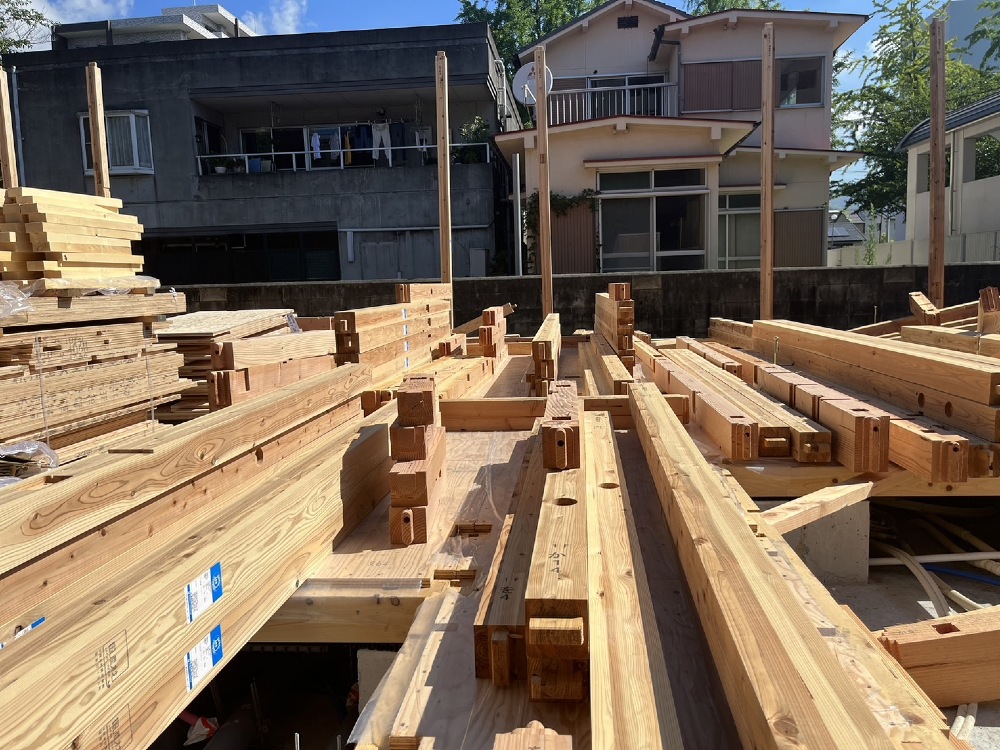

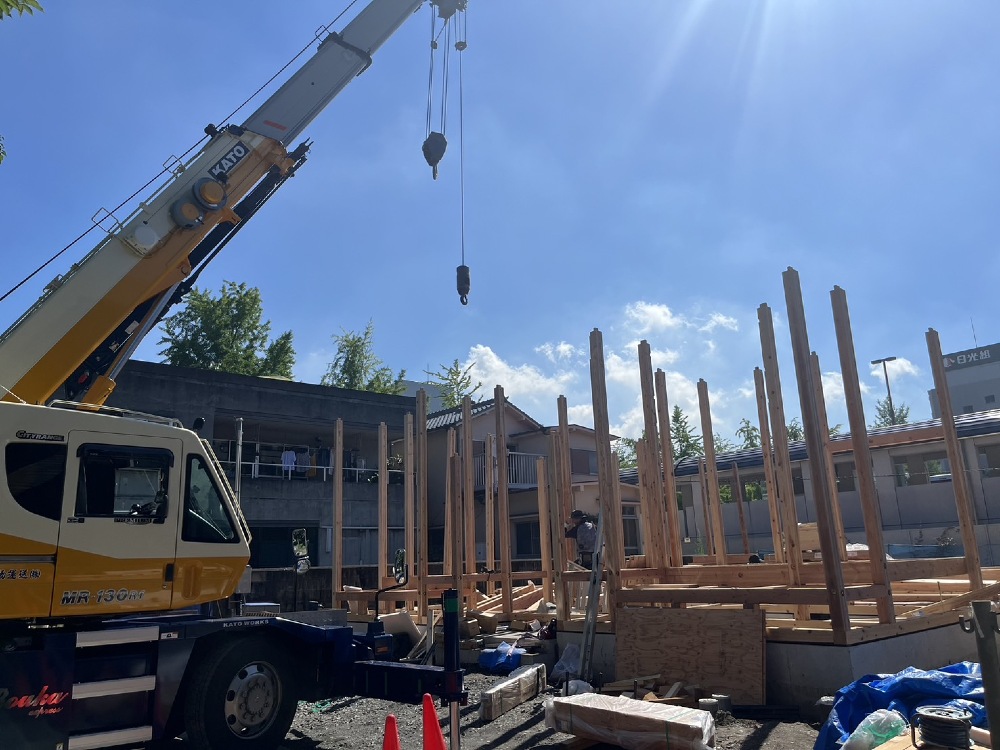

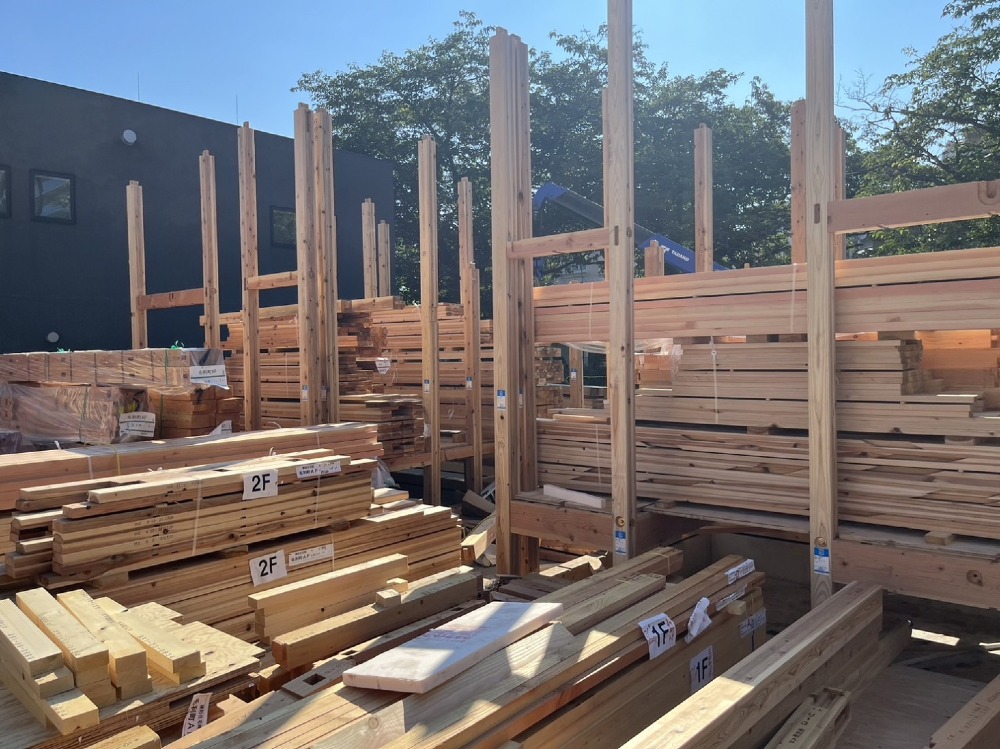

上棟に向けて材料の搬入が行われました。

29. 2024年07月22日
上棟準備

上棟準備

材料搬入。

30. 2024年07月22日
上棟準備

上棟準備

材料搬入。

31. 2024年07月24日

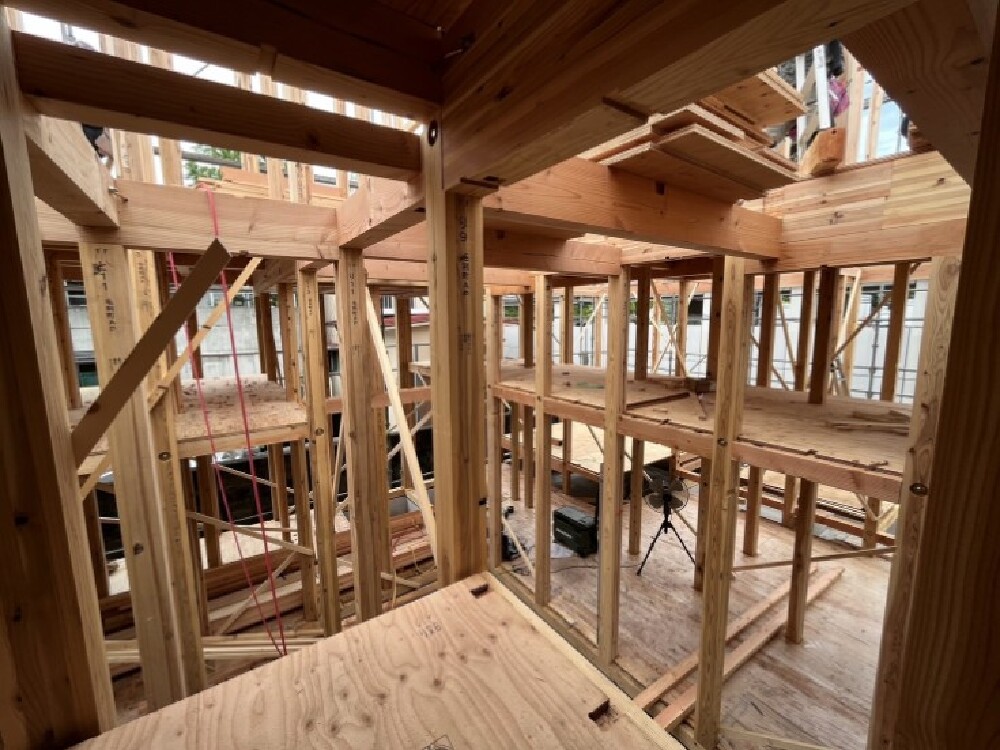

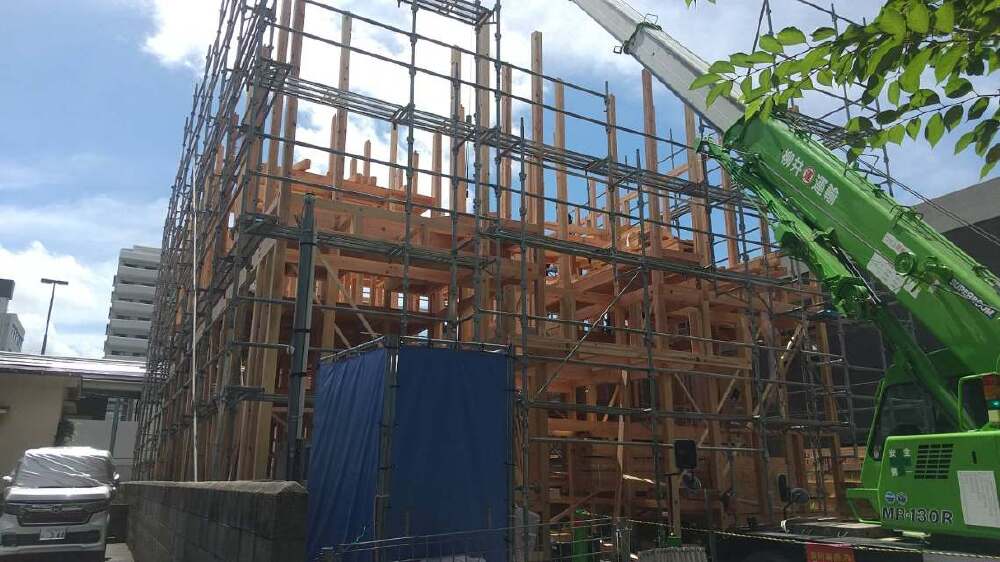

建て方

建て方

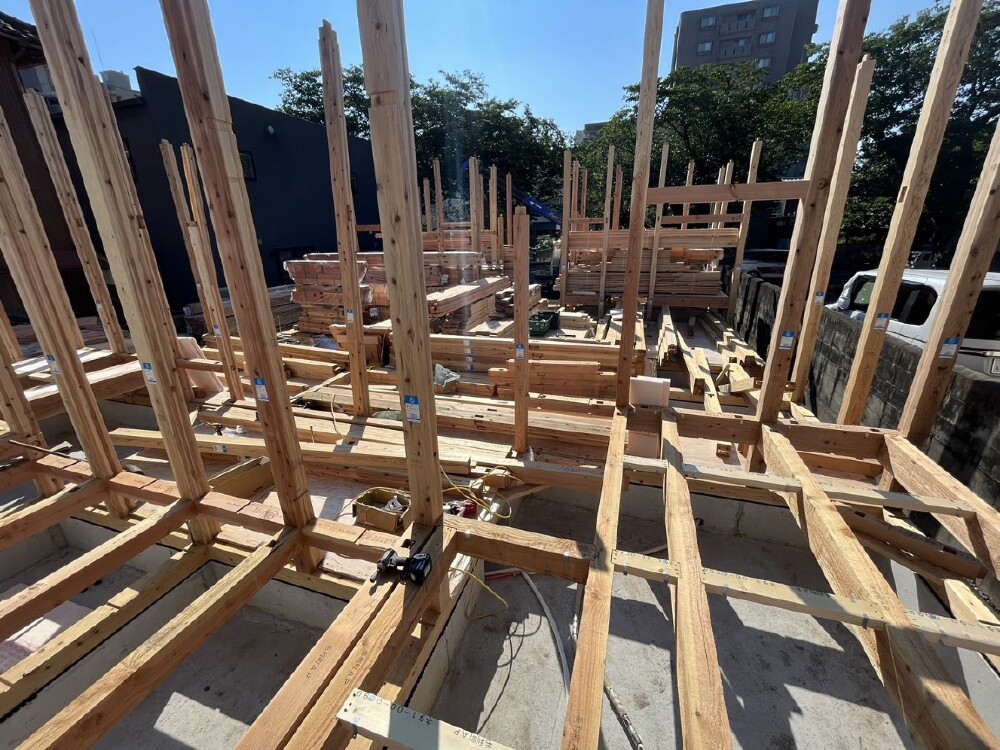

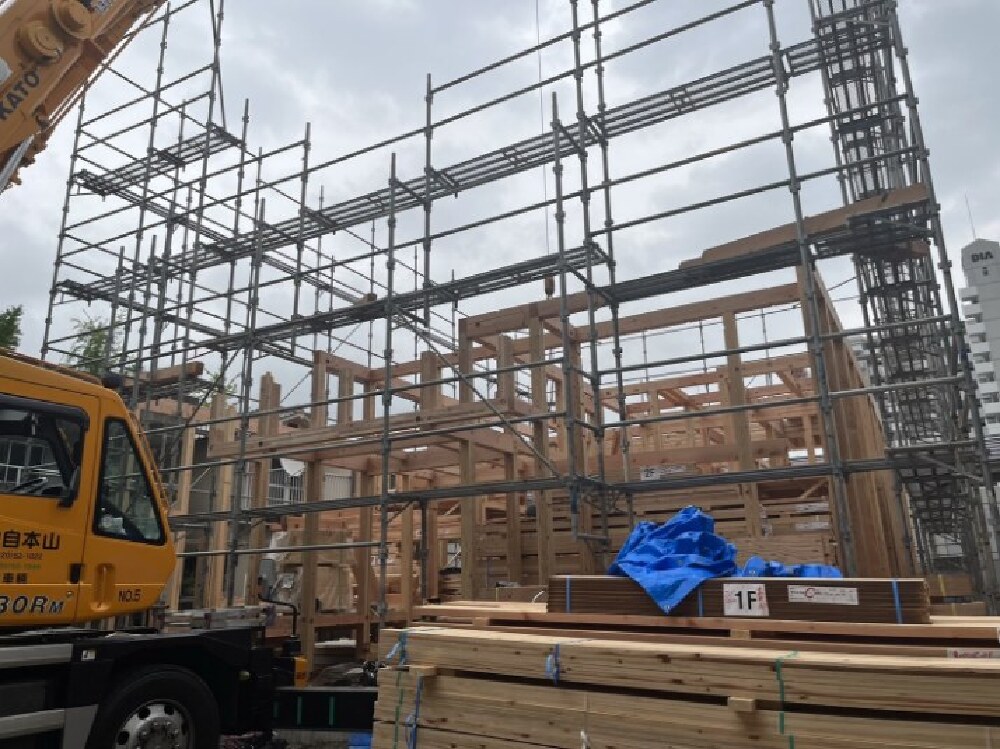

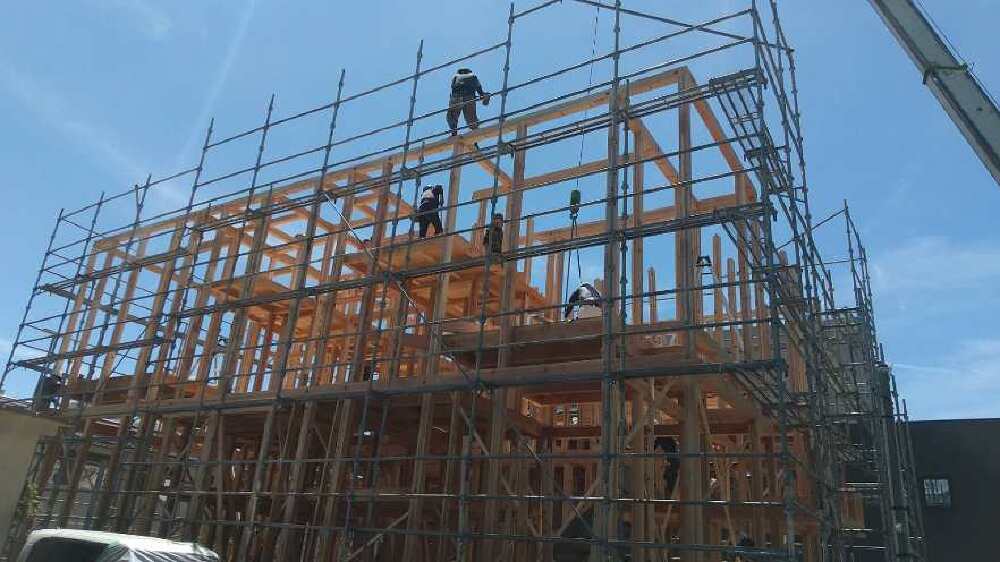

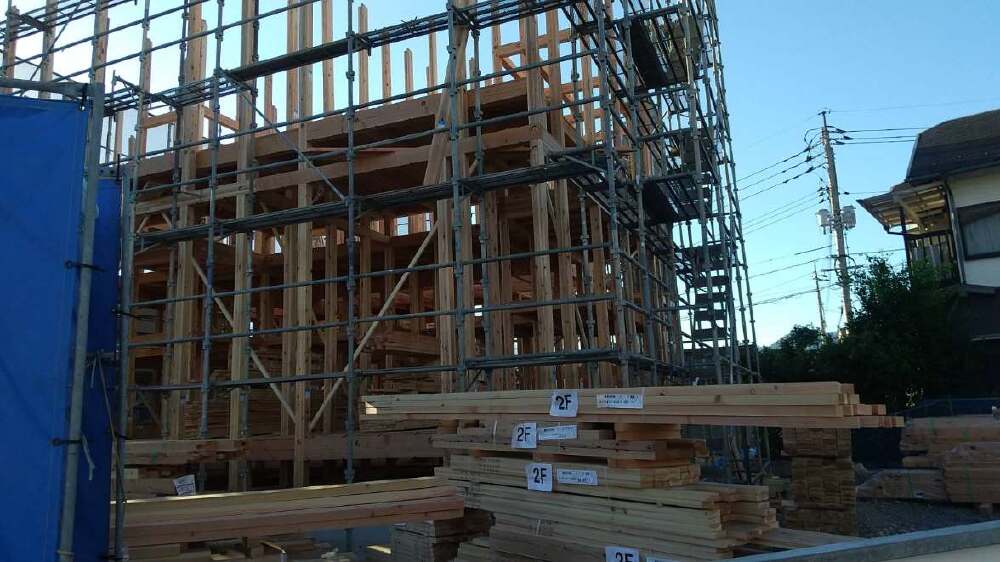

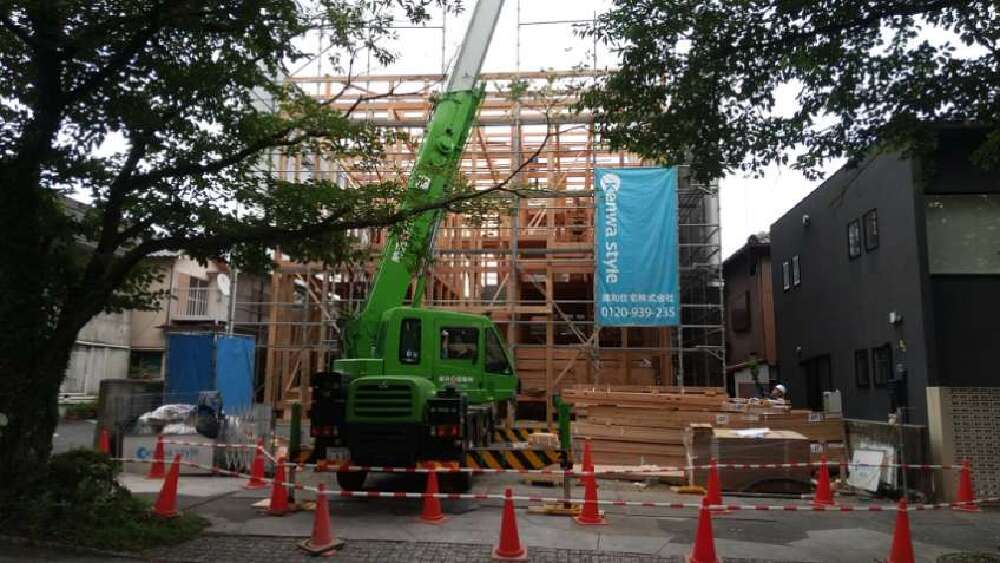

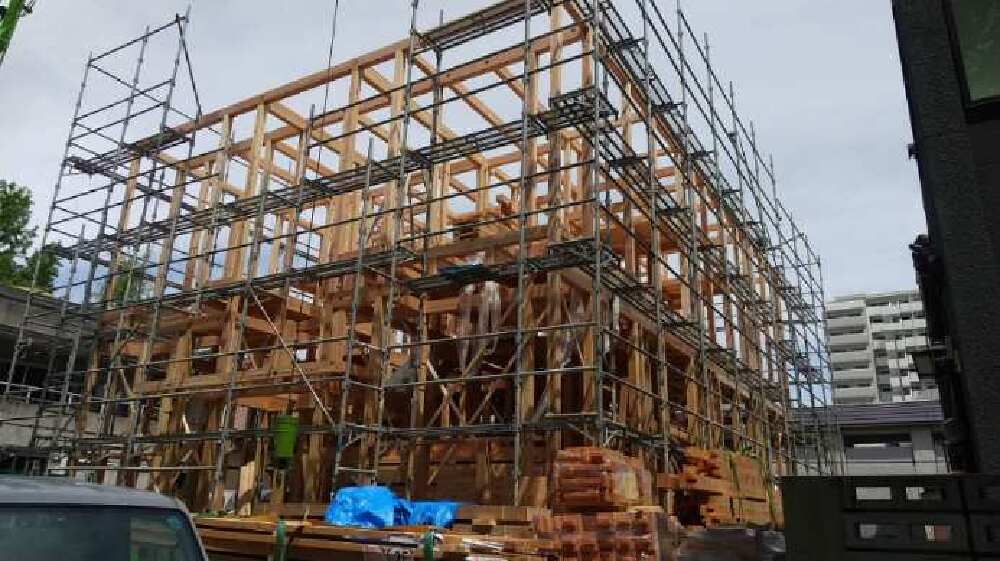

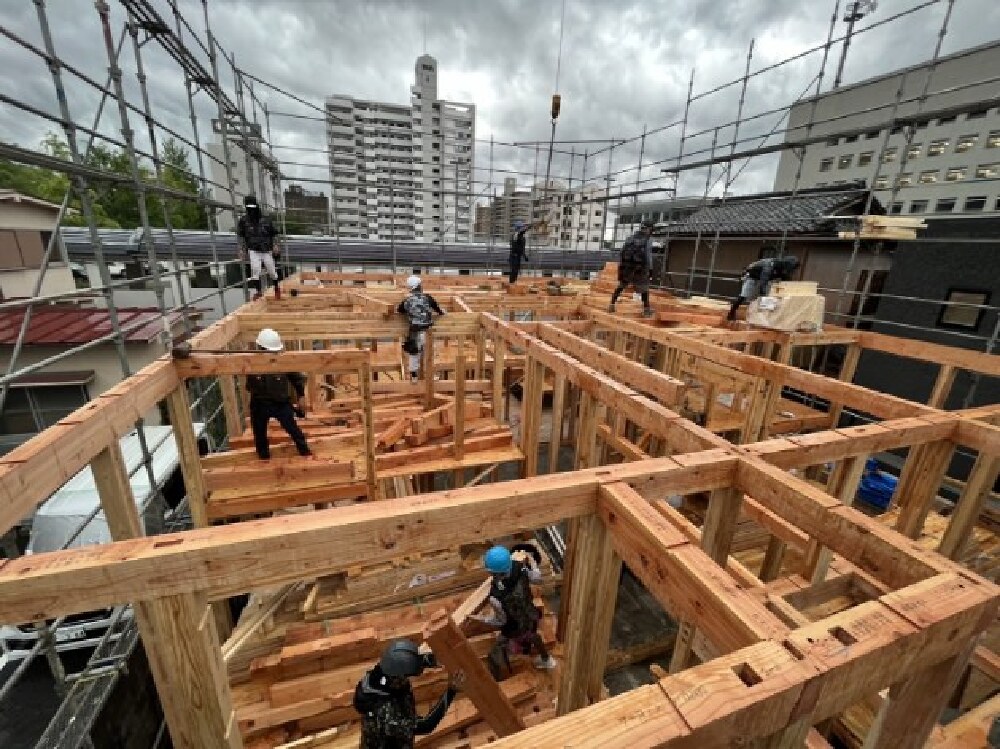

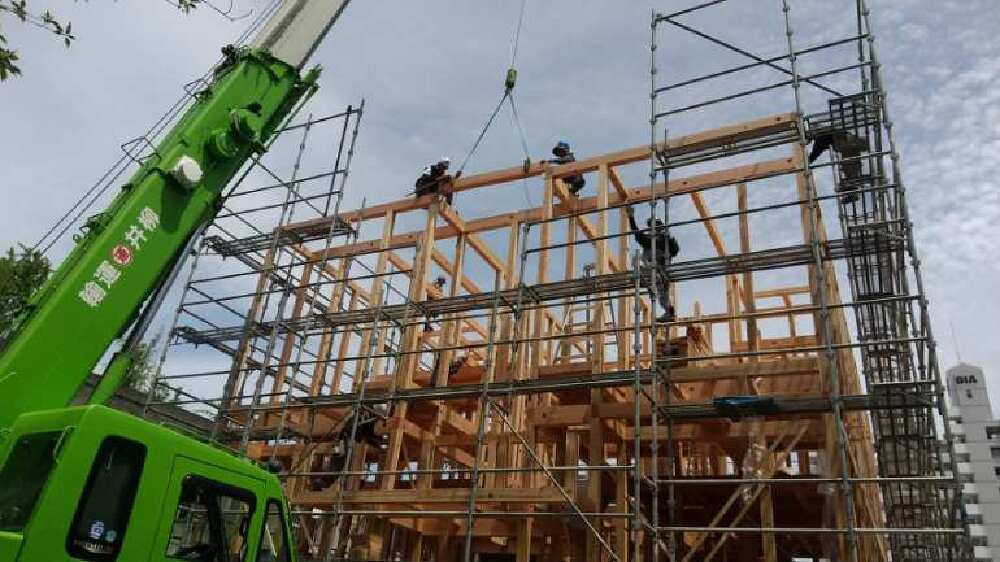

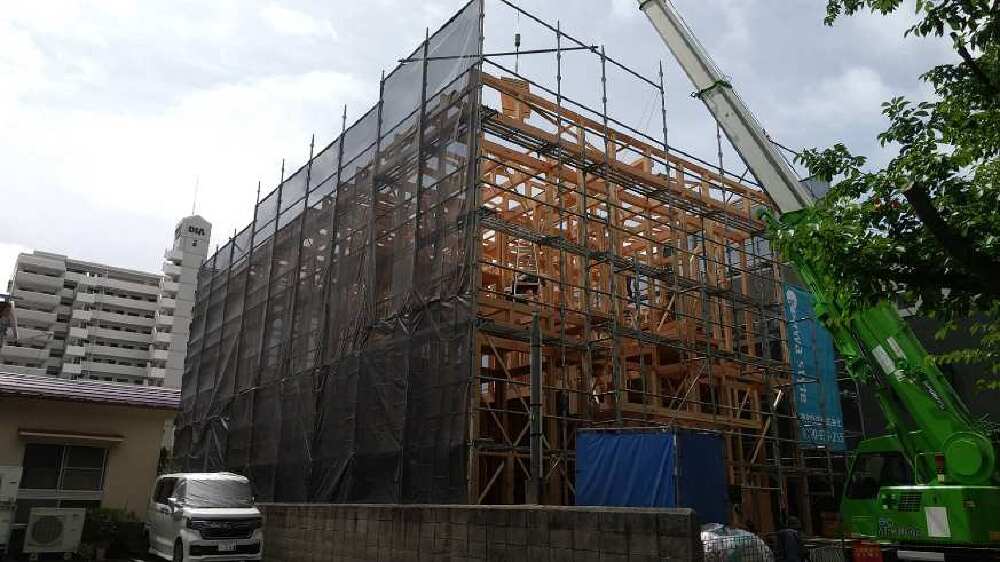

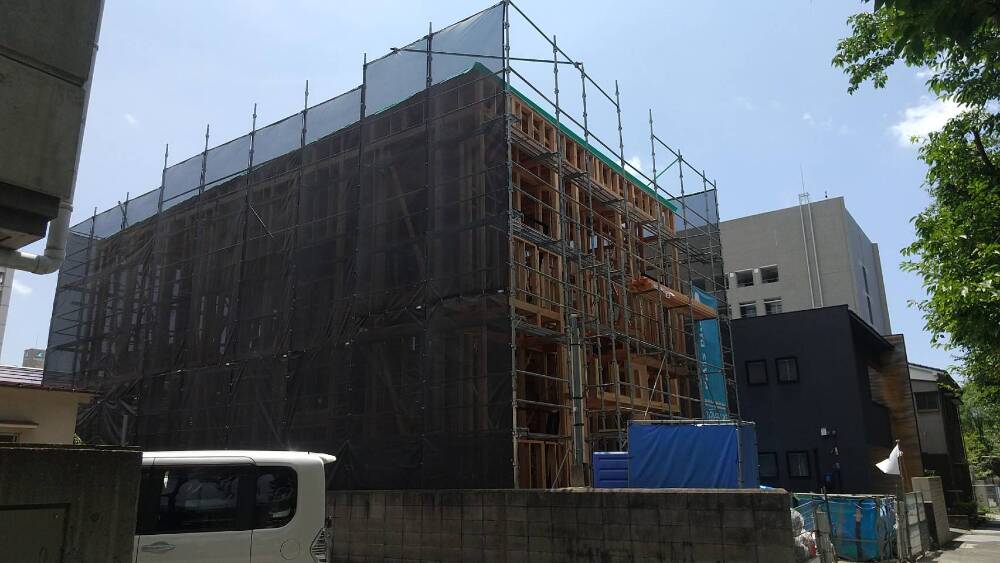

いよいよ、本日から建て方です。
大きな建物なので数日に分けて作業を行います。
職人さん方、宜しくお願い致します。
また、ご近所の皆様、工事中大変ご迷惑をお掛けしますが、何卒宜しくお願い致します。

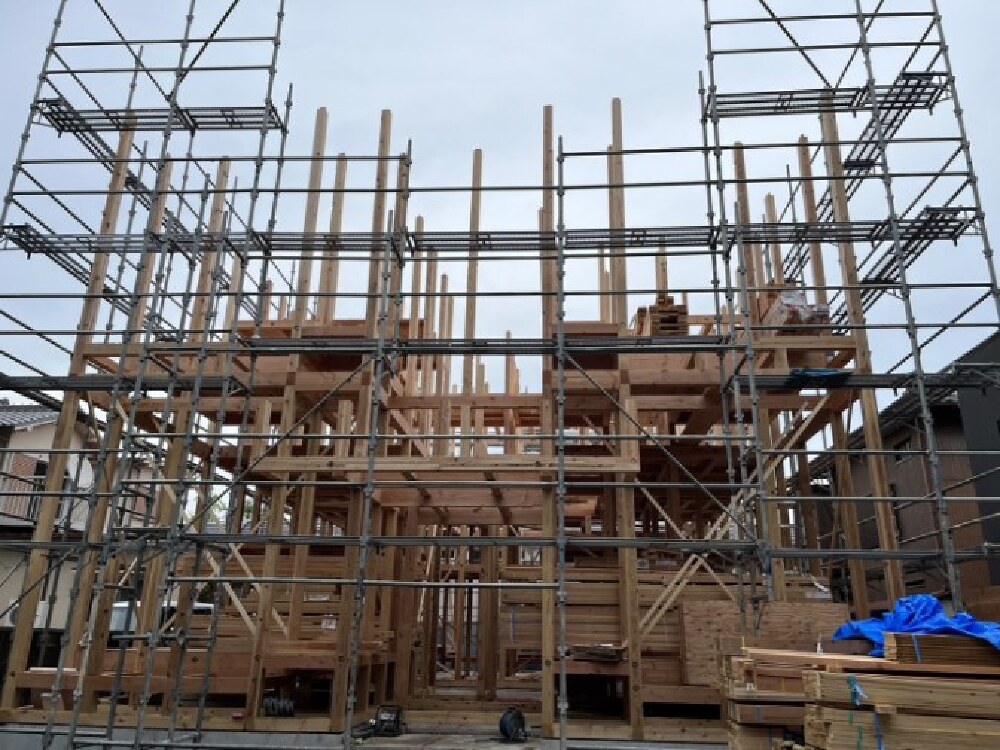

32. 2024年07月24日
建て方

建て方

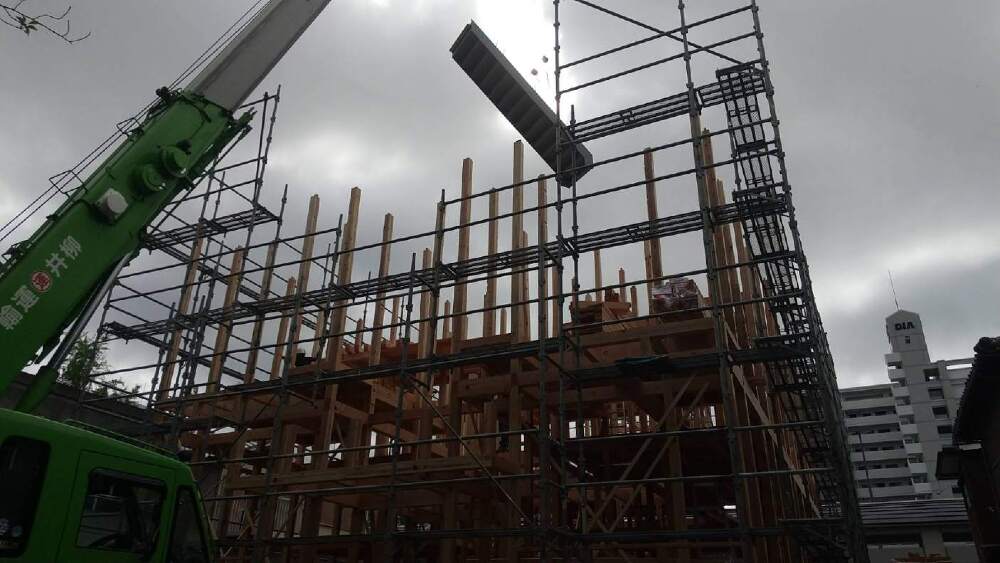

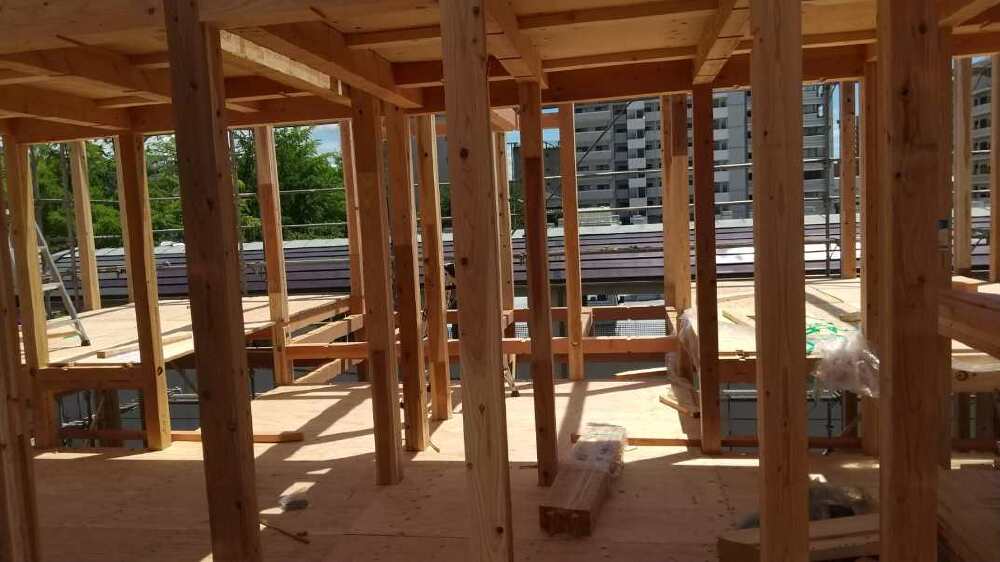

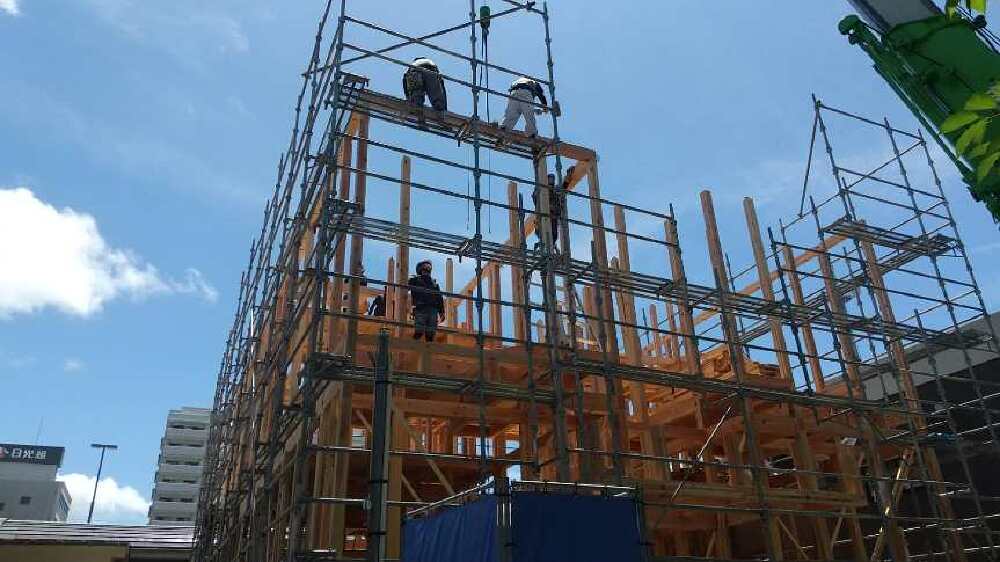

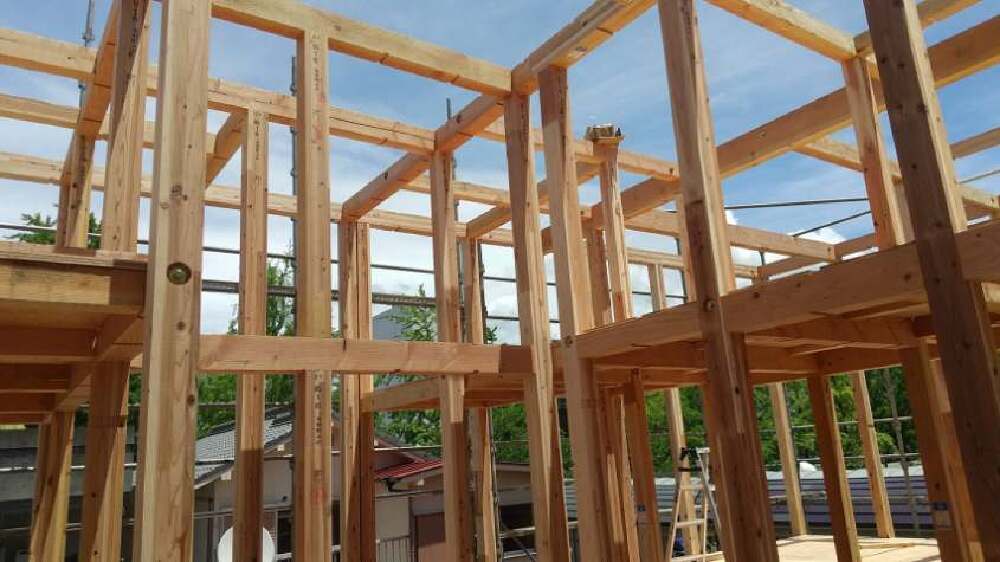

2階部分の柱が立ち始めました。

33. 2024年07月24日
建て方

建て方

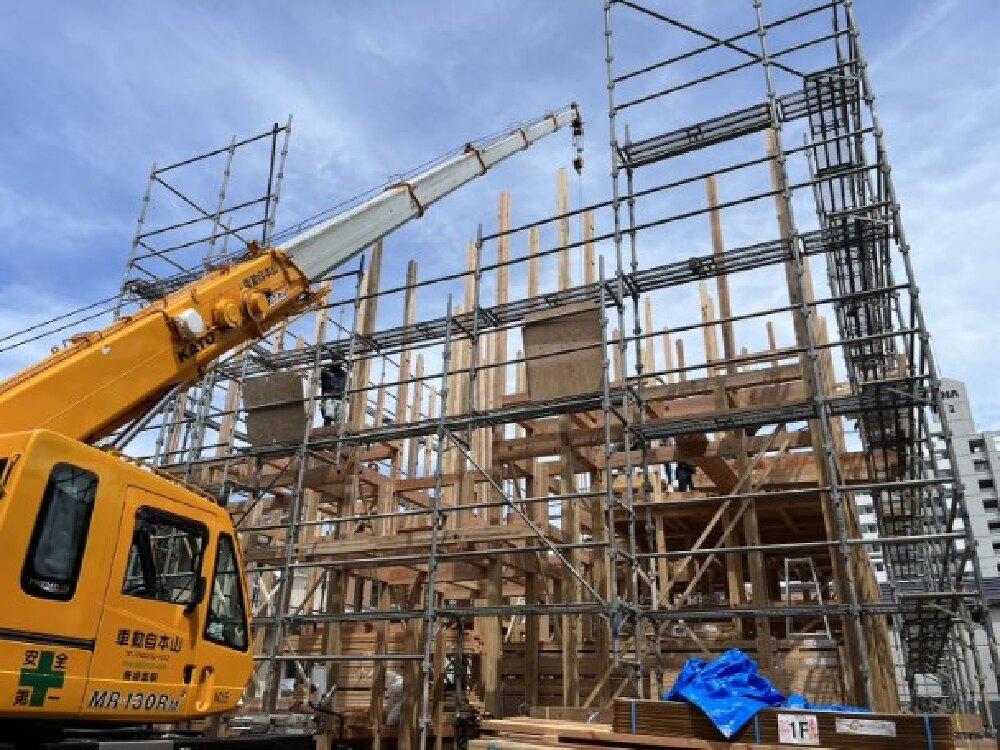

重たい木材を一気に職人さんの元へ運んでくれるのは「レッカー車」です。
職人さんが欲する場所まで届けてくれる頼もしいレッカー車と、職人さんの息の合った連携プレーは上棟の見どころです。

34. 2024年07月24日
建て方

建て方

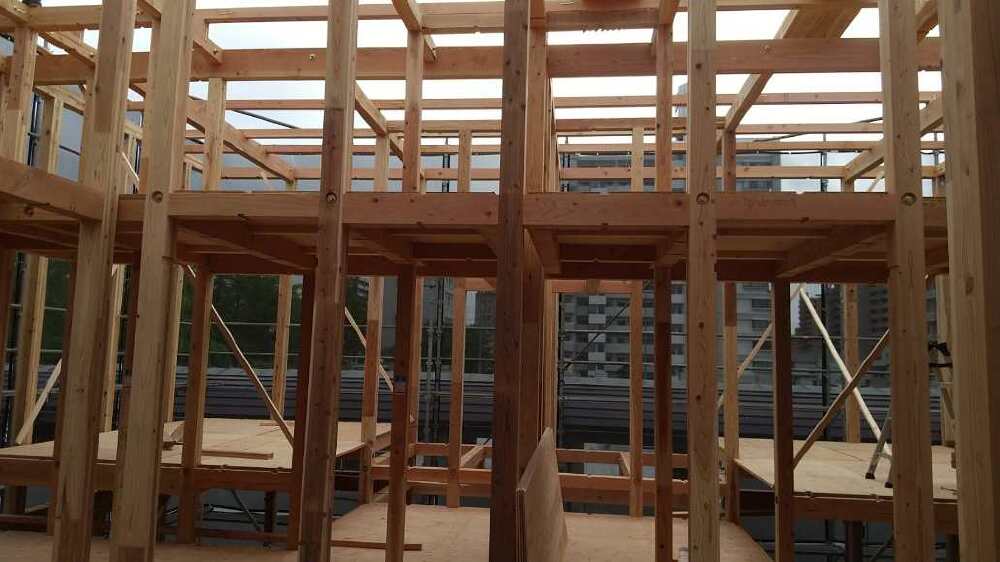

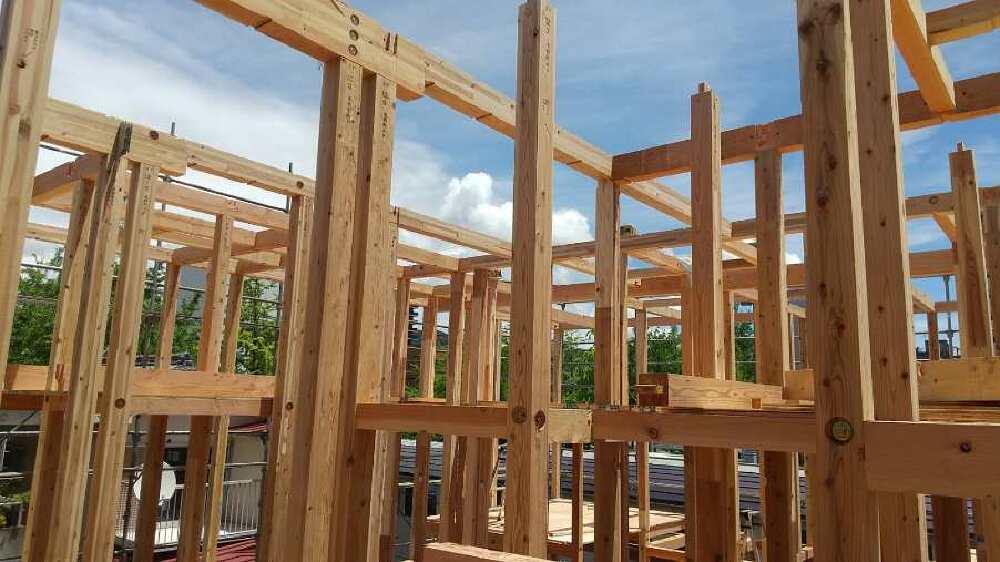

大工さんたちの手によりまずは柱がどんどんと立てられていきます。

35. 2024年07月24日
建て方

建て方

36. 2024年07月24日
建て方

建て方

37. 2024年07月24日
建て方

建て方

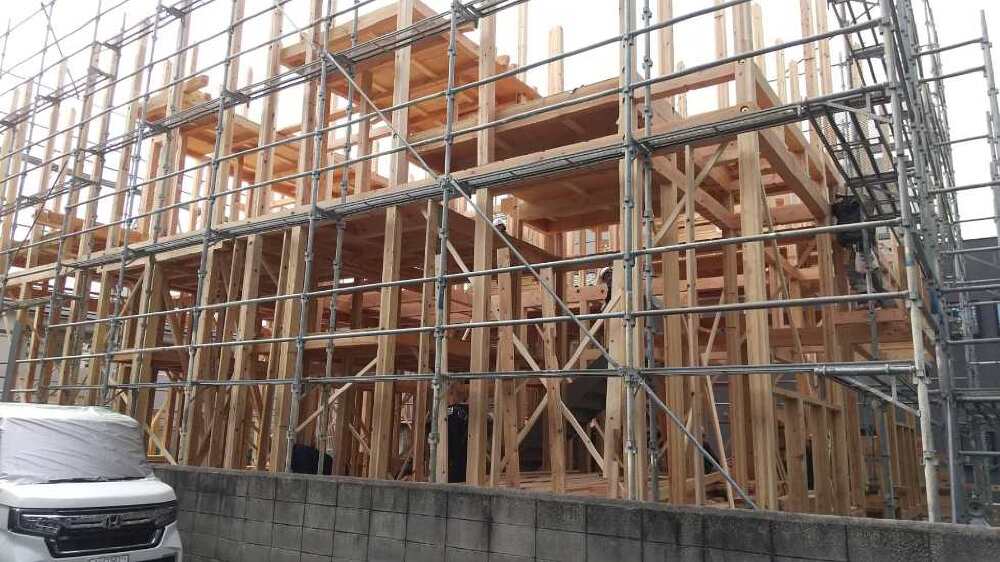

38. 2024年07月25日
建て方

建て方

本日、建て方2日目です。
早朝より作業が始まりました。

39. 2024年07月25日
建て方

建て方

40. 2024年07月25日
建て方

建て方

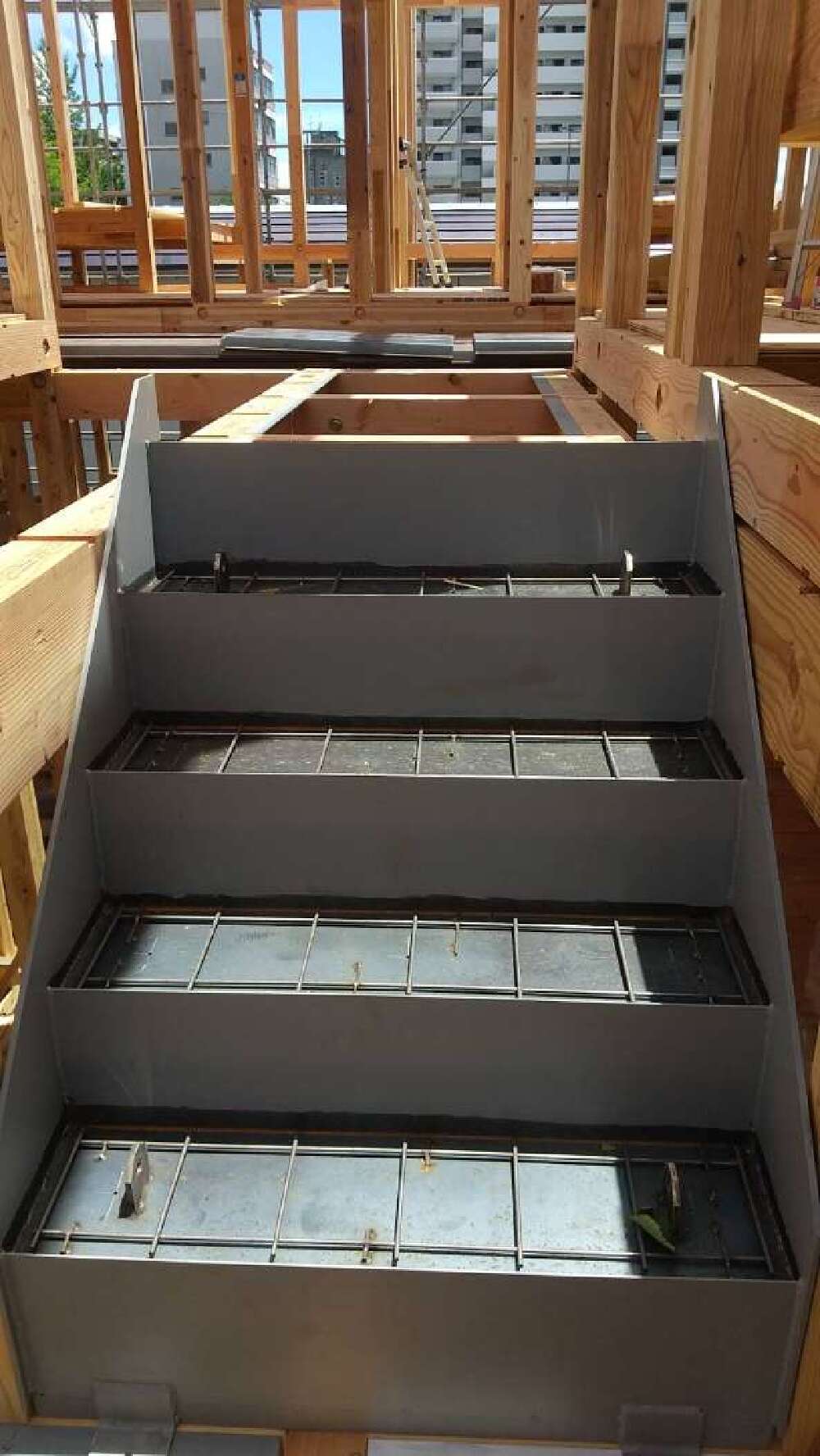

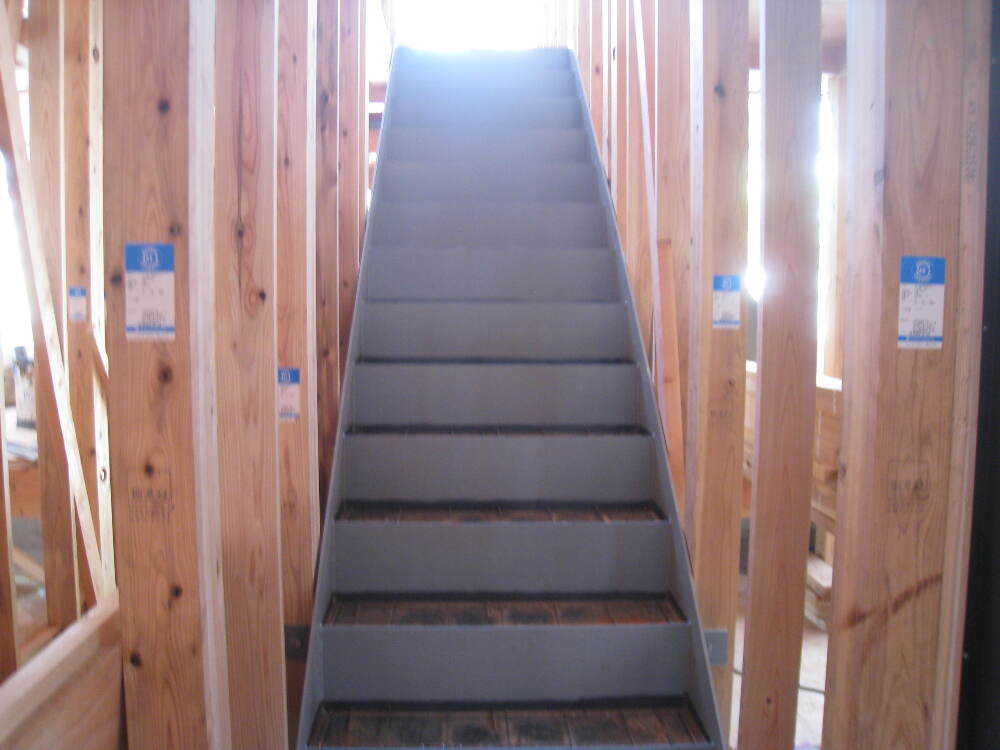

鉄骨共用階段設置

41. 2024年07月25日
建て方

建て方

42. 2024年07月25日
建て方

建て方

43. 2024年07月25日
建て方

建て方

44. 2024年07月25日
建て方

建て方

45. 2024年07月25日
建て方

建て方

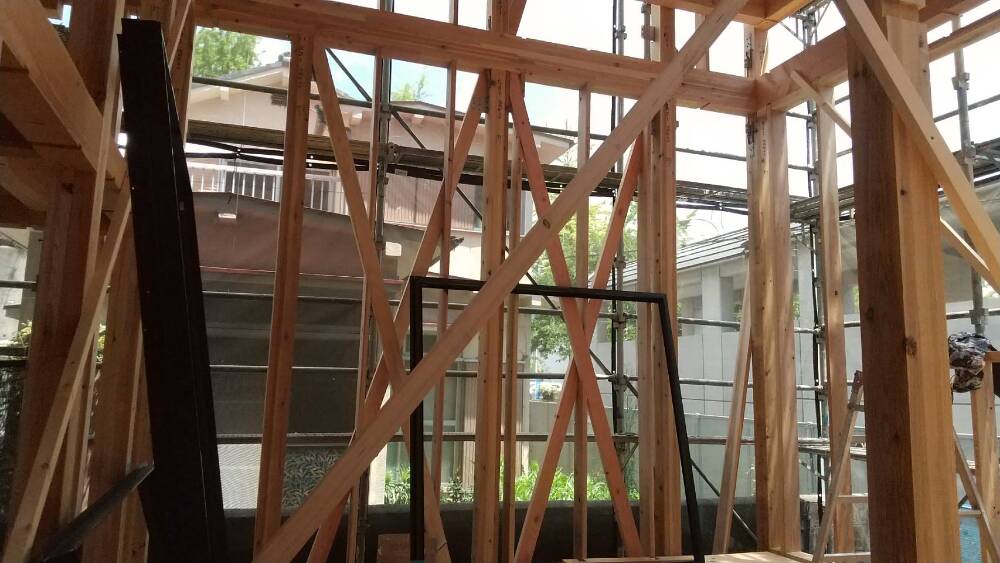

斜めに交差している木材が仮筋交いです。
仮筋交いとは上棟の際に、建物の垂直が狂わないように取り付けられるものです。

46. 2024年07月25日
建て方

建て方

47. 2024年07月25日
建て方

建て方

48. 2024年07月26日
建て方

建て方

49. 2024年07月26日
建て方

建て方

50. 2024年07月26日
建て方

建て方

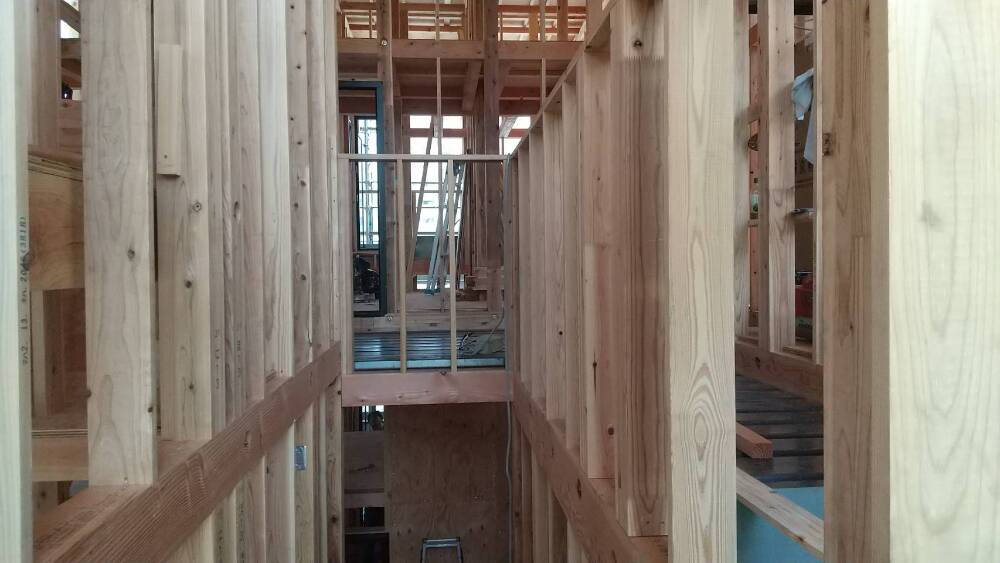

鉄骨共用階段設置

51. 2024年07月26日
建て方

建て方

鉄骨共用階段設置

52. 2024年07月26日
建て方

建て方

53. 2024年07月26日
建て方

建て方

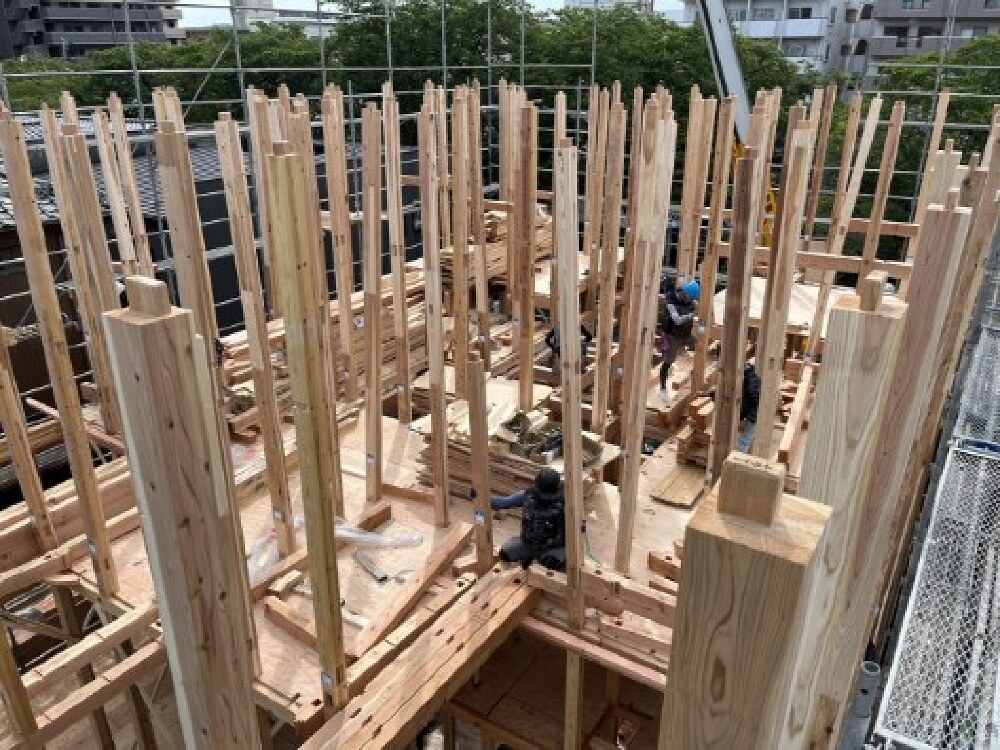

54. 2024年07月26日
建て方

建て方

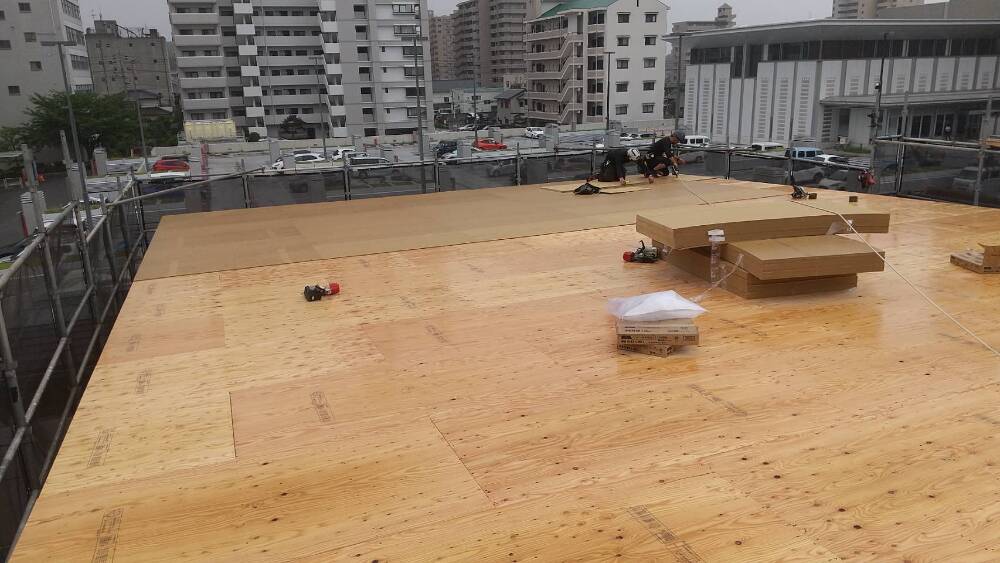

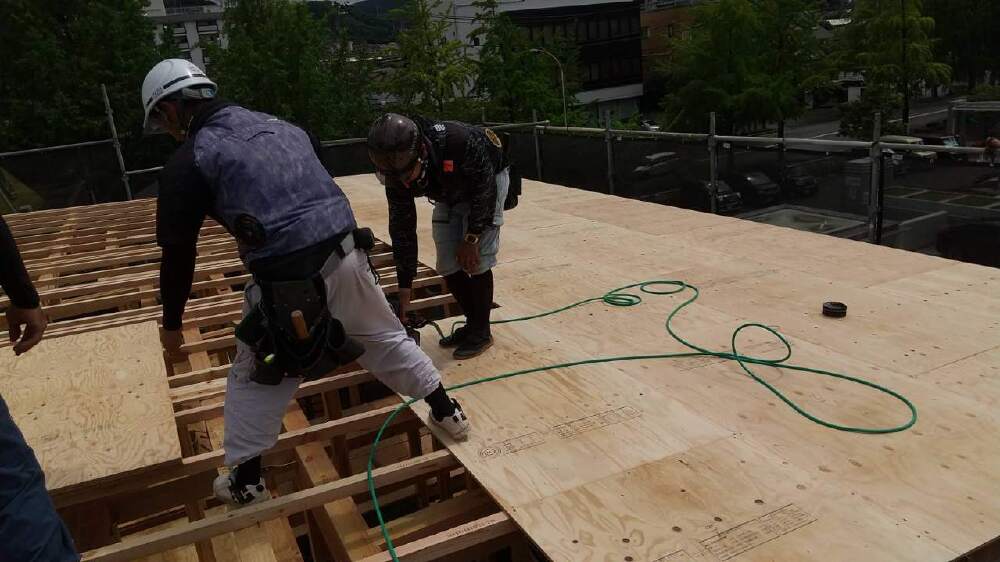

屋根下地材(構造用合板)を貼っていきます。

55. 2024年07月26日
建て方

建て方

56. 2024年07月26日
建て方

建て方

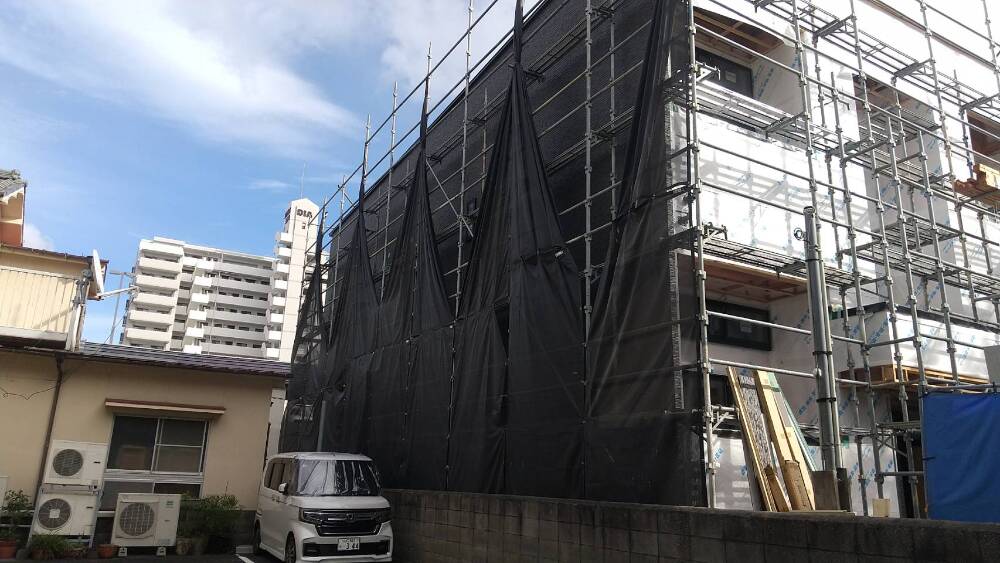

57. 2024年07月29日
建て方

建て方

58. 2024年07月29日
建て方

建て方

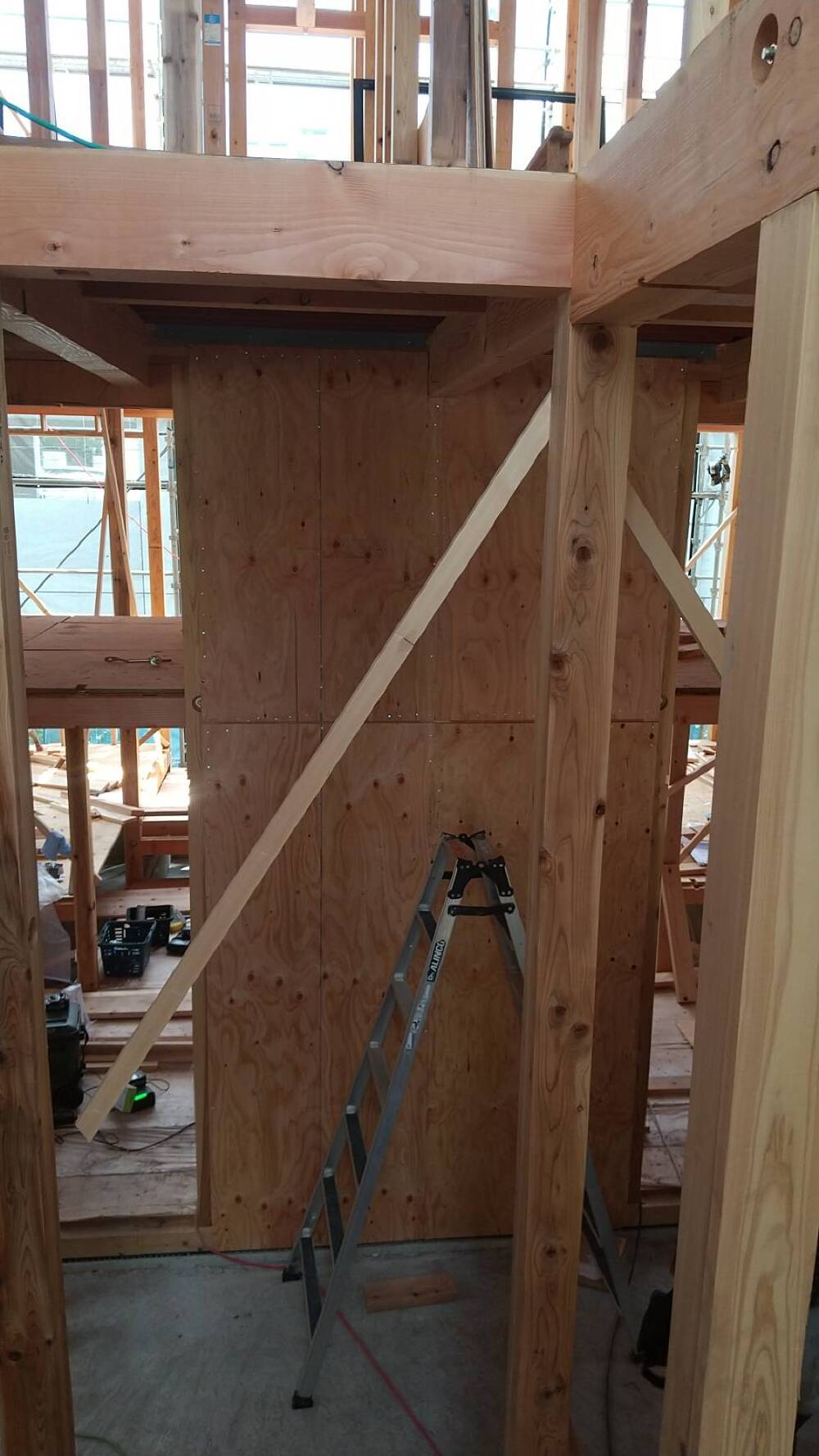

59. 2024年07月29日
建て方

建て方

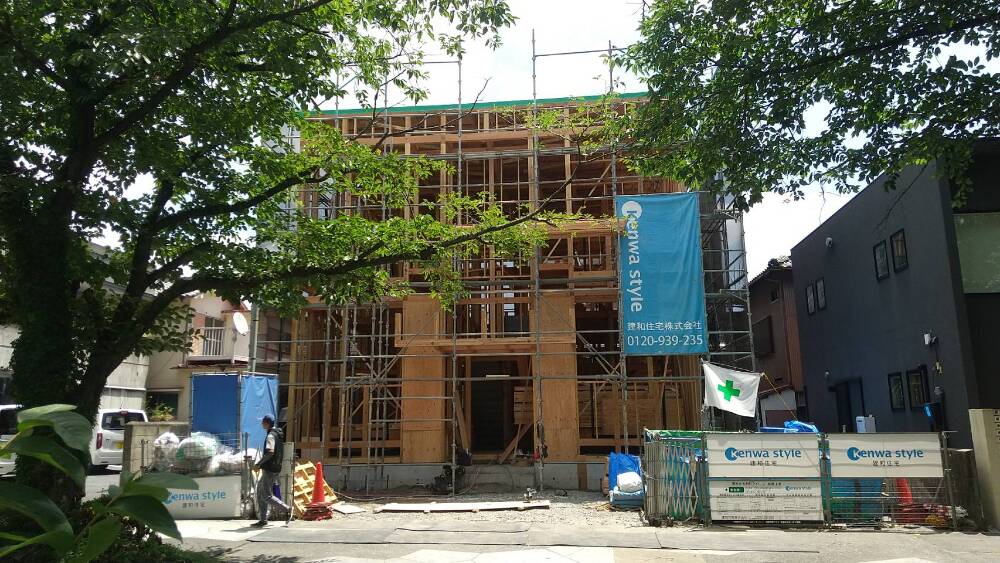

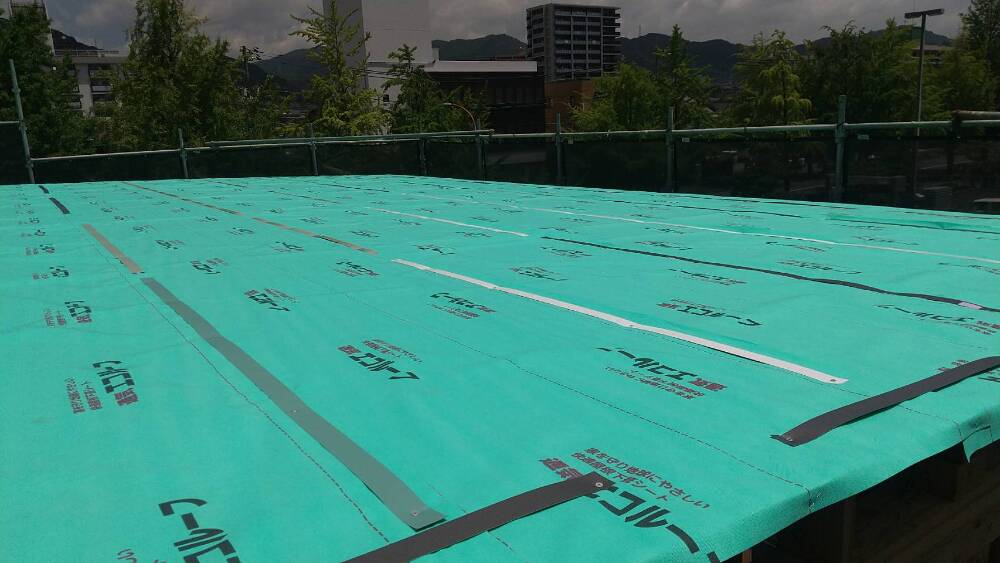

屋根用下葺シート 「通気エコルーフ」の貼り付けを行いました。
通気エコルーフは優れた釘穴シール性で水漏れを防ぎます。
ルーフィングに比べて優れた通気性があるので、湿気を屋外に放出し、野地板の腐食・変形・カビなどを防いでくれます。

60. 2024年07月29日
建て方

建て方

61. 2024年07月29日
建て方

建て方

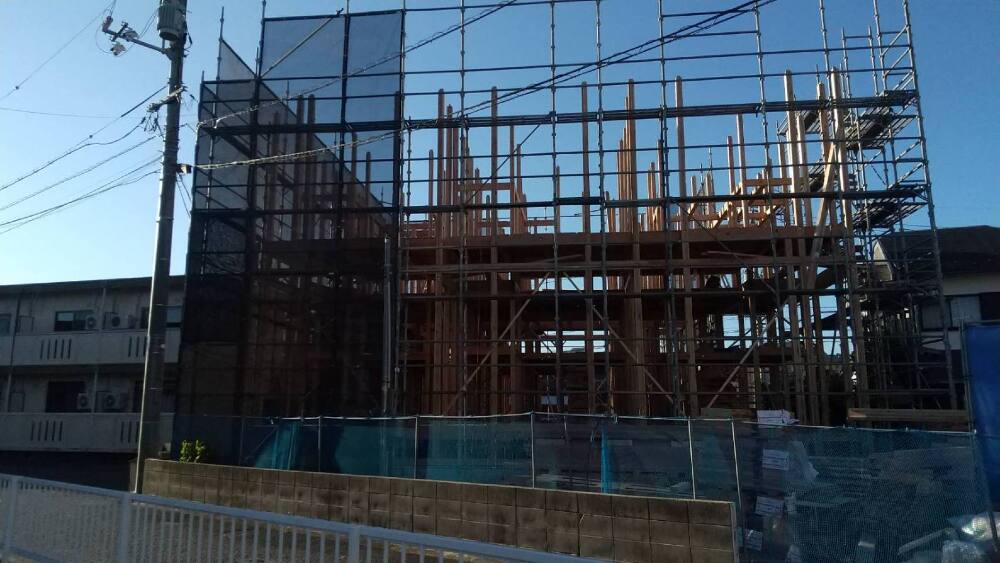

62. 2024年08月01日
建て方

建て方

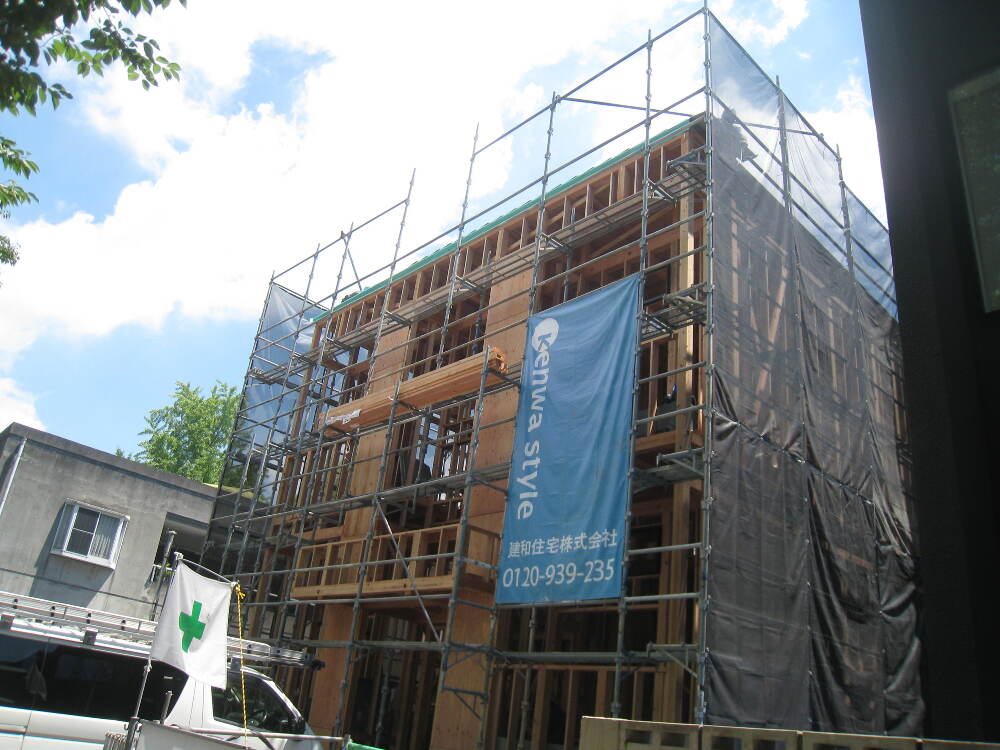

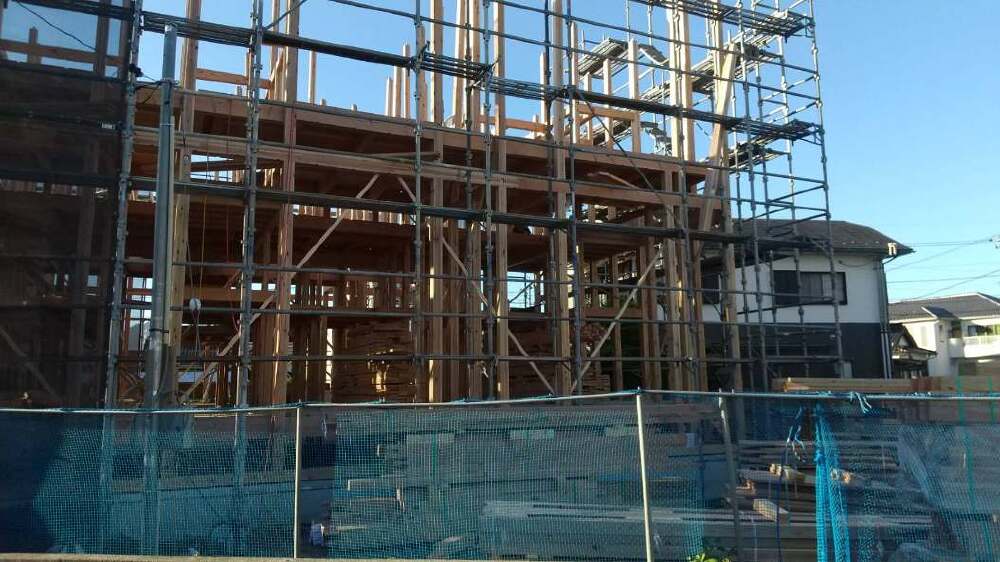

63. 2024年08月01日
建て方

建て方

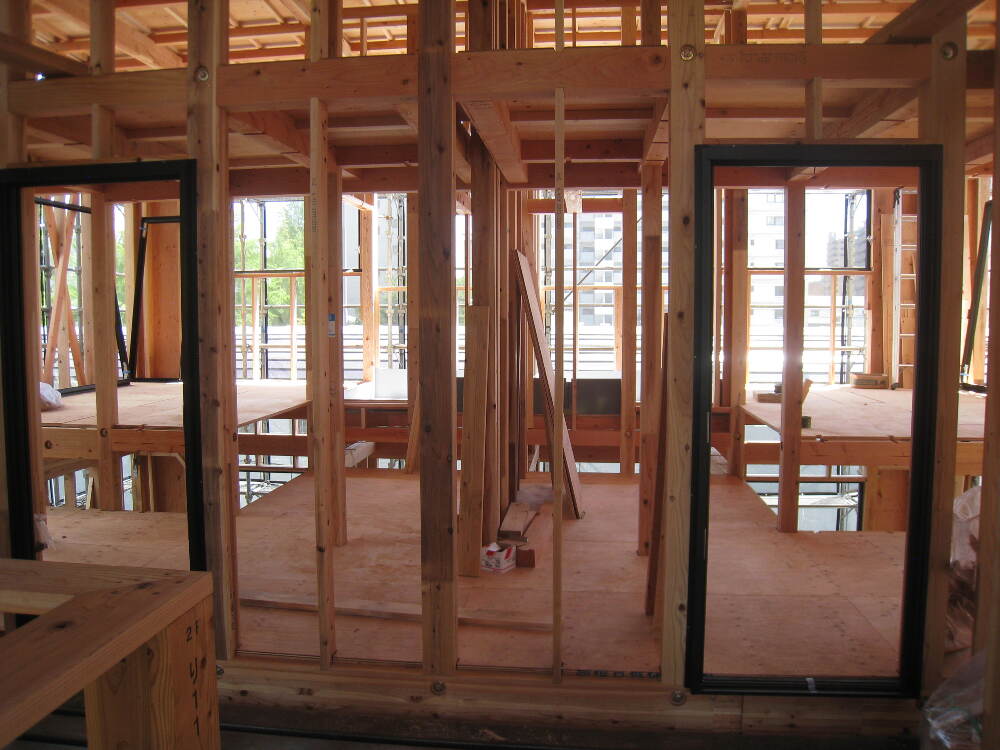

64. 2024年08月01日
建て方

建て方

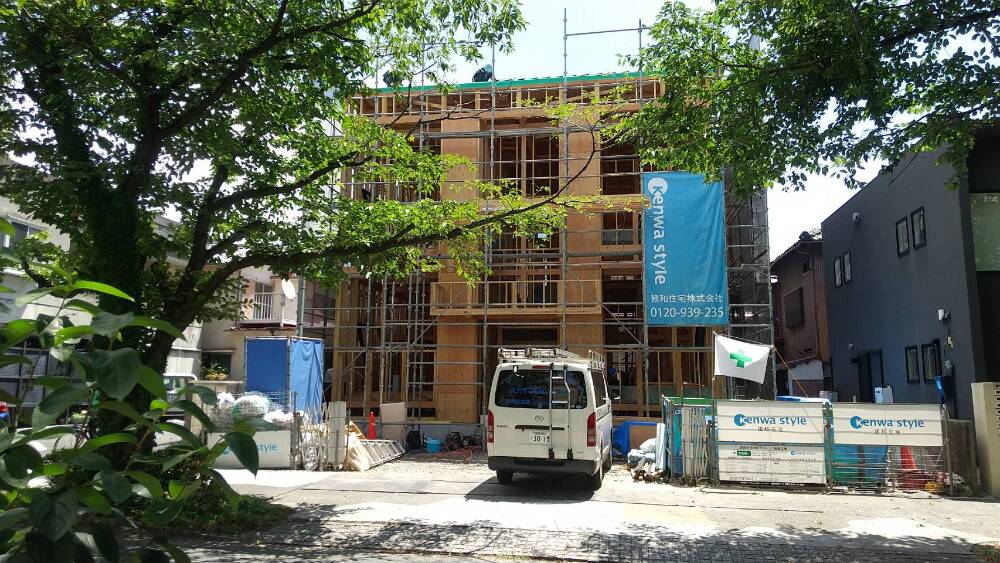

65. 2024年08月02日
外部施工状況

外部施工状況

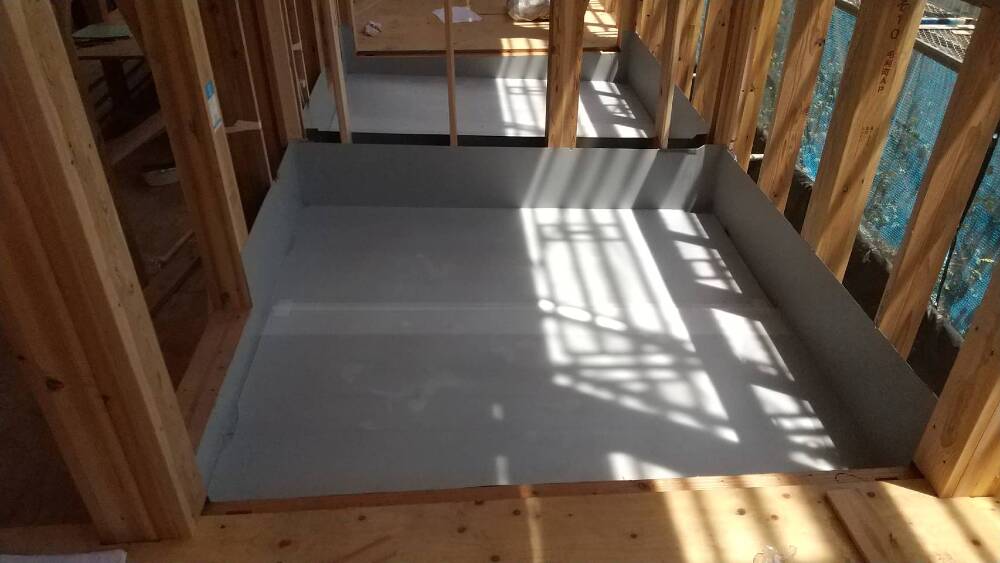

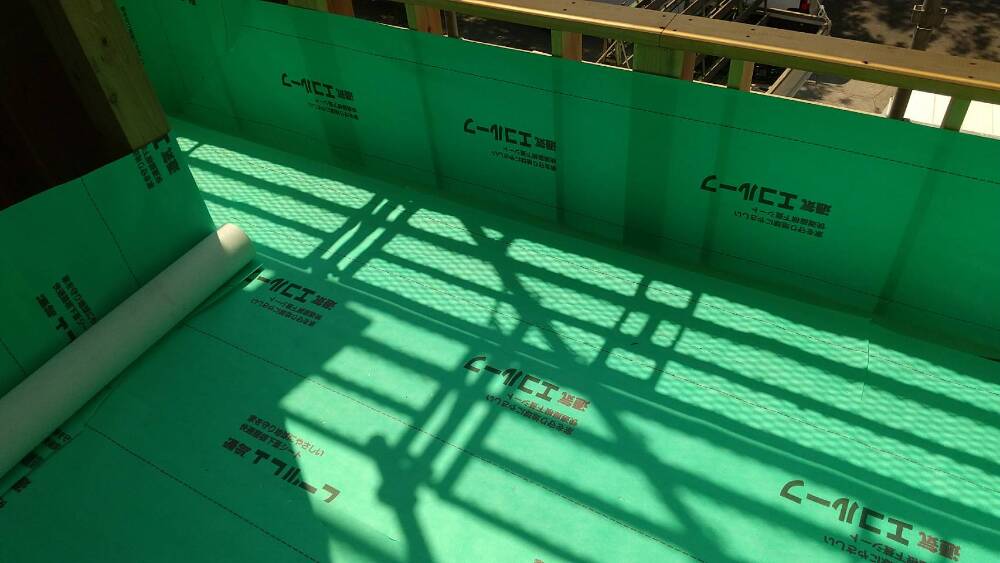

ベランダ防水工事

66. 2024年08月02日
外部施工状況

外部施工状況

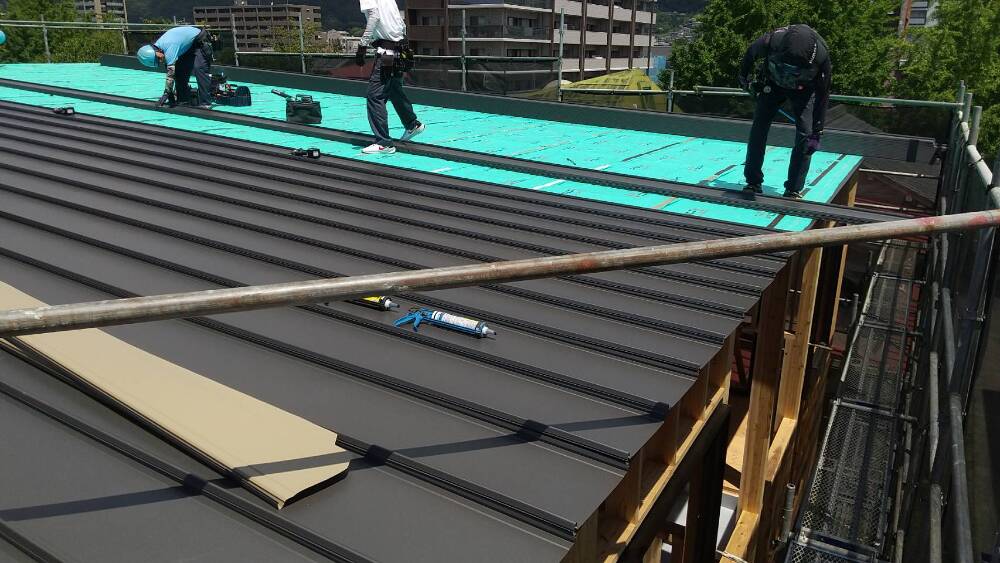

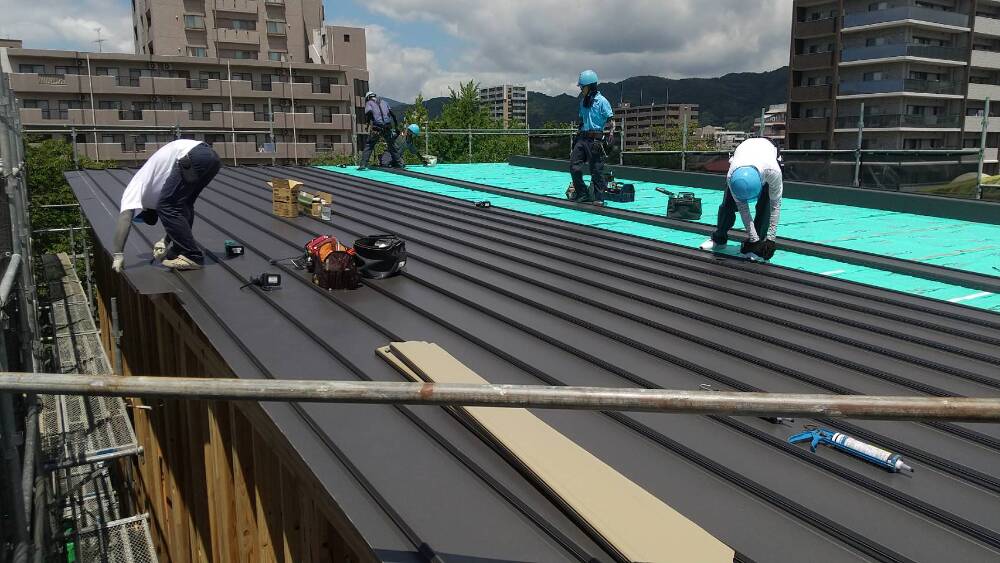

屋根ガルバニウム鋼板設置

67. 2024年08月02日
外部施工状況

外部施工状況

屋根ガルバニウム鋼板設置

68. 2024年08月02日
外部施工状況

外部施工状況

69. 2024年08月02日
内部施工状況

内部施工状況

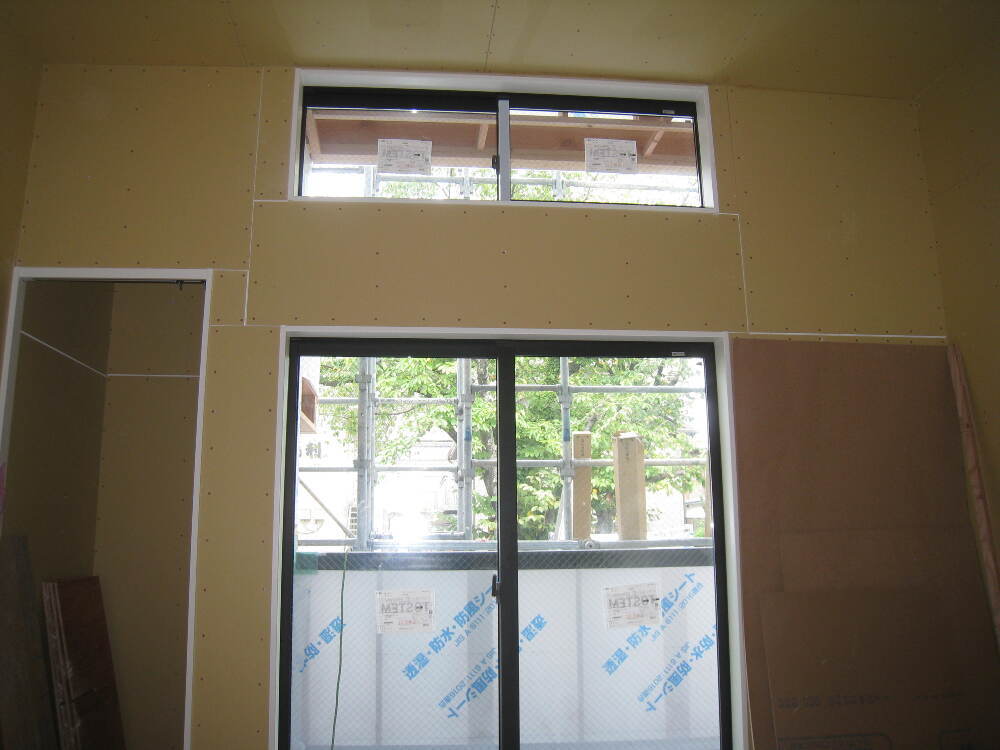

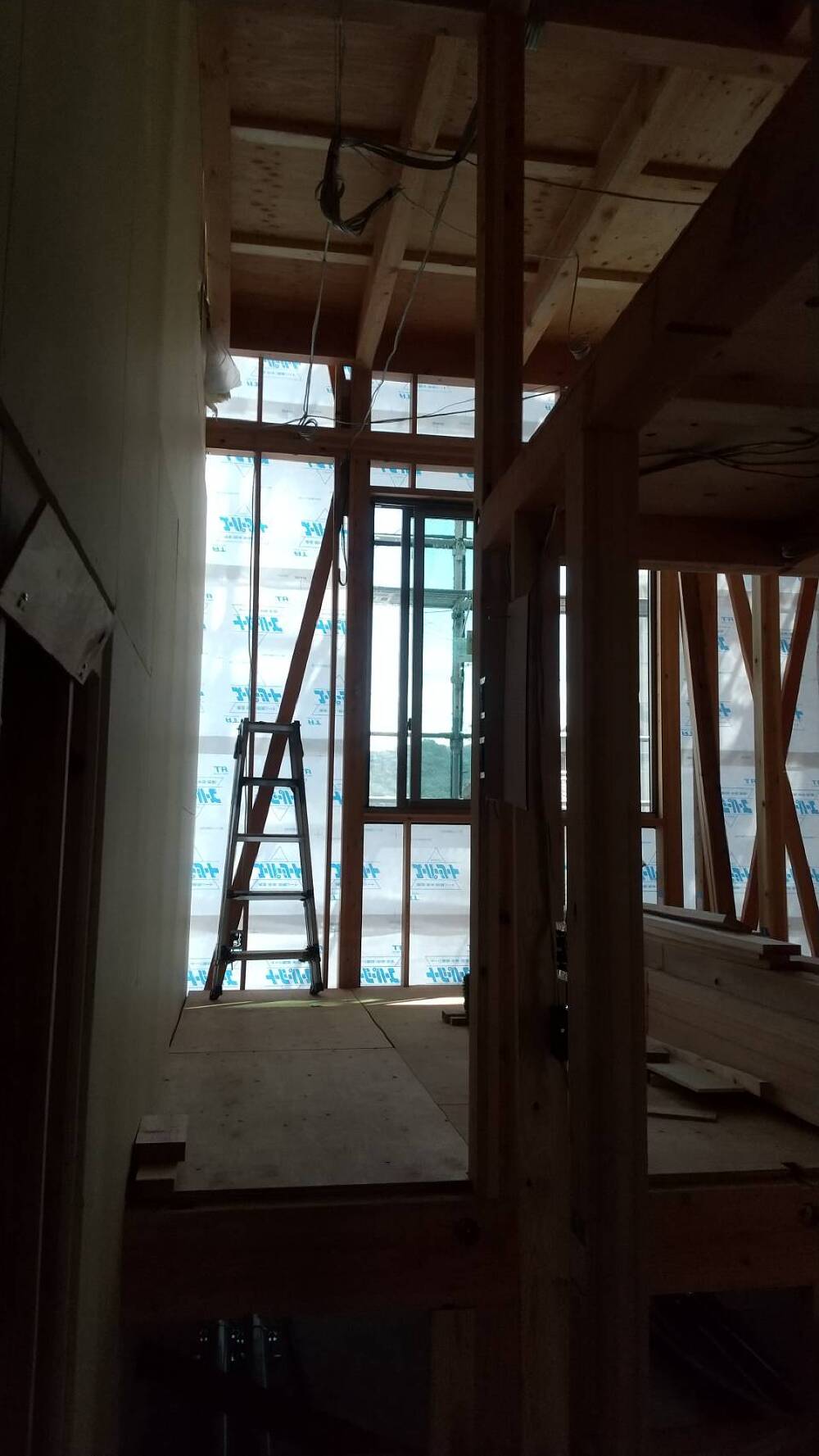

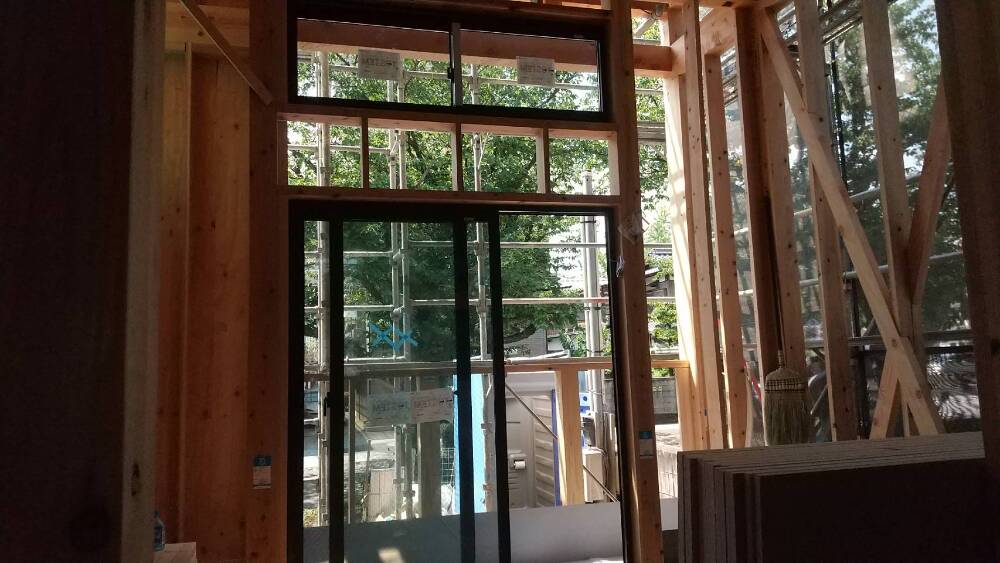

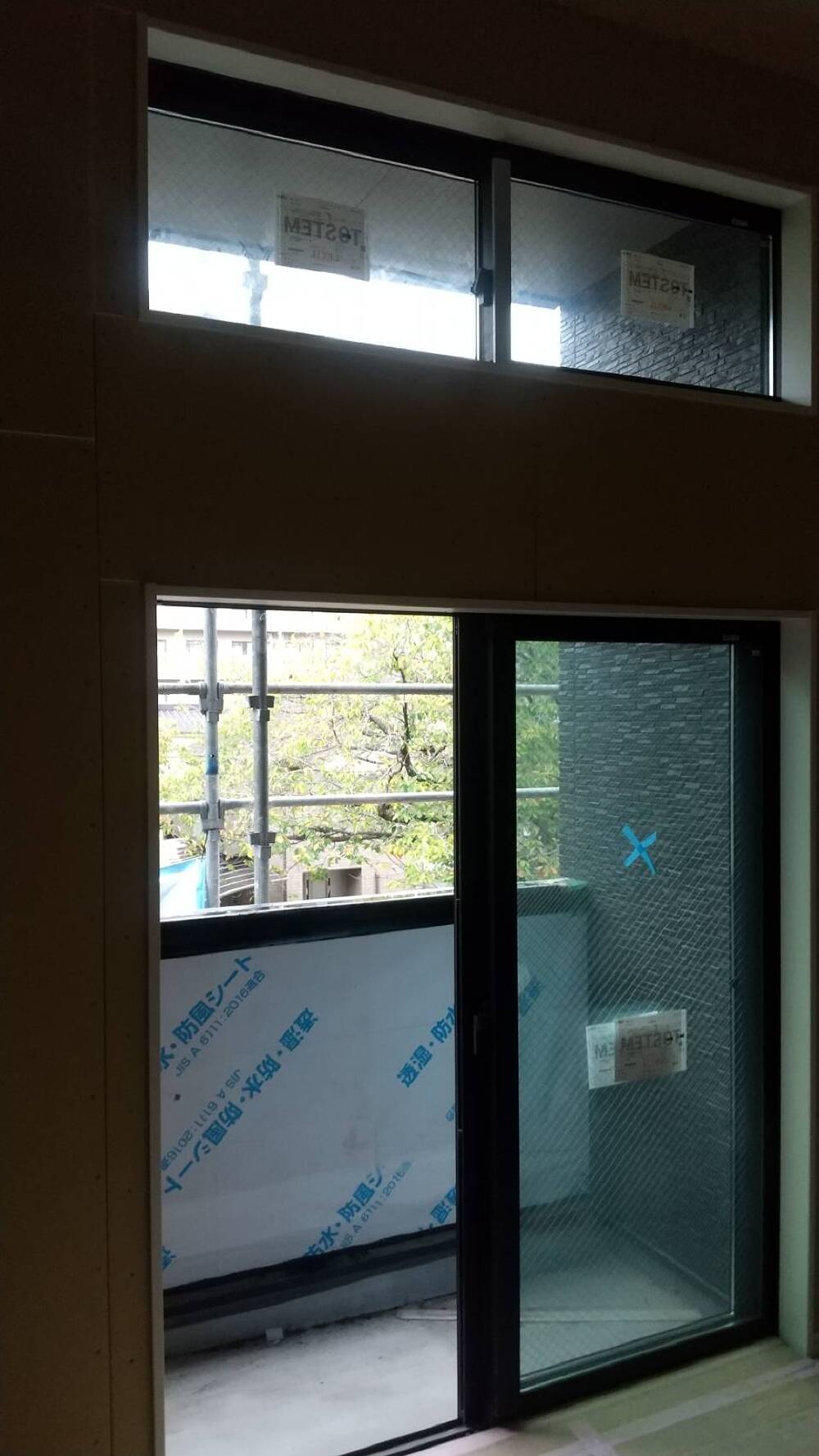

サッシや窓枠の取付が行われていきます。

70. 2024年08月02日
内部施工状況

内部施工状況

鉄骨共用階段が設置されました。

71. 2024年08月02日
内部施工状況

内部施工状況

鉄骨共用階段設置

72. 2024年08月02日
外部施工状況

外部施工状況

73. 2024年08月05日
外部施工状況

外部施工状況

74. 2024年08月05日
内部施工状況

内部施工状況

75. 2024年08月05日
内部施工状況

内部施工状況

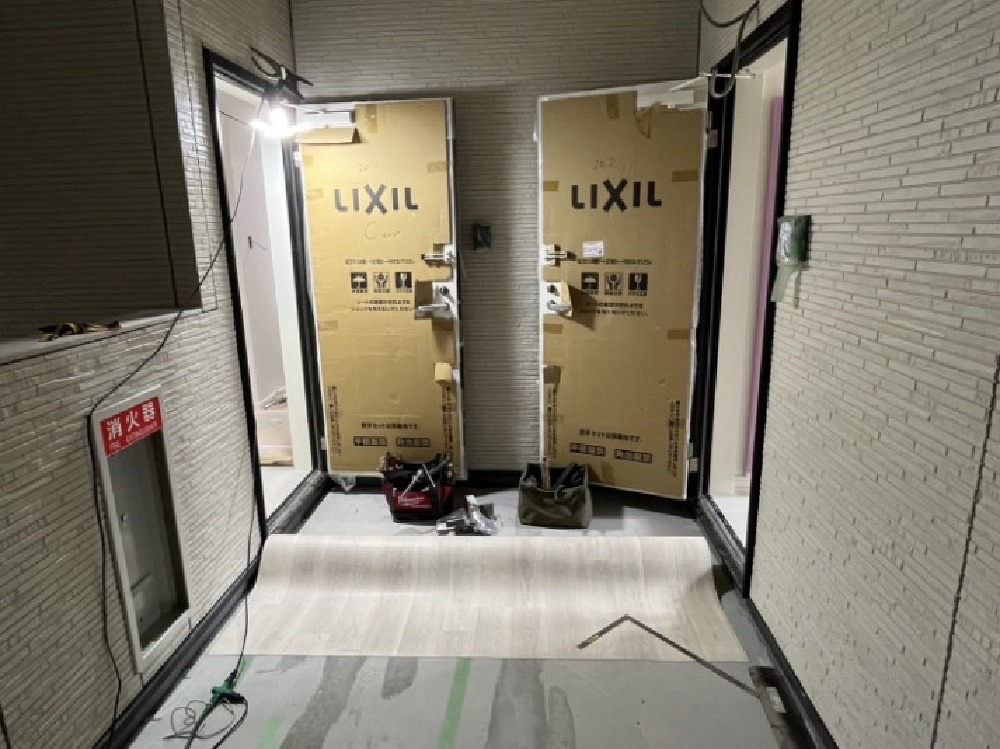

玄関扉設置

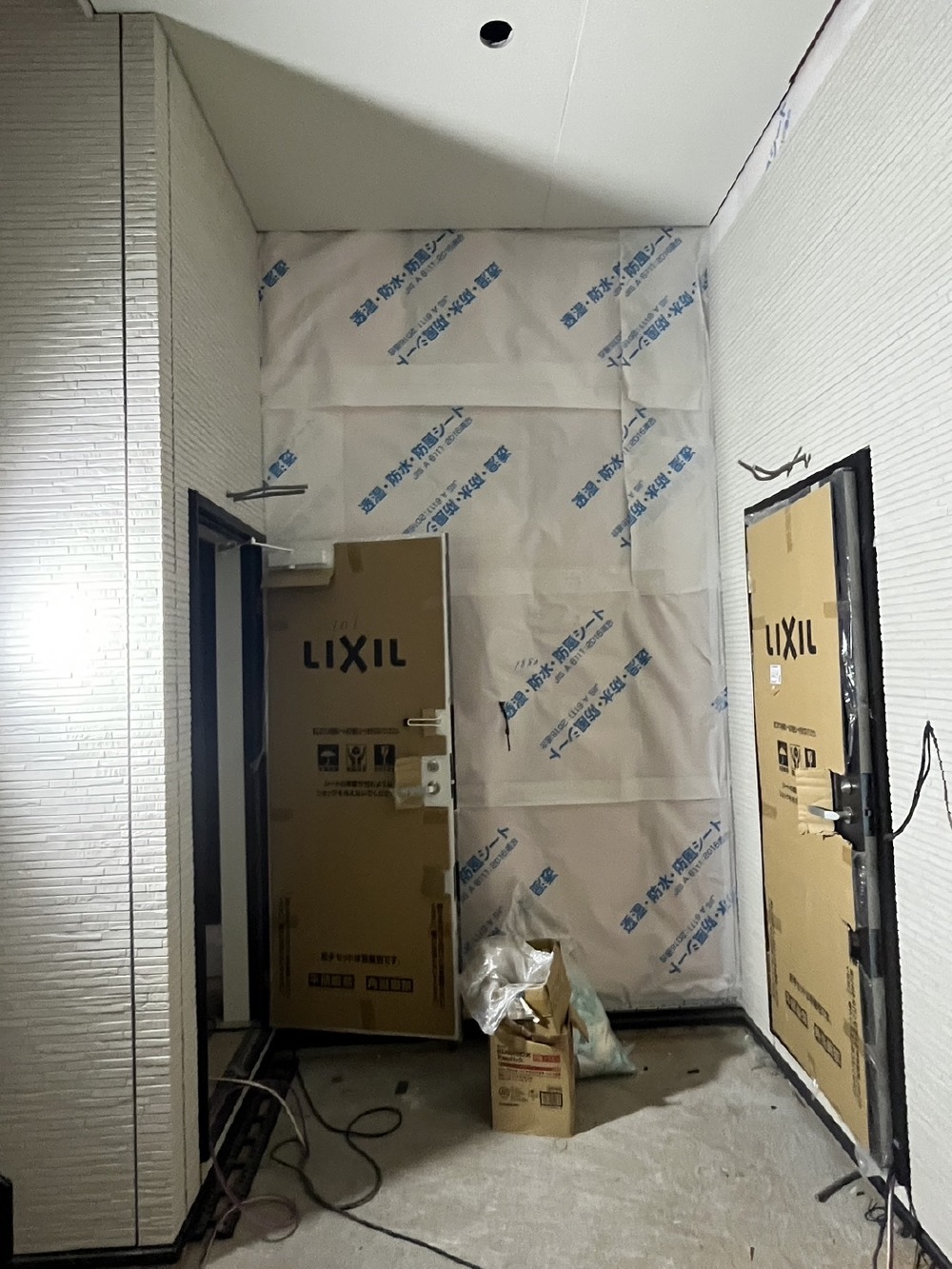

76. 2024年08月05日
内部施工状況

内部施工状況

77. 2024年08月08日

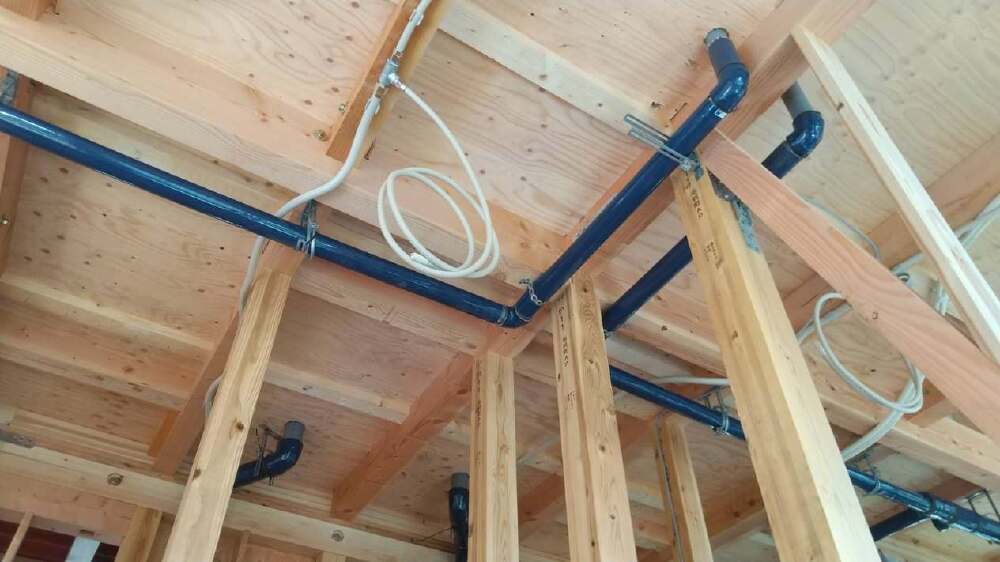

内部給排水工事

内部給排水工事

78. 2024年08月08日
内部施工状況

内部施工状況

内部給排水工事

79. 2024年08月08日
外部施工状況

外部施工状況

サイディング下地工事中です。

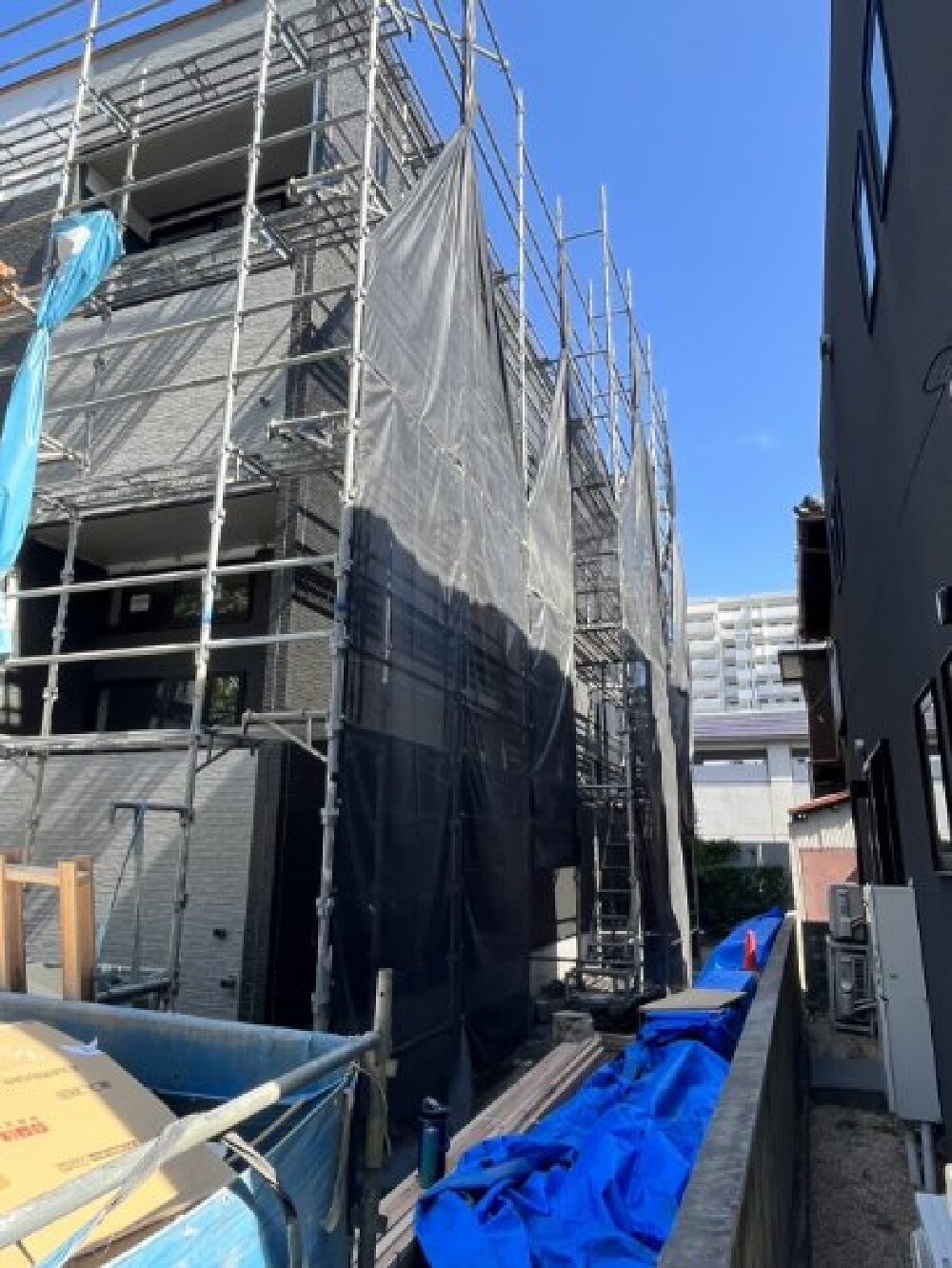

80. 2024年08月17日
内部施工状況

内部施工状況

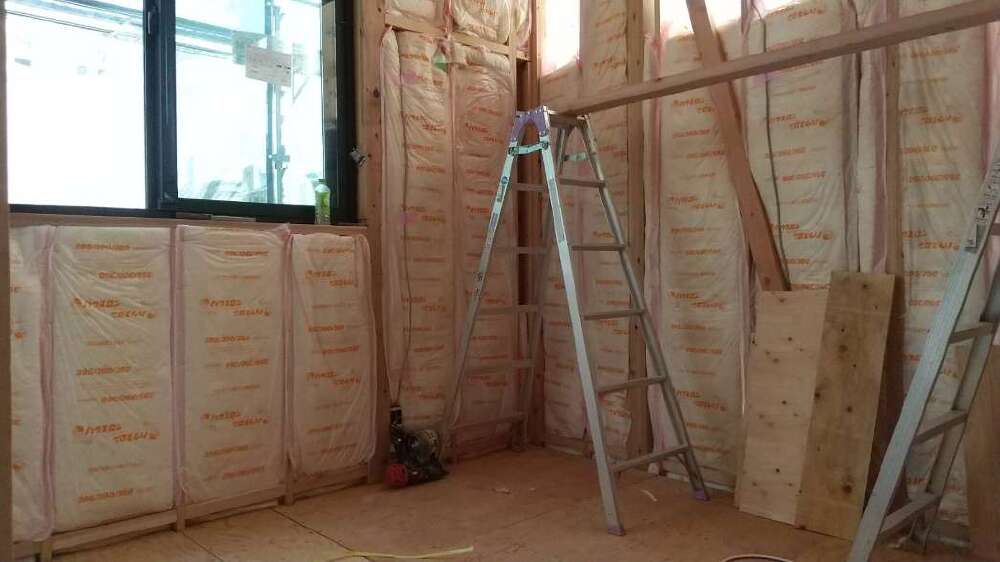

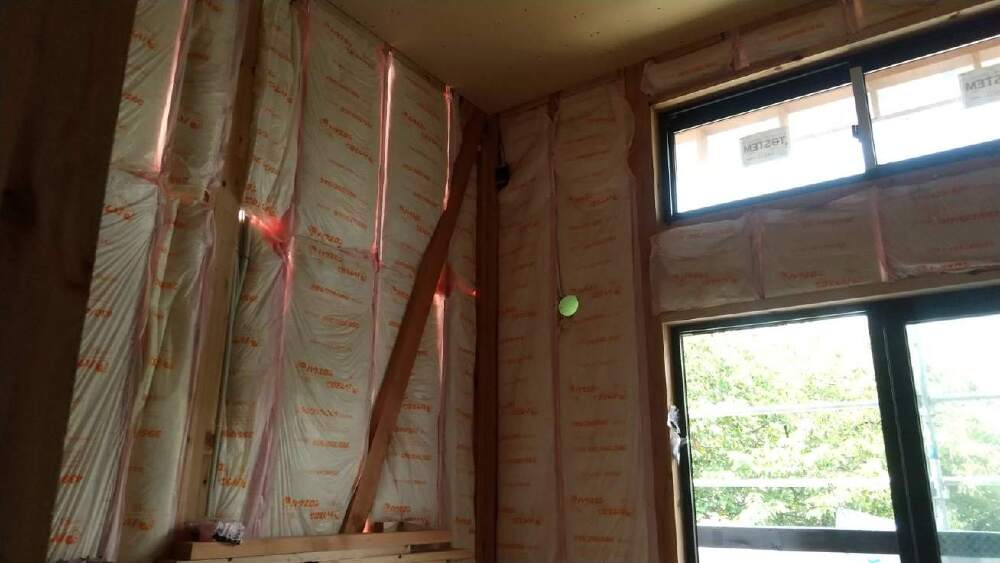

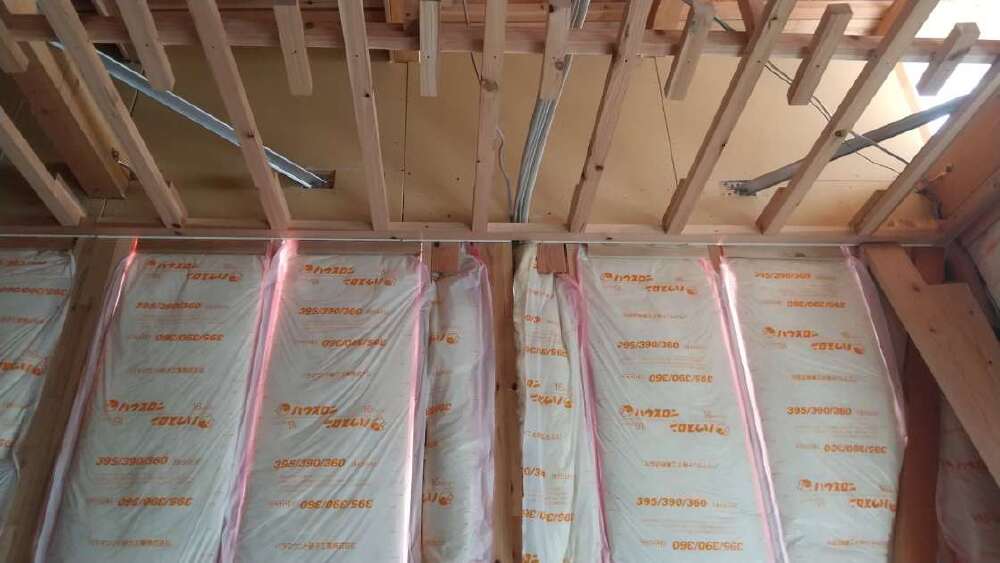

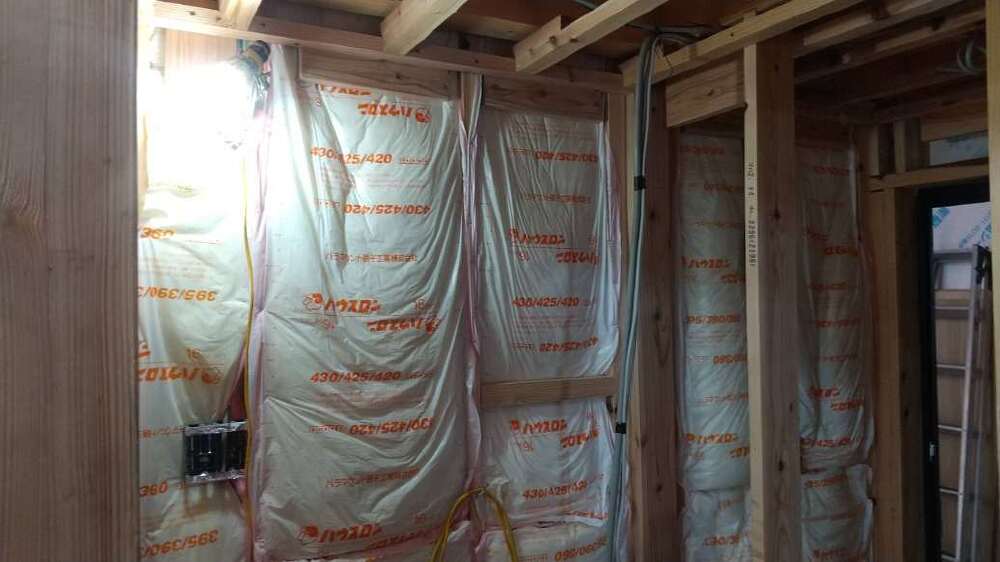

壁面に断熱材の重鎮がされています。

81. 2024年08月17日
内部施工状況

内部施工状況

断熱材重鎮後、石膏ボード貼り工事が施工されています。

82. 2024年08月17日
外部施工状況

外部施工状況

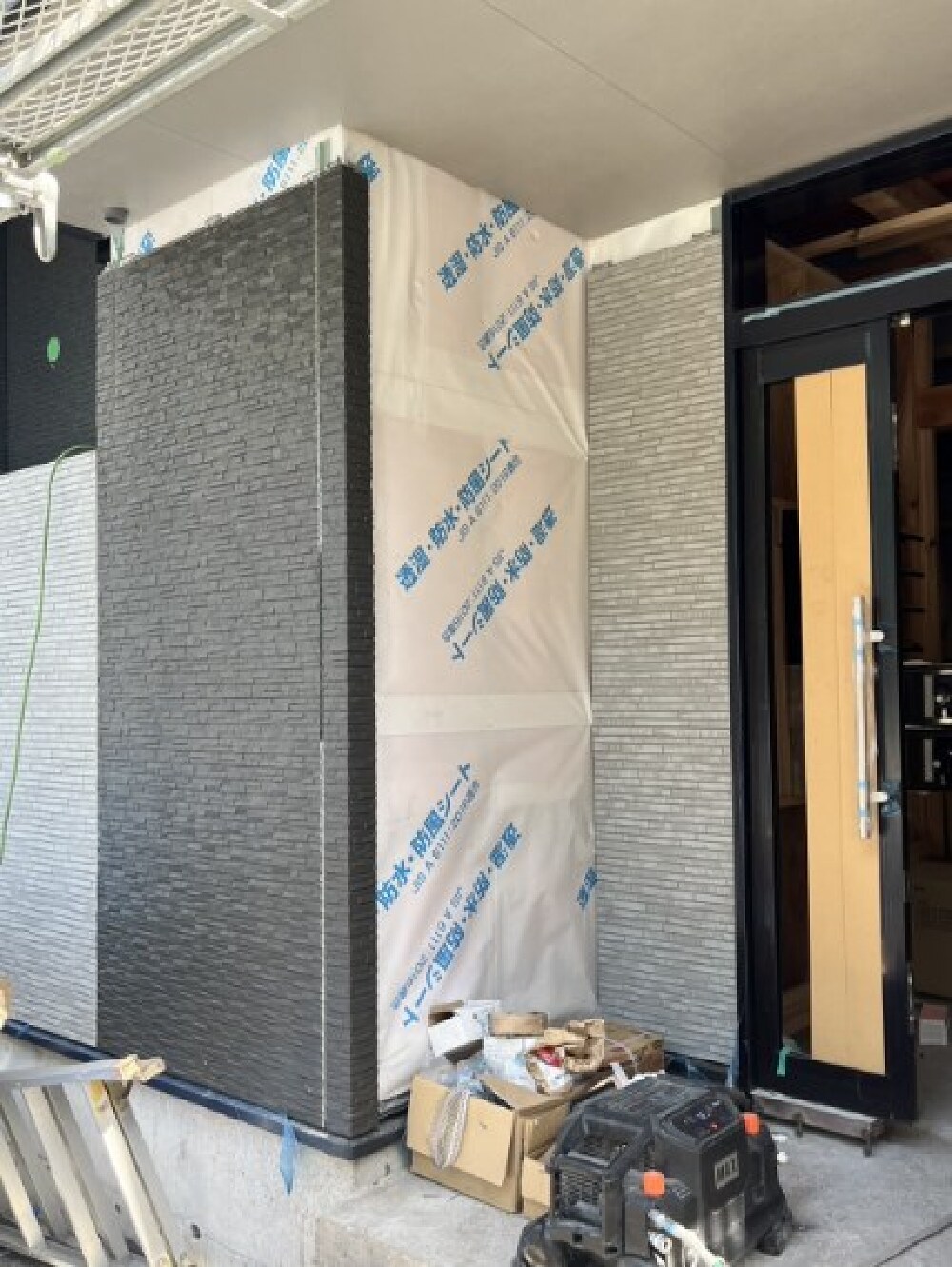

建物外部に遮熱透湿防水シートを貼り工事を施工しました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

83. 2024年08月22日
内部施工状況

内部施工状況

84. 2024年09月02日
内部施工状況

内部施工状況

85. 2024年09月02日
内部施工状況

内部施工状況

断熱材重鎮。

86. 2024年09月02日
内部施工状況

内部施工状況

断熱材重鎮。

87. 2024年09月02日
内部施工状況

内部施工状況

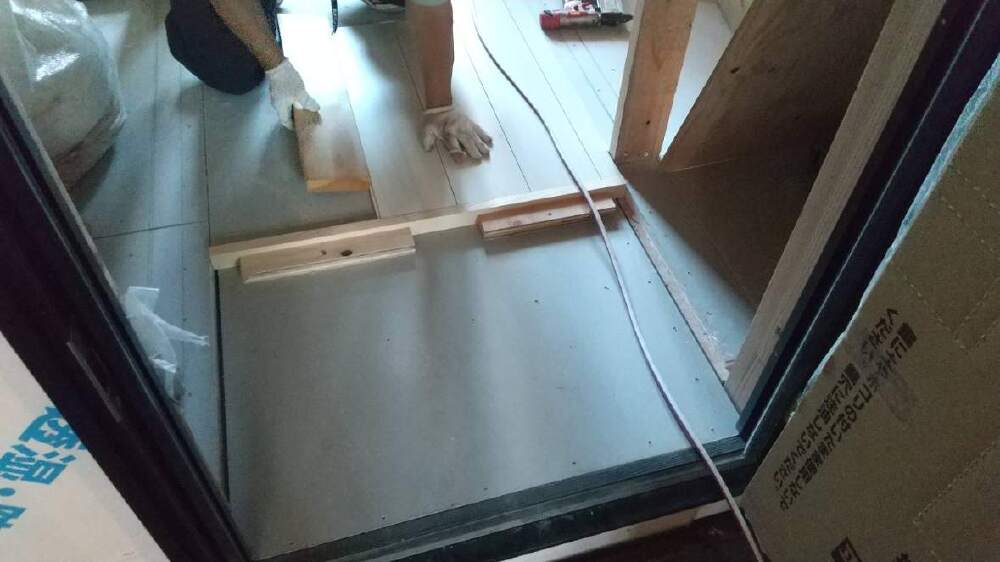

フローリング貼り工事が施工されています。

88. 2024年09月06日
内部施工状況

内部施工状況

断熱材重鎮。

89. 2024年09月06日
内部施工状況

内部施工状況

断熱材重鎮。

90. 2024年09月10日
内部施工状況

内部施工状況

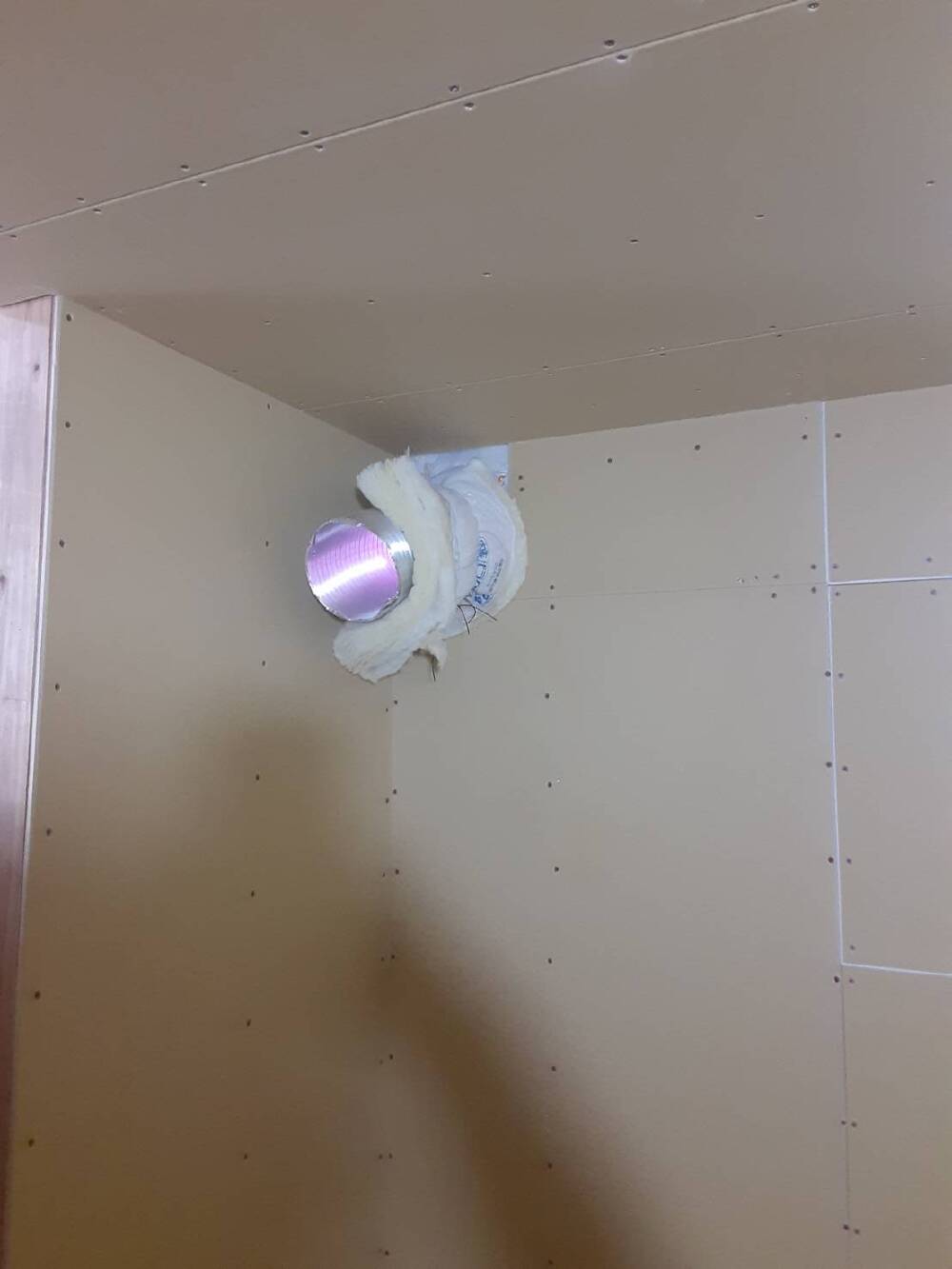

天井と壁面の石膏ボード貼り工事が施工されました。

91. 2024年09月21日
内部施工状況

内部施工状況

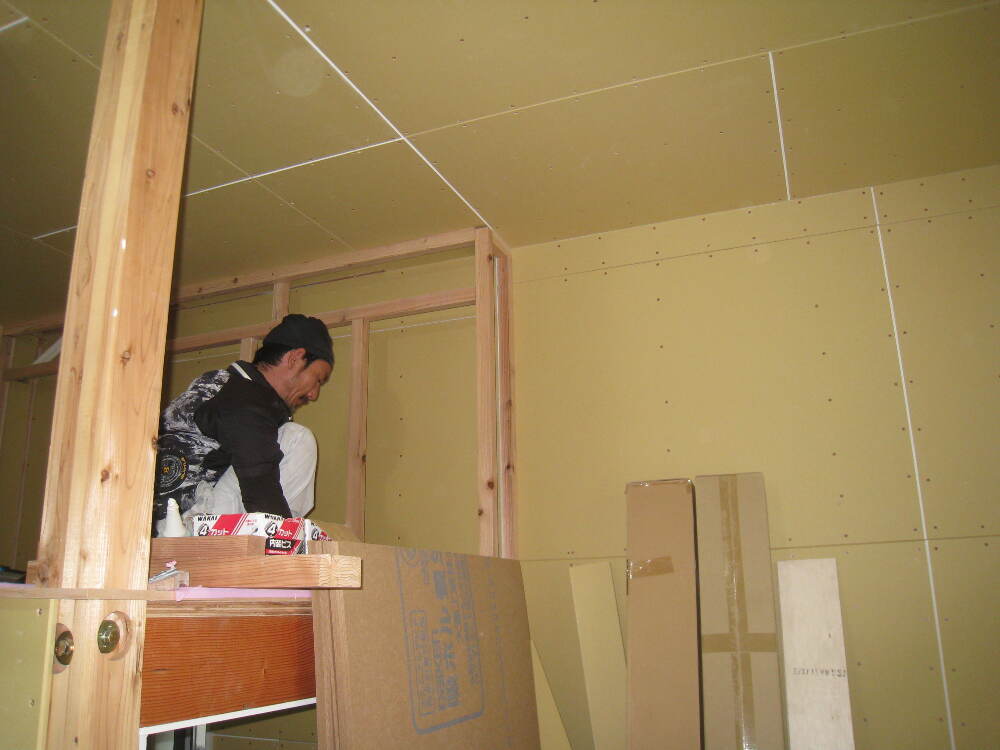

石膏ボード貼り工事が施工されています。

92. 2024年09月21日
内部施工状況

内部施工状況

石膏ボード貼り工事

93. 2024年09月21日
内部施工状況

内部施工状況

石膏ボード貼り工事

94. 2024年09月21日
外部施工状況

外部施工状況

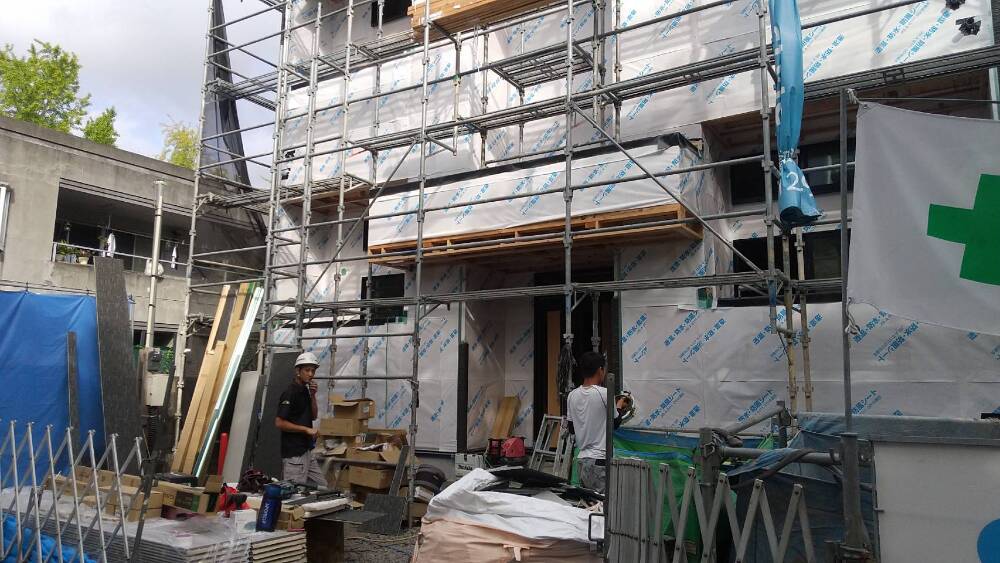

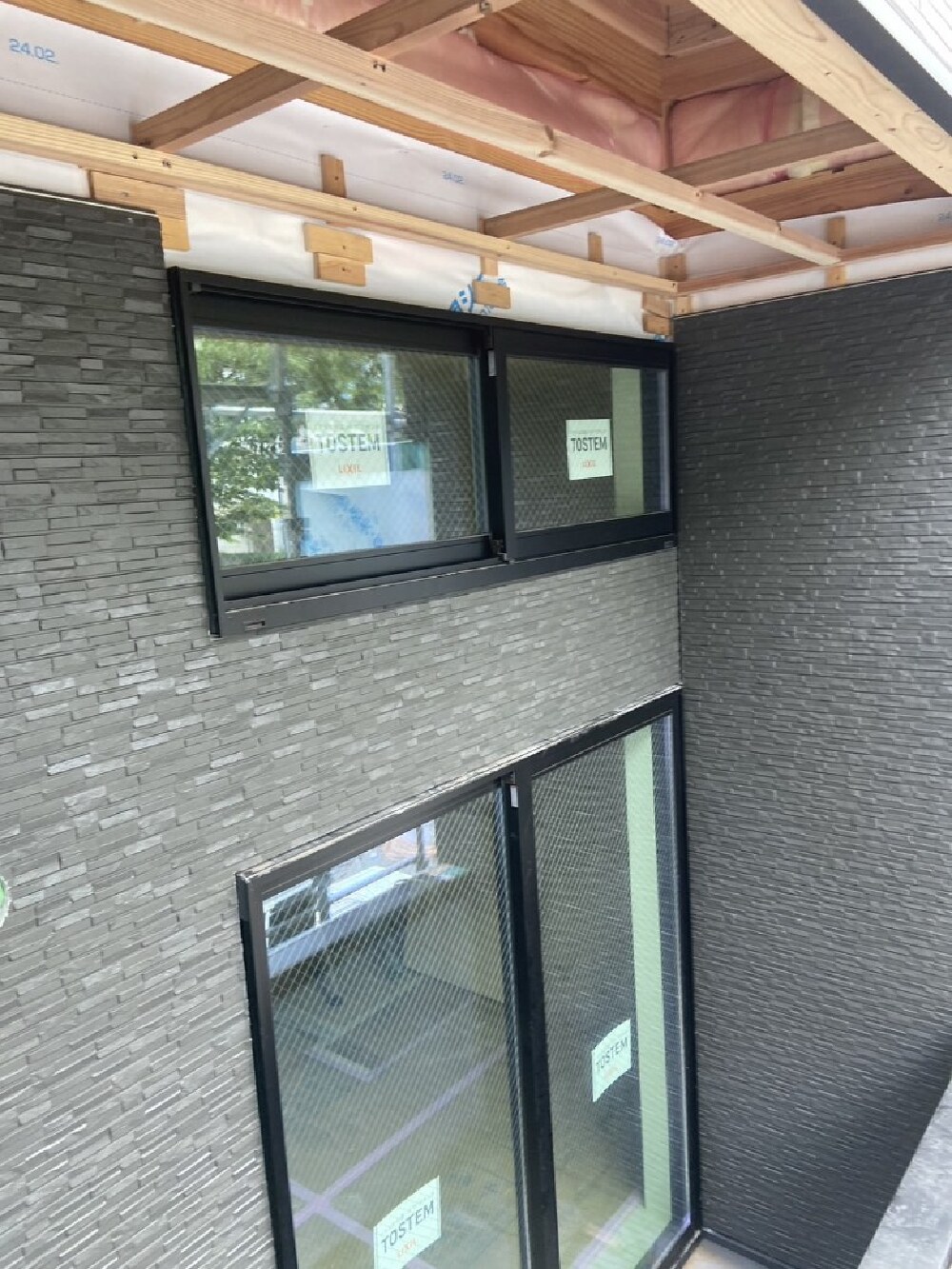

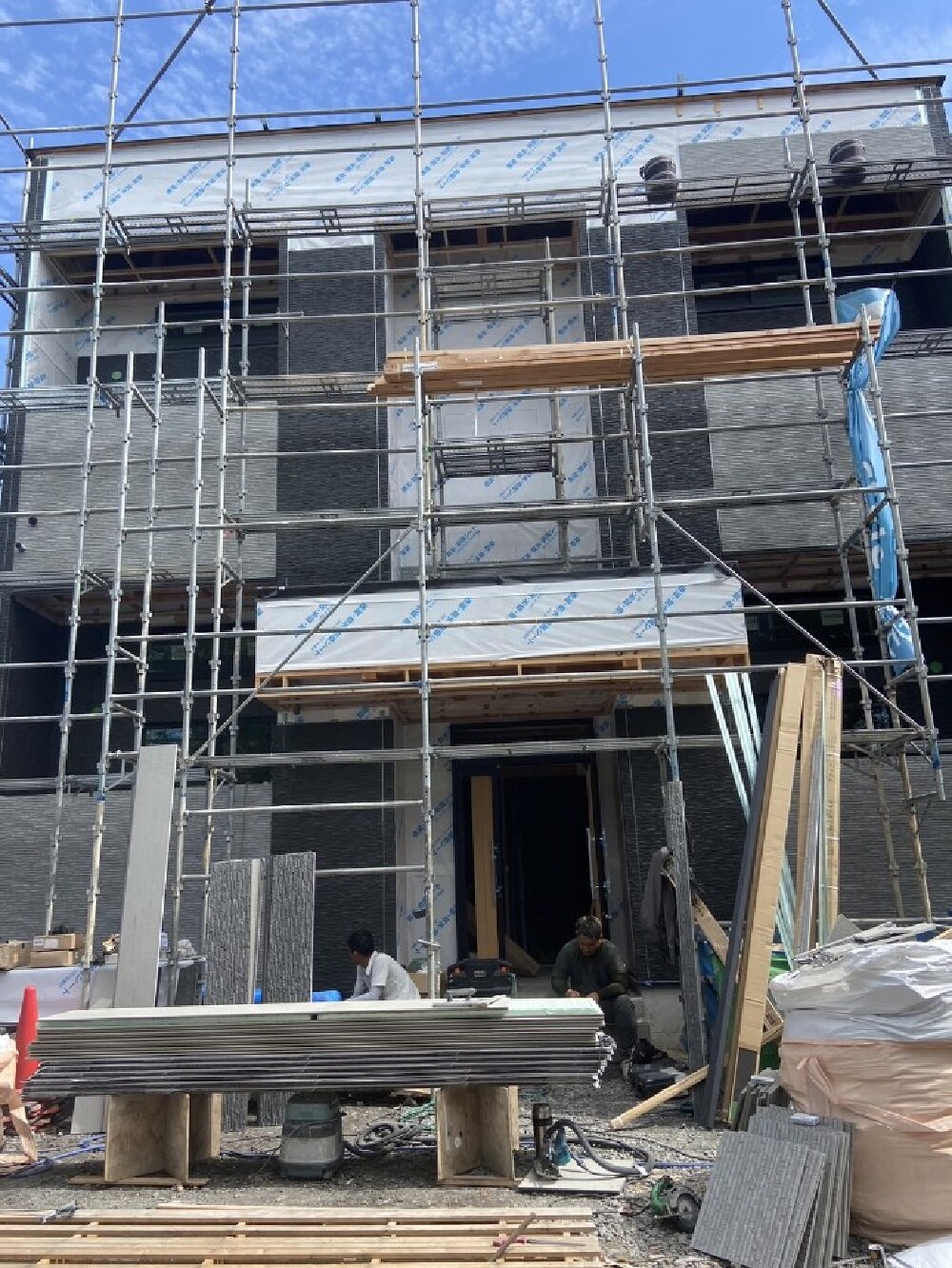

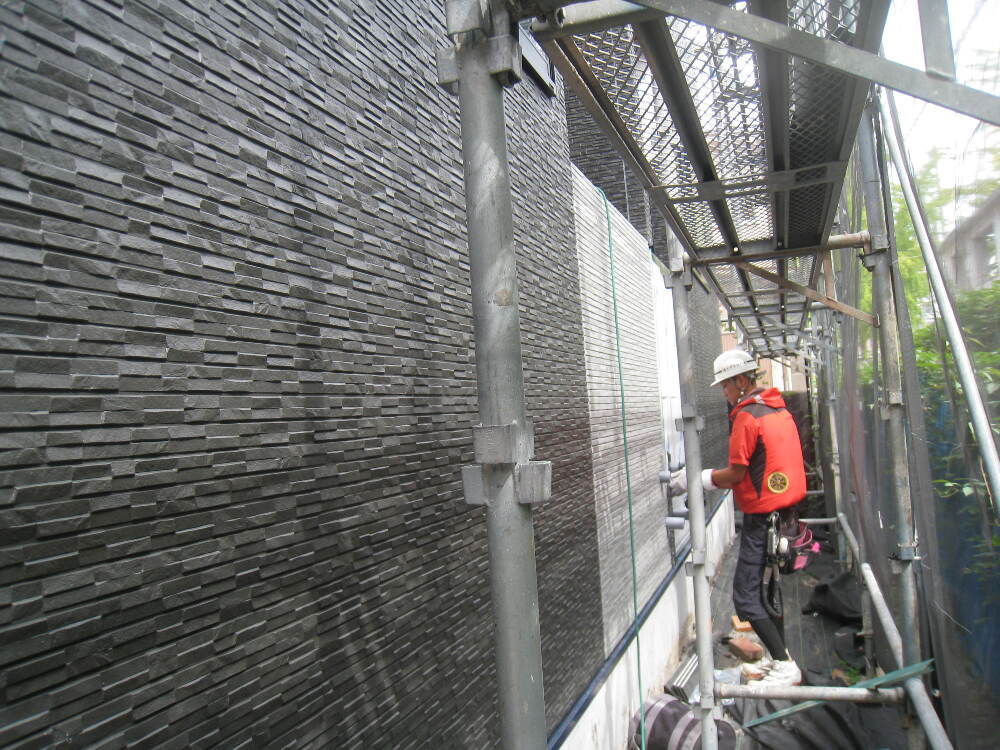

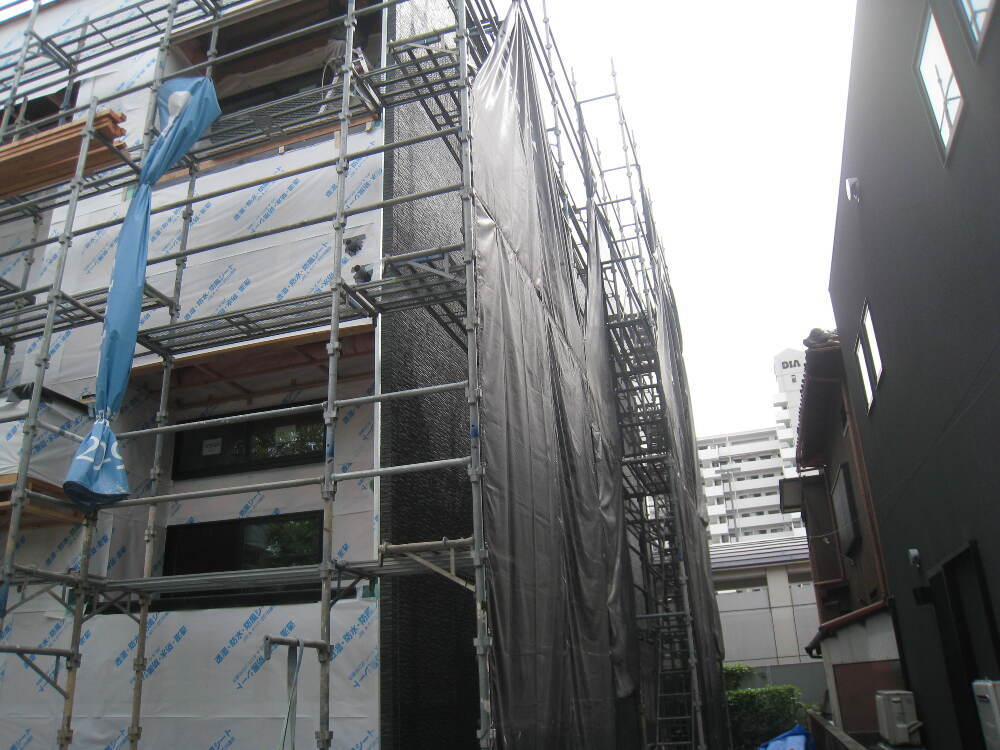

外壁サイディング貼り工事が施工されています。

95. 2024年09月21日
外部施工状況

外部施工状況

外壁サイディング貼り工事

96. 2024年09月24日
内部施工状況

内部施工状況

石膏ボード貼り工事

97. 2024年09月24日
内部施工状況

内部施工状況

石膏ボード貼り工事

98. 2024年09月24日
外部施工状況

外部施工状況

サイディング貼り工事

99. 2024年09月24日
外部施工状況

外部施工状況

サイディング貼り工事

100. 2024年09月26日
外部施工状況

外部施工状況

101. 2024年09月26日
外部施工状況

外部施工状況

サイディング貼り工事

102. 2024年10月01日
内部施工状況

内部施工状況

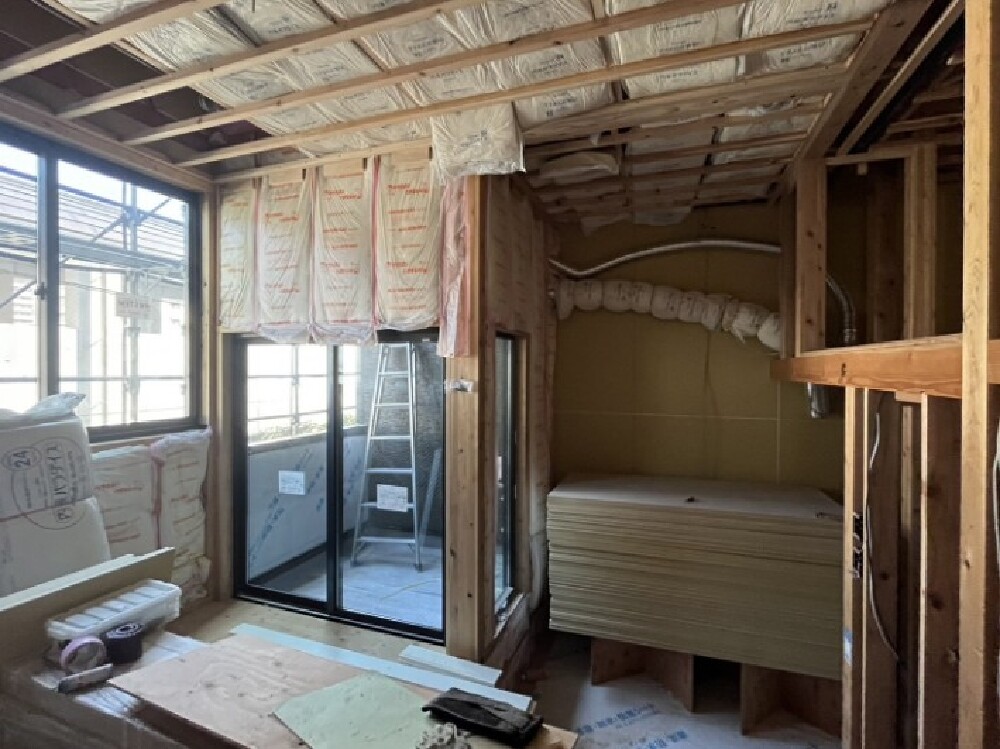

天井と壁面に断熱材の重鎮がされています。

103. 2024年10月01日
内部施工状況

内部施工状況

石膏ボード貼り工事

104. 2024年10月01日
内部施工状況

内部施工状況

石膏ボード貼り工事

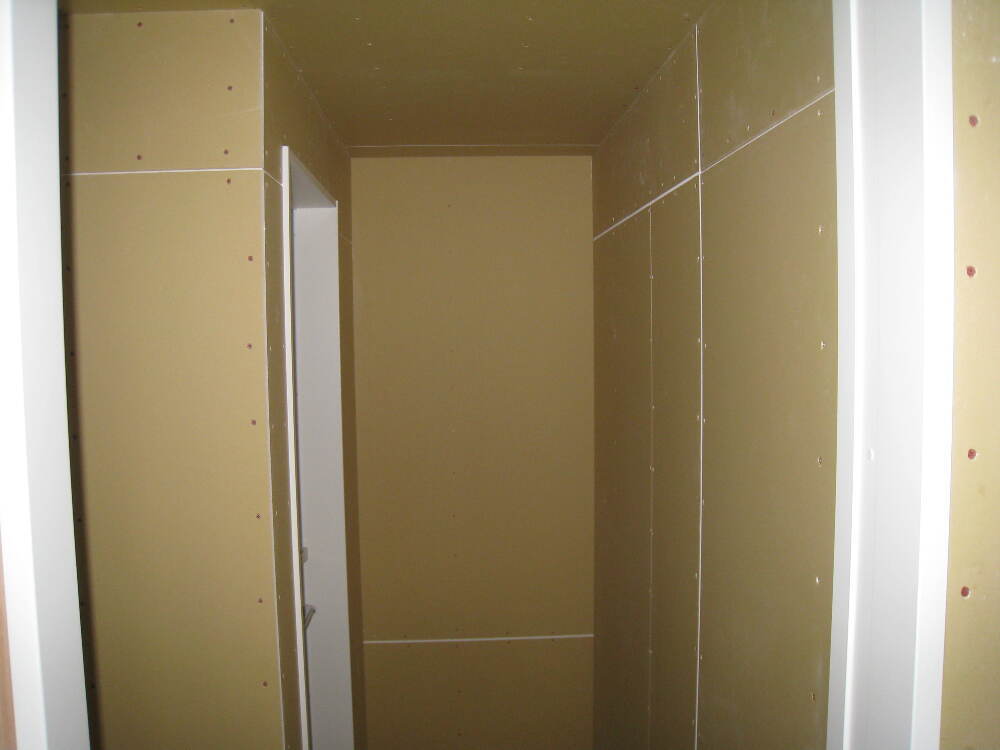

105. 2024年10月01日
内部施工状況

内部施工状況

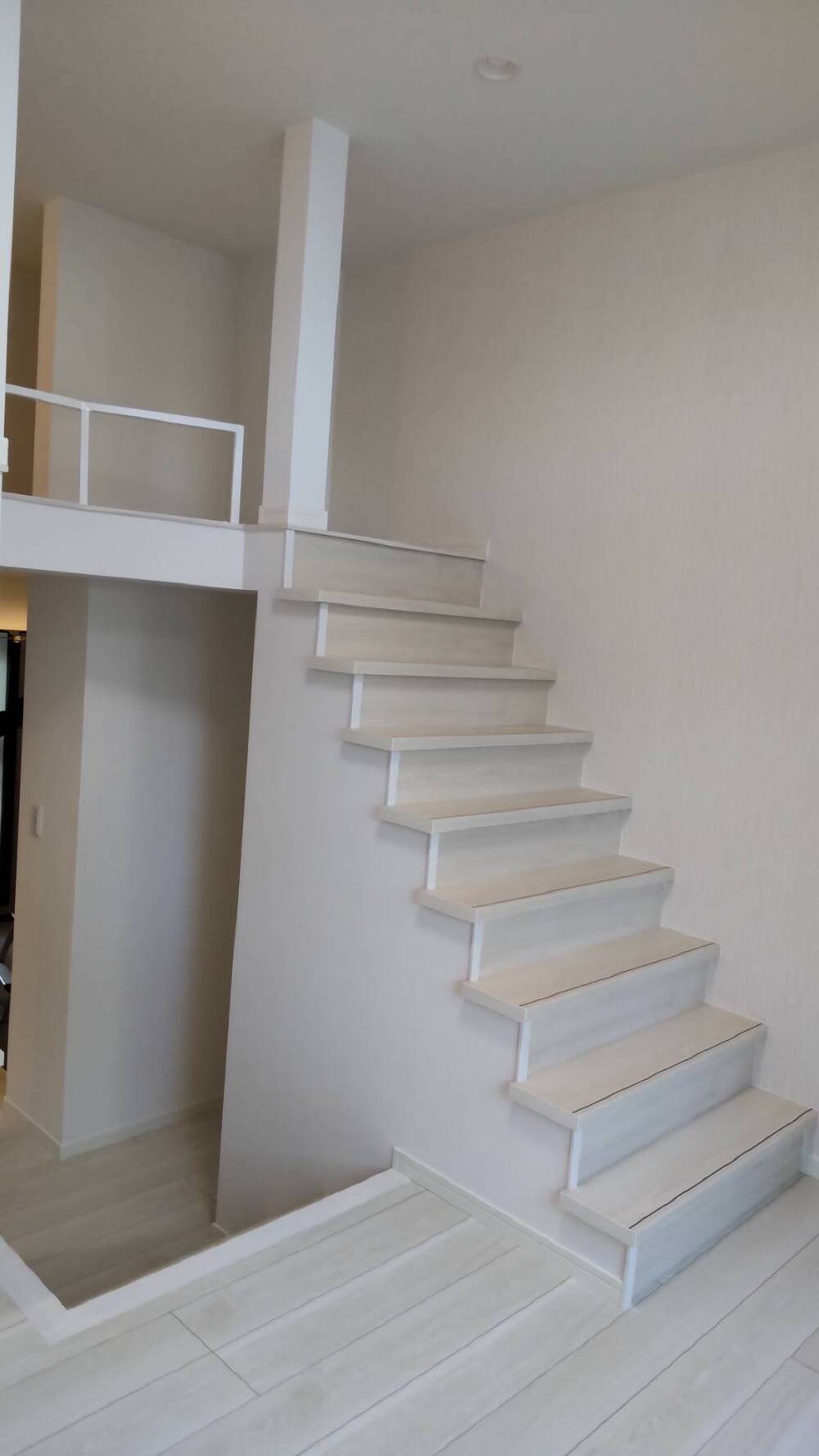

石膏ボード貼り工事。

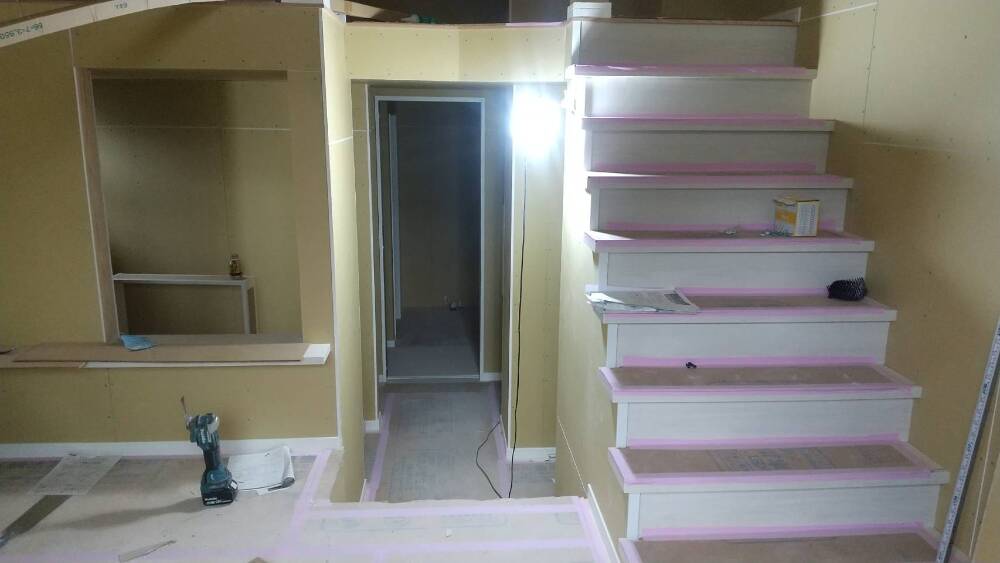

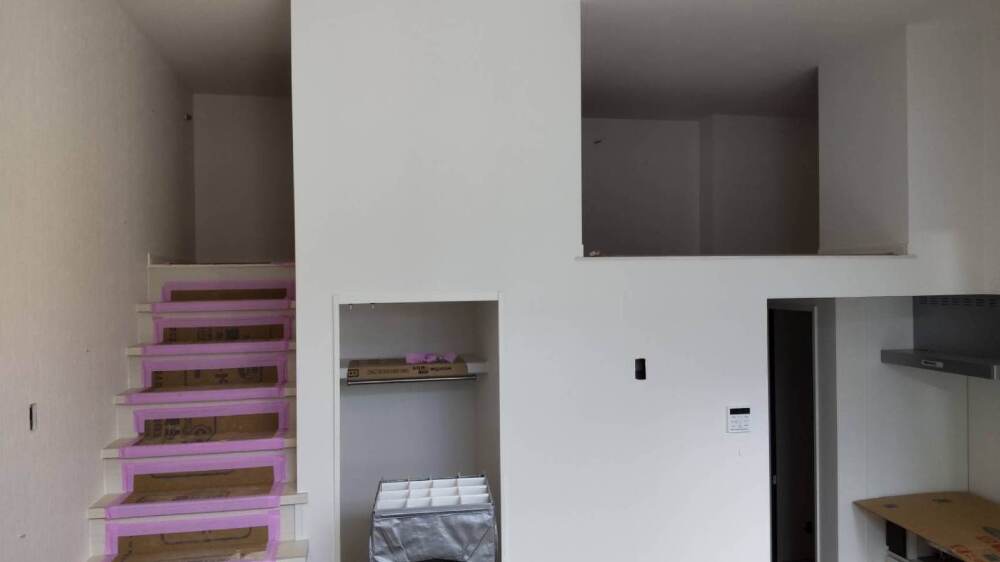

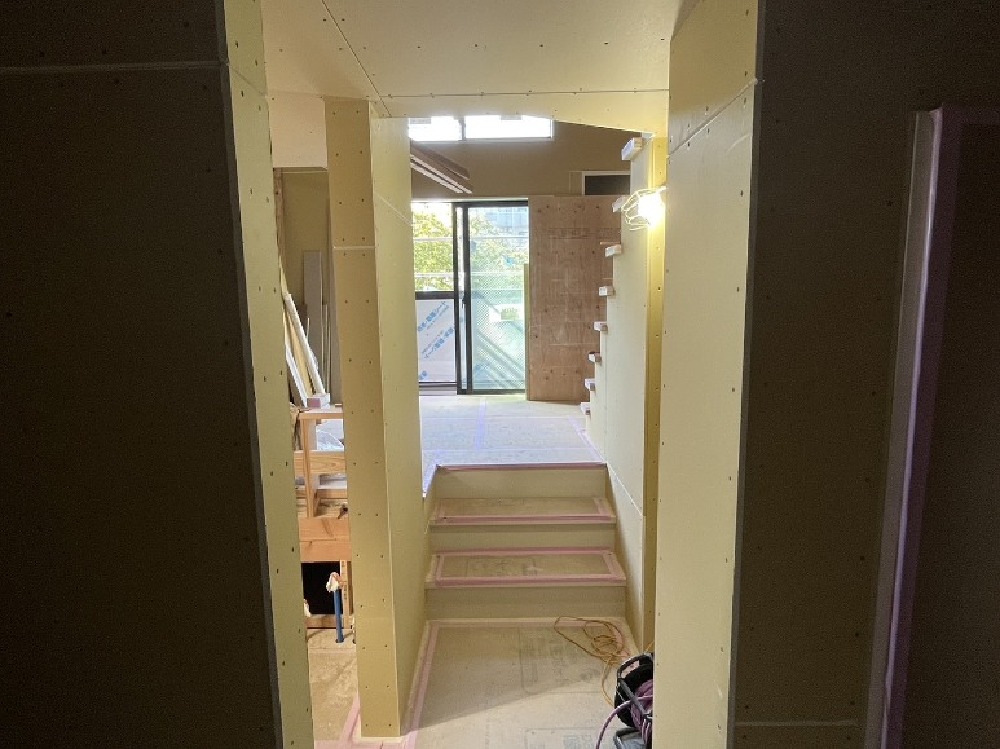

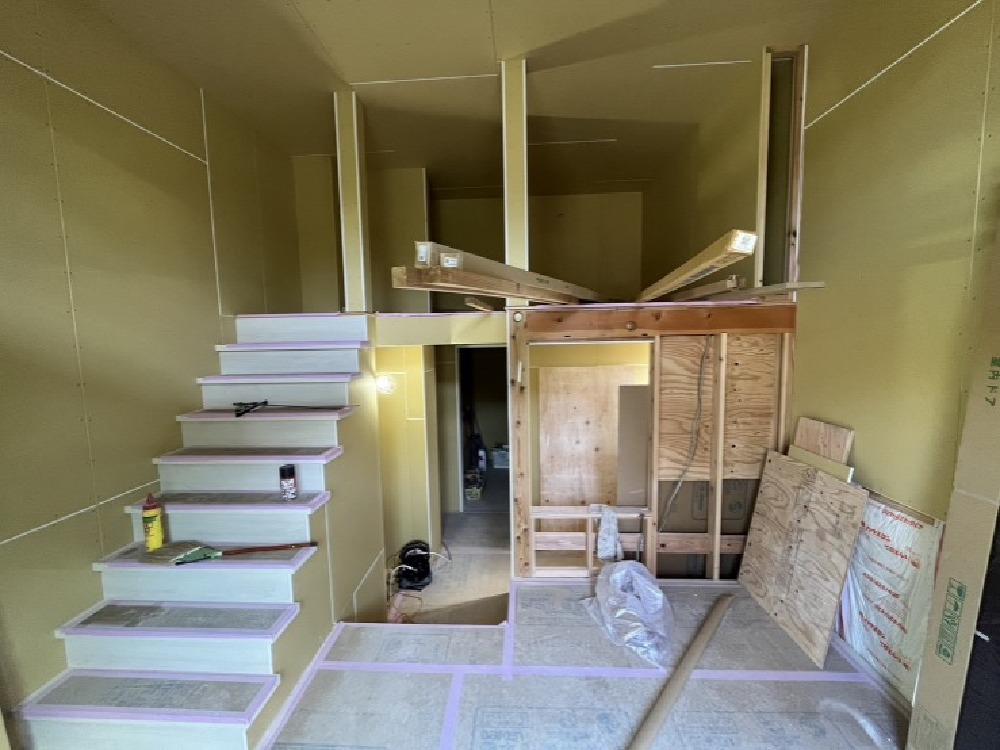

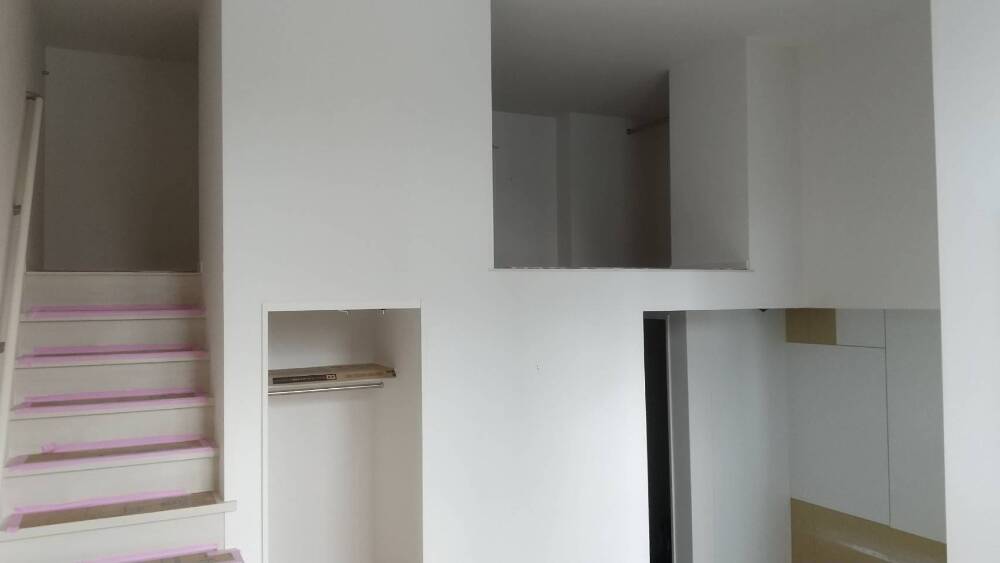

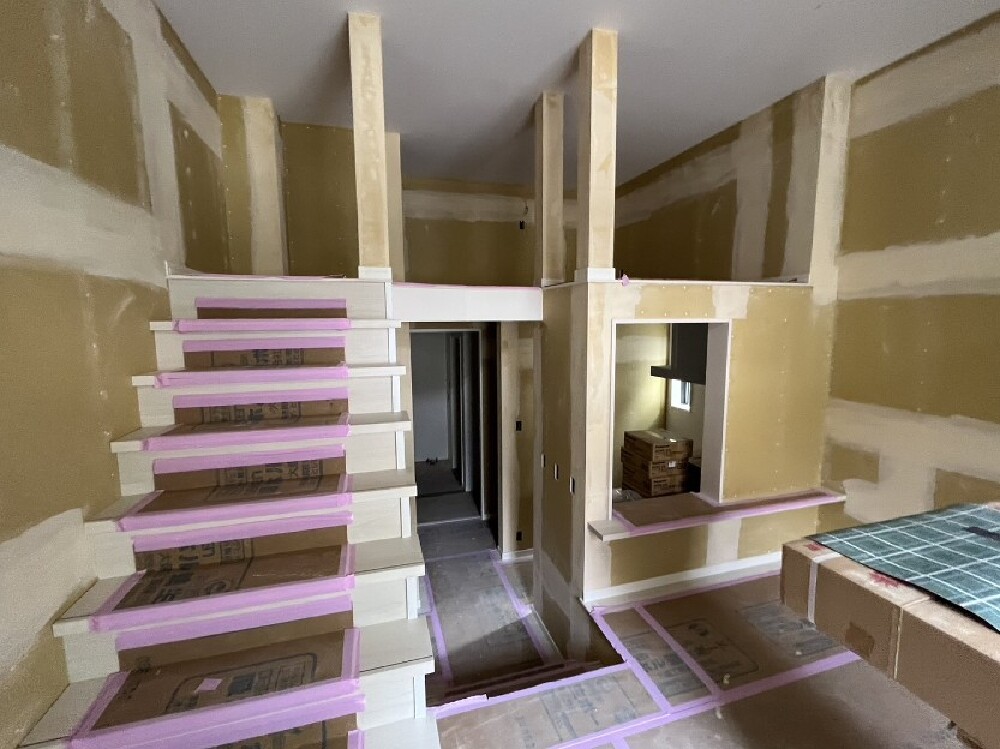

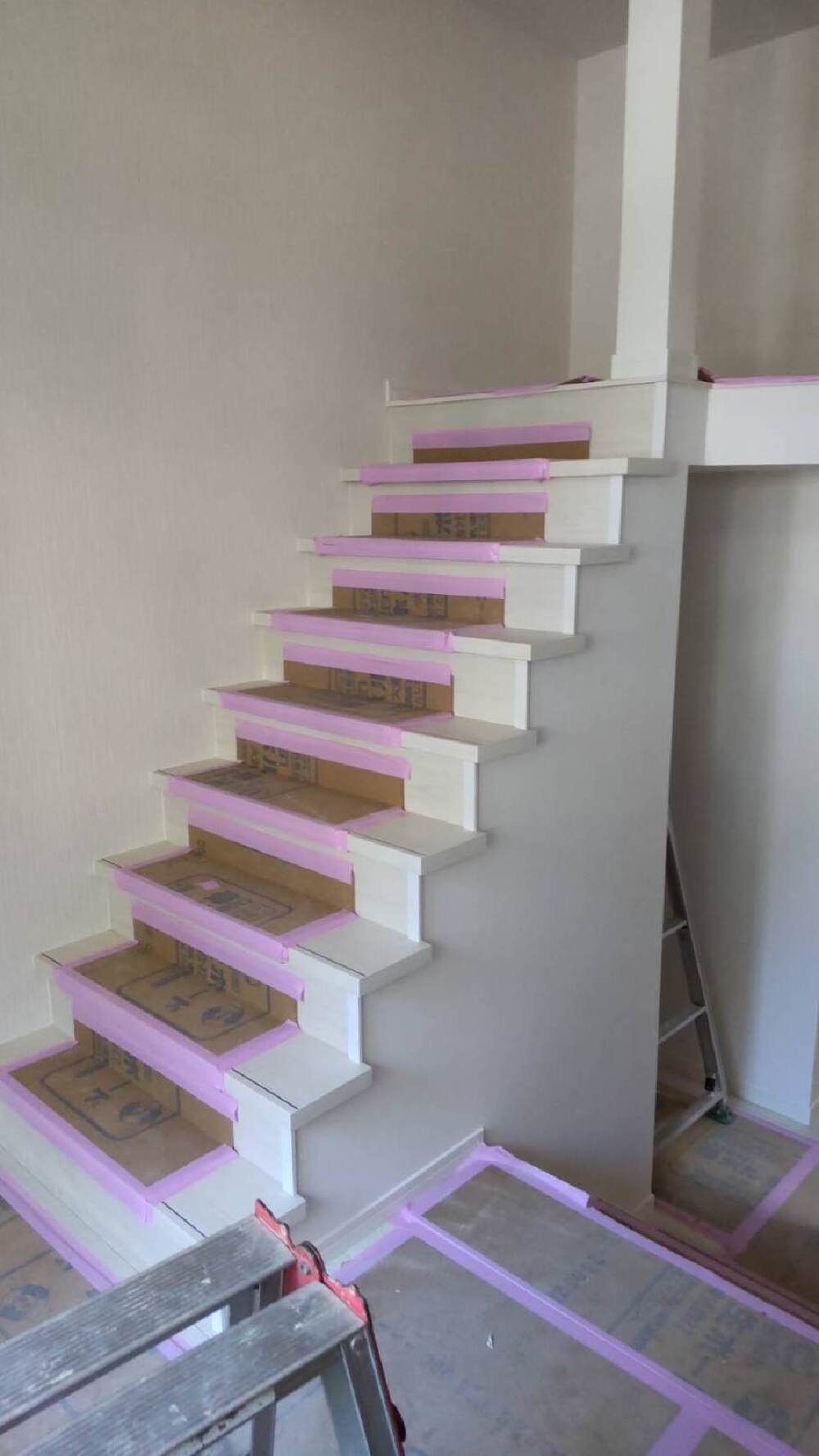

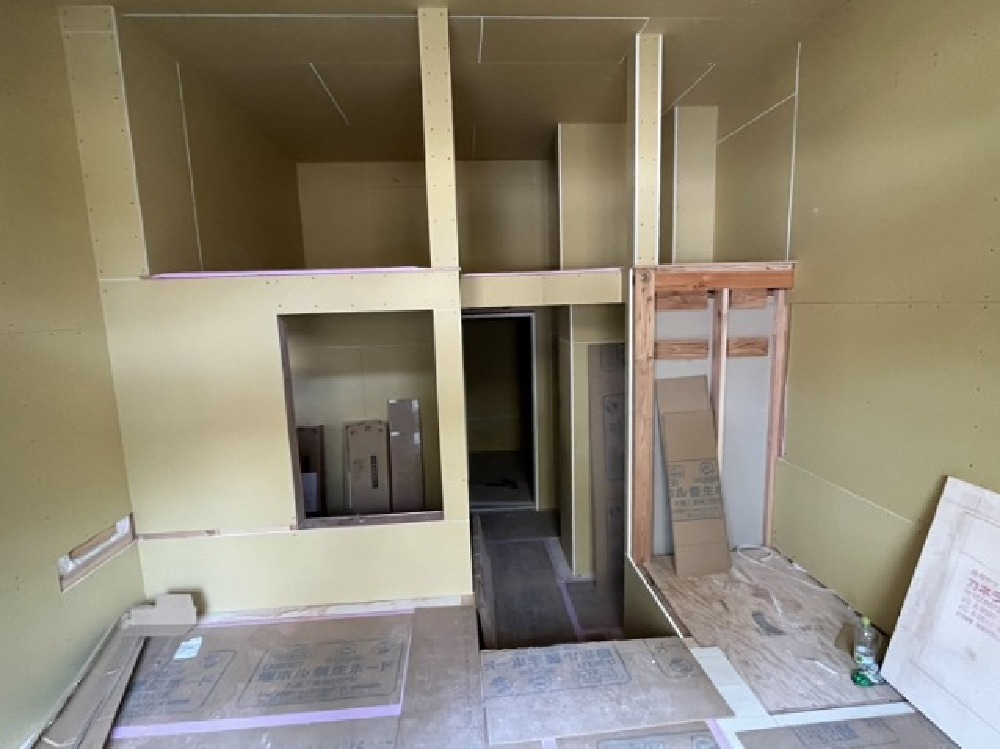

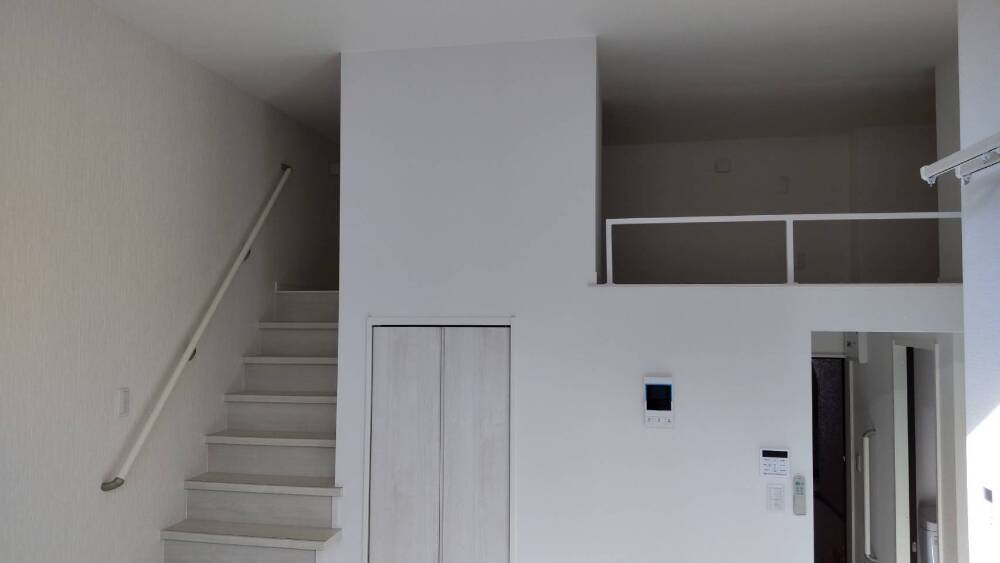

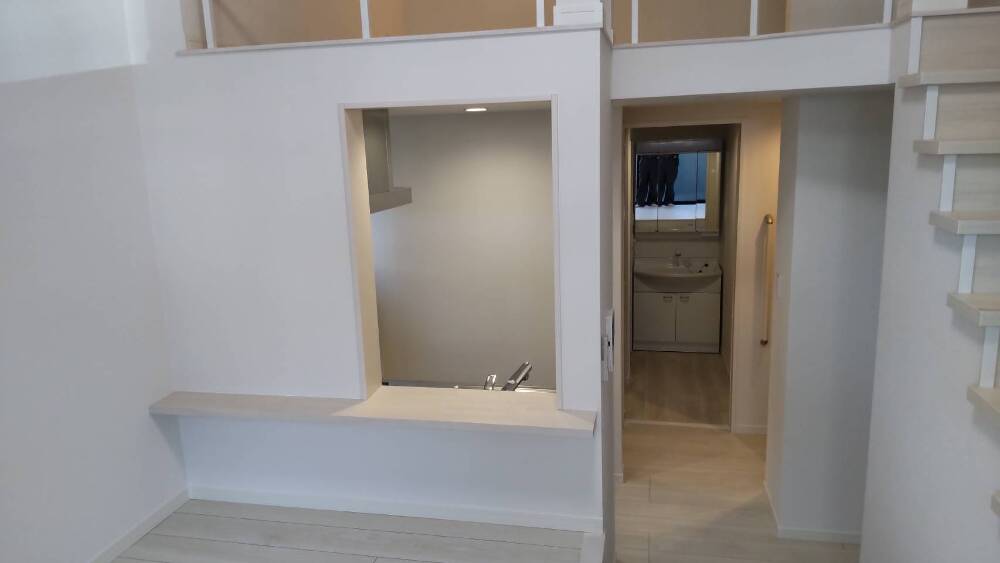

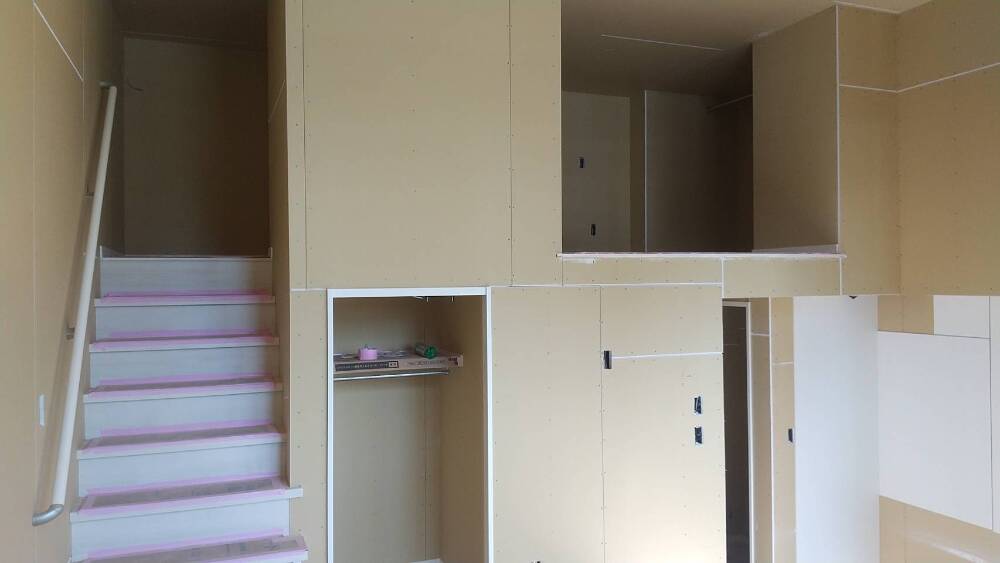

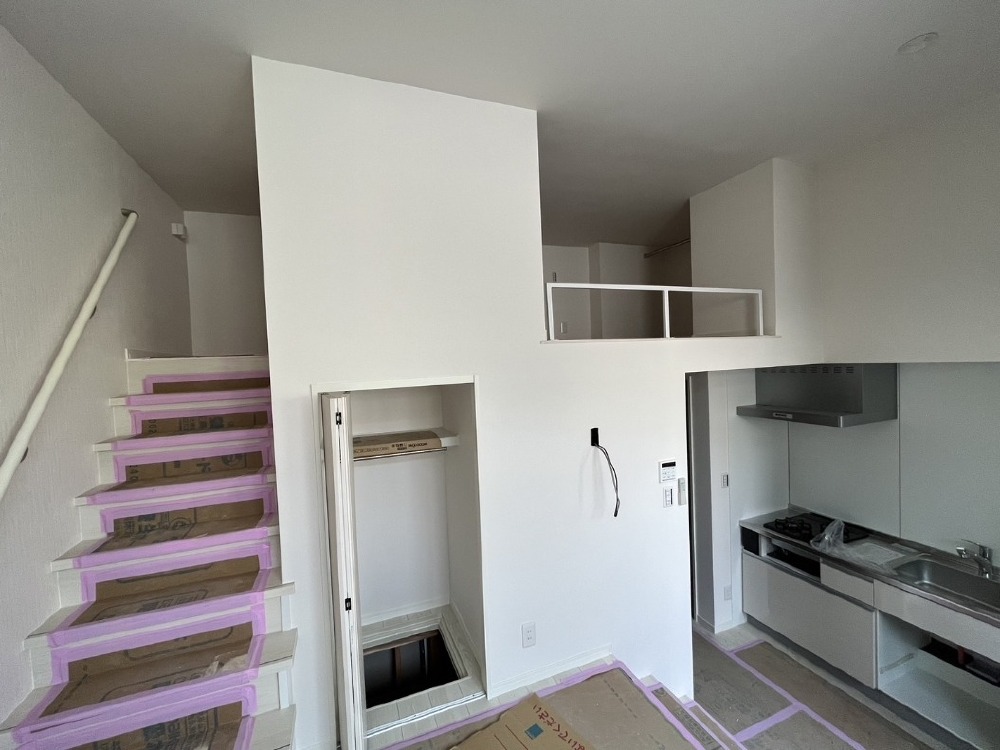

階段が設置され、ロフト付きの部屋の様子が分かるようになってきました。

106. 2024年10月01日
外部施工状況

外部施工状況

サイディング貼り工事

107. 2024年10月01日
外部施工状況

外部施工状況

サイディング貼り工事

108. 2024年10月01日
外部施工状況

外部施工状況

サイディング貼り工事

109. 2024年10月07日
内部施工状況

内部施工状況

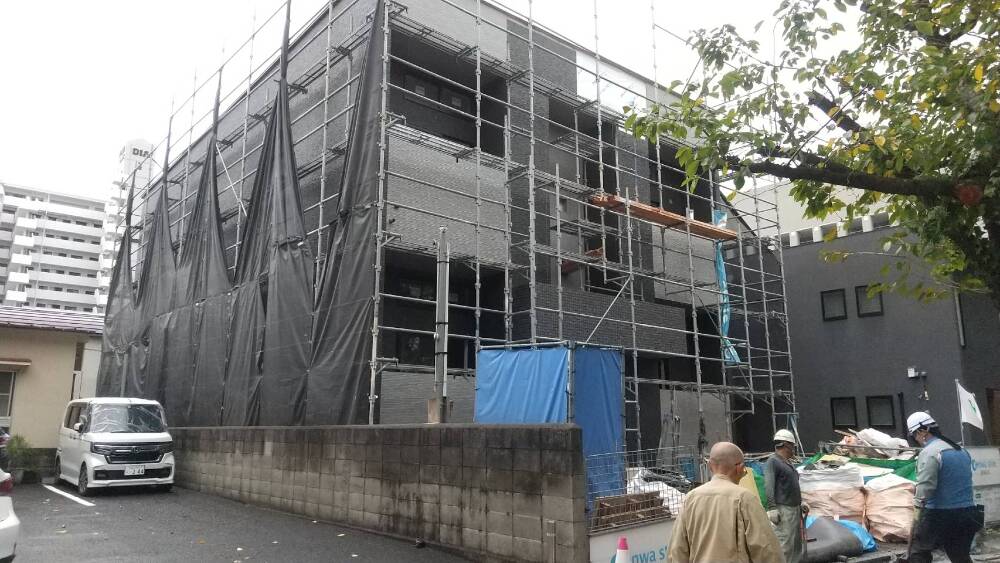

110. 2024年10月07日
内部施工状況

内部施工状況

石膏ボード貼り工事

111. 2024年10月07日
外部施工状況

外部施工状況

外壁サイディング貼り工事

112. 2024年10月10日
内部施工状況

内部施工状況

石膏ボード貼り工事

113. 2024年10月10日
内部施工状況

内部施工状況

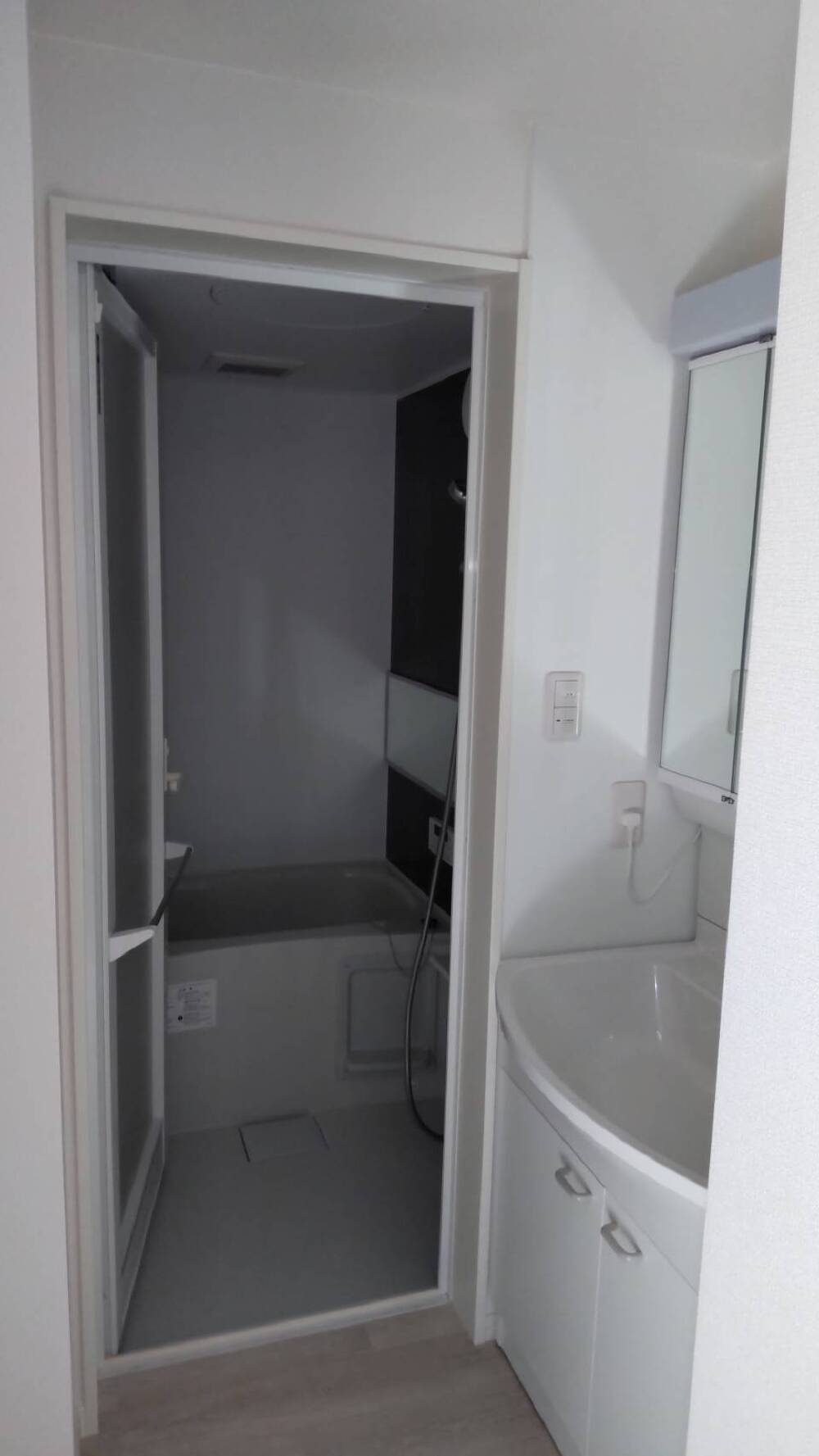

ユニットバス設置工事が施工されました。

114. 2024年10月11日
内部施工状況

内部施工状況

階段横の壁面に手摺りが取り付けられました。

115. 2024年10月18日
外部施工状況

外部施工状況

116. 2024年10月18日
外部施工状況

外部施工状況

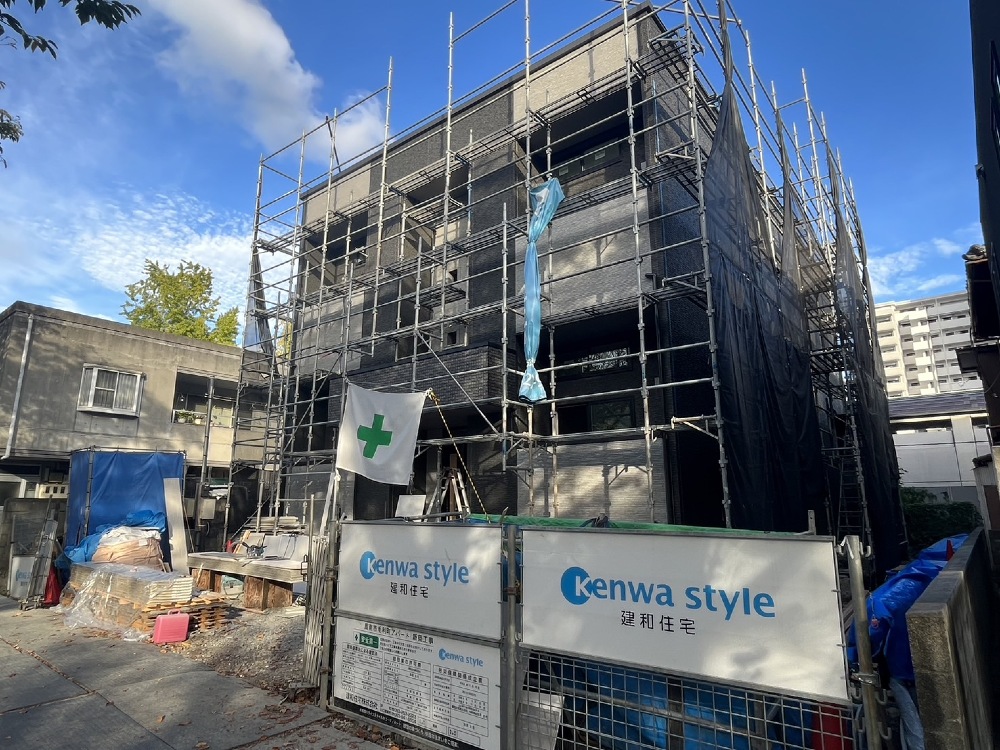

共用階段設廻りの様子です。

117. 2024年10月18日
外部施工状況

外部施工状況

118. 2024年10月18日
外部施工状況

外部施工状況

119. 2024年10月21日
内部施工状況

内部施工状況

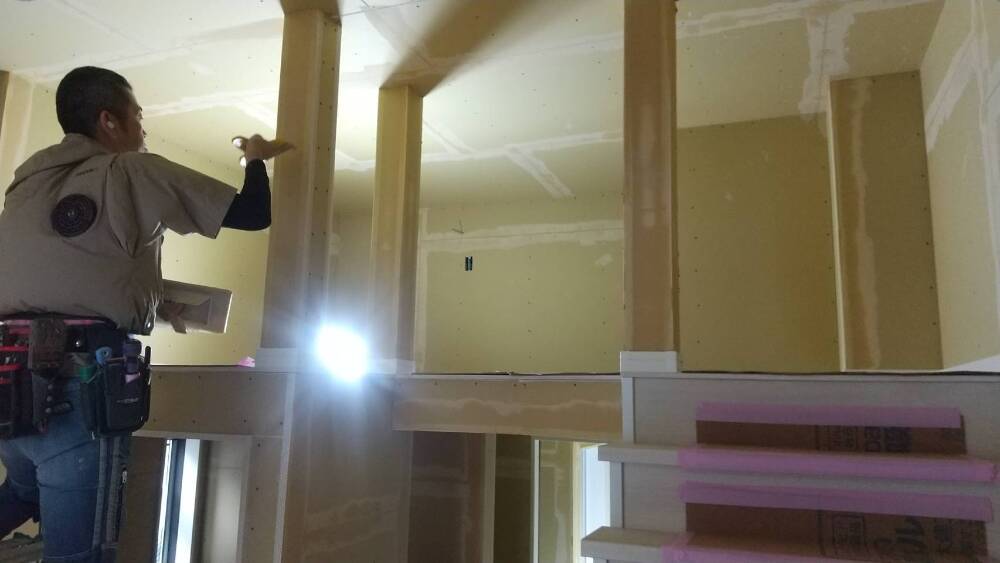

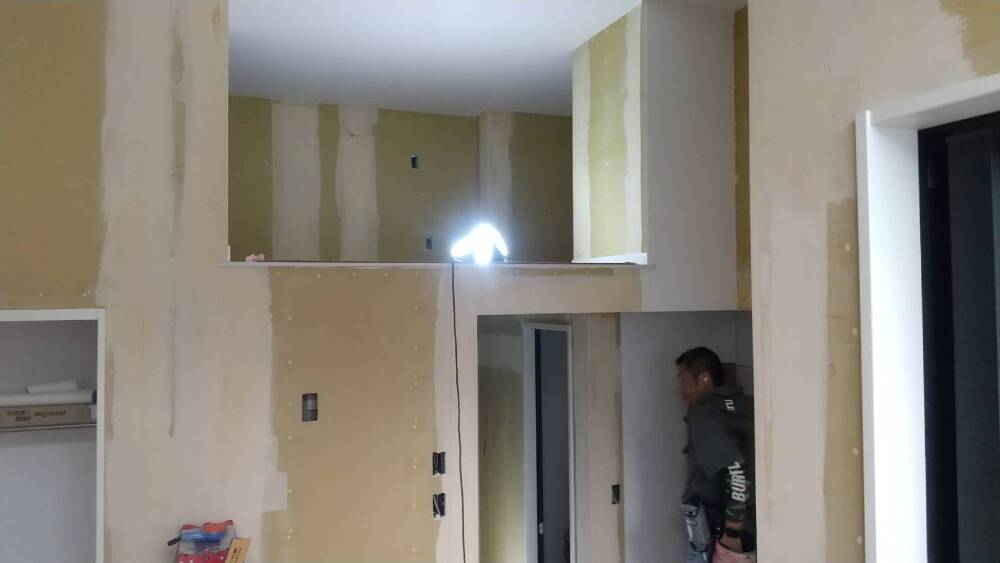

天井と壁めんのパテ処理が施工されています。
「パテ処理」とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。

120. 2024年10月21日
内部施工状況

内部施工状況

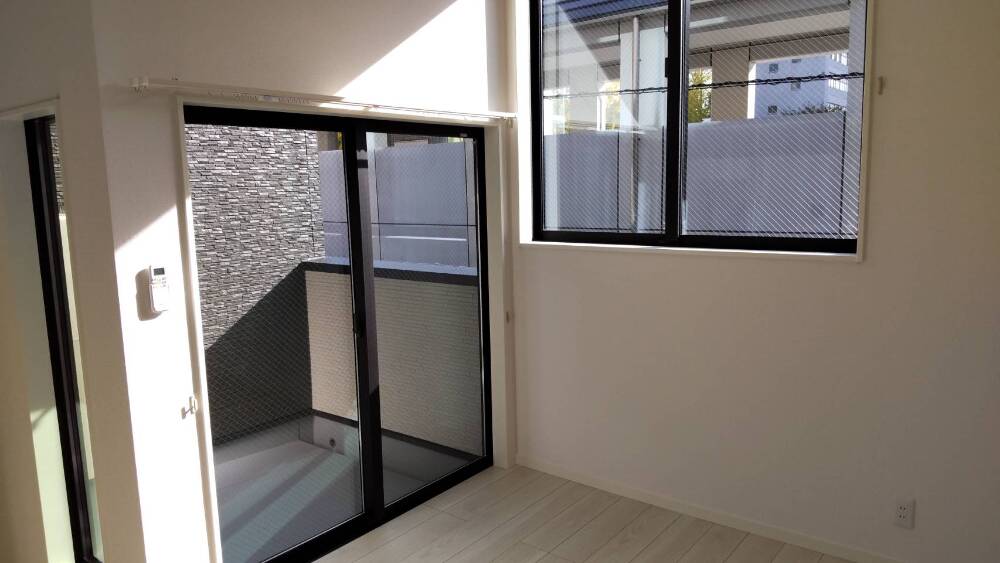

パテ処理の施工後、クロス貼り工事が行われました。

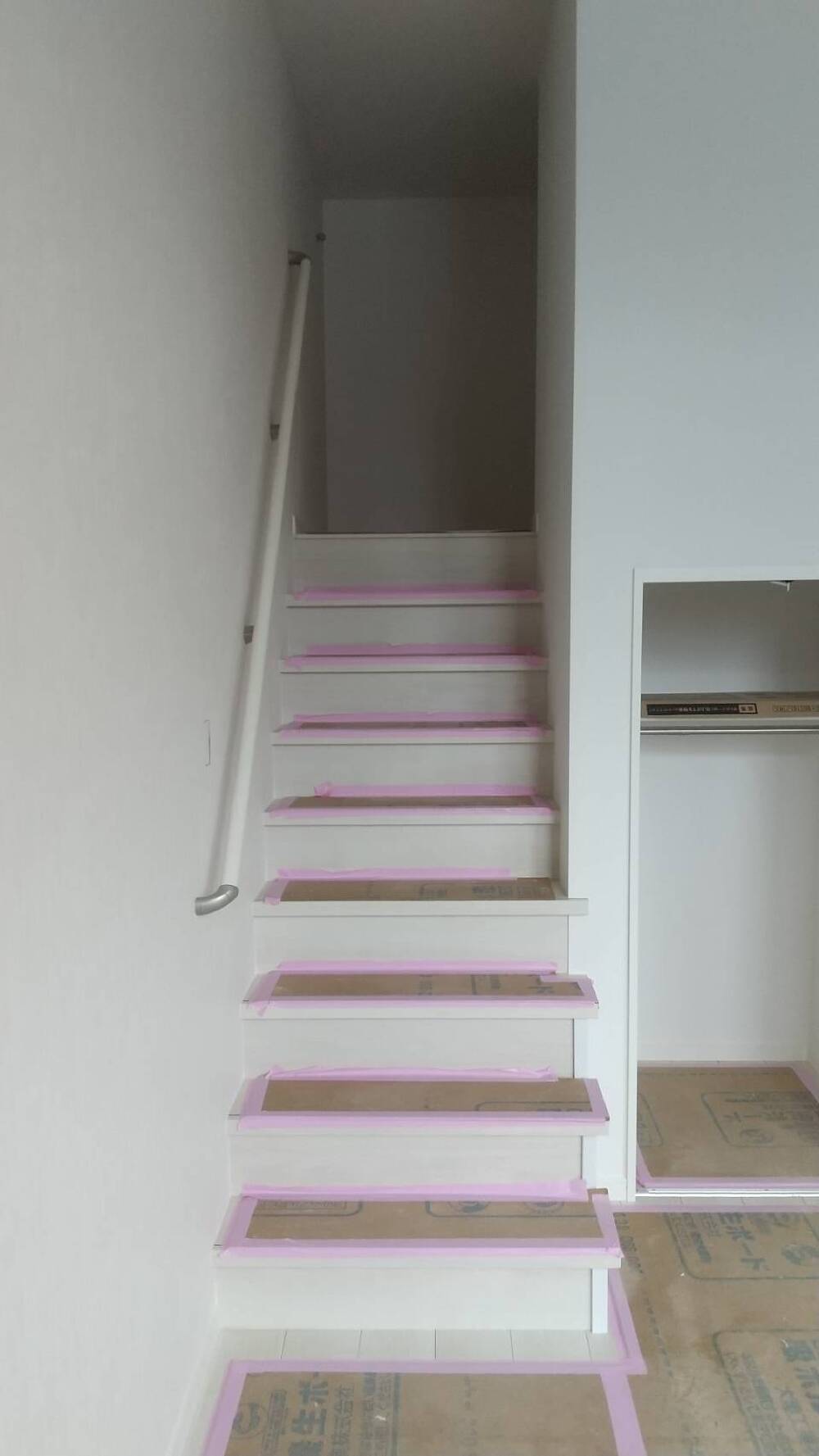

121. 2024年10月21日
内部施工状況

内部施工状況

クロス貼り工事

122. 2024年10月21日
外部施工状況

外部施工状況

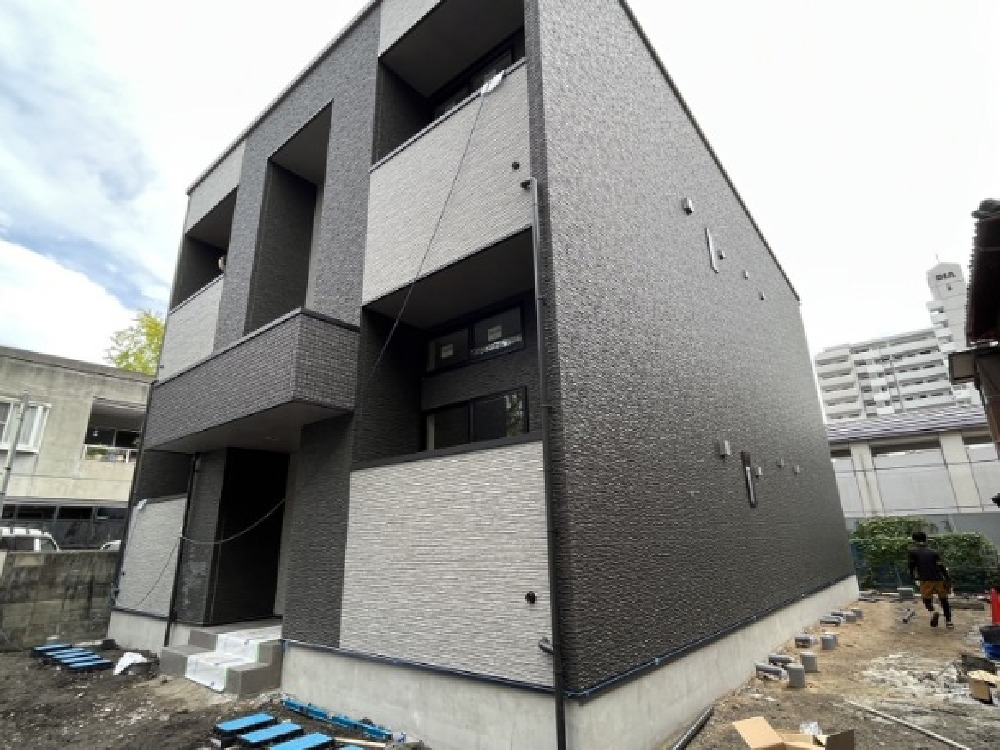

足場が撤去されました。

123. 2024年10月24日
内部施工状況

内部施工状況

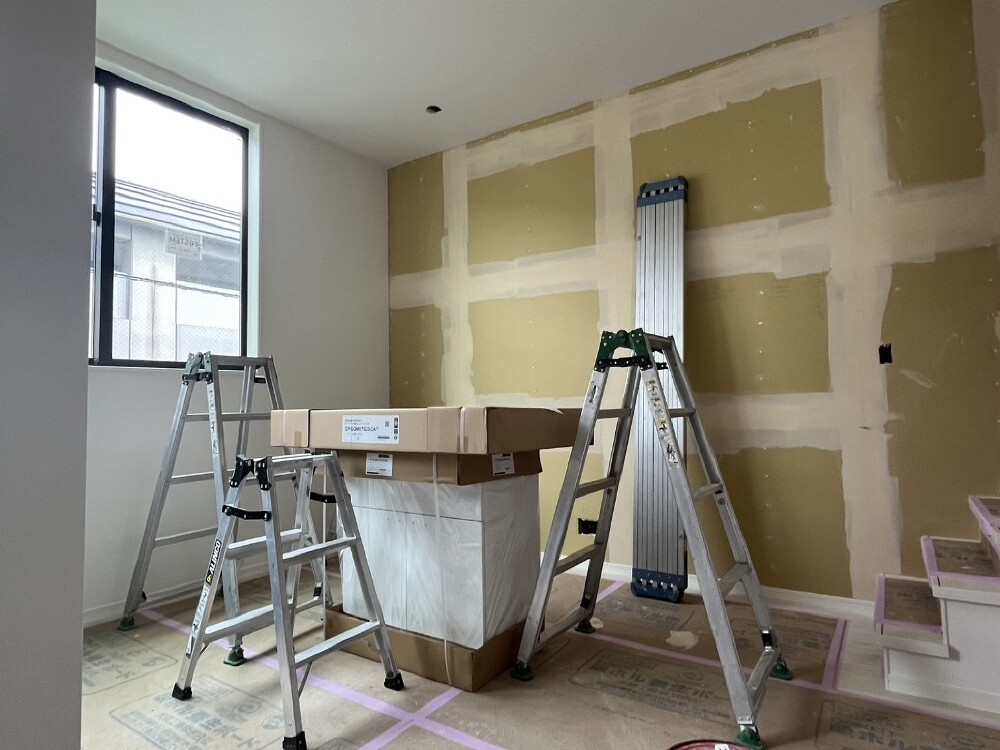

クロス貼り工事施工中です。

124. 2024年10月25日
内部施工状況

内部施工状況

パテ処理

125. 2024年10月25日
内部施工状況

内部施工状況

クロス貼り工事が行われています。

126. 2024年10月25日
内部施工状況

内部施工状況

クロス貼り工事

127. 2024年10月28日
外部施工状況

外部施工状況

外廻りの給排水工事が行われました。

128. 2024年10月28日
外部施工状況

外部施工状況

外廻り給排水工事。

129. 2024年10月28日
外部施工状況

外部施工状況

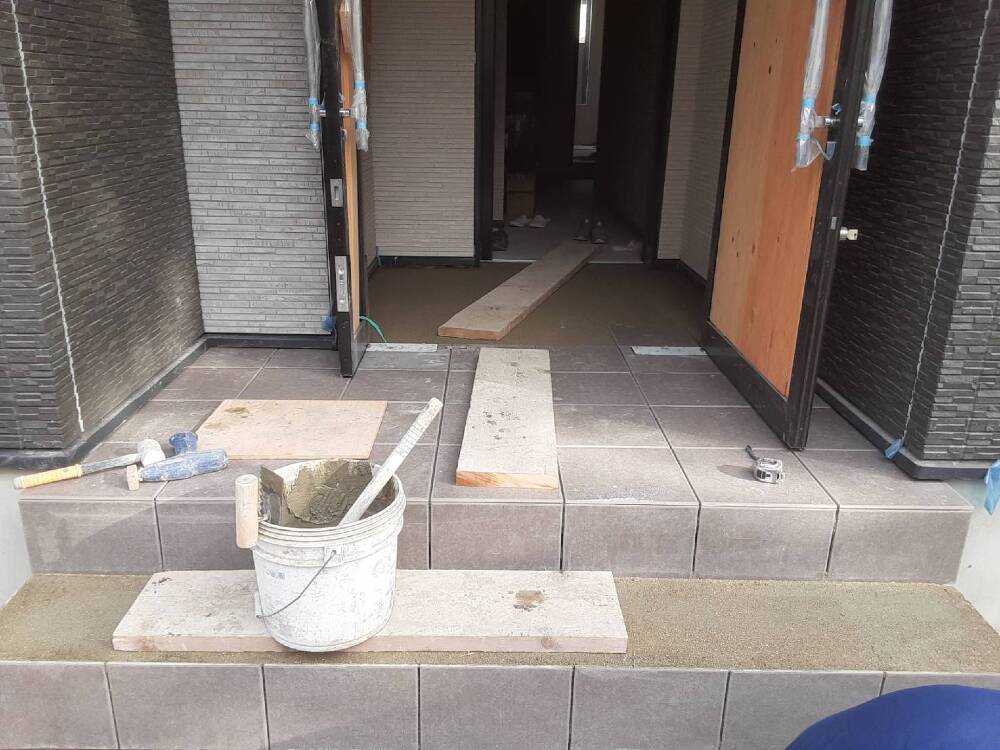

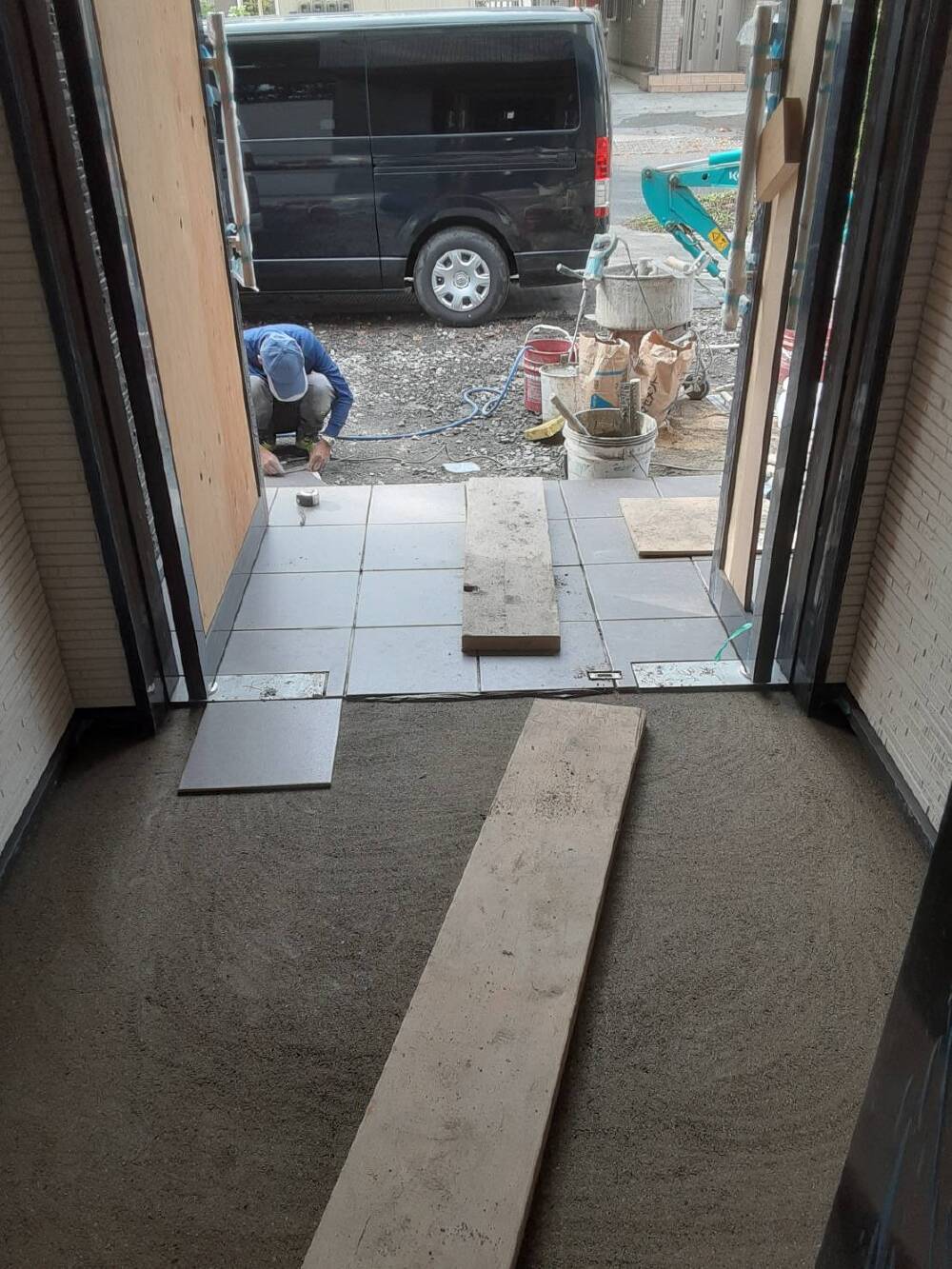

玄関ポーチのタイル工事を行っています。

130. 2024年10月28日
外部施工状況

外部施工状況

タイル貼り工事。

131. 2024年10月28日
内部施工状況

内部施工状況

パテ処理

132. 2024年10月28日
内部施工状況

内部施工状況

パテ処理

133. 2024年10月28日
内部施工状況

内部施工状況

内部のシート貼り工事施工中です。

134. 2024年10月30日
内部施工状況

内部施工状況

クロス貼り工事が着々と進んでいます。

135. 2024年10月30日
内部施工状況

内部施工状況

クロス貼り工事

136. 2024年10月30日
内部施工状況

内部施工状況

クロス貼り工事

137. 2024年10月30日
外部施工状況

外部施工状況

138. 2024年11月05日
内部施工状況

内部施工状況

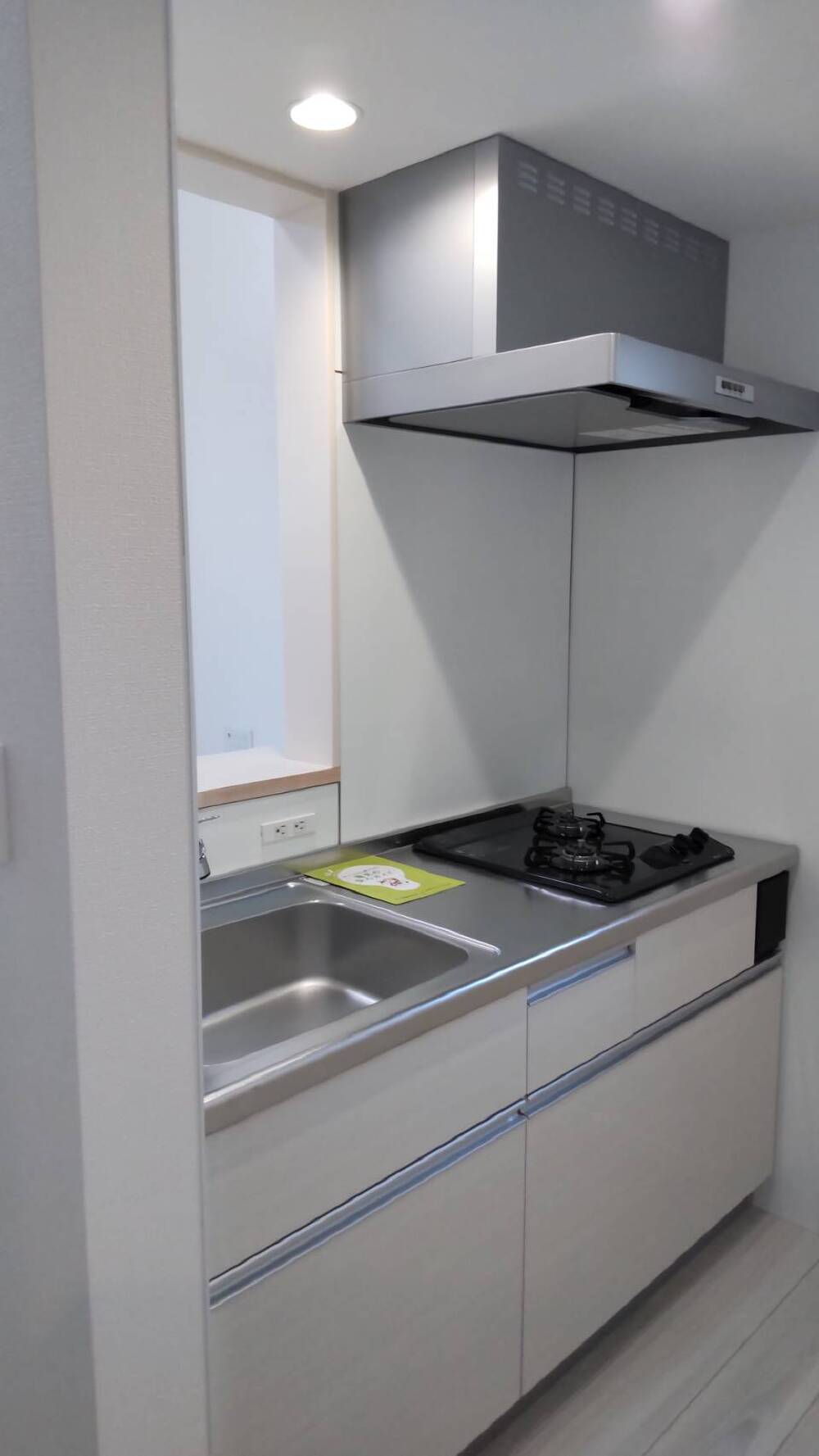

クロス貼り工事が着々と進み、キッチンの様子が分かるようになりました。

139. 2024年11月05日
外部施工状況

外部施工状況

共用階段の様子です。

140. 2024年11月05日
外部施工状況

外部施工状況

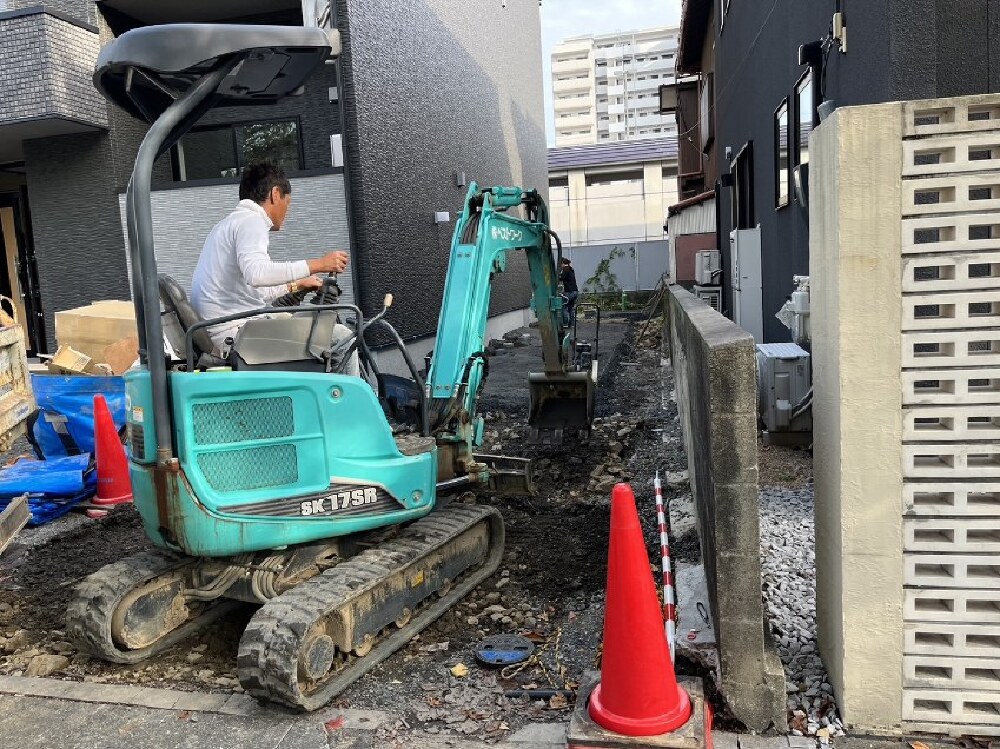

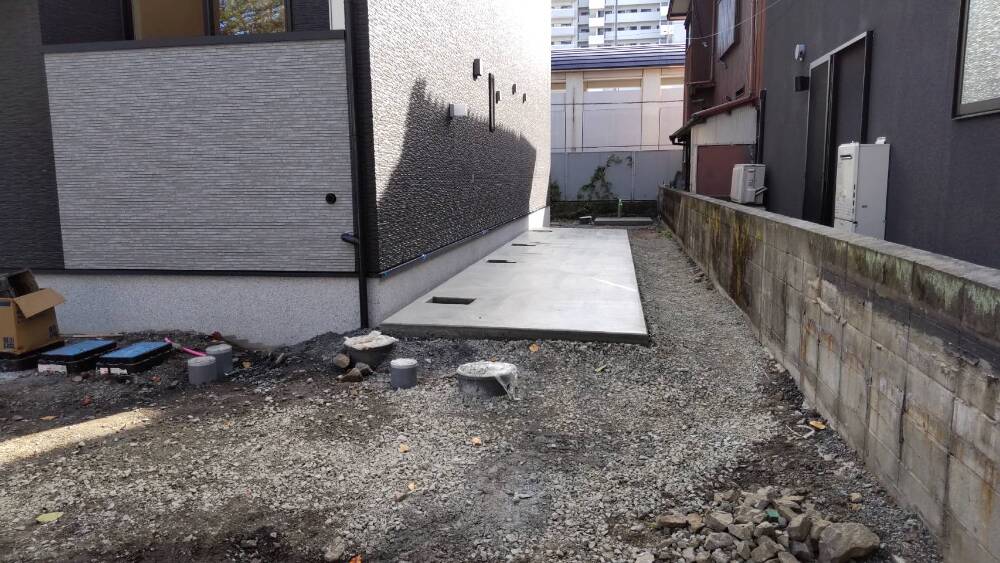

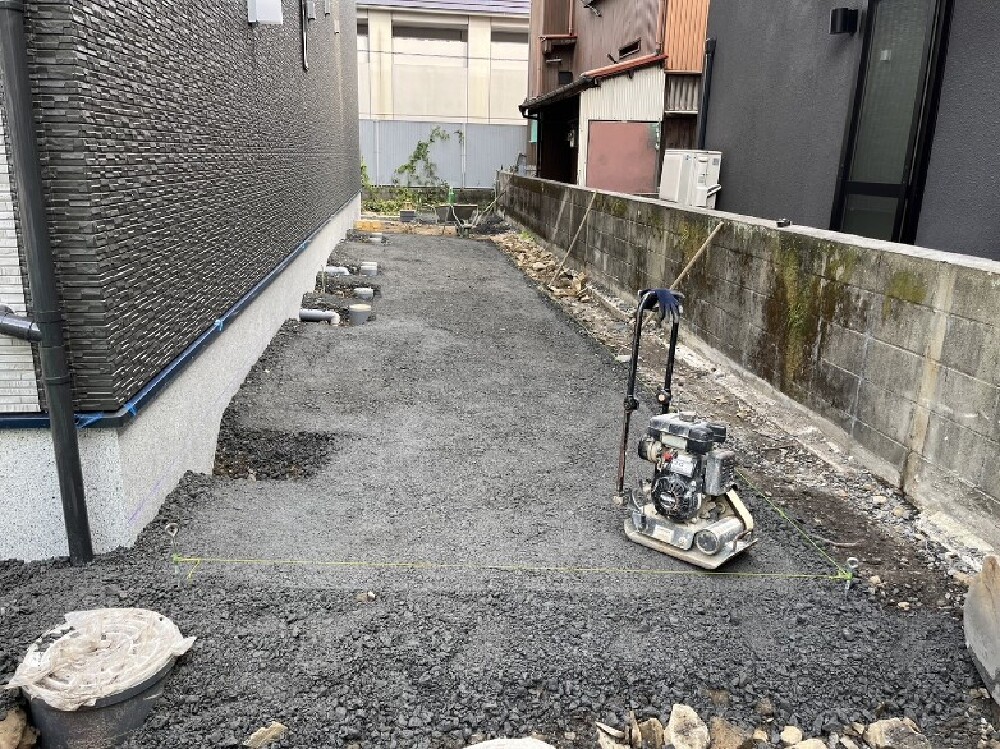

外構工事施工中です。

141. 2024年11月05日
外部施工状況

外部施工状況

外構工事

142. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

143. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

144. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

145. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

146. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

147. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

148. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

149. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

150. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

151. 2024年11月08日
内部施工状況

内部施工状況

クリーニング完了

152. 2024年11月08日
外部施工状況

外部施工状況

外構工事施工中です。

153. 2024年11月08日
外部施工状況

外部施工状況

154. 2024年11月08日
外部施工状況

外部施工状況

155. 2024年11月15日
外部施工状況

外部施工状況

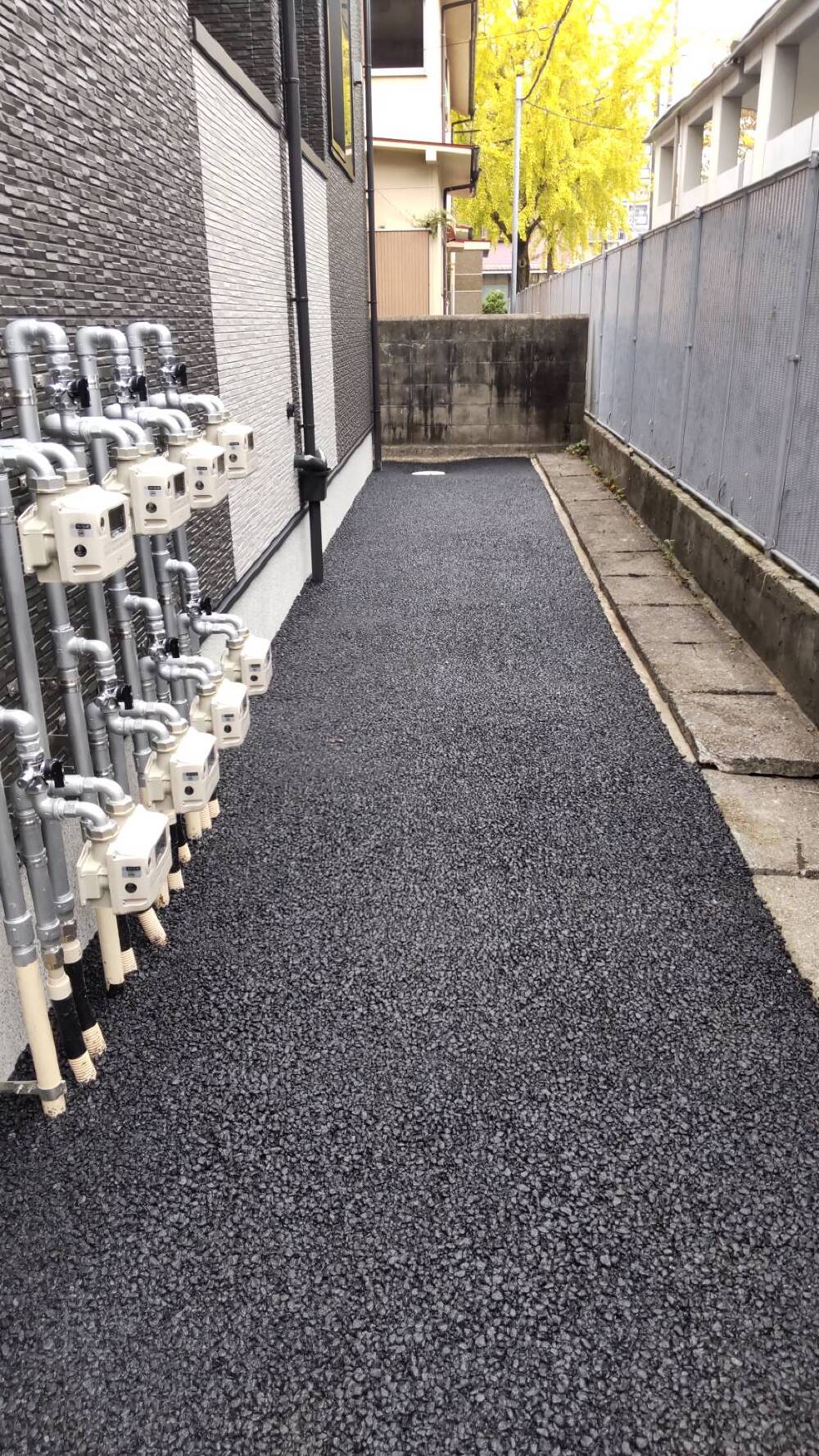

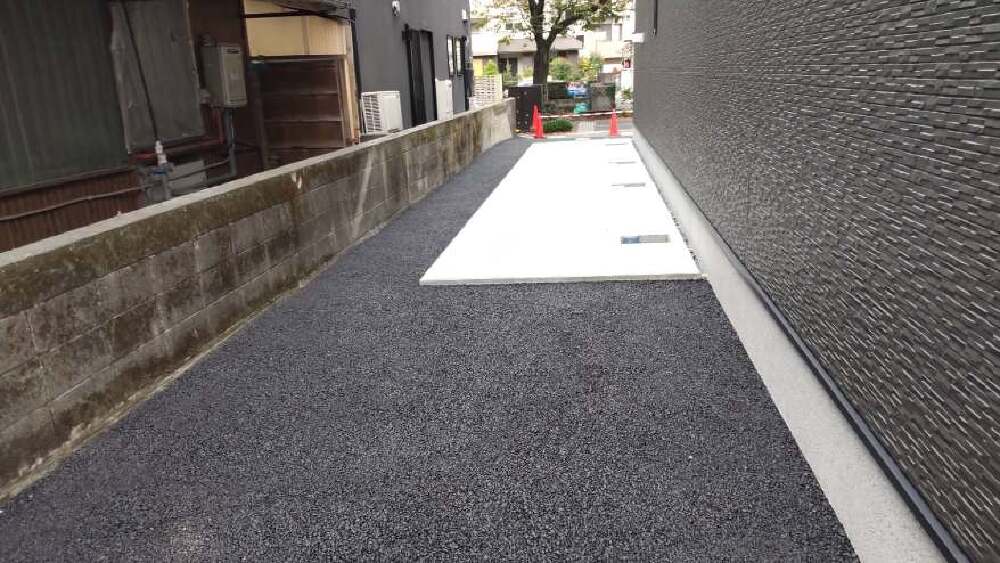

外構のアスファルト工事が完了しました。

156. 2024年11月15日
外部施工状況

外部施工状況

外構工事

157. 2024年11月15日
外部施工状況

外部施工状況

158. 2024年11月15日
外部施工状況

外部施工状況

MODEL HOUSE

西小串7号地 ソラマド

~7号地【2024年4月完成】~

吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

その他イベント情報

モデルハウスや完成見学会、イベントなど随時開催しています♩

建和住宅の公式SNS

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
