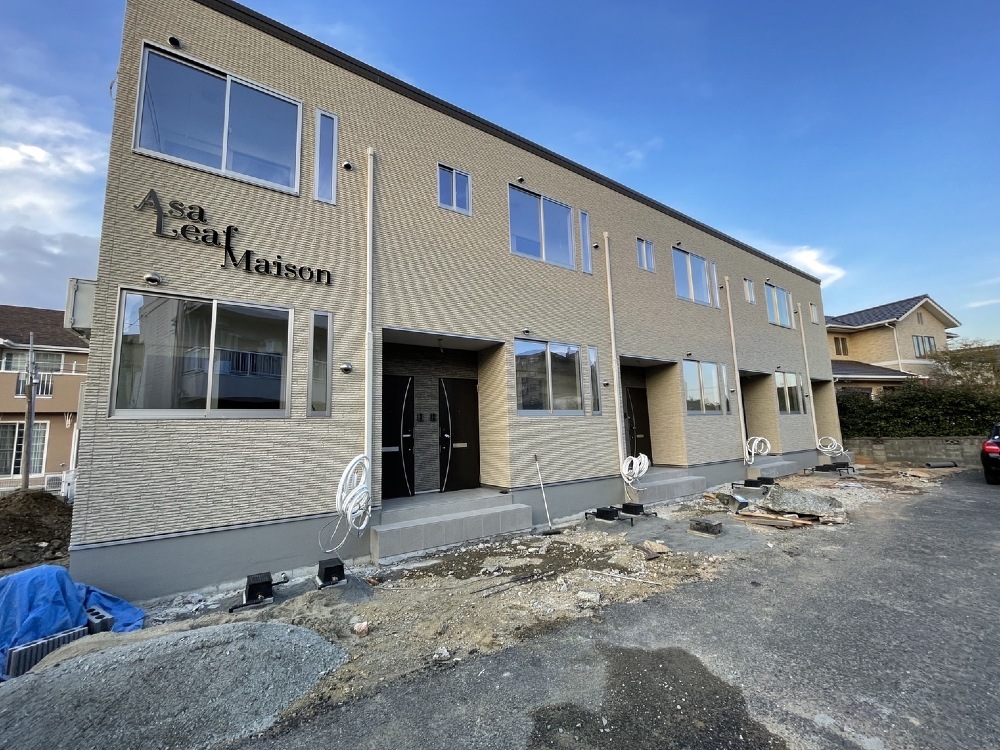

AsaLeafMaison(木造2階建賃貸1LDK・8戸)
M様邸(山陽小野田市厚狭)
建築中レポート

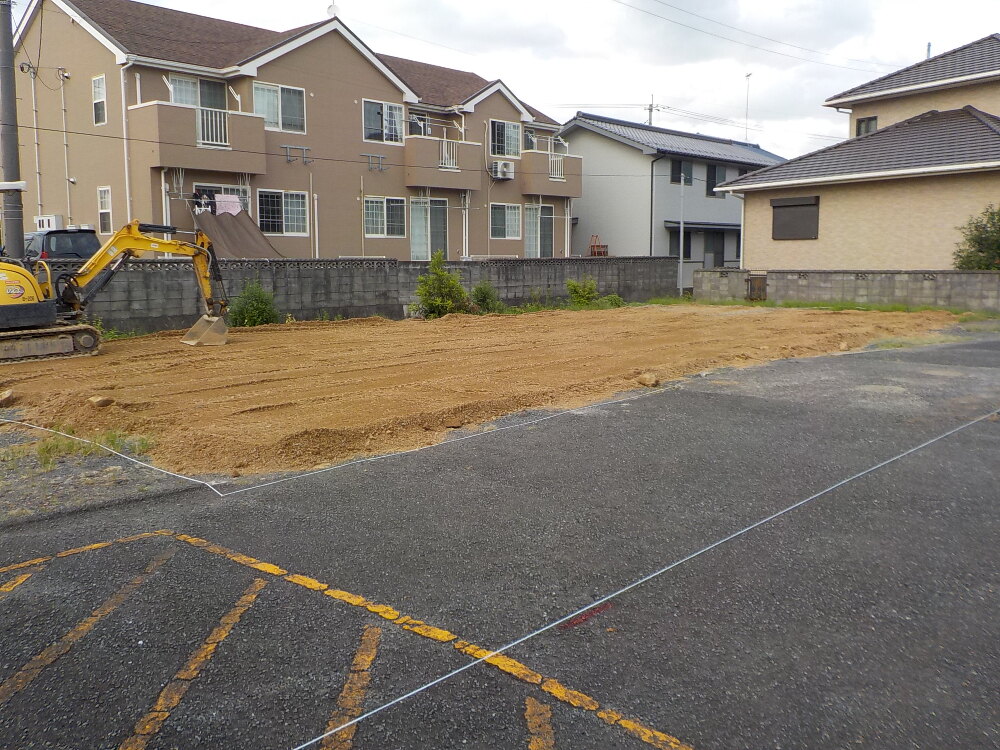

- 1.2021年08月07日
-
地鎮祭
地鎮祭を執り行いました。
地鎮祭は工事に先立ち、土地の神様を鎮め、土地を使用する
許可を得る意味があります。
工事の安全を祈願いたしました。
- 2.2021年08月07日
-
地鎮祭
- 3.2021年08月07日
-
地鎮祭

- 4.2021年08月23日
-
基礎工事
基礎工事とは、地面と建物のつなぎ部分にあたる
「基礎」を造るための工事のことです。
- 5.2021年08月27日
-
擁壁工事

擁壁工事とは、斜面を安定させるための工事です。
鉄筋コンクリートやコンクリートブロックなどで斜面を壁状に覆い、土砂が崩れるのを防ぎます。
- 6.2021年08月28日
-

着工前
- 7.2021年09月07日
-
基礎工事

- 8.2021年09月07日
-

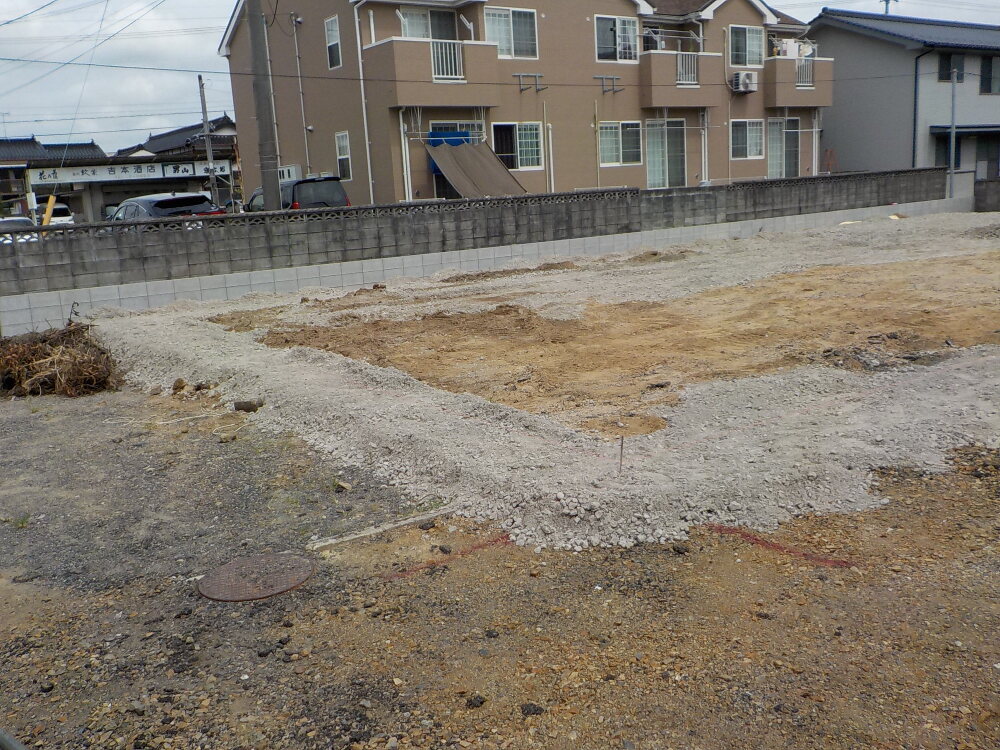

基礎工事
基礎工事が始まりました

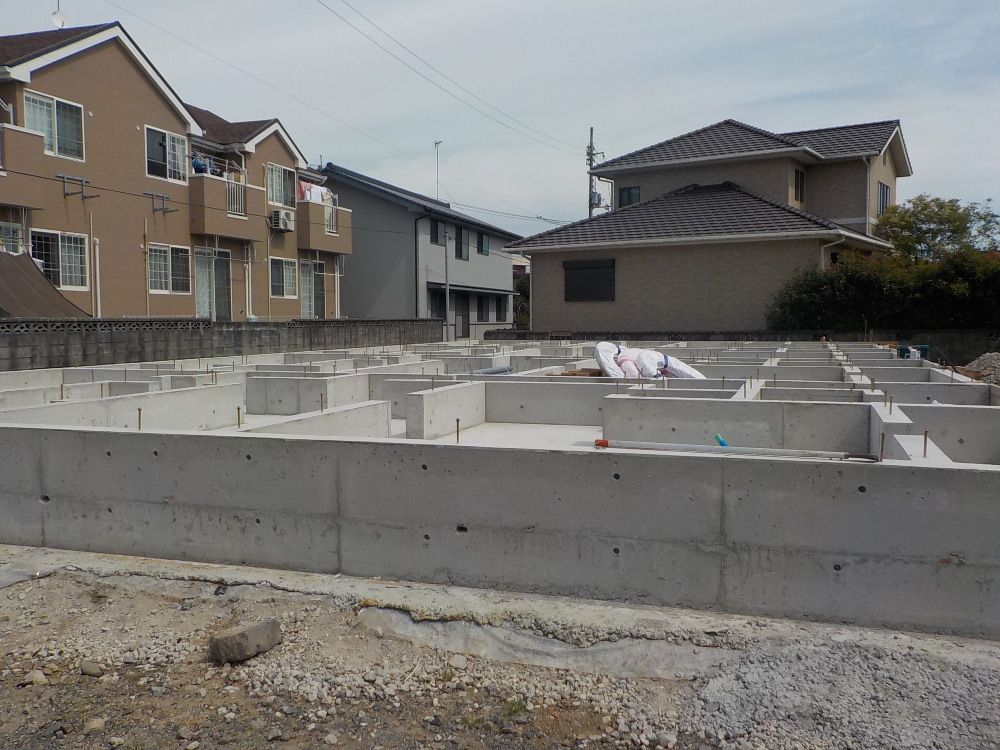

- 9.2021年09月25日
-

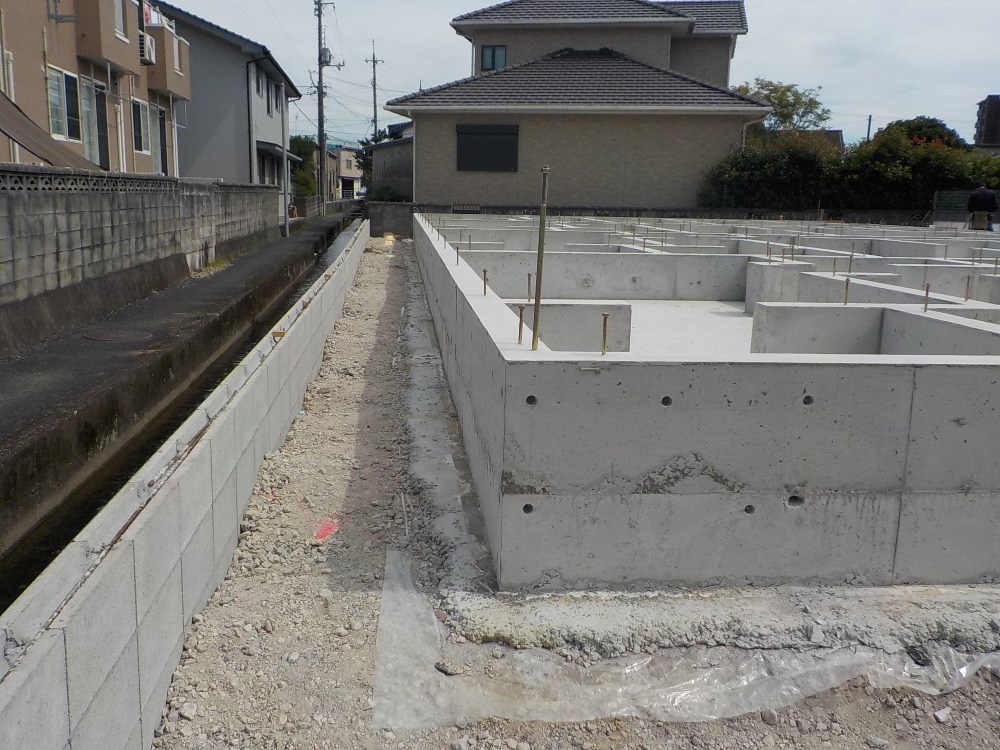

基礎工事
- 10.2021年09月25日
-
基礎工事
- 11.2021年09月30日
-

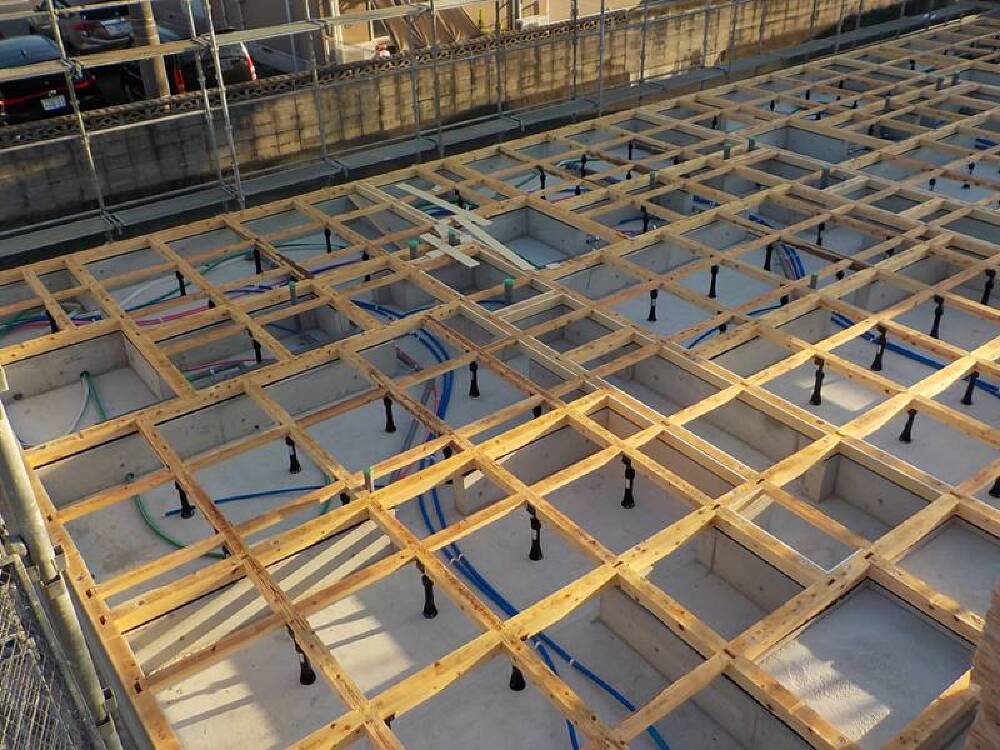

上棟準備(材料搬入~土台敷き)
材料が届きましたので、このあとは土台敷きという工程です。基礎の立ち上がり部分に土台を設置し、土台と土台の間に根太、大引きといった建物の床の骨組みをつくっていきます。建物の耐久性にとってとても大切な工事です。
- 12.2021年09月30日
-
上棟準備(材料搬入)
現場へ土台や大引などの木材が搬入されてきました。これらの材料は、プレカット工場で予め図面どおり正確に加工されており、こうすることで、接合部がしっかり収まり、頑丈な骨組みができる上、材料の無駄をなくすため環境にも優しいと言われています。

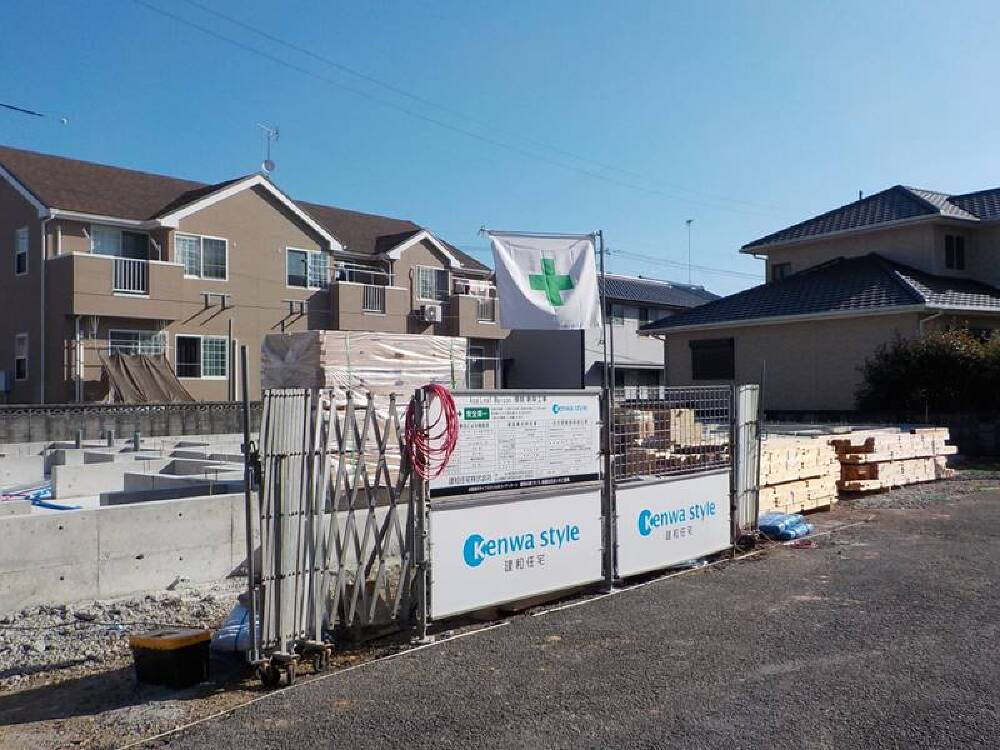

- 13.2021年10月04日
-

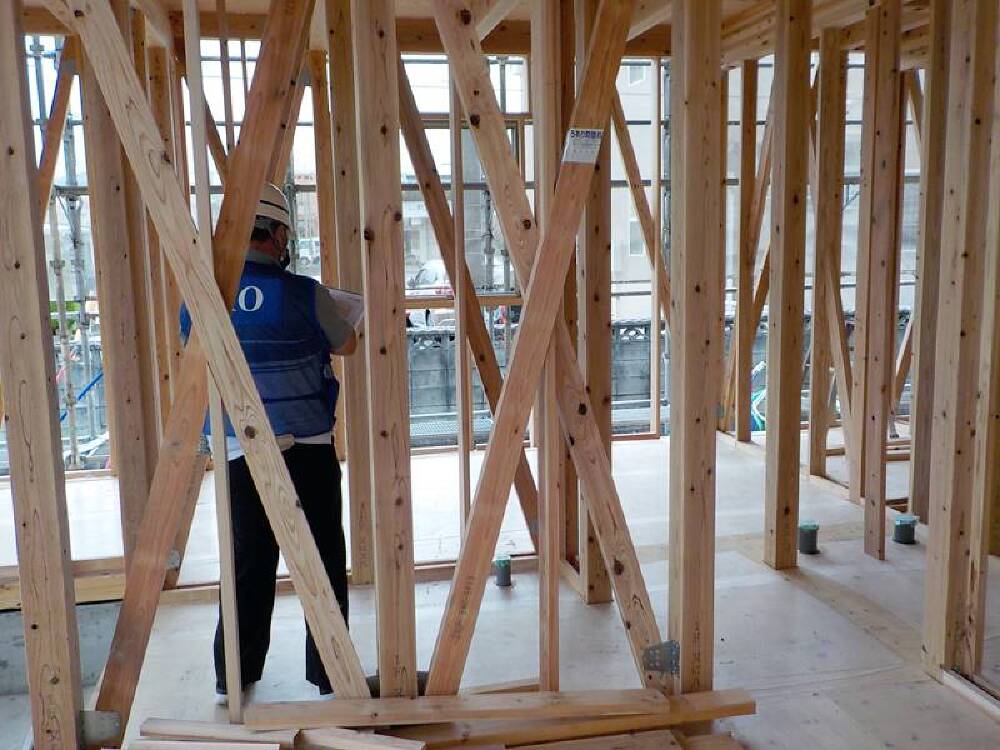

上棟準備(土台敷き)
- 14.2021年10月06日
-

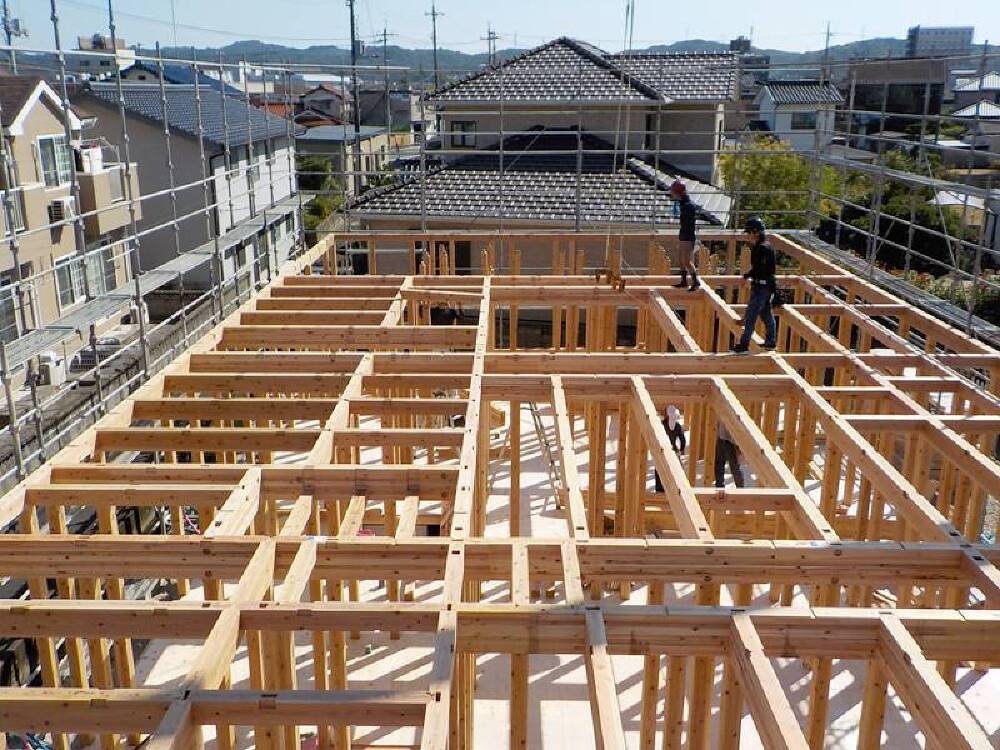

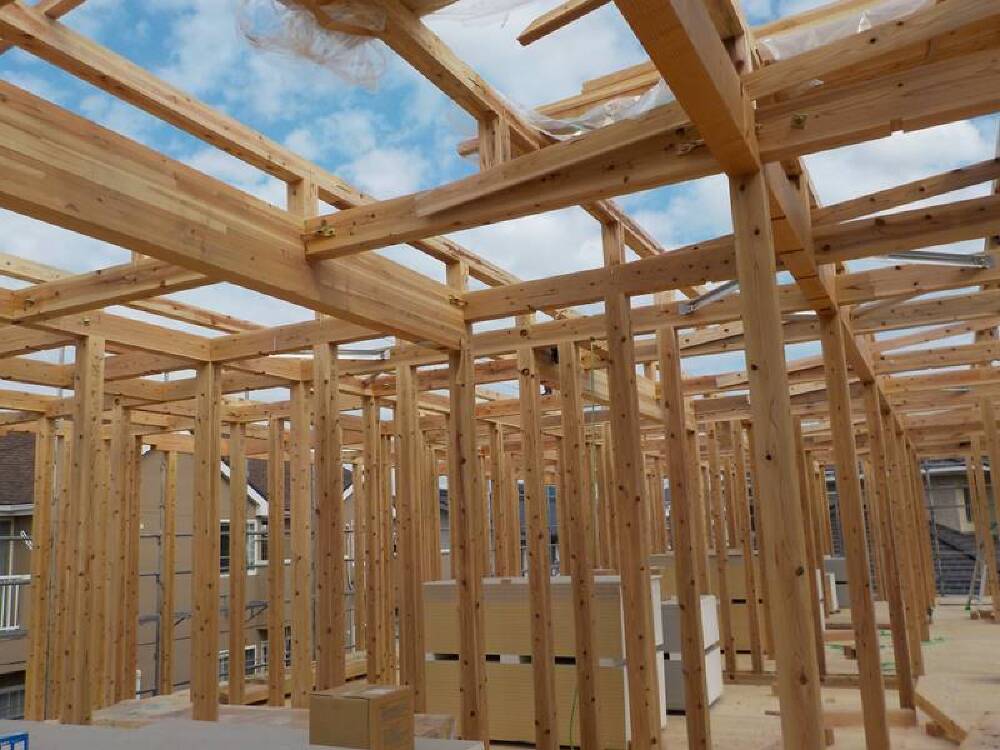

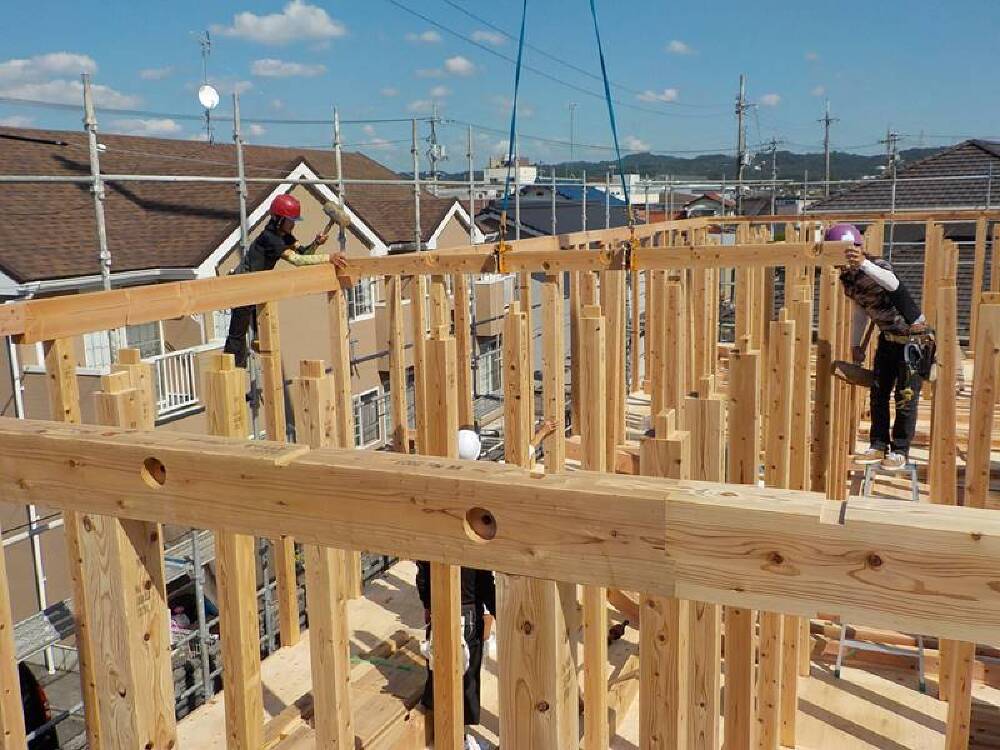

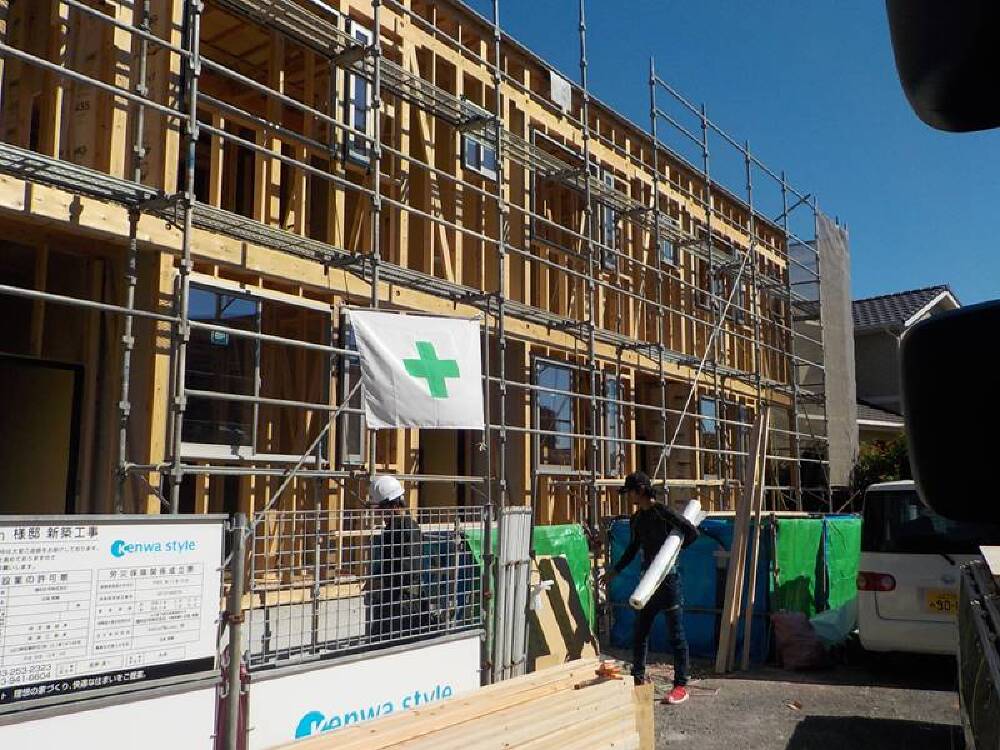

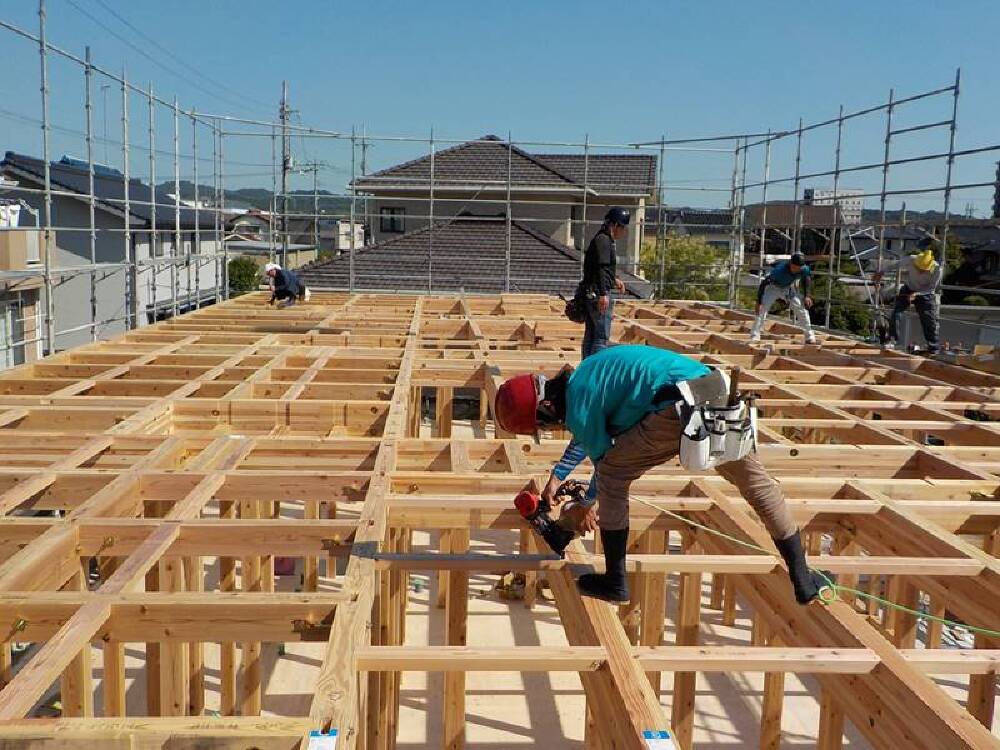

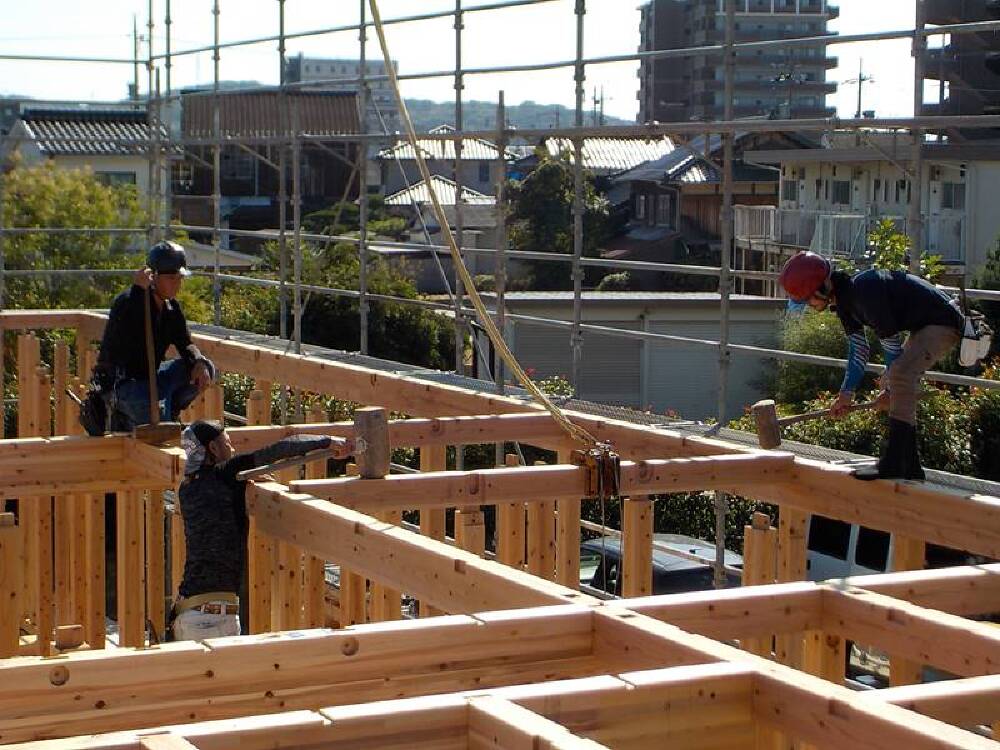

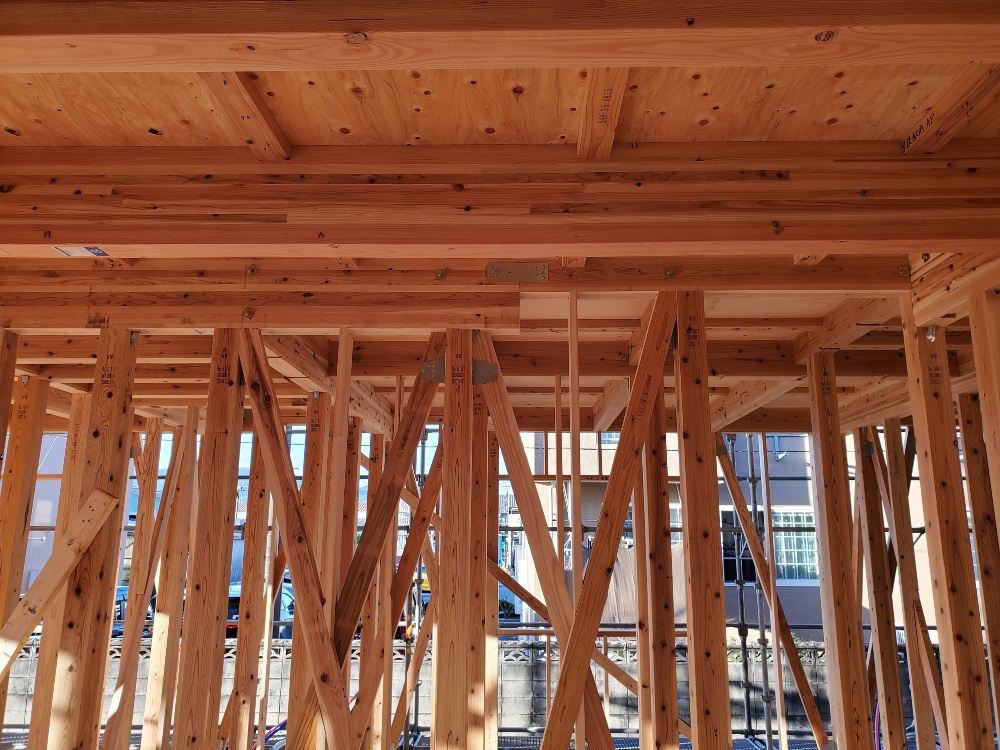

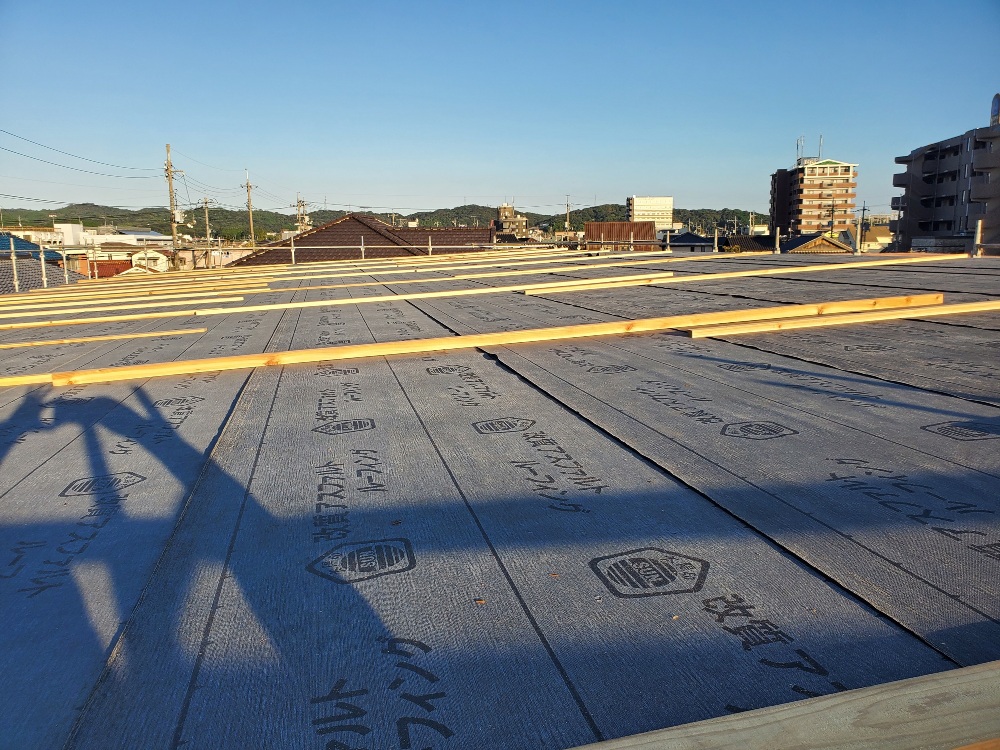

上棟

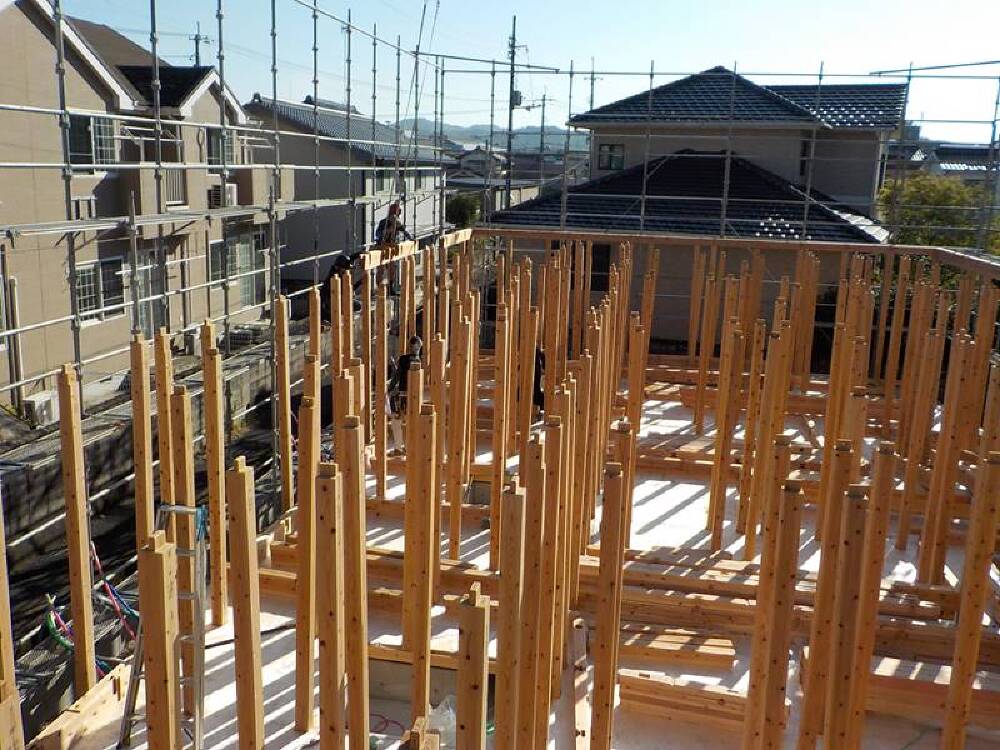

- 15.2021年10月06日
-

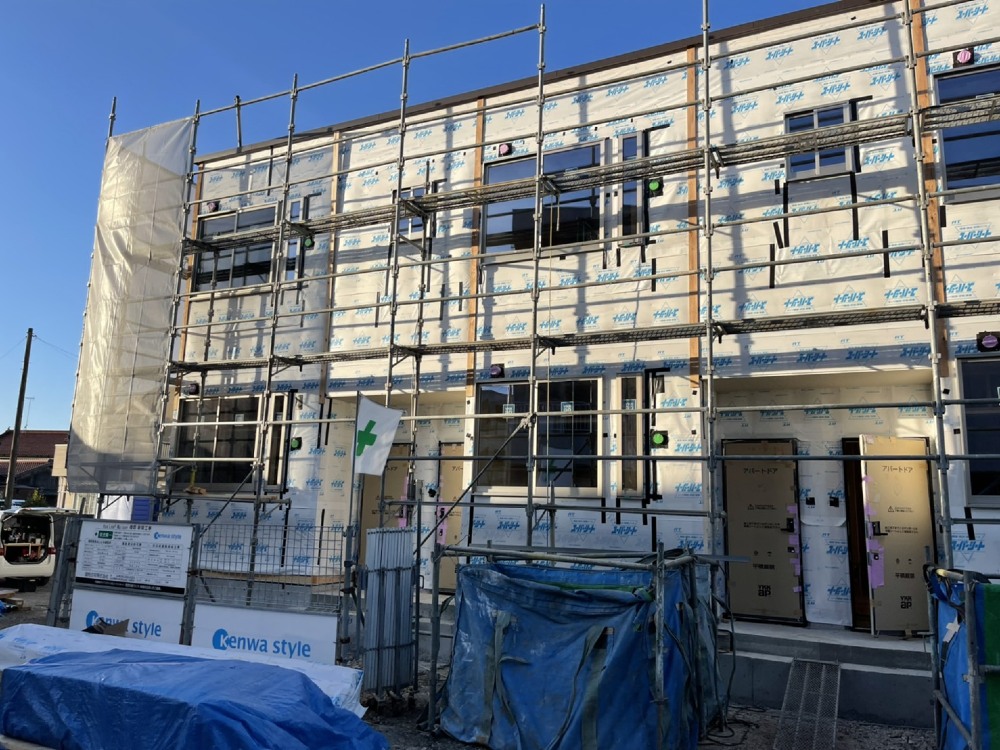

上棟
- 16.2021年10月06日
-
上棟
- 17.2021年10月06日
-
上棟
- 18.2021年10月06日
-
上棟
- 19.2021年10月06日
-
上棟
- 20.2021年10月07日
-

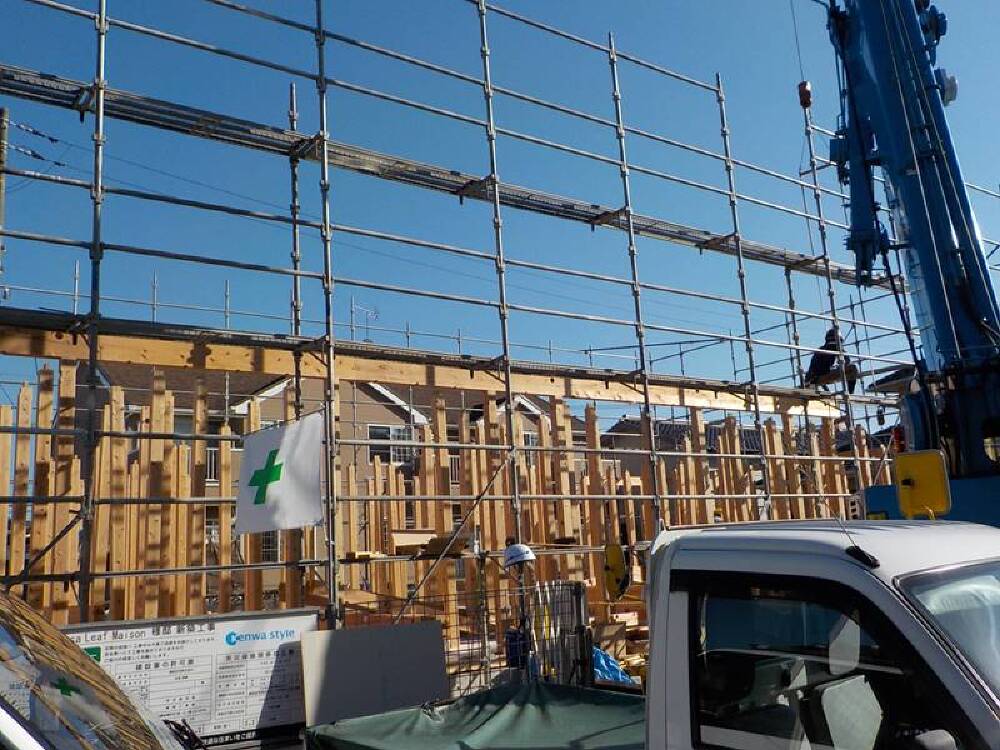

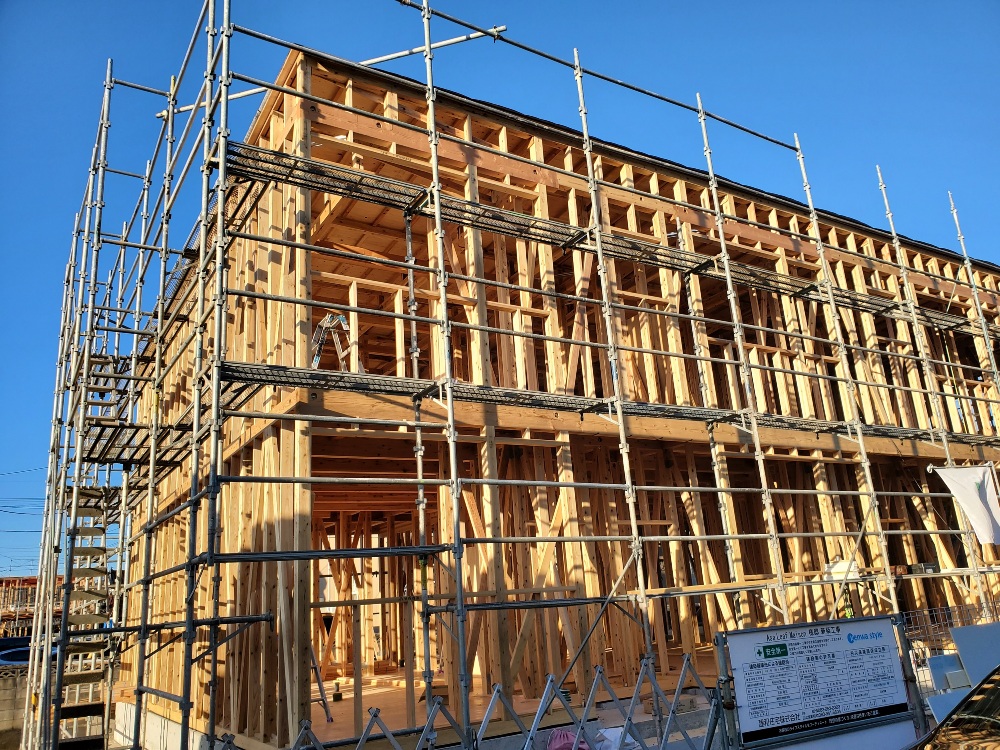

上棟(2日目)
- 21.2021年10月07日
-
上棟(2日目)
- 22.2021年10月07日
-

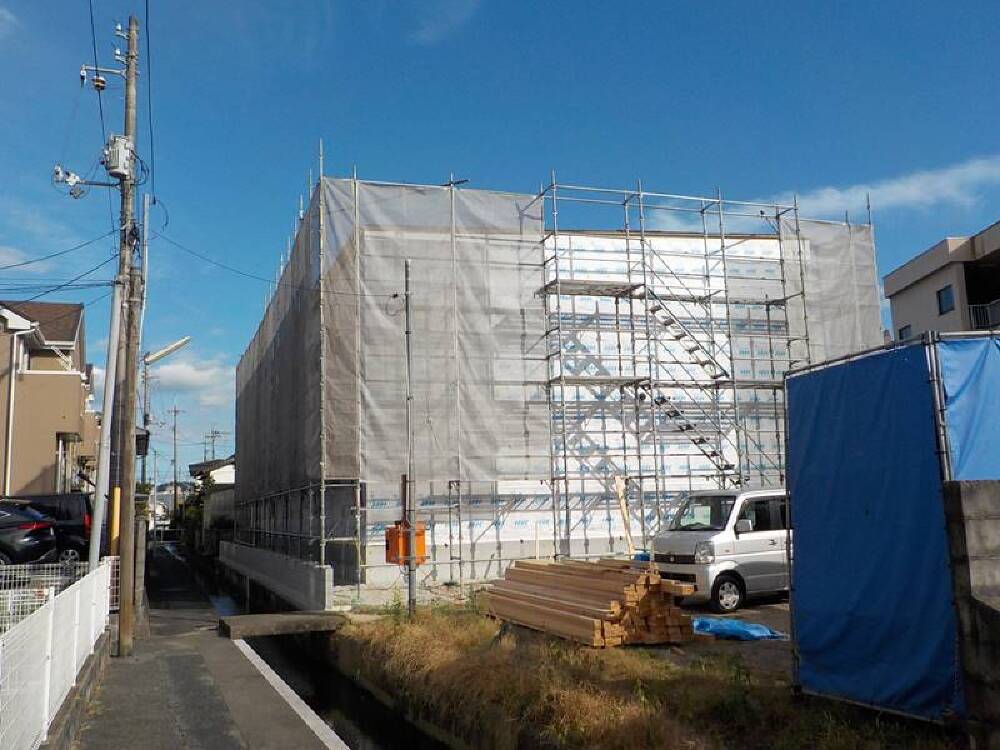

上棟(2日目)

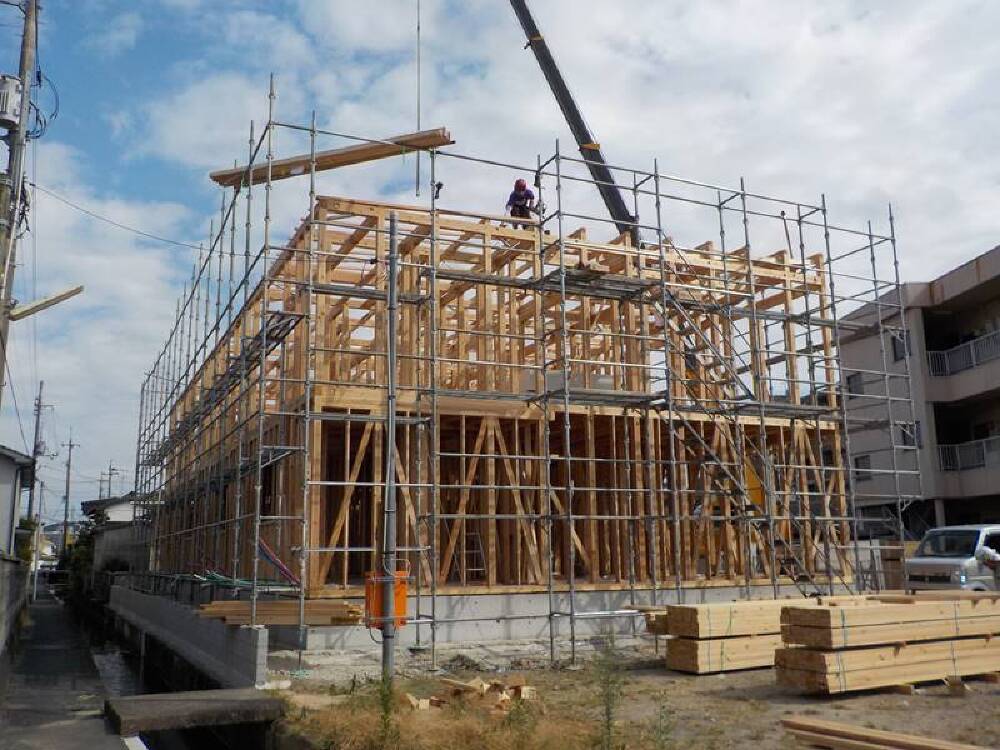

- 23.2021年10月08日
-

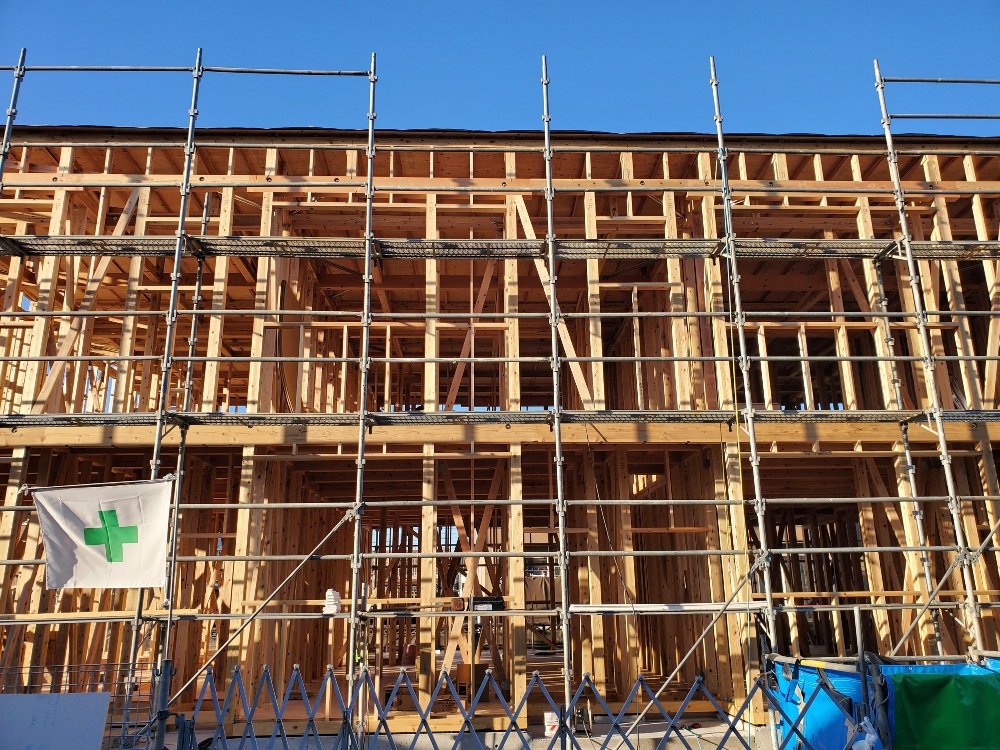

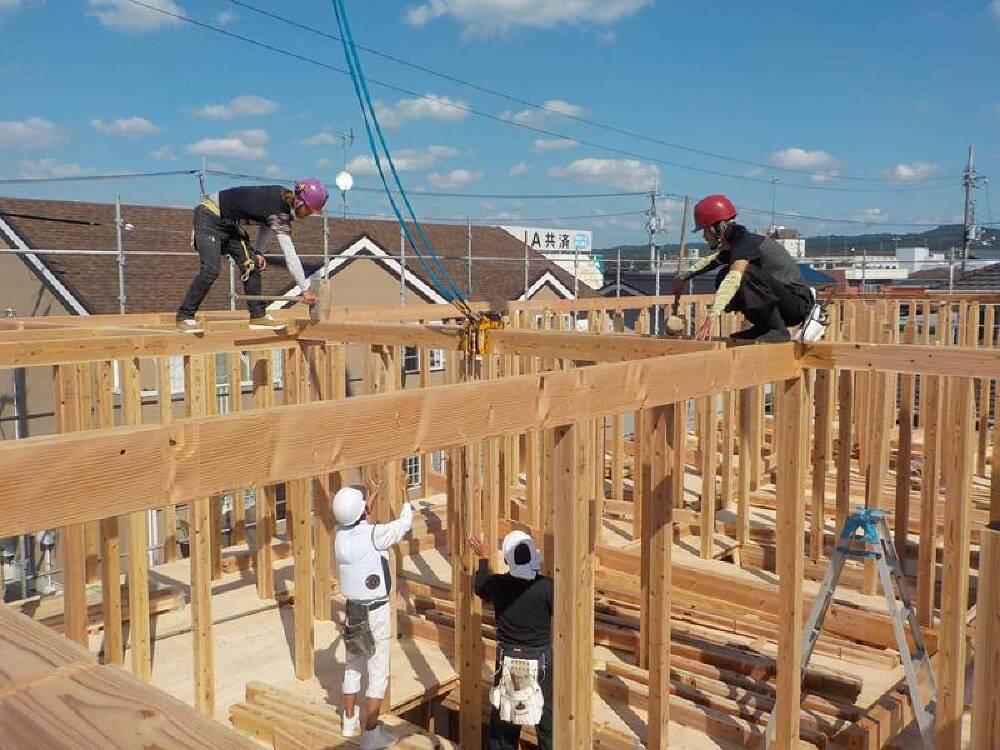

上棟(3日目)
- 24.2021年10月08日
-
上棟(3日目)
- 25.2021年10月08日
-
上棟(3日目)
- 26.2021年10月11日
-
上棟
- 27.2021年10月11日
-
上棟
- 28.2021年10月11日
-
上棟
- 29.2021年10月11日
-
上棟

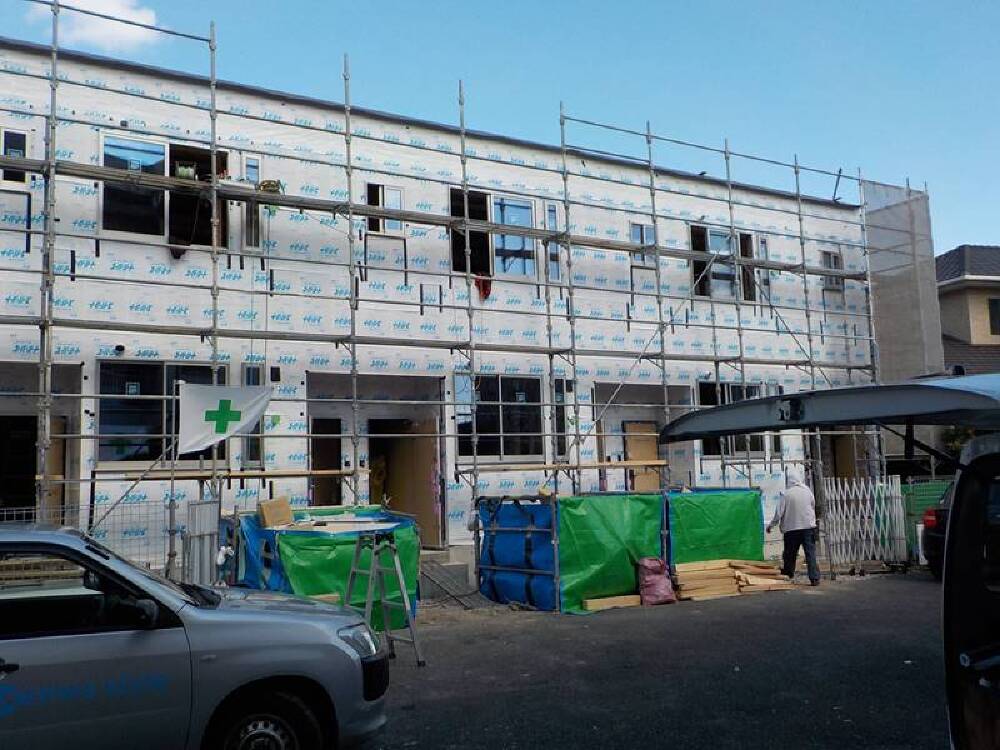

- 30.2021年10月12日
-
外部施工状況
- 31.2021年10月12日
-
内部施工状況(躯体検査)
第三者機関JIO(日本住宅保険検査機構)による躯体検査を受けました。上棟後に柱や、梁、筋交い、金物等が図面通りにきちんと施工されているかの検査で、住宅品質確保法により義務づけられている住宅瑕疵担保責任保険に必要な検査となります。検査を受けて、問題がないことを確認した後、次の工程に進みます。
- 32.2021年10月14日
-

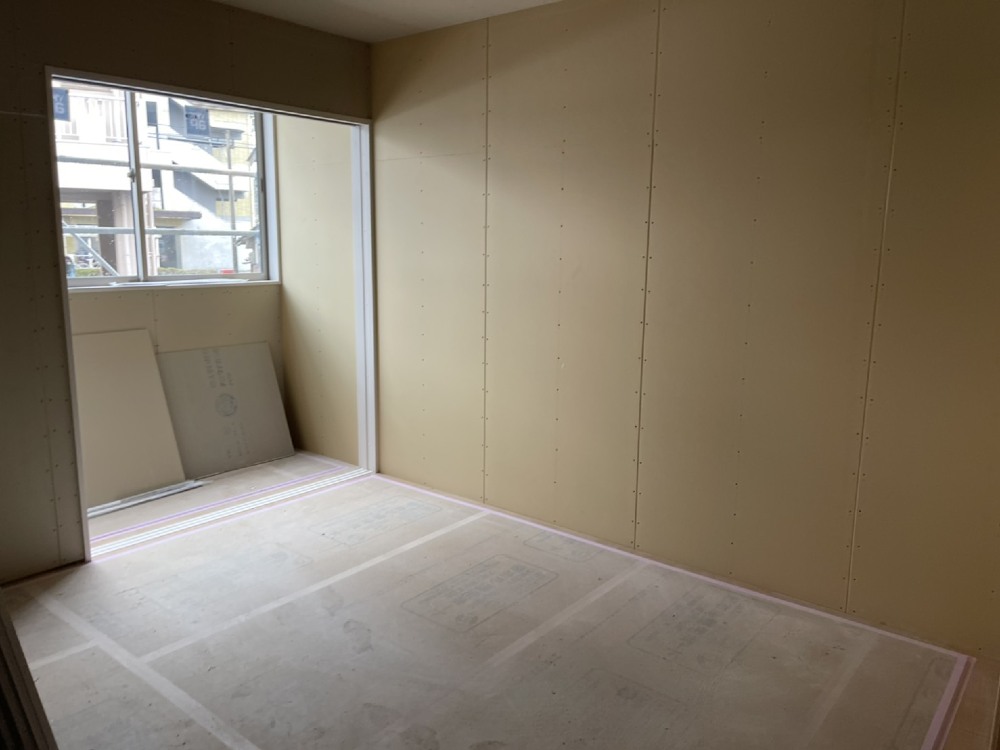

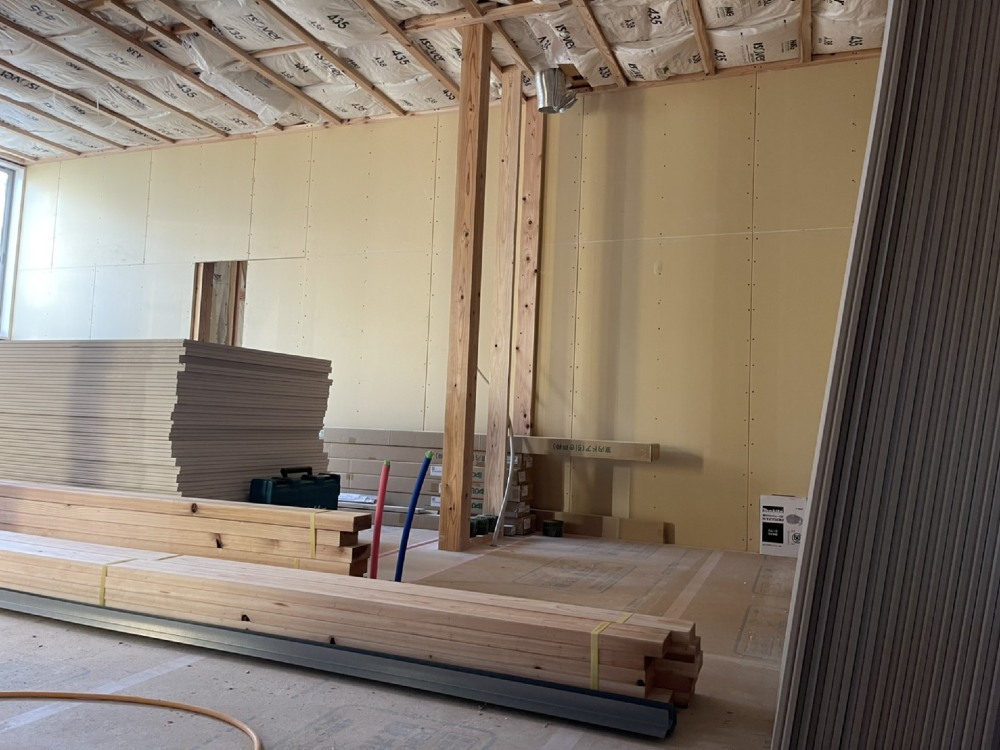

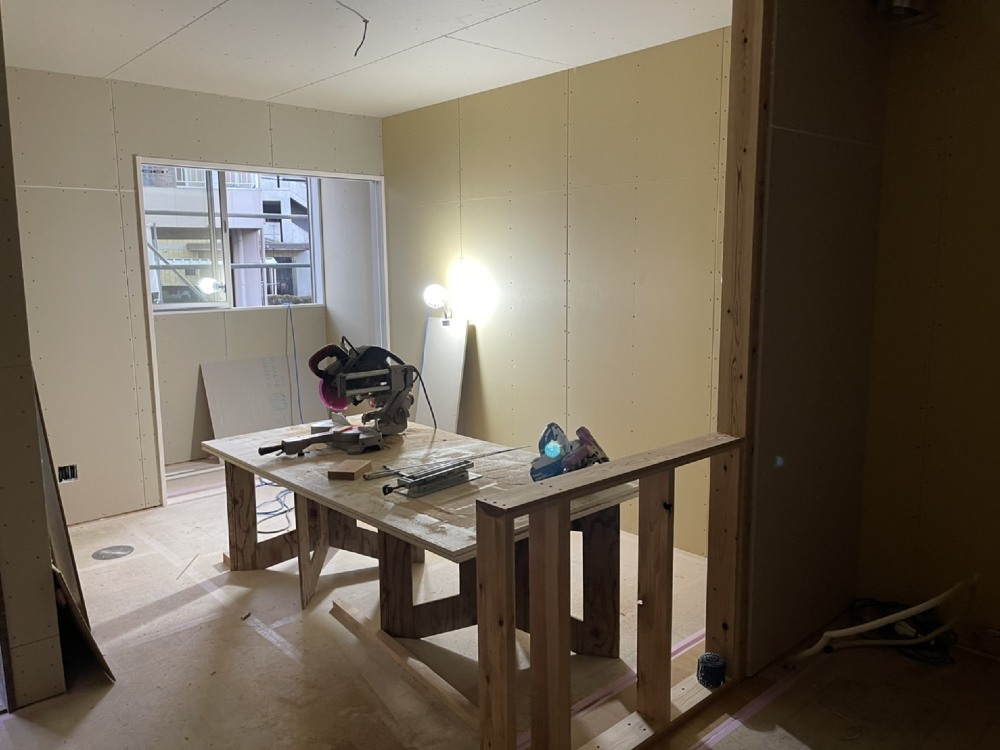

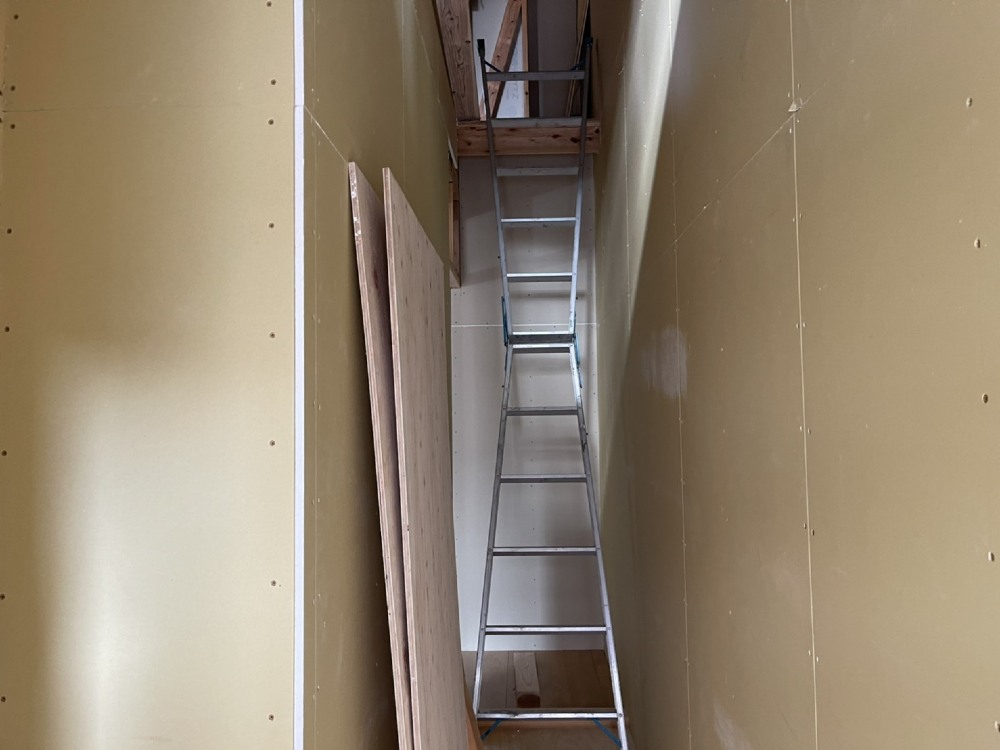

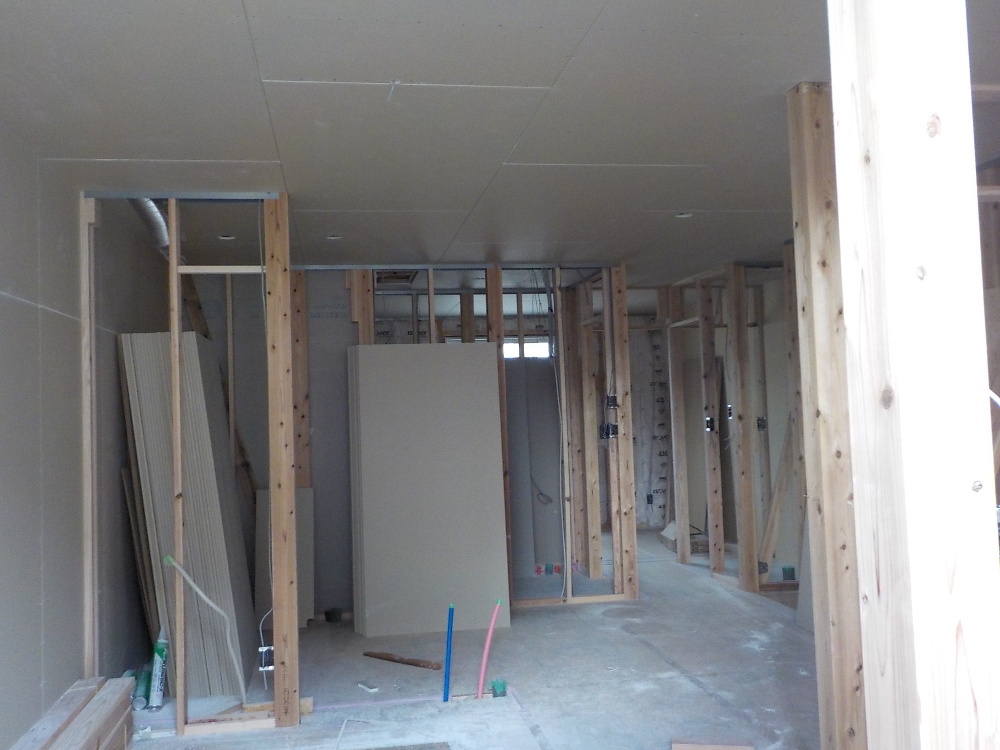

内部施工状況(ボード張り)
- 33.2021年10月14日
-

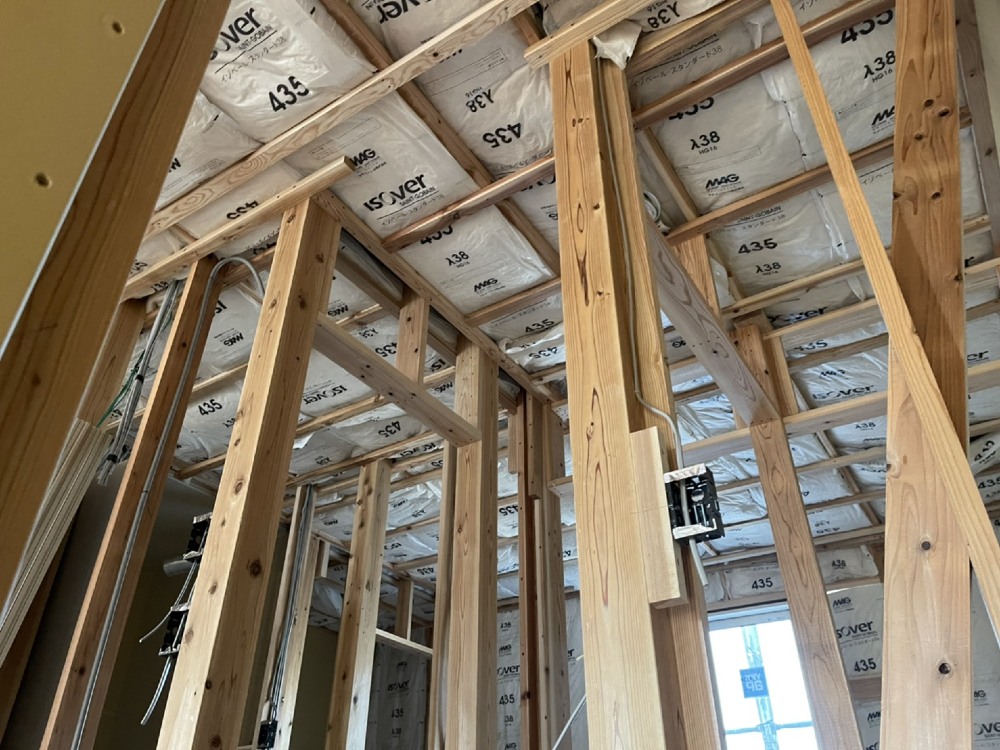

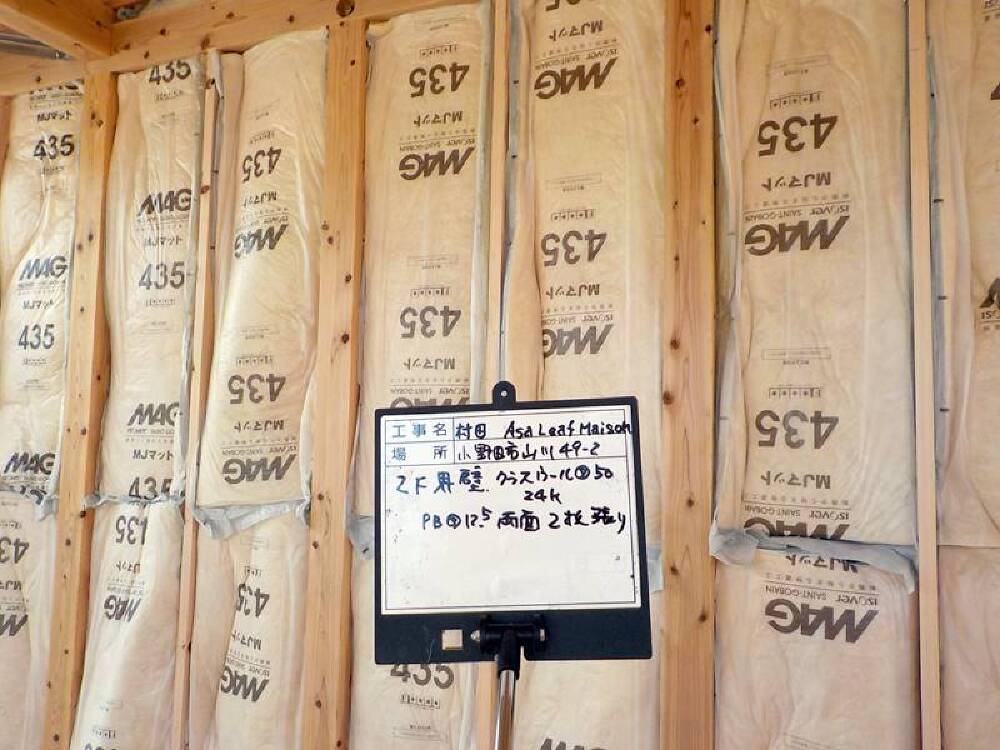

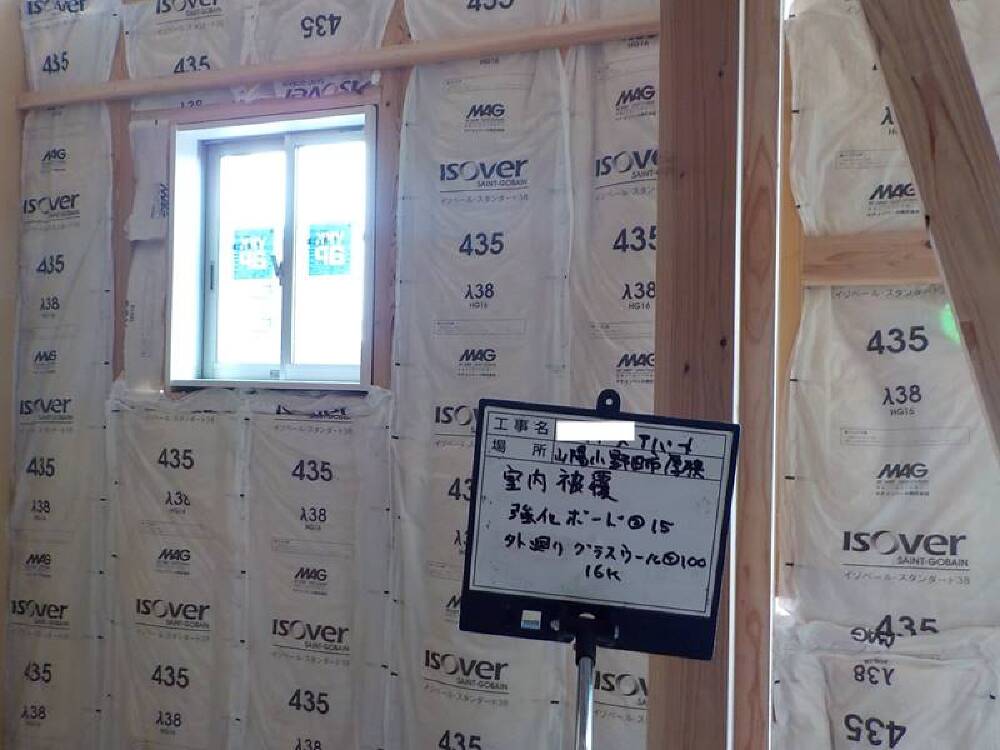

内部施工状況(断熱材施工)

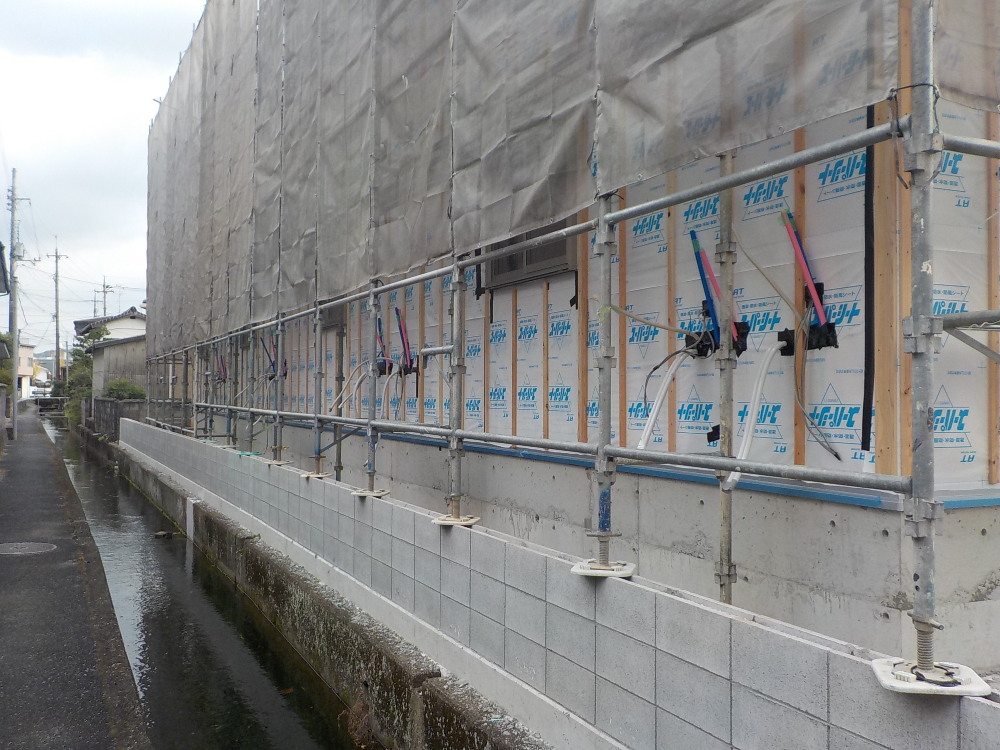

- 34.2021年10月15日
-
外部施工状況
- 35.2021年10月16日
-
外部施工状況

- 36.2021年10月16日
-
内部施工状況
- 37.2021年10月16日
-

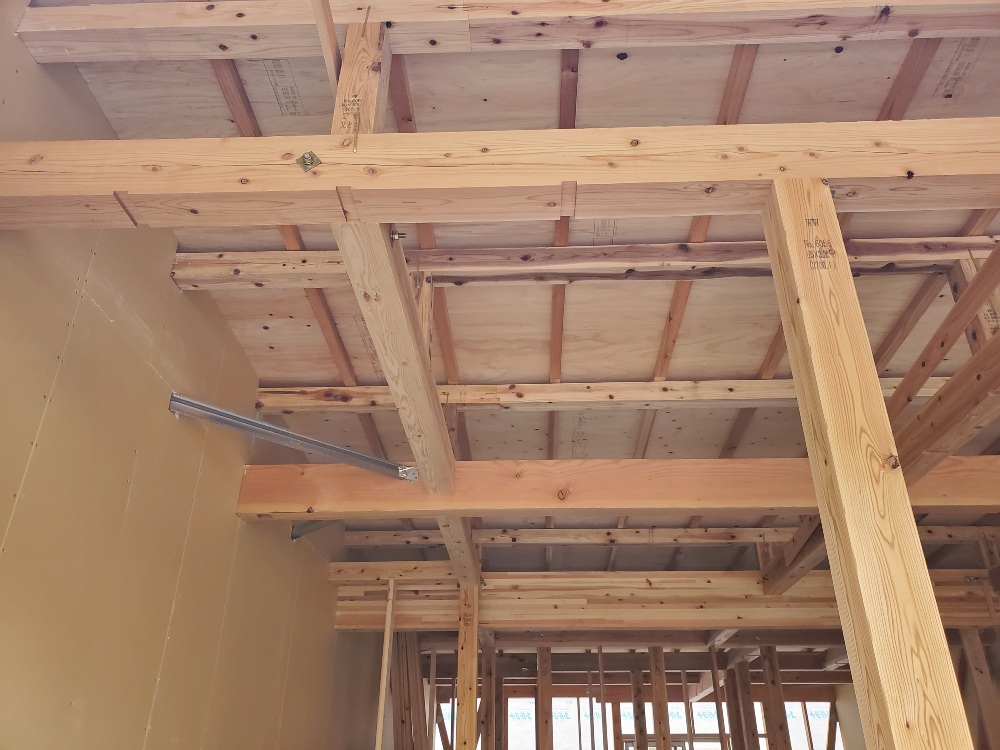

内部施工状況
- 38.2021年10月16日
-
内部施工状況
- 39.2021年10月18日
-
外部施工状況
- 40.2021年10月19日
-

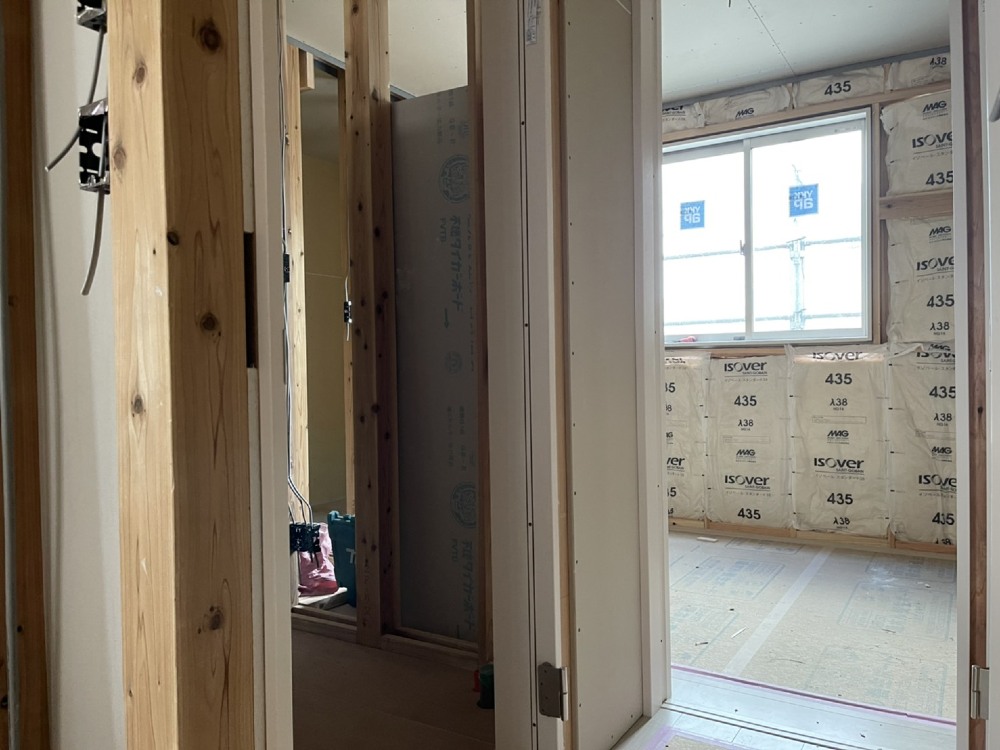

内部施工状況
- 41.2021年10月19日
-

外部施工状況

- 42.2021年10月21日
-
外部施工状況
- 43.2021年10月21日
-
内部施工状況

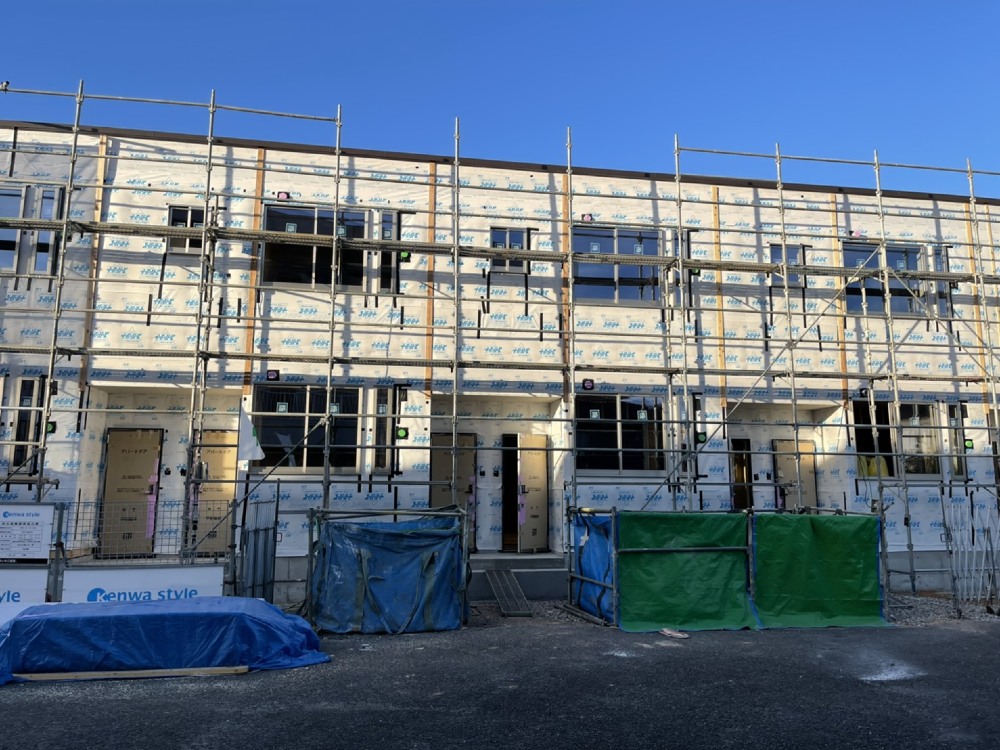

- 44.2021年10月29日
-
外部施工状況
胴縁貼り付け
- 45.2021年10月29日
-
外部施工状況
- 46.2021年10月29日
-
内部施工状況
石膏ボード貼り付け
- 47.2021年10月29日
-
内部施工状況

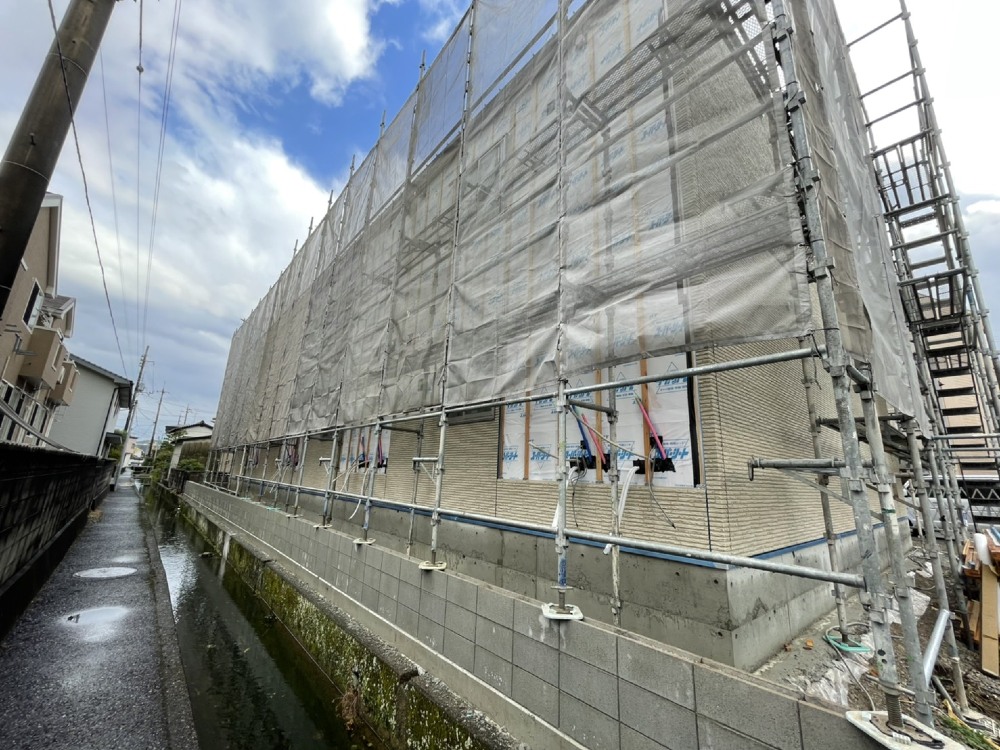

- 48.2021年11月05日
-
外部施工状況
- 49.2021年11月05日
-
内部施工状況
- 50.2021年11月10日
-

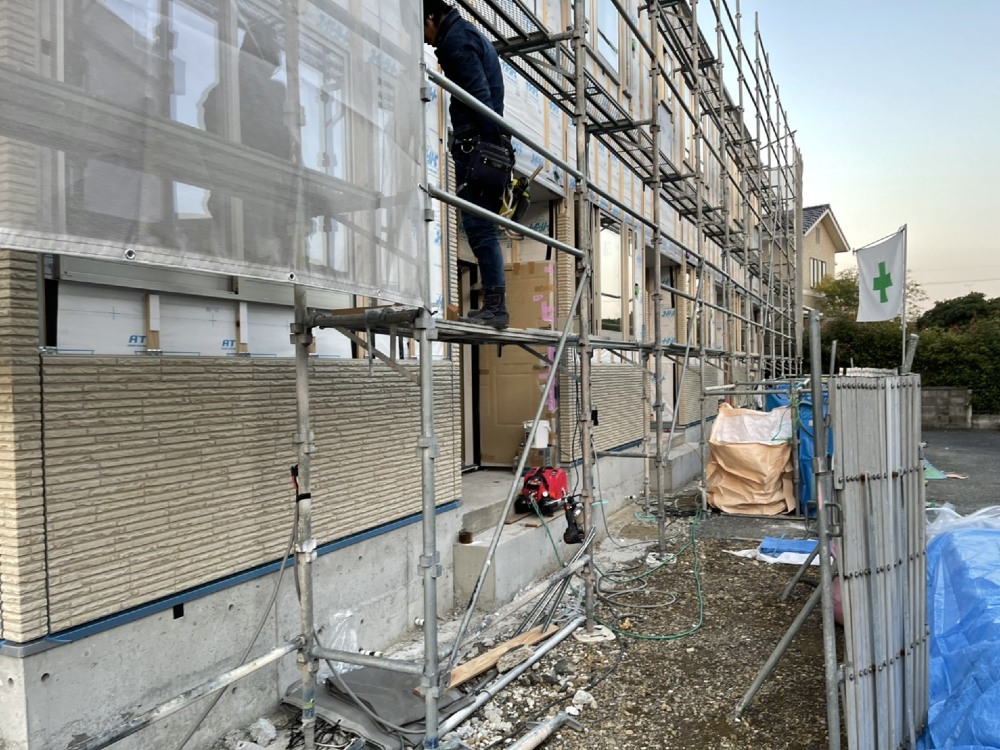

外部施工状況
- 51.2021年11月10日
-
内部施工状況
- 52.2021年11月10日
-
内部施工状況
- 53.2021年11月12日
-
外部施工状況
外壁サイディング貼り

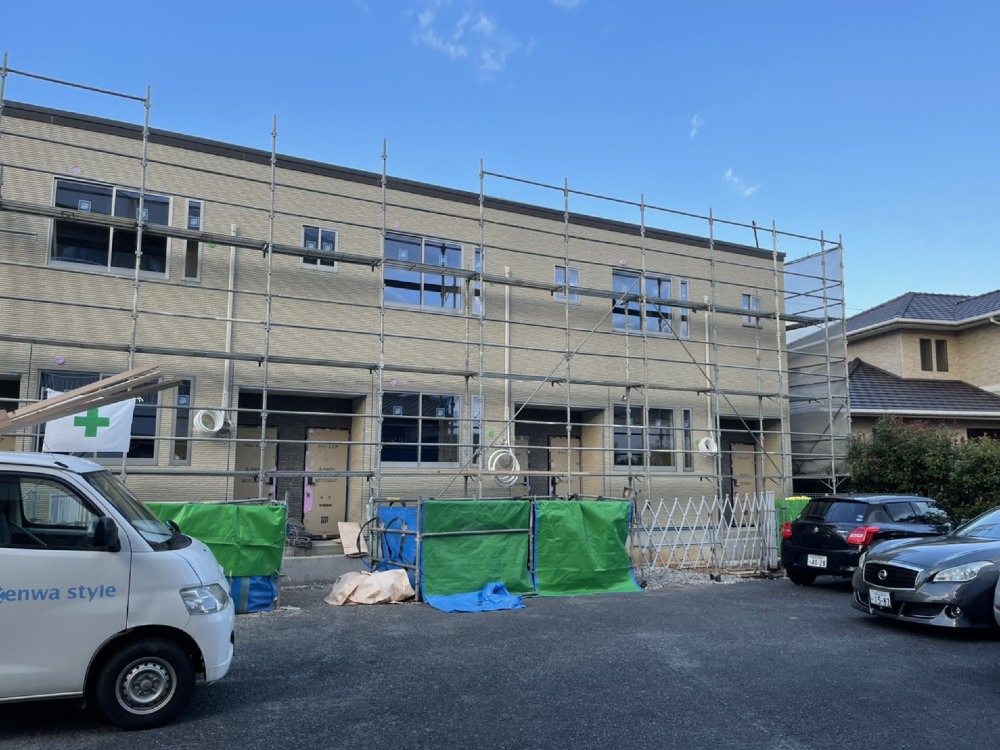

- 54.2021年11月12日
-
内部施工状況
- 55.2021年11月15日
-

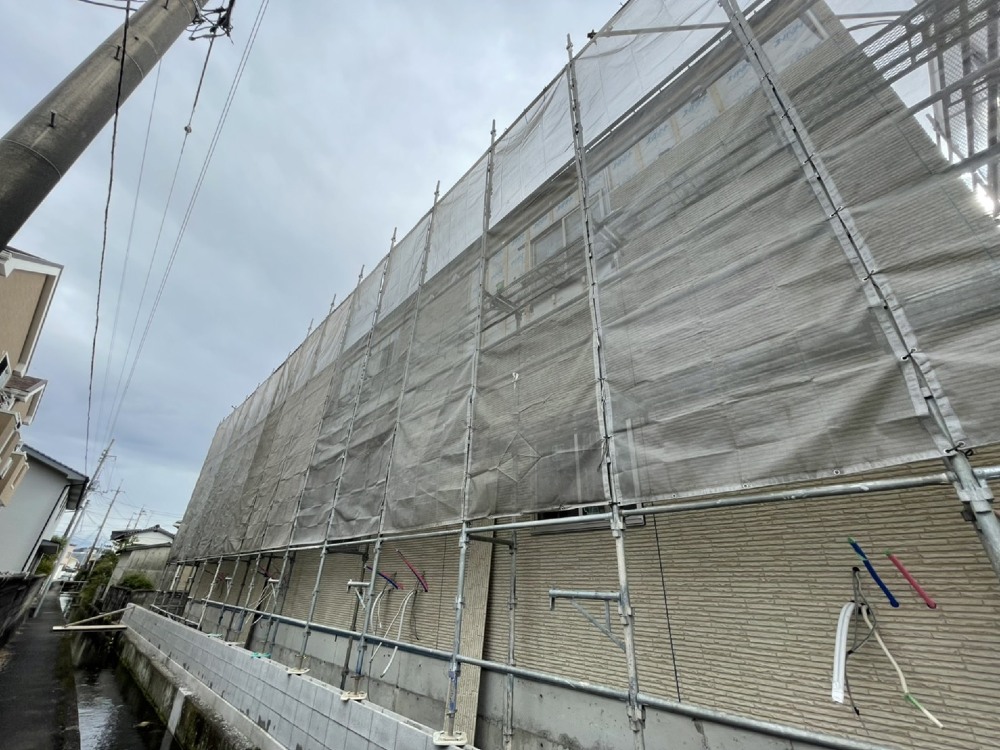

外部施工状況
サイディング工事中です
- 56.2021年11月15日
-
内部施工状況
- 57.2021年11月15日
-
内部施工状況
- 58.2021年11月24日
-
外部施工状況

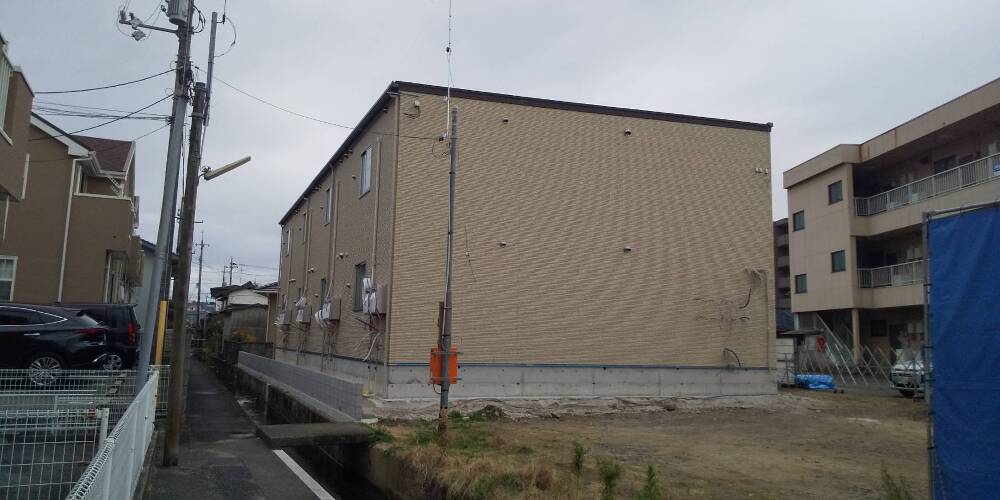

- 59.2021年12月13日
-

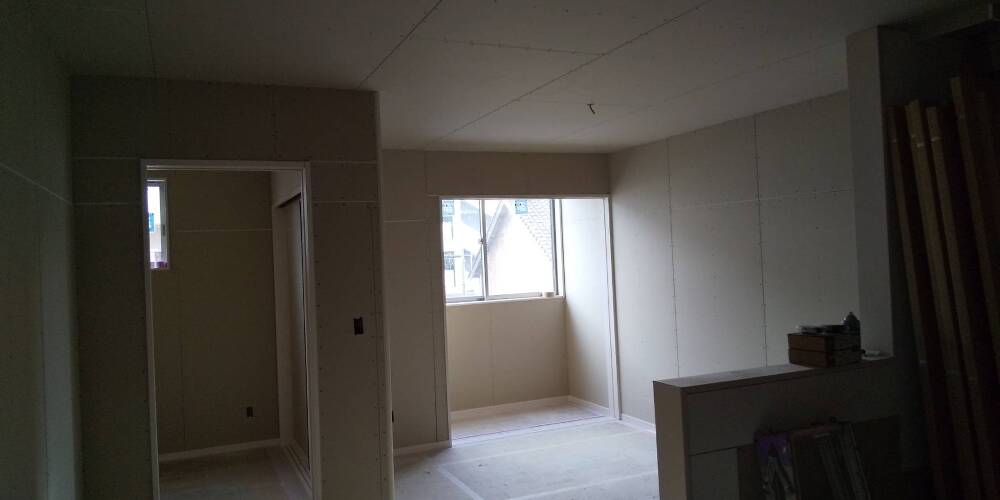

内部施工状況
- 60.2021年12月13日
-

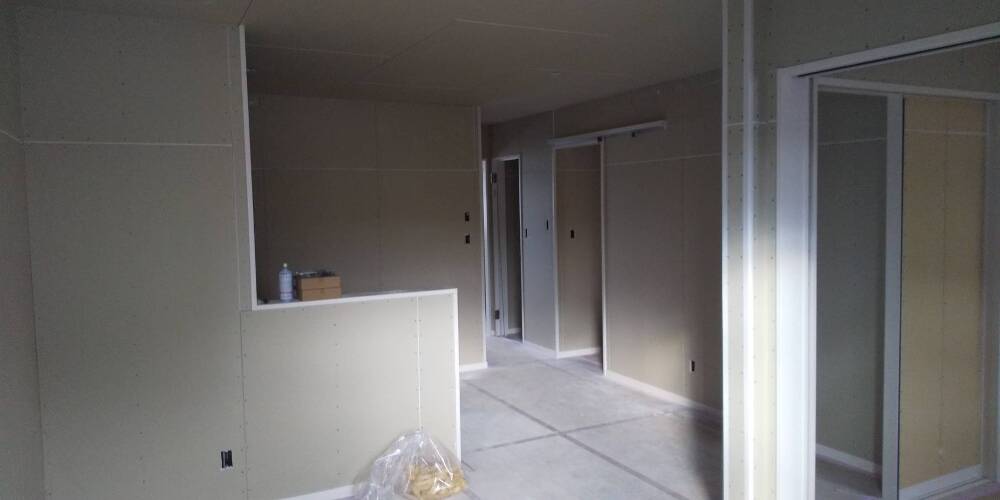

内部施工状況
- 61.2021年12月14日
-

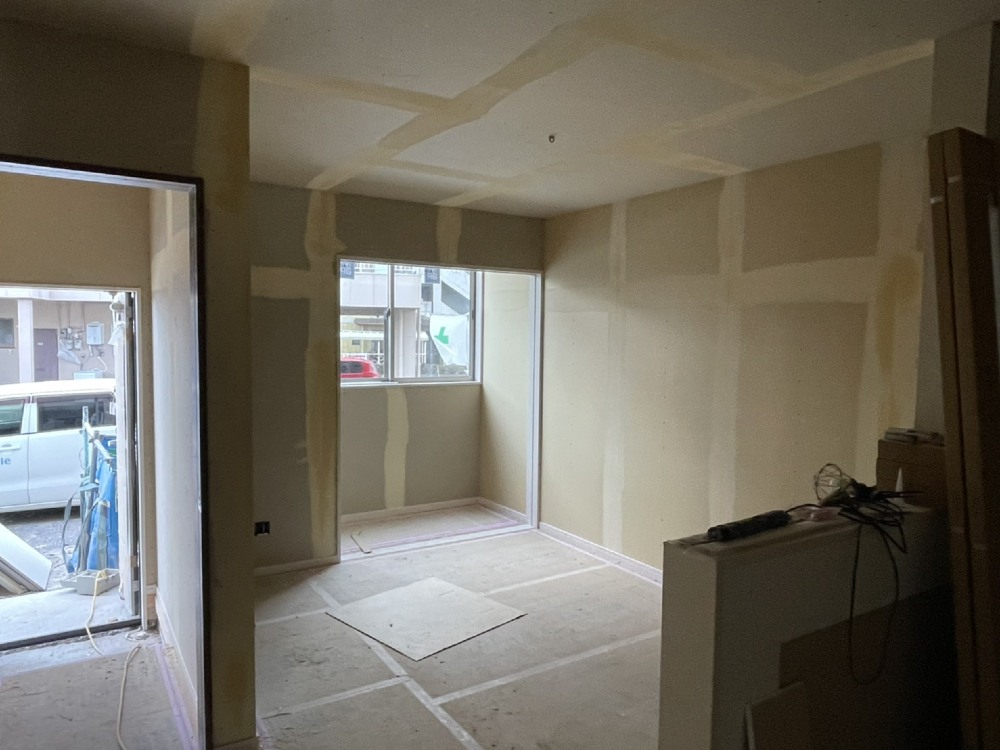

内部施工状況
クロスを貼る際に凹凸ができないようパテ処理を行います
- 62.2021年12月17日
-

外部施工状況
- 63.2021年12月18日
-
外部施工状況
- 64.2021年12月18日
-
内部施工状況
- 65.2021年12月23日
-
内部施工状況
- 66.2021年12月24日
-
外部施工状況
- 67.2021年12月24日
-
内部施工状況
クロス施工

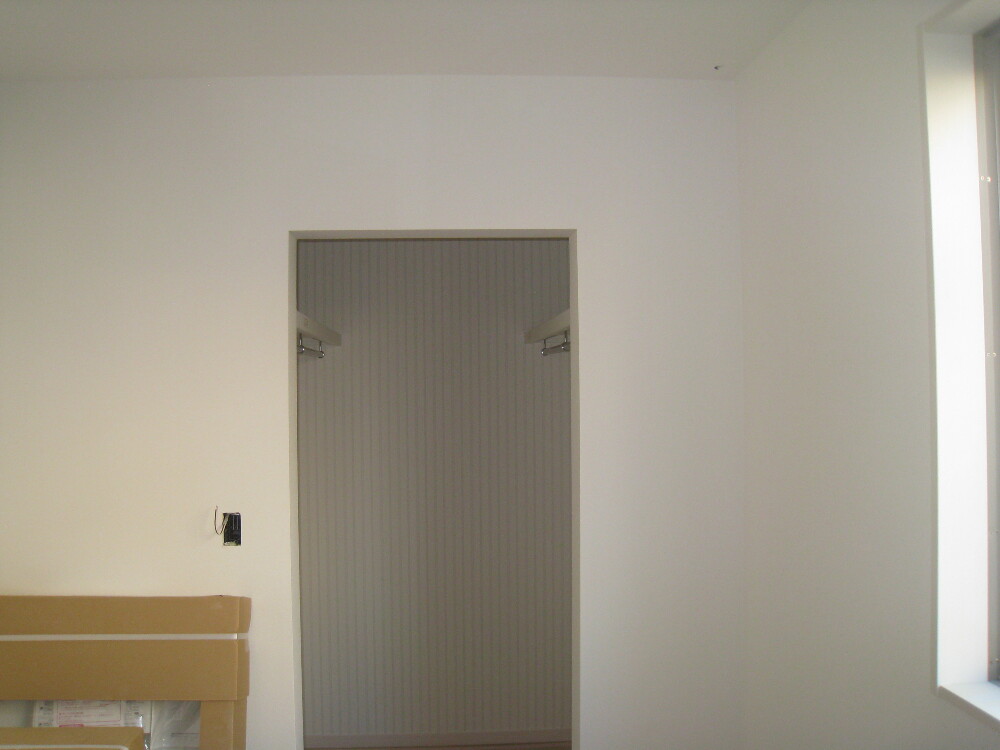

- 68.2022年01月07日
-
外部施工状況
- 69.2022年01月07日
-
内部施工状況
- 70.2022年02月09日
-

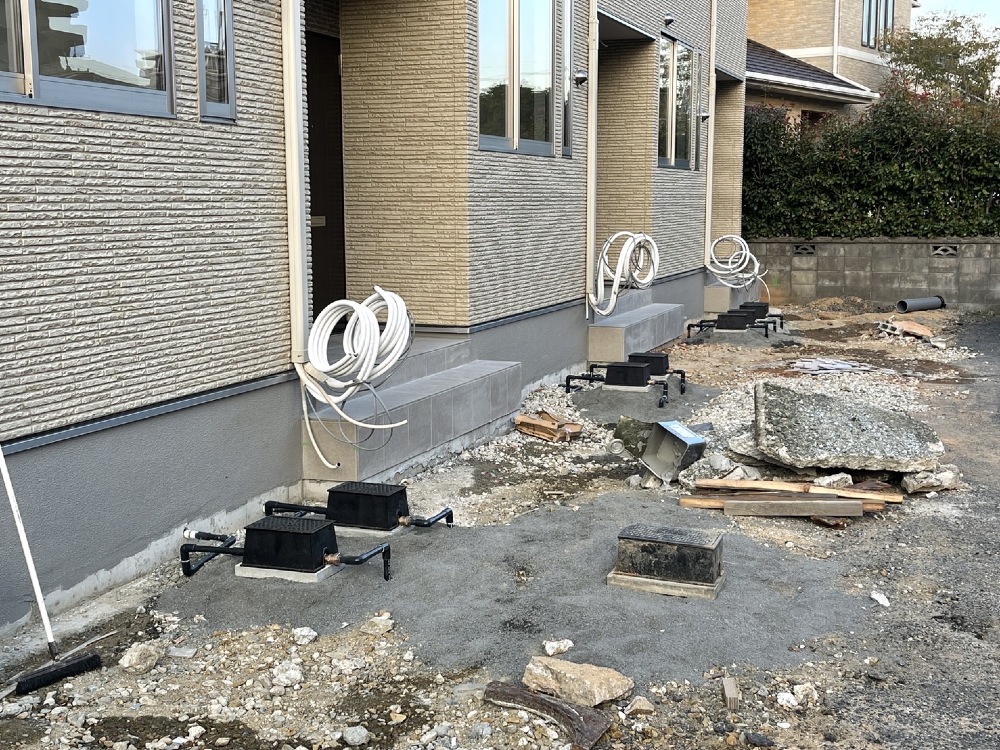

外部施工状況
- 71.2022年02月09日
-
外部施工状況
量水器設置
- 72.2022年02月09日
-

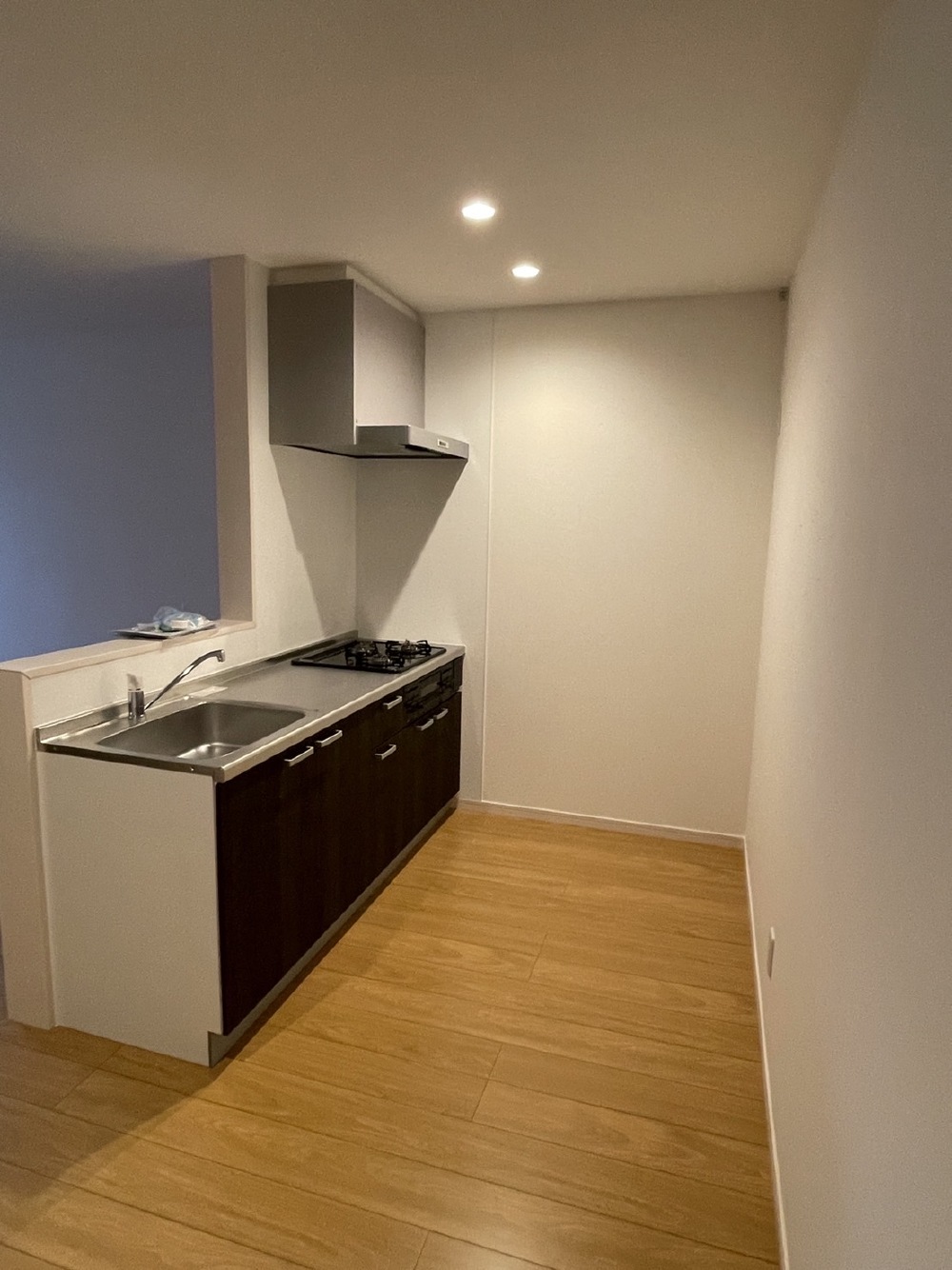

内部施工状況
クリーニングが終わりました
- 73.2022年02月09日
-
内部施工状況
- 74.2022年02月09日
-
内部施工状況

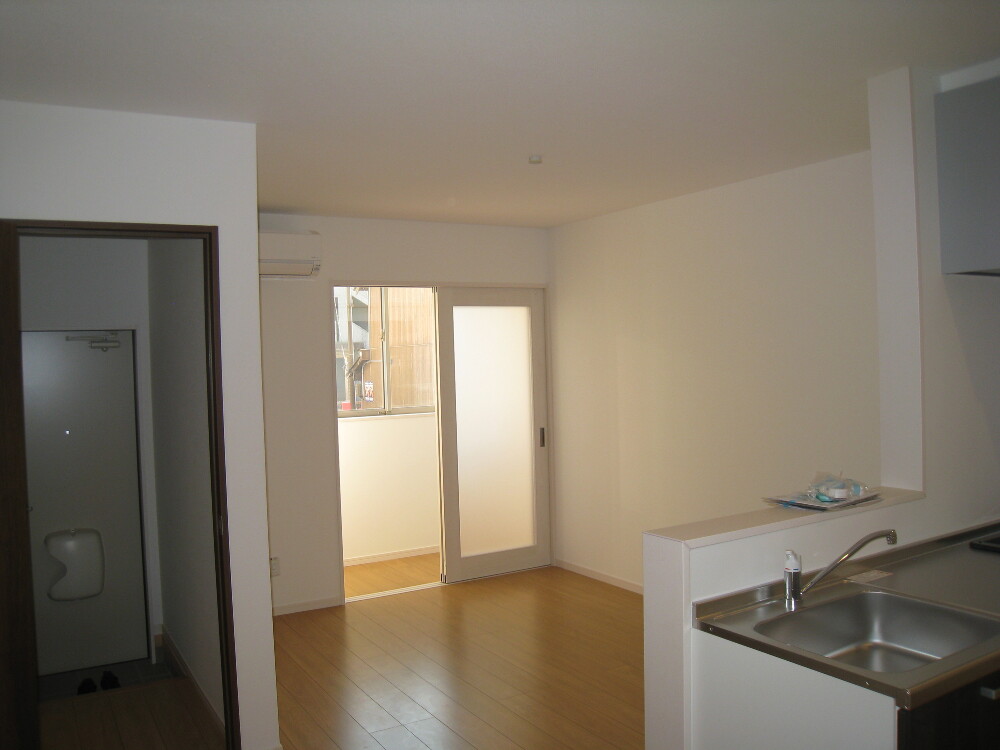

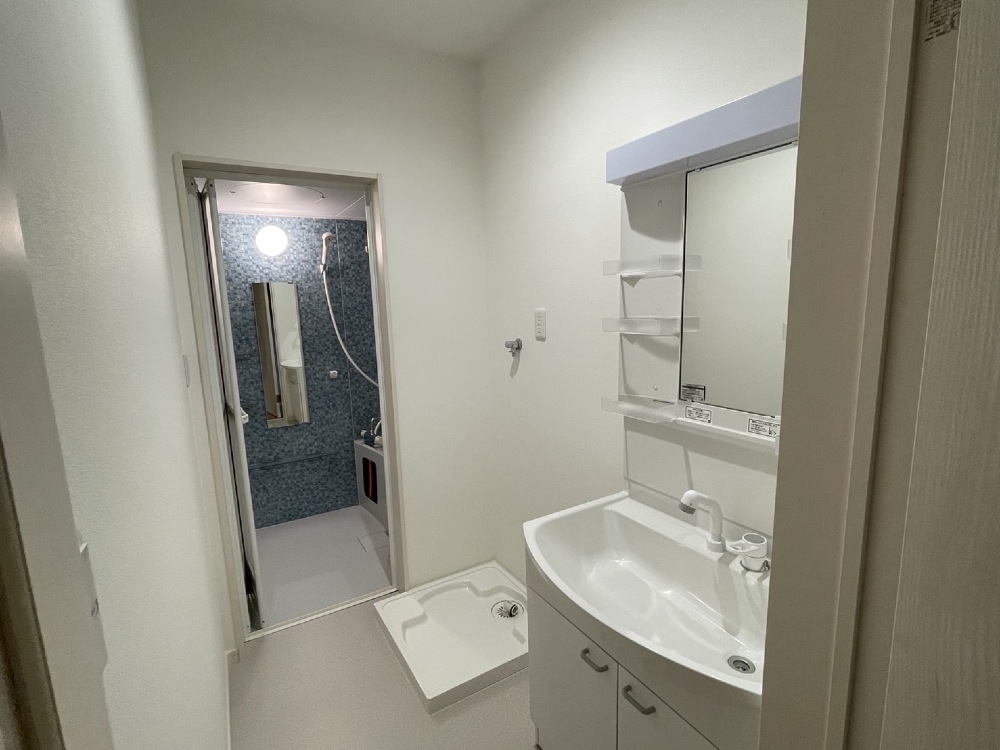

- 75.2022年02月12日
-
内部施工状況
- 76.2022年02月12日
-

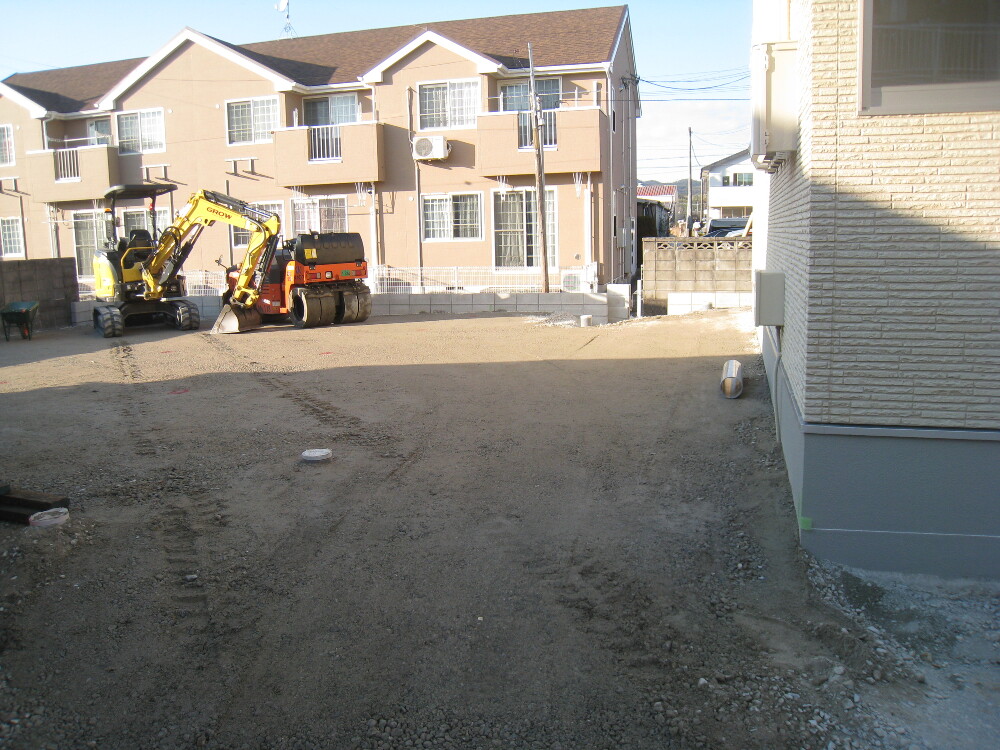

外構工事
- 77.2022年02月24日
-

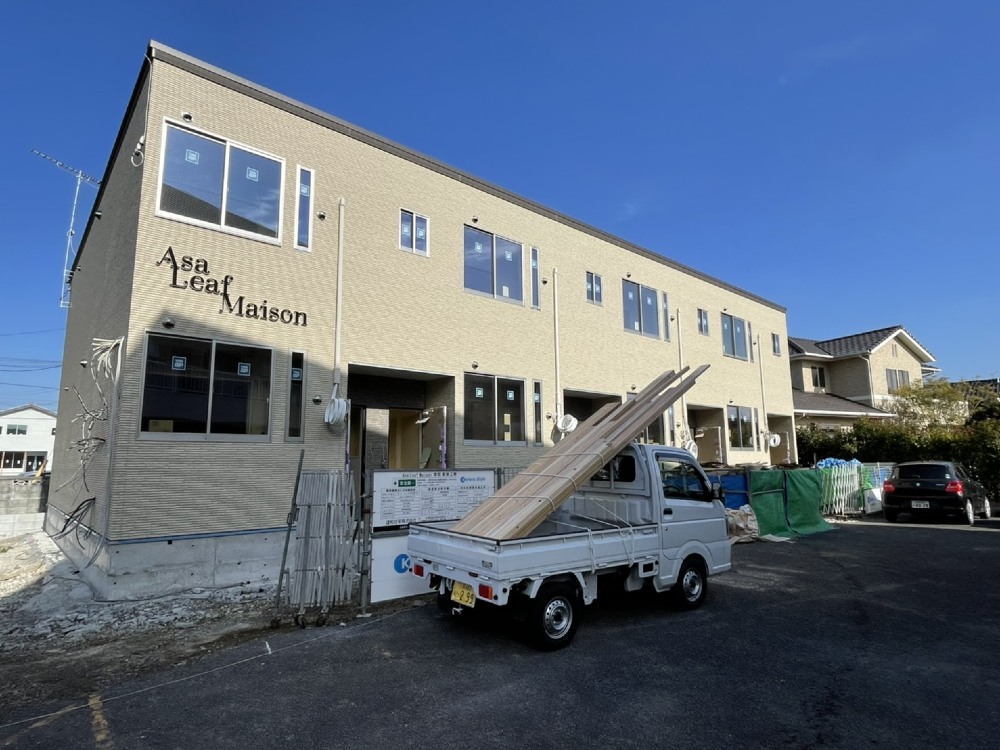

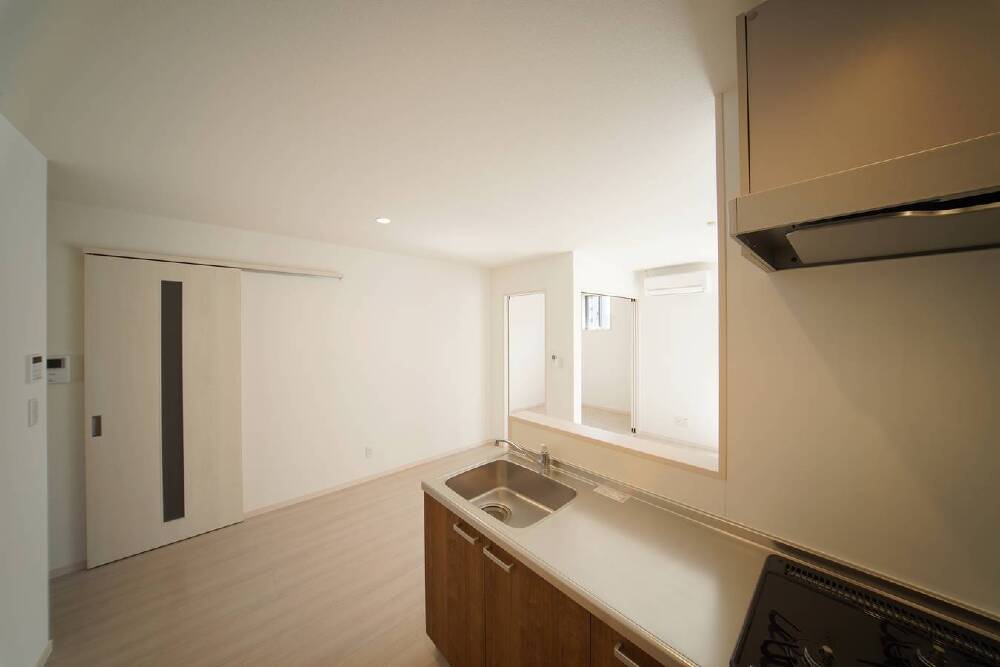

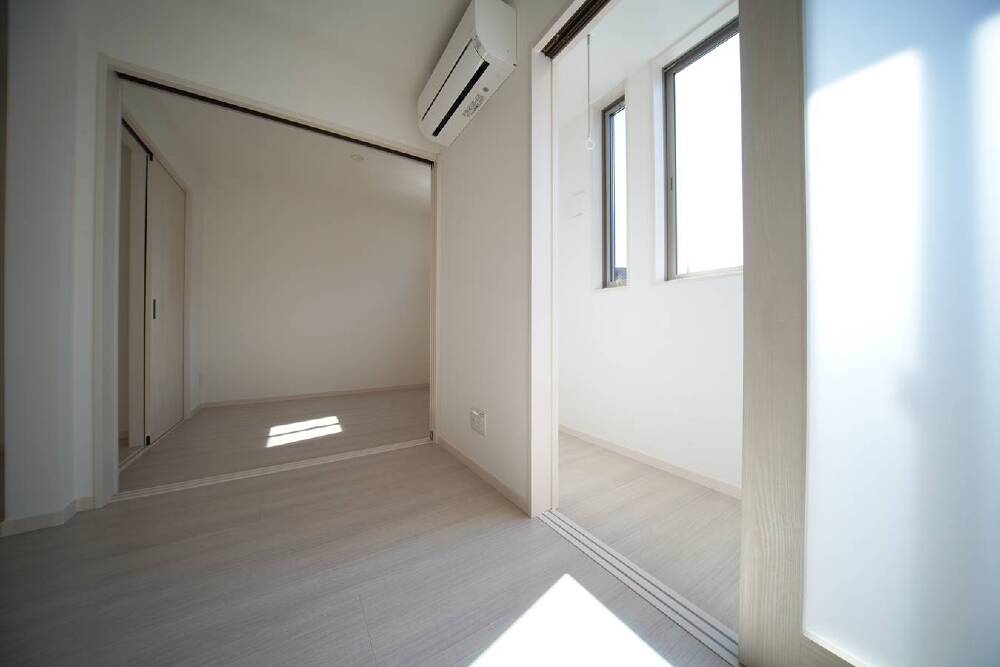

完成
- 78.2022年02月24日
-
完成
- 79.2022年02月24日
-
完成
- 80.2022年02月24日
-
完成
