ラ ルミエール泉【木造3階建賃貸マンション・2LDK12戸】
防府市
スタイル別|すべて
建築中レポート
- 1. 2022年01月14日
-
地鎮祭
- 2. 2022年01月14日
-
地鎮祭
- 3. 2022年01月14日
-
地鎮祭
本日お天気にも恵まれ、地鎮祭が行われました。
土木工事や建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得ます。

- 4. 2022年02月13日
-

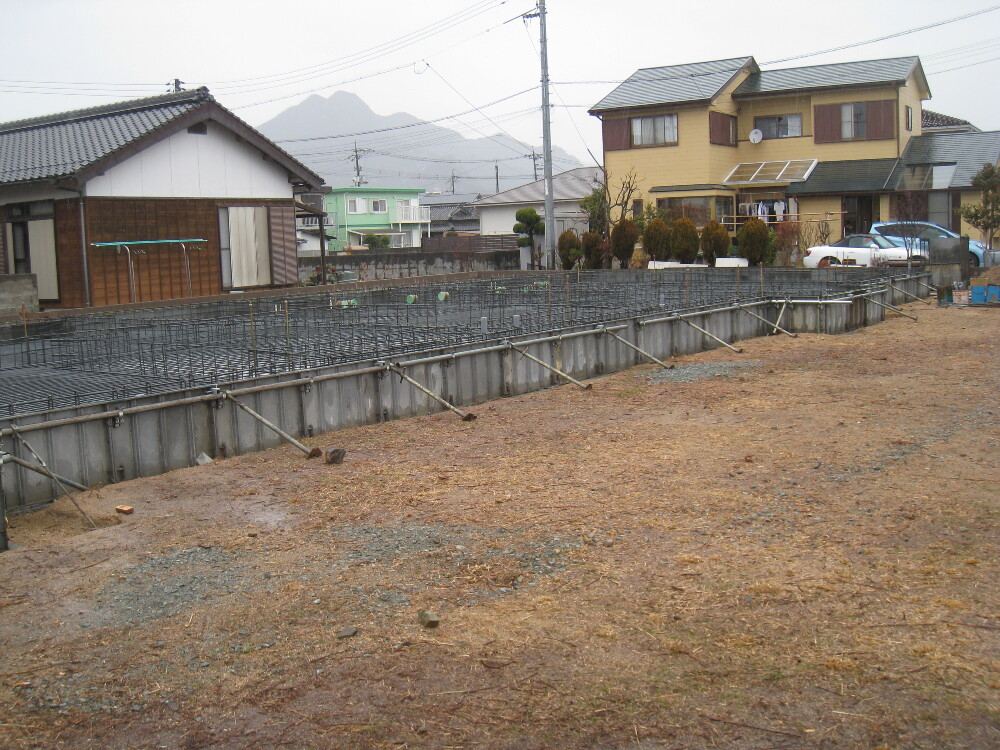

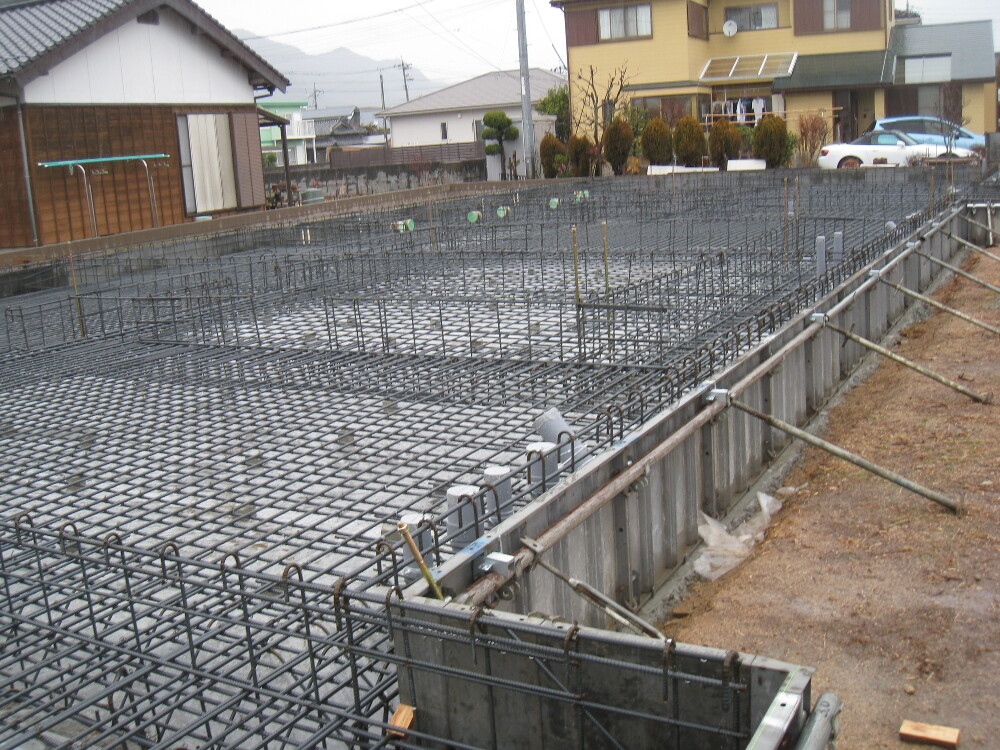

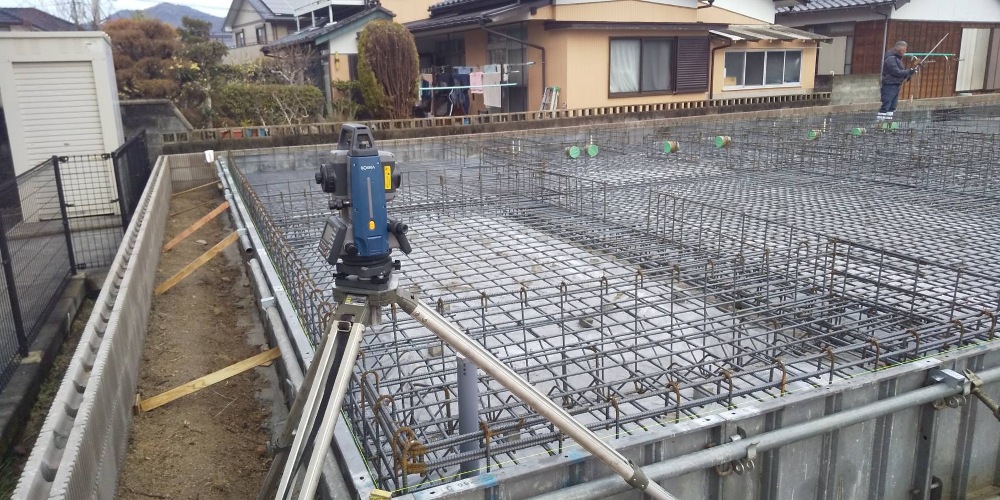

基礎配筋工事
配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。
- 5. 2022年02月13日
-
基礎配筋工事
- 6. 2022年02月14日
-
基礎配筋工事
- 7. 2022年02月14日
-
基礎配筋工事

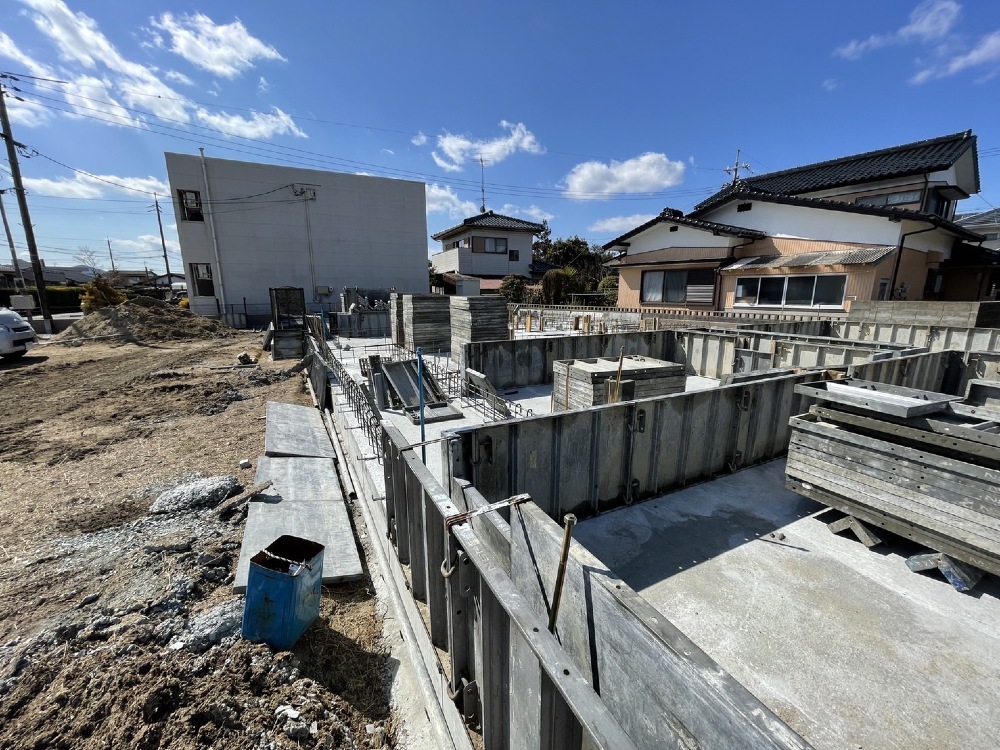

- 8. 2022年02月22日
-

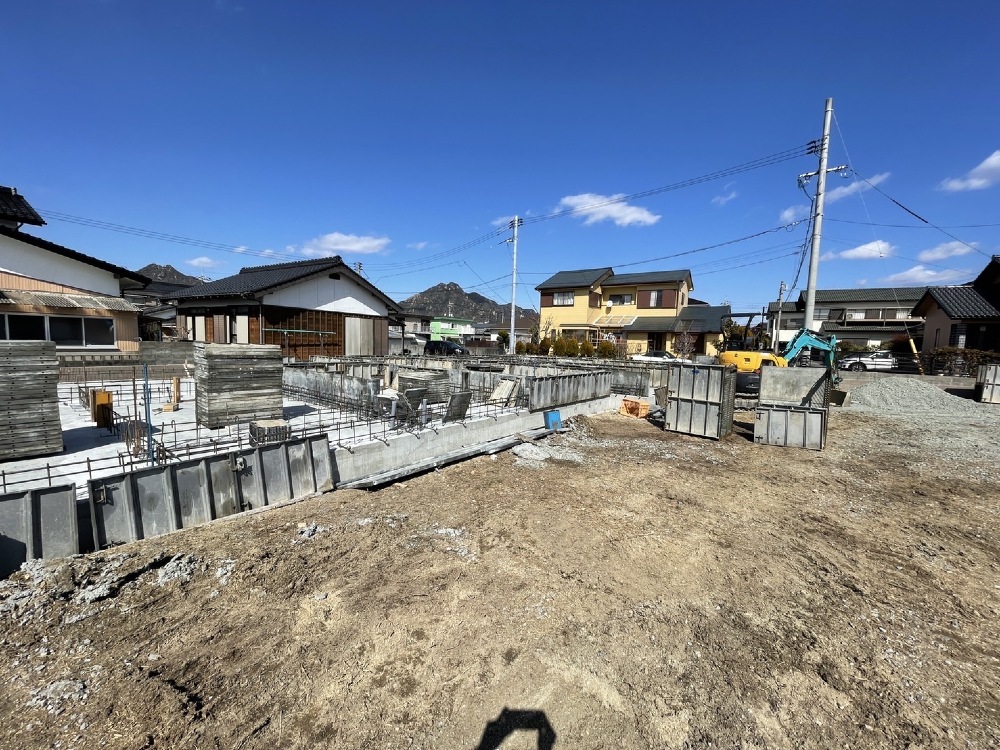

基礎工事
- 9. 2022年02月22日
-
基礎工事
はじめに基礎の床ベースにコンクリートを打設しますが、
このときに打ったコンクリートが建物の外周に流れ出ないよう、基礎外周にも型枠を組み立てます。

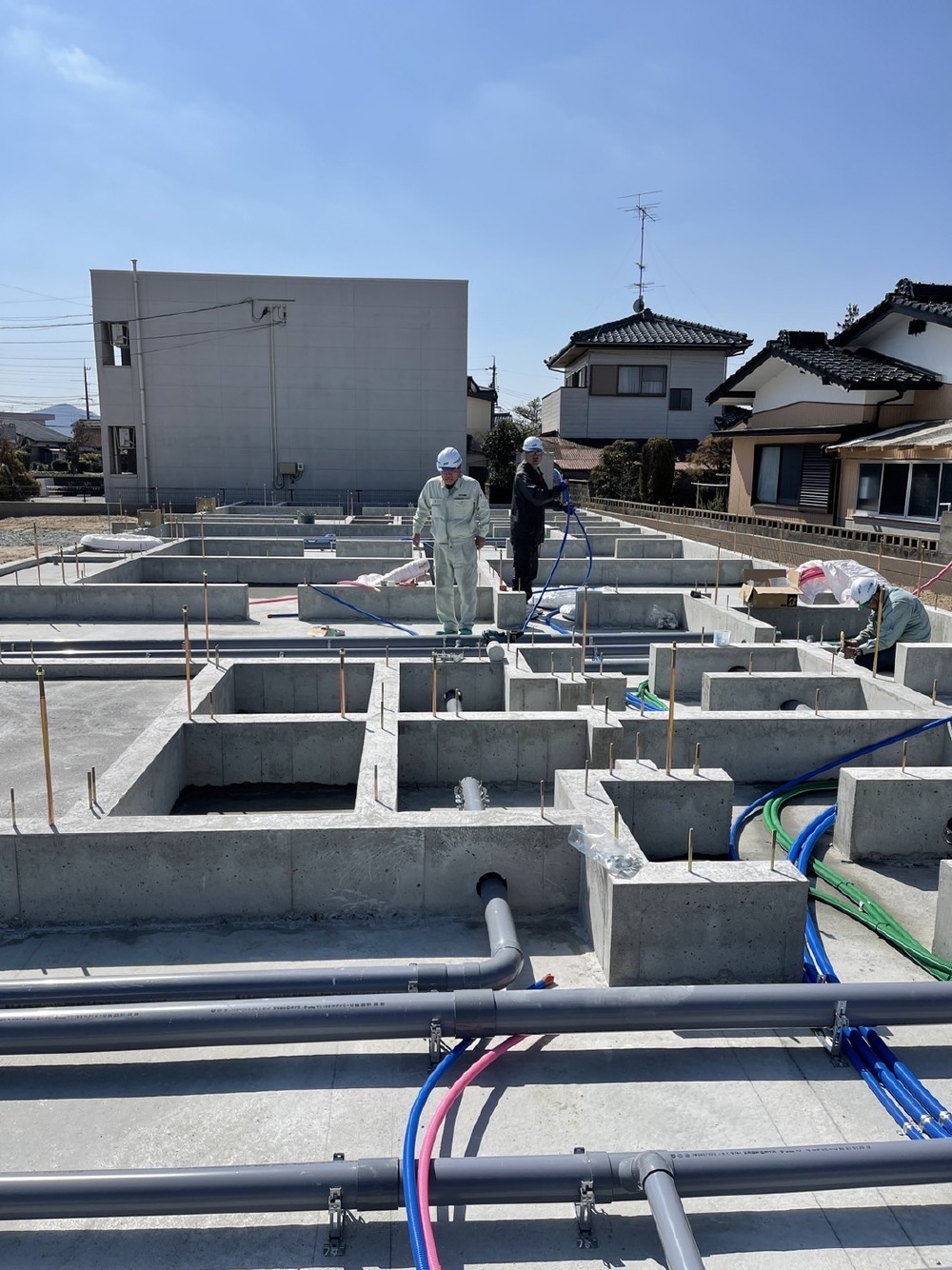

- 10. 2022年03月03日
-

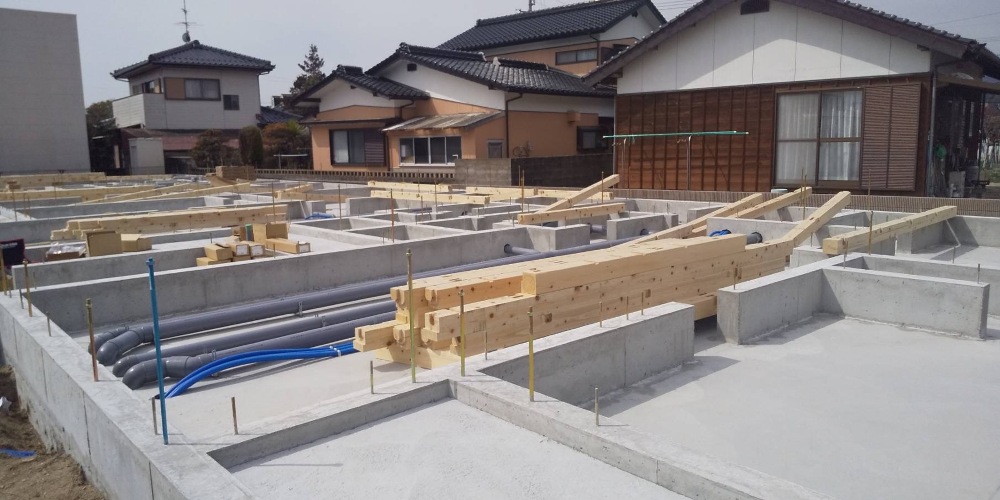

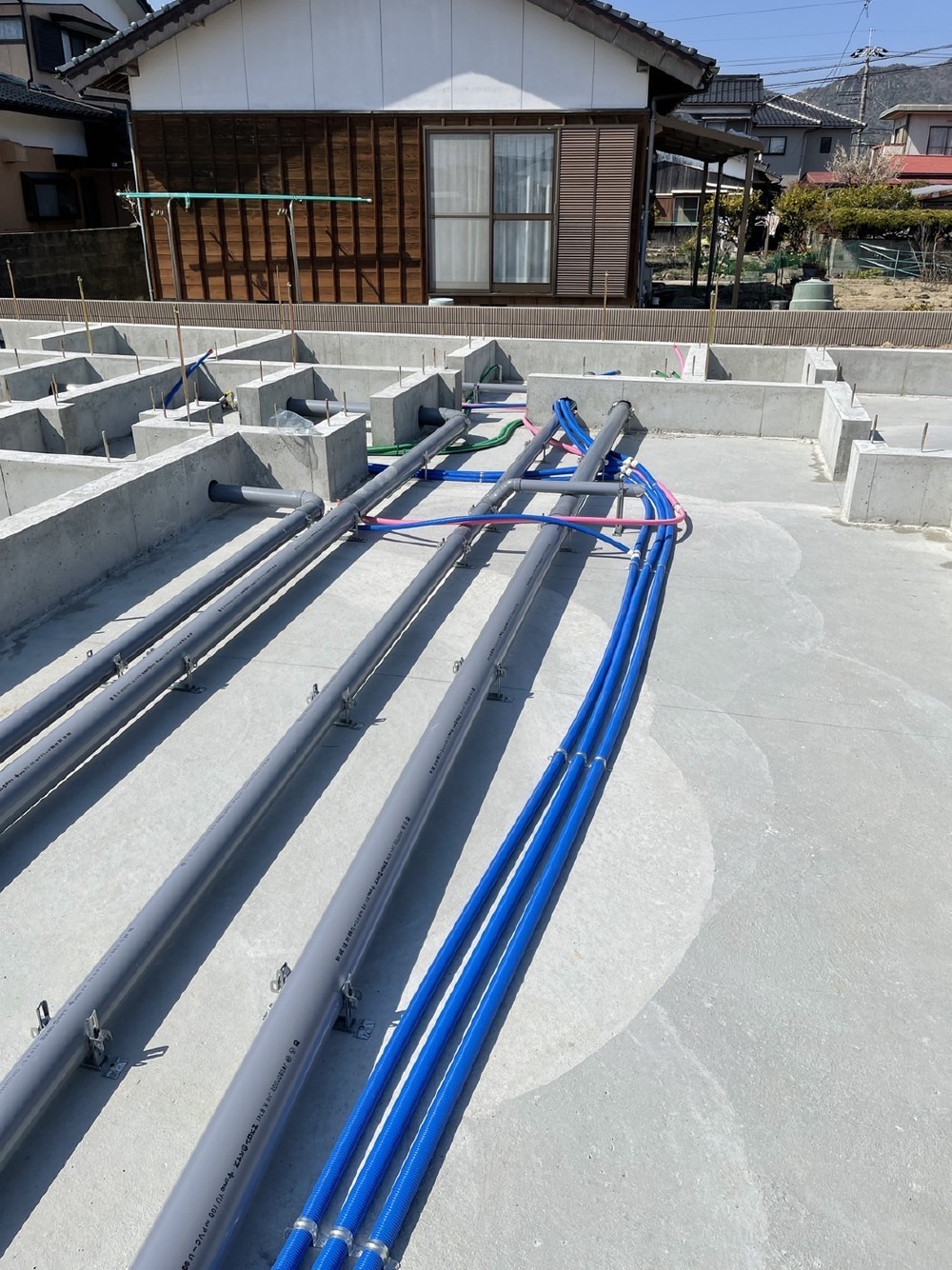

基礎配管工事
- 11. 2022年03月03日
-
基礎配管工事
長い金物はアンカーボルトといいます。
基礎と土台を固定することで地震や台風などの横からの引っ張る力に対して、建物の傾きや倒壊を防ぐ重要な役割となります。

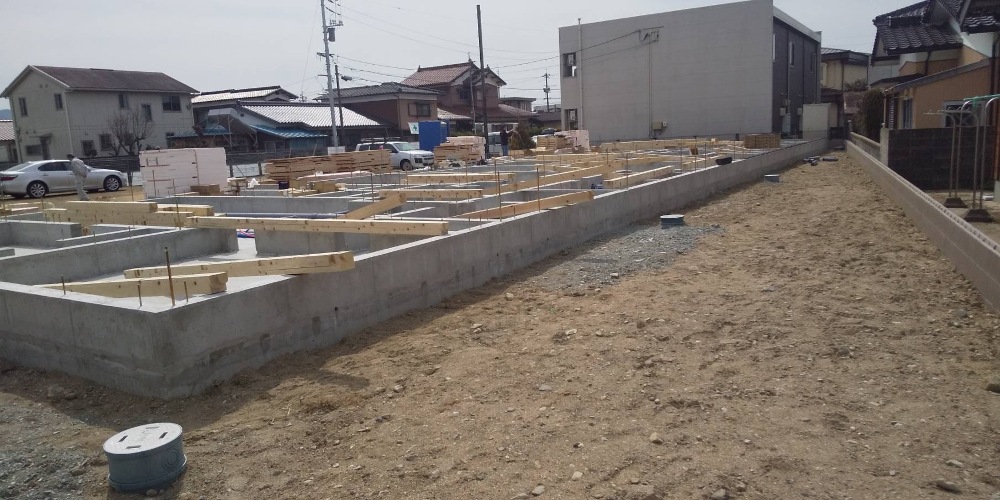

- 12. 2022年03月07日
-
土台敷き
土台敷きとは、基礎(コンクリート)の上に土台(木)を設置して、住宅の骨組みを作っていく工程です。
- 13. 2022年03月07日
-
土台敷き
今日から土台敷きです

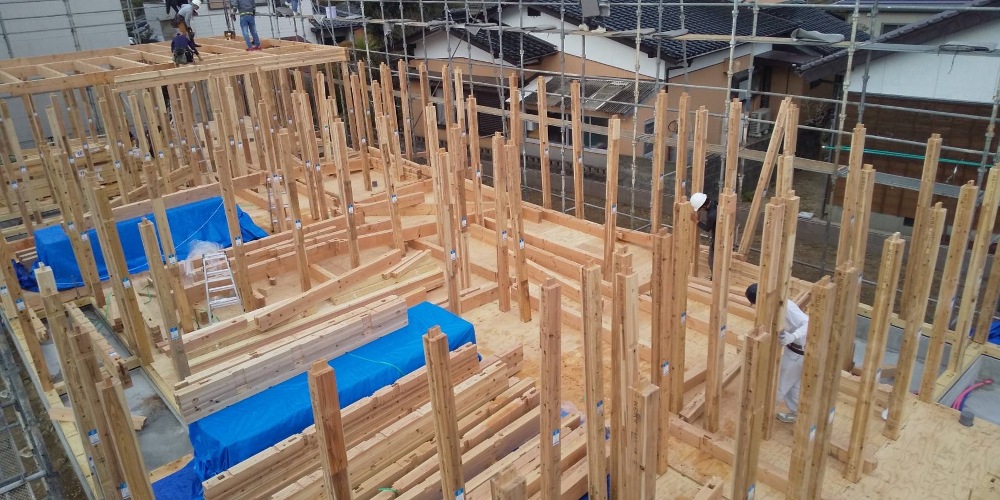

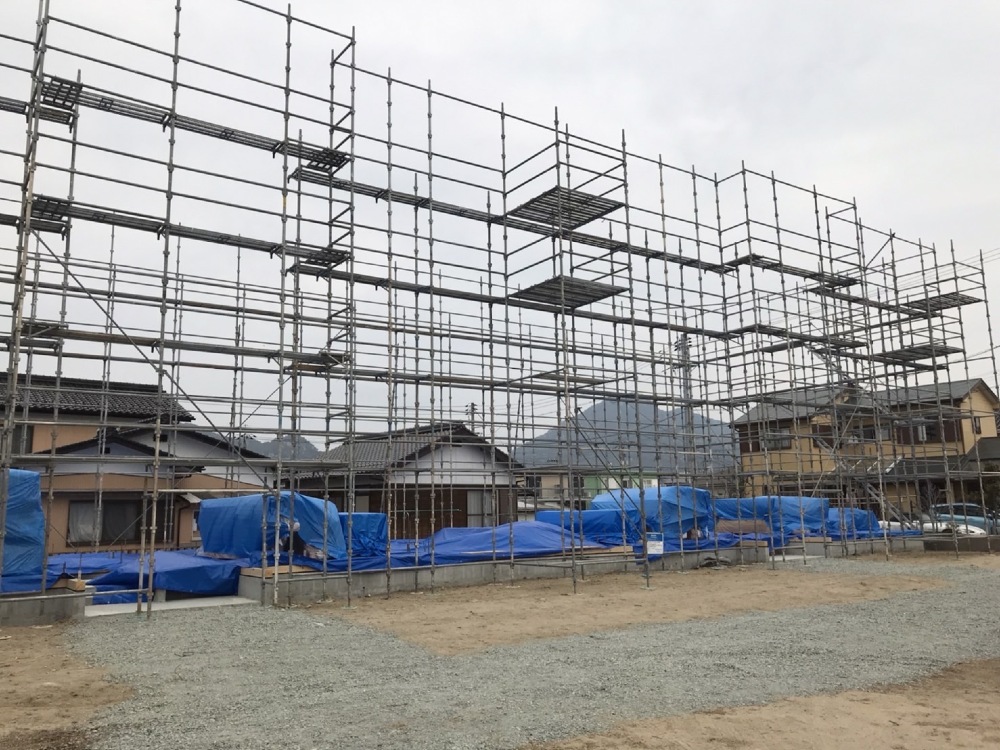

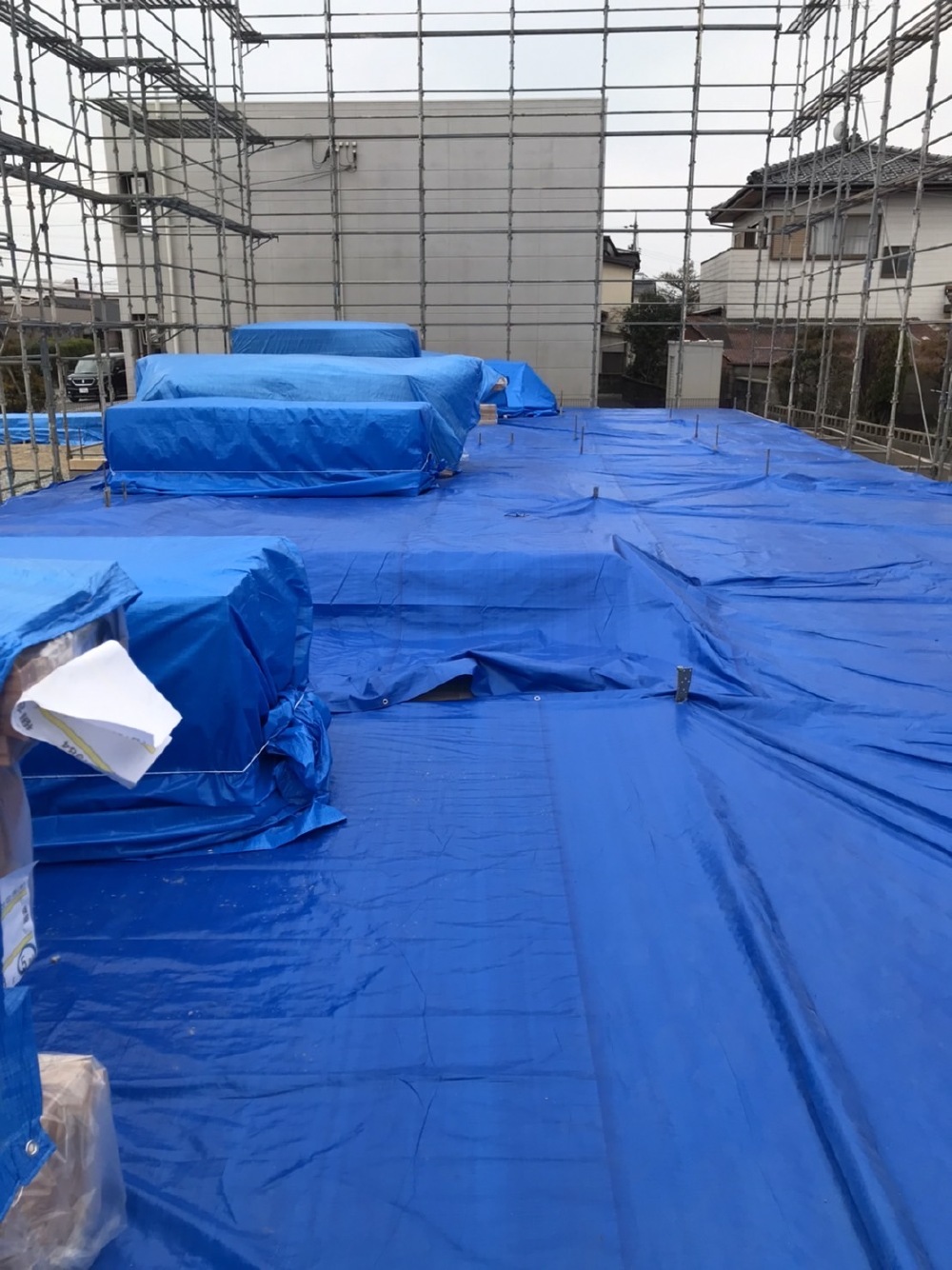

- 14. 2022年03月13日
-

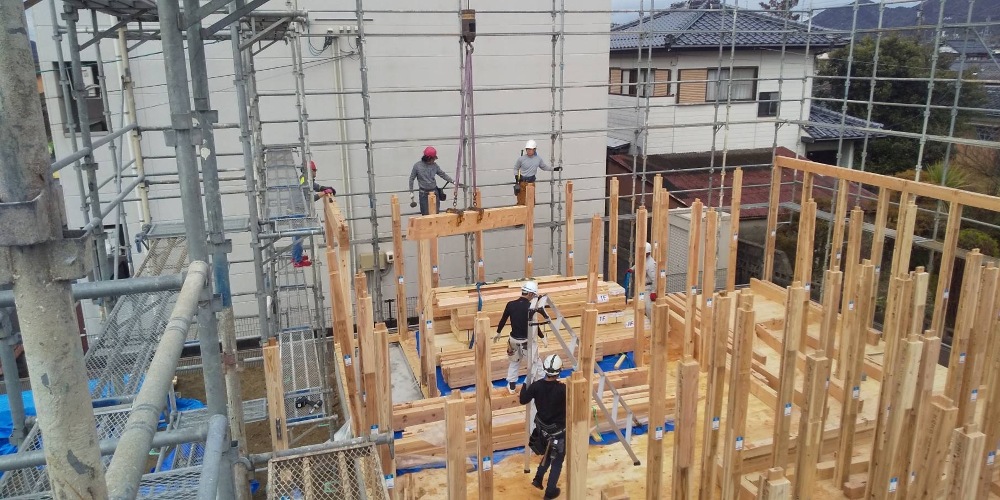

上棟準備
- 15. 2022年03月13日
-
上棟準備

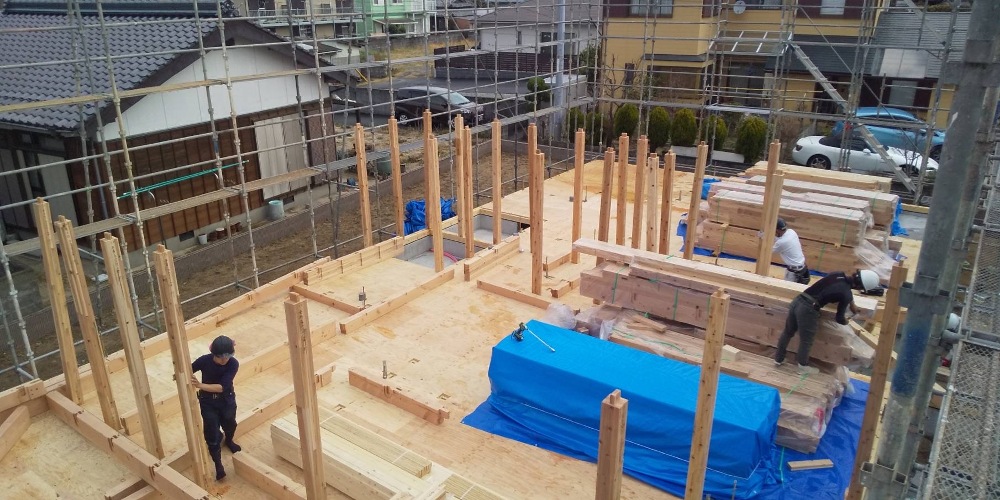

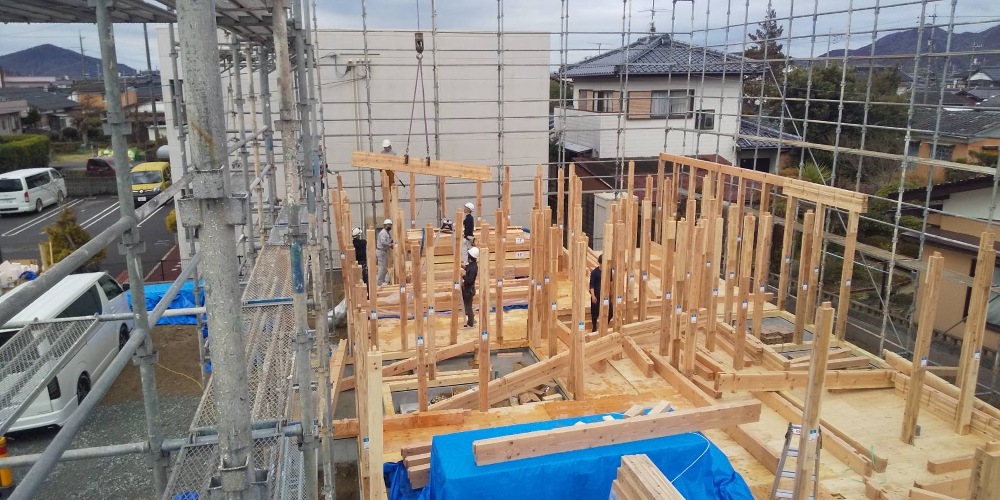

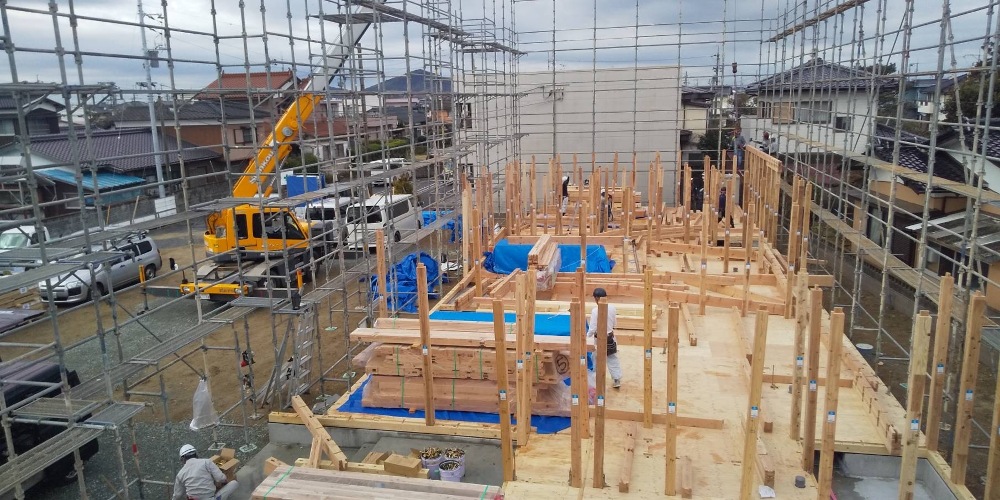

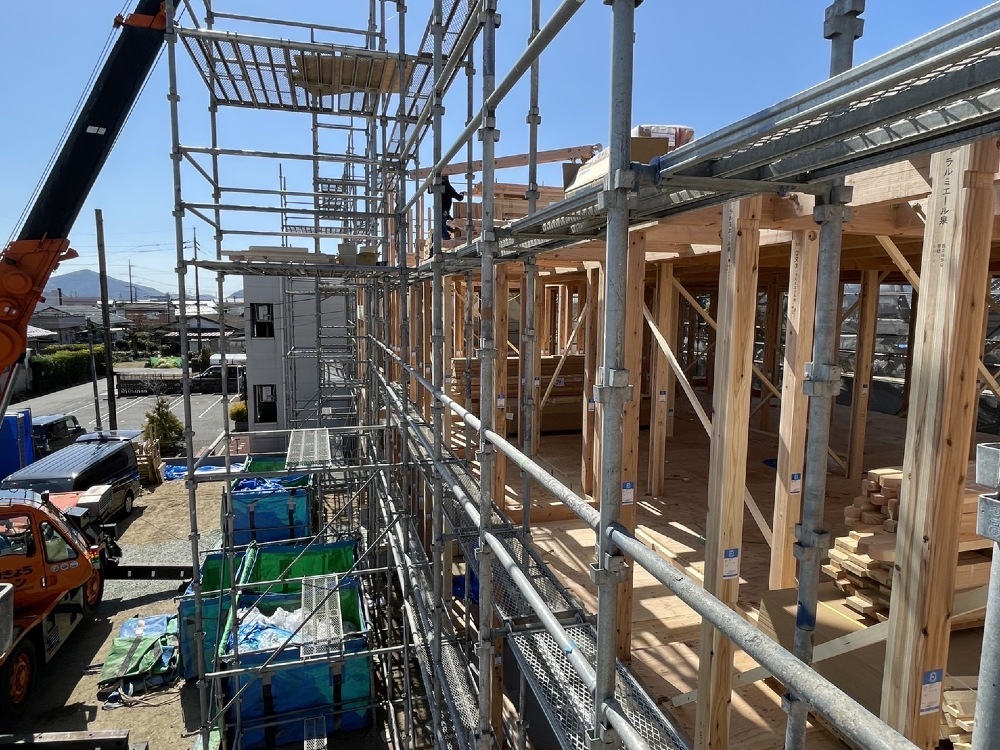

- 16. 2022年03月14日
-
上棟
いよいよ棟上げです。
大きな建物なので数日に分けて作業を行います。
職人さん方、宜しくお願い致します。
また、ご近所の皆様、工事中大変ご迷惑をお掛けしますが、何卒宜しくお願い致します。
- 17. 2022年03月14日
-
上棟
職人さん方の手によって、一つ一つ木材が組み立てられていきます。
重たい木材を一気に職人さんの元へ運んでくれるのは「レッカー車」です。
狭く障害物がある場所でも、職人さんが欲する場所まで届けてくれる頼もしいレッカー車と、職人さんの息の合った連携プレーは上棟の見どころです。
- 18. 2022年03月14日
-
上棟
- 19. 2022年03月14日
-

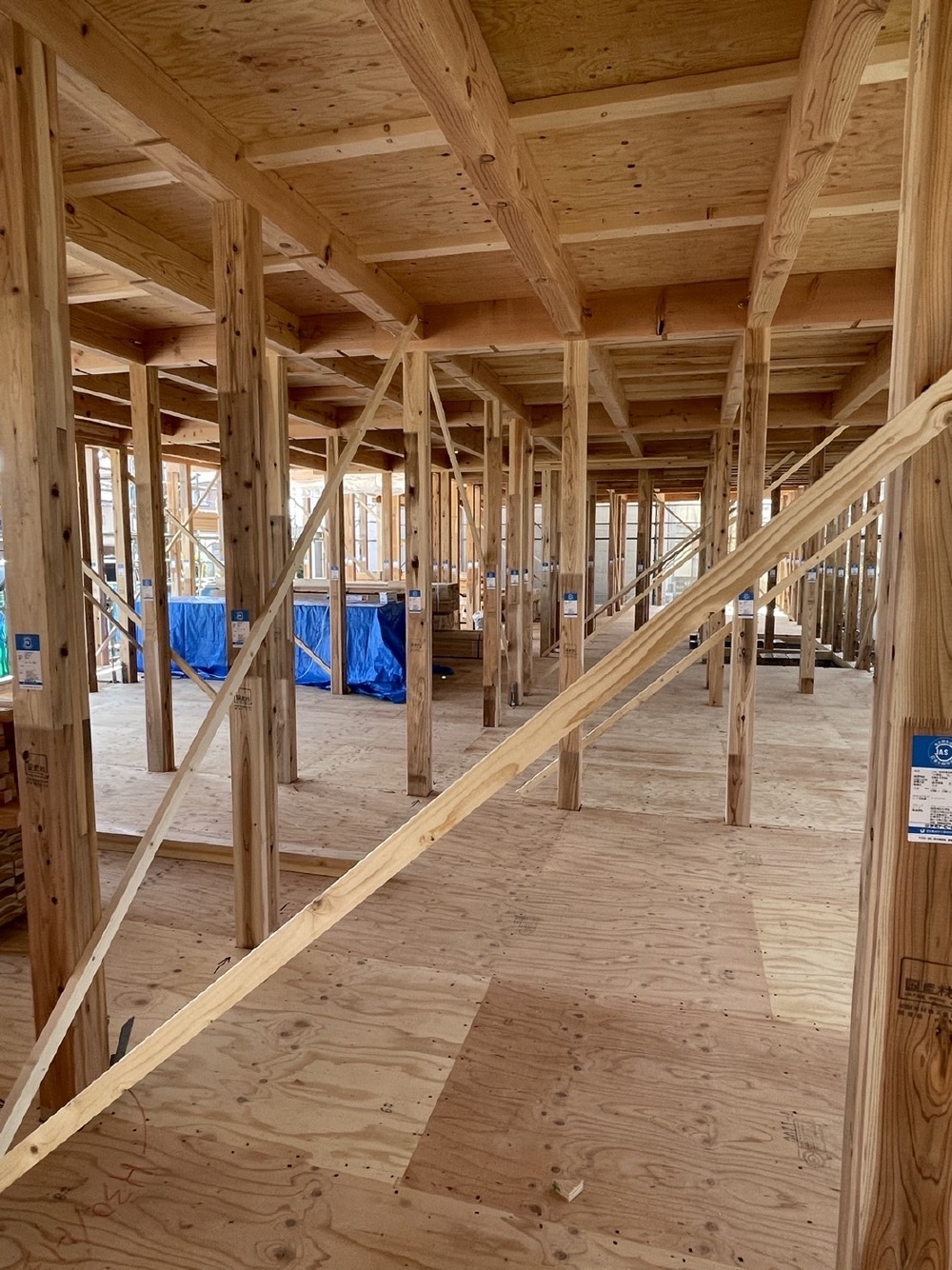

上棟
大工さんたちの手によりまずは柱がどんどんと立てられていきます。

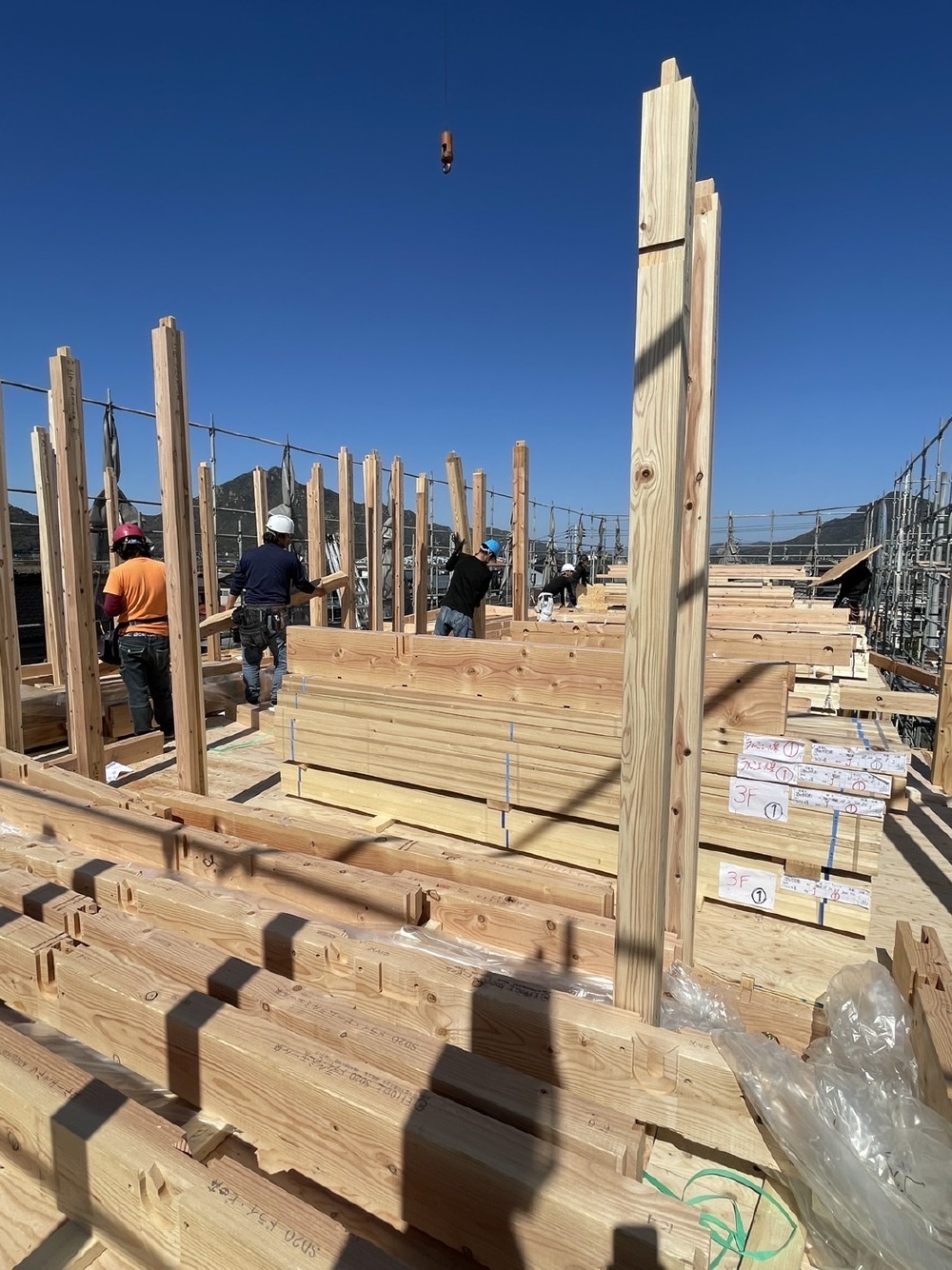

- 20. 2022年03月14日
-
上棟
- 21. 2022年03月15日
-
上棟
上棟2日目です。
- 22. 2022年03月15日
-
上棟
仮筋交い
正式の筋かいを入れるまでの間、仮に入れている筋違のことです。
- 23. 2022年03月15日
-

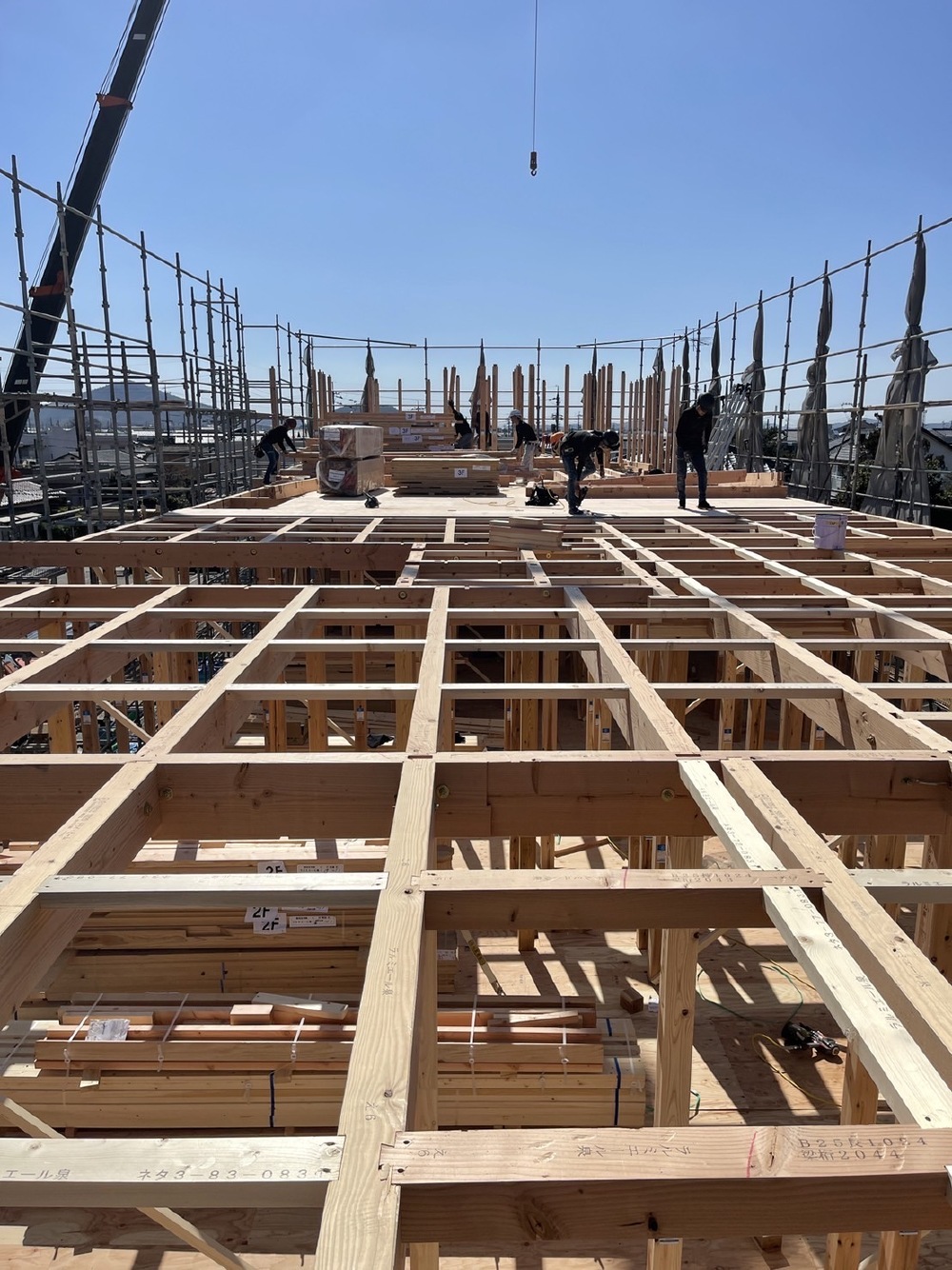

上棟
2階部分の柱をたてていきます。
- 24. 2022年03月15日
-
上棟

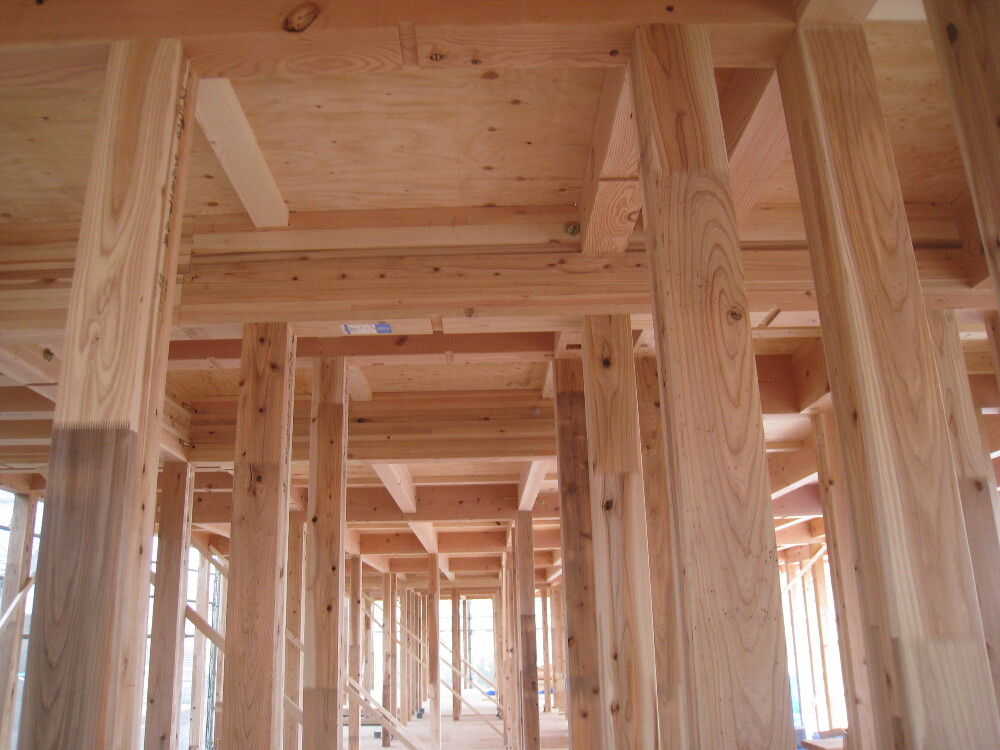

2階の床となる合板を貼っています。

- 25. 2022年03月17日
-
上棟
- 26. 2022年03月17日
-

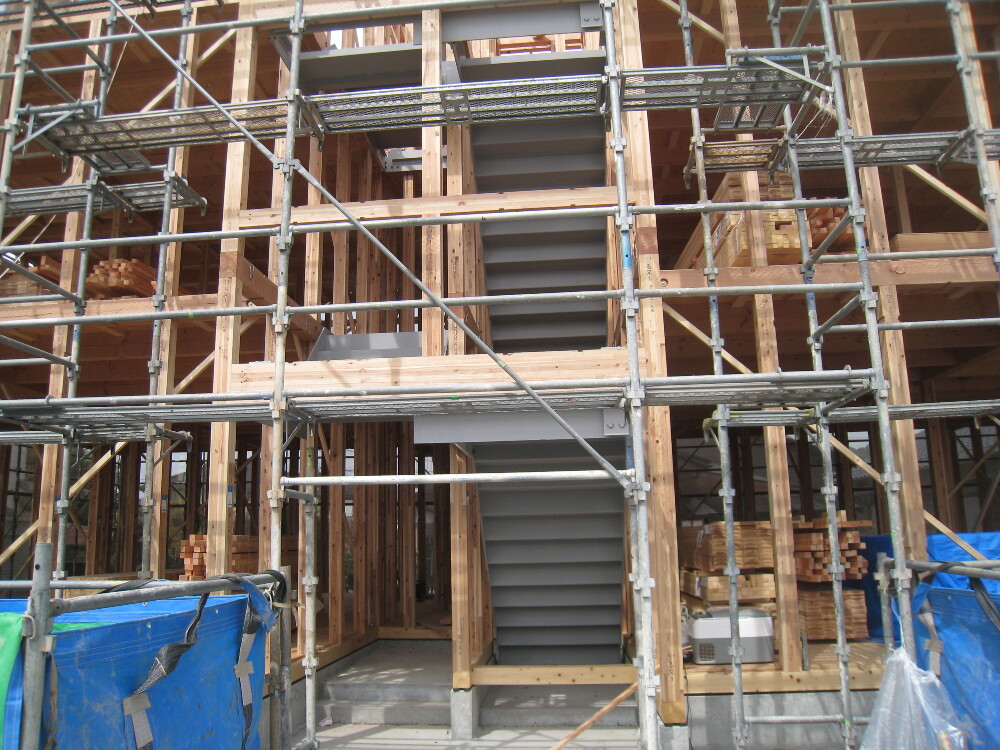

上棟

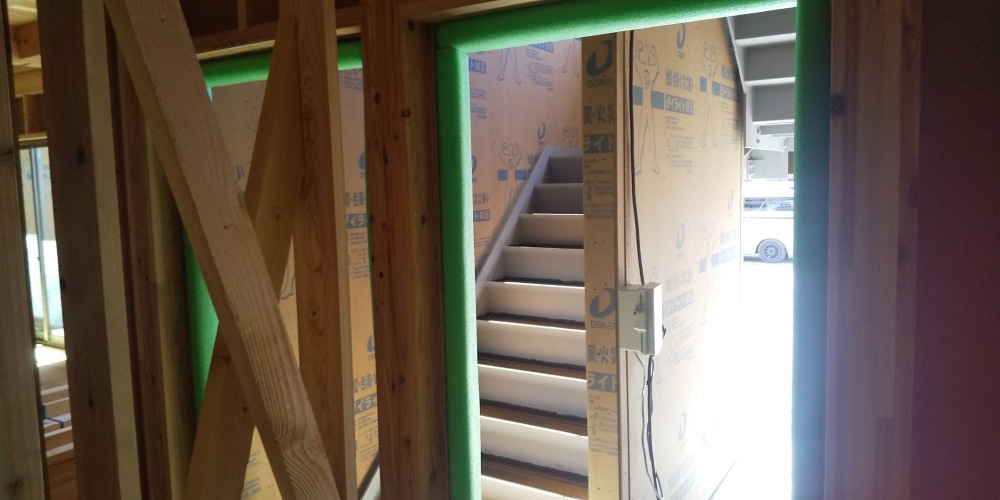

共有階段が設置されました。
- 27. 2022年03月17日
-
上棟
- 28. 2022年03月22日
-

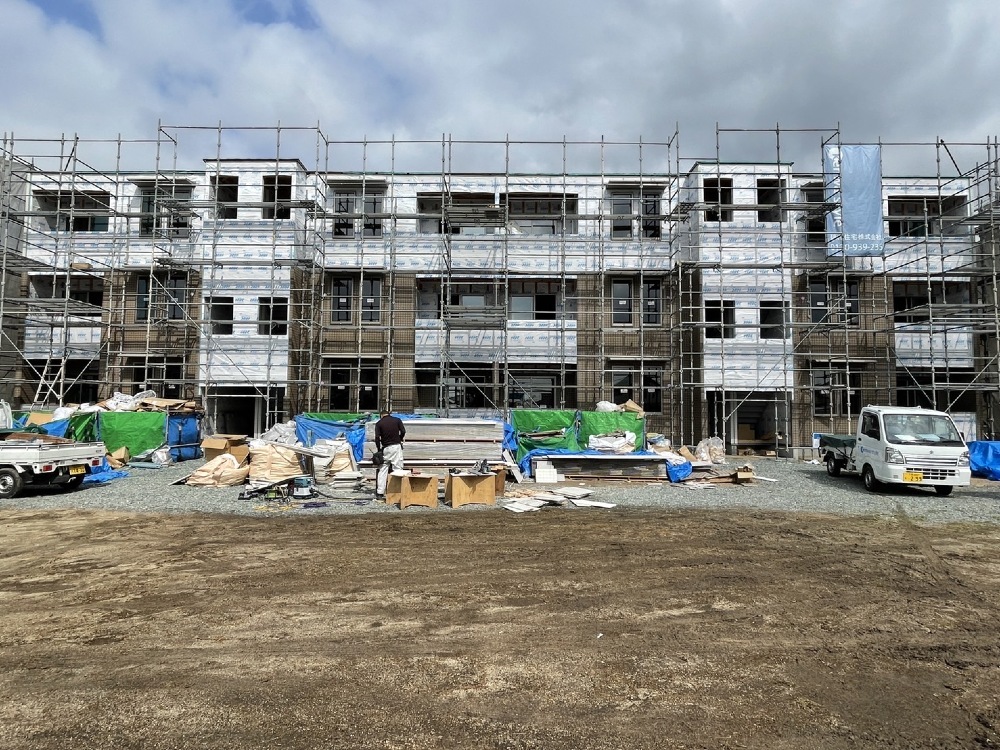

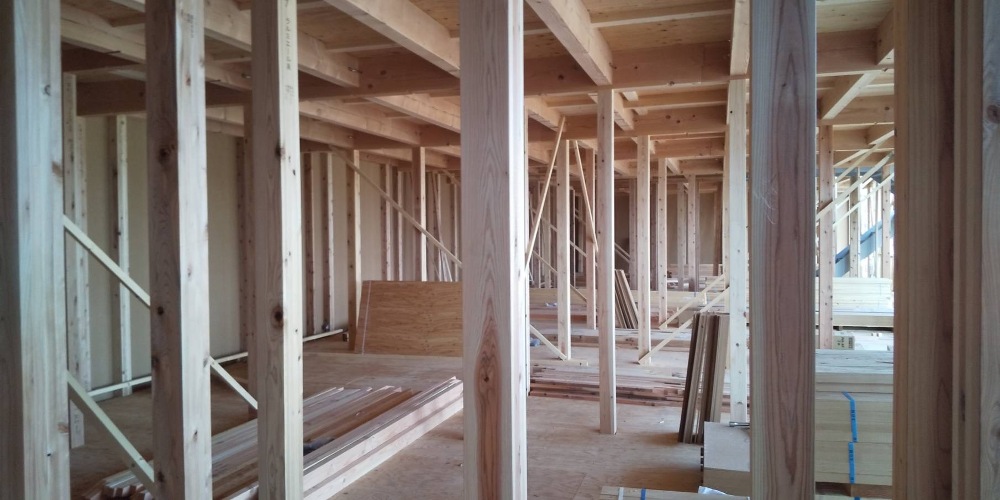

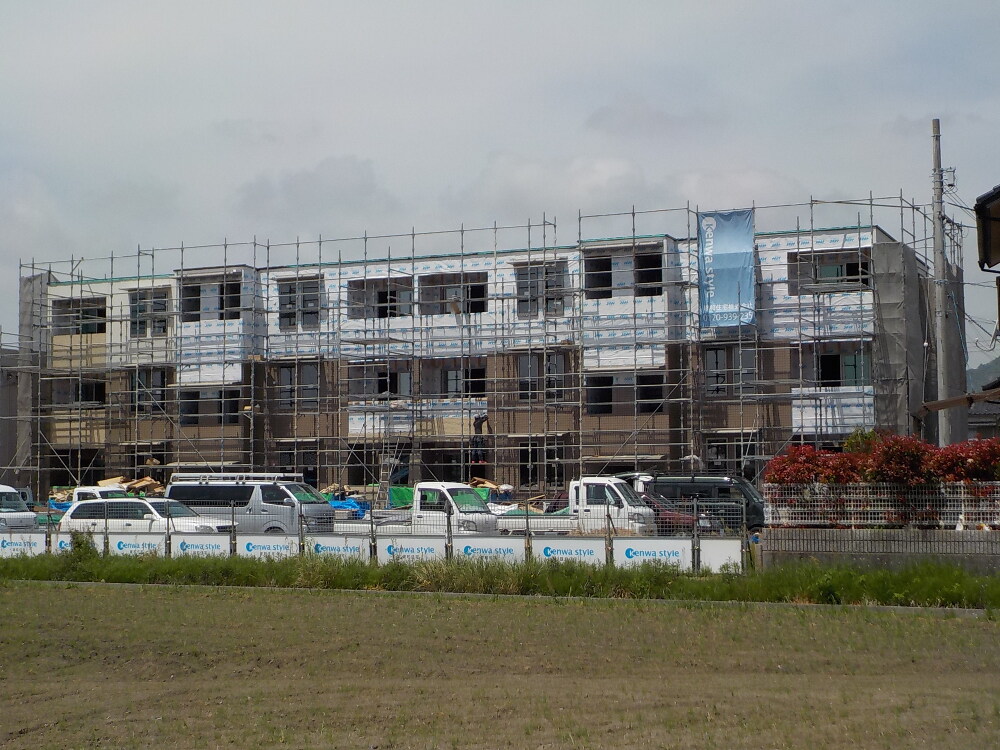

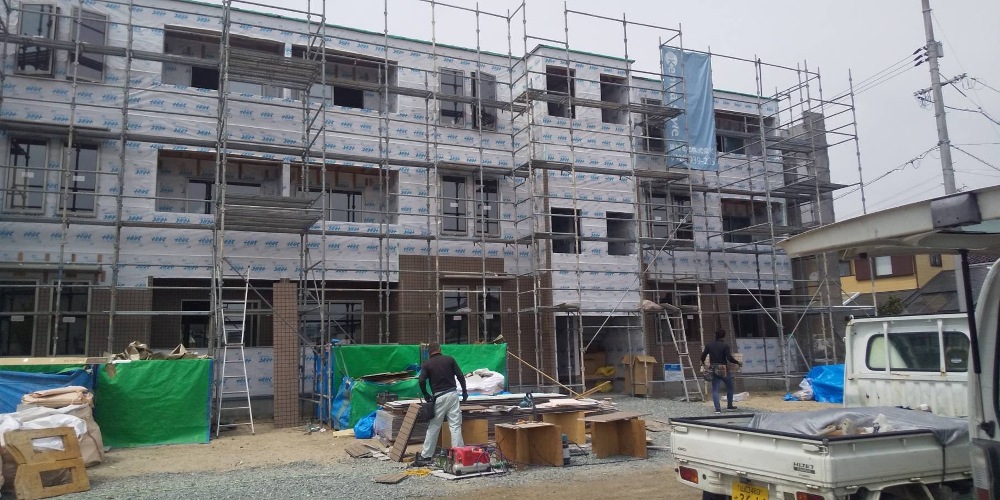

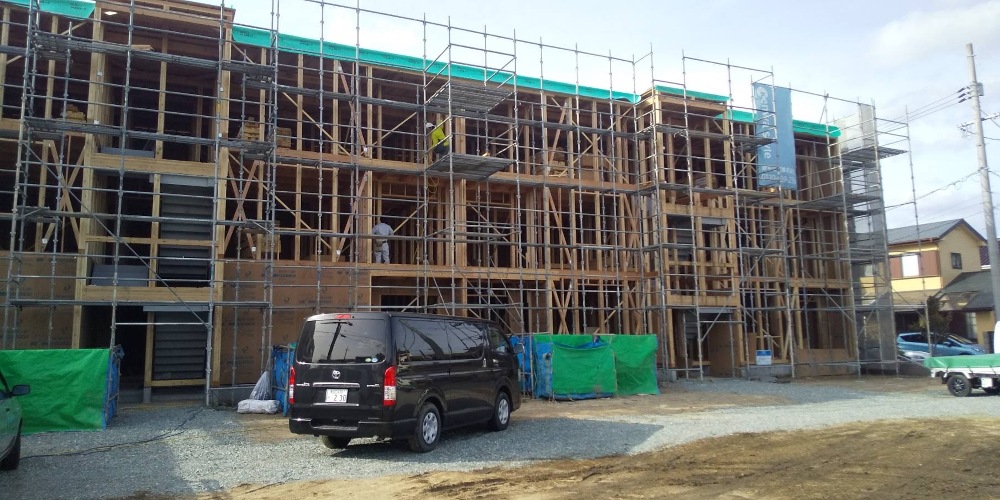

外部施工状況
- 29. 2022年03月22日
-

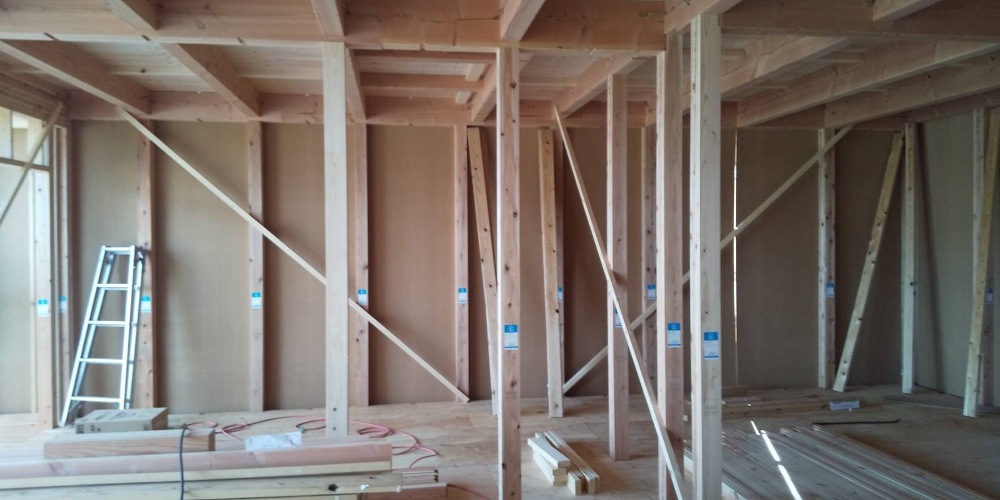

内部施工状況
- 30. 2022年03月22日
-
内部施工状況
- 31. 2022年03月23日
-
外部施工状況
壁面に耐力面材を施工しています。
無機質耐力面材を貼ることにより、地震や火災に強化しています。
- 32. 2022年03月23日
-
外部施工状況

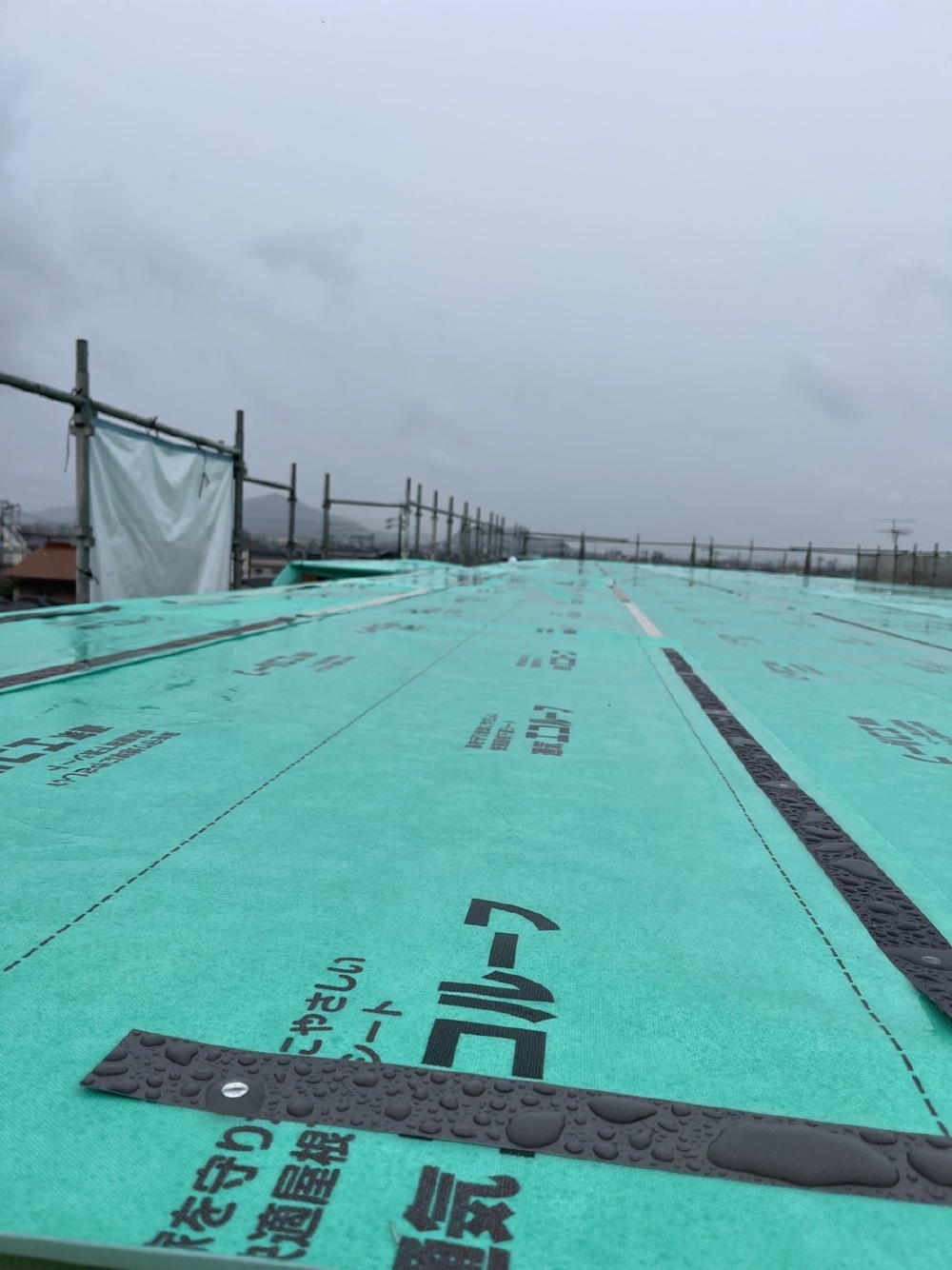

屋根材を施工する前に、防水シートを貼っています。
屋根材だけでは、雨水の浸入を防ぐ事ができません。
耐久性を高めるためにも、しっかりと下地工事を行います。
- 33. 2022年03月23日
-
内部施工状況
- 34. 2022年03月23日
-
内部施工状況

共有階段です
- 35. 2022年03月24日
-
外部施工状況

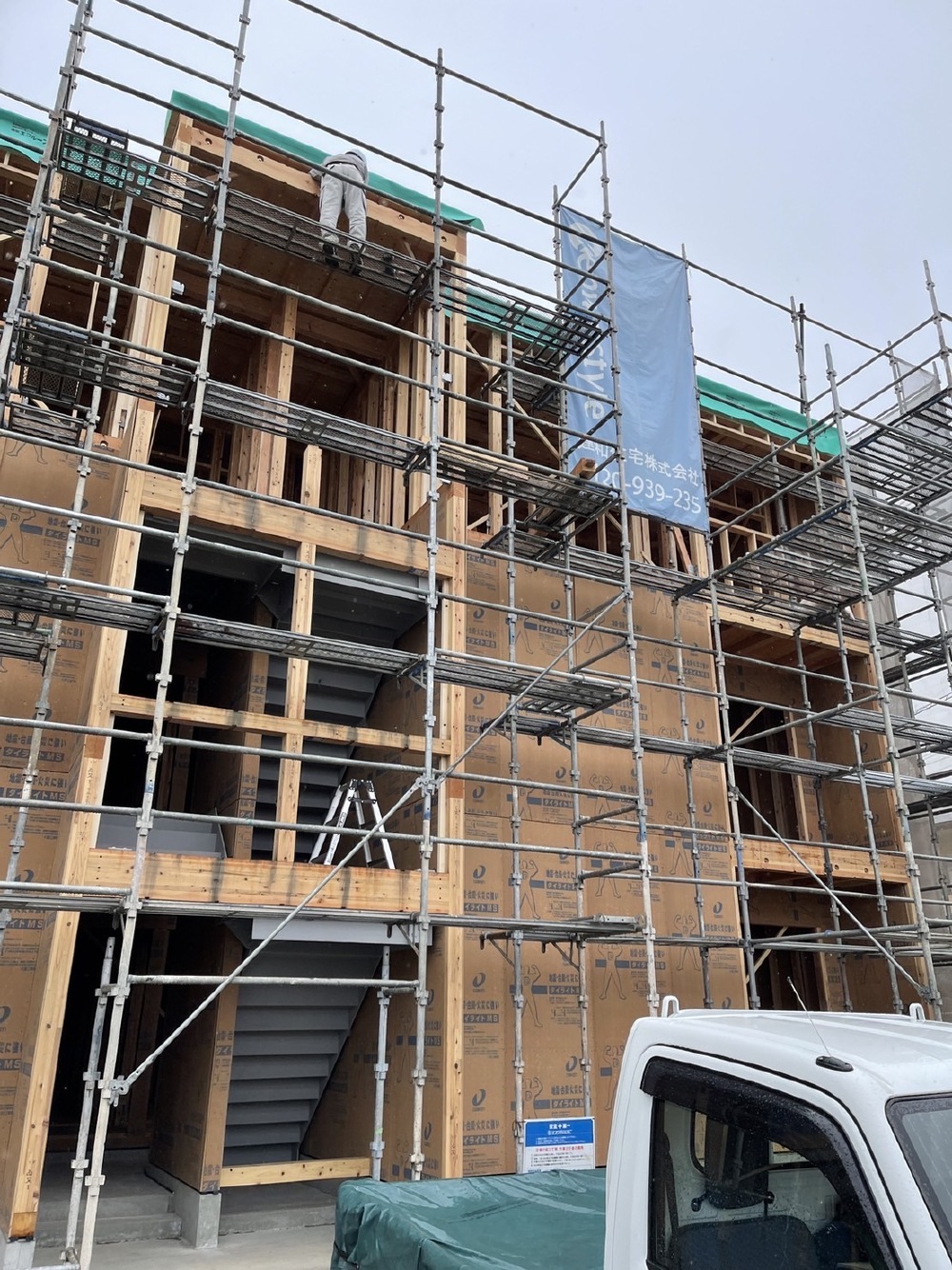

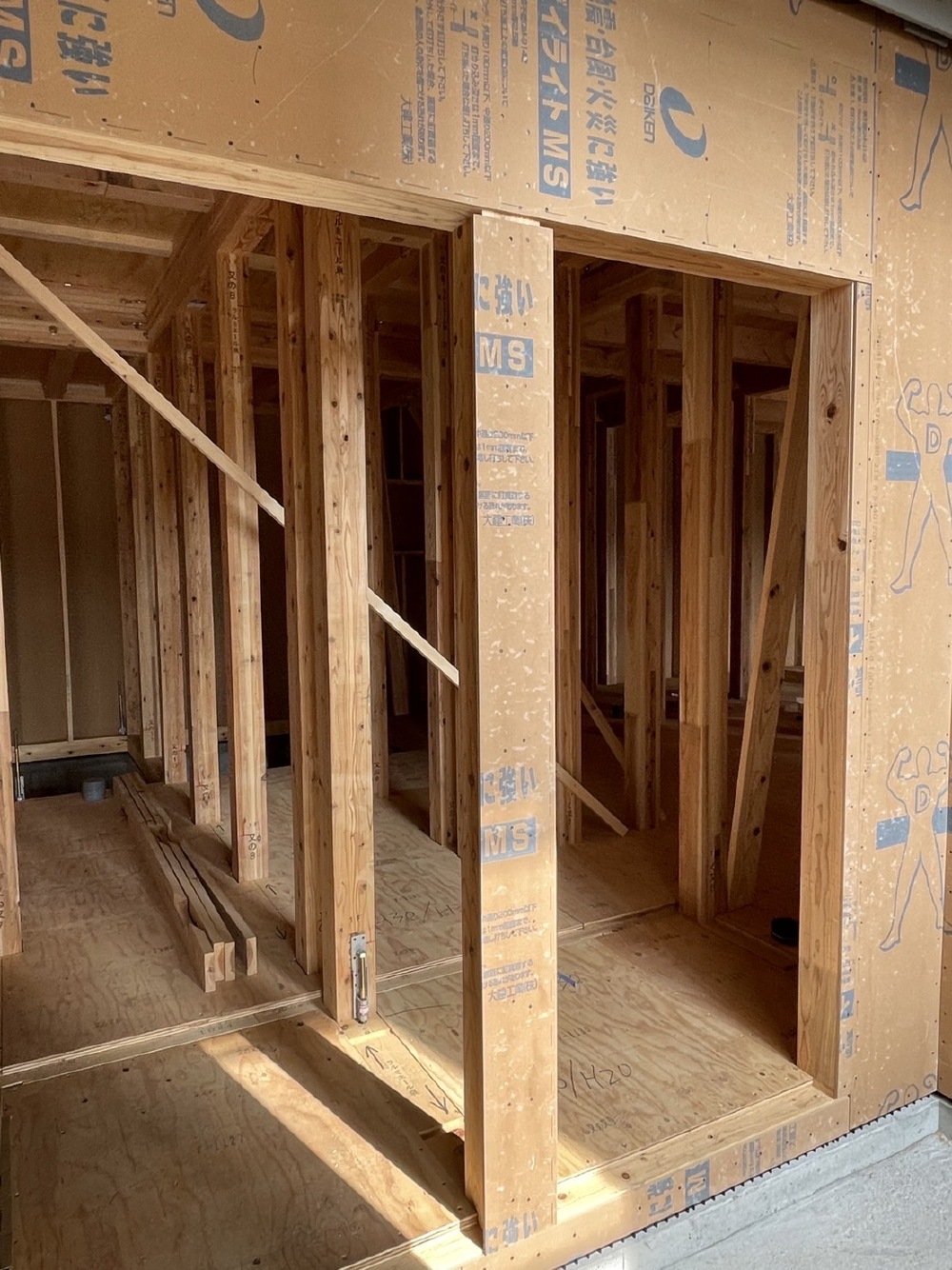

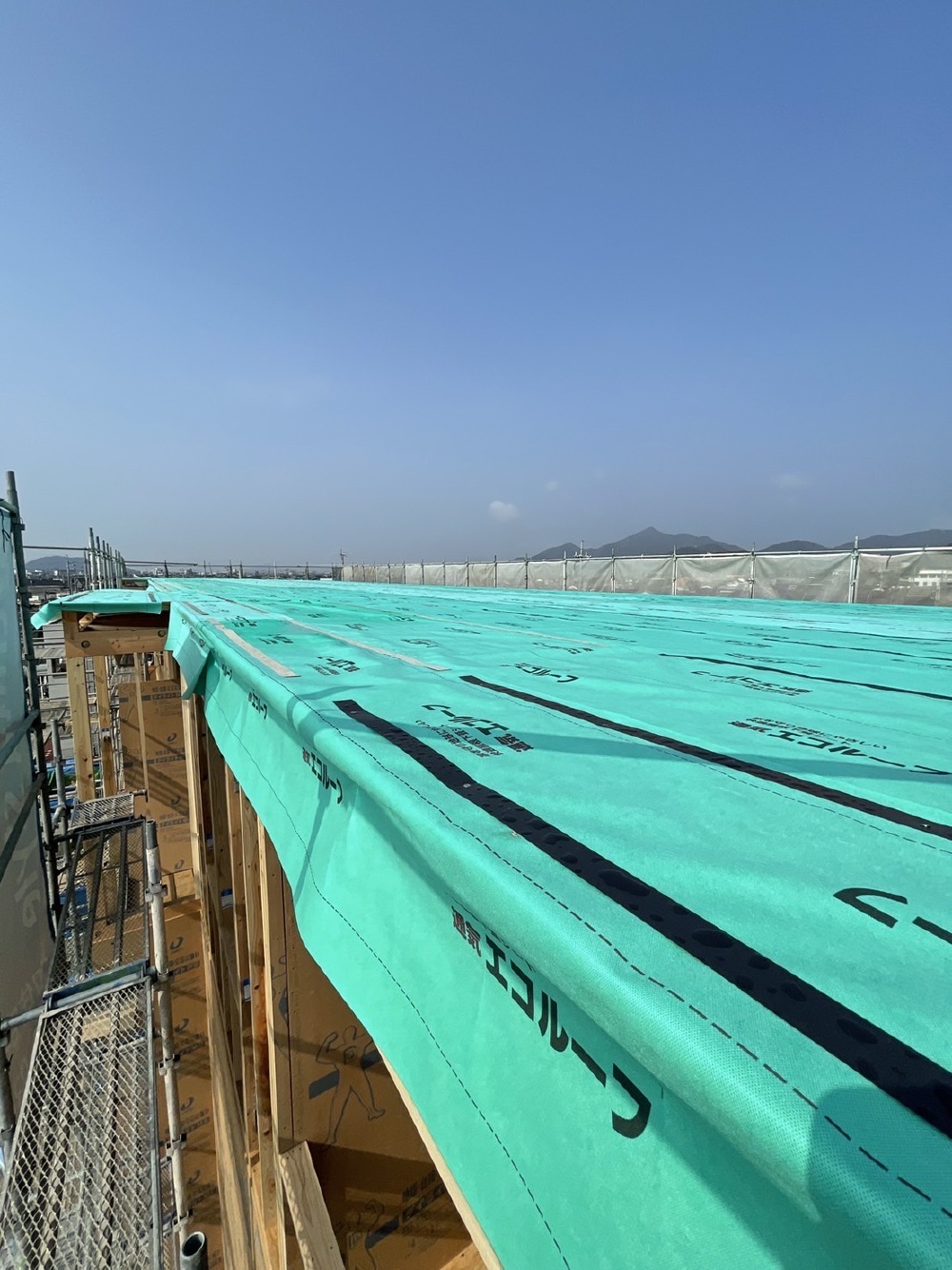

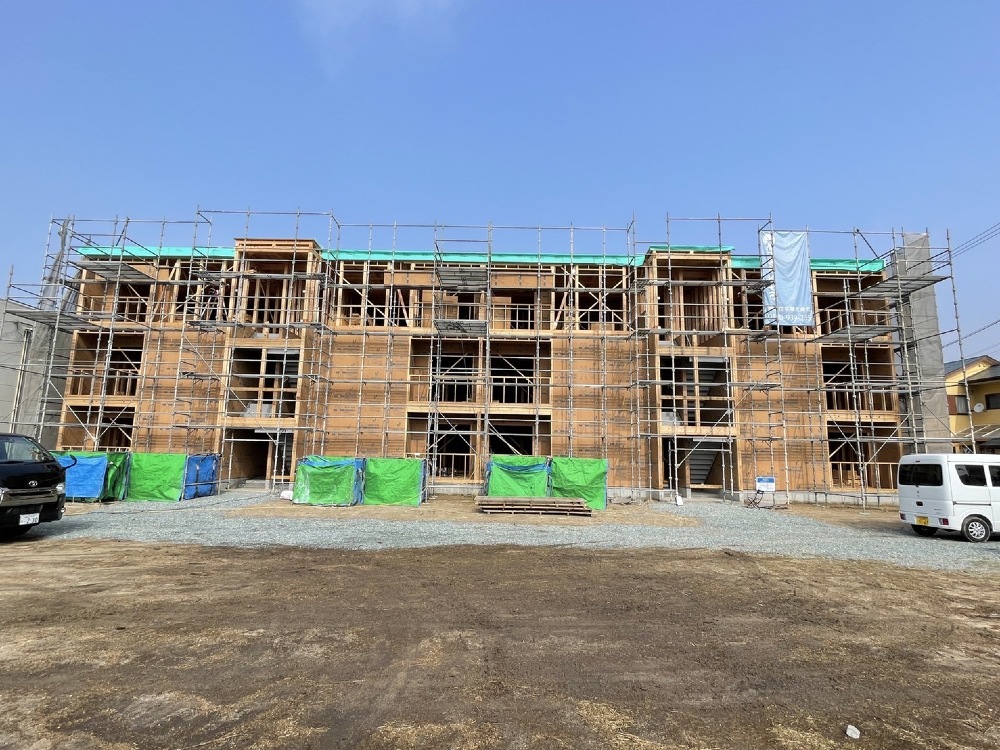

- 36. 2022年03月24日
-
外部施工状況

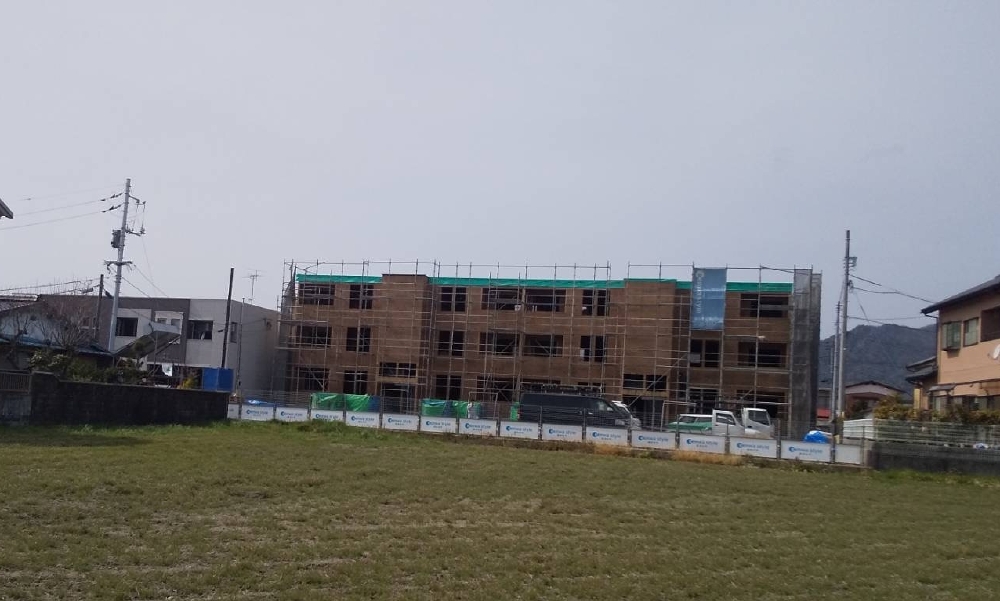

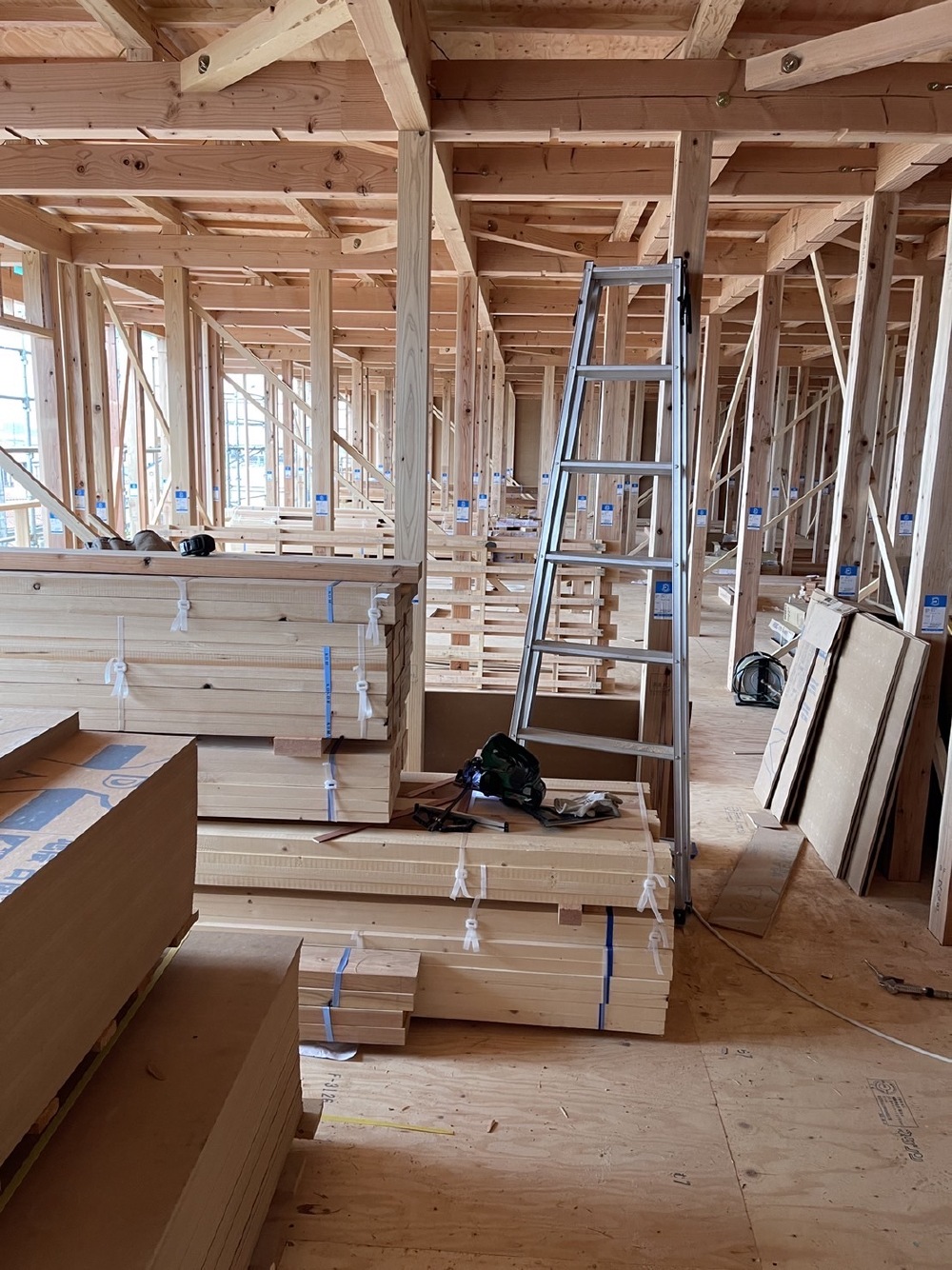

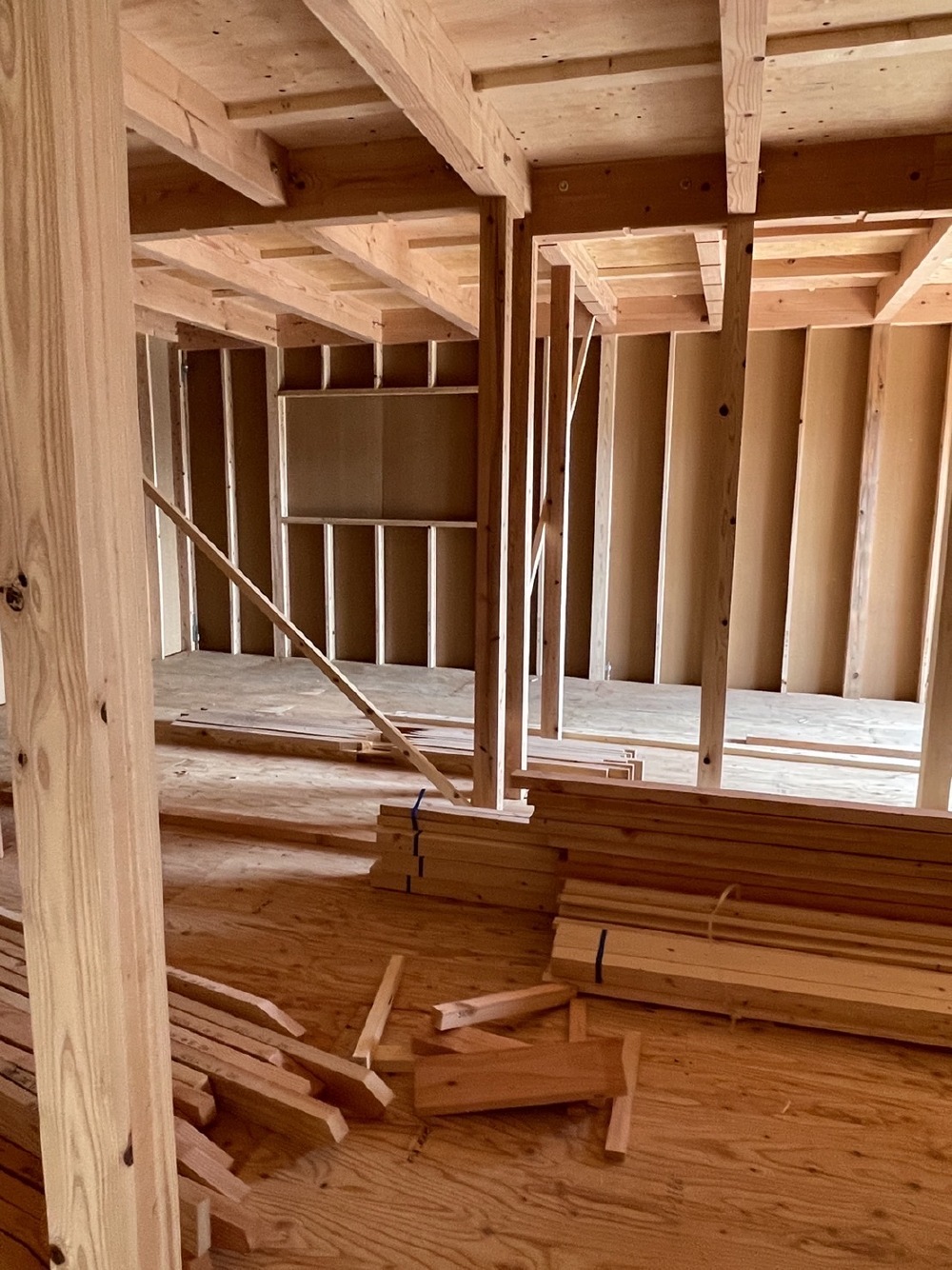

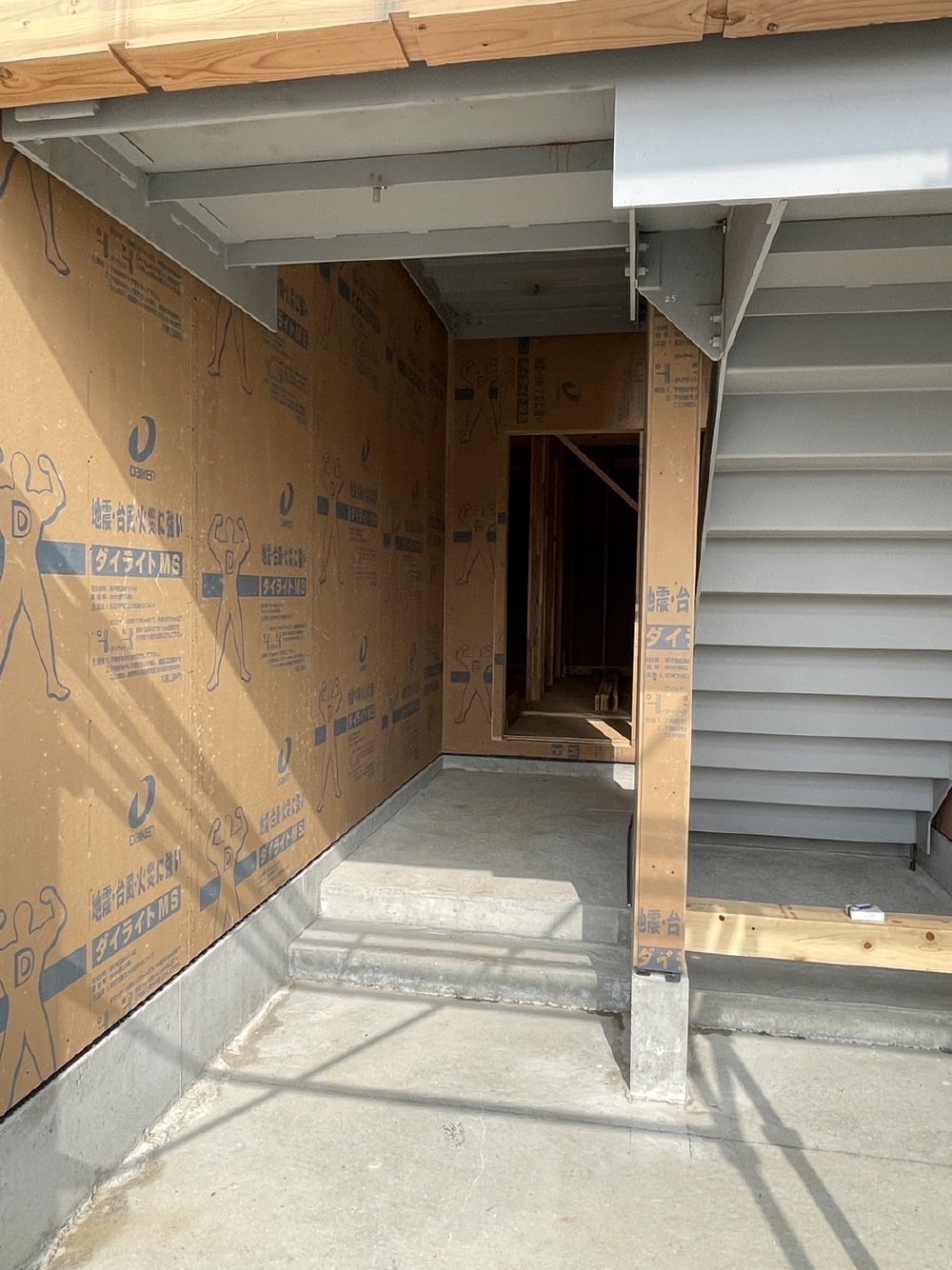

- 37. 2022年03月24日
-

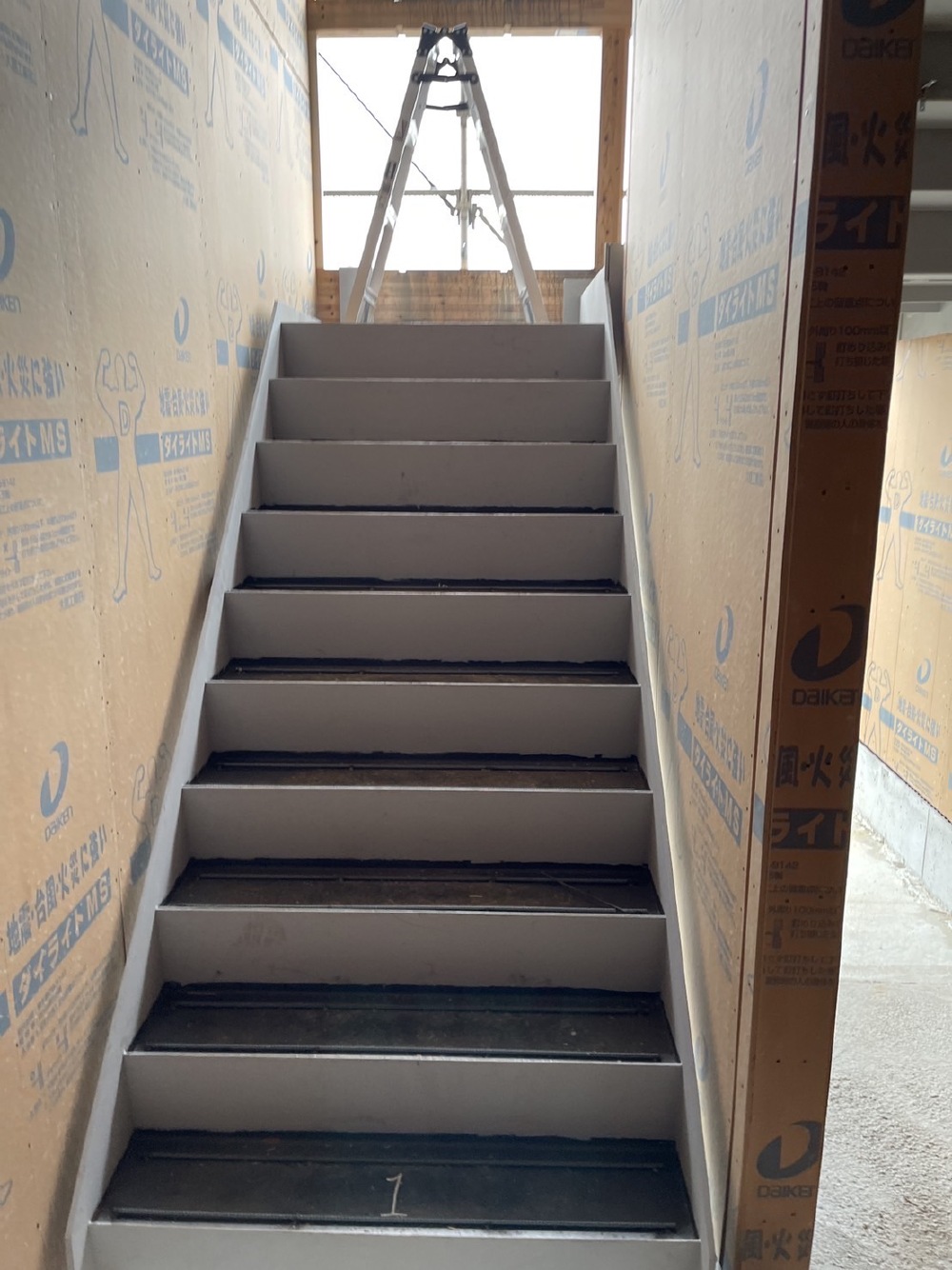

内部施工状況
- 38. 2022年03月24日
-
外部施工状況
- 39. 2022年03月24日
-
外部施工状況
- 40. 2022年03月25日
-
外部施工状況
- 41. 2022年03月28日
-

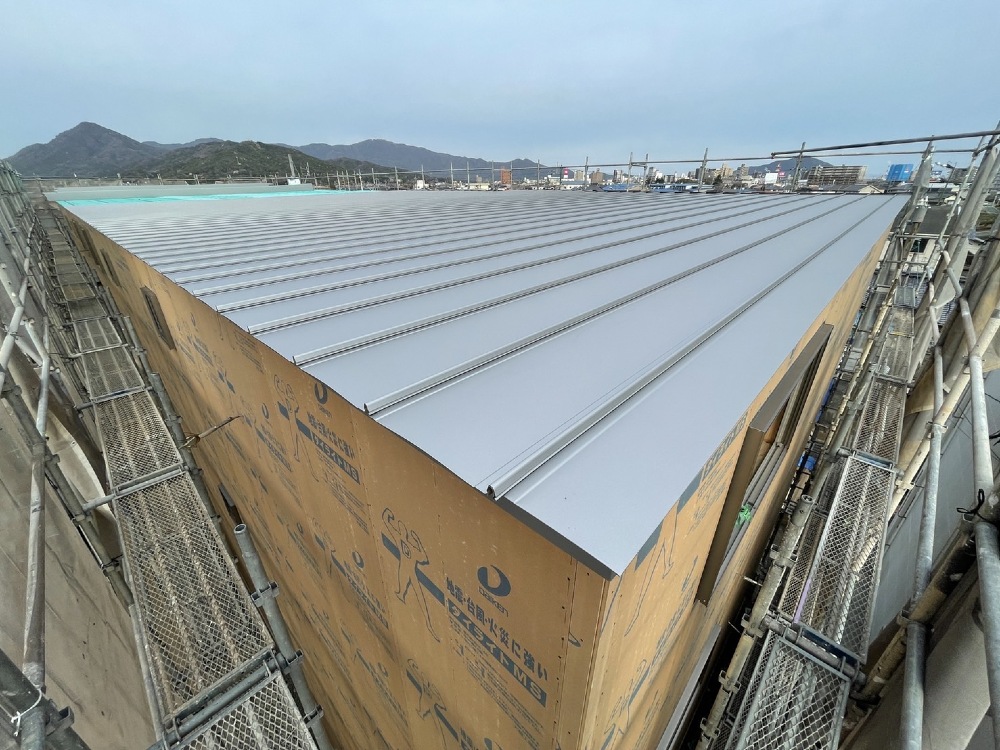

屋根工事
- 42. 2022年03月28日
-

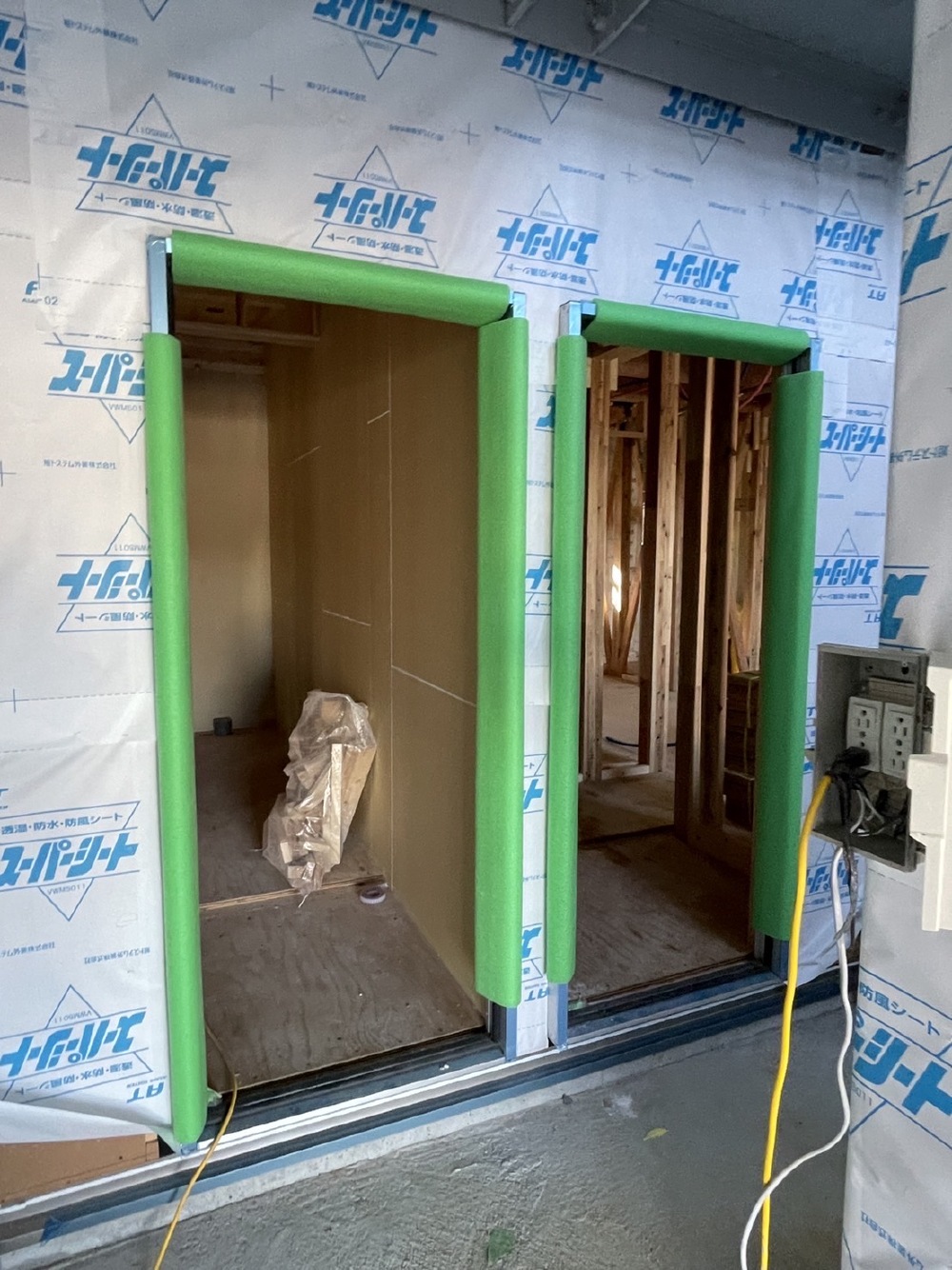

内部施工状況

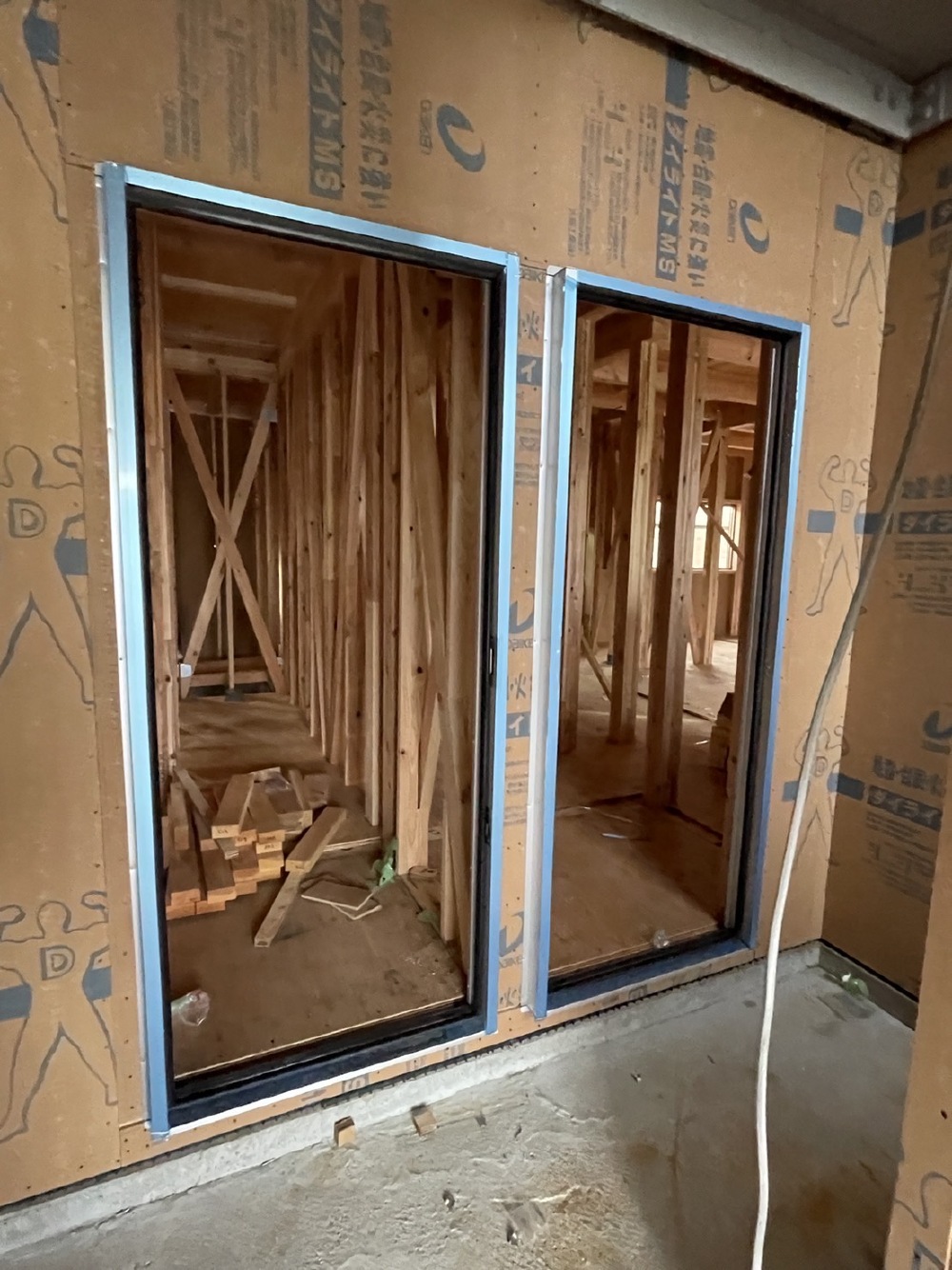

サッシの枠が入りました。

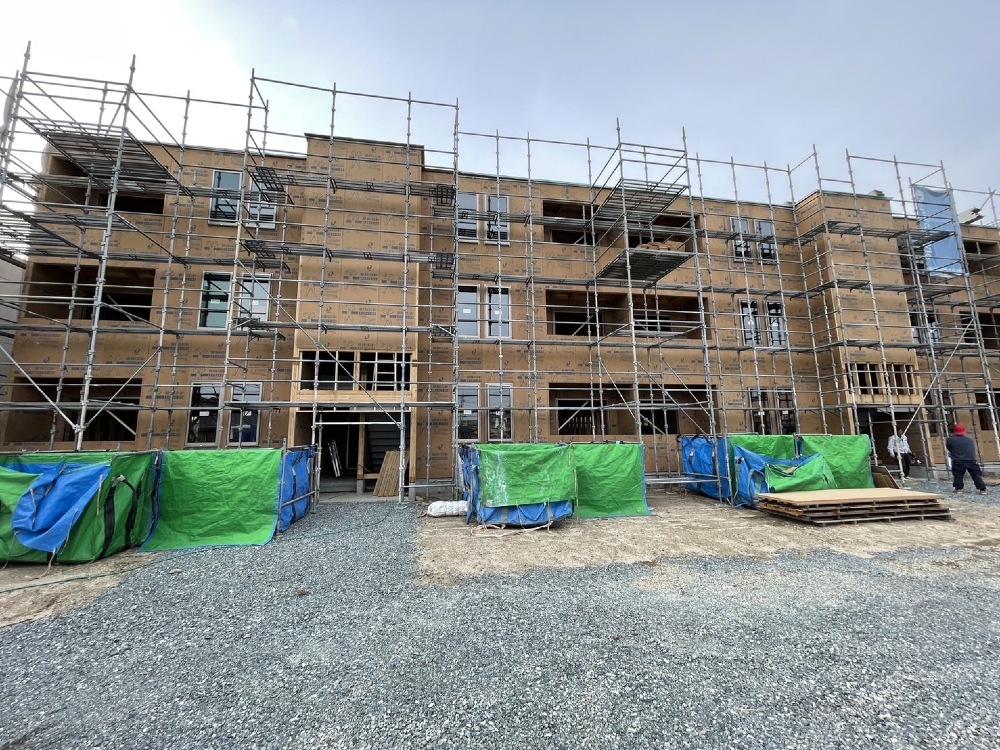

- 43. 2022年03月28日
-
外部施工状況

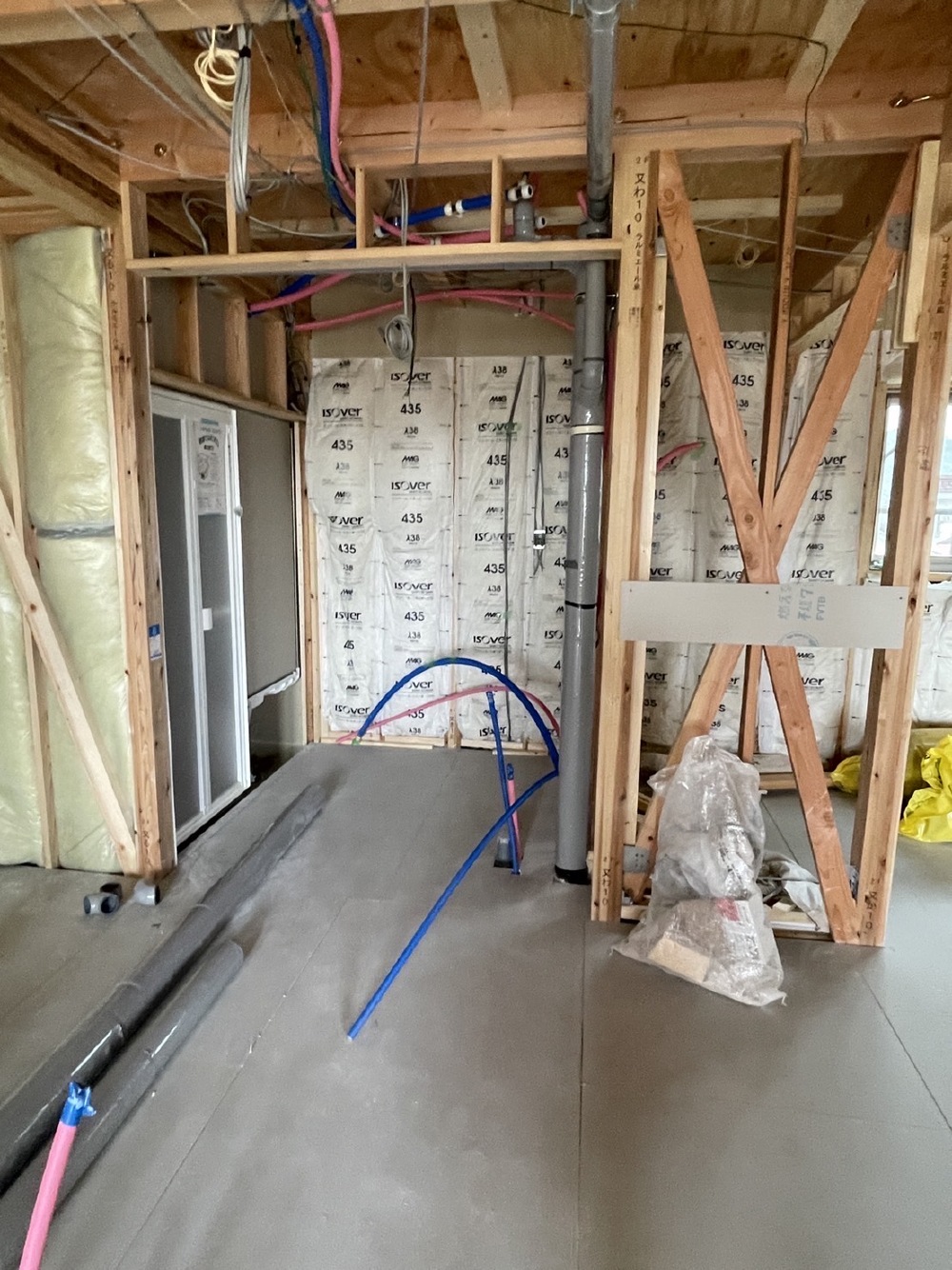

- 44. 2022年04月01日
-

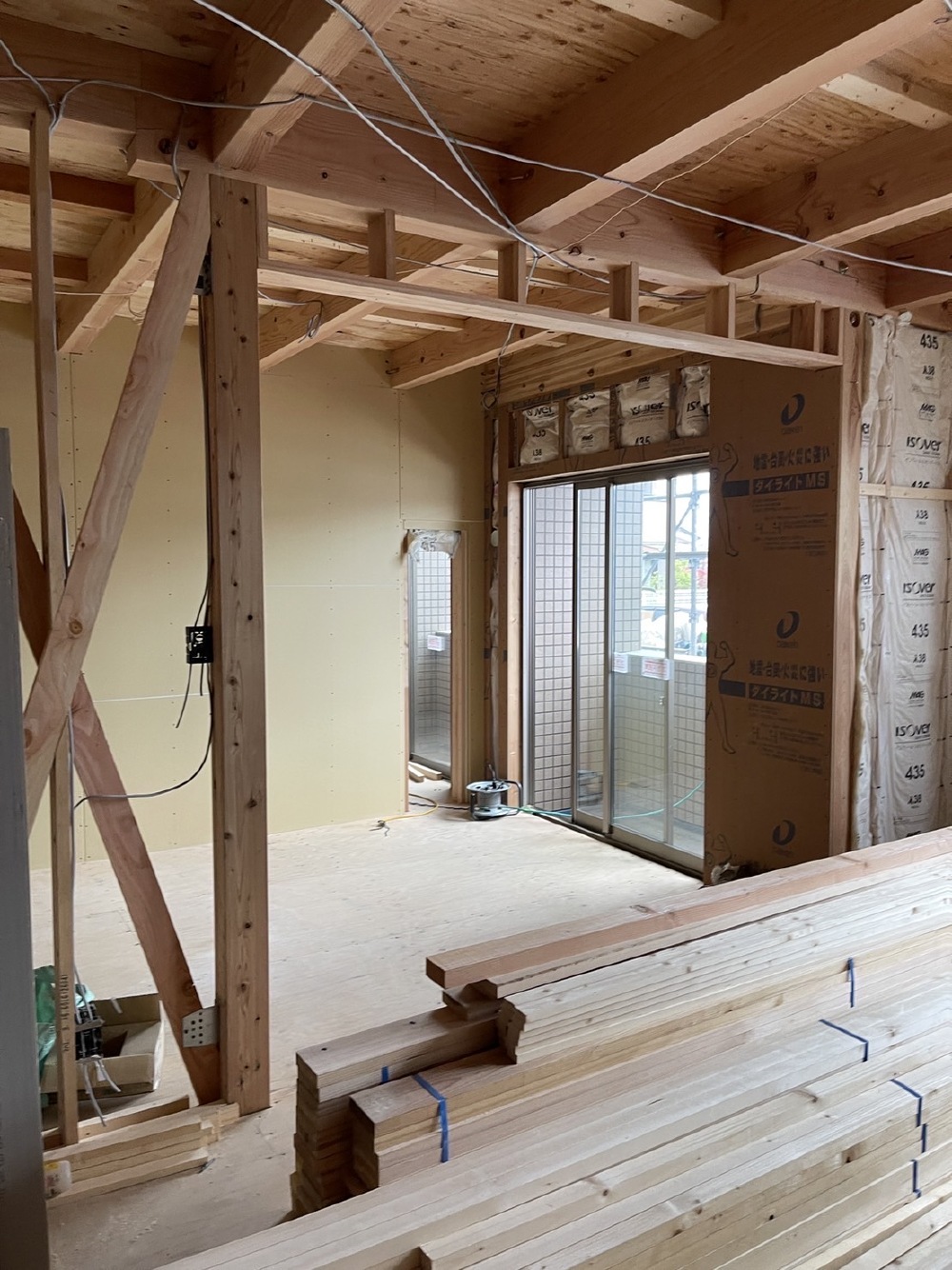

内部施工状況

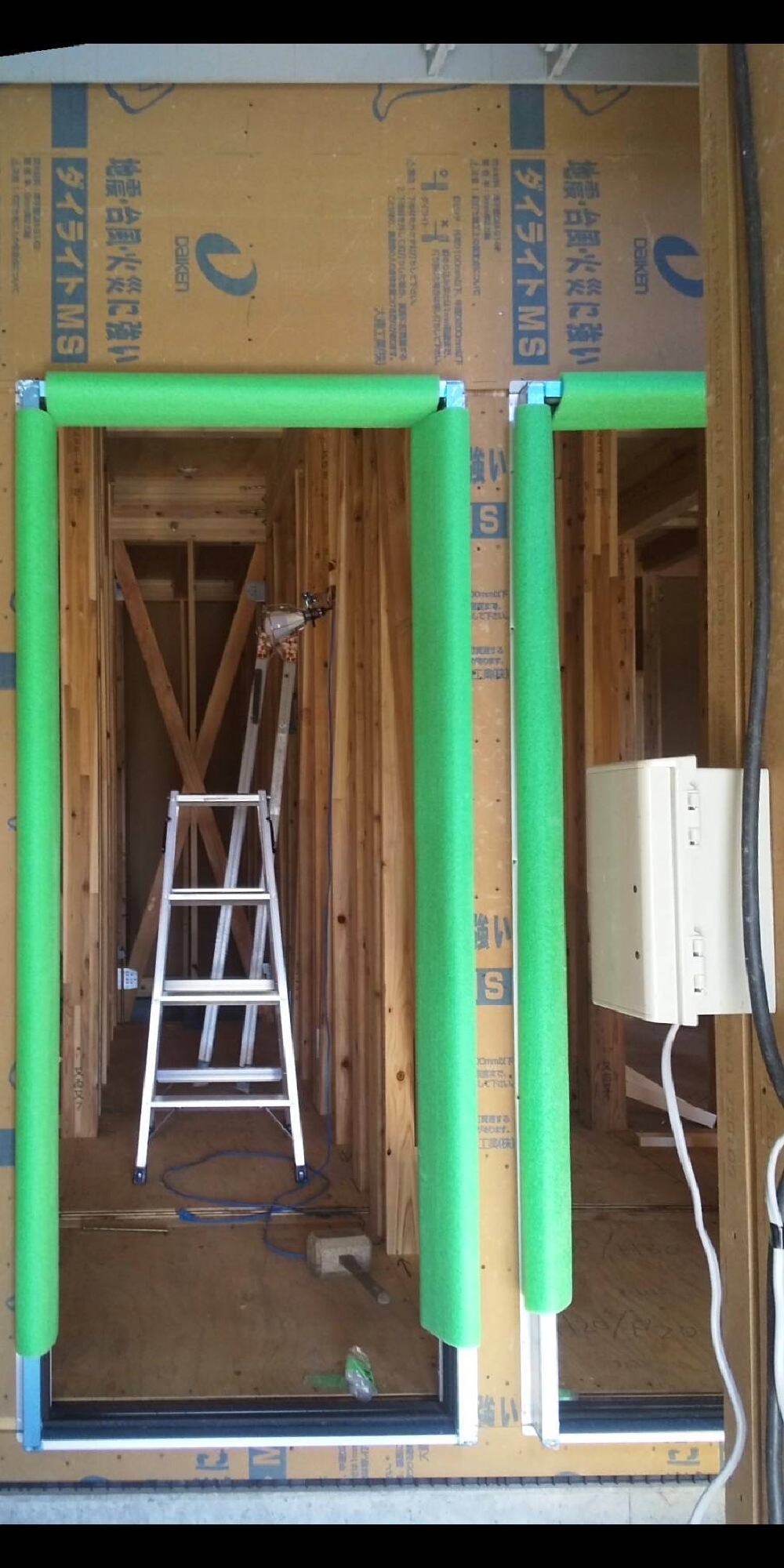

サッシが入りました。
- 45. 2022年04月01日
-
内部施工状況
- 46. 2022年04月01日
-
内部施工状況
- 47. 2022年04月01日
-

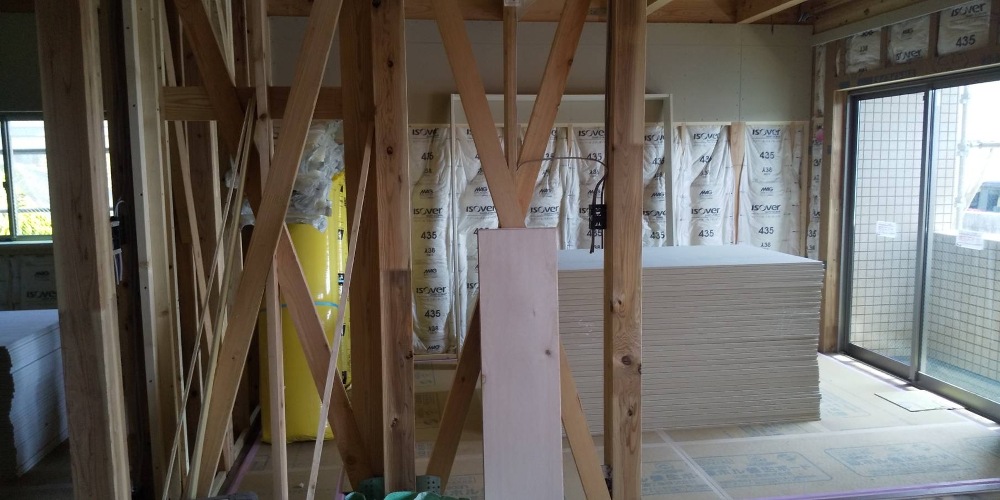

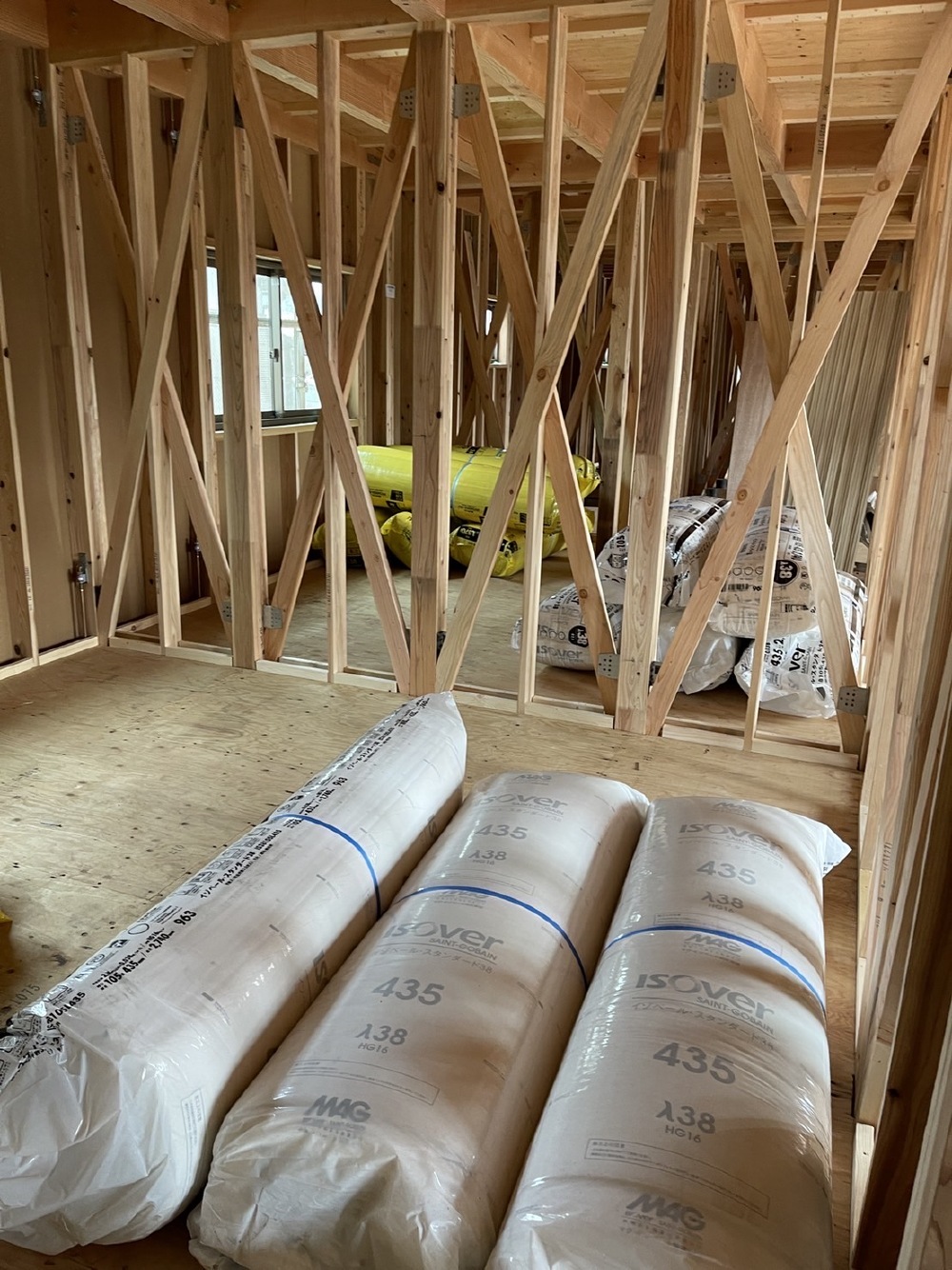

断熱材搬入
- 48. 2022年04月01日
-

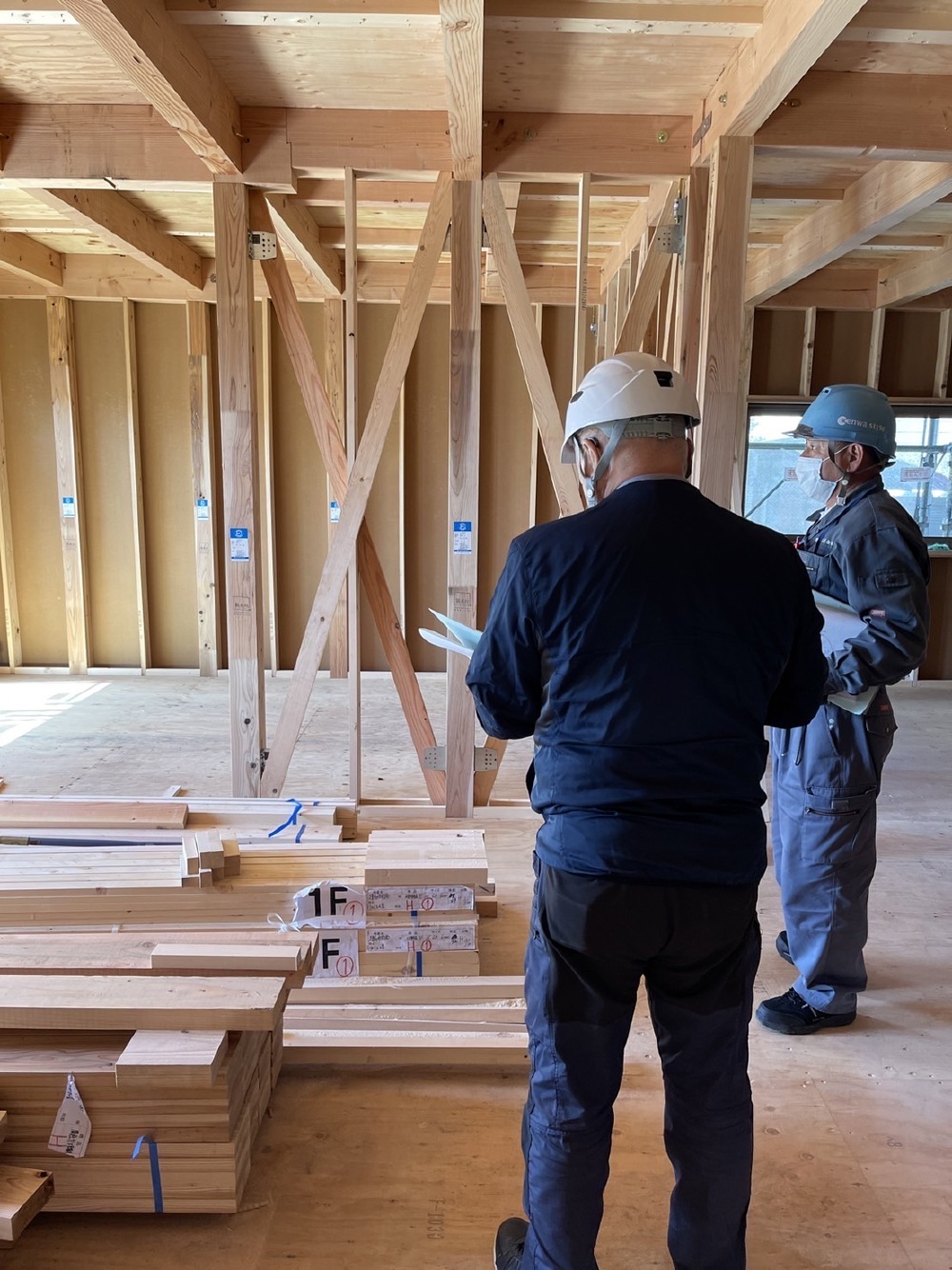

中間検査
- 49. 2022年04月01日
-
中間検査
- 50. 2022年04月02日
-
外部施工状況

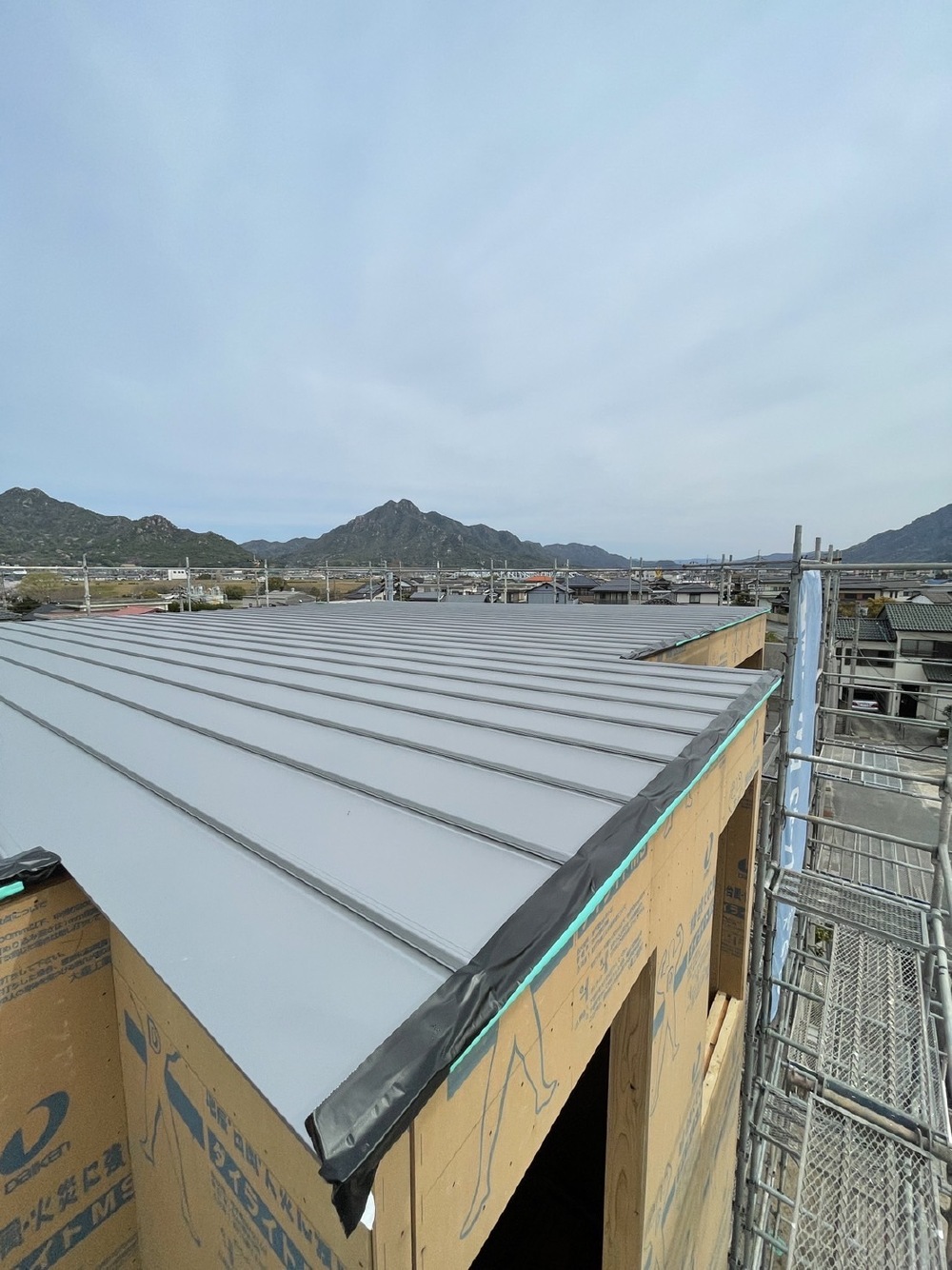

屋根板金設置
- 51. 2022年04月02日
-
外部施工状況
防水シートを貼る前に位置を確認していきます。
- 52. 2022年04月02日
-
内部施工状況
- 53. 2022年04月04日
-

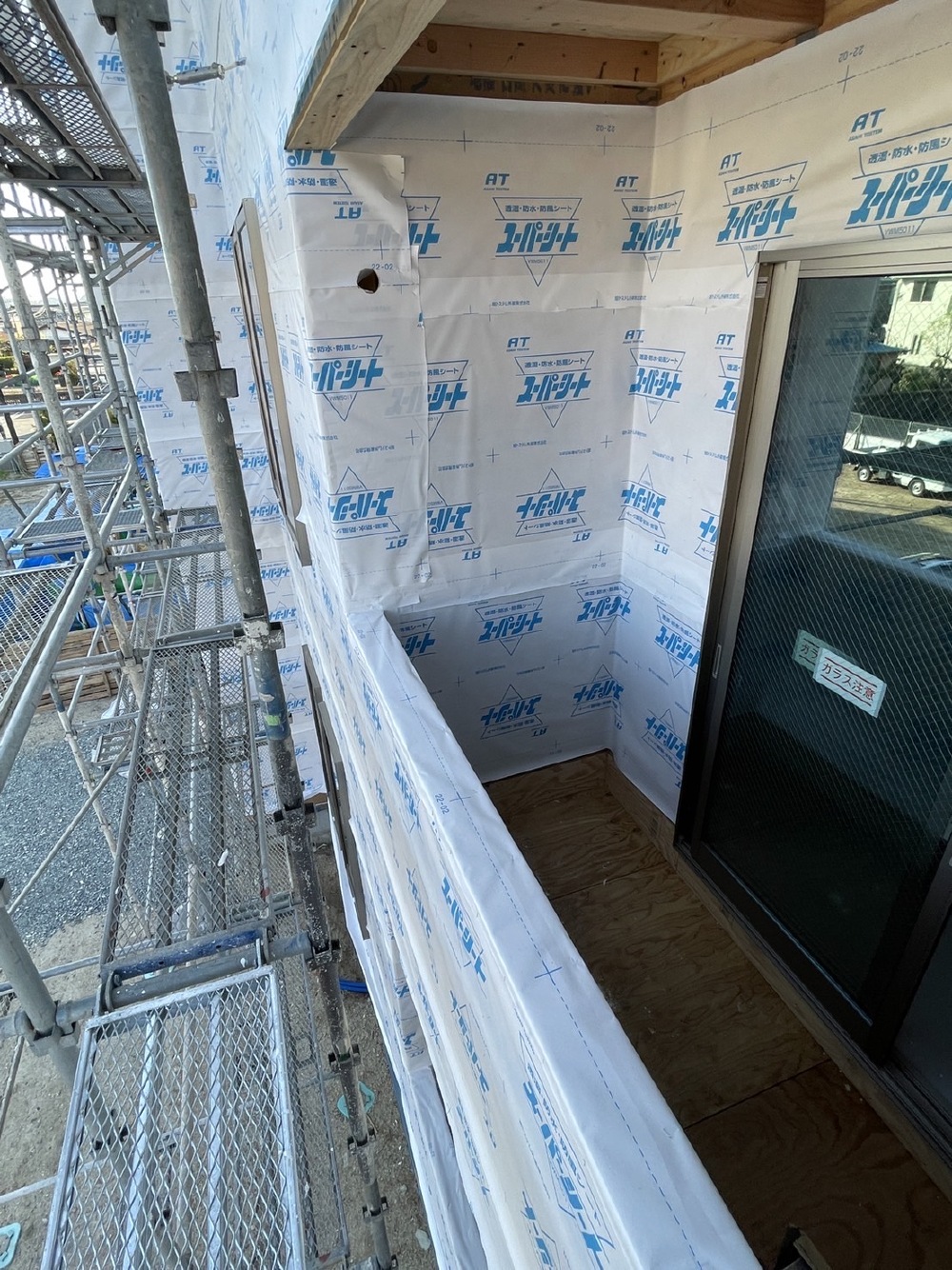

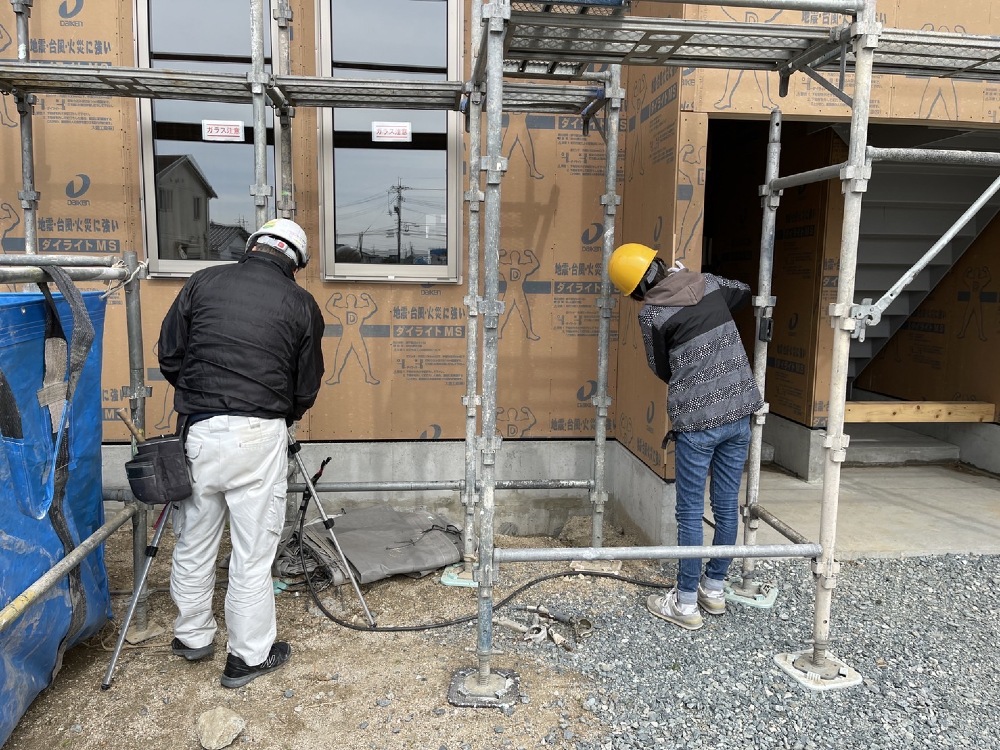

外部施工状況

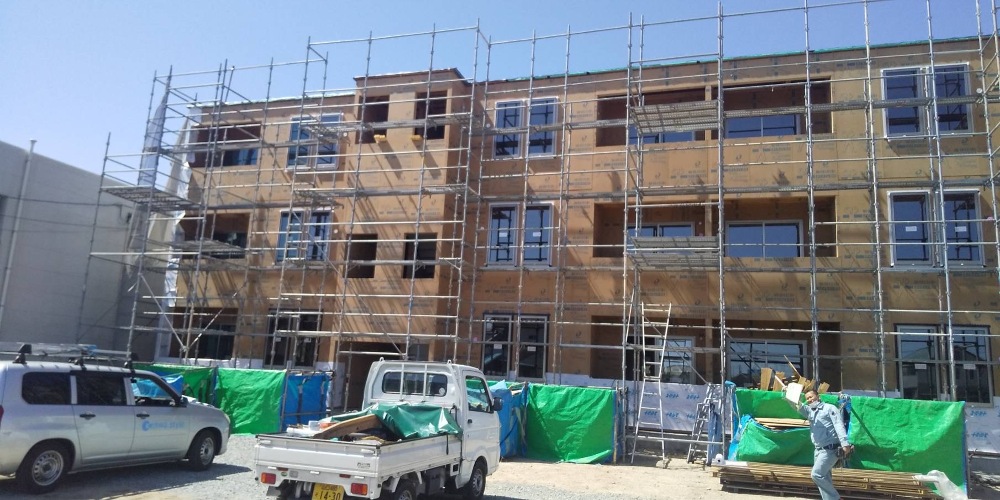

- 54. 2022年04月04日
-
外部施工状況

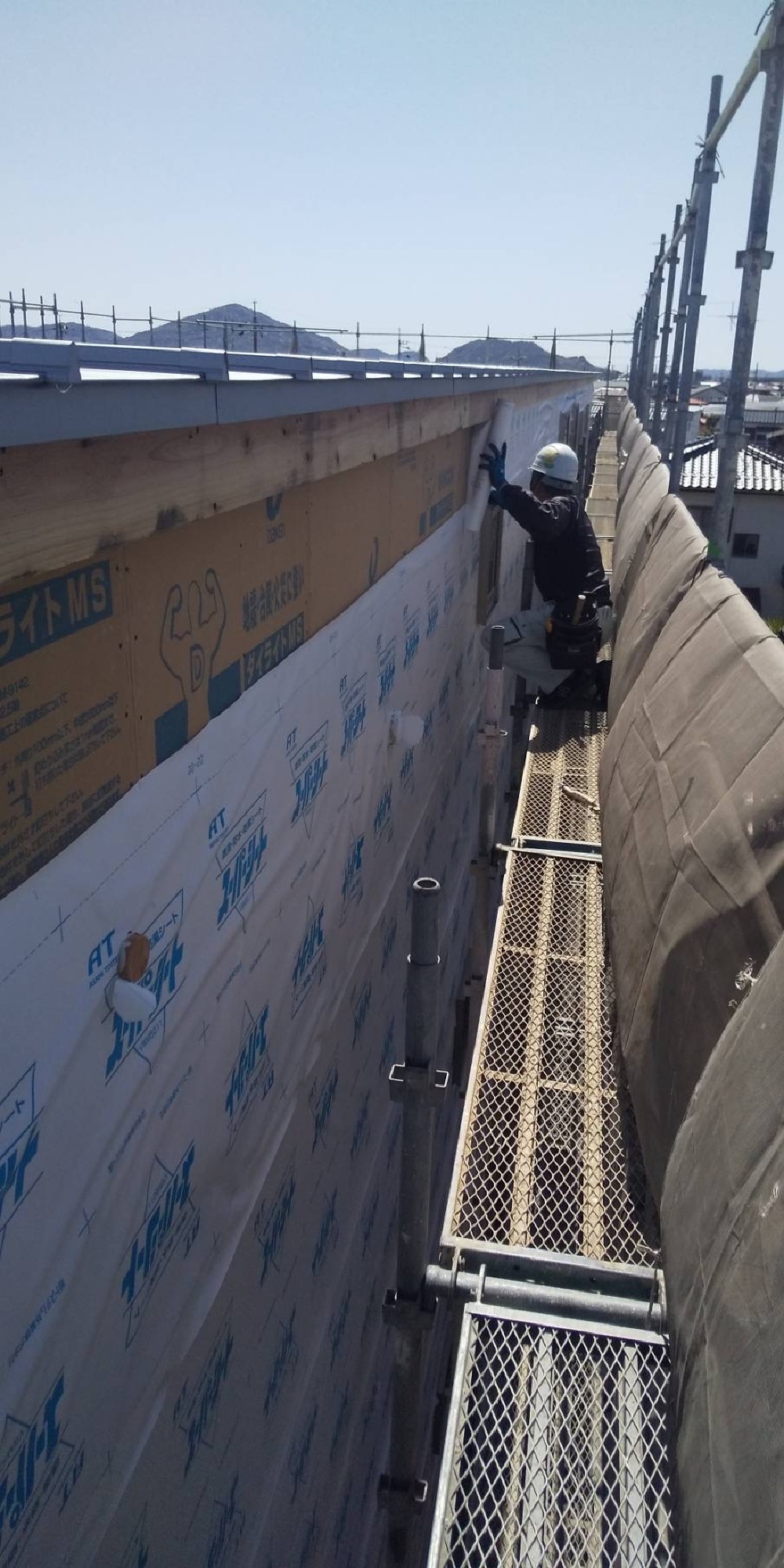

防水シート施工中です
- 55. 2022年04月07日
-
外部施工状況
防水シート施工中です。
- 56. 2022年04月08日
-
外部施工状況
- 57. 2022年04月08日
-
外部施工状況
- 58. 2022年04月08日
-

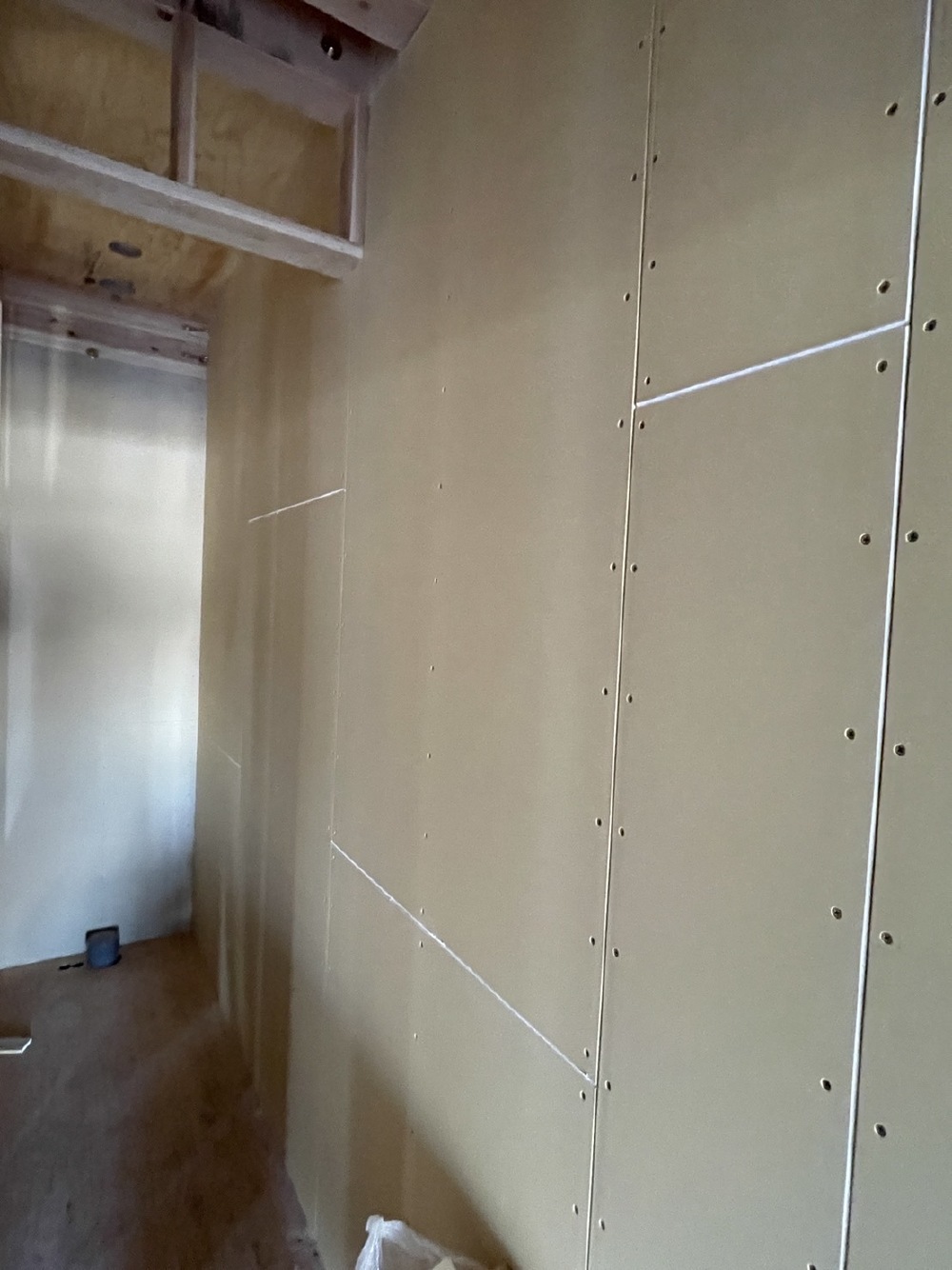

内部施工状況
石膏ボード貼り
- 59. 2022年04月08日
-
内部施工状況

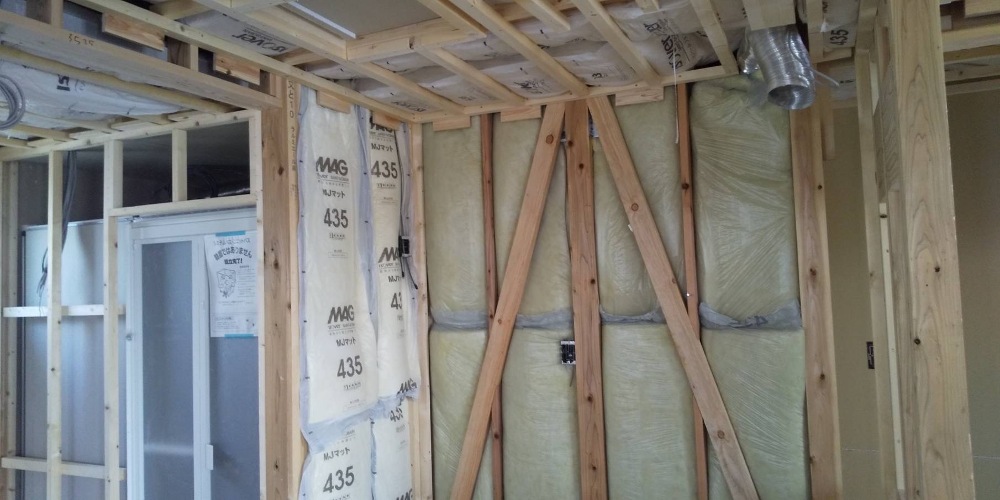

断熱材施工

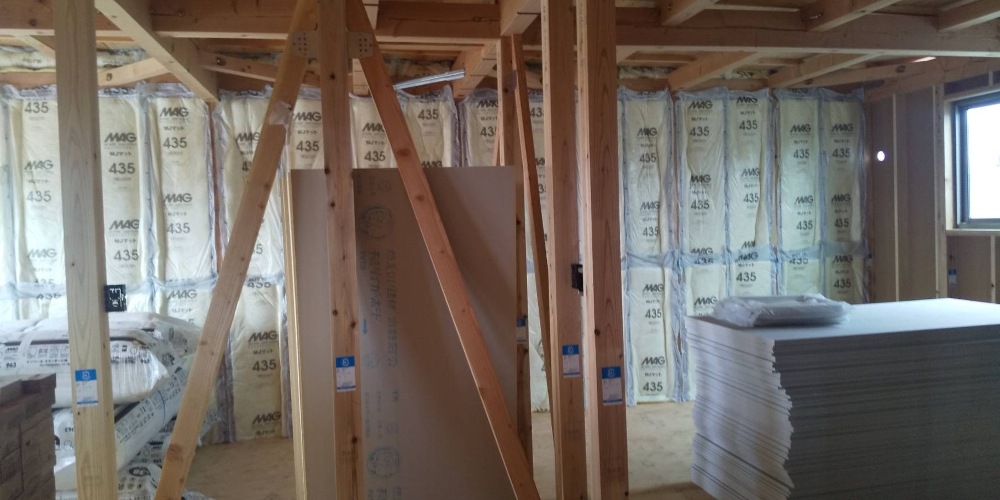

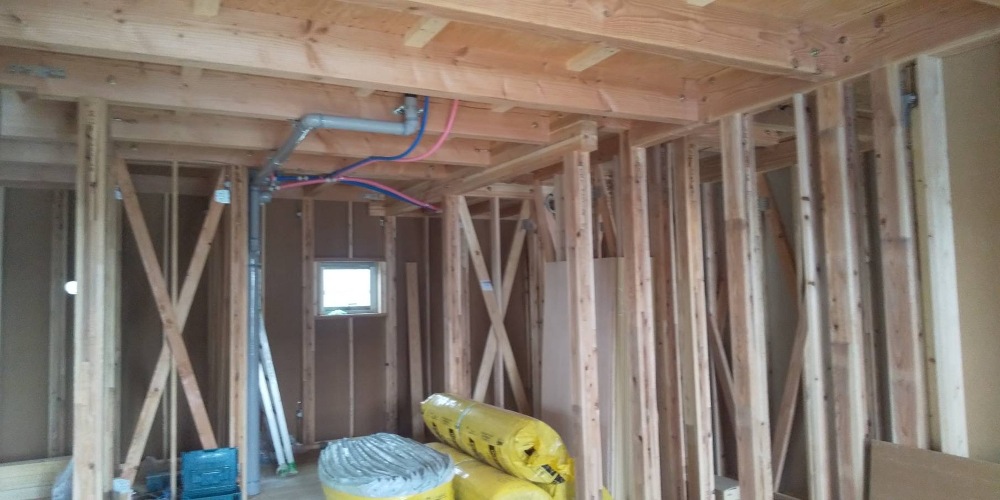

- 60. 2022年04月11日
-

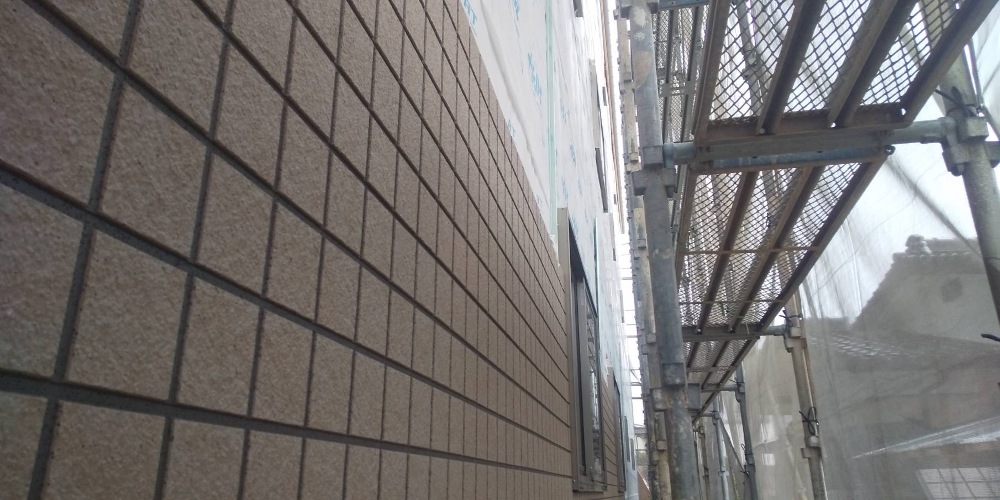

内部施工状況
- 61. 2022年04月11日
-
内部施工状況
- 62. 2022年04月11日
-
外部施工状況

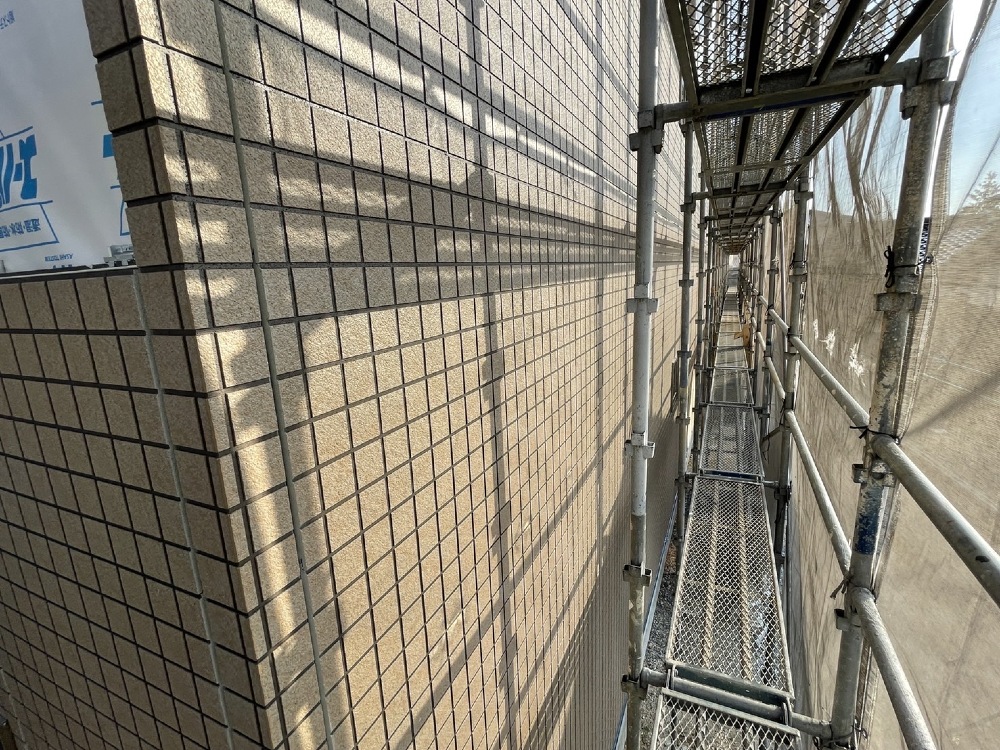

外壁サイディング貼り
- 63. 2022年04月12日
-
外部施工状況
外壁サイディング貼り施工中です
- 64. 2022年04月12日
-
内部施工状況

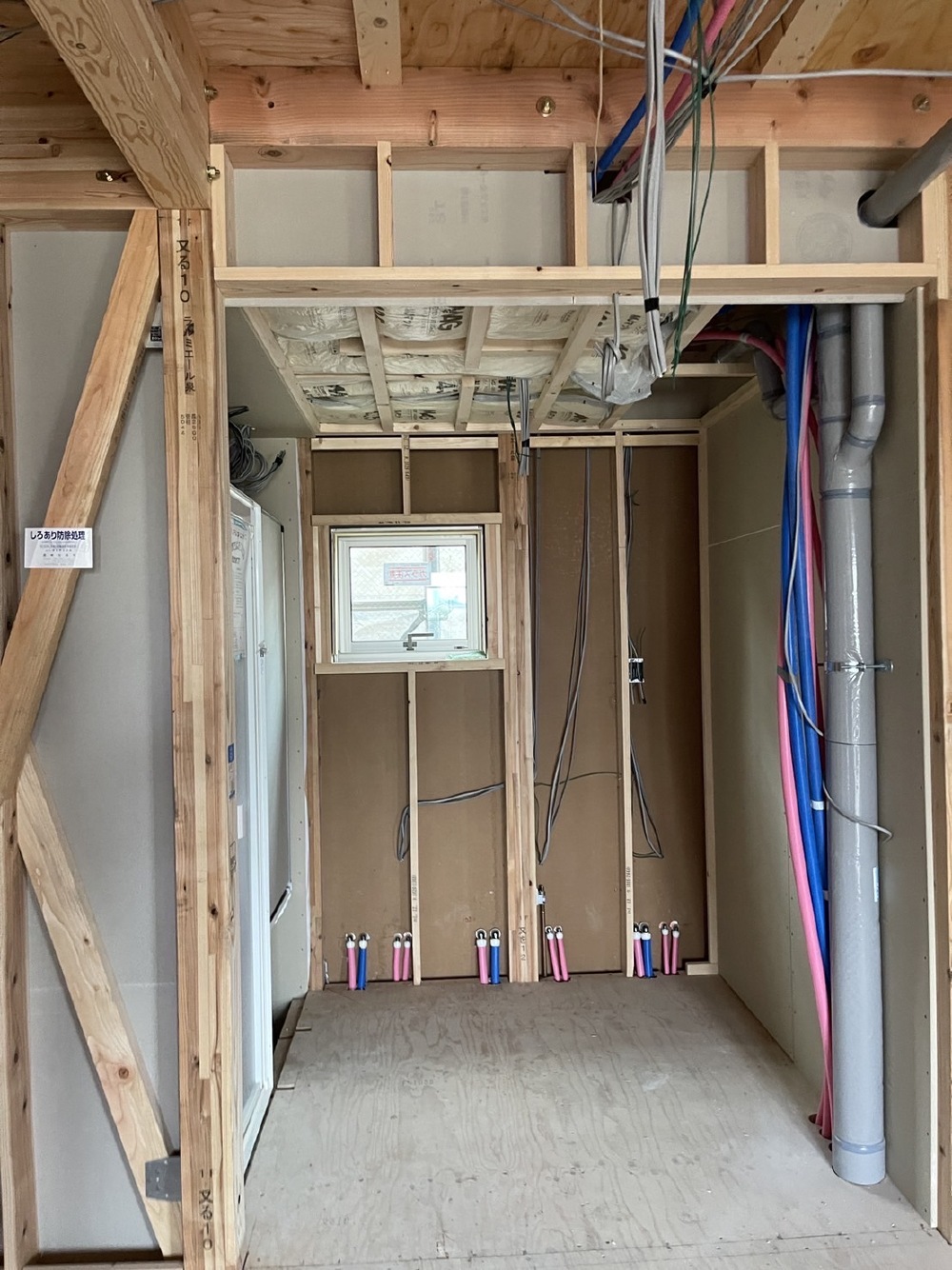

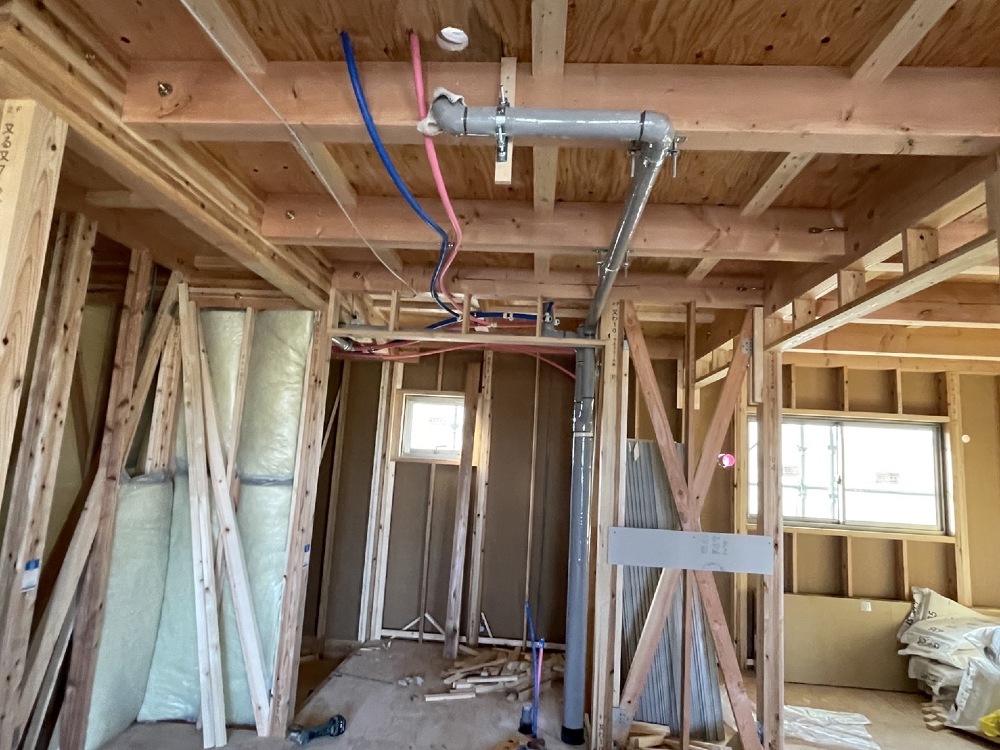

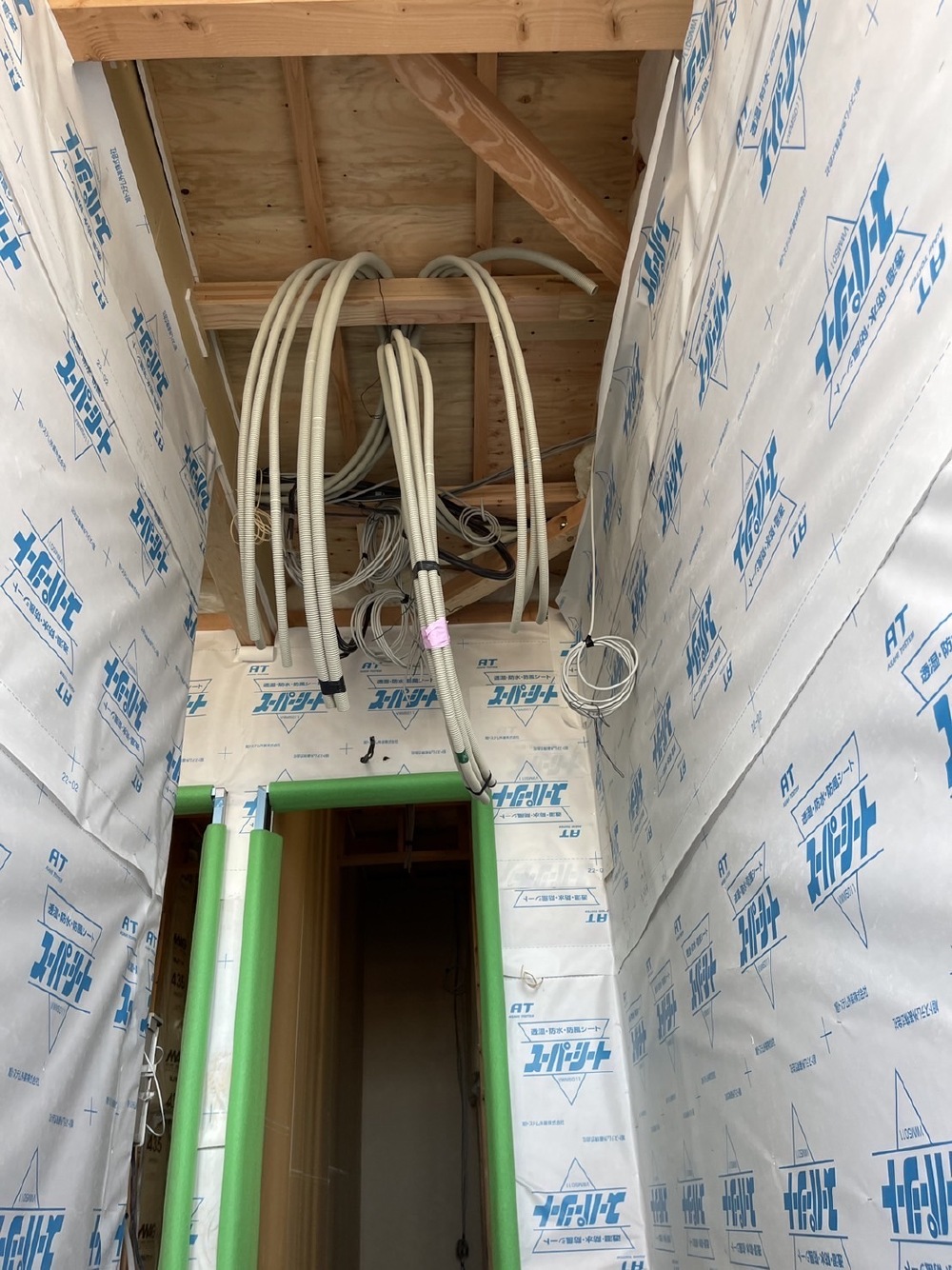

配管工事
- 65. 2022年04月12日
-
内部施工状況
配線工事
- 66. 2022年04月18日
-
外部施工状況
- 67. 2022年04月18日
-
内部施工状況

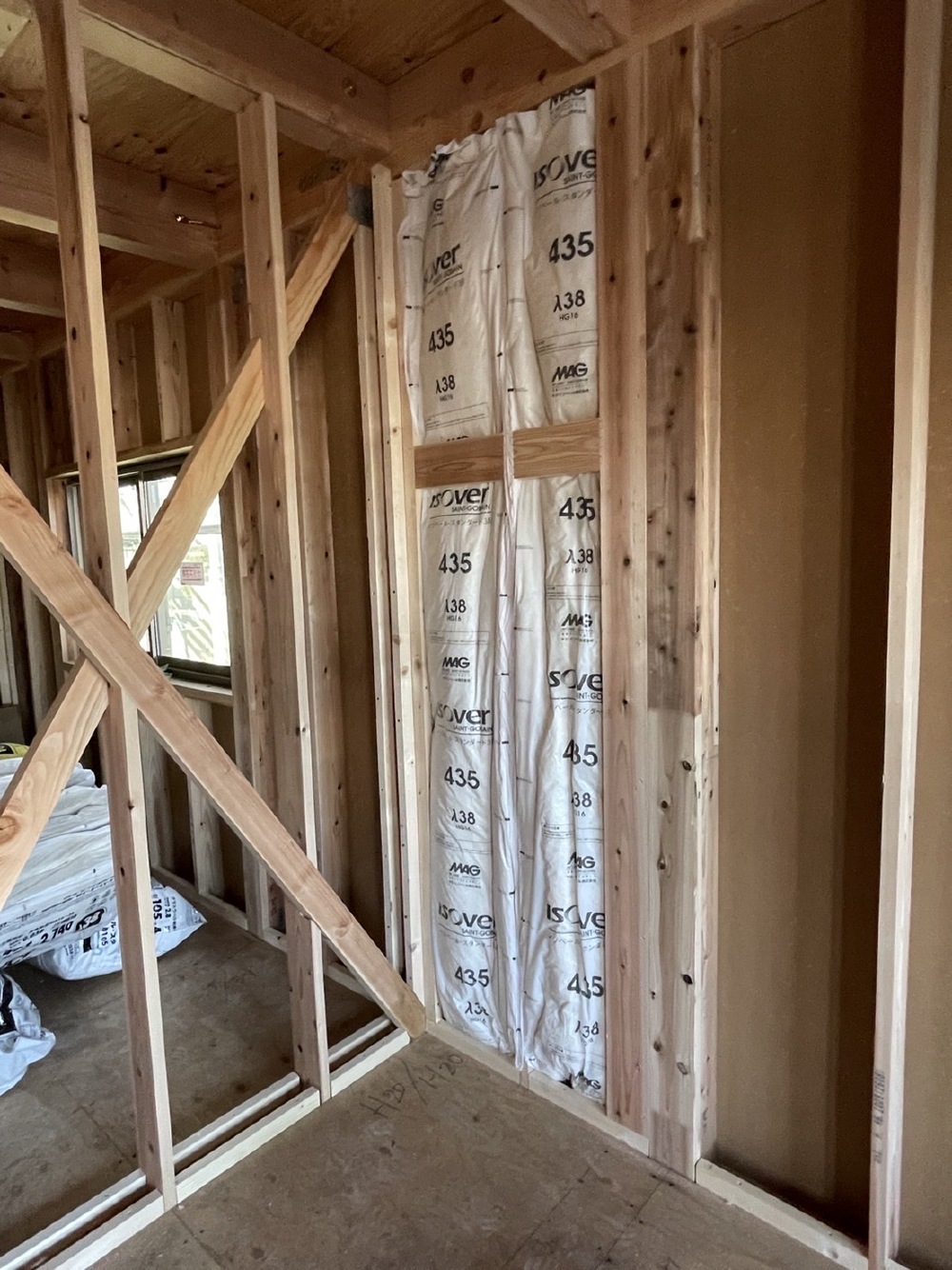

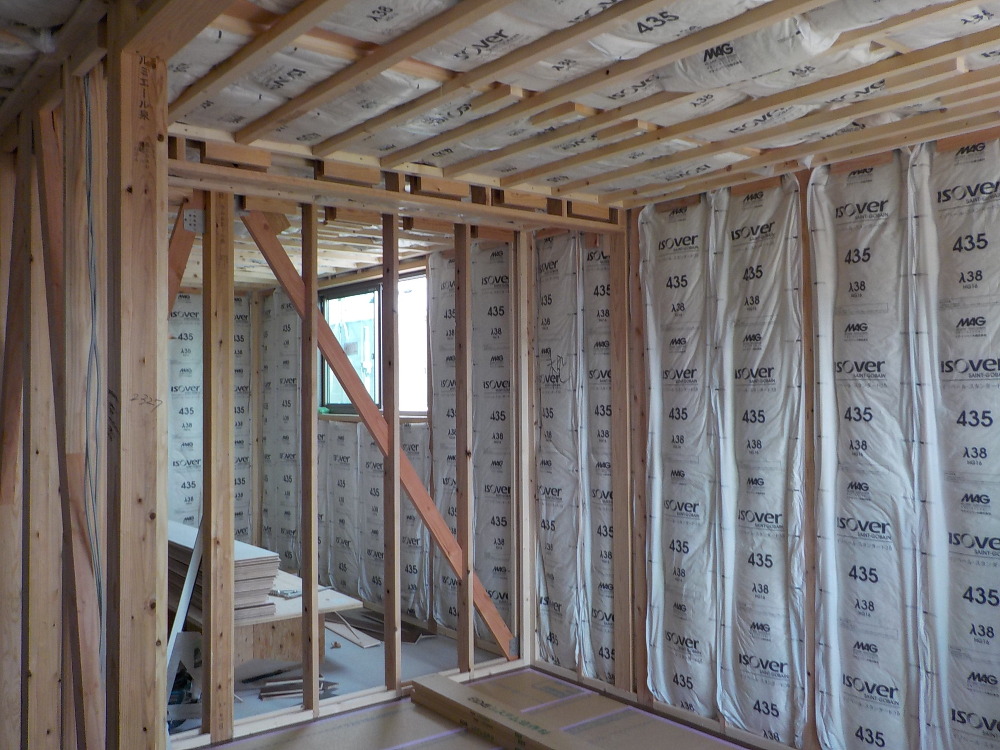

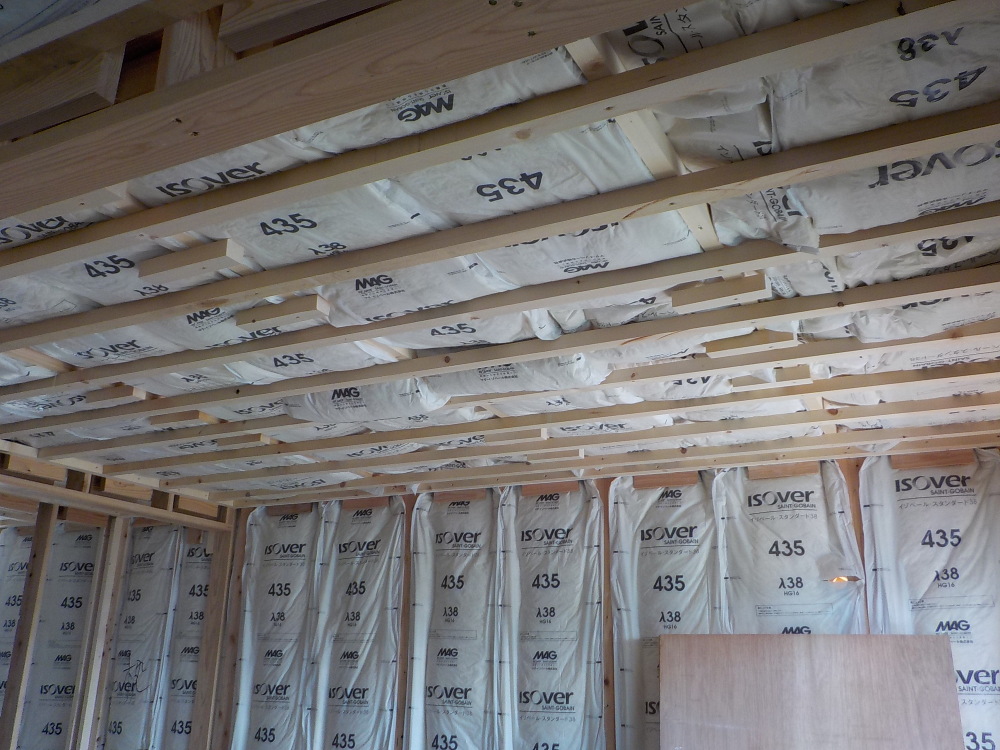

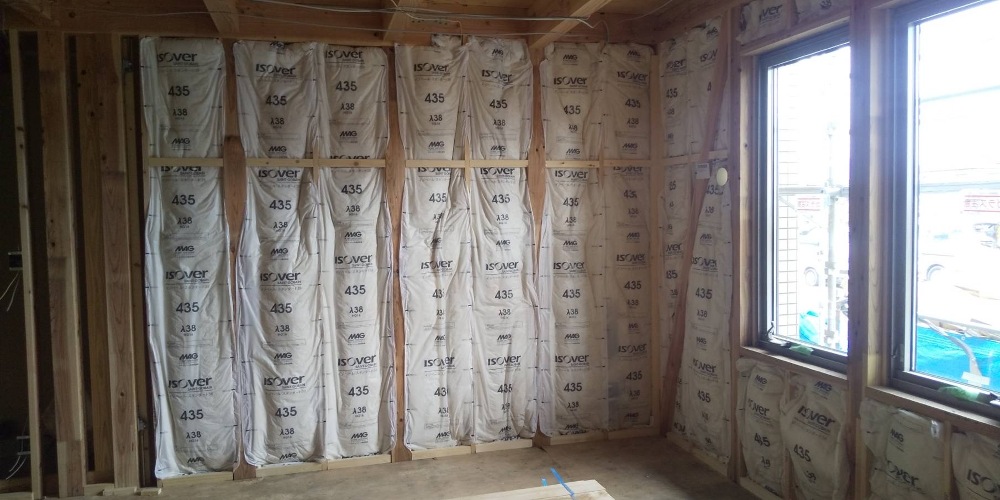

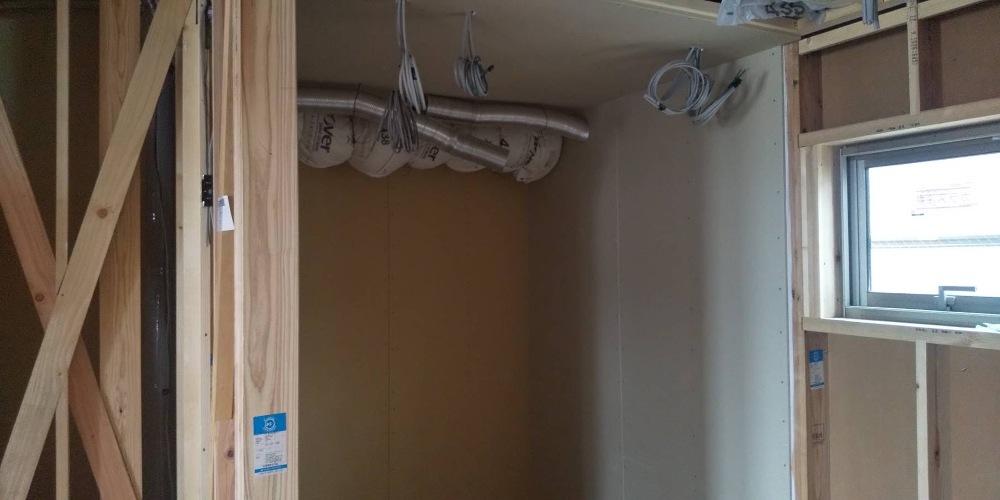

断熱材グラスウール施工
- 68. 2022年04月18日
-
内部施工状況
- 69. 2022年04月22日
-
外部施工状況
- 70. 2022年04月22日
-
内部施工状況
浴槽設置中です
- 71. 2022年04月22日
-
内部施工状況
- 72. 2022年04月22日
-
外部施工状況
- 73. 2022年04月22日
-
外部施工状況

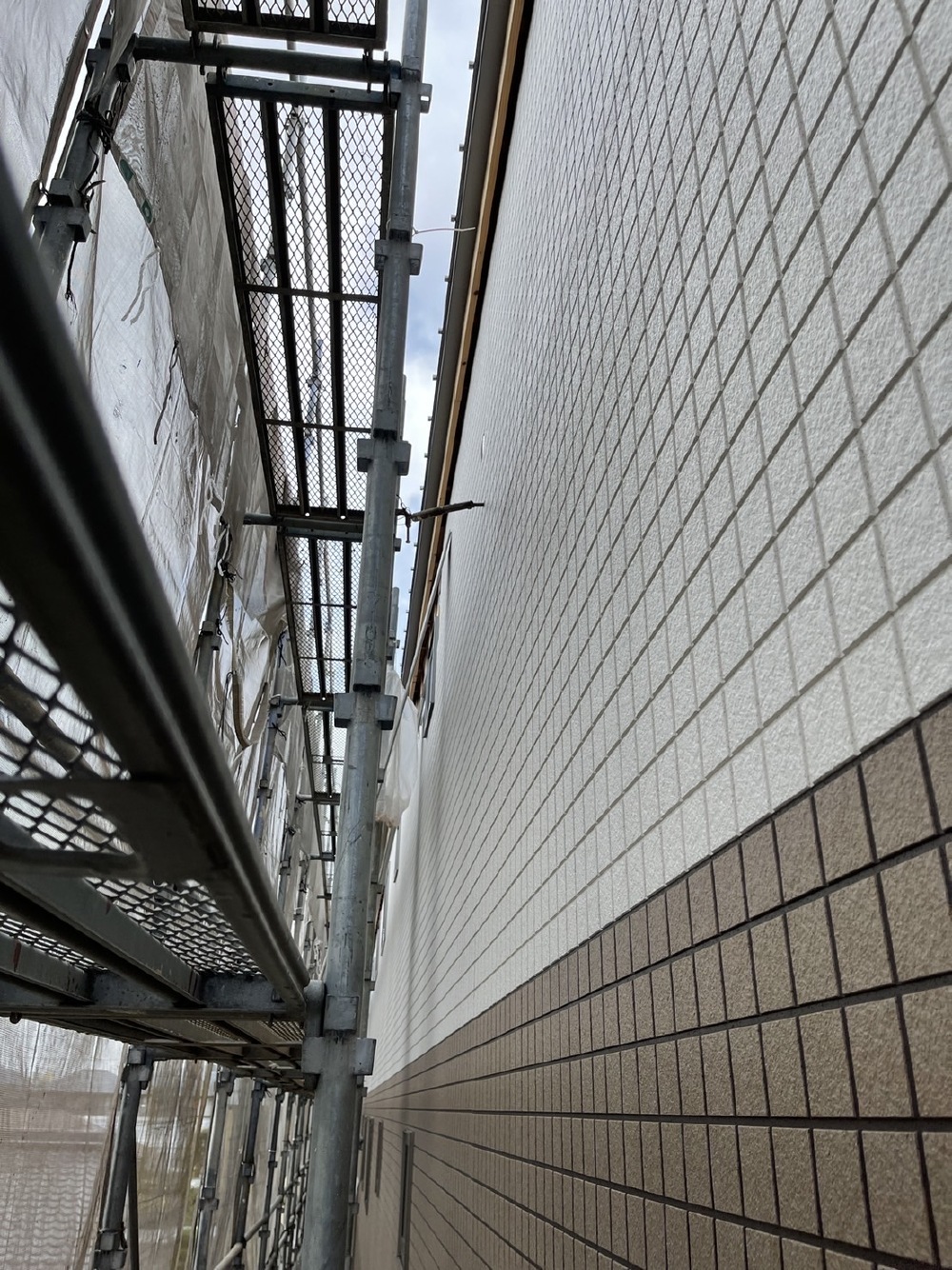

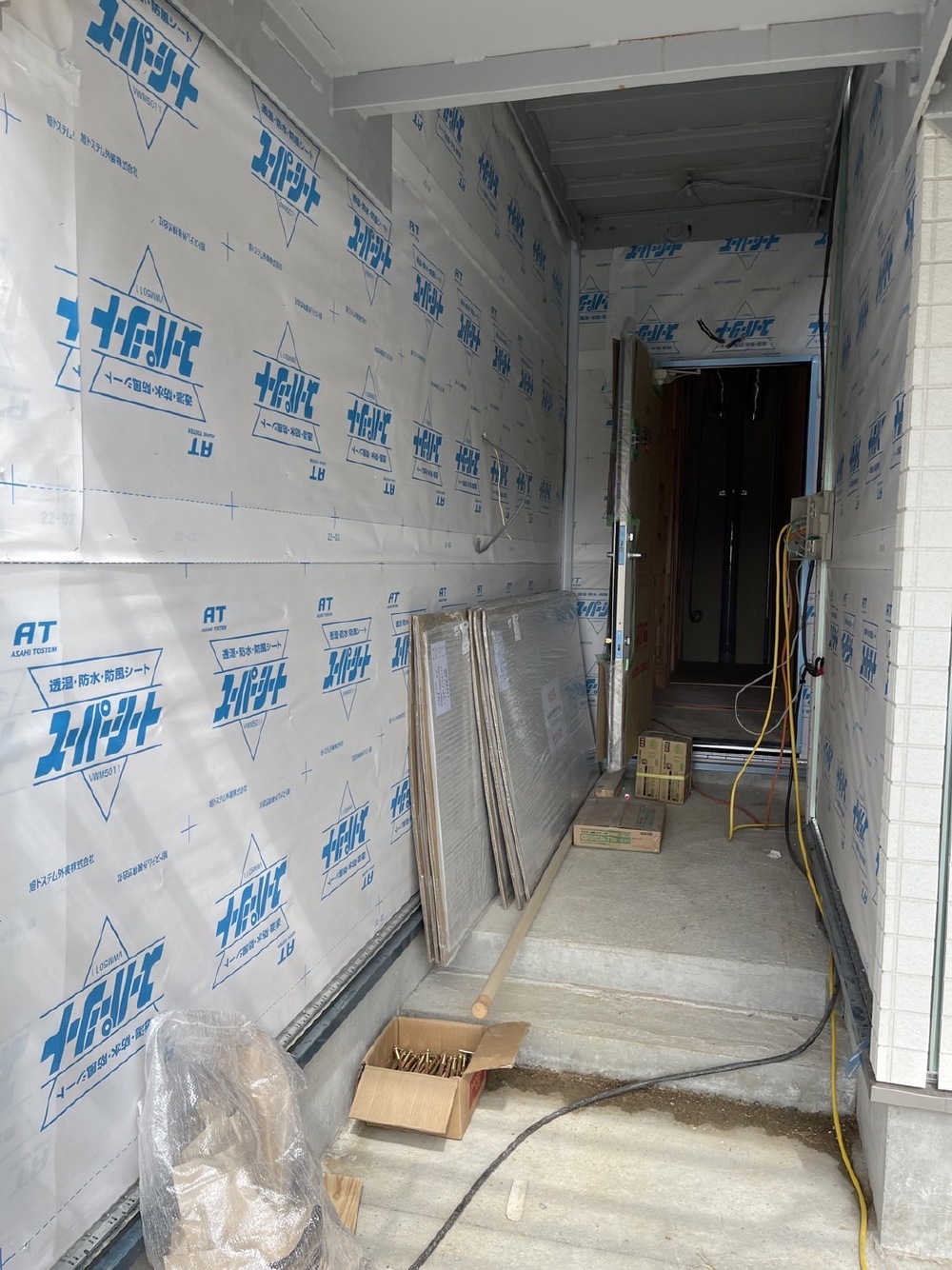

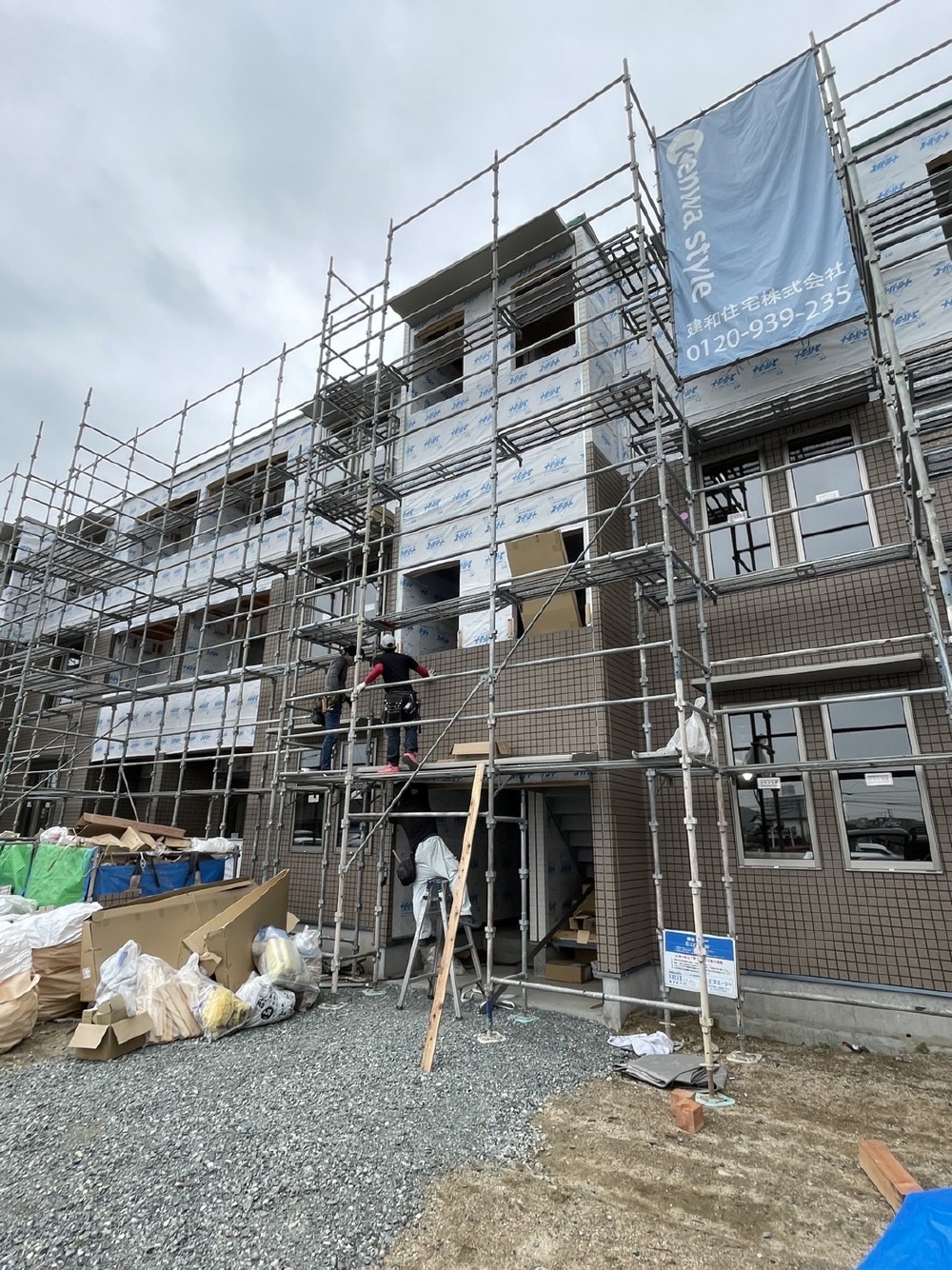

- 74. 2022年04月23日
-
外部施工状況

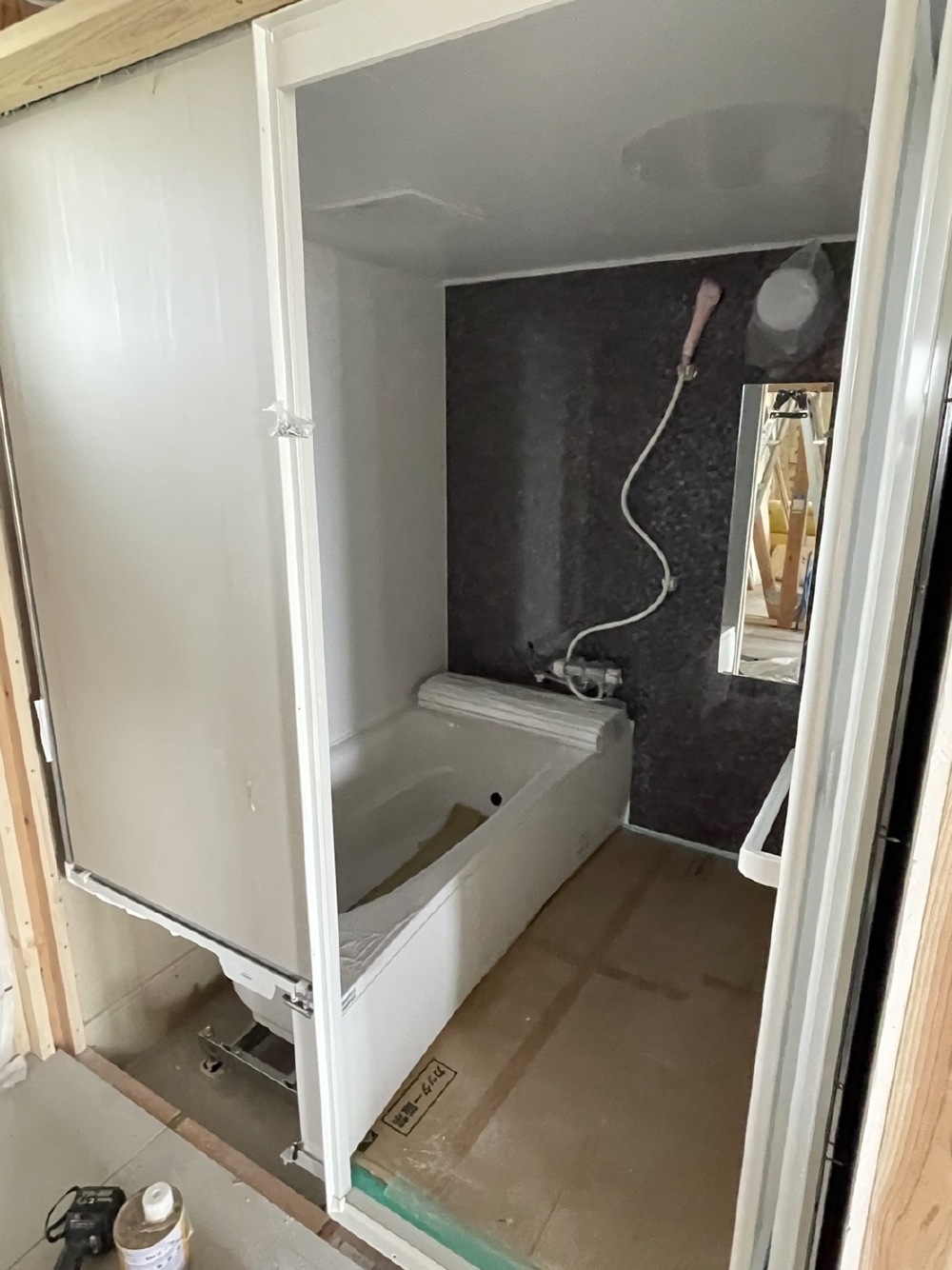

外壁サイディング貼り施工中です
- 75. 2022年04月23日
-
内部施工状況
- 76. 2022年04月23日
-
内部施工状況
- 77. 2022年04月25日
-
外部施工状況
- 78. 2022年04月25日
-
内部施工状況
- 79. 2022年04月25日
-
内部施工状況
- 80. 2022年04月25日
-

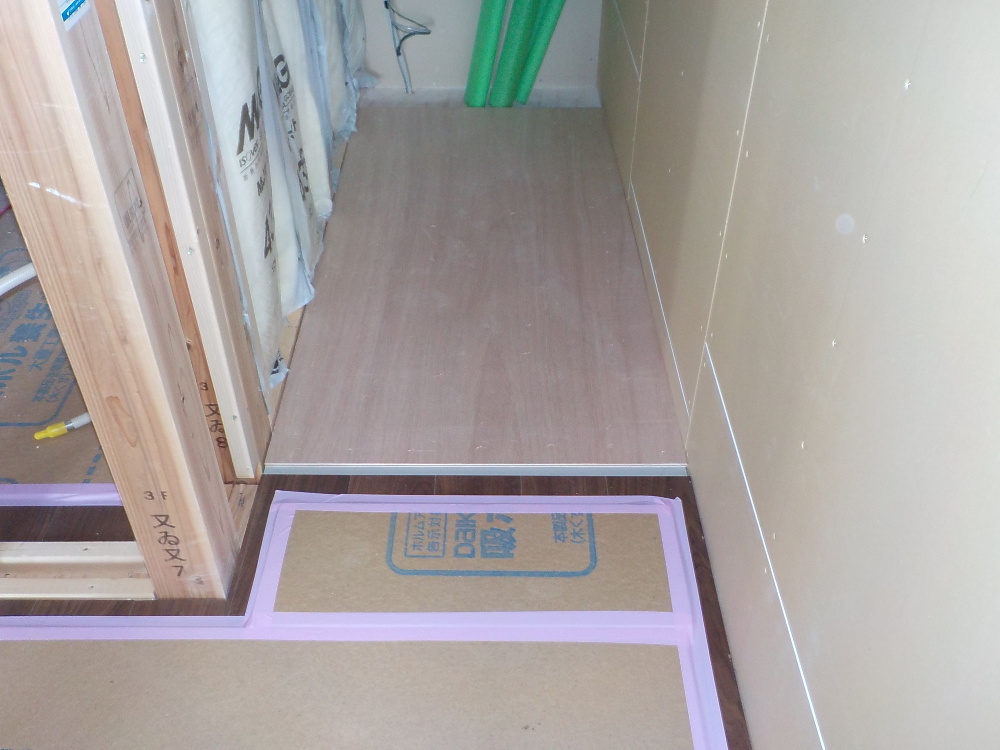

内部施工状況

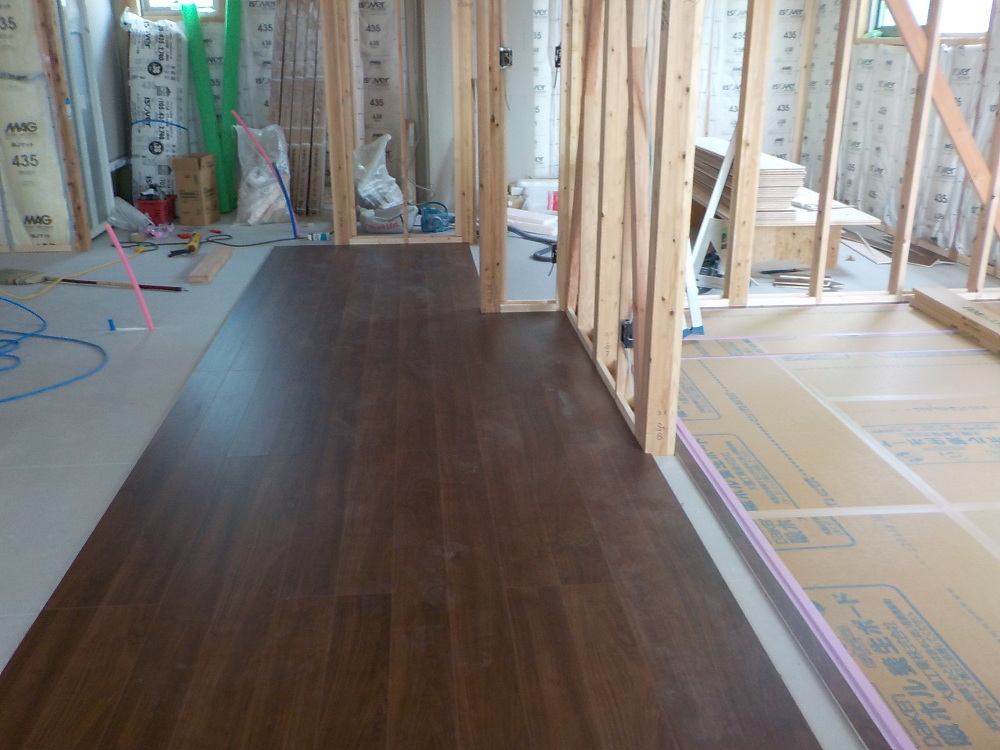

フローリング施工中です。
- 81. 2022年04月28日
-
内部施工状況
- 82. 2022年05月06日
-

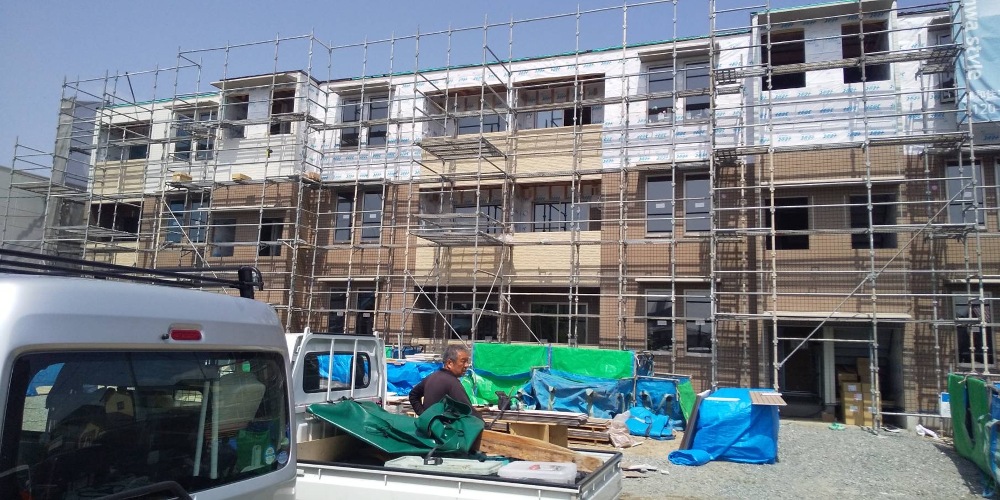

外部施工状況
- 83. 2022年05月06日
-
内部施工状況
- 84. 2022年05月06日
-
内部施工状況

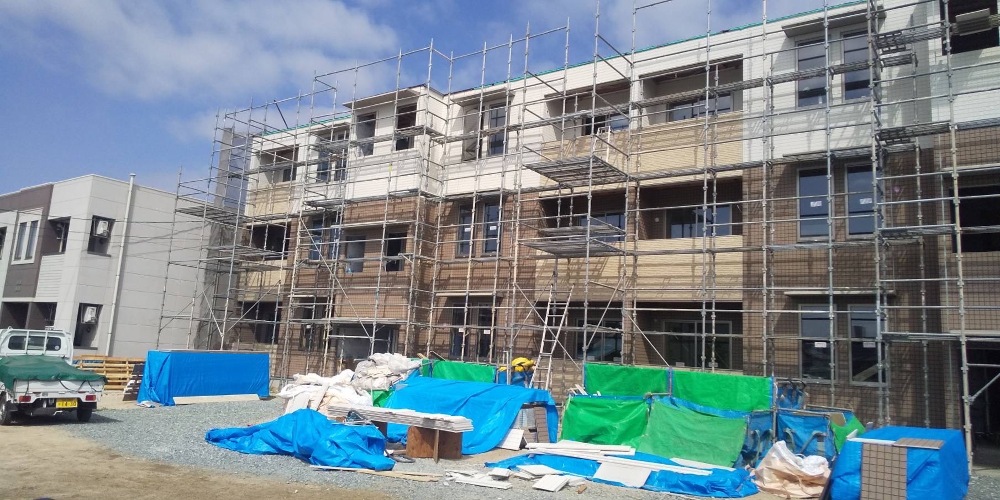

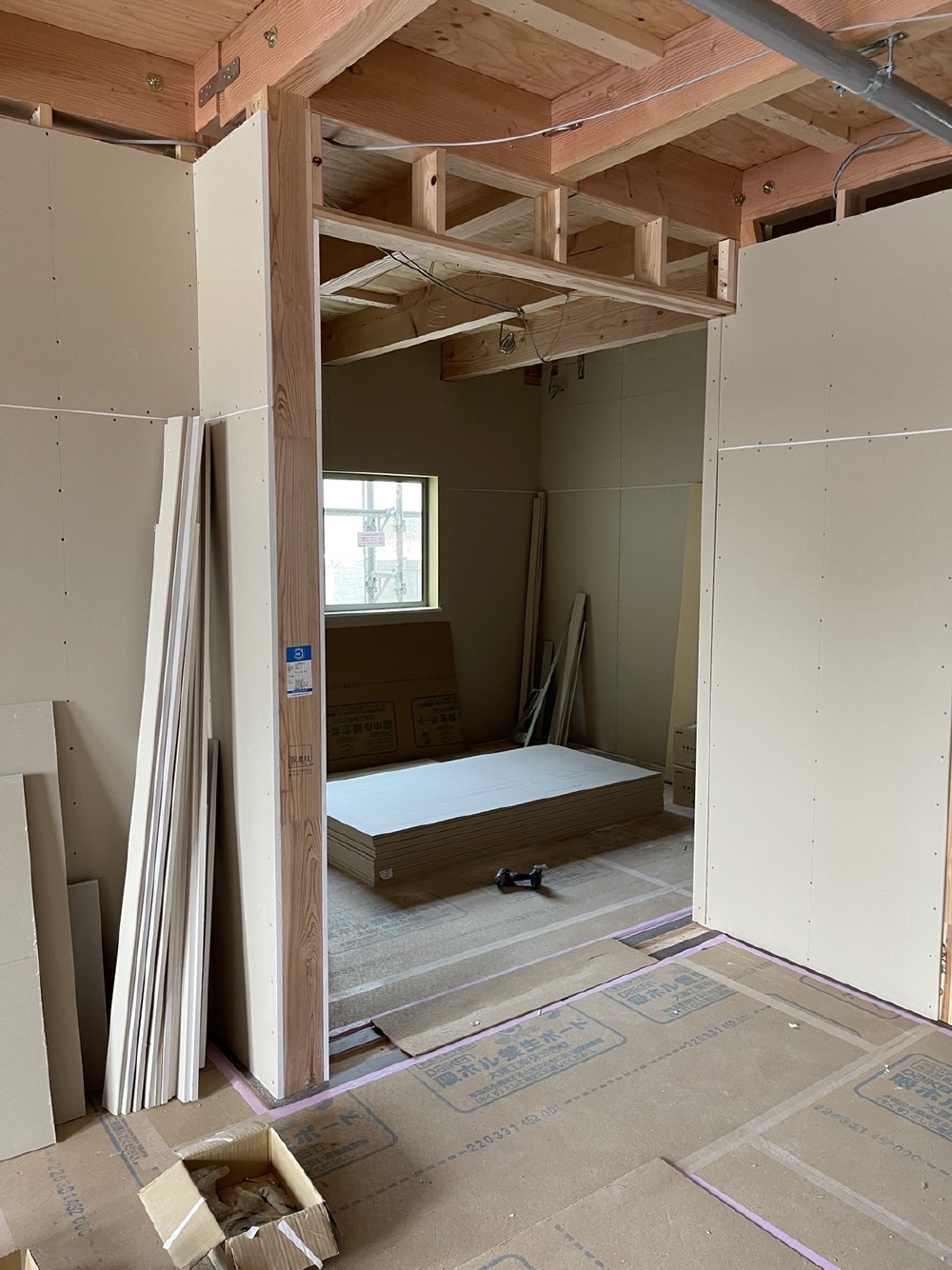

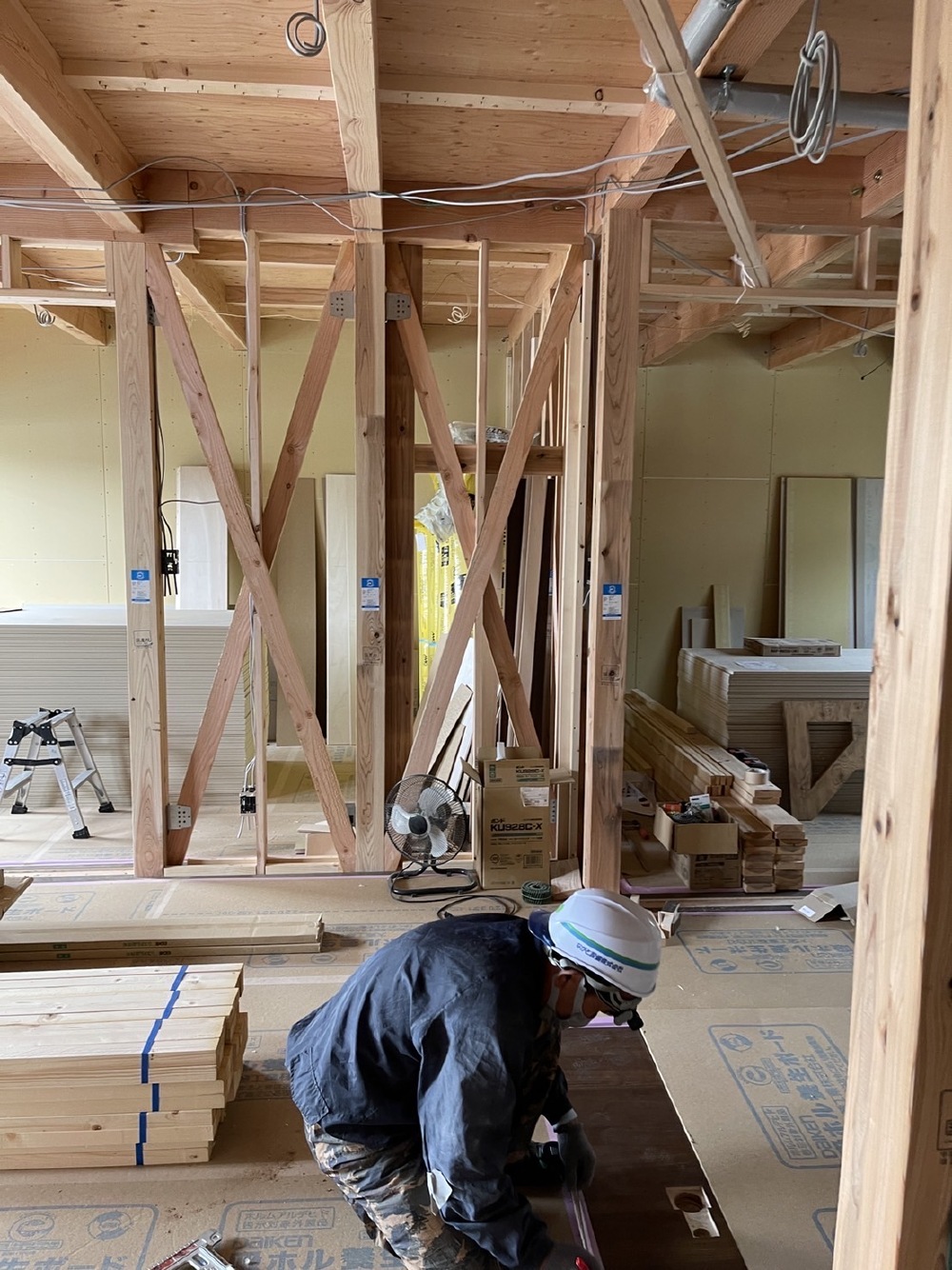

- 85. 2022年05月09日
-
外部施工状況
- 86. 2022年05月09日
-
内部施工状況
- 87. 2022年05月09日
-
内部施工状況
- 88. 2022年05月23日
-
外部施工状況

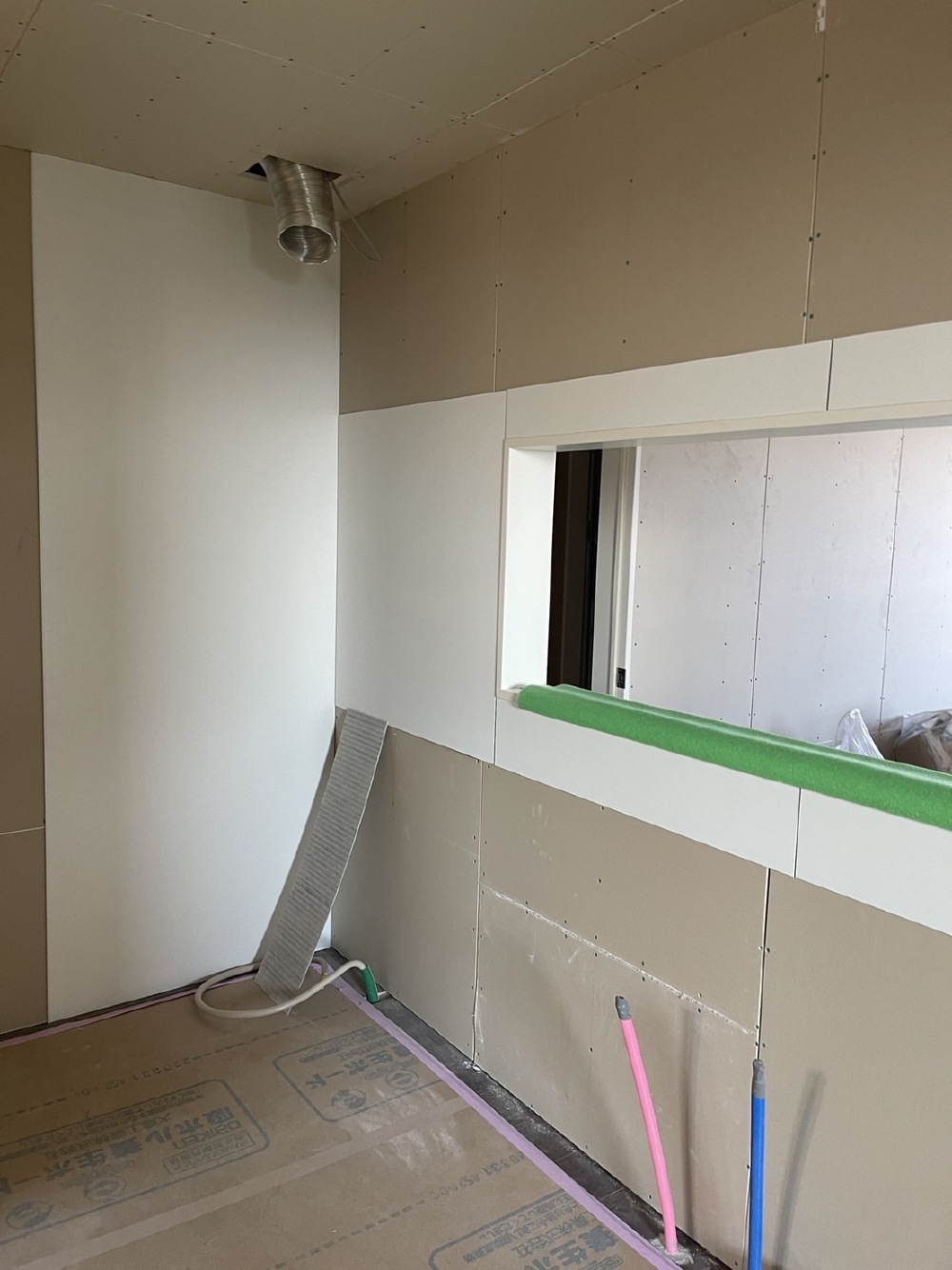

外壁サイディング貼りも順調に進んでいます。
- 89. 2022年05月23日
-
内部施工状況
レンジフード工事と給排水工事をしています。
- 90. 2022年05月23日
-
内部施工状況

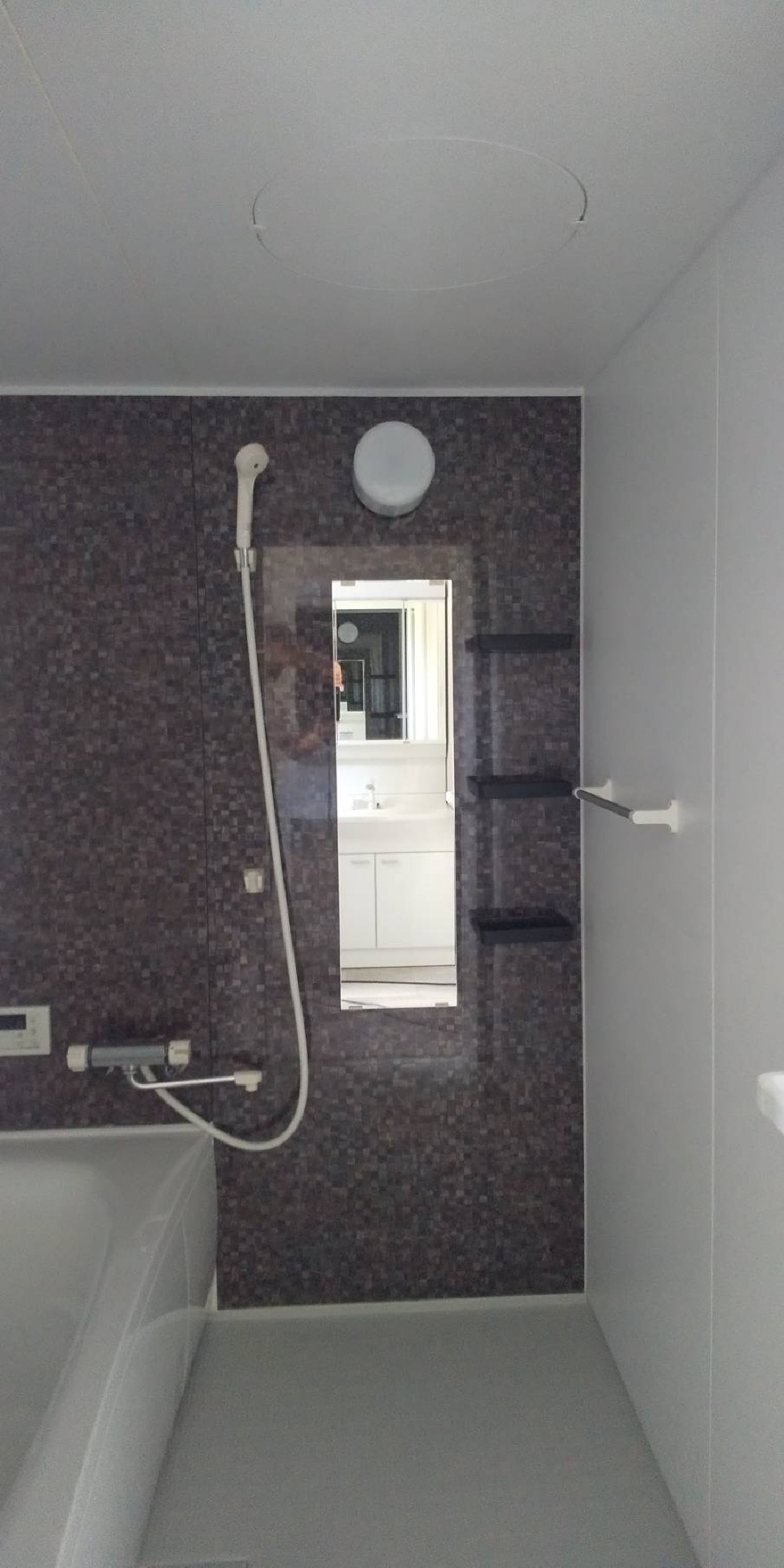

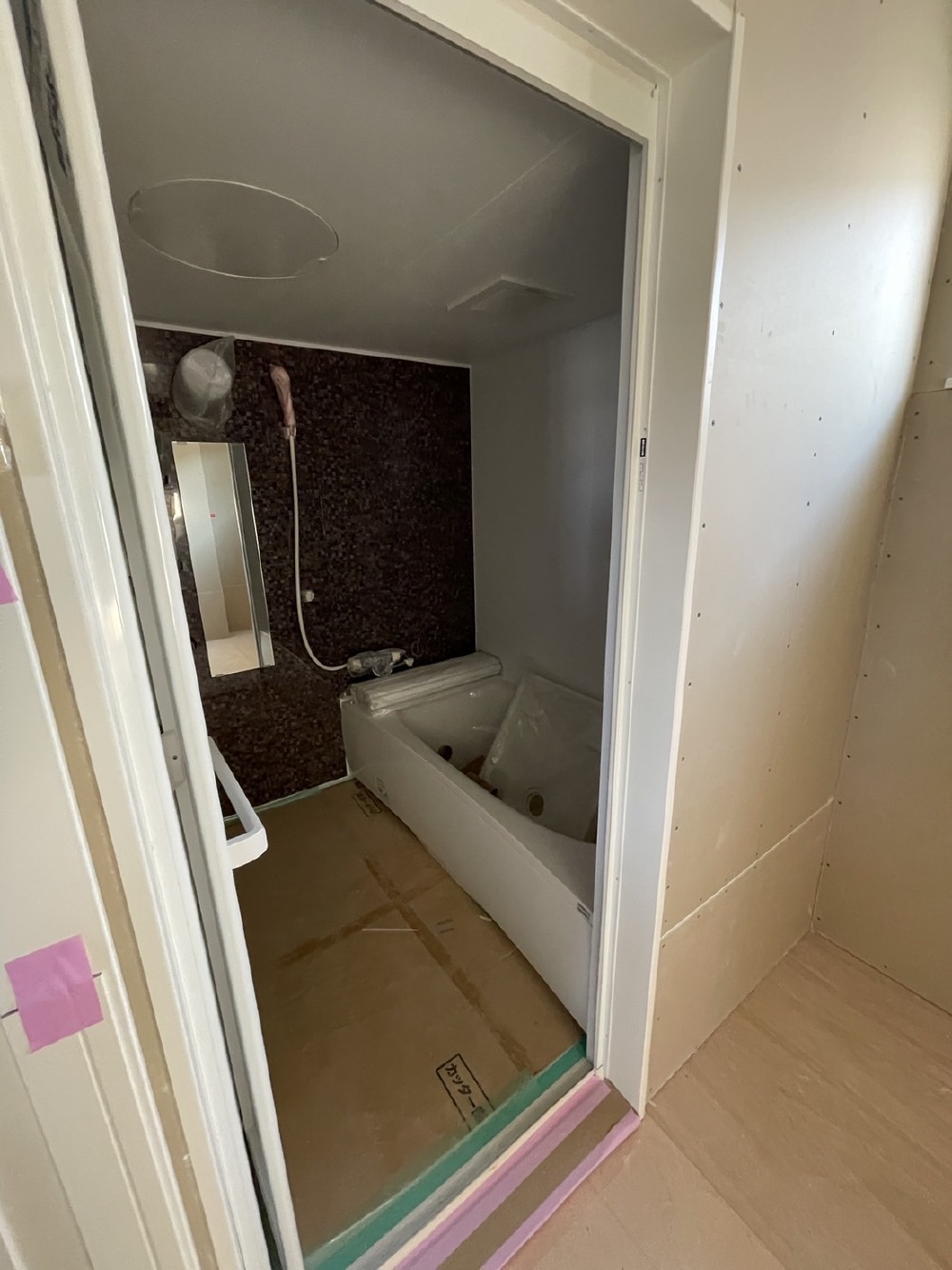

おしゃれな浴室ですね♪

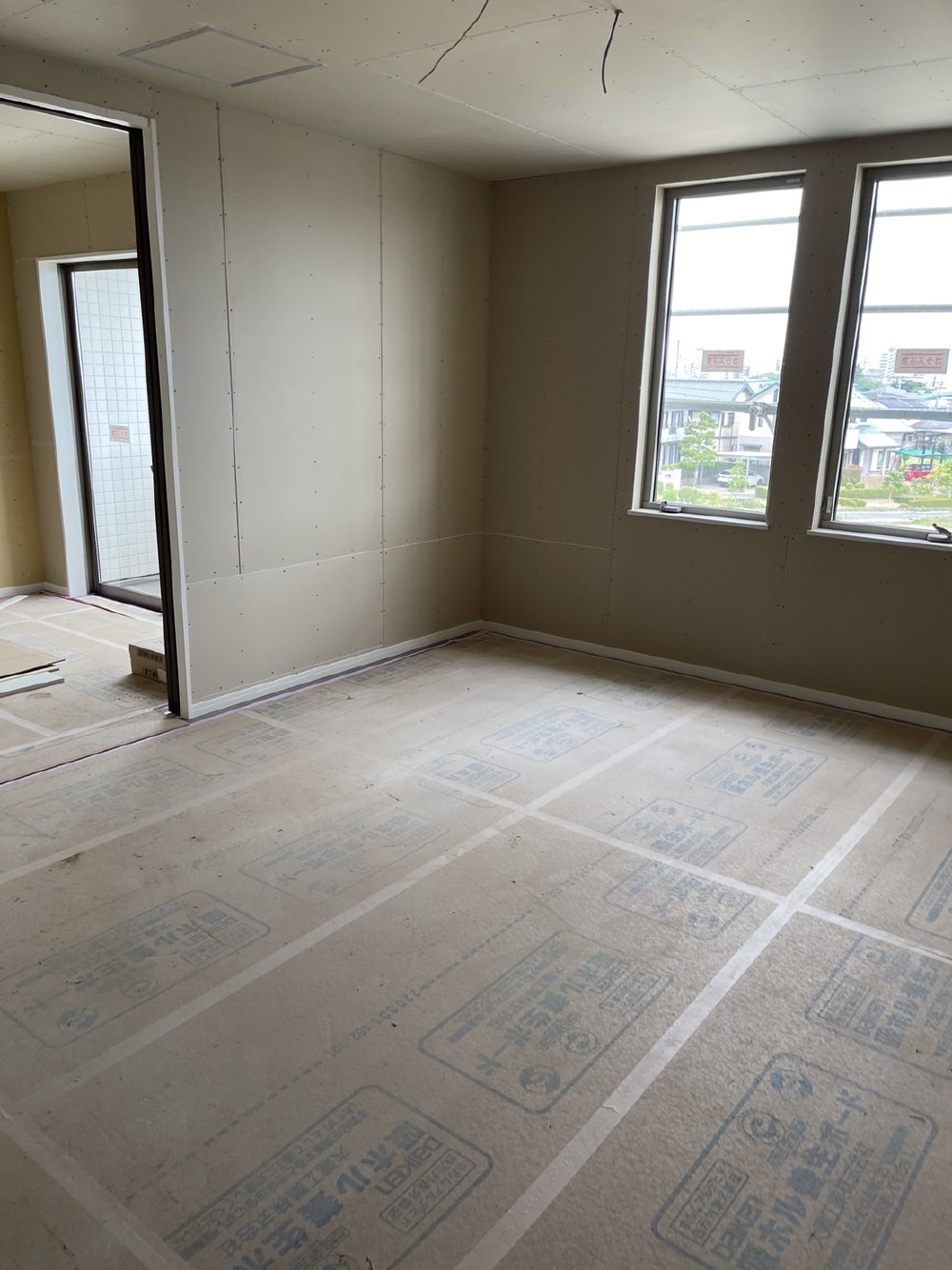

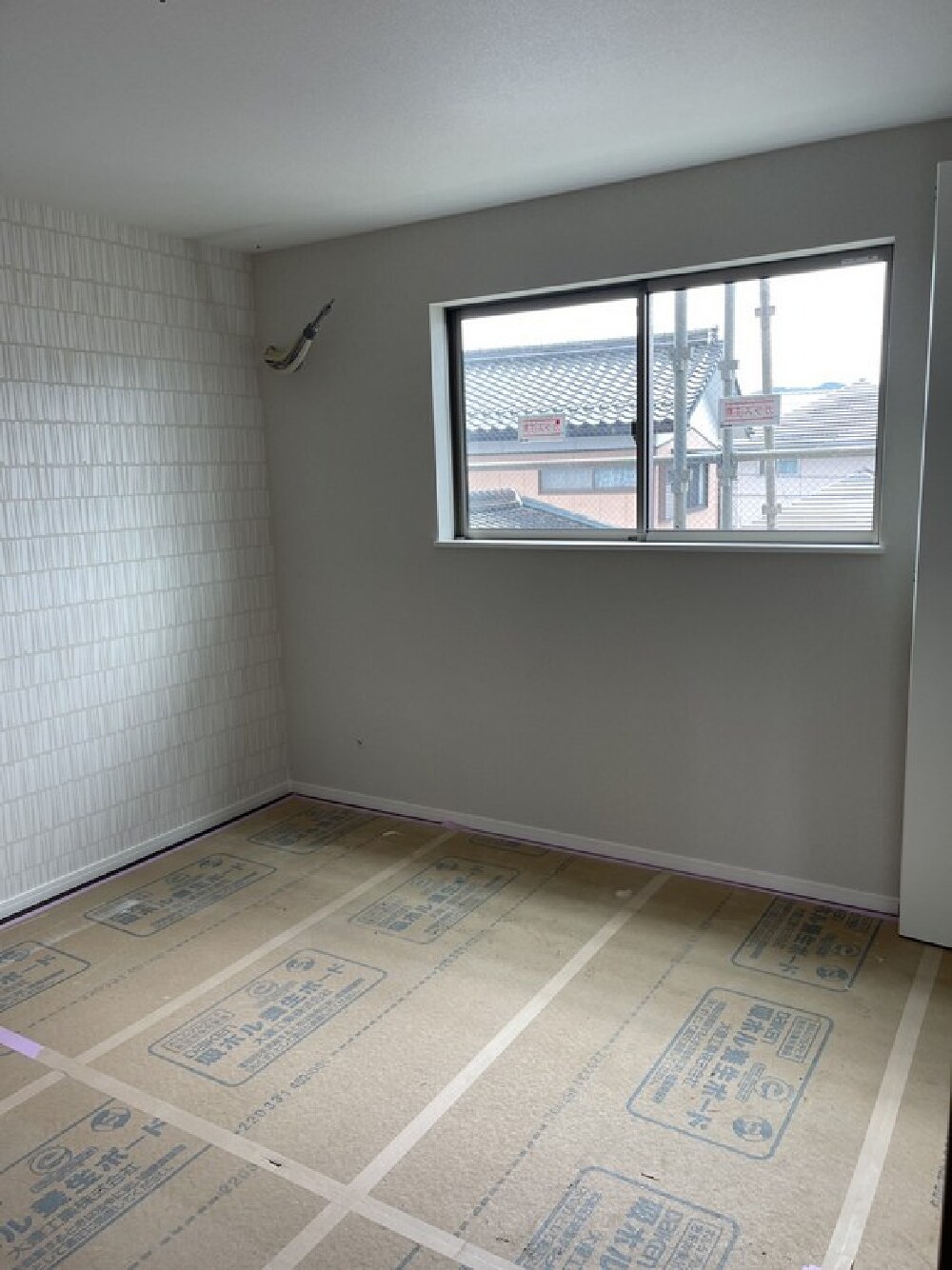

- 91. 2022年06月02日
-
外部施工状況

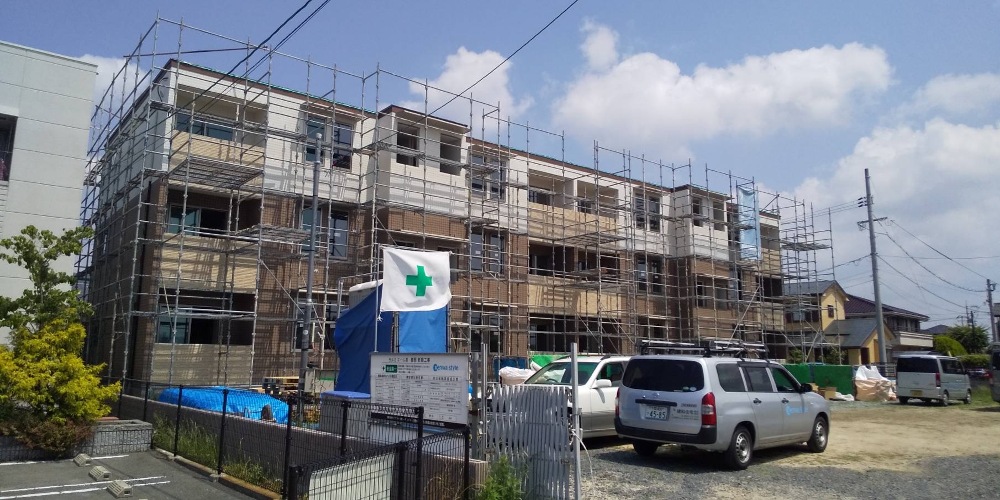

木工事も大部分が終わり、7月の完成に向けて工事も順調に進んでいます。
- 92. 2022年06月02日
-

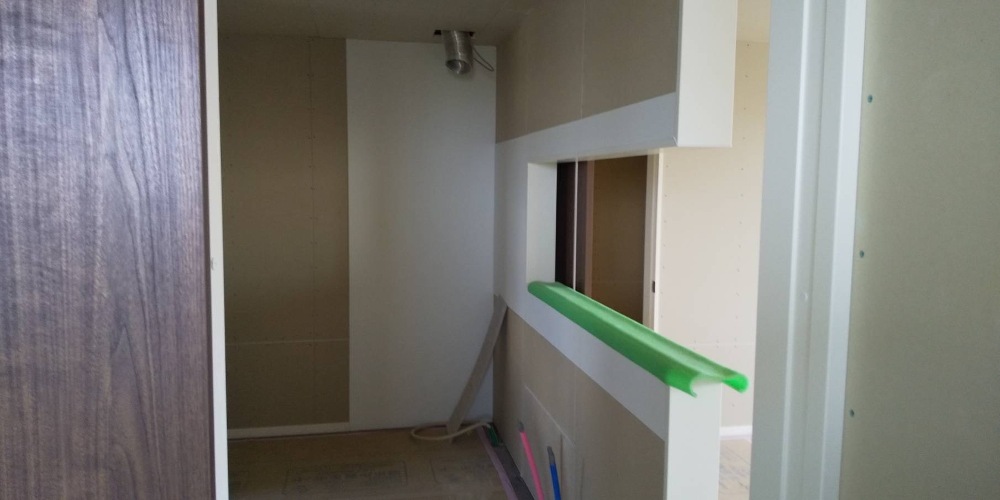

内部施工状況

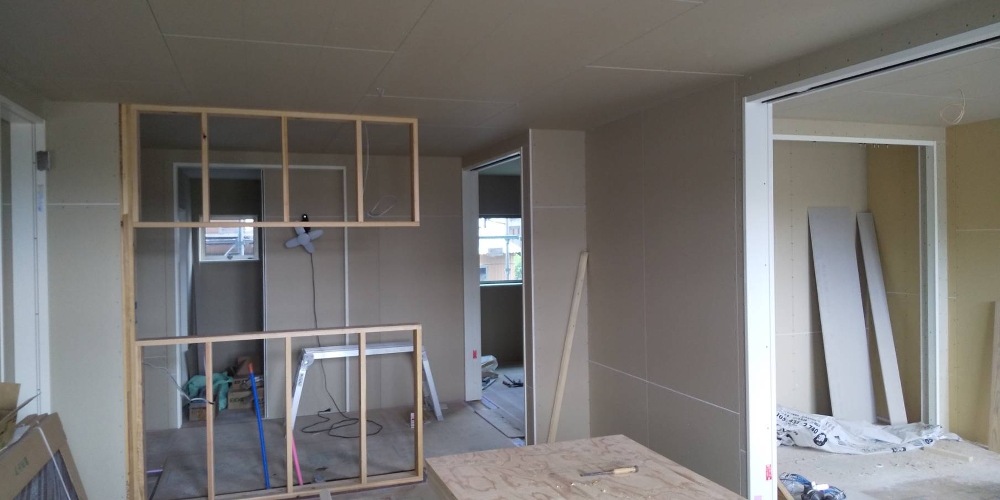

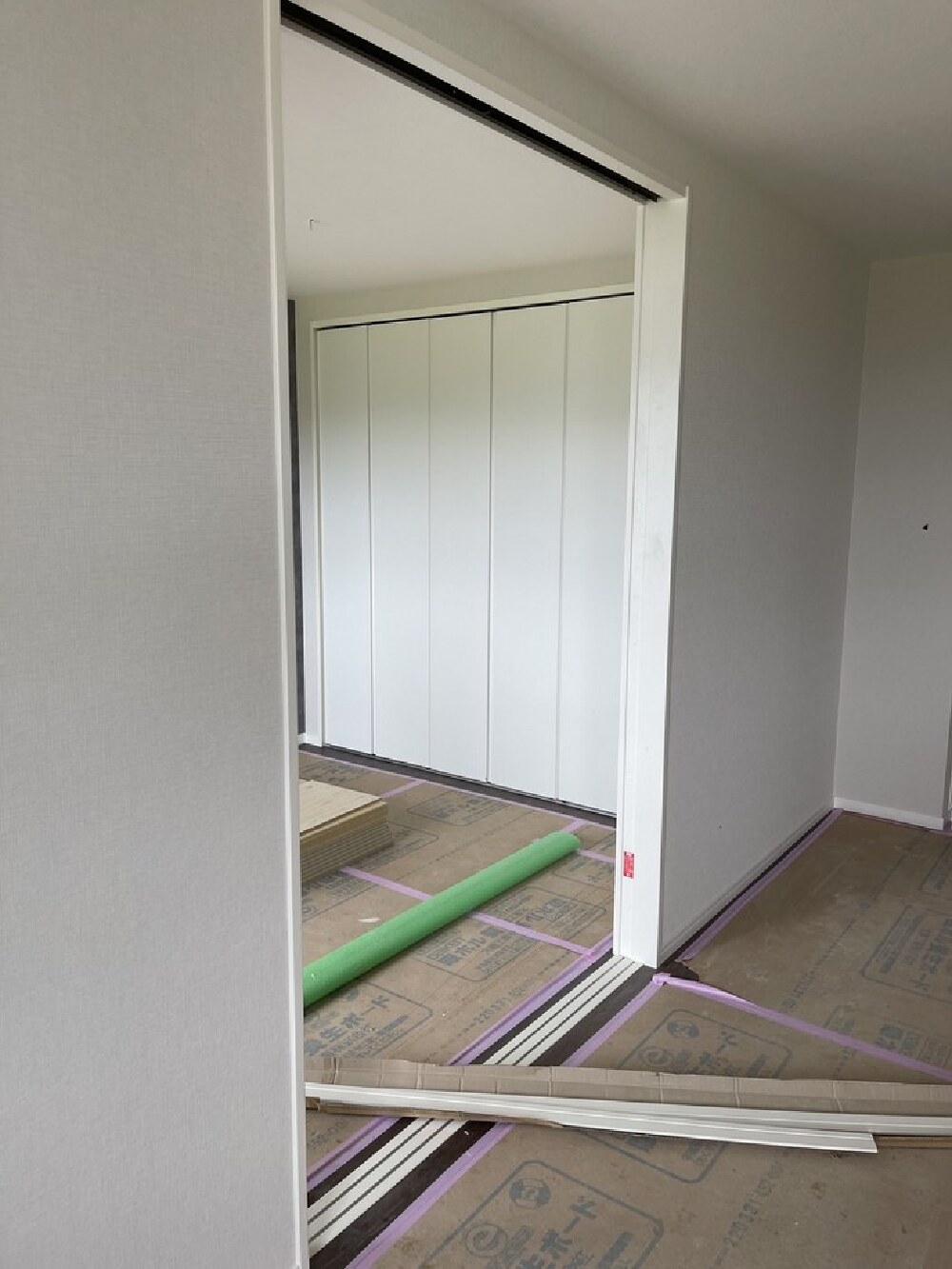

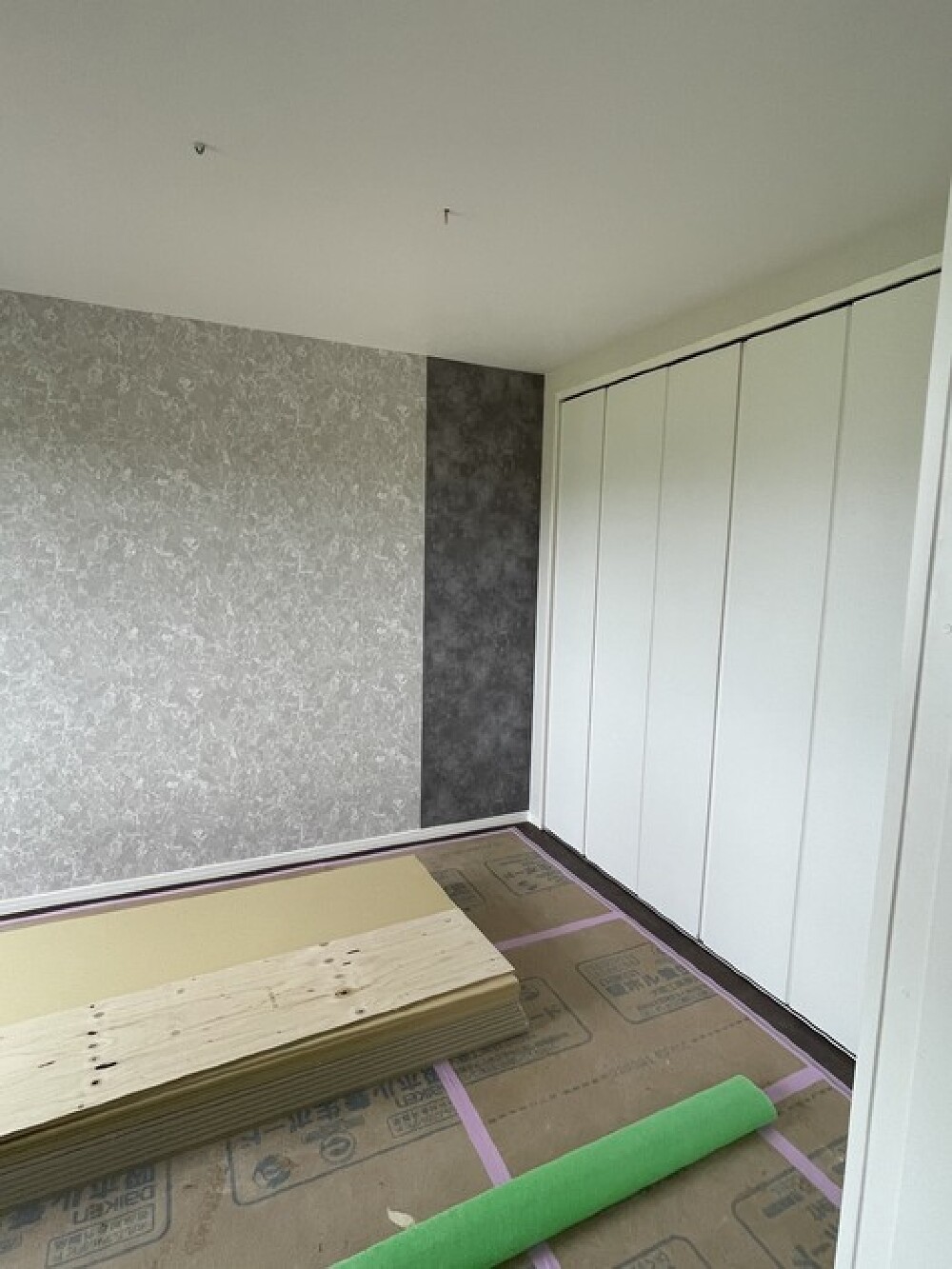

順調にクロス工事も進んでいます。
- 93. 2022年06月02日
-
内部施工状況

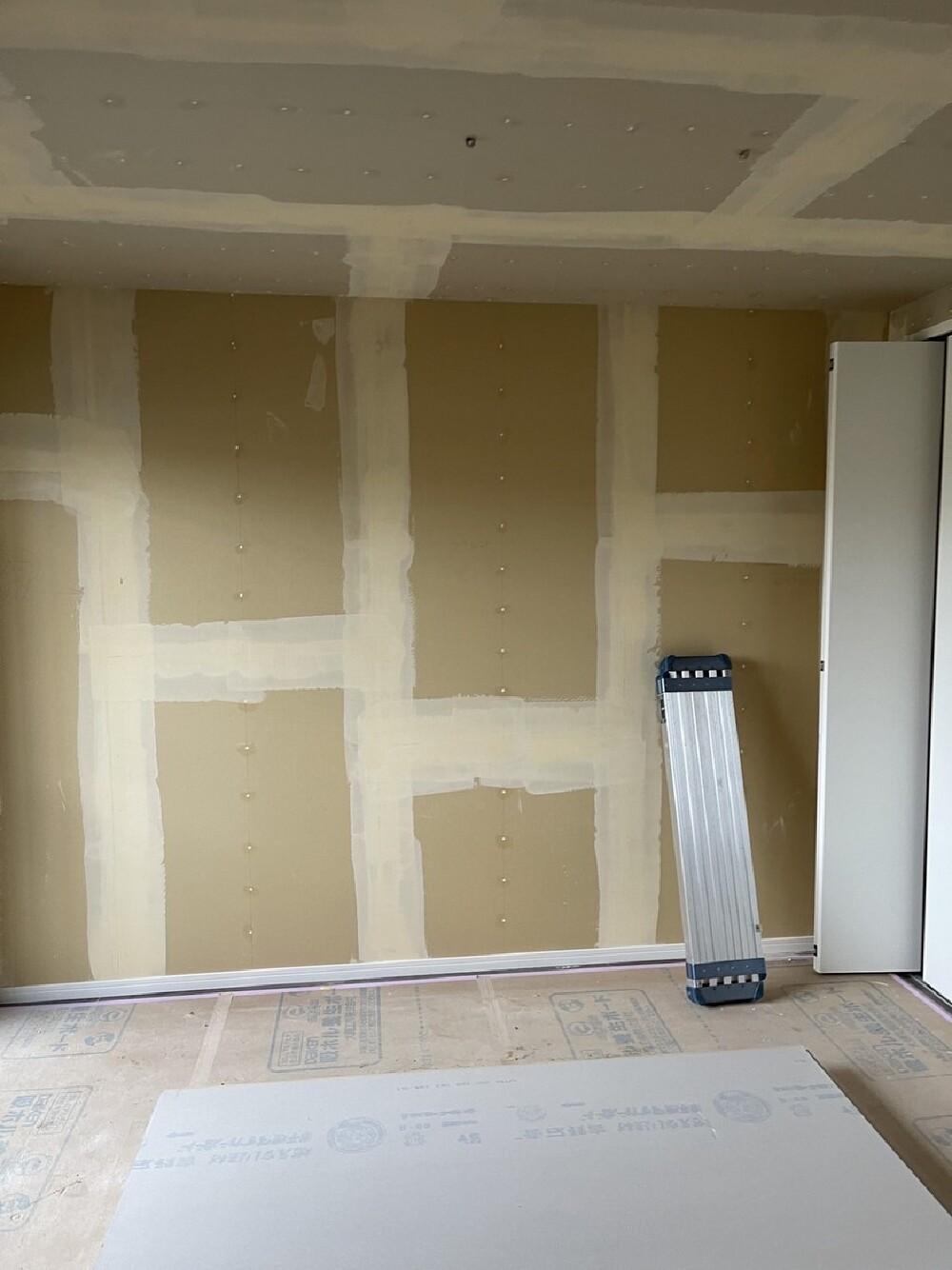

間仕切りの工事中です。
- 94. 2022年06月10日
-
内部施工状況

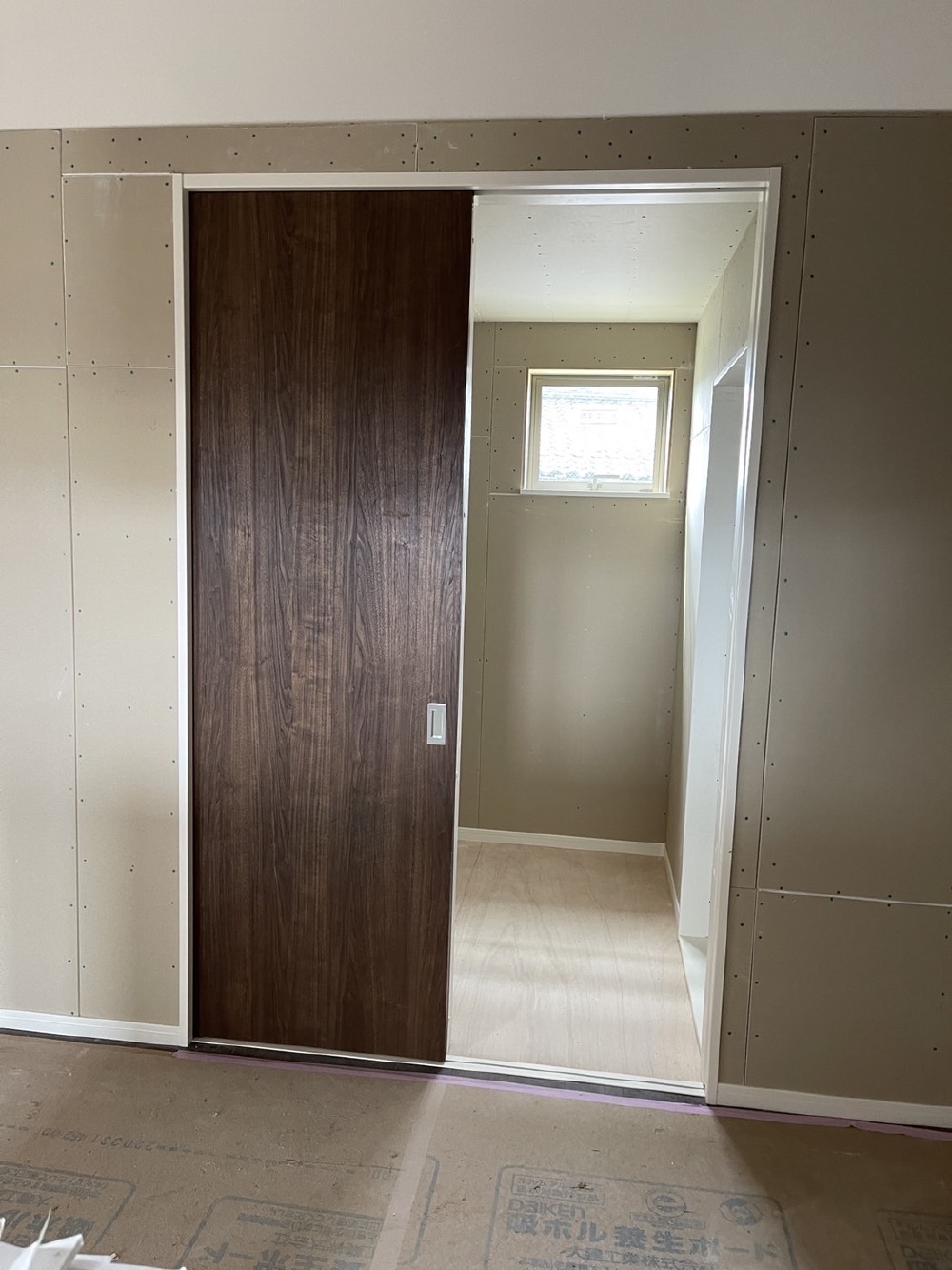

そろそろ木工事が完了します。
- 95. 2022年06月10日
-
内部施工状況
- 96. 2022年06月10日
-
内部施工状況
- 97. 2022年06月17日
-

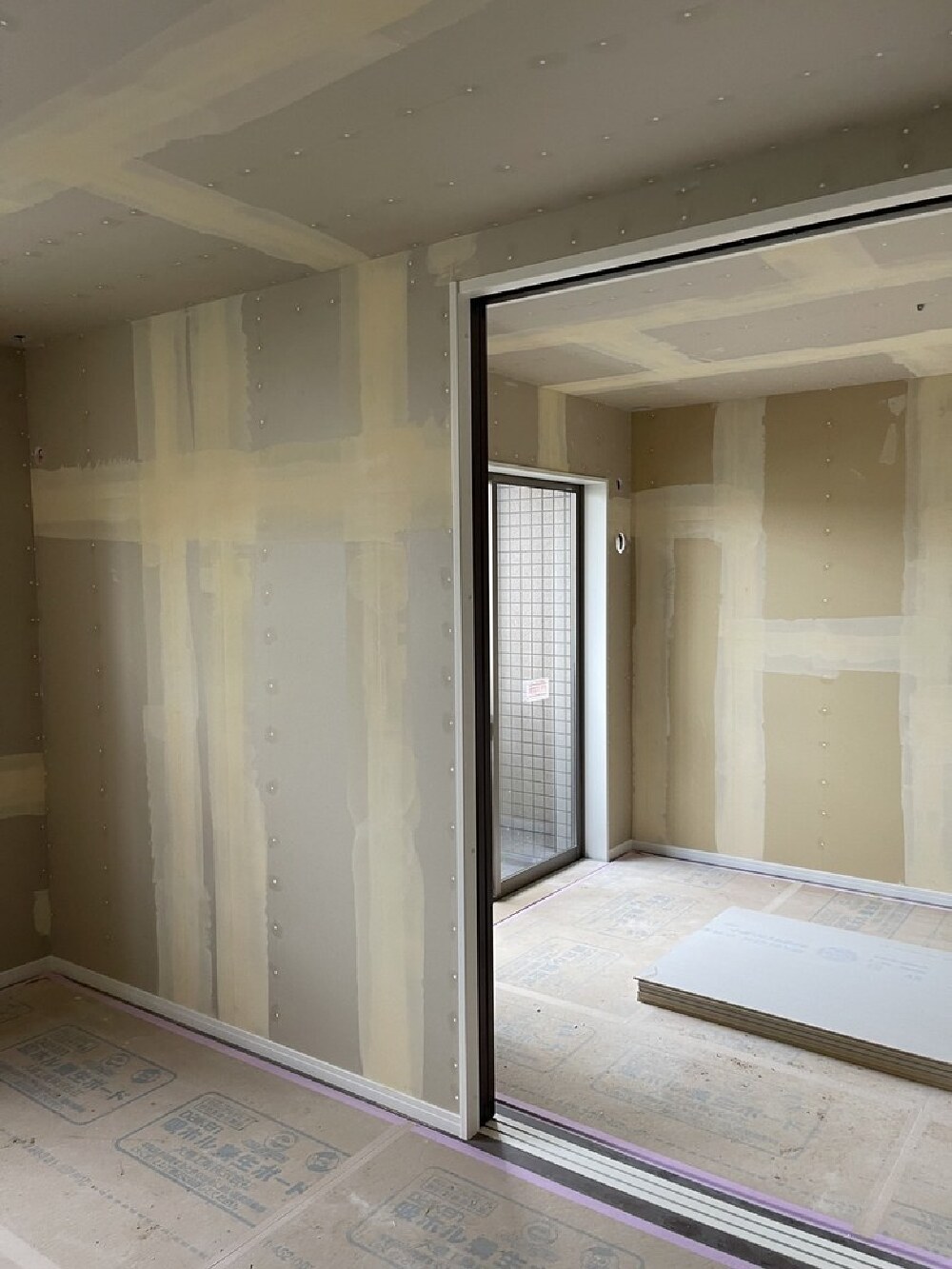

内部施工状況
パテ処理を行いました。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。
- 98. 2022年06月17日
-
内部施工状況
- 99. 2022年06月17日
-
外部施工状況
コーキングを行いました。
コーキングとは、外壁の継ぎ目などにできる隙間に詰め物をしてふさぐことです。
- 100. 2022年06月17日
-
外部施工状況
- 101. 2022年06月17日
-
外部施工状況
給排水工事を行いました。
- 102. 2022年06月17日
-
外部施工状況
- 103. 2022年06月22日
-

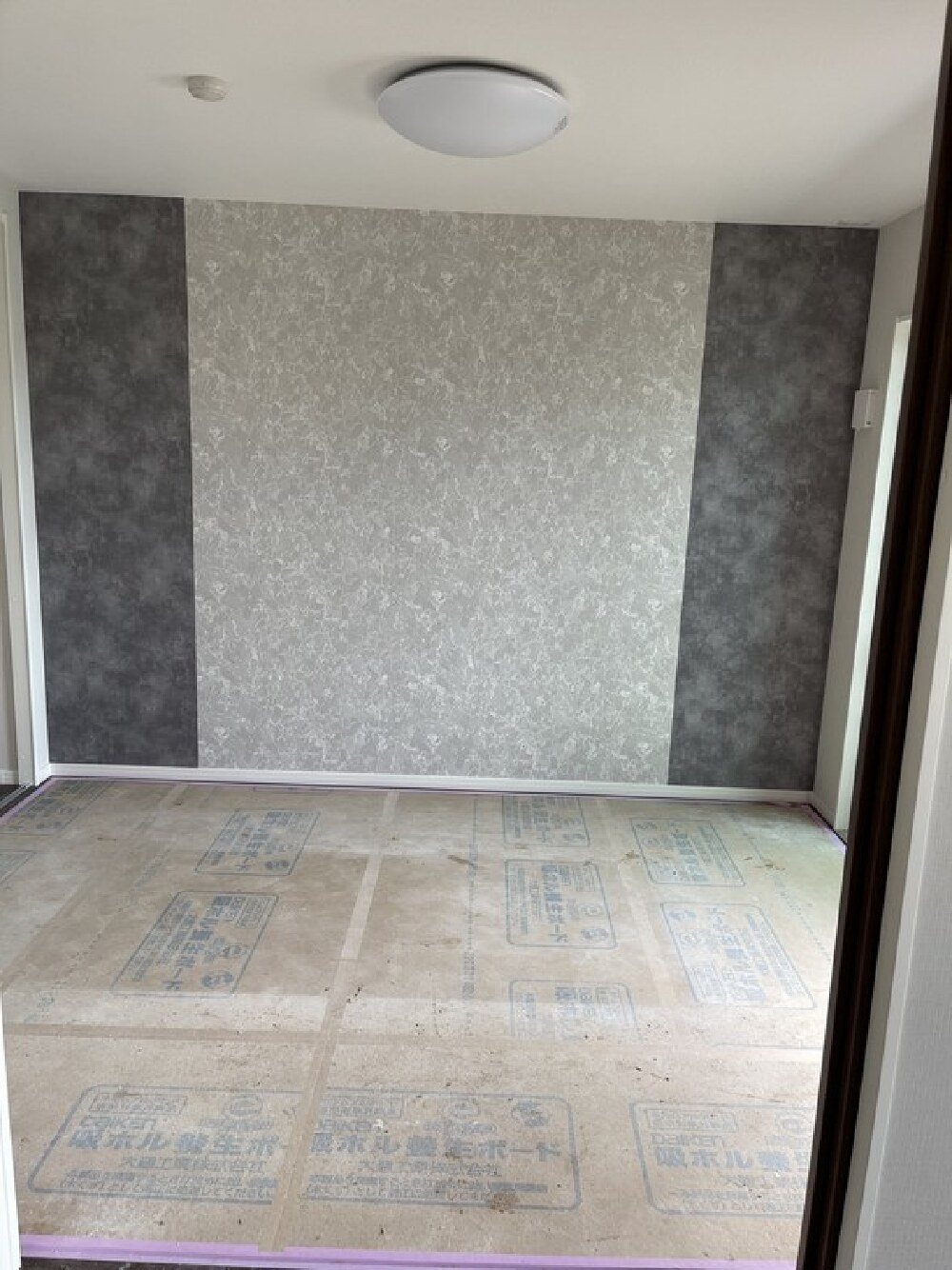

内部施工状況
クロス貼り工事が行われました。
- 104. 2022年06月22日
-
内部施工状況
- 105. 2022年06月22日
-
内部施工状況
- 106. 2022年07月11日
-
外部施工状況
- 107. 2022年07月11日
-

外部施工状況
外構工事・給排水工事を行っています。
- 108. 2022年07月11日
-
外部施工状況
コーキング工事を行っているところです。。
- 109. 2022年07月11日
-
外部施工状況
- 110. 2022年07月11日
-
内部施工状況
クロス貼り工事を行いました。
- 111. 2022年07月11日
-
内部施工状況
- 112. 2022年07月11日
-
内部施工状況

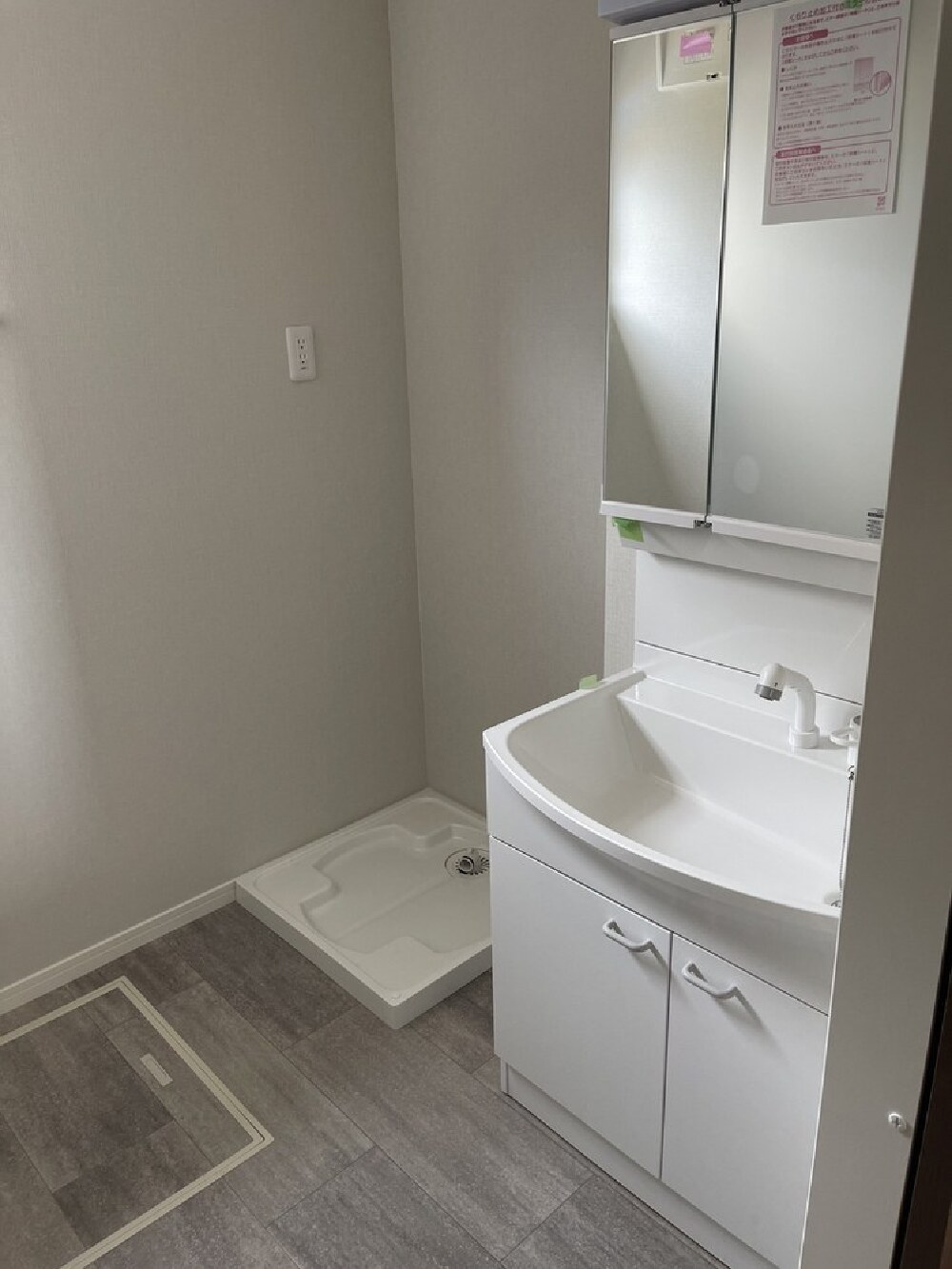

洗面台が設置されました。

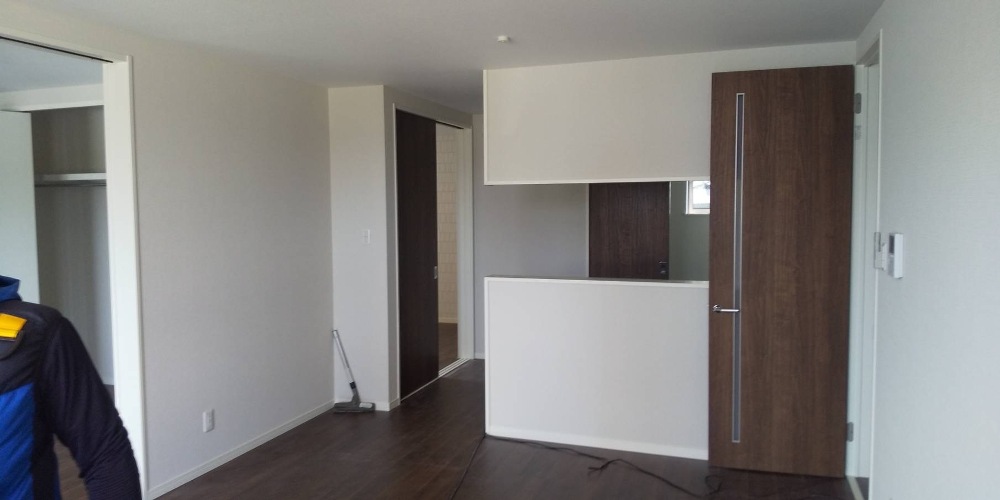

左側が洗濯機の設置場所になります。
- 113. 2022年07月11日
-
内部施工状況

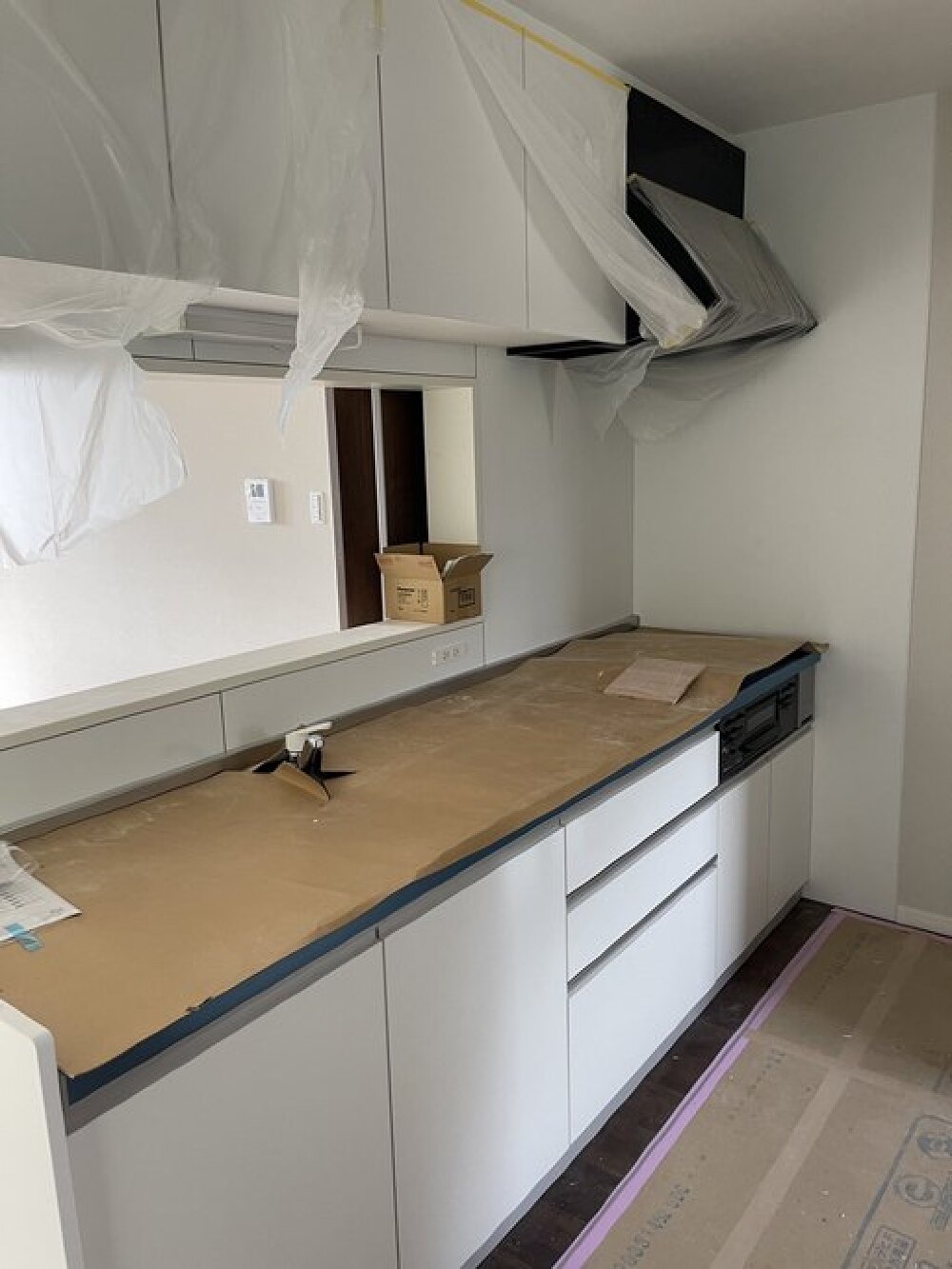

キッチンが取り付けられました。
- 114. 2022年07月11日
-

内部施工状況

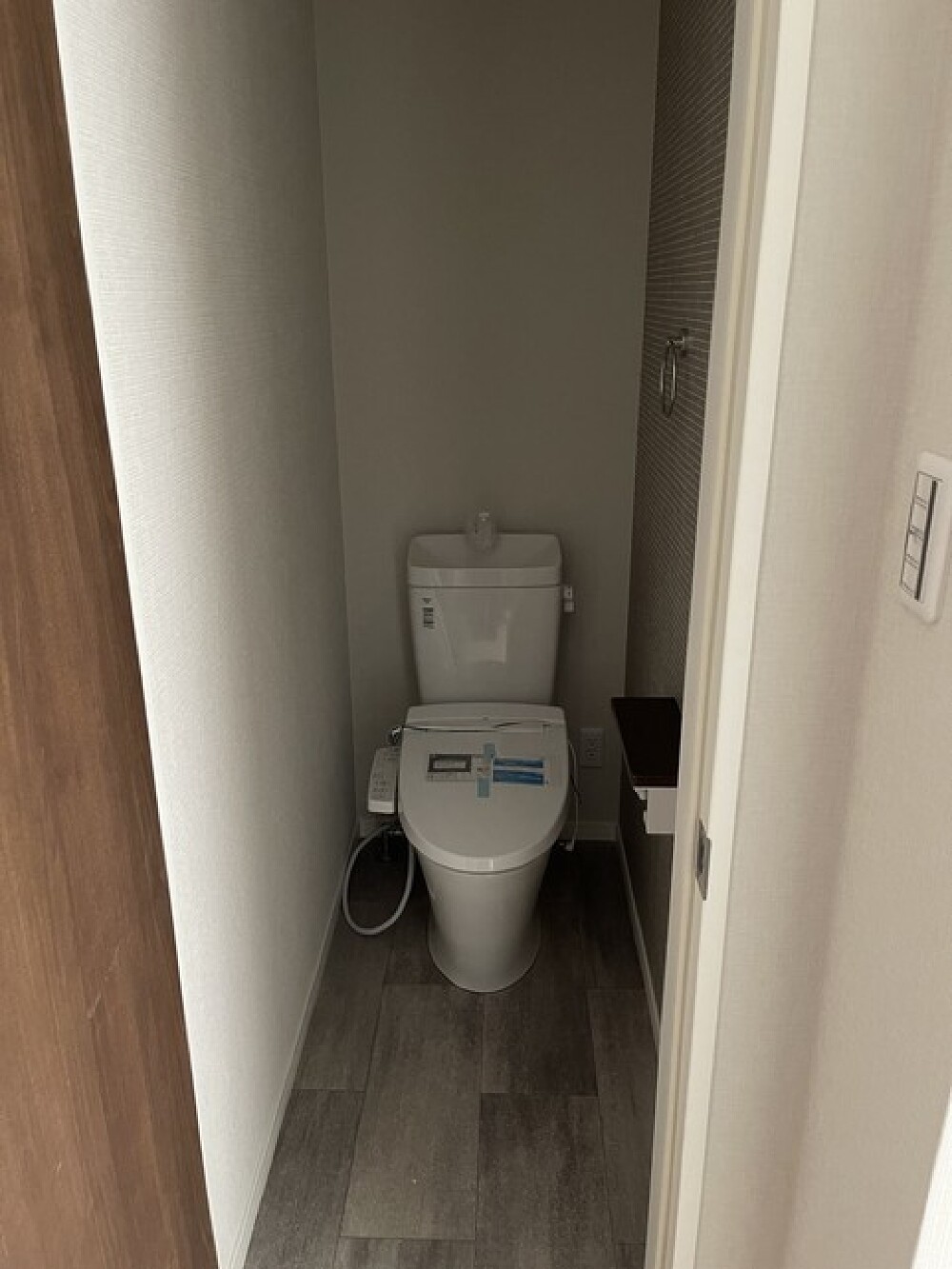

トイレが完成しました。

- 115. 2022年07月15日
-

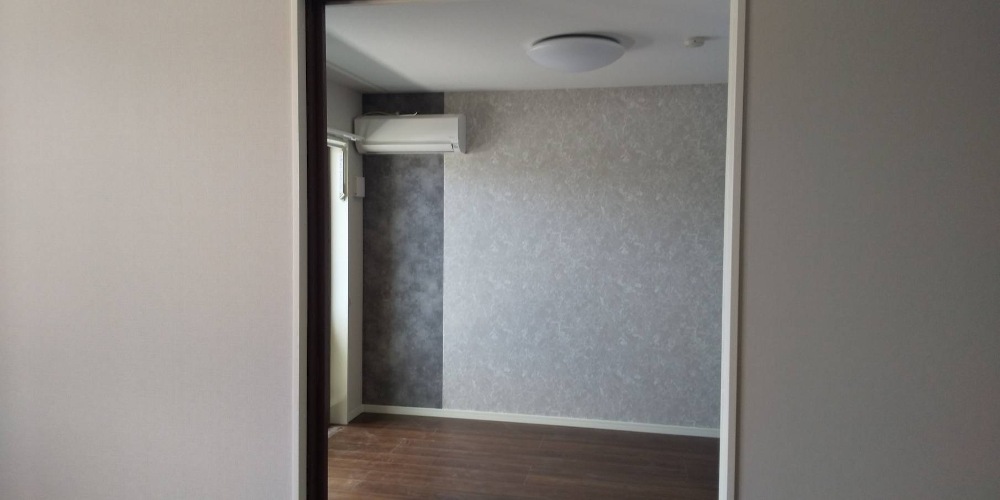

クリーニング
内部が完成し、クリーニングが行われました。
- 116. 2022年07月15日
-
クリーニング
- 117. 2022年07月15日
-
クリーニング
- 118. 2022年07月15日
-
クリーニング
- 119. 2022年07月15日
-

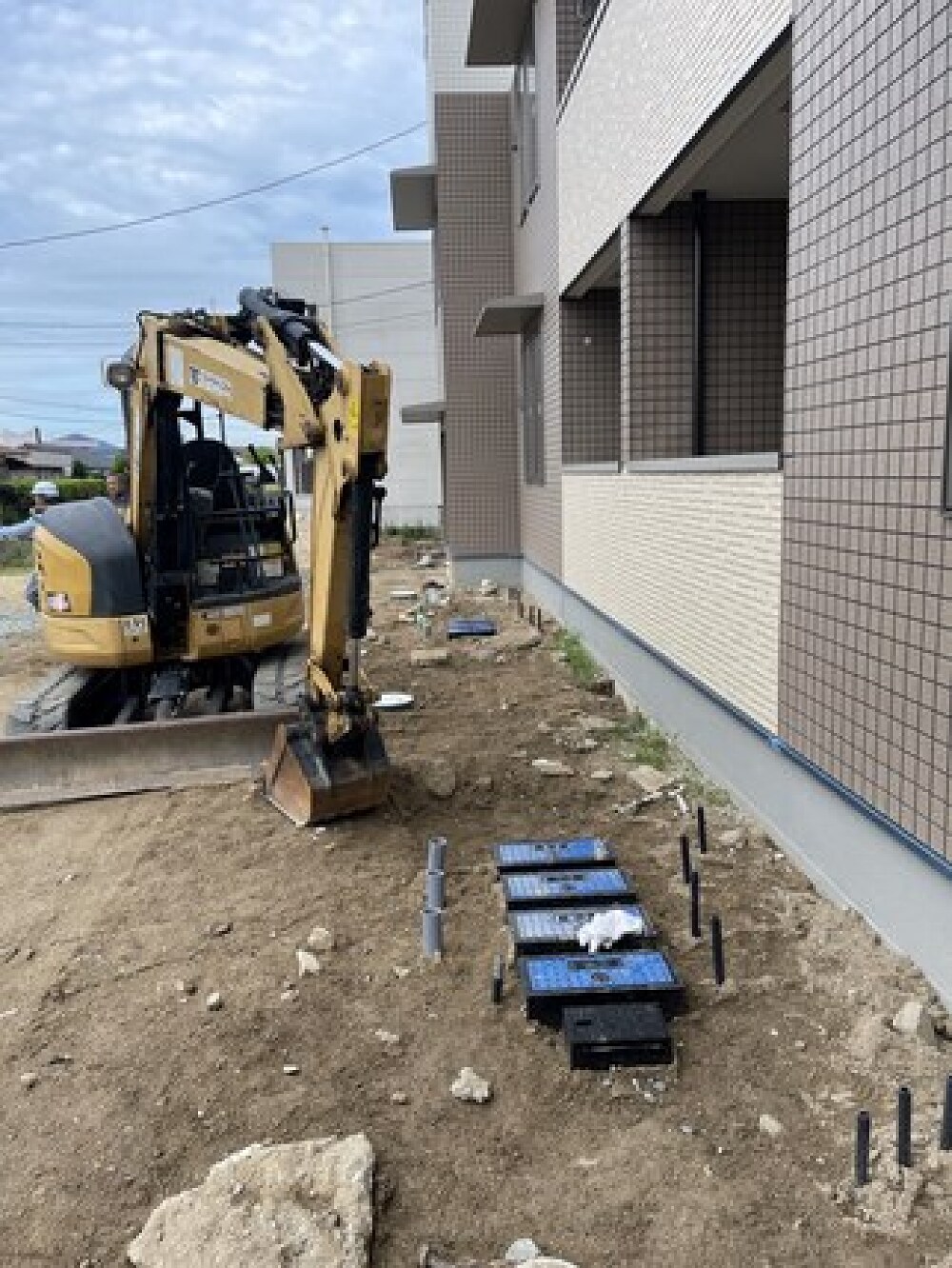

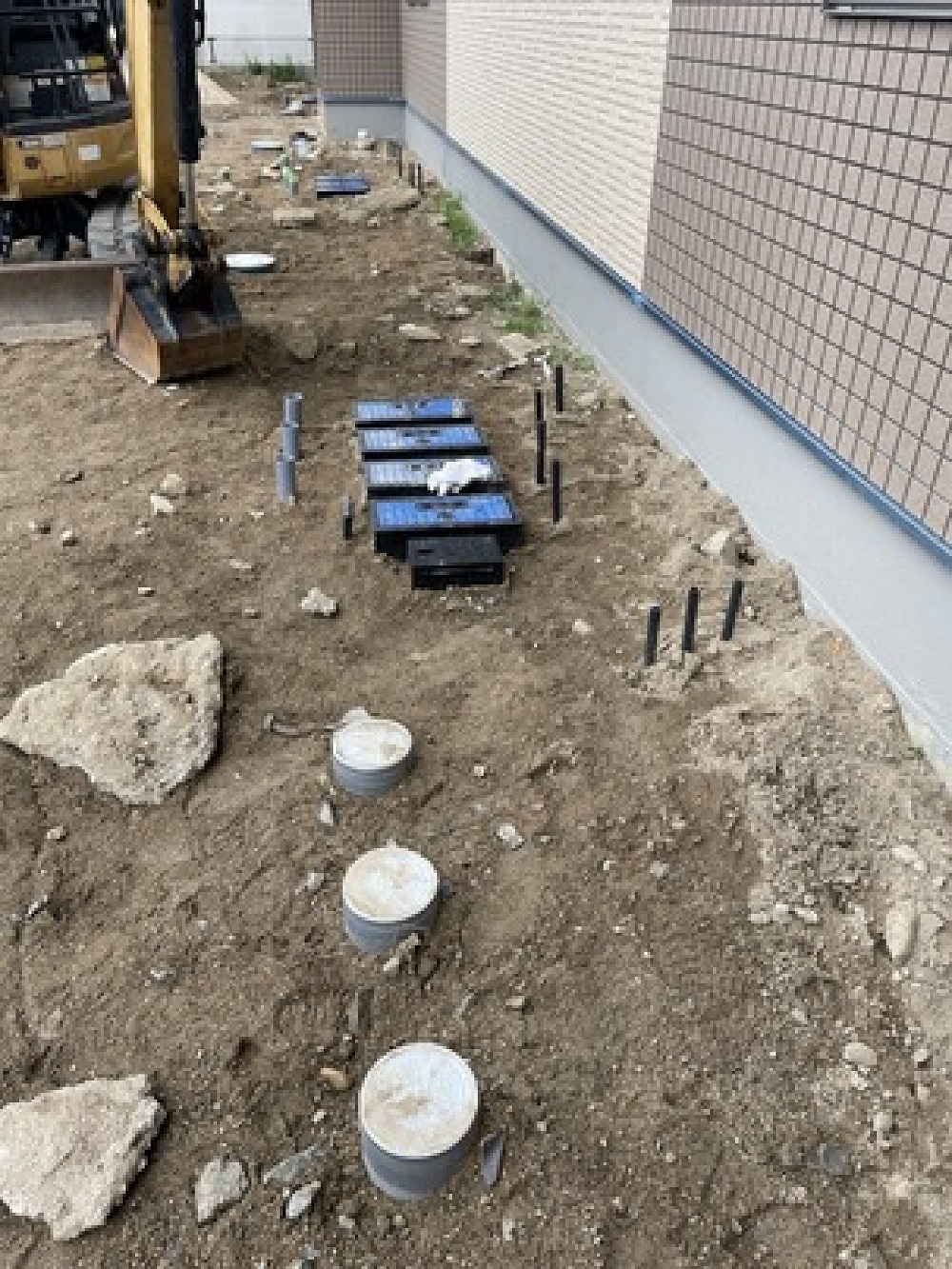

外構工事
駐車場の工事をしています。

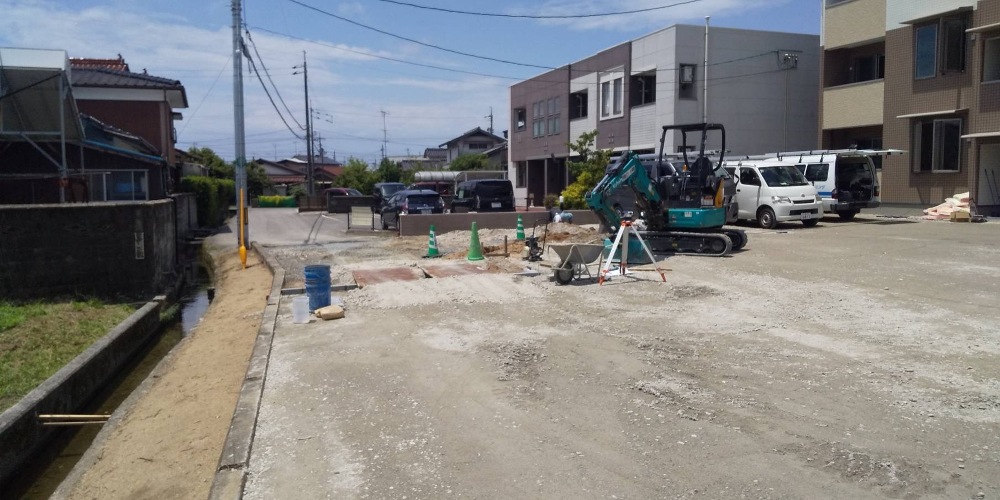

- 120. 2022年07月30日
-
完成
- 121. 2022年07月30日
-
完成
- 122. 2022年07月30日
-
完成
- 123. 2022年07月30日
-
完成
- 124. 2022年07月30日
-
完成
- 125. 2022年07月30日
-
完成
- 126. 2022年07月30日
-
完成
- 127. 2022年07月30日
-
完成
- 128. 2022年07月30日
-
完成
