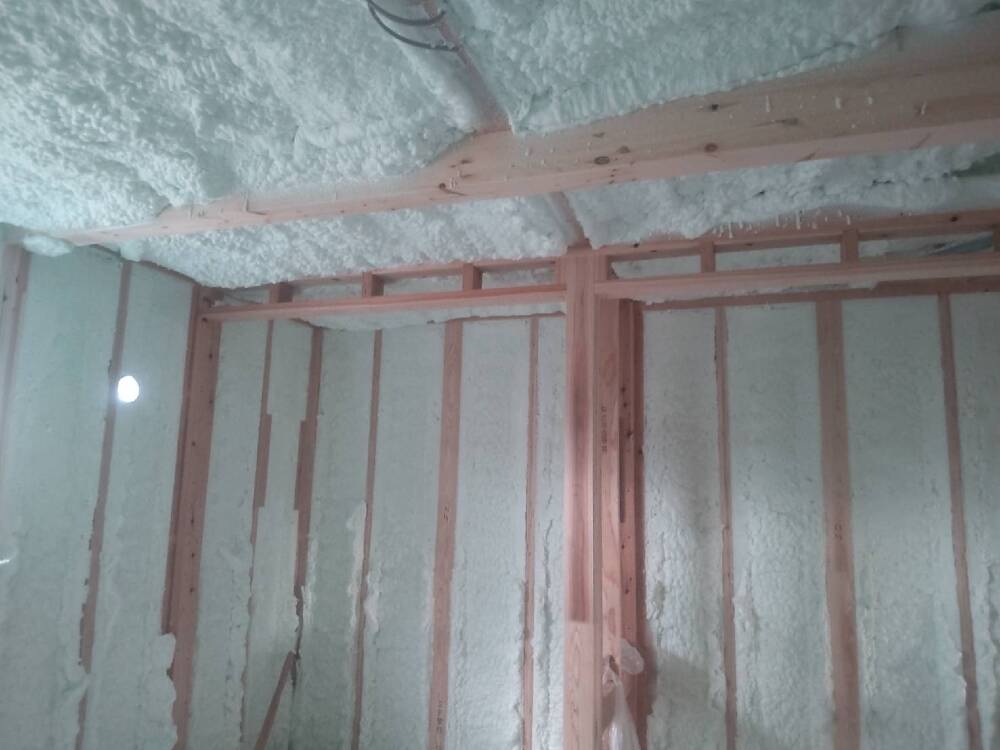

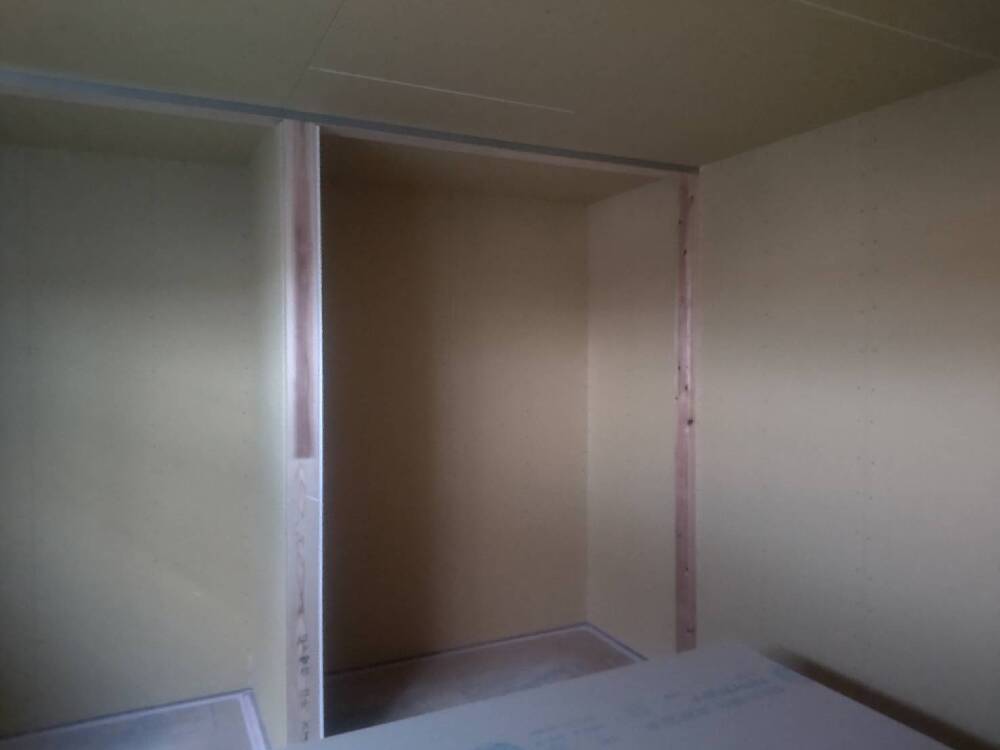

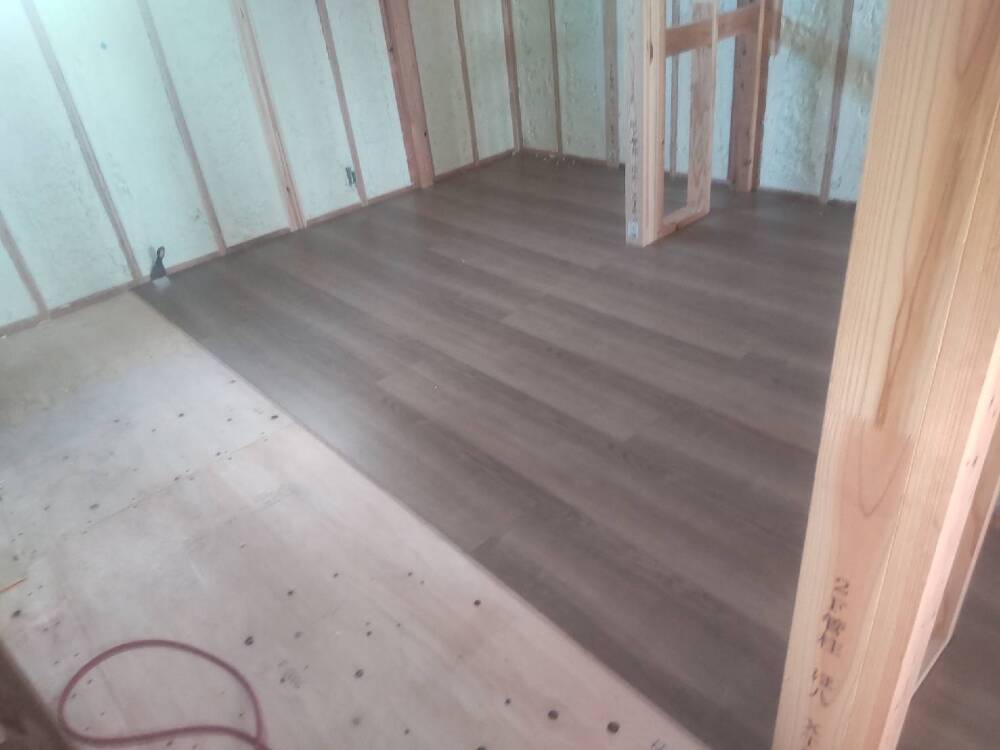

ガレージと中庭を愉しむ家(山陽小野田市)
K様邸
スタイル別|すべて
建築中レポート
- 1. 2025年12月02日
-

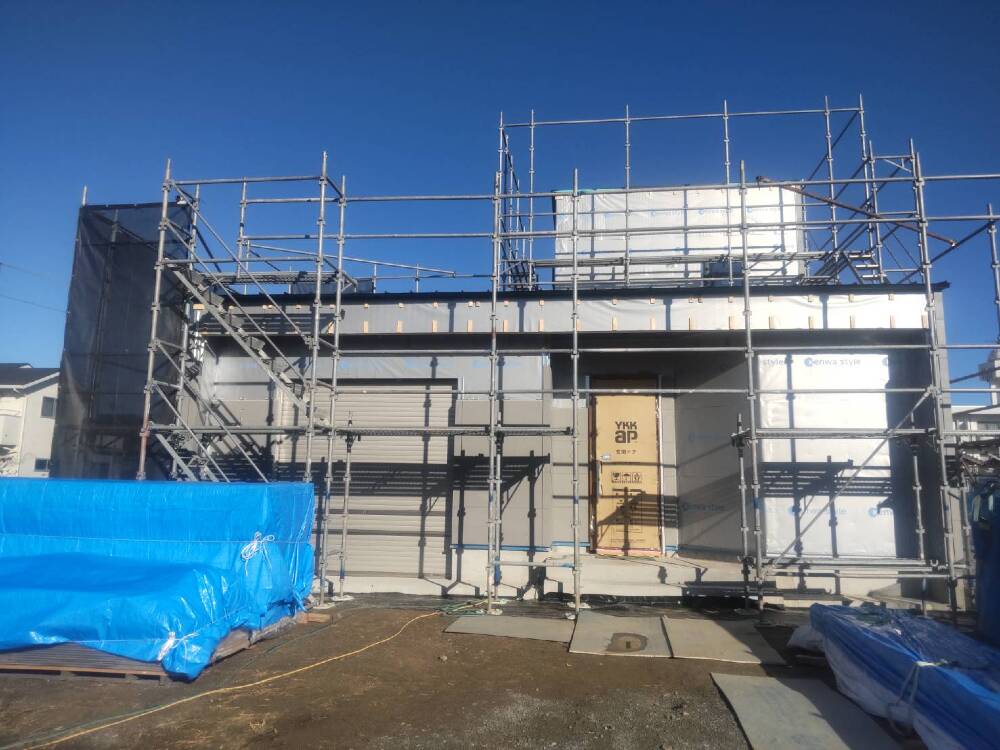

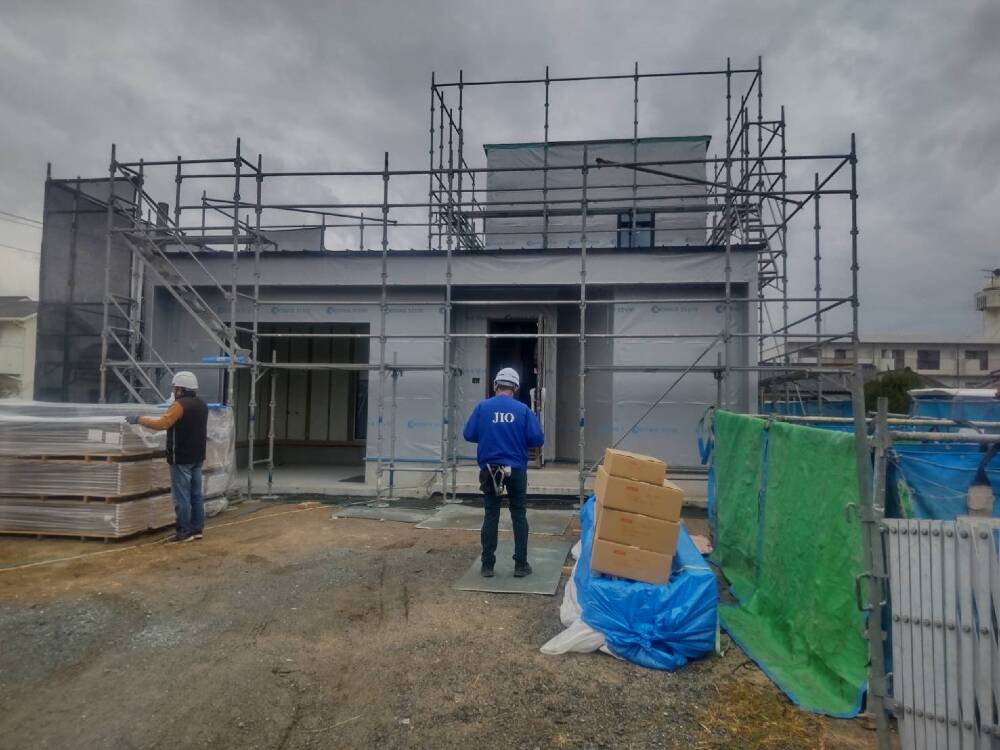

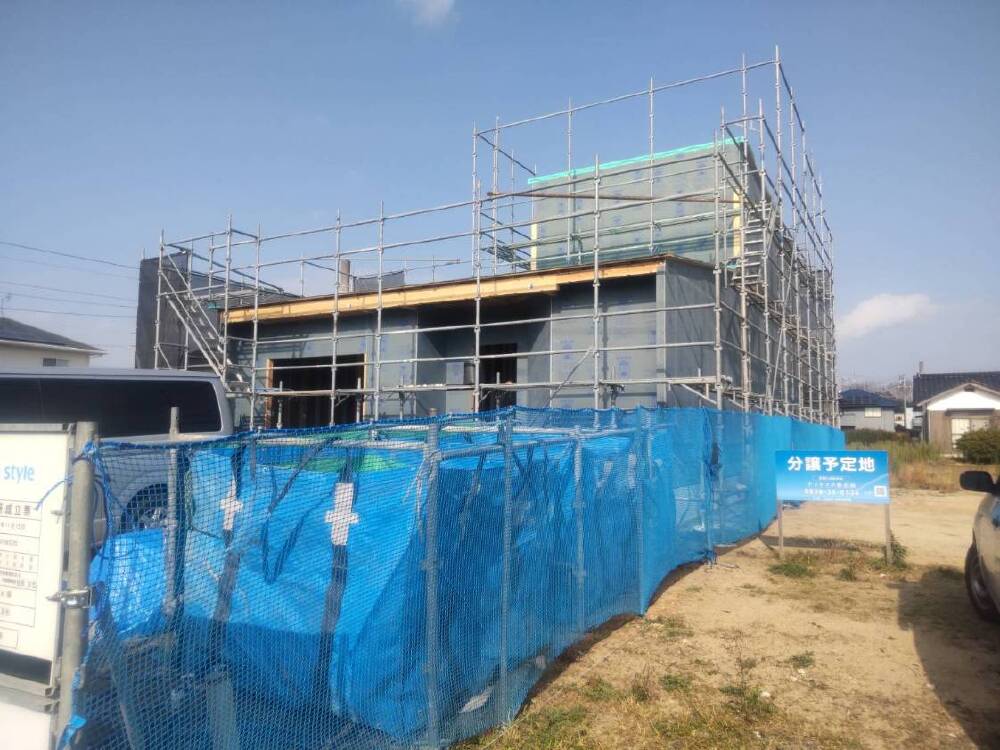

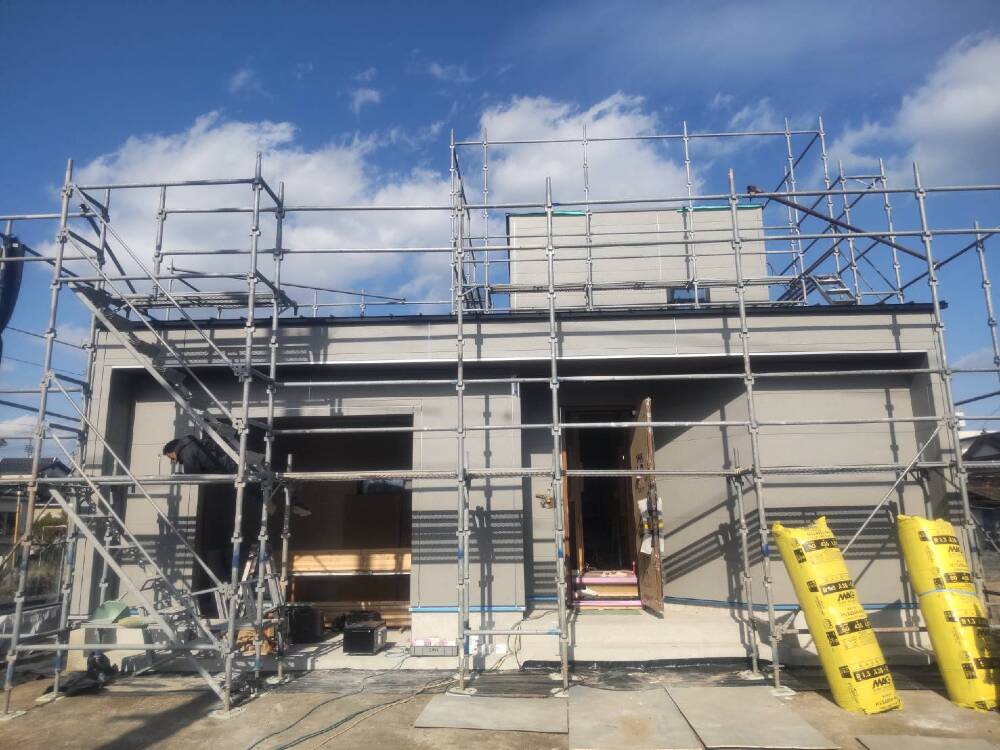

外部施工状況
耐力壁施工
- 2. 2025年12月02日
-

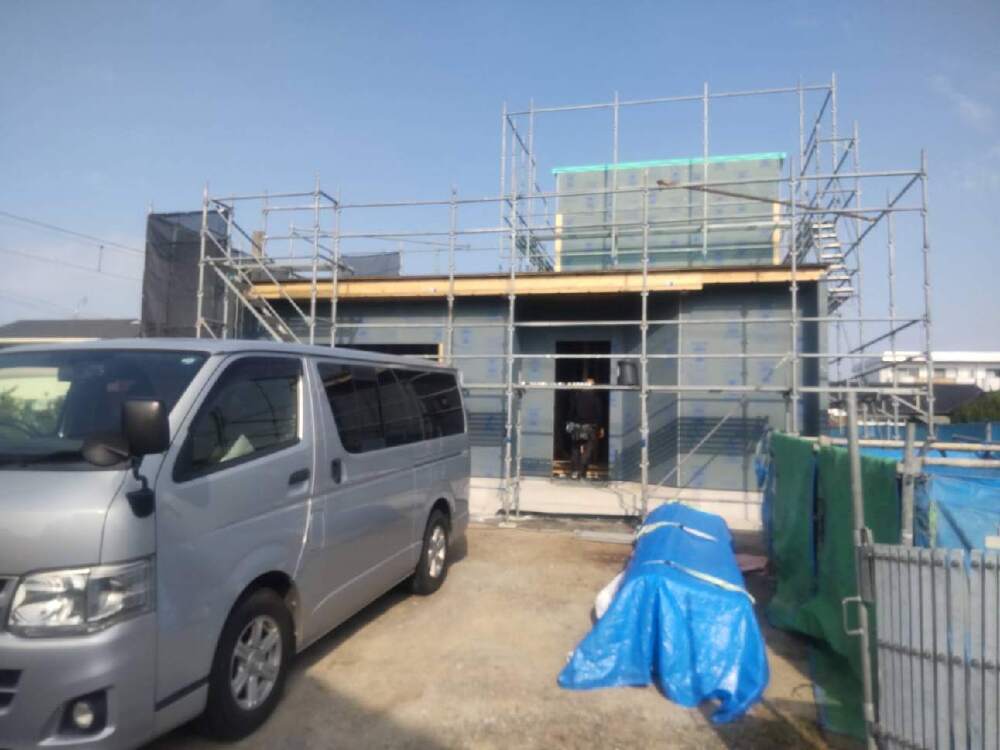

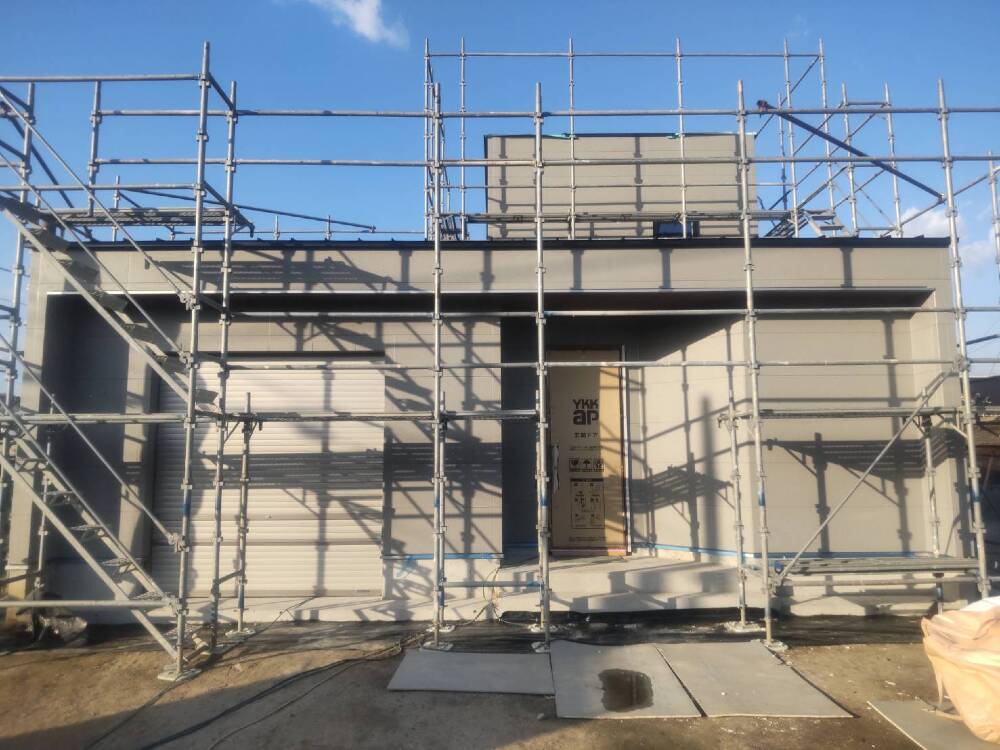

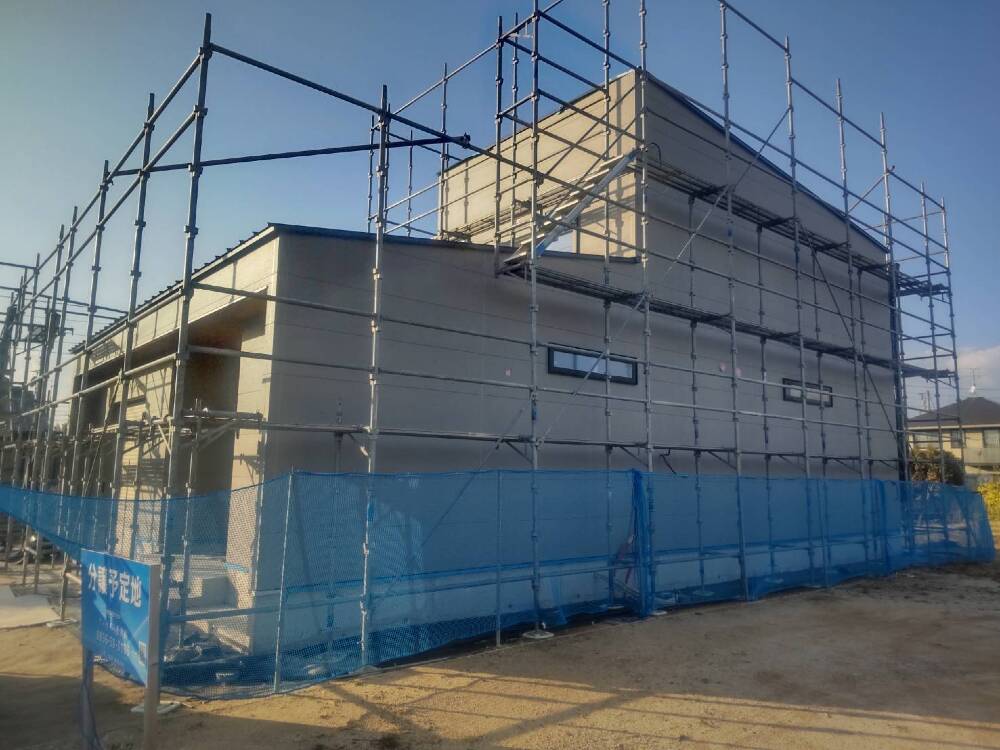

外部施工状況
壁耐力の施工が進みました。

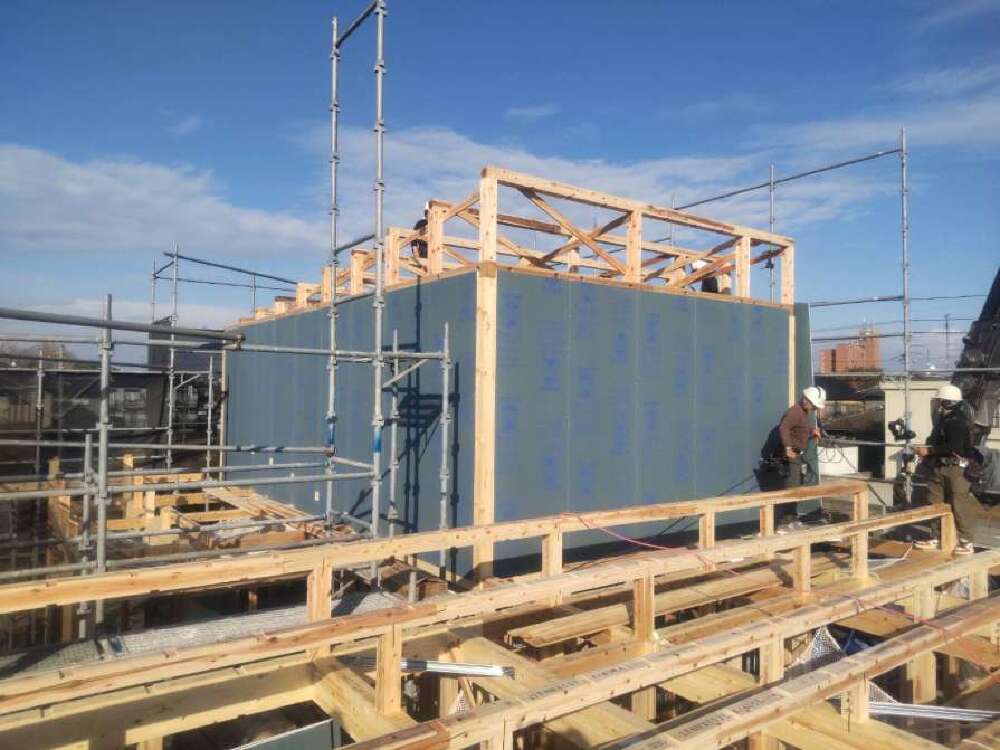

- 3. 2025年11月28日
-

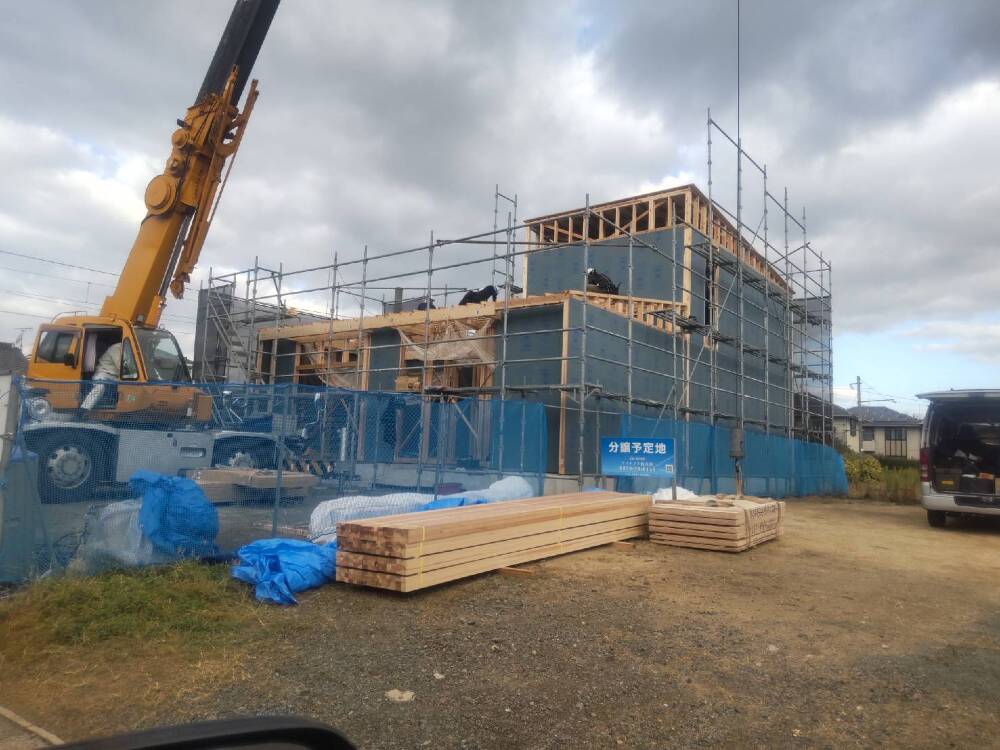

外部施工状況
壁耐力の施工が進んでいます。
お家の形がよく分かるようになってきました!

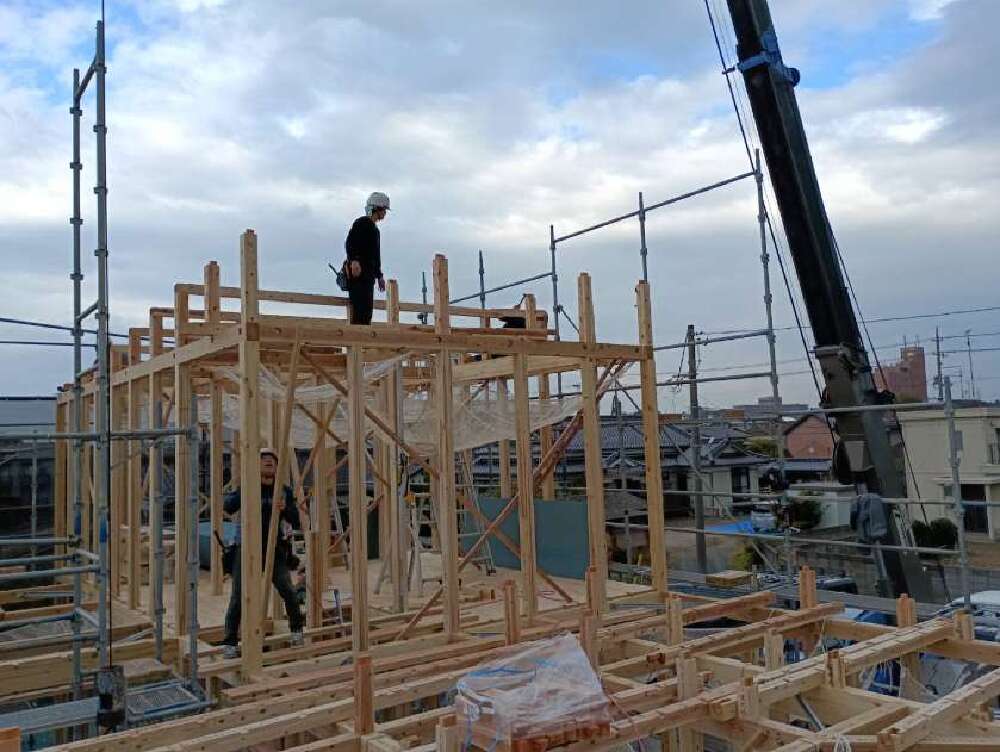

- 4. 2025年11月27日
-
上棟

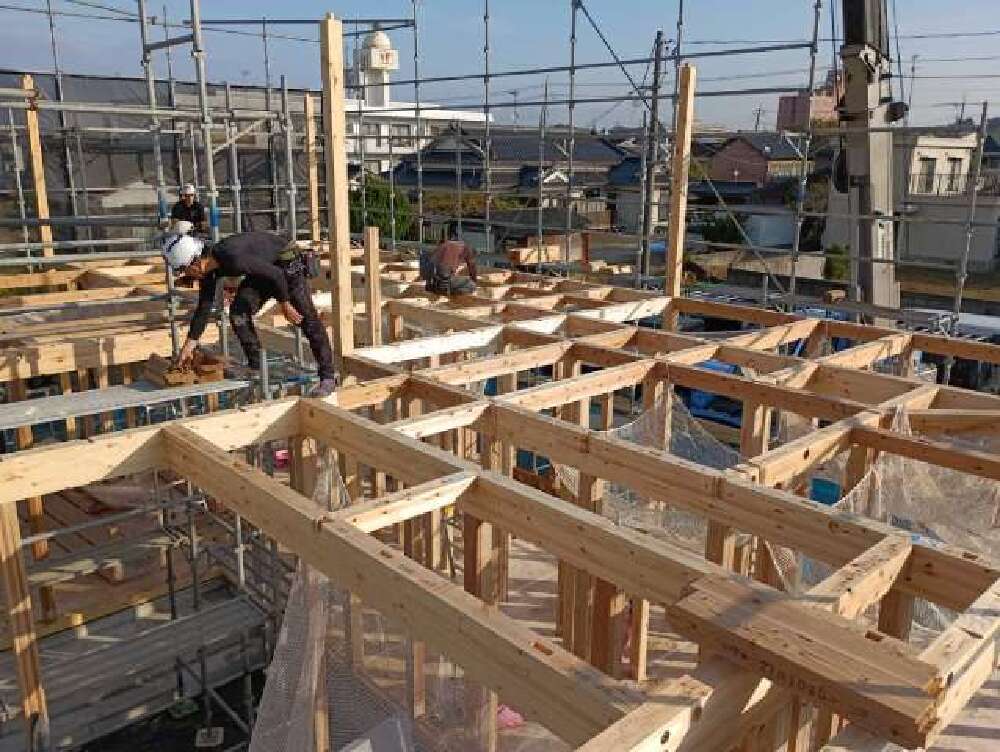

2階の屋根部分に屋根下地材(構造用合板)が施工されました。
1階部分の屋根に屋根下地を支える垂木(たるき)を施工していきます。垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。
- 5. 2025年11月27日
-
上棟
屋根の一番高いところに棟木(むなぎ)が取り付けられることを「棟上げ」といいます。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になります。
- 6. 2025年11月27日
-
上棟

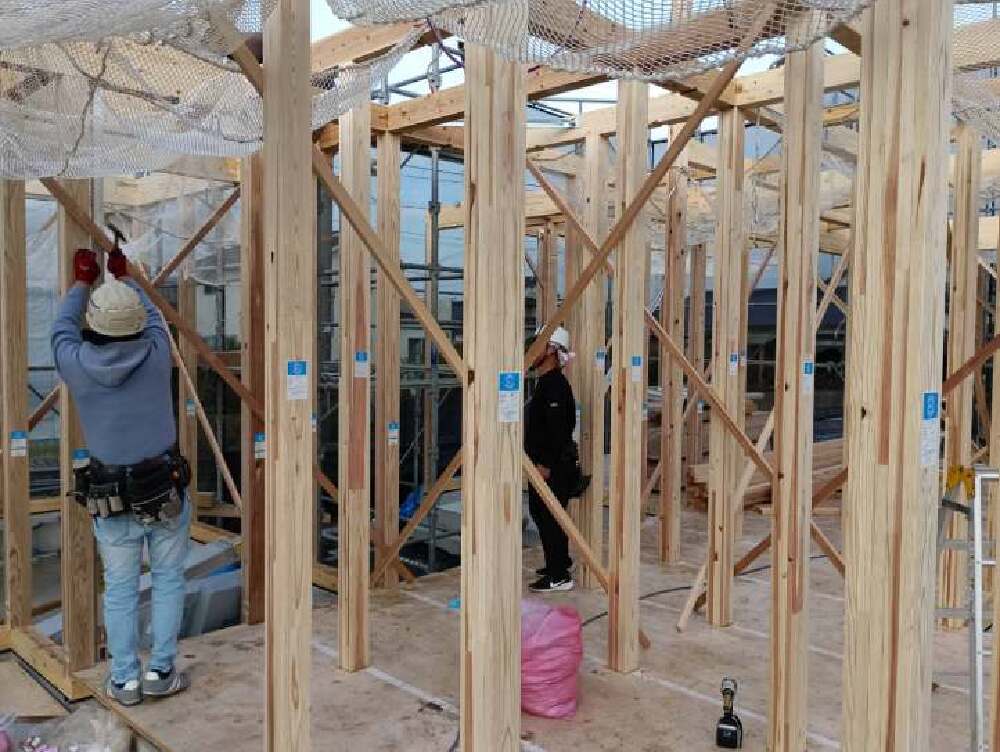

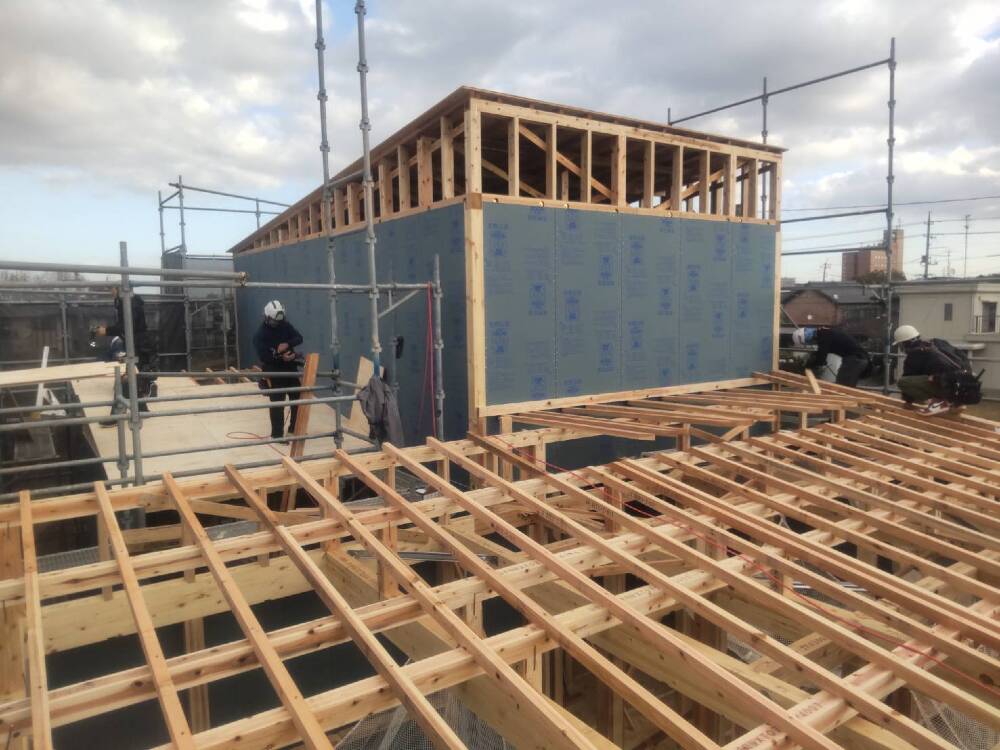

1階と2階部分に壁耐力の施工が始まりました。。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。
- 7. 2025年11月27日
-
上棟

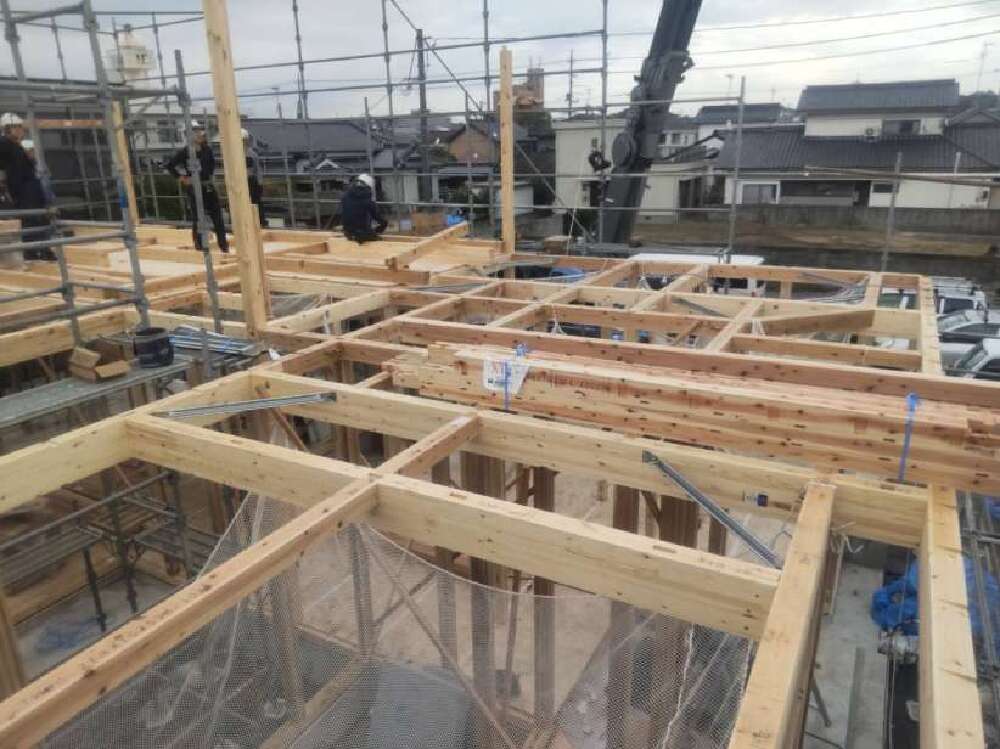

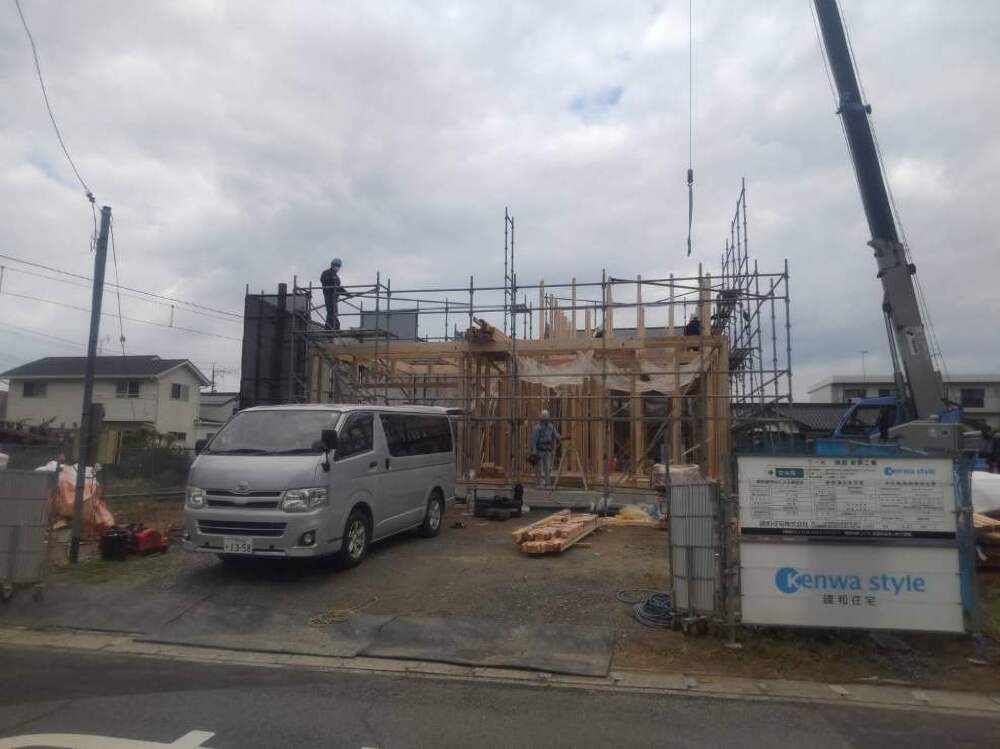

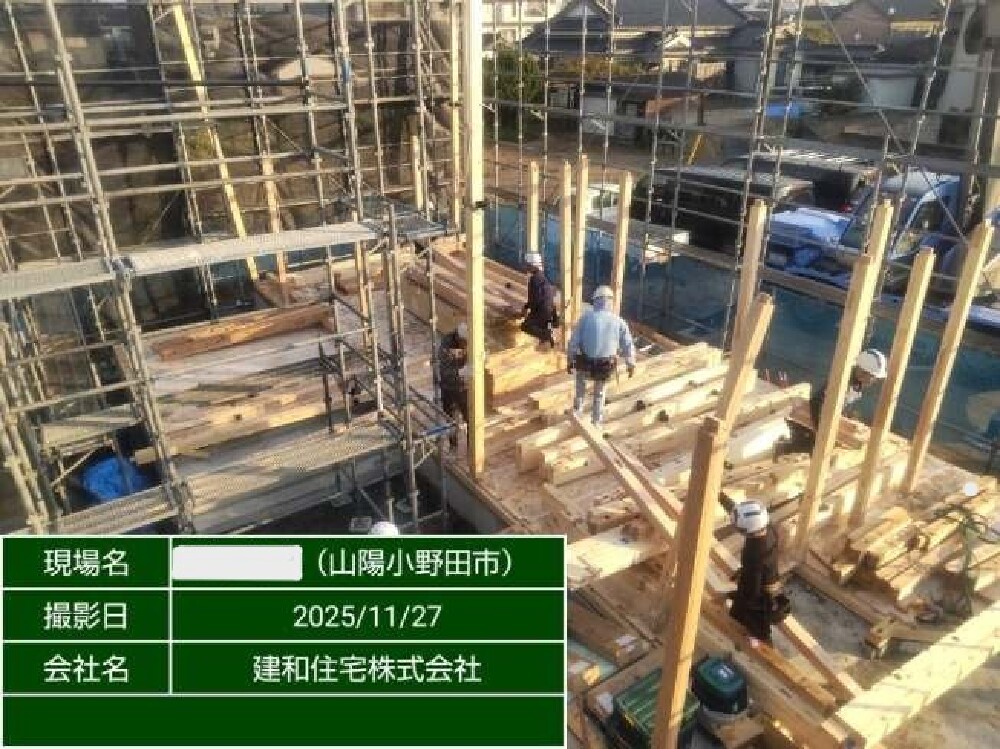

木造住宅で、主要な構造(土台・柱・梁)を一気に組み立てます。
いままで図面上でしか見てこなかったものが、ほぼたった1日で形を成します。
完成した時は、非常に感慨深いものです。
- 8. 2025年11月27日
-
上棟
2階部分の床板が張られ、柱も立ちました。
斜めに固定している柱は「仮筋交い」と言います。
仮筋交いは、垂直に立っている柱が斜めにならないように固定する役割があります。 今後建築が進み、垂直が確保できるようになった際には、仮筋交いは外されます。
- 9. 2025年11月27日
-
上棟

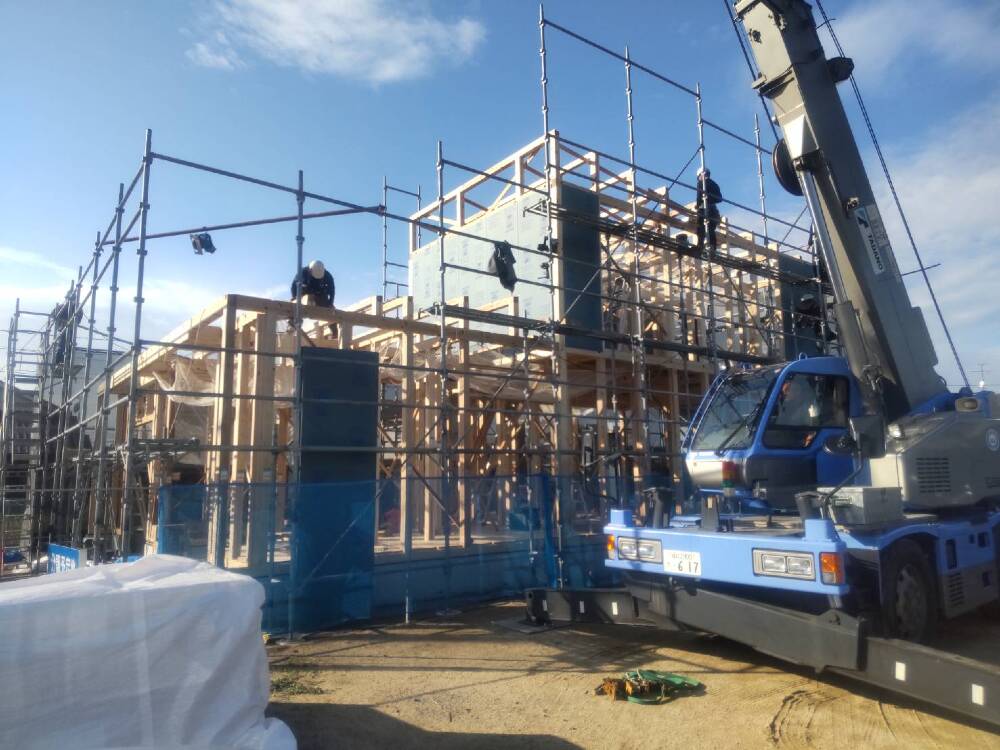

重たい木材を高い場所へレッカー車で荷揚げしながら、職人さん方が力をあわせて施工していきます。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。
- 10. 2025年11月27日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 11. 2025年11月27日
-
上棟
2階部分の作業に入りました。
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。
- 12. 2025年11月27日
-
上棟
1階部分の土台の上に柱が次々に立ち始め、棟上げが着々と進められています。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
職人の皆様、安全第一で宜しくお願い致します。
- 13. 2025年11月27日
-
上棟

御施主様がお神酒をまいてお清めを行っています。
これから棟梁を中心に職人の皆様全員が協力して1日で柱、梁を組み上げて最後に棟木を取り付けていきます。
- 14. 2025年11月27日
-
上棟
いよいよ上棟の日を迎えました。K様、本日はおめでとうございます!
まずは仕事をはじめる前に「四方お清め」を行います。
建物の四方に塩・お神酒を東・南・西・北の順にまき、工事の安全を祈願します。

- 15. 2025年11月21日
-
上棟準備
材料搬入・土台敷き
- 16. 2025年11月21日
-
上棟準備

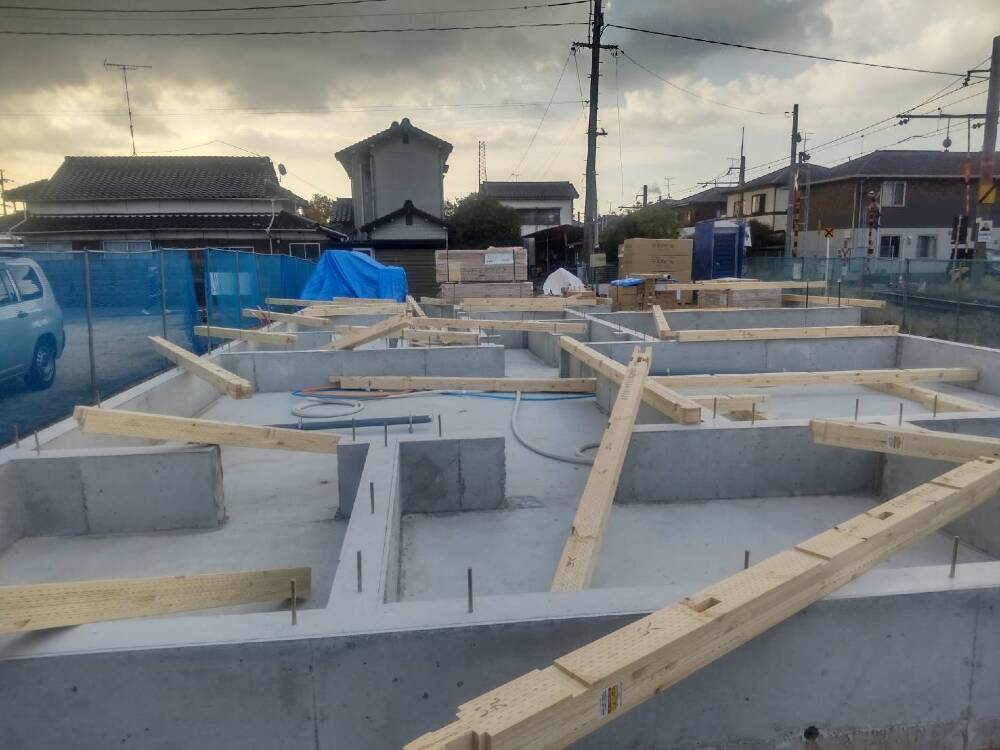

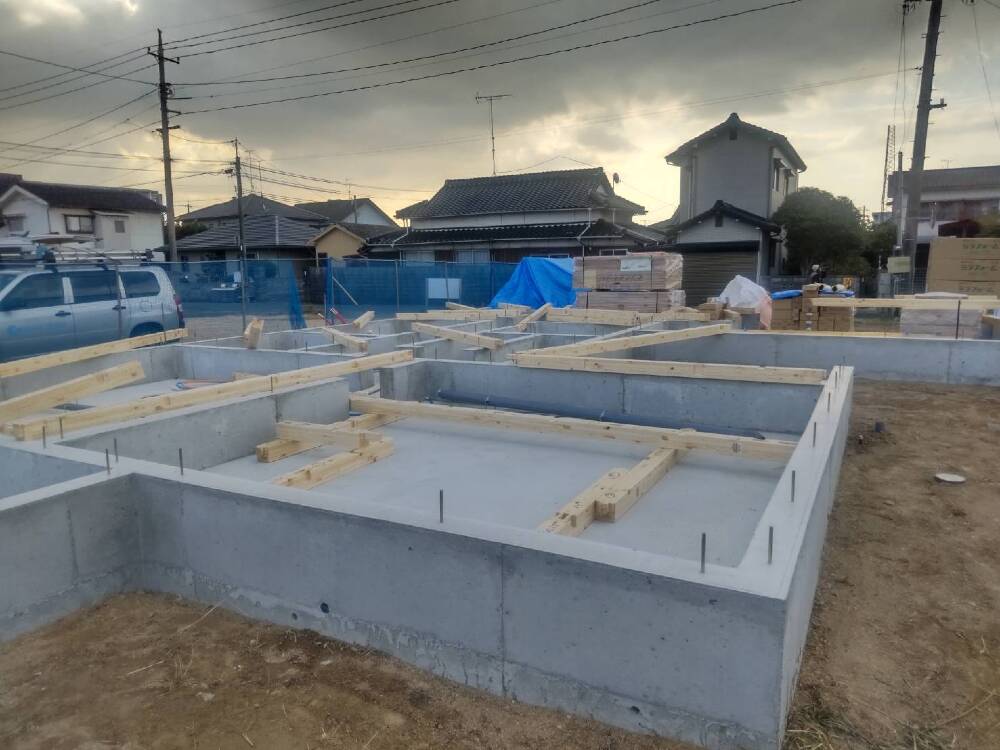

上棟に向けて、材料搬入後、大工さんにより【土台敷き】という作業が行われています。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります

- 17. 2025年11月17日
-
上棟準備
配管工事
- 18. 2025年11月17日
-
上棟準備
配管工事施工中です。
- 19. 2025年11月15日
-
基礎工事

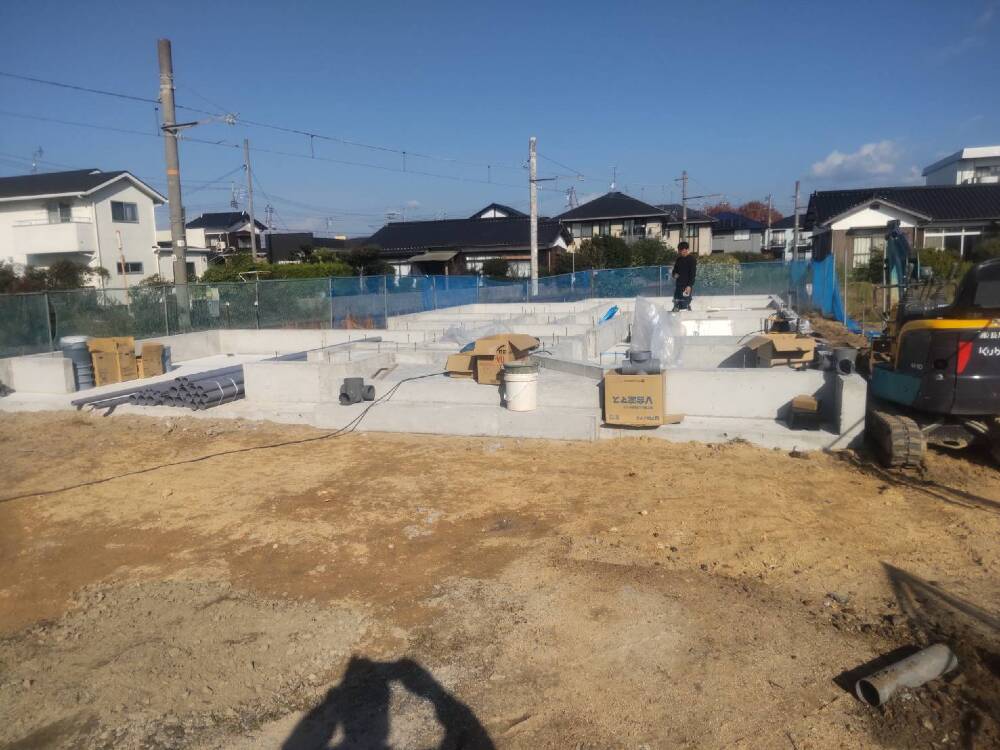

- 20. 2025年11月15日
-
基礎工事
養生期間が終了し、型枠が外されました。
型枠の間に上に突き出るように「アンカーボルト」という金物を施工しています。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。
- 21. 2025年11月10日
-
基礎工事

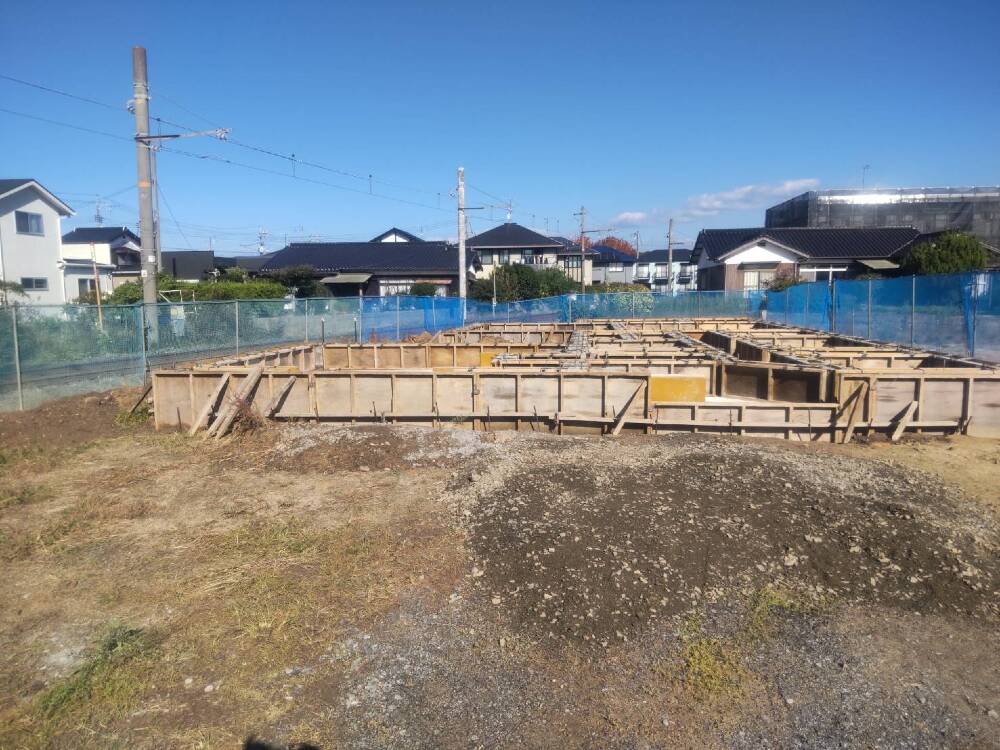

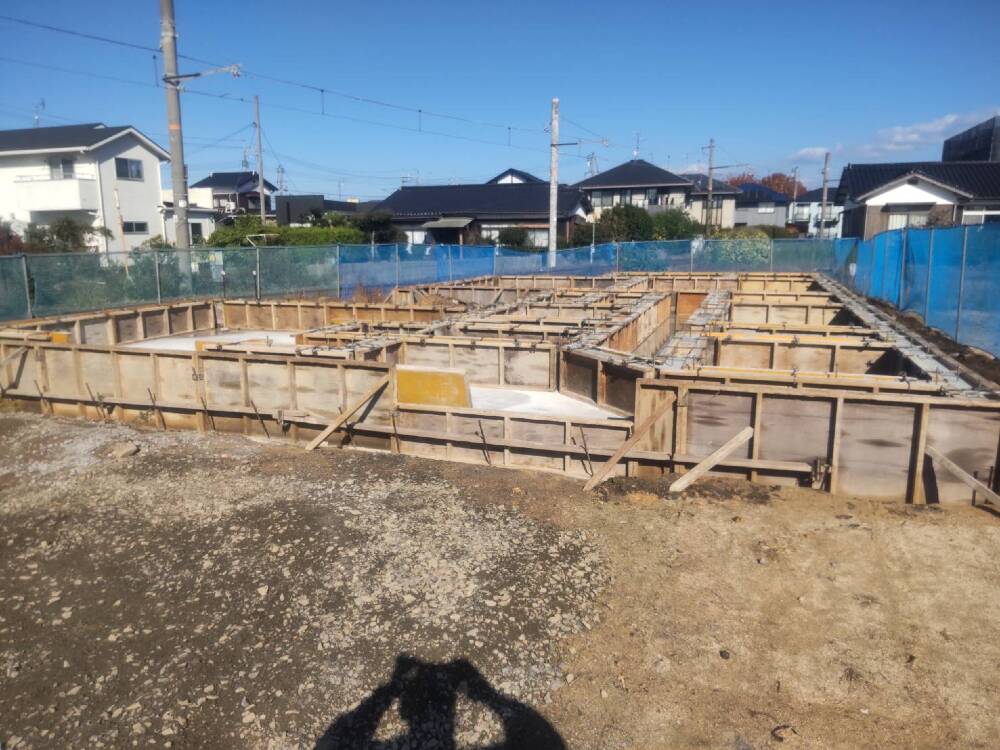

- 22. 2025年11月10日
-
基礎工事
基礎の立ち上がり部分の型枠にコンクリート打設が行われました。

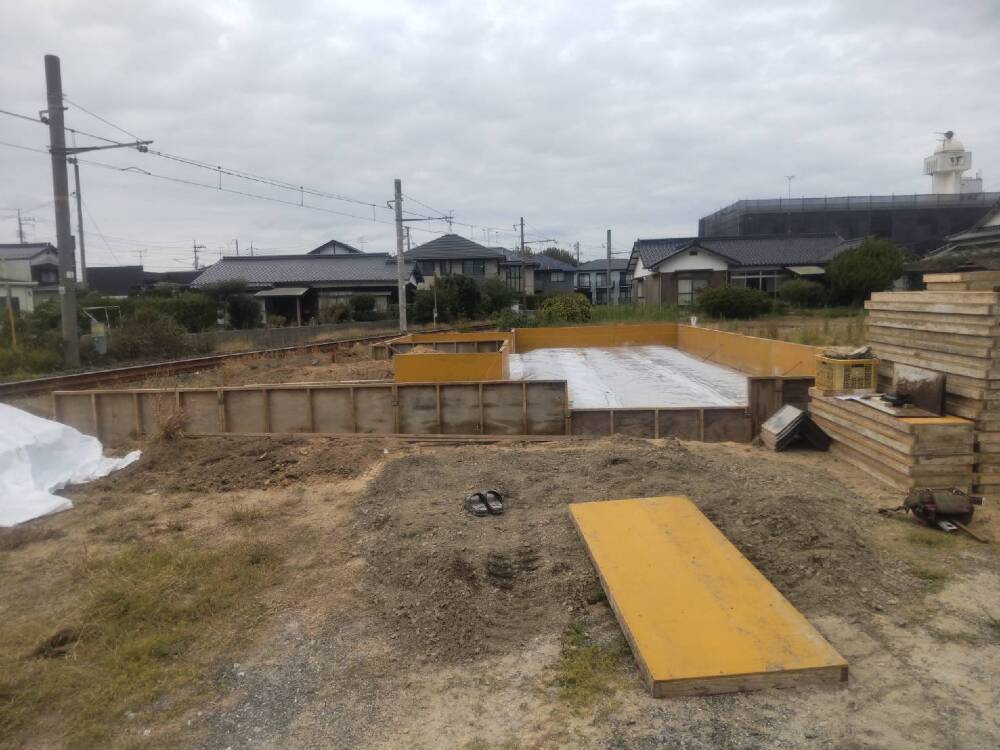

- 23. 2025年11月07日
-

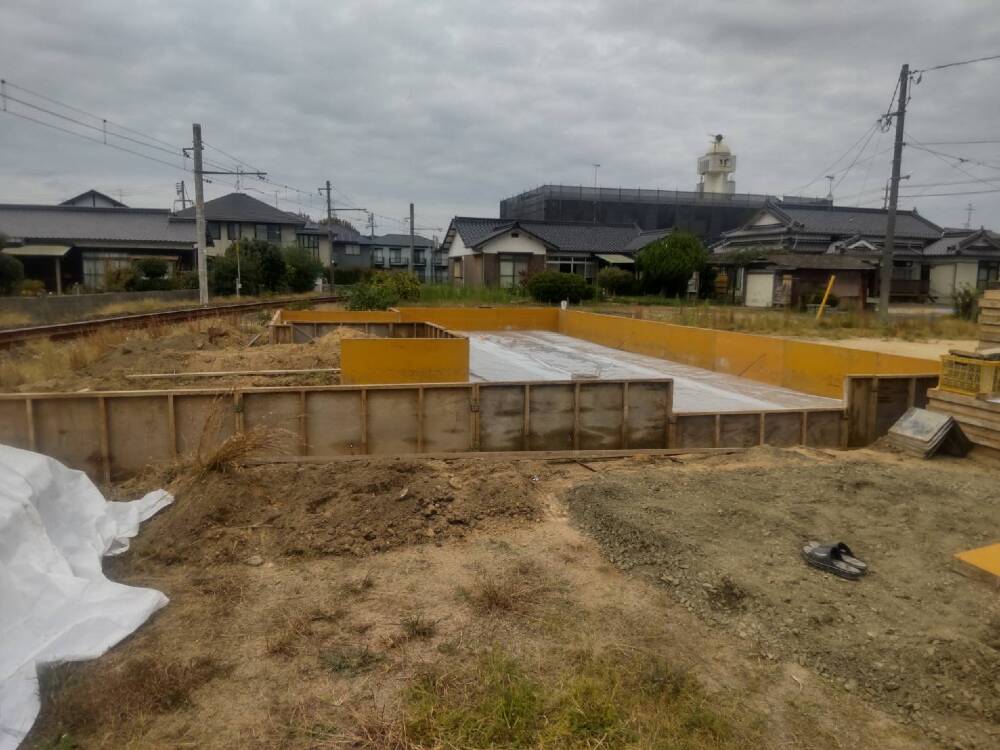

基礎工事
型枠設置
- 24. 2025年11月07日
-
基礎工事

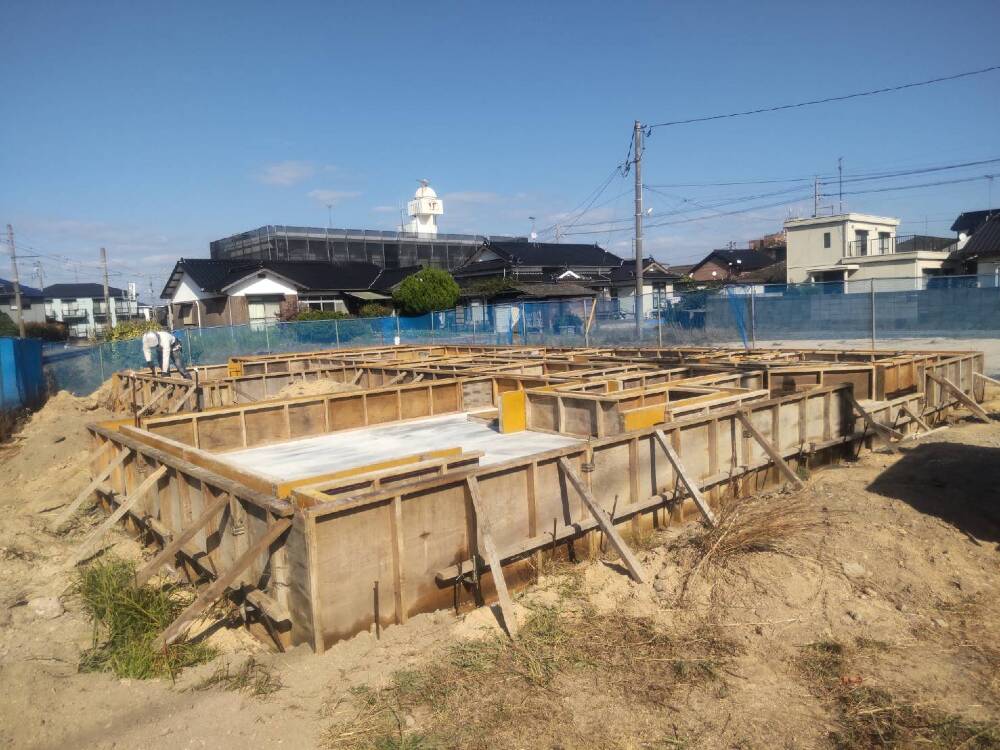

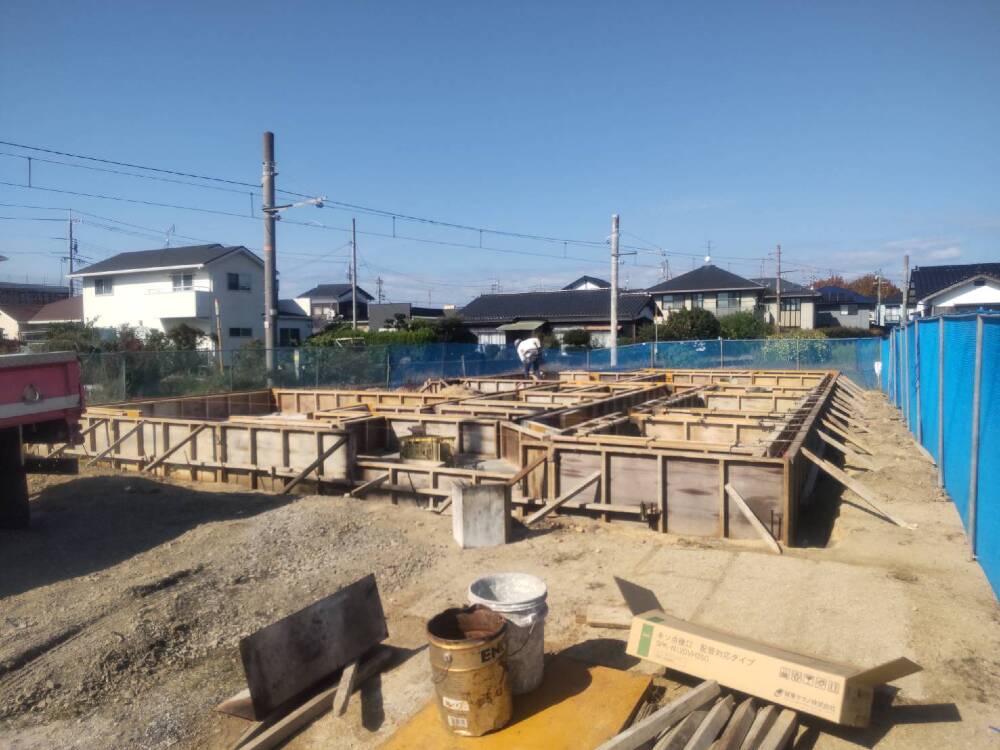

ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎工事後、基礎の立ち上がり部分の型枠が設置されています。
ベタ基礎は耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。
- 25. 2025年11月04日
-
基礎工事
- 26. 2025年11月04日
-
基礎工事
いよいよ基礎工事が始まりました。
地面からの湿気の侵入を防止するための防湿シートを敷き詰めた後、型枠が設置されています。
- 27. 2025年10月04日
-
地鎮祭
- 28. 2025年10月04日
-
地鎮祭
本日、地鎮祭が執り行われました。
【地鎮祭】とは、建物を建てる前に、その土地を守っている氏神様から土地を利用する許可を得ることで、建築工事中の安全などを祈願する儀式の事です。
同時に、その後その土地で暮らす家族の安心や繁栄も願います。
K様、本日は誠におめでとうございます!
- 29. 2025年09月02日
-
地縄張り
- 30. 2025年09月02日
-
地縄張り
本日、「地縄張り」が行われました。
工事着手前に敷地に縄で建物の位置を表すことを地縄張りと言います。
設計書通りかを確認後に間違いがなければその配置で基礎工事へと進みます。
