開出西町1号地モデル

(防府市開出)

スタイル別|すべて

建築中レポート

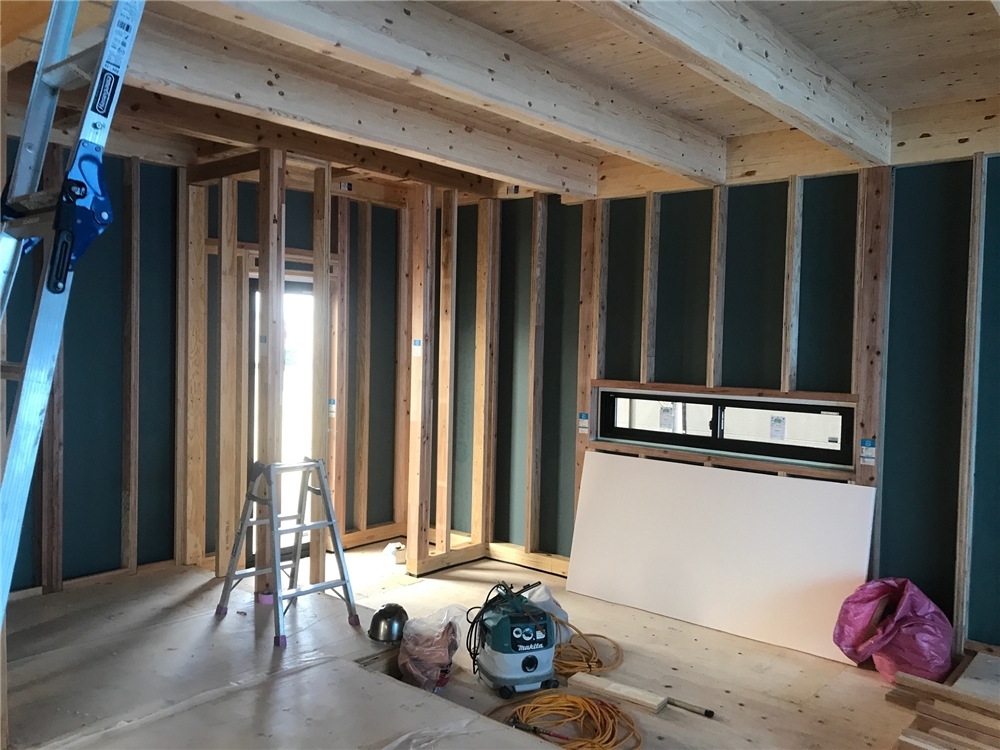

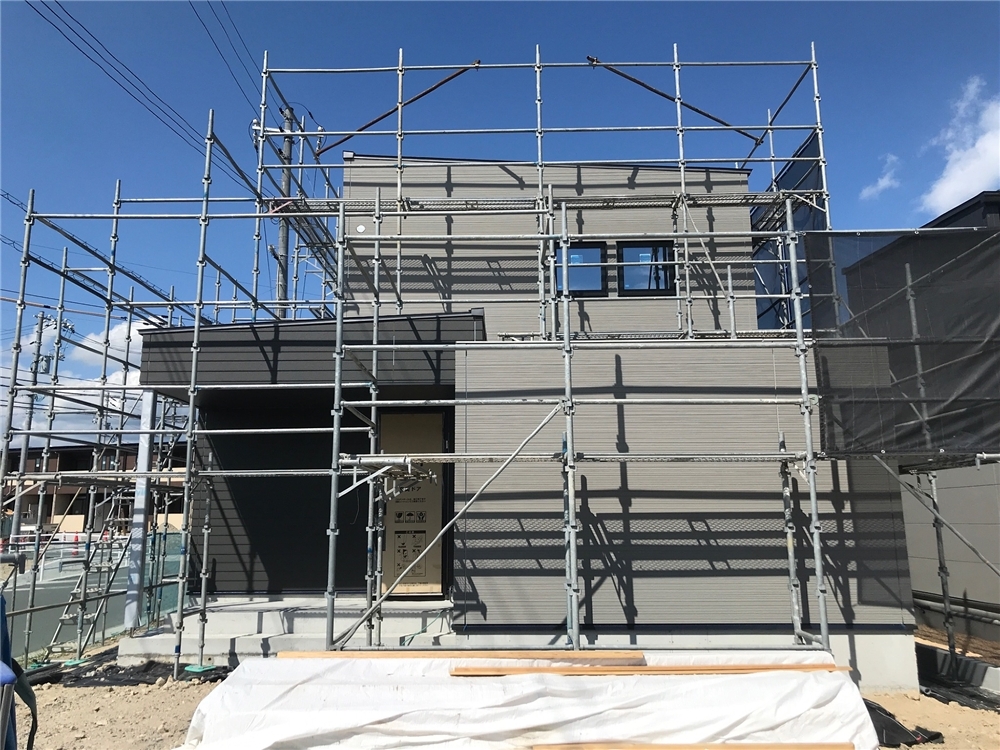

1. 2025年08月26日

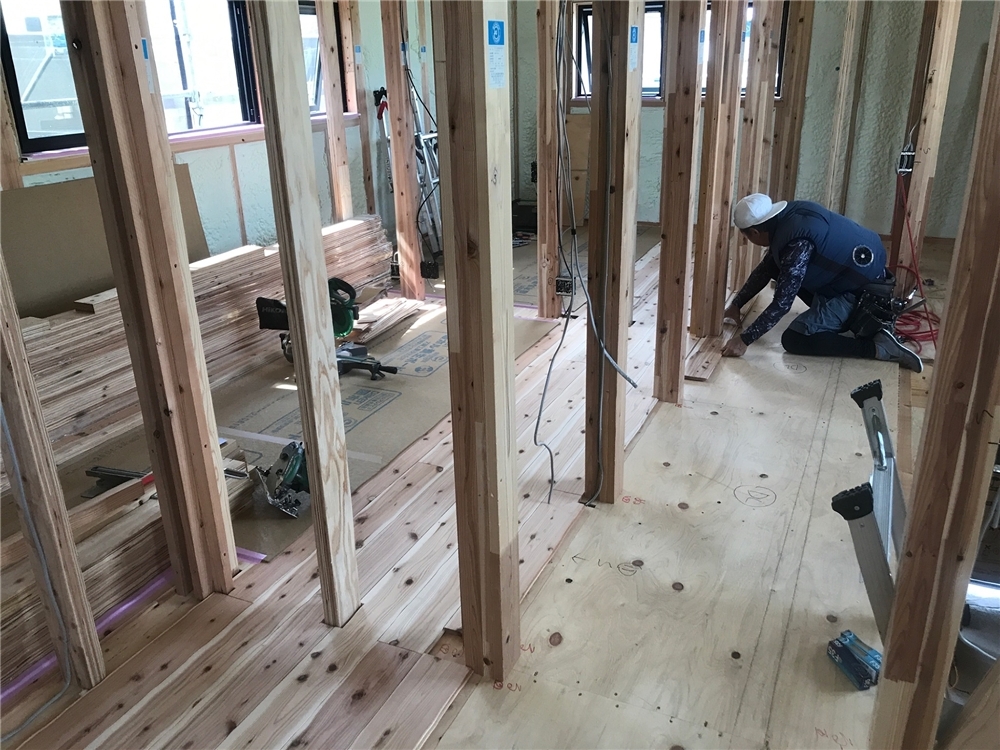

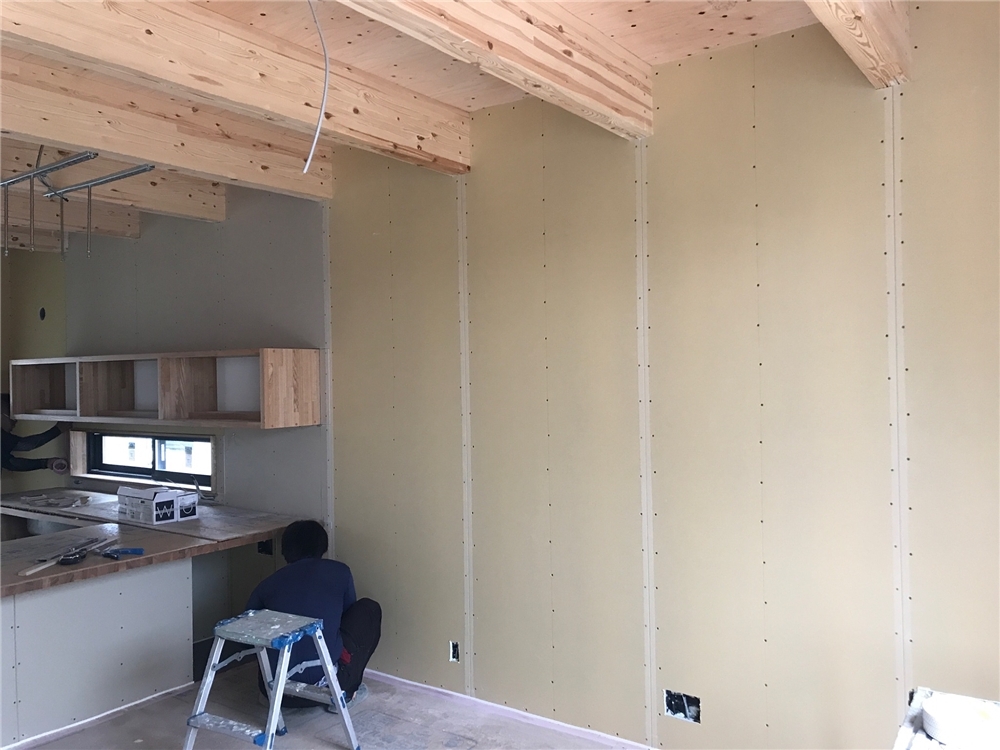

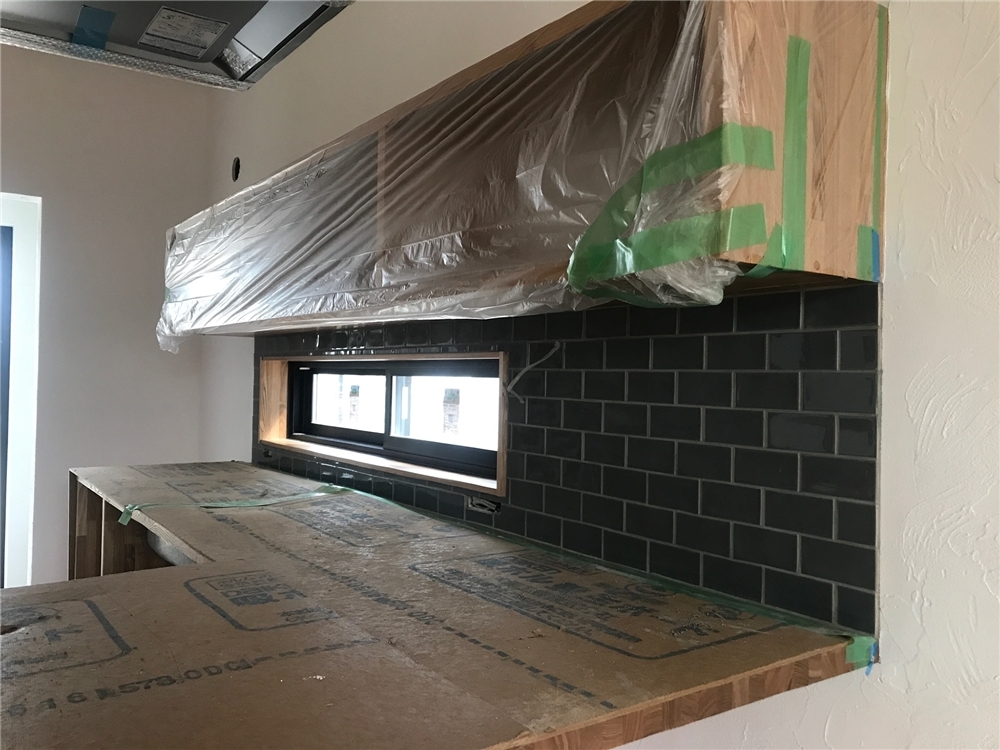

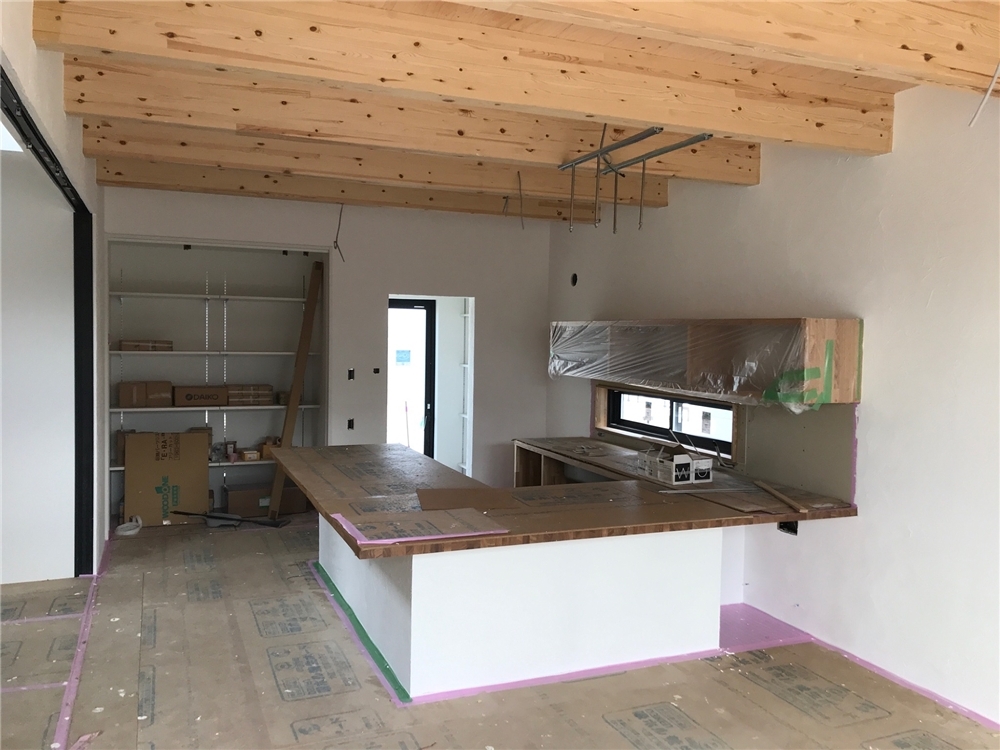

内部施工状況

内部施工状況

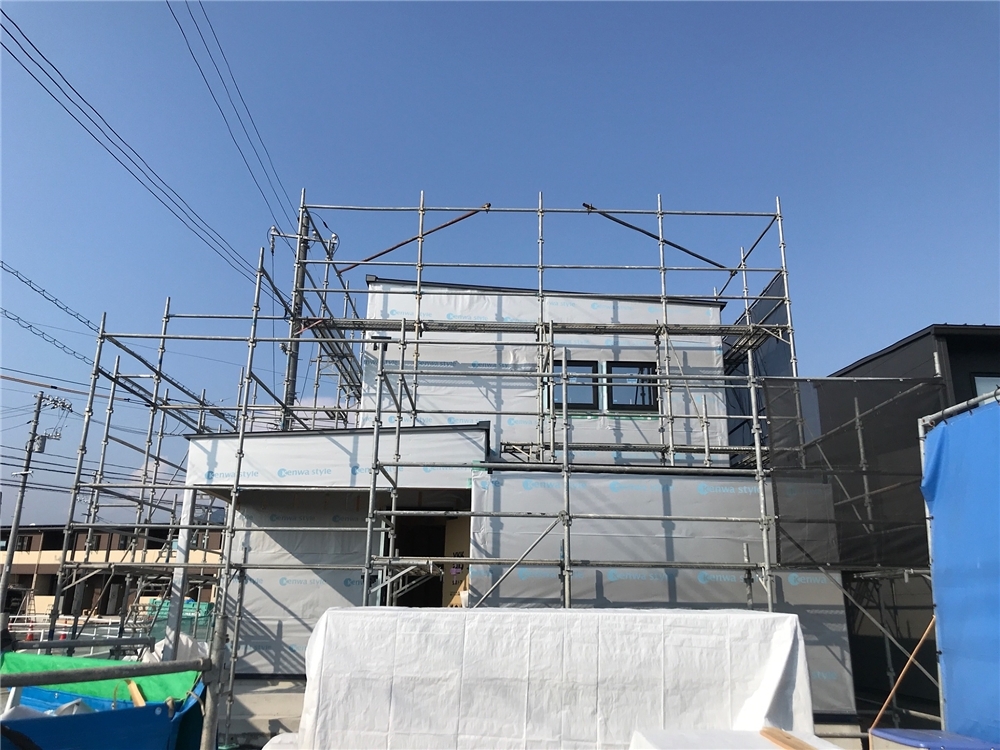

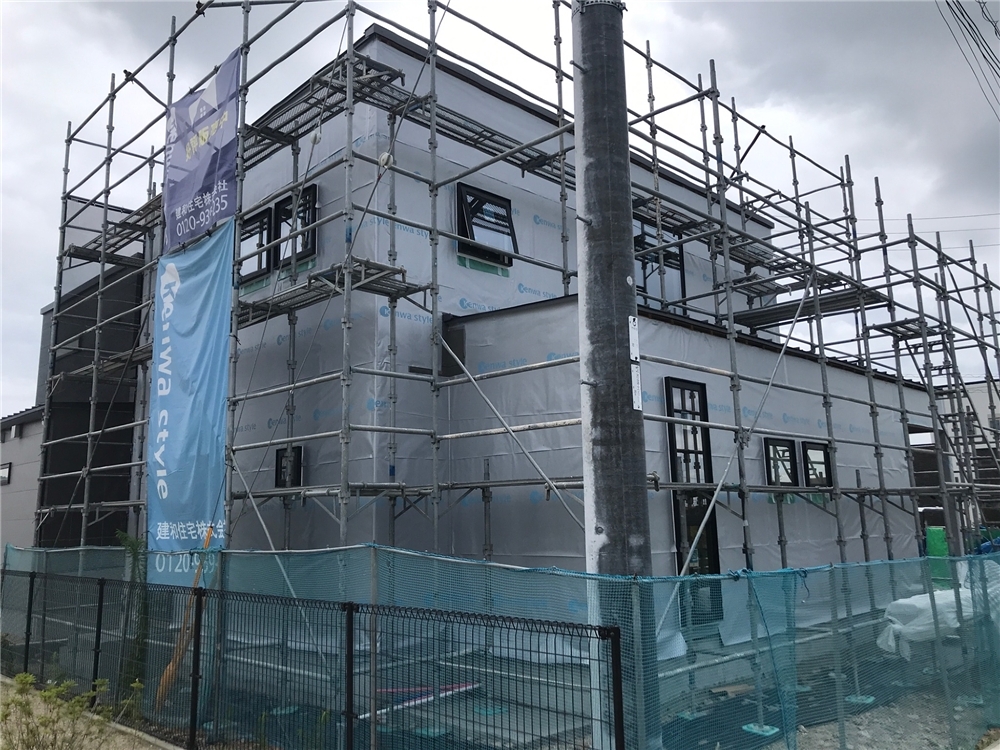

2. 2025年08月26日

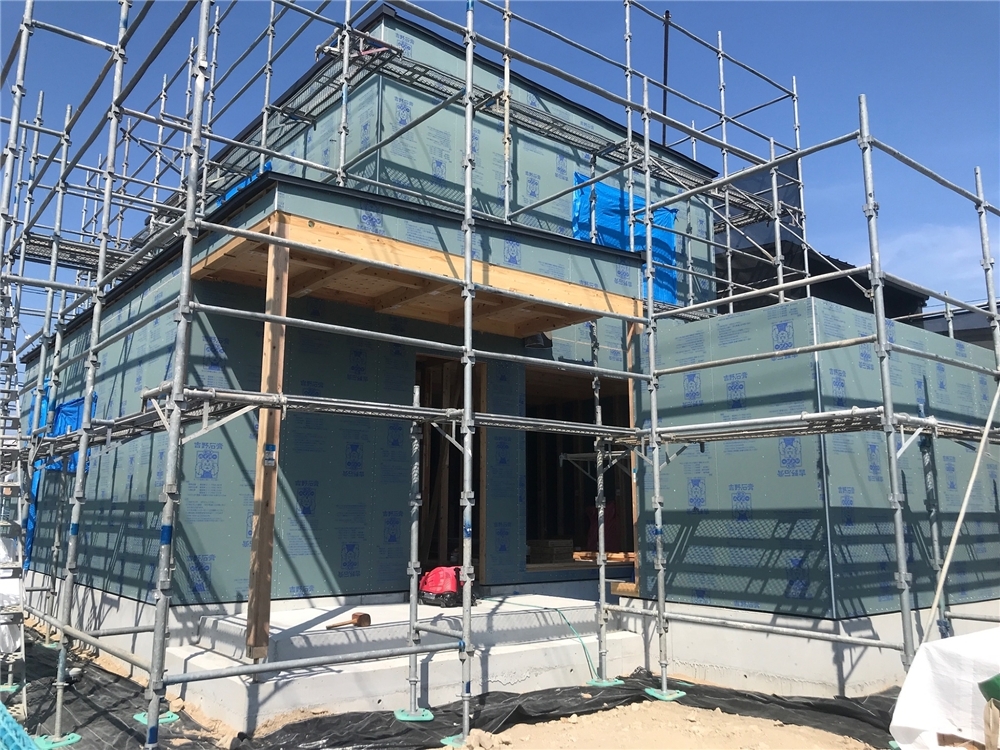

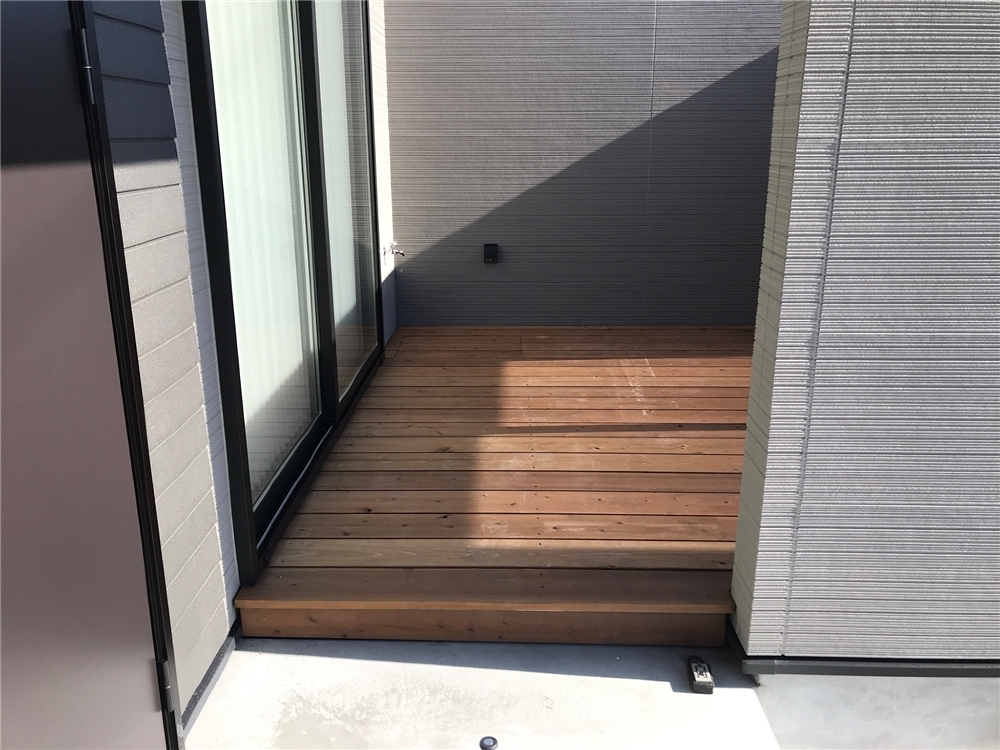

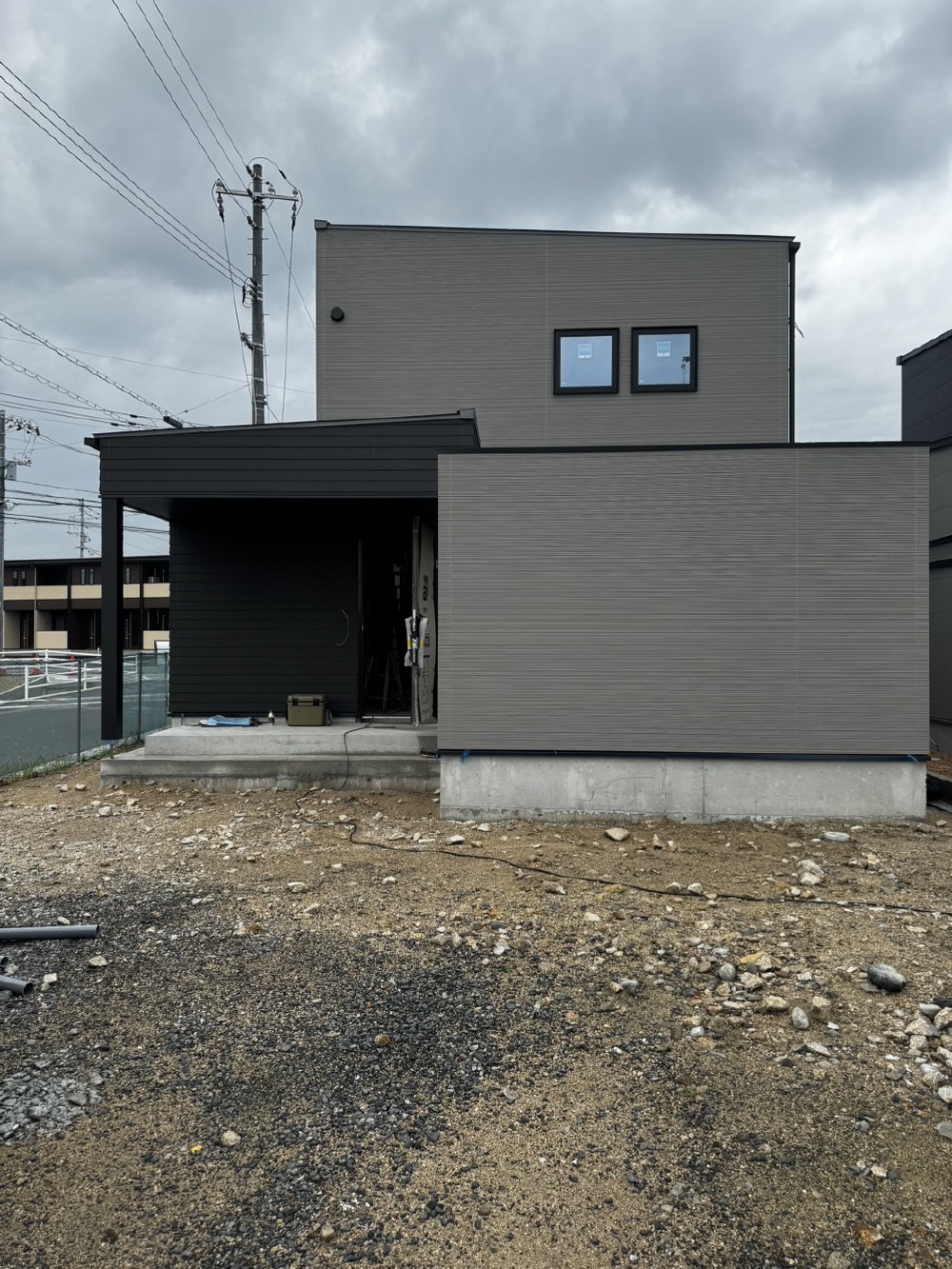

外部施工状況

外部施工状況

外壁サイディング貼り工事

3. 2025年08月22日

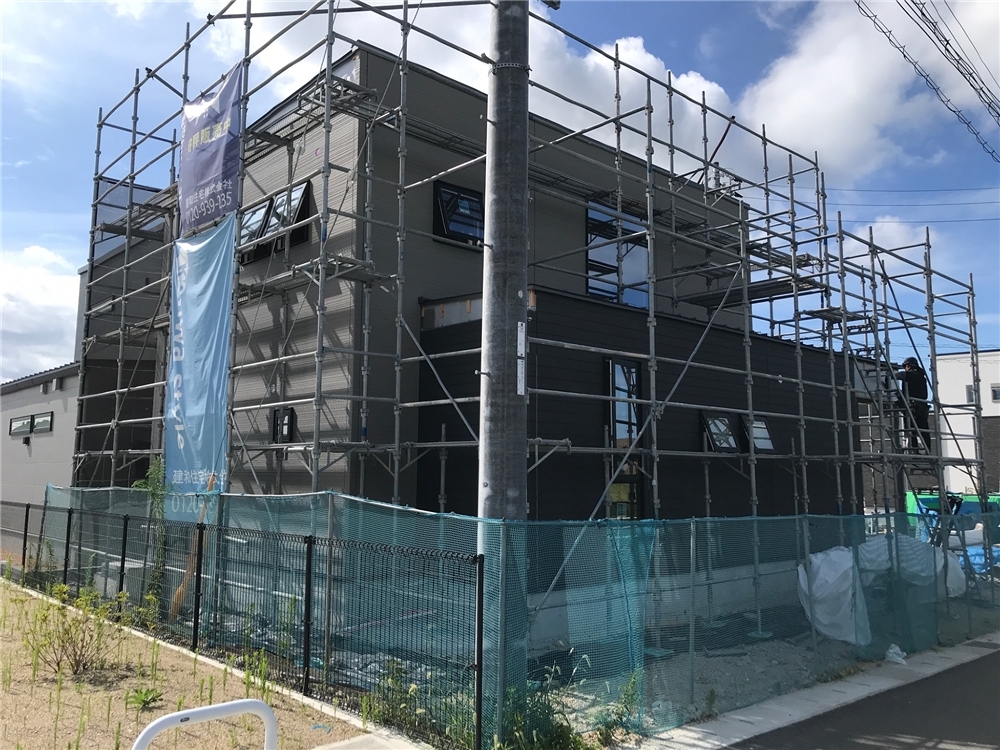

外部施工状況

外部施工状況

外壁サイディング貼り工事が行われています。

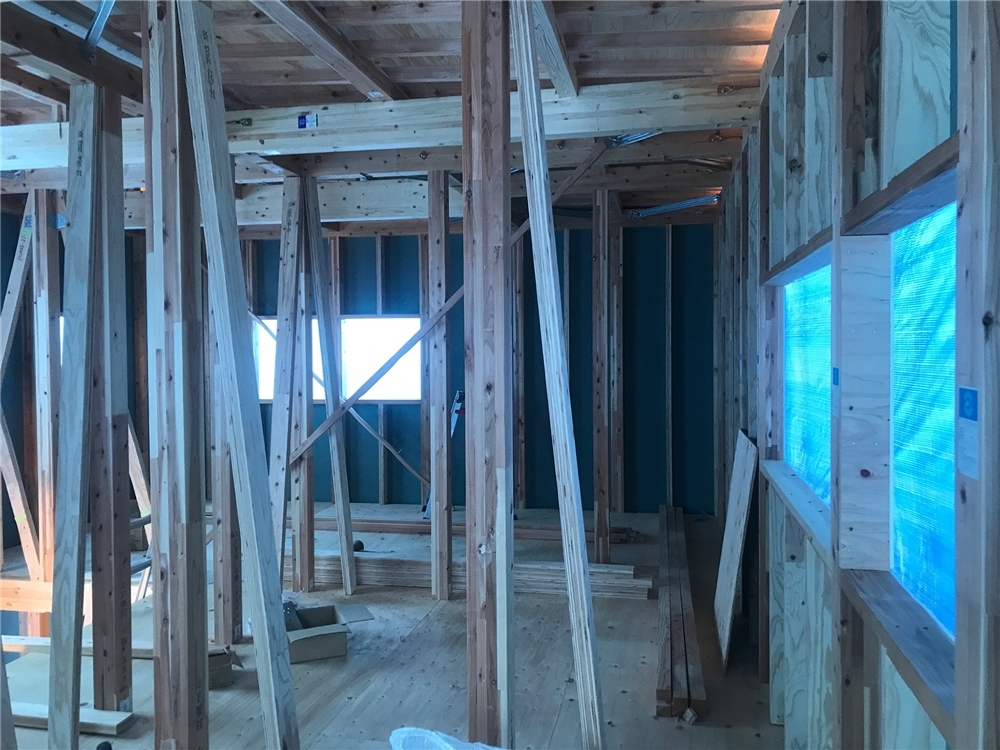

4. 2025年08月22日

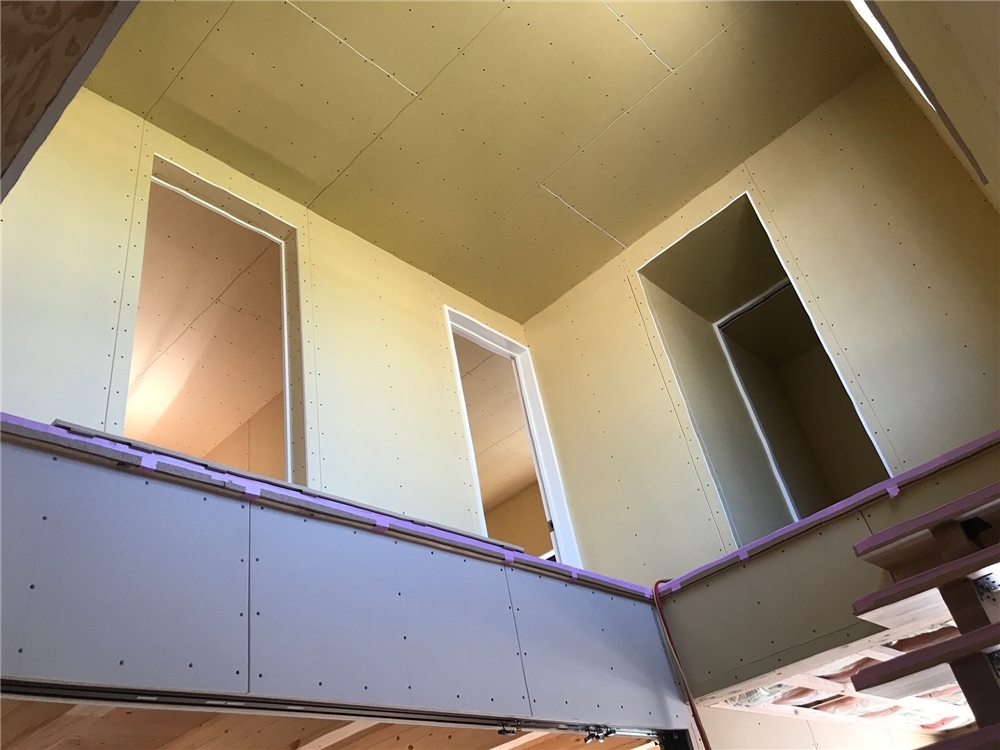

内部施工状況

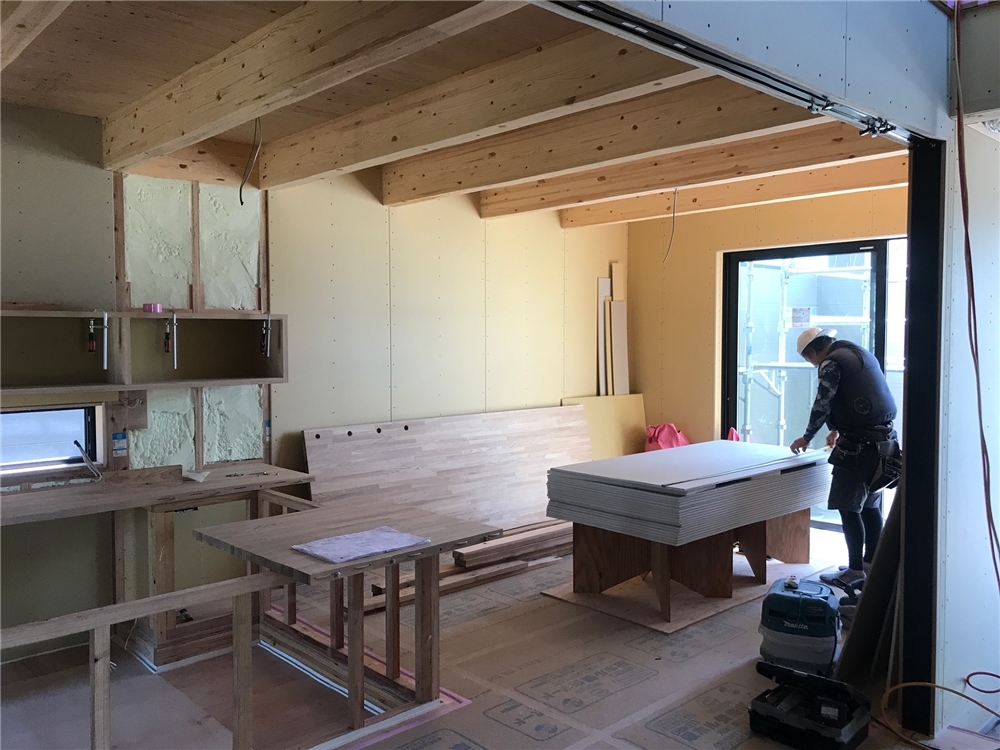

内部施工状況

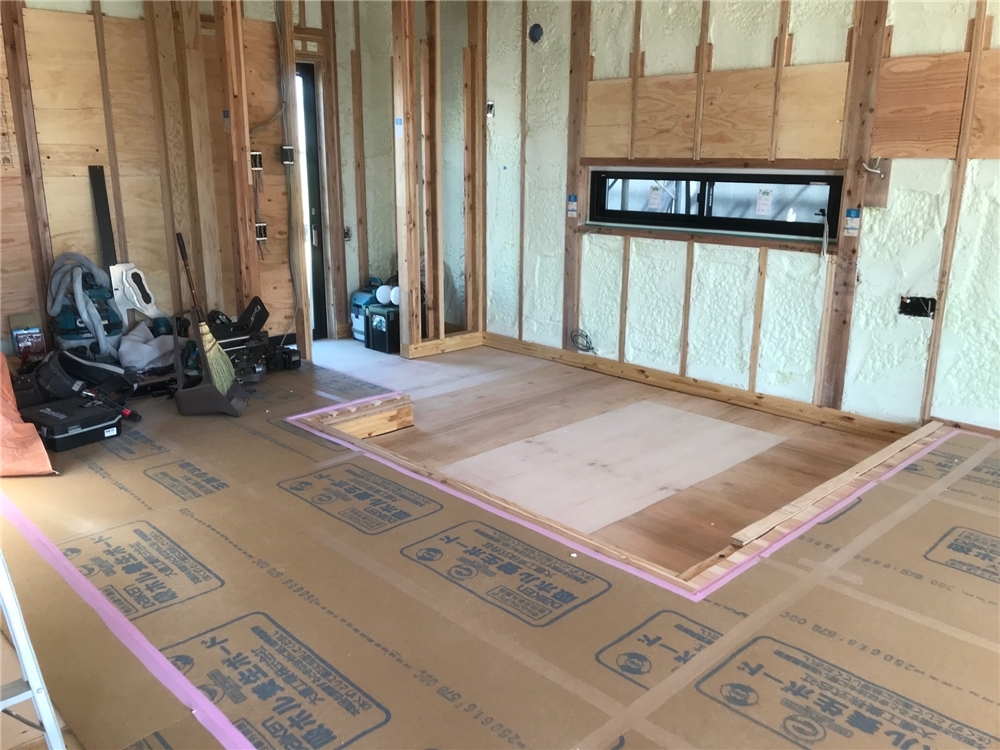

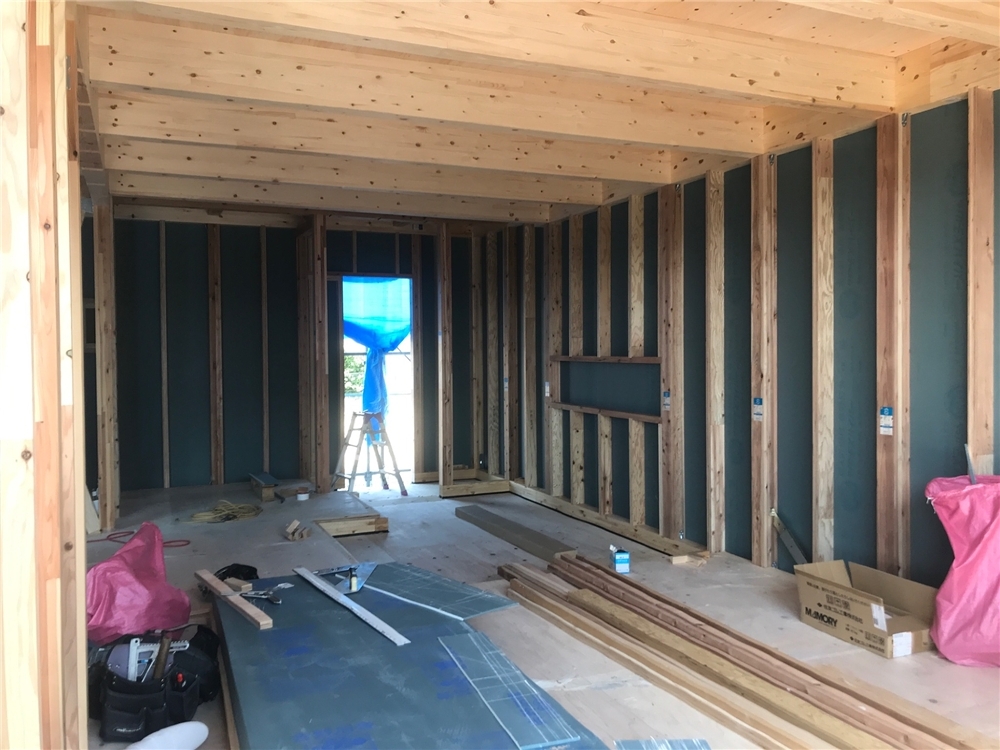

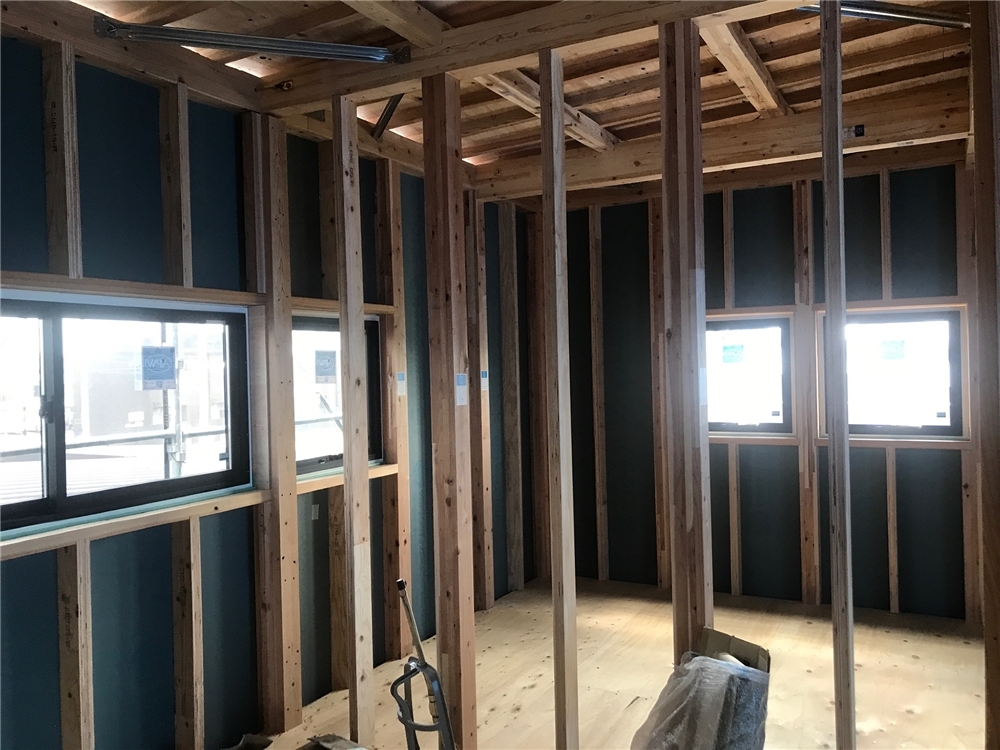

合板の上にフローリングを貼っている様子です。

5. 2025年08月19日

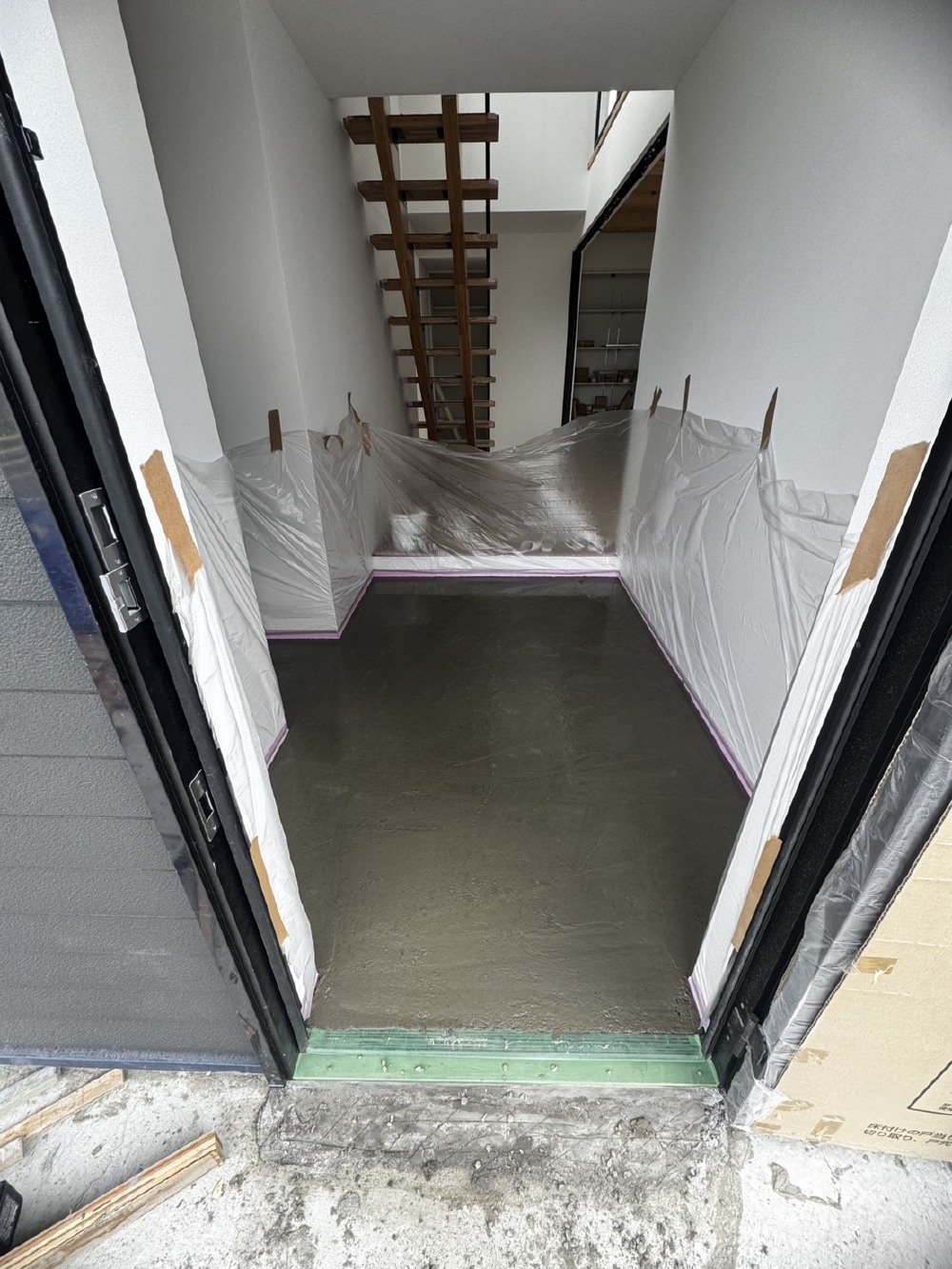

内部施工状況

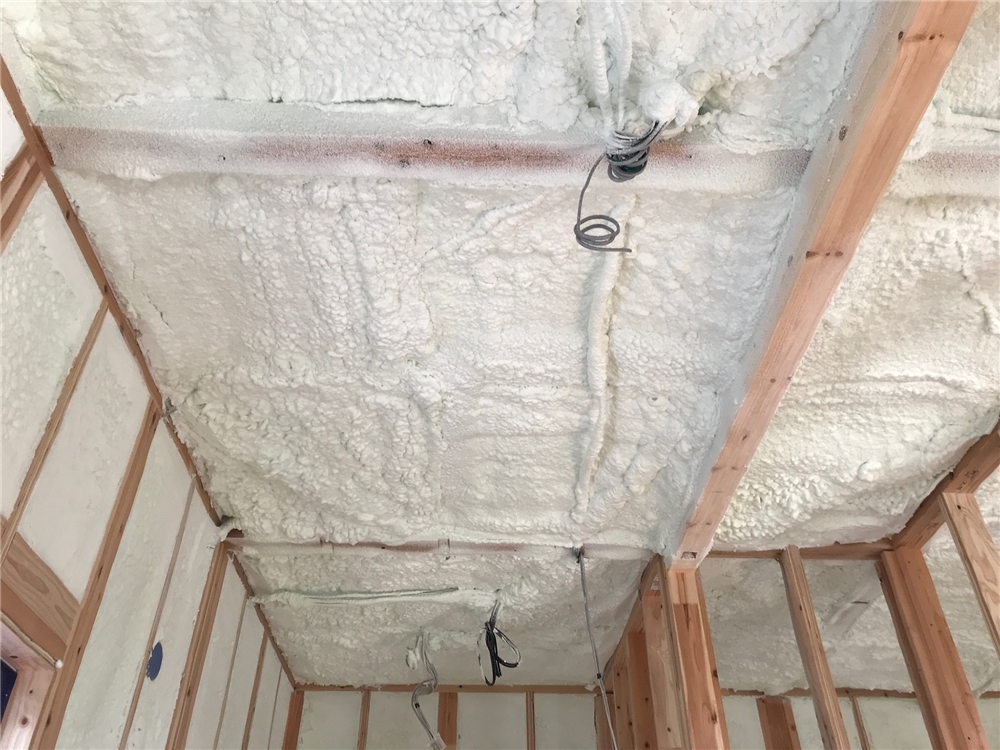

内部施工状況

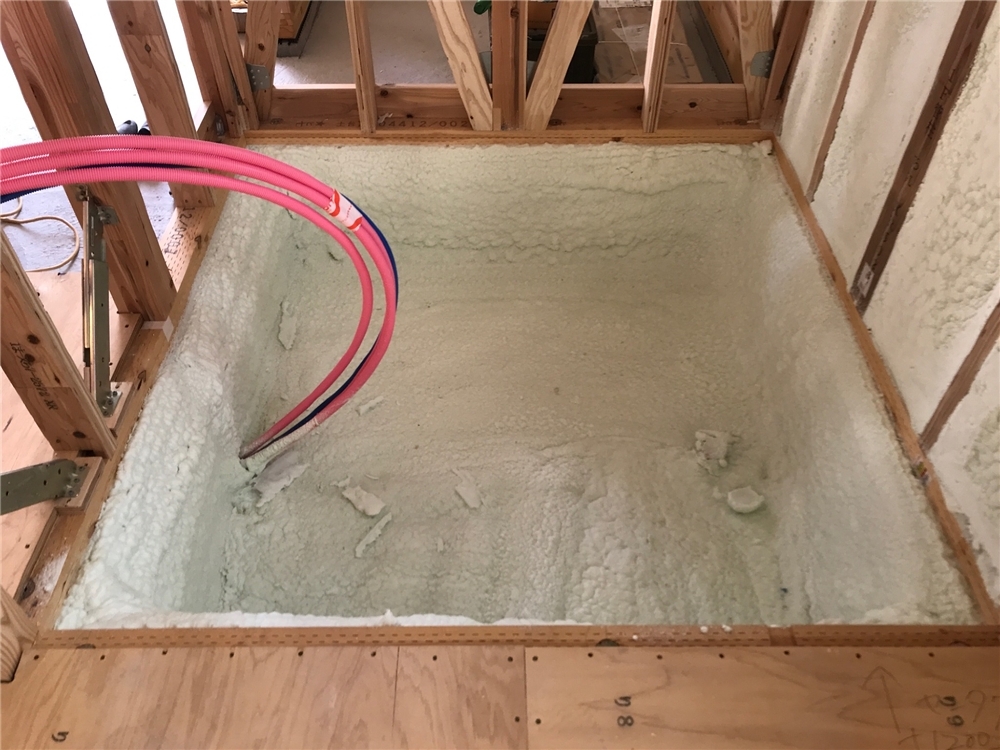

アクアフォーム吹き付け

6. 2025年08月19日

内部施工状況

内部施工状況

通常はフロンガスを使用して発砲させることが多いウレタンフォーム。
アクアフォームは水を使って現場発泡させます!
これにより柱と柱の間や、細かい部分にも隙間なく充墳することができます。

7. 2025年08月19日
内部施工状況

内部施工状況

システムバス廻りの断熱吹付けです。

8. 2025年08月19日
内部施工状況

内部施工状況

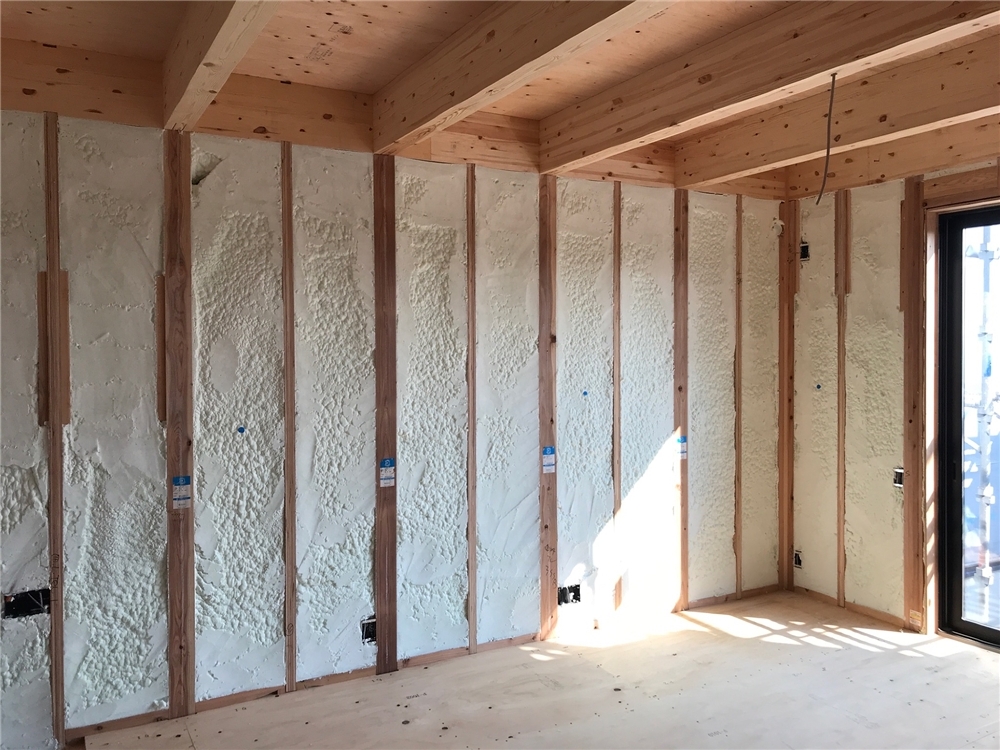

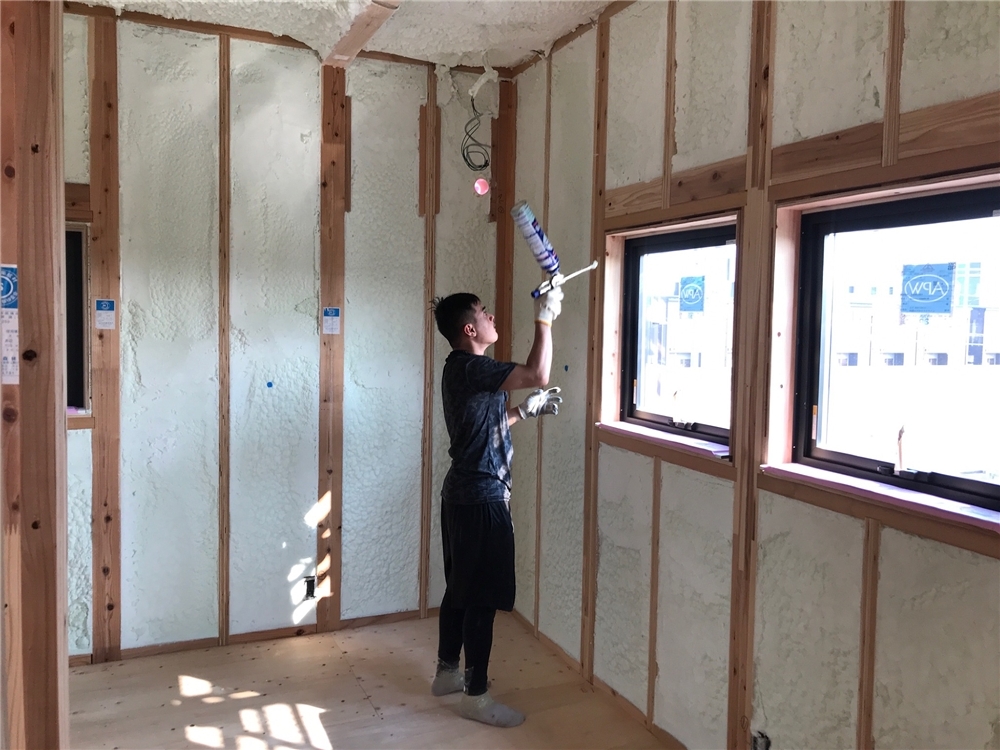

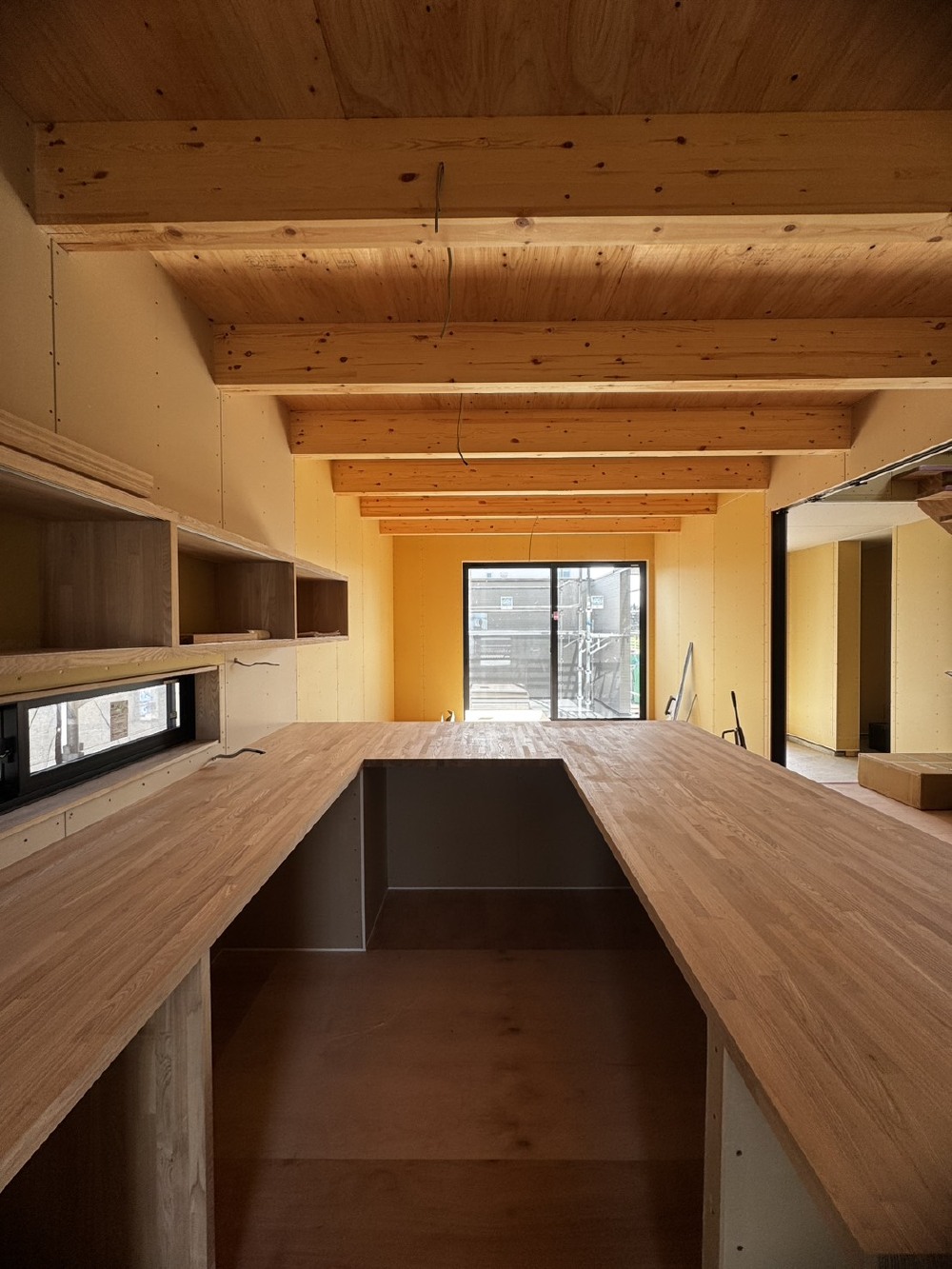

天井と壁面に断熱材「アクアフォーム」の吹付が施工されました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

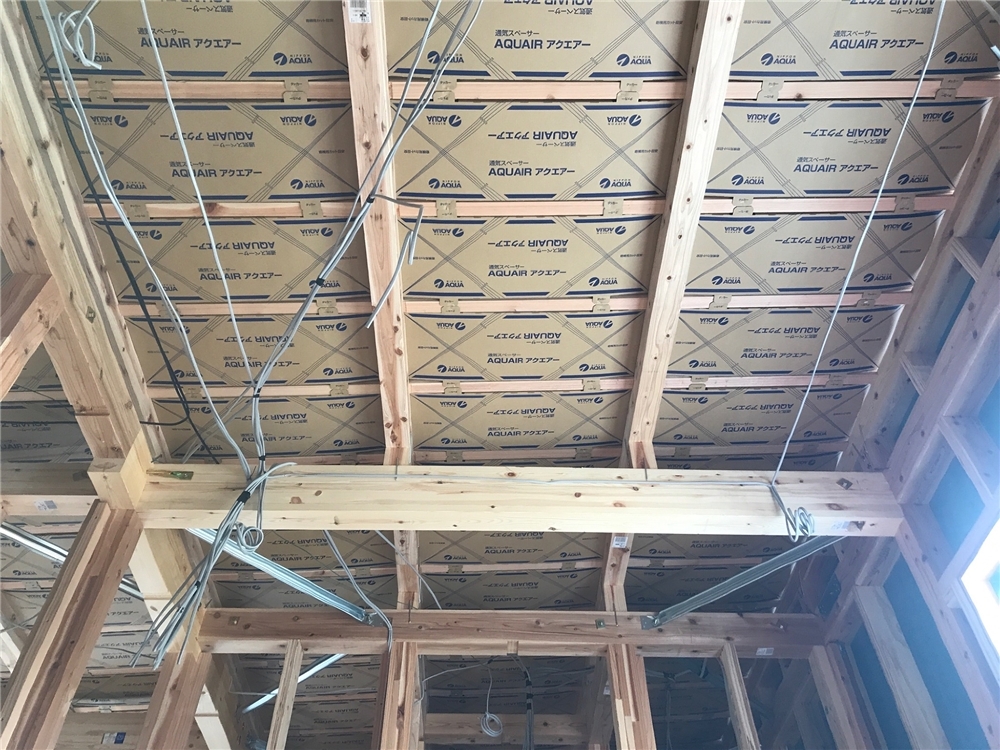

9. 2025年08月19日
外部施工状況

外部施工状況

10. 2025年08月12日
内部施工状況

内部施工状況

通気スペンサーが取り付けられました。この部材のおかげで通気層を確保し空気の流れをつくり、天井や壁の内部に湿気を溜めこまないようになっています。

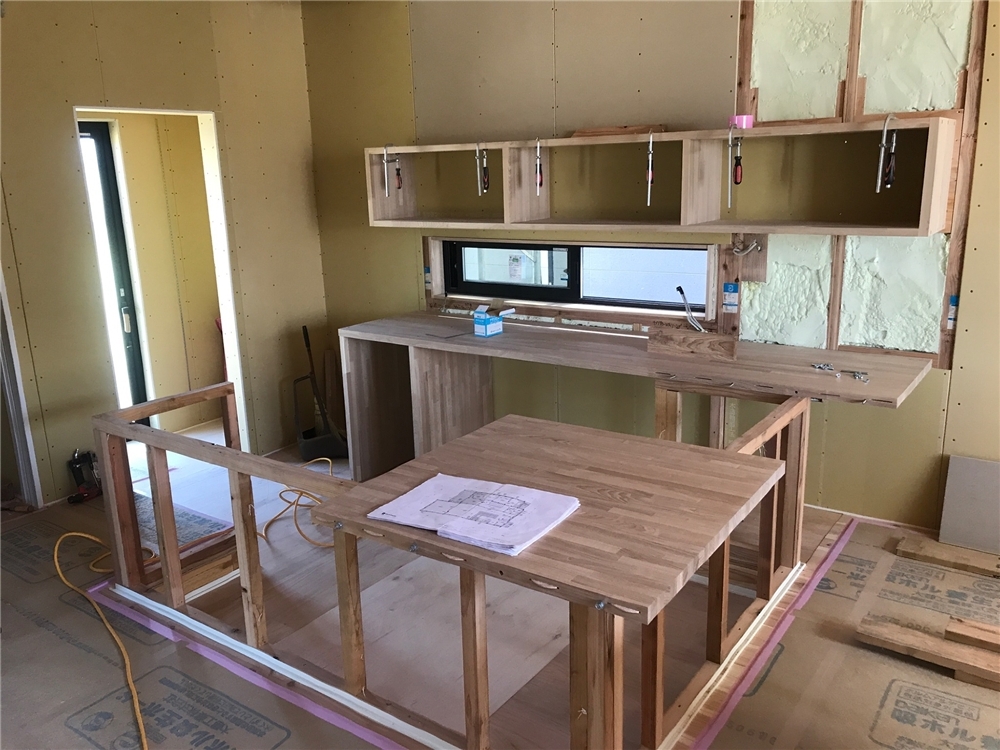

更に、電気工事も行われました。コンセントや照明、スイッチ、エアコンなど、お家の中で電気を使う様々な場所、それぞれの位置が図面とあっているかを専門の業者さんが一つ一つ確認しながら線を通していきます。

11. 2025年08月12日
外部施工状況

外部施工状況

外部に【遮熱・透湿・防水シート】を施工しました。
このシートを張ることで外からの輻射熱(赤外線)を反射し、夏は屋外からの熱を反射し、冬は室内暖房の熱の放射を防ぎお家の中を快適な温度にしてくれます!
また、湿気を逃がしても水を通さない特殊な素材で、結露の発生を抑え、耐久性にも優れているなどの利点もあります。
これから、外壁材を貼っていくと隠れて見えなくなってしまいますが、ケンワスタイルのロゴ入りがちょっとおしゃれな、お家を守るヒーローです!

12. 2025年08月05日
内部施工状況

内部施工状況

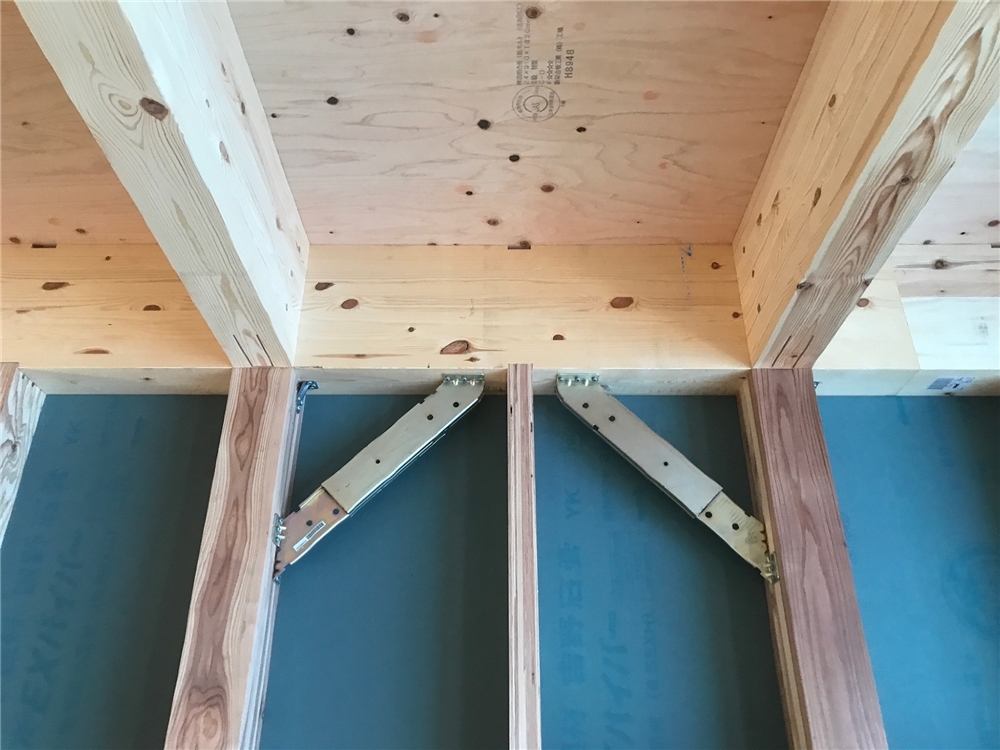

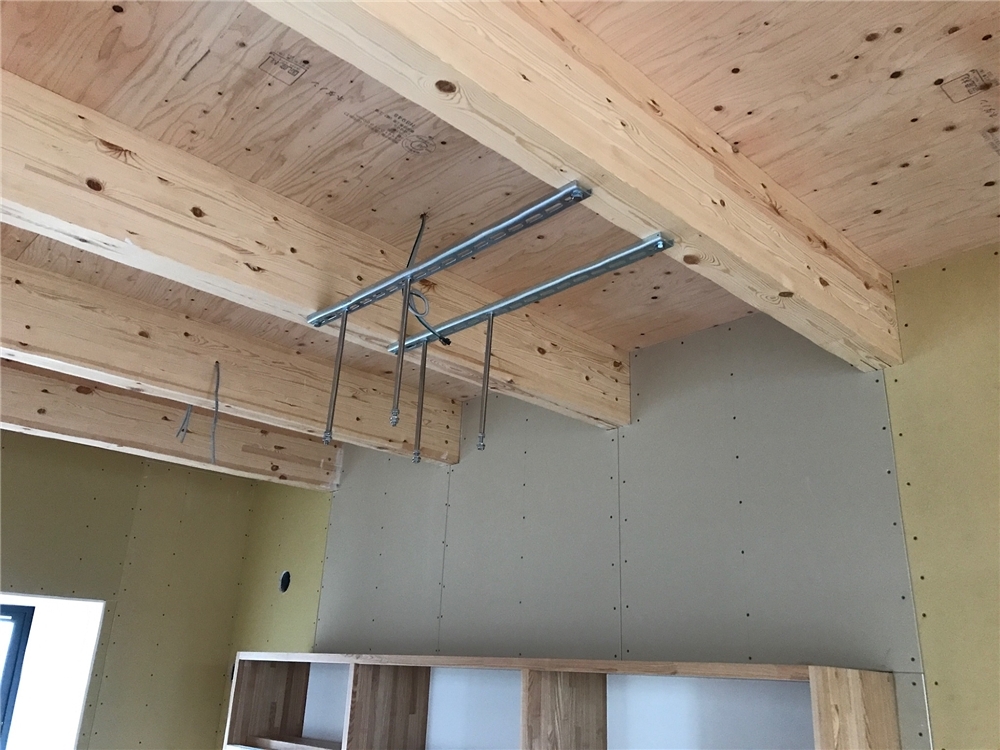

地震時の振動エネルギーを高減衰ゴムの性能を利用し、瞬時に新エネルギーに変換するMamory(マモリー)が施工されました。地震の揺れを吸収・放熱します。
大切なお住まいと、ご家族の生活を守る制震装置です。

13. 2025年08月05日
内部施工状況

内部施工状況

14. 2025年08月05日
内部施工状況

内部施工状況

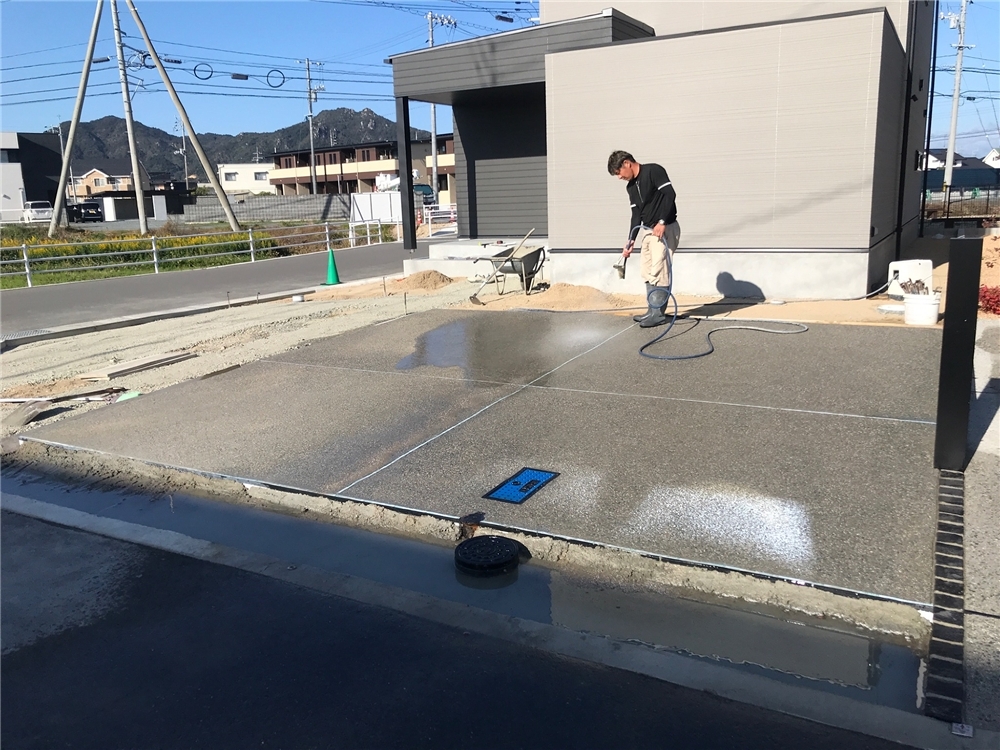

15. 2025年08月02日

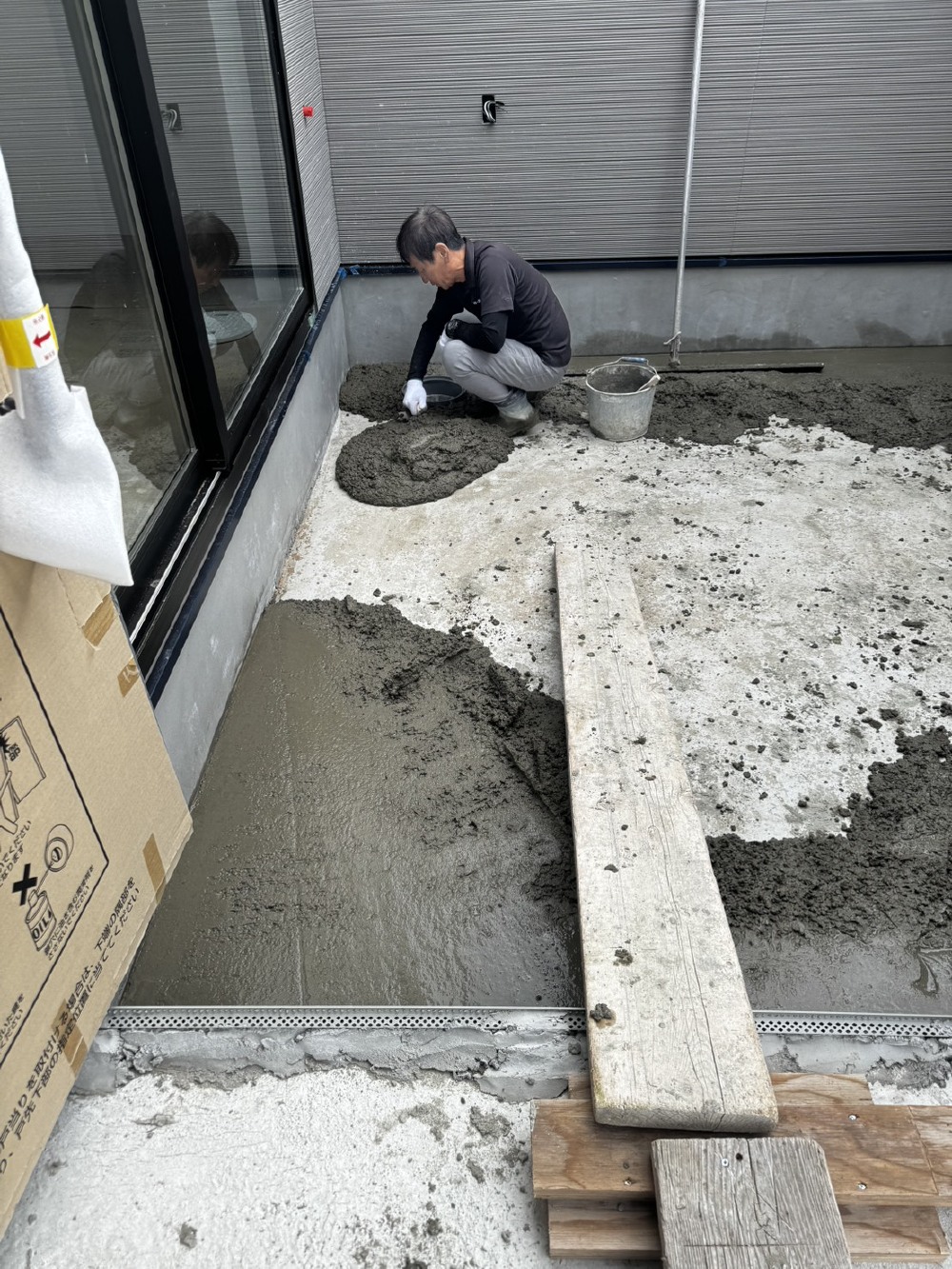

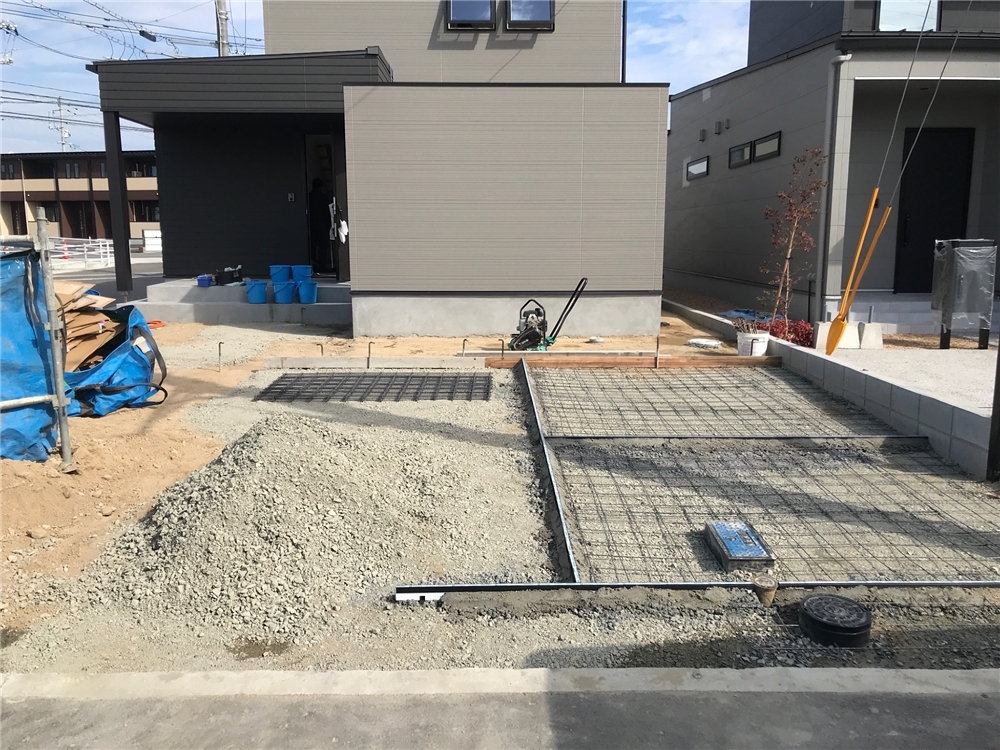

外構工事

外構工事

16. 2025年07月31日
外部施工状況

外部施工状況

外壁全体に耐力面材が施工されました。

17. 2025年07月31日
外部施工状況

外部施工状況

金属屋根【ガルバリウム鋼板】施工

18. 2025年07月31日
外部施工状況

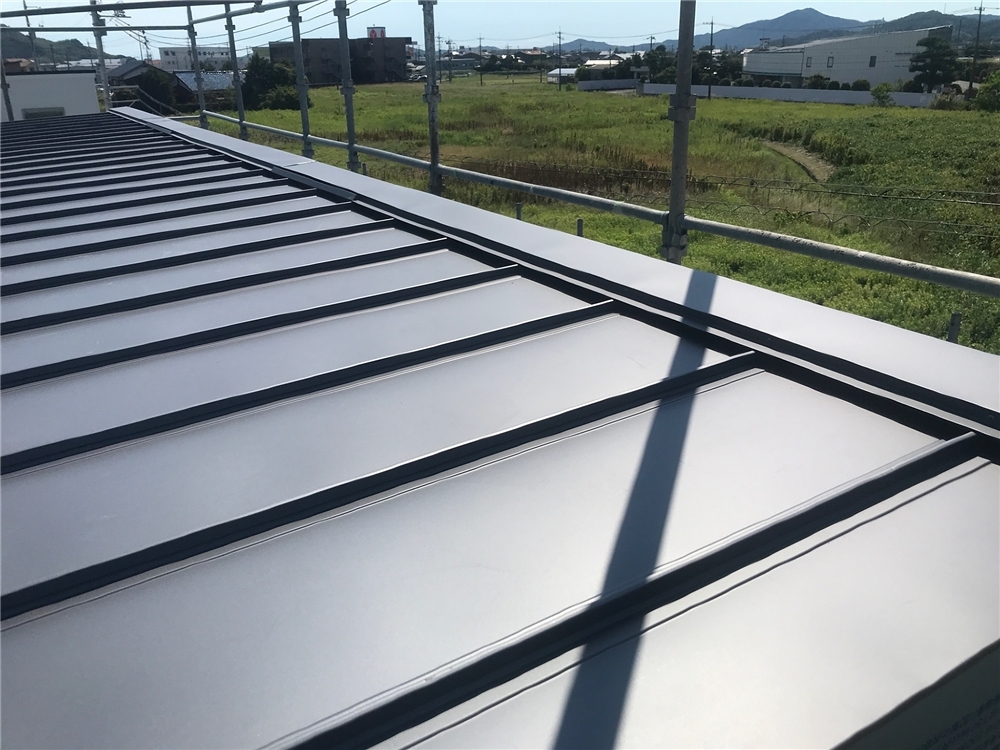

外部施工状況

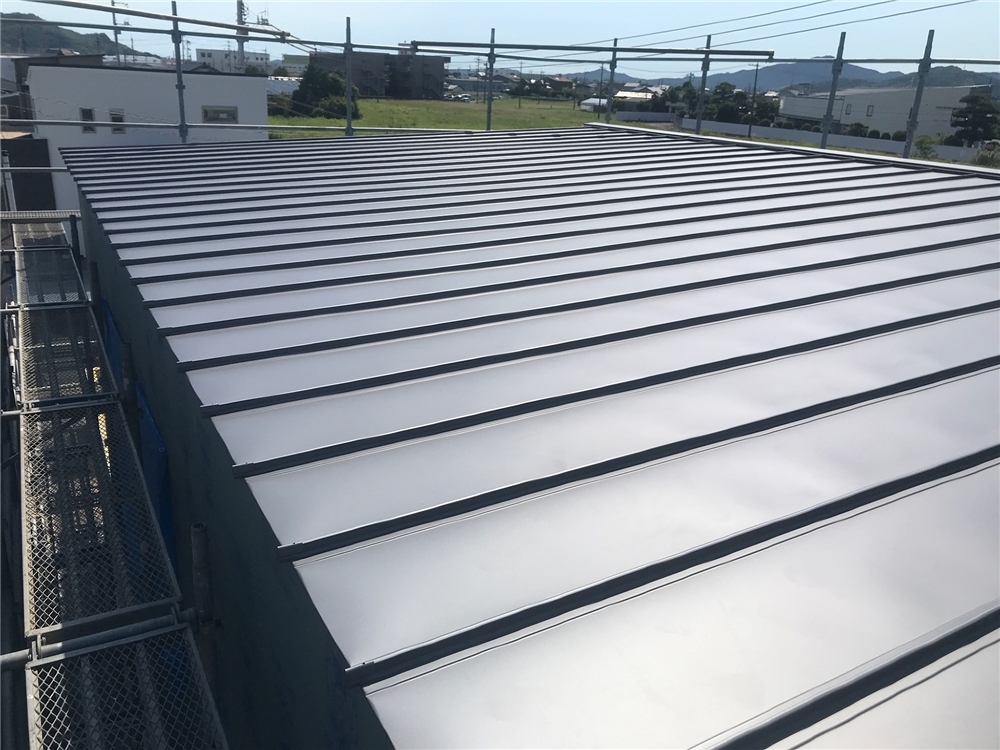

人気の金属屋根【ガルバリウム鋼板】が施工されました。
ガルバリウム鋼板は、軽量で高寿命、錆びないなど、カラーも豊富なため、屋根や壁などに選ばれる方も多いですね♩

19. 2025年07月31日
内部施工状況

内部施工状況

20. 2025年07月31日
内部施工状況

内部施工状況

21. 2025年07月31日
内部施工状況

内部施工状況

22. 2025年07月28日
上棟

上棟

23. 2025年07月28日
上棟

上棟

屋根下地材(構造用合板)を施工後、合板の上に屋根下地材「ビルボード」を貼っていきました。
これより、雨音の響きを抑えるとともに、断熱効果で夏の暑さや冬の寒さをやわらげます。

24. 2025年07月28日
上棟

上棟

外壁全体に耐力面材を貼っています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます!

25. 2025年07月28日
上棟

上棟

26. 2025年07月28日
上棟

上棟

27. 2025年07月28日
上棟

上棟

外壁全体に耐力面材を貼っています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます!

28. 2025年07月28日
上棟

上棟

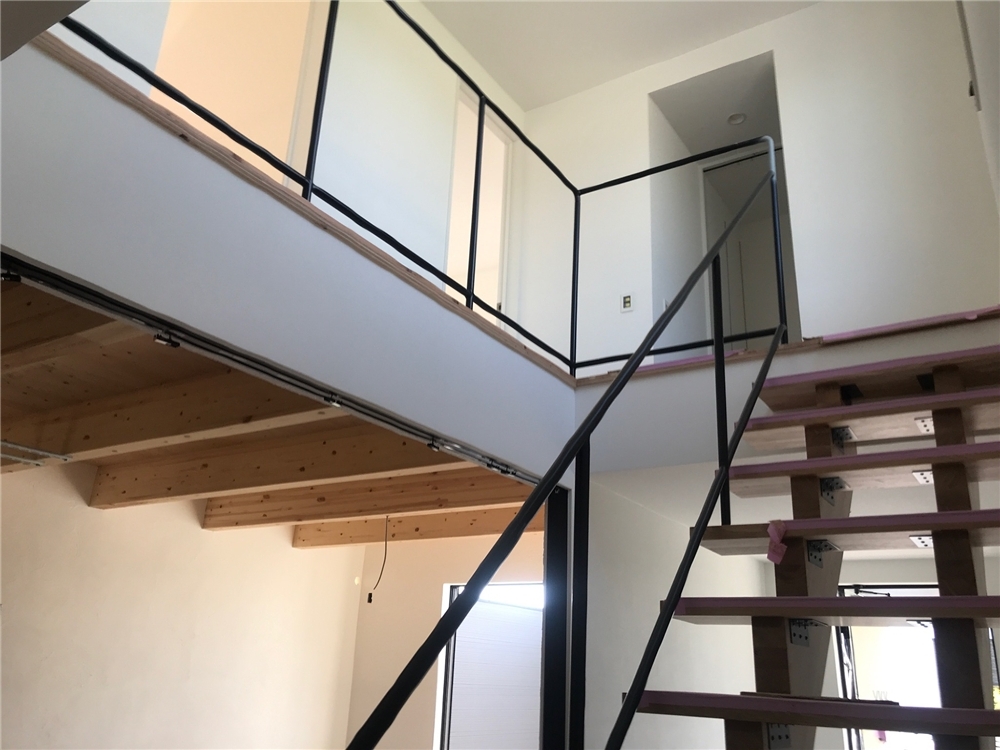

2階部分の床板が施工されています。

29. 2025年07月28日
上棟

上棟

斜めに固定している柱は「仮筋交い」と言います。
仮筋交いは、垂直に立っている柱が斜めにならないように固定する役割があります。 今後建築が進み、垂直が確保できるようになった際には、仮筋交いは外されます。

30. 2025年07月28日
上棟

上棟

31. 2025年07月28日
上棟

上棟

32. 2025年07月28日
上棟

上棟

33. 2025年07月28日
上棟

上棟

34. 2025年07月28日
上棟

上棟

35. 2025年07月28日
上棟

上棟

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます!

36. 2025年07月28日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です!

37. 2025年07月28日
上棟

上棟

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

38. 2025年07月28日
上棟

上棟

1階の梁を付けている様子です。
とても太くて重たい木材を組み上げていくのは、レッカーで釣っていても、やはりとても大変な作業。
大工さんたちの技術と力で手際よくどんどんお家の形になっていく様子に圧倒されます!

39. 2025年07月28日
上棟

上棟

重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です!
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

40. 2025年07月28日
上棟

上棟

上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

41. 2025年07月28日
上棟

上棟

土台の上に柱が次々に立ち始め、作業が着々と進められています。

42. 2025年07月28日
上棟

上棟

43. 2025年07月28日
上棟

上棟

いよいよ棟上げが始まりました。
形となっていく様子をお楽しみください♩
職人の皆さま、安全第一で宜しくお願い致します。

44. 2025年07月25日

外構工事

外構工事

45. 2025年07月25日
上棟準備

上棟準備

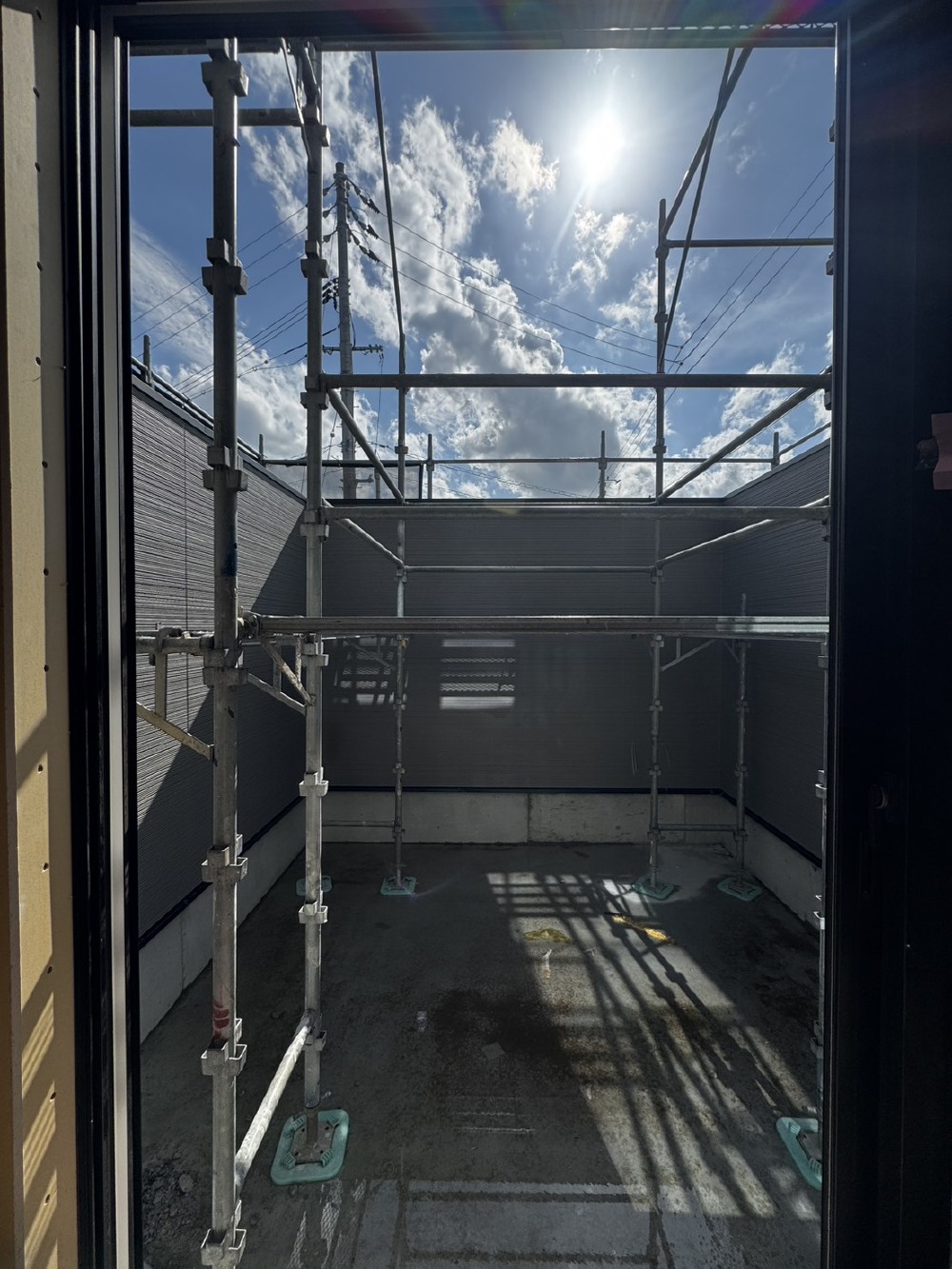

現場では棟上げ前の足場組み作業が行われました。
足場は、このように上棟直前に組まれ、外壁や樋などの工事が終わる、いわば建物の完成間近まで、作業する職人さんたちの足元をしっかりと支えます。
そして足場を組むのは、また専門の職人さんの作業になりますので、お家が建つまでには、本当にたくさんの人の手がかかっているということになります。

46. 2025年07月25日
上棟準備

上棟準備

木材が濡れたりしないようにしっかりとシートを掛けています。

47. 2025年07月25日
上棟準備

上棟準備

上棟に向けて材料搬入が行われています。

48. 2025年07月23日
上棟準備

上棟準備

大切な木材が濡れたりしないようにしっかりとシートを掛けています!

49. 2025年07月23日
上棟準備

上棟準備

床下地となる合板を敷いていきます。

50. 2025年07月23日
上棟準備

上棟準備

床断熱充填 気密テープ張りの様子です。

51. 2025年07月23日
上棟準備

上棟準備

【ミラーフォーミラムダ】という環境や健康にも配慮された高性能な断熱材を敷き詰めていきます。

52. 2025年07月23日
上棟準備

上棟準備

構造材が搬入され、直ぐに大工さんの手によって、丁寧に土台敷きが行われました。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
写真の、基礎コンクリートと土台となる木材の間に、黒いものが隙間なくはさみ込まれているのをご覧いただけるかと思います。
【キソパッキン】という名前のこの部品があることにより、床下を自然の風で全周換気することができ、湿気を逃がしてシロアリや木腐れから大切な住まいを守ります!

53. 2025年07月18日
基礎工事

基礎工事

型枠が全て外されました。

54. 2025年07月16日
基礎工事

基礎工事

養生期間が終了し、型枠が外されています。

55. 2025年07月12日
基礎工事

基礎工事

型枠の間に上に突き出るように「アンカーボルト」という金物を施工しています。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。

56. 2025年07月12日
基礎工事

基礎工事

基礎の立ち上がり部分のコンクリートを打設を行っています。
立ち上がりの上端の部分は、レベラーを用いて水平になるように仕上げます。
型枠で固定して、固まるまで養生期間をおきます。

57. 2025年07月10日
基礎工事

基礎工事

配筋工事が施工され、コンクリート打設を行っています。
基礎は鉄筋コンクリートでできており、ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。

58. 2025年07月08日
基礎工事

基礎工事

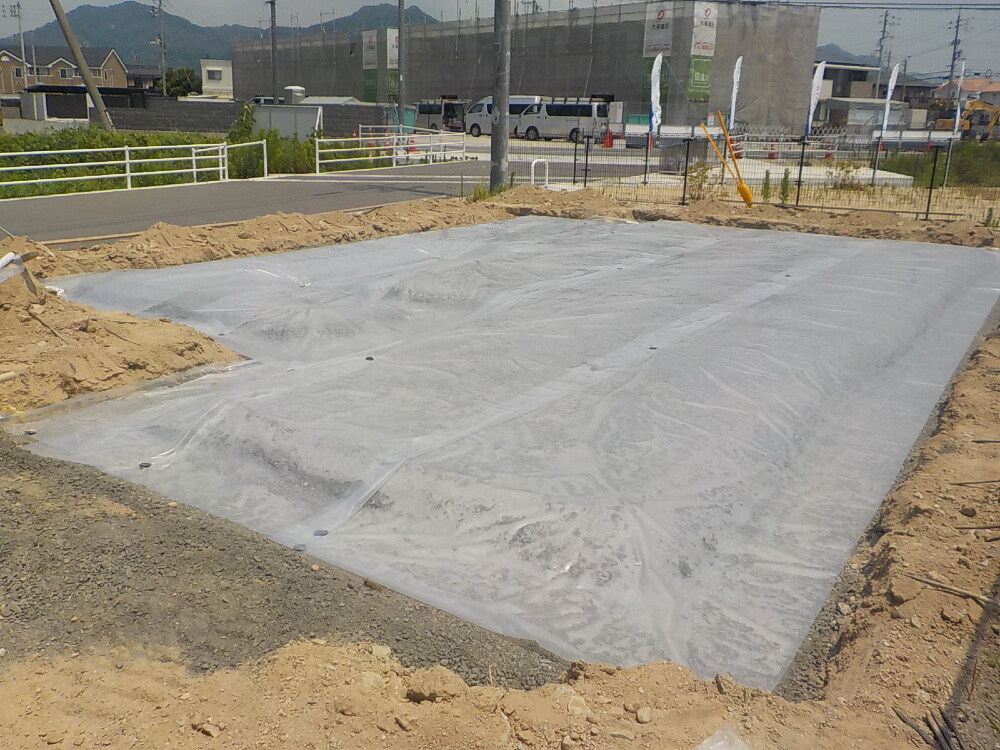

地面からの湿気の侵入を防止するための防湿シートを敷き詰めました。

59. 2025年07月05日
基礎工事

基礎工事

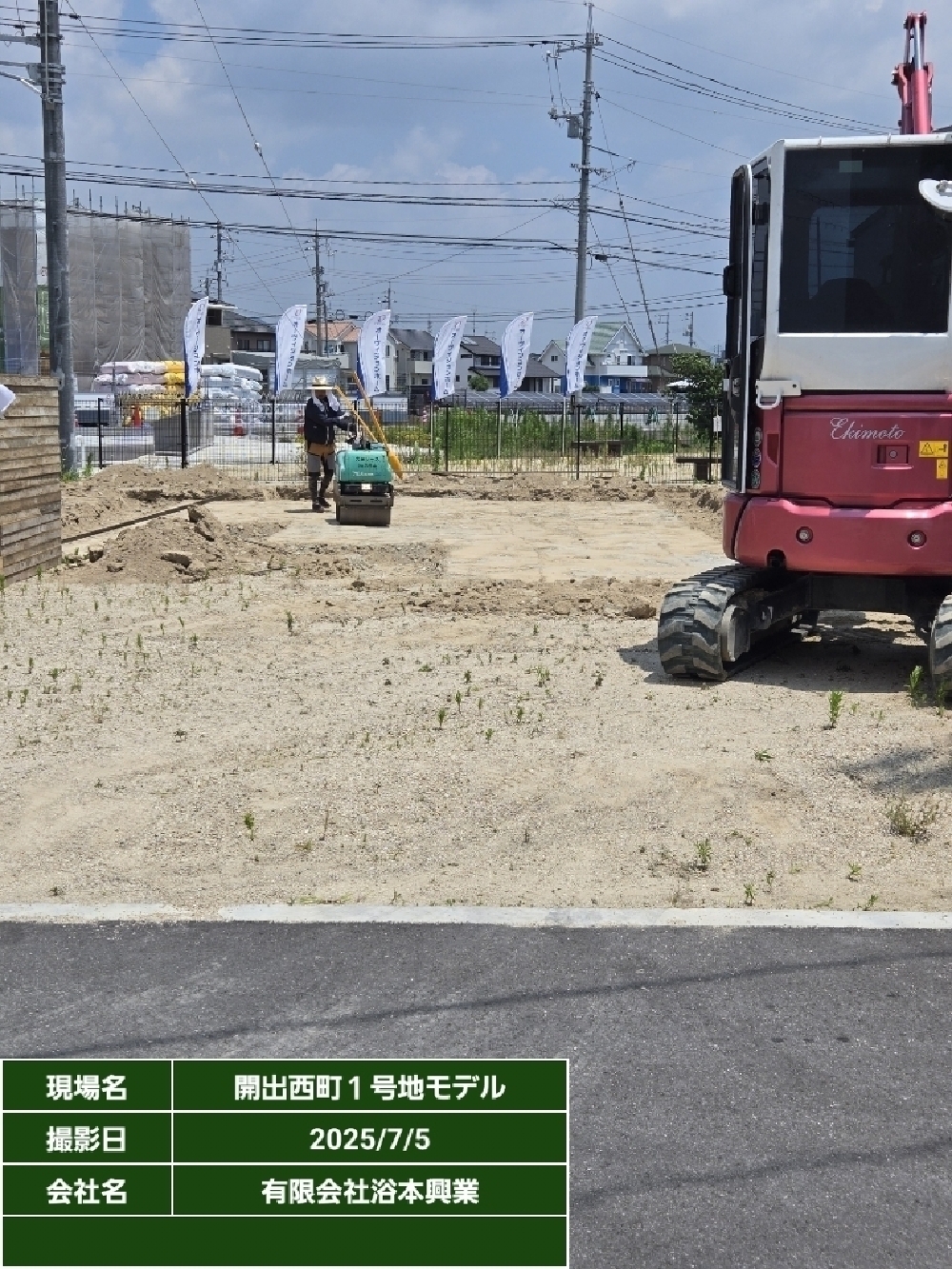

重機で土を掘り返し、基礎の底面となる深さまで掘る「根切り]という工程後、砕石を敷き転圧機でしっかりと固めていきます。

60. 2025年07月05日
基礎工事

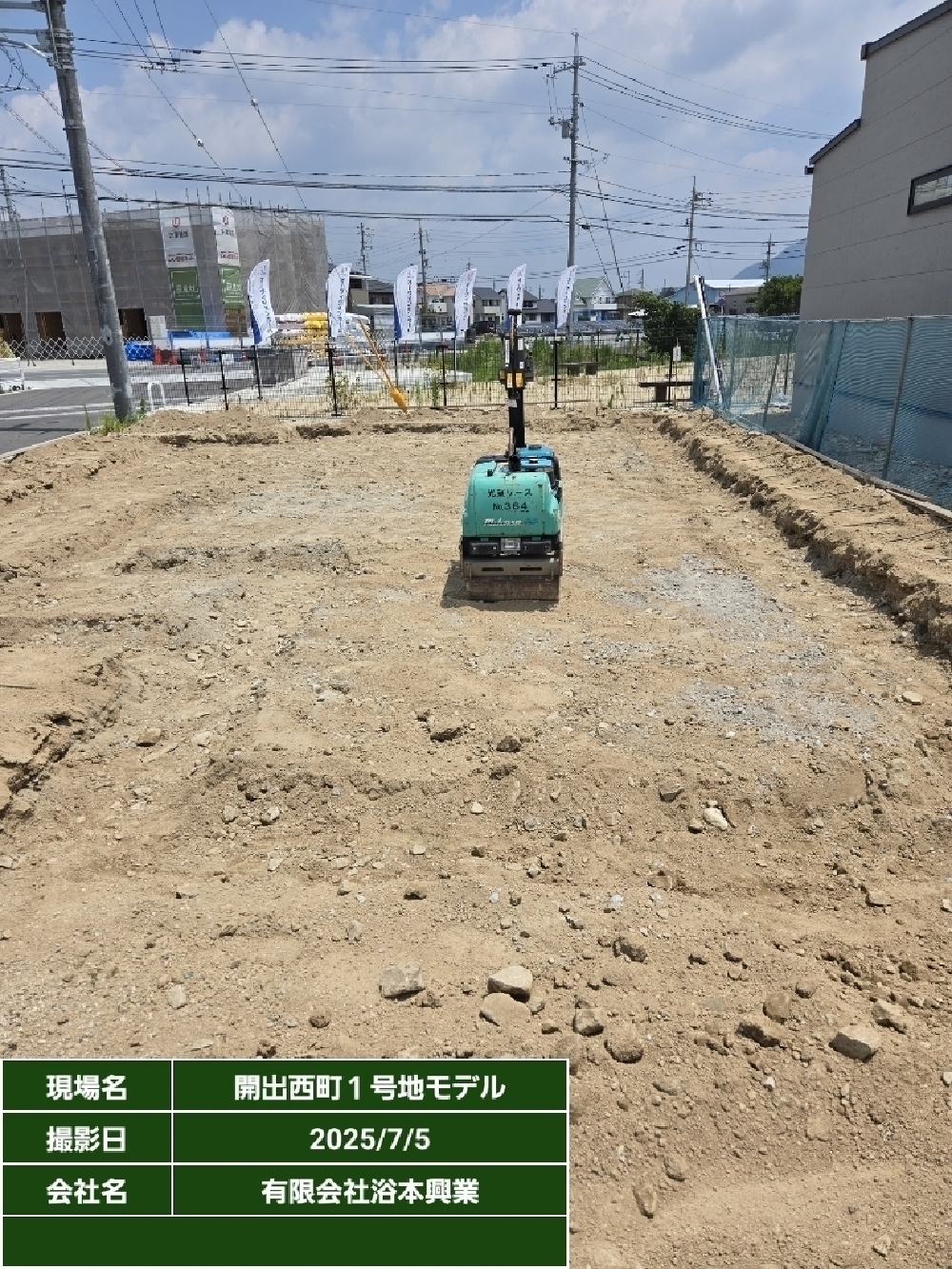

基礎工事

いよいよ基礎工事が始まりました。
基礎形状に合わせて地面の掘削工事(根切り)を行っていきます。

61. 2025年07月03日
地縄張り

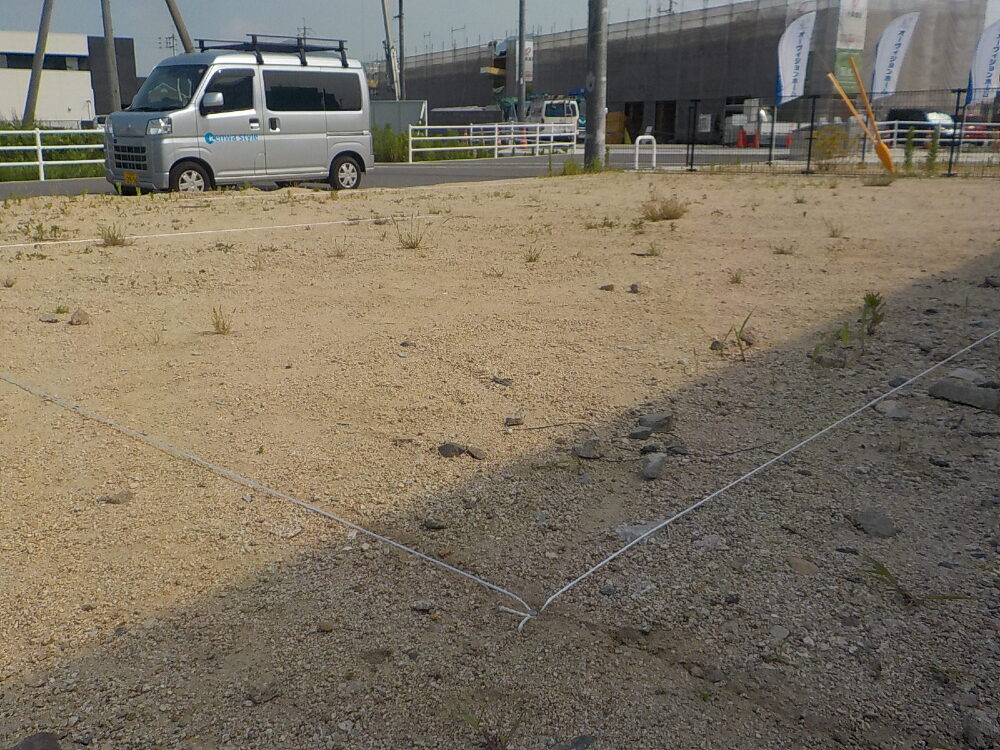

地縄張り

工事着手前に敷地に縄で建物の位置を表すことを地縄張りといいます。
【地縄張り】とは、建築予定地に縄を張り、図面通りに建物の配置を決めていく作業のことです。
お客様と実際の建物の大きさや駐車場の位置等を体感することが出来ます。

62. 2025年05月23日
地鎮祭

地鎮祭

63. 2025年05月23日
地鎮祭

地鎮祭

本日、地鎮祭が執り行われました。
【地鎮祭】とは、建物を建てる前に、その土地を守っている氏神様から土地を利用する許可を得ることで、建築工事中の安全などを祈願する儀式の事です。
同時に、その後その土地で暮らす家族の安心や繁栄も願います。

64. 2025年04月11日

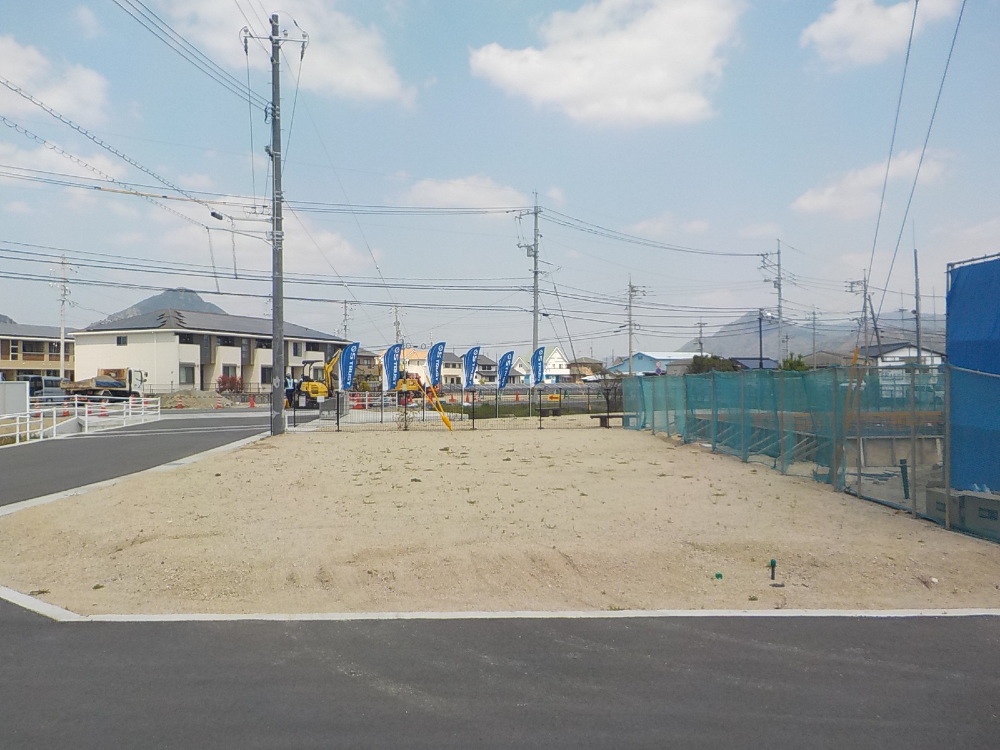

着工準備中

着工準備中

こちらに、通学にもお買い物にも便利な子育て中のママさんが住みたくなるkenwa styleのソラマドモデルハウスが建ちます♩
皆様、お楽しみに(*´▽`*)

MODEL HOUSE

五郷の杜13号地 ソラマド×S-ZEH

 ~13号地【2025年1月完成】~

サンライフ川中2号地 ソラマド

~2号地【2025年11月完成予定】~

開出西町1号地 ソラマド

~1号地【2025年11月完成予定】~

画像

宇部西小串7号地 ソラマド

 ~7号地【2024年3月完成】~

王喜1号地 テクノストラクチャー

~1号地【2025年10月完成予定】~

開出西町2号地

 ~2号地【2025年8月完成予定】~

画像

サンライフ川中1号地

 ~1号地【2025年8月完成予定】~

王喜6号地 S-ZEH(平屋)

~6号地【2025年10月完成予定】~

新山口3号地 ソラマド

その他イベント情報

モデルハウスや完成見学会、イベントなど随時開催しています♩

建和住宅の公式SNS

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
