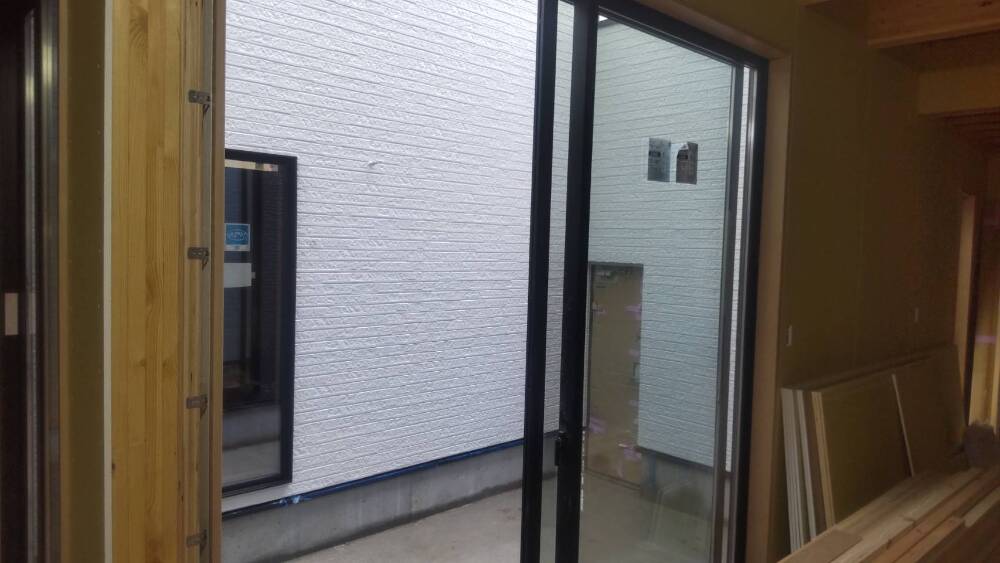

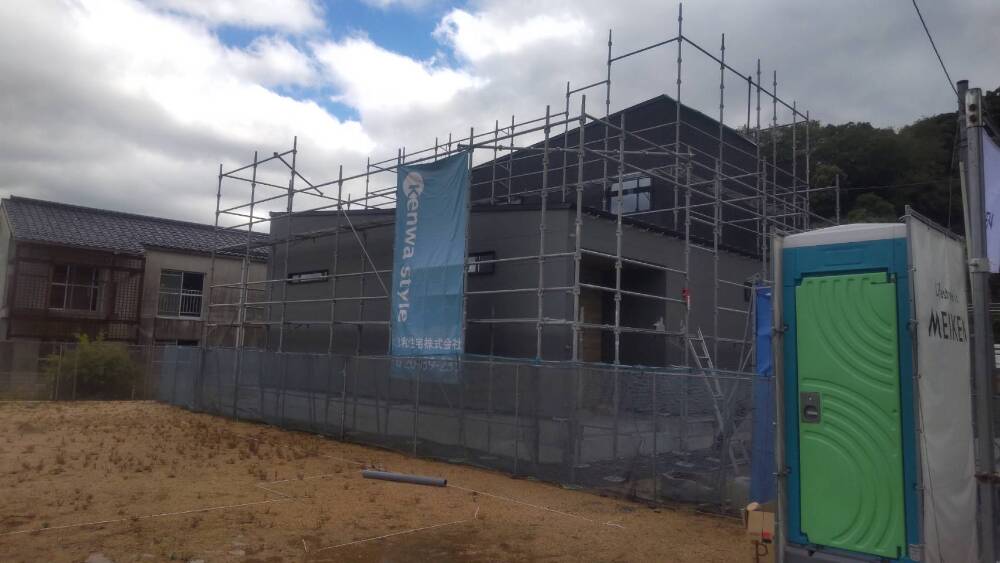

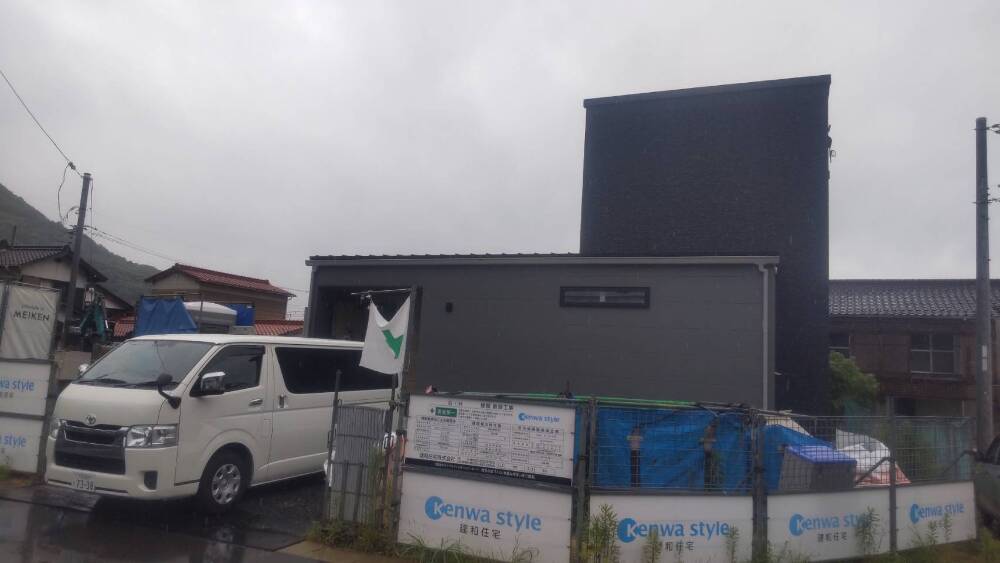

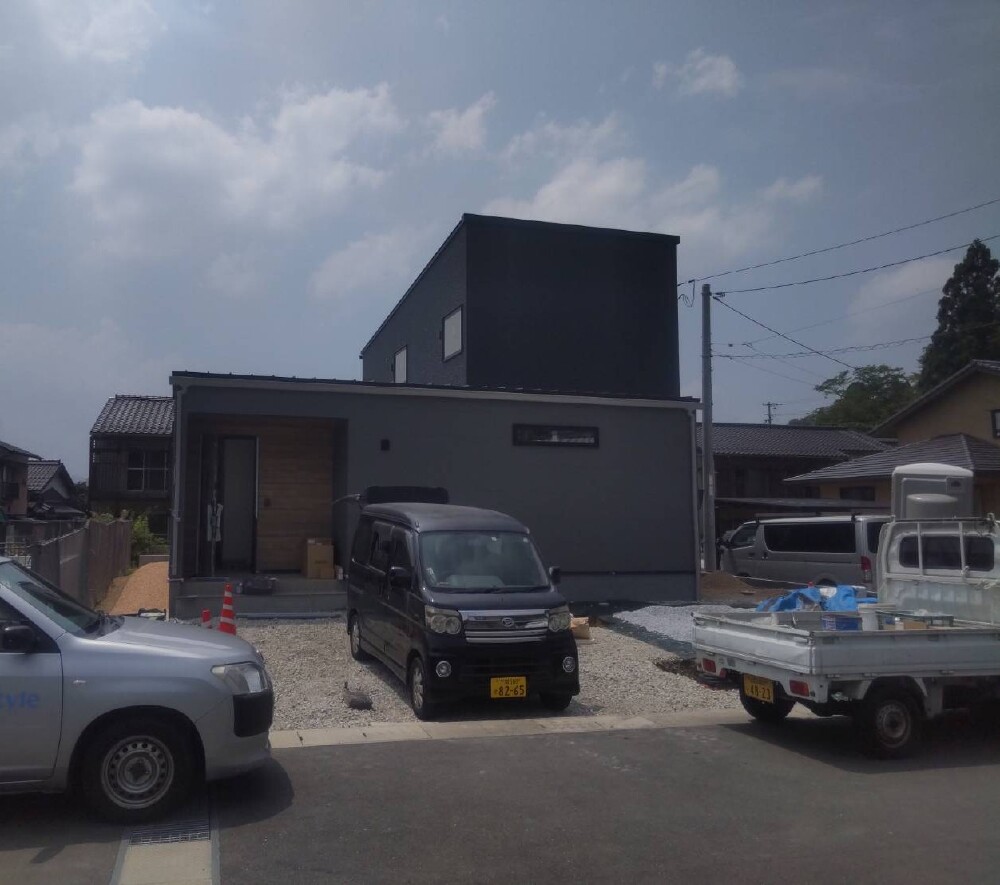

どこにいても中庭を感じられる家(山口市)

H様邸

スタイル別|すべて

建築中レポート

1. 2025年04月30日

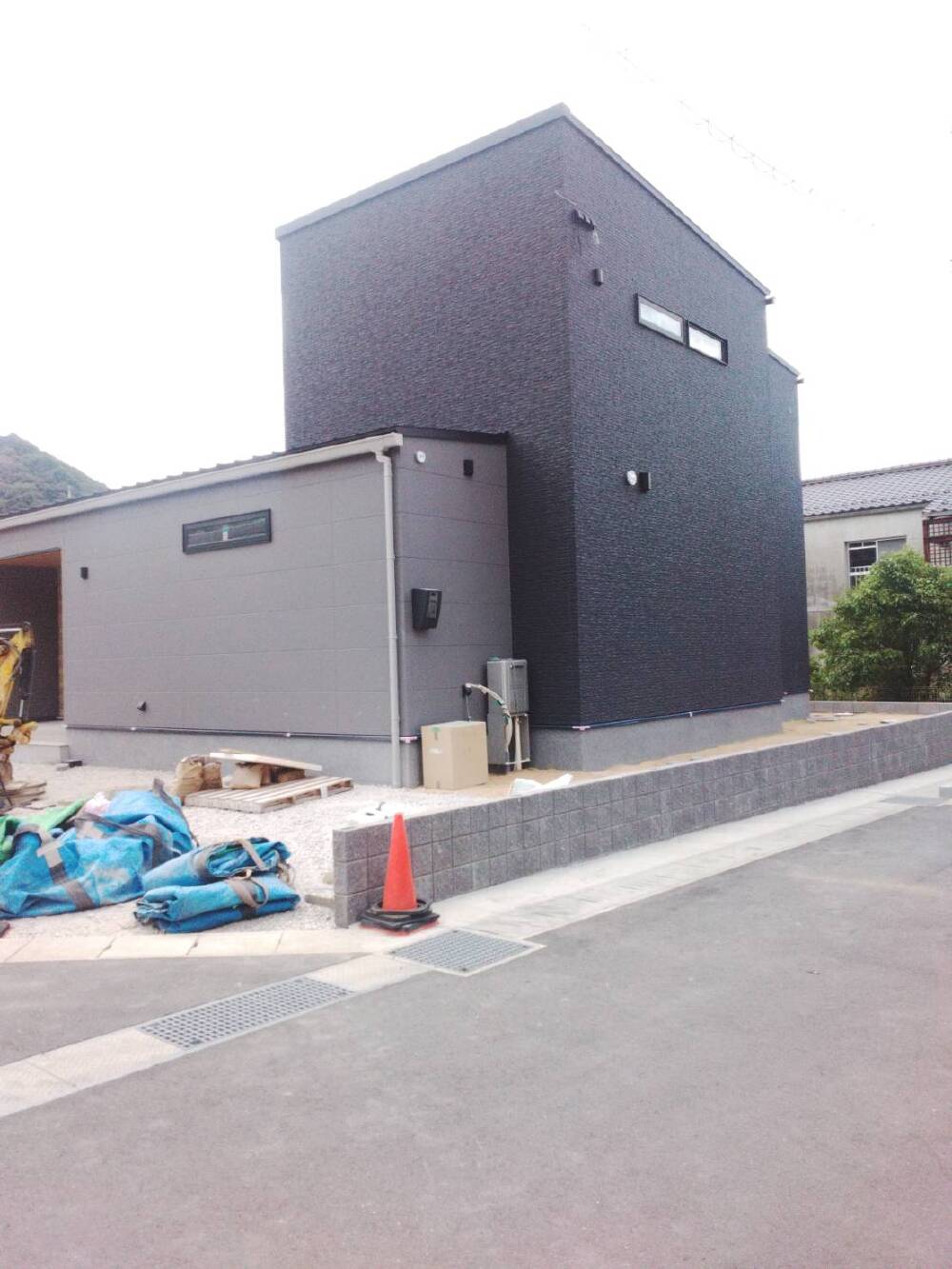

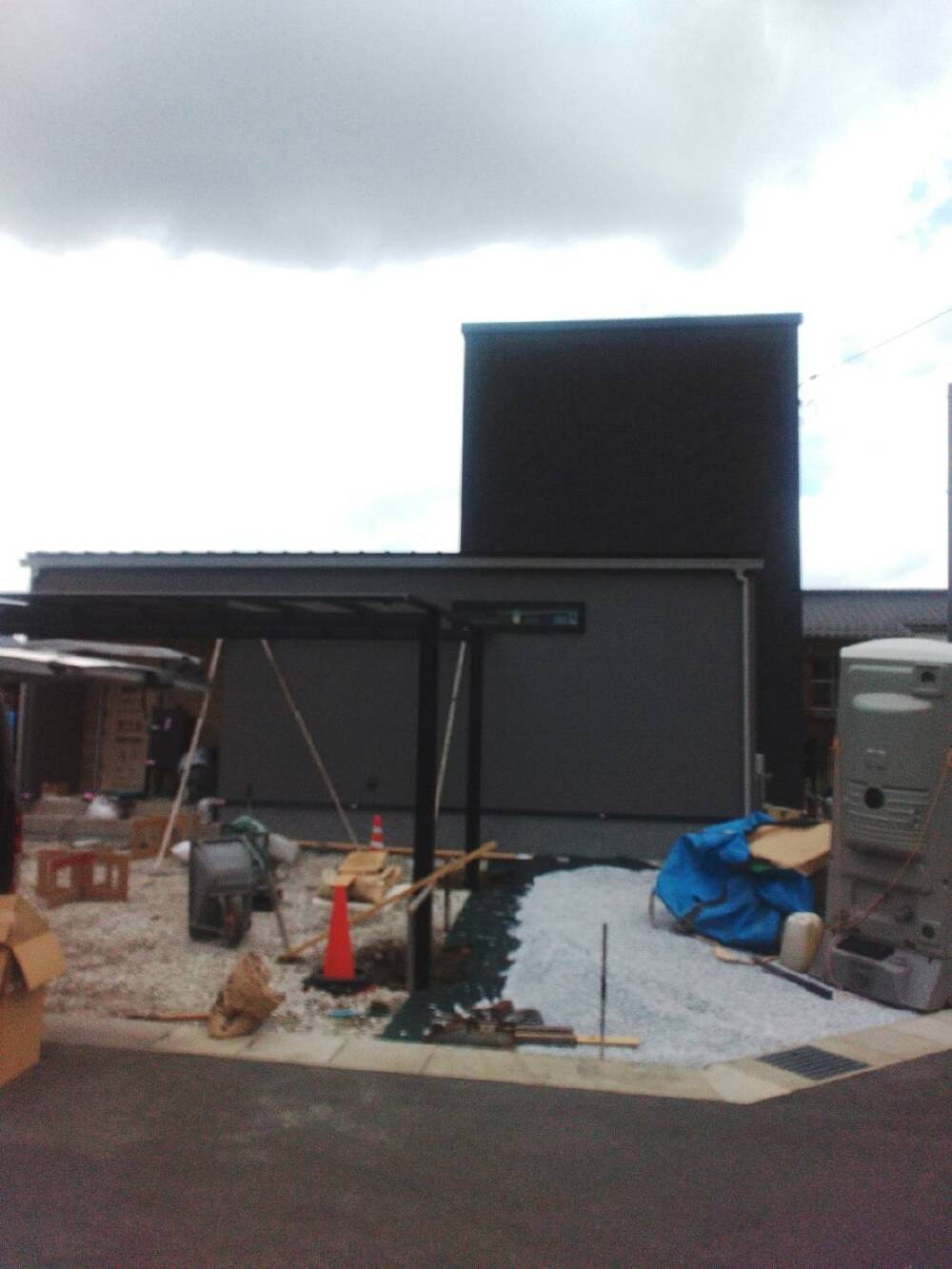

外部施工状況

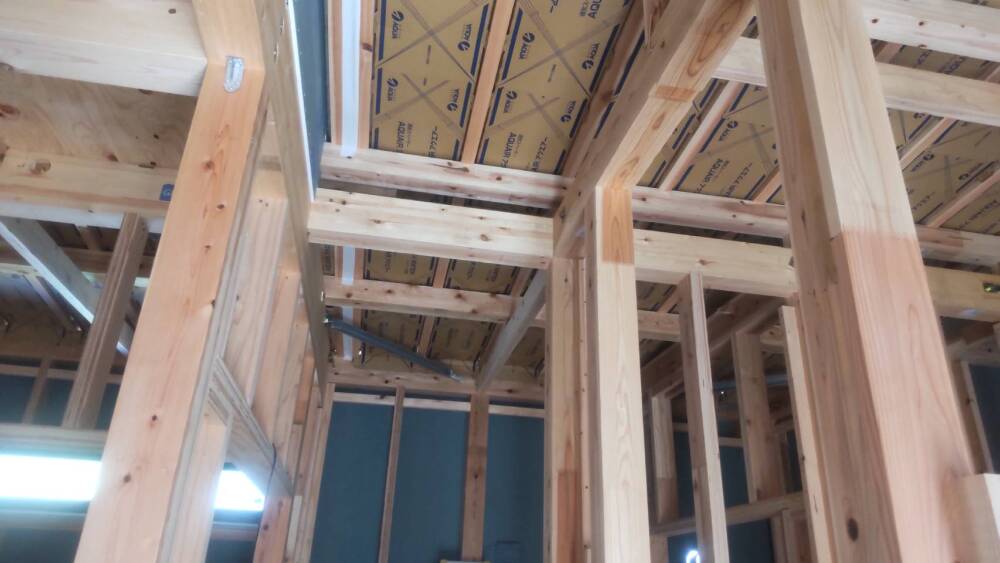

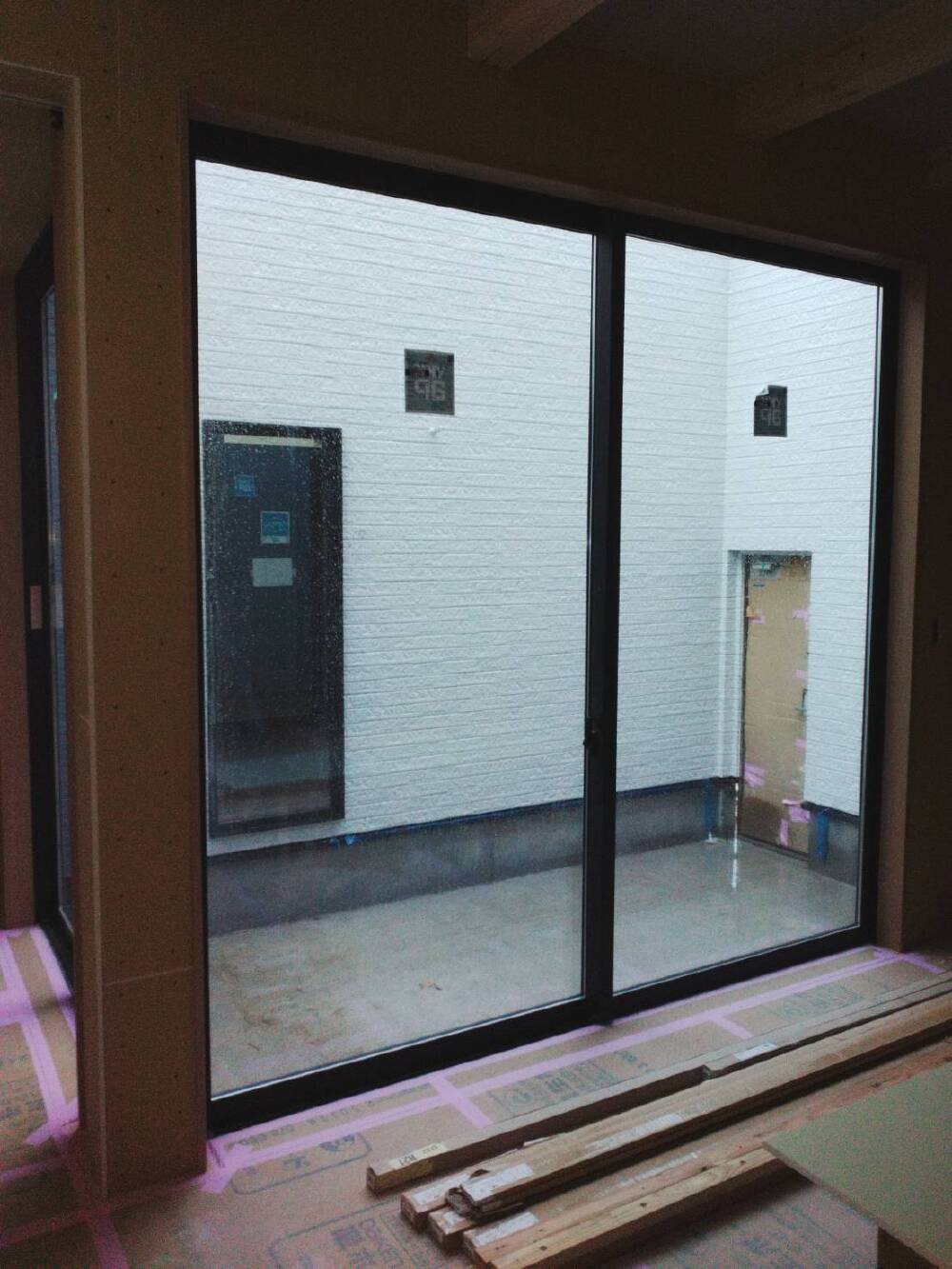

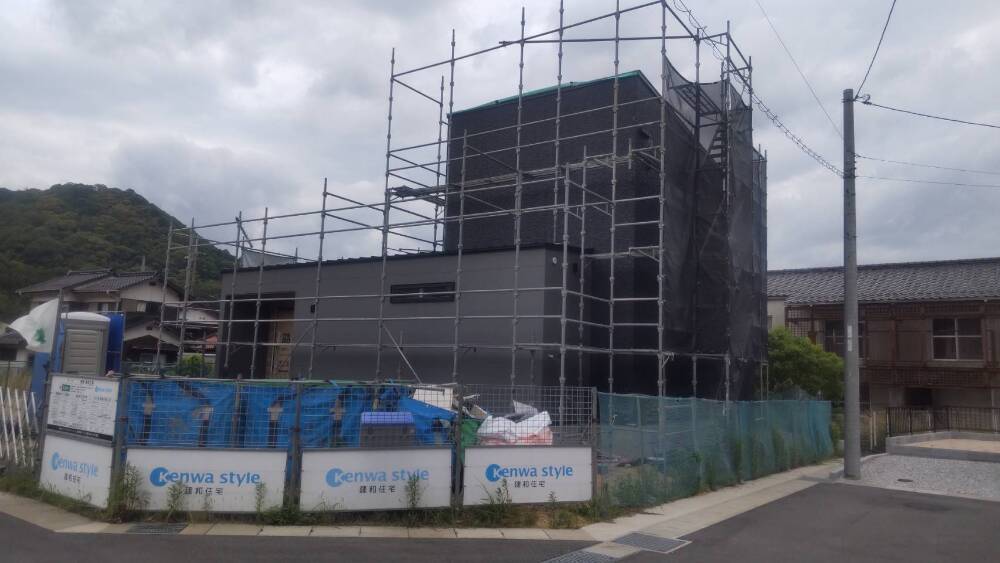

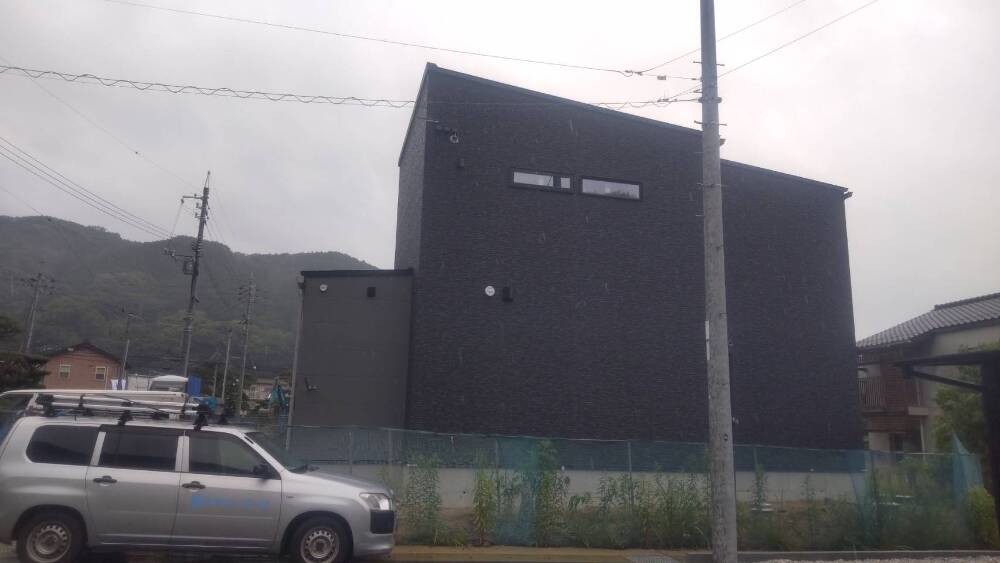

外部施工状況

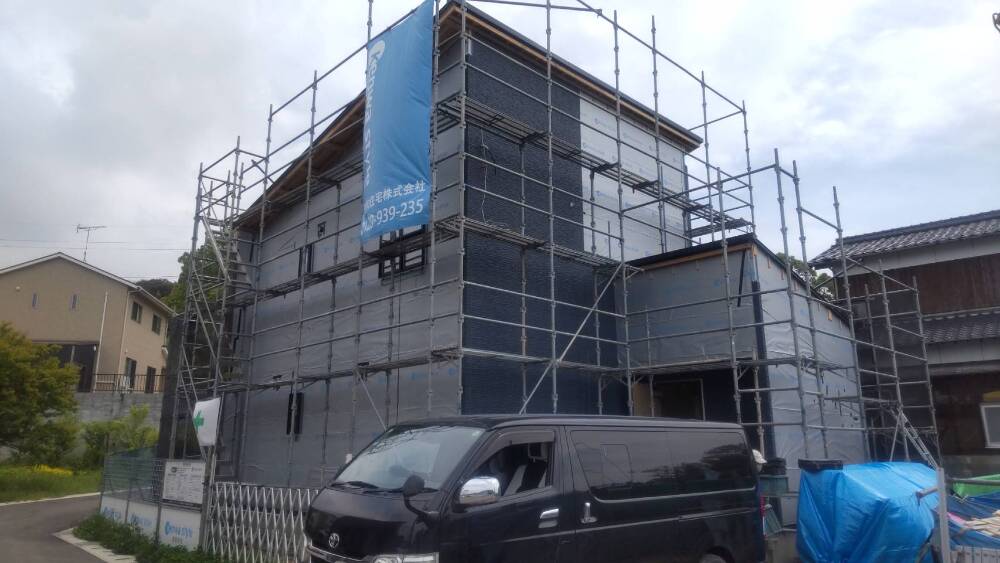

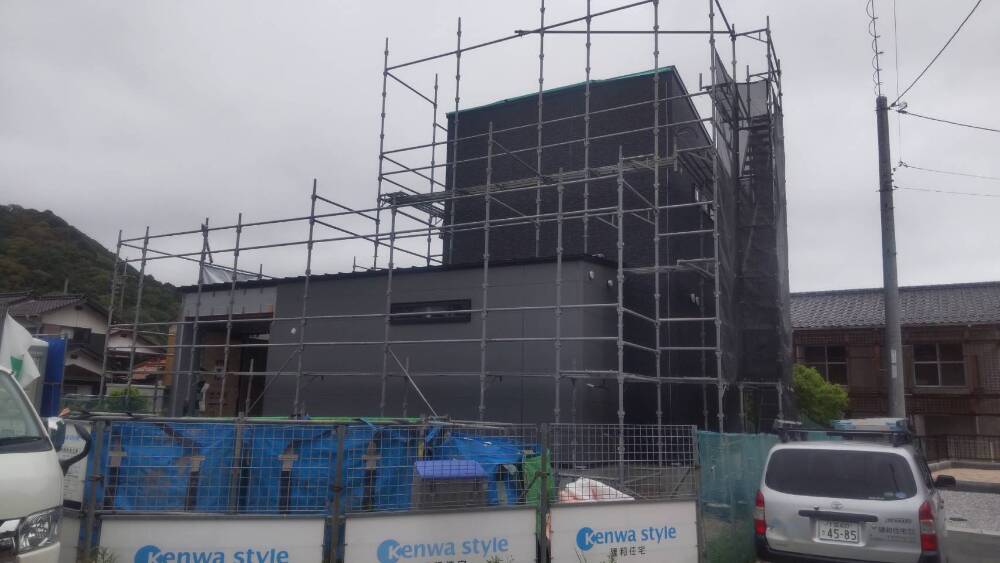

外壁サイディング貼り工事

2. 2025年04月30日
外部施工状況

外部施工状況

外壁サイディング貼り工事

3. 2025年04月30日
外部施工状況

外部施工状況

外壁サイディング貼り工事施工中です。

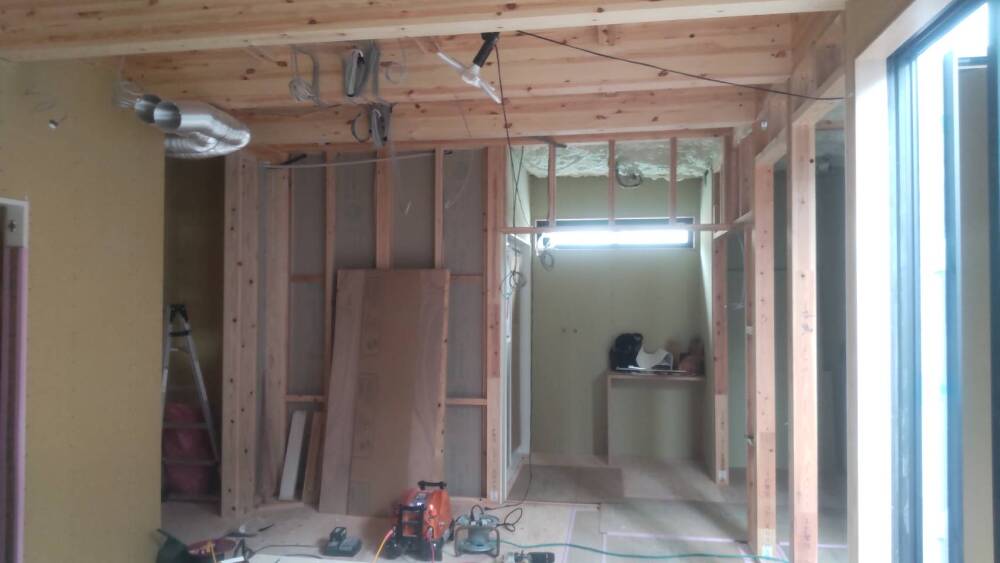

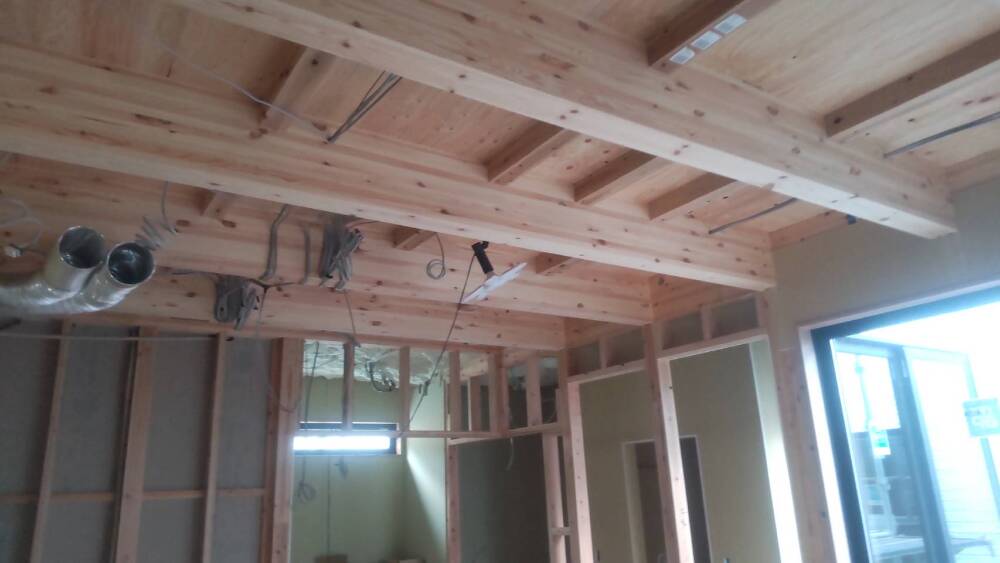

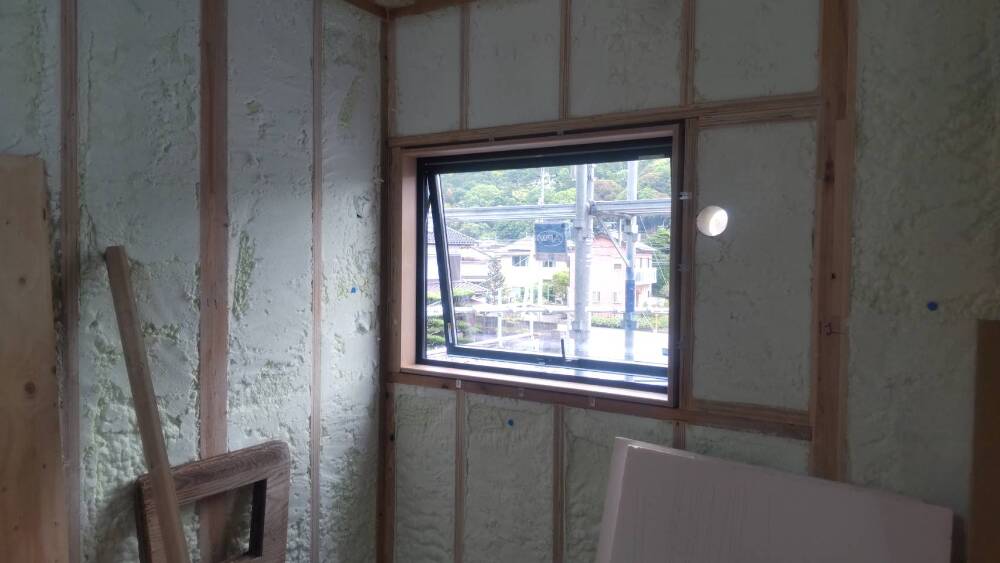

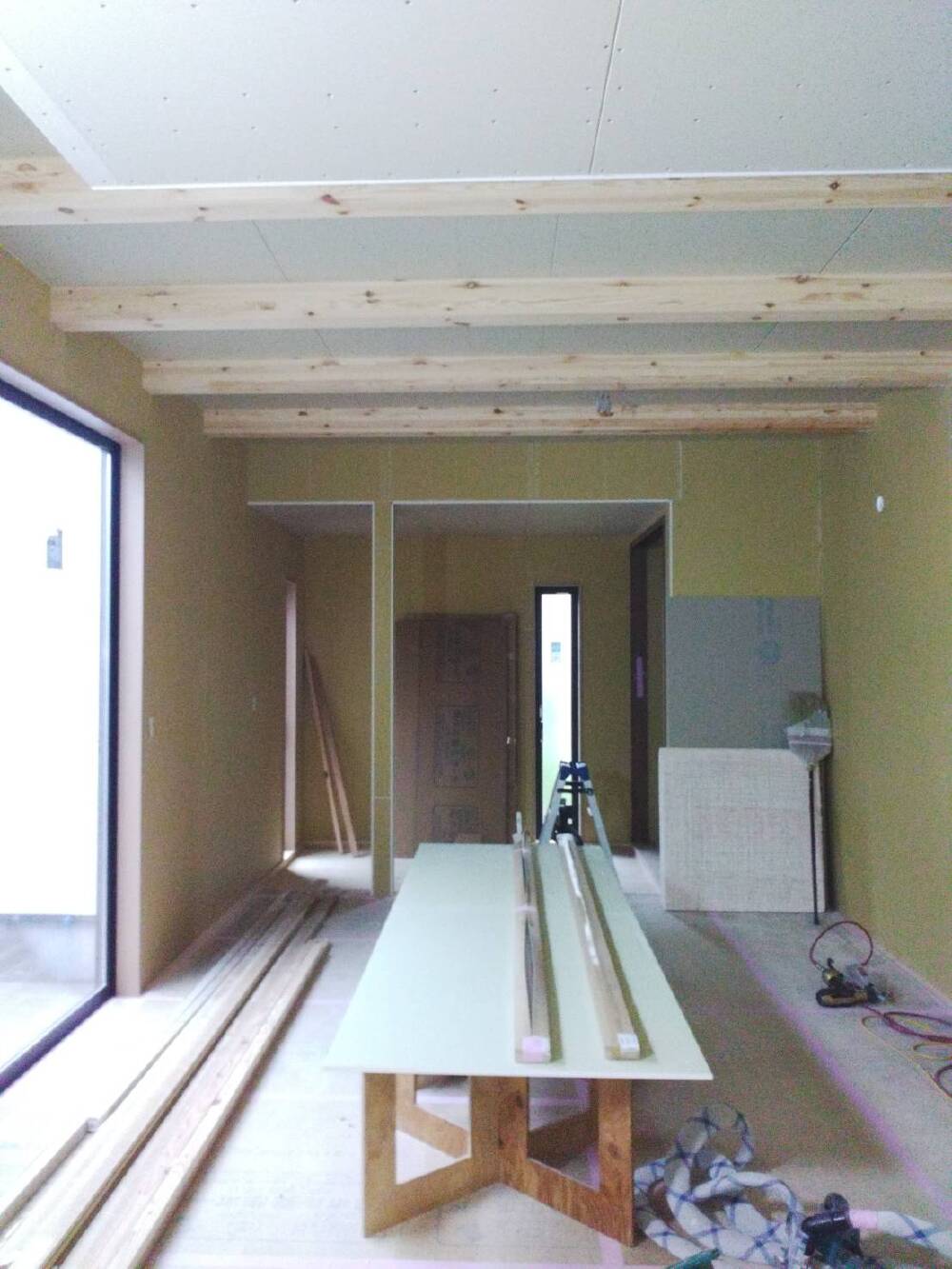

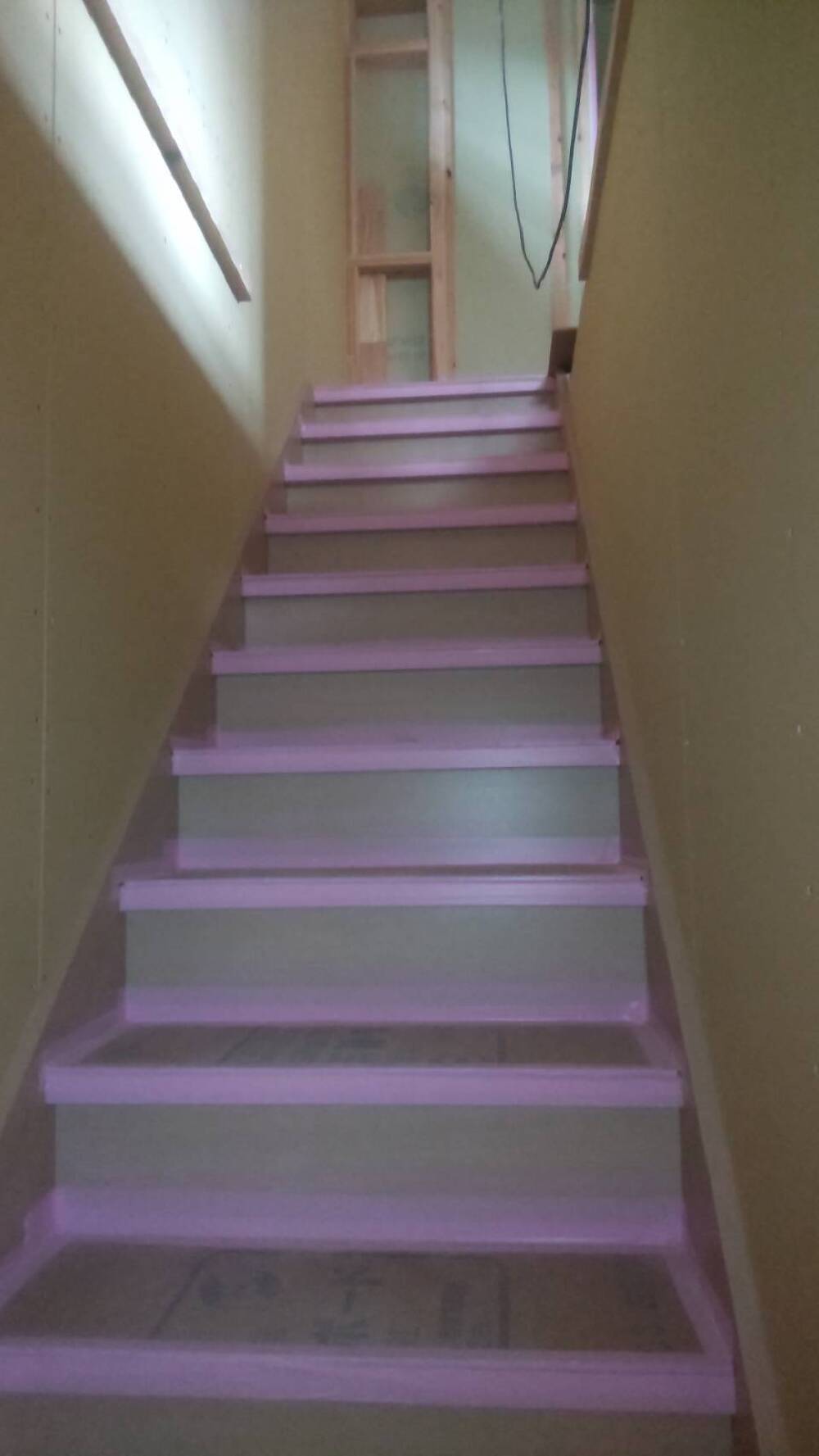

4. 2025年04月30日

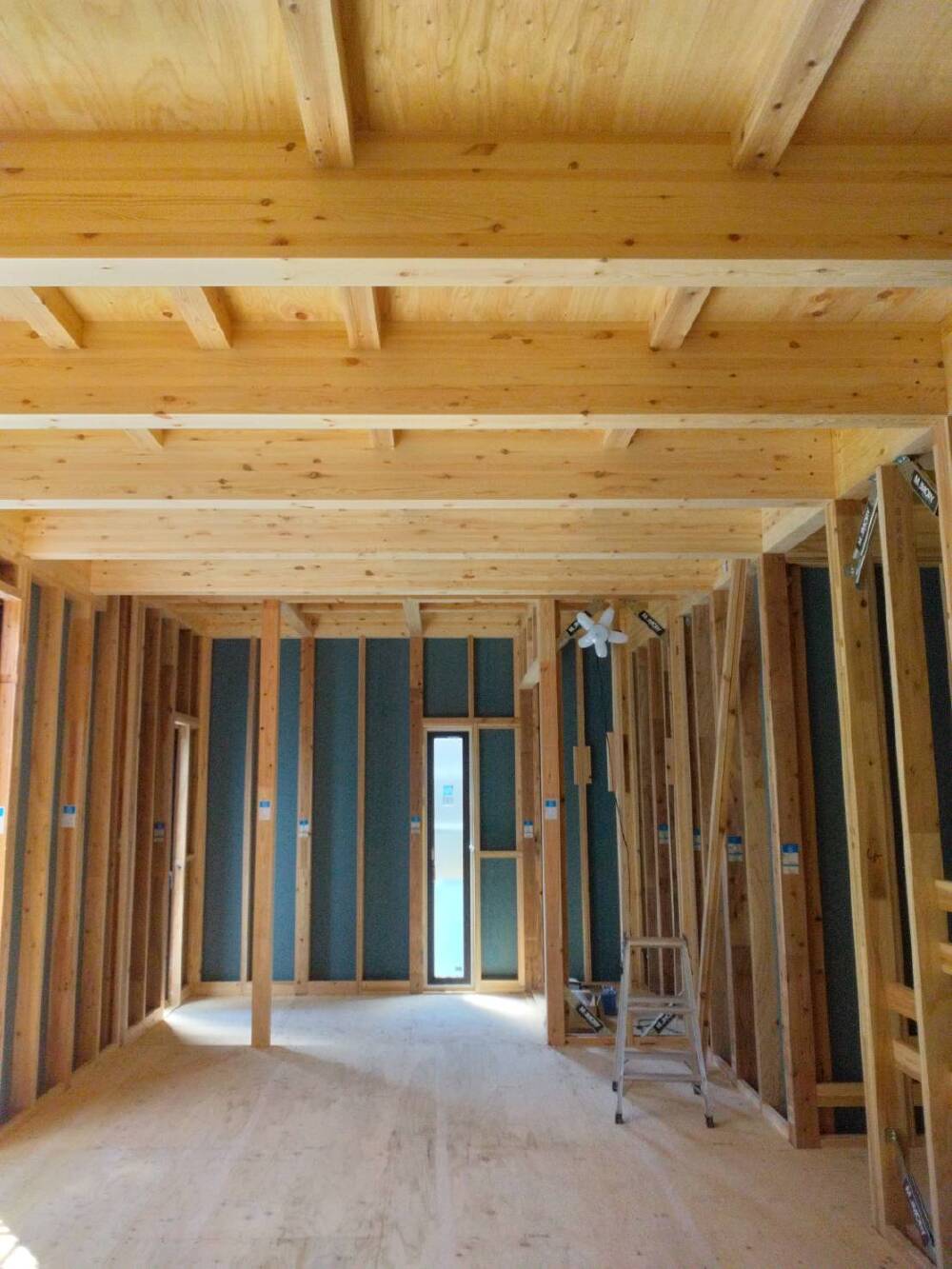

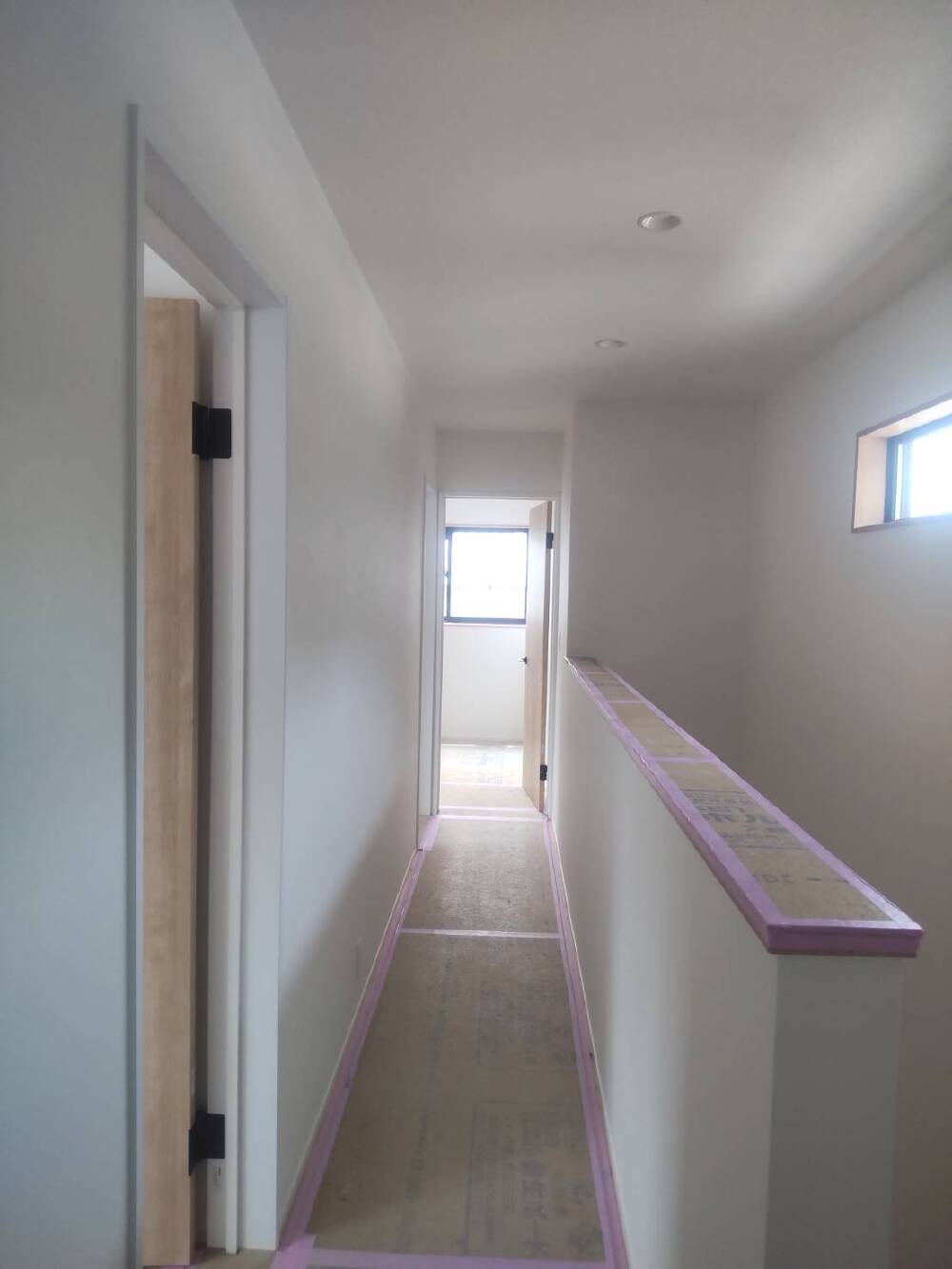

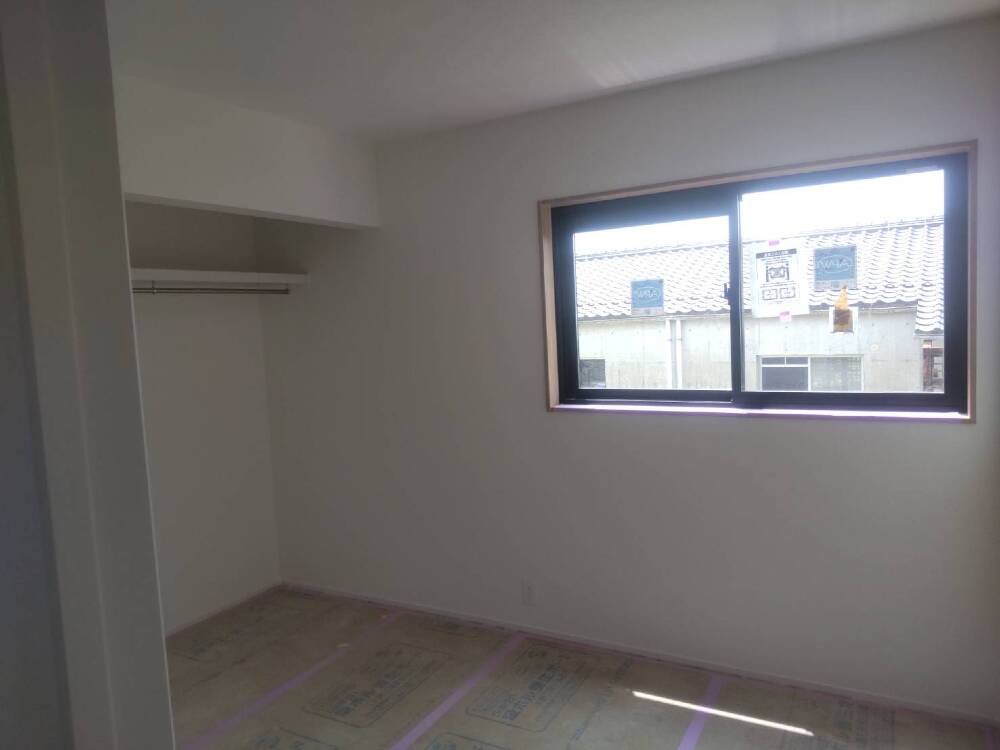

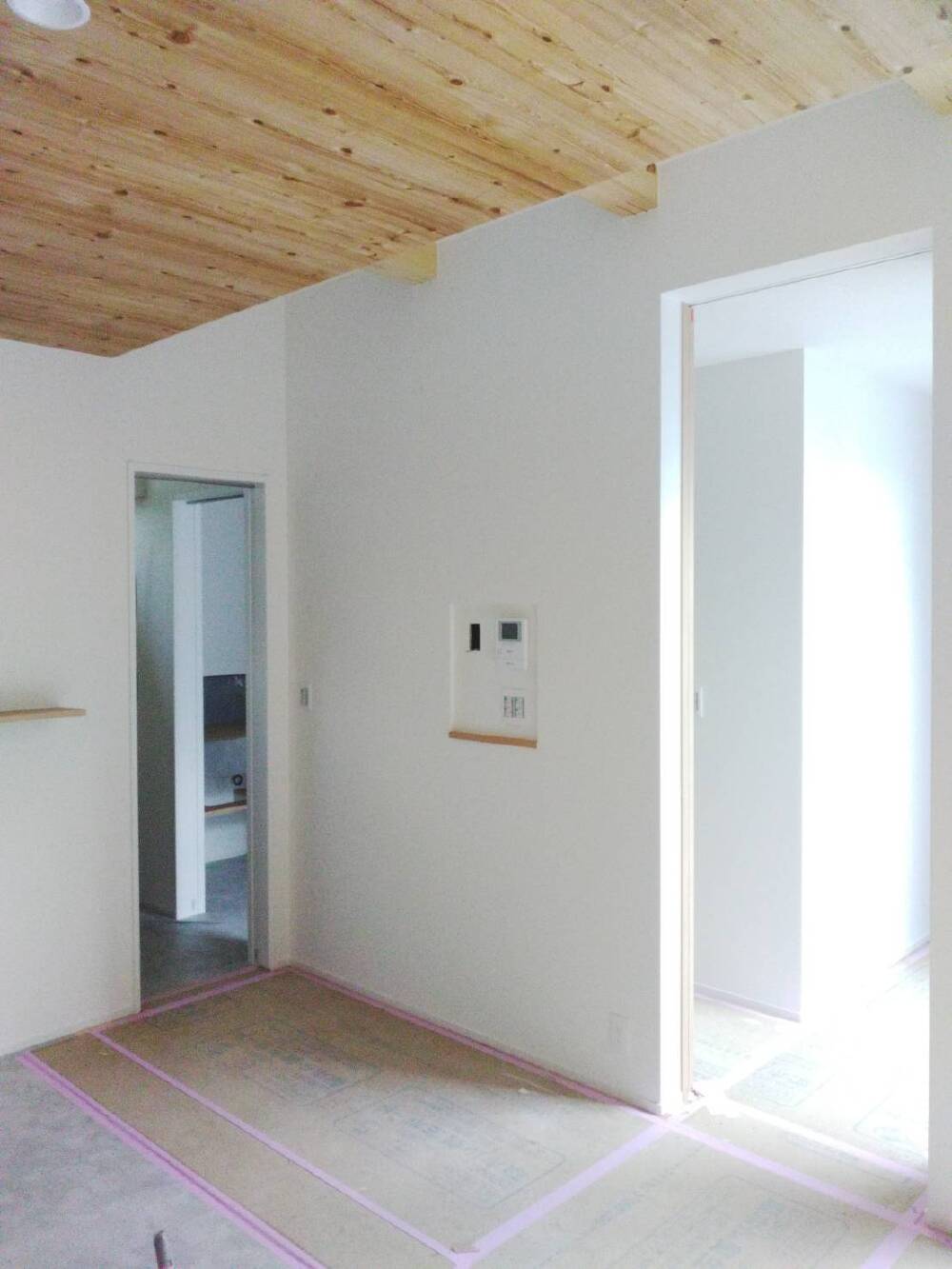

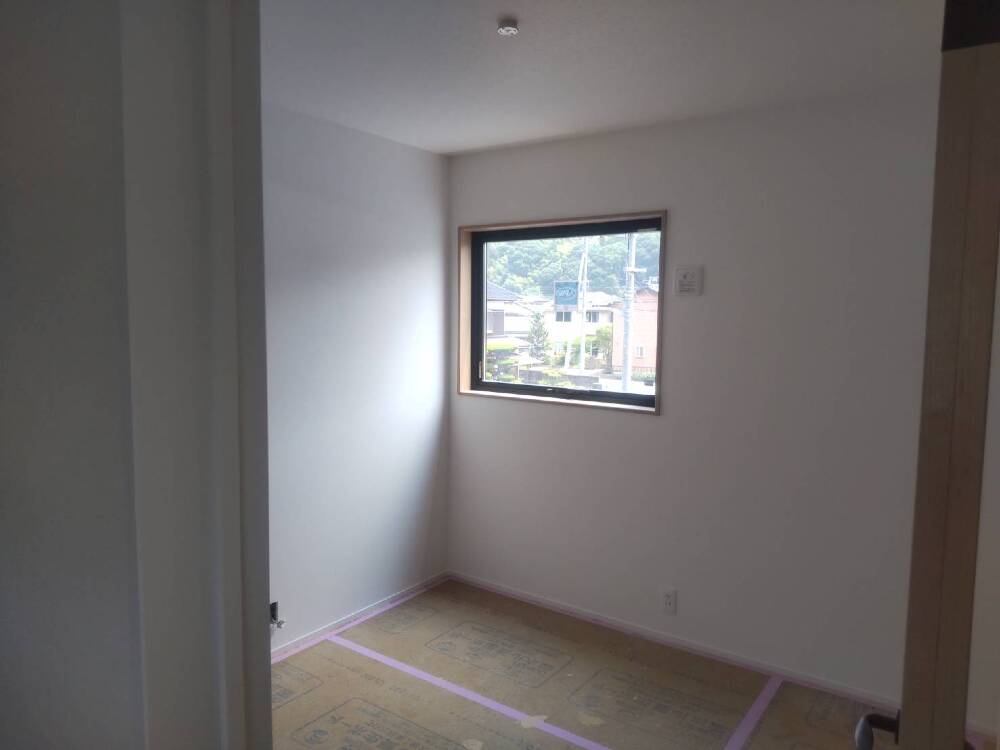

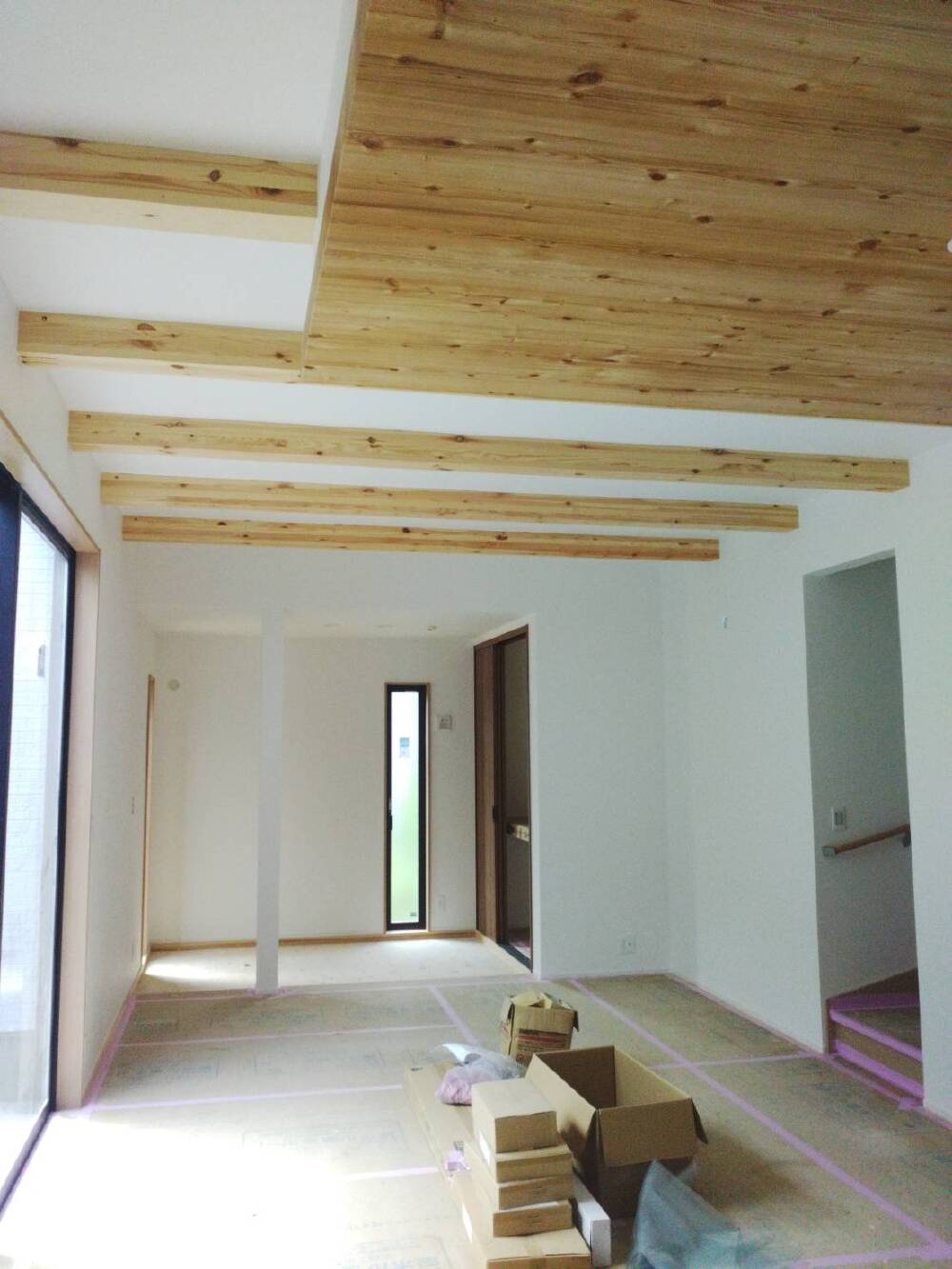

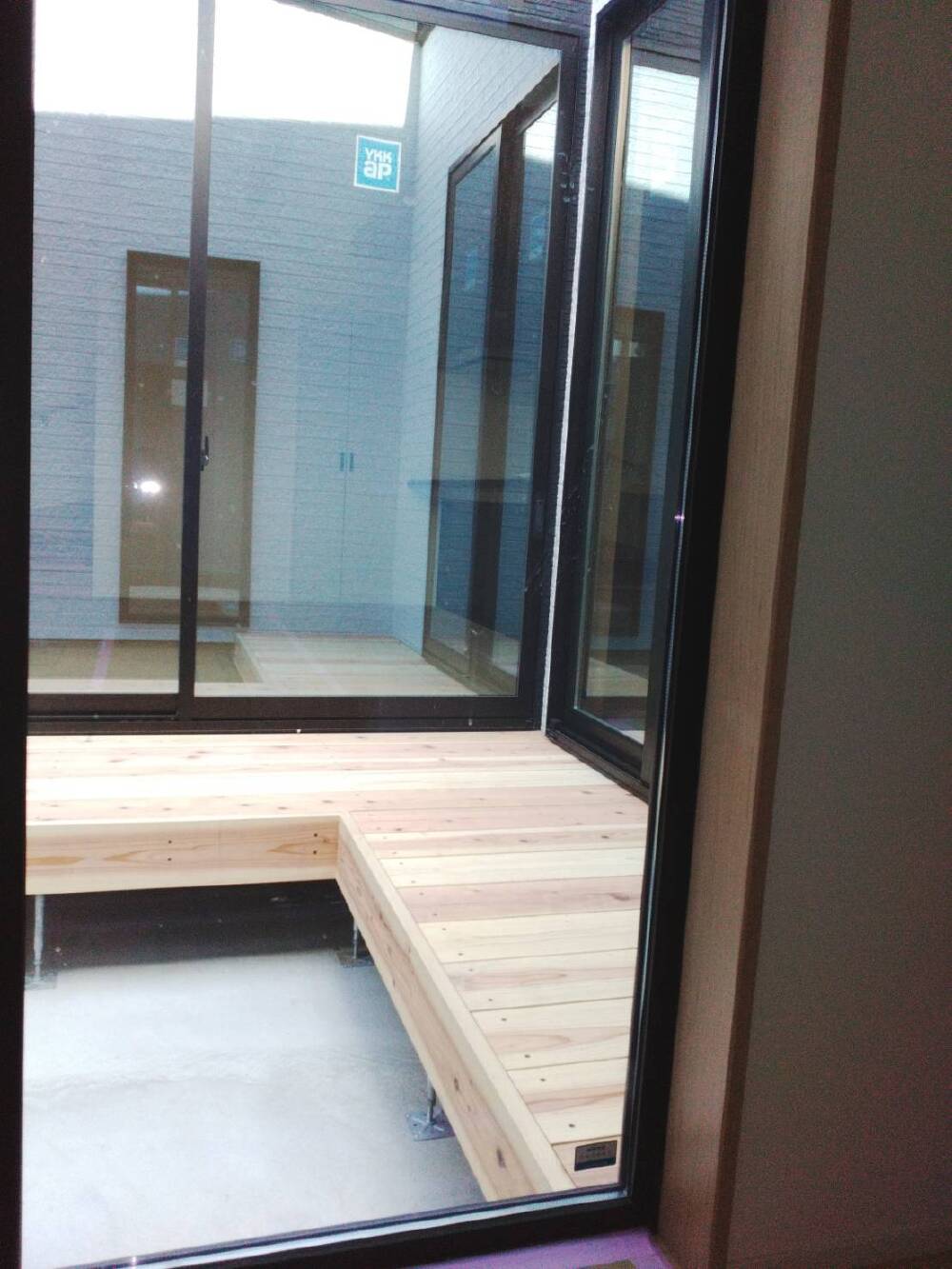

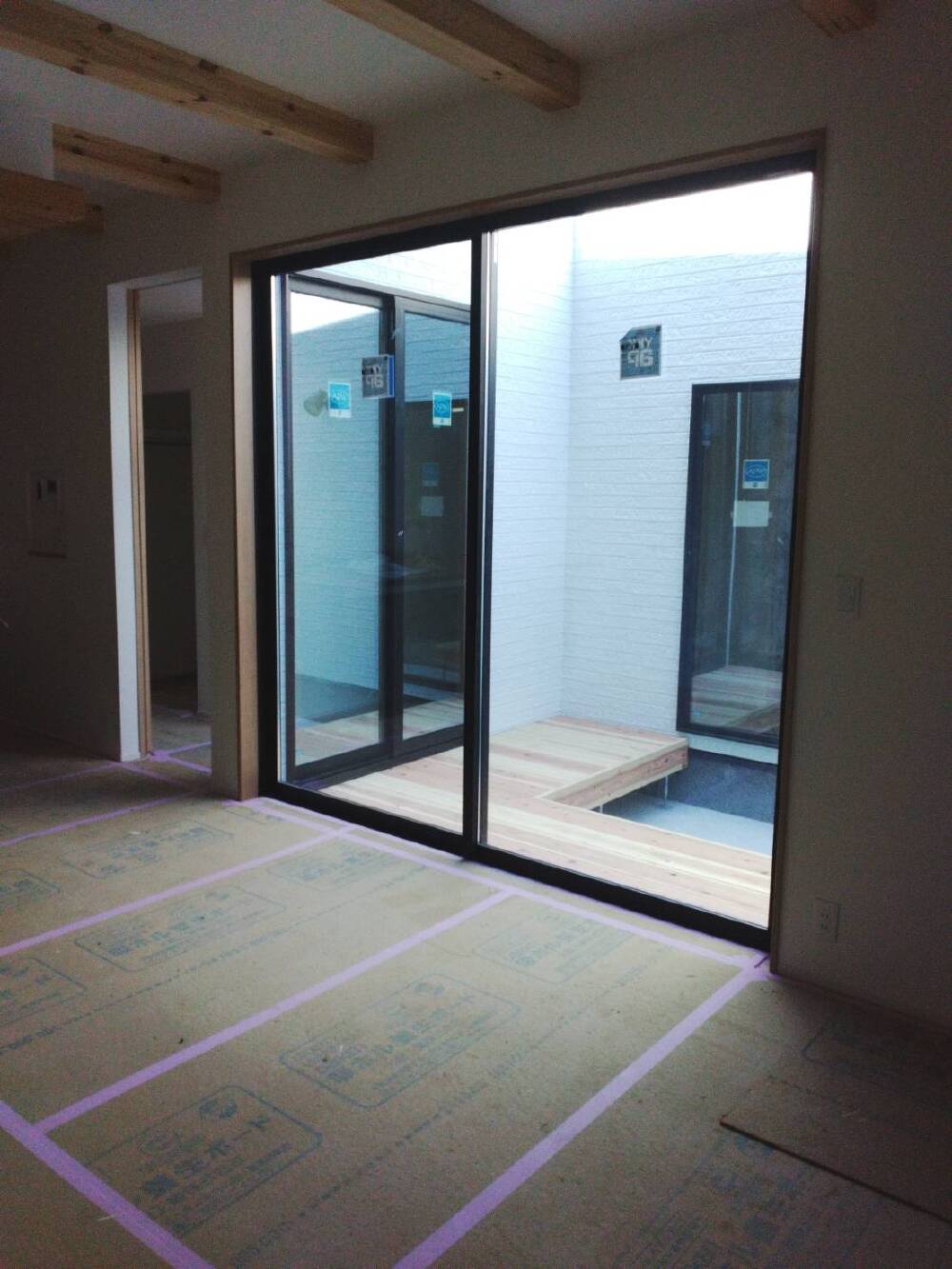

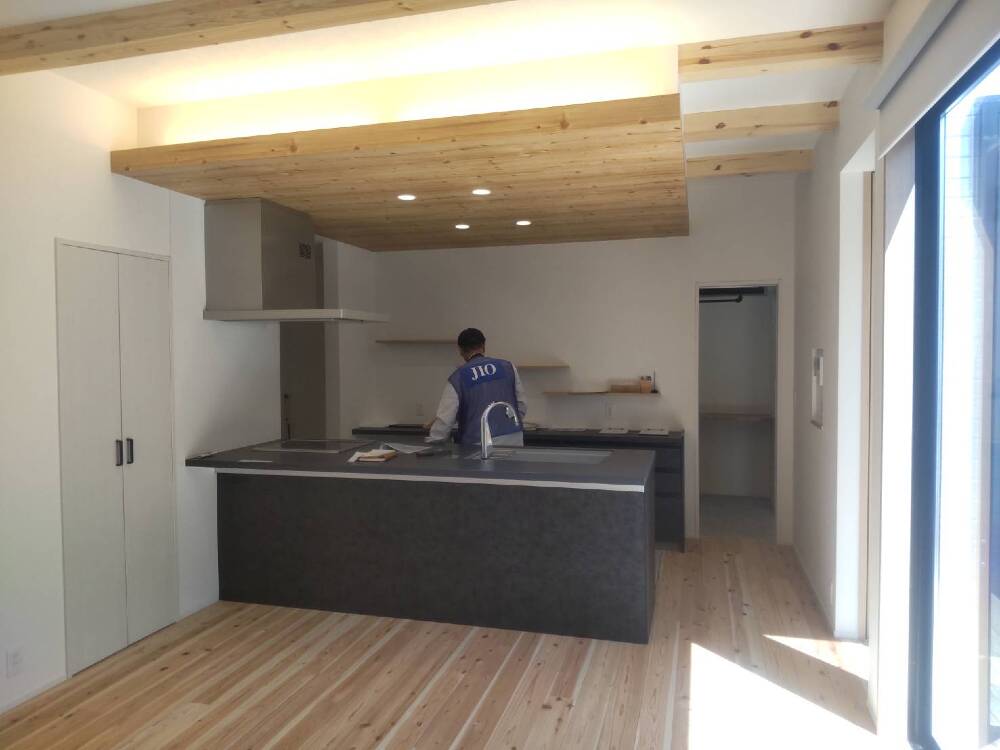

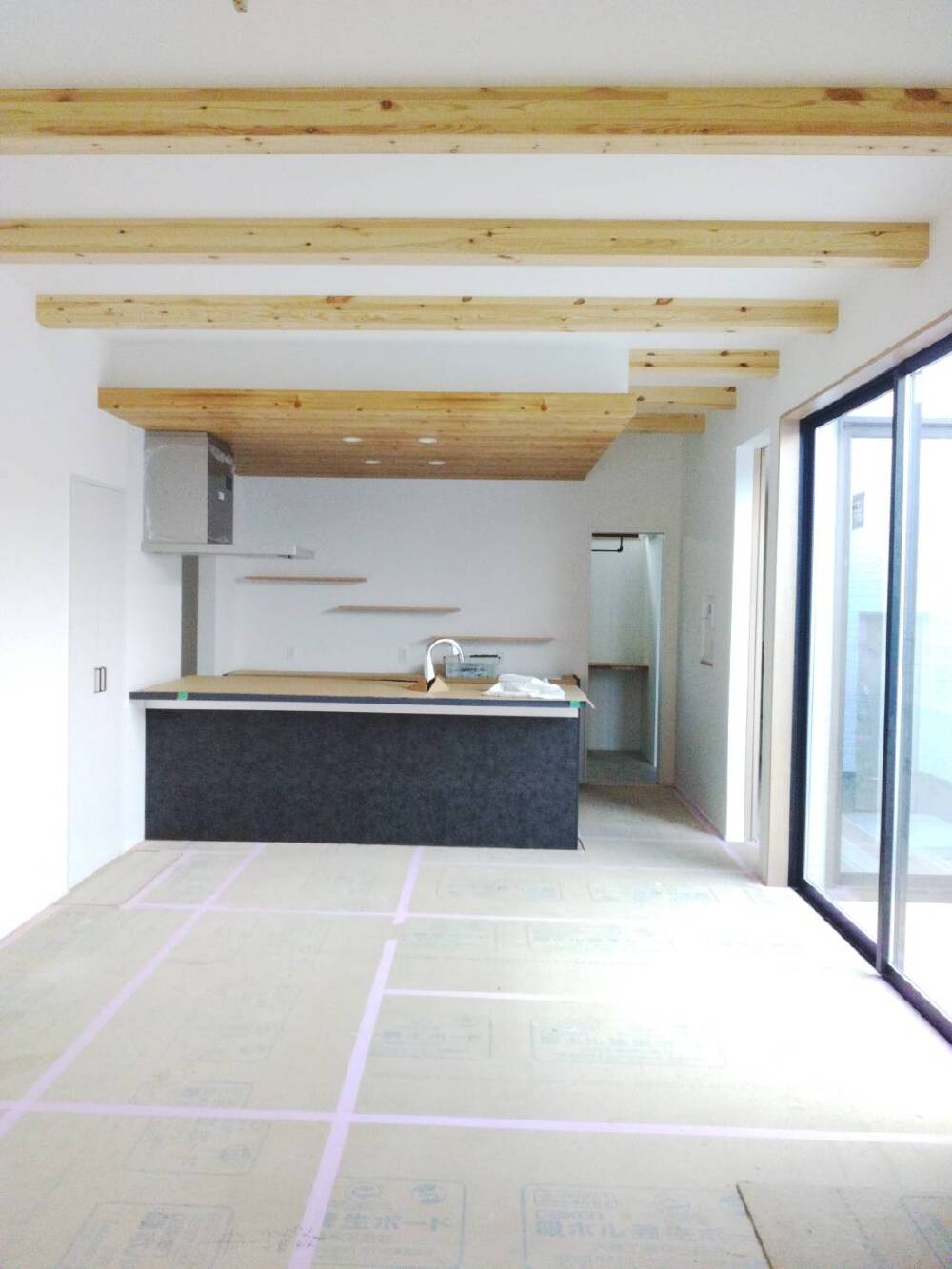

内部施工状況

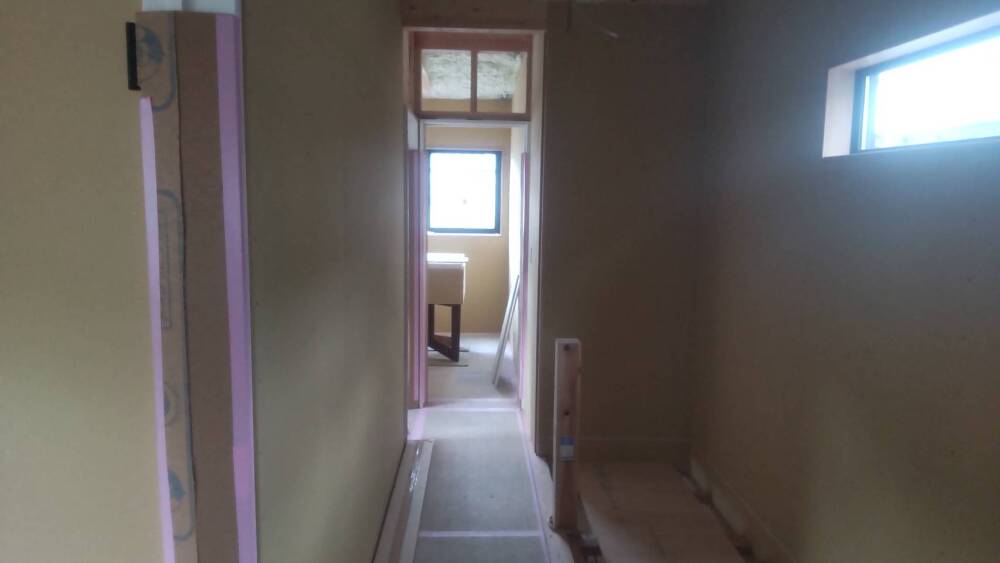

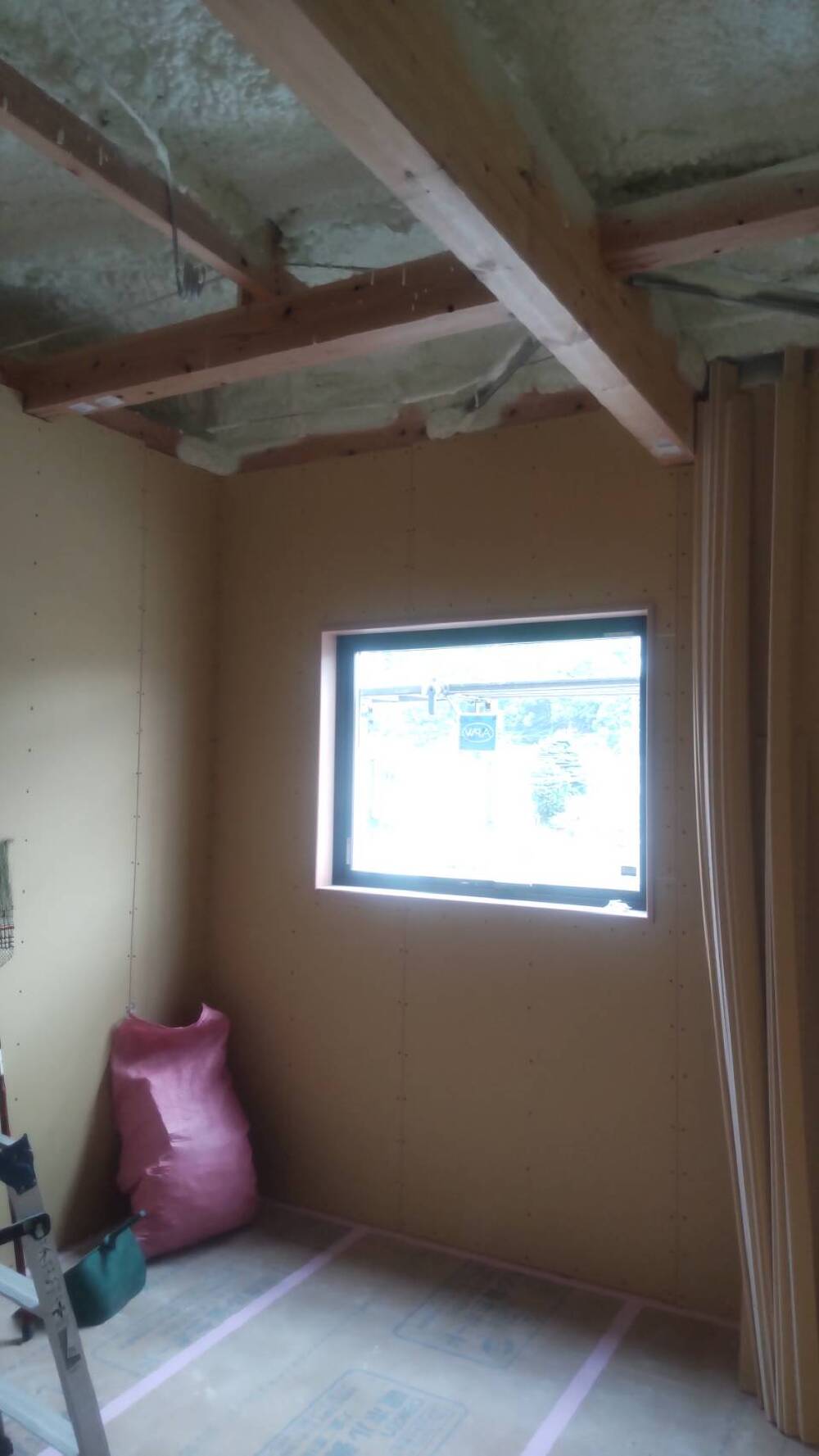

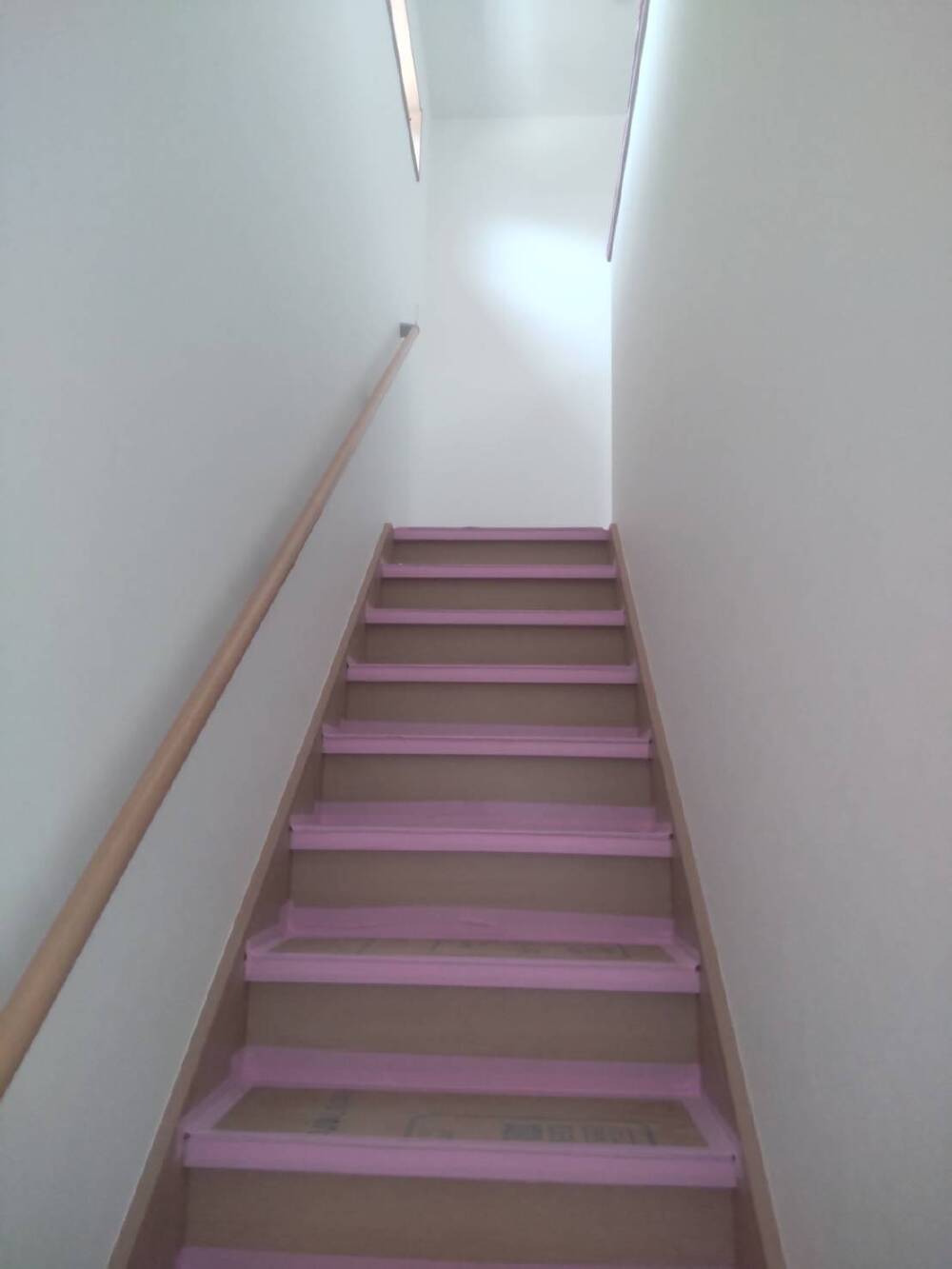

内部施工状況

5. 2025年04月30日
内部施工状況

内部施工状況

6. 2025年04月30日
内部施工状況

内部施工状況

7. 2025年04月26日

外部施工状況

外部施工状況

サイティング業者様の手により、外壁の下地となる透湿・防水・遮熱シートを貼っていきます。
このシートを張ることで外からの輻射熱(赤外線)を反射し、夏は屋外からの熱を反射し、冬は室内暖房の熱の放射を防ぎお家の中を快適な温度にしてくれます。
また、湿気を逃がしても水を通さない特殊な素材で、結露の発生を抑え、耐久性にも優れているなどの利点もあります。

8. 2025年04月26日
内部施工状況

内部施工状況

9. 2025年04月26日
内部施工状況

内部施工状況

「Mamory(マモリー)」施工済の様子です。

10. 2025年04月26日
内部施工状況

内部施工状況

「Mamory(マモリー)」施工済の様子です。

11. 2025年04月25日
外部施工状況

外部施工状況

屋根工事

12. 2025年04月25日
外部施工状況

外部施工状況

屋根工事

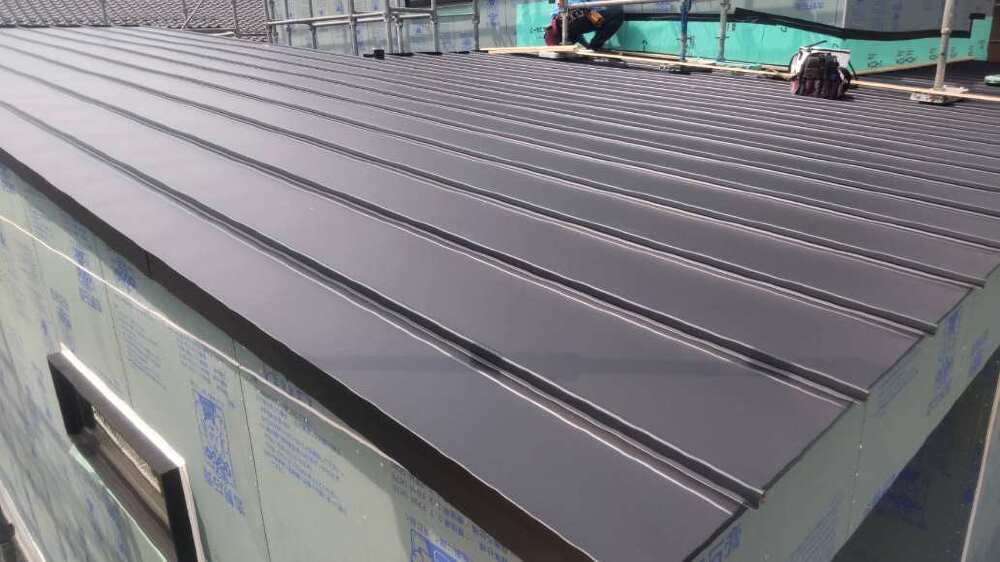

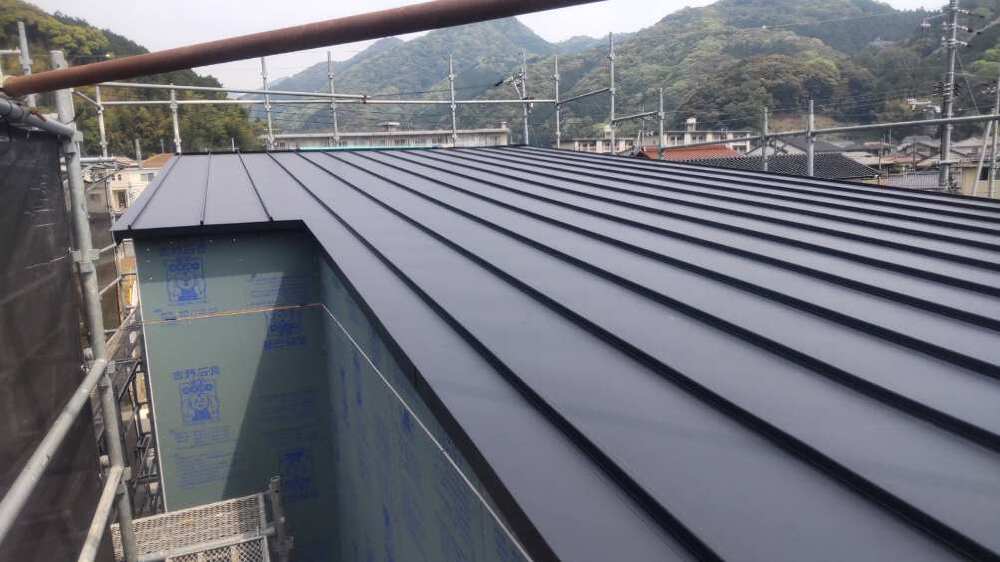

屋根はガルバリウム鋼板という、軽くて、耐久性、耐熱性にも優れた屋根材で施工させて頂いてます。
この屋根はデザイン性の面でも、すっきりとしていて人気の屋根材です!

13. 2025年04月25日
内部施工状況

内部施工状況

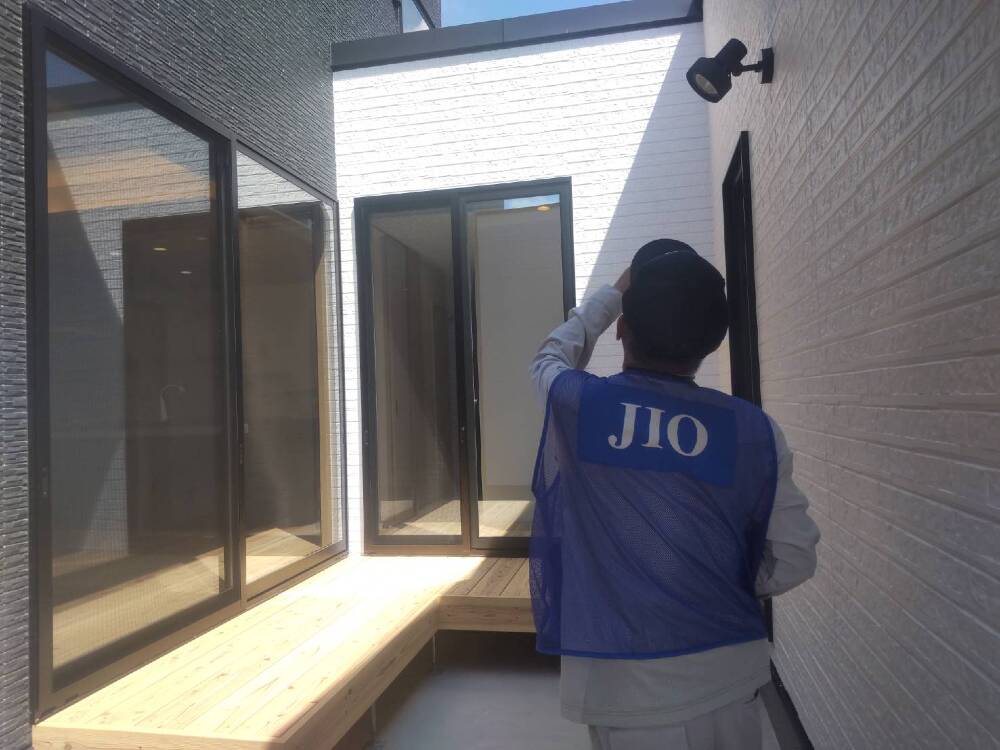

JIO構造検査

14. 2025年04月25日
内部施工状況

内部施工状況

JIO構造検査
この構造検査をすることで、地震による建物の被害を減らすため、安全性や適法性の観点から設けられた建築基準法の制度です。

15. 2025年04月25日
内部施工状況

内部施工状況

JIOによる構造検査が行われました。
新築住宅を建築中の中間時点(工事途中)で行われる検査を構造検査といい、この構造検査は、建物の構造を検査するもので、中間検査ともいいます。

16. 2025年04月22日
外部施工状況

外部施工状況

屋根工事

17. 2025年04月22日
外部施工状況

外部施工状況

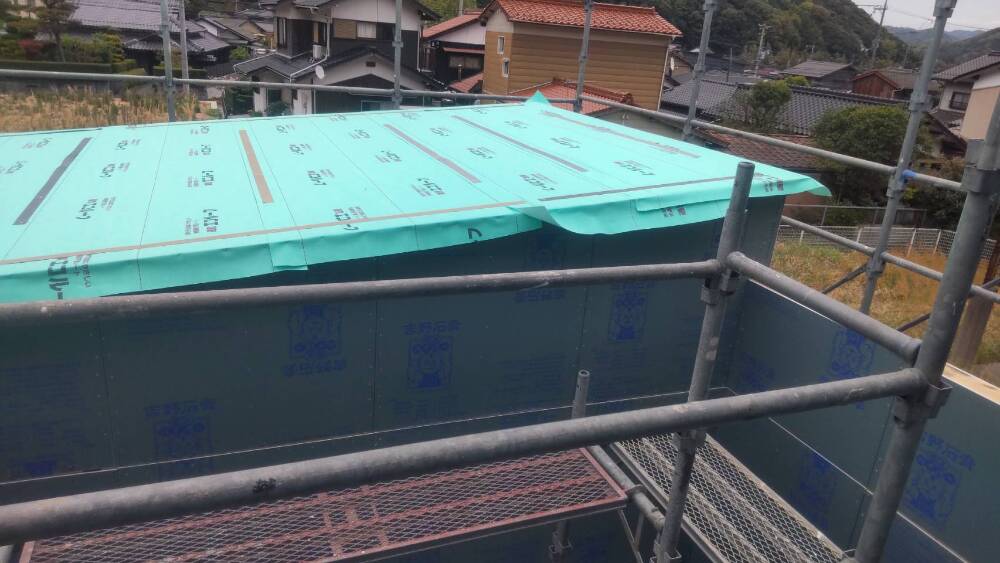

屋根下地材(構造用合板)を施工した後、屋根下葺シート「通気エコーフ」を施工しました。
優れた釘穴シール性で水漏れを防ぎ、ルーフィングに比べ優れた通気性をもっているので、湿気を屋外に放出し、野地板の腐食・変形・カビなどを防ぎます。

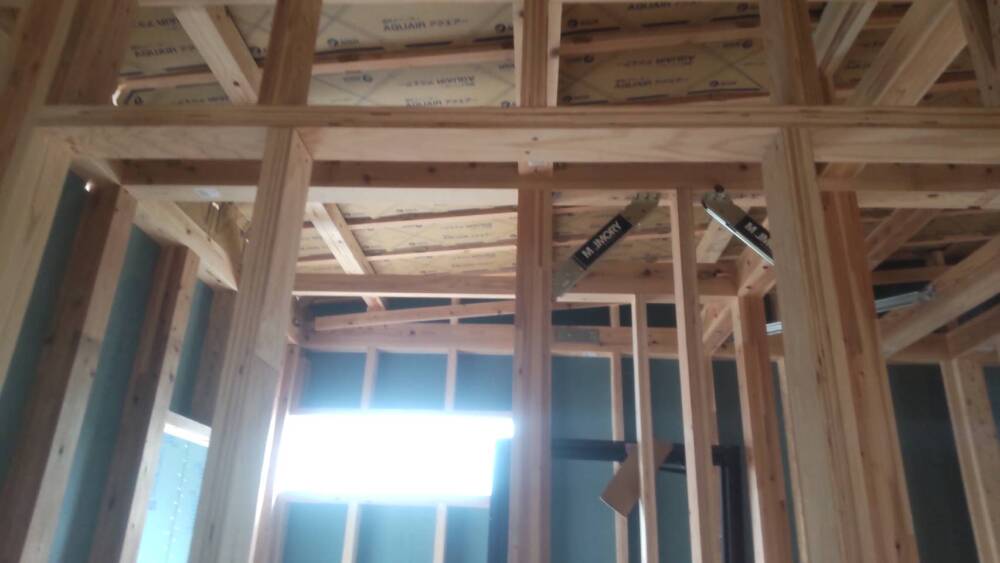

18. 2025年04月22日
内部施工状況

内部施工状況

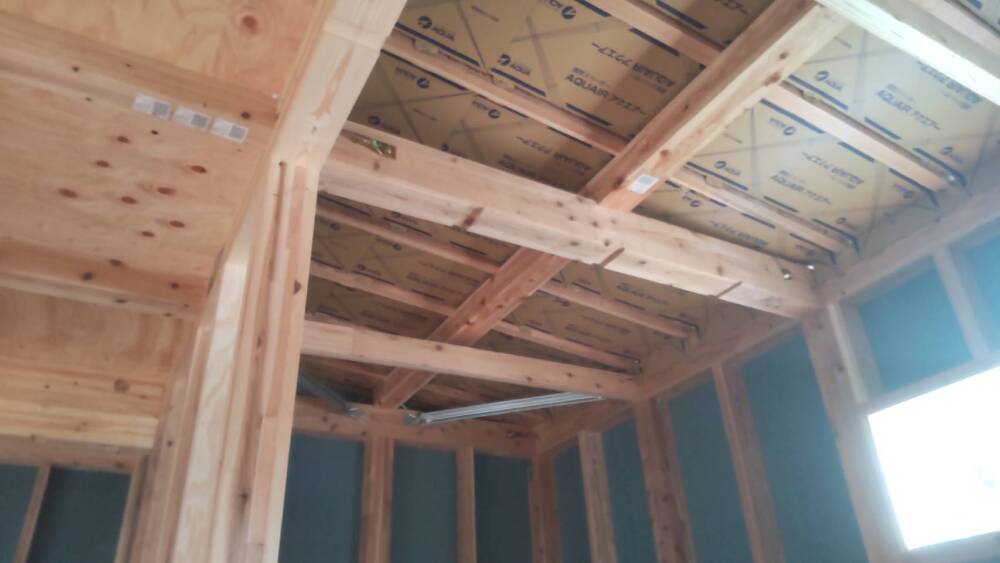

19. 2025年04月22日
内部施工状況

内部施工状況

天井を見上げると板状の段ボールのようなものが取り付けられています。
これは「通気スペンサー」という部材で、写真のように垂木に取り付けを行い、屋根下地材と、これから施工していく断熱材との間に入れることで屋根内部に隙間(通気層)を作ってくれます。
このように通気層を確保することで、空気の流れをつくり、天井や壁の内部に湿気を溜めこまないようになっています。

20. 2025年04月22日
内部施工状況

内部施工状況

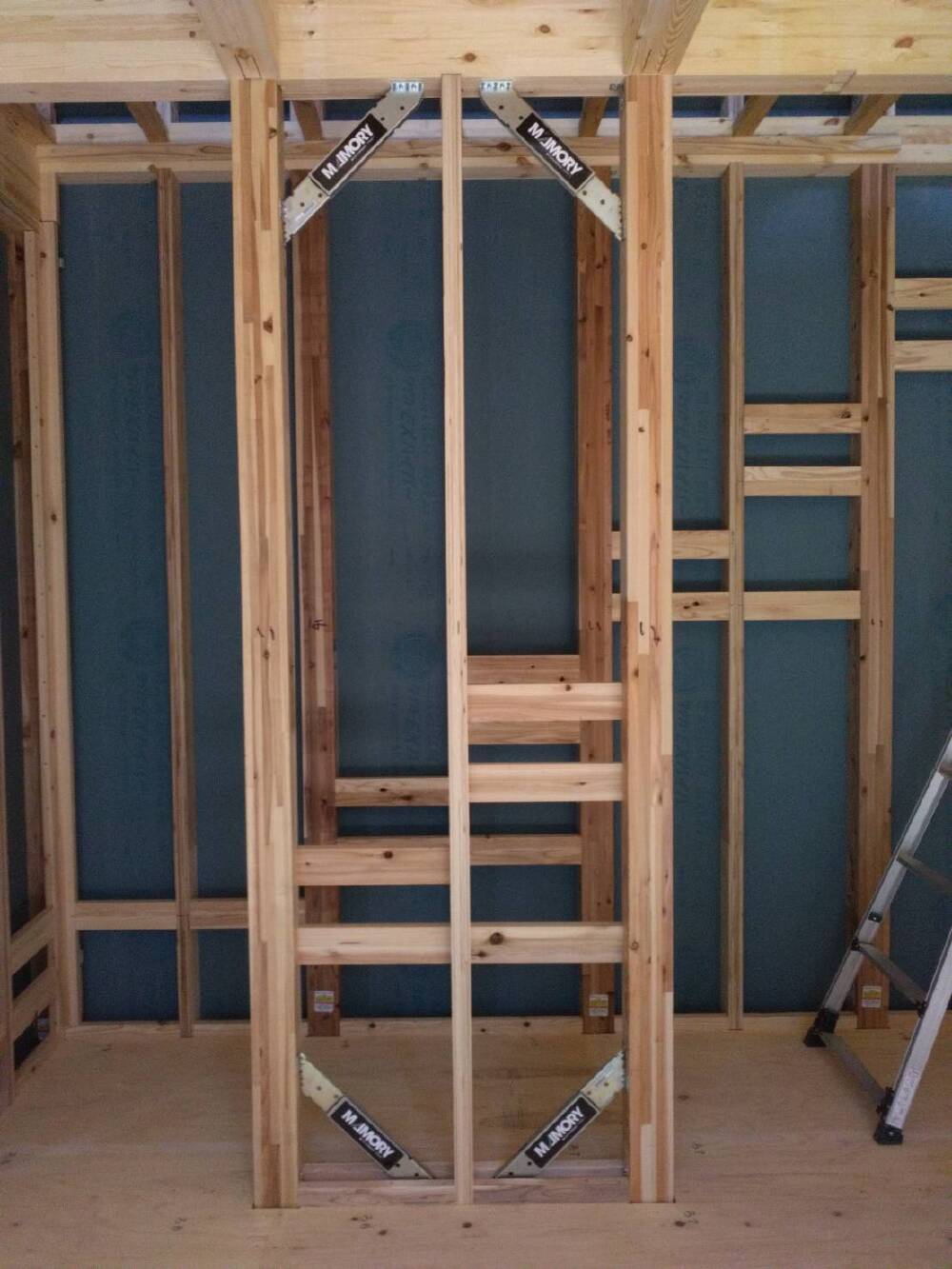

「Mamory(マモリー)」施工

21. 2025年04月22日
内部施工状況

内部施工状況

地震時の振動エネルギーを高減衰ゴムの性能を利用し、瞬時に新エネルギーに変換するMamory(マモリー)が施工されました。地震の揺れを吸収・放熱します。
大切なお住まいと、ご家族の生活を守る制震装置です。

22. 2025年04月22日
内部施工状況

内部施工状況

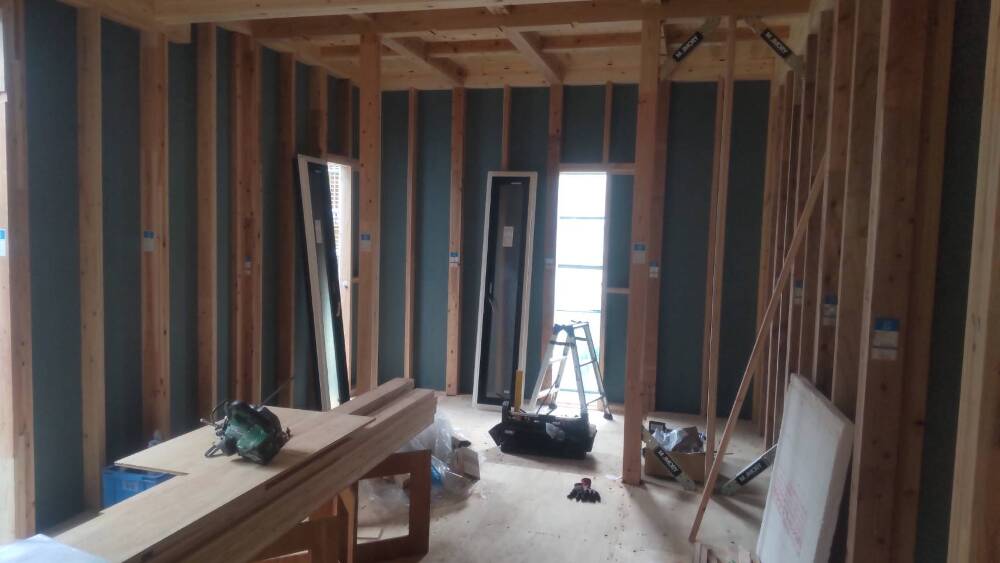

サッシの取り付け工事が始まりました。

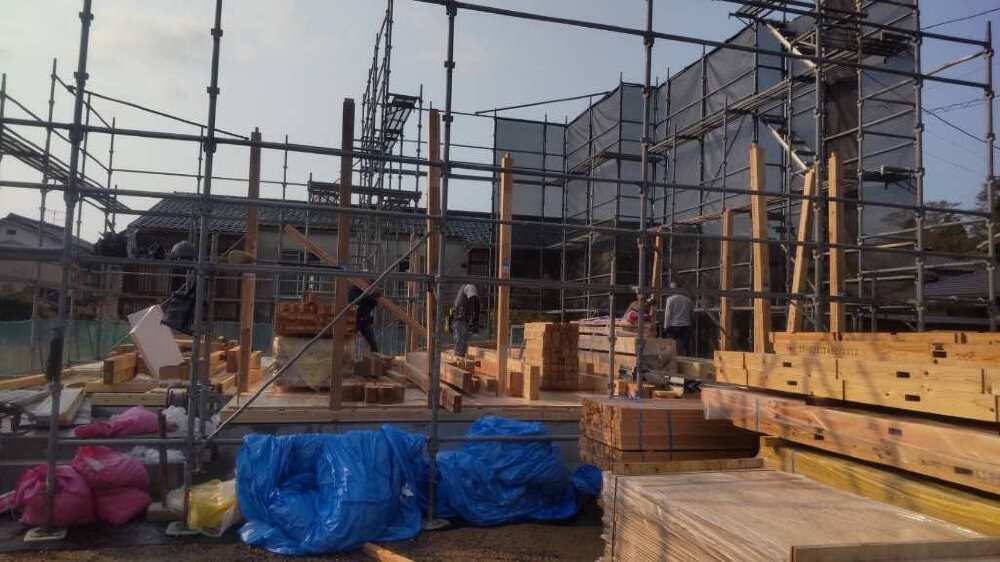

23. 2025年04月18日

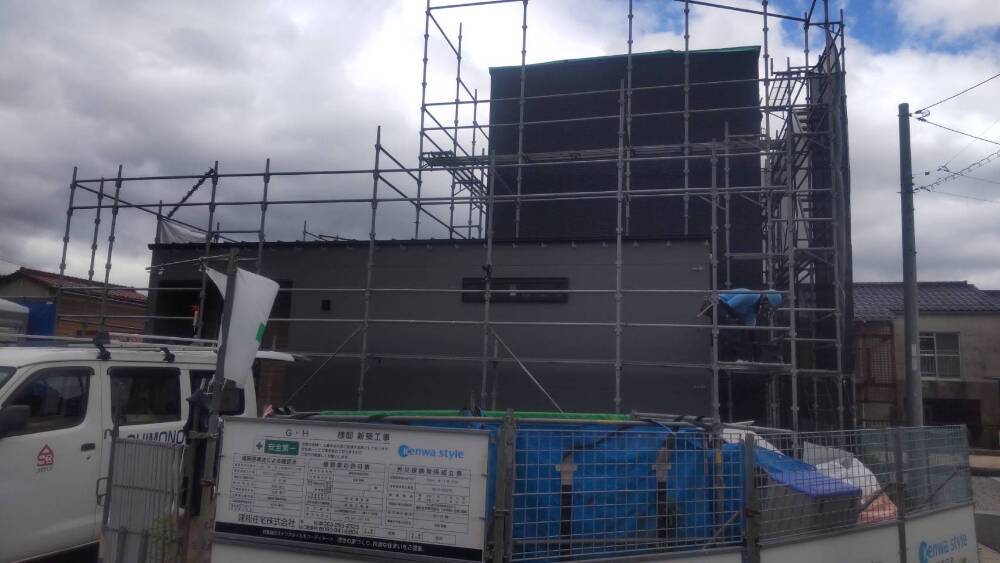

外部施工状況

外部施工状況

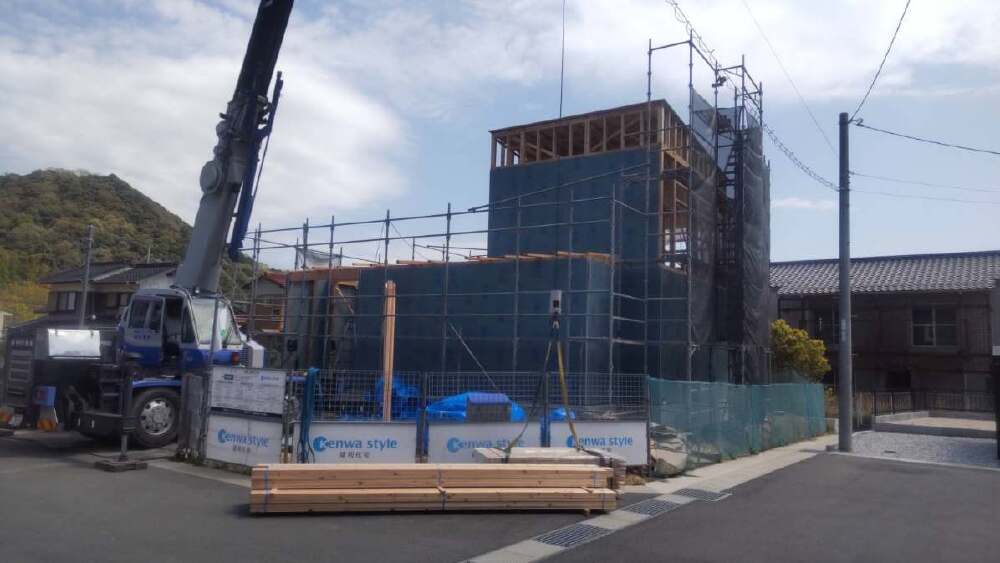

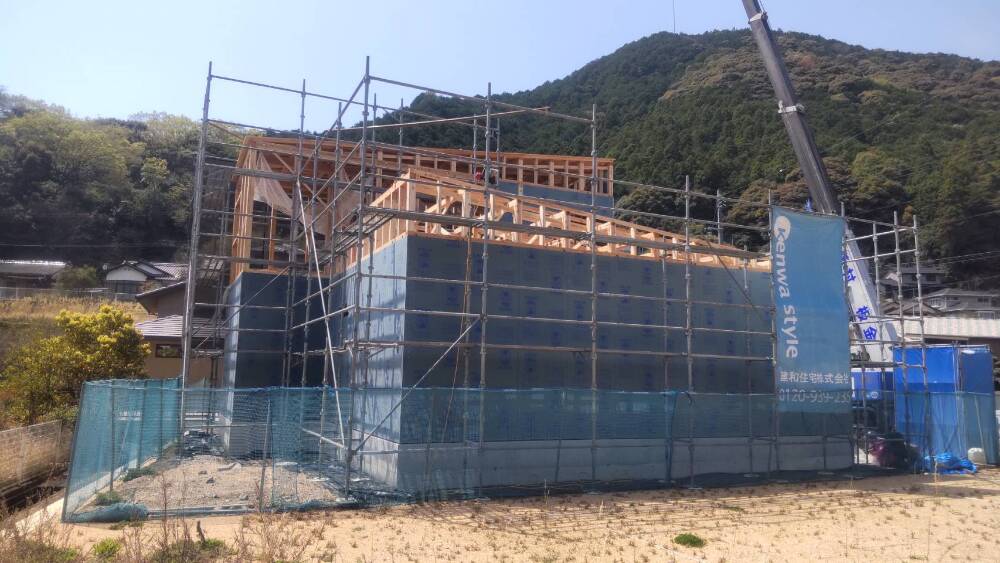

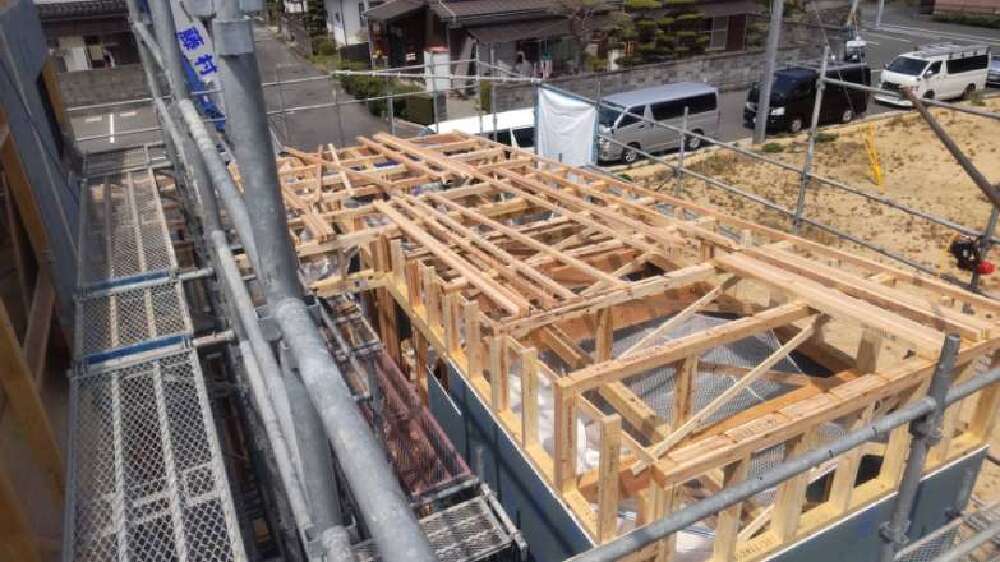

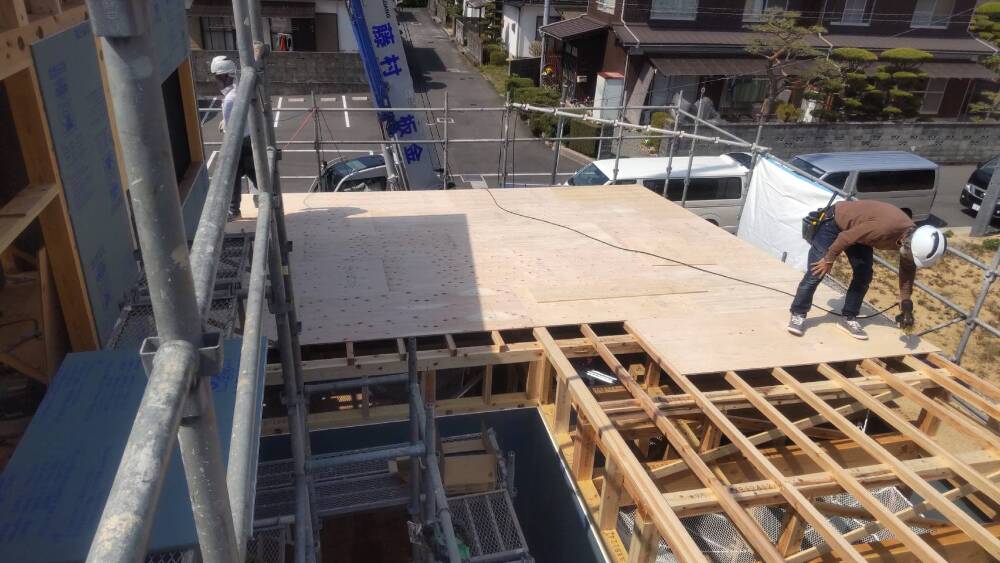

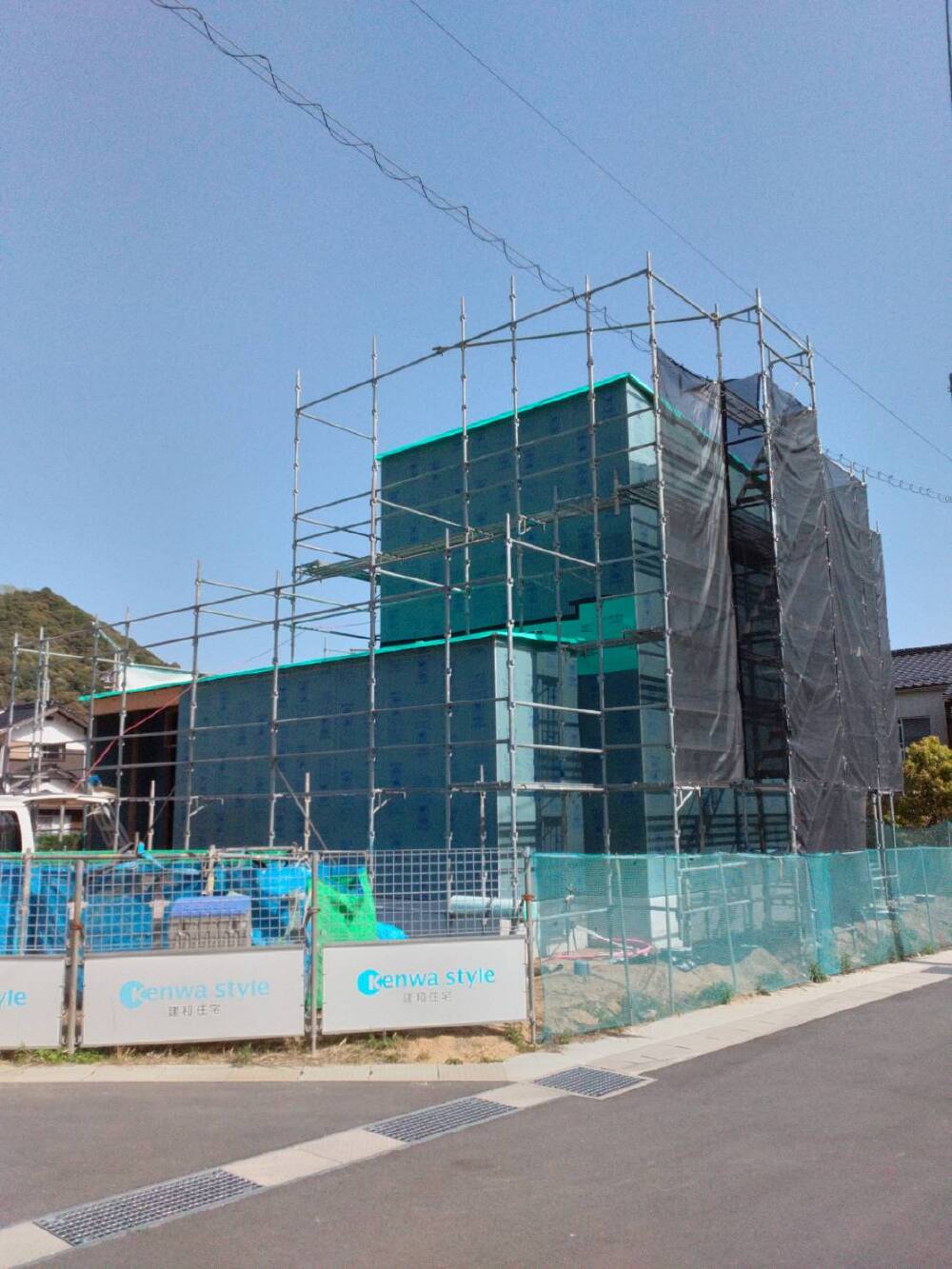

耐力面材の施工が完了しました。

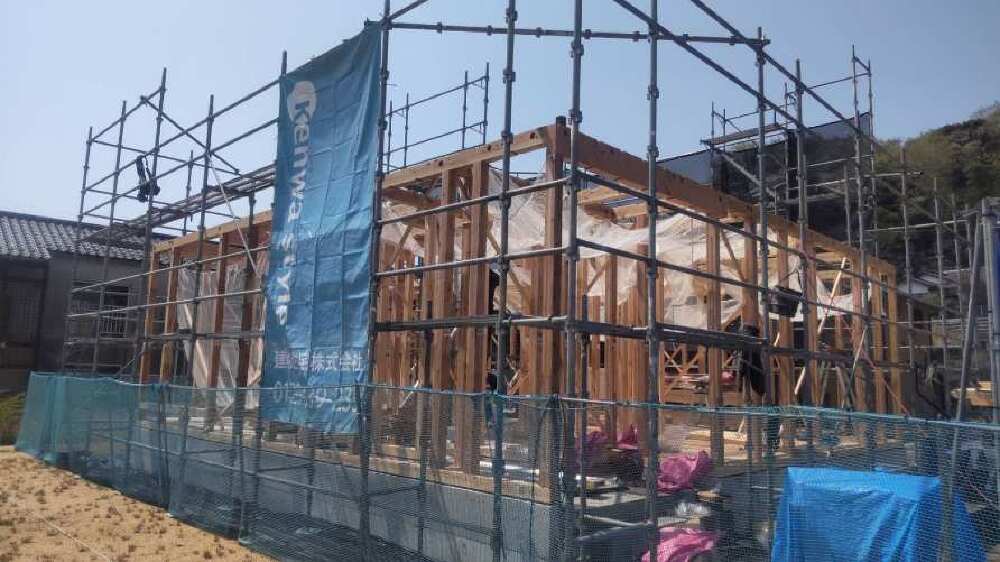

24. 2025年04月17日

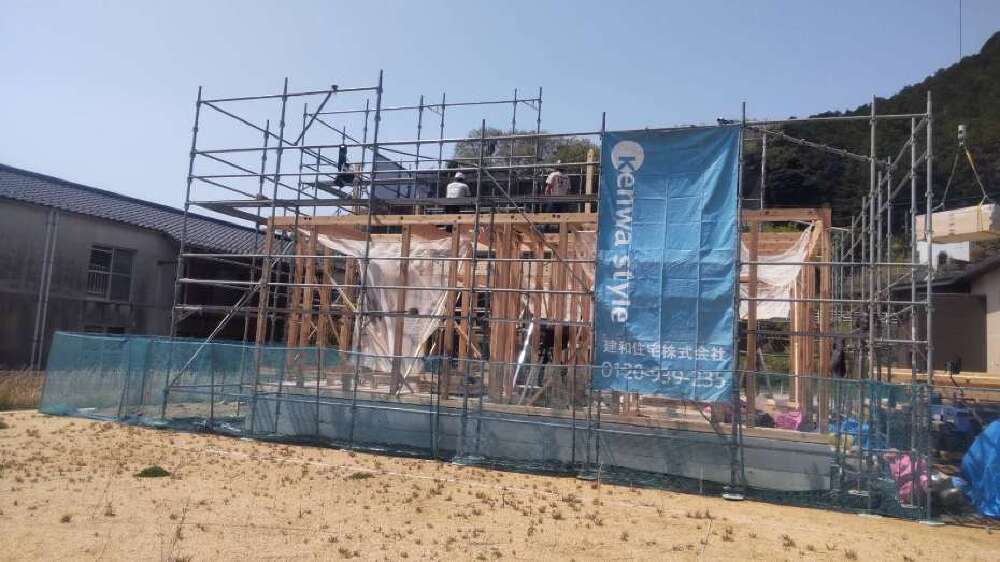

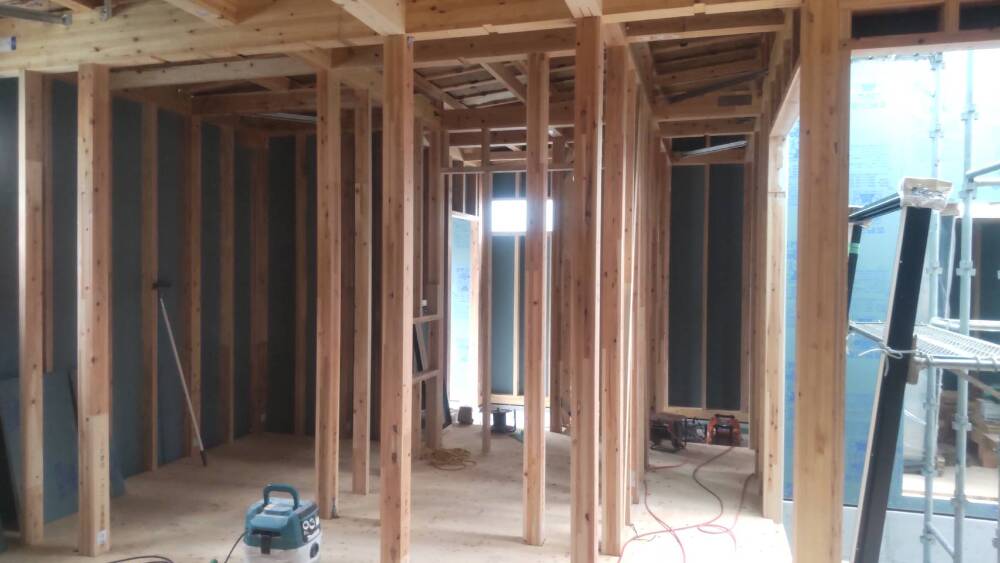

上棟

上棟

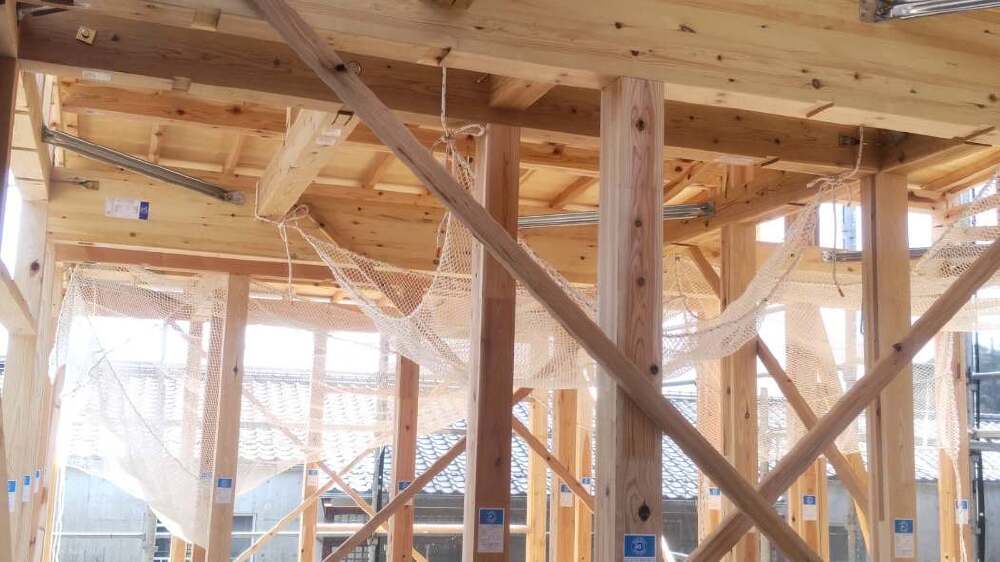

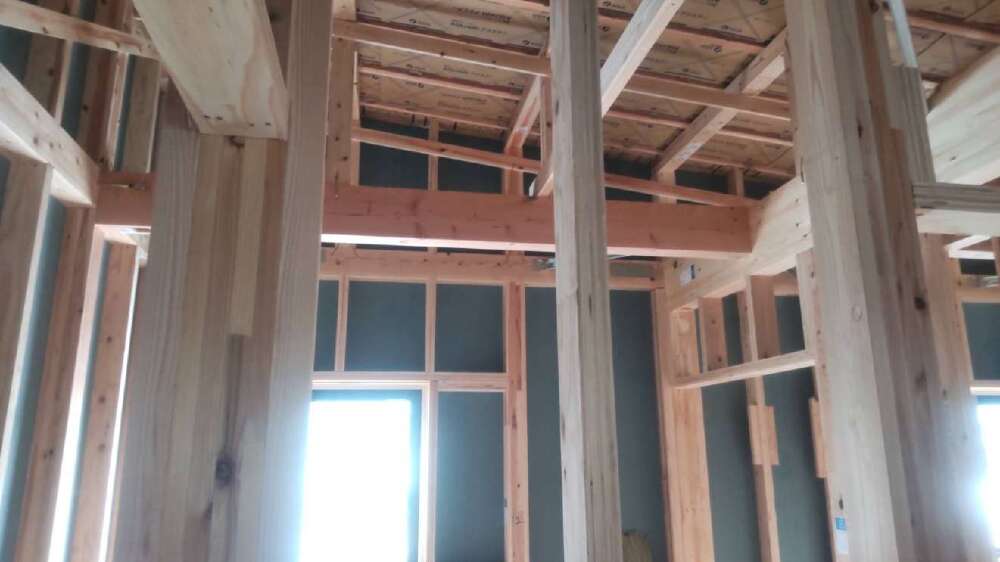

木造住宅で、主要な構造(土台・柱・梁)を一気に組み立てます。
いままで図面上でしか見てこなかったものが、ほぼたった1~2日で形を成します。
完成した時は、非常に感慨深いものです。

25. 2025年04月17日
上棟

上棟

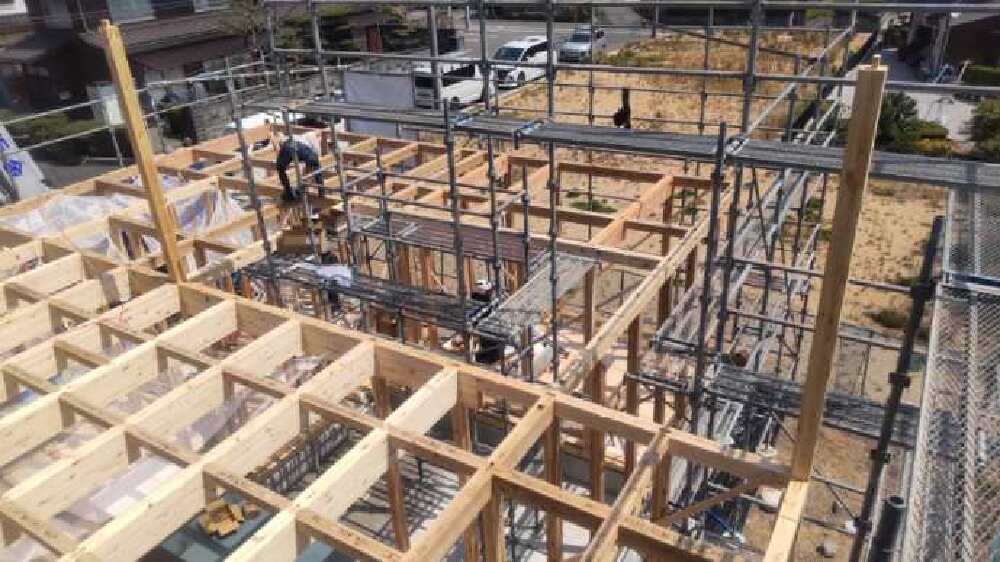

1階・2階部分に耐力壁の施工が行われています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

26. 2025年04月17日
上棟

上棟

合板の上に屋根下地材「ビルボード」を貼っていきました。
これより、雨音の響きを抑えるとともに、断熱効果で夏の暑さや冬の寒さをやわらげます。

27. 2025年04月17日
上棟

上棟

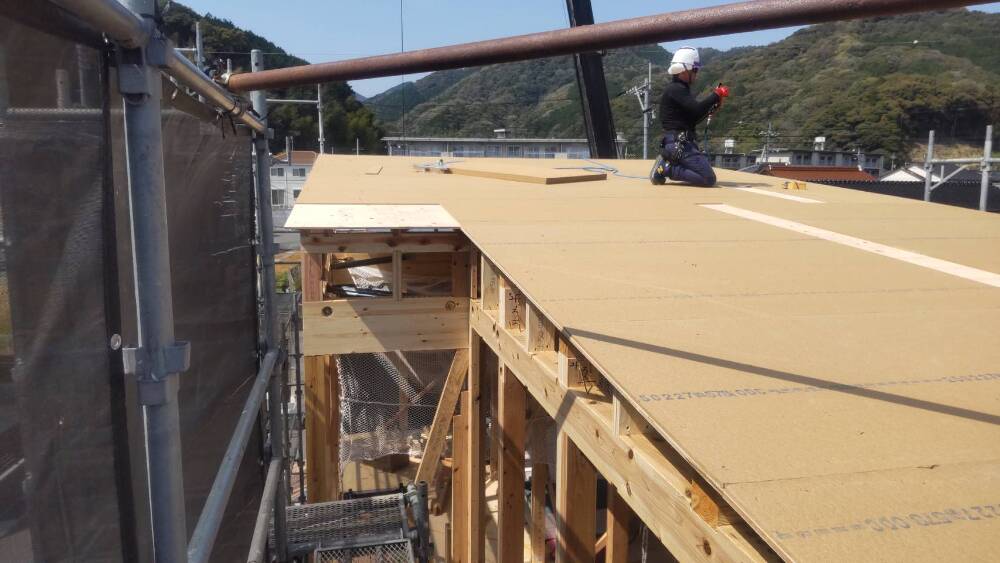

屋根下地材(構造用合板)の上に屋根下地材などを施工して屋根を作っていきます。

28. 2025年04月17日
上棟

上棟

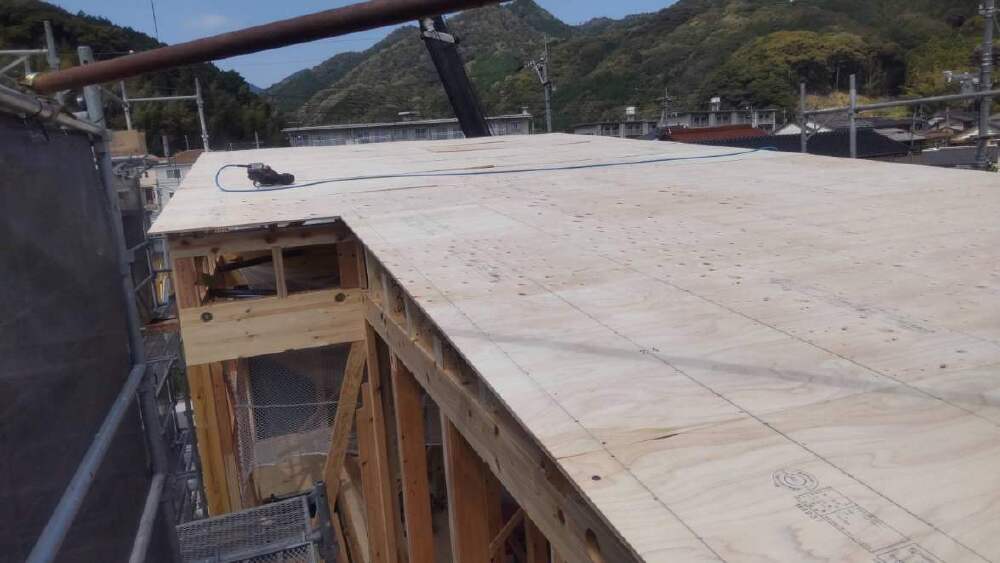

垂木の上に屋根下地材(構造用合板)が施工されています。

29. 2025年04月17日
上棟

上棟

斜めに固定している柱は「仮筋交い」と言います。
仮筋交いは、垂直に立っている柱が斜めにならないように固定する役割があります。 今後建築が進み、垂直が確保できるようになった際には、仮筋交いは外されます。

30. 2025年04月17日
上棟

上棟

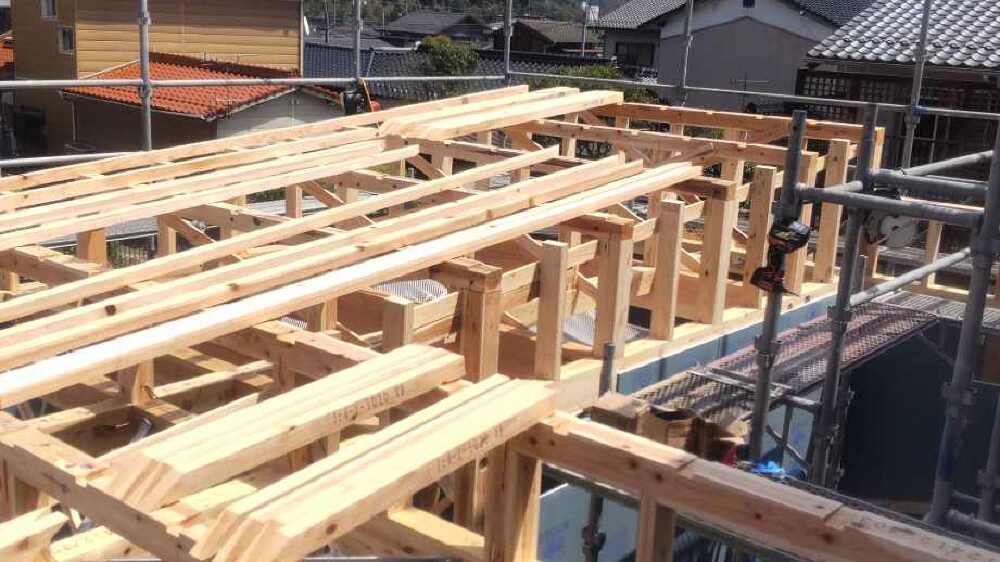

垂木(たるき)施工中です。

31. 2025年04月17日
上棟

上棟

本日はいよいよ上棟です。
昨日に引き続き早朝より作業が始められました。
屋根の一番高いところに棟木(むなぎ)が取り付けられ、屋根下地を支える垂木(たるき)を施工しています。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます!
「垂木」は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

32. 2025年04月16日
上棟

上棟

「前お起し」
1階部分のお家の形が分かるようになってきました。

33. 2025年04月16日
上棟

上棟

「前お起し」
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

34. 2025年04月16日
上棟

上棟

「前お起し」
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

35. 2025年04月16日
上棟

上棟

「前お起し」
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
1階部分の柱から建て、2階の床の高さのところに建物の周りをぐるりと巡る「胴差(どうさし)」という横架材を差し込んでいきます。

36. 2025年04月16日
上棟

上棟

明日はいよいよ上棟です。
本日は足場組み立てと、「前起こし」といって、棟木(家の一番高いところに架けられる水平材)を取付ける前までの工程が始められました。
H様、本日はおめでとうございます!
マイホームが形となっていく様子をお楽しみください♪

土台の上に柱が次々に立ち始め、棟上げが着々と進められています。
職人の皆さま、安全第一で宜しくお願い致します!

37. 2025年04月16日
上棟

上棟

上棟日の朝は「四方お清め」から始まります。
建物の四方に酒・塩・米を撒き、工事の安全を祈願します。

38. 2025年04月14日
上棟準備

上棟準備

39. 2025年04月14日
上棟準備

上棟準備

上棟に向けて準備が完了しています。

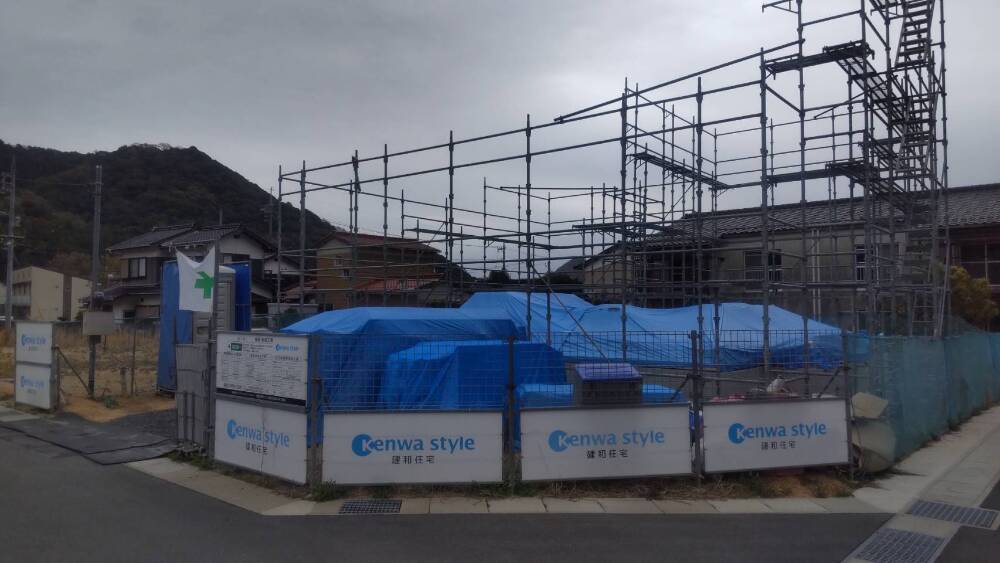

40. 2025年04月12日
上棟準備

上棟準備

木材が濡れたりしないようにしっかりとシートを掛けています。

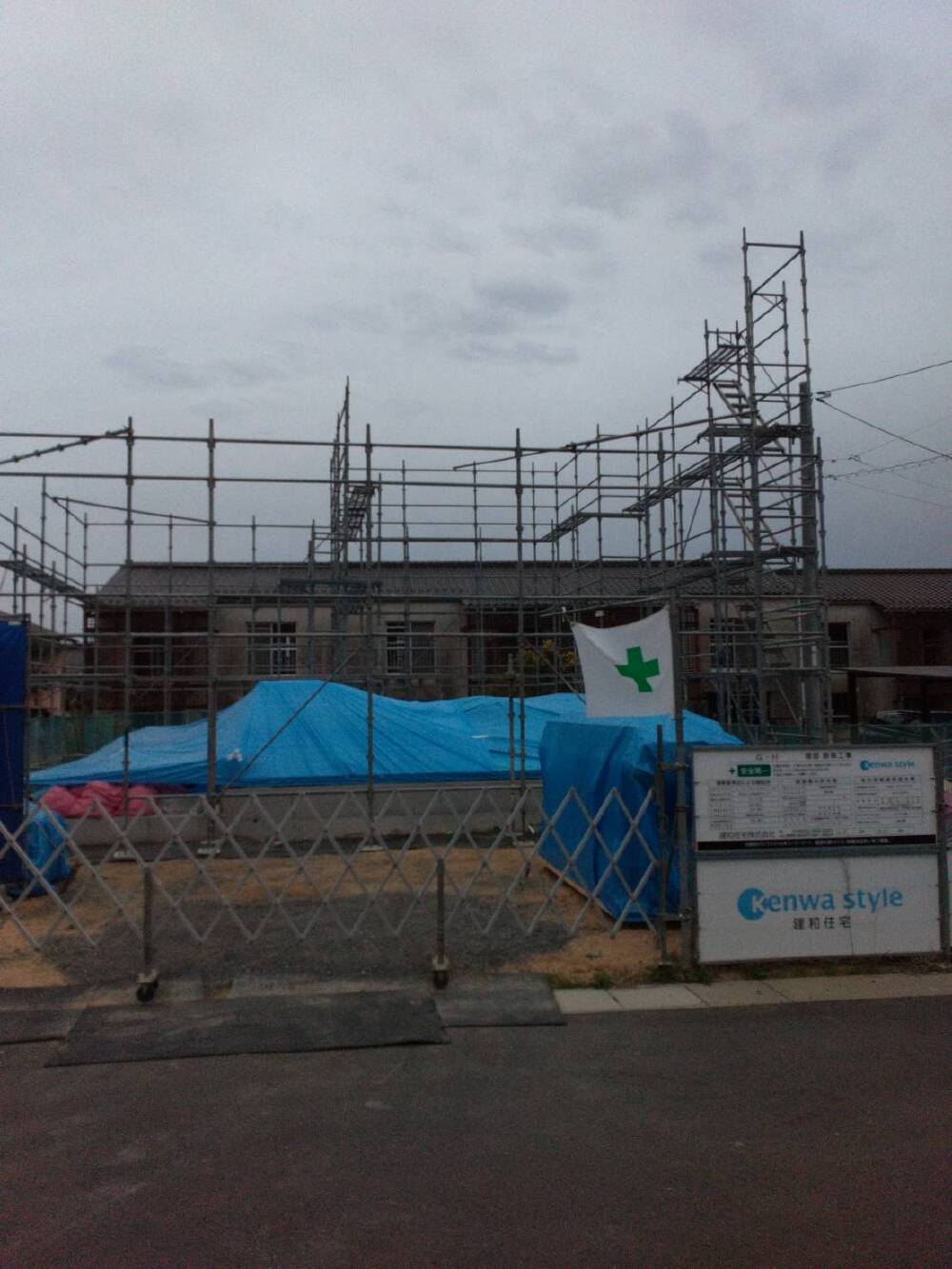

41. 2025年04月12日
上棟準備

上棟準備

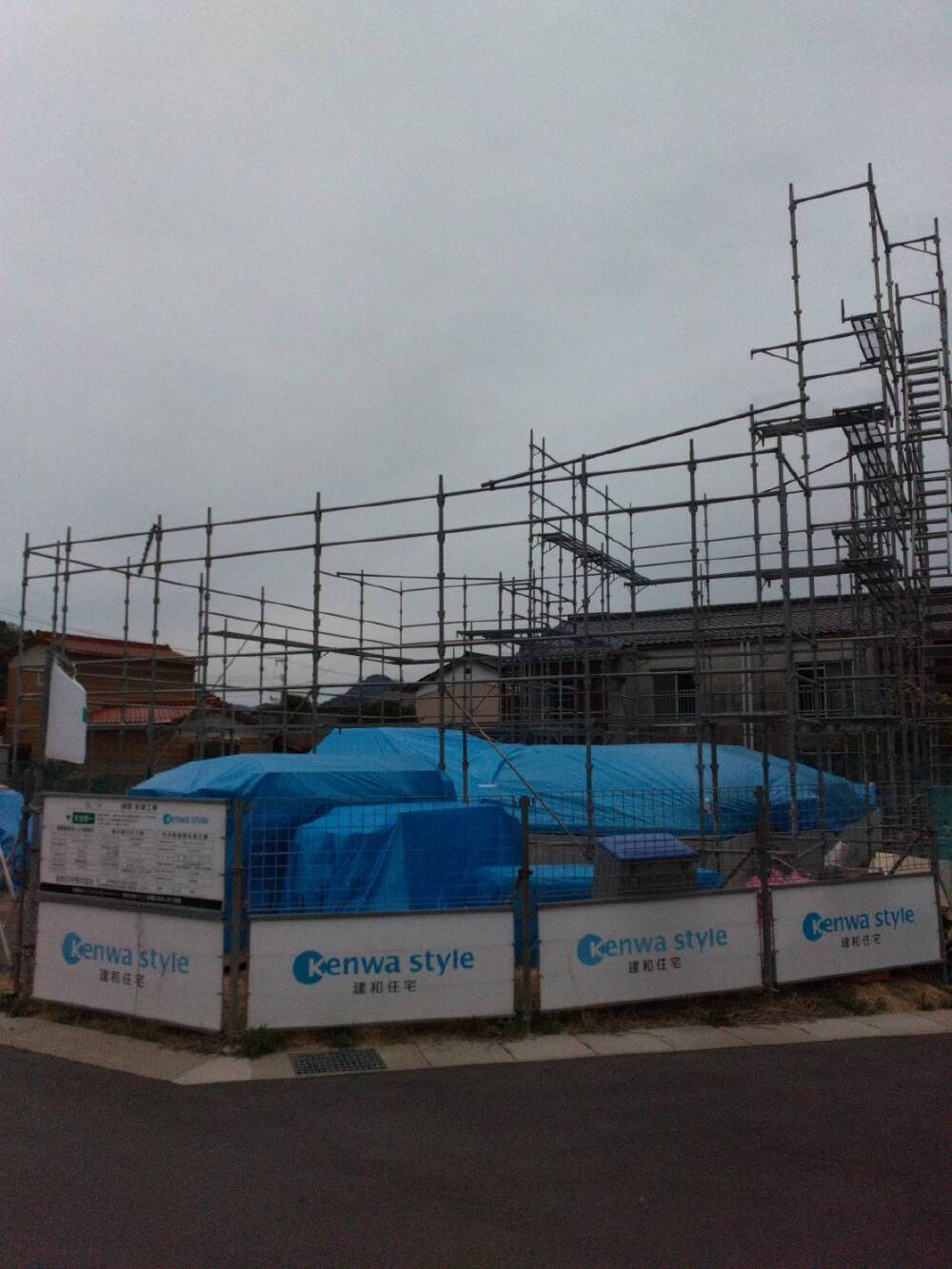

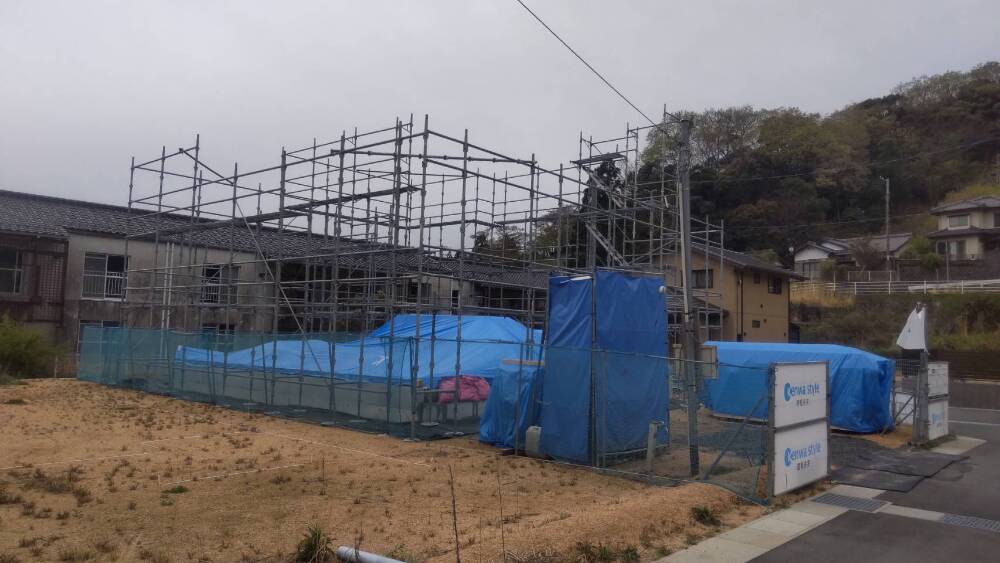

現場では棟上げ前の足場組み作業が行われました。
足場は、このように上棟直前に組まれ、外壁や樋などの工事が終わる、いわば建物の完成間近まで、作業する職人さんたちの足元をしっかりと支えます。
そして足場を組むのは、また専門の職人さんの作業になりますので、お家が建つまでには、本当にたくさんの人の手がかかっているということになります。

42. 2025年04月11日
上棟準備

上棟準備

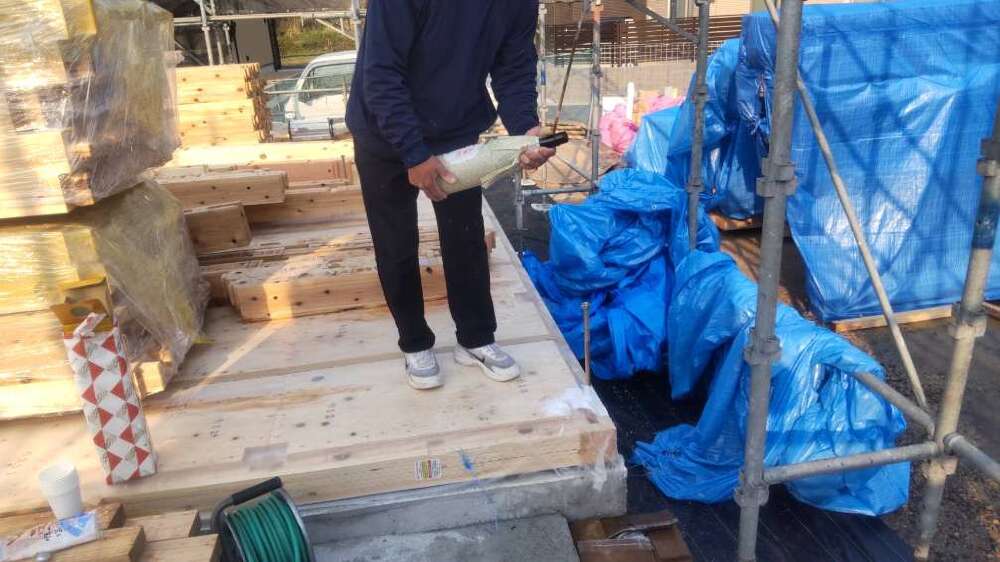

材料搬入・土台敷き

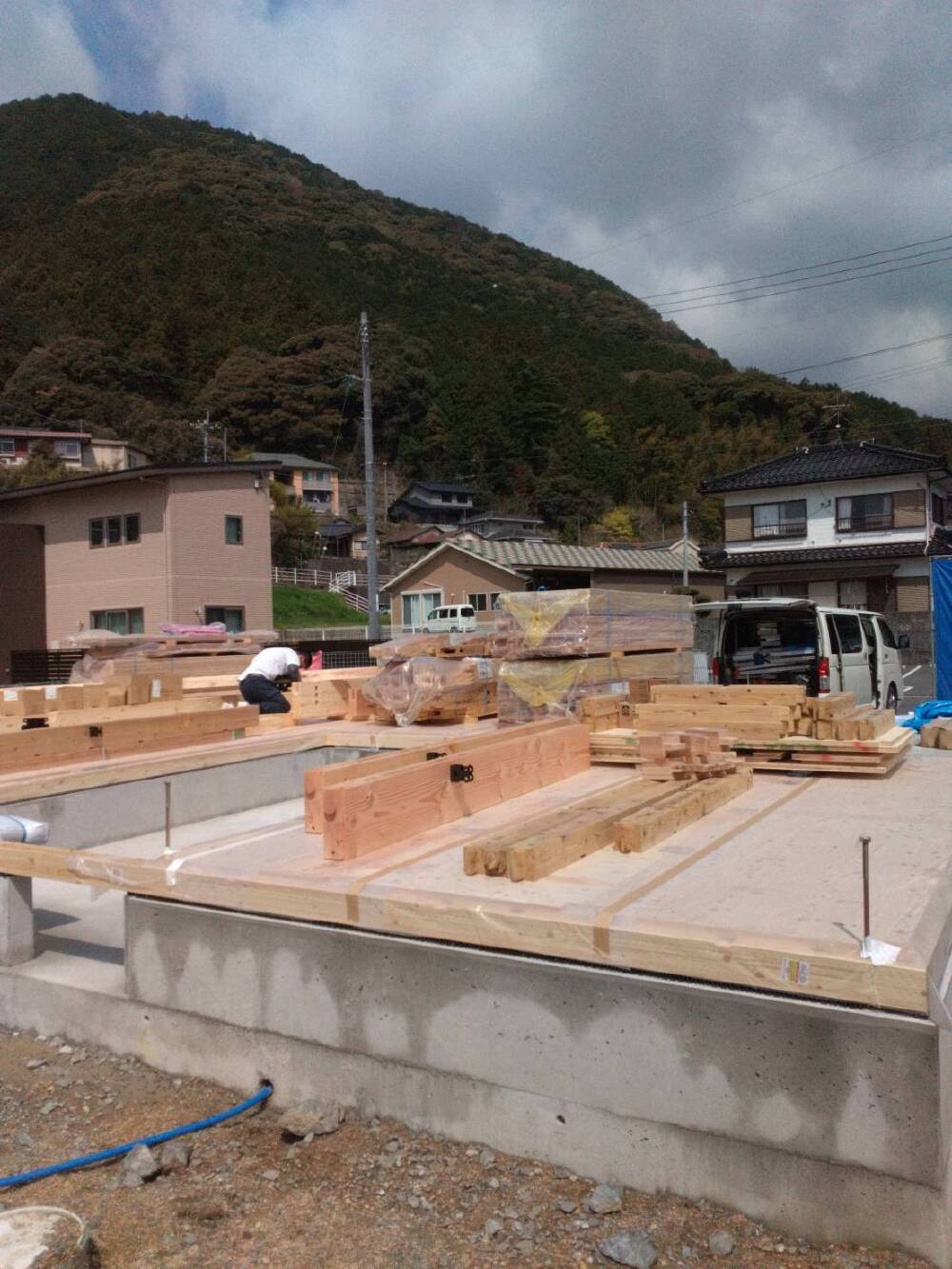

上棟前に材料搬入をし、準備が進められています。
大工さんにより「土台敷き」という作業が行われました。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

43. 2025年03月27日
上棟準備

上棟準備

44. 2025年03月21日
上棟準備

上棟準備

45. 2025年03月21日
上棟準備

上棟準備

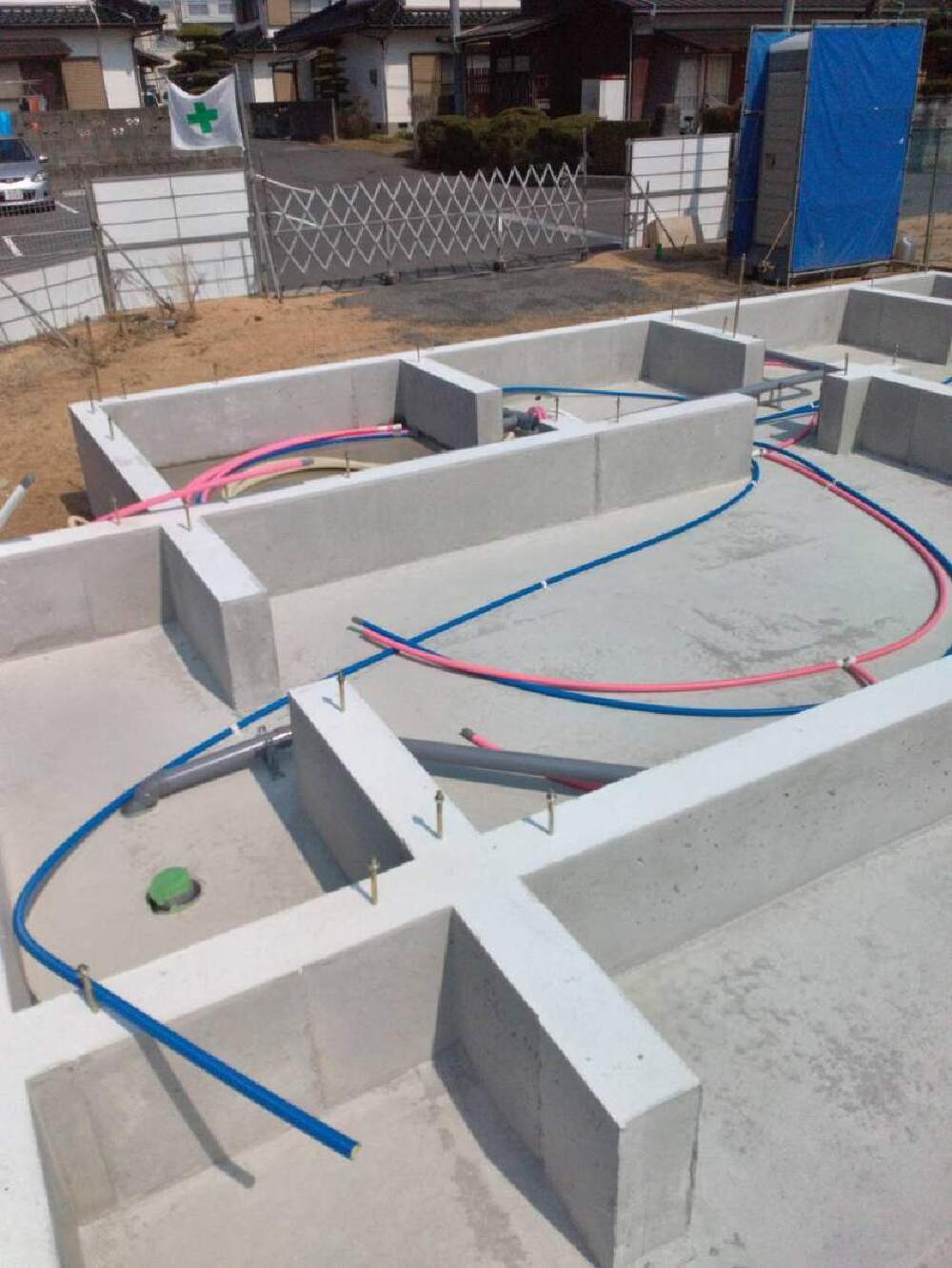

給排水工事

46. 2025年03月21日
上棟準備

上棟準備

給排水工事

47. 2025年03月21日
上棟準備

上棟準備

給排水工事

48. 2025年03月14日
上棟準備

上棟準備

49. 2025年03月14日
上棟準備

上棟準備

内部給排水工事

50. 2025年03月14日
上棟準備

上棟準備

内部給排水工事

51. 2025年03月14日
上棟準備

上棟準備

内部給排水工事

52. 2025年03月08日
上棟準備

上棟準備

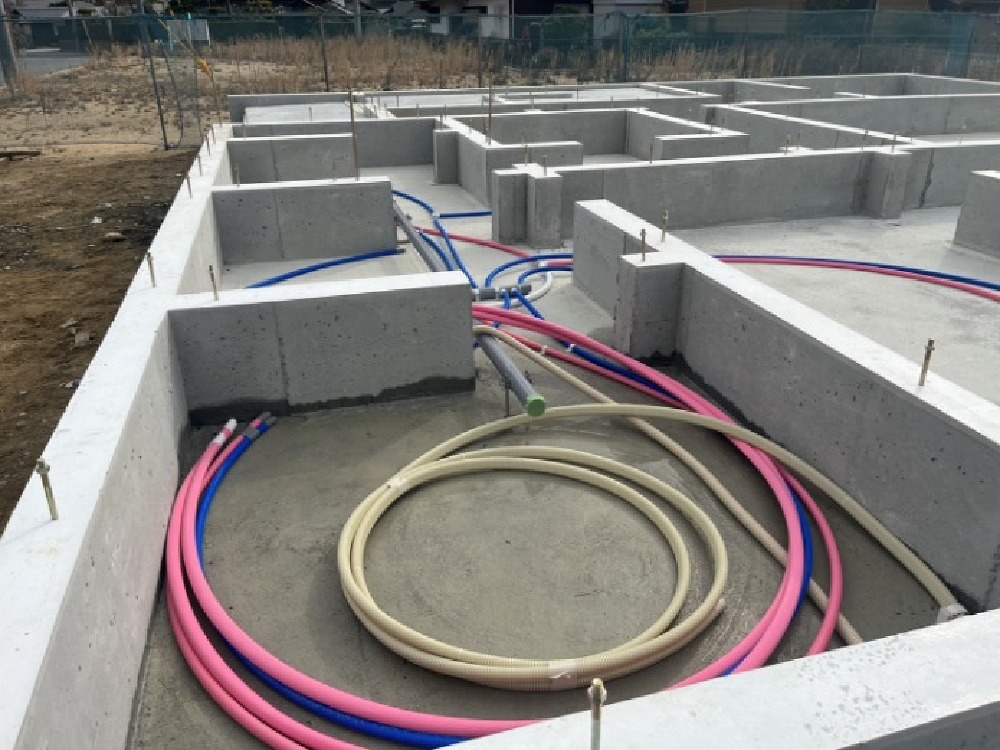

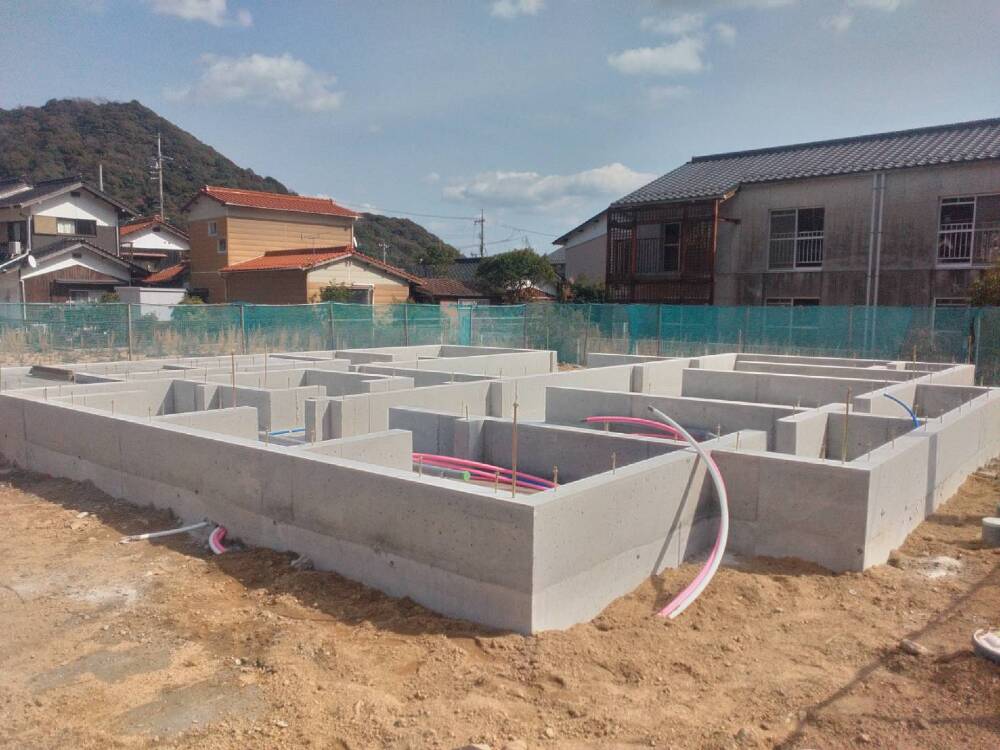

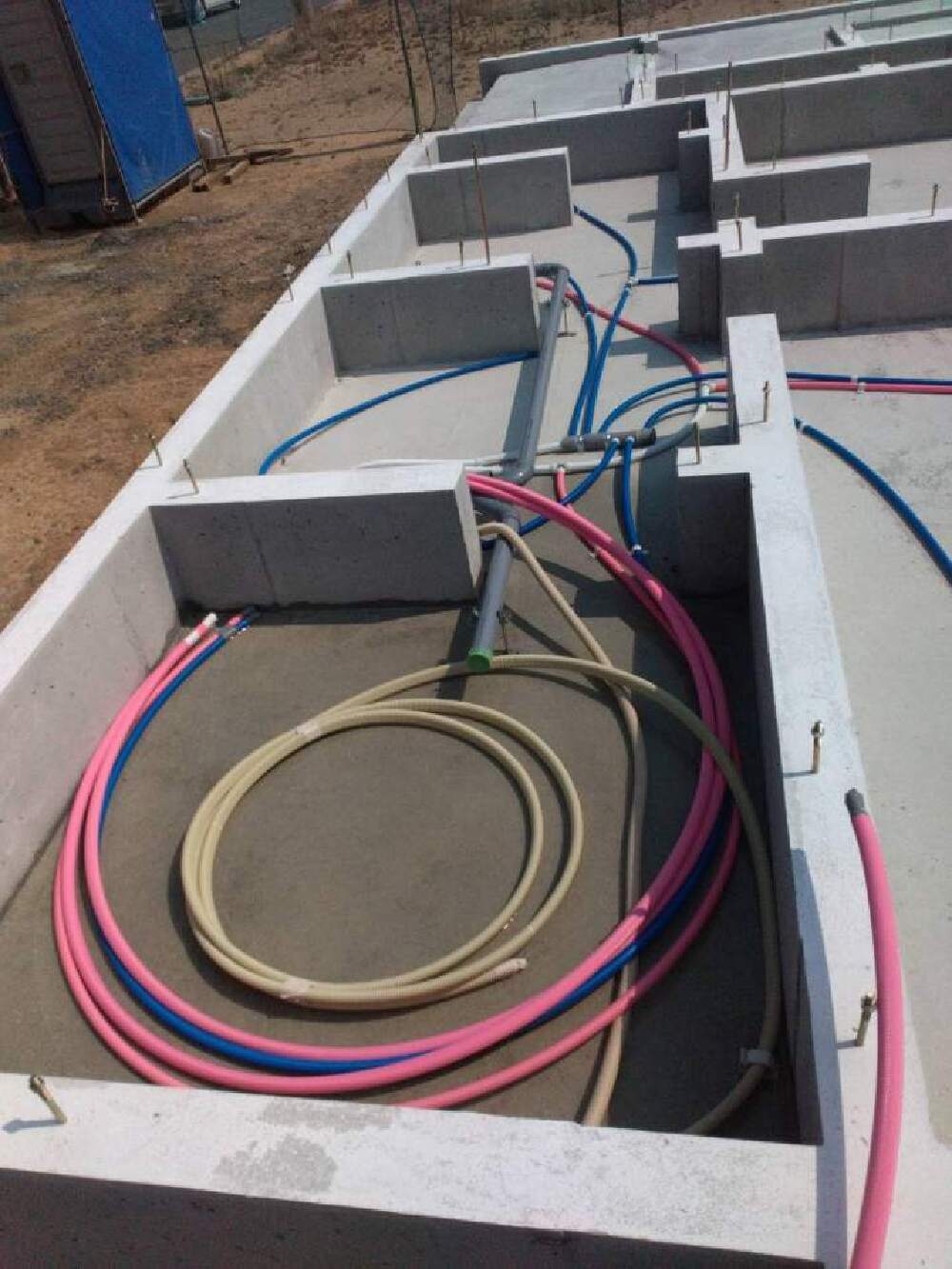

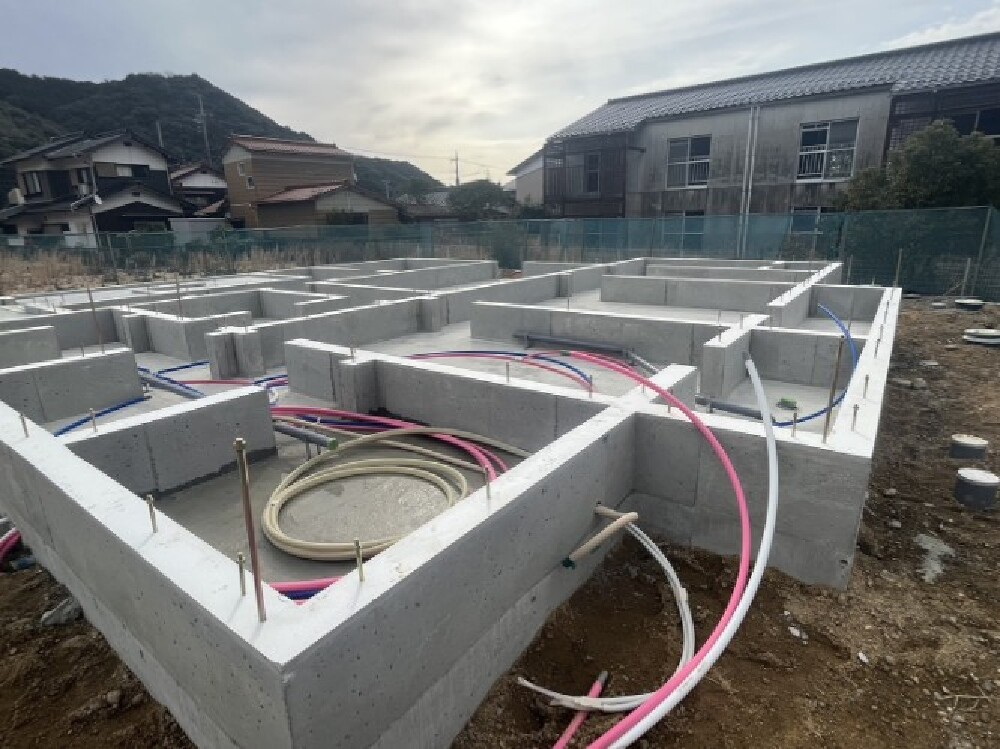

上棟前に、床下の部分に給排水の配管工事が行われました。
ブルーは給水で、ピンクは給湯、新築時だけでなくメンテナンスの時にも一目でわかるように、色分けがしてあります。

53. 2025年03月08日
上棟準備

上棟準備

型枠の間に上に突き出るように「アンカーボルト」という金物を施工しています。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。

54. 2025年03月08日
上棟準備

上棟準備

コンクリートが固まり、十分な強度が出ましたので型枠が外されました。
型枠が外れると間取りやおうちの大きさなどが分かりやすくなります。

55. 2025年03月03日
基礎工事

基礎工事

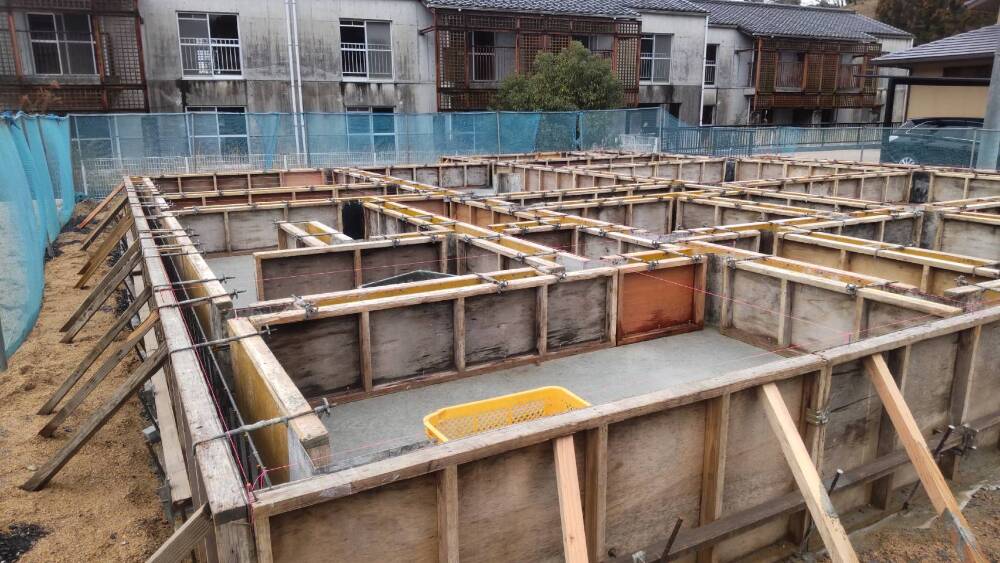

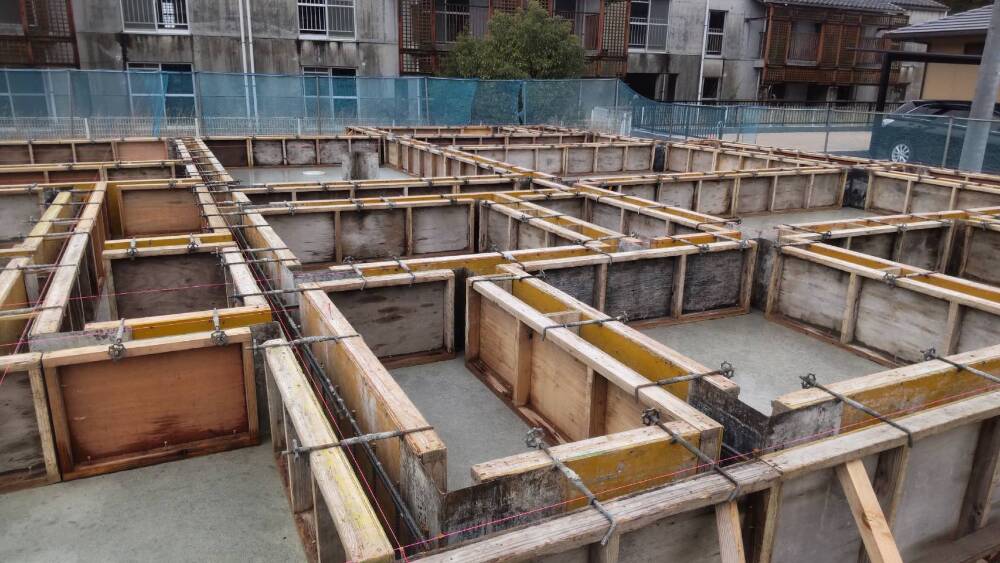

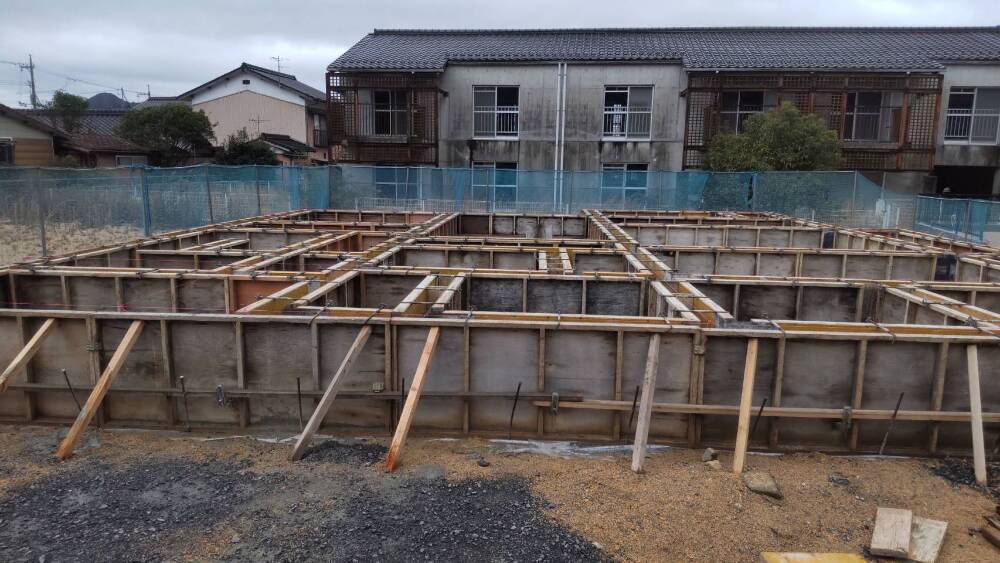

型枠設置

56. 2025年03月03日
基礎工事

基礎工事

型枠設置

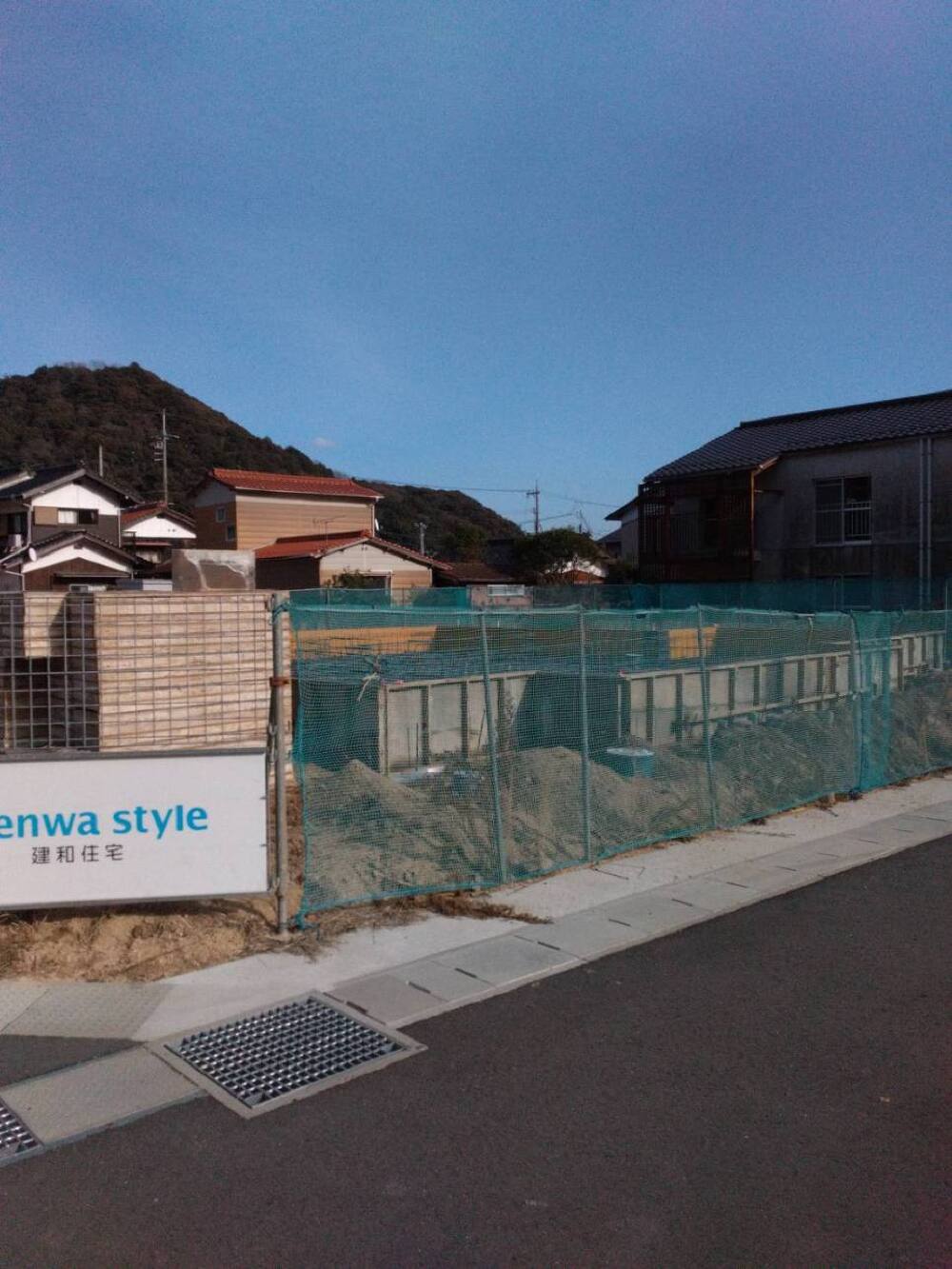

57. 2025年03月03日
基礎工事

基礎工事

基礎の立ち上がり部分の型枠が設置されました。

58. 2025年03月01日
基礎工事

基礎工事

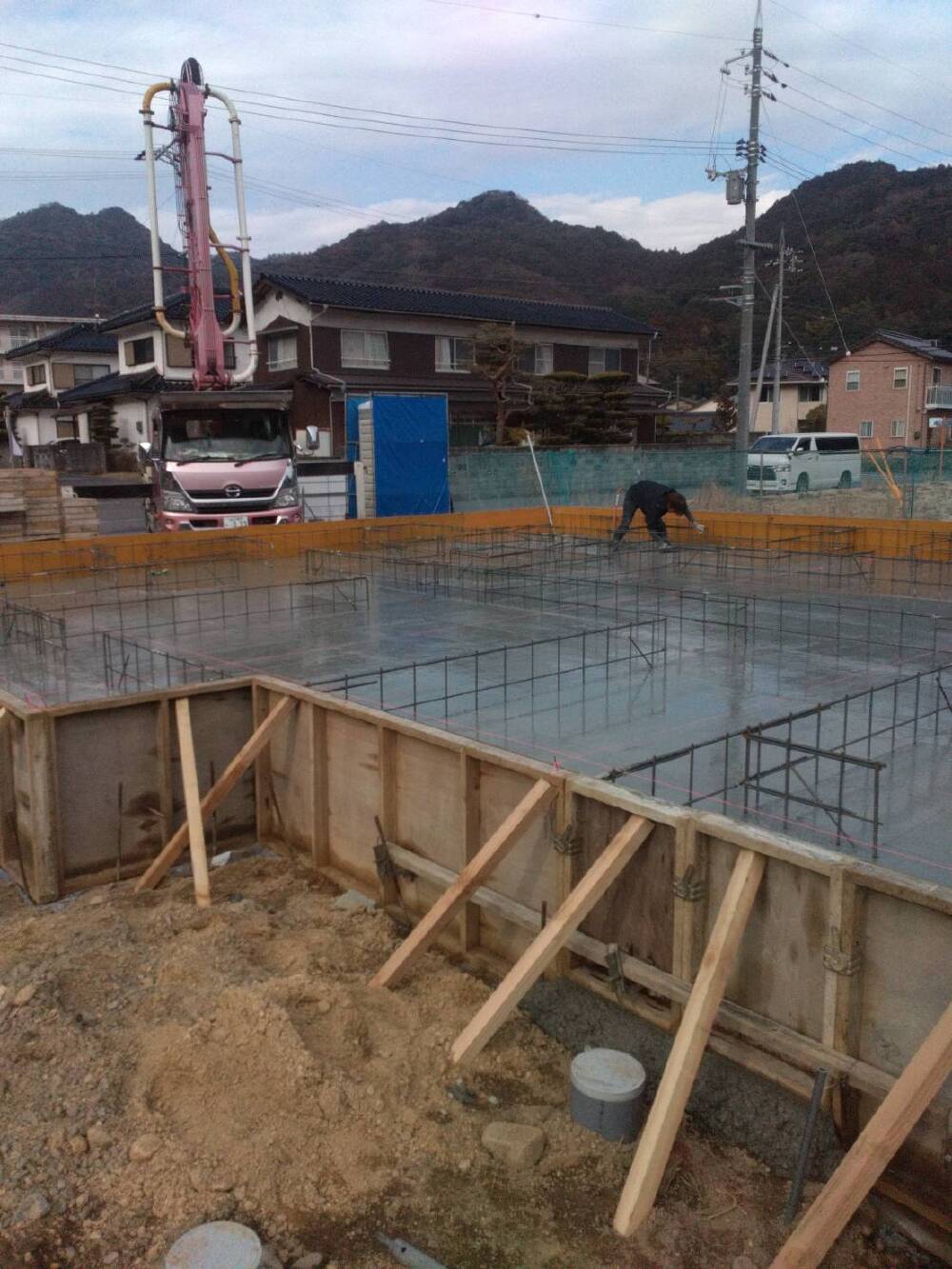

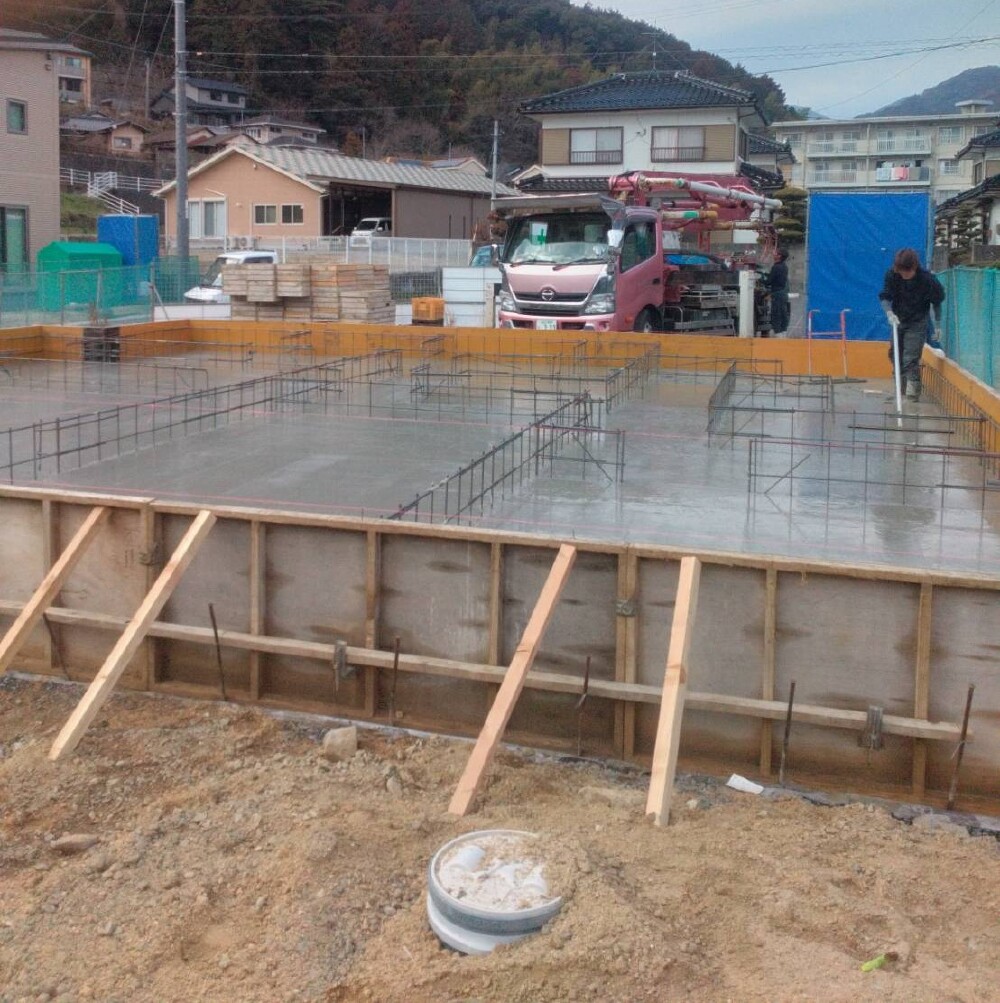

コンクリート打設。
ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。

59. 2025年03月01日
基礎工事

基礎工事

コンクリート打設を行っています。

60. 2025年02月25日
基礎工事

基礎工事

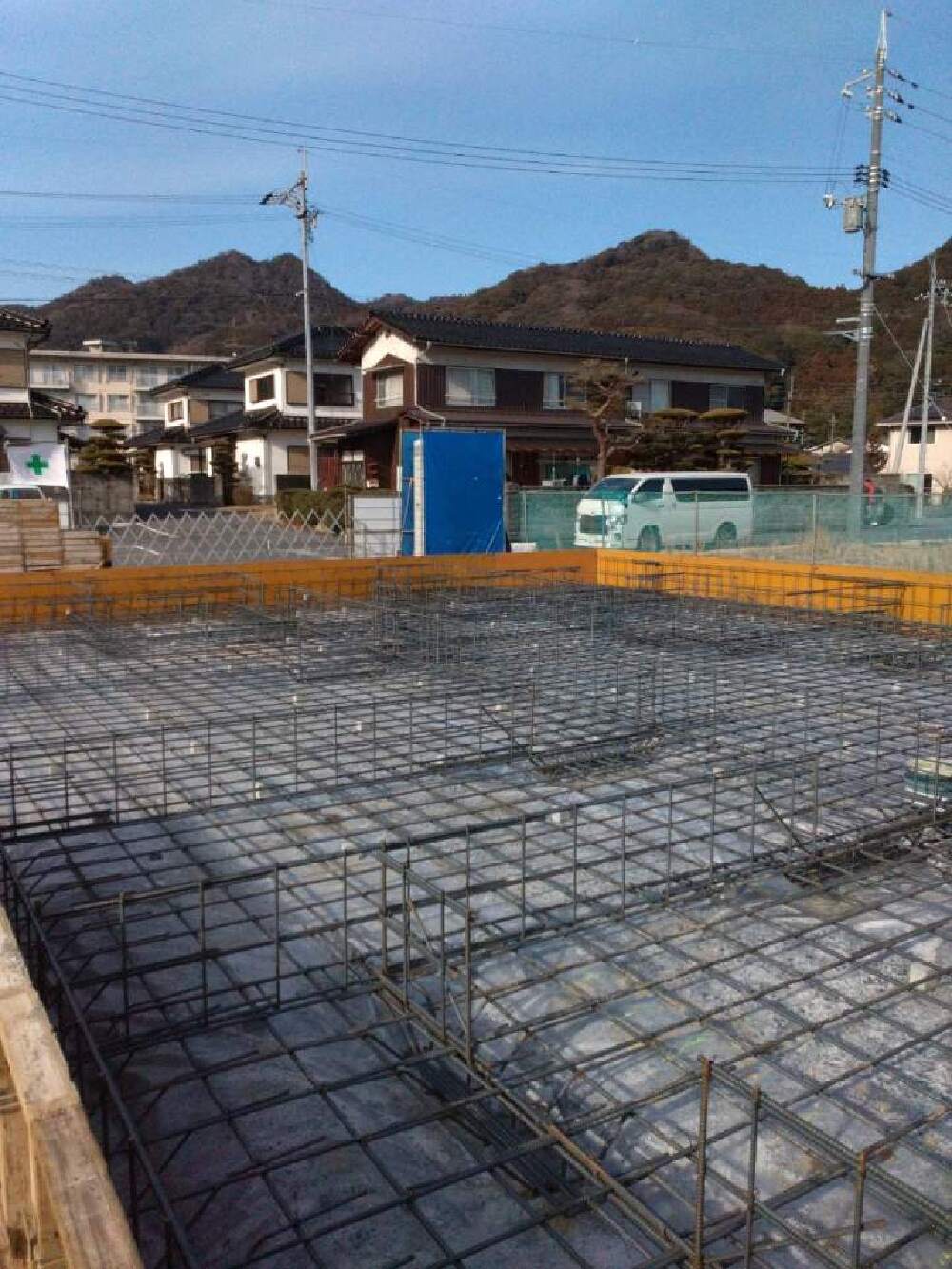

配筋工事

61. 2025年02月25日
基礎工事

基礎工事

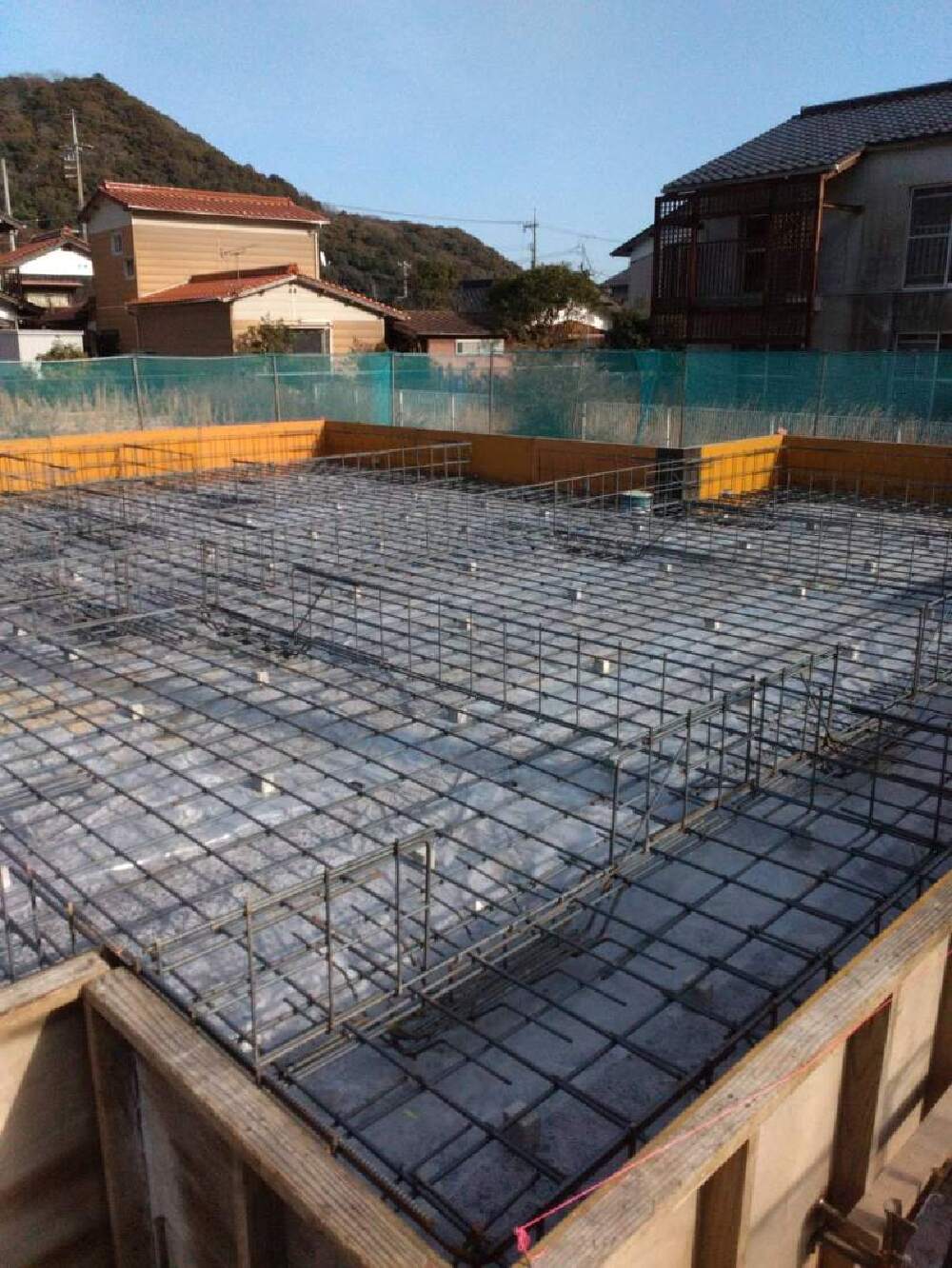

型枠設置・配筋工事が行われました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。

62. 2025年02月25日
基礎工事

基礎工事

いよいよ、基礎工事が始まりました。

63. 2025年02月18日
仮囲い

仮囲い

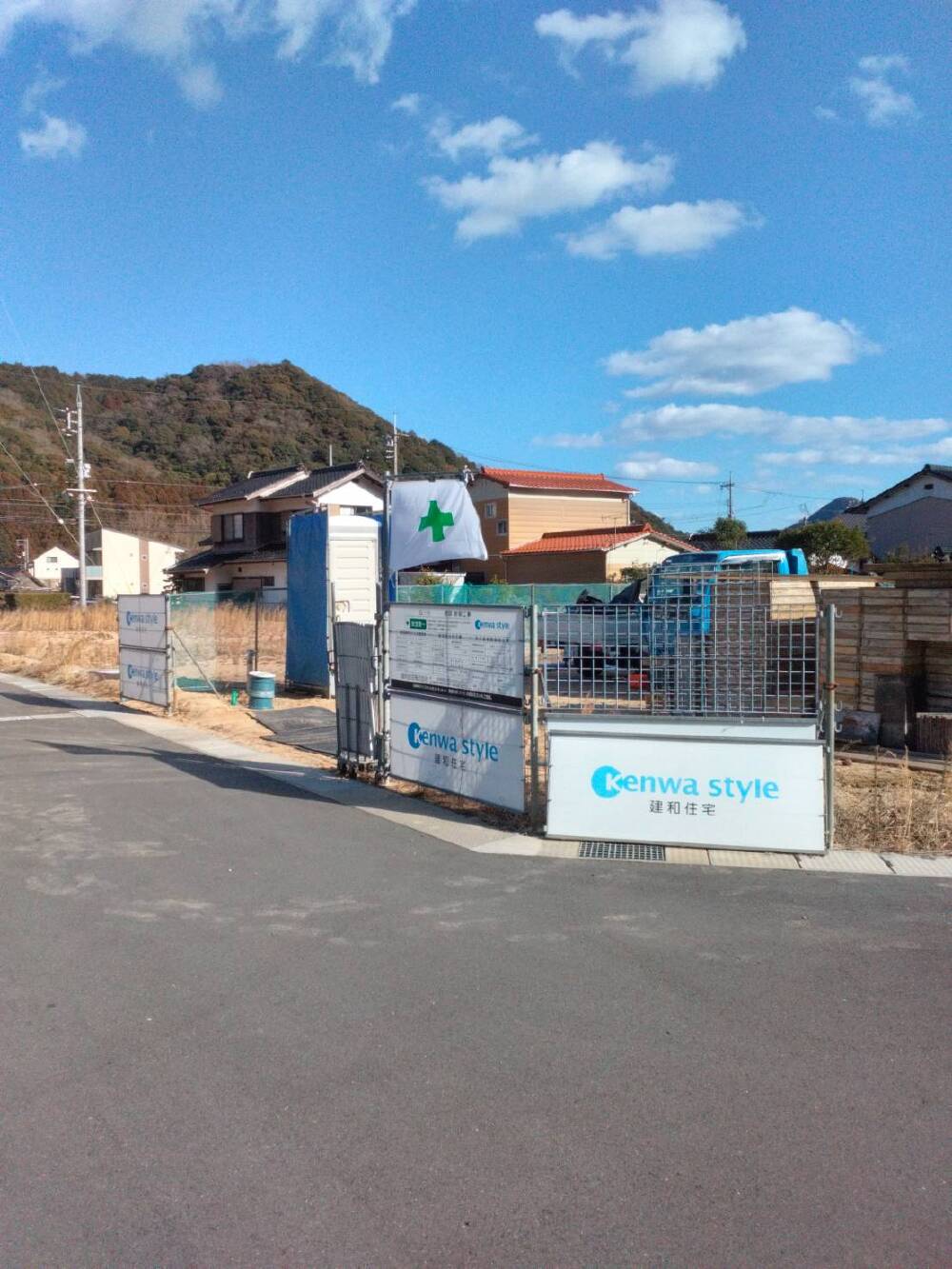

建築現場に仮囲いが行われました。

64. 2025年02月09日
カラースキム

カラースキム

本日、現場監督とコーディネーターがカラースキムの最終確認を行いました。

65. 2025年02月09日
地鎮祭

地鎮祭

敷地のお清め

66. 2025年02月09日
地鎮祭

地鎮祭

敷地の四隅と中央をお神酒と塩で清めを行いました。

67. 2025年02月09日
地鎮祭

地鎮祭

H様、本日は誠におめでとうございます!

68. 2025年02月09日
地鎮祭

地鎮祭

本日、地鎮祭が執り行われました。
【地鎮祭】とは、建物を建てる前に、その土地を守っている氏神様から土地を利用する許可を得ることで、建築工事中の安全などを祈願する儀式の事です。
同時に、その後その土地で暮らす家族の安心や繁栄も願います。

69. 2024年12月27日
地盤調査

地盤調査

70. 2024年12月27日
地盤調査

地盤調査

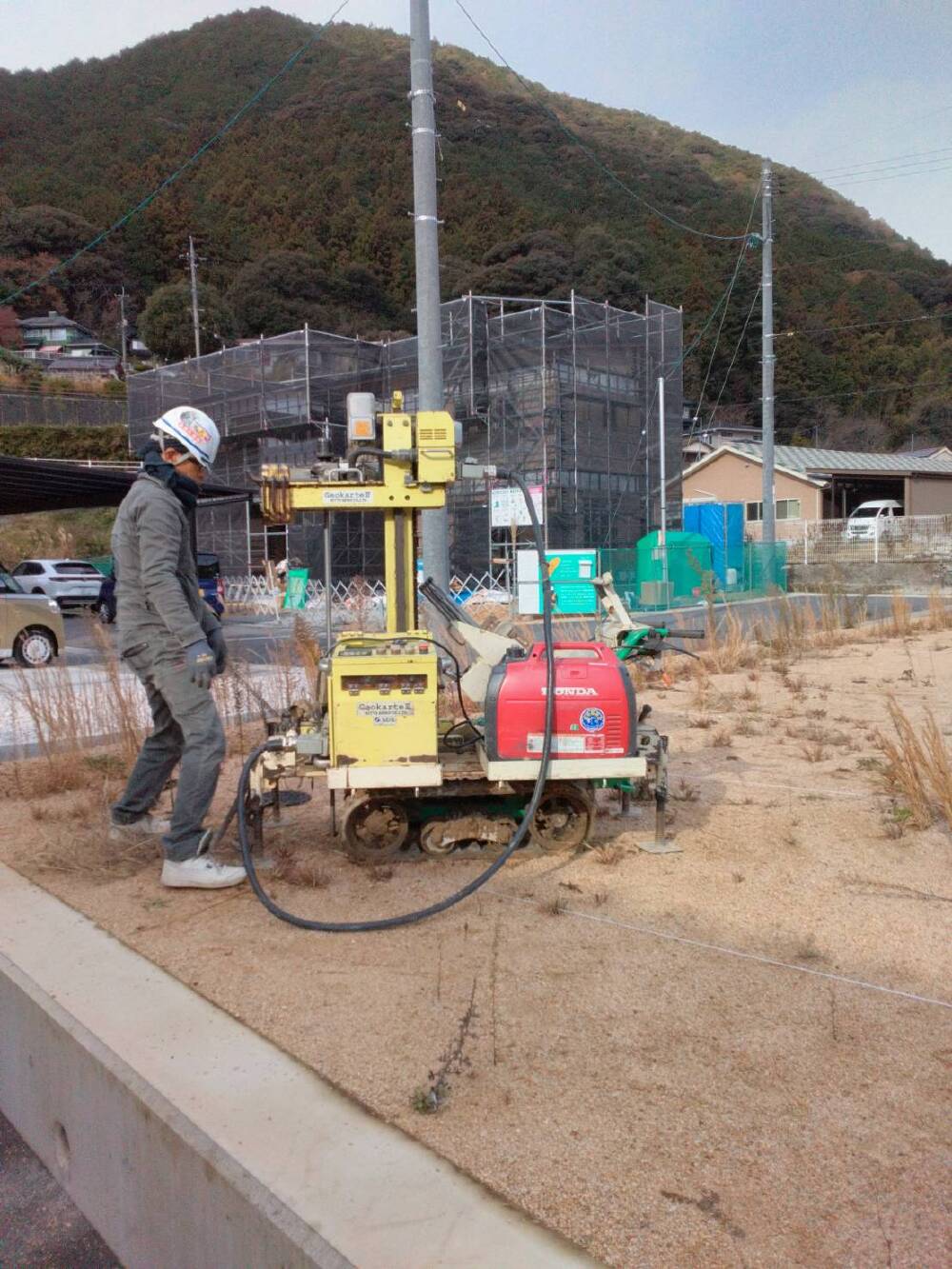

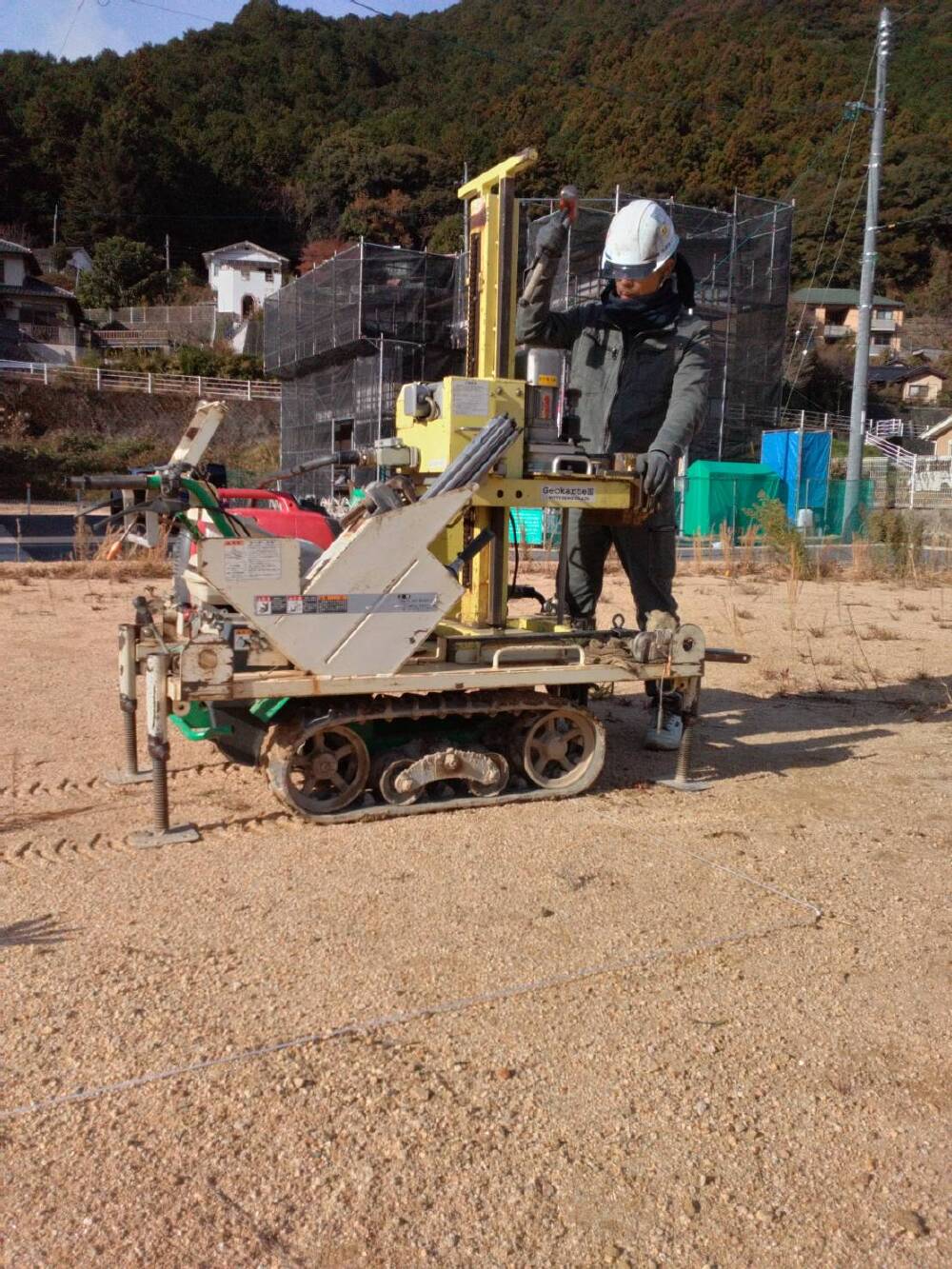

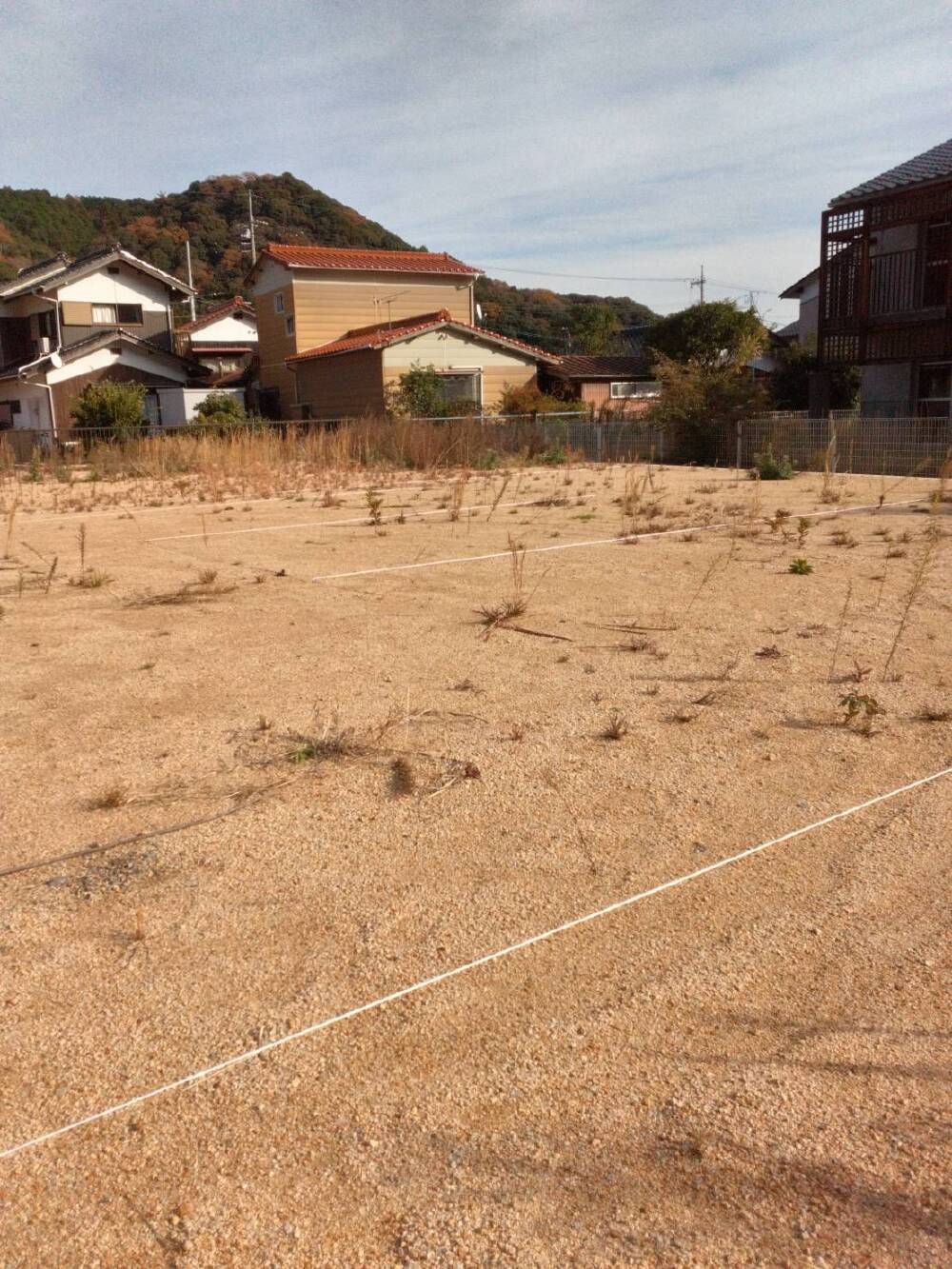

「地盤調査」を行っています。
「地盤調査」とは、建物などを建てる前に、その地盤がどの程度の建物の重さに耐え、沈下に抵抗する力(地耐力という)をもっているかを調べることです。
例えば、その土地が軟弱な地盤で、建物の荷重に耐えられないと、建物は沈下します。地盤調査では、建物が沈下するかしないか判断でき、沈下の恐れがあれば適切な対策(地盤改良)を行います。

71. 2024年12月20日

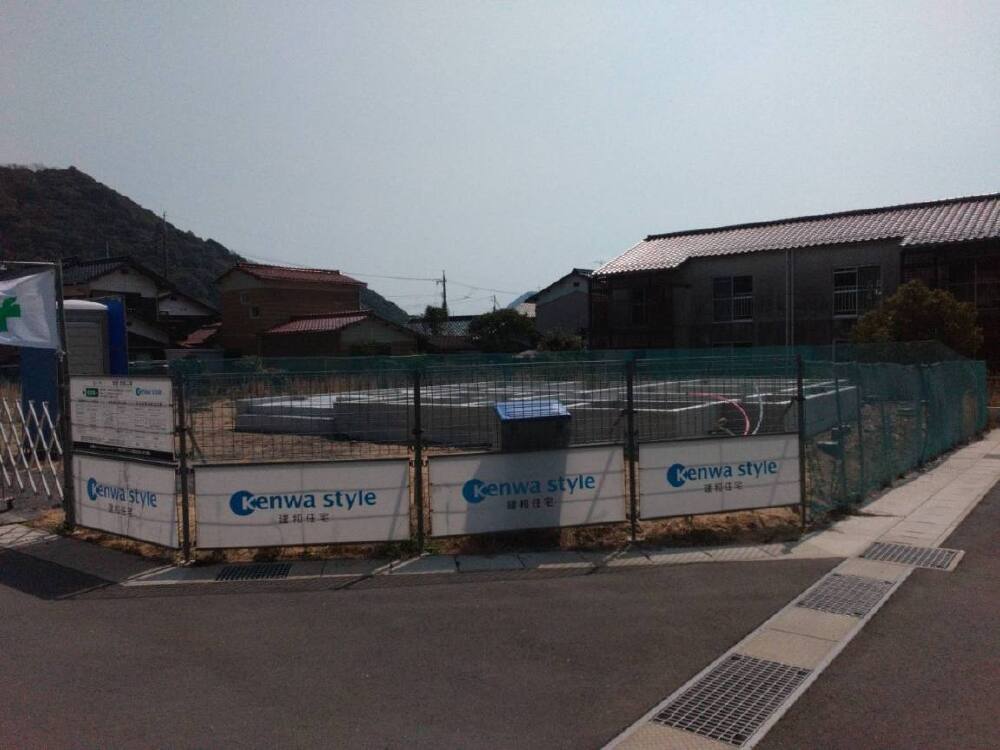

地縄張り

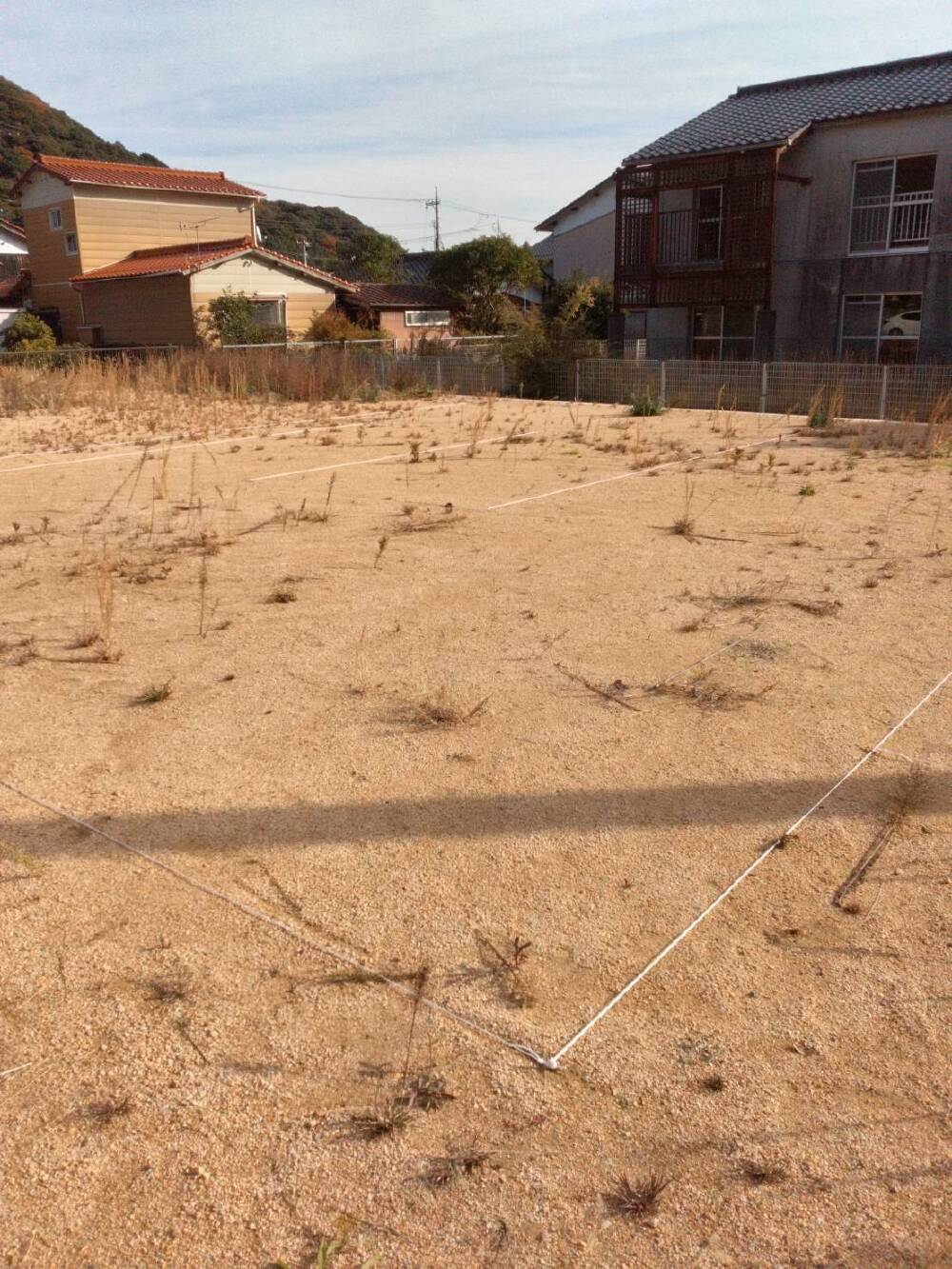

地縄張り

「地縄張り」が行われました。
工事着手前に敷地に縄で建物の位置を表すことを地縄張りと言います。
設計書通りかを確認後に間違いがなければその配置で基礎工事へと進みます。

72. 2024年12月20日
地縄張り

地縄張り

こちらの土地に、H様のお家を建築します。
スタッフ一同、安心・安全を心掛けて頑張りますので、完工を楽しみにお待ちください。
何卒どうぞよろしくお願い致します。
